ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Забудовник | BD Holding |
| Здача ЖК | 2016 - 2022 р. |
| Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
pandex
p
Новачок
12
12 липня 2017
03 серп 2017 15:55
Цитата "Vera 103-18":а может подписи еще собрать? физически ну не смогут многие на такое время (
нет, этот метод не действителен идет апелляция и на решение судей может повлиять только хороший и знающий юрист, "Закон" и множество собраных представителей ЖК Европейки, которые хотят спокойно достроиться и жить в своих квартирах.[/quote]
Вера, количество людей в зале никак не может повлиять на решение суда. Адвоката лучше хорошего найдите.
DDemian
Постійний користувач
237
02 листопада 2016
03 серп 2017 17:02
Цитата "Hedgina":Ребята, добрый день. Посмотрите на 3 очередь. Есть там строители?
Пару чоловік є, дивився ввечері, в день мо більше.
Hedgina
Користувач
96
25 червня 2017
03 серп 2017 17:23
Цитата "DDemian":
Пару чоловік є, дивився ввечері, в день мо більше.
Спасибо.

Vera 103-18
V1
Гість
4
17 червня 2017
03 серп 2017 20:25
"Адвоката лучше хорошего найдите"
"Пандус",спасибо Вам за совет
"Пандус",спасибо Вам за совет

Язик
Я
Користувач
64
13 липня 2017
03 серп 2017 20:49
Подивіться будь-ласка, побудували 6 поверх в будинку103/13?

DDemian
Постійний користувач
237
02 листопада 2016
04 серп 2017 05:05
Цитата "Язик":Подивіться будь-ласка, побудували 6 поверх в будинку103/13?
В 1-й секції так, але без перекриття.
ilya123
i
Новачок
8
14 квітня 2017
04 серп 2017 09:39
Цитата "Язик":Подивіться будь-ласка, побудували 6 поверх в будинку103/13?
Вчера в 20.00 заливали перекрытие между 5-м и 6-м этажом
Язик
Я
Користувач
64
13 липня 2017
05 серп 2017 18:59
Цитата "ilya123":
Вчера в 20.00 заливали перекрытие между 5-м и 6-м этажом
Дякую

Miroslava21
M
Новачок
8
26 червня 2017
06 серп 2017 09:51
хтось був на будівництві 2 черги?Що там зараз?Фотографій на сайте вже скоро місяць як нема.
DDemian
Постійний користувач
237
02 листопада 2016
06 серп 2017 15:16
Цитата "Miroslava21":хтось був на будівництві 2 черги?Що там зараз?Фотографій на сайте вже скоро місяць як нема.
За місяць могли б вже прокататися на вихідних і глянути

Miroslava21
M
Новачок
8
26 червня 2017
06 серп 2017 16:54
Цитата "DDemian":
За місяць могли б вже прокататися на вихідних і глянути
вже місяць як не в Києві.
Entoni91
Новачок
15
13 липня 2017
06 серп 2017 17:06
Цитата "Miroslava21":хтось був на будівництві 2 черги?Що там зараз?Фотографій на сайте вже скоро місяць як нема.
неделю назад и сегодня были, так как выходной строителей вообще не видили, ни на одной очереди, но за неделю не особо что-то поменялось, разве-что забор появился
aGez
a
Гість
3
18 липня 2017
07 серп 2017 11:23
Приветствую...
В субботу получил право собственности во второй очереди

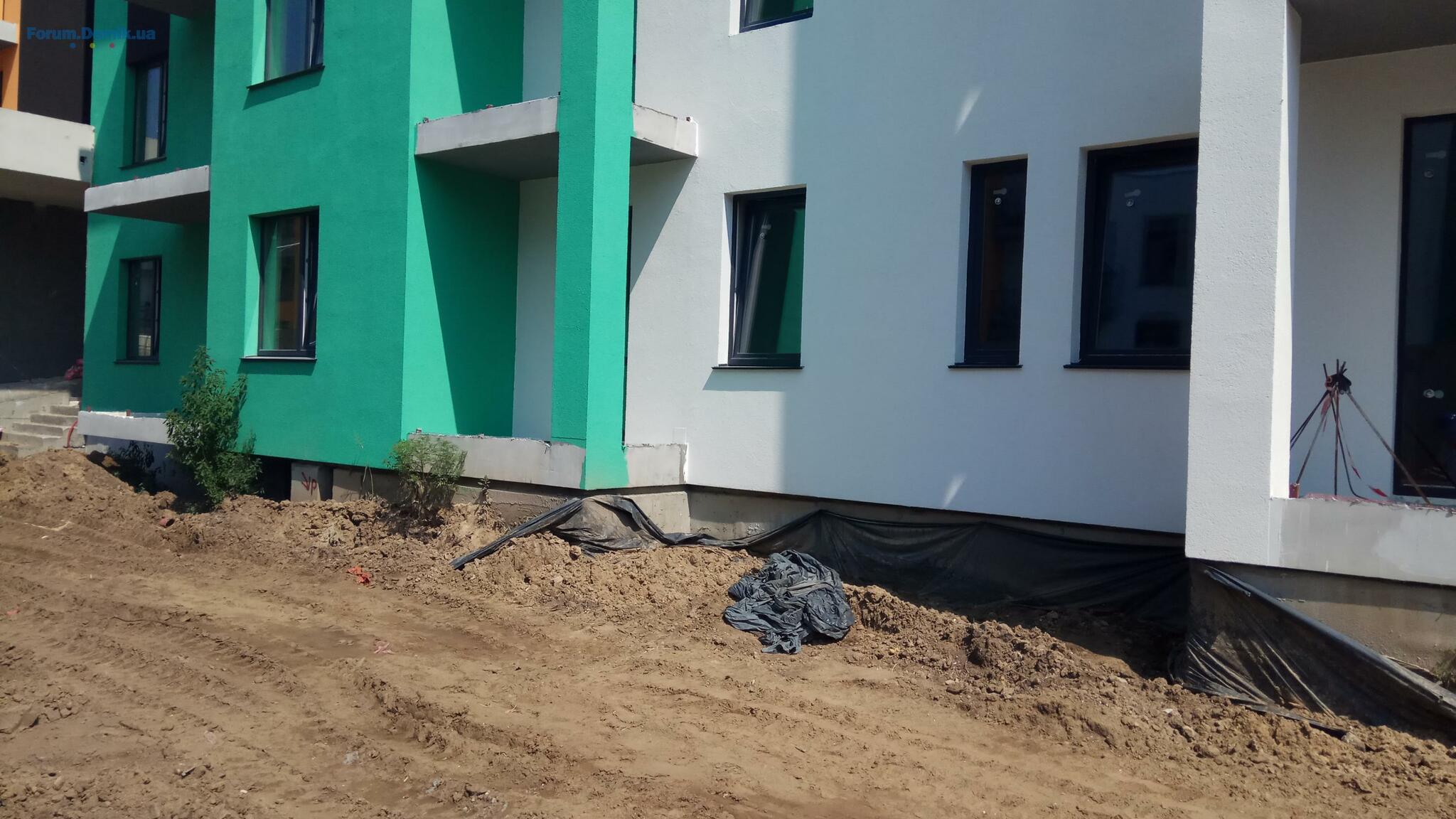

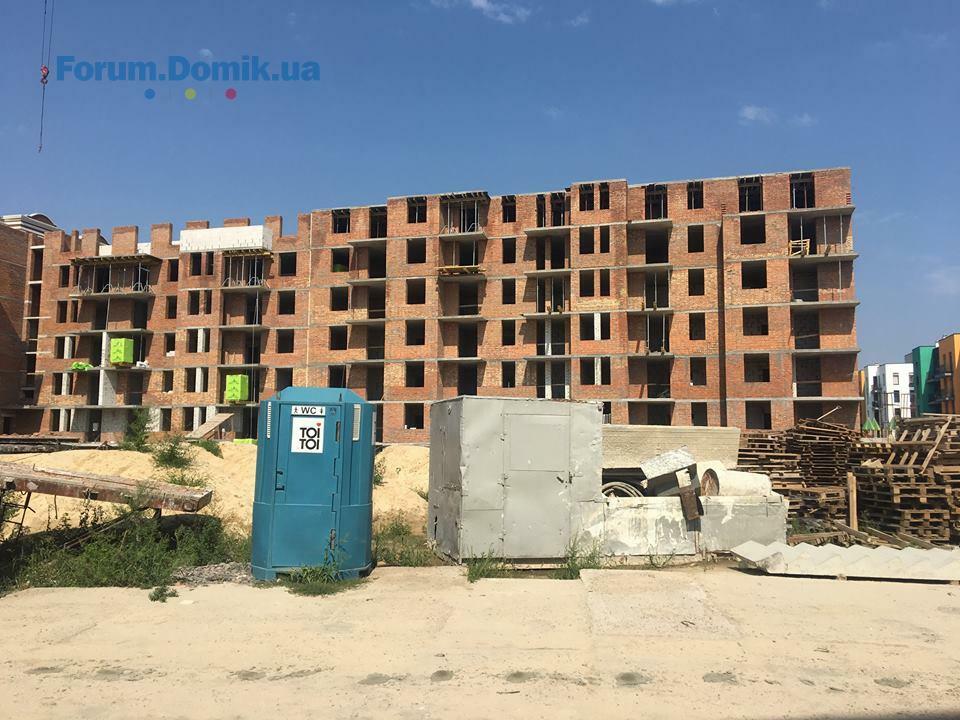

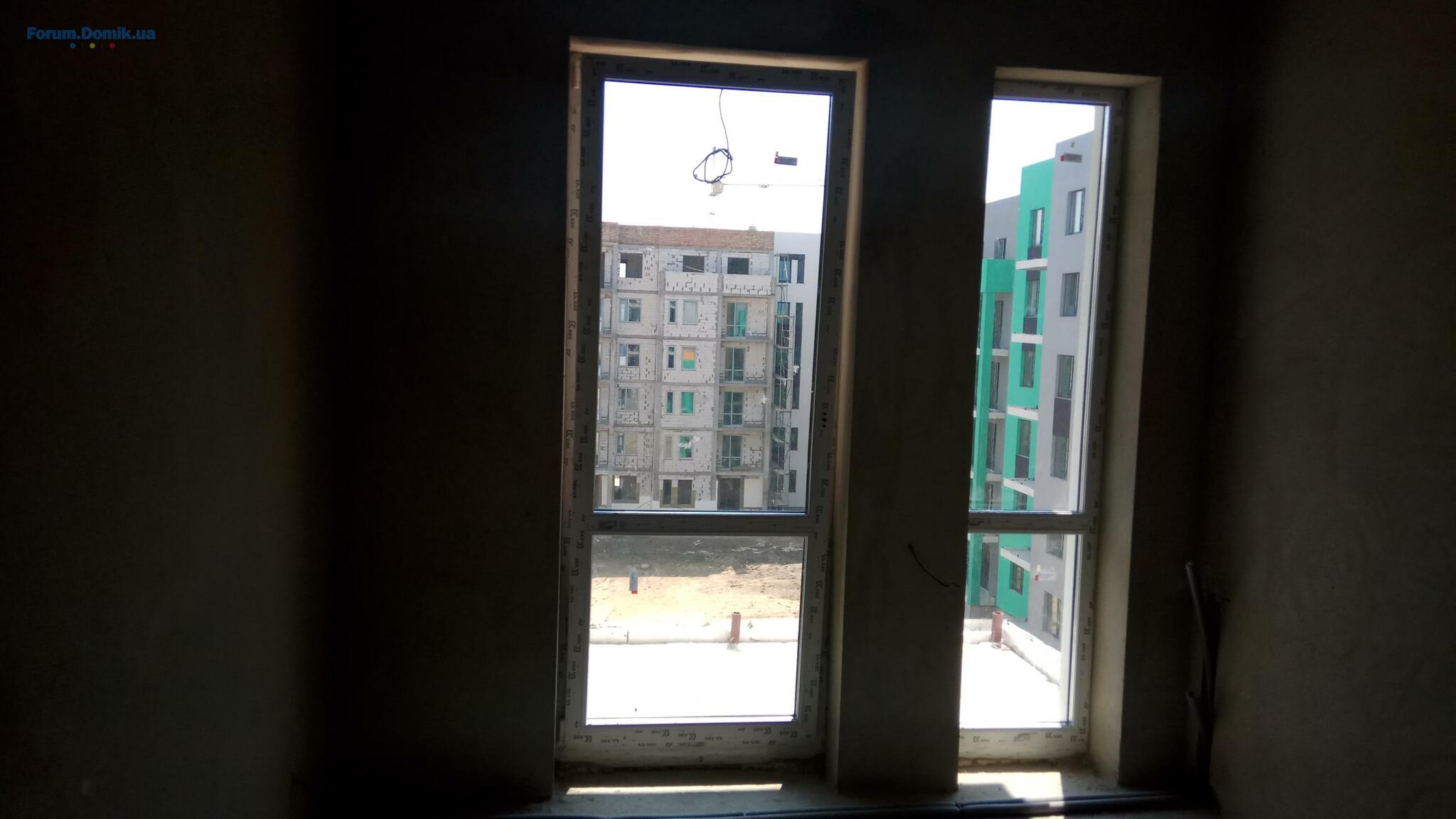

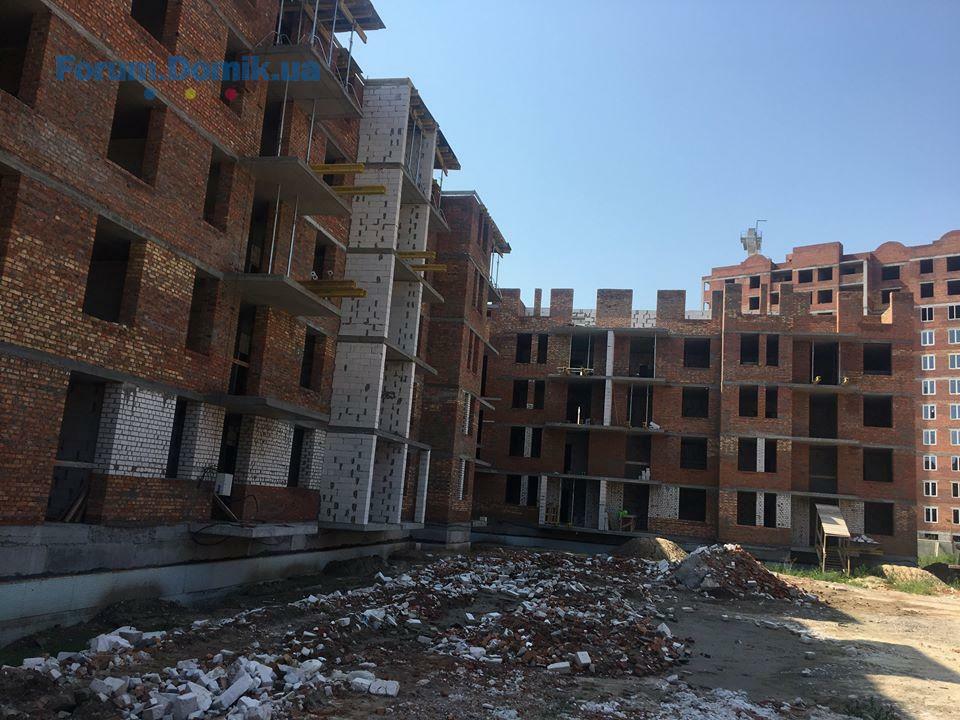

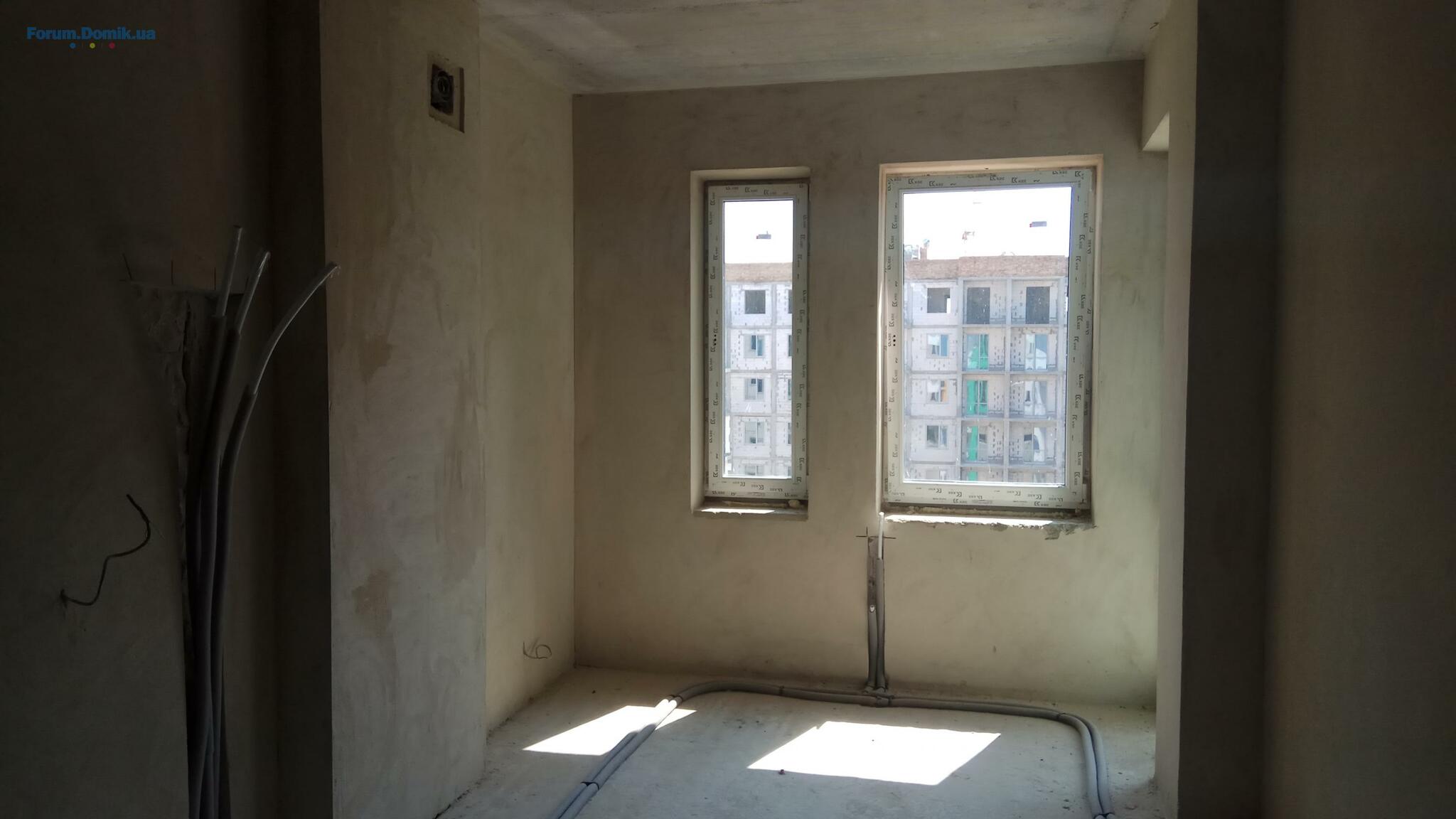

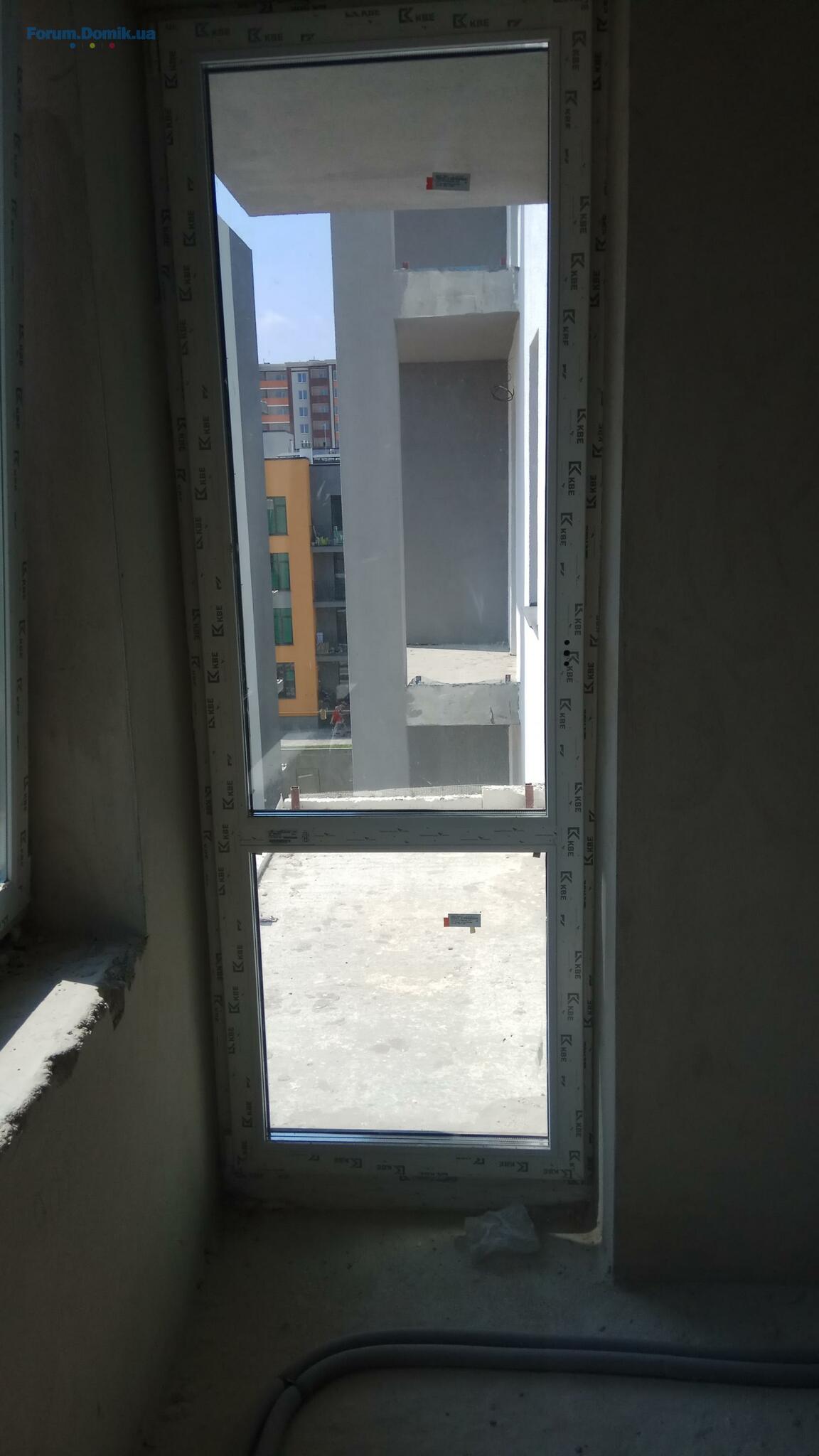

Вот пару фото (строители ходили лишь на 3й очереди, когда выходил из своей квартиры, то двое рабочих сидели на ступеньках дома 103/8)
В субботу получил право собственности во второй очереди
Вот пару фото (строители ходили лишь на 3й очереди, когда выходил из своей квартиры, то двое рабочих сидели на ступеньках дома 103/8)
Hedgina
Користувач
96
25 червня 2017
07 серп 2017 11:50
Мои поздравления!
Желаю многих сил для ремонта.
Желаю многих сил для ремонта.
Miroslava21
M
Новачок
8
26 червня 2017
07 серп 2017 14:16
Цитата "aGez":Приветствую...
В субботу получил право собственности во второй очереди![]()
Вот пару фото (строители ходили лишь на 3й очереди, когда выходил из своей квартиры, то двое рабочих сидели на ступеньках дома 103/8)
Весело....
Трохи більше місяця до останнього терміну строку здачі, а фасади ще не зроблені.
Artur_Vlaev
Користувач
25
19 серпня 2012
07 серп 2017 14:25
НОВОСТИ:
Отже, загальна інформація, котра стосуєтся усіх черг -
триває процес елетрозабезпечення будинків (зовнішня частина), виконуються роботи з влаштування системи водопостачання та каналізації 2 черги.
2 черга
Будинок 103/8 – триває монтаж водопостачання, завершено установку вхідної групи будинку, на 6-му поверсі тривають роботи зі стяжки підлоги;
Будинок 103/10 (2) – завершено фасадні роботи;
Будинок 103/10 (3) – завершено роботи з фінішного покриття покрівлі, фасадні роботи; триває процес утеплення підлоги будинку першого поверху (підвал);
3 черга:
103/11(1) – готовність плити перекриття 6 поверху – 100%, тривають роботи по розводці електрики (1-2 поверхи);
103/11(2) – завершено процес кладки 6 поверху, розпочато роботи з влаштування плити перекриття 6 поверху; тривають роботи по розводці електрики (1-2 поверхи);
103/11(3) – кладка 6 поверху – 80%, триває процес розводки електрики (1 поверх);
103/12 (2) – тривають роботи з влаштування плити перекриття 5 поверху, готовність – 80%;
103/13(1) – триває процес кладки 6 поверху, готовність - 60%;
103/13 (2) - завершено роботи з влаштування плити перекриття 5 поверху;
103/14 – завершено роботи з влаштування плити перекриття 4 поверху;
103/15 (1) – тривають роботи з влаштування плити перекриття 4 поверху, готовність - 85 %;
103/15 (2) – 40% - готовність кладки 5 поверху.
4 черга:
103/18 (1) – пряма секція – монтаж фунд.блоків цокольного поверху виконано на 100%,
103/18 (2) – монтаж фунд.блоків цокольного поверху виконано на 100%.
Отже, загальна інформація, котра стосуєтся усіх черг -
триває процес елетрозабезпечення будинків (зовнішня частина), виконуються роботи з влаштування системи водопостачання та каналізації 2 черги.
2 черга
Будинок 103/8 – триває монтаж водопостачання, завершено установку вхідної групи будинку, на 6-му поверсі тривають роботи зі стяжки підлоги;
Будинок 103/10 (2) – завершено фасадні роботи;
Будинок 103/10 (3) – завершено роботи з фінішного покриття покрівлі, фасадні роботи; триває процес утеплення підлоги будинку першого поверху (підвал);
3 черга:
103/11(1) – готовність плити перекриття 6 поверху – 100%, тривають роботи по розводці електрики (1-2 поверхи);
103/11(2) – завершено процес кладки 6 поверху, розпочато роботи з влаштування плити перекриття 6 поверху; тривають роботи по розводці електрики (1-2 поверхи);
103/11(3) – кладка 6 поверху – 80%, триває процес розводки електрики (1 поверх);
103/12 (2) – тривають роботи з влаштування плити перекриття 5 поверху, готовність – 80%;
103/13(1) – триває процес кладки 6 поверху, готовність - 60%;
103/13 (2) - завершено роботи з влаштування плити перекриття 5 поверху;
103/14 – завершено роботи з влаштування плити перекриття 4 поверху;
103/15 (1) – тривають роботи з влаштування плити перекриття 4 поверху, готовність - 85 %;
103/15 (2) – 40% - готовність кладки 5 поверху.
4 черга:
103/18 (1) – пряма секція – монтаж фунд.блоків цокольного поверху виконано на 100%,
103/18 (2) – монтаж фунд.блоків цокольного поверху виконано на 100%.
Artur_Vlaev
Користувач
25
19 серпня 2012
07 серп 2017 14:28

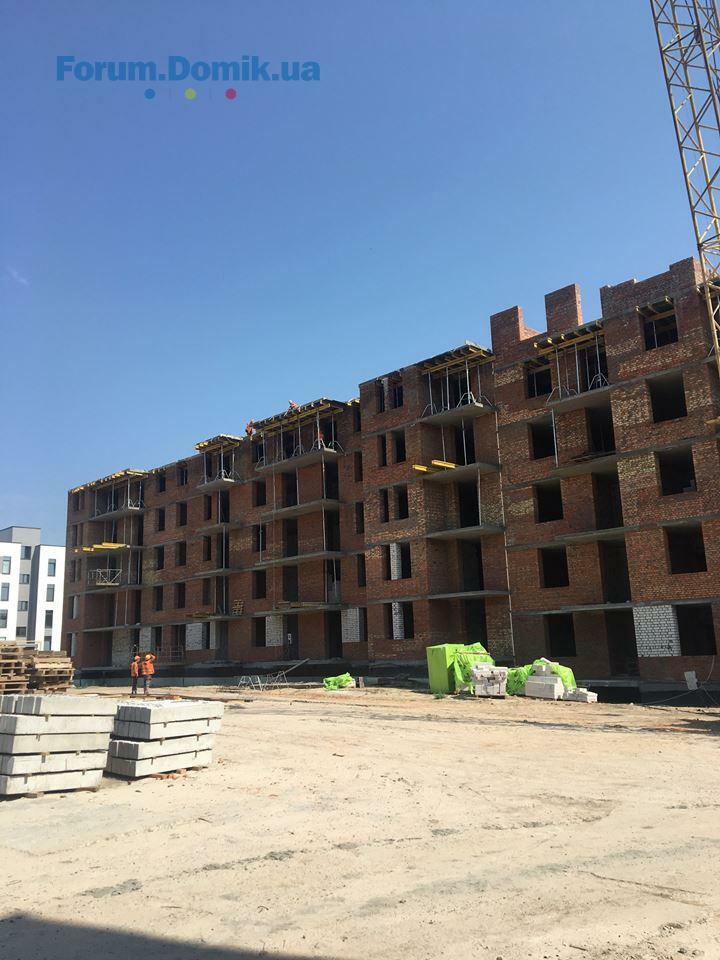

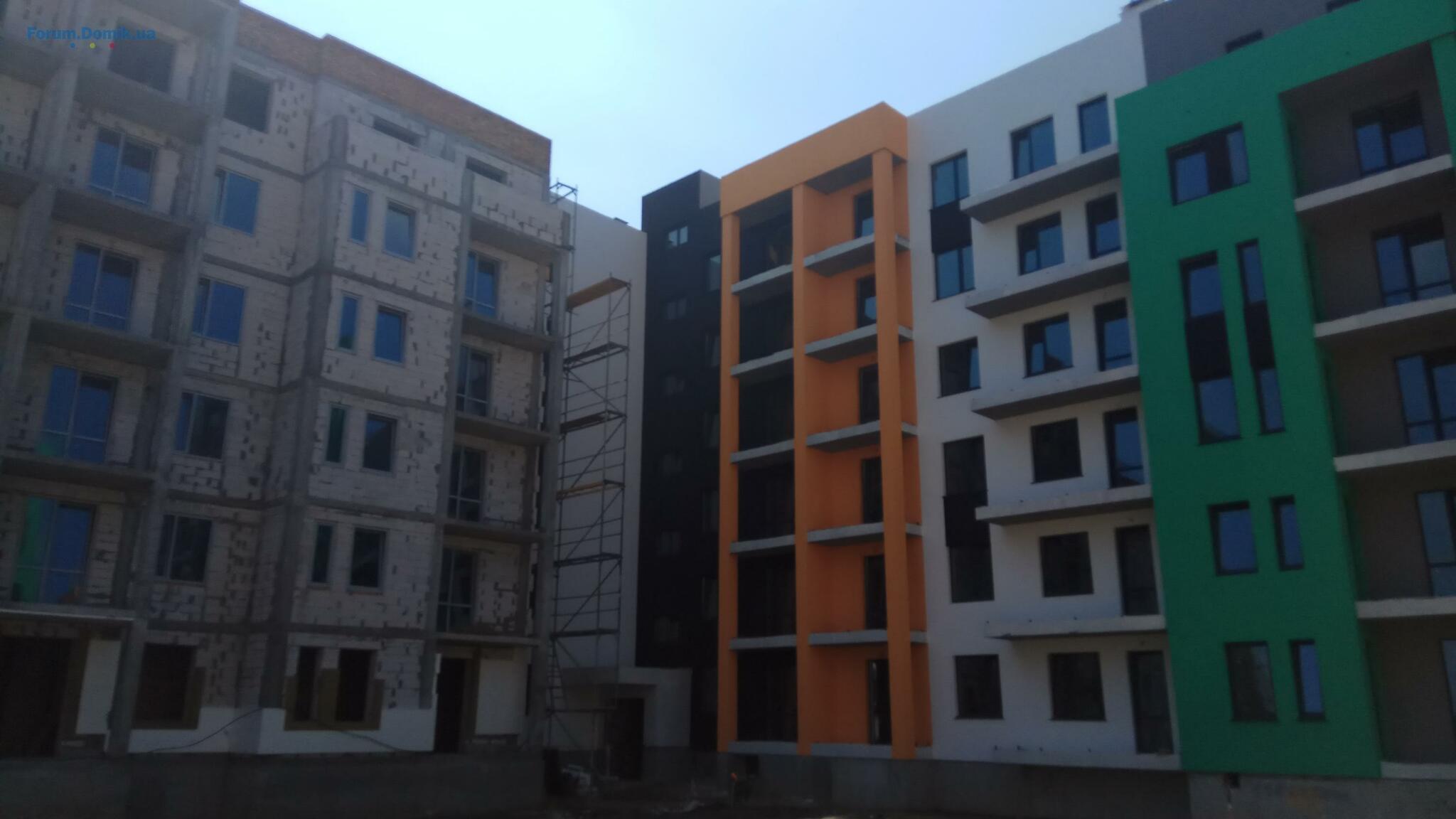

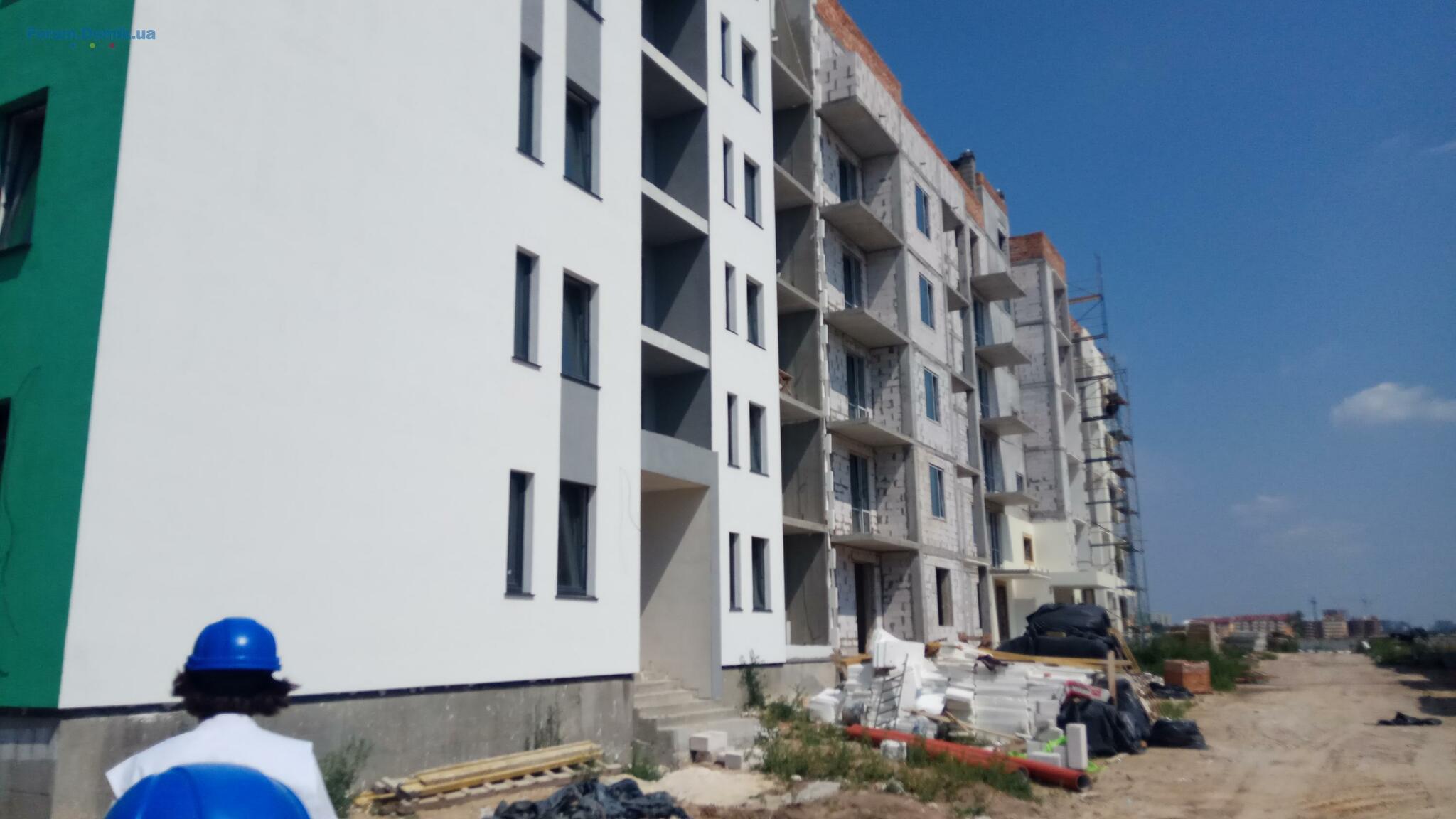

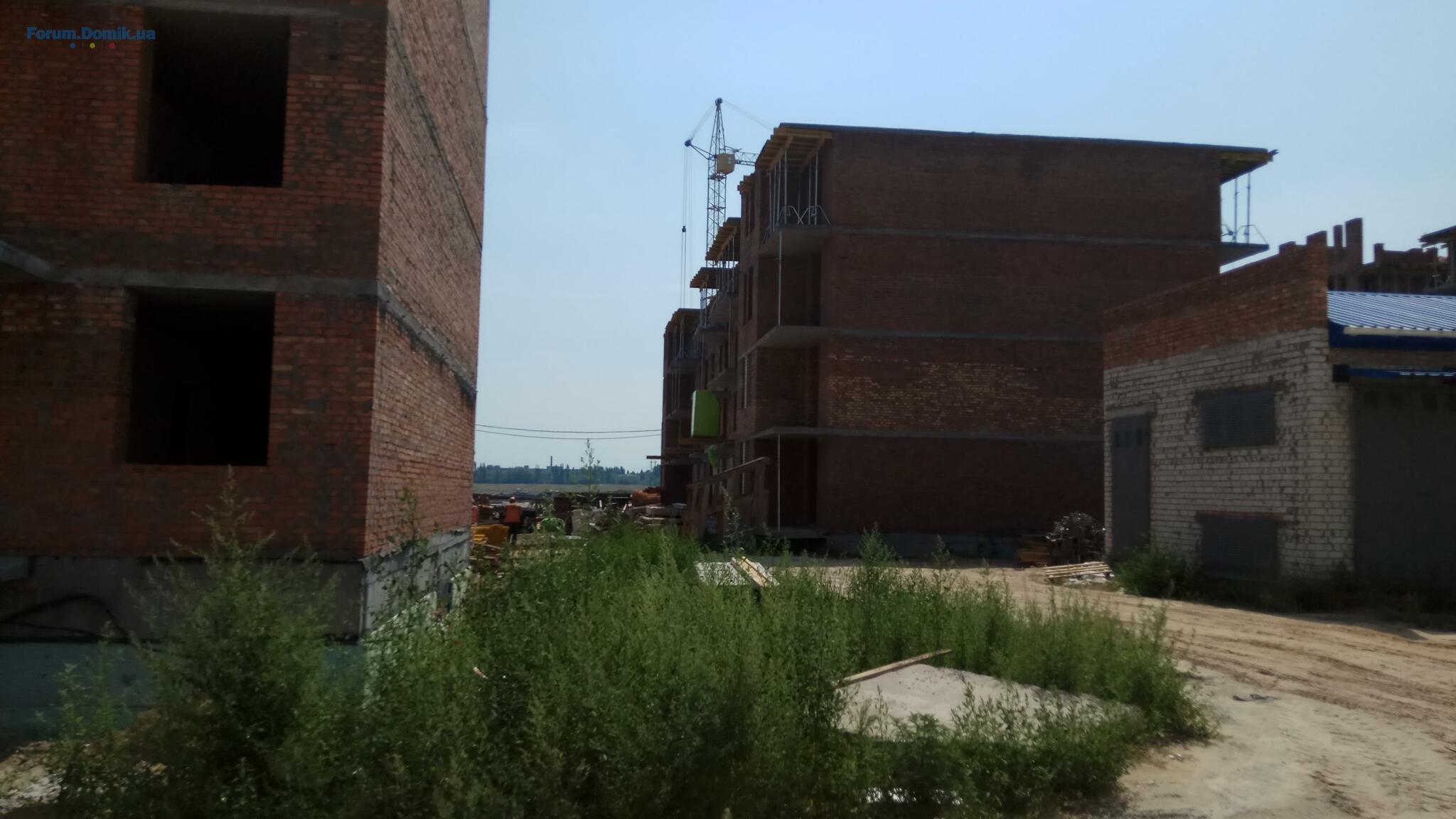

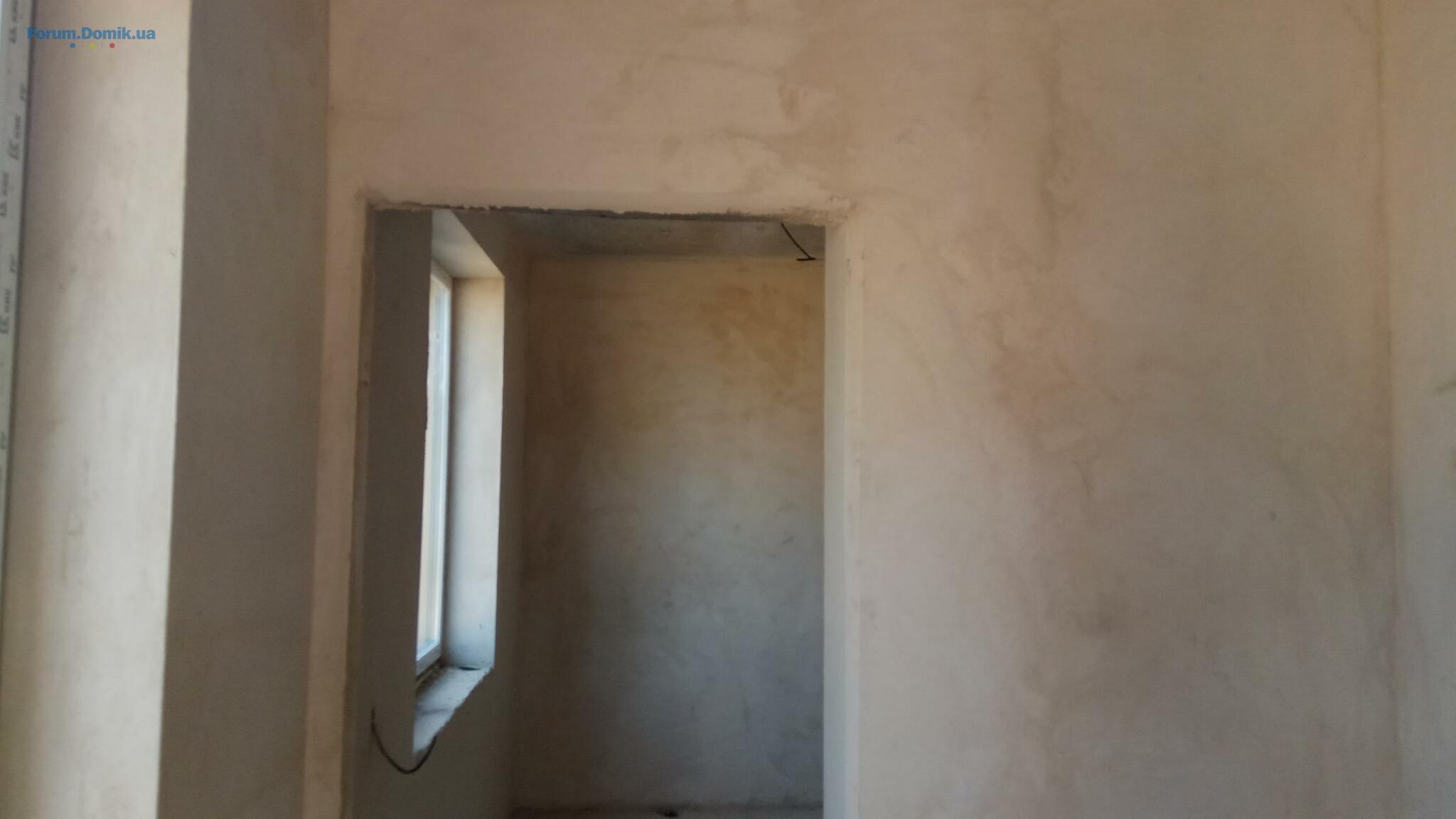

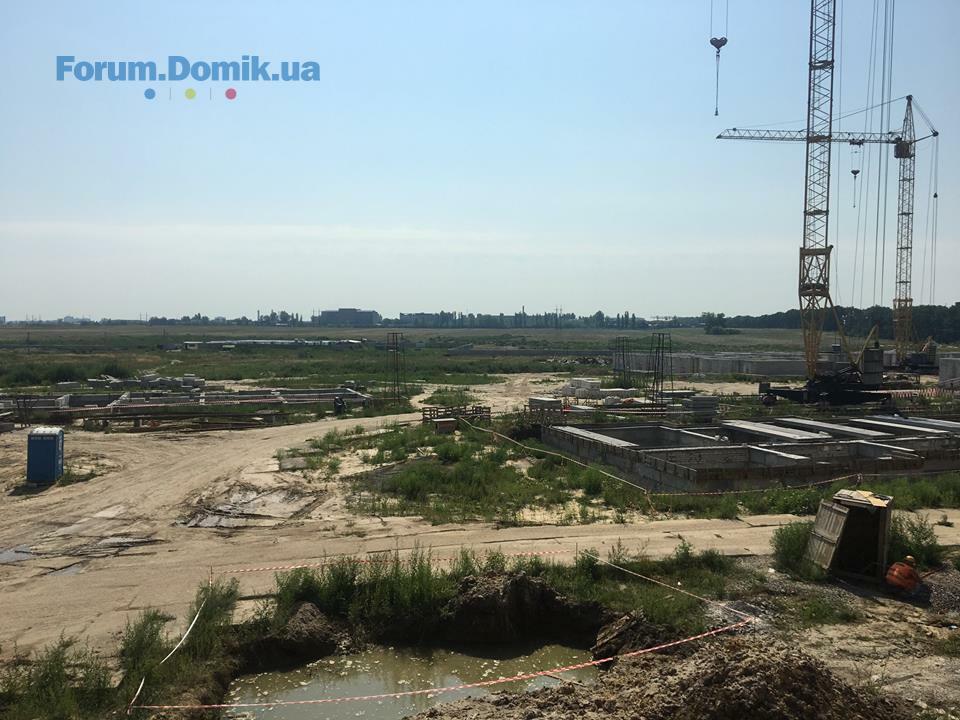

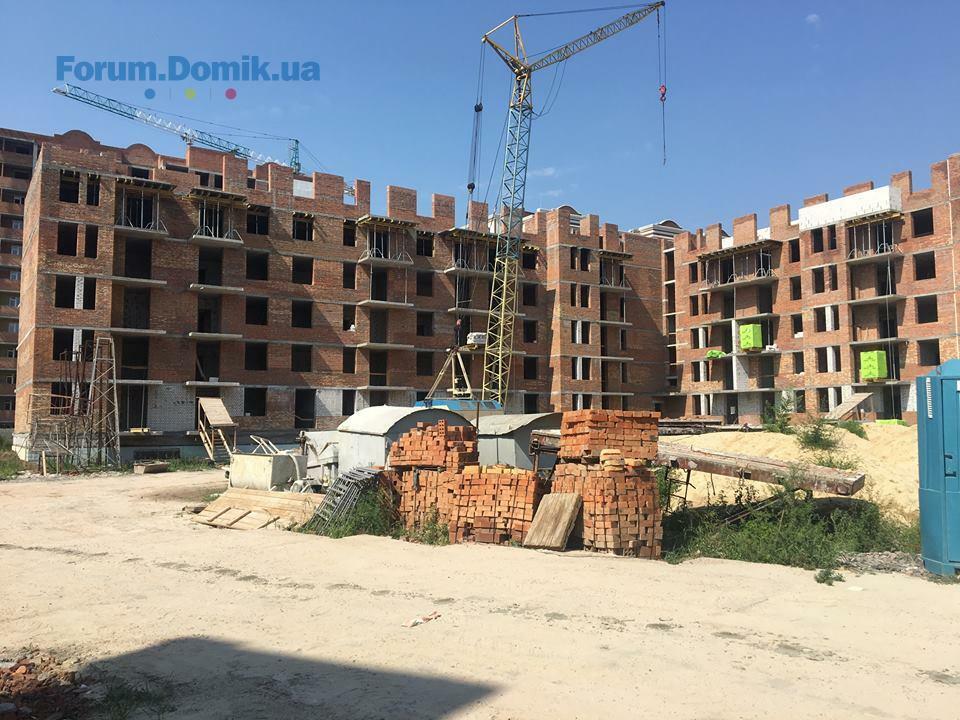

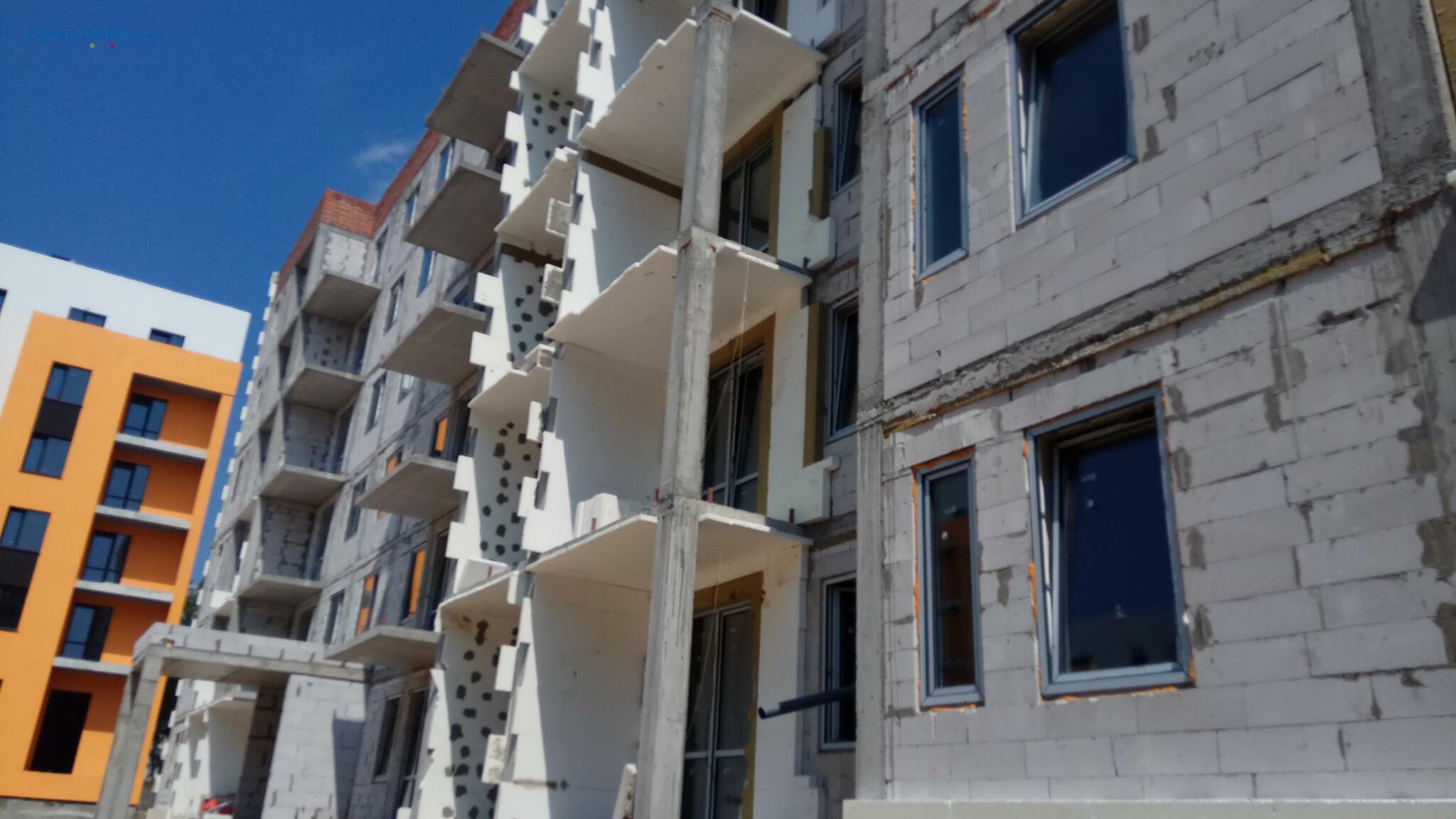

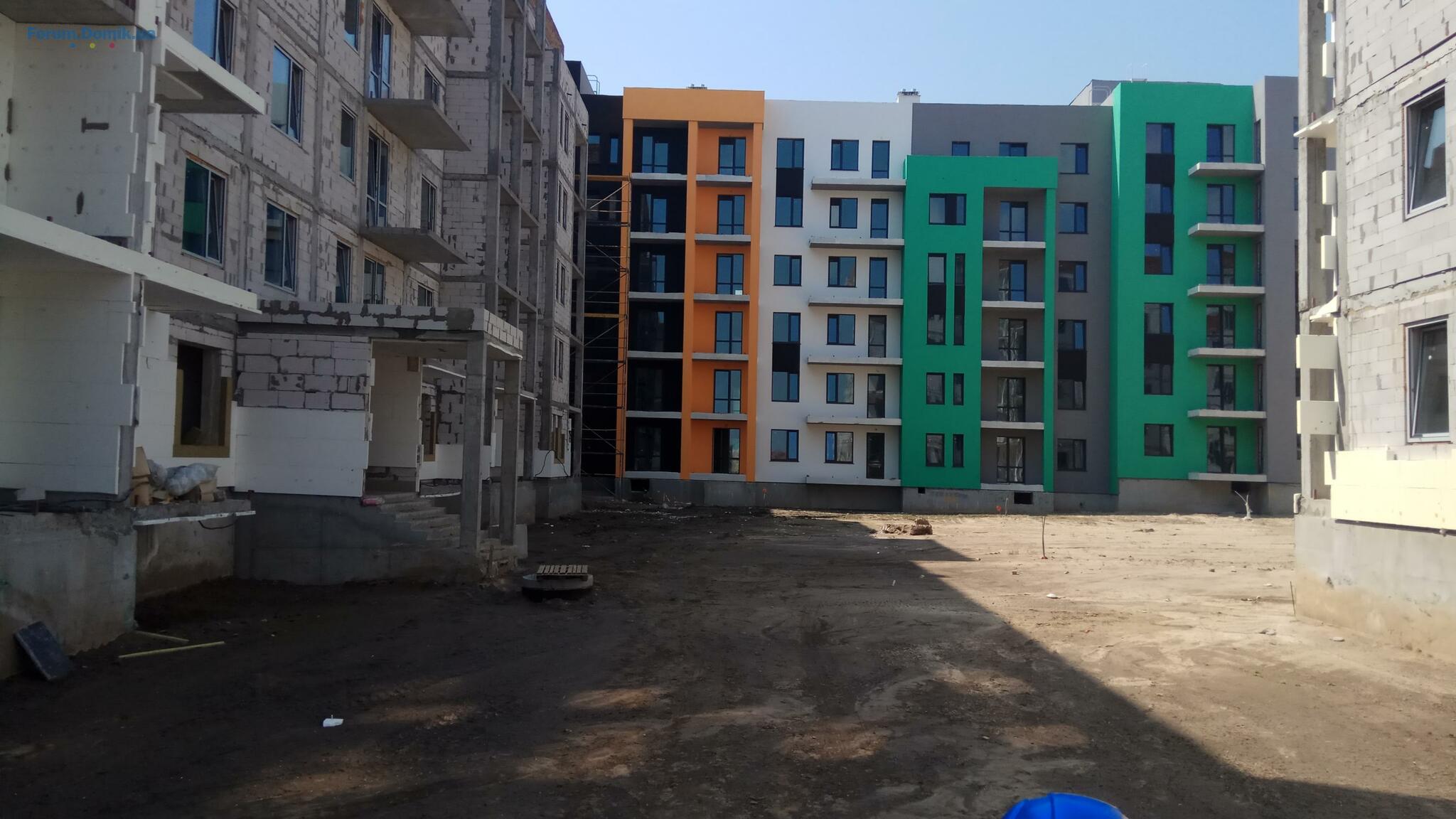

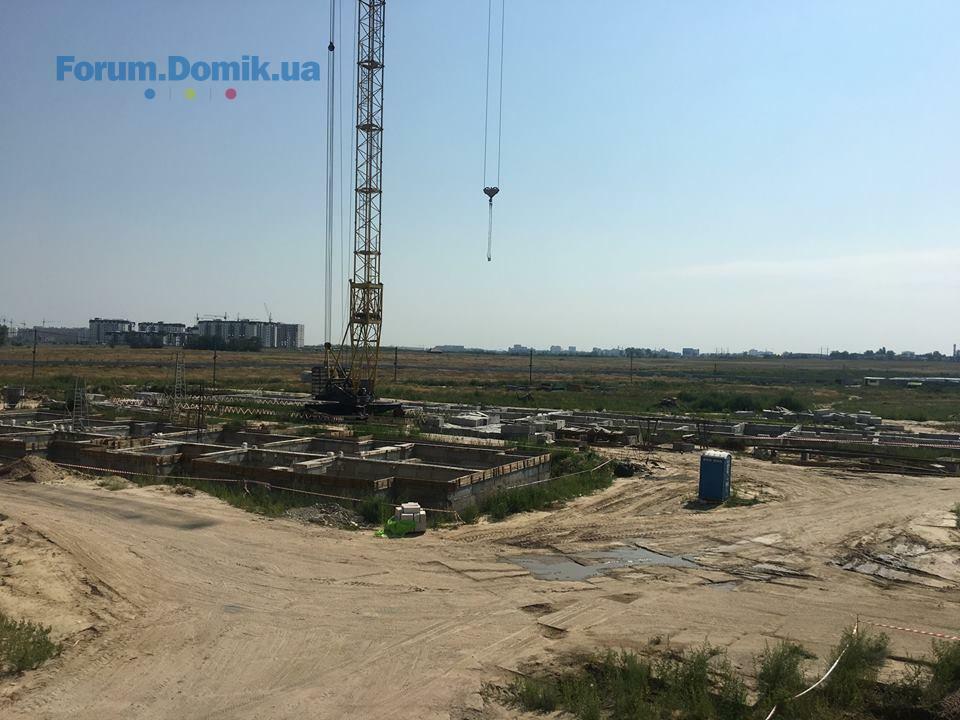

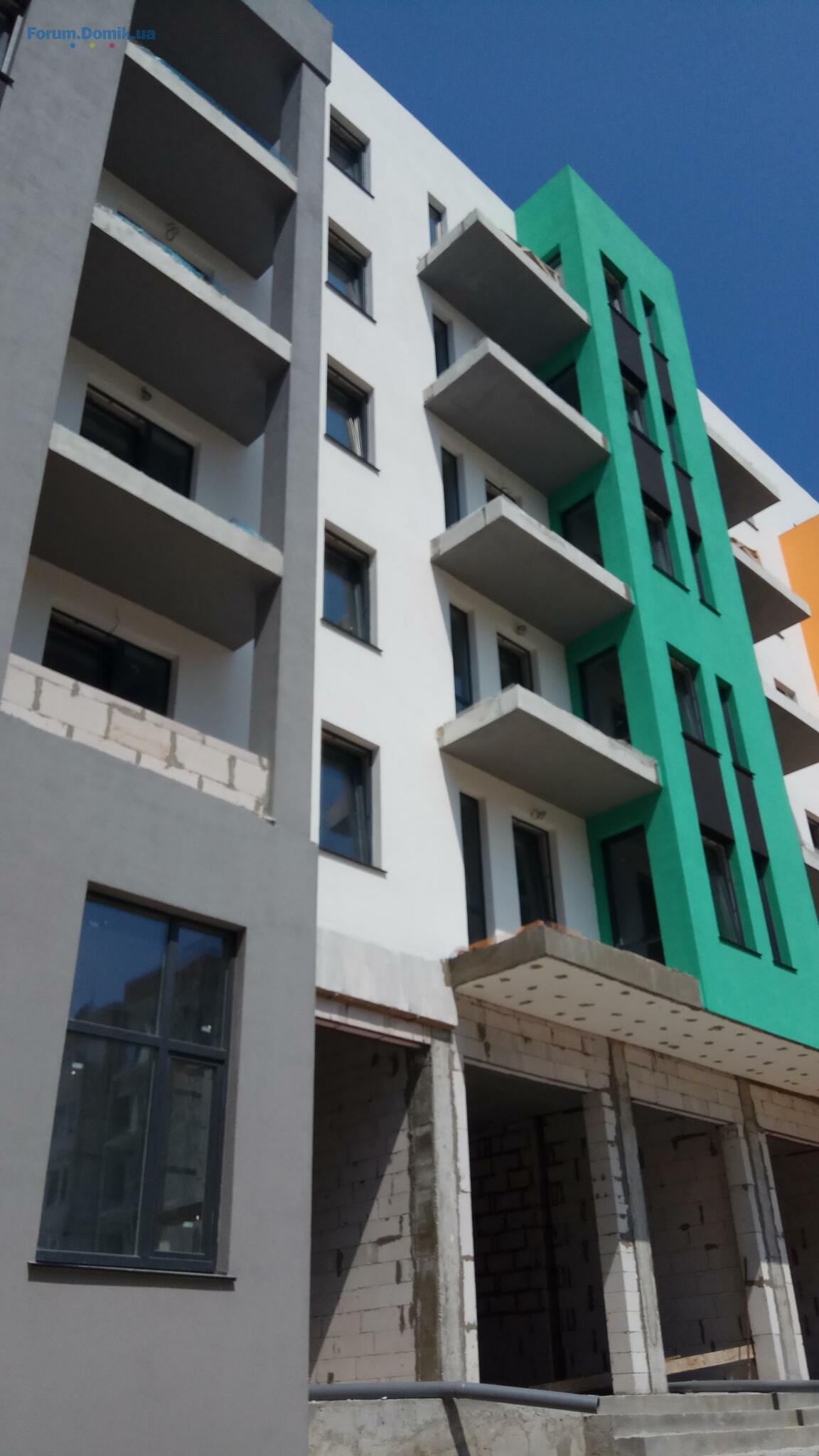

фото:
Hedgina
Користувач
96
25 червня 2017
07 серп 2017 17:59

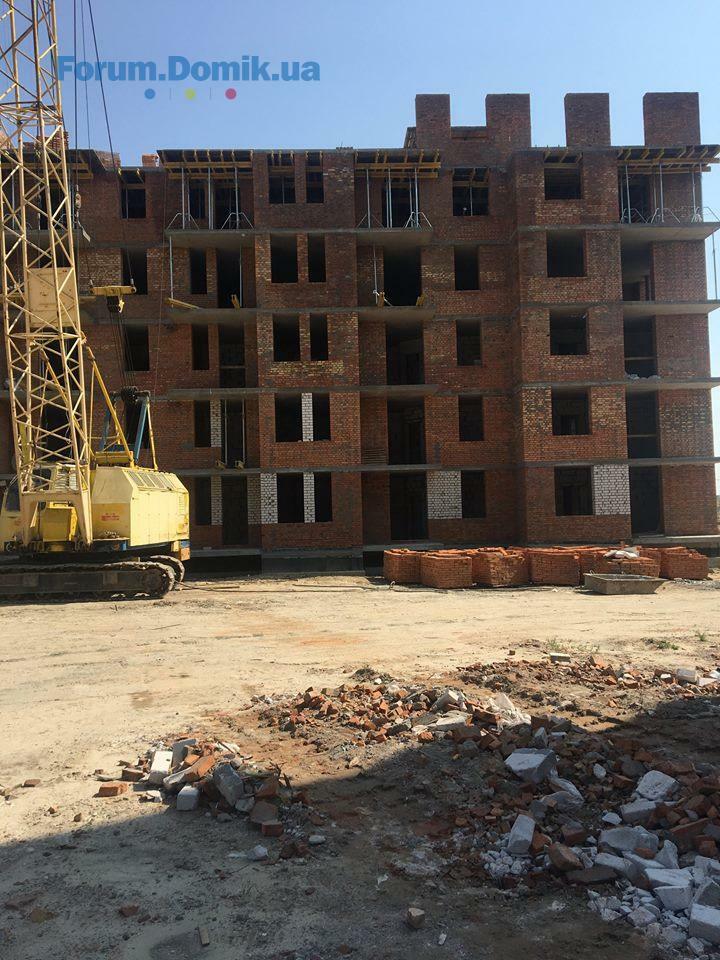

Цитата "Artur_Vlaev":фото:
очень медленно строят.

строителей нет.
В 11 доме около месяца строят 6 этаж...

Парашютик
П
Користувач
42
14 лютого 2017
08 серп 2017 10:20
Цитата "Hedgina":
очень медленно строят.
строителей нет.
В 11 доме около месяца строят 6 этаж...
Полностью поддерживаю! На официальном сайте уже давно не выкладывают информацию, так как показывать нечего. Меня так же волнует 11 дом, и "новости" о 6 этаже совсем не радуют. Они уже больше месяца его строят, а по факту всё стоит на месте.
DVadym
Інвестор
927
12 серпня 2016
08 серп 2017 12:16
Суд сьогодні?
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Паркове місто | KAN Development, UDP | Київ, вул. Вишгородська, 4514.11510
- ЖК Utlandia-2,3 | Tomin Family | Ірпінь, вул. Українська, 1-а,б13.1196
- ЖК Silver House | Спецжитлофонд | Київ, пр. Голосіївський, 7413.112 272
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2712.11460
- ЖК Sanville Park | Санвиль Групп | Святопетрівське, вул. Богдана12.1143
- ЖК Smart Residence | Святопетрівське, бул. Лесі Українки12.116
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 212.11533
- ЖК Kvartal Soborna | Kvartal Development | Ірпінь вул. Соборна, 31-3512.111
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська11.112 046
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/211.112 751
- Чи варто зараз купувати нерухомість?14.114 754
- Дно рынка недвижимости и влияющие факторы14.1115 263
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога11.1128
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а06.116
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
