maksimuil
Постійний користувач
112
10 січня 2017
20 черв 2017 12:05
с другой стороны соглашусь, застройщик пытаясь выполнять строительство на трех-четырех ЖК не все успевает. Аналитики пишут, что строительство идет за счет денег новых инвестрорв. А например 5й очередью и не пахнет. Ее не рекламируют даже. От куда деньги на достройку 2-3-4...
sashaukr
s
Новачок
16
08 листопада 2016
20 черв 2017 12:13
Цитата "Santa.UA":
Еще раз убеждаюсь что людям верить нельзя. В отделе продаж говорили все сдадут раньше срока , теперь все в срок в срок а на самом деле это лож для запиливания глаз инвесторов чтобы они денежку вкинули и они процент с продаж получили а сдадут вовремя не вовремя им уже параллельно, Вчера Был возле стройки рабочие есть но судя по выполненным роботам они сидят где то на этажах курят, и иногда показывают вид что работают. Судя с утепления дома 103/10 они не скоро закончат . Я не думаю что обложить дом пенопластом и затянуть стяжкой занимает процесс более 2 ух недель судя с рассказов что у них бригады по 20 человек .
103/10 мій будинок((((( Перепрошую а фото є?
Stiya
Постійний користувач
152
16 листопада 2016
20 черв 2017 12:22
Цитата "sashaukr":
103/10 мій будинок((((( Перепрошую а фото є?
Мы тоже со 103/10 (к1). Вчера говорили с менеджером, на этой неделе в нашем доме делают внутренние работы и крышу, так что нужно немного подождать
Santa.UA
Новачок
15
29 травня 2017
20 черв 2017 12:35
Цитата "sashaukr":
103/10 мій будинок((((( Перепрошую а фото є?
Так фотграфував але від зупинки. Навідь видно робочих на 3 черзі ))
Ann103-11
A
Постійний користувач
163
03 червня 2017
20 черв 2017 13:18
Цитата "Santa.UA":
Так фотграфував але від зупинки. Навідь видно робочих на 3 черзі ))
Это хорошо что видно рабочих на 3 очереди, но было бы ещё не плохо, чтобы был виден результат из труда...
Спасибо за фото
sashaukr
s
Новачок
16
08 листопада 2016
20 черв 2017 14:25
Цитата "Santa.UA":
Так фотграфував але від зупинки. Навідь видно робочих на 3 черзі ))
дякую за фото
lika-st
l
Новачок
17
23 вересня 2016
21 черв 2017 07:02
Bd holding, ждем официального ответа по коммуникациям.
DDemian
Постійний користувач
237
02 листопада 2016
21 черв 2017 07:20
Цитата "lika-st":Bd holding, ждем официального ответа по коммуникациям.
А ви відправили листа в офіс? Ще й може заказного? Є передчуття, що виклали тільки сюди, і будете потім розповідати, що Вам ніхто не відповідає.
maksimuil
Постійний користувач
112
10 січня 2017
21 черв 2017 08:10
Писать лучше на бумаге.
Igorek2016
Новачок
8
14 травня 2016
21 черв 2017 10:02
Цитата "Stiya":
0_о У вас приборы не горят в квартире? Почему же они не наладят, это же уже не в первый раз
Почему не наладят? Хороший вопрос! Мне это тоже интересно. Не раз уже обращались!
Yan5
Y
Користувач
32
22 січня 2017
21 черв 2017 12:36
Хорошая новость)) Есть новые фото на сайте)
Ann103-11
A
Постійний користувач
163
03 червня 2017
21 черв 2017 12:54
Цитата "Yan5":Хорошая новость)) Есть новые фото на сайте)
По 3 очереди 0 изменений...
Verin
V
Користувач
95
25 листопада 2016
21 черв 2017 13:21
Цитата "Ann103-11":
По 3 очереди 0 изменений...
Так и по 2 что то изменений не видно... Уже 2 месяца не могут с утеплением разобраться
Cvjatuk
C
Новачок
8
08 червня 2017
21 черв 2017 13:23
Які там нові фото? фото такі ж за 12 червня, за кого нас забудовник тримає?
DDemian
Постійний користувач
237
02 листопада 2016
21 черв 2017 13:33
Цитата "Yan5":Хорошая новость)) Есть новые фото на сайте)
Фото старі. Тому нічого і не видно. Порівняйте із фото на 381 сторінці.
Oksana.A
O
Гість
2
08 червня 2017
21 черв 2017 14:28
Хто 100% в курсі, водопостачання і каналізація дійсно центральні?
S103
S
Користувач
76
14 січня 2017
21 черв 2017 14:47
2 черга

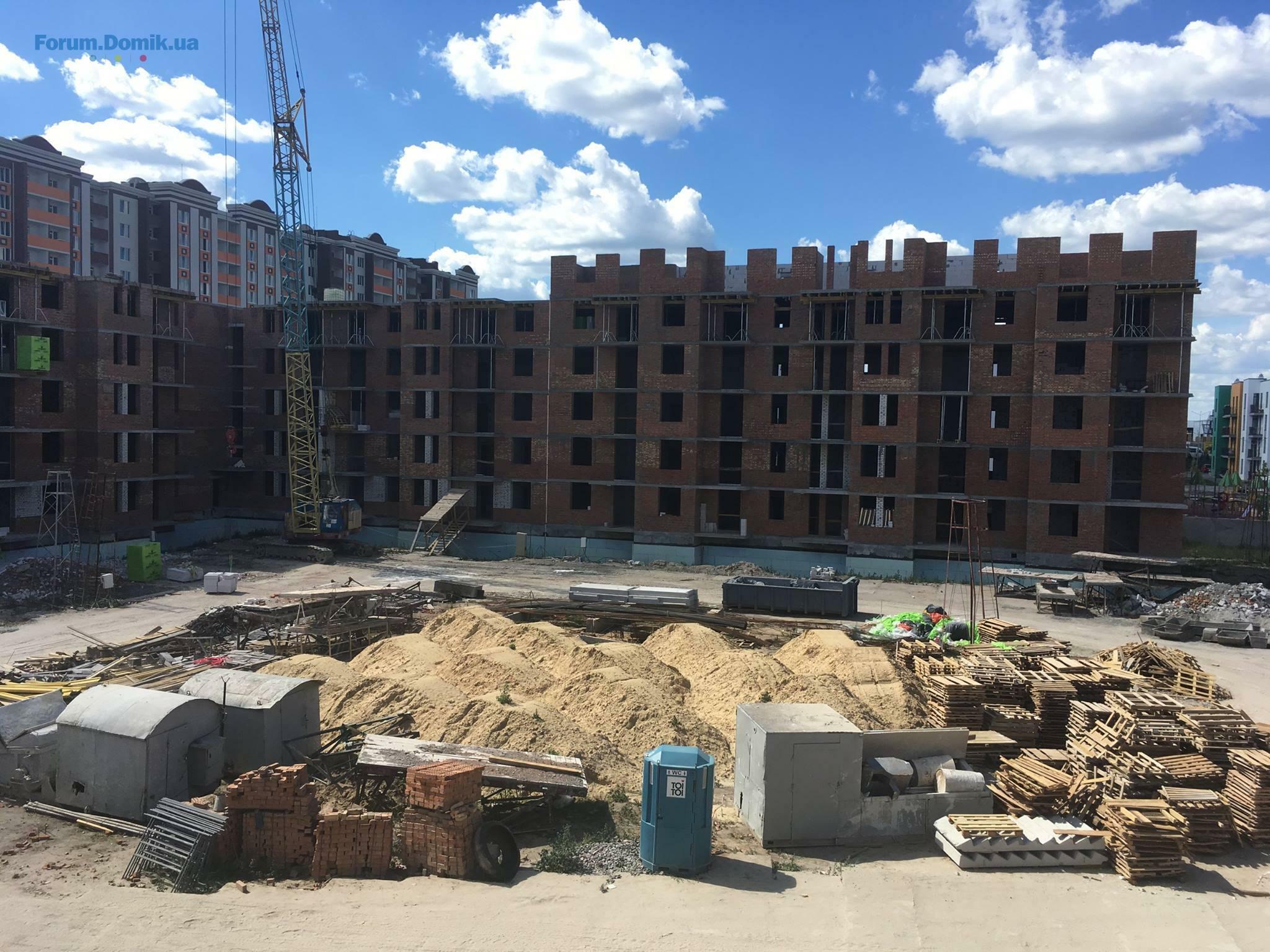

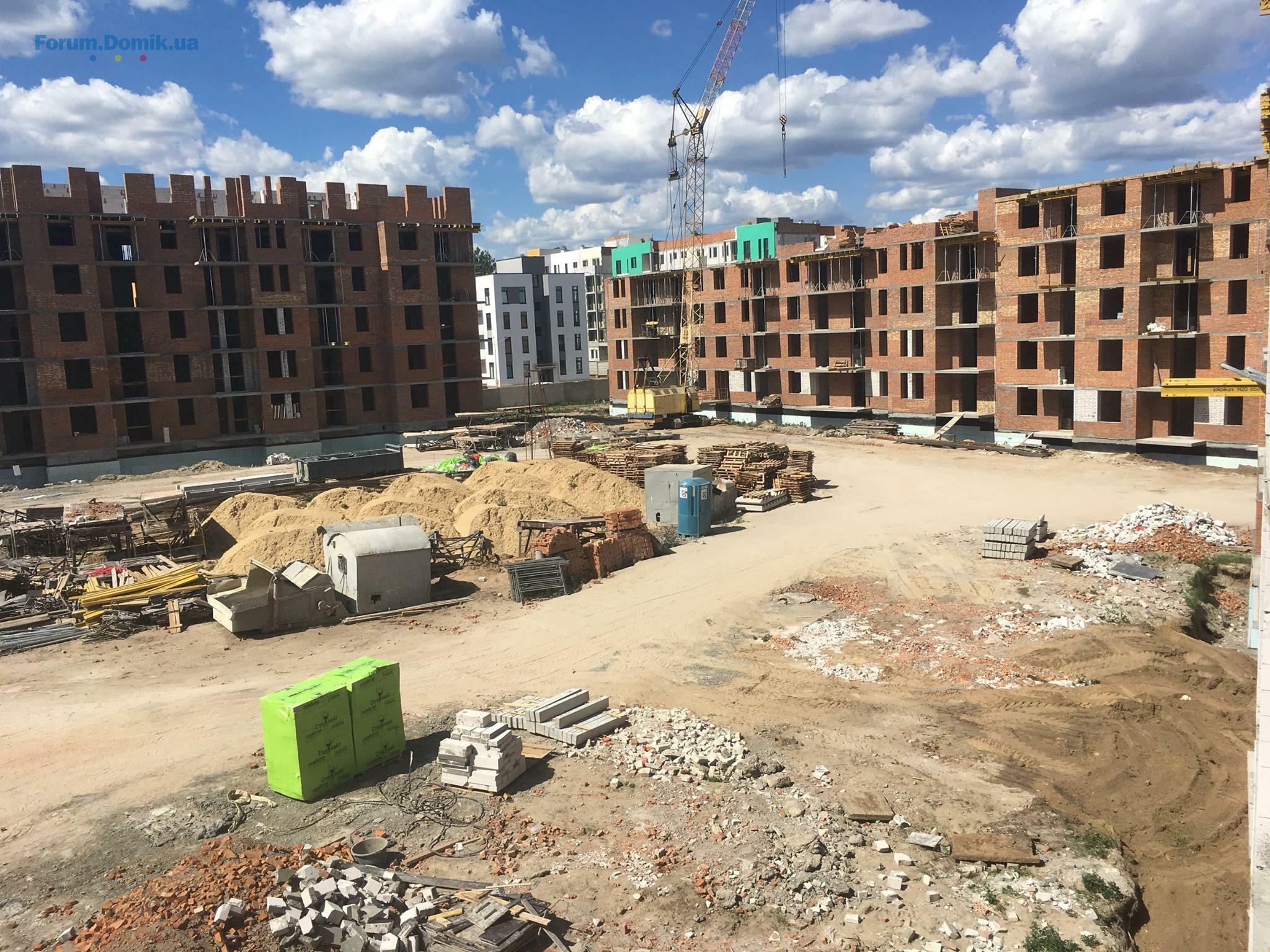

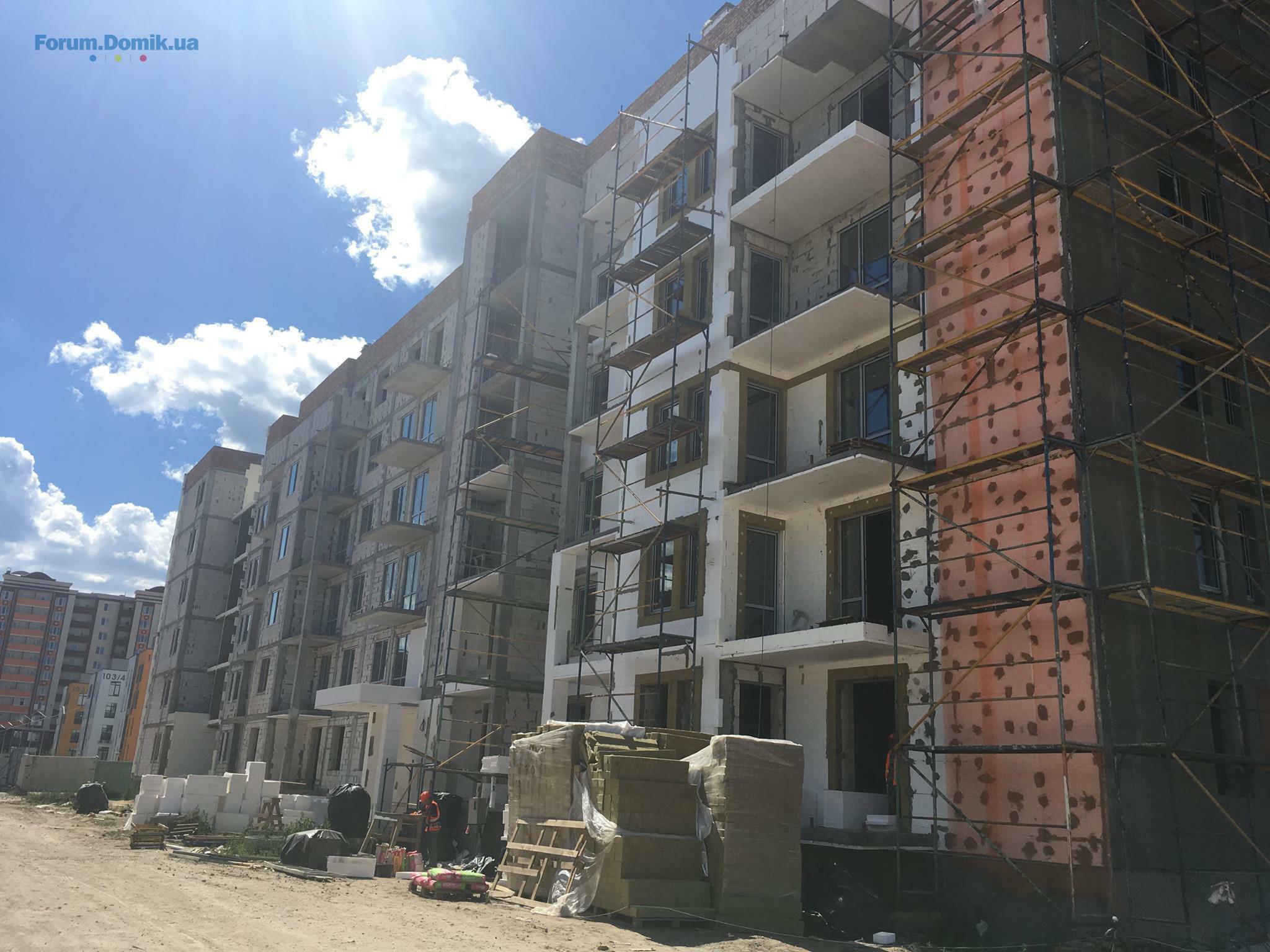

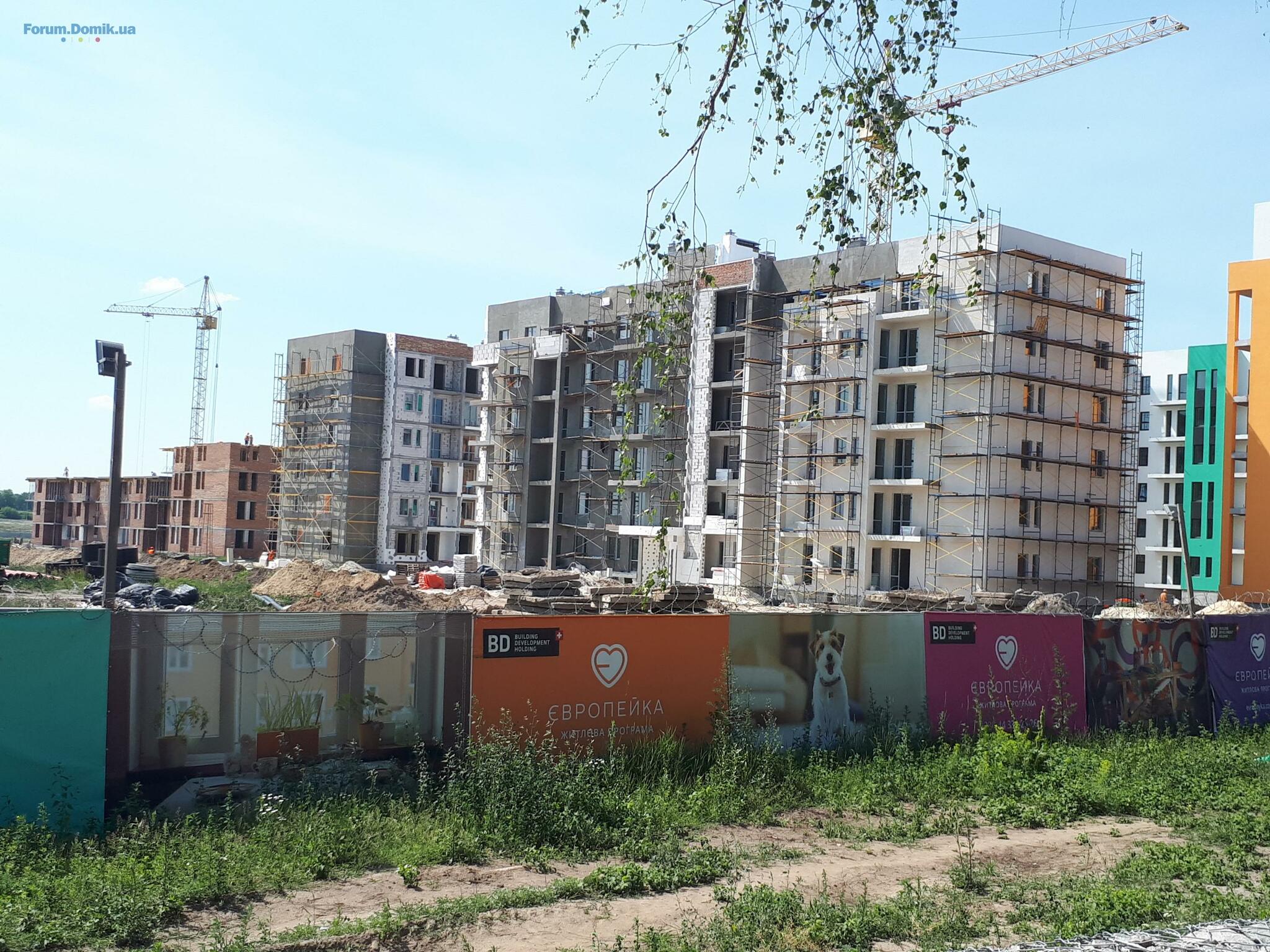

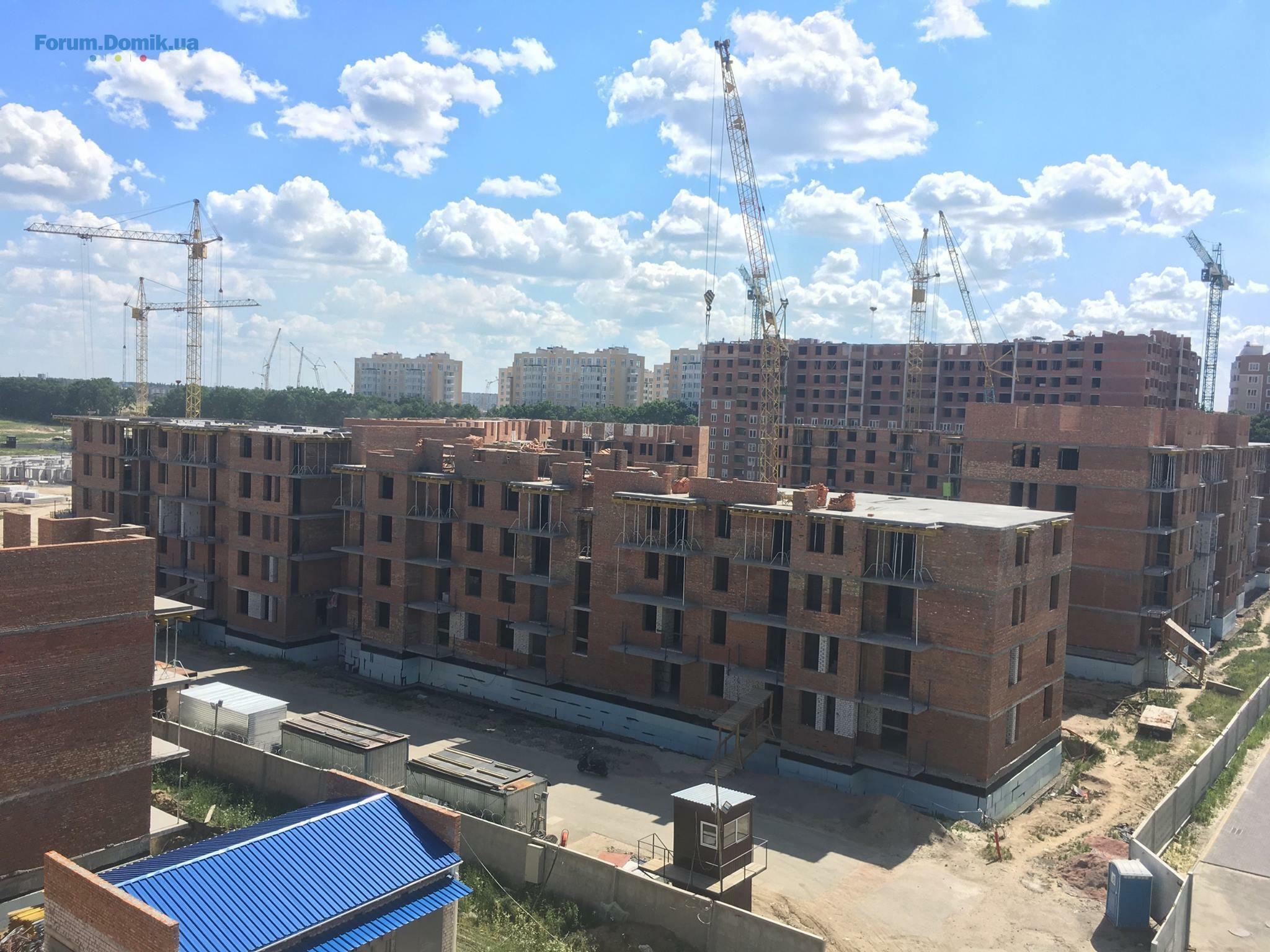

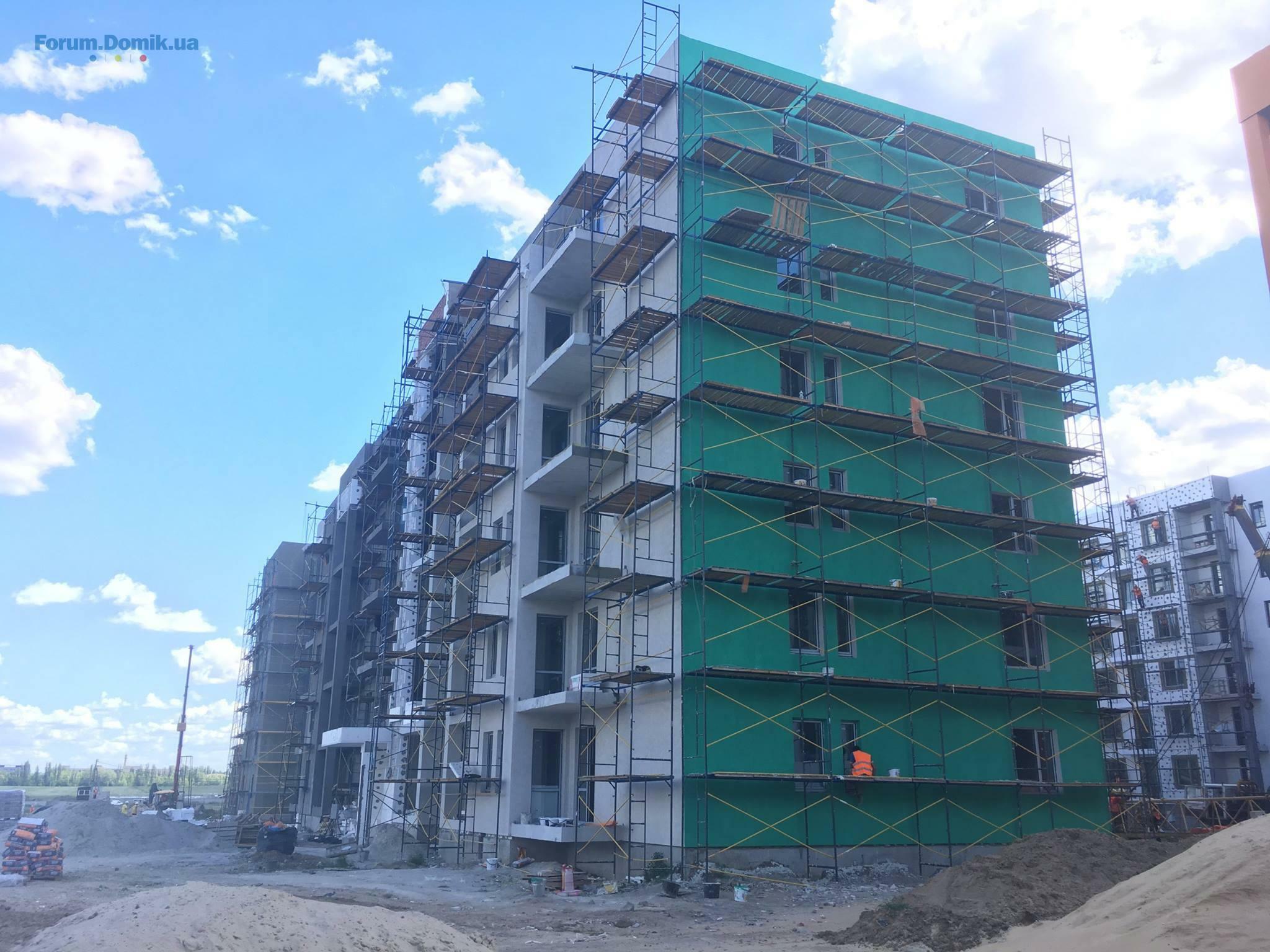

Будинок 103/8 – фасадні роботи продовжуються, виконано на 95%; триває монтаж каналізації, зливової каналізація; монтаж віконних відливів виконано на 90%;

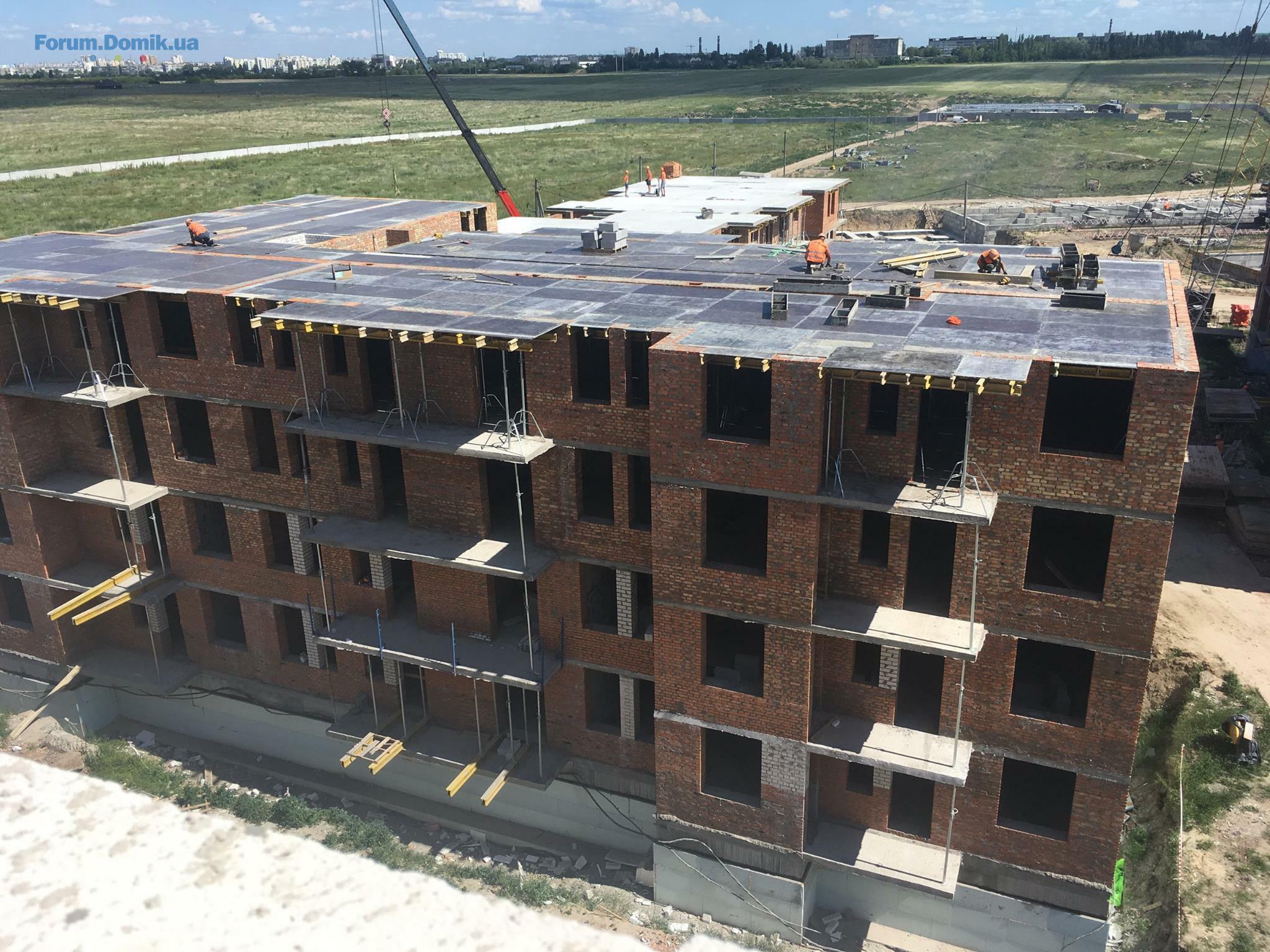

Будинок 103/9 – опалення, вода – готові з 1 по 6 поверхи; ліфти змонтовані на 95%. Тривають фасадні роботи, виконано на 70%, завершили стяжку з цокольного по 6 поверхи.

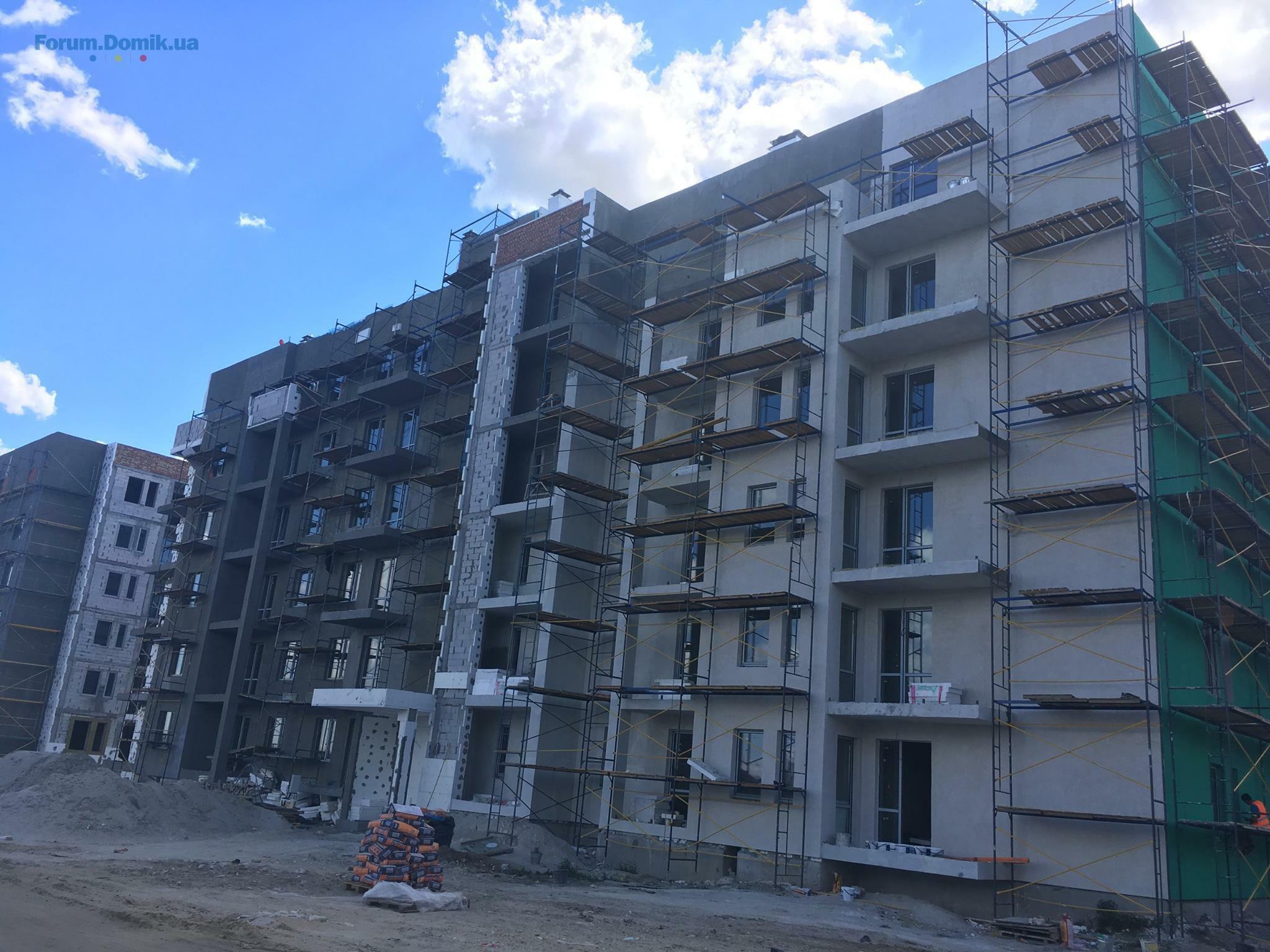

Будинок 103/10 (корп. 1) – готовність фасаду – 20%
Будинок 103/10 (корп 2) – готовність фасаду – 50%; готовність водопостачання, опалення - 80%, триває монтаж накривок на вентиляційних каналах.
Будинок 103/10 (3) – продовжуються роботи з влаштування фасаду; готовність віконних відливів - 55%, завершено монтаж накривок на вентиляційних каналах.
3 черга:

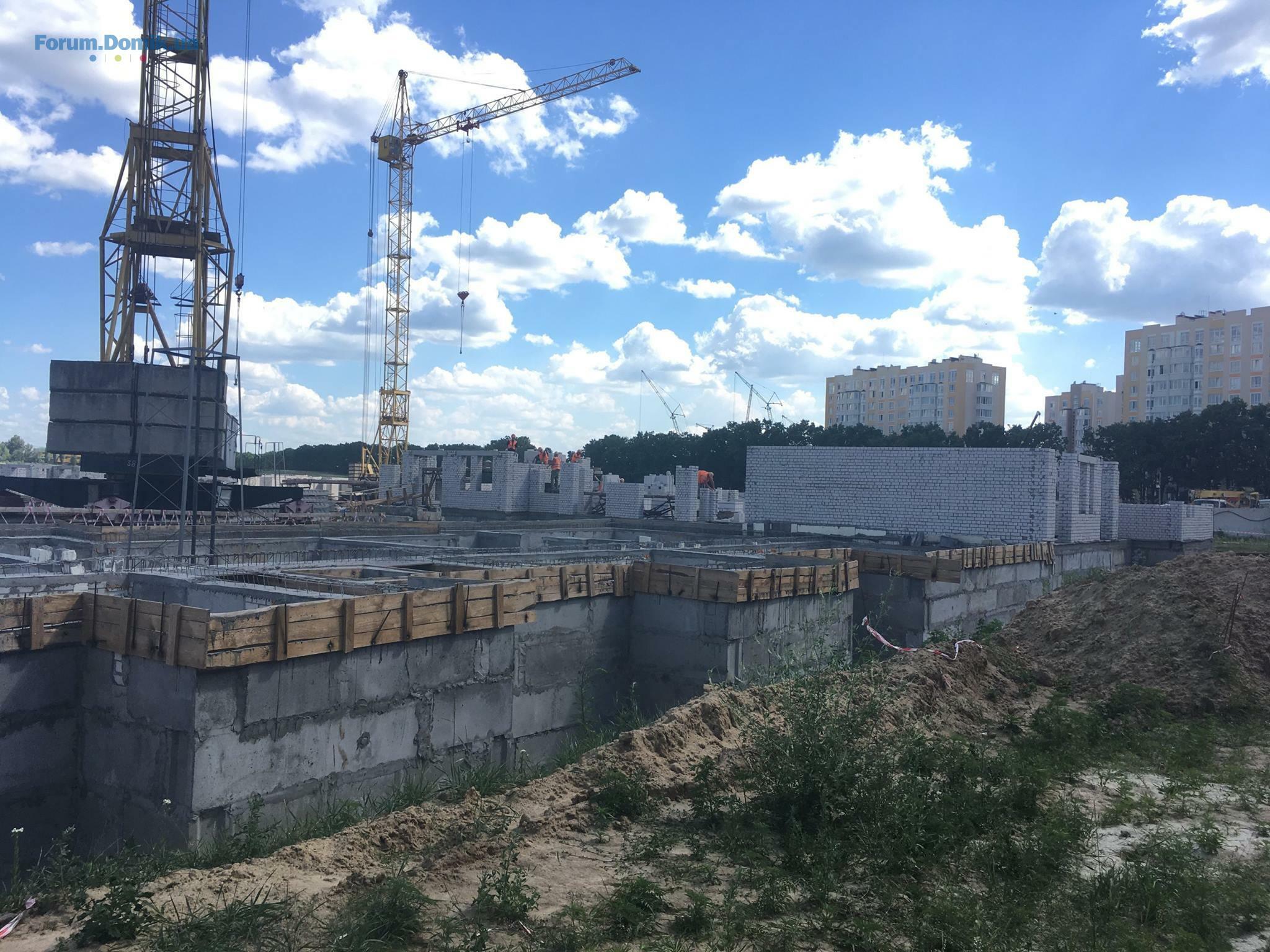

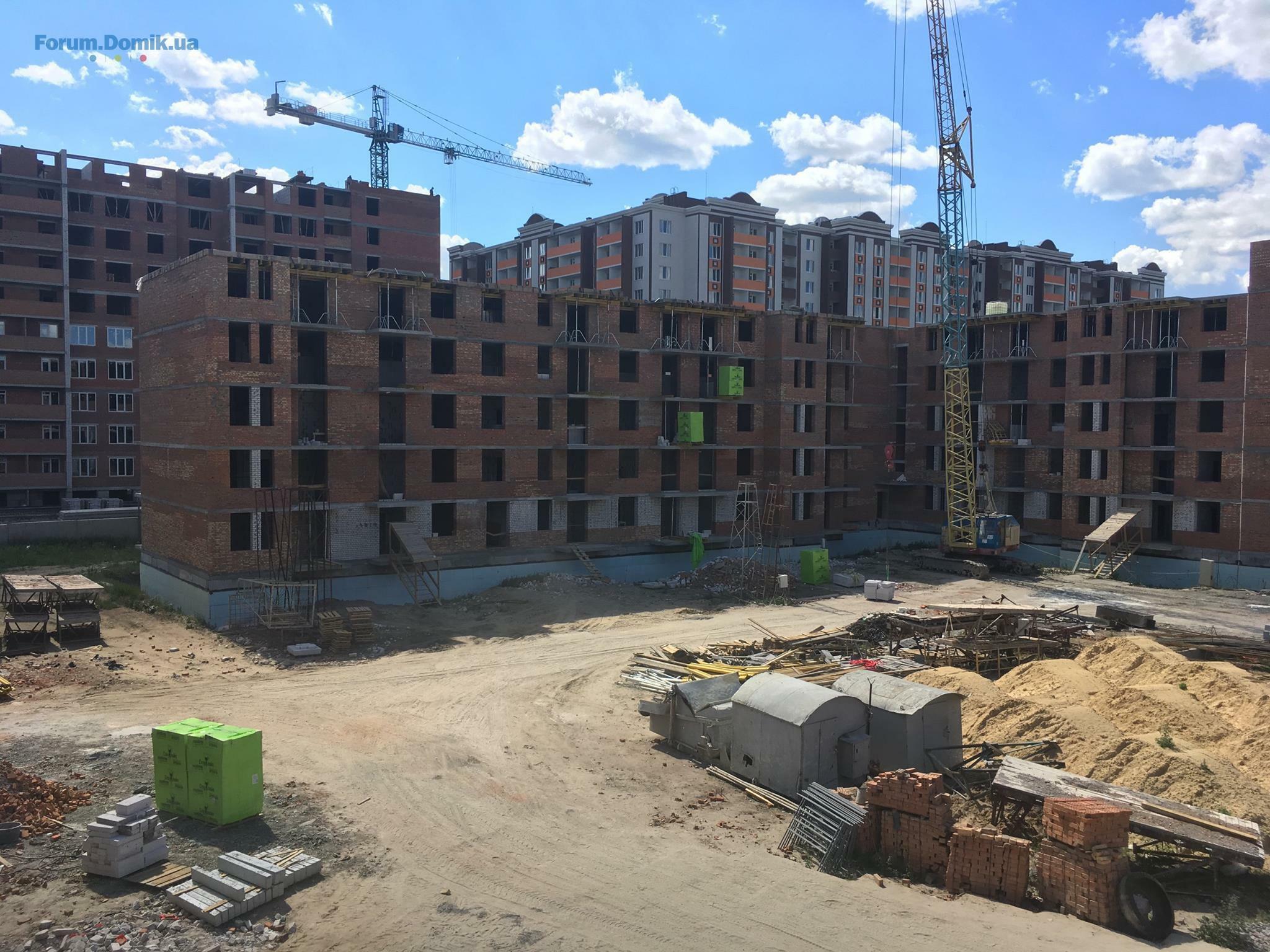

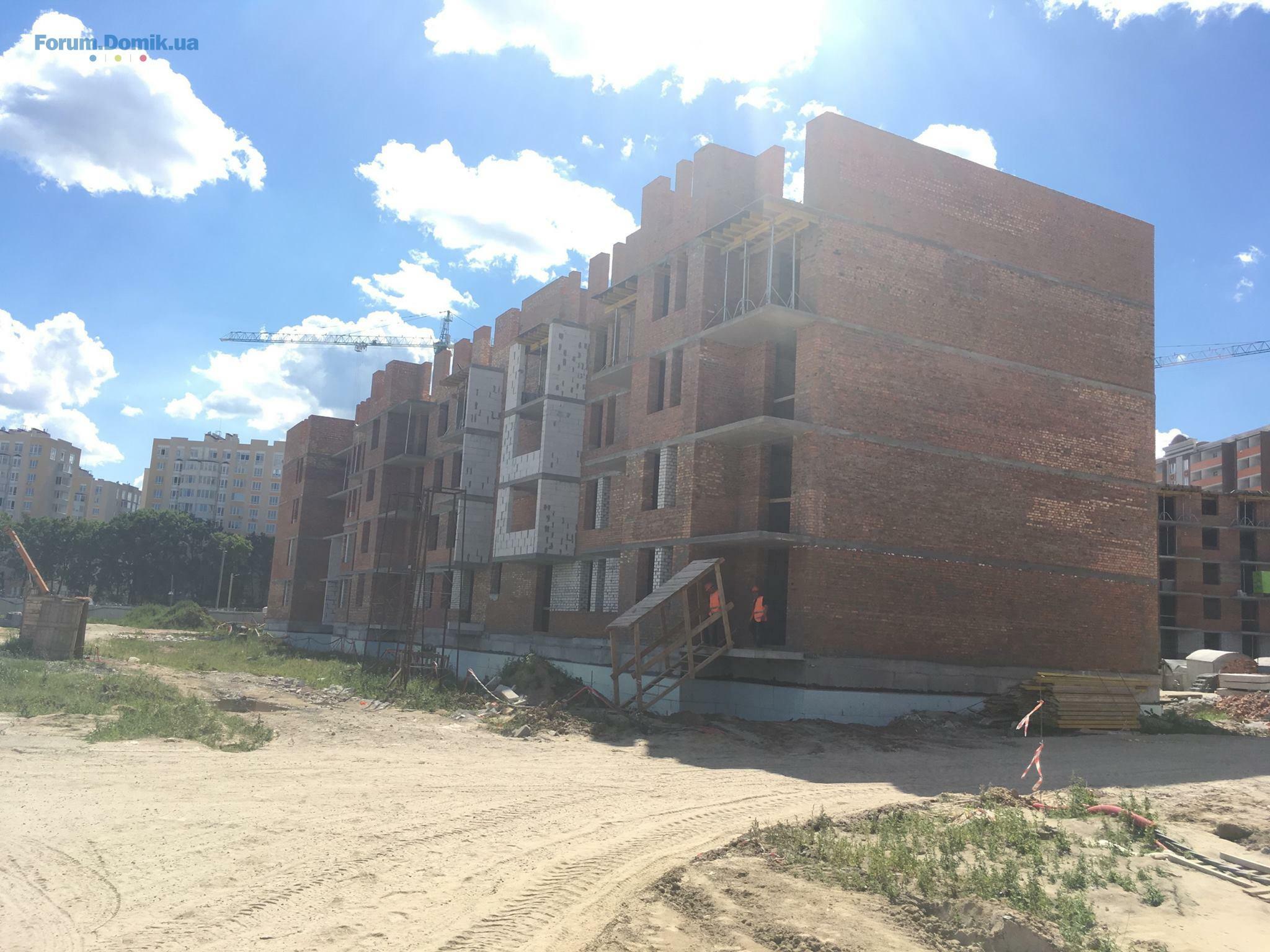

103/11(2) – виконано бетонування плити перекриття 5-го поверху;
103/11(3) – виконано монтаж опалубки перекриття 5-го поверху;
103/12(1) - виконано кладку 5-го поверху;

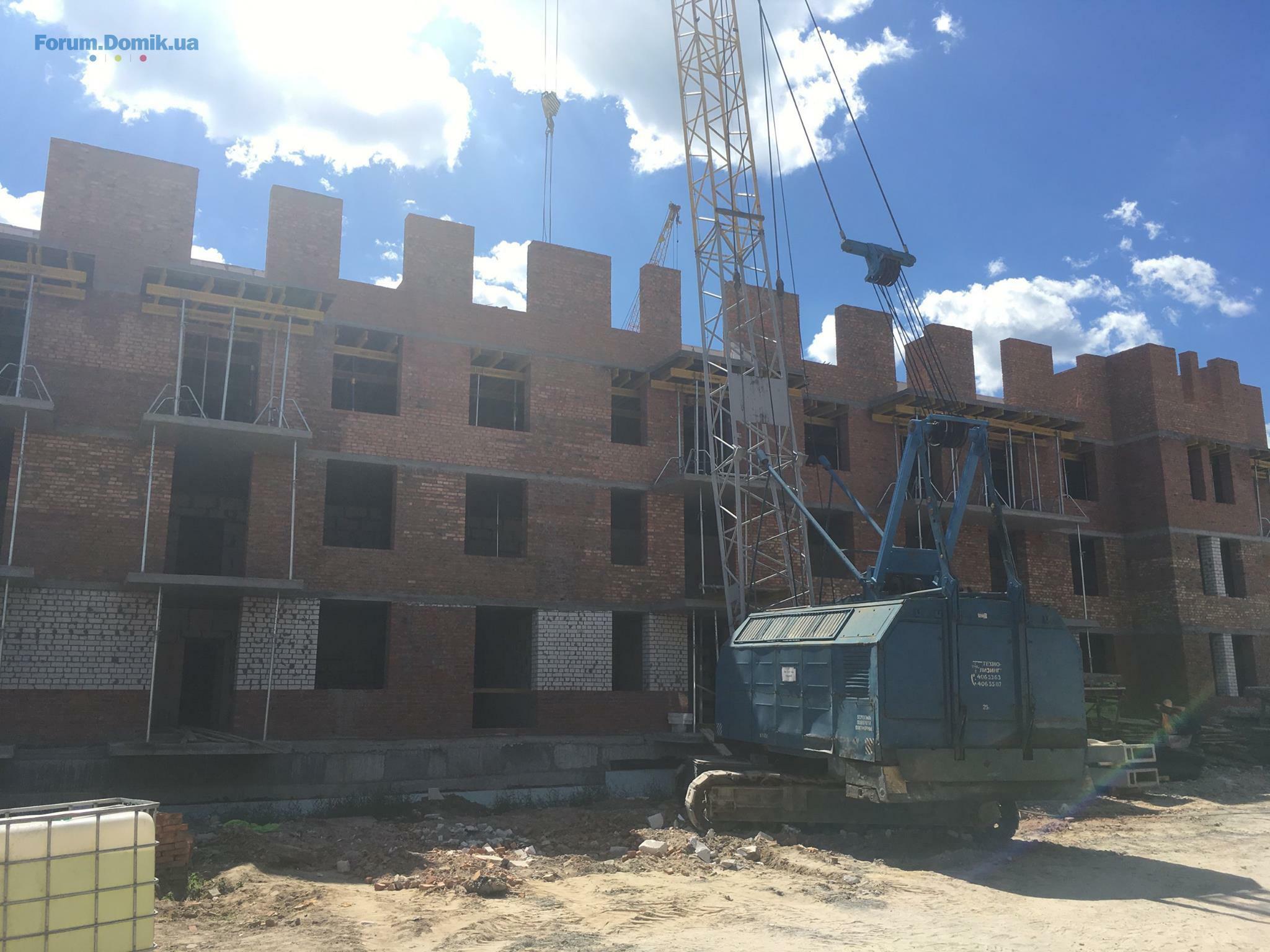

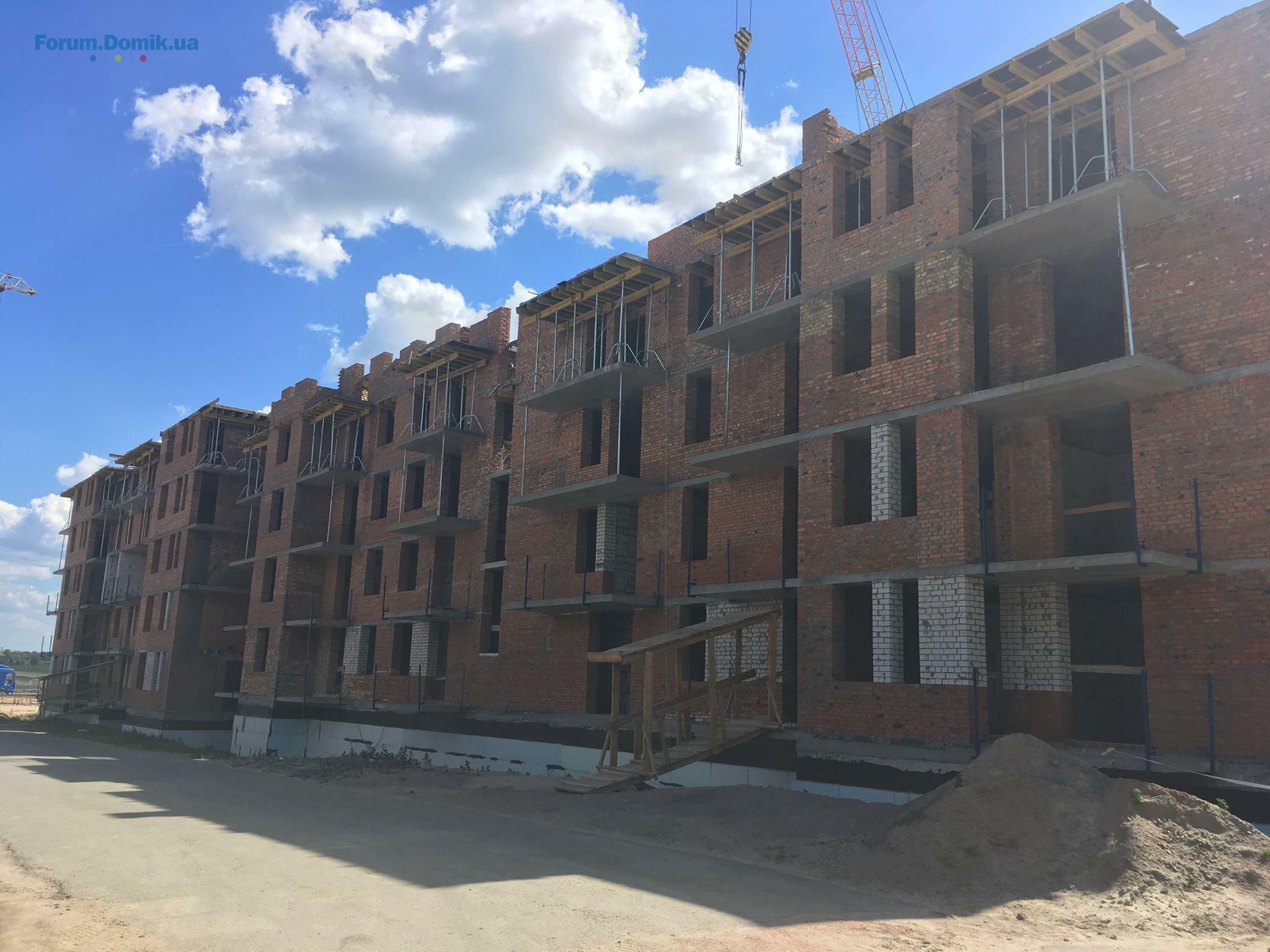

103/12(2) - завершено цегляну кладку 5-го поверху;
103/13(1) – виконано кладку 5 поверху, виконано монтаж опалубки 5 поверху
103/13(2) – виконано бетонування перекриття 4 поверху; ведеться кладка 5 поверху

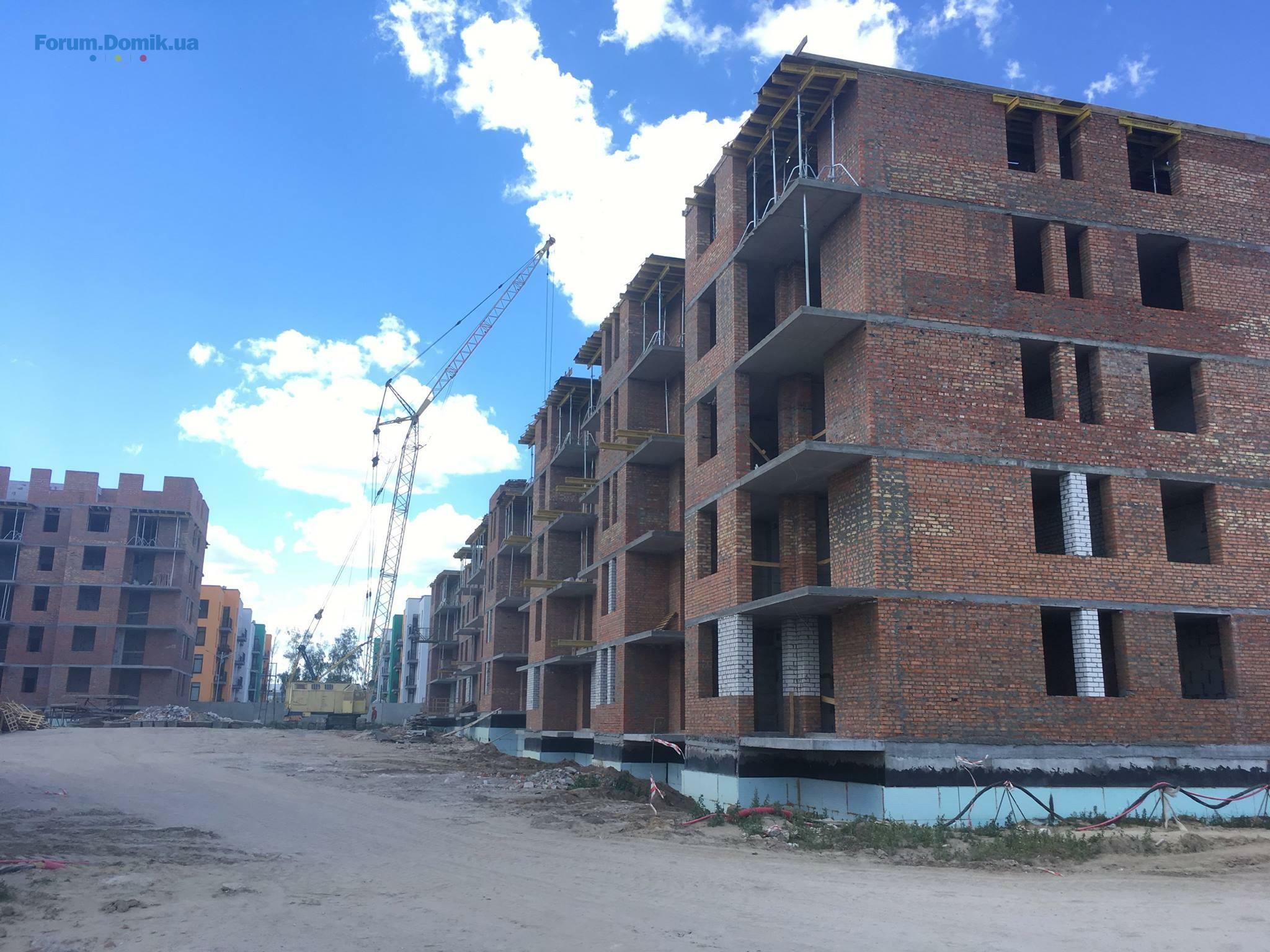

103/14 - завершено кладку 4 поверху;

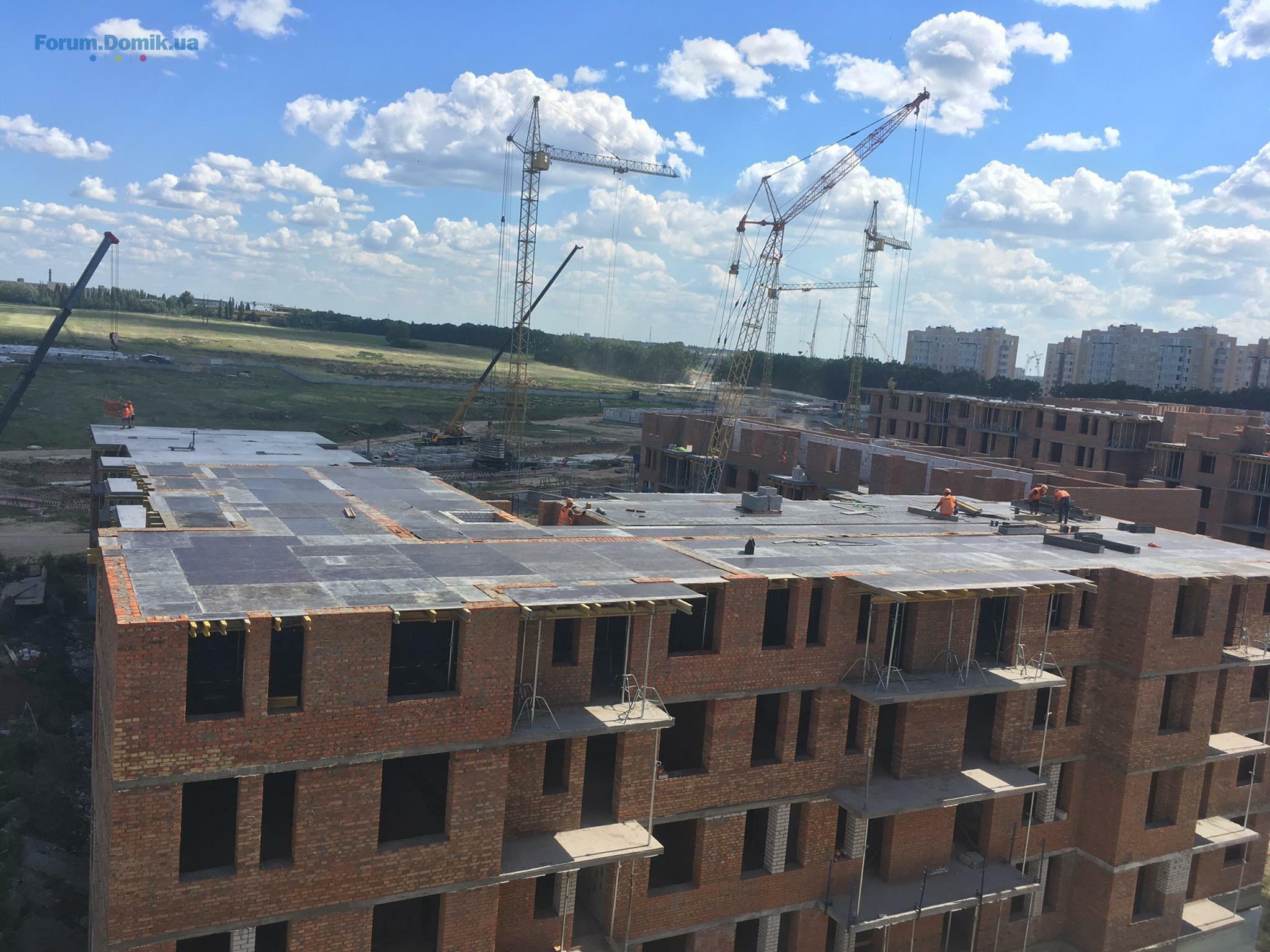

103/15(1) – виконнано бетонування перекриття 3-го поверху, розпочато кладку 4 поверху

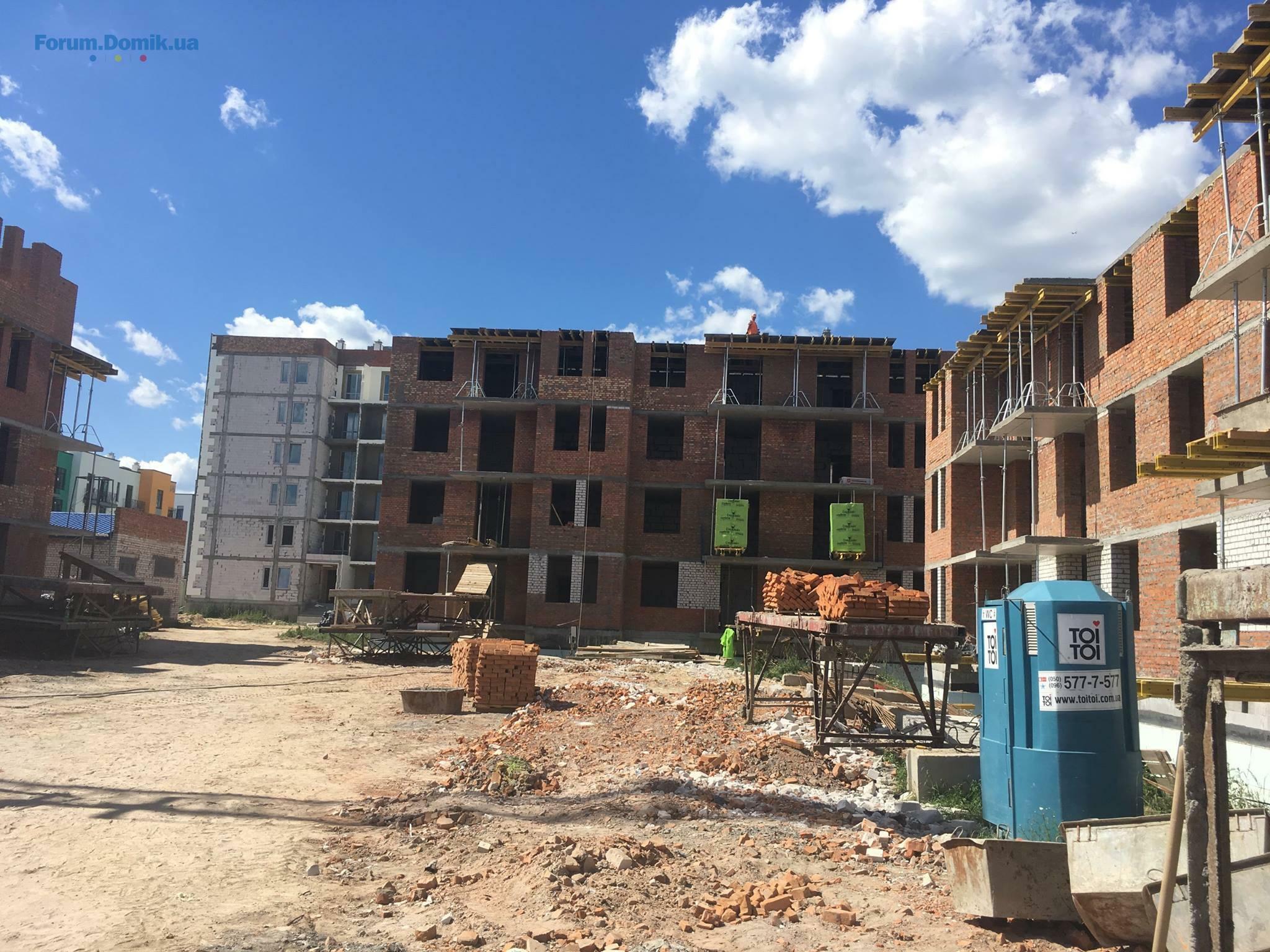

103/15(2) – завершили цегляну кладку 4 поверху. Ведуться роботи з влаштування перекриття 4 поверху
4 черга

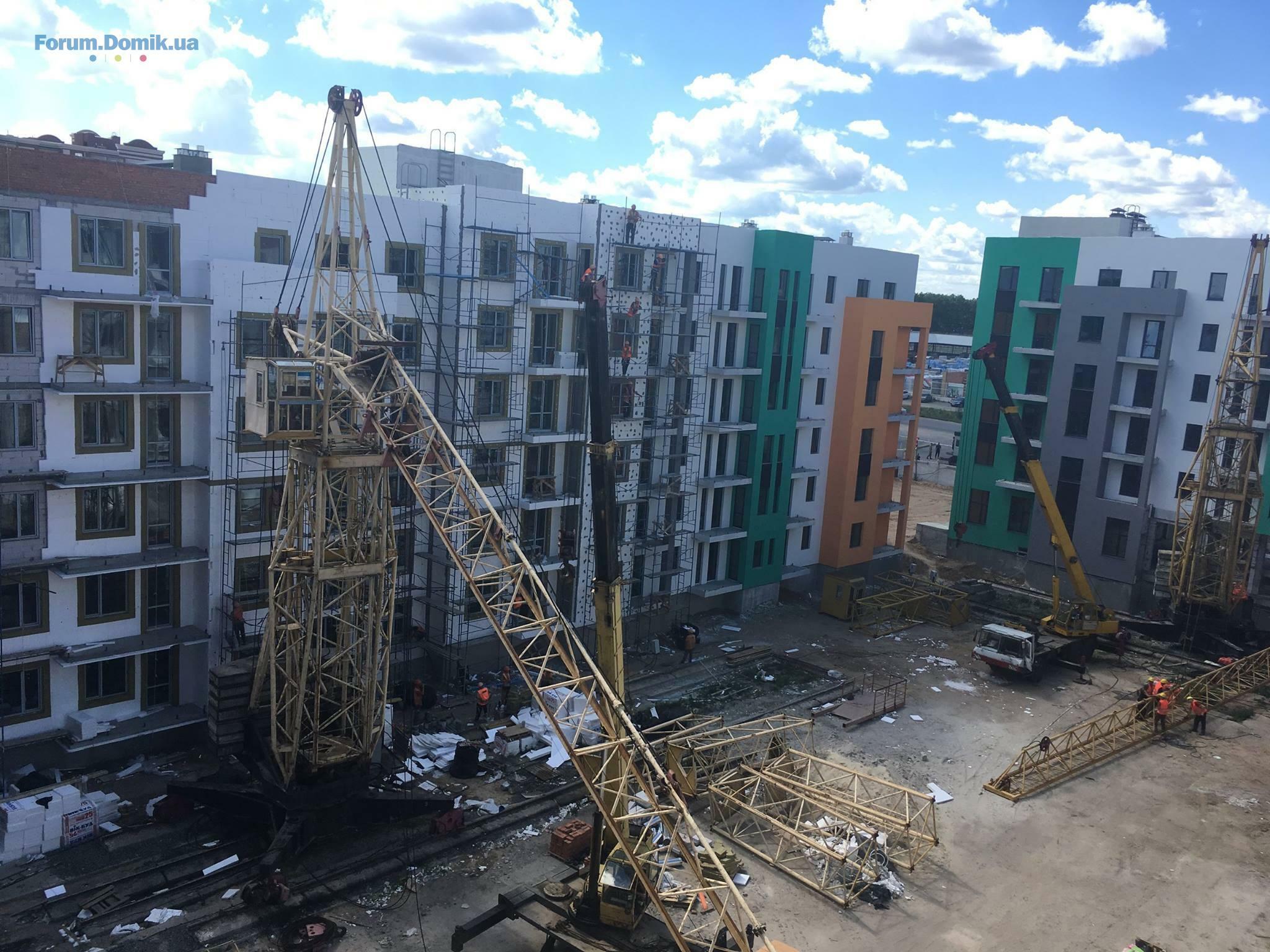

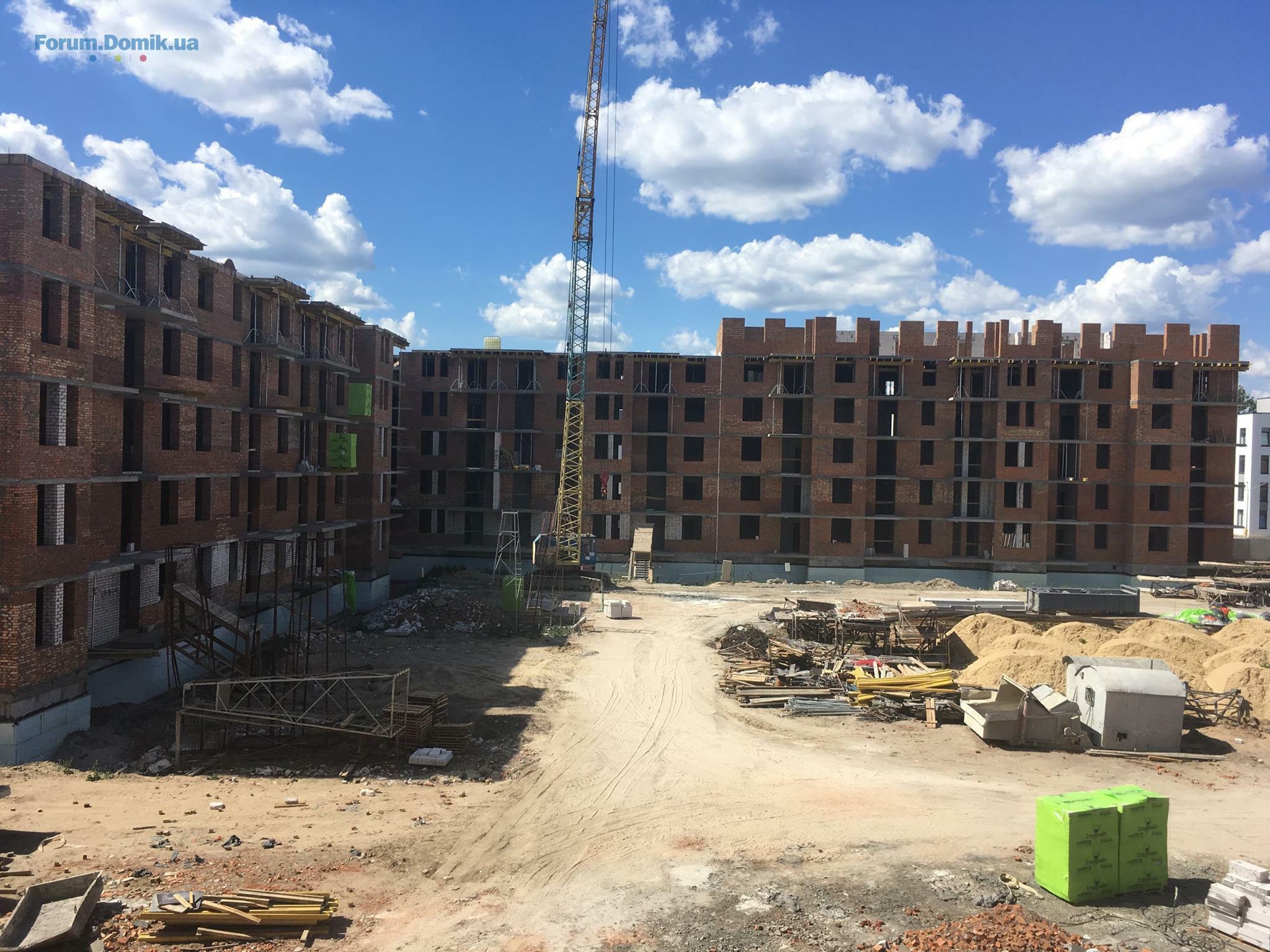

Будинок 103/19 – виконано кладку стін 1 поверху обох корпусів
103/16 – ведеться процес цегляної кладки зовнішніх і внутрішніх стін 1 поверху одного корпусу, виконано монтаж панелей перекриття цокольного поверху одного корпусу;

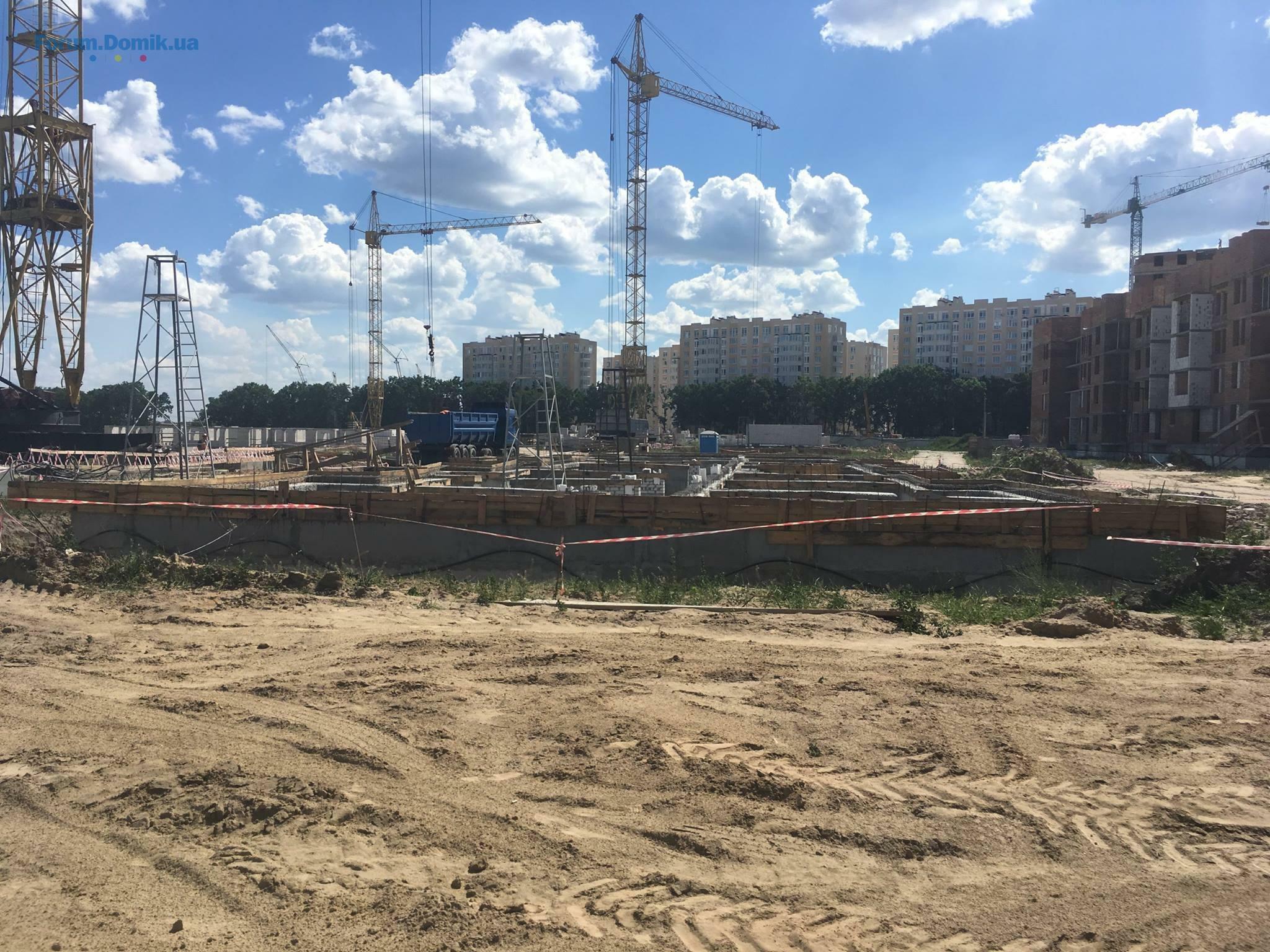

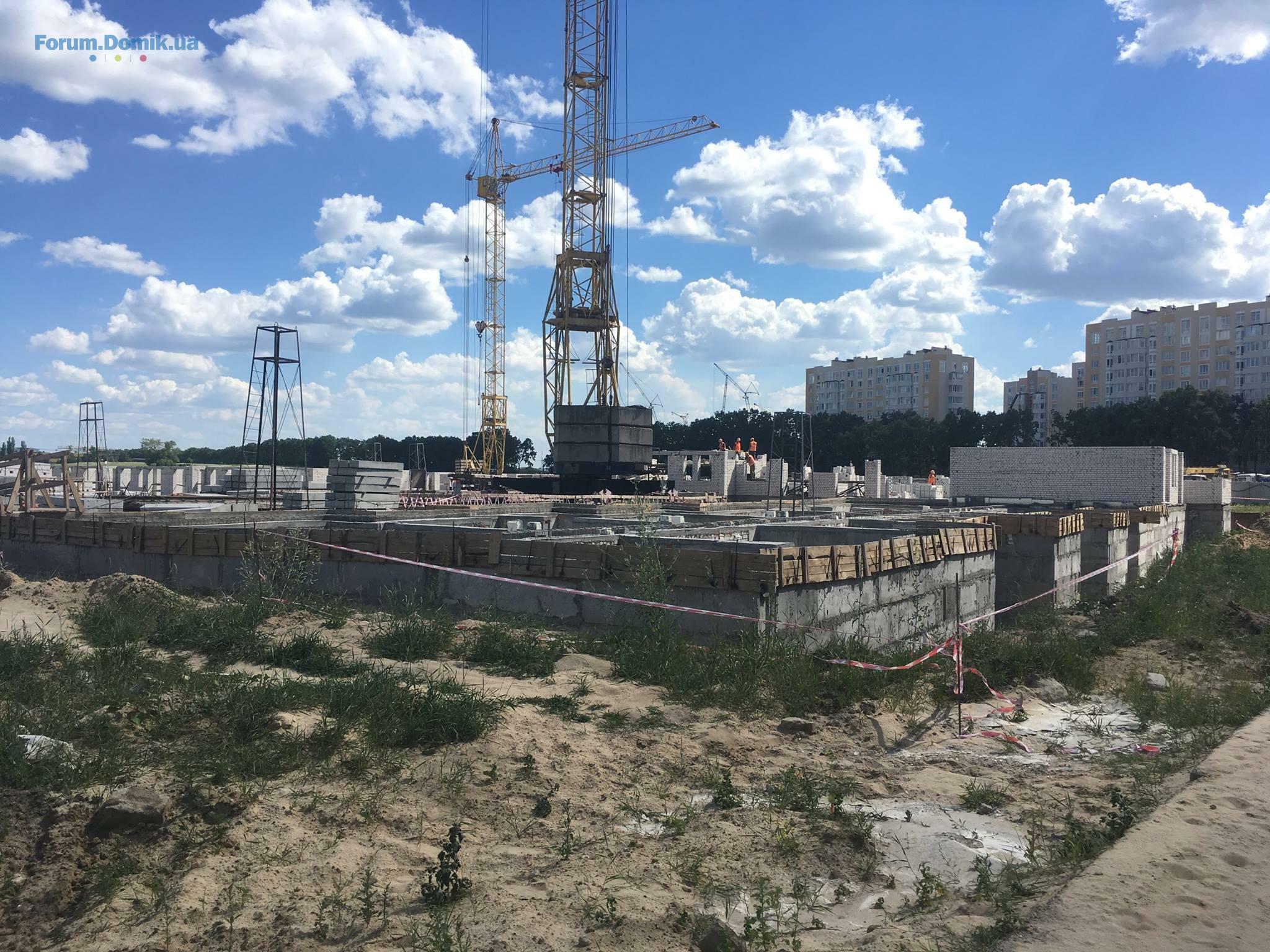

103/17 – виконано монтаж фундаментних блоків, виконано бетонвування монолитного поясу цокольного поверху

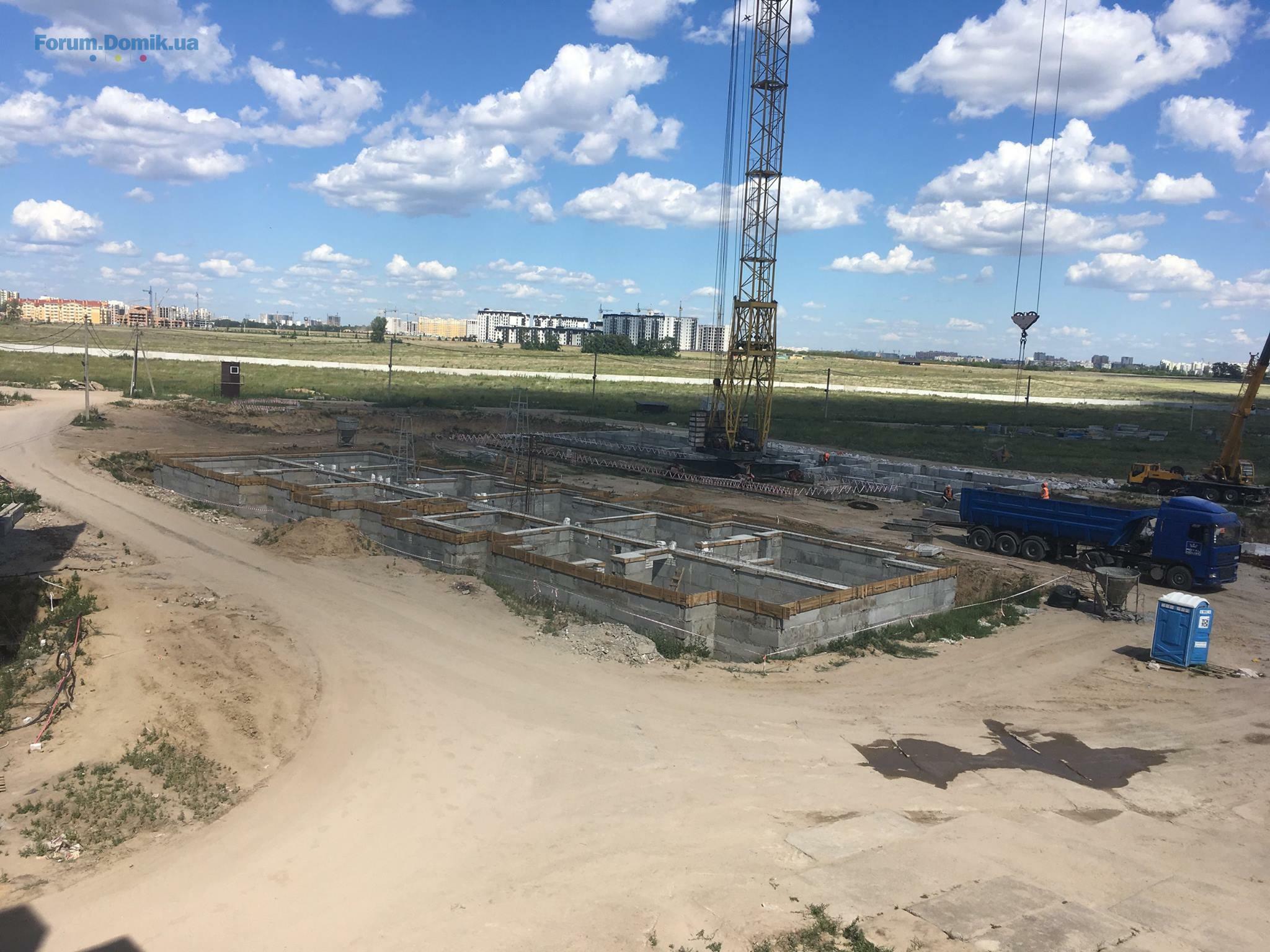

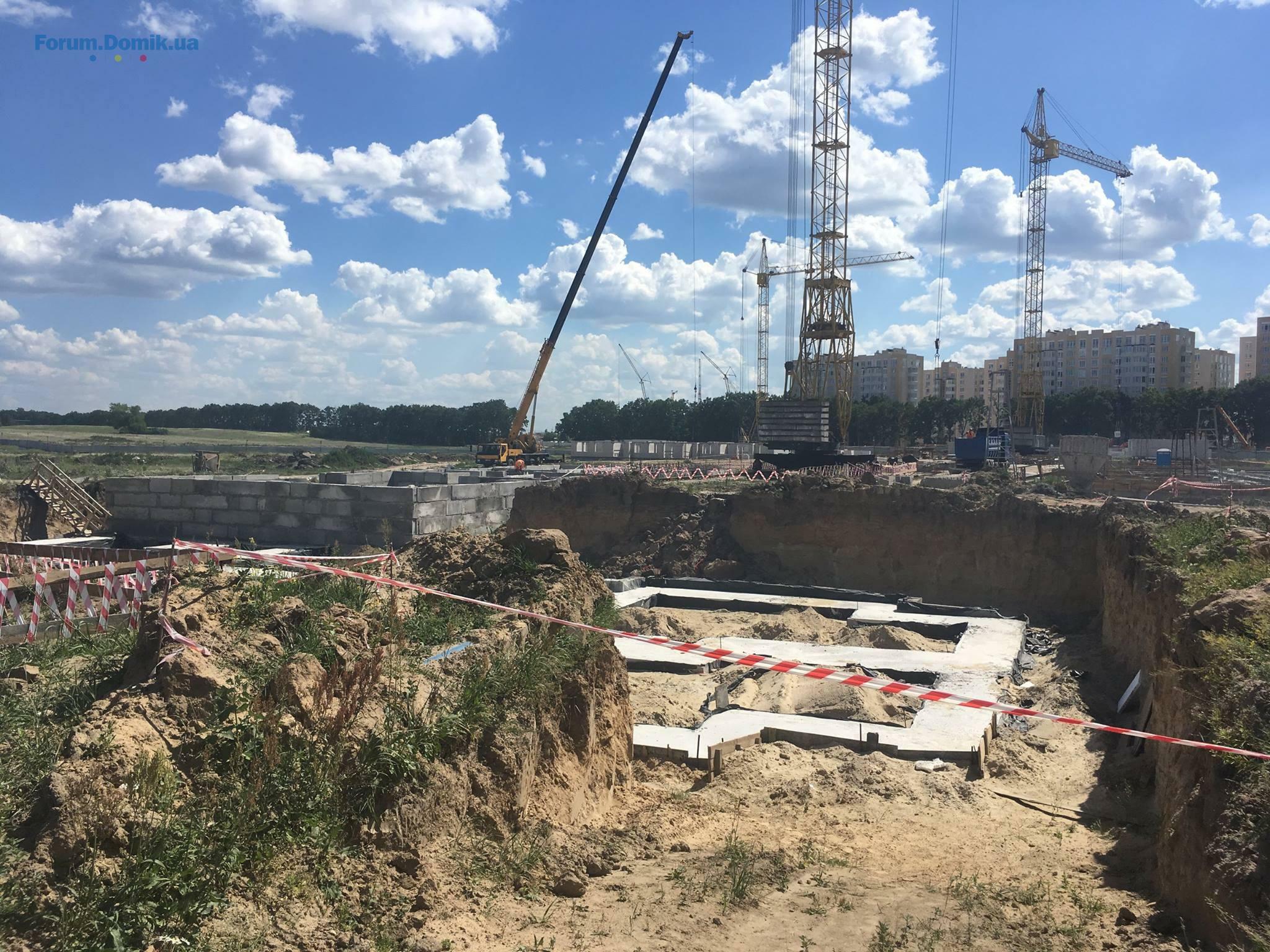

103/18 – корпус 1 , кутової секції – виконано бетоннування стрічкового фундаменту, по другій секции – ведеться монтаж фунд.блоків. Корпус 2 – розпочато монтаж фунд.блоків.
Також тривають роботи з монтажу огорожі будинків вздовж дороги, з влаштування каналізації та водопостачання по території усіх черг.
Будинок 103/8 – фасадні роботи продовжуються, виконано на 95%; триває монтаж каналізації, зливової каналізація; монтаж віконних відливів виконано на 90%;
Будинок 103/9 – опалення, вода – готові з 1 по 6 поверхи; ліфти змонтовані на 95%. Тривають фасадні роботи, виконано на 70%, завершили стяжку з цокольного по 6 поверхи.
Будинок 103/10 (корп. 1) – готовність фасаду – 20%
Будинок 103/10 (корп 2) – готовність фасаду – 50%; готовність водопостачання, опалення - 80%, триває монтаж накривок на вентиляційних каналах.
Будинок 103/10 (3) – продовжуються роботи з влаштування фасаду; готовність віконних відливів - 55%, завершено монтаж накривок на вентиляційних каналах.
3 черга:
103/11(2) – виконано бетонування плити перекриття 5-го поверху;
103/11(3) – виконано монтаж опалубки перекриття 5-го поверху;
103/12(1) - виконано кладку 5-го поверху;
103/12(2) - завершено цегляну кладку 5-го поверху;
103/13(1) – виконано кладку 5 поверху, виконано монтаж опалубки 5 поверху
103/13(2) – виконано бетонування перекриття 4 поверху; ведеться кладка 5 поверху
103/14 - завершено кладку 4 поверху;
103/15(1) – виконнано бетонування перекриття 3-го поверху, розпочато кладку 4 поверху
103/15(2) – завершили цегляну кладку 4 поверху. Ведуться роботи з влаштування перекриття 4 поверху
4 черга
Будинок 103/19 – виконано кладку стін 1 поверху обох корпусів
103/16 – ведеться процес цегляної кладки зовнішніх і внутрішніх стін 1 поверху одного корпусу, виконано монтаж панелей перекриття цокольного поверху одного корпусу;
103/17 – виконано монтаж фундаментних блоків, виконано бетонвування монолитного поясу цокольного поверху
103/18 – корпус 1 , кутової секції – виконано бетоннування стрічкового фундаменту, по другій секции – ведеться монтаж фунд.блоків. Корпус 2 – розпочато монтаж фунд.блоків.
Також тривають роботи з монтажу огорожі будинків вздовж дороги, з влаштування каналізації та водопостачання по території усіх черг.
S103
S
Користувач
76
14 січня 2017
21 черв 2017 15:10
oly31
Постійний користувач
130
14 листопада 2016
21 черв 2017 15:39
Мда.....фото реально все старые....а то сдвигов не видно
За пол года даже 1й этаж не начали строить
За пол года даже 1й этаж не начали строить
oly31
Постійний користувач
130
14 листопада 2016
21 черв 2017 15:49
Это не удивительно, все забросили.
На официальном сайте до сих пор инфа о том что дома строят по монолитно-каркасной технологии из надежного, относительно легкого и экологически чистого материала — газобетона.
Хотя третья и четвертая совсем не так)
На официальном сайте до сих пор инфа о том что дома строят по монолитно-каркасной технологии из надежного, относительно легкого и экологически чистого материала — газобетона.
Хотя третья и четвертая совсем не так)
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
- ЖК Паркове місто | KAN Development, UDP | Київ, вул. Вишгородська, 4511.07515
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)11.0714
- ЖК Kaskad Residence | ІнтерГал-Буд | Київ, вул. Причальна, 5а11.073
- ЖК Polar Park | Інтергал-Буд | Київ, вул. Петра Калнишевського, 211.077
- ЖК | Київ, пр. Відрадний, 2 | Житлоінвестбуд-УКБ10.0710 309
- ЖК Shevo | ШЕВОБУД | Крюківщина, вул. Одеська08.072
- ЖК RE-FORMAT ALPHA | Чайки08.072
- ЖК Сирецькі Сади | ІнтерГал-Буд | Київ, вул. Івана Виговського (Маршала Гречка), 10б08.074 845
- ЖК Мілос | Київміськбуд | Київ, пров. Милославський08.07116
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а07.07162
- Чи варто зараз купувати нерухомість?11.075 062
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Делать ремонт самостоятельно или нанять профессионалов14.0643
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Электрик Киев03.051
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
