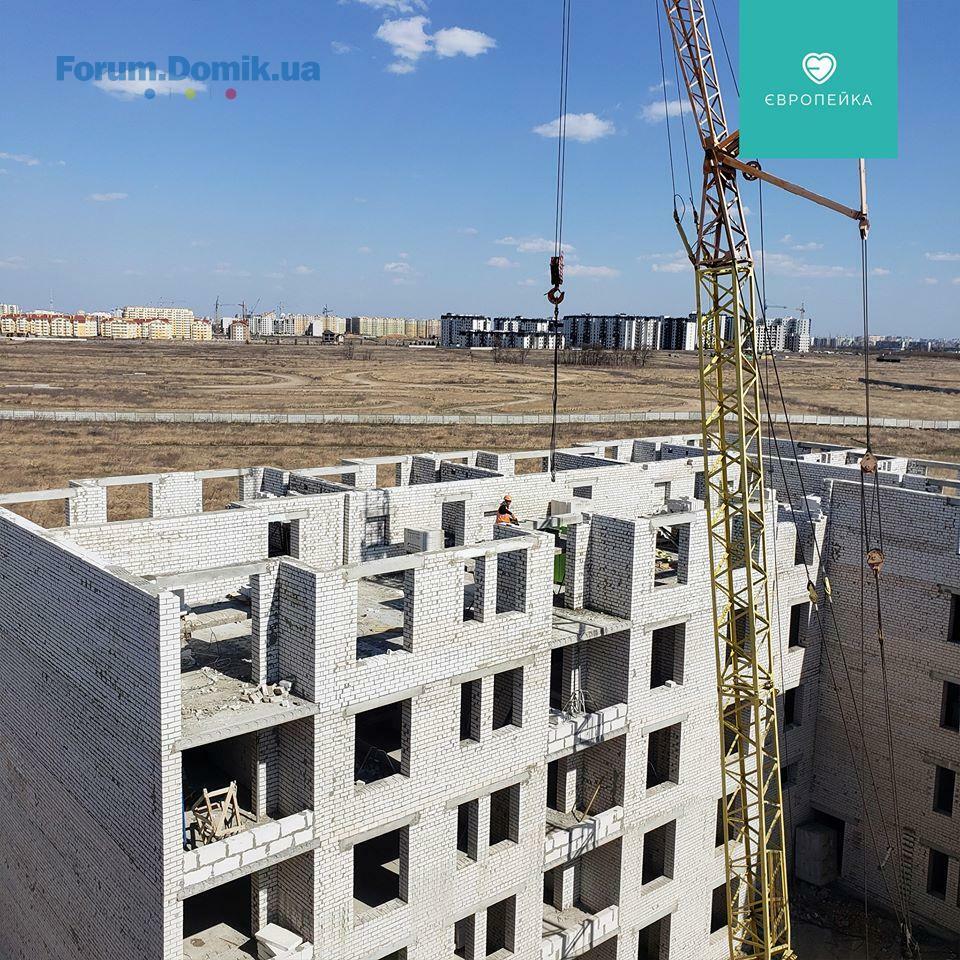

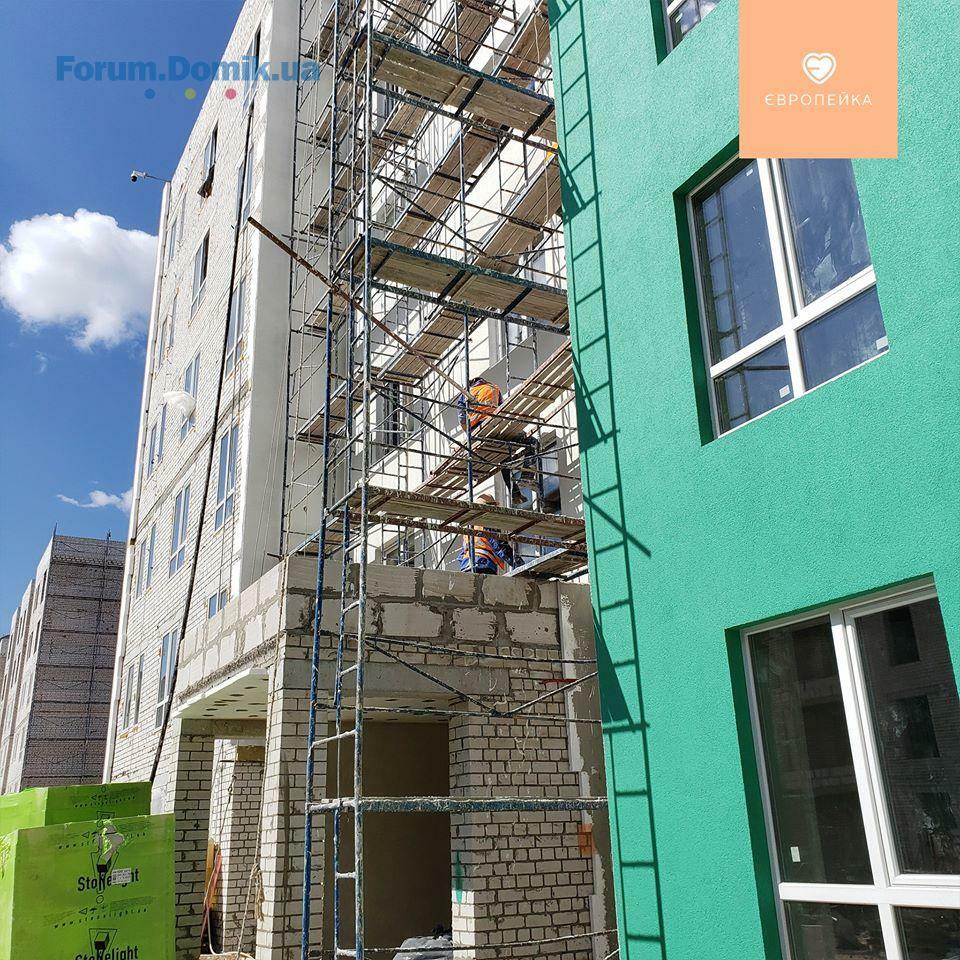

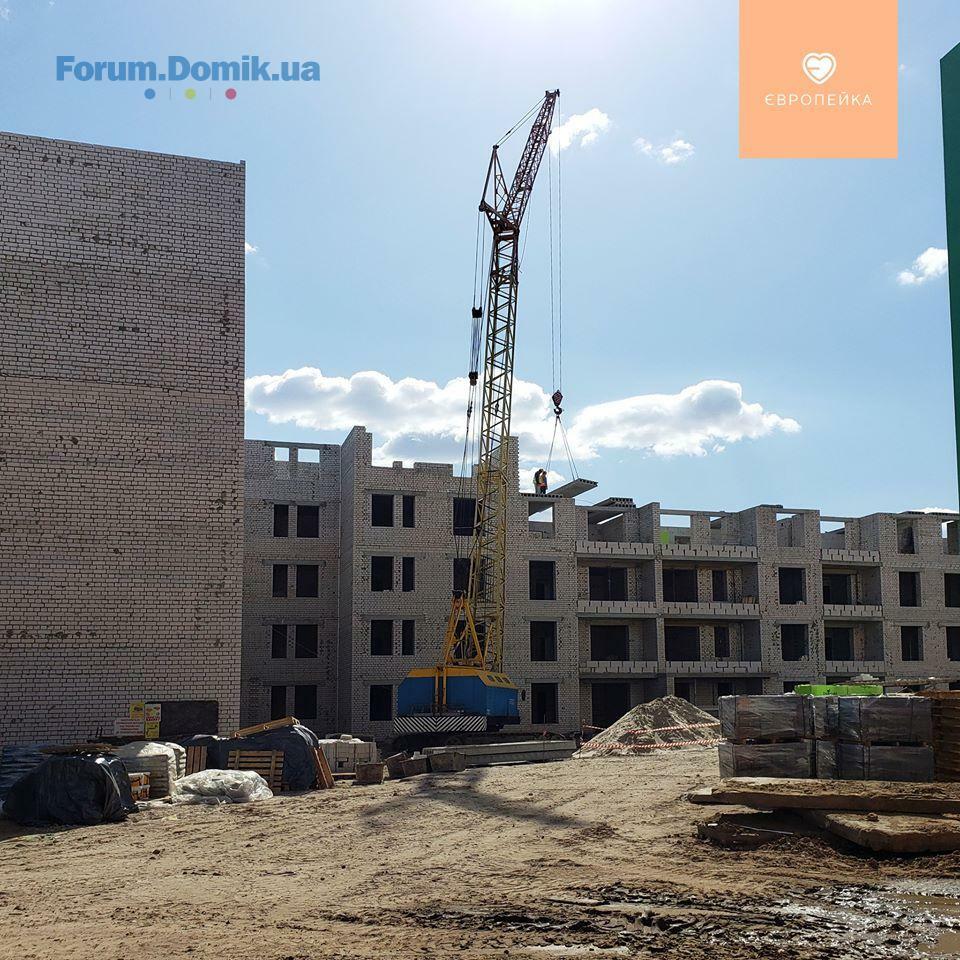

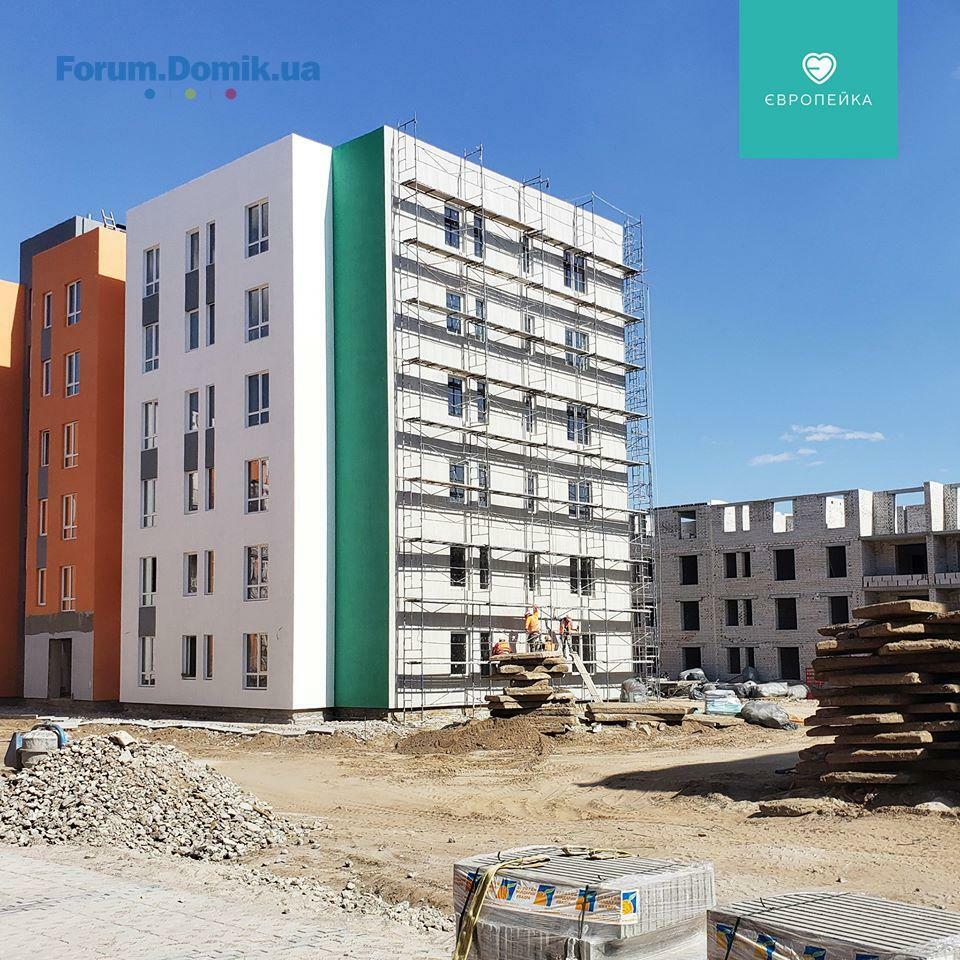

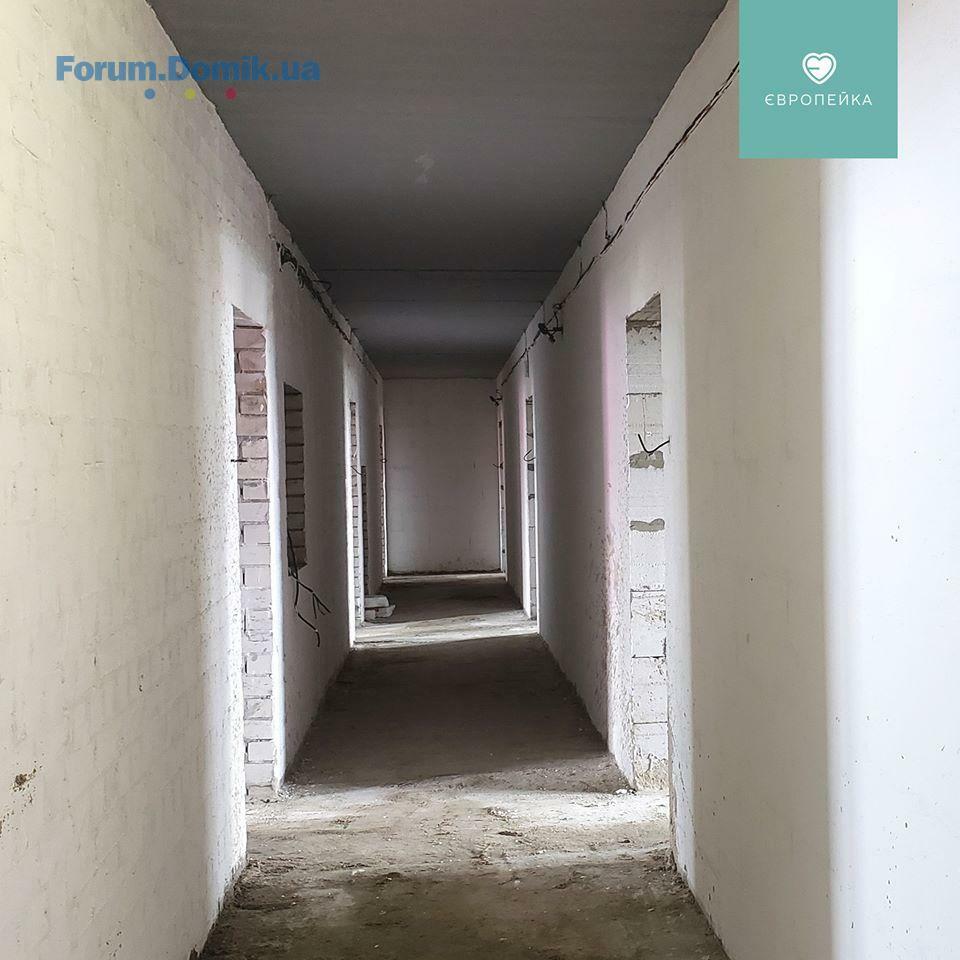

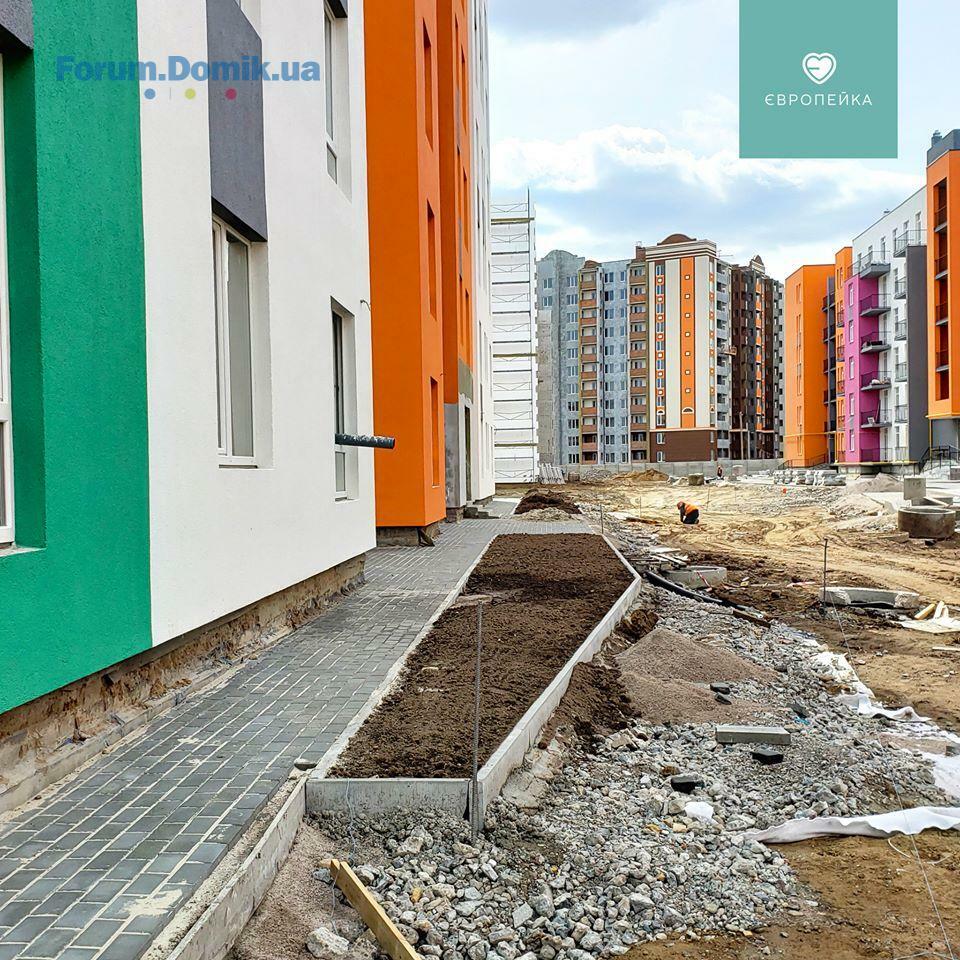

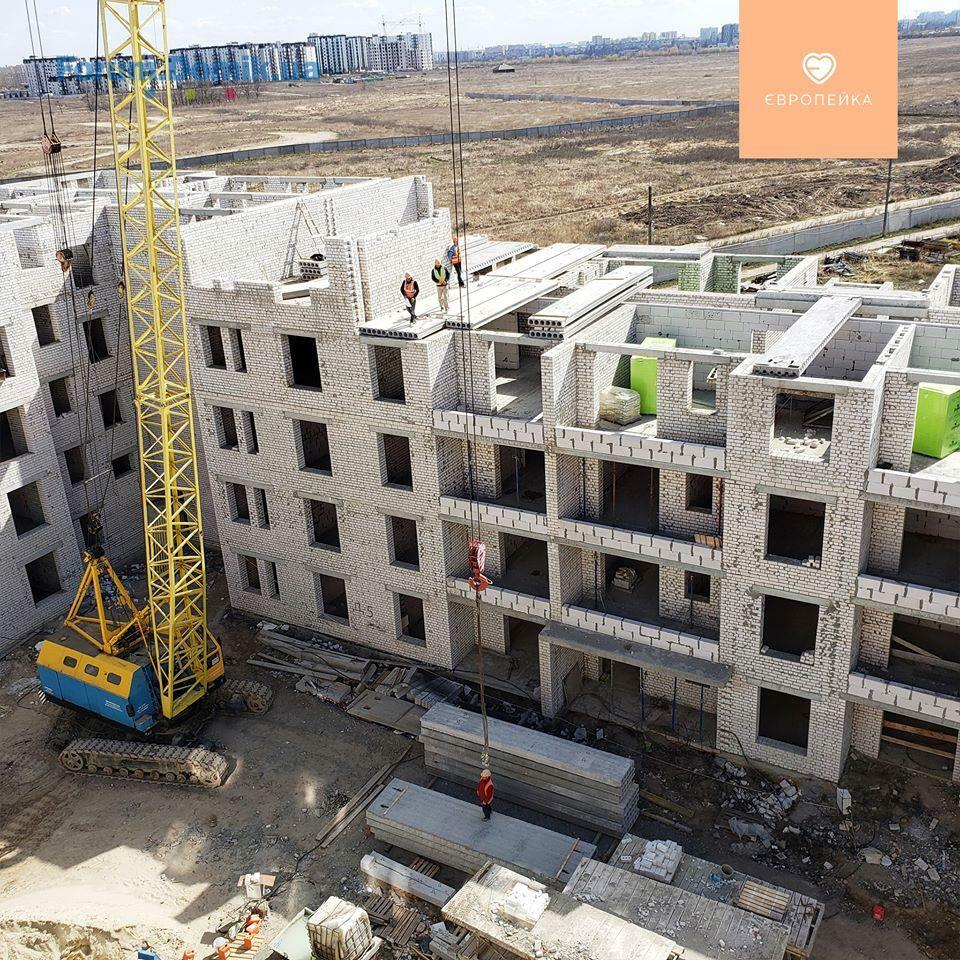

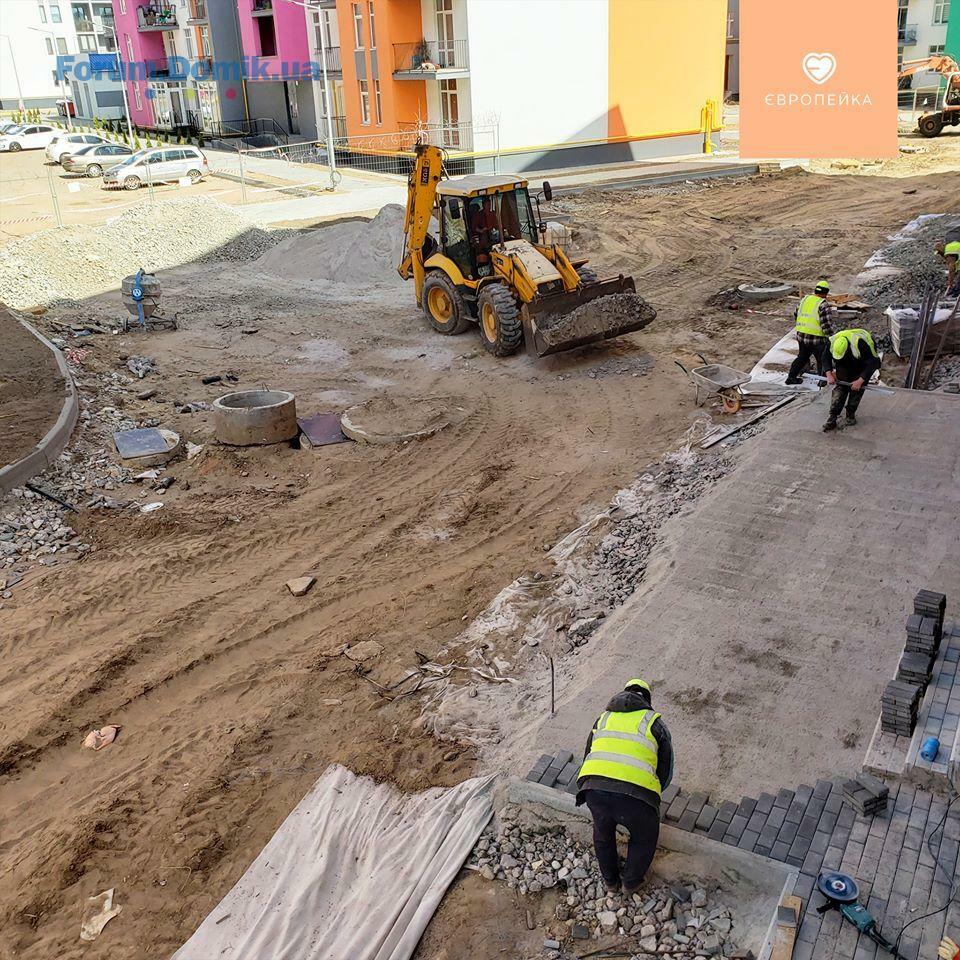

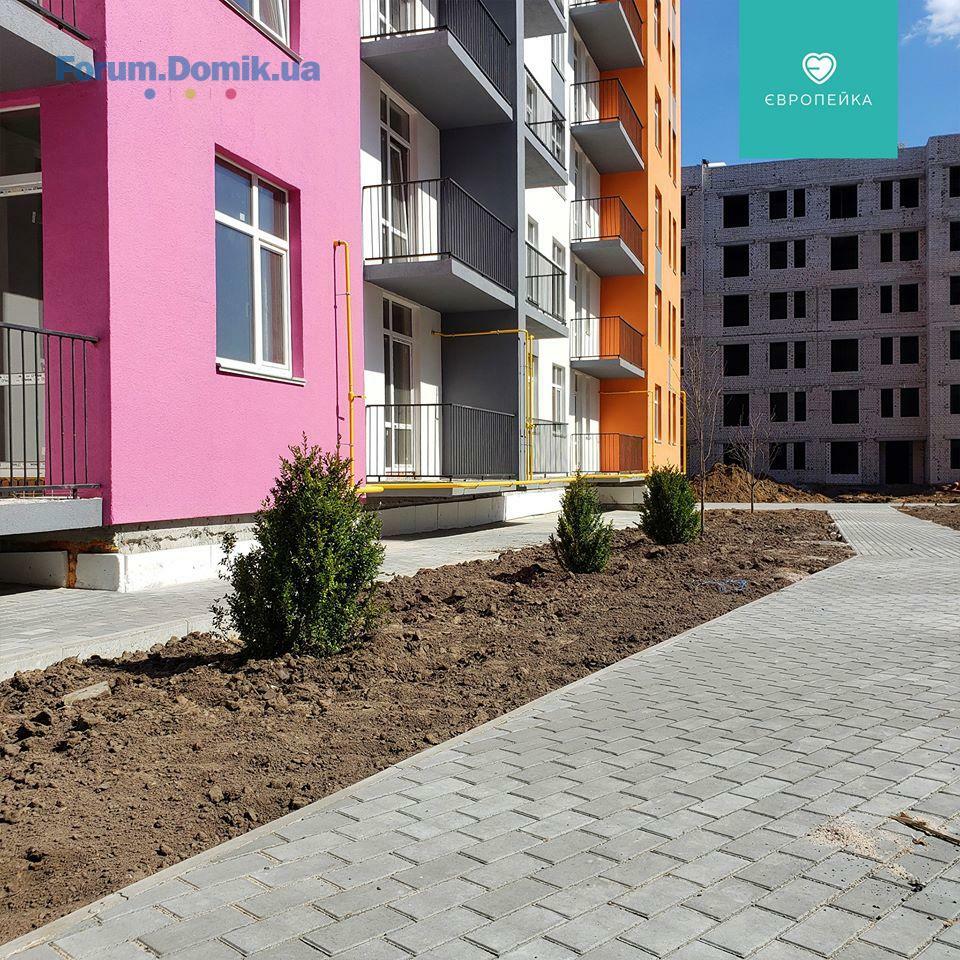

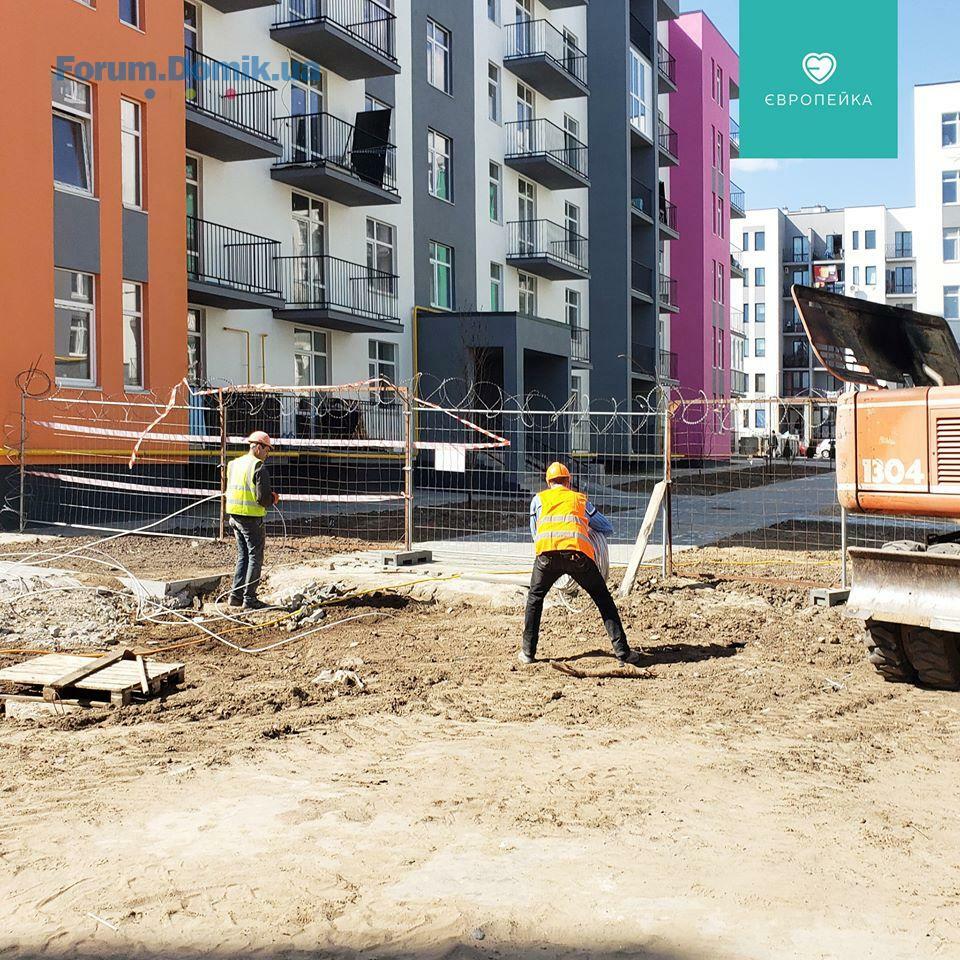

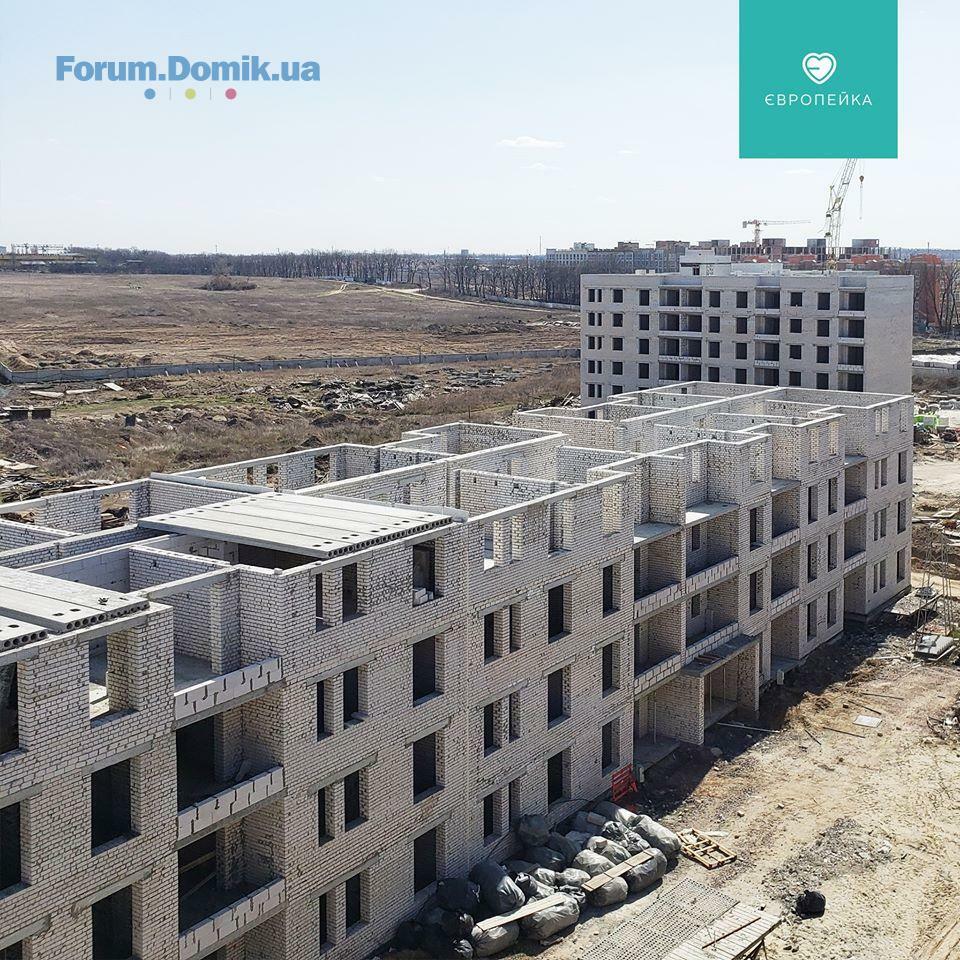

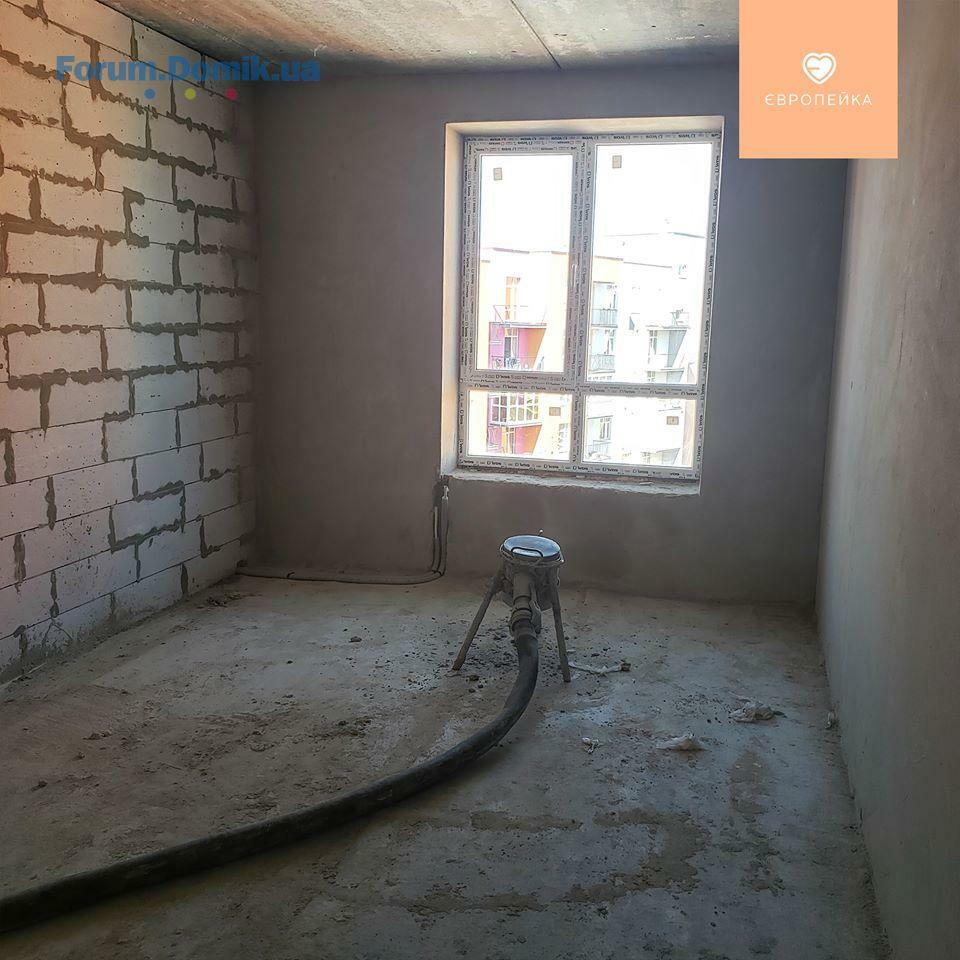

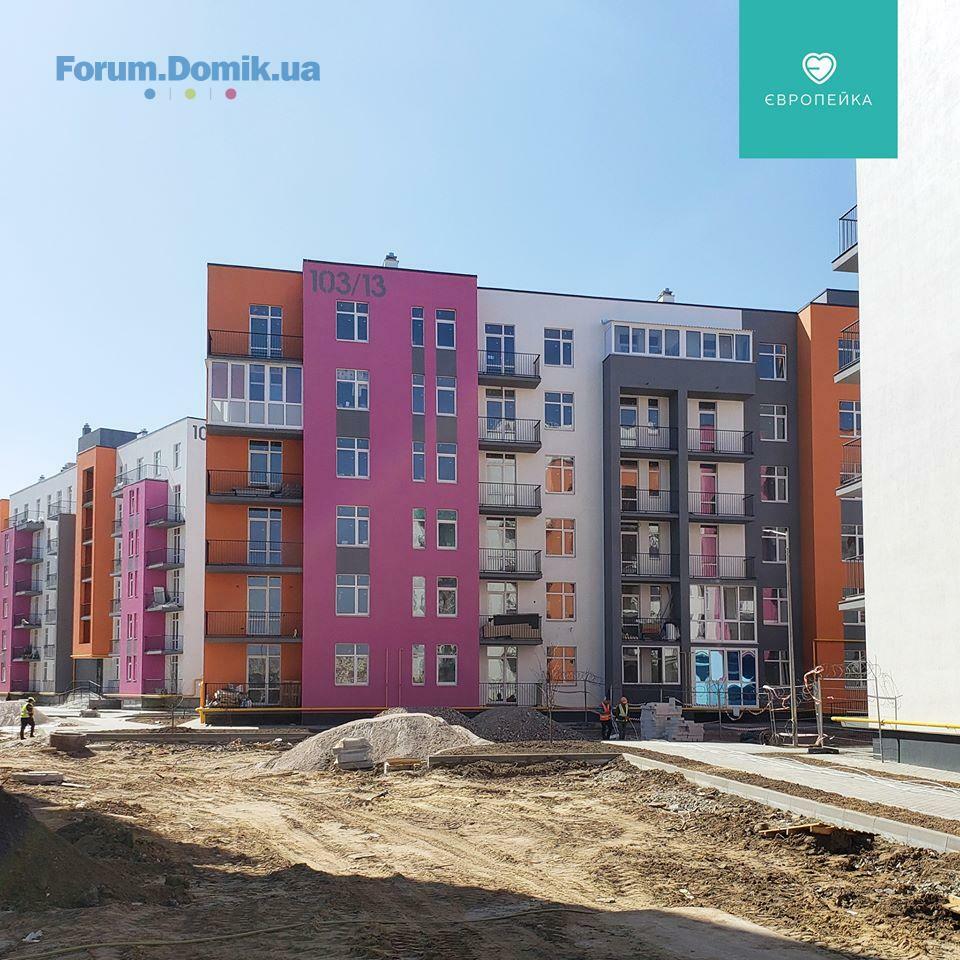

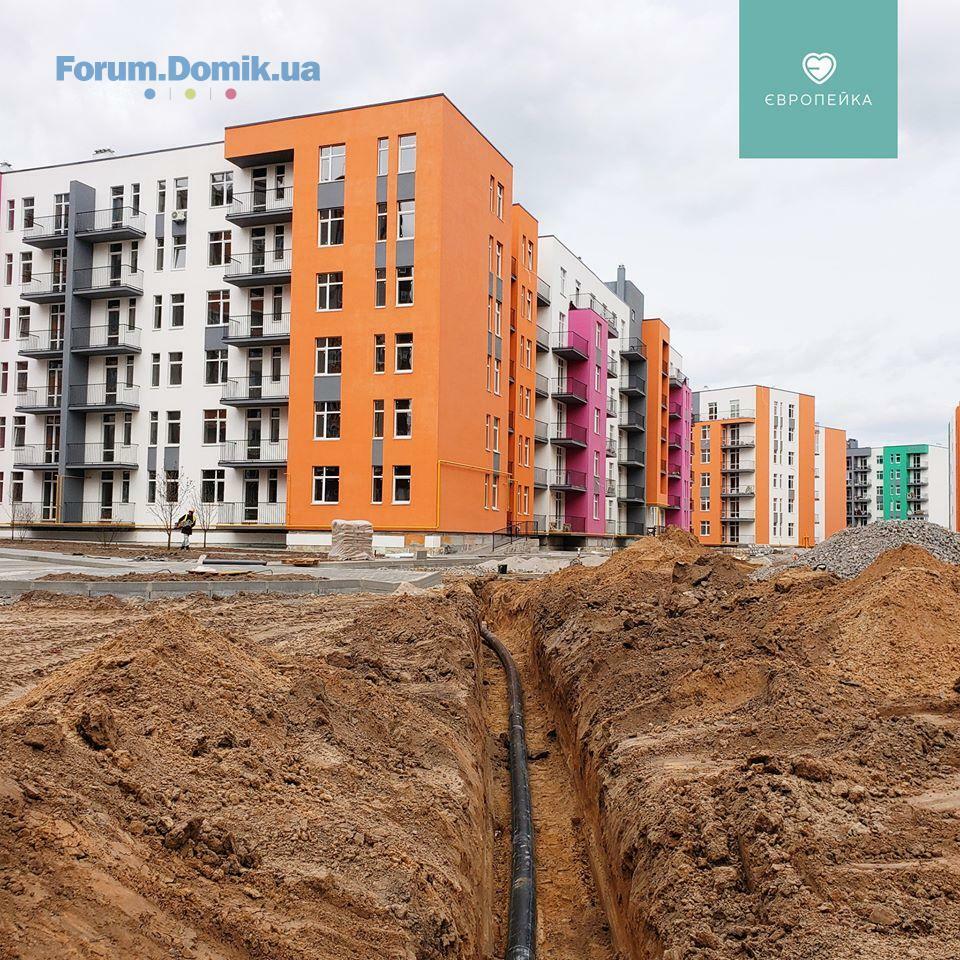

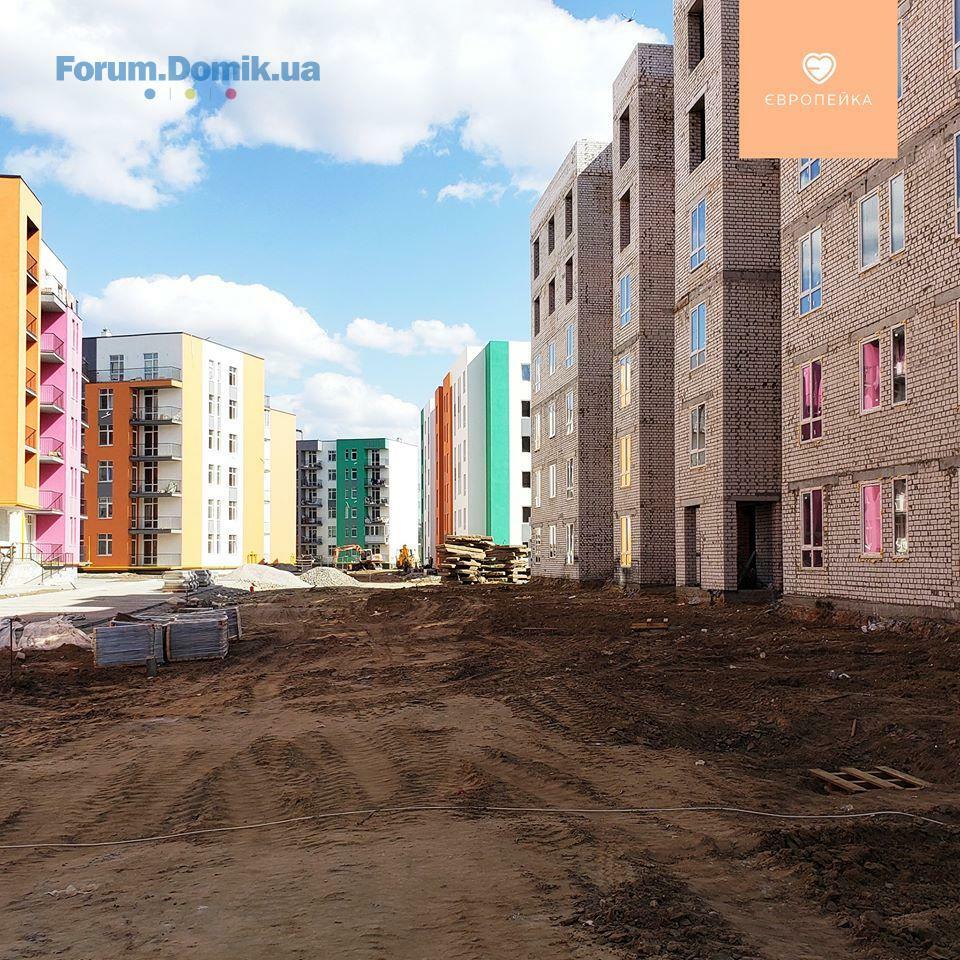

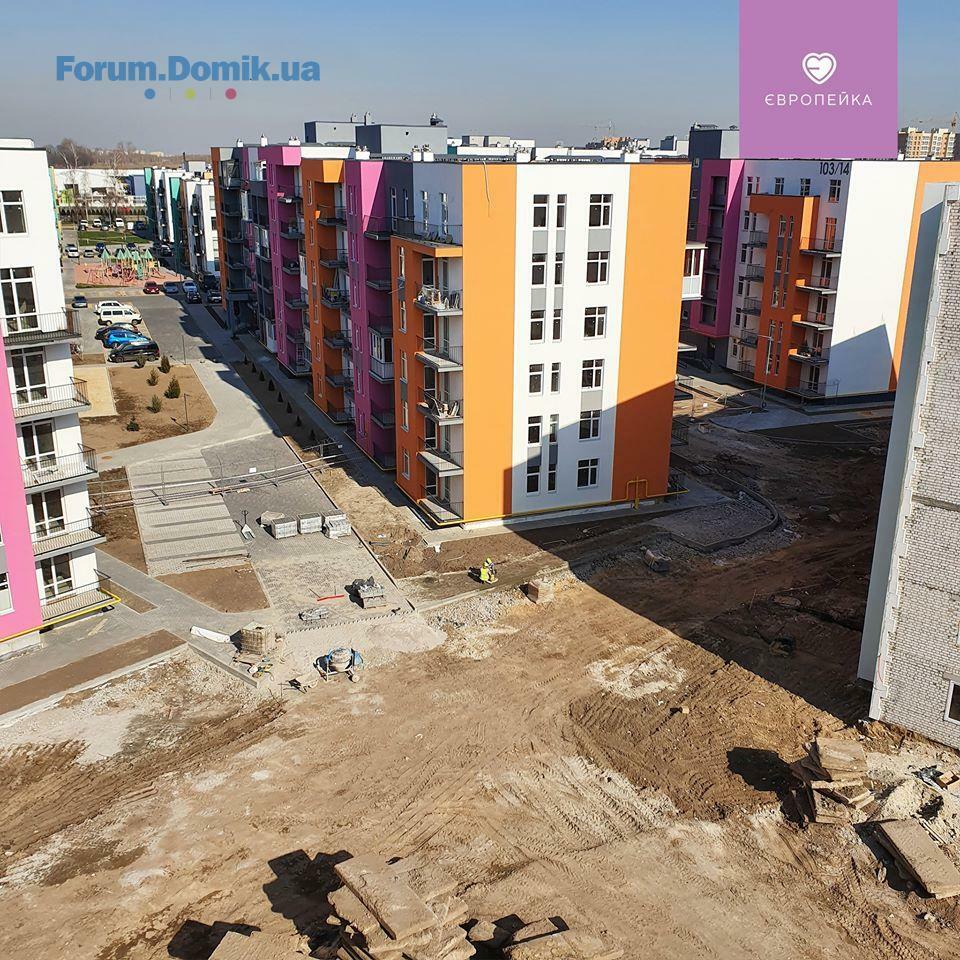

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
2 секція:
• триває монтаж ліфта
✅ 103/12
• завершено виготовлення перил на вхідні групи
• зроблені поручні у під’їздах

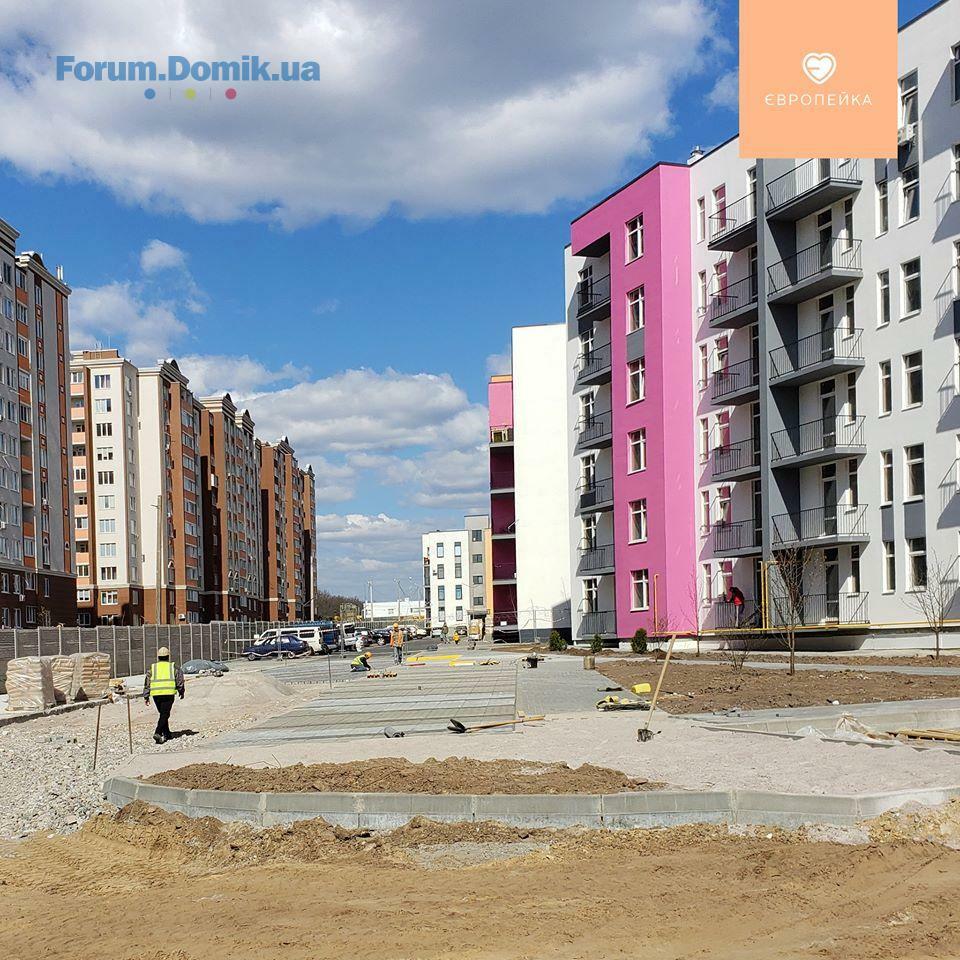

• триває озеленення території

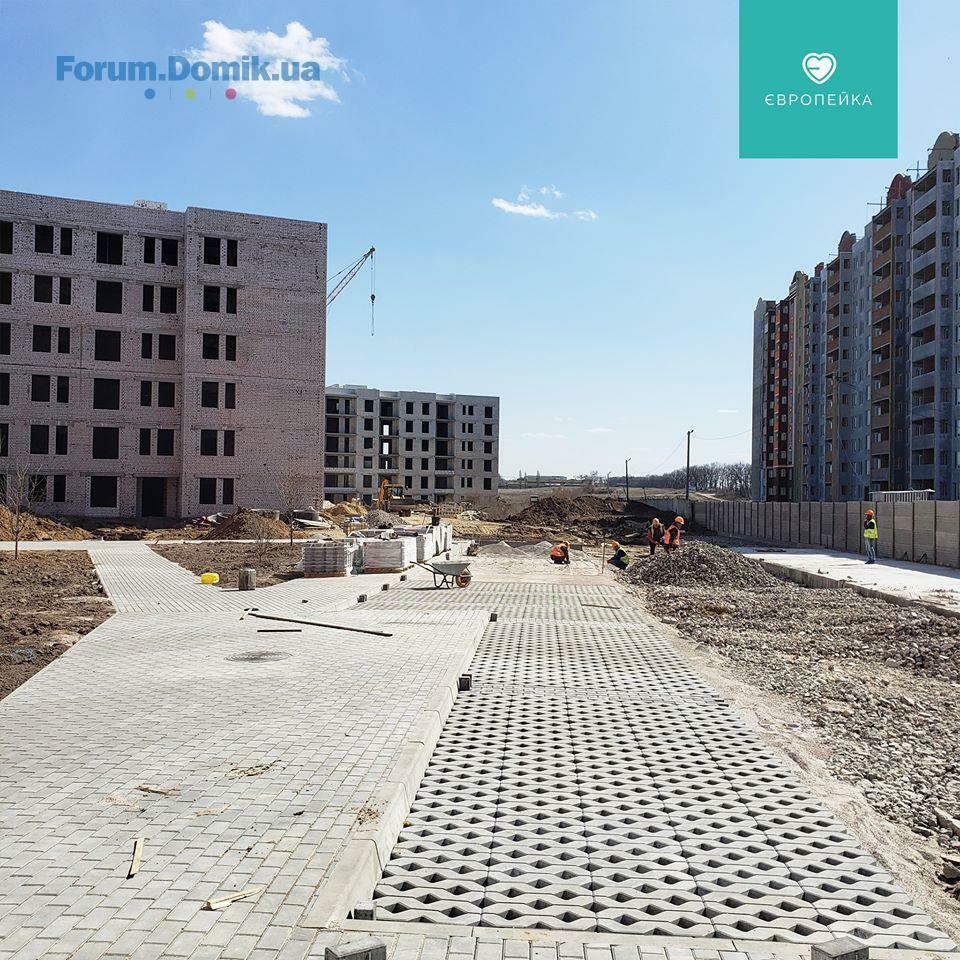

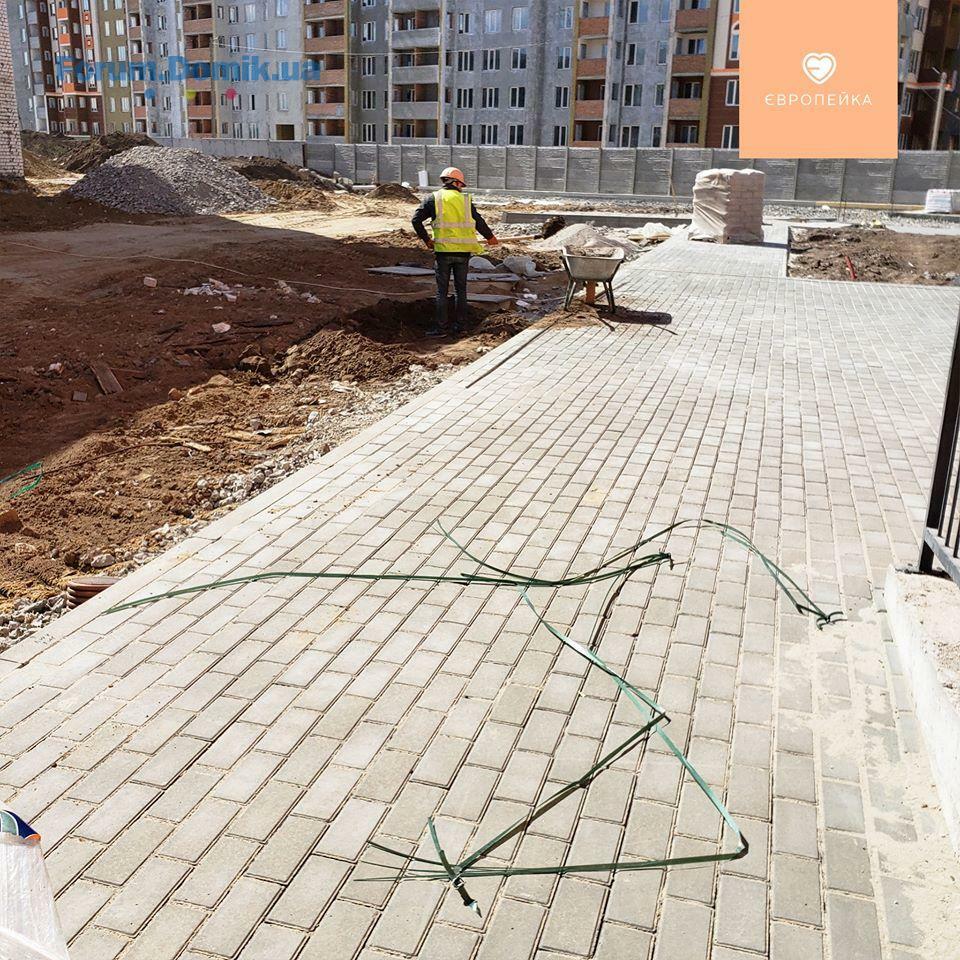

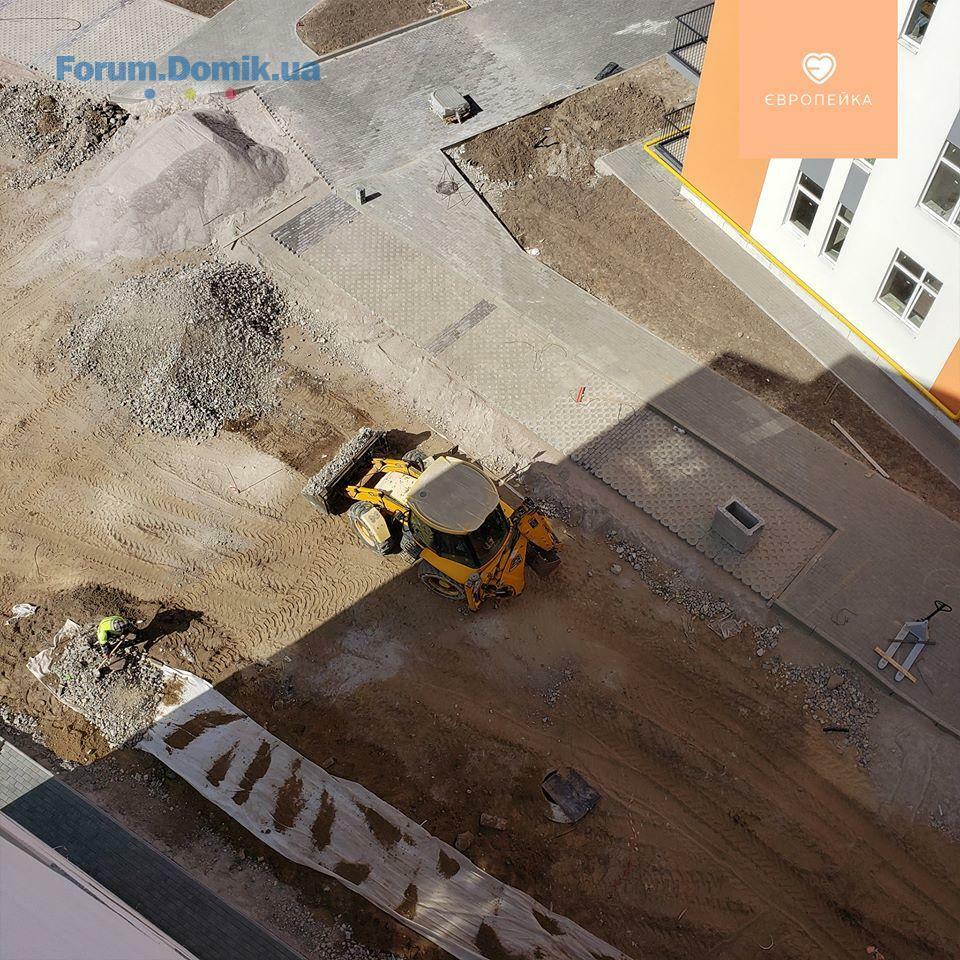

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
1 секція:
• триває монтаж газових котлів
2 секція:
• завершено гідроізоляцію балконів
✅ 103/13
• зроблені поручні у під’їздах
✅ 103/14
• зроблені поручні у під’їздах
✅ 103/15
• зроблені поручні у під’їздах
✅ 103/11
2 секція:
• триває монтаж ліфта
✅ 103/12
• завершено виготовлення перил на вхідні групи
• зроблені поручні у під’їздах
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
1 секція:
• триває монтаж газових котлів
2 секція:
• завершено гідроізоляцію балконів
✅ 103/13
• зроблені поручні у під’їздах
✅ 103/14
• зроблені поручні у під’їздах
✅ 103/15
• зроблені поручні у під’їздах
NAVY70
N
Гість
5
01 травня 2018
01 квіт 2020 08:46

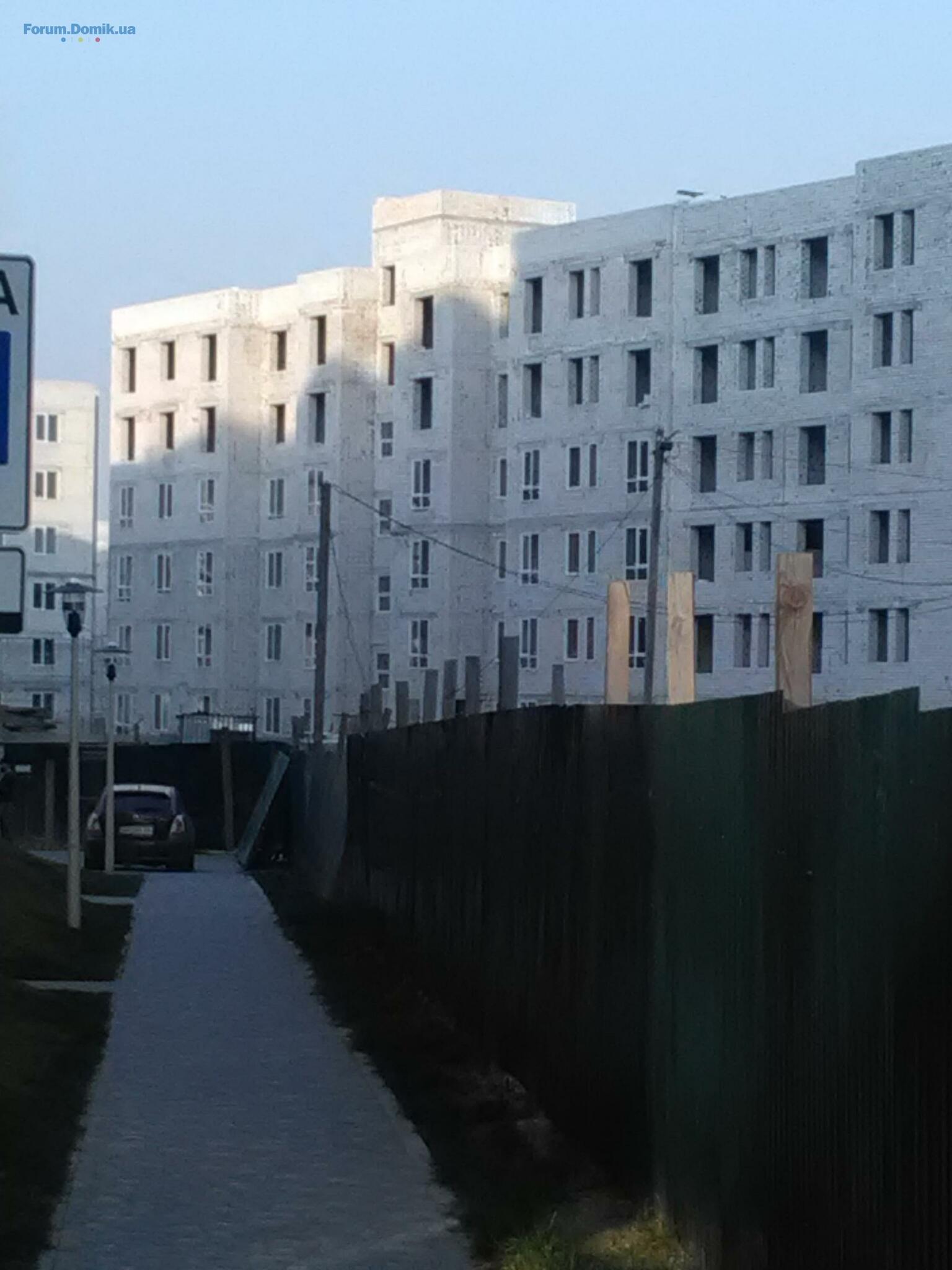

Кому интересно, выкладываю фотки дома 103/16 недельной от 29.03.2020 Начали стеклить, дело идет
rent7
r
Користувач
32
28 вересня 2011
05 квіт 2020 11:57
Добрый
Подскажите по дому 103\12 на когда ожидать подключения котлов и пуска ГАЗа?
Подскажите по дому 103\12 на когда ожидать подключения котлов и пуска ГАЗа?
BD Holding
BH
Представник
1 193
27 березня 2017
06 квіт 2020 07:29
Доброго дня, rent7. У зв'язку з карантином термін виконання тих чи інших робіт назвати неможливо.
Анна Станишевская
АС
Гість
2
24 січня 2016
06 квіт 2020 09:01
Когда будет план на месяц ?
BD Holding
BH
Представник
1 193
27 березня 2017
06 квіт 2020 12:45
Доброго дня, Анна Станишевская. План на місяць ми публікуємо кожного місяця і ще жодного разу не пропустили. Очікуйте
BD Holding
BH
Представник
1 193
27 березня 2017
06 квіт 2020 17:37
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
1 секція:
• монтаж ліфта
✅ 103/12

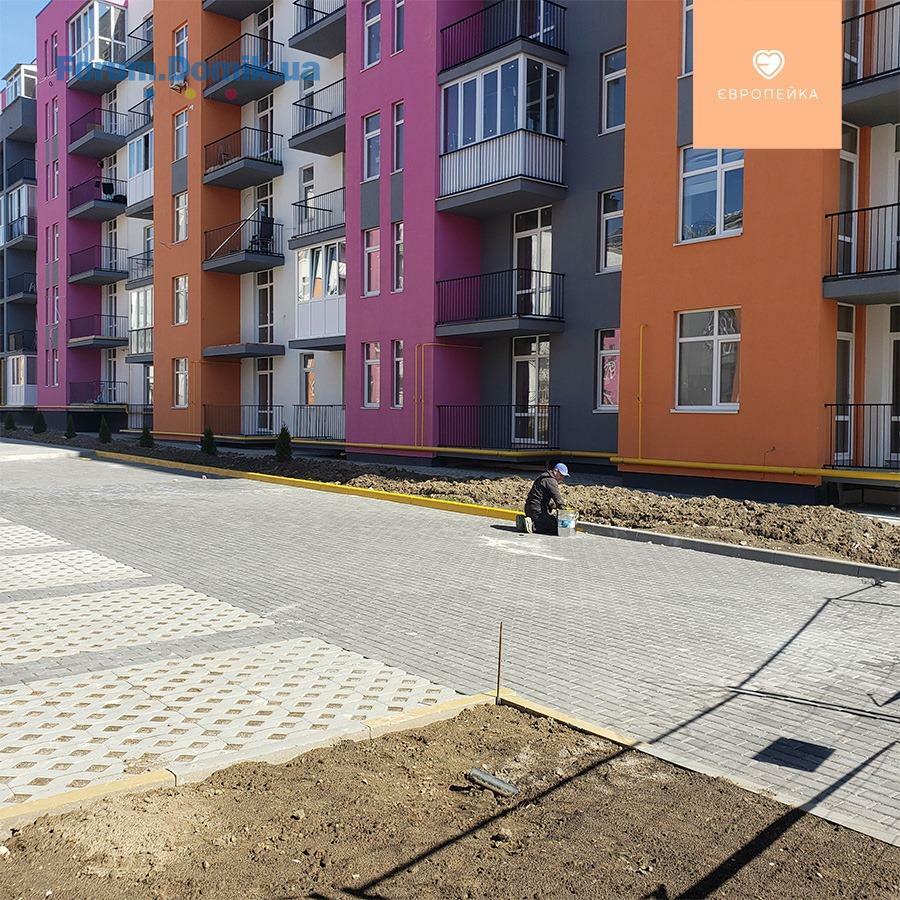

• триває озеленення території

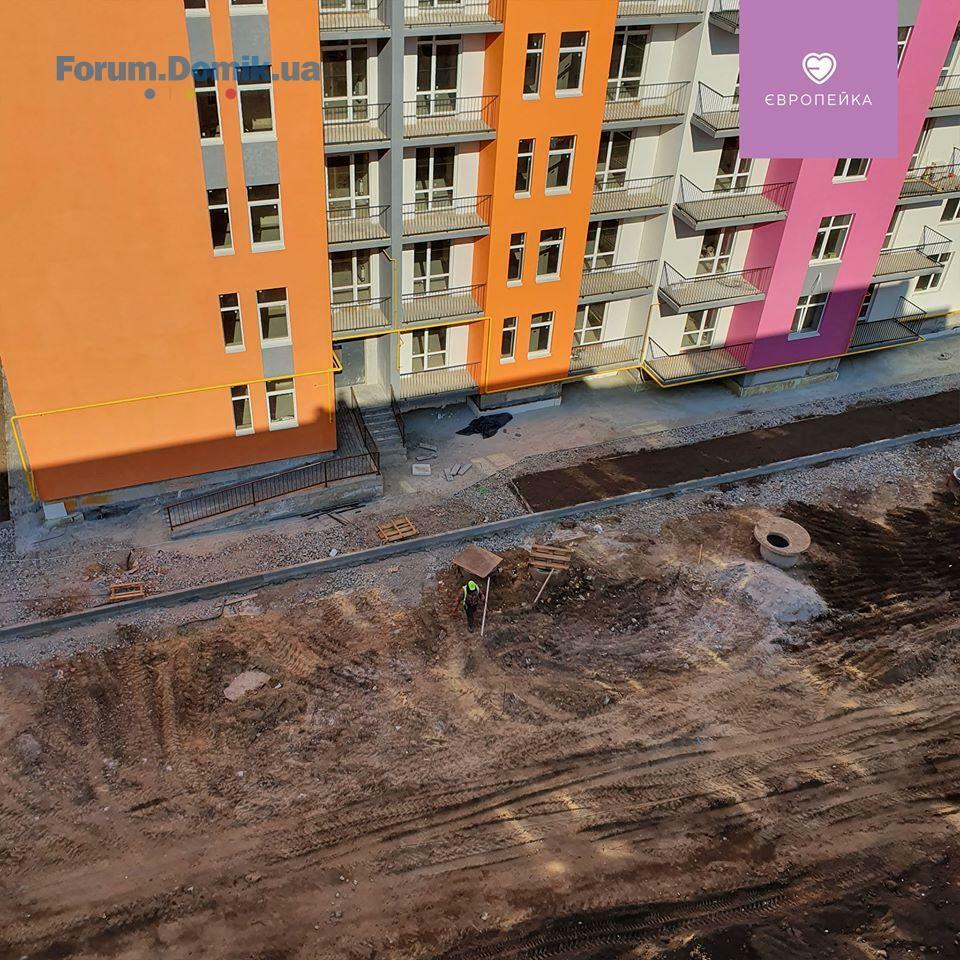

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
✅ 103/16

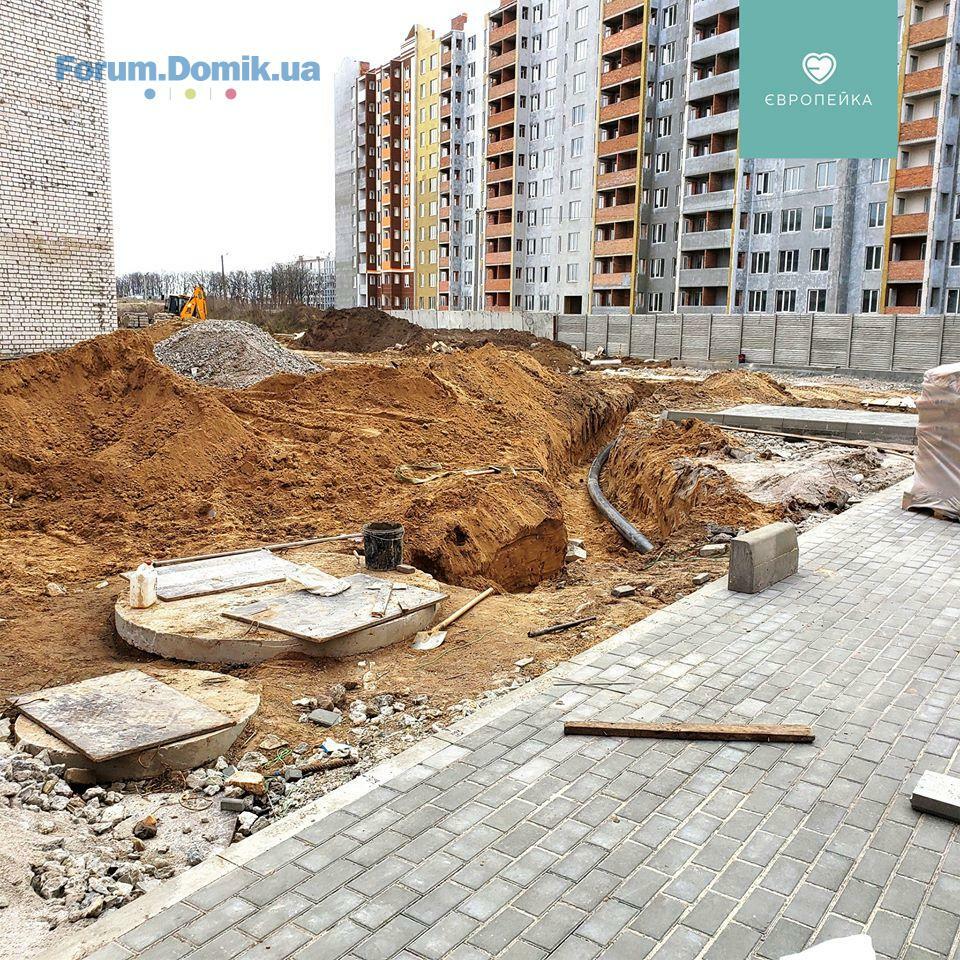

• триває влаштування зовнішніх мереж: вода, каналізація, водовідвення дощової води

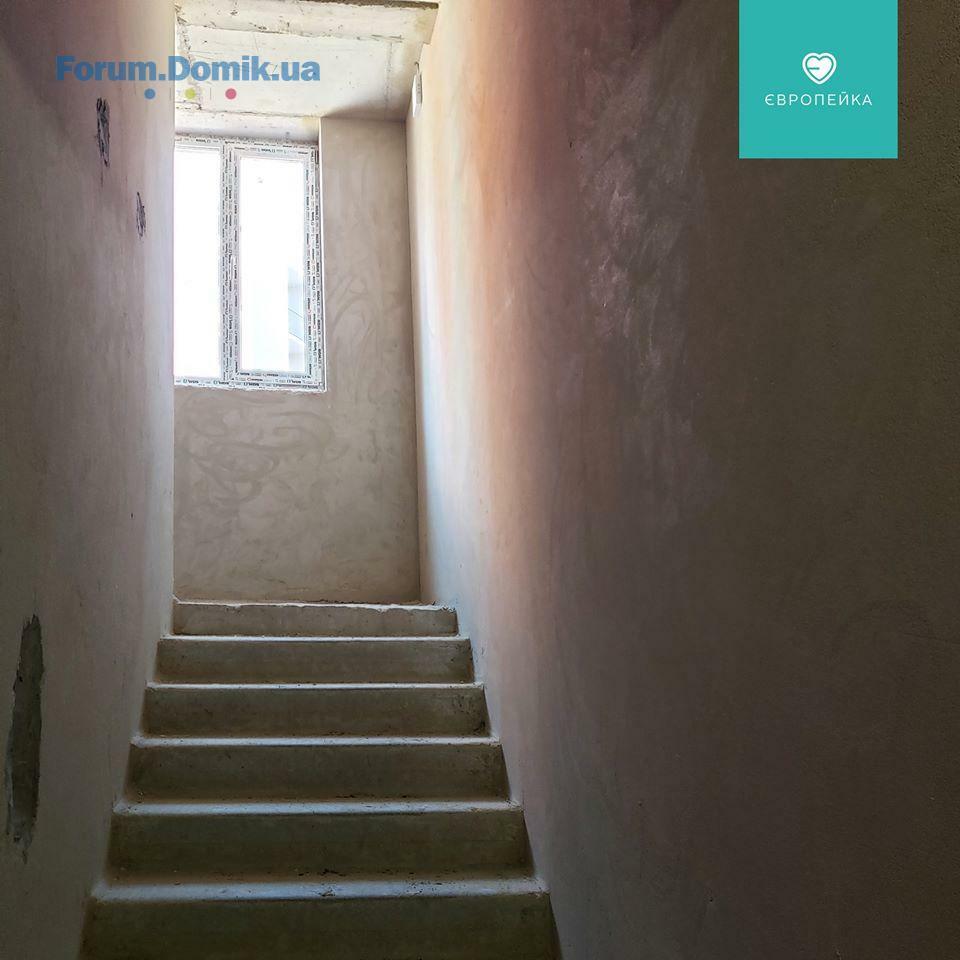

1 секція:

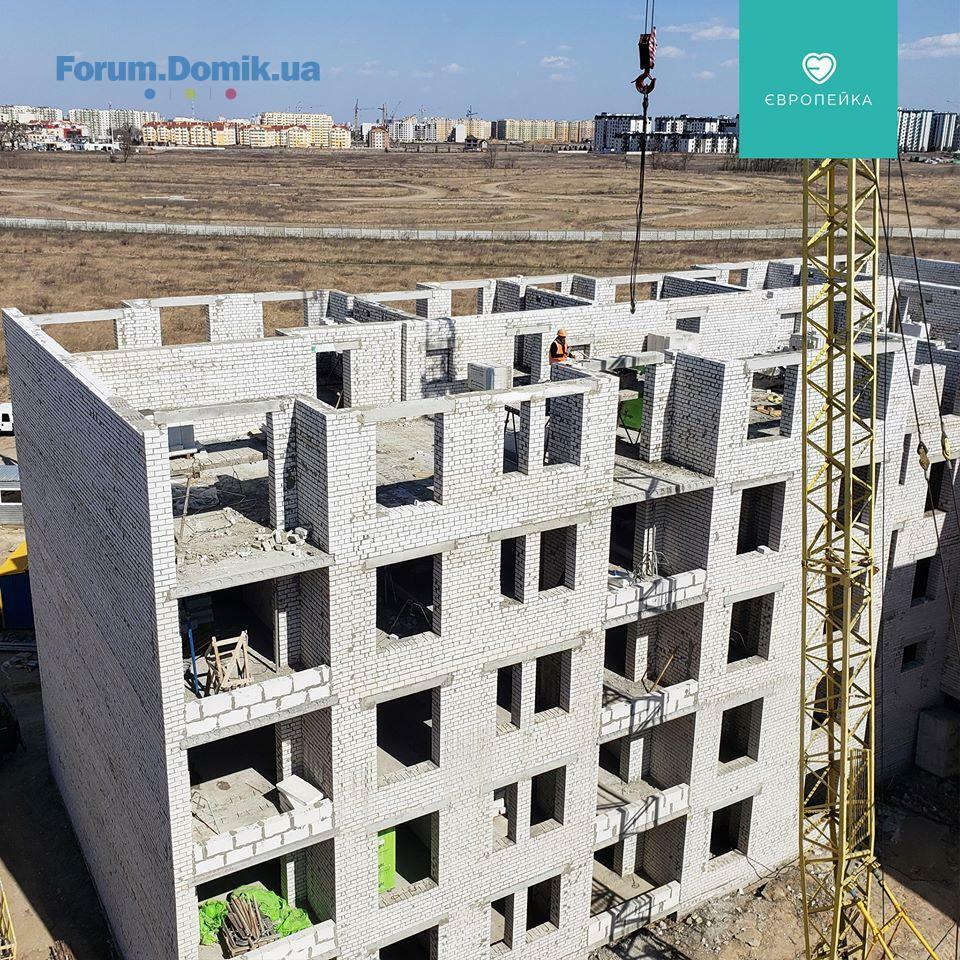

• завершено кладку газоблоку на 6 поверсі
2 секція:
• влаштування перегородок на 1 поверсі
• на завершальному етапі внутрішні електромонтажні роботи на 2-3 поверхах

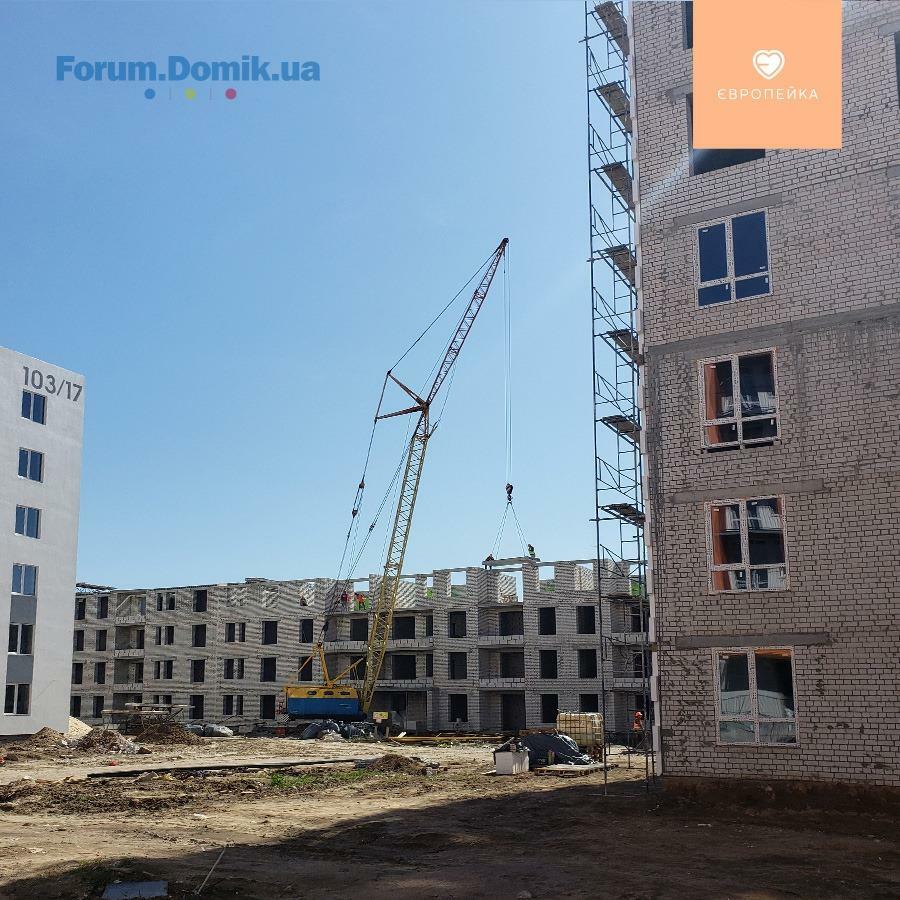

✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 3-4 поверхах
• штукатурні роботи на 5 поверсі, 4 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• на завершальному етапі кладка стін 5 поверху

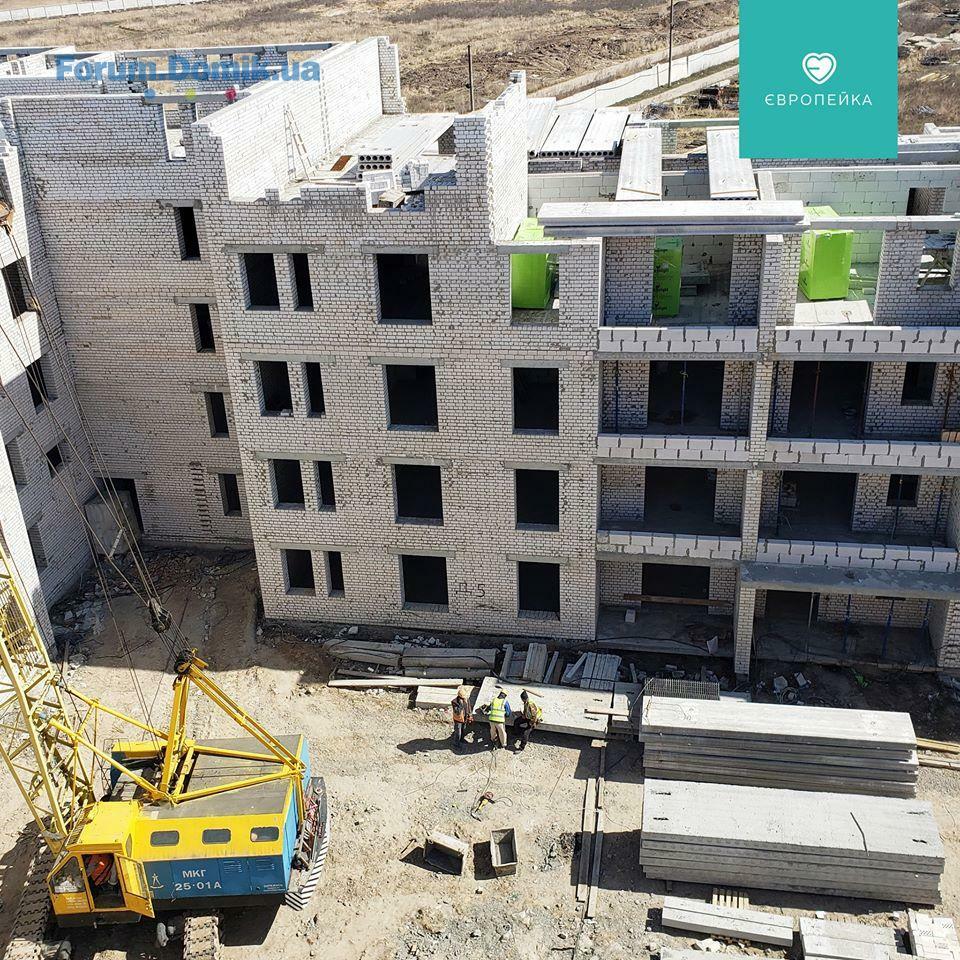

✅ 103/19
2 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі
✅ 103/11
1 секція:
• монтаж ліфта
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідвення дощової води
1 секція:
• завершено кладку газоблоку на 6 поверсі
2 секція:
• влаштування перегородок на 1 поверсі
• на завершальному етапі внутрішні електромонтажні роботи на 2-3 поверхах
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 3-4 поверхах
• штукатурні роботи на 5 поверсі, 4 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• на завершальному етапі кладка стін 5 поверху
✅ 103/19
2 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
06 квіт 2020 17:46
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
1 секція:
• монтаж ліфта
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
✅ 103/11
1 секція:
• монтаж ліфта
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
BD Holding
BH
Представник
1 193
27 березня 2017
06 квіт 2020 17:51
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідвення дощової води
1 секція:
• завершено кладку газоблоку на 6 поверсі
2 секція:
• влаштування перегородок на 1 поверсі
• на завершальному етапі внутрішні електромонтажні роботи на 2-3 поверхах

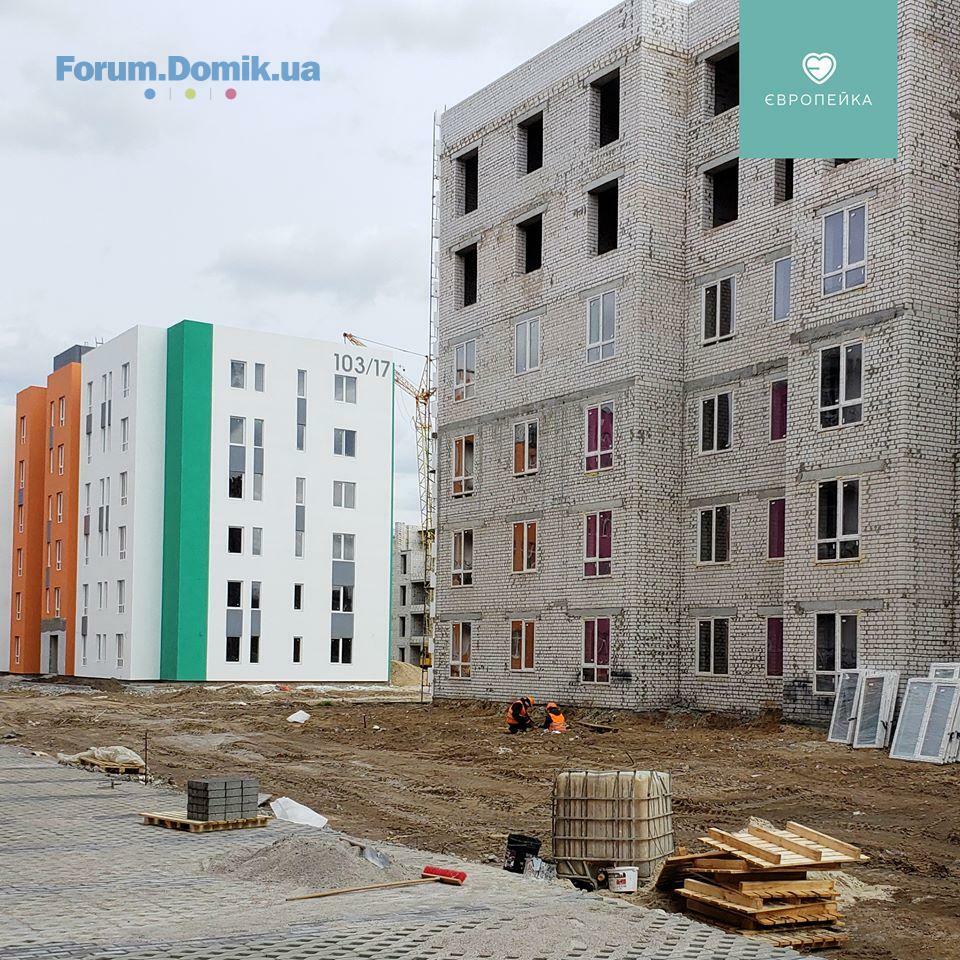

✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 3-4 поверхах
• штукатурні роботи на 5 поверсі, 4 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• на завершальному етапі кладка стін 5 поверху
✅ 103/19
2 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідвення дощової води
1 секція:
• завершено кладку газоблоку на 6 поверсі
2 секція:
• влаштування перегородок на 1 поверсі
• на завершальному етапі внутрішні електромонтажні роботи на 2-3 поверхах
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 3-4 поверхах
• штукатурні роботи на 5 поверсі, 4 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• на завершальному етапі кладка стін 5 поверху
✅ 103/19
2 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
13 квіт 2020 15:28
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• триває озеленення території

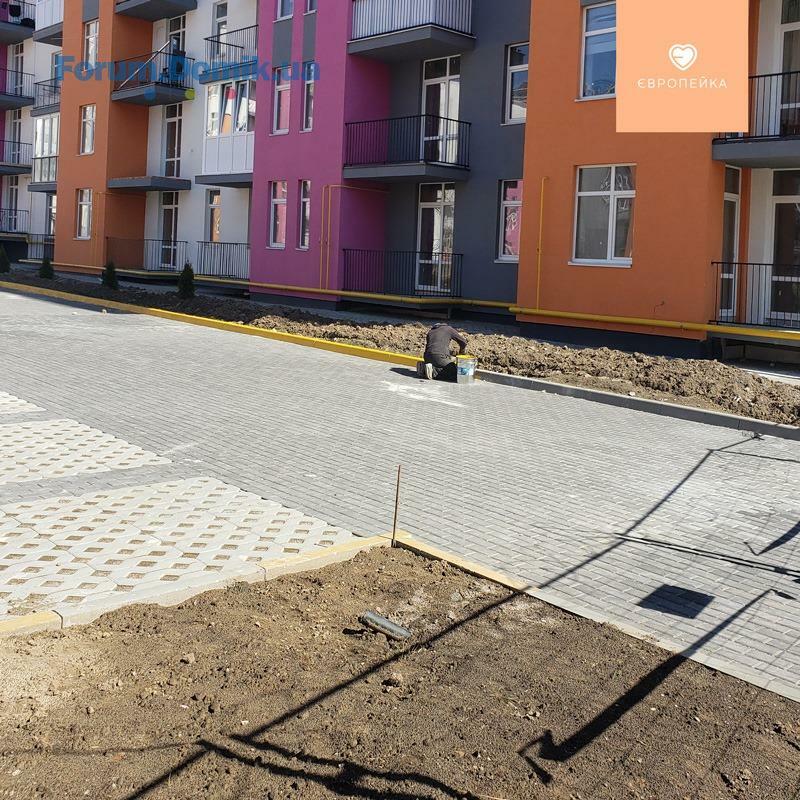

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• монтаж крапельників на балконах
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:

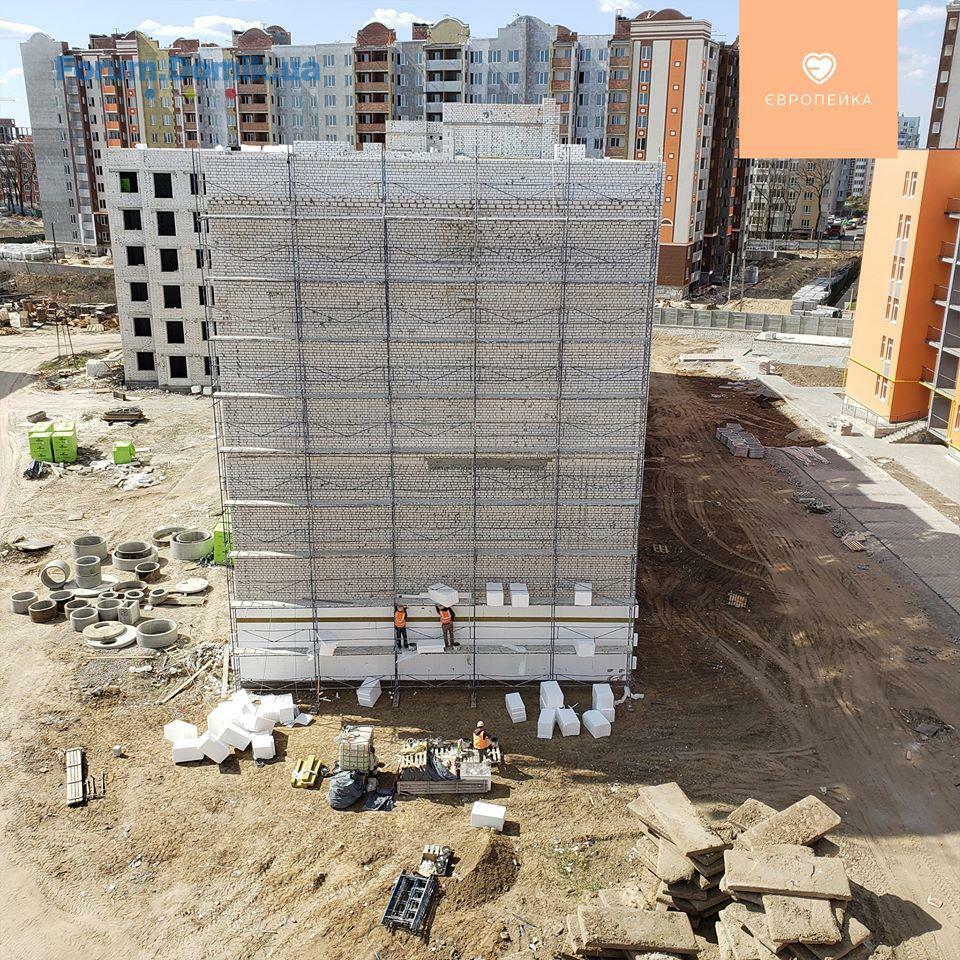

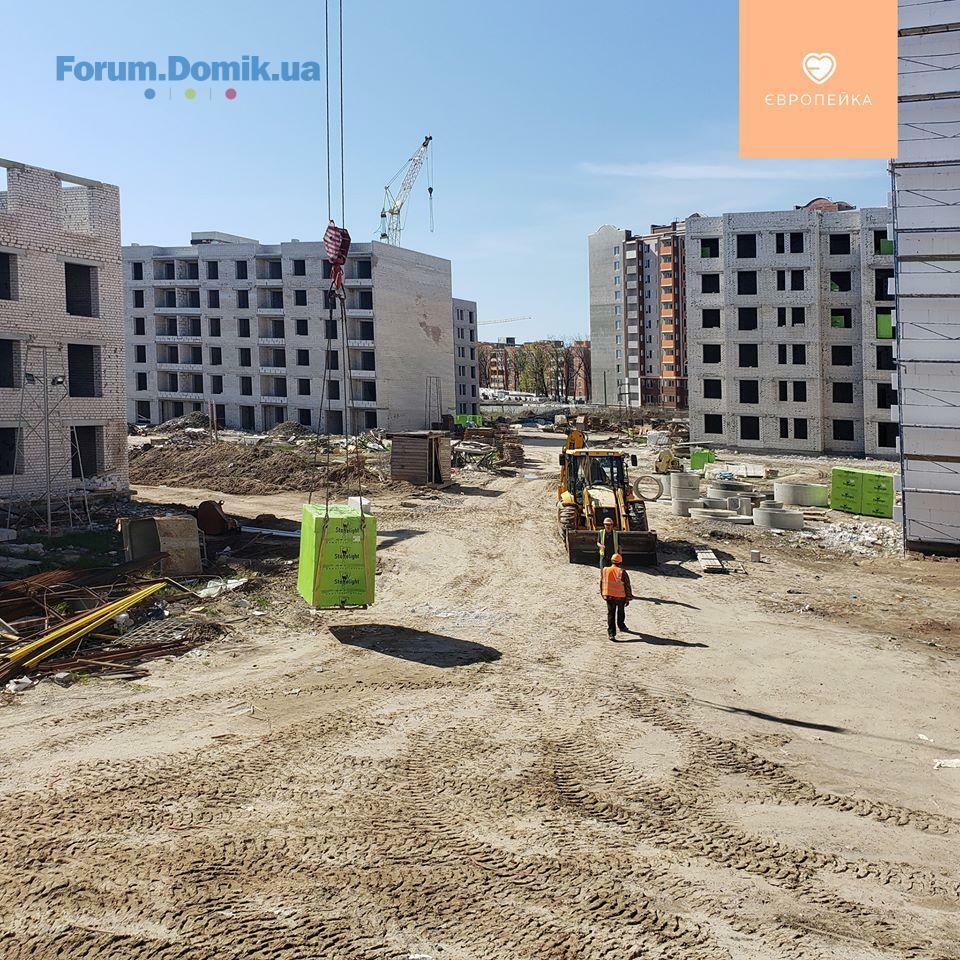

• розпочато утеплення фасаду
✅ 103/17
• триває влаштування благоустрою

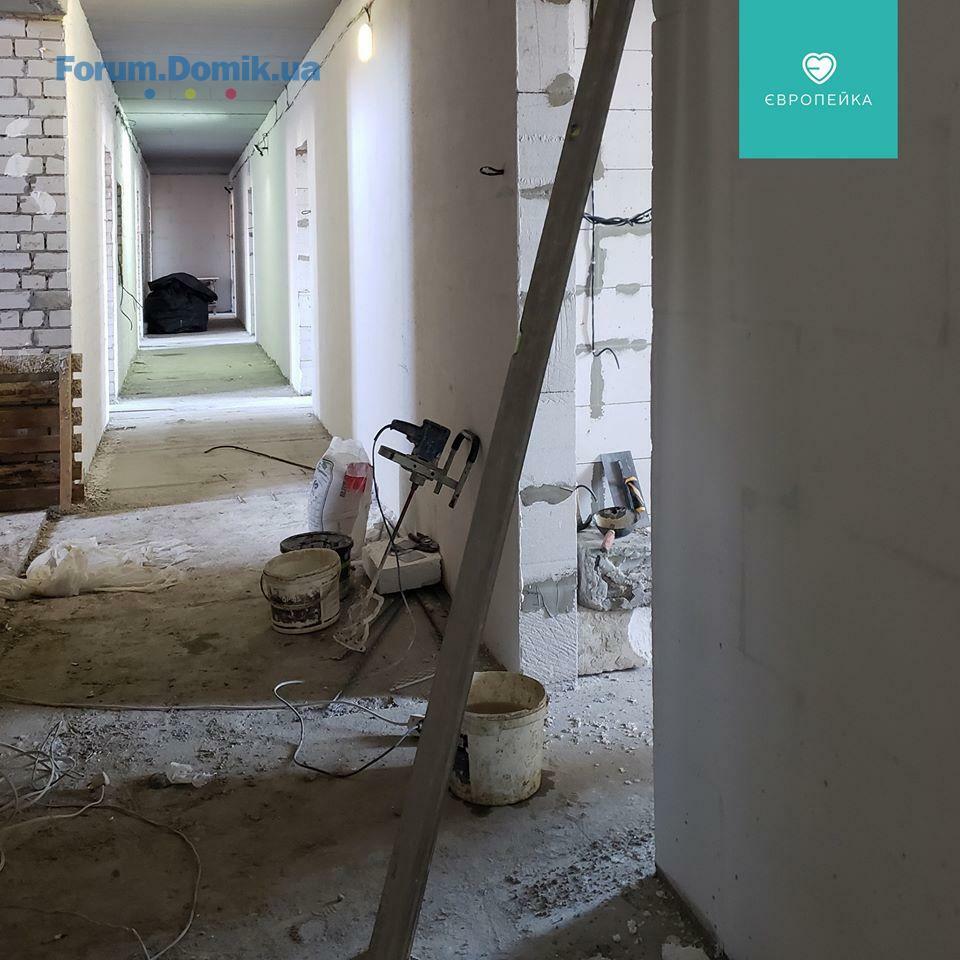

• внутрішні сантехнічні роботи на 4-5 поверхах
• штукатурні роботи на 6 поверсі, 5 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:

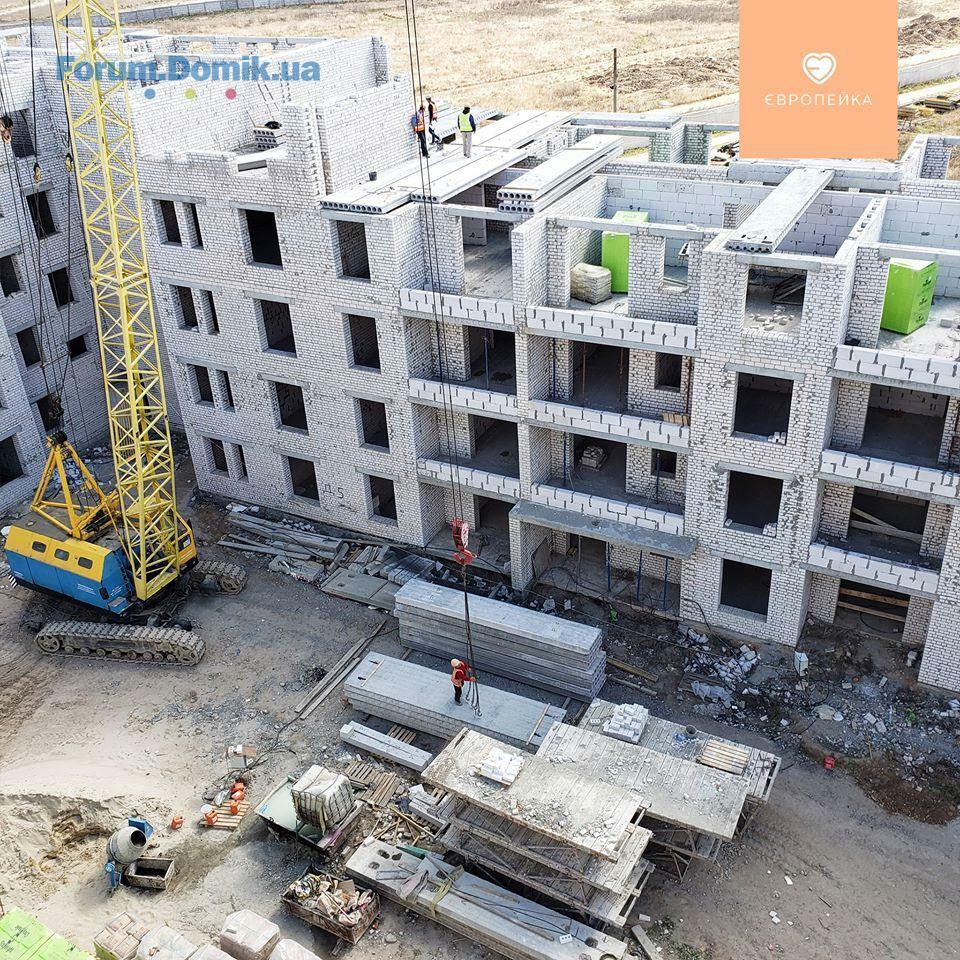

• завершено кладку стін 5 поверху
• виготовлення перегородок на 4 поверсі
2 секція:
• монтаж панелей перекриття 4 поверху
✅ 103/19
2 секція:
• завершено виготовлення перегородок на 6 поверсі
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• монтаж крапельників на балконах
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• розпочато утеплення фасаду
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 4-5 поверхах
• штукатурні роботи на 6 поверсі, 5 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• завершено кладку стін 5 поверху
• виготовлення перегородок на 4 поверсі
2 секція:
• монтаж панелей перекриття 4 поверху
✅ 103/19
2 секція:
• завершено виготовлення перегородок на 6 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
13 квіт 2020 15:32
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• монтаж крапельників на балконах
⠀
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• монтаж крапельників на балконах
⠀
BD Holding
BH
Представник
1 193
27 березня 2017
13 квіт 2020 15:49
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• розпочато утеплення фасаду
⠀
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 4-5 поверхах
• штукатурні роботи на 6 поверсі, 5 - завершено
• продовжується влаштування фасаду
⠀
✅ 103/18
1 секція:
• завершено кладку стін 5 поверху
• виготовлення перегородок на 4 поверсі
2 секція:
• монтаж панелей перекриття 4 поверху
⠀
✅ 103/19
2 секція:
• завершено виготовлення перегородок на 6 поверсі
⠀
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• розпочато утеплення фасаду
⠀
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 4-5 поверхах
• штукатурні роботи на 6 поверсі, 5 - завершено
• продовжується влаштування фасаду
⠀
✅ 103/18
1 секція:
• завершено кладку стін 5 поверху
• виготовлення перегородок на 4 поверсі
2 секція:
• монтаж панелей перекриття 4 поверху
⠀
✅ 103/19
2 секція:
• завершено виготовлення перегородок на 6 поверсі
Феодосій
Ф
Новачок
7
17 лютого 2020
17 квіт 2020 12:39
Доброго дня! Чому ви не опублікували план виконаних робіт на місяць. Вже скоро кінець квітня, а інформації так і немає.
BD Holding
BH
Представник
1 193
27 березня 2017
23 квіт 2020 12:53
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• завершено монтаж крапельників на балконах та влаштування накривок на парапет
✅ 103/16
• завершено влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• триває утеплення фасаду
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 4 поверсі, продовжуються на 5 поверсі
• завершено штукатурні роботи
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• завершено перегородки на 4 поверсі
2 секція:
• продовжується монтаж панелей перекриття 4 поверху
• влаштування перегородок на 4 поверсі
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• завершено монтаж крапельників на балконах та влаштування накривок на парапет
✅ 103/16
• завершено влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• триває утеплення фасаду
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 4 поверсі, продовжуються на 5 поверсі
• завершено штукатурні роботи
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• завершено перегородки на 4 поверсі
2 секція:
• продовжується монтаж панелей перекриття 4 поверху
• влаштування перегородок на 4 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
23 квіт 2020 12:55
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/16
• завершено влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• триває утеплення фасаду
⠀
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 4 поверсі, продовжуються на 5 поверсі
• завершено штукатурні роботи
• продовжується влаштування фасаду
⠀
✅ 103/18
1 секція:
• завершено перегородки на 4 поверсі
2 секція:
• продовжується монтаж панелей перекриття 4 поверху
• влаштування перегородок на 4 поверсі
⠀
✅ 103/16
• завершено влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:
• триває утеплення фасаду
⠀
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 4 поверсі, продовжуються на 5 поверсі
• завершено штукатурні роботи

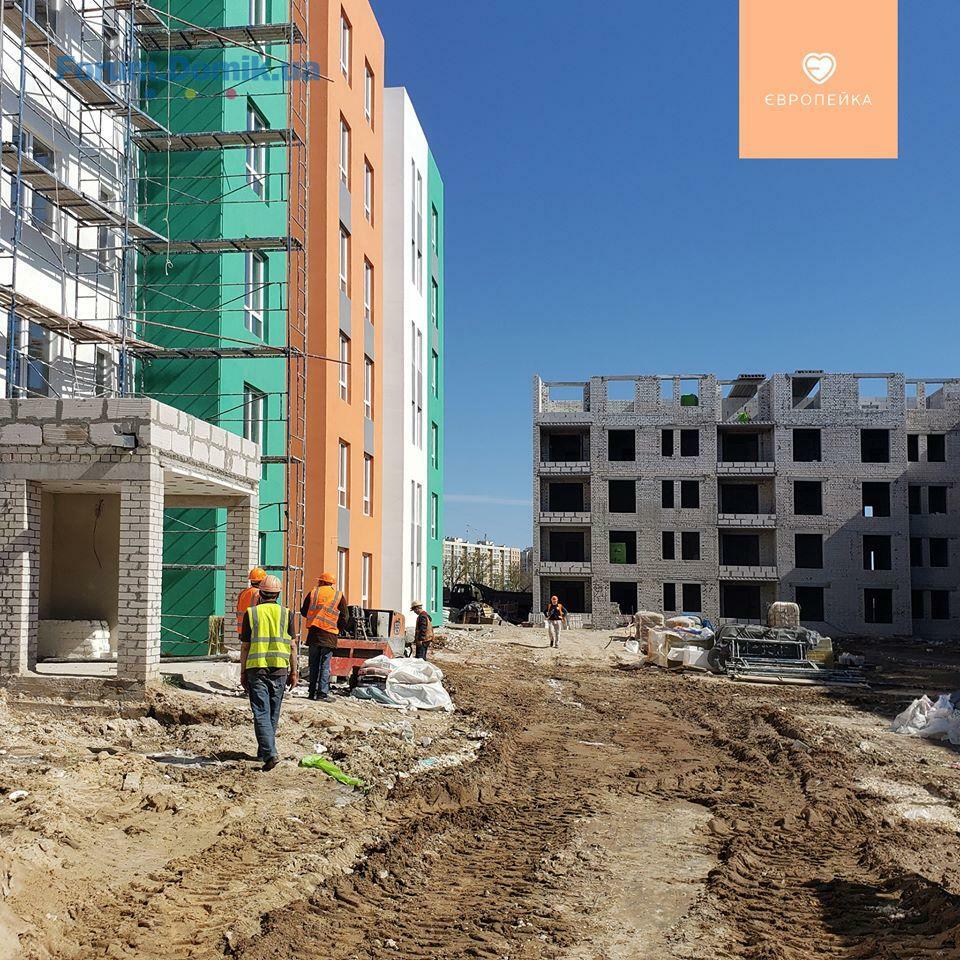

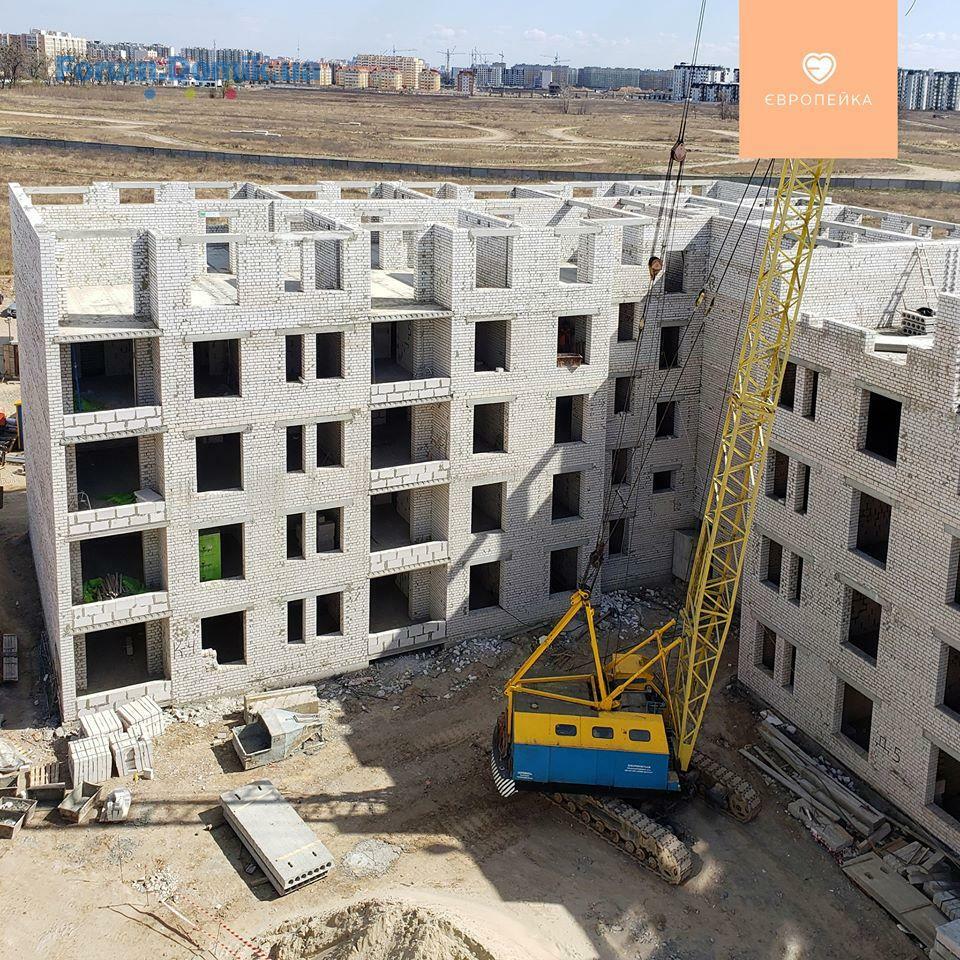

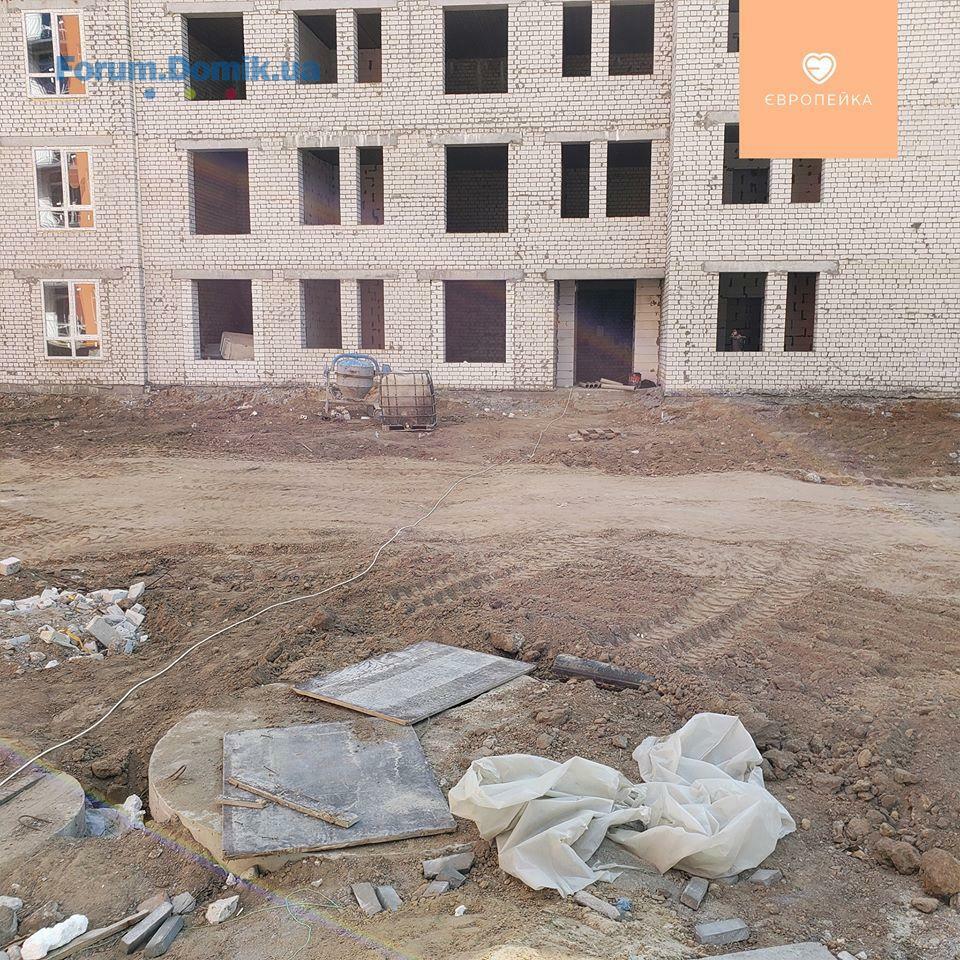

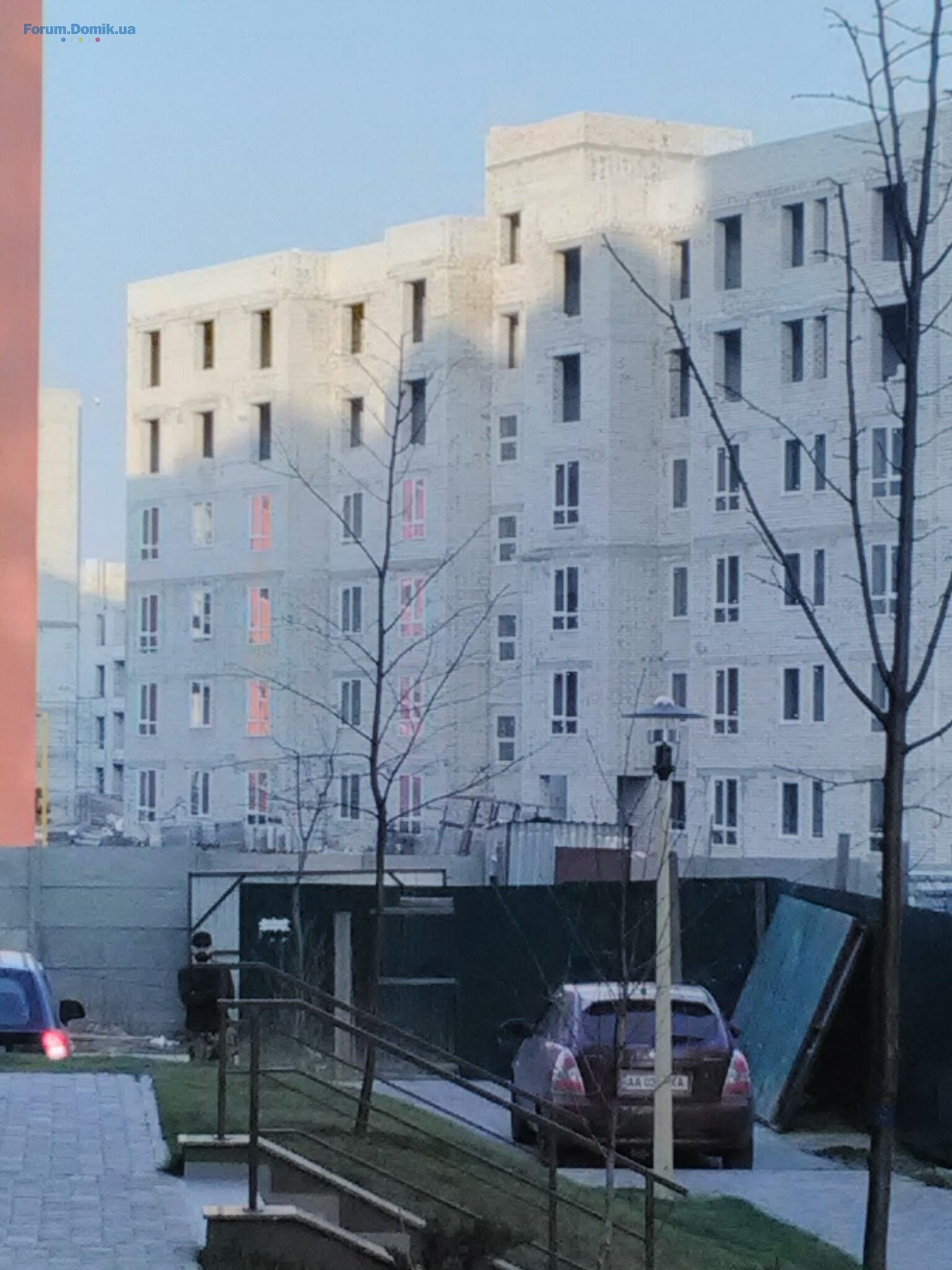

• продовжується влаштування фасаду
⠀
✅ 103/18
1 секція:

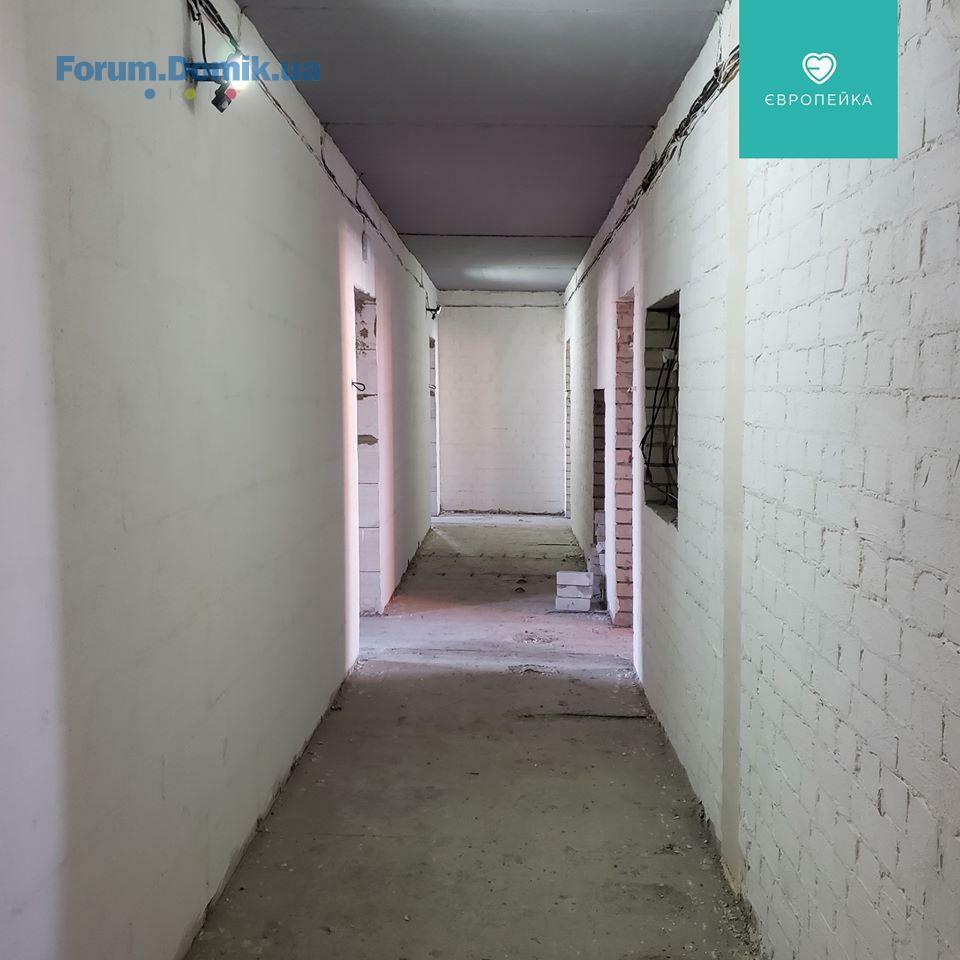

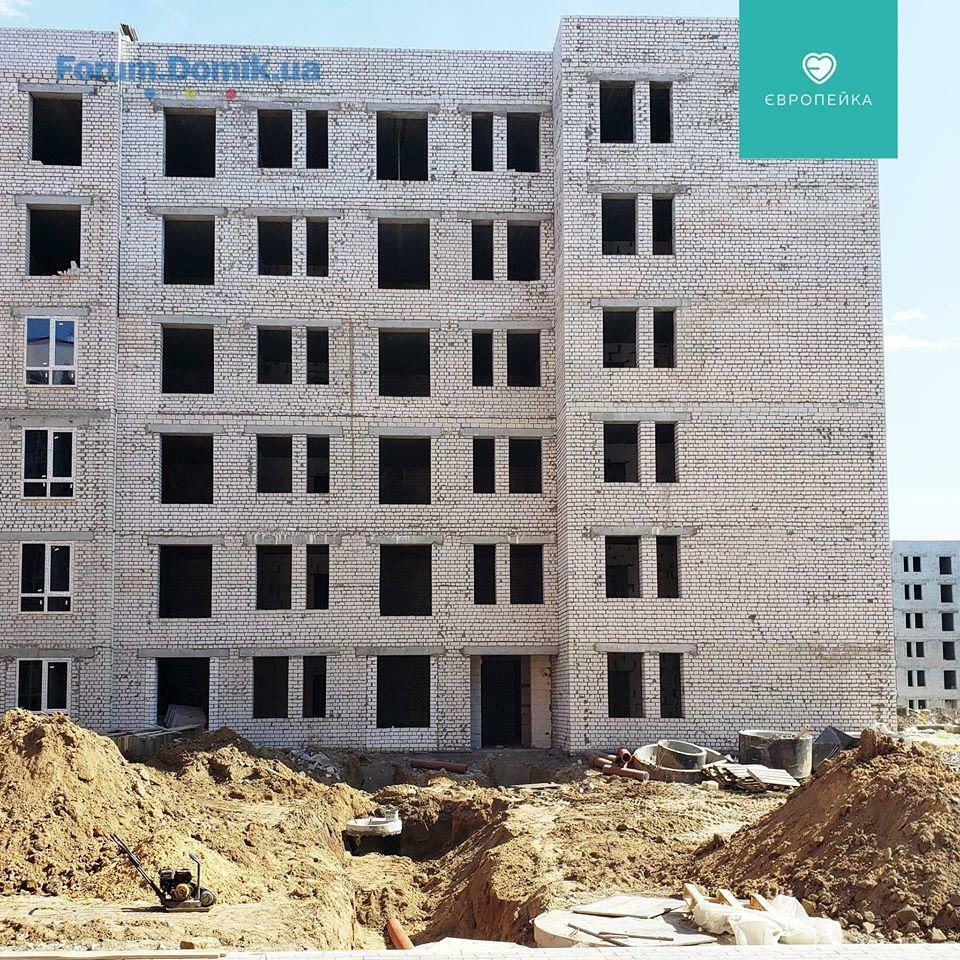

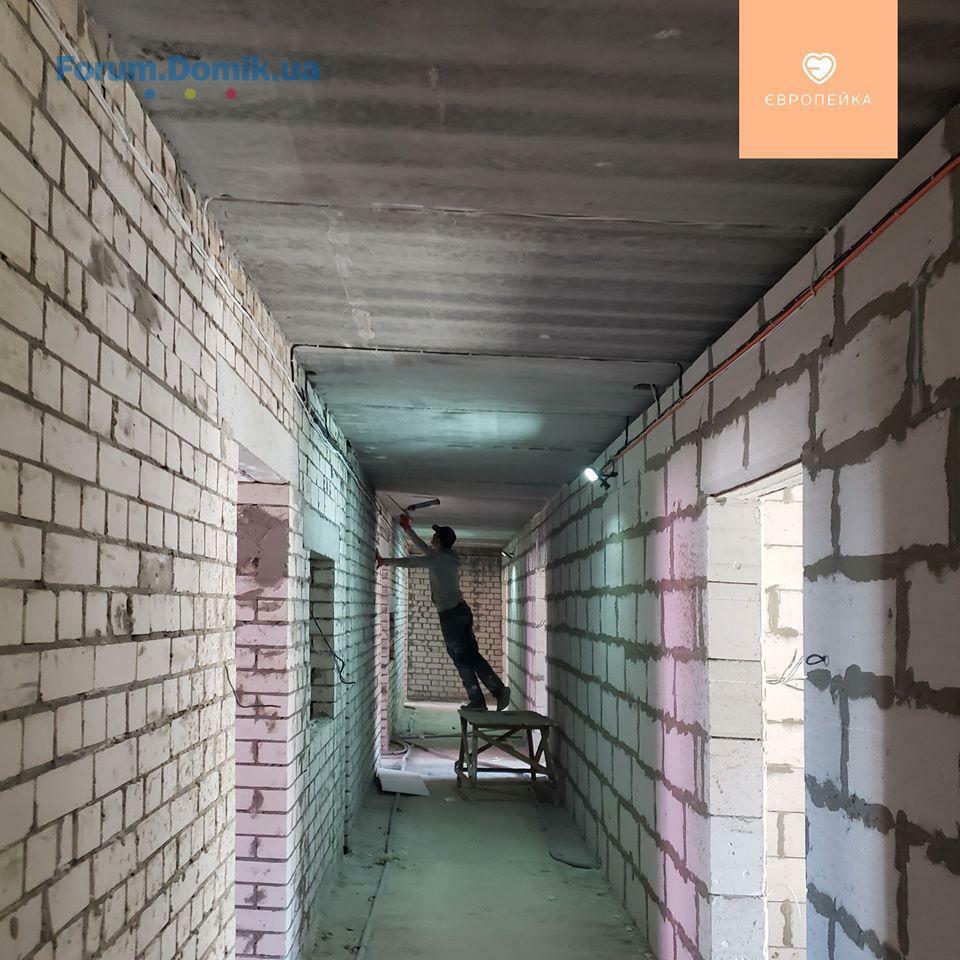

• завершено перегородки на 4 поверсі
2 секція:

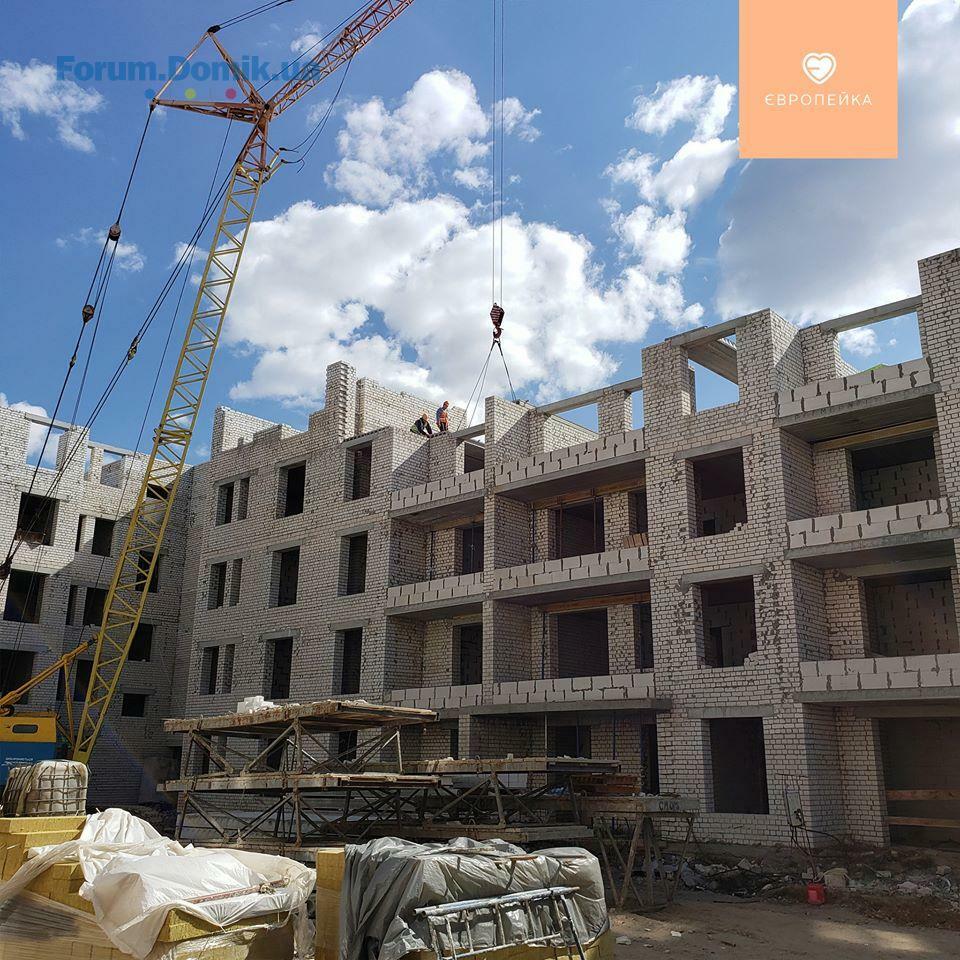

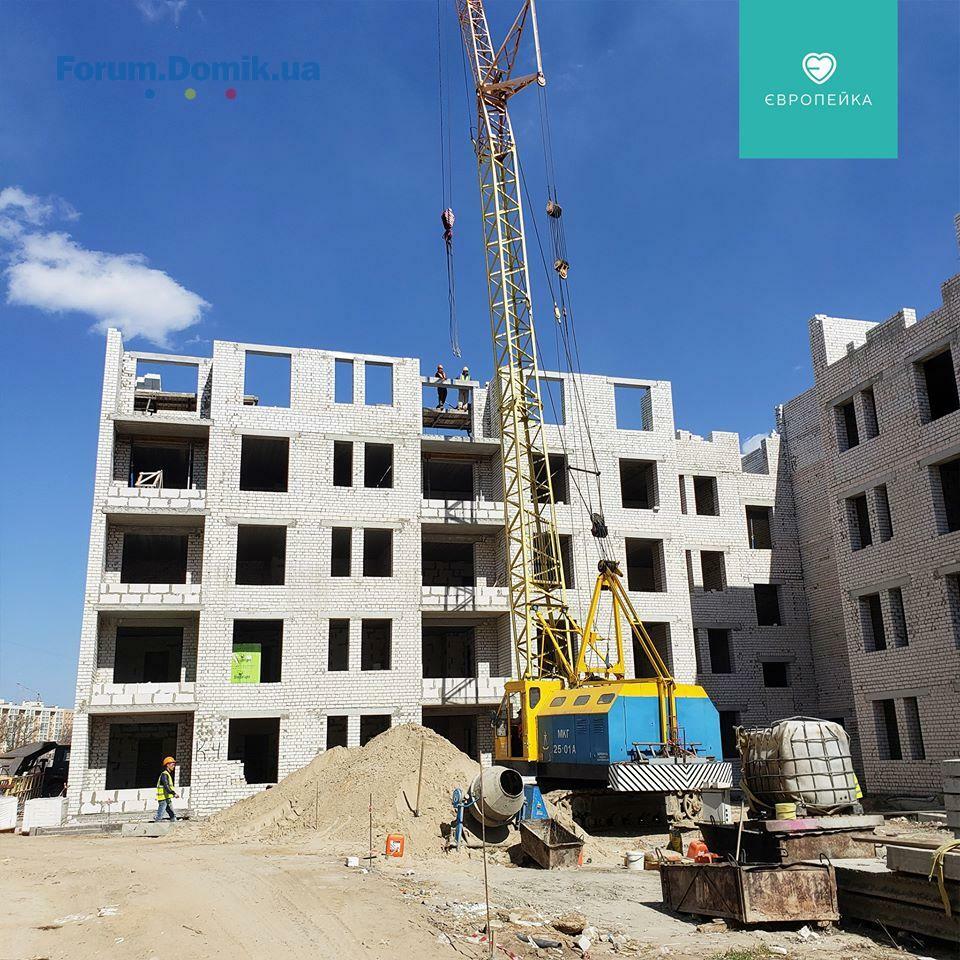

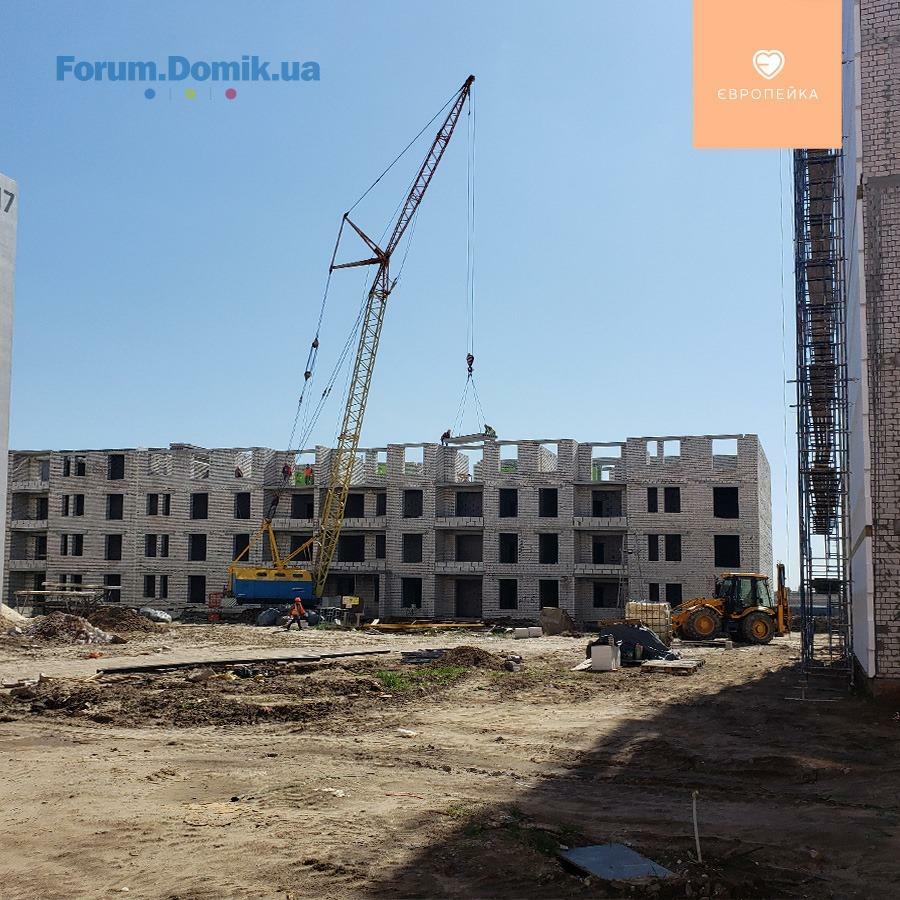

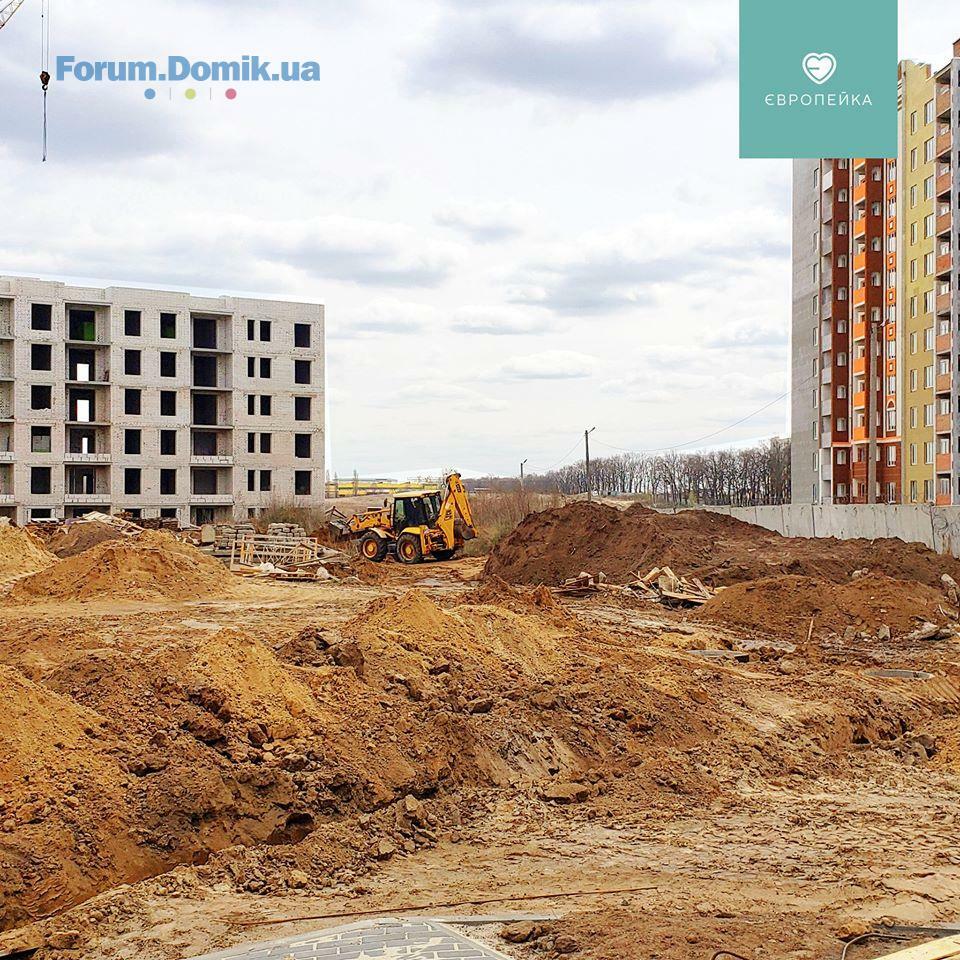

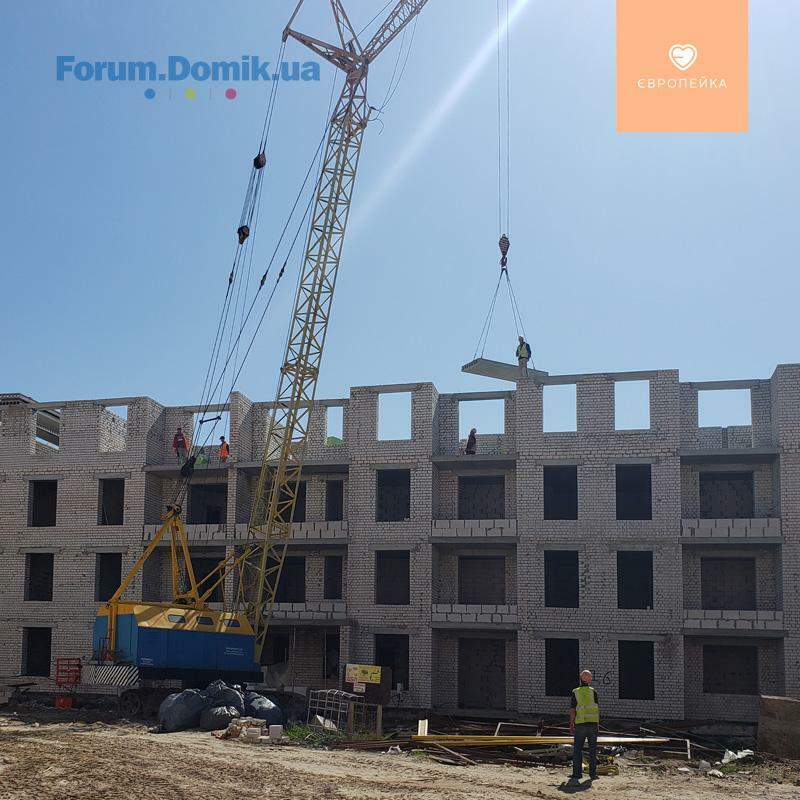

• продовжується монтаж панелей перекриття 4 поверху
• влаштування перегородок на 4 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
23 квіт 2020 12:55
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀
✅ 103/12

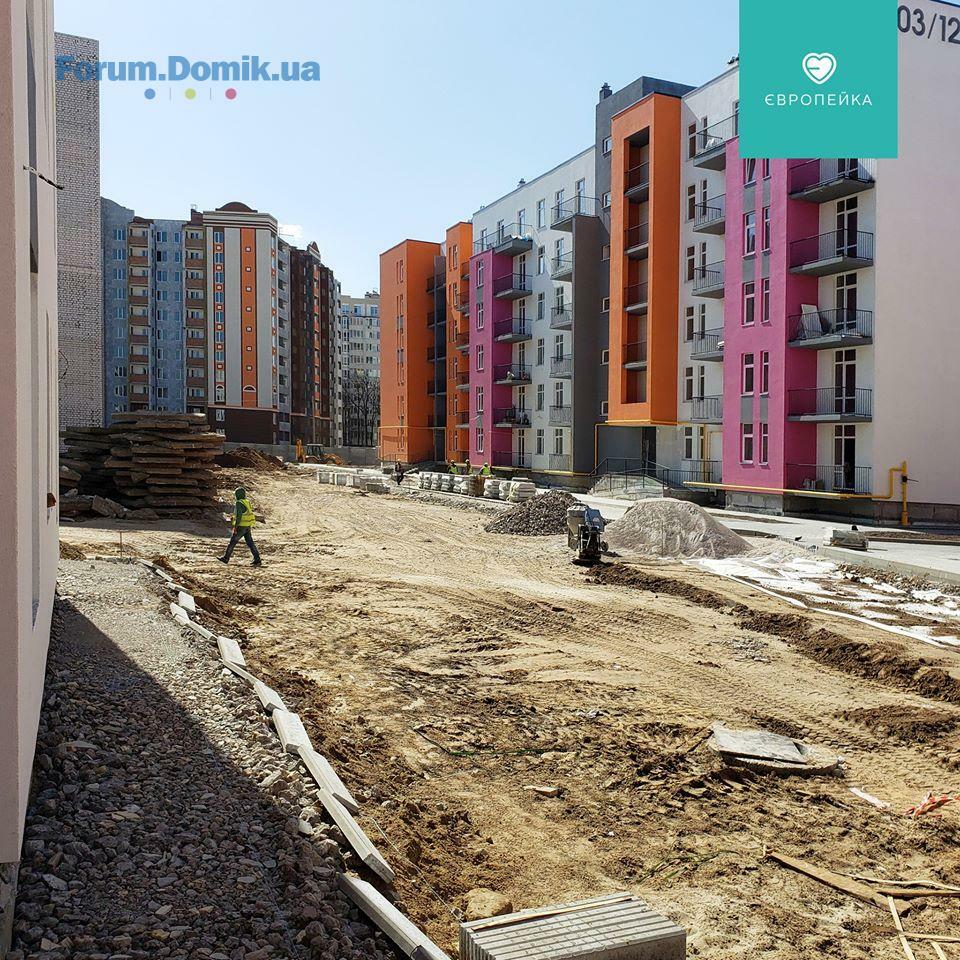

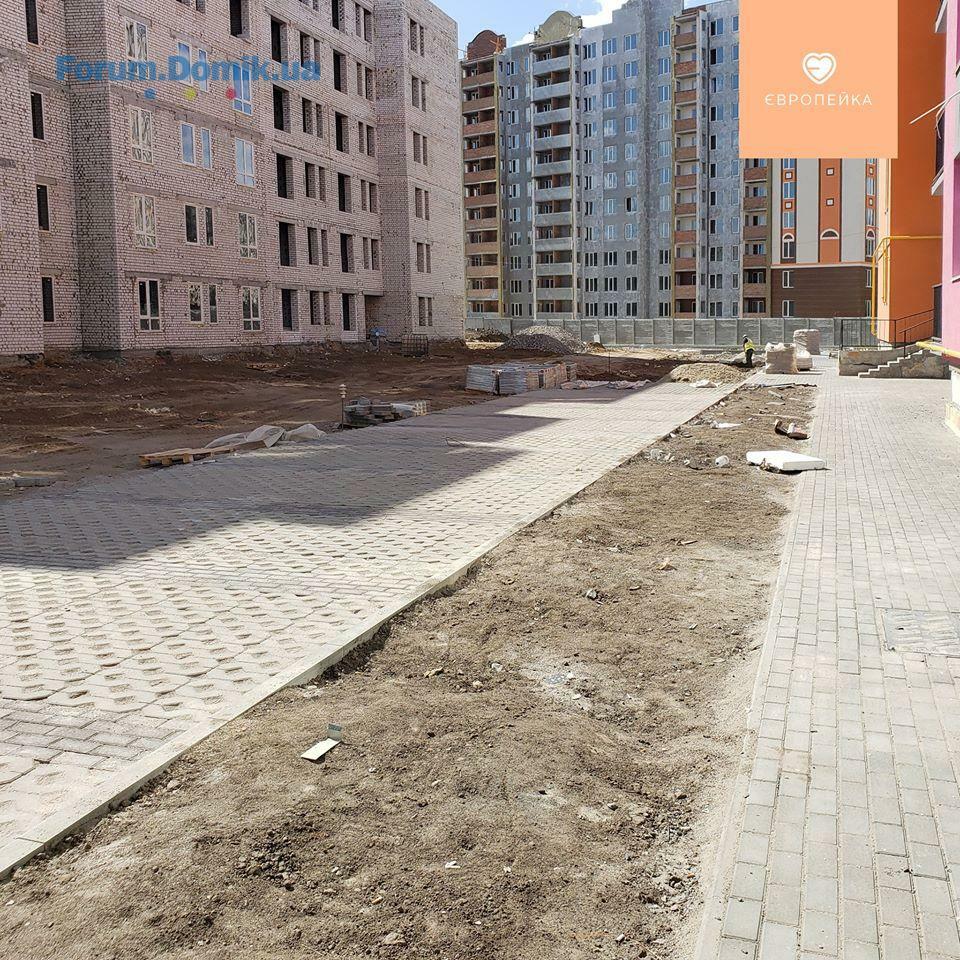

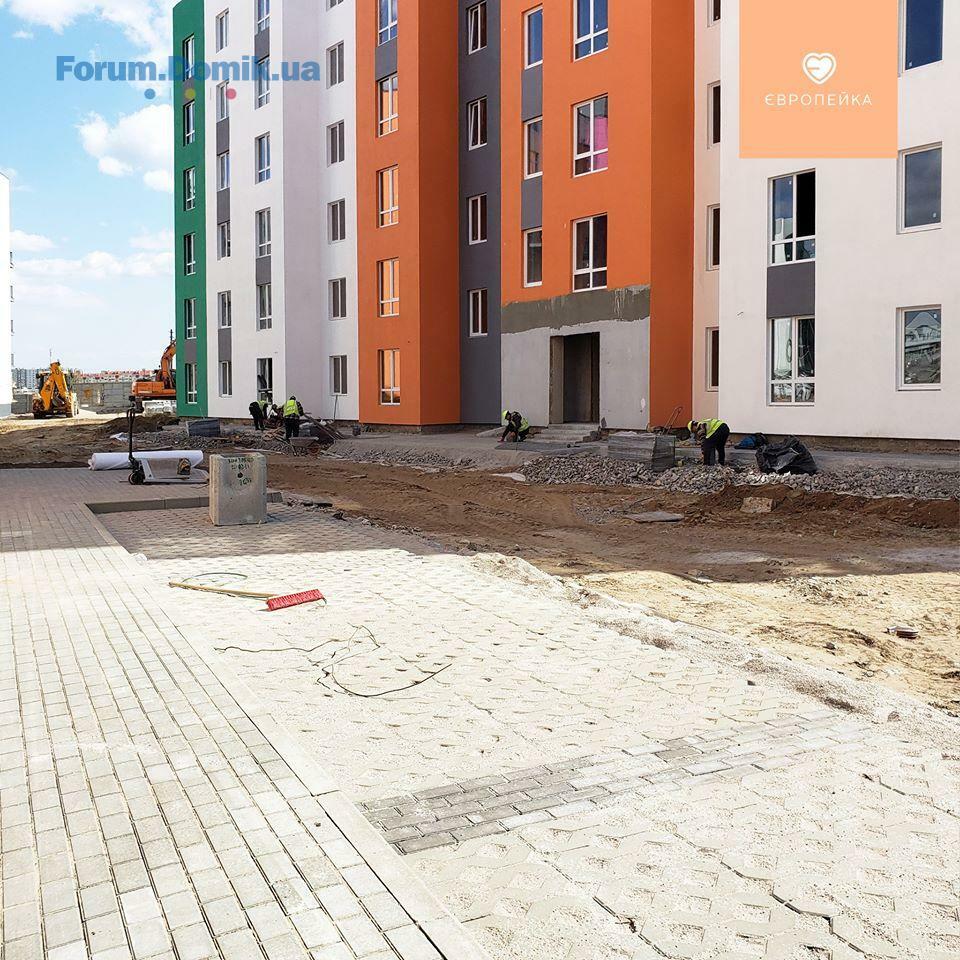

• продовжується озеленення території

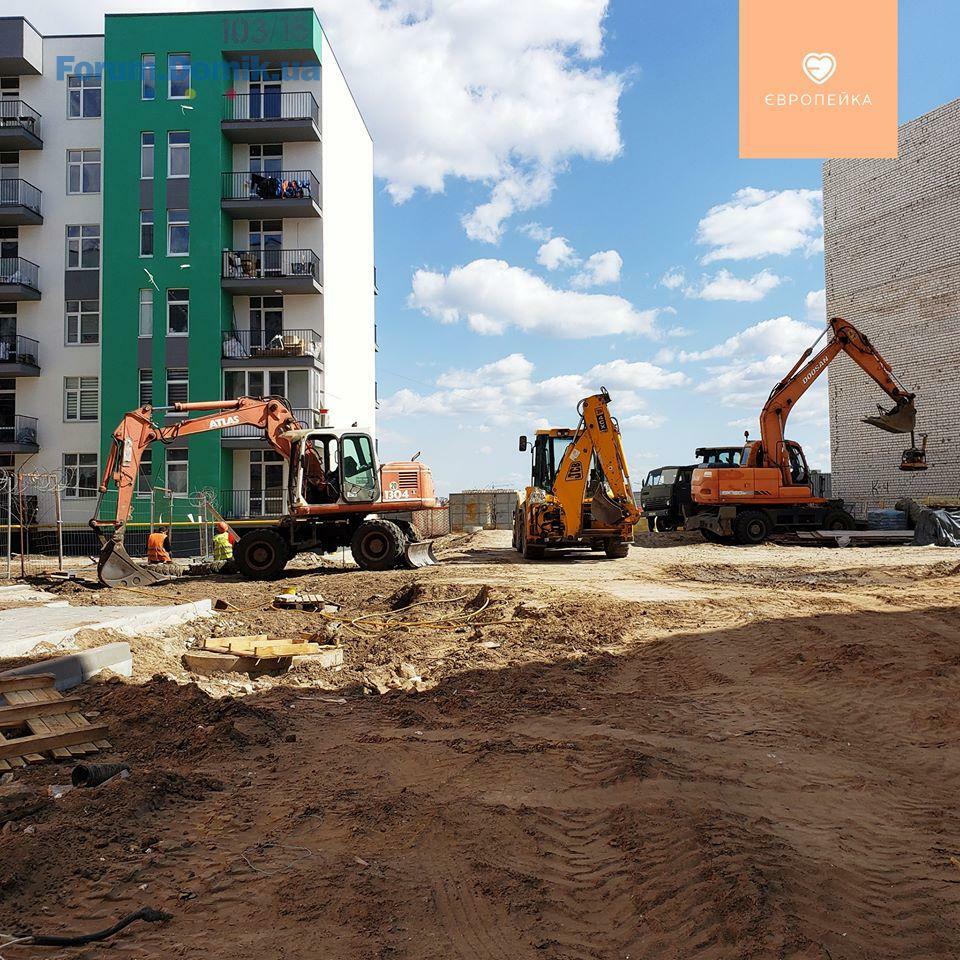

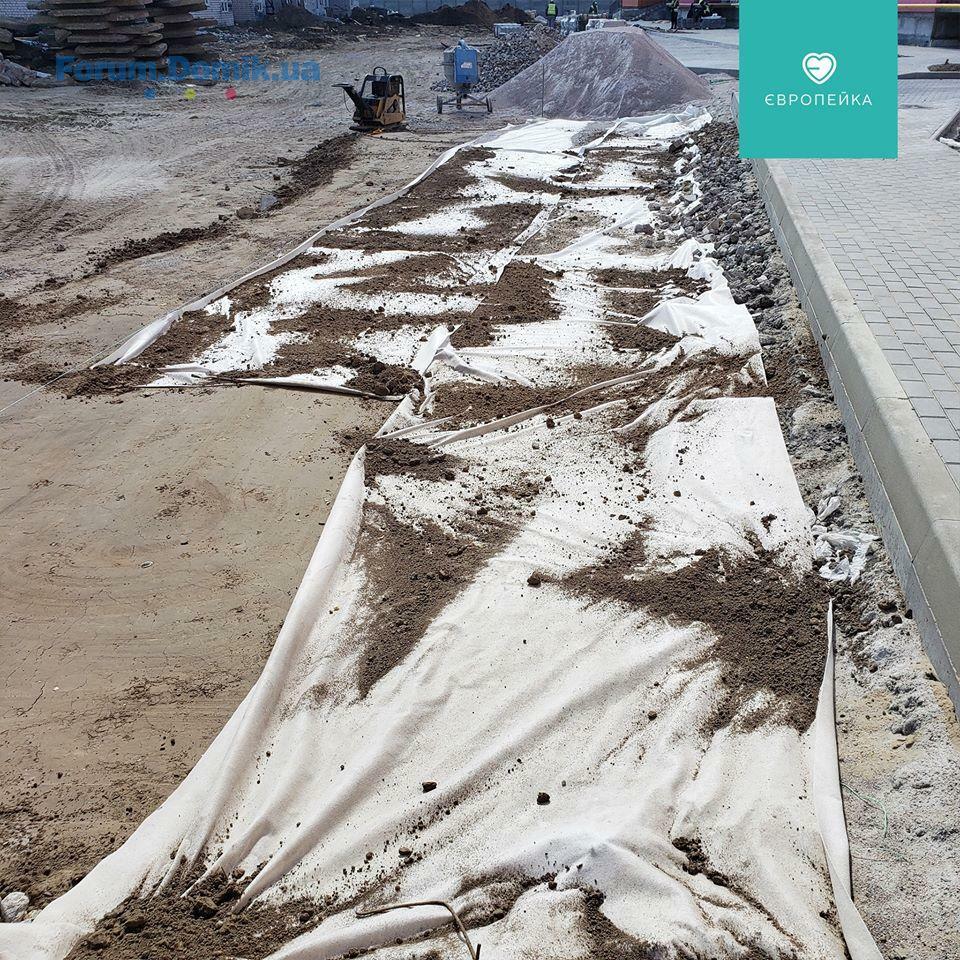

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ

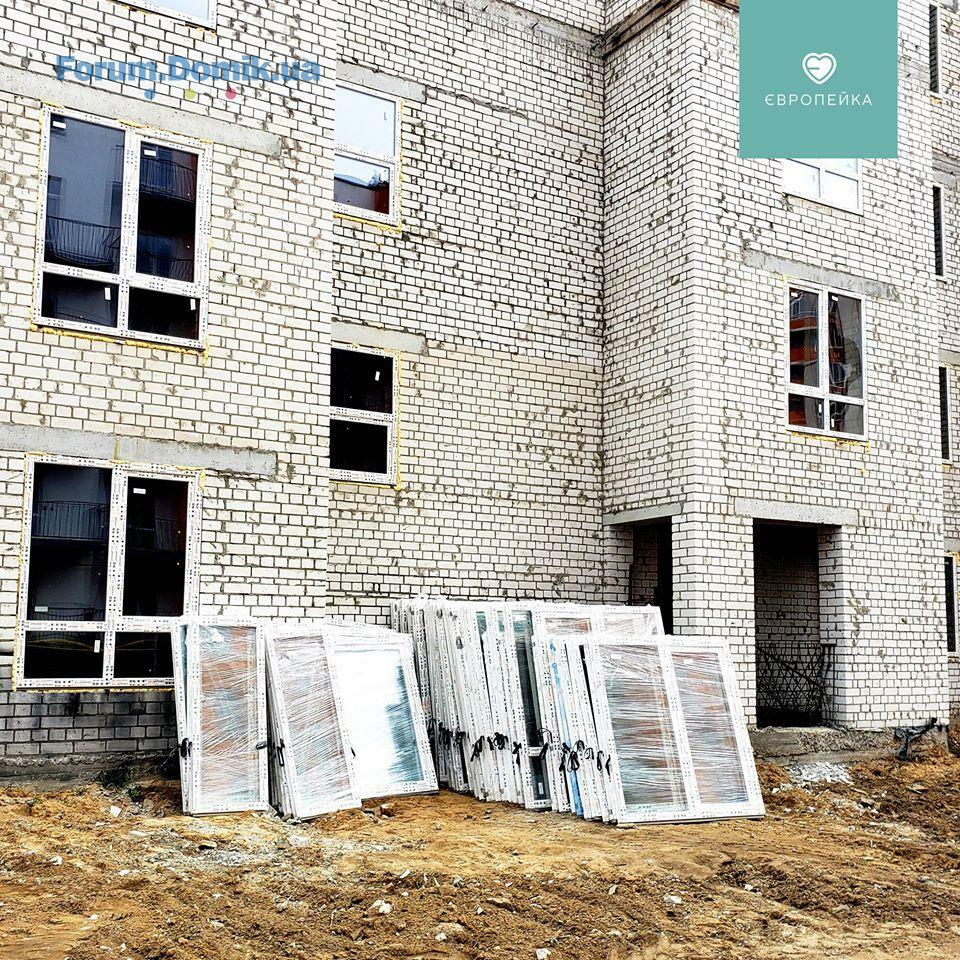

• завершено монтаж крапельників на балконах та влаштування накривок на парапет
⠀
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀

✅ 103/12
• продовжується озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• завершено монтаж крапельників на балконах та влаштування накривок на парапет
⠀
BD Holding
BH
Представник
1 193
27 березня 2017
24 квіт 2020 08:01
Доповнення фото до звіту
BD Holding
BH
Представник
1 193
27 березня 2017
24 квіт 2020 08:05
Доповнення фото до звіту
BD Holding
BH
Представник
1 193
27 березня 2017
29 квіт 2020 14:35
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
✅ 103/16
2 секція:

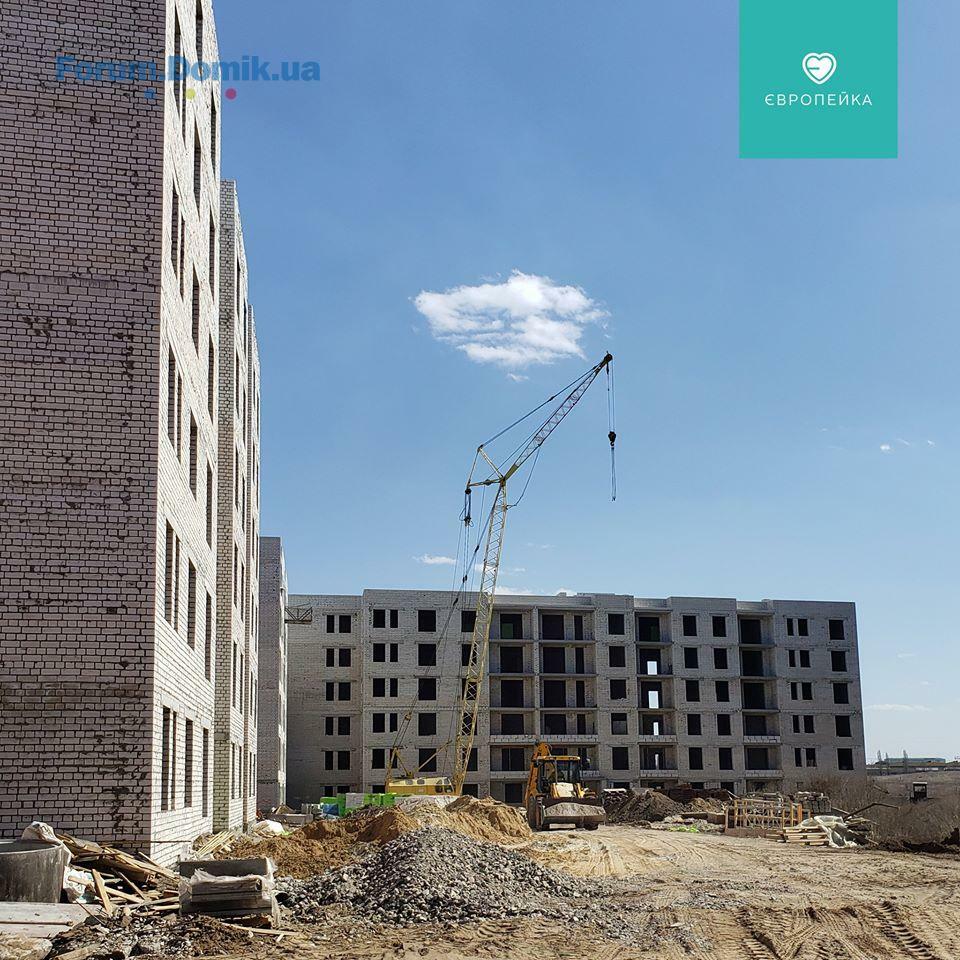

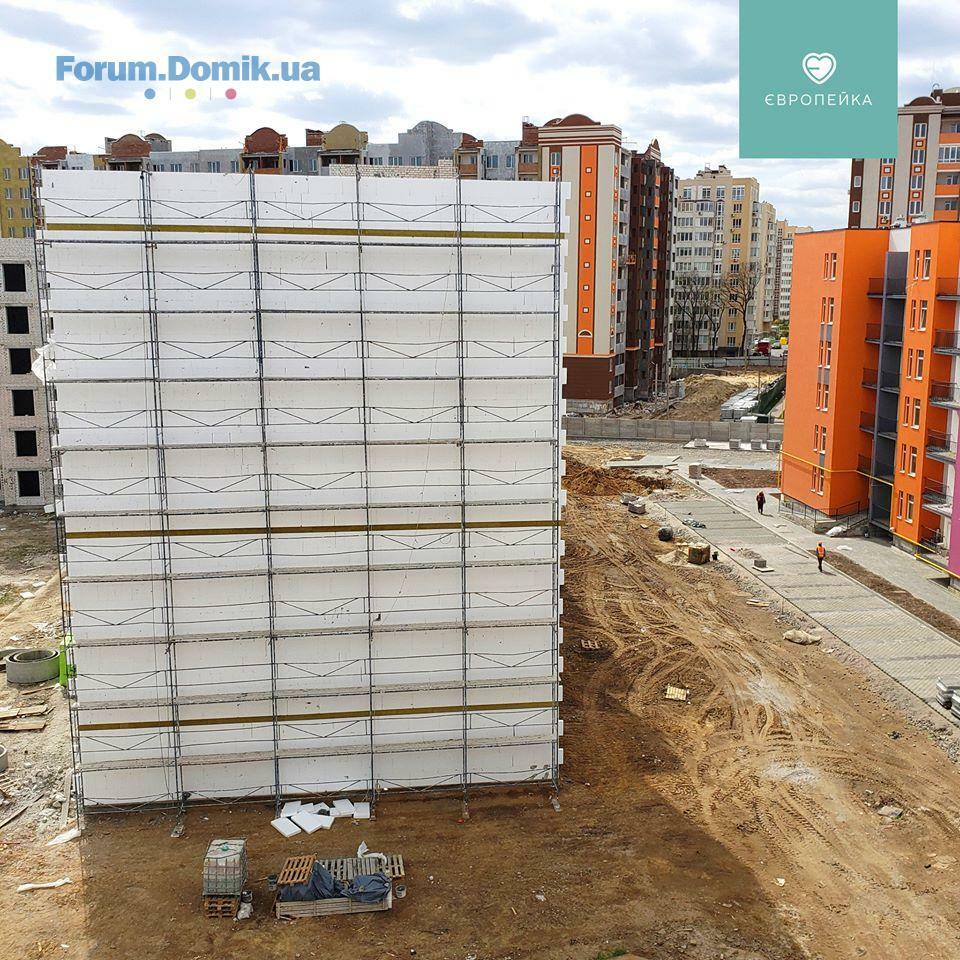

• триває утеплення фасаду
✅ 103/17

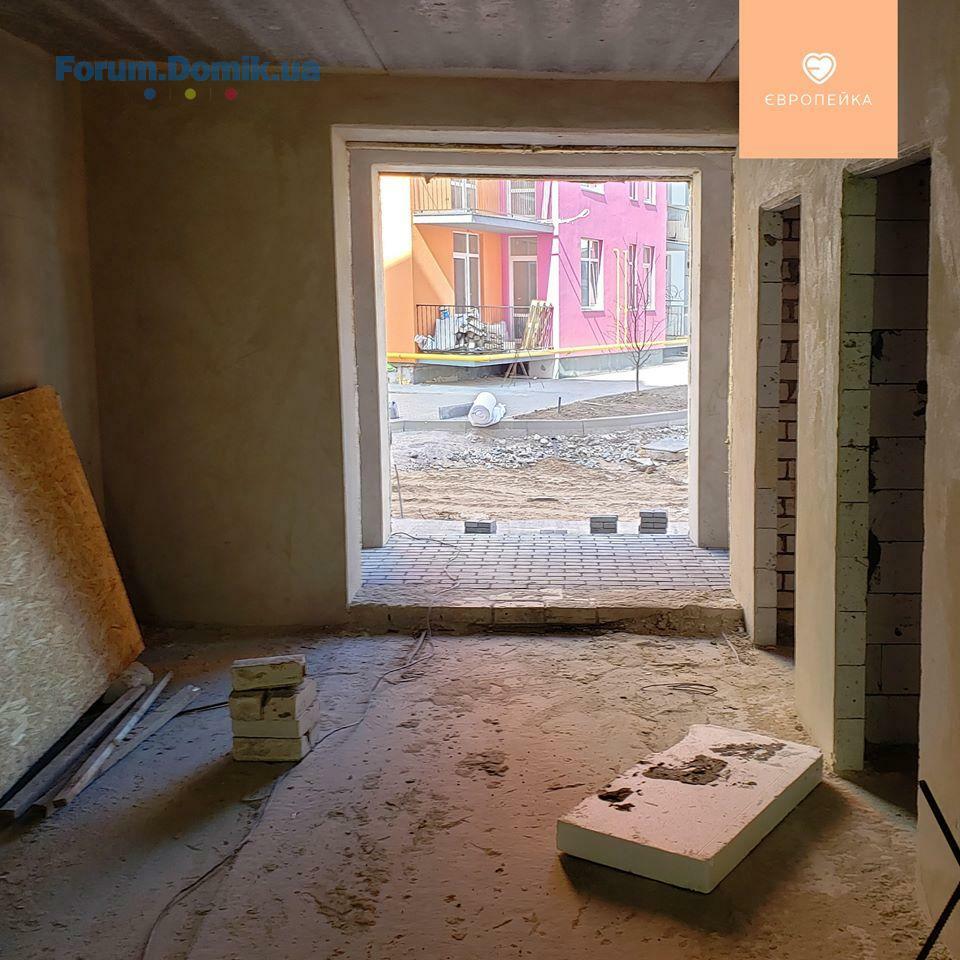

• продовжується влаштування благоустрою

• завершено внутрішні сантехнічні роботи на 5 поверсі, завершальний етап на 6 поверсі

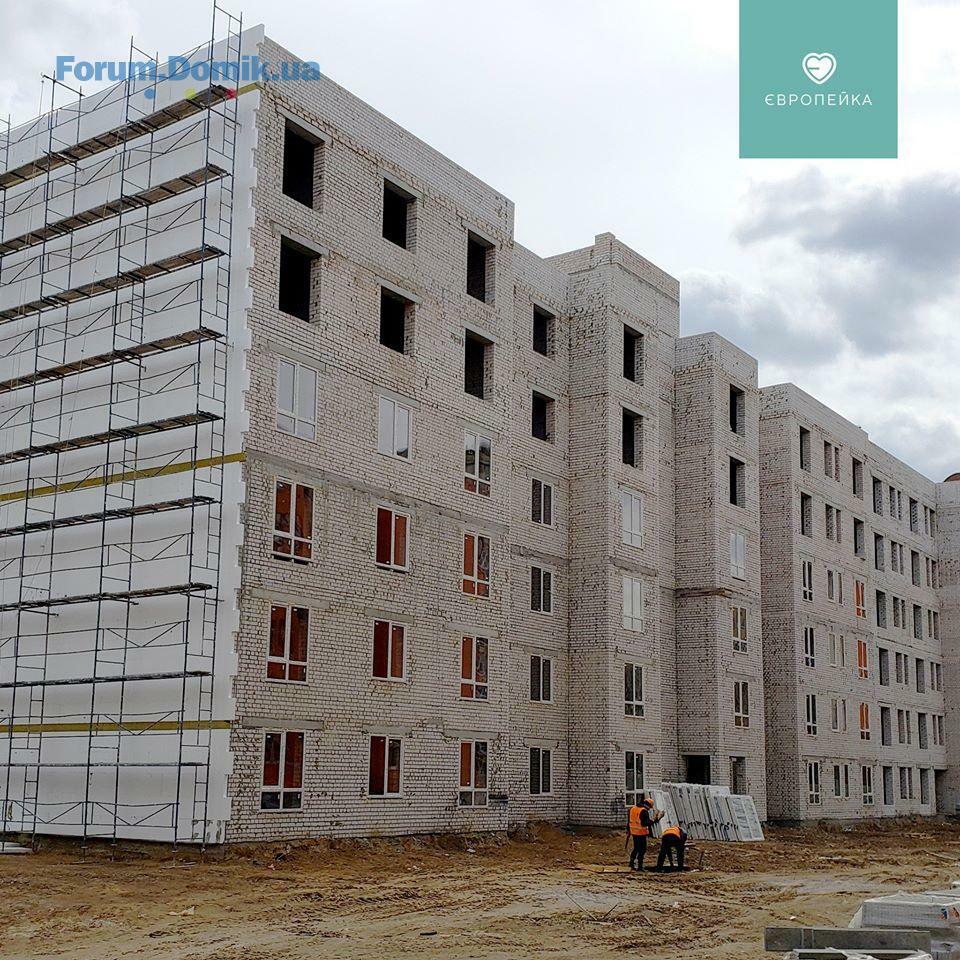

• на завершальному етапі влаштування фасаду
✅ 103/18
2 секція:

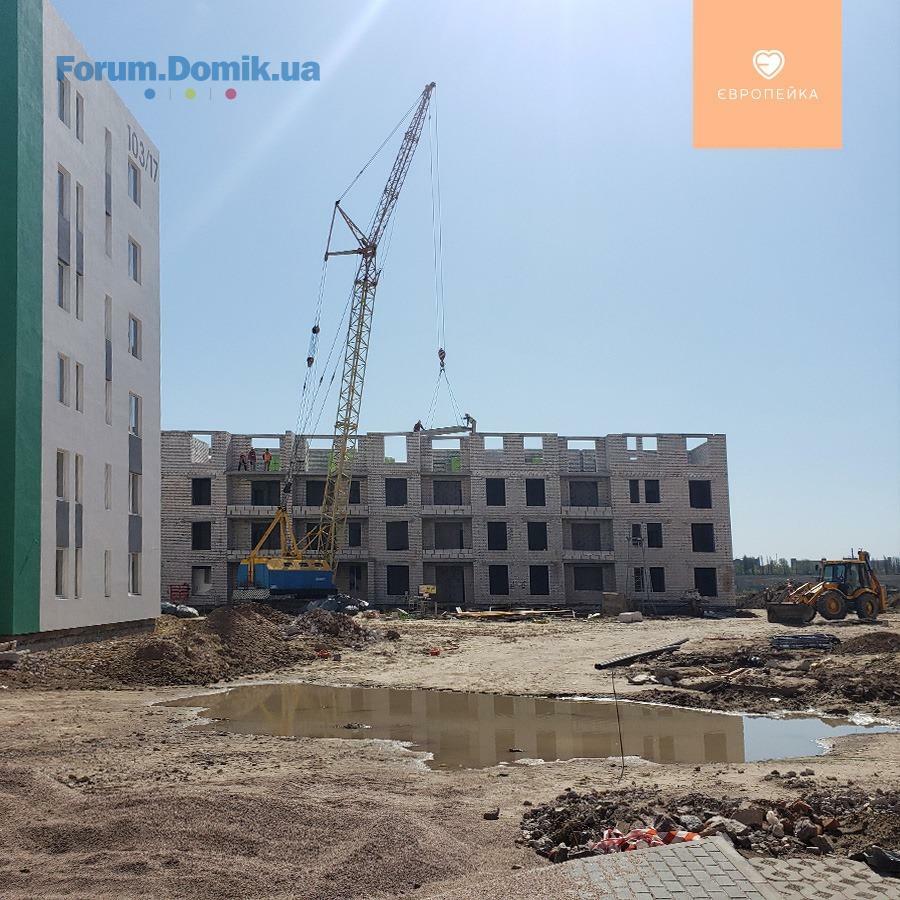

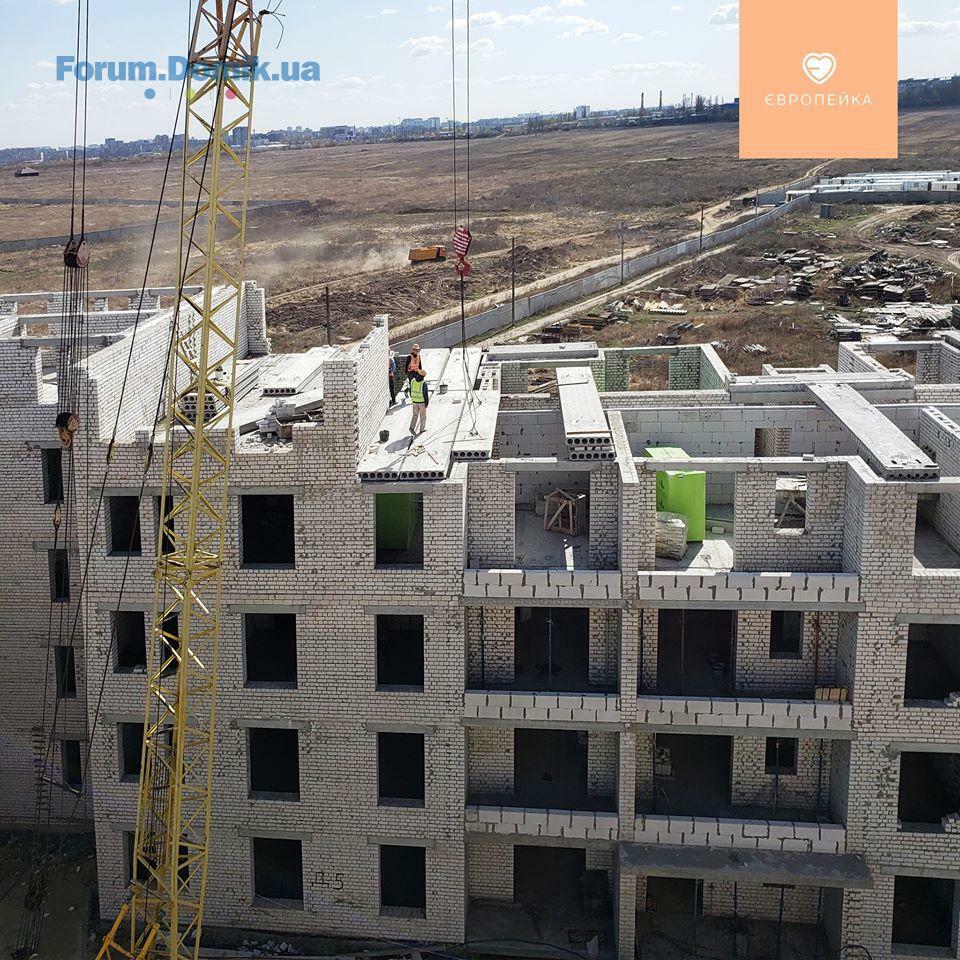

• на завершальному етапі монтаж панелей перекриття 4 поверху

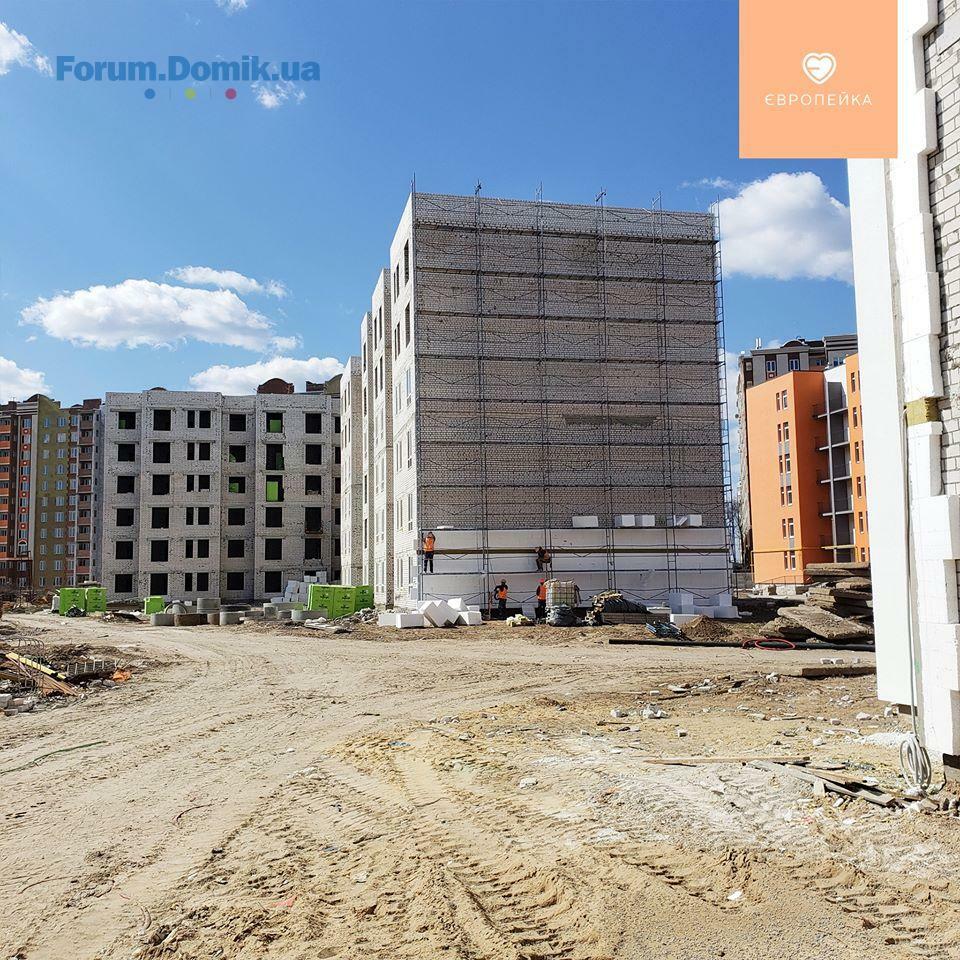

• розпочато кладку 5 поверху

• завершено влаштування перегородок на 4 поверсі
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
✅ 103/16
2 секція:
• триває утеплення фасаду
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 5 поверсі, завершальний етап на 6 поверсі
• на завершальному етапі влаштування фасаду
✅ 103/18
2 секція:
• на завершальному етапі монтаж панелей перекриття 4 поверху
• розпочато кладку 5 поверху
• завершено влаштування перегородок на 4 поверсі
BD Holding
BH
Представник
1 193
27 березня 2017
29 квіт 2020 16:56
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
⠀
✅ 103/11
1 секція:
• триває монтаж ліфта
✅ 103/12
• продовжується озеленення території
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна02.1128
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у02.11539
- ЖК Святобор | City One Development, Інвест-Будресурс | Київ, вул. Львівська, 1502.111 501
- ЖК Sofia Royal | Martynov Real Estate | Софіївська Борщагівка, вул. Сковороди01.112
- ЖК Софія Резиденс | Martynov Real Estate | Софіївська Борщагівка, вул. Яблунева, 1501.11128
- ЖК | Київ, пр. Відрадний, 2 | Житлоінвестбуд-УКБ01.1110 310
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 330.1086
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 229.1095
- ЖК Патріотика | Киів, вул. Бориса Гмирі, вул. Колекторна29.1018 715
- ЖК Молодість | Molodist | Ірпінь, вул. Соборна, 2к28.1033
- Чи варто зараз купувати нерухомість?02.115 207
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
