Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12
1 секція:
• запустили воду
• завершено роботи по зовнішній газифікації

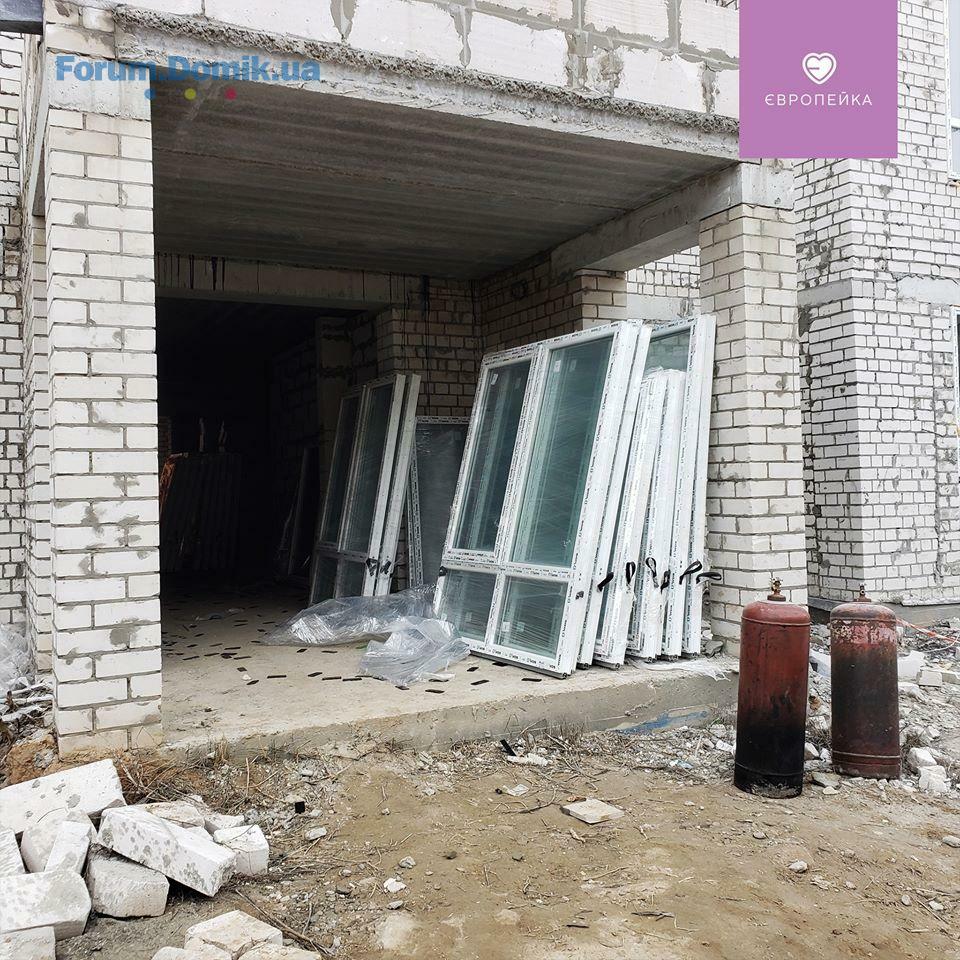

• монтаж віконних відливів
• утеплення машинного відділення та вентканалів
2 секція:

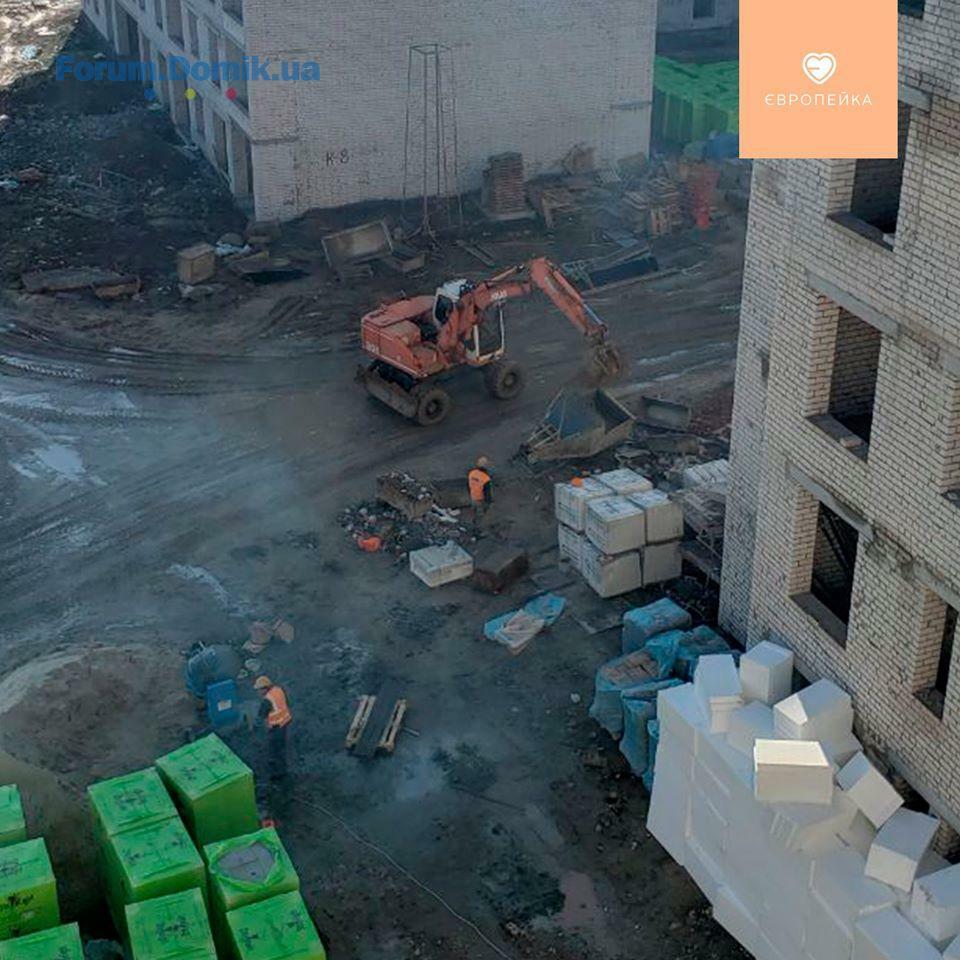

• на завершальному етапі влаштування МЗК
• завершено встановлення електрощитків та підключення ГРЩ
• виконується монтаж дверей у квартири
• утеплення машинного відділення та вентканалів
• зовнішня газофікація

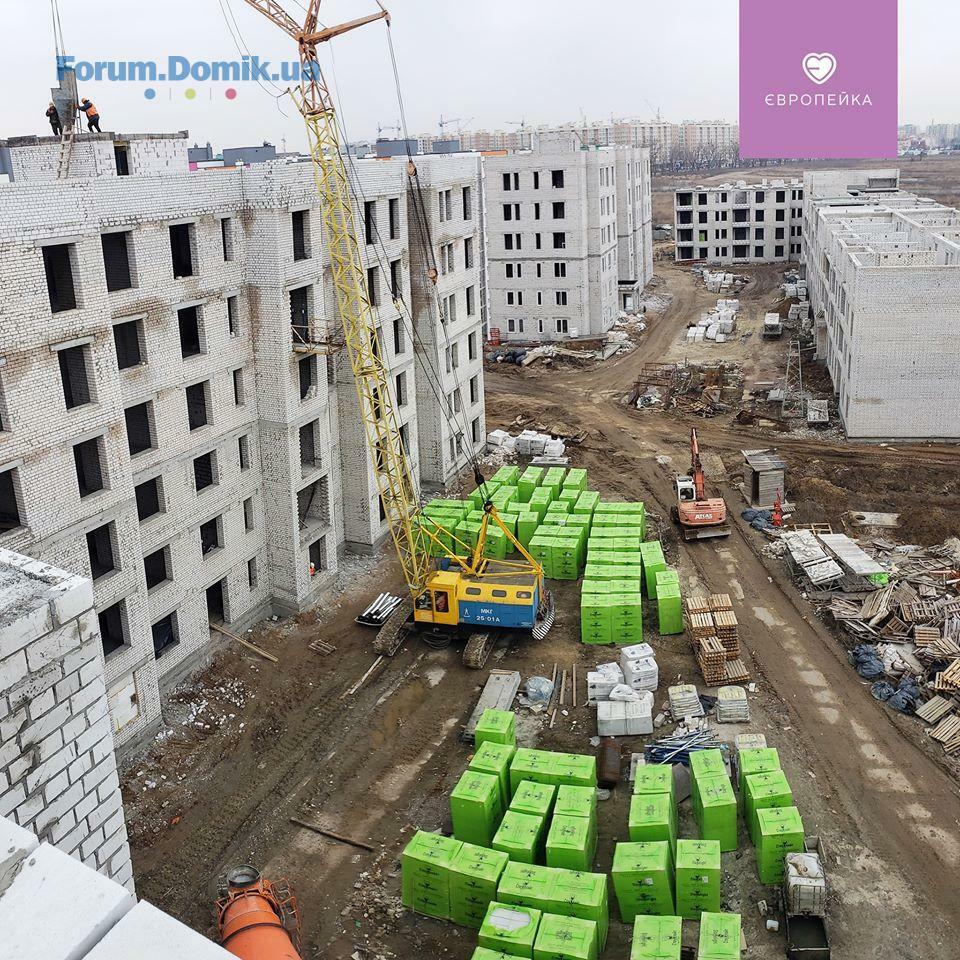

✅ 103/13
2 секція:
• розпочато монтаж газових котлів

✅ 103/14
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/15
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/16

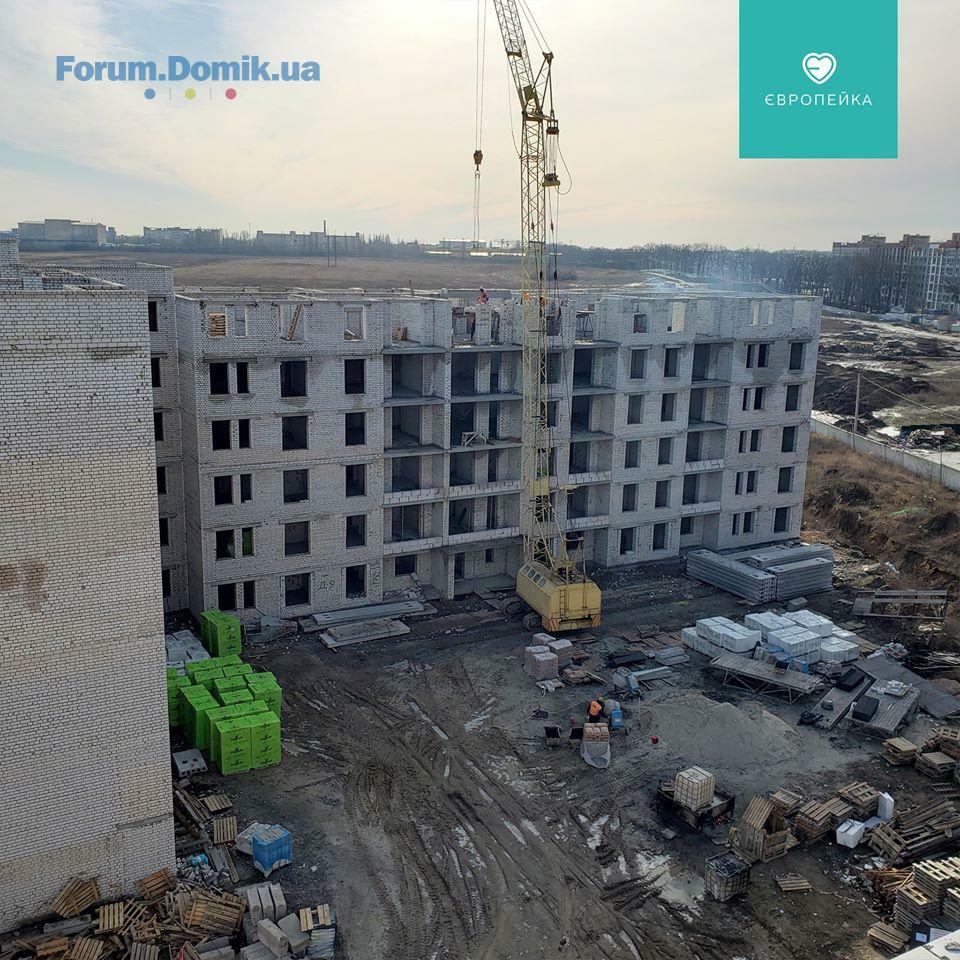

1 секція:
• завершено бетонування армпоясу
• розпочато кладку парапету
2 секція:
• влаштування перегородок на 5 поверсі

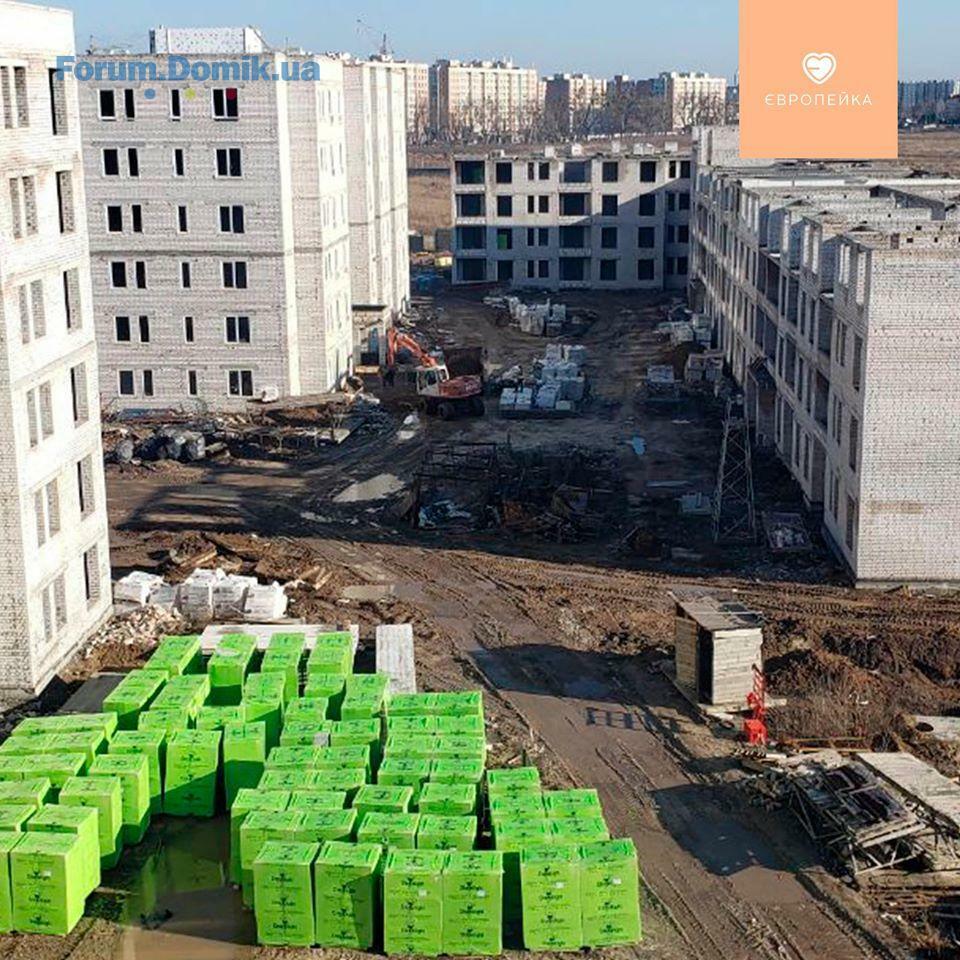

✅ 103/17

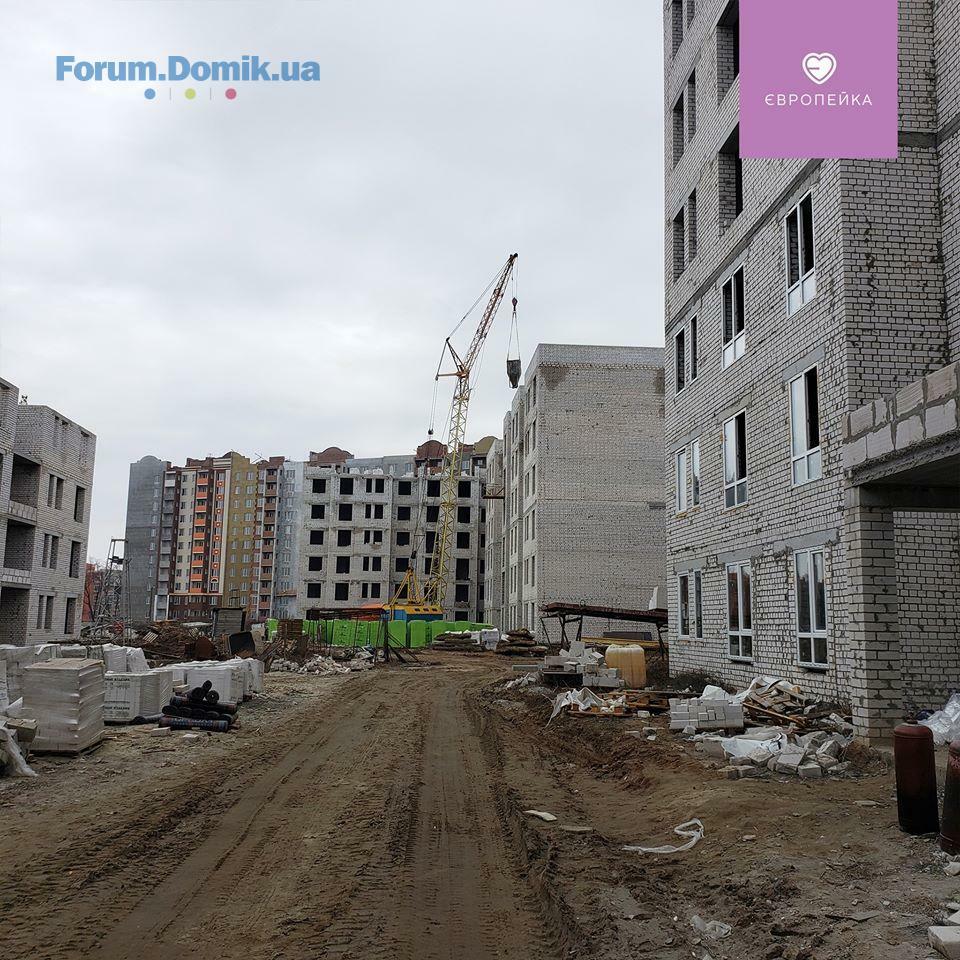

• на завершальному етапі поклейка другого шару рубероїду
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 3 поверсі
• монтаж вікон

✅ 103/19

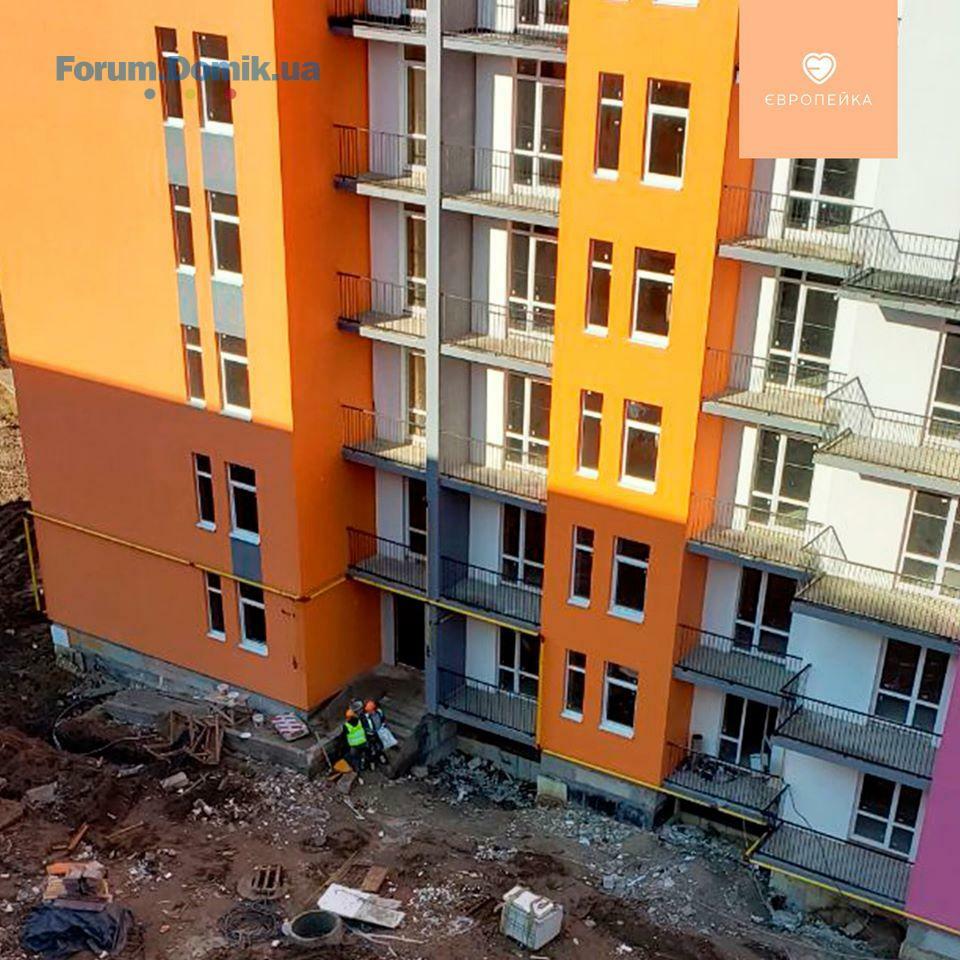

1 секція:

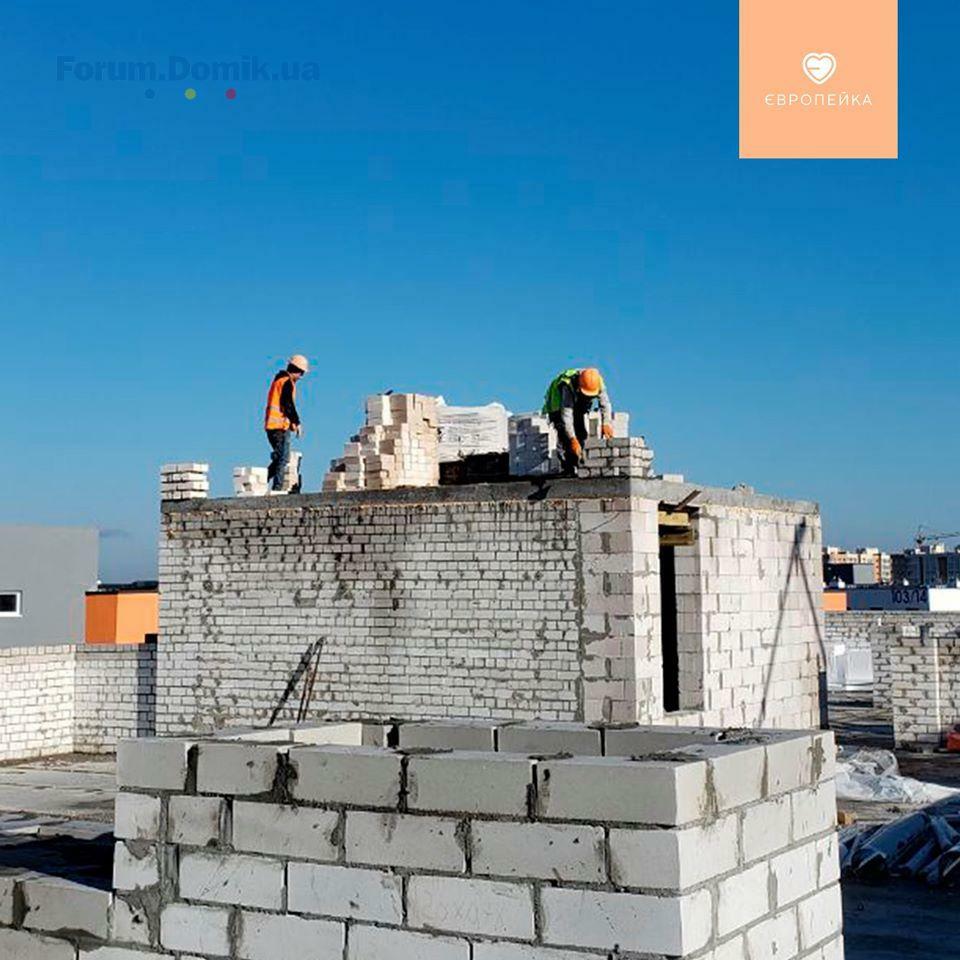

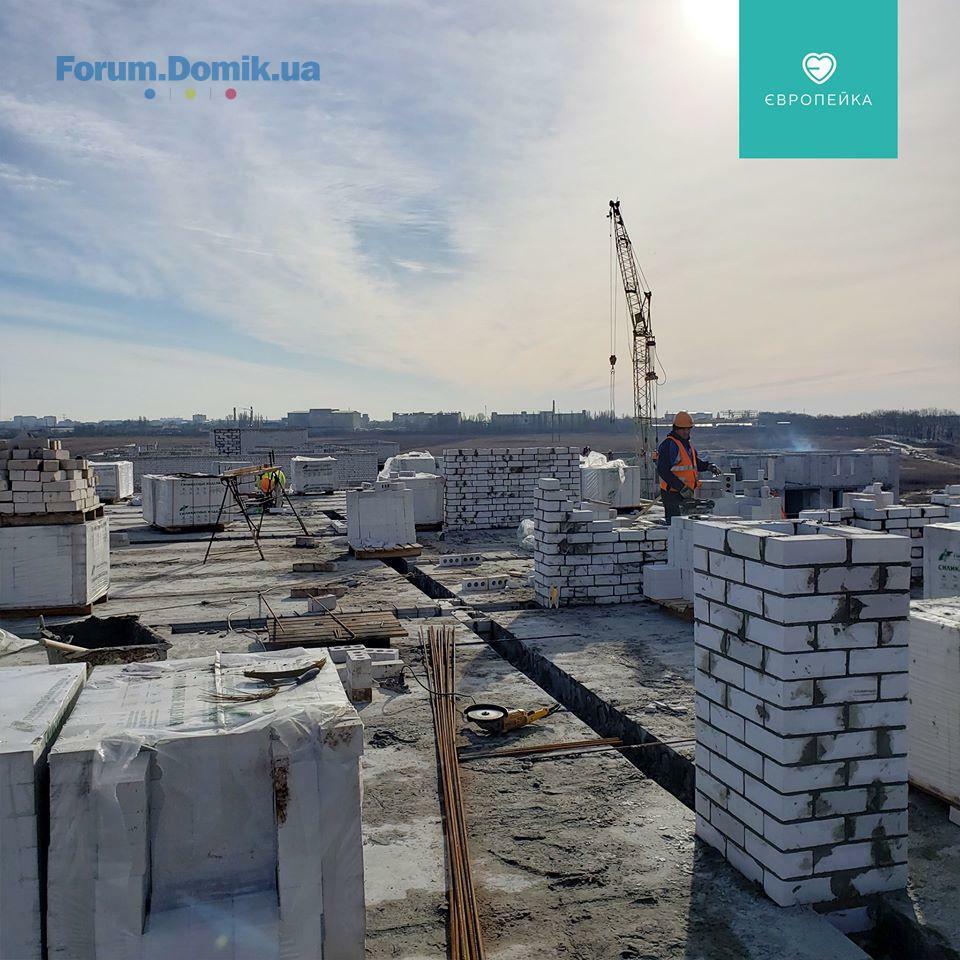

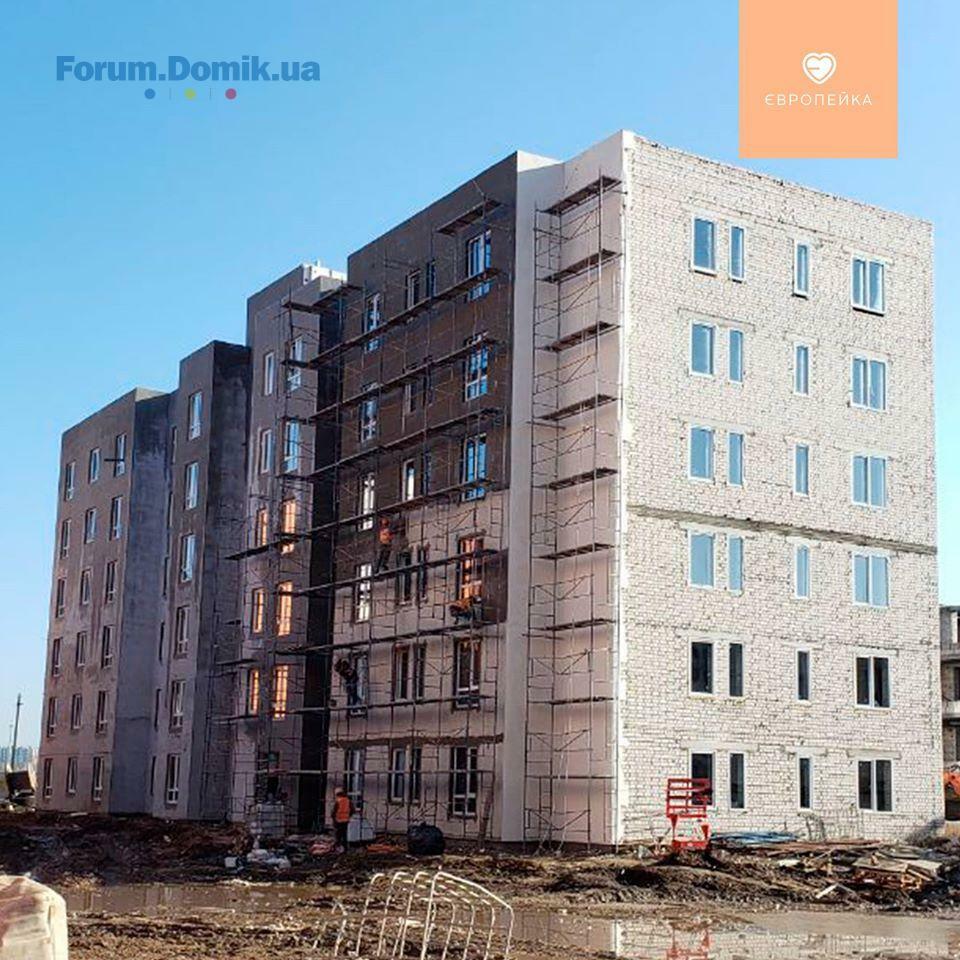

• завершено цегляну кладку стін 6 поверху

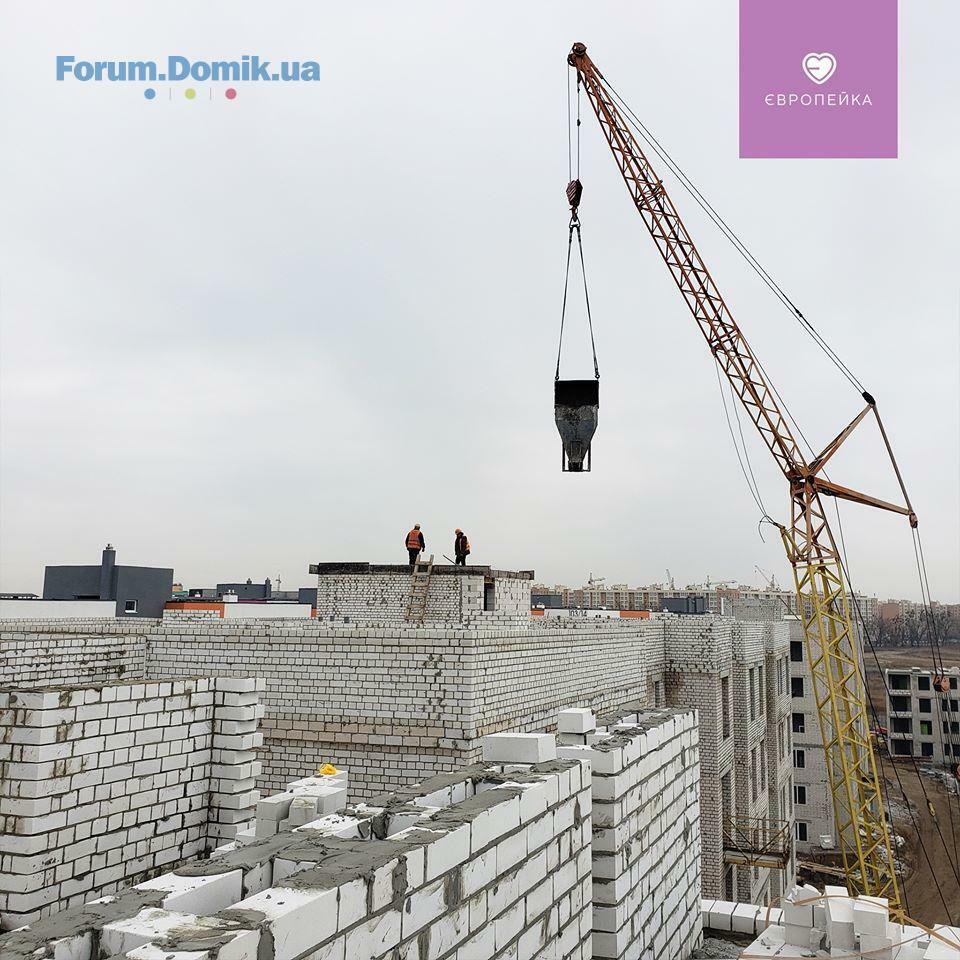

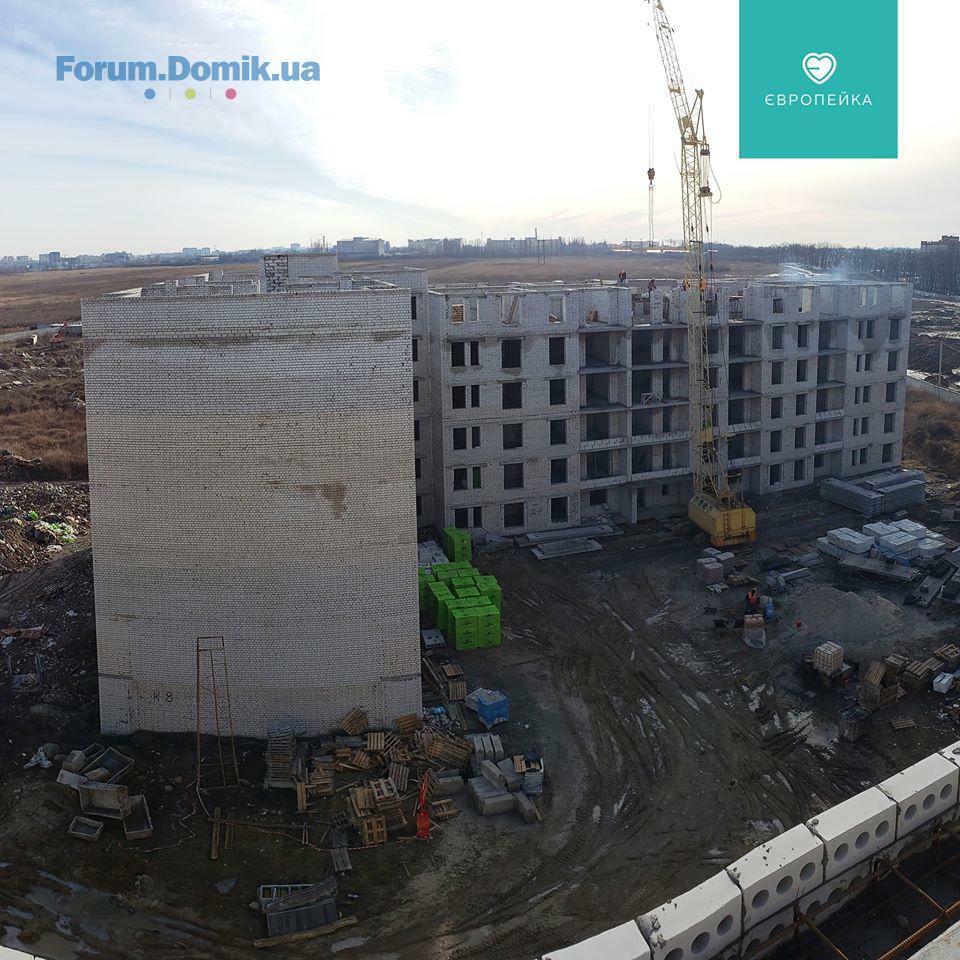

• розпочато монтаж плит перекриття 6 перекриття
18 лют 2020 08:36
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12
1 секція:
• запустили воду
• завершено роботи по зовнішній газифікації
• монтаж віконних відливів
• утеплення машинного відділення та вентканалів
2 секція:
• на завершальному етапі влаштування МЗК
• завершено встановлення електрощитків та підключення ГРЩ
• виконується монтаж дверей у квартири
• утеплення машинного відділення та вентканалів
• зовнішня газофікація

✅ 103/13
2 секція:
• розпочато монтаж газових котлів

✅ 103/14
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/15
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору
18 лют 2020 08:41
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:
• завершено бетонування армпоясу
• розпочато кладку парапету
2 секція:
• влаштування перегородок на 5 поверсі

✅ 103/17
• на завершальному етапі поклейка другого шару рубероїду
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 3 поверсі
• монтаж вікон

✅ 103/19
1 секція:
• завершено цегляну кладку стін 6 поверху
• розпочато монтаж плит перекриття 6 перекриття
25 лют 2020 08:57
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12

1 секція:

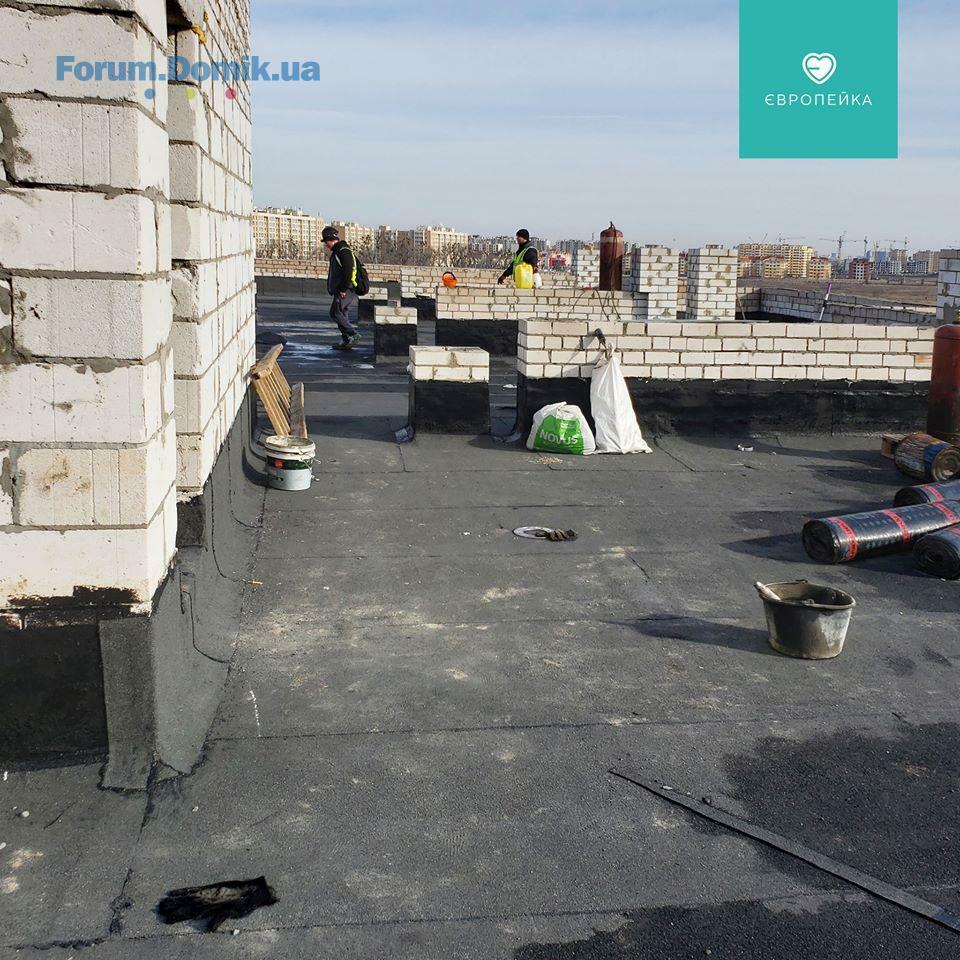

• триває гідроізоляція балконів

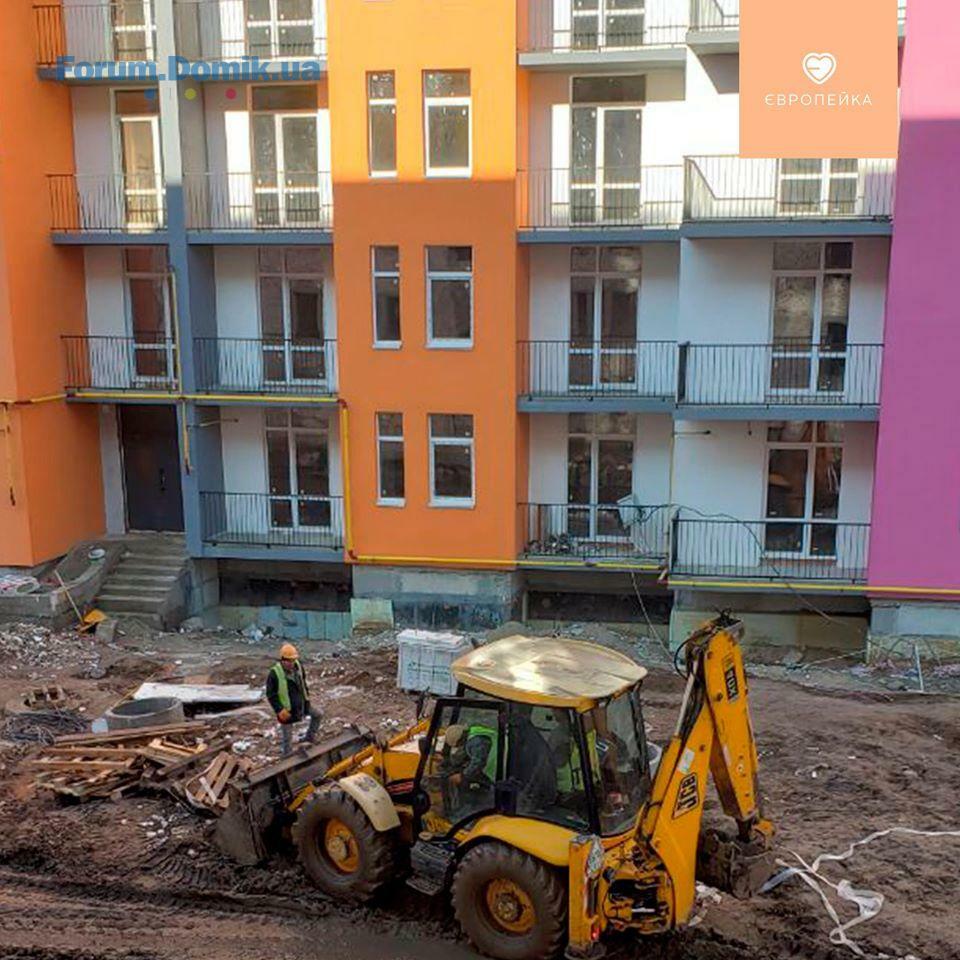

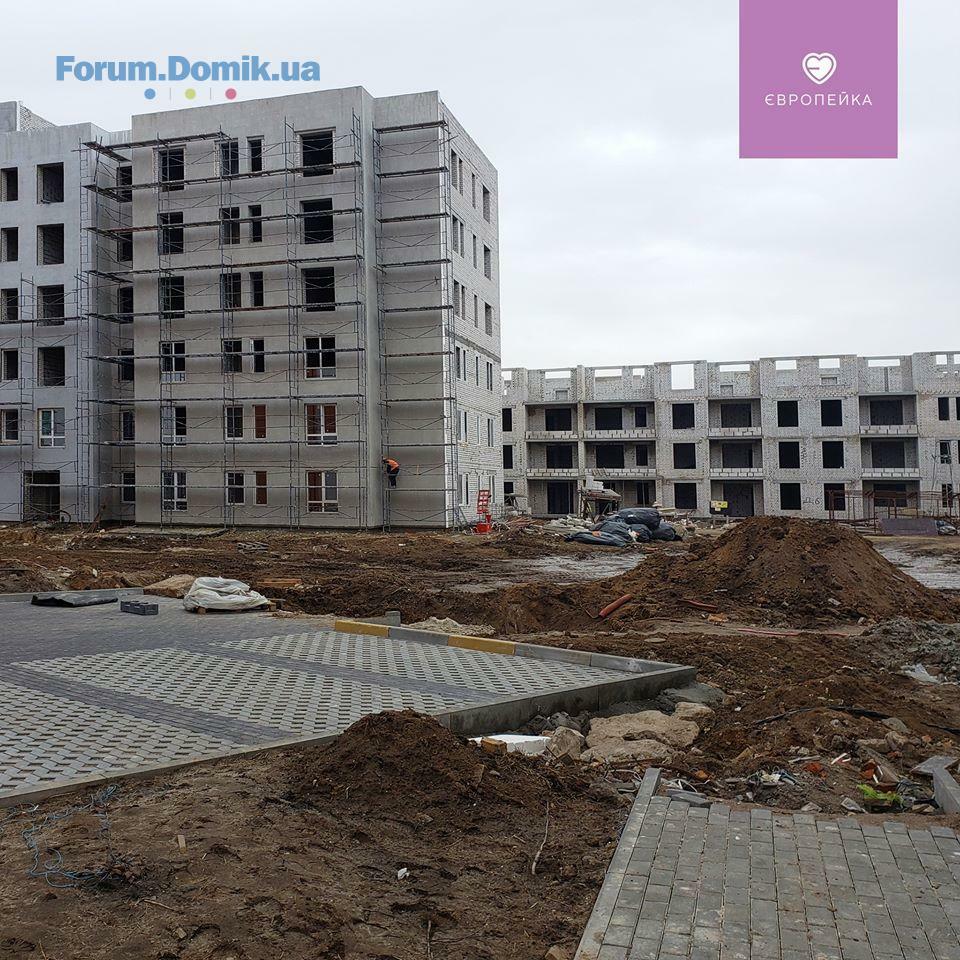

• завершено монтаж віконних відливів

• завершено утеплення машинного відділення та вентканалів

2 секція:

• на завершальному етапі влаштування МЗК

• завершено монтаж дверей у квартири

• на завершальному утеплення машинного відділення та вентканалів

• на завершальному етапі зовнішня газофікація

✅ 103/13

2 секція:

• на завершальному етапі монтаж газових котлів

✅ 103/14

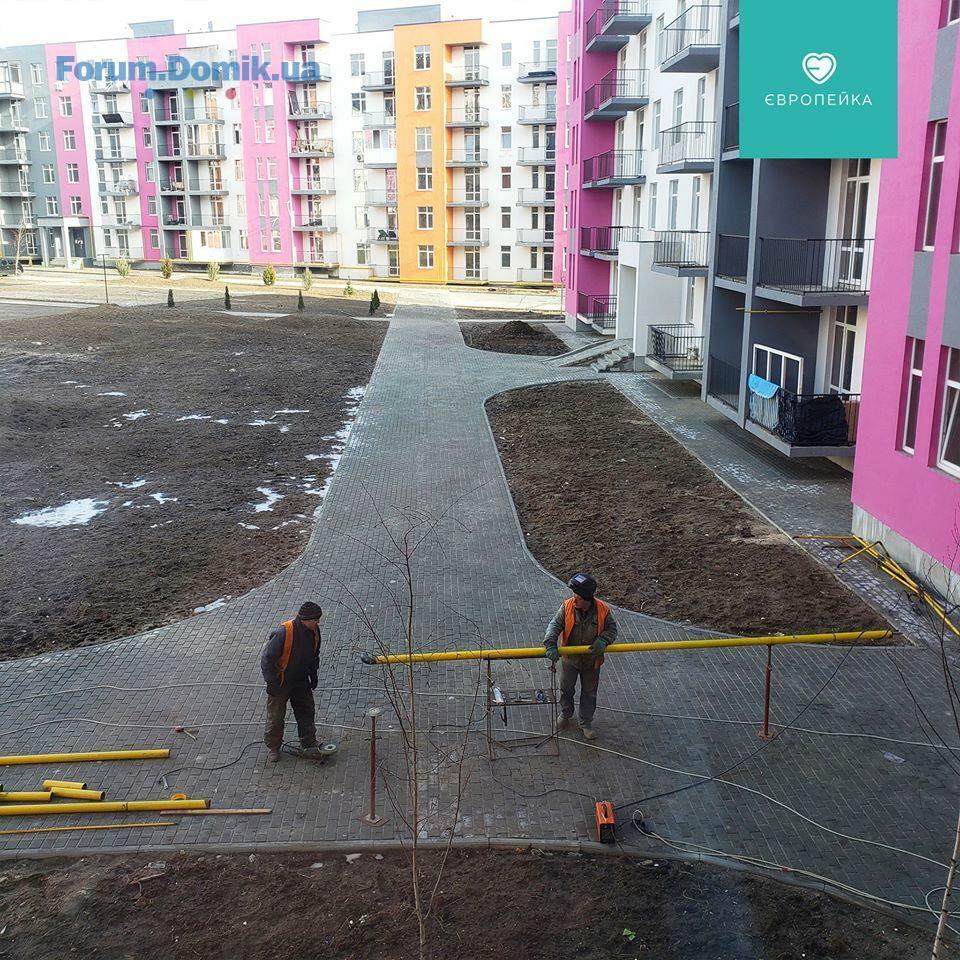

• завершено роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/15

• завершено роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/16

1 секція:

• на завершальному етапі кладка парапету

2 секція:

• влаштування перегородок на 6 поверсі

✅ 103/17

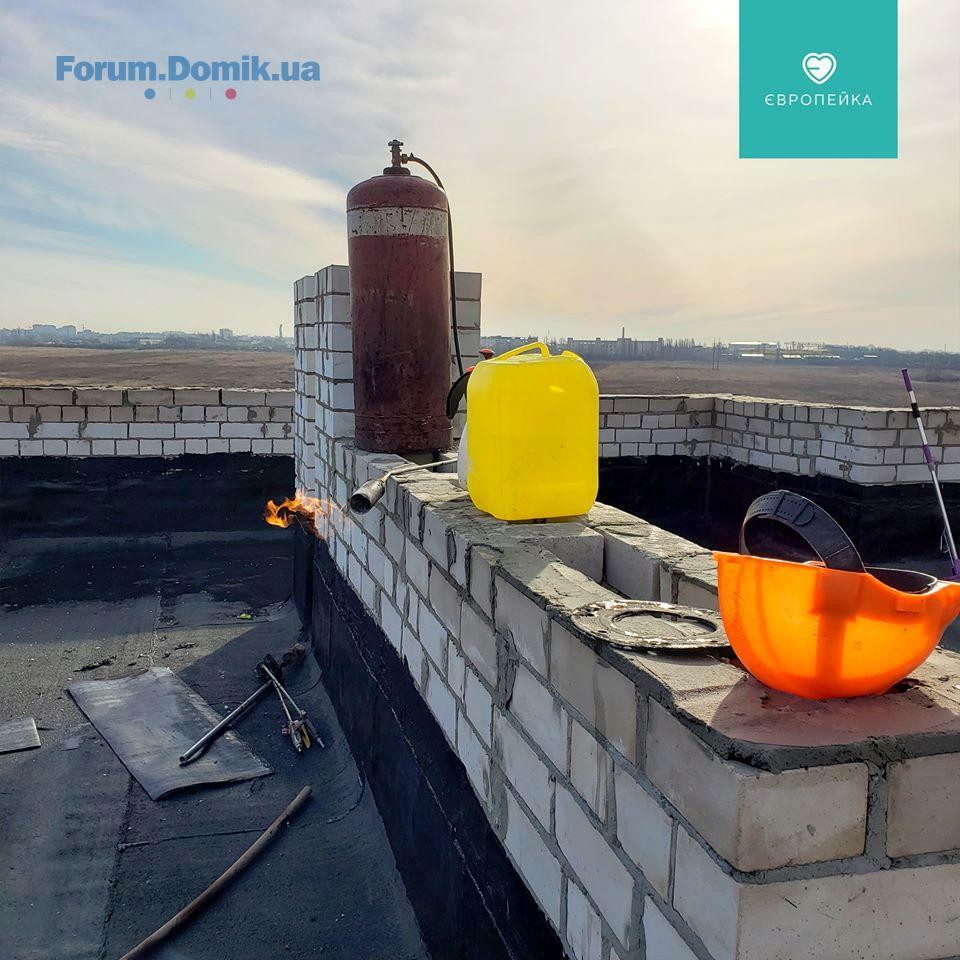

• завершено поклейку другого шару рубероїду

• продовжуються внутрішні сантехнічні роботи

• продовжуються електромонтажні роботи на 4-5 поверсі

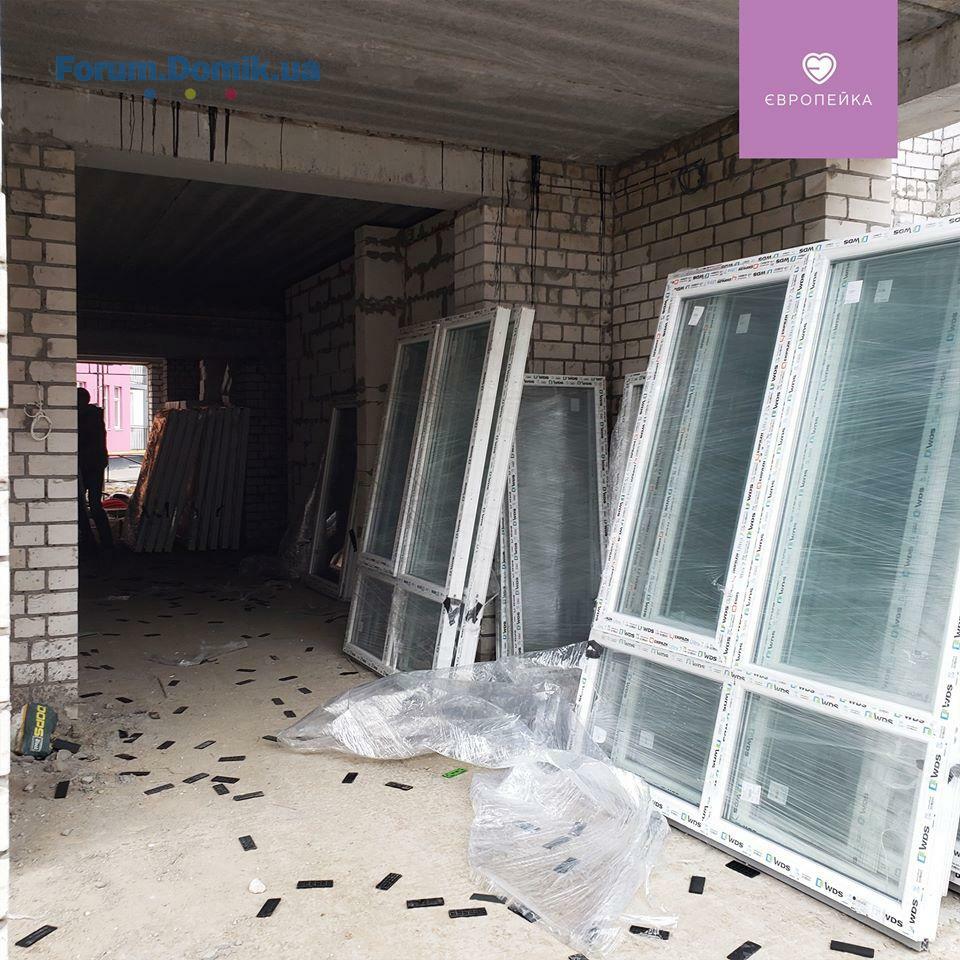

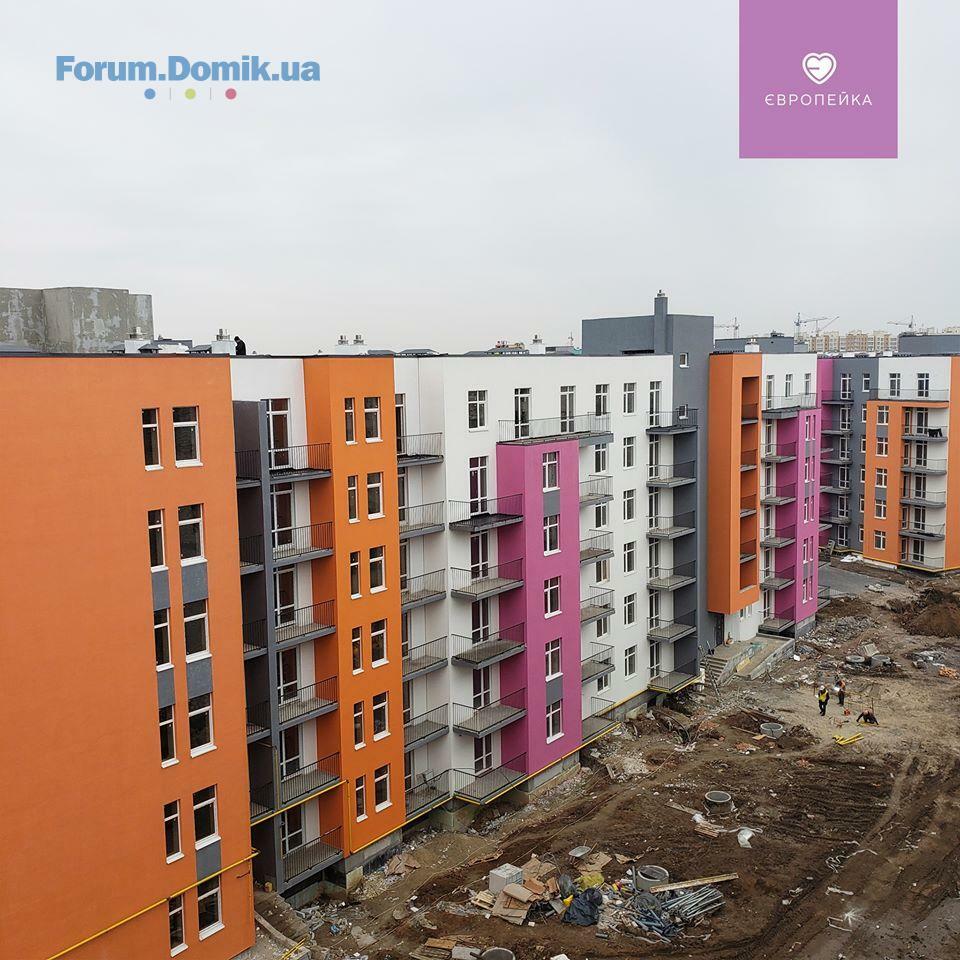

• завершено монтаж вікон

• підготовчі роботи до штукатурки першого поверху

• продовжується влаштування фасаду

✅ 103/19

1 секція:

• на завершальному етапі монтаж плит перекриття 6 перекриття

• виготовлення армпоясу

• виготовлення парапету
25 лют 2020 09:04
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12

1 секція:

• триває гідроізоляція балконів

• завершено монтаж віконних відливів

• завершено утеплення машинного відділення та вентканалів

2 секція:

• на завершальному етапі влаштування МЗК

• завершено монтаж дверей у квартири

• на завершальному утеплення машинного відділення та вентканалів

• на завершальному етапі зовнішня газофікація

✅ 103/13

2 секція:

• на завершальному етапі монтаж газових котлів

✅ 103/14

• завершено роботи по влаштуванню благоустрою внутрішнього двору

✅ 103/15

• завершено роботи по влаштуванню благоустрою внутрішнього двору
25 лют 2020 09:08
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16

1 секція:

• на завершальному етапі кладка парапету

2 секція:

• влаштування перегородок на 6 поверсі

✅ 103/17

• завершено поклейку другого шару рубероїду

• продовжуються внутрішні сантехнічні роботи

• продовжуються електромонтажні роботи на 4-5 поверсі

• завершено монтаж вікон

• підготовчі роботи до штукатурки першого поверху

• продовжується влаштування фасаду

✅ 103/19

1 секція:

• на завершальному етапі монтаж плит перекриття 6 перекриття

• виготовлення армпоясу

• виготовлення парапету
28 лют 2020 16:31
Цитата "BD_Holding":
[list][/list:u]

//forum.domik.ua/zhk-evropejka-bd-holdin g-t29183-10100.html
Mr.Jack, в нашому комплексі немає недобудов або покинутого будівництва. Будинки 1 та 2 черги давно заселені. Будинки 3 черги здані в експлуатацію, в квартирах активно відбуваються ремонти та заселення. Будинки 4 черги будуються.
Щодо пояснень по перенесенню термінів очікуйте відповідь згодом


Если следовать вашей логике то недостроев вообще не существует, они все когда нибудь сдадутся, а то что вы должны были эти дома достроить ещё в далёком 2017-2018 году так это так...пустяк
Времени прошло достаточно дайте ответ почему опять перенесли сроки сдачи в эксплуатацию домов!
02 бер 2020 11:02
Добрый день всем! Кто здесь может подсказать по поводу сроков оформления документов на право собственности. Сколько это занимает времени? И есть ли тут из дома 103/13 которые тоже ждут уже больше 2х мес.В офисе какие то невнятные ответы в какой уже раз.
03 бер 2020 08:48
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12
1 секція:
• завершено гідроізоляцію балконів
2 секція:
• завершено влаштування МЗК
• завершено утеплення машинного відділення та вентканалів
• завершено зовнішню газифікацію

✅ 103/13
2 секція:

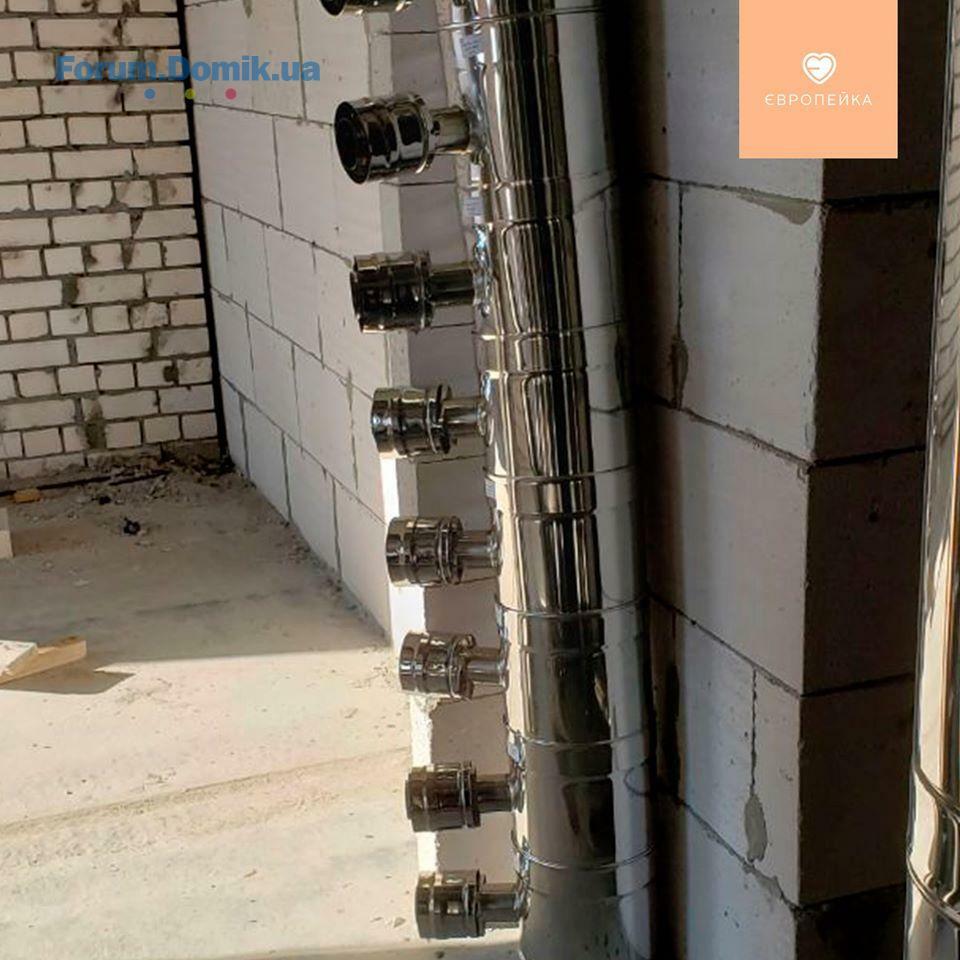

• завершено монтаж газових котлів
• пуск газу

✅ 103/16
1 секція:

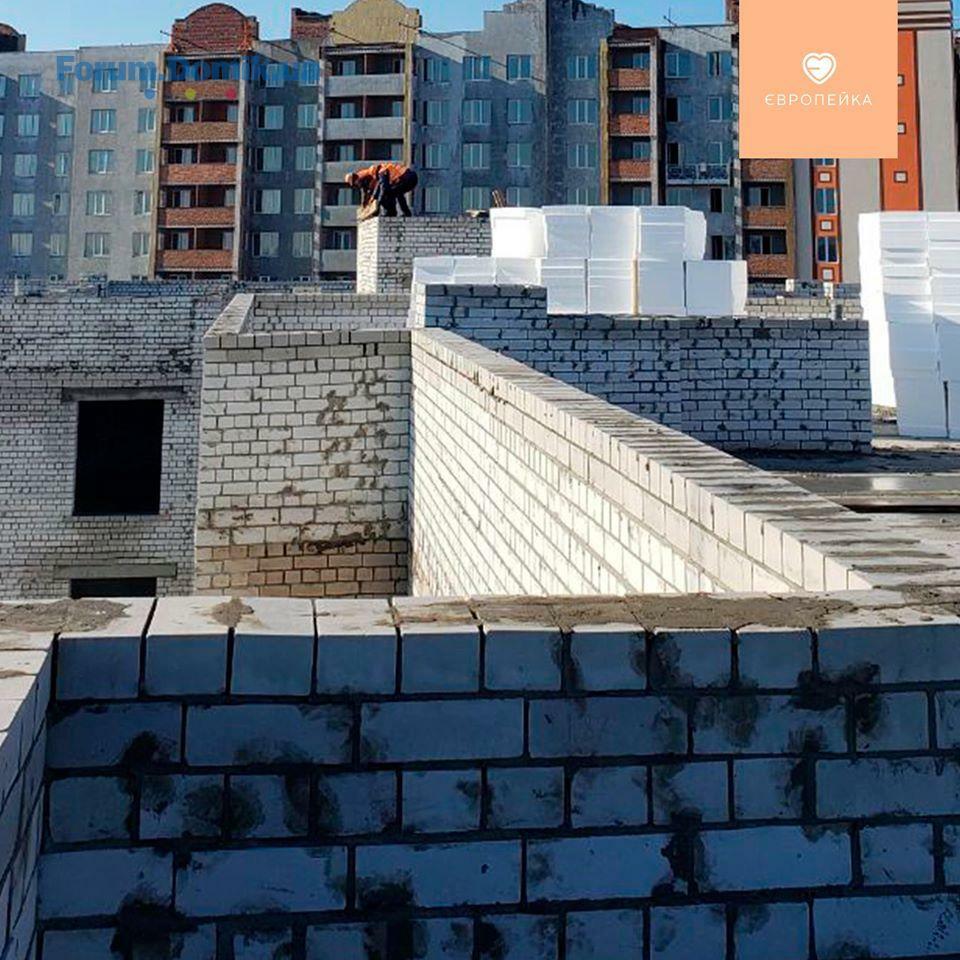

• завершено кладку парапету

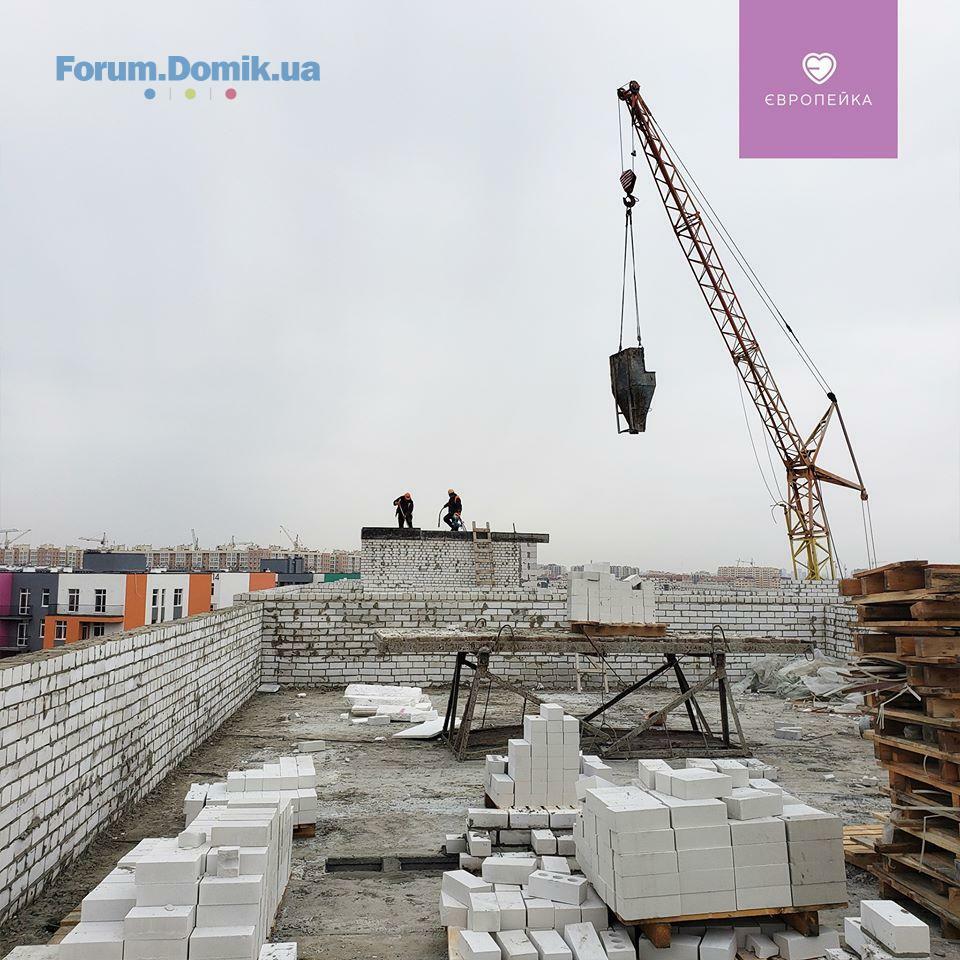

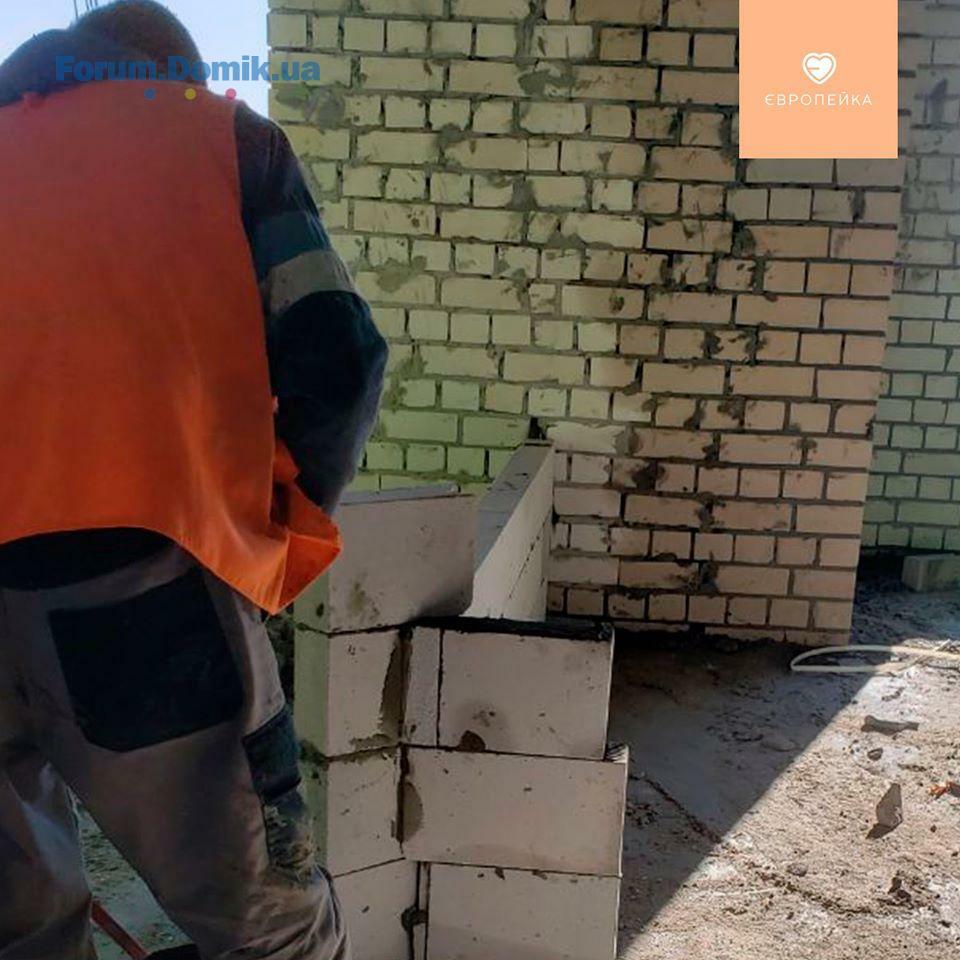

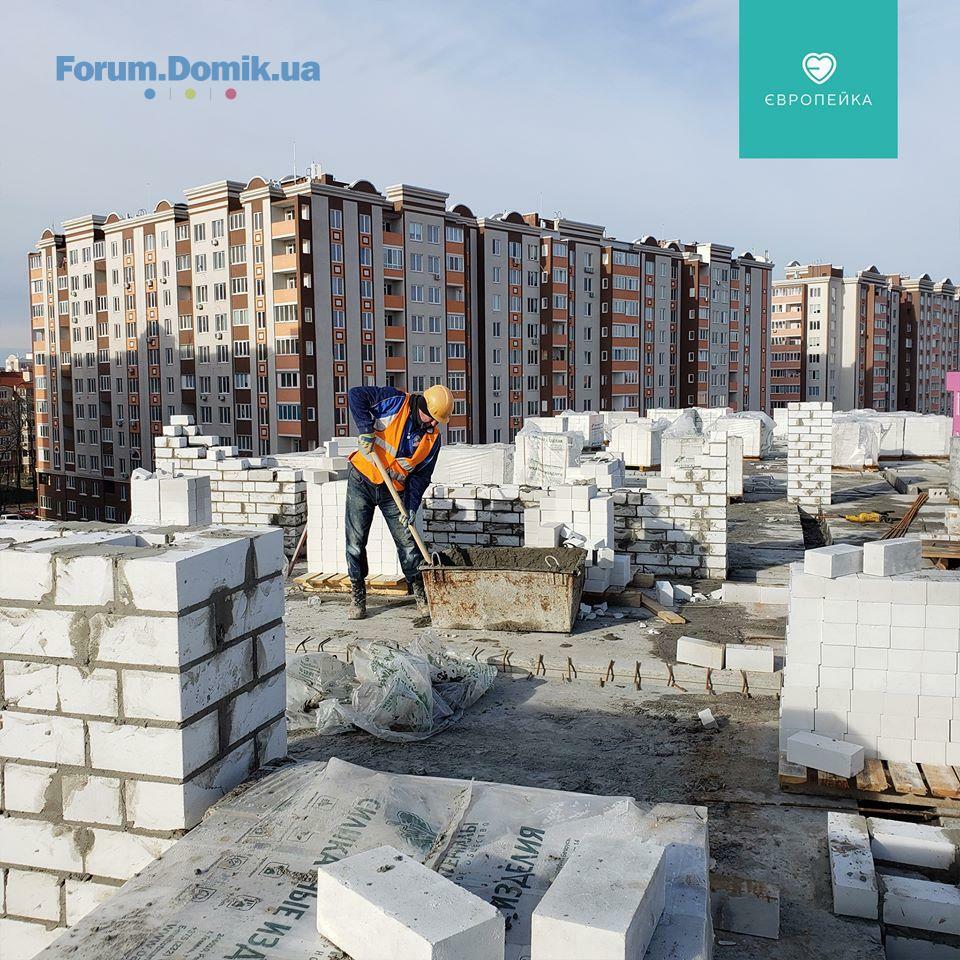

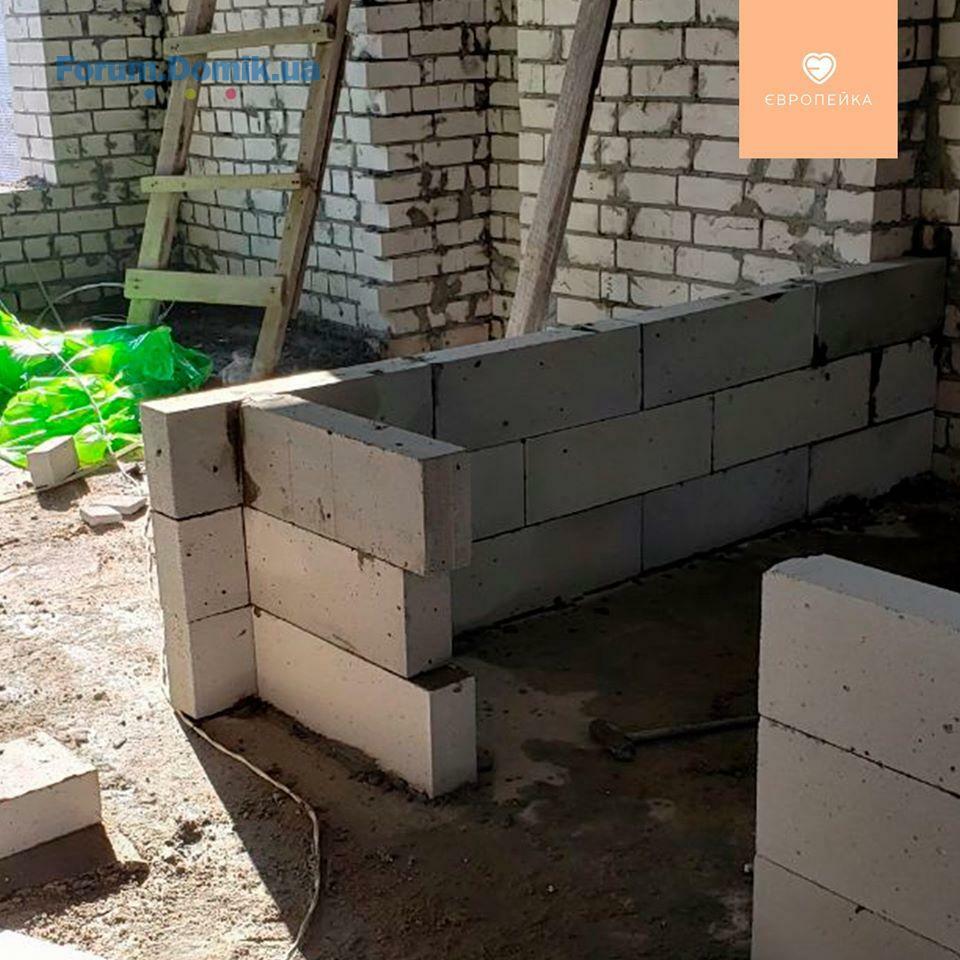

• кладка газоблоку на 4 поверсі
2 секція:
• завершено влаштування перегородок на 6 поверсі

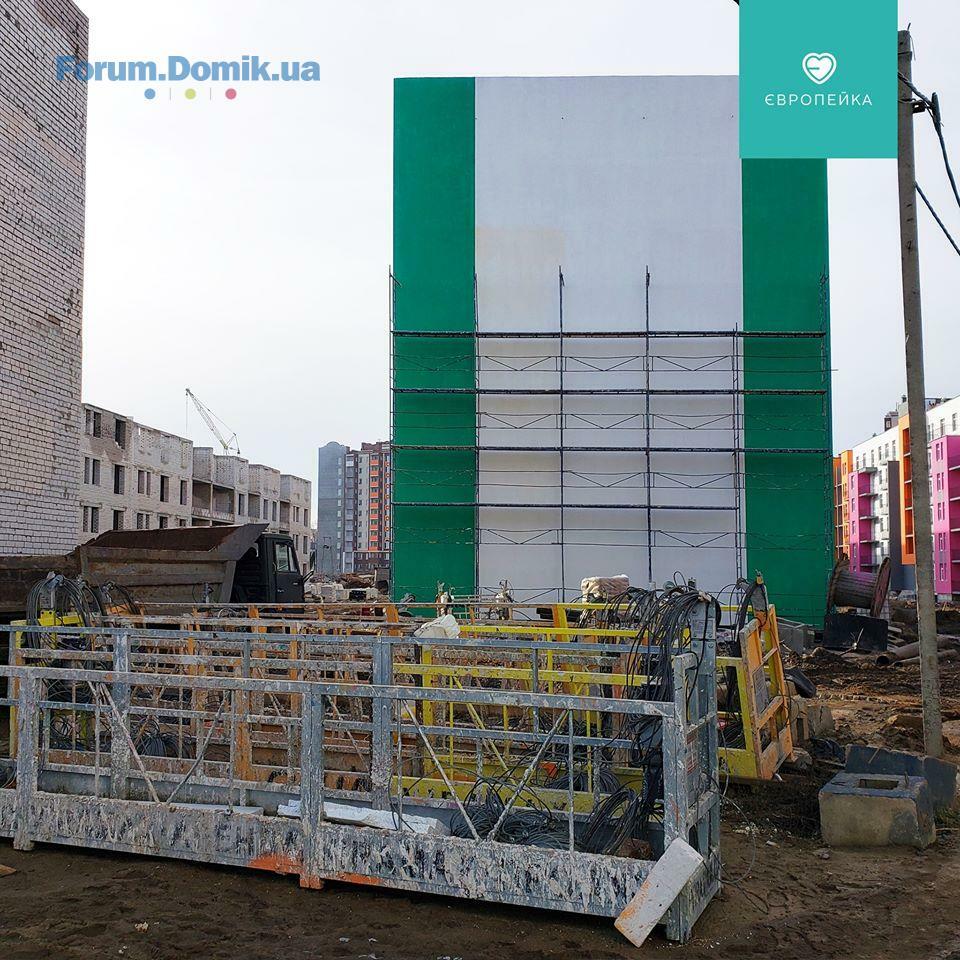

• утеплення покрівлі

✅ 103/17
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 4-5 поверсі

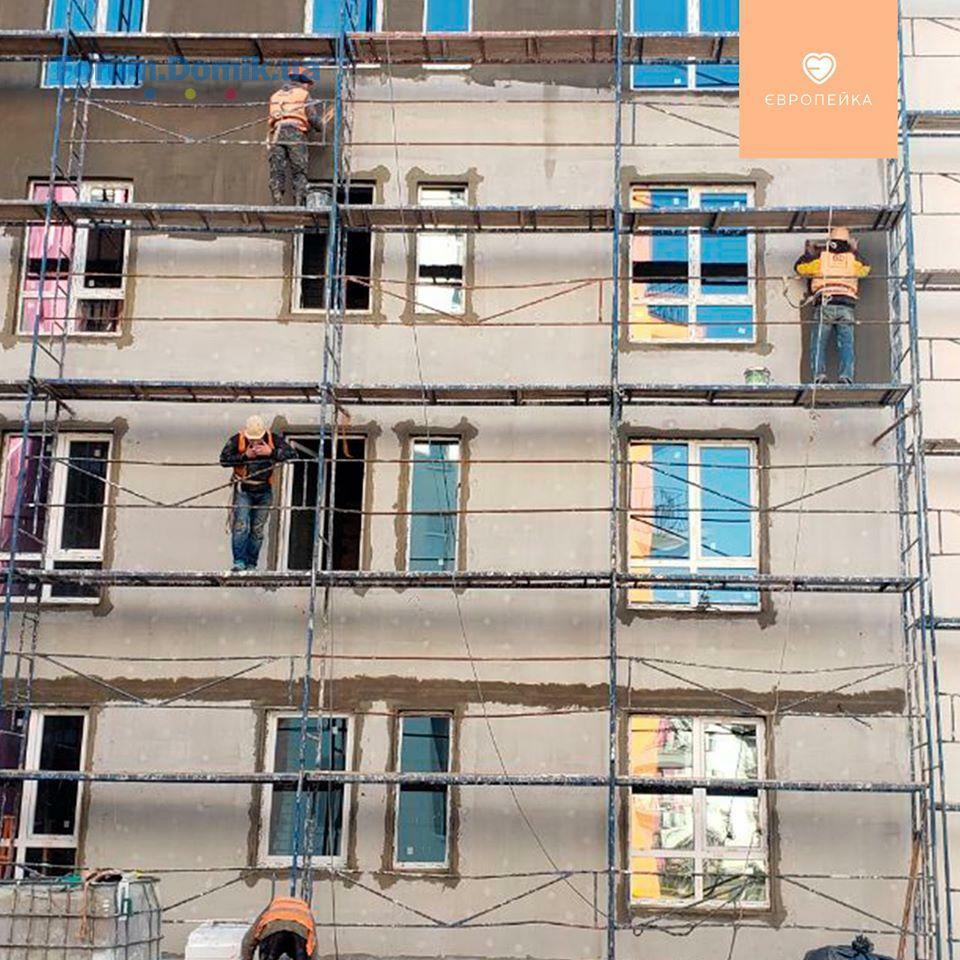

• розпочато штукатурні роботи на першому поверсі

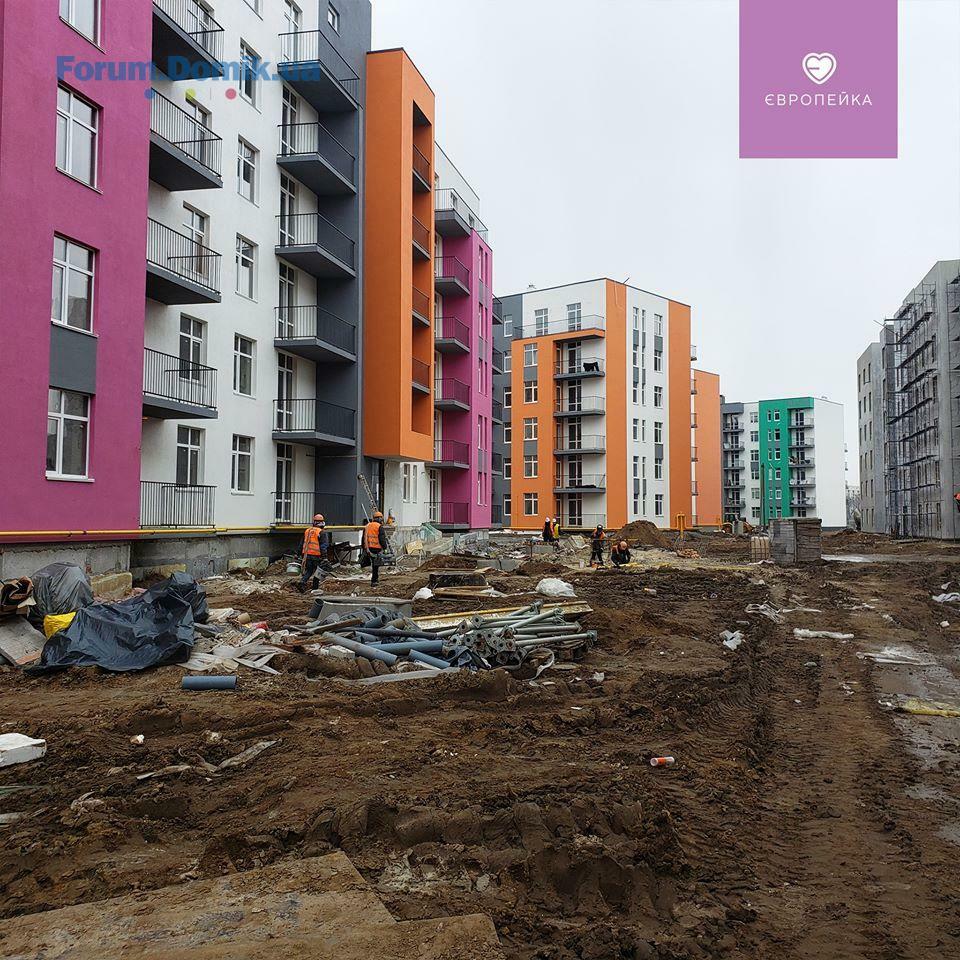

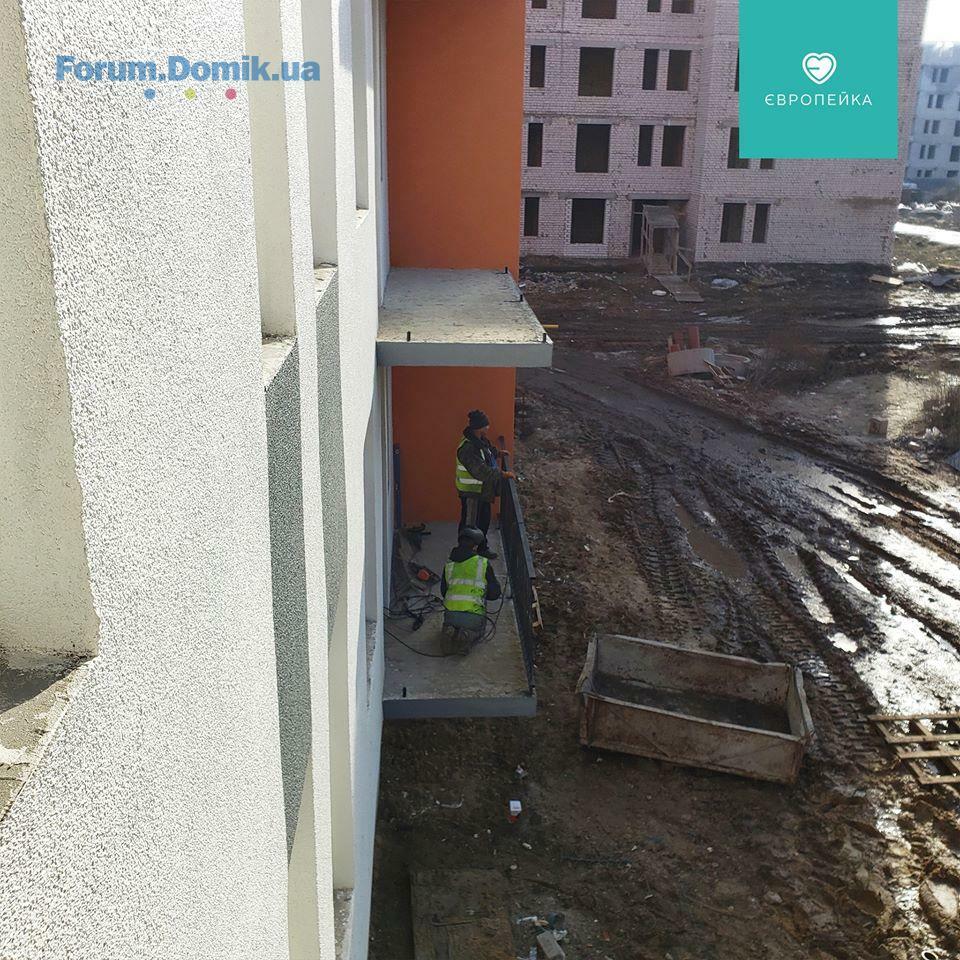

• продовжується влаштування фасаду

✅ 103/19
1 секція:
• завершено монтаж плит перекриття 6 поверху
• завершено виготовлення армпоясу
• триває виготовлення парапету
03 бер 2020 08:52
Будівельні плани на березень:

✅ 103/11

• Влаштування електролічильників

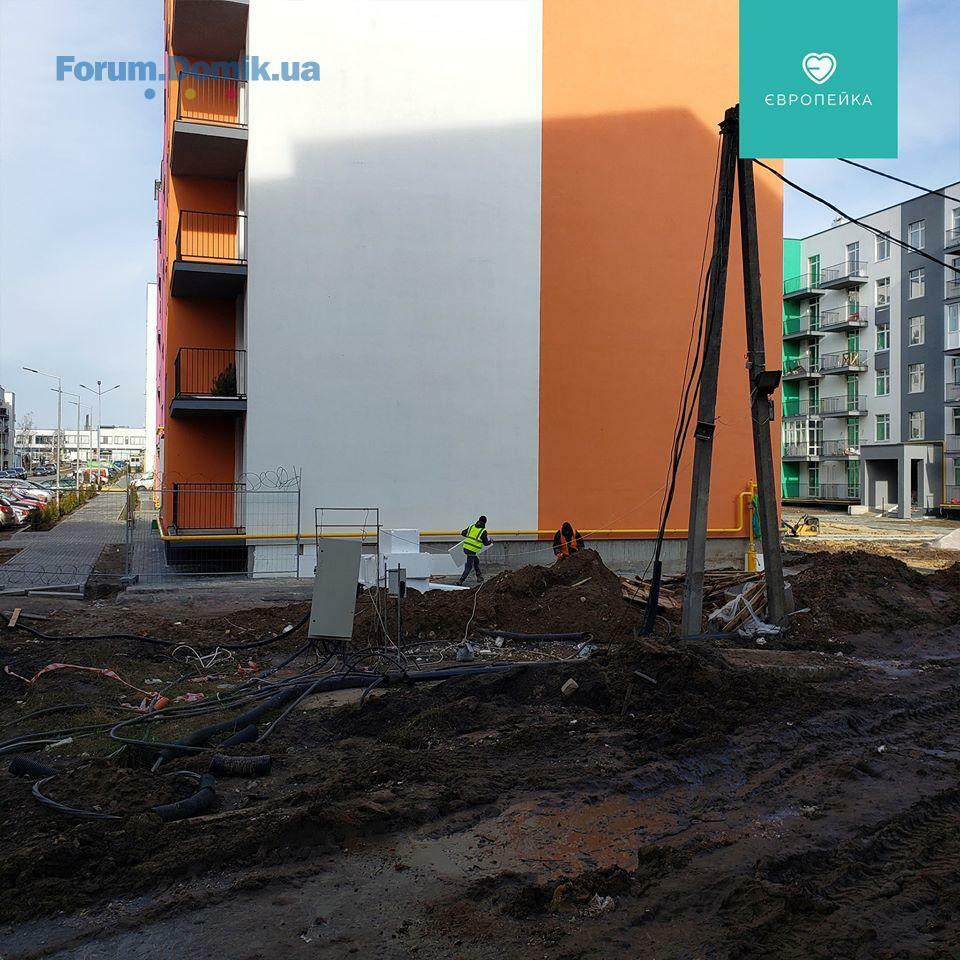

• Вуличне освітлення

• Монтаж ліфта в 2 під'їзді

• Запуск ліфта в 3 під'їзді

• Влаштування дитячого спортивно-розважального комплексу

✅ 103/12

• Влаштування дитячого спортивно-розважального комплексу

Секція 1:

• Монтаж котлів

• Влаштування електролічильників

• Влаштування капельників на балконах

• Вуличне освітлення

• Влаштування поручнів на сходових маршах

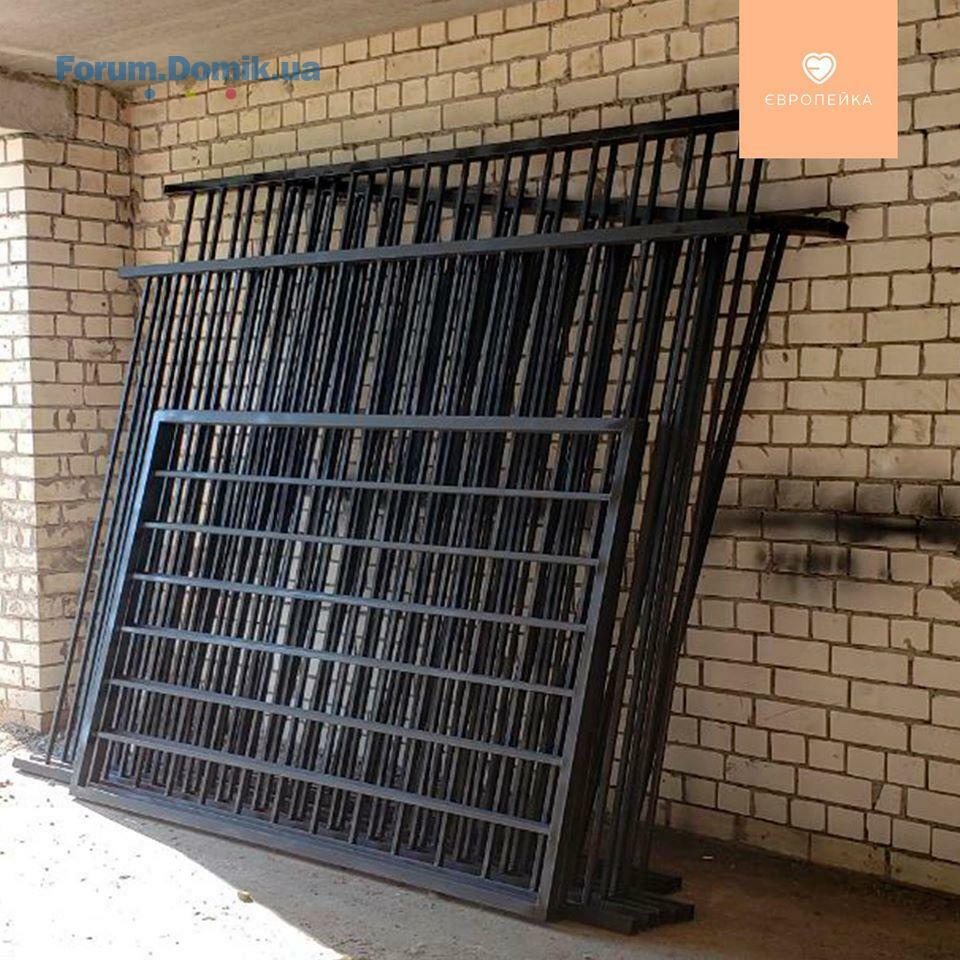

• Влаштування поштових скриньок

Секція 2:

• Влаштування радіаторів та водяних лічильників - завершення

• Влаштування капельників на балконах

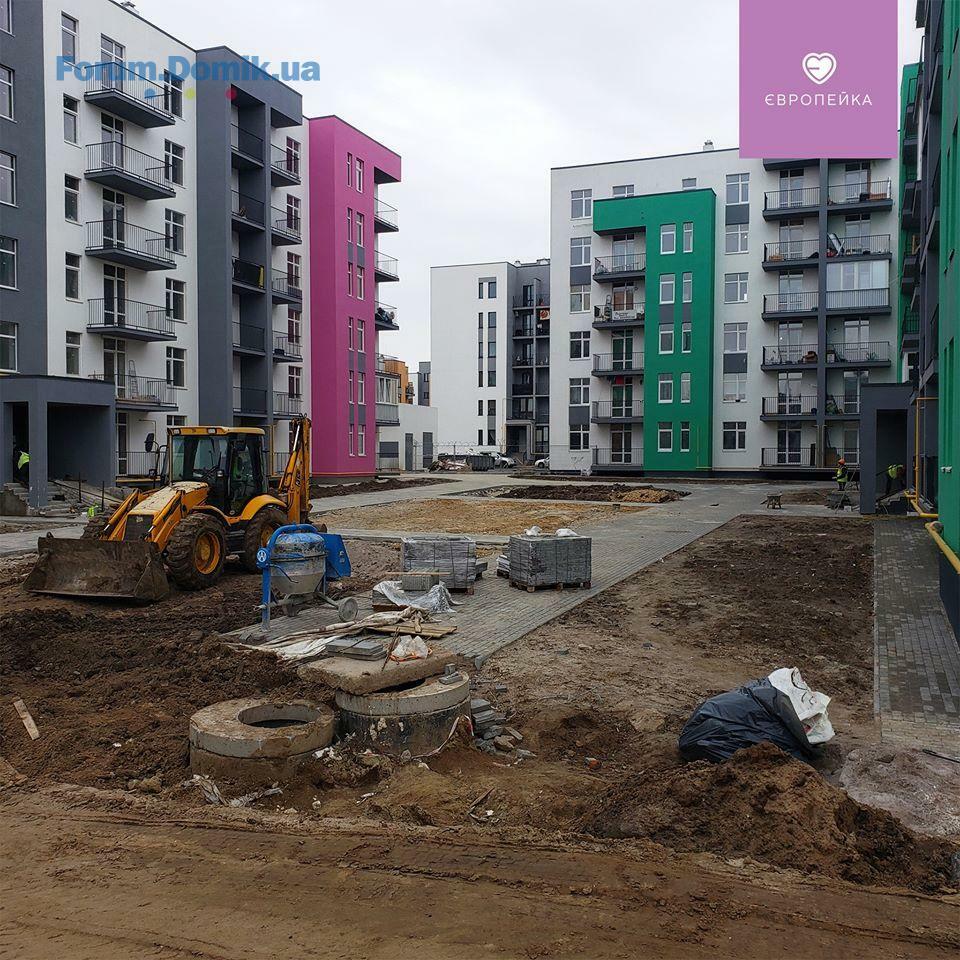

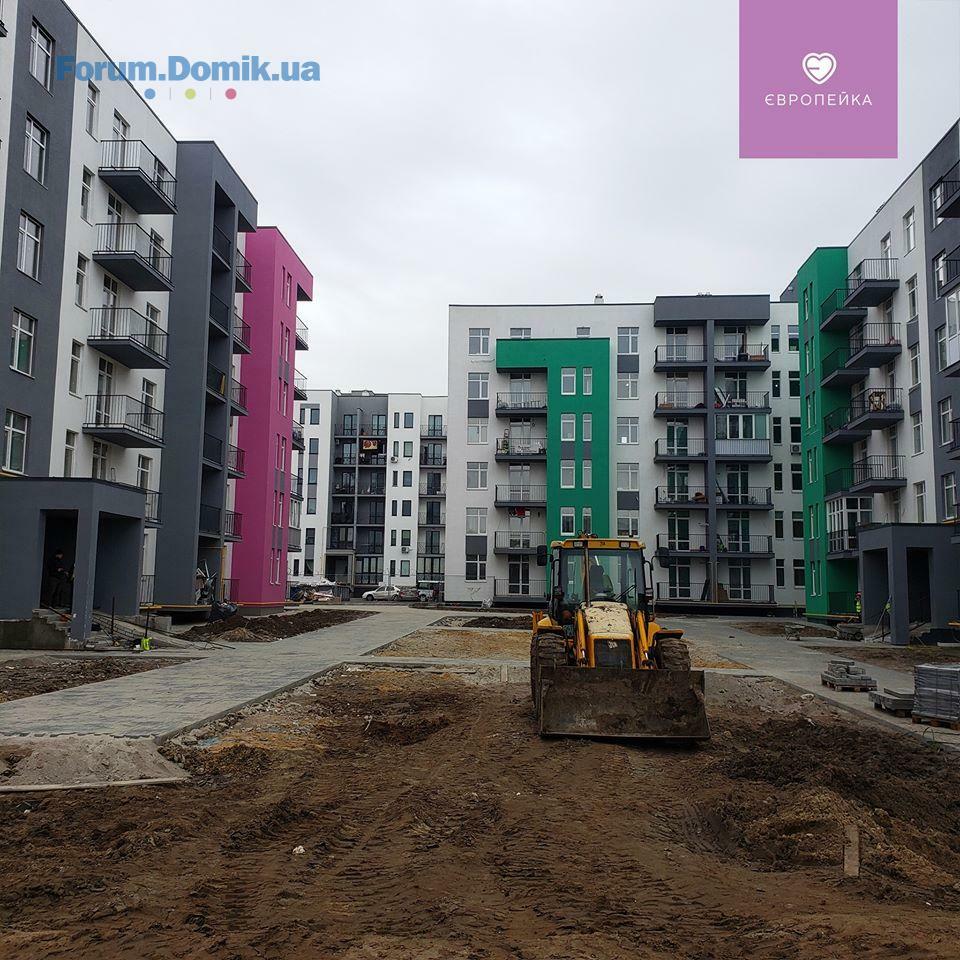

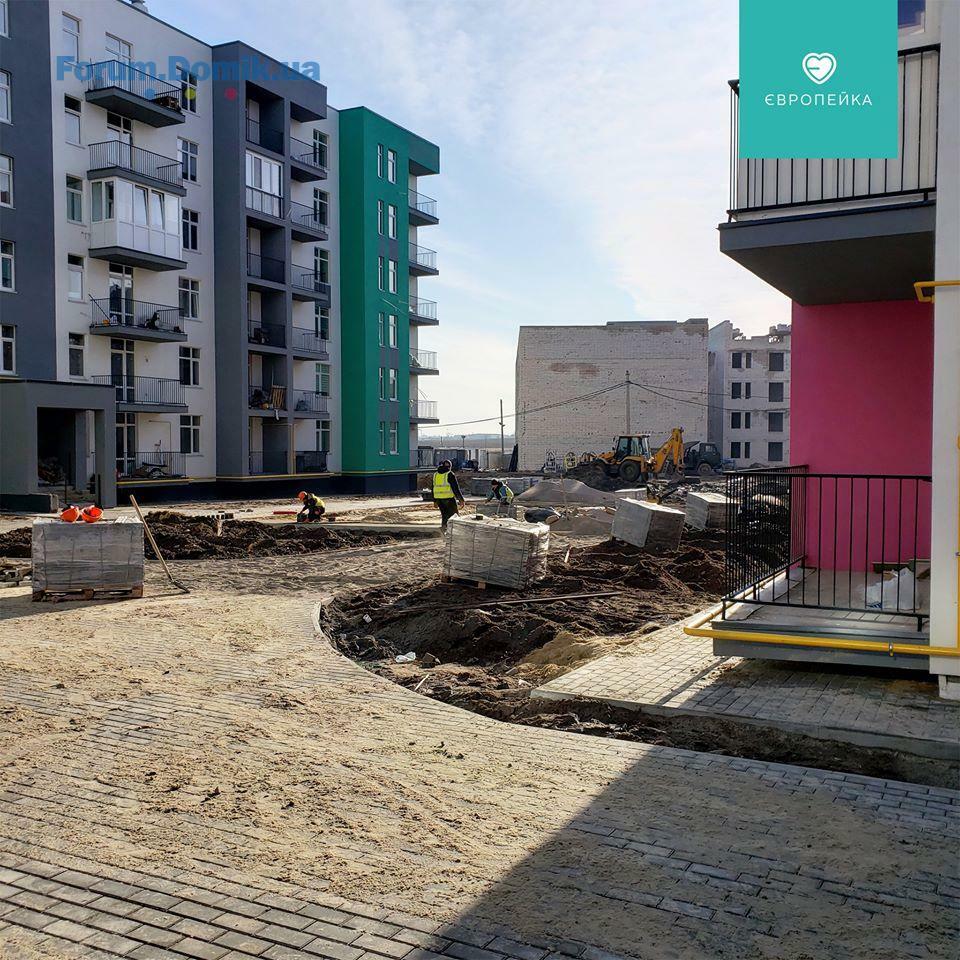

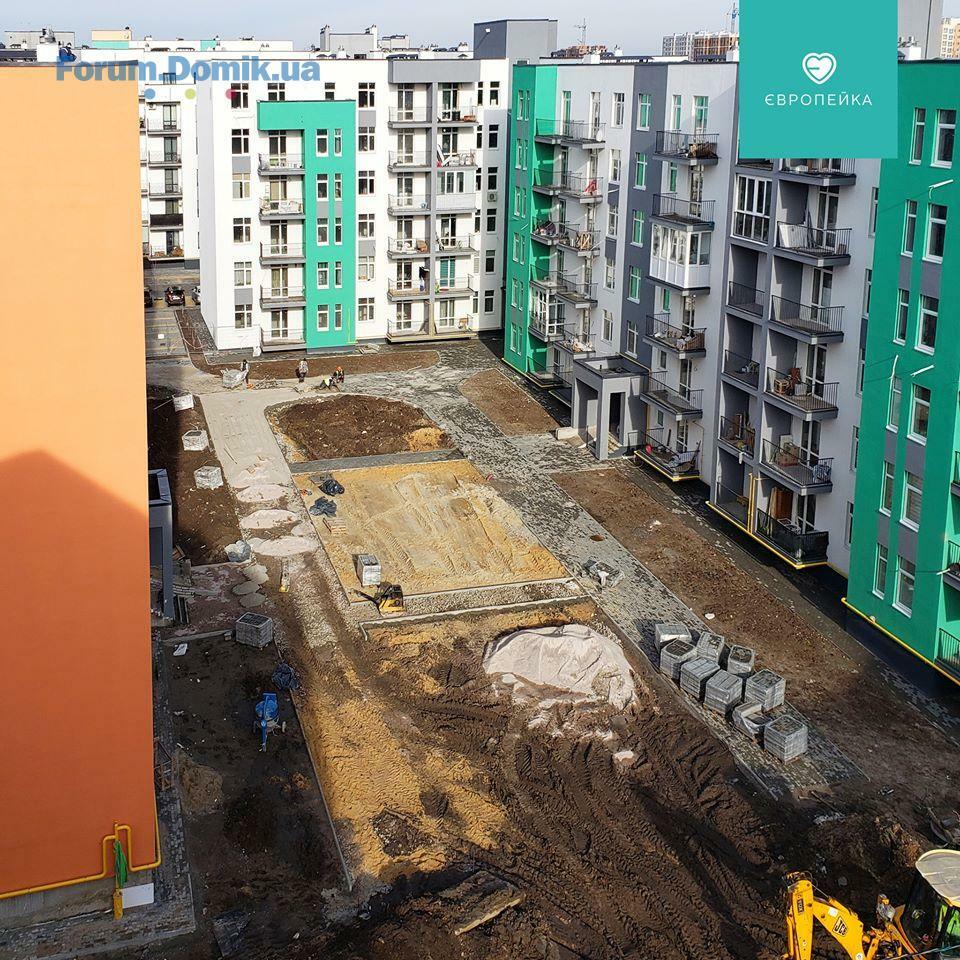

• Благоустрій території

• Влаштування автоматичного поливу

• Вуличне освітлення

• Влаштування поштових скриньок

• Монтаж котлів

✅ 103/13

Секція 1:

• Благоустрій території

• Влаштування поручнів на сходових маршах

Секція 2:

• Влаштування поручнів на сходових маршах

• Влаштування поштових скриньок

• Благоустрій території

• Влаштування капельників на балконах - завершення

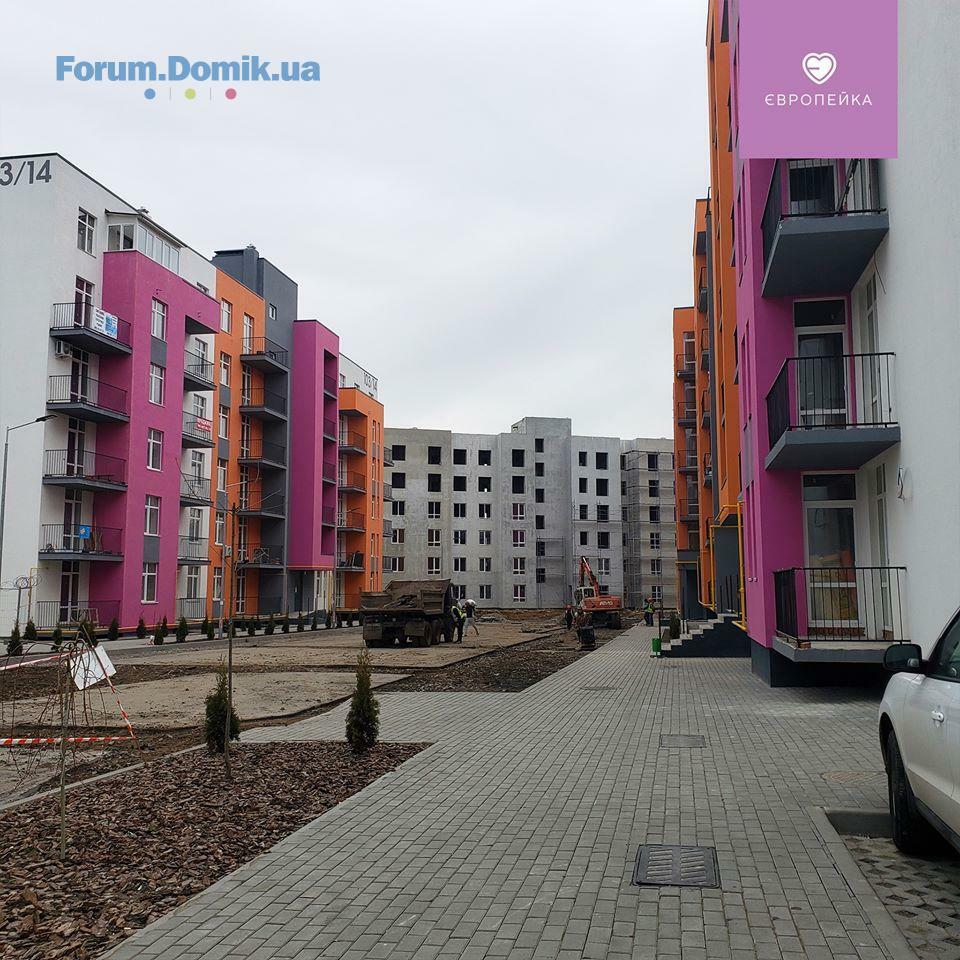

✅ 103/14

• Благоустрій території

• Влаштування поручнів на сходових маршах

✅ 103/15

• Влаштування електролічильників

• Благоустрій території

✅ 103/16

Секція 1:

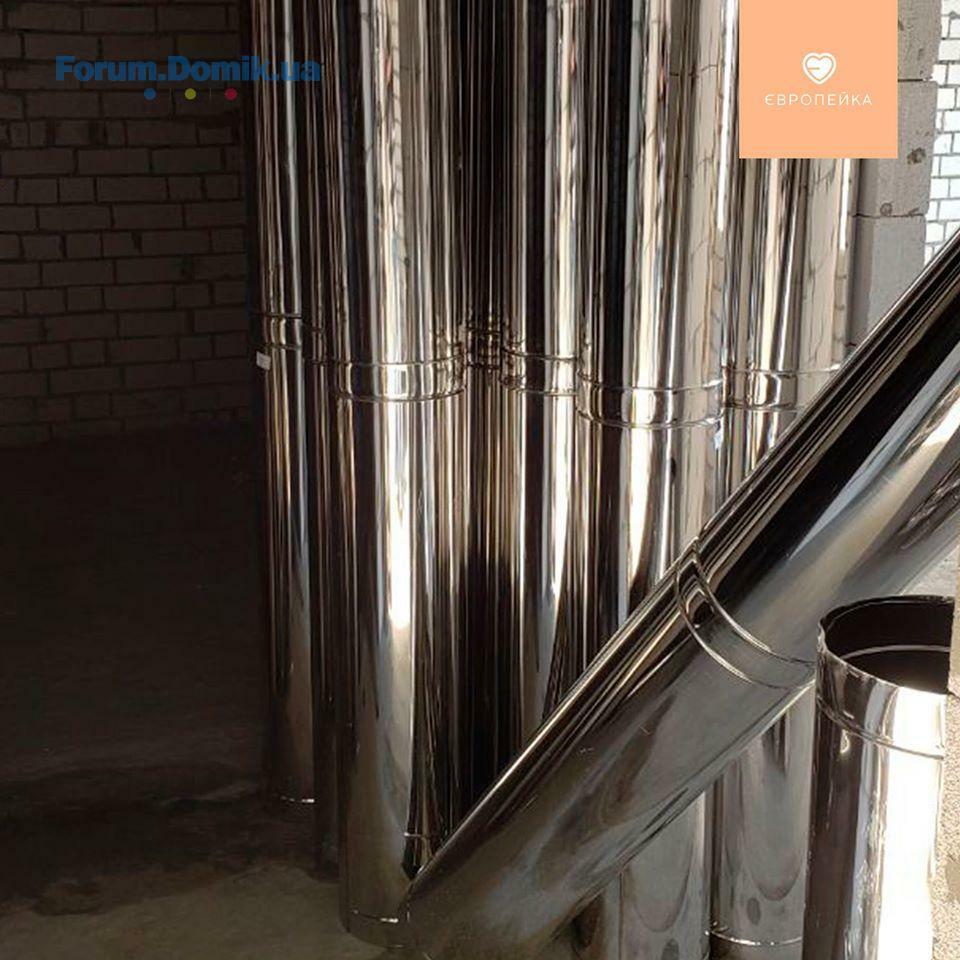

• Влаштування коаксіальних труб

• Утеплення покрівлі

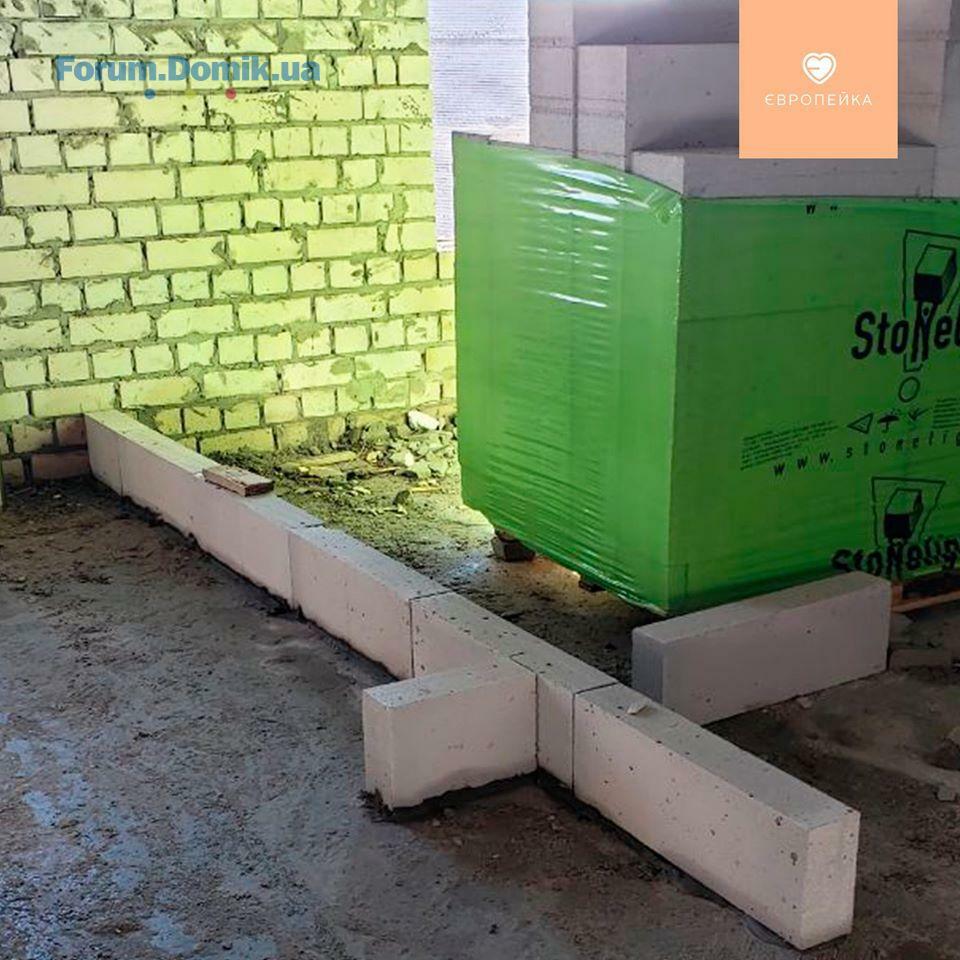

• Влаштування перегородок та стін з газоблоку 4, 5, 6 - завершення

Секція 2:

• Влаштування перегородок та стін з газоблоку - 1 поверх

• Влаштування вікон

• Утеплення покрівлі

• Влаштування коаксіальних труб - завершення

✅ 103/17

• Електромонтажні роботи (доштукатурний комплекс)

• Влаштування флюгарок на комени

• Штукатурка стін

• Влаштування зовнішніх мереж К1, К2, В1

✅ 103/18

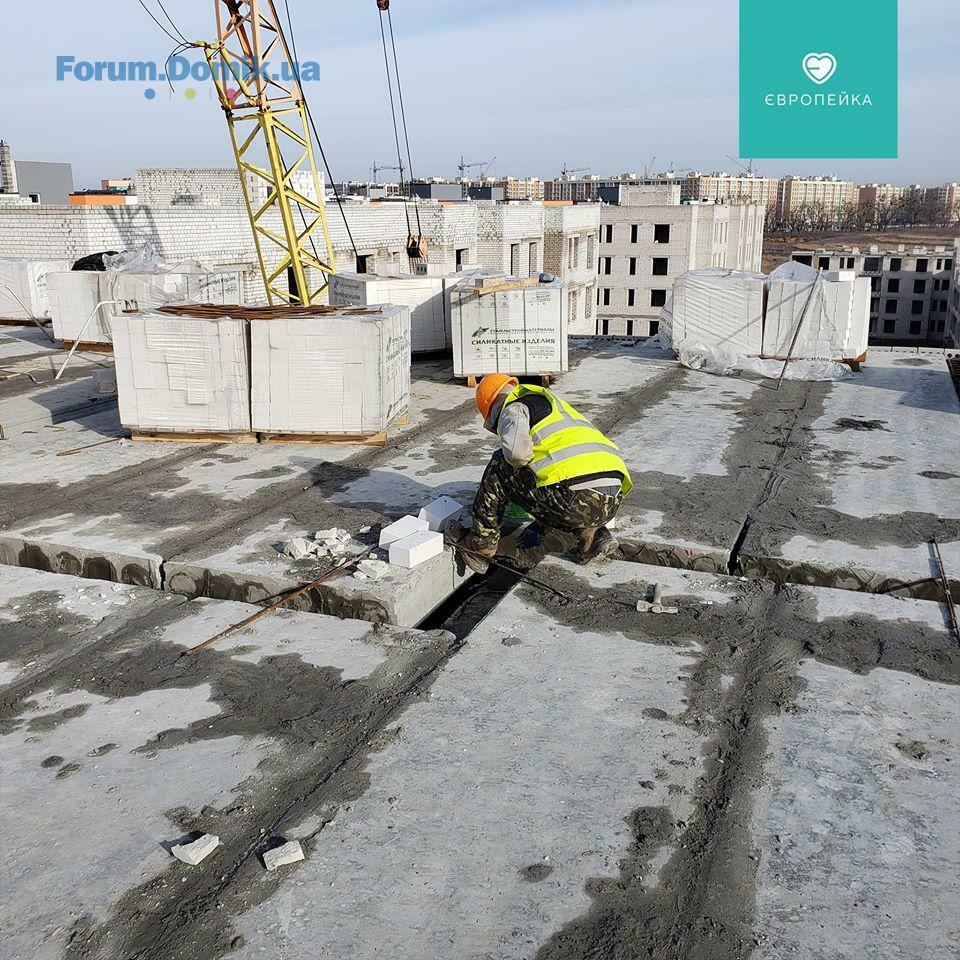

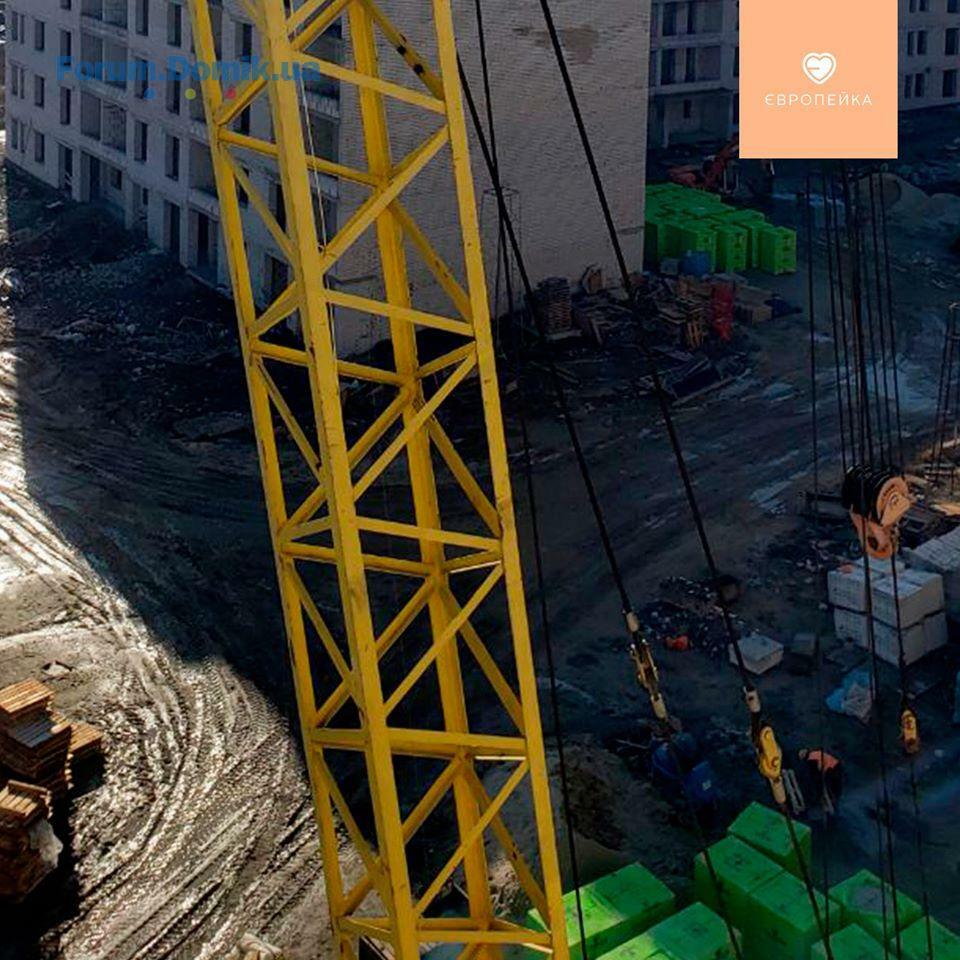

• Перекриття 4-го поверху

• Будівництво 5-го поверху

✅ 103/19

Секція 1:

• Влаштування перегородок

• Влаштування парапету

Секція 2:

• Влаштування перегородок
03 бер 2020 09:02
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/12
1 секція:
• завершено гідроізоляцію балконів
2 секція:
• завершено влаштування МЗК
• завершено утеплення машинного відділення та вентканалів
• завершено зовнішню газифікацію

✅ 103/13
2 секція:
• завершено монтаж газових котлів
• пуск газу
03 бер 2020 09:04
Будівельні плани на березень:

✅ 103/11

• Влаштування електролічильників

• Вуличне освітлення

• Монтаж ліфта в 2 під'їзді

• Запуск ліфта в 3 під'їзді

• Влаштування дитячого спортивно-розважального комплексу

✅ 103/12

• Влаштування дитячого спортивно-розважального комплексу

Секція 1:

• Монтаж котлів

• Влаштування електролічильників

• Влаштування капельників на балконах

• Вуличне освітлення

• Влаштування поручнів на сходових маршах

• Влаштування поштових скриньок

Секція 2:

• Влаштування радіаторів та водяних лічильників - завершення

• Влаштування капельників на балконах

• Благоустрій території

• Влаштування автоматичного поливу

• Вуличне освітлення

• Влаштування поштових скриньок

• Монтаж котлів

✅ 103/13

Секція 1:

• Благоустрій території

• Влаштування поручнів на сходових маршах

Секція 2:

• Влаштування поручнів на сходових маршах

• Влаштування поштових скриньок

• Благоустрій території

• Влаштування капельників на балконах - завершення

✅ 103/14

• Благоустрій території

• Влаштування поручнів на сходових маршах

✅ 103/15

• Влаштування електролічильників

• Благоустрій території
03 бер 2020 09:08
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки


✅ 103/16
1 секція:
• завершено кладку парапету
• кладка газоблоку на 4 поверсі
2 секція:
• завершено влаштування перегородок на 6 поверсі
• утеплення покрівлі

✅ 103/17
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 4-5 поверсі
• розпочато штукатурні роботи на першому поверсі

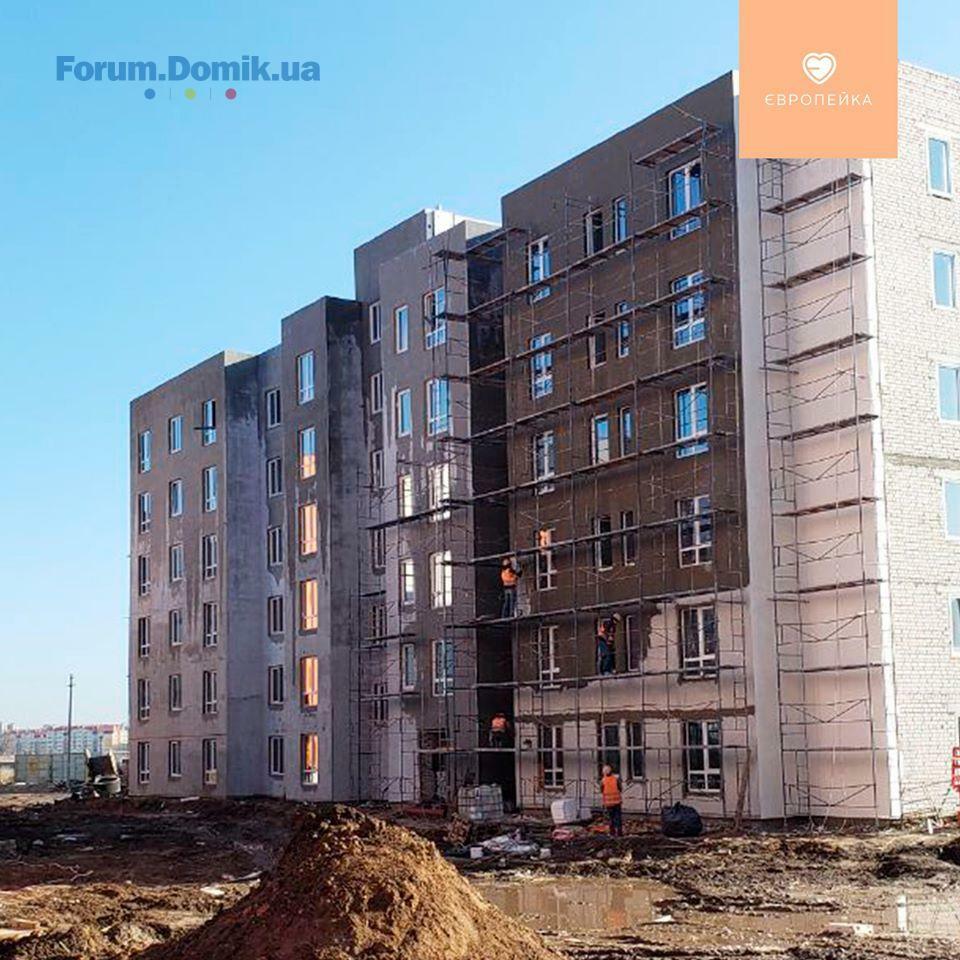

• продовжується влаштування фасаду

✅ 103/19
1 секція:
• завершено монтаж плит перекриття 6 поверху
• завершено виготовлення армпоясу
• триває виготовлення парапету
03 бер 2020 09:09
Будівельні плани на березень:


✅ 103/16

Секція 1:

• Влаштування коаксіальних труб

• Утеплення покрівлі

• Влаштування перегородок та стін з газоблоку 4, 5, 6 - завершення

Секція 2:

• Влаштування перегородок та стін з газоблоку - 1 поверх

• Влаштування вікон

• Утеплення покрівлі

• Влаштування коаксіальних труб - завершення

✅ 103/17

• Електромонтажні роботи (доштукатурний комплекс)

• Влаштування флюгарок на комени

• Штукатурка стін

• Влаштування зовнішніх мереж К1, К2, В1

✅ 103/18

• Перекриття 4-го поверху

• Будівництво 5-го поверху

✅ 103/19

Секція 1:

• Влаштування перегородок

• Влаштування парапету

Секція 2:

• Влаштування перегородок
03 бер 2020 10:20
Что за чудеса такие??! 2 недели назад я звонила и мне сказали,что 16й дом будет в срок сдан - 31,03,20.
прошло 2 недели и тут ВДРУГ они ошиблись на полгода??
инвесторы,соседи, подскажите пжлст,кто уже подавал в суд?
03 бер 2020 10:23
Цитата "Феодосій":
Добрий вечір БД. Скажіть, будь ласка, чому знову переносять терміни здачі 16 буд. (землетрус, повінь, війна, надзвичайна ситуація). Ви про це ніде раніше не вказуєте, а ставите в останню мить перед фактом!!!


мне тоже интересно. 2 недели назад мне сообщили,что все будет в строк - 31,03,20
сегодня сказали,что "ошиблись на полгода". серйозно???
03 бер 2020 10:26
ув.соседи/инвесторы как и я, кто-то обращался в суд уже? у меня закончилось терпение. жду дом свой с 4кв,2017 года. перенесли сегодня на 30,09,20
это не ошибка или какие-то обстоятельства,это обман/афера. я оплатила сразу 100%, живу 4год на сьемной квартире.
03 бер 2020 17:04
Я інвестор будинку 16, який мав бути зданий в четвертому кварталі 2019. По проханню забудовника здачу перенесли на перший квартал 2020. Скажіть, будь ласка, якого числа місяця березня я маю прийти за ключами?
04 бер 2020 09:17
Доброго дня, Феодосій. Конкретну дату зможемо повідомити тільки ближче до терміну здачі. Наразі будівництво триває. Дякуємо.
05 бер 2020 08:58
Успокойтесь со своими судами. Вы копейки вложили... не подливайте масла в огонь. Пусть достроят нормально. Я хотел бы уже ремонт к концу года сделать.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
1. . .568570. . .580
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
