ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Забудовник | BD Holding |
| Здача ЖК | 2016 - 2022 р. |
| Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
DDemian
Постійний користувач
237
02 листопада 2016
27 бер 2019 07:46
В звіті немає, але в 12-му почали вікна ставити.
BD Holding
BH
Представник
1 193
27 березня 2017
02 квіт 2019 07:20

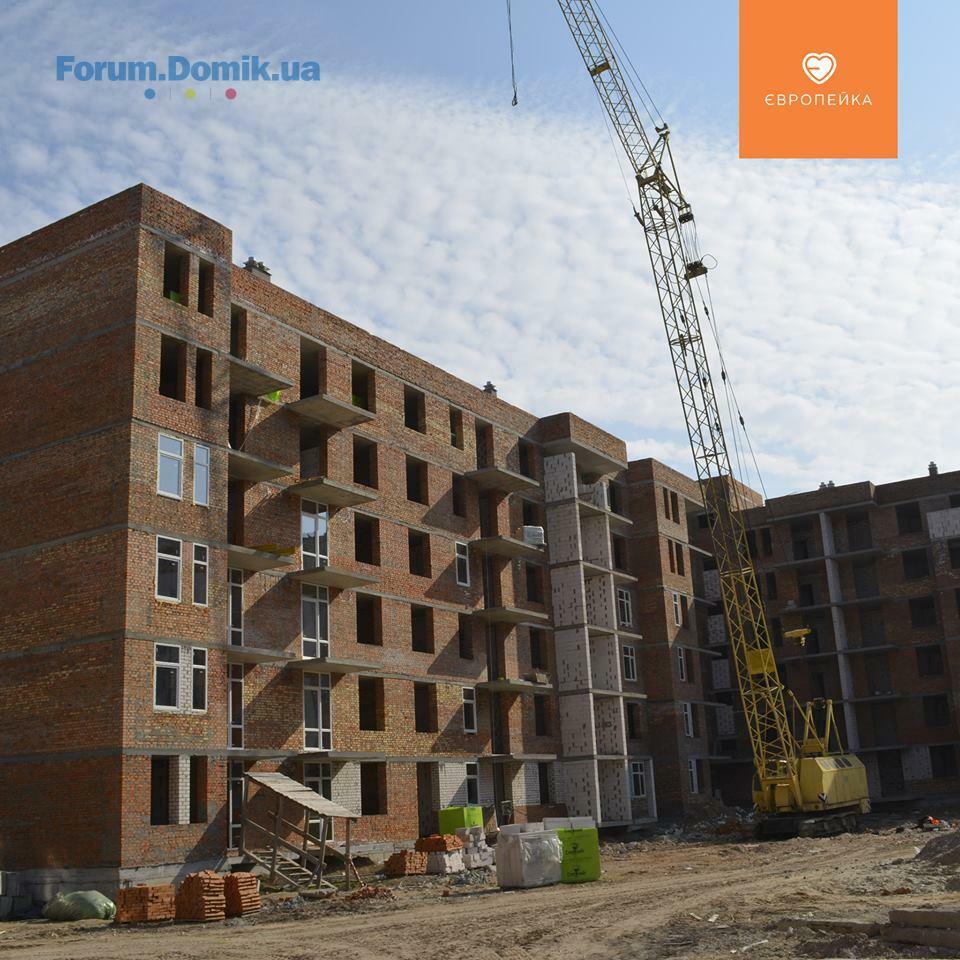

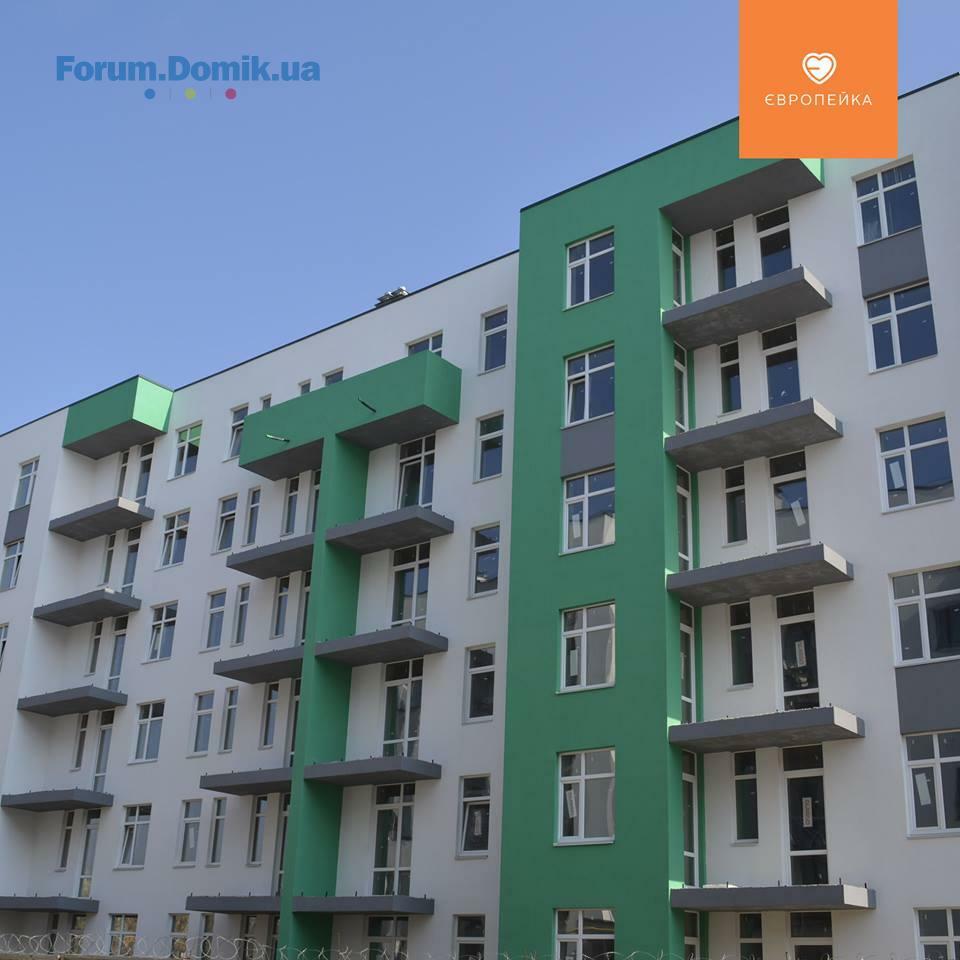

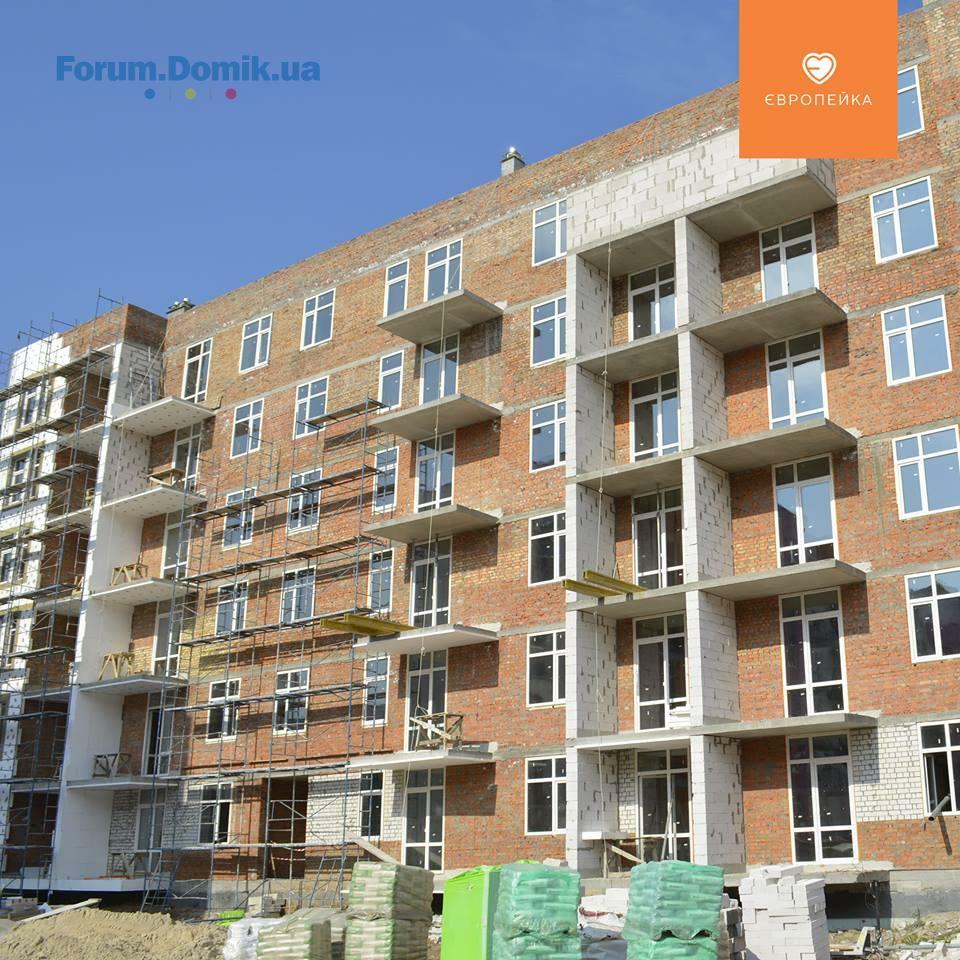

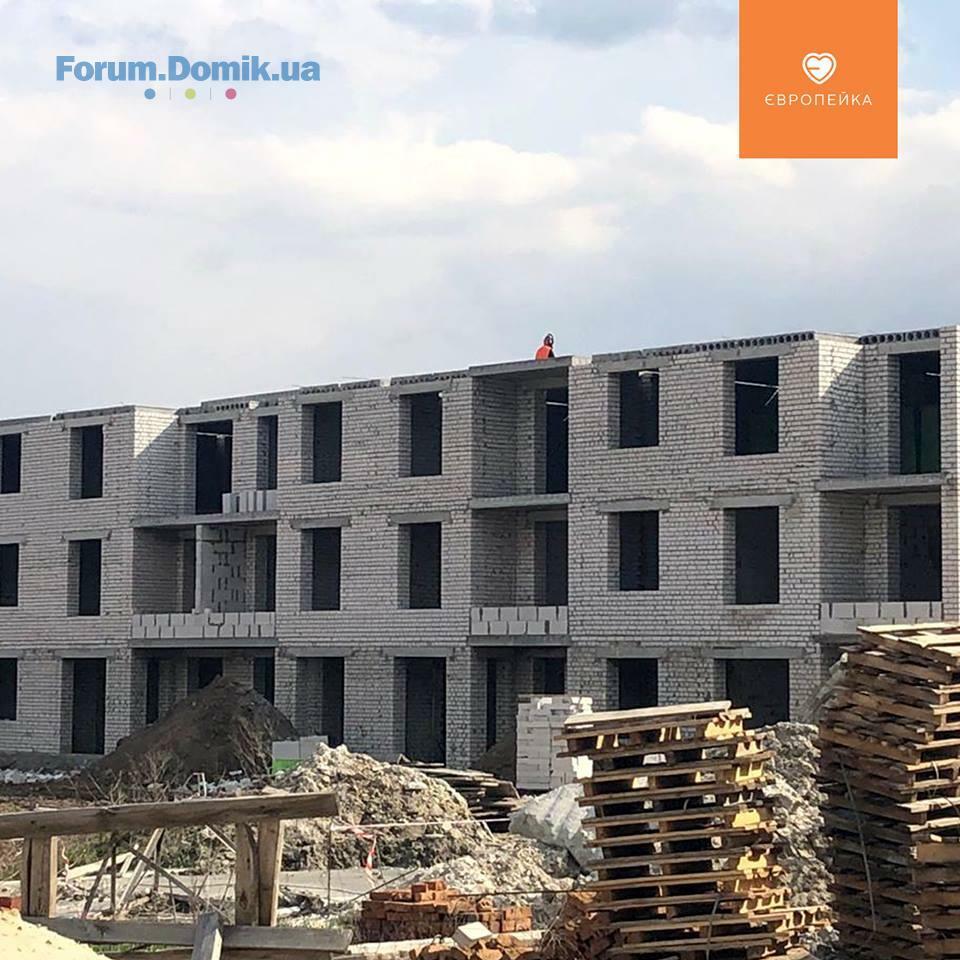

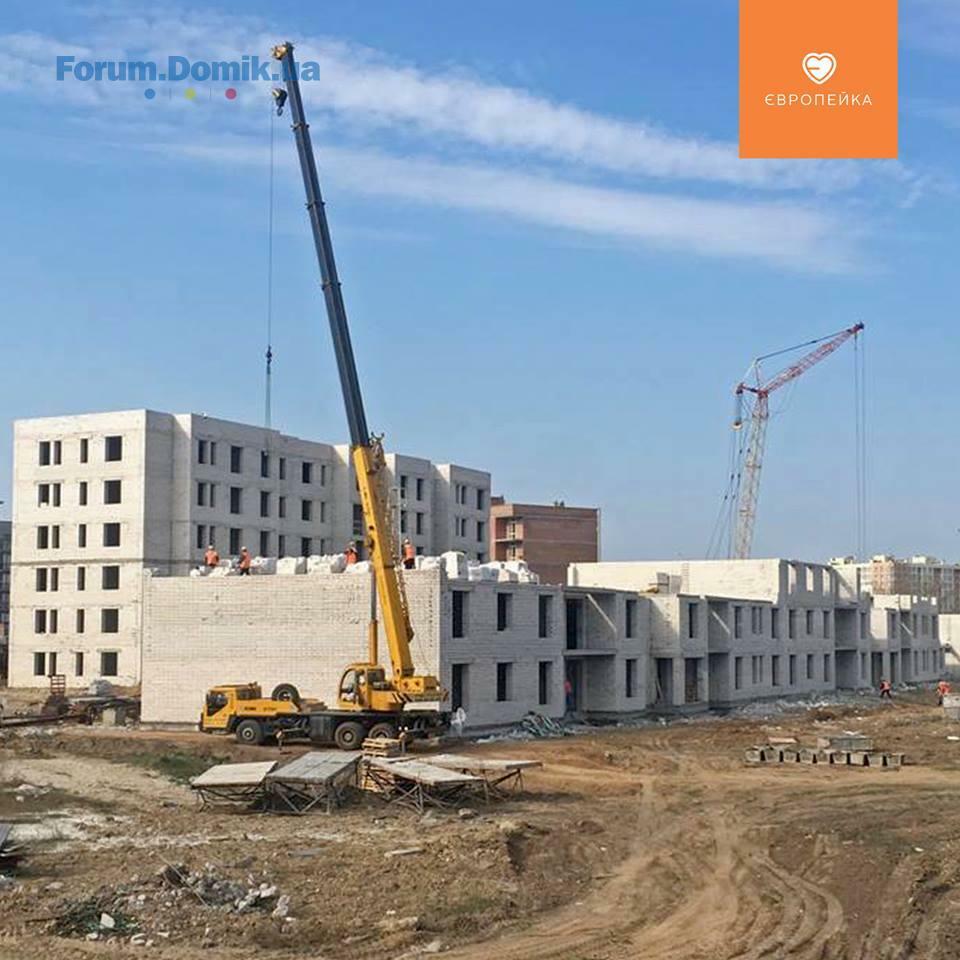

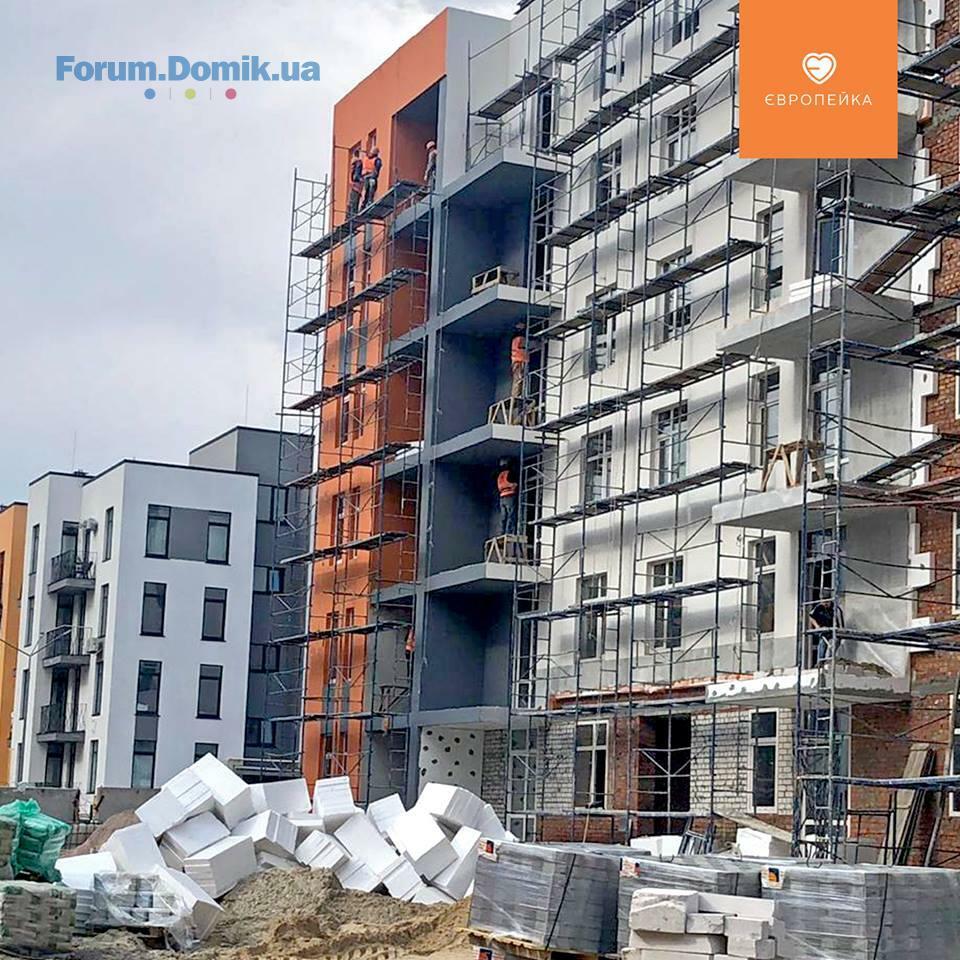

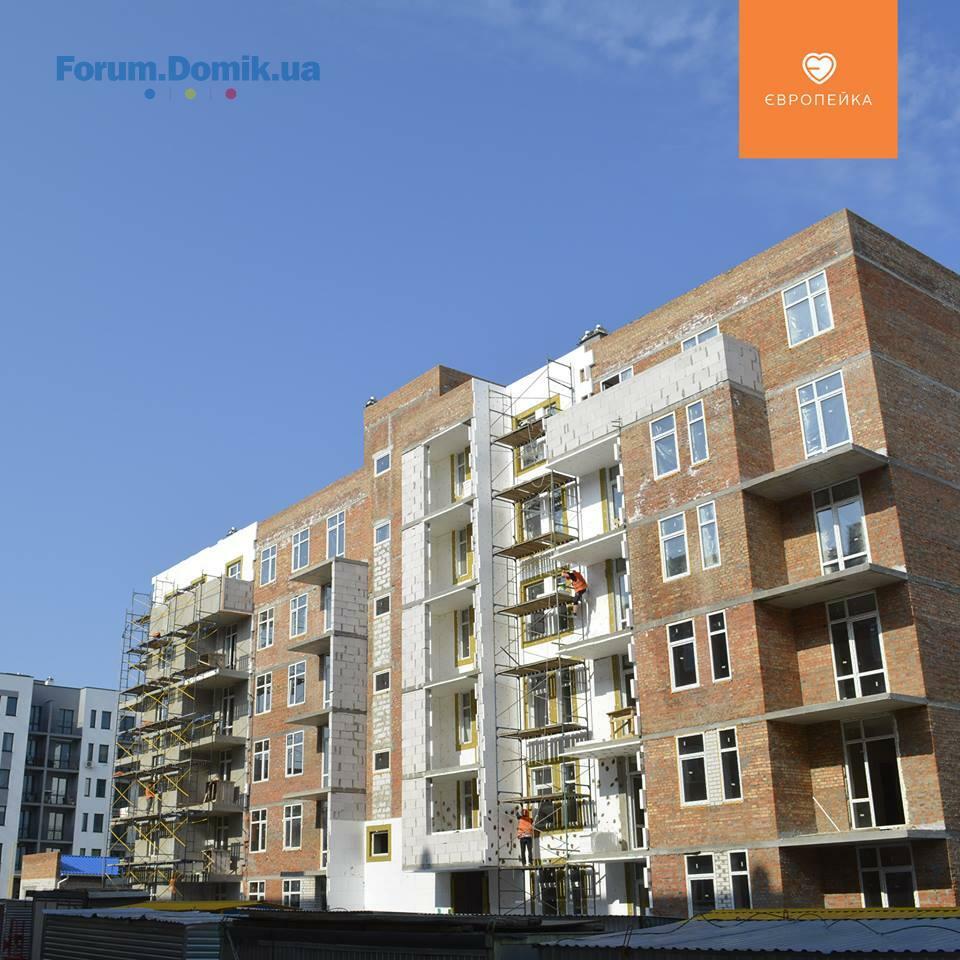

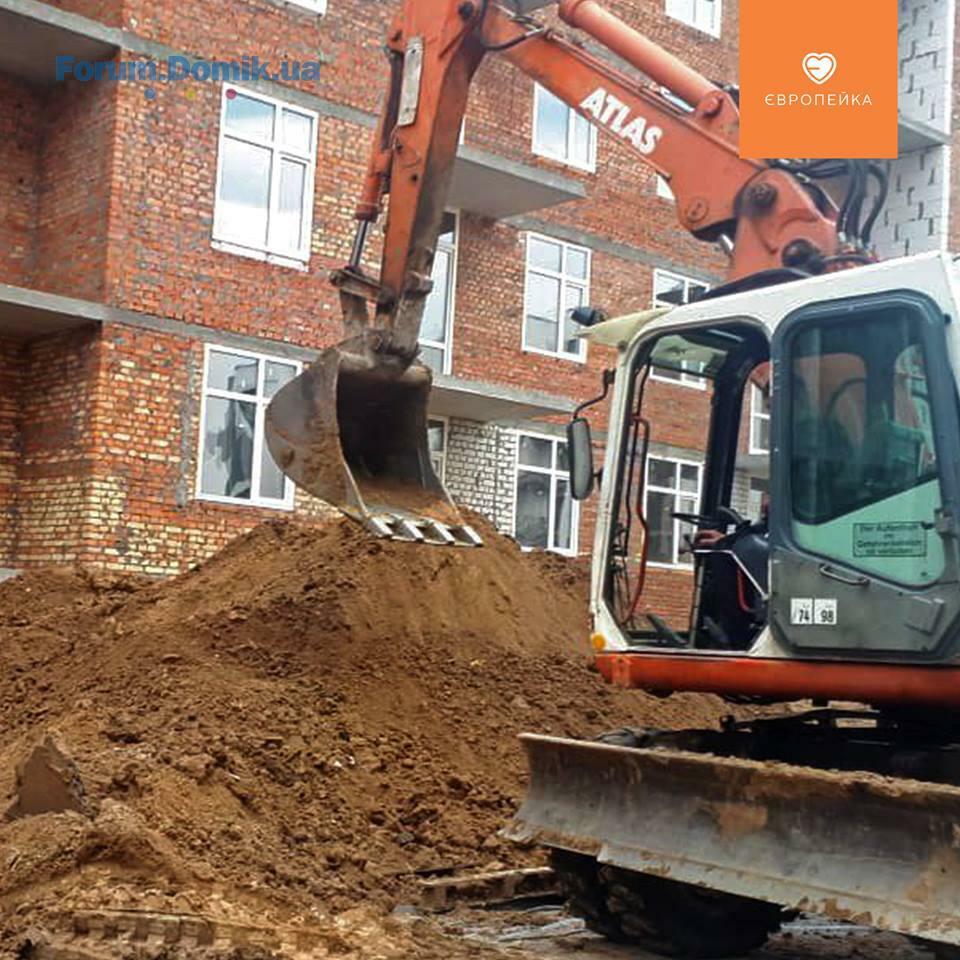

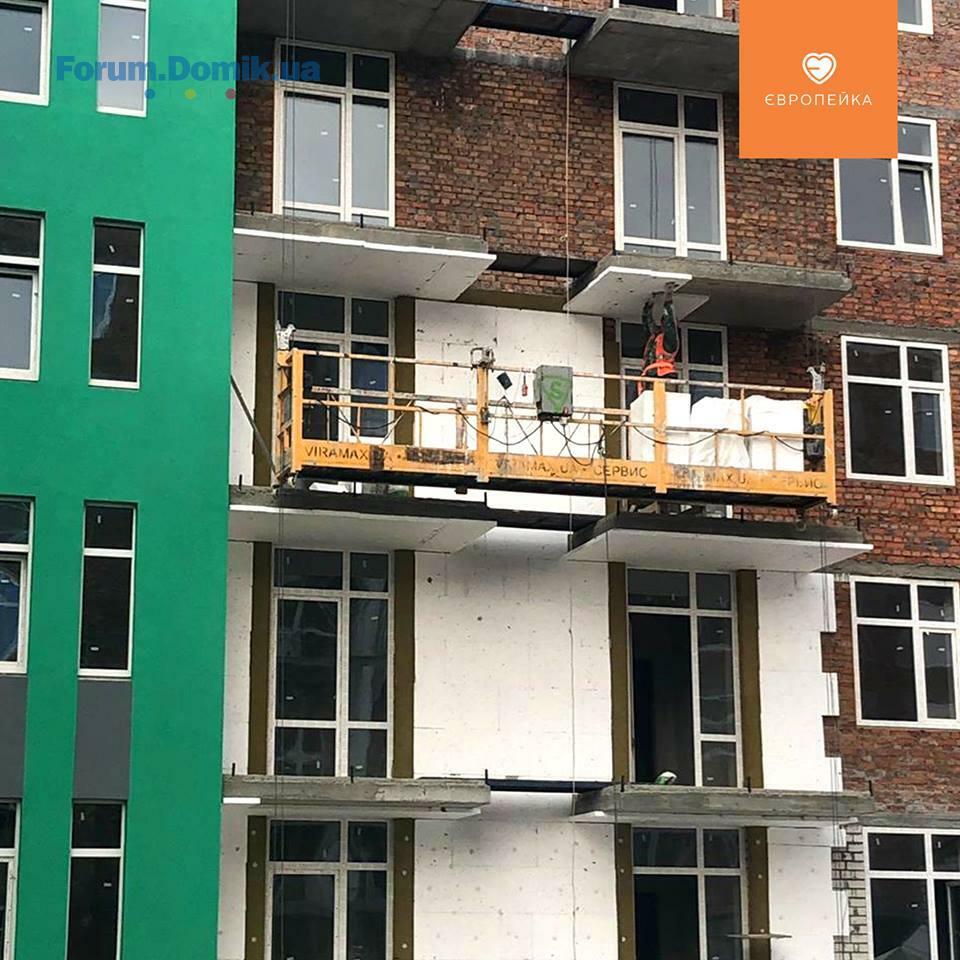

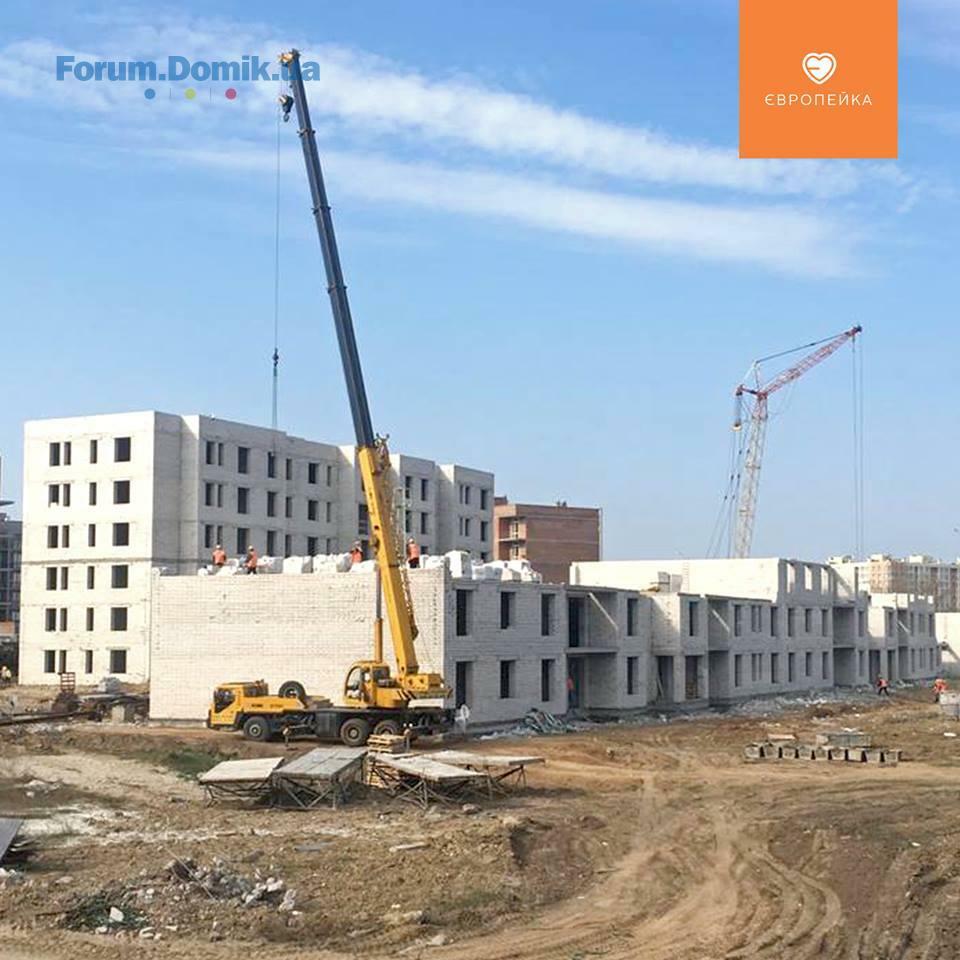

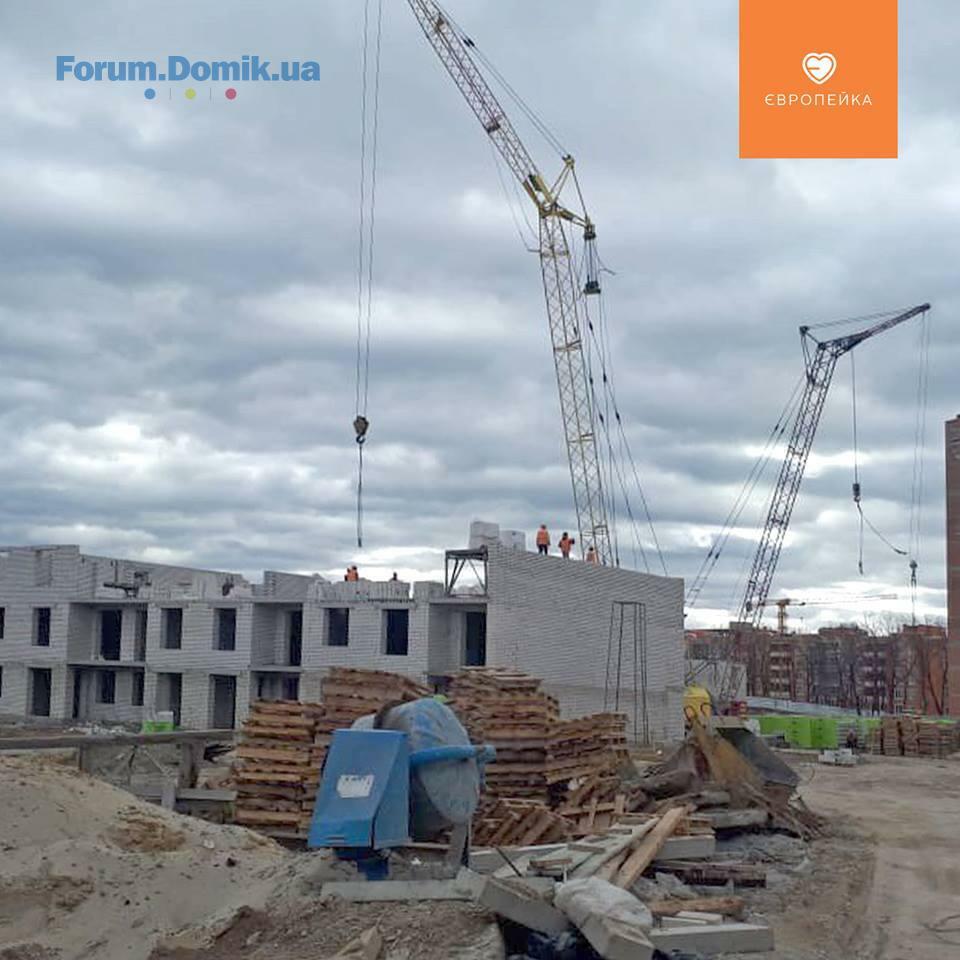

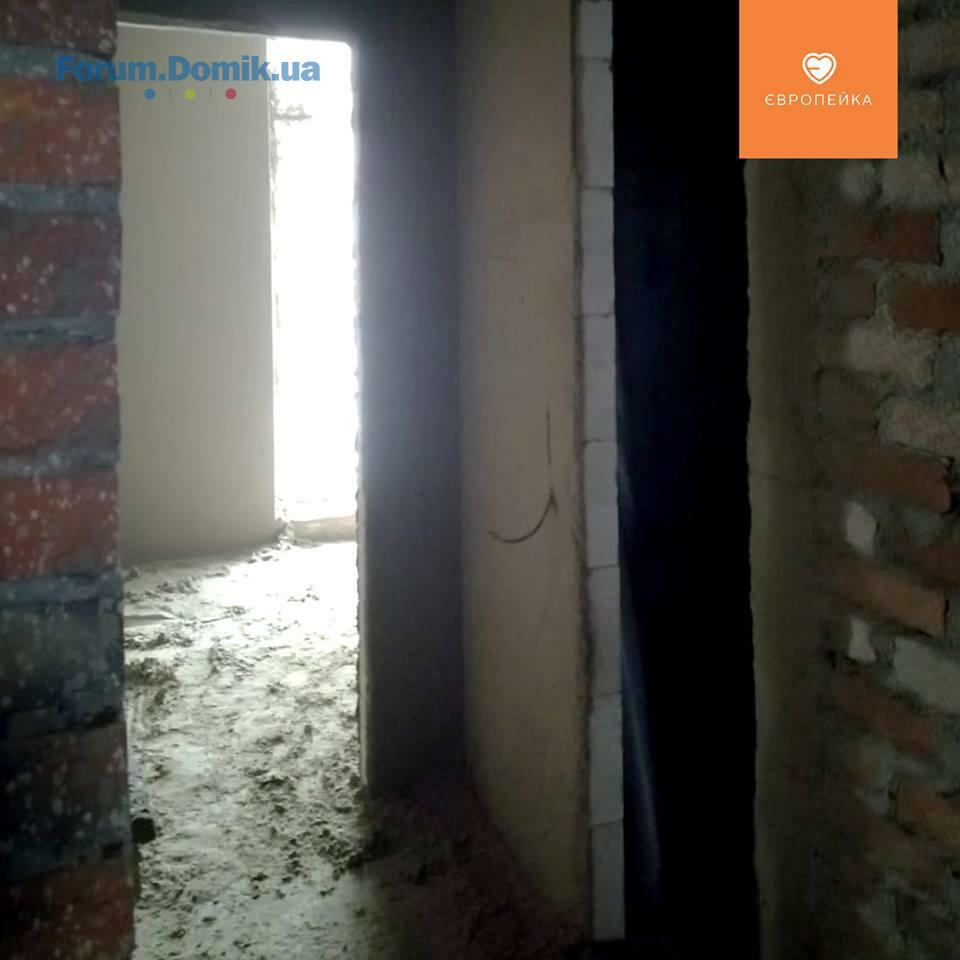

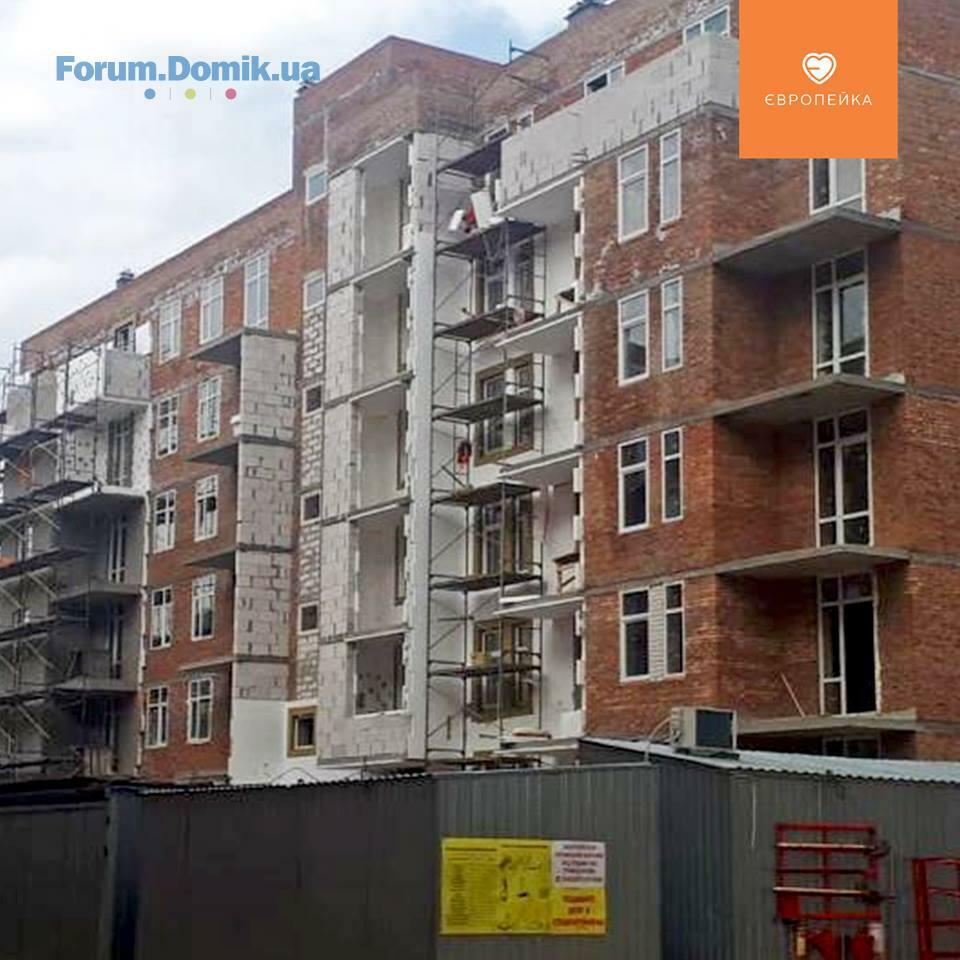

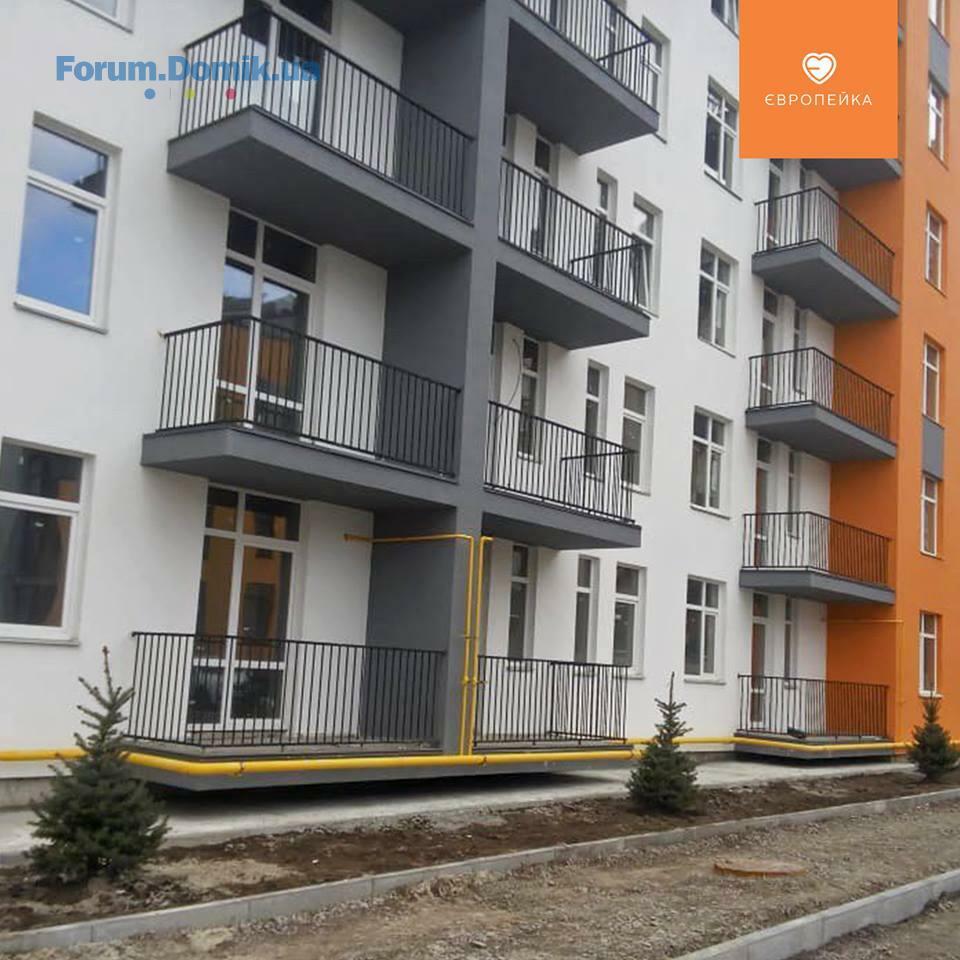

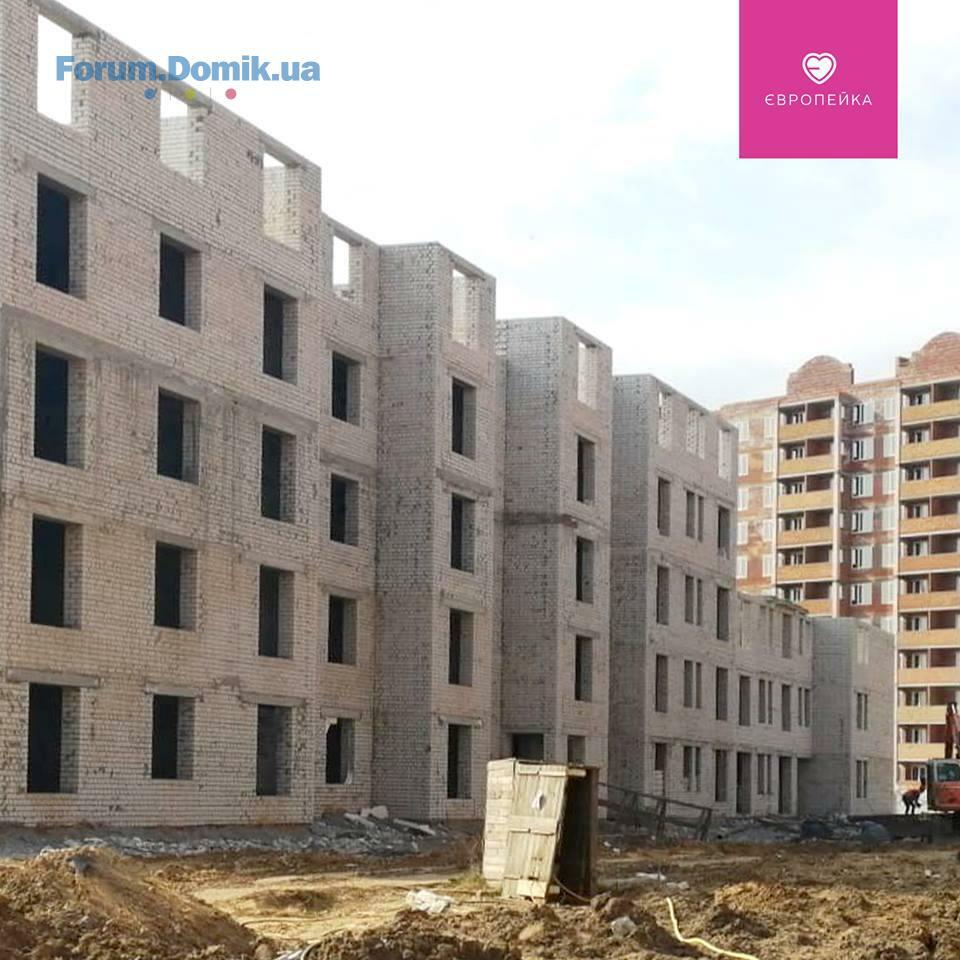

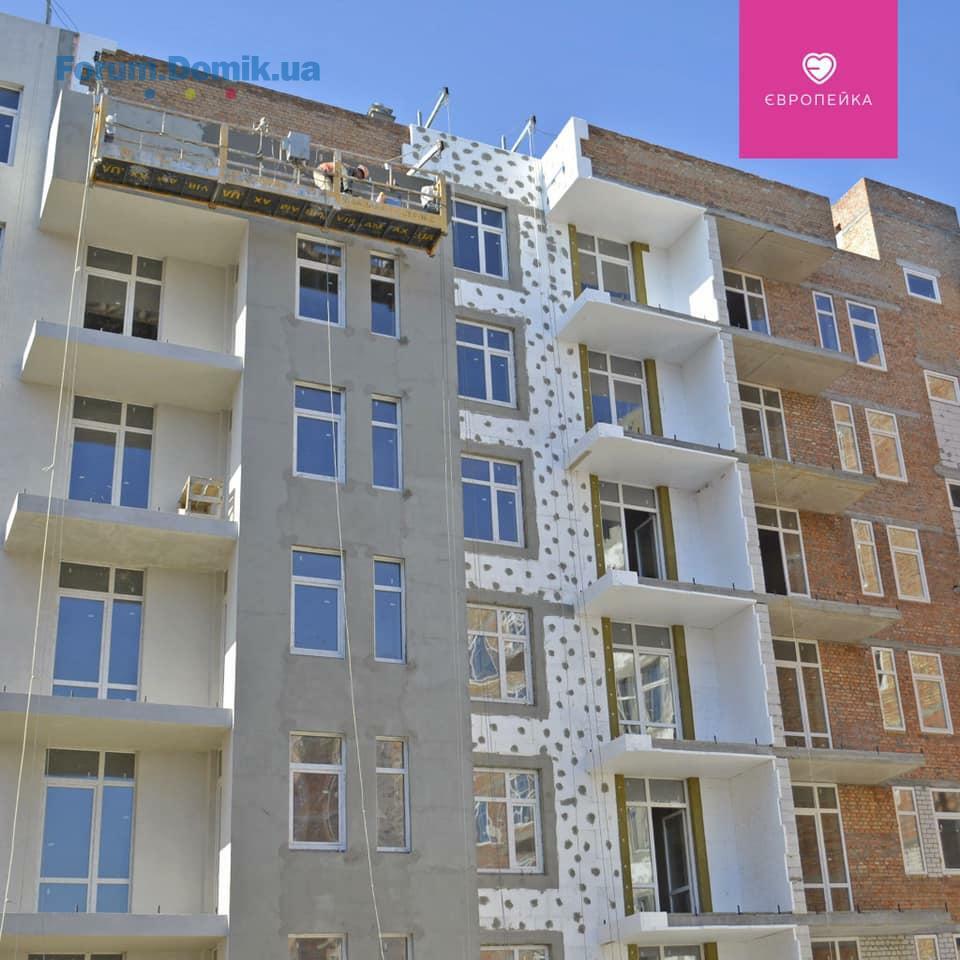

Ділимося оновленою інформацією про хід будівництва
✅ 103/11
- завершено фасадні роботи
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж паркану від 1 черги;
- на завершальному етапі роботи із виконання фасадів вхідних груп, цього тижня планується завершити
- забезпечено водопостачання.
1 секція
- на завершальному етапі влаштування 2 шару рубероїду на даху.
2 секція
- розпочато влаштування 2 шару рубероїду на даху
- завершено монтаж огорож на балконах, влаштування відливів триває;
3 секція
- виконано влаштування зовнішніх газових мереж;
- завершено монтаж котлів.
✅ 103/12
1 секція
- виконуються роботи із утеплення покрівлі;
- бетонування машинного відділення; цього тижня планується завершити.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок; наразі, виконано на 4 на завершальному етапі – 5 та 6 поверхи.
- бетонування машинного відділення; цього тижня планується завершити.
- розпочато монтаж вікон.
✅ 103/13
1 секція
- виконуються підготовчі роботи до поклейки 1 шару рубероїду на даху.
2 секція
- завершено роботи із штукатурки парапетів;
- виконуються електромонтажні роботи 4 поверх
✅ 103/14
- триває штукатурка стін; виконано 1 та 2 поверхи, тривають роботи на 3 поверсі;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- розпочато роботи із влаштування МЗК.
2 секція
- розпочато роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/16
1 секція
- розпочато монтаж панелей перекриття 5 поверху.
2 секція
- завершено мурування стін 3 поверху.
✅ 103/17
- триває монтаж перегородок – виконуються роботи на 3 поверсі.
✅ 103/18
1 секція
- завершено роботи із мурування стін 1 поверху.
2 секція
- завершено перекриття 2 поверху;
- розпочато кладку стін 2 поверху;
- тривають роботи із монтажу перегородок.
3 секція
- завершено роботи із кладки стін 2 поверху;
- розпочато монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція
- на завершальному етапі кладка стін 3 поверху;
- розпочато перекриття 3 поверху.
2 секція
- на завершальному етапі кладка стін 2 поверху;
- на завершальному етапі монтаж панелей перекриття, цього тижня планується заверзшити;
- розпочато кладку стін 3 поверху;
- завершено виготовлення перегородок на 1 поверсі.
✅ 103/11
- завершено фасадні роботи
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж паркану від 1 черги;
- на завершальному етапі роботи із виконання фасадів вхідних груп, цього тижня планується завершити
- забезпечено водопостачання.
1 секція
- на завершальному етапі влаштування 2 шару рубероїду на даху.
2 секція
- розпочато влаштування 2 шару рубероїду на даху
- завершено монтаж огорож на балконах, влаштування відливів триває;
3 секція
- виконано влаштування зовнішніх газових мереж;
- завершено монтаж котлів.
✅ 103/12
1 секція
- виконуються роботи із утеплення покрівлі;
- бетонування машинного відділення; цього тижня планується завершити.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок; наразі, виконано на 4 на завершальному етапі – 5 та 6 поверхи.
- бетонування машинного відділення; цього тижня планується завершити.
- розпочато монтаж вікон.
✅ 103/13
1 секція
- виконуються підготовчі роботи до поклейки 1 шару рубероїду на даху.
2 секція
- завершено роботи із штукатурки парапетів;
- виконуються електромонтажні роботи 4 поверх
✅ 103/14
- триває штукатурка стін; виконано 1 та 2 поверхи, тривають роботи на 3 поверсі;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- розпочато роботи із влаштування МЗК.
2 секція
- розпочато роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/16
1 секція
- розпочато монтаж панелей перекриття 5 поверху.
2 секція
- завершено мурування стін 3 поверху.
✅ 103/17
- триває монтаж перегородок – виконуються роботи на 3 поверсі.
✅ 103/18
1 секція
- завершено роботи із мурування стін 1 поверху.
2 секція
- завершено перекриття 2 поверху;
- розпочато кладку стін 2 поверху;
- тривають роботи із монтажу перегородок.
3 секція
- завершено роботи із кладки стін 2 поверху;
- розпочато монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція
- на завершальному етапі кладка стін 3 поверху;
- розпочато перекриття 3 поверху.
2 секція
- на завершальному етапі кладка стін 2 поверху;
- на завершальному етапі монтаж панелей перекриття, цього тижня планується заверзшити;
- розпочато кладку стін 3 поверху;
- завершено виготовлення перегородок на 1 поверсі.
BD Holding
BH
Представник
1 193
27 березня 2017
02 квіт 2019 07:21
Ділимося оновленою інформацією про хід будівництва
✅ 103/11
- завершено фасадні роботи
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж паркану від 1 черги;
- на завершальному етапі роботи із виконання фасадів вхідних груп, цього тижня планується завершити
- забезпечено водопостачання.
1 секція
- на завершальному етапі влаштування 2 шару рубероїду на даху.
2 секція
- розпочато влаштування 2 шару рубероїду на даху
- завершено монтаж огорож на балконах, влаштування відливів триває;
3 секція
- виконано влаштування зовнішніх газових мереж;
- завершено монтаж котлів.
✅ 103/12
1 секція
- виконуються роботи із утеплення покрівлі;
- бетонування машинного відділення; цього тижня планується завершити.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок; наразі, виконано на 4 на завершальному етапі – 5 та 6 поверхи.
- бетонування машинного відділення; цього тижня планується завершити.
- розпочато монтаж вікон.
✅ 103/13
1 секція
- виконуються підготовчі роботи до поклейки 1 шару рубероїду на даху.
2 секція
- завершено роботи із штукатурки парапетів;
- виконуються електромонтажні роботи 4 поверх
✅ 103/14
- триває штукатурка стін; виконано 1 та 2 поверхи, тривають роботи на 3 поверсі;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- розпочато роботи із влаштування МЗК.
2 секція
- розпочато роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/11
- завершено фасадні роботи
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж паркану від 1 черги;
- на завершальному етапі роботи із виконання фасадів вхідних груп, цього тижня планується завершити
- забезпечено водопостачання.
1 секція
- на завершальному етапі влаштування 2 шару рубероїду на даху.
2 секція
- розпочато влаштування 2 шару рубероїду на даху
- завершено монтаж огорож на балконах, влаштування відливів триває;
3 секція
- виконано влаштування зовнішніх газових мереж;
- завершено монтаж котлів.
✅ 103/12
1 секція
- виконуються роботи із утеплення покрівлі;
- бетонування машинного відділення; цього тижня планується завершити.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок; наразі, виконано на 4 на завершальному етапі – 5 та 6 поверхи.
- бетонування машинного відділення; цього тижня планується завершити.
- розпочато монтаж вікон.
✅ 103/13
1 секція
- виконуються підготовчі роботи до поклейки 1 шару рубероїду на даху.
2 секція
- завершено роботи із штукатурки парапетів;
- виконуються електромонтажні роботи 4 поверх
✅ 103/14
- триває штукатурка стін; виконано 1 та 2 поверхи, тривають роботи на 3 поверсі;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- розпочато роботи із влаштування МЗК.
2 секція
- розпочато роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
BD Holding
BH
Представник
1 193
27 березня 2017
02 квіт 2019 07:23
Ділимося оновленою інформацією про хід будівництва
✅ 103/16
1 секція
- розпочато монтаж панелей перекриття 5 поверху.
2 секція
- завершено мурування стін 3 поверху.
✅ 103/17
- триває монтаж перегородок – виконуються роботи на 3 поверсі.
✅ 103/18
1 секція
- завершено роботи із мурування стін 1 поверху.
2 секція
- завершено перекриття 2 поверху;
- розпочато кладку стін 2 поверху;
- тривають роботи із монтажу перегородок.
3 секція
- завершено роботи із кладки стін 2 поверху;
- розпочато монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція
- на завершальному етапі кладка стін 3 поверху;
- розпочато перекриття 3 поверху.
2 секція
- на завершальному етапі кладка стін 2 поверху;
- на завершальному етапі монтаж панелей перекриття, цього тижня планується заверзшити;
- розпочато кладку стін 3 поверху;
- завершено виготовлення перегородок на 1 поверсі.
✅ 103/16
1 секція
- розпочато монтаж панелей перекриття 5 поверху.
2 секція
- завершено мурування стін 3 поверху.
✅ 103/17
- триває монтаж перегородок – виконуються роботи на 3 поверсі.
✅ 103/18
1 секція
- завершено роботи із мурування стін 1 поверху.
2 секція
- завершено перекриття 2 поверху;
- розпочато кладку стін 2 поверху;
- тривають роботи із монтажу перегородок.
3 секція
- завершено роботи із кладки стін 2 поверху;
- розпочато монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція
- на завершальному етапі кладка стін 3 поверху;
- розпочато перекриття 3 поверху.
2 секція
- на завершальному етапі кладка стін 2 поверху;
- на завершальному етапі монтаж панелей перекриття, цього тижня планується заверзшити;
- розпочато кладку стін 3 поверху;
- завершено виготовлення перегородок на 1 поверсі.
BD Holding
BH
Представник
1 193
27 березня 2017
09 квіт 2019 07:28
Плануємо роботи у квітні 2019 року на будівництві житлової програми «Європейка»

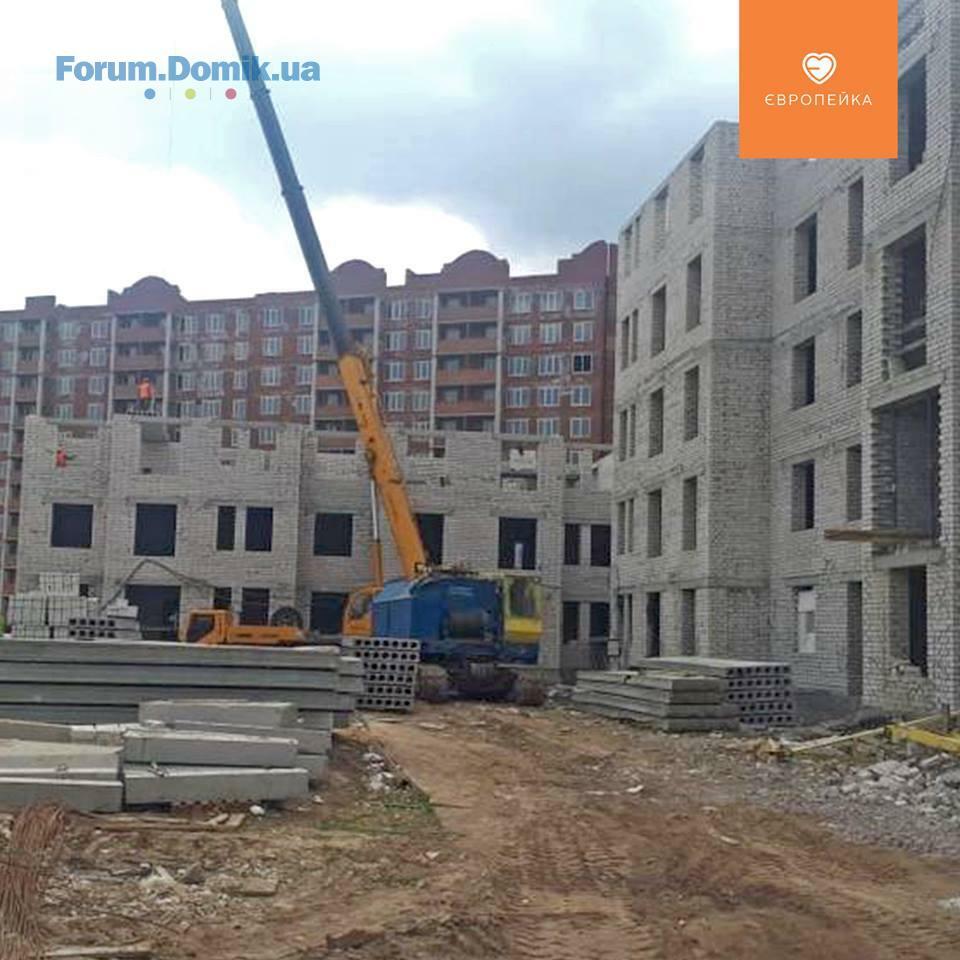

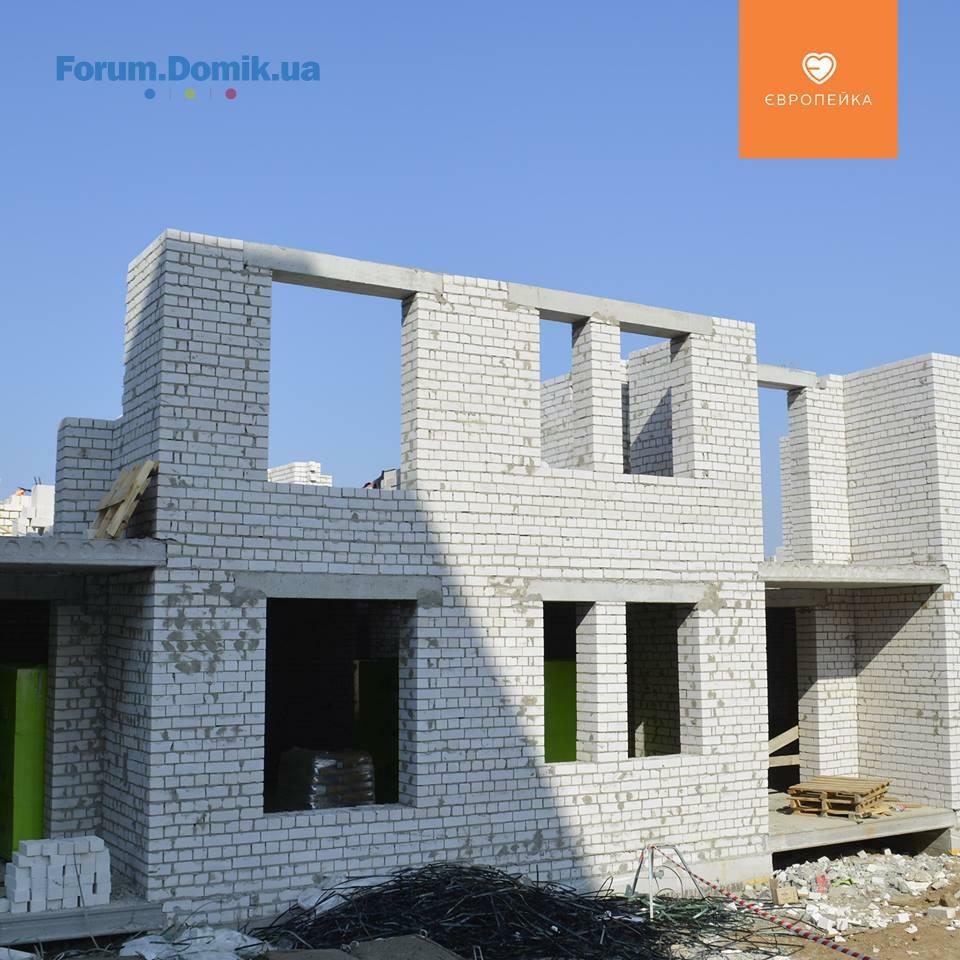

✅ Будинок 103/11
- Будівельна готовність;

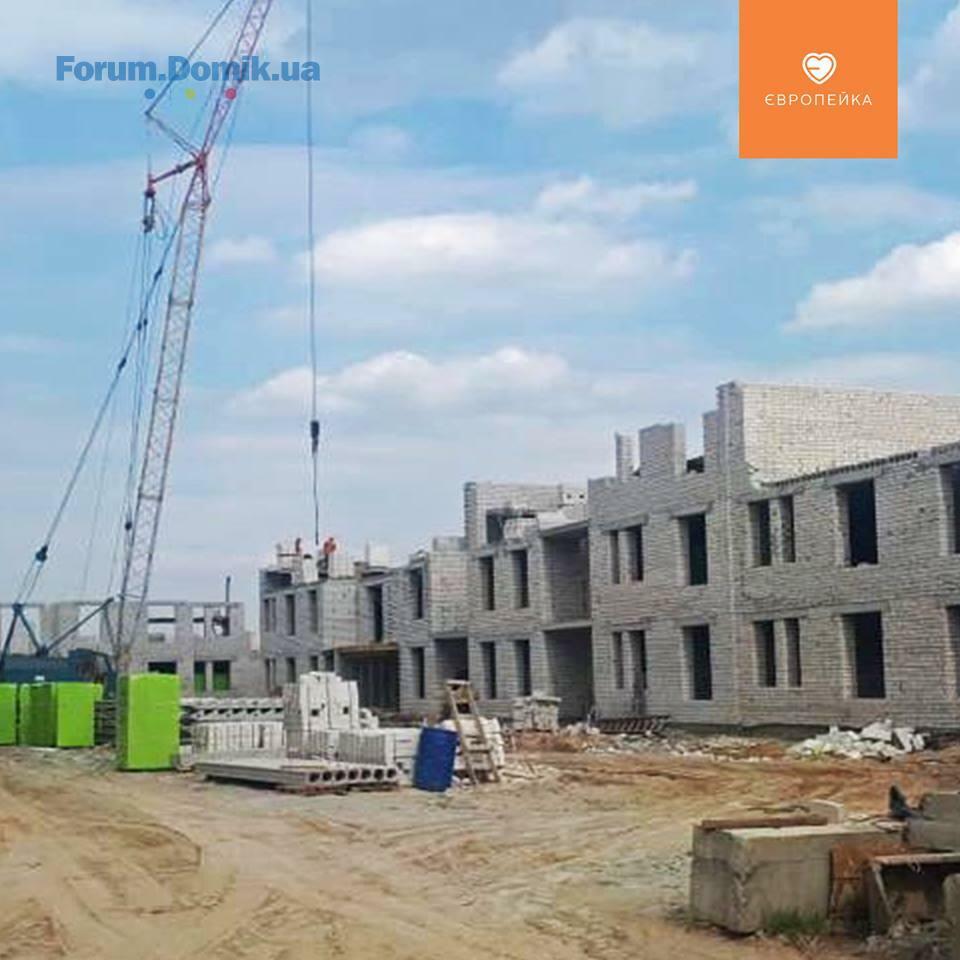

- Заплановано виконання робіт із благоустрою (щебенева засипка, часткове влаштування ФЕМ);
- Влаштування стаціонарного паркану;
- Завершення робіт із влаштування покрівлі (утеплення покрівлі та димарів).
✅ Будинок 103/12
1 секція:

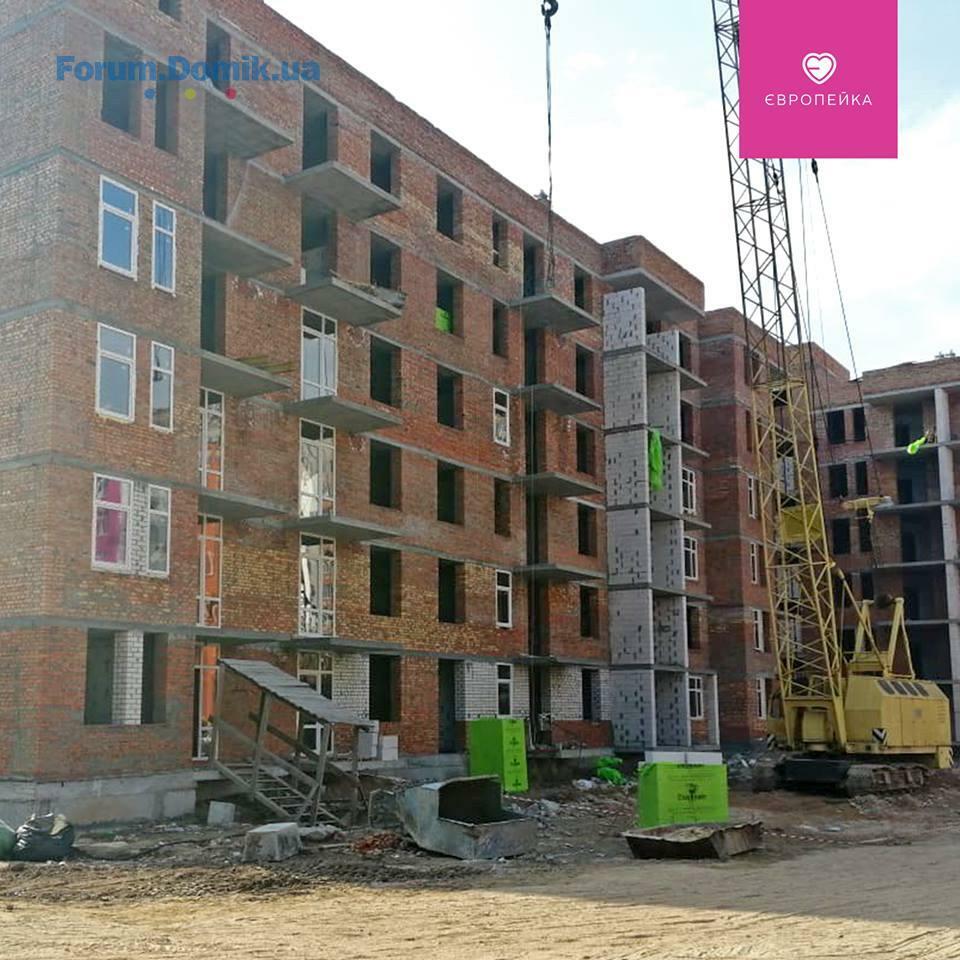

- Влаштування покрівлі;
- Монтаж вікон;
2 секція:
- Завершення будівельного каркасу;
- Влаштування покрівлі (утеплення);
- Монтаж вікон;
- Завершення влаштування перегородок (5 та 6 поверхи).
✅ Будинок 103/13
1 секція:

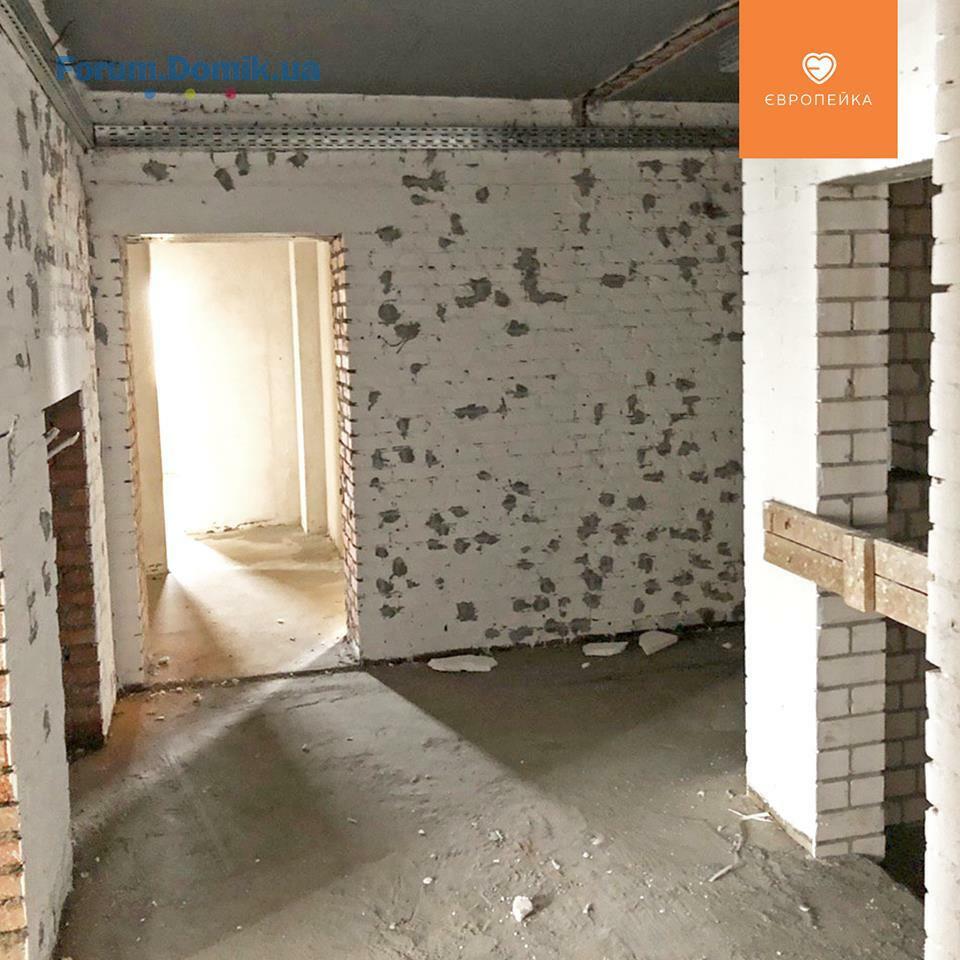

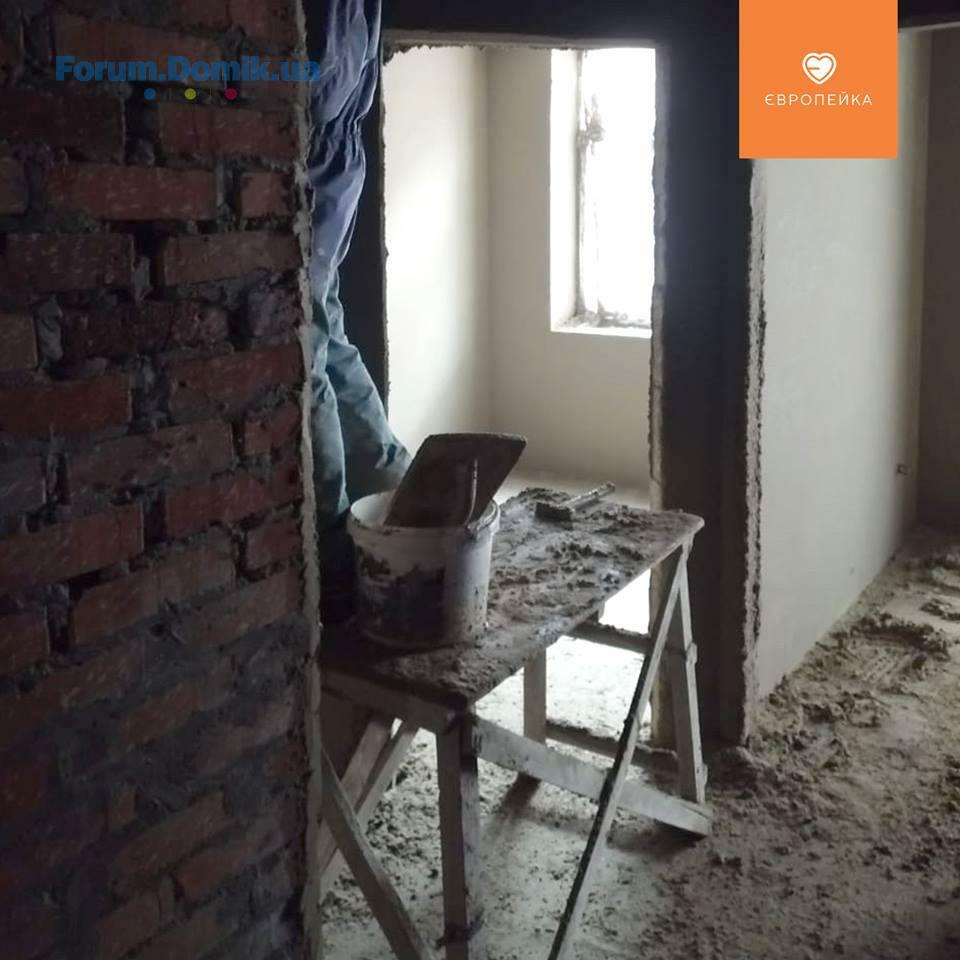

- Штукатурка приміщень 1-3 поверхи;
- Влаштування першого шару рубероїду на покрівлі;
- Влаштування вхідної групи;
2 секція:
- Влаштування першого шару рубероїду на покрівлі;
- Завершення електромонтажних робіт;
- Влаштування фасаду;
- Влаштування вхідних груп.
✅ Будинок 103/14
- Завершення штукатурки стін;
- Влаштування сантехніки;
- Влаштування фасаду.
✅ Будинок 103/15
- Влаштування зовнішнього електропроводу до будинку;
- Влаштування внутрішньоквартальних мереж води каналізаціі (завершальний етап);
1 секція:

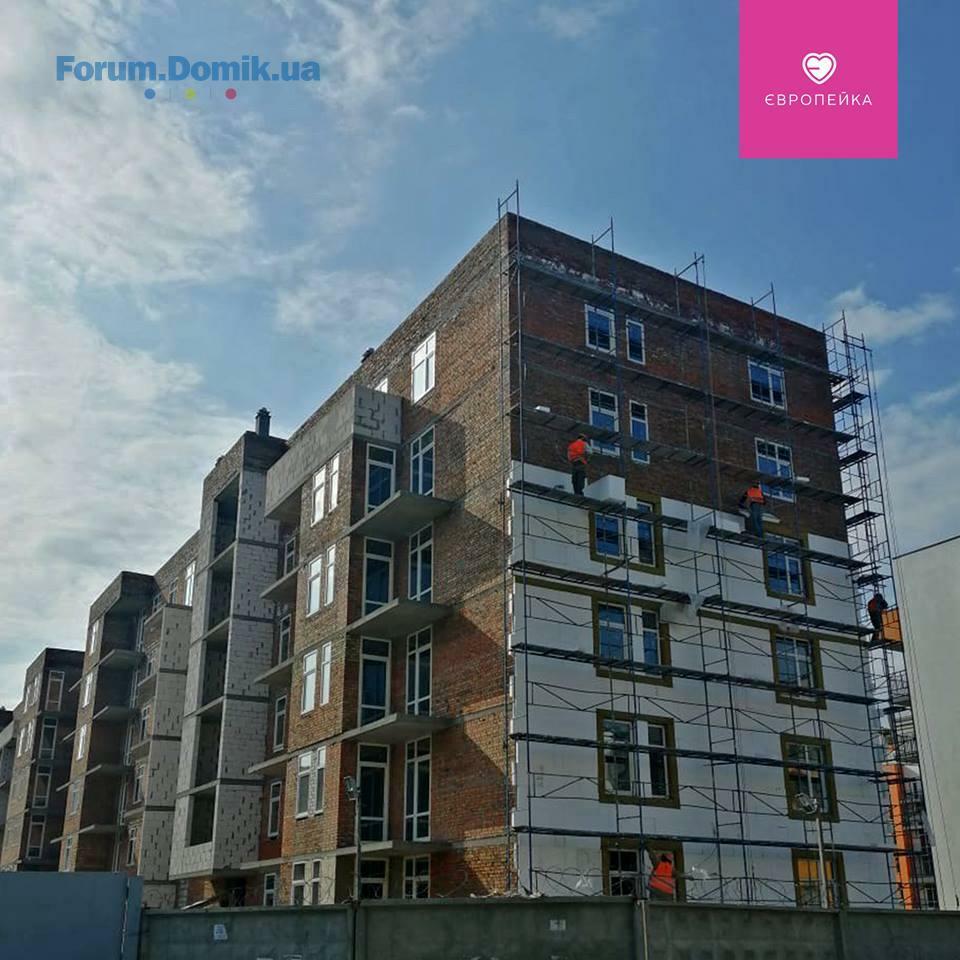

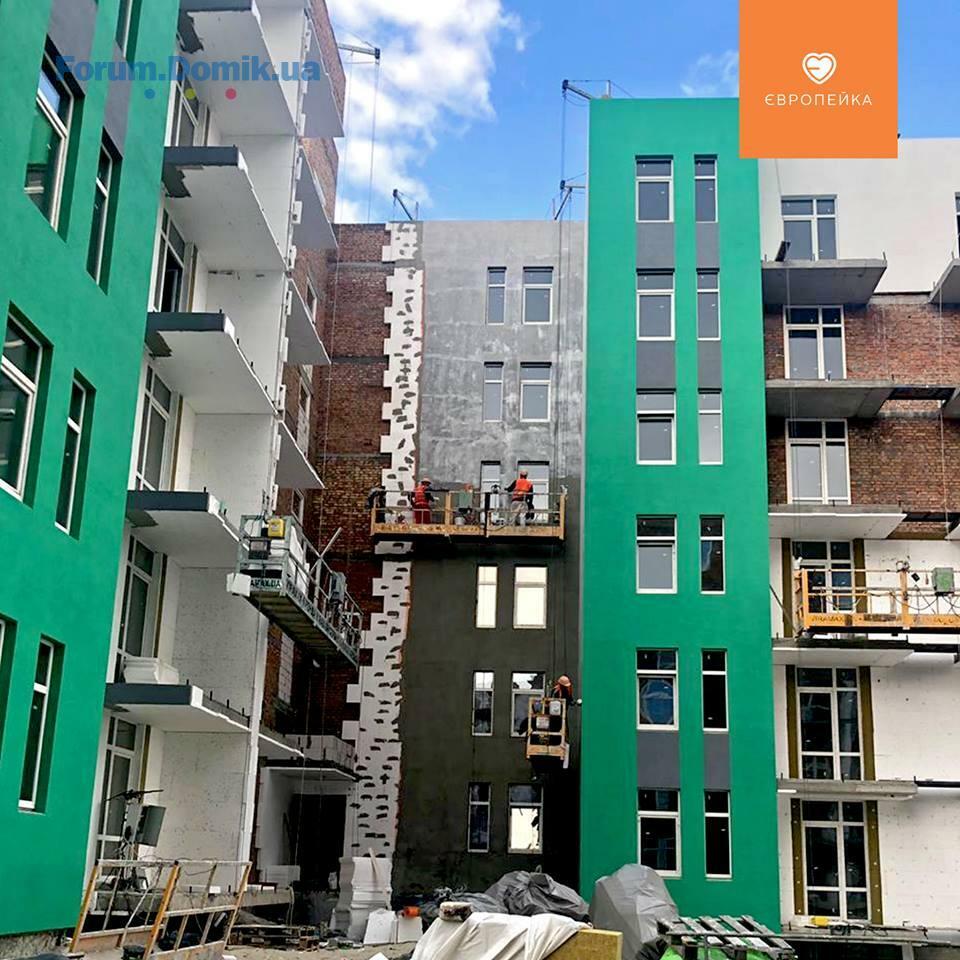

- Завершення фасадних робіт;
- Монтаж огороджень балконів;
- Виконання оздоблювальних робіт у МЗК;
- Влаштування внутрішніх газових мереж;
2 секція:
- Виконання фасадних робіт;
- Виконання оздоблювальних робіт у МЗК;
- Монтаж огороджень на балконах;
- Електромонтажні роботи - освітлення МЗК та підключення квартир;

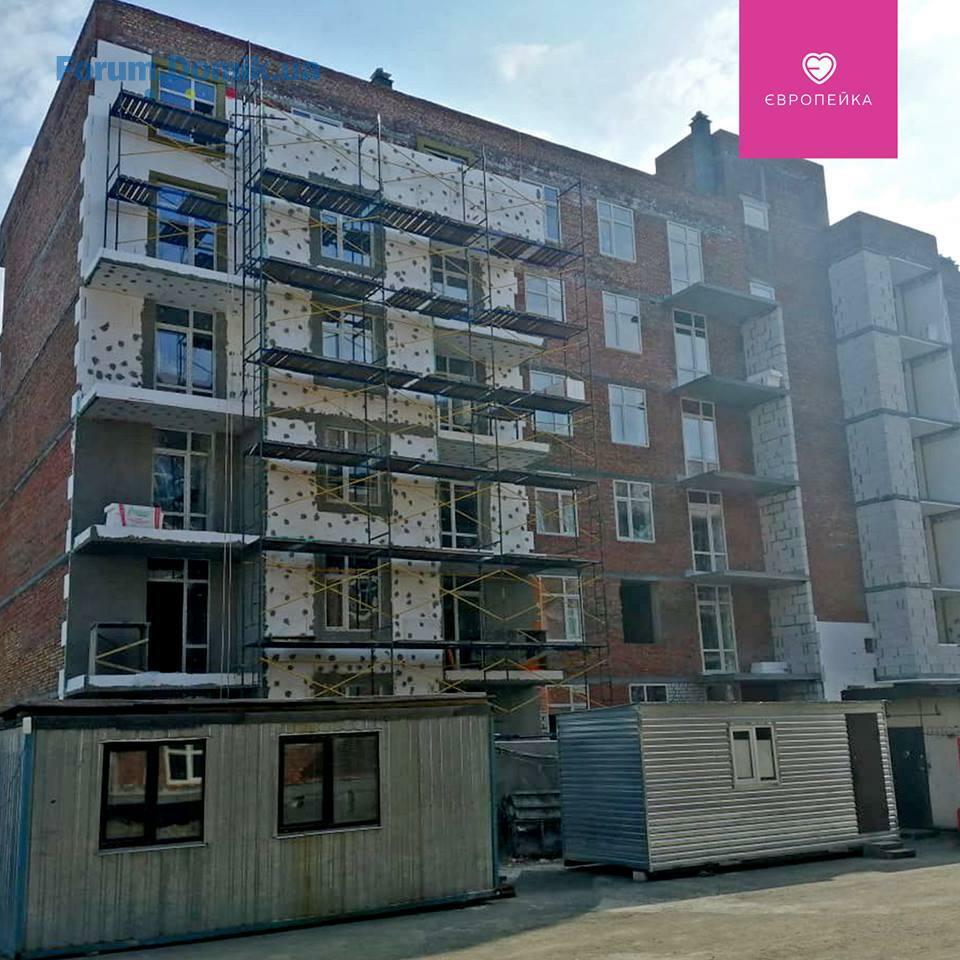

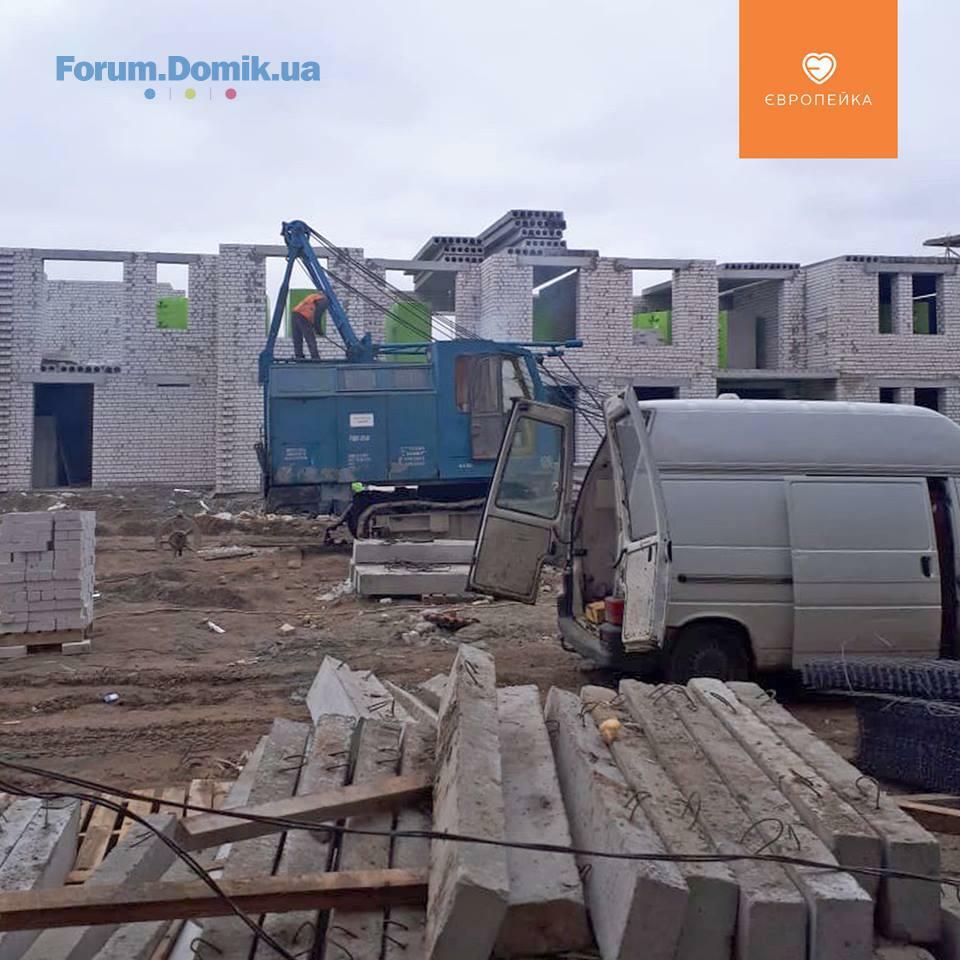

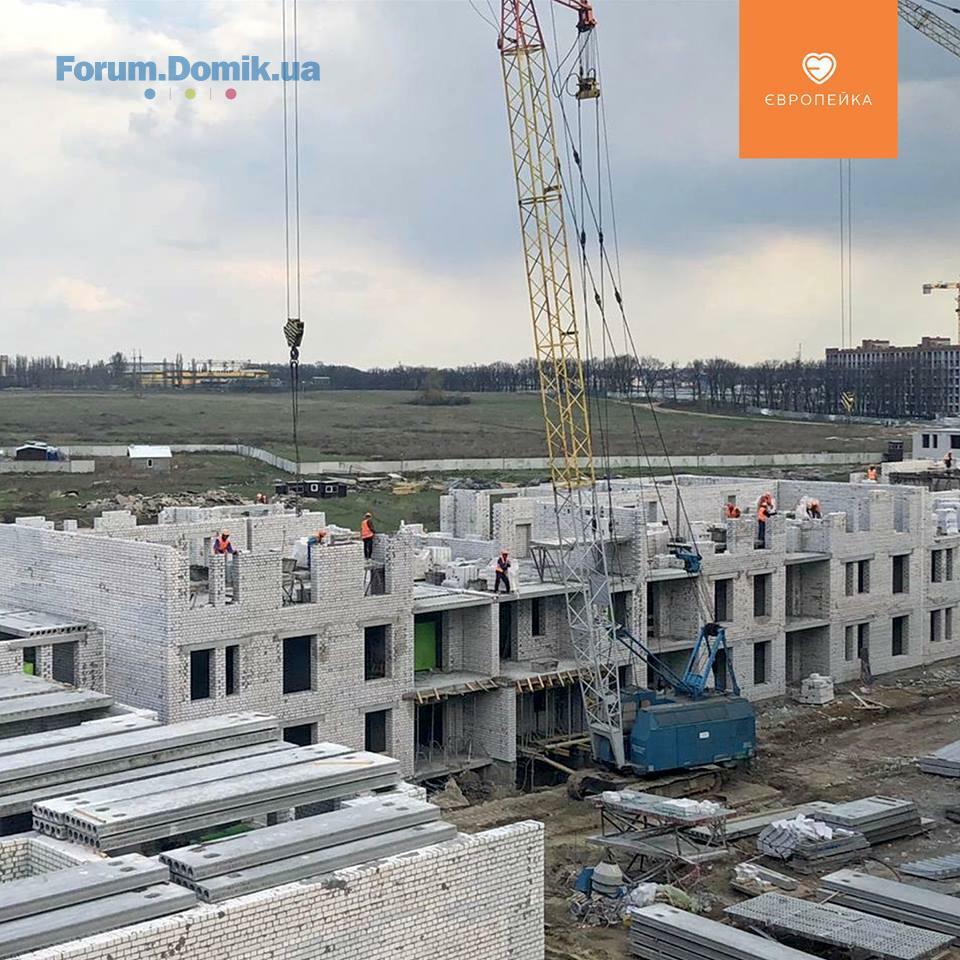

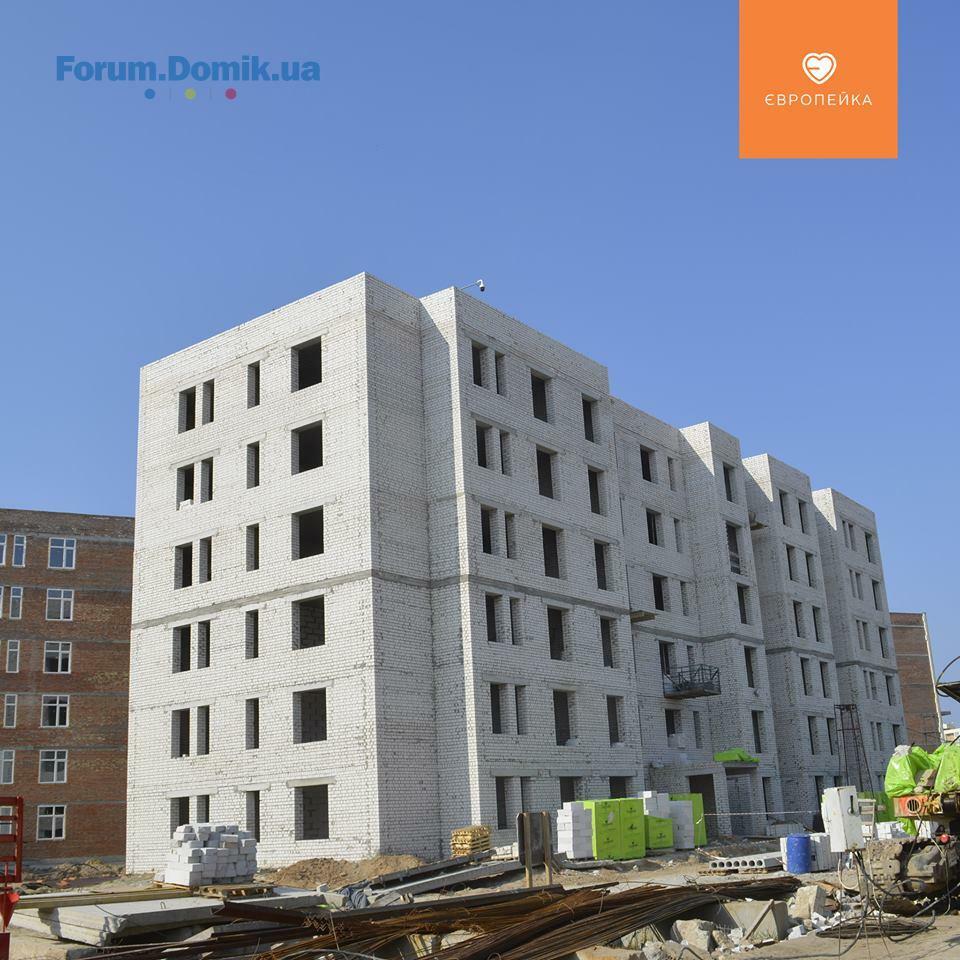

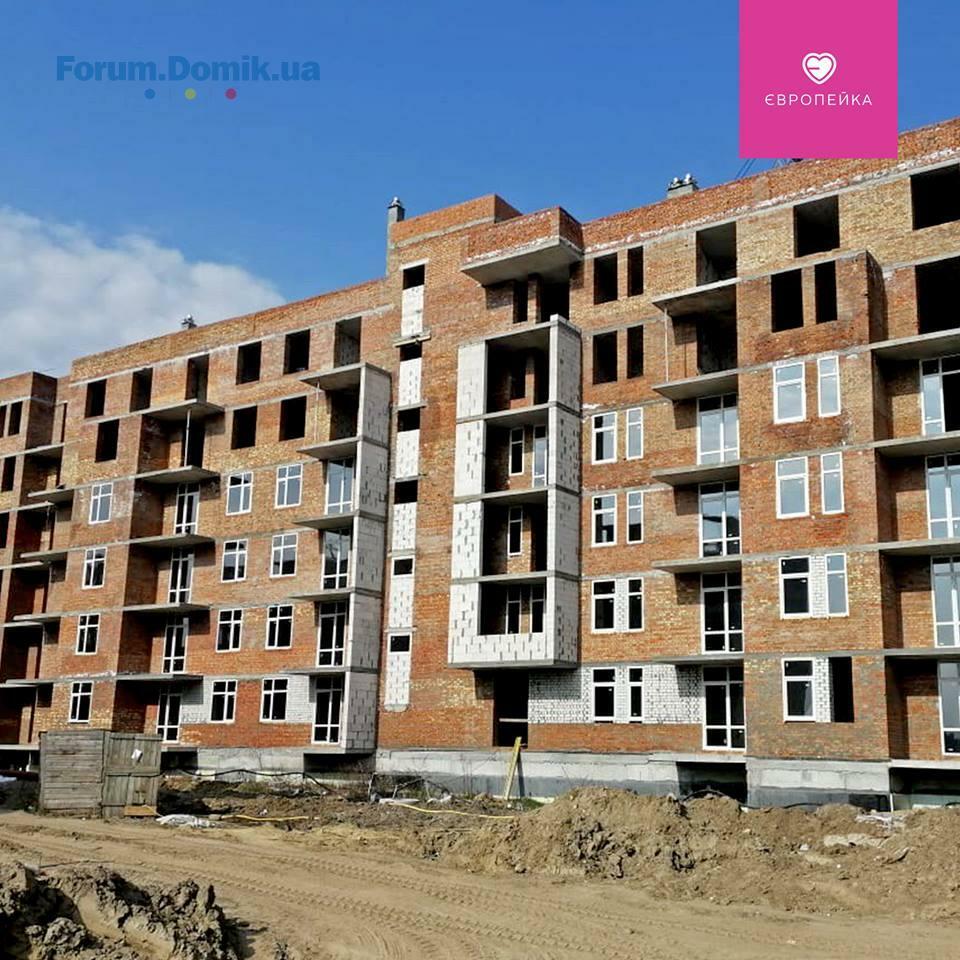

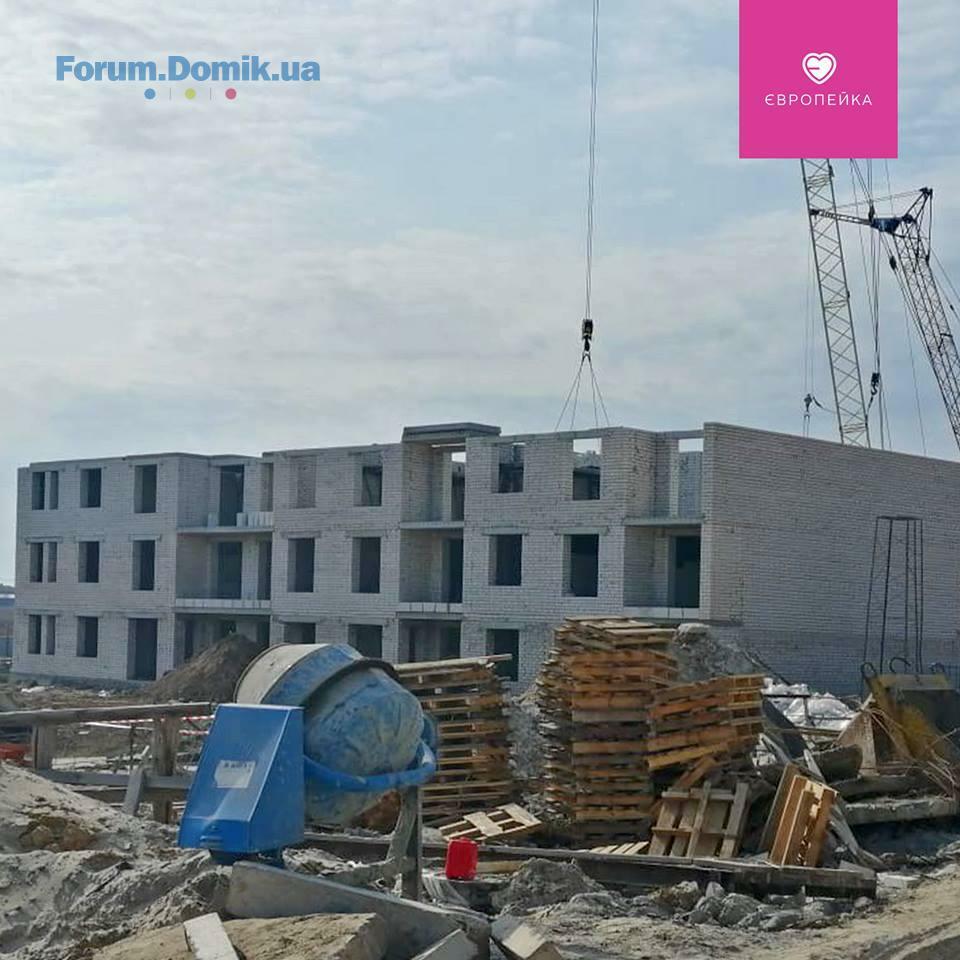

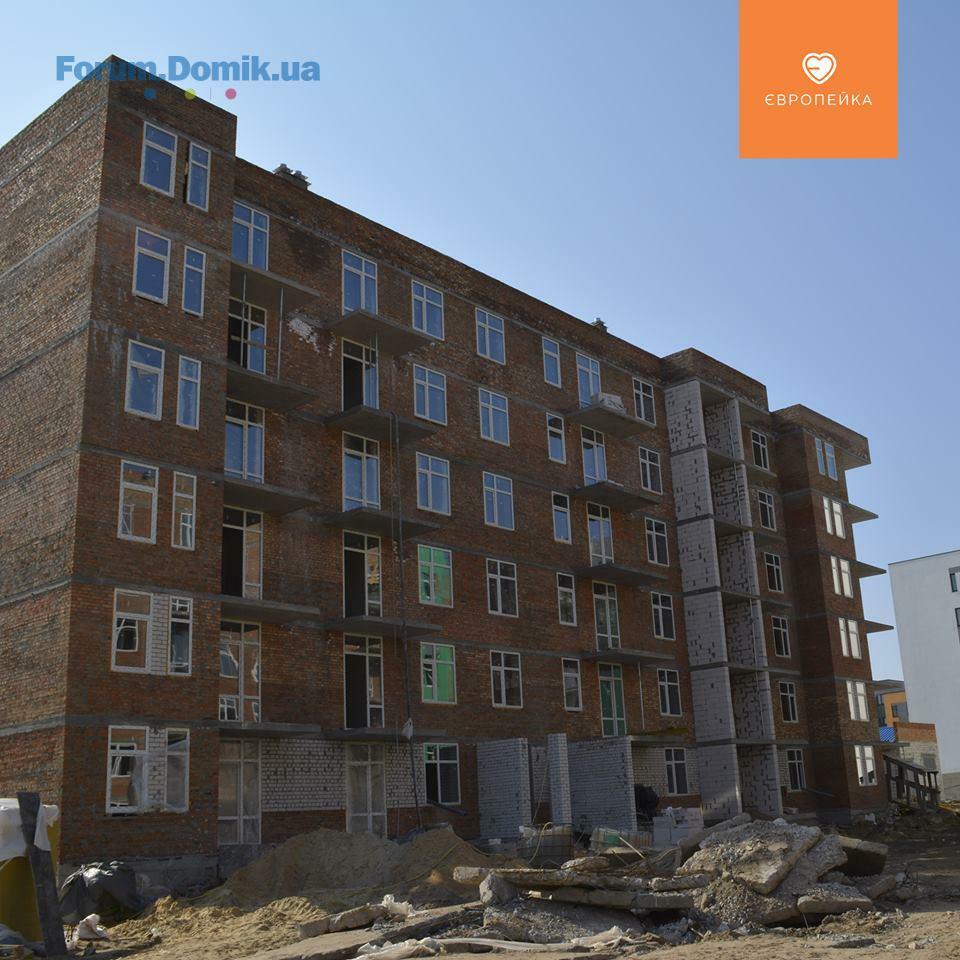

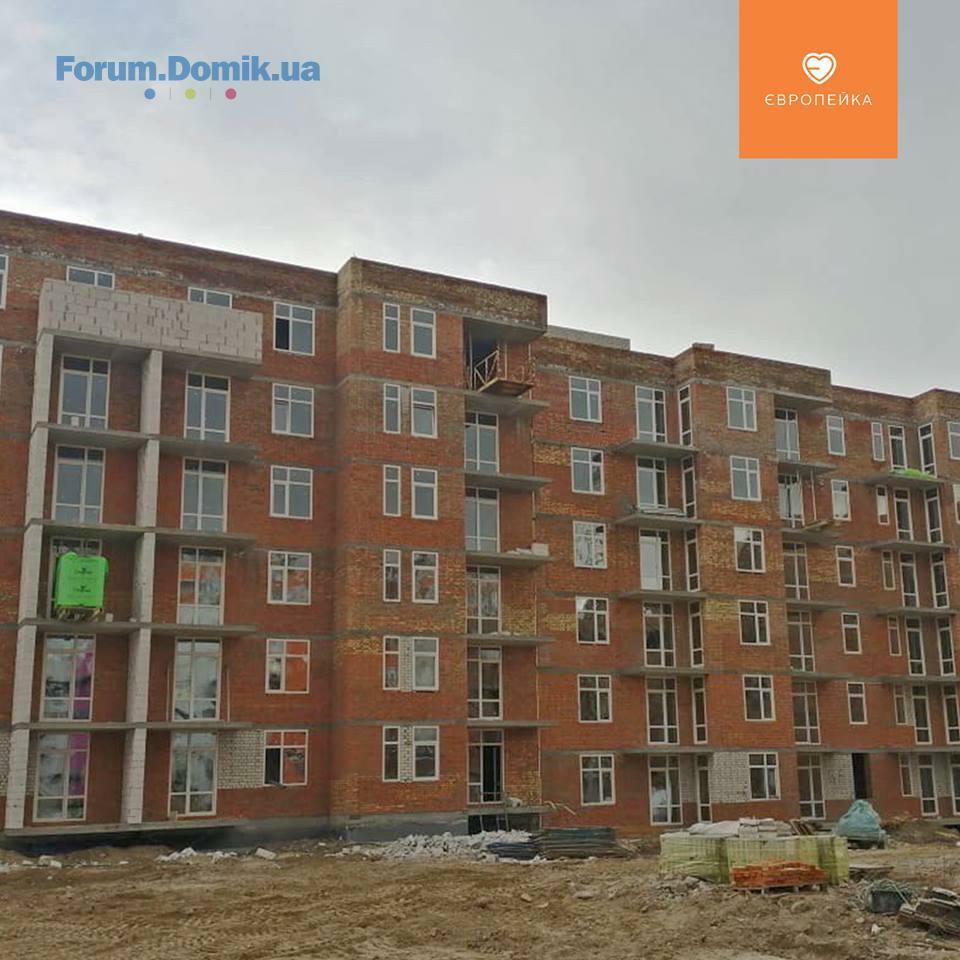

- Влаштування внутрішніх газових мереж.

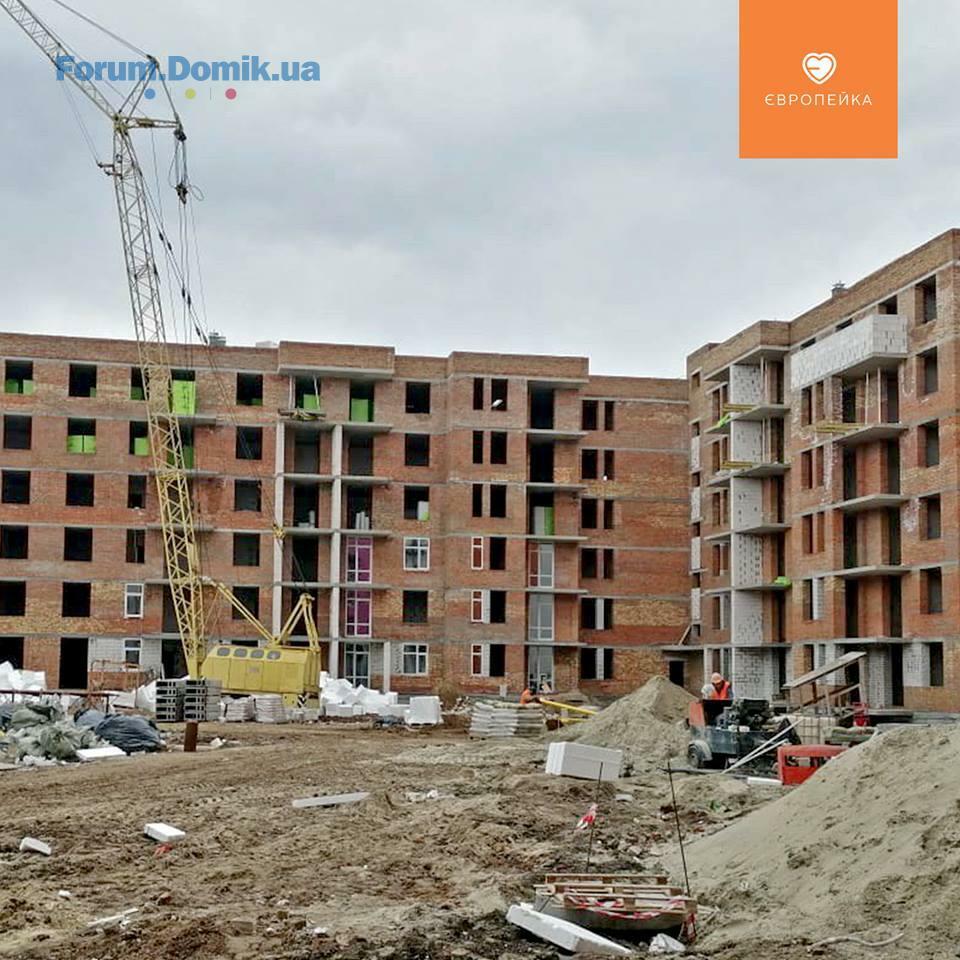

✅ Будинок 103/16
1 секція:
- Монтаж панелей перекриття 5-го поверху;
- Влаштування стін 6-го поверху;
2 секція:
- Монтаж панелей перекриття 3-го поверху;
- Влаштування стін 4-го поверху.
✅ Будинок 103/17
- Влаштування перегородок на 4 поверсі;
- Влаштування вентшахт газових котлів.
✅ Будинок 103/18

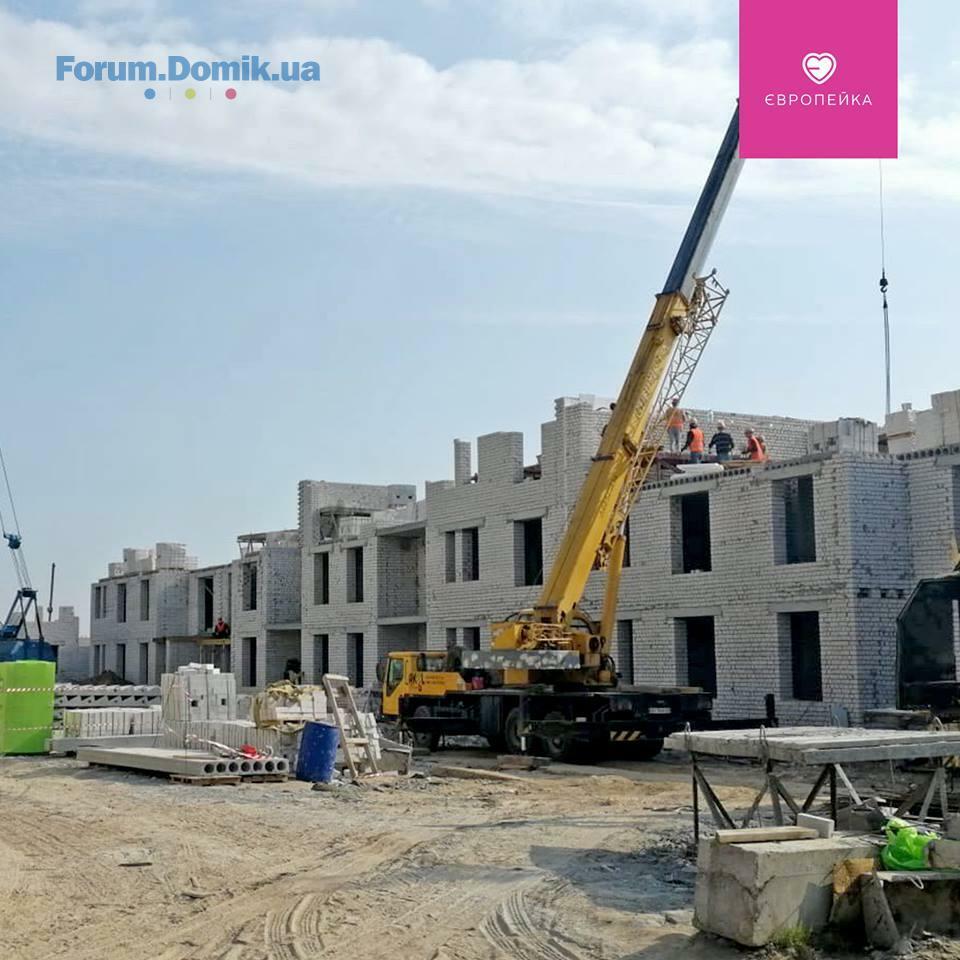

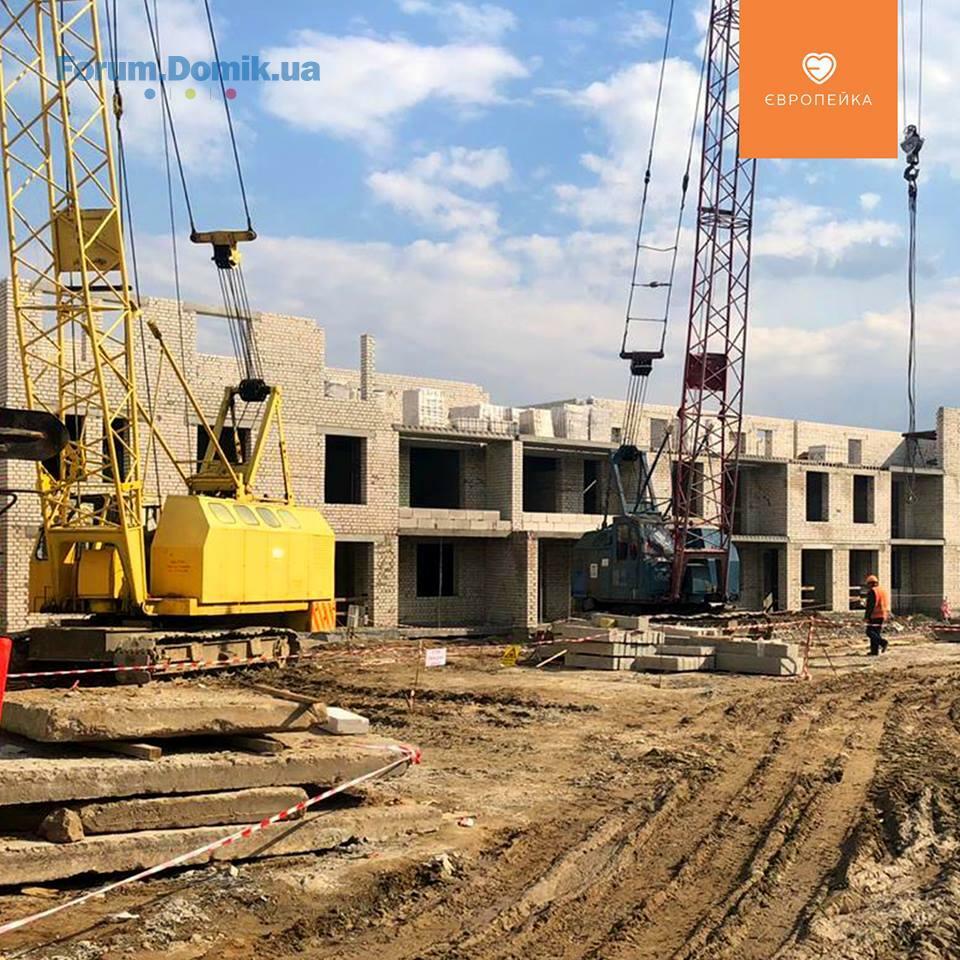

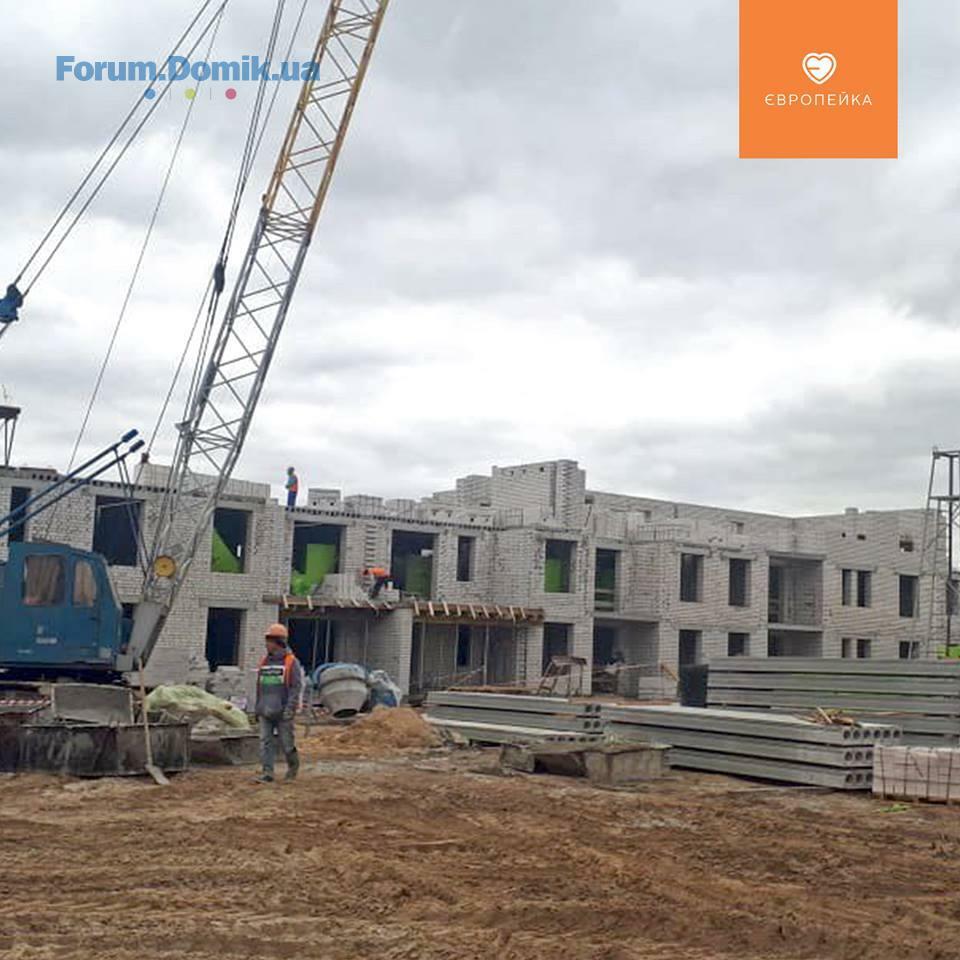

1 секція:
- Завершення 2 поверху із перекриттям
- Будівництво 3 поверху
2 секція:
- Будівництво 3 поверху із перекриттям;
- Будівництво 4 поверху;
3 секція:
- Влаштування та перекриття 3 поверху;
- Будівництво 4 поверху.
✅ Будинок 103/19
1 секція:
- Перекриття 3 поверху;
- Будівництво та перекриття 4 поверху;
2 секція:
- Завершення будівництва 3 поверху із перекриттям;
- Будівництво 4 поверху.

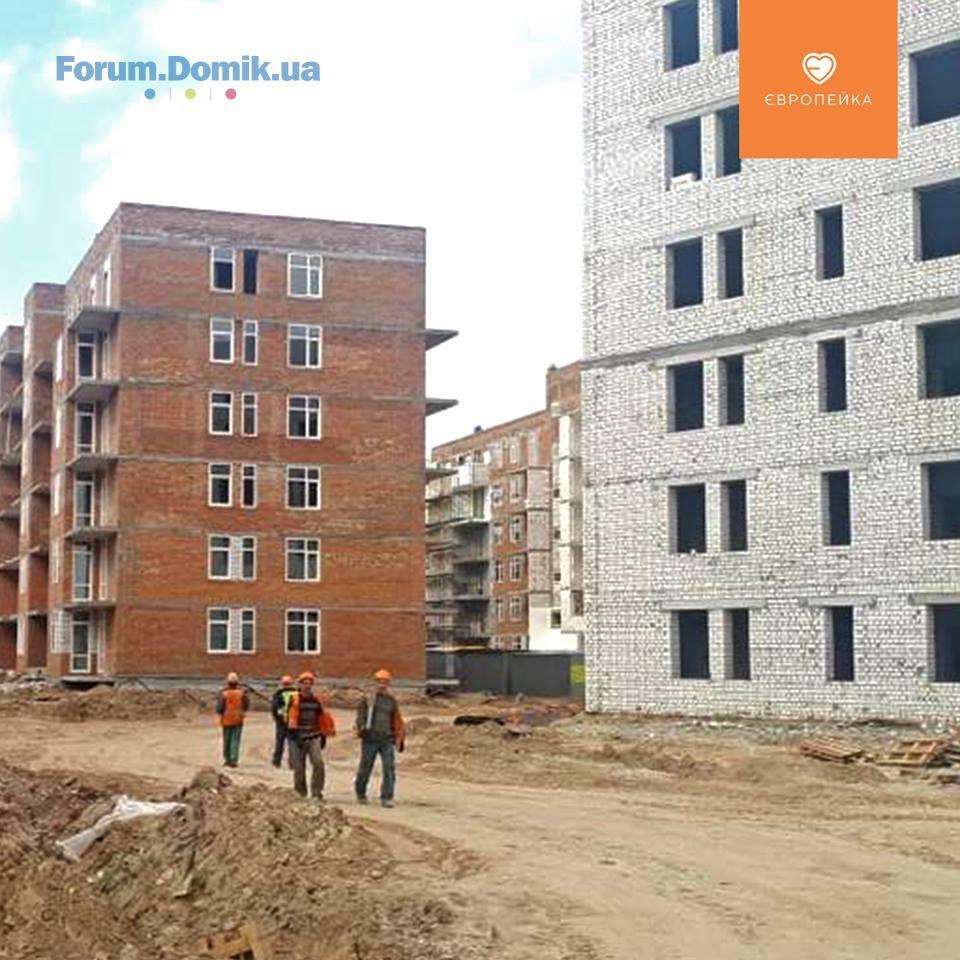

✅ Будинок 103/11
- Будівельна готовність;
- Заплановано виконання робіт із благоустрою (щебенева засипка, часткове влаштування ФЕМ);
- Влаштування стаціонарного паркану;
- Завершення робіт із влаштування покрівлі (утеплення покрівлі та димарів).

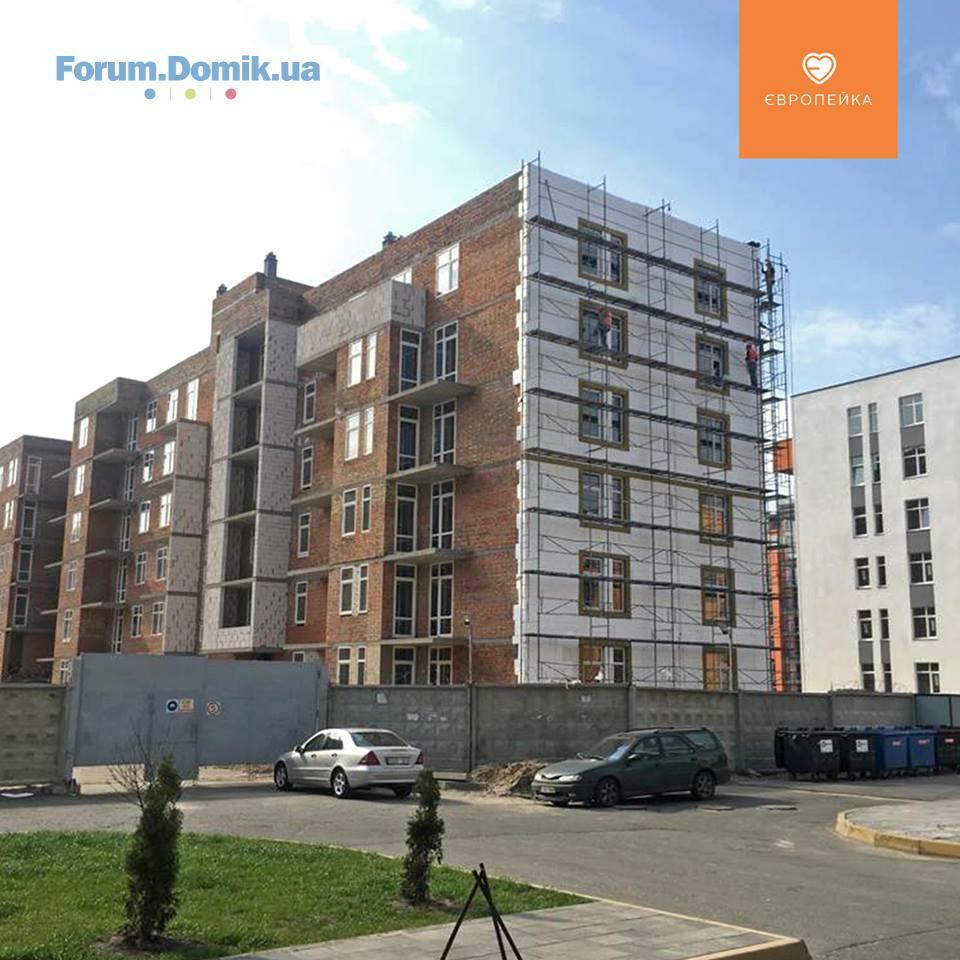

✅ Будинок 103/12
1 секція:
- Влаштування покрівлі;
- Монтаж вікон;
2 секція:
- Завершення будівельного каркасу;
- Влаштування покрівлі (утеплення);
- Монтаж вікон;
- Завершення влаштування перегородок (5 та 6 поверхи).
✅ Будинок 103/13
1 секція:
- Штукатурка приміщень 1-3 поверхи;
- Влаштування першого шару рубероїду на покрівлі;
- Влаштування вхідної групи;
2 секція:
- Влаштування першого шару рубероїду на покрівлі;
- Завершення електромонтажних робіт;
- Влаштування фасаду;
- Влаштування вхідних груп.

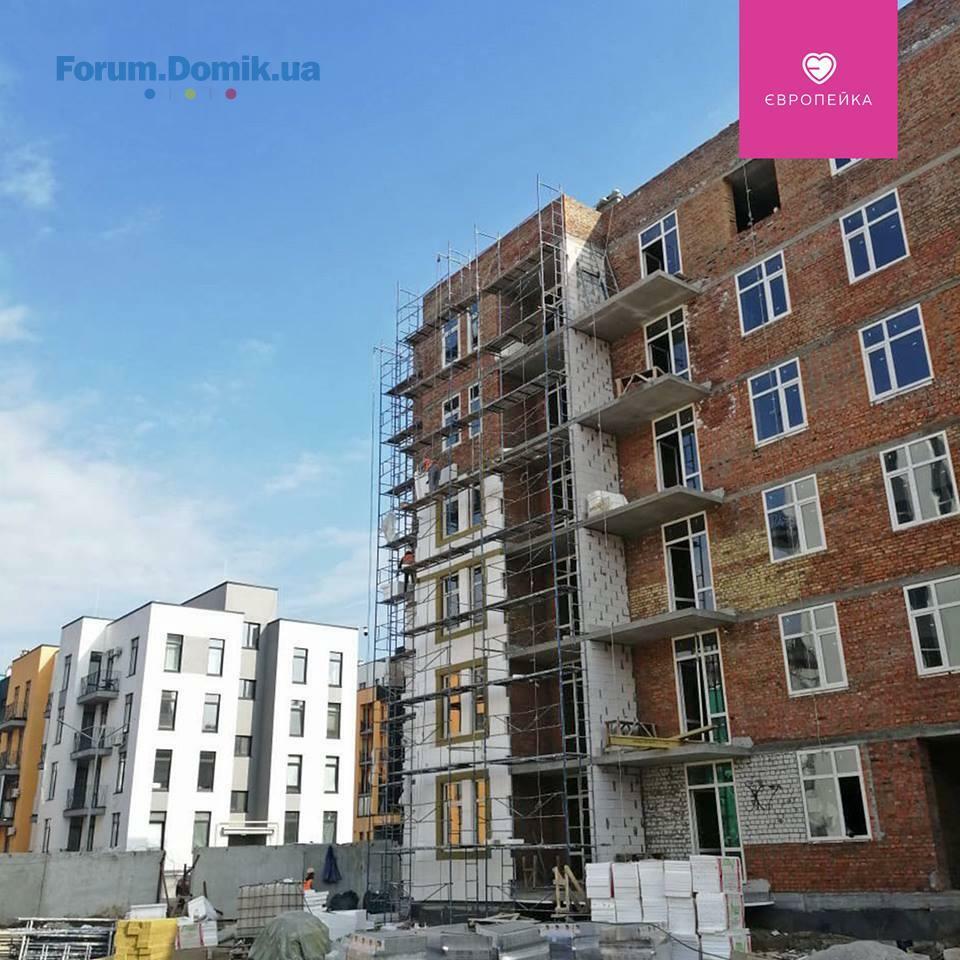

✅ Будинок 103/14
- Завершення штукатурки стін;
- Влаштування сантехніки;
- Влаштування фасаду.

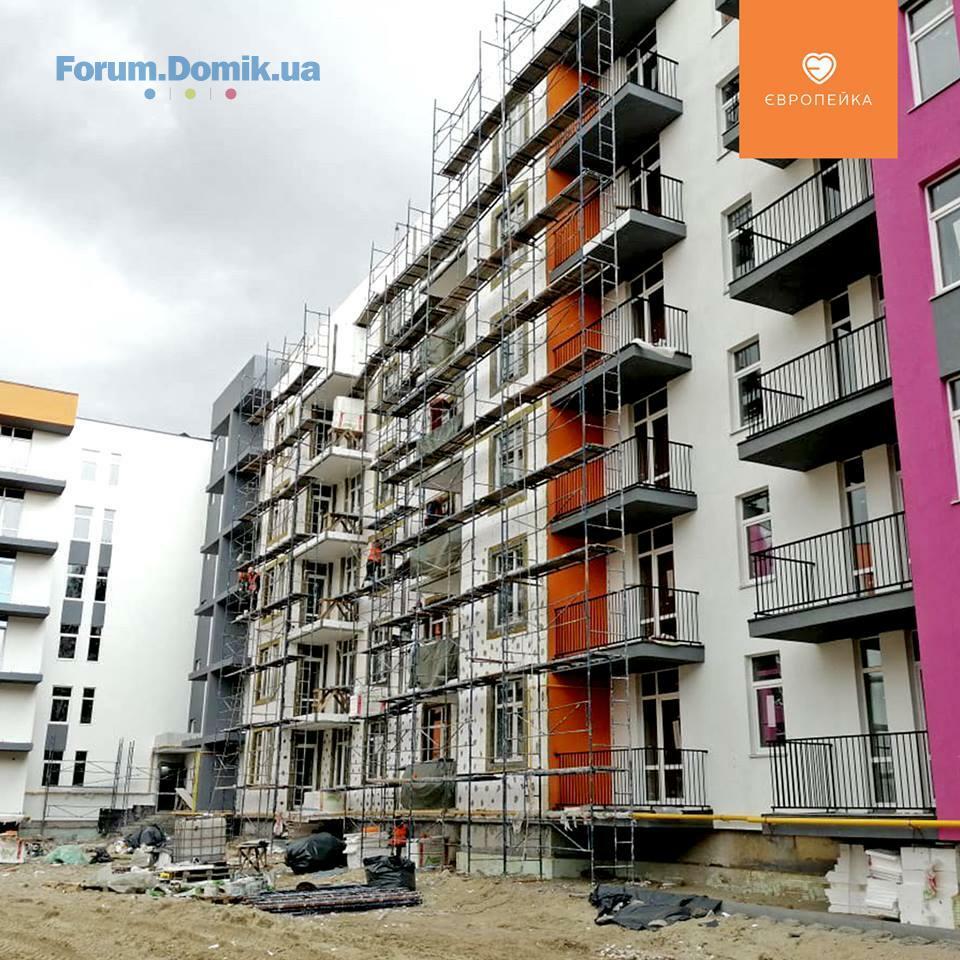

✅ Будинок 103/15
- Влаштування зовнішнього електропроводу до будинку;
- Влаштування внутрішньоквартальних мереж води каналізаціі (завершальний етап);
1 секція:
- Завершення фасадних робіт;
- Монтаж огороджень балконів;
- Виконання оздоблювальних робіт у МЗК;
- Влаштування внутрішніх газових мереж;
2 секція:
- Виконання фасадних робіт;
- Виконання оздоблювальних робіт у МЗК;
- Монтаж огороджень на балконах;
- Електромонтажні роботи - освітлення МЗК та підключення квартир;
- Влаштування внутрішніх газових мереж.
✅ Будинок 103/16
1 секція:
- Монтаж панелей перекриття 5-го поверху;
- Влаштування стін 6-го поверху;
2 секція:
- Монтаж панелей перекриття 3-го поверху;
- Влаштування стін 4-го поверху.
✅ Будинок 103/17
- Влаштування перегородок на 4 поверсі;
- Влаштування вентшахт газових котлів.
✅ Будинок 103/18
1 секція:
- Завершення 2 поверху із перекриттям
- Будівництво 3 поверху
2 секція:
- Будівництво 3 поверху із перекриттям;
- Будівництво 4 поверху;
3 секція:
- Влаштування та перекриття 3 поверху;
- Будівництво 4 поверху.
✅ Будинок 103/19
1 секція:
- Перекриття 3 поверху;
- Будівництво та перекриття 4 поверху;
2 секція:
- Завершення будівництва 3 поверху із перекриттям;
- Будівництво 4 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
09 квіт 2019 07:30
Ділимося оновленою інформацією про хід будівництва:
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконується демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
- завершено роботи із виконання фасадів вхідних груп, цього тижня планується завершити
1 секція
- завершено влаштування 2 шару рубероїду на даху.
2 секція
- тривають роботи із влаштування 2 шару рубероїду на даху
- влаштування відливів триває;
3 секція
- виконується прибирання МЗК;
- планується виконання робіт із монтажу відливів.
✅ 103/12
1 секція
- на завершальному етапі роботи із утеплення покрівлі;
- завершено бетонування машинного відділення;
- завершено роботи із виготовлення парапету.
2 секція
- на завершальному етапі роботи із влаштування міжкімнатних перегородок;
- завершено бетонування машинного відділення ;
- завершено роботи із виготовлення парапетів;
- завершено виготовлення сходових маршів до покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція
- розпочато роботи із поклейки 1 шару рубероїду на даху;
- виконуються підготовчі роботи до виконання штукатурних робіт.
2 секція
- розпочато роботи із влаштування фасаду.
✅ 103/14
- триває штукатурка стін; виконано 4 поверхи;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція
- продовжуються роботи із влаштування МЗК;
- тривають роботи із виконання фасаду.
✅ 103/17
- триває монтаж перегородок – завершено роботи на 3 поверсі.
✅ 103/18
1 секція
- на завершальному етапі перекриття 1 поверху.
2 секція
- виконано кладку стін та перекриття 2 поверху;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
3 секція
- на завершальному етапі монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
✅ 103/19
1 секція
- завершено кладку стін 3 поверху;
- триває перекриття 3 поверху.
2 секція
- завершено монтаж панелей перекриття 2 поверху;
- триває кладка стін 3 поверху.
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконується демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
- завершено роботи із виконання фасадів вхідних груп, цього тижня планується завершити
1 секція
- завершено влаштування 2 шару рубероїду на даху.
2 секція
- тривають роботи із влаштування 2 шару рубероїду на даху
- влаштування відливів триває;
3 секція
- виконується прибирання МЗК;
- планується виконання робіт із монтажу відливів.
✅ 103/12
1 секція
- на завершальному етапі роботи із утеплення покрівлі;
- завершено бетонування машинного відділення;
- завершено роботи із виготовлення парапету.
2 секція
- на завершальному етапі роботи із влаштування міжкімнатних перегородок;
- завершено бетонування машинного відділення ;
- завершено роботи із виготовлення парапетів;
- завершено виготовлення сходових маршів до покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція
- розпочато роботи із поклейки 1 шару рубероїду на даху;
- виконуються підготовчі роботи до виконання штукатурних робіт.
2 секція
- розпочато роботи із влаштування фасаду.
✅ 103/14
- триває штукатурка стін; виконано 4 поверхи;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція
- продовжуються роботи із влаштування МЗК;
- тривають роботи із виконання фасаду.
✅ 103/17
- триває монтаж перегородок – завершено роботи на 3 поверсі.
✅ 103/18
1 секція
- на завершальному етапі перекриття 1 поверху.
2 секція
- виконано кладку стін та перекриття 2 поверху;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
3 секція
- на завершальному етапі монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
✅ 103/19
1 секція
- завершено кладку стін 3 поверху;
- триває перекриття 3 поверху.
2 секція
- завершено монтаж панелей перекриття 2 поверху;
- триває кладка стін 3 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
09 квіт 2019 07:33
Ділимося оновленою інформацією про хід будівництва:
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконується демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
- завершено роботи із виконання фасадів вхідних груп, цього тижня планується завершити
1 секція
- завершено влаштування 2 шару рубероїду на даху.
2 секція
- тривають роботи із влаштування 2 шару рубероїду на даху
- влаштування відливів триває;
3 секція
- виконується прибирання МЗК;
- планується виконання робіт із монтажу відливів.
✅ 103/12
1 секція
- на завершальному етапі роботи із утеплення покрівлі;
- завершено бетонування машинного відділення;
- завершено роботи із виготовлення парапету.
2 секція
- на завершальному етапі роботи із влаштування міжкімнатних перегородок;
- завершено бетонування машинного відділення ;
- завершено роботи із виготовлення парапетів;
- завершено виготовлення сходових маршів до покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція
- розпочато роботи із поклейки 1 шару рубероїду на даху;
- виконуються підготовчі роботи до виконання штукатурних робіт.
2 секція
- розпочато роботи із влаштування фасаду.
✅ 103/14
- триває штукатурка стін; виконано 4 поверхи;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція
- продовжуються роботи із влаштування МЗК;
- тривають роботи із виконання фасаду.
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконується демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
- завершено роботи із виконання фасадів вхідних груп, цього тижня планується завершити
1 секція
- завершено влаштування 2 шару рубероїду на даху.
2 секція
- тривають роботи із влаштування 2 шару рубероїду на даху
- влаштування відливів триває;
3 секція
- виконується прибирання МЗК;
- планується виконання робіт із монтажу відливів.
✅ 103/12
1 секція
- на завершальному етапі роботи із утеплення покрівлі;
- завершено бетонування машинного відділення;
- завершено роботи із виготовлення парапету.
2 секція
- на завершальному етапі роботи із влаштування міжкімнатних перегородок;
- завершено бетонування машинного відділення ;
- завершено роботи із виготовлення парапетів;
- завершено виготовлення сходових маршів до покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція
- розпочато роботи із поклейки 1 шару рубероїду на даху;
- виконуються підготовчі роботи до виконання штукатурних робіт.
2 секція
- розпочато роботи із влаштування фасаду.
✅ 103/14
- триває штукатурка стін; виконано 4 поверхи;
- тривають фасадні роботи.
✅ 103/15
1 секція
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція
- продовжуються роботи із влаштування МЗК;
- тривають роботи із виконання фасаду.
BD Holding
BH
Представник
1 193
27 березня 2017
09 квіт 2019 07:35
Ділимося оновленою інформацією про хід будівництва:
✅ 103/17
- триває монтаж перегородок – завершено роботи на 3 поверсі.
✅ 103/18
1 секція
- на завершальному етапі перекриття 1 поверху.
2 секція
- виконано кладку стін та перекриття 2 поверху;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
3 секція
- на завершальному етапі монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
✅ 103/19
1 секція
- завершено кладку стін 3 поверху;
- триває перекриття 3 поверху.
2 секція
- завершено монтаж панелей перекриття 2 поверху;
- триває кладка стін 3 поверху.
✅ 103/17
- триває монтаж перегородок – завершено роботи на 3 поверсі.
✅ 103/18
1 секція
- на завершальному етапі перекриття 1 поверху.
2 секція
- виконано кладку стін та перекриття 2 поверху;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
3 секція
- на завершальному етапі монтаж панелей перекриття 2 поверху;
- тривають роботи із монтажу перегородок, завершено на 1 поверсі.
✅ 103/19
1 секція
- завершено кладку стін 3 поверху;
- триває перекриття 3 поверху.
2 секція
- завершено монтаж панелей перекриття 2 поверху;
- триває кладка стін 3 поверху.
Ann103-11
A
Постійний користувач
163
03 червня 2017
12 квіт 2019 05:42
Уважаемый застройщик! Вы выдали ключи инвесторам 11 дома БЕЗ документов, газа и электросчетчиков. Можно узнать, когда мы получим 1, 2 и 3, и что вы делаете для того, чтобы это получить сейчас?

Кускова
К
Гість
5
11 квітня 2019
12 квіт 2019 21:29
Добрый вечер можно реальные даты по 12 дому? И что сечяс там происходит? С реальным фото отчётом на данный момент.
BD Holding
BH
Представник
1 193
27 березня 2017
16 квіт 2019 08:17
Ділимося оновленою інформацією про хід будівництва
✅ 3 черга
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
2 секція:
- тривають роботи із влаштування 2 шару рубероїду на даху;
- завершено влаштування відливів;
3 секція
- завершено прибирання МЗК;
- розпочато виконання робіт із монтажу відливів.
✅ 103/12
триває монтаж паркану біля будинку 103/12
1 секція:
- на завершальному етапі роботи із утеплення покрівлі; цього тижня планується завершити.
2 секція:
- на завершальному етапі роботи із влаштування міжкімнатних перегородок; роботи виконуються на 6 поверсі, цього тижня планується завершити;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- розпочато роботи із виконання штукатурних робіт – виконано 1 поверх, розпочато 2.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато підготовчі роботи до поклейки 1 шару рубероїду на даху;
✅ 103/14
- на завершальному етапі штукатурка стін; цього тижня буде завершено;
- розпочато підготовчі роботи до влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 4 черга
✅ 103/16
Відновлено роботу крану
1 секція:
- триває монтаж панелей перекриття 5 поверху.
2 секція:
- розпочато монтаж плит перекриття 3 поверху;
✅ 103/17
- триває монтаж перегородок.
✅ 103/18
1 секція:
- завершено перекриття 1 поверху;
- завершено кладку стін 2 поверху.
2 секція:
- триває кладка стін 3 поверху;
- тривають роботи із монтажу перегородок. 3 секція:
- на завершальному етапі монтаж панелей перекриття 2 поверху; цього тижня плавнується завершити;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція:
- триває перекриття 3 поверху.
2 секція:
- триває кладка стін 3 поверху.
✅ 3 черга
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
2 секція:
- тривають роботи із влаштування 2 шару рубероїду на даху;
- завершено влаштування відливів;
3 секція
- завершено прибирання МЗК;
- розпочато виконання робіт із монтажу відливів.
✅ 103/12
триває монтаж паркану біля будинку 103/12
1 секція:
- на завершальному етапі роботи із утеплення покрівлі; цього тижня планується завершити.
2 секція:
- на завершальному етапі роботи із влаштування міжкімнатних перегородок; роботи виконуються на 6 поверсі, цього тижня планується завершити;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- розпочато роботи із виконання штукатурних робіт – виконано 1 поверх, розпочато 2.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато підготовчі роботи до поклейки 1 шару рубероїду на даху;
✅ 103/14
- на завершальному етапі штукатурка стін; цього тижня буде завершено;
- розпочато підготовчі роботи до влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 4 черга
✅ 103/16
Відновлено роботу крану
1 секція:
- триває монтаж панелей перекриття 5 поверху.
2 секція:
- розпочато монтаж плит перекриття 3 поверху;
✅ 103/17
- триває монтаж перегородок.
✅ 103/18
1 секція:
- завершено перекриття 1 поверху;
- завершено кладку стін 2 поверху.
2 секція:
- триває кладка стін 3 поверху;
- тривають роботи із монтажу перегородок. 3 секція:
- на завершальному етапі монтаж панелей перекриття 2 поверху; цього тижня плавнується завершити;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція:
- триває перекриття 3 поверху.
2 секція:
- триває кладка стін 3 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
16 квіт 2019 08:21
Ділимося оновленою інформацією про хід будівництва
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
2 секція:
- тривають роботи із влаштування 2 шару рубероїду на даху;
- завершено влаштування відливів;
3 секція
- завершено прибирання МЗК;
- розпочато виконання робіт із монтажу відливів.
✅ 103/12
триває монтаж паркану біля будинку 103/12
1 секція:
- на завершальному етапі роботи із утеплення покрівлі; цього тижня планується завершити.
2 секція:
- на завершальному етапі роботи із влаштування міжкімнатних перегородок; роботи виконуються на 6 поверсі, цього тижня планується завершити;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- розпочато роботи із виконання штукатурних робіт – виконано 1 поверх, розпочато 2.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато підготовчі роботи до поклейки 1 шару рубероїду на даху;
✅ 103/14
- на завершальному етапі штукатурка стін; цього тижня буде завершено;
- розпочато підготовчі роботи до влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/11
- тривають роботи із вертикального планування (благоустрій – монтаж поребриків та бордюр);
- виконано демонтаж старого та монтаж нового паркану з боку сусіднього ЖК;
2 секція:
- тривають роботи із влаштування 2 шару рубероїду на даху;
- завершено влаштування відливів;
3 секція
- завершено прибирання МЗК;
- розпочато виконання робіт із монтажу відливів.
✅ 103/12
триває монтаж паркану біля будинку 103/12
1 секція:
- на завершальному етапі роботи із утеплення покрівлі; цього тижня планується завершити.
2 секція:
- на завершальному етапі роботи із влаштування міжкімнатних перегородок; роботи виконуються на 6 поверсі, цього тижня планується завершити;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- розпочато роботи із виконання штукатурних робіт – виконано 1 поверх, розпочато 2.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато підготовчі роботи до поклейки 1 шару рубероїду на даху;
✅ 103/14
- на завершальному етапі штукатурка стін; цього тижня буде завершено;
- розпочато підготовчі роботи до влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
BD Holding
BH
Представник
1 193
27 березня 2017
16 квіт 2019 08:24
Ділимося оновленою інформацією про хід будівництва
✅ 103/16
Відновлено роботу крану
1 секція:
- триває монтаж панелей перекриття 5 поверху.
2 секція:
- розпочато монтаж плит перекриття 3 поверху;
✅ 103/17
- триває монтаж перегородок.
✅ 103/18
1 секція:
- завершено перекриття 1 поверху;
- завершено кладку стін 2 поверху.
2 секція:
- триває кладка стін 3 поверху;
- тривають роботи із монтажу перегородок. 3 секція:
- на завершальному етапі монтаж панелей перекриття 2 поверху; цього тижня плавнується завершити;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція:
- триває перекриття 3 поверху.
2 секція:
- триває кладка стін 3 поверху.
✅ 103/16
Відновлено роботу крану
1 секція:
- триває монтаж панелей перекриття 5 поверху.
2 секція:
- розпочато монтаж плит перекриття 3 поверху;
✅ 103/17
- триває монтаж перегородок.
✅ 103/18
1 секція:
- завершено перекриття 1 поверху;
- завершено кладку стін 2 поверху.
2 секція:
- триває кладка стін 3 поверху;
- тривають роботи із монтажу перегородок. 3 секція:
- на завершальному етапі монтаж панелей перекриття 2 поверху; цього тижня плавнується завершити;
- розпочато кладку стін 3 поверху;
- тривають роботи із монтажу перегородок.
✅ 103/19
1 секція:
- триває перекриття 3 поверху.
2 секція:
- триває кладка стін 3 поверху.
Domik-Inform
forum bot
11 473
03 квітня 2017
16 квіт 2019 21:26
rent7
r
Користувач
32
28 вересня 2011
17 квіт 2019 15:56
Цитата "bahtaran":Судя по скорости сдачи 11го дома, который был практически готов еще в прошлом году, мой 13й "счастливый" дом будет сдаваться ни разу ни летом этого года, а не раньше весны след года. Хотела купить еще одну квартиру, а теперь, пожалуй, повременю
Очень интересный формат выдачи ключей )
А вода в доме есть?
BD Holding
BH
Представник
1 193
27 березня 2017
22 квіт 2019 13:17
✅ 103/11
Тривають роботи із благоустрою.
2 секція:
- на завершальному етапі роботи із влаштування 2 шару рубероїду на даху; цього тижня буде завершено.
3 секція:
- на завершальному етапі виконання робіт із монтажу відливів.
✅ 103/12
Завершено монтаж паркану біля будинку
1 секція:
- на завершальному етапі роботи із утеплення покрівлі.
2 секція:
- завершено роботи із влаштування міжкімнатних перегородок;
- розпочато роботи із утеплення покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- тривають роботи із виконання штукатурних робіт – виконано 2 поверх, розпочато 3.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато роботи із виконання штукатурних робіт.
✅ 103/14
- завершено штукатурка стін;
- розпочато роботи із влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/16
2 секція:
- завершено монтаж плит перекриття 3 поверху;
- завершено виконання армопоясу.
✅ 103/17
- триває монтаж перегородок, роботи виконуються на 4 поверсі.
✅ 103/18
1 секція:
- на завершальному етапі перекриття 2 поверху;
2 секція:
- триває кладка стін 3 поверху;
3 секція:
- завершено монтаж панелей перекриття 2 поверху;
- тривають роботи із влаштування стін 3 поверху.
✅ 103/19
1 секція:
- завершено перекриття 3 поверху
2 секція:
- триває кладка стін 3 поверху.
Тривають роботи із благоустрою.
2 секція:
- на завершальному етапі роботи із влаштування 2 шару рубероїду на даху; цього тижня буде завершено.
3 секція:
- на завершальному етапі виконання робіт із монтажу відливів.
✅ 103/12
Завершено монтаж паркану біля будинку
1 секція:
- на завершальному етапі роботи із утеплення покрівлі.
2 секція:
- завершено роботи із влаштування міжкімнатних перегородок;
- розпочато роботи із утеплення покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- тривають роботи із виконання штукатурних робіт – виконано 2 поверх, розпочато 3.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато роботи із виконання штукатурних робіт.
✅ 103/14
- завершено штукатурка стін;
- розпочато роботи із влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
✅ 103/16
2 секція:
- завершено монтаж плит перекриття 3 поверху;
- завершено виконання армопоясу.
✅ 103/17
- триває монтаж перегородок, роботи виконуються на 4 поверсі.
✅ 103/18
1 секція:
- на завершальному етапі перекриття 2 поверху;
2 секція:
- триває кладка стін 3 поверху;
3 секція:
- завершено монтаж панелей перекриття 2 поверху;
- тривають роботи із влаштування стін 3 поверху.
✅ 103/19
1 секція:
- завершено перекриття 3 поверху
2 секція:
- триває кладка стін 3 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
22 квіт 2019 13:19
✅ 103/11
Тривають роботи із благоустрою.
2 секція:
- на завершальному етапі роботи із влаштування 2 шару рубероїду на даху; цього тижня буде завершено.
3 секція:
- на завершальному етапі виконання робіт із монтажу відливів.
✅ 103/12
Завершено монтаж паркану біля будинку
1 секція:
- на завершальному етапі роботи із утеплення покрівлі.
2 секція:
- завершено роботи із влаштування міжкімнатних перегородок;
- розпочато роботи із утеплення покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- тривають роботи із виконання штукатурних робіт – виконано 2 поверх, розпочато 3.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато роботи із виконання штукатурних робіт.
✅ 103/14
- завершено штукатурка стін;
- розпочато роботи із влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
Тривають роботи із благоустрою.
2 секція:
- на завершальному етапі роботи із влаштування 2 шару рубероїду на даху; цього тижня буде завершено.
3 секція:
- на завершальному етапі виконання робіт із монтажу відливів.
✅ 103/12
Завершено монтаж паркану біля будинку
1 секція:
- на завершальному етапі роботи із утеплення покрівлі.
2 секція:
- завершено роботи із влаштування міжкімнатних перегородок;
- розпочато роботи із утеплення покрівлі;
- тривають роботи із монтажу вікон.
✅ 103/13
1 секція:
- тривають роботи із поклейки 1 шару рубероїду на даху;
- тривають роботи із виконання штукатурних робіт – виконано 2 поверх, розпочато 3.
2 секція:
- тривають роботи із влаштування фасаду;
- розпочато роботи із виконання штукатурних робіт.
✅ 103/14
- завершено штукатурка стін;
- розпочато роботи із влаштування сантехніки;
- тривають фасадні роботи.
✅ 103/15
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК.
2 секція:
- продовжуються роботи із влаштування МЗК.
- тривають роботи із виконання фасаду.
BD Holding
BH
Представник
1 193
27 березня 2017
22 квіт 2019 13:22
✅ 103/16
2 секція:
- завершено монтаж плит перекриття 3 поверху;
- завершено виконання армопоясу.
✅ 103/17
- триває монтаж перегородок, роботи виконуються на 4 поверсі.
✅ 103/18
1 секція:
- на завершальному етапі перекриття 2 поверху;
2 секція:
- триває кладка стін 3 поверху;
3 секція:
- завершено монтаж панелей перекриття 2 поверху;
- тривають роботи із влаштування стін 3 поверху.
✅ 103/19
1 секція:
- завершено перекриття 3 поверху
2 секція:
- триває кладка стін 3 поверху.
2 секція:
- завершено монтаж плит перекриття 3 поверху;
- завершено виконання армопоясу.
✅ 103/17
- триває монтаж перегородок, роботи виконуються на 4 поверсі.
✅ 103/18
1 секція:
- на завершальному етапі перекриття 2 поверху;
2 секція:
- триває кладка стін 3 поверху;
3 секція:
- завершено монтаж панелей перекриття 2 поверху;
- тривають роботи із влаштування стін 3 поверху.
✅ 103/19
1 секція:
- завершено перекриття 3 поверху
2 секція:
- триває кладка стін 3 поверху.
б4 6этаж
б6
Постійний користувач
128
31 березня 2017
23 квіт 2019 20:09
Здравствуйте, подскажите,интересует есть ли квартиры с документами от застройщика в сданных домах маленькая однокомнатная до 30м кв и какая стоимость?
Domik-Inform
forum bot
11 473
03 квітня 2017
24 квіт 2019 08:33
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1106.023 809
- ЖК Great | РіЕЛ, IB Alliance | Київ, Дніпровська набережна06.02741
- ЖК Паркове місто | KAN Development, UDP | Київ, вул. Вишгородська, 4505.02511
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5405.02498
- ЖК Вудсторія | буд 1,5,6 | ДБК-Житлобуд, Perfect Group | Київ, вул. Поліська, 405.02578
- Сітіхауси PROMisto | PROdevelopment | Бровари, с.Перемога, вул. Хмельницького, 305.025
- ЖК | Київ, вул. Краківська 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2704.02485
- ЖК Райдужний | Київ, вул. Кибальчича, 2 | Київміськбуд03.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Чи варто зараз купувати нерухомість?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Як можна прочистити або покращити вентиляцію в квартирі?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Підлога на кухні - ламінат або плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
