Подати оголошення

ЖК Европейка | BD Holding | Софиевская Борщаговка, ул. Соборная, 103

ЗабудовникBD Holding
Здача ЖК2016 - 2022 р.
Планування
від 25 000 Грн/м²
Карточка Домік
Індекс надійності
-24з 220
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 255.
32/13%
20/8%
57/22%
63/25%
83/33%
1. . .552554. . .580
28 лют 2019 12:12
Цитата "Олена1991":

Абсолютно ніякої реакції зі сторони забудовника, не те щоб допомоги! Хоч я писала їм на пошту лист-прохання в "BD_Holding", пояснювала вкотре ситуацію і що у мене маленьке дитя! Але ніякої віддповіді! :???: 8-() :oh:


Доброго дня. Повідомте, будь ласка, ваш контактний номер для зв'язку, у вашому листі не було цієї інформації. Дякуємо
28 лют 2019 13:25
Номер телефону повідомила. Дуже надіюсь на конкретну і своєчасну допомогу! Усім небайдужим та слідкуючим за нашою ситуацією - дякую! Я ОБОВ"ЯЗКОВО розповім про результати. :hi: 8-) :yes:
01 бер 2019 10:59
Что слышно про вазврат деклараций по 11-12 домам? 11 вроде практически готов к введению но механизм не понятен. Застройщик утверждает что 28.12.18 выиграли суд в котором ДАБИ обязуют возобновить декларации, но ришення никто не демонстрирует. Кто в теме? Планирую купить по переуступке в 11 но стремно как-то.
01 бер 2019 15:00
Доброго дня. Рішення є, документи у ДАБІ
01 бер 2019 18:45
Цитата "roofer_vip":
Что слышно про вазврат деклараций по 11-12 домам? 11 вроде практически готов к введению но механизм не понятен. Застройщик утверждает что 28.12.18 выиграли суд в котором ДАБИ обязуют возобновить декларации, но ришення никто не демонстрирует. Кто в теме? Планирую купить по переуступке в 11 но стремно как-то.

Я тоже пытался выяснить вопрос с деклорацией, но только узнал, что есть криминальное дело по выделению участка под строительство и онулированая деклорация. Это всё. Пока с покупкой квартиры в этом ЖК повременю. Может что то прояснится.
02 бер 2019 20:41
Питання до БД холдінгу
Добрий вечір! Коли будуть ключі інвесторам 3 частини 11 будинку? Цікавить конкретна дата, бо весна і треба планувати ремонтні роботи. Набридло жити в арендованій квартирі.
03 бер 2019 13:54
Цитата "Барило Андрей Викторович":

Я тоже пытался выяснить вопрос с деклорацией, но только узнал, что есть криминальное дело по выделению участка под строительство и онулированая деклорация. Это всё. Пока с покупкой квартиры в этом ЖК повременю. Может что то прояснится.

"Деклорация" не "онулирована", никакого криминального дела по земле нет, соседние застройщики распространяют сплетни. Выясняйте у юристов, а не сплетни собирайте.
03 бер 2019 15:54
По поводу криминального дела,возможно.А деклараций на 11-12 дом в ДАБИ нет.Или у Вас другой источник?
04 бер 2019 06:14
Цитата "roofer_vip":
По поводу криминального дела,возможно.А деклараций на 11-12 дом в ДАБИ нет.Или у Вас другой источник?

Есть решение суда восстановить декларации, но тут его никто выкладывать не будет. Подождите пару недель, декларации должны появиться на сайте Даби, гос конторы не очень быстро работают.
04 бер 2019 11:58
Цитата "mariyka-":
Питання до БД холдінгу
Добрий вечір! Коли будуть ключі інвесторам 3 частини 11 будинку? Цікавить конкретна дата, бо весна і треба планувати ремонтні роботи. Набридло жити в арендованій квартирі.

Доброго дня. Цього місяця.
04 бер 2019 13:15
Здравствуйте!
Когда планируется выдача ключей 13го дома? Я уже год отфутболиваю рабочих по ремонту, конкретизируйте пожалуйста. Или по 13му дому тоже есть проблемы с документами?
04 бер 2019 13:16
А что по 13му дому?
05 бер 2019 08:54

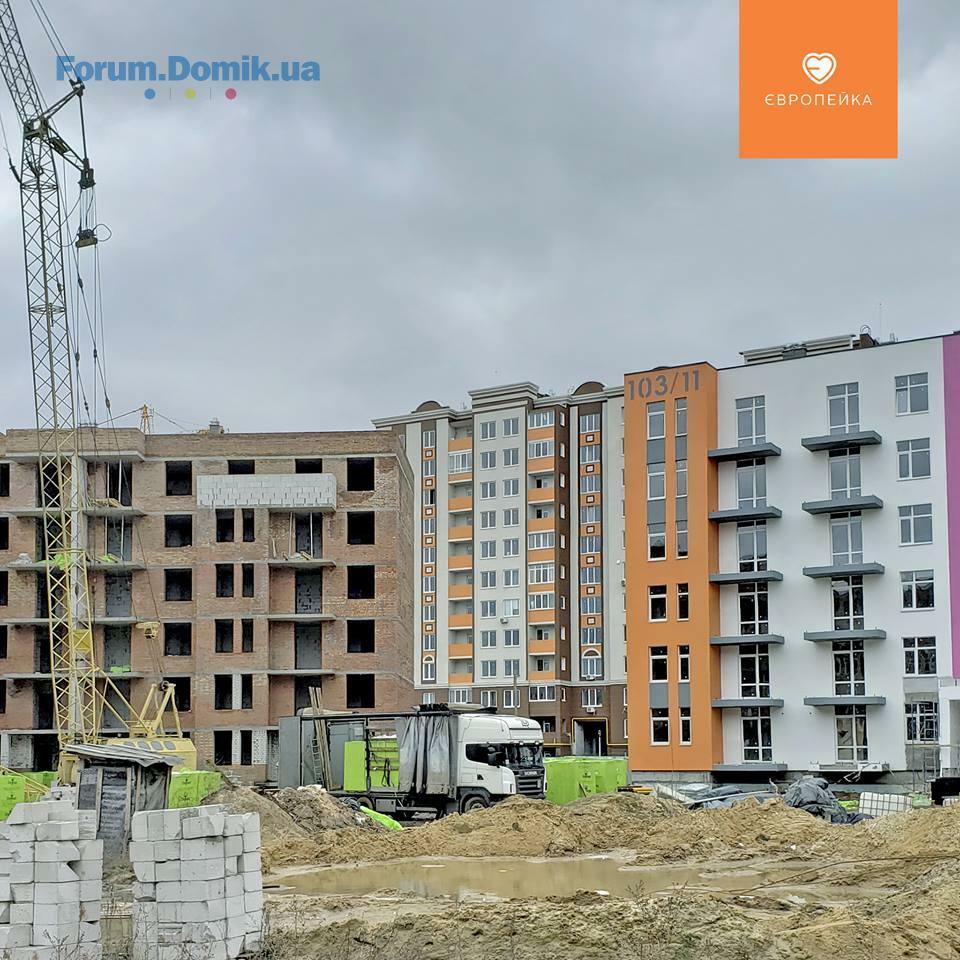

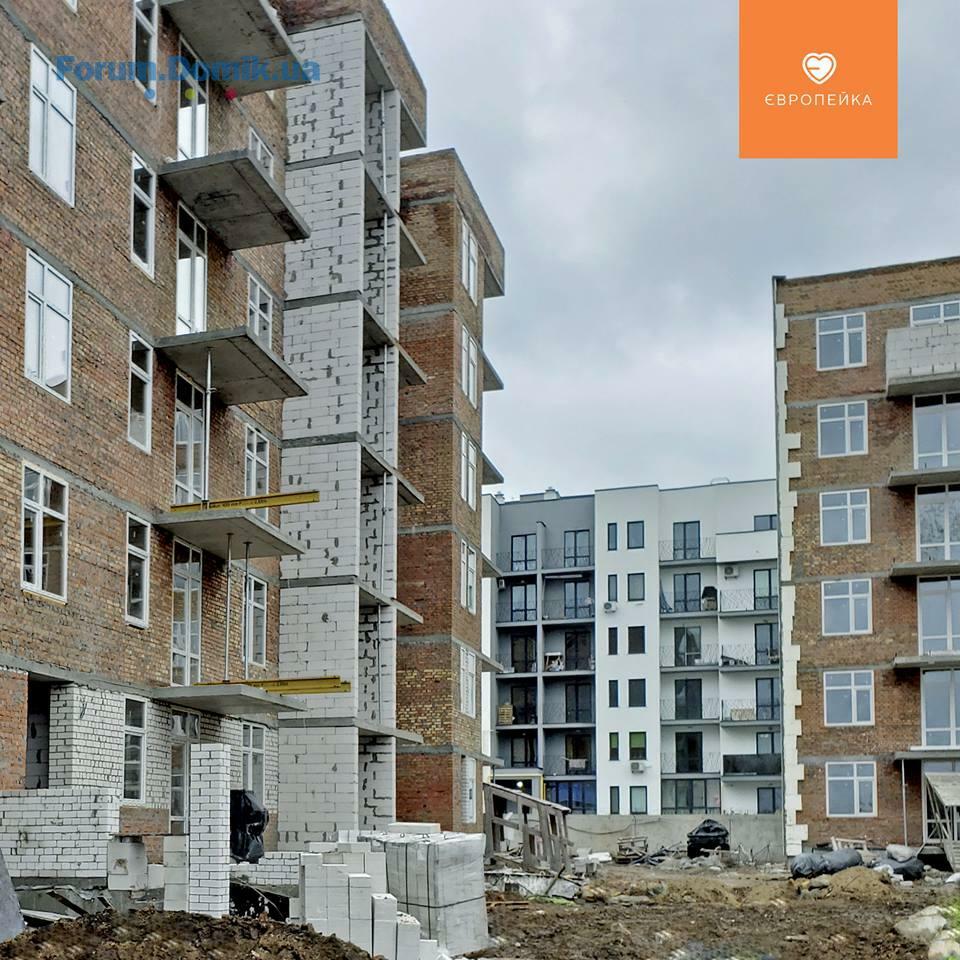

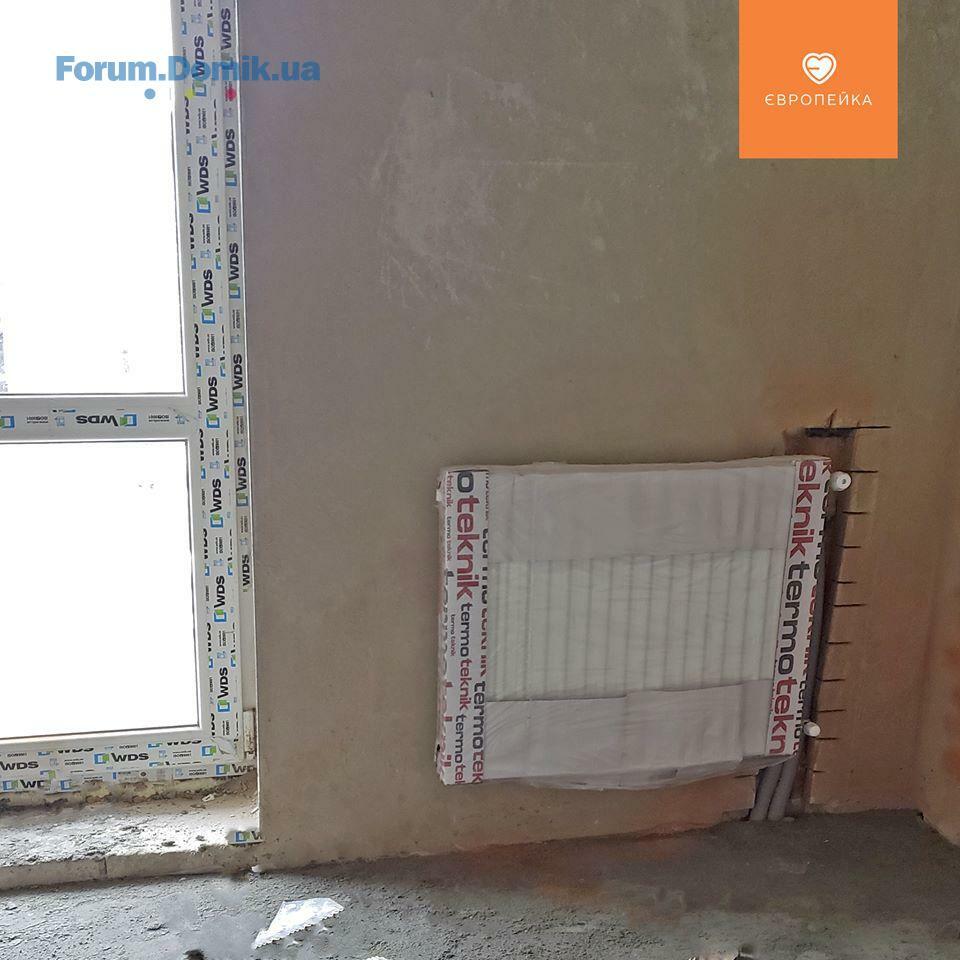

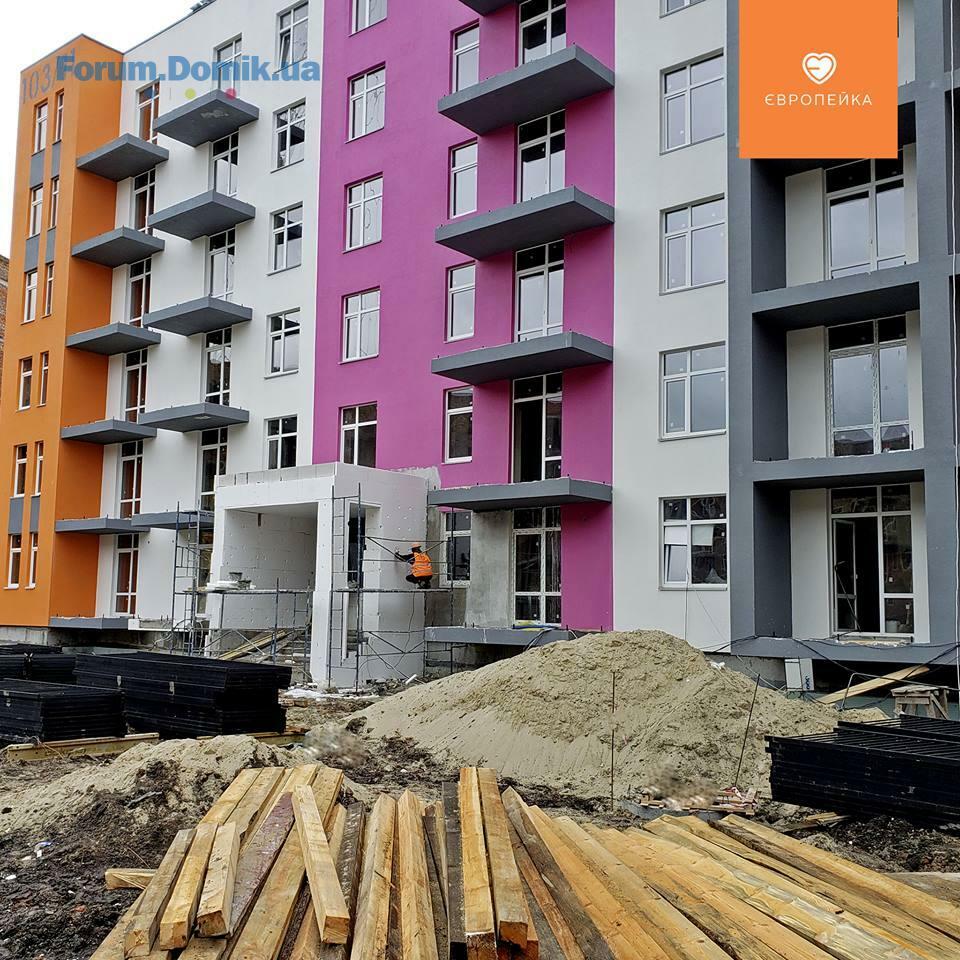

Ділимося оновленою інформацією про хід будівництва

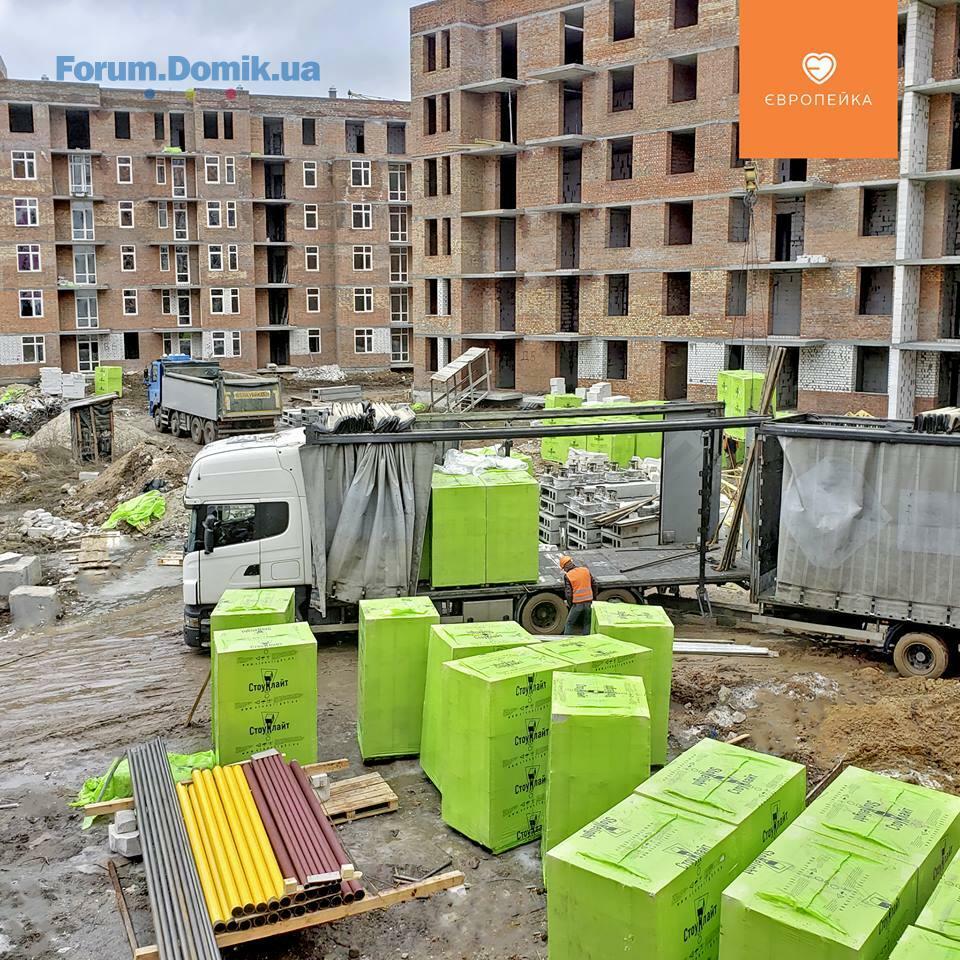

✅ 3 черга

☑️ 103/11

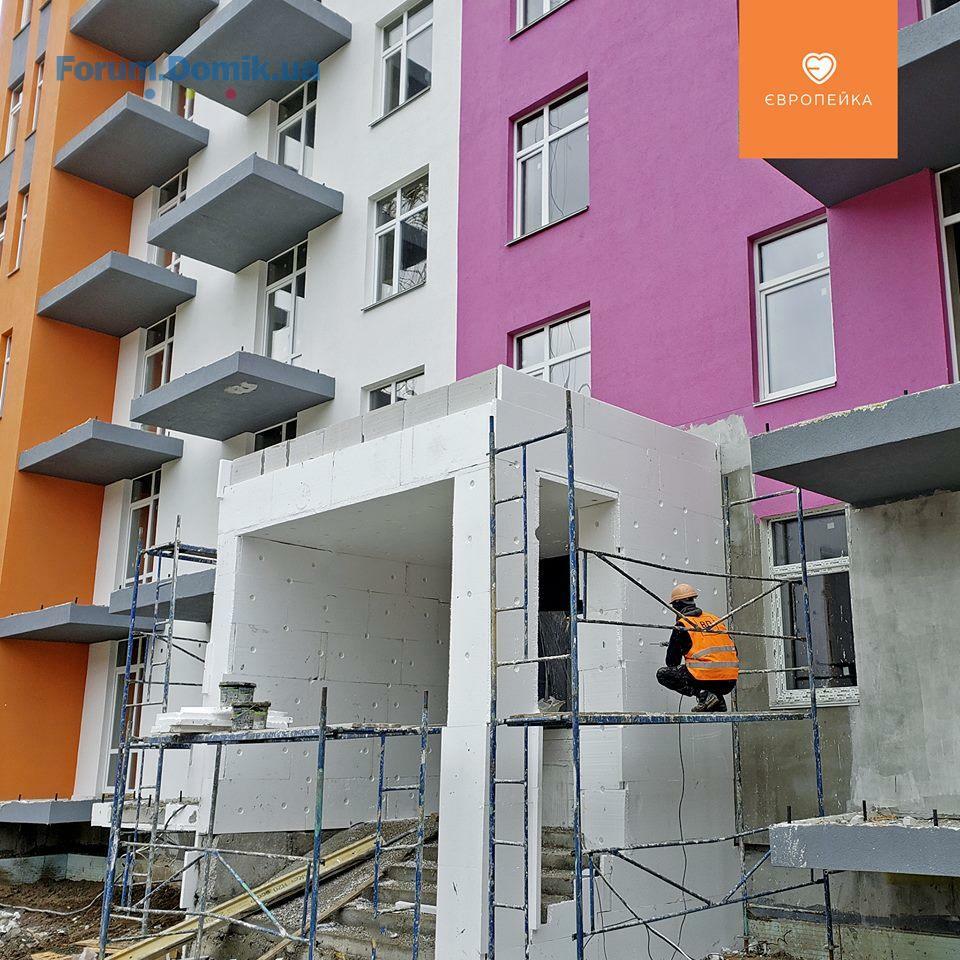

Цього тижня розпочнцться фасадні роботи та підготовка до влаштування благоустрою.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- завершено прибирання у МЗК;
- триває монтаж газових котлів.
3 секція
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж.

☑️ 103/12
1 секція

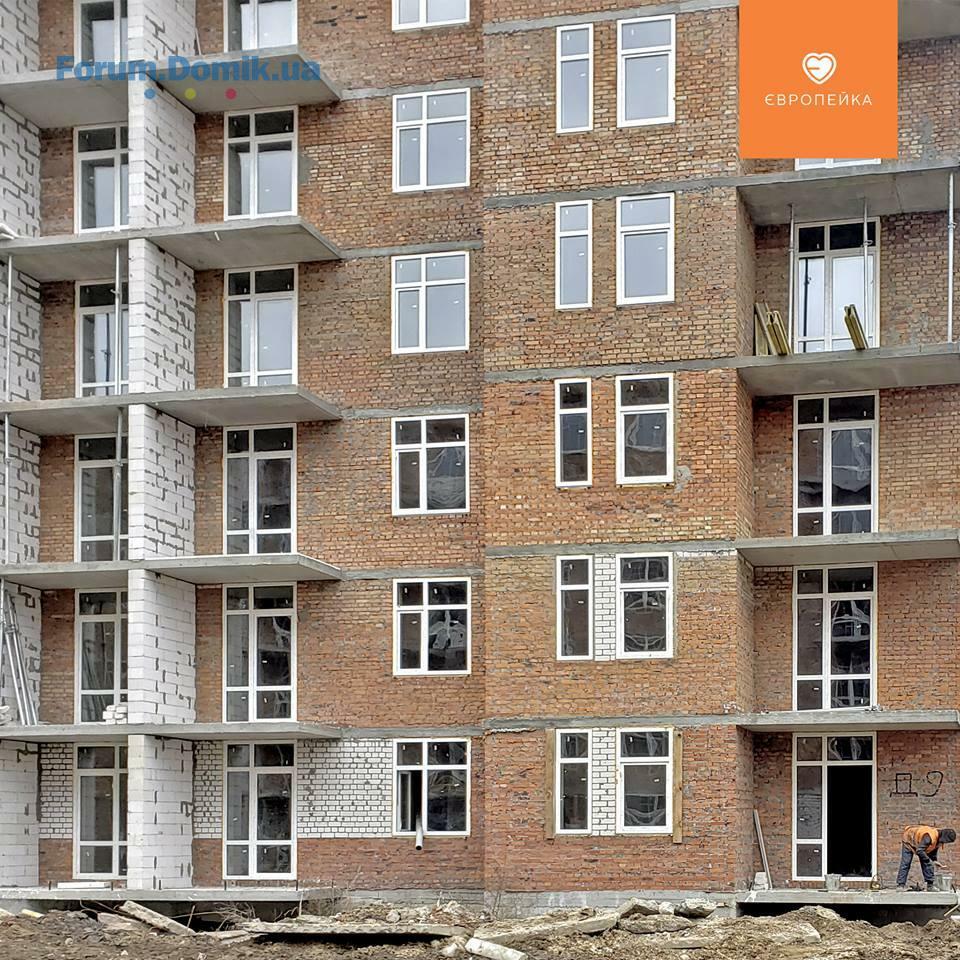

- на завершальному етапі роботи із влаштування міжкімнатних перегородок – виконується 6 поверх.
- виконуються роботи на даху – утеплання та влаштування стяжки.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок – виконується 4 поверх.
- цього тижня планується розпочати роботи із влаштування сходових маршів з 4 по 6 поверхи.

☑️ 103/13
З наступного тижня планується розпочати електромонтажні роботи
1 секція
-планується завершити монтаж вікон.
2 секція
-планується завершити виконання перестінок

☑️ 103/14
-на завершальному етапі електромонтажні роботи –виконуються на 6 поверсі.

☑️ 103/15
- у процесі виготовлення квартирні двері.

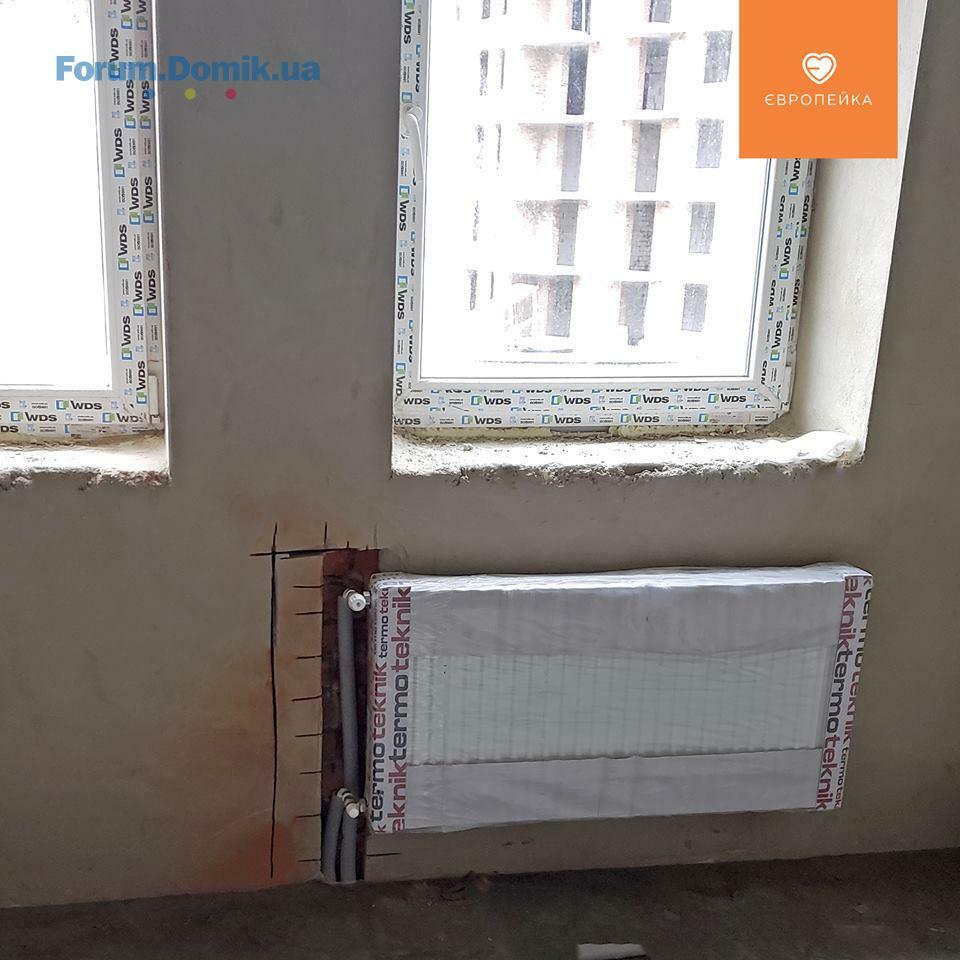

- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1) а також тривають роботи із монтажу радіаторів;
1 секція

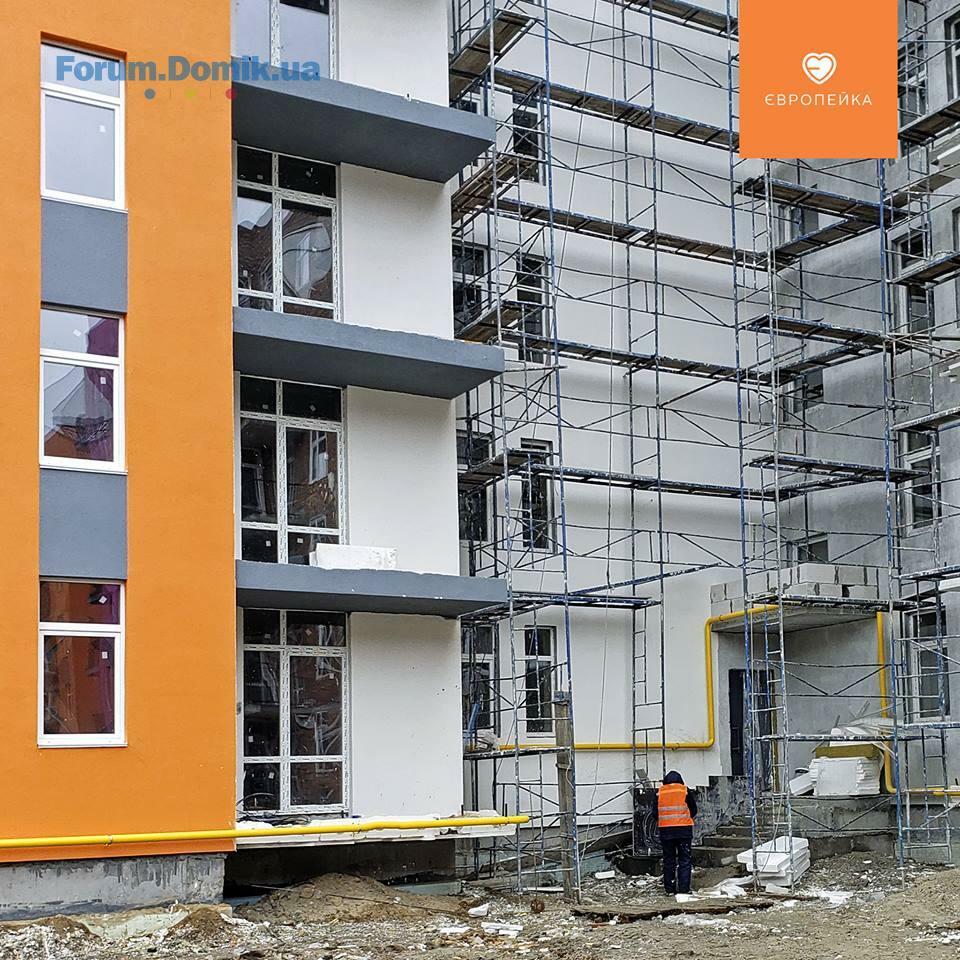

- тривають роботи із влаштування стяжки.

✅ 4 черга

☑️ 103/16
2 секція

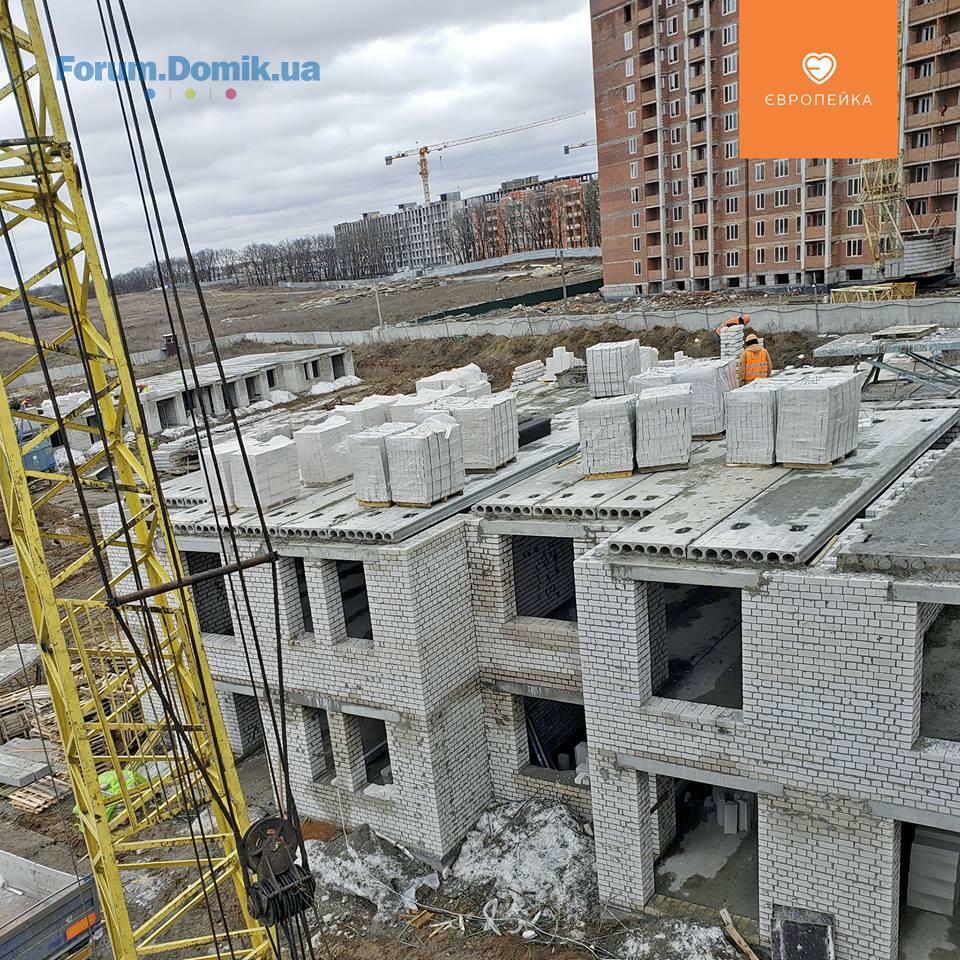

- триває монтаж панелей перекриття 2 поверху;

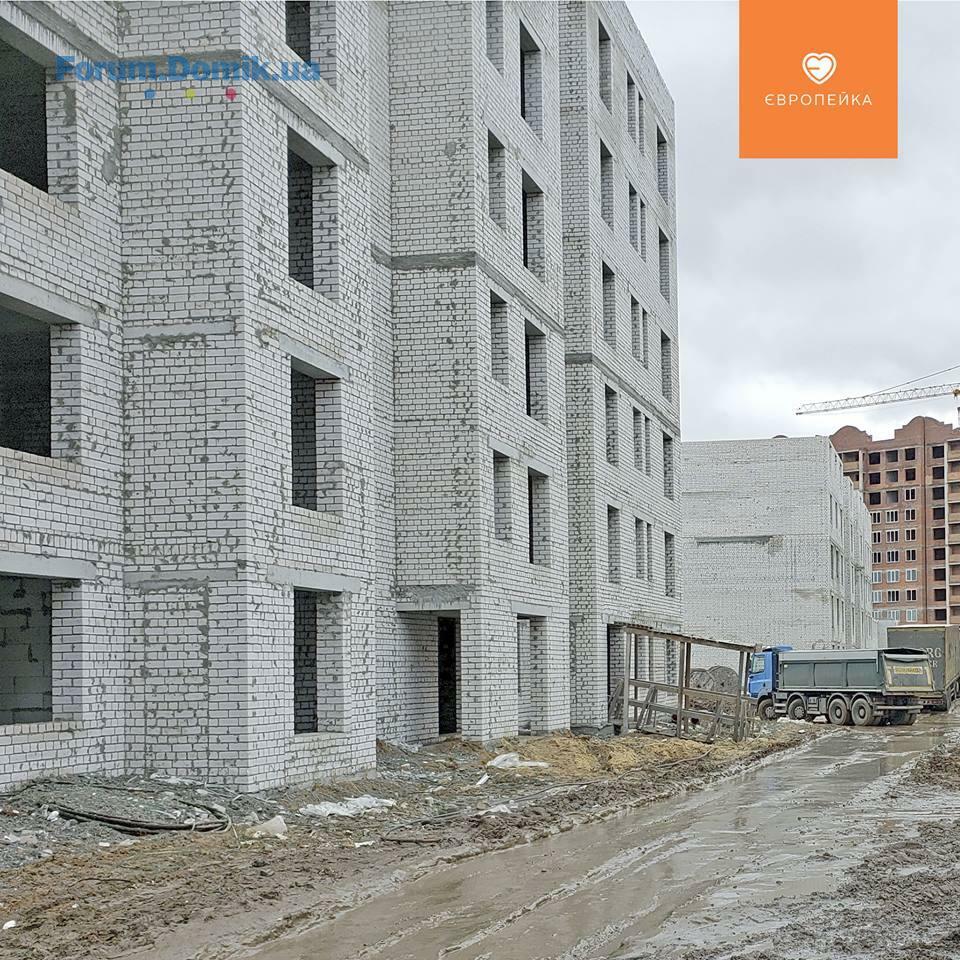

- розпочато мурування стін 3 поверху
- триває монтаж перегородок.

☑️ 103/17
- триває монтаж перегородок - на 1 поверсі завершується, розпочато на 2.

☑️ 103/18
1секція
-на завершальному етапі монтаж панелей перекриття цокольного поверху.
2 секція
- триває кладка стін 2 поверху.
3 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху.

☑️ 103/19
- триває кладка стін 2 поверху на обох секціях.
1 секція
- розпочато виготовлення перегородок на 1 поверсі.
2 секція
розпочато виготовлення перегородок на 1 поверсі.
05 бер 2019 08:56
Ділимося оновленою інформацією про хід будівництва

☑️ 103/11
Цього тижня розпочнцться фасадні роботи та підготовка до влаштування благоустрою.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- завершено прибирання у МЗК;
- триває монтаж газових котлів.
3 секція
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж.

☑️ 103/12
1 секція
- на завершальному етапі роботи із влаштування міжкімнатних перегородок – виконується 6 поверх.
- виконуються роботи на даху – утеплання та влаштування стяжки.
2 секція
- тривають роботи із влаштування міжкімнатних перегородок – виконується 4 поверх.
- цього тижня планується розпочати роботи із влаштування сходових маршів з 4 по 6 поверхи.

☑️ 103/13
З наступного тижня планується розпочати електромонтажні роботи
1 секція
-планується завершити монтаж вікон.
2 секція
-планується завершити виконання перестінок

☑️ 103/14
-на завершальному етапі електромонтажні роботи –виконуються на 6 поверсі.

☑️ 103/15
- у процесі виготовлення квартирні двері.
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1) а також тривають роботи із монтажу радіаторів;
1 секція
- тривають роботи із влаштування стяжки.
05 бер 2019 08:57
Ділимося оновленою інформацією про хід будівництва

☑️ 103/16
2 секція
- триває монтаж панелей перекриття 2 поверху;
- розпочато мурування стін 3 поверху
- триває монтаж перегородок.

☑️ 103/17
- триває монтаж перегородок - на 1 поверсі завершується, розпочато на 2.

☑️ 103/18
1секція
-на завершальному етапі монтаж панелей перекриття цокольного поверху.
2 секція
- триває кладка стін 2 поверху.
3 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху.

☑️ 103/19
- триває кладка стін 2 поверху на обох секціях.
1 секція
- розпочато виготовлення перегородок на 1 поверсі.
2 секція
розпочато виготовлення перегородок на 1 поверсі.
05 бер 2019 12:06
Цитата "bahtaran":
Здравствуйте!
Когда планируется выдача ключей 13го дома? Я уже год отфутболиваю рабочих по ремонту, конкретизируйте пожалуйста. Или по 13му дому тоже есть проблемы с документами?

Доброго дня. Ні, жодних проблем немає. Ключі на кінець 2 кв. 2019 року. Конкретніше зможемо повідомити ближче до цього терміну. Дякуємо.
05 бер 2019 17:43
А 15 дом когда сдача? Есть конкретная дата?
05 бер 2019 23:03
Обзор от Domik.ua в котором упоминается ЖК "Европейка":
Квартальная застройка: четыре примера жилых комплексов в Киеве и пригороде
06 бер 2019 07:41
Цитата "BD_Holding":

Доброго дня. Ні, жодних проблем немає. Ключі на кінець 2 кв. 2019 року. Конкретніше зможемо повідомити ближче до цього терміну. Дякуємо.

З вашими темпами робіт - це не реально! Мені здається що у фразі "кінець 2кв. 2019" помилково дописали "2кв." 11 будинок із такого самого стану як 13 будинок до здачі за РІК добудували.
06 бер 2019 13:16
Цитата "Roksan1":
А 15 дом когда сдача? Есть конкретная дата?

Доброго дня. 103/15 1 кв. 2019 р.
