ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Забудовник | BD Holding |
| Здача ЖК | 2016 - 2022 р. |
| Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
BD Holding
BH
Представник
1 193
27 березня 2017
25 вер 2018 09:04
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК.
2 секція
- тривають роботи зі штукатурки, завершуються роботи на 3 поверсі та розпочинатимуться на 4;
- на завершальному етапі роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- продовжуються роботи із поклейки рубероїду на покрівлі.
3 секція
- на завершальному етапі роботи із влаштування 2 вхідної групи, залишилося виконати козирок;
- на завершальному етапі електромонтажні роботи - на 3 поверсі завершено, виконуються на 4 та 5 поверхах;
- на завершальному етапі роботи із монтажу вікон (залишилося виконати монтаж 5 вікон).
103/12
1 секція
розпочато встановлення вентканалів.
2 секція
- завершено роботи із влаштування вхідної групи.
103/13
2 секція
- розпочато монтаж вікон.
103/14
- завершено роботи із влаштування перегородок на 6 поверсі;
- цього тижня планується розпочати монтаж вікон
103/15
1 секція
- завершено роботи із монтажу вікон
- на завершальному етапі штукатурка парапетів 95%;
- розпочато роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін - на 2 поверсі завершено, тривають роботи на 3.
4 черга
Будинок 16
- триває мурування стін 3 поверху.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК.
2 секція
- тривають роботи зі штукатурки, завершуються роботи на 3 поверсі та розпочинатимуться на 4;
- на завершальному етапі роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- продовжуються роботи із поклейки рубероїду на покрівлі.
3 секція
- на завершальному етапі роботи із влаштування 2 вхідної групи, залишилося виконати козирок;
- на завершальному етапі електромонтажні роботи - на 3 поверсі завершено, виконуються на 4 та 5 поверхах;
- на завершальному етапі роботи із монтажу вікон (залишилося виконати монтаж 5 вікон).
103/12
1 секція
розпочато встановлення вентканалів.
2 секція
- завершено роботи із влаштування вхідної групи.
103/13
2 секція
- розпочато монтаж вікон.
103/14
- завершено роботи із влаштування перегородок на 6 поверсі;
- цього тижня планується розпочати монтаж вікон
103/15
1 секція
- завершено роботи із монтажу вікон
- на завершальному етапі штукатурка парапетів 95%;
- розпочато роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін - на 2 поверсі завершено, тривають роботи на 3.
4 черга
Будинок 16
- триває мурування стін 3 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
25 вер 2018 09:35
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК.
2 секція
- тривають роботи зі штукатурки, завершуються роботи на 3 поверсі та розпочинатимуться на 4;
- на завершальному етапі роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- продовжуються роботи із поклейки рубероїду на покрівлі.
3 секція
- на завершальному етапі роботи із влаштування 2 вхідної групи, залишилося виконати козирок;
- на завершальному етапі електромонтажні роботи - на 3 поверсі завершено, виконуються на 4 та 5 поверхах;
- на завершальному етапі роботи із монтажу вікон (залишилося виконати монтаж 5 вікон).
103/12
1 секція
розпочато встановлення вентканалів.
2 секція
- завершено роботи із влаштування вхідної групи.
103/13
2 секція
- розпочато монтаж вікон.
103/14
- завершено роботи із влаштування перегородок на 6 поверсі;
- цього тижня планується розпочати монтаж вікон
103/15
1 секція
- завершено роботи із монтажу вікон
- на завершальному етапі штукатурка парапетів 95%;
- розпочато роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін - на 2 поверсі завершено, тривають роботи на 3.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК.
2 секція
- тривають роботи зі штукатурки, завершуються роботи на 3 поверсі та розпочинатимуться на 4;
- на завершальному етапі роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- продовжуються роботи із поклейки рубероїду на покрівлі.
3 секція
- на завершальному етапі роботи із влаштування 2 вхідної групи, залишилося виконати козирок;
- на завершальному етапі електромонтажні роботи - на 3 поверсі завершено, виконуються на 4 та 5 поверхах;
- на завершальному етапі роботи із монтажу вікон (залишилося виконати монтаж 5 вікон).
103/12
1 секція
розпочато встановлення вентканалів.
2 секція
- завершено роботи із влаштування вхідної групи.
103/13
2 секція
- розпочато монтаж вікон.
103/14
- завершено роботи із влаштування перегородок на 6 поверсі;
- цього тижня планується розпочати монтаж вікон
103/15
1 секція
- завершено роботи із монтажу вікон
- на завершальному етапі штукатурка парапетів 95%;
- розпочато роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін - на 2 поверсі завершено, тривають роботи на 3.
BD Holding
BH
Представник
1 193
27 березня 2017
25 вер 2018 09:38
Доброго дня.
Будинок 16
- триває мурування стін 3 поверху.
Будинок 16
- триває мурування стін 3 поверху.
Katerina89
K
Новачок
9
25 вересня 2018
25 вер 2018 13:11
Цитата "petr_o":Подскажите, пожалуйста, когда ЖК реально подключат к центральному водоснабжению?
В чем у Вас трудности?
На каком этапе сейчас данный вопрос?
Спасибо!
они не ответят на все эти вопросы, скорее всего сами не знают на них ответ

нужно писать коллективное письмо! потому что вопросов больше, чем ответов, а качество не только квартиры, но и всего ЖК оставляет желать лучшего

tatti.k
Новачок
17
29 серпня 2018
26 вер 2018 09:43
Цитата "Katerina89":
они не ответят на все эти вопросы, скорее всего сами не знают на них ответ
нужно писать коллективное письмо! потому что вопросов больше, чем ответов, а качество не только квартиры, но и всего ЖК оставляет желать лучшего
А у вас в каком доме квартира? И каким образом вы лично обращались к застройщику? Вступайте в инициативную группу и будут вам все ответы на все вопросы от застройщика
KirillUltras
Новачок
20
05 липня 2017
26 вер 2018 10:25
Цитата "Katerina89":
они не ответят на все эти вопросы, скорее всего сами не знают на них ответ
нужно писать коллективное письмо! потому что вопросов больше, чем ответов, а качество не только квартиры, но и всего ЖК оставляет желать лучшего
А Вы были в других ЖК, если были то во многих ли, чтобы делать какие то выводы? Цена за квадратный метр говорит о том что это эконом вариант и при покупке должны это понимать. Во многих ЖК цена куда выше, но отличий практически нет.
mariyka-
m
Новачок
14
13 червня 2018
26 вер 2018 16:39
В 13-му будинку почали ставити вікна.
Ballboa
B
Користувач
94
22 квітня 2018
28 вер 2018 08:16
Цитата "BD_Holding":Доброго дня.
Будинок 16
- триває мурування стін 3 поверху.
Вы вообще читаете, что пишут Вам люди? Давайте как-то с инвесторами общаться более адекватно. Раз попросили фото, то можно поднять 5 точку, пойти и сделать 2-3 нормальных фотографий дома. Когда приходишь инвестировать, так хоть до раны прикладывай менеджеров в отделе продаж. А как отчитаться о работе, так Вы болт ложите на просьбы.
7Алексей7
Гість
2
23 вересня 2018
28 вер 2018 17:04
Три неділі назад був недостроєний другий поверх!
Domik-Inform
forum bot
11 473
03 квітня 2017
28 вер 2018 21:13
Скидка на квартиры в ЖК «Европейка»: подробности
Скидка 5%. Цена квадратного метра стартует от 10 915 гривен, при условии 100% оплаты.
Скидка 5%. Цена квадратного метра стартует от 10 915 гривен, при условии 100% оплаты.
Ballboa
B
Користувач
94
22 квітня 2018
01 жовт 2018 06:56
Цитата "7Алексей7":Три неділі назад був недостроєний другий поверх!

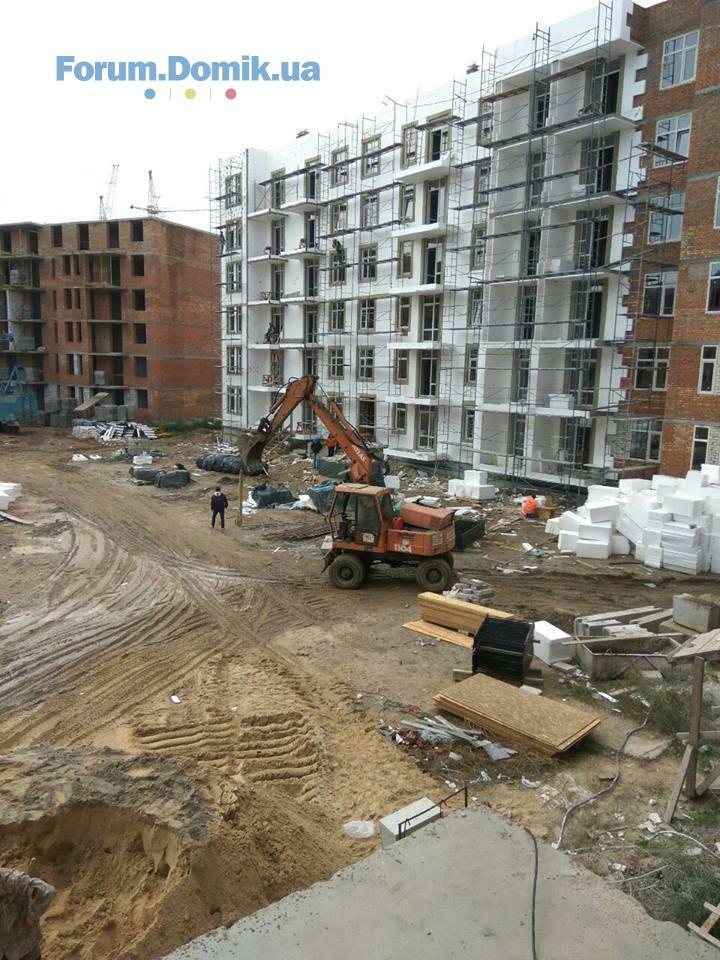

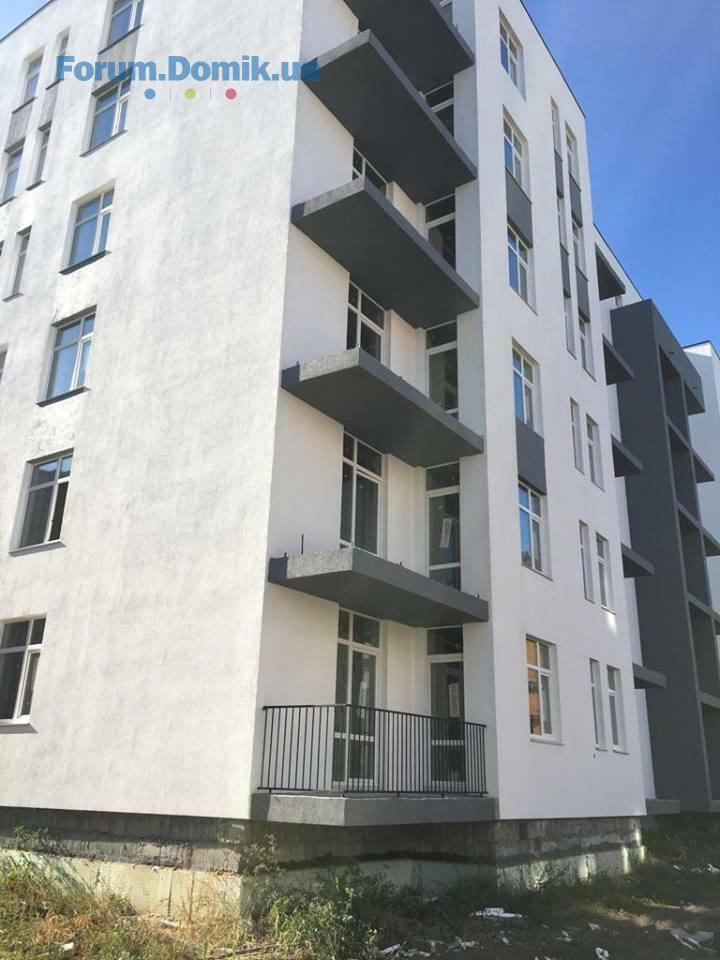

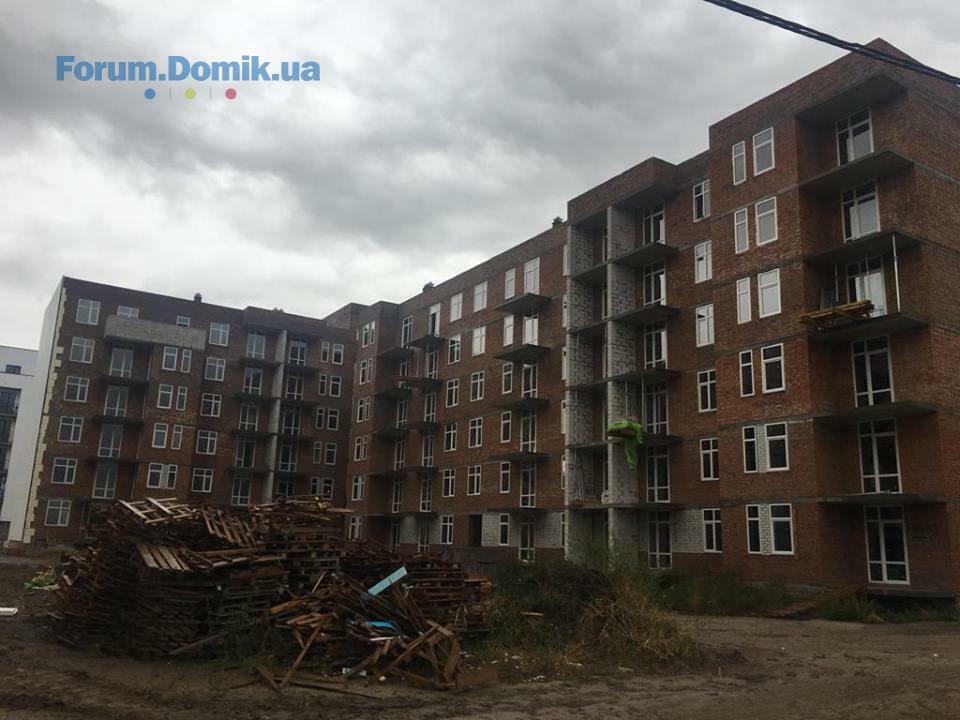

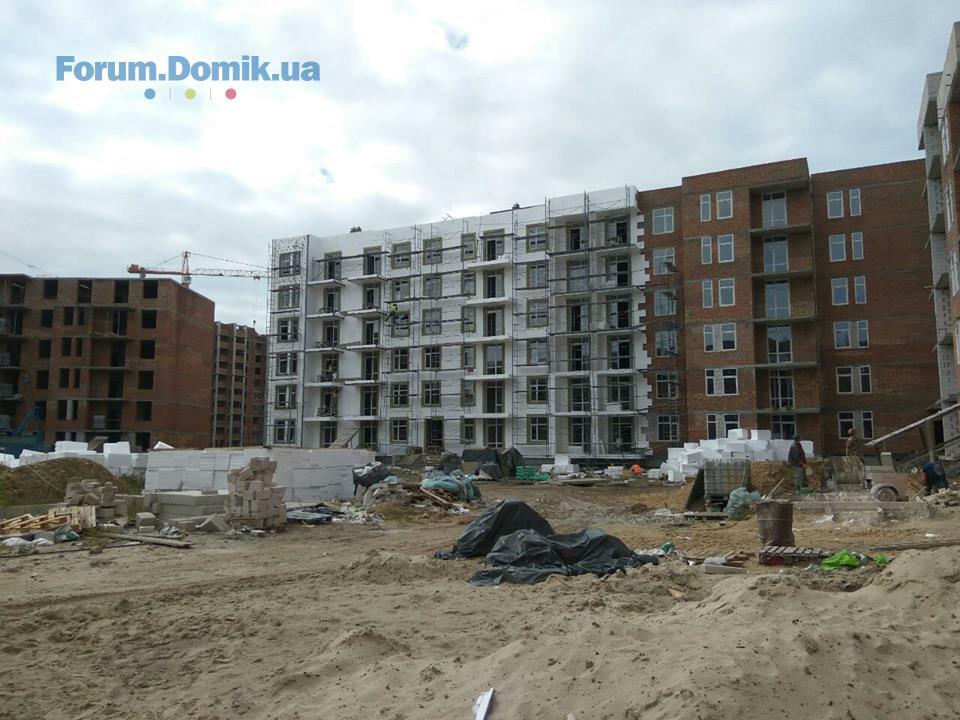

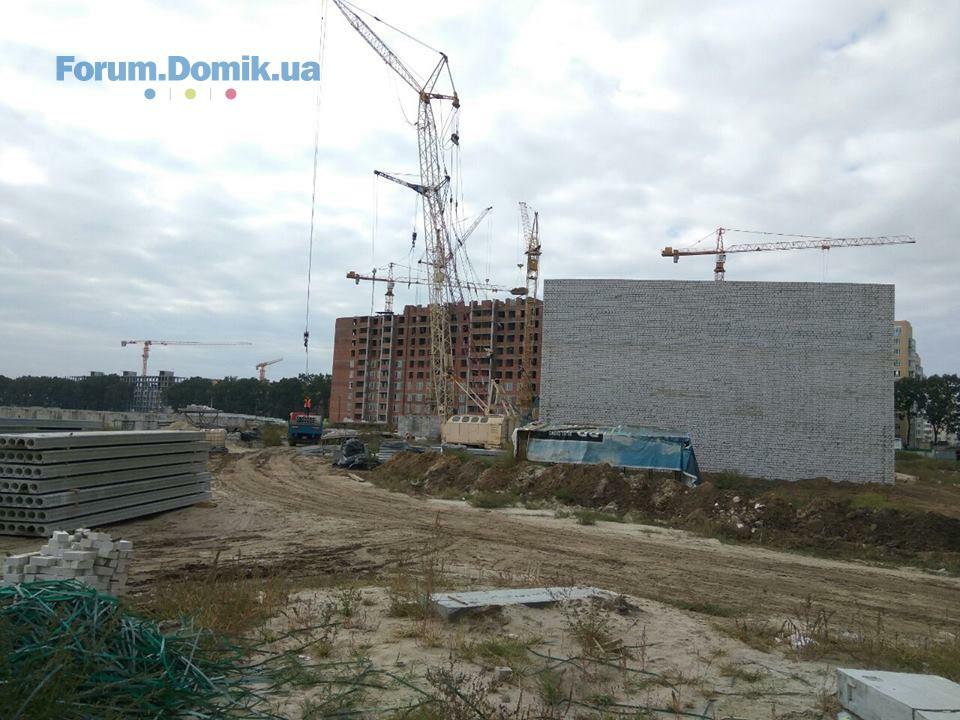

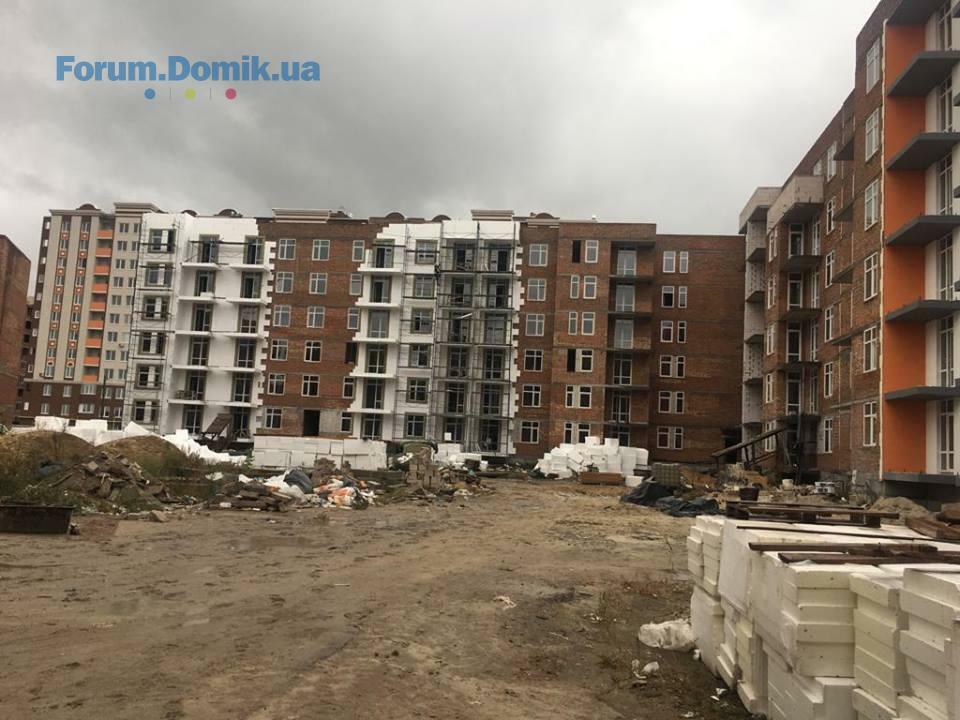

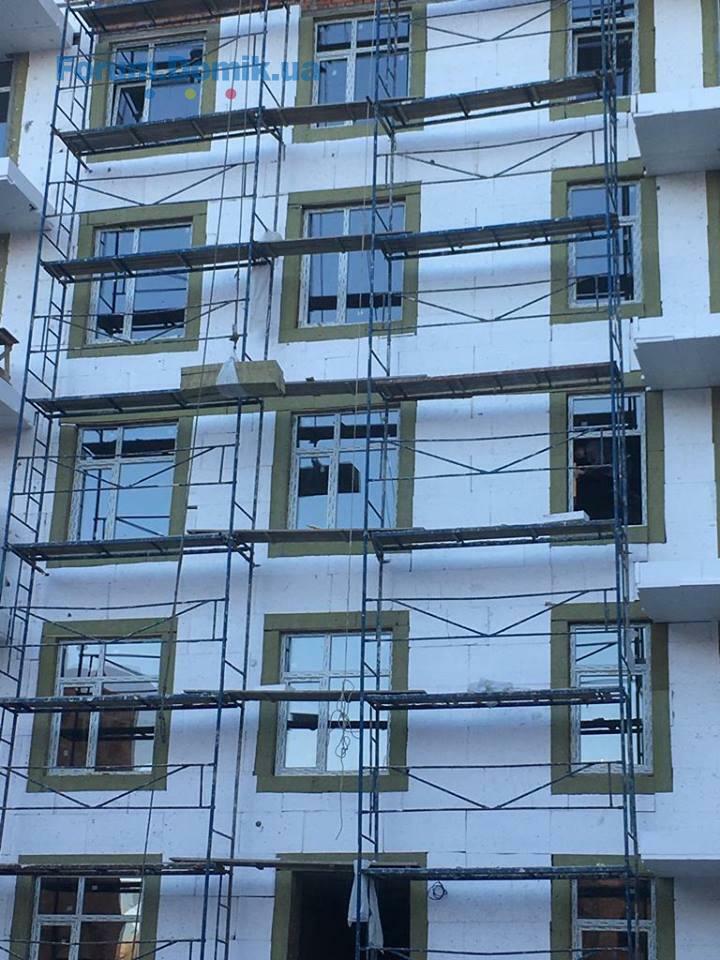

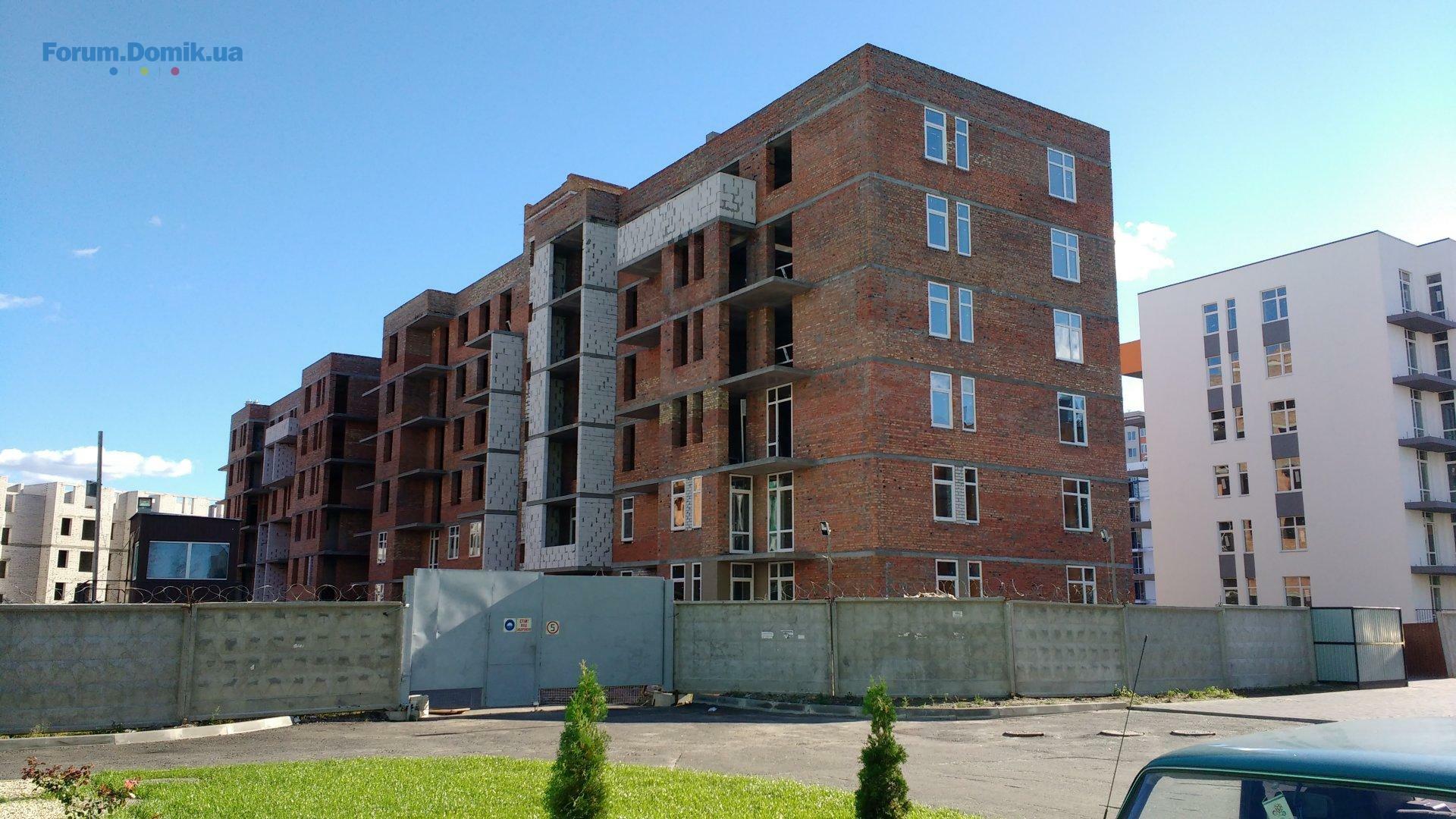

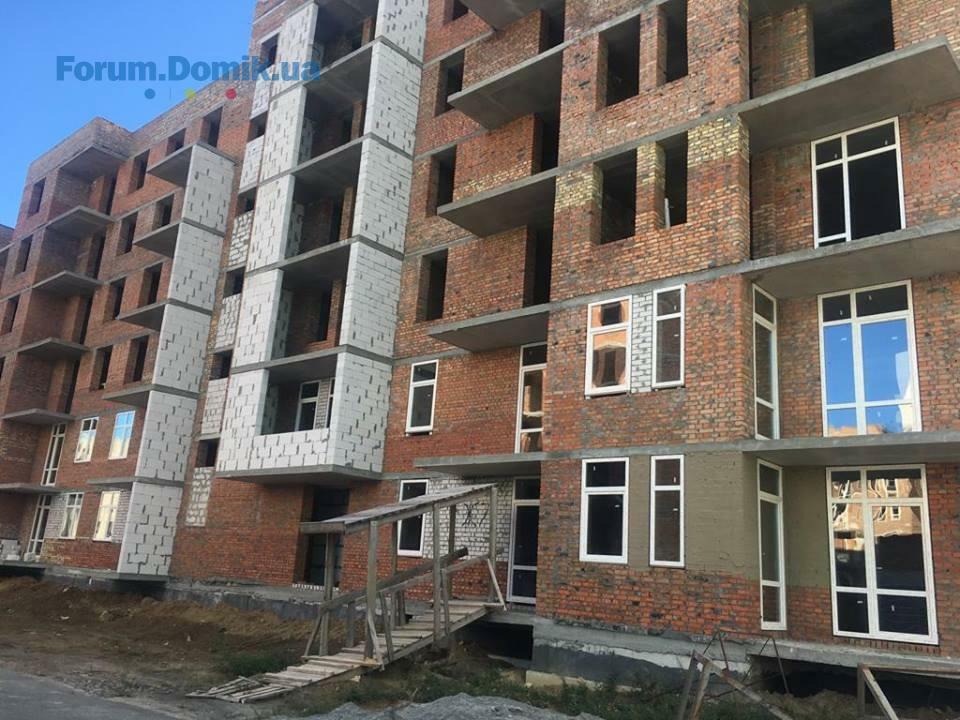

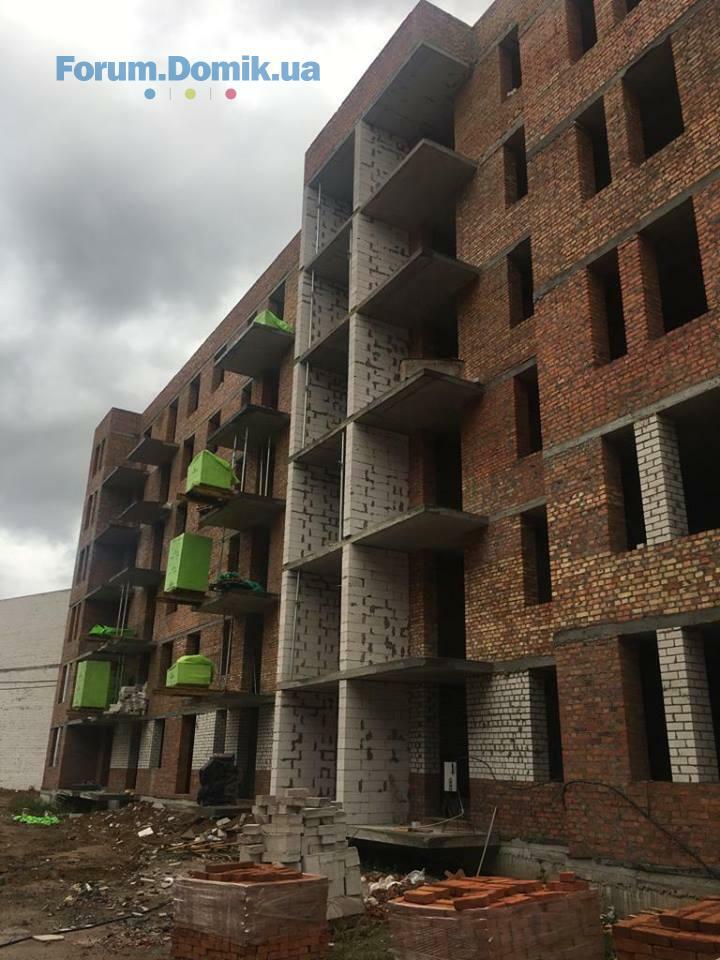

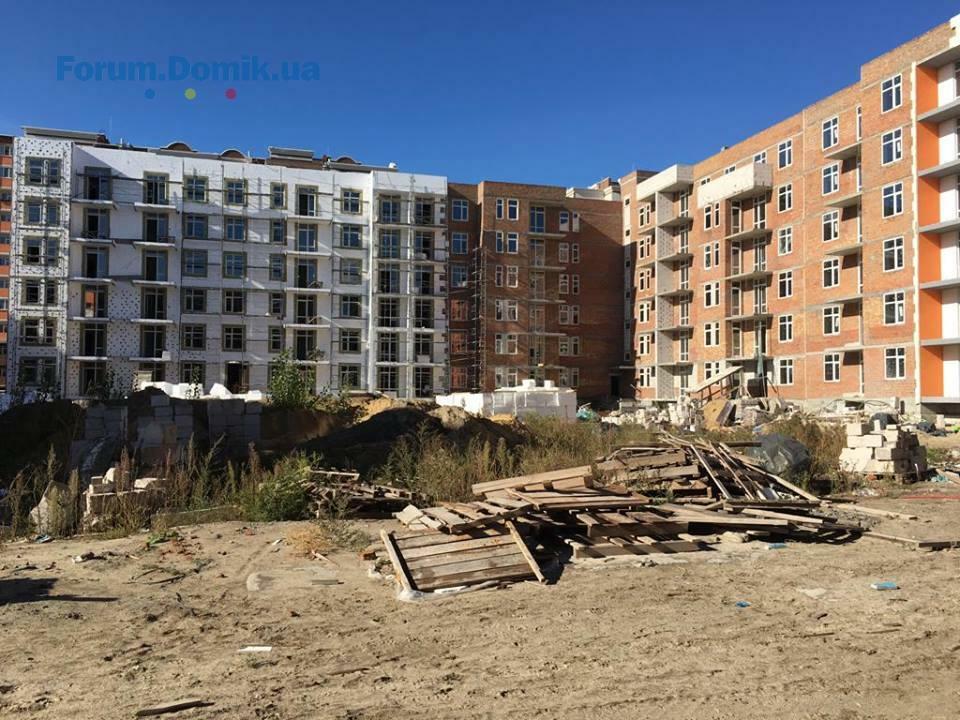

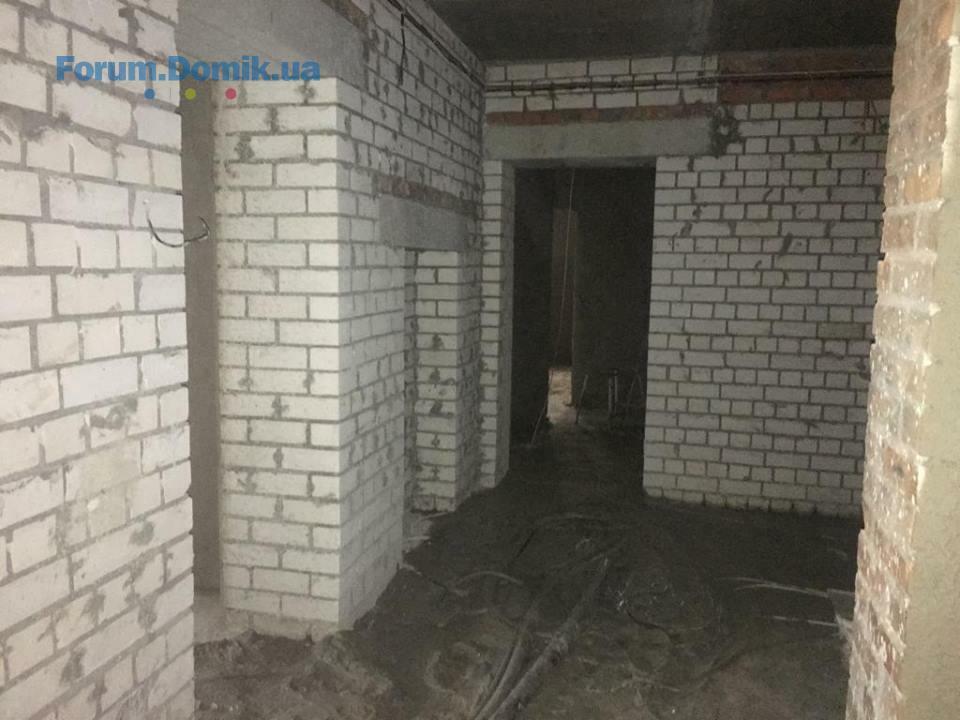

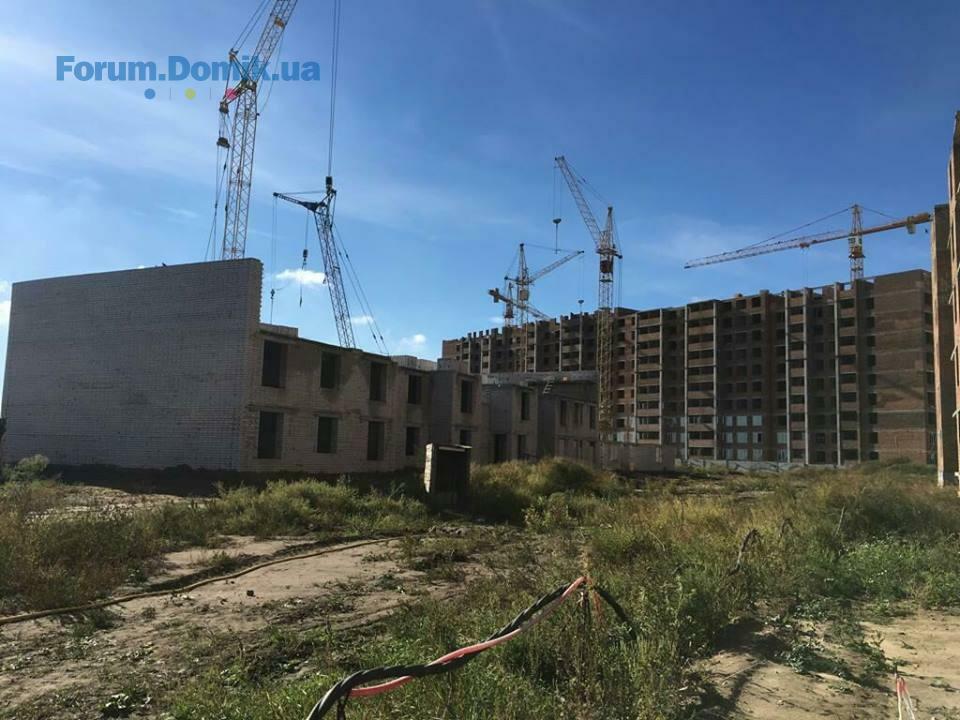

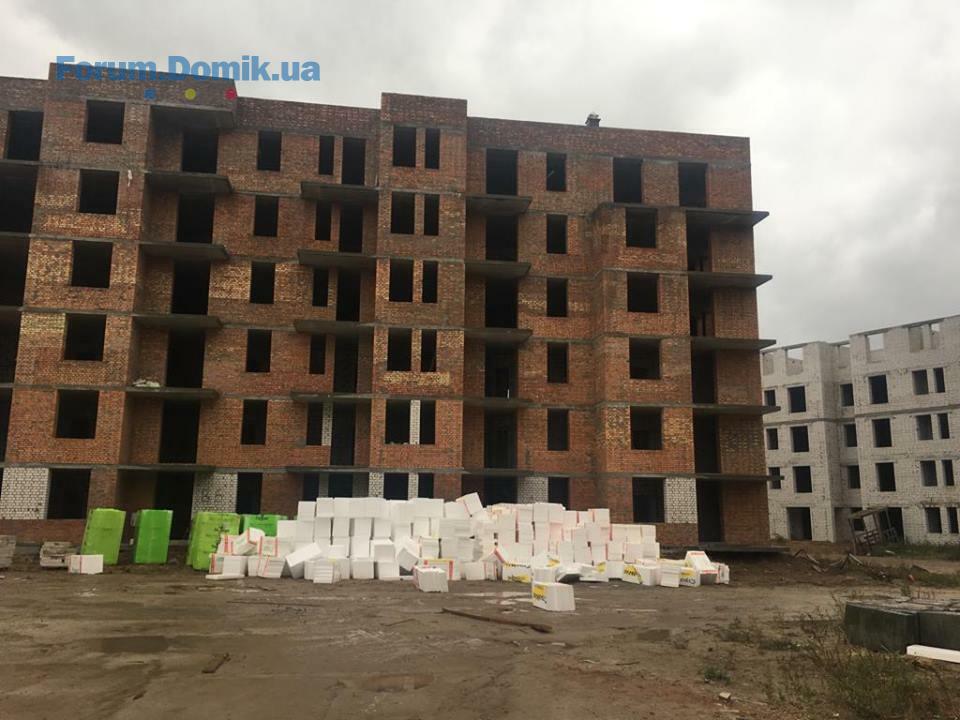

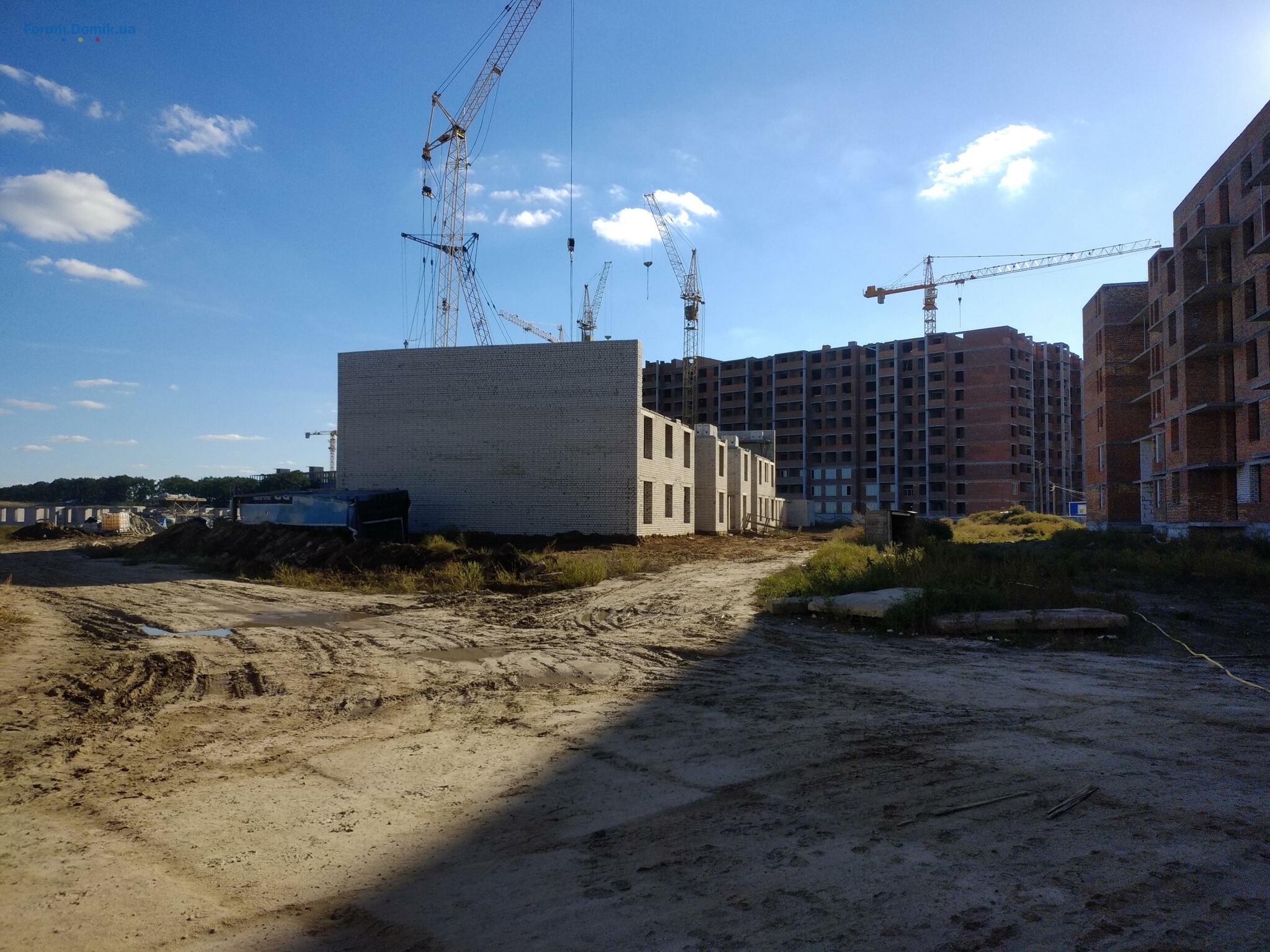

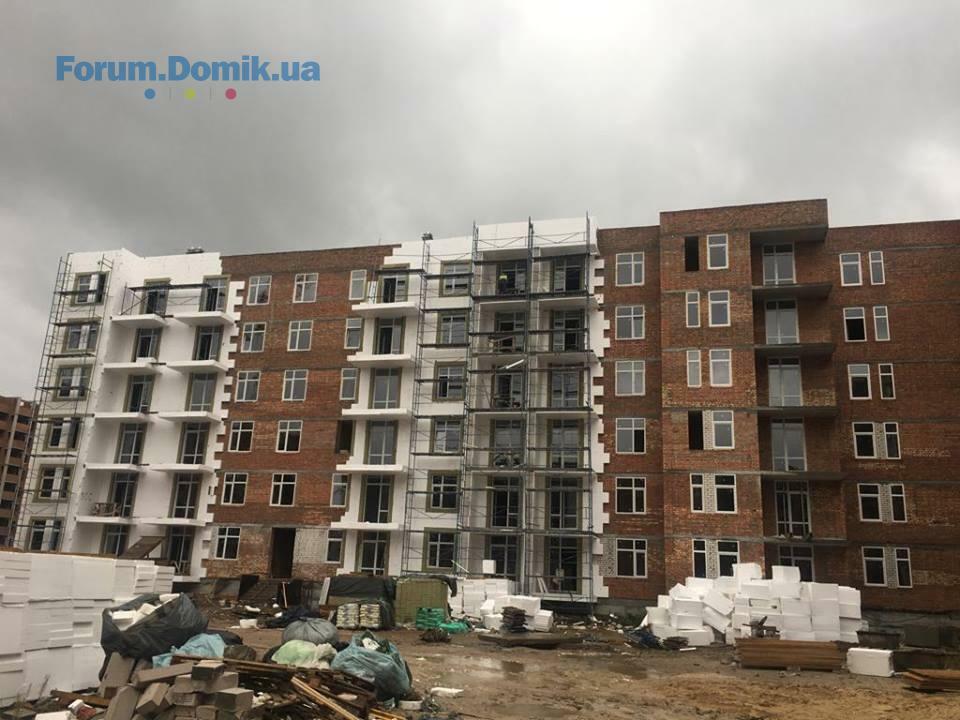

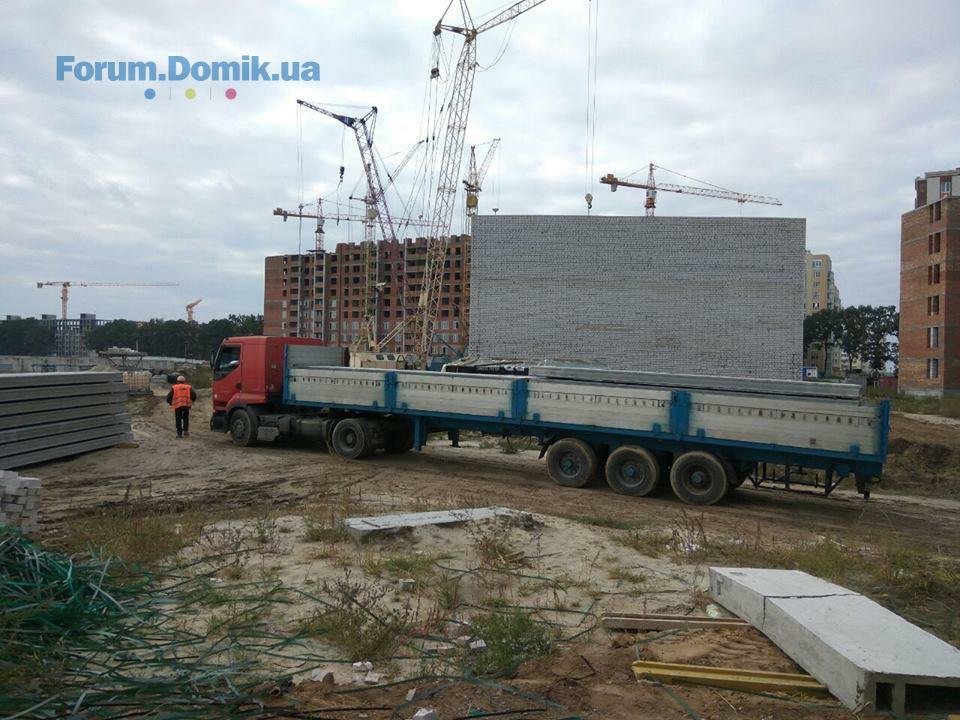

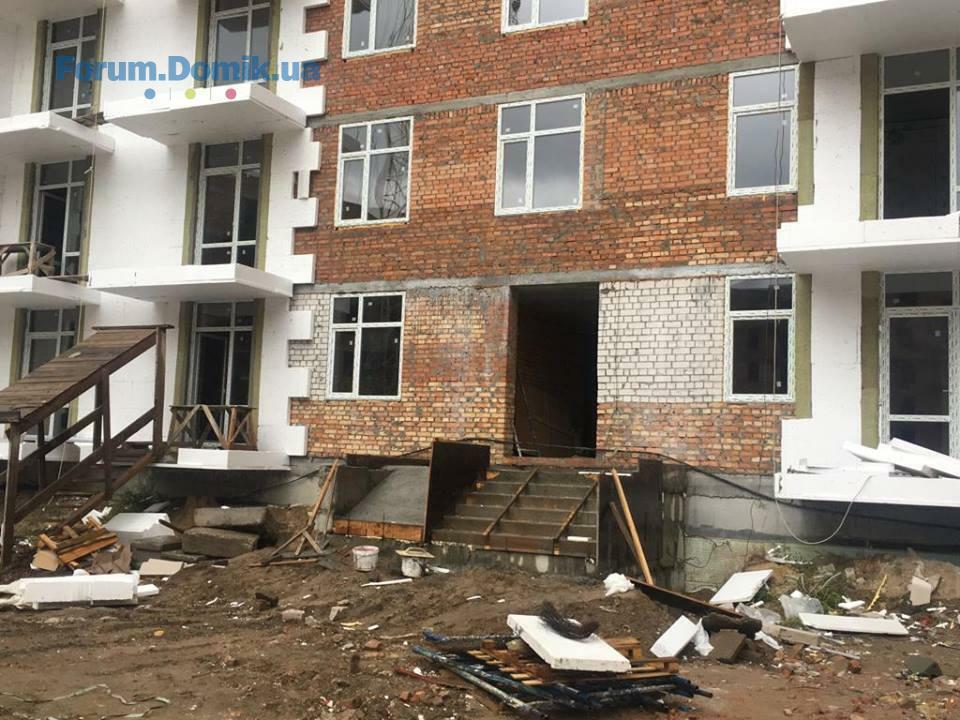

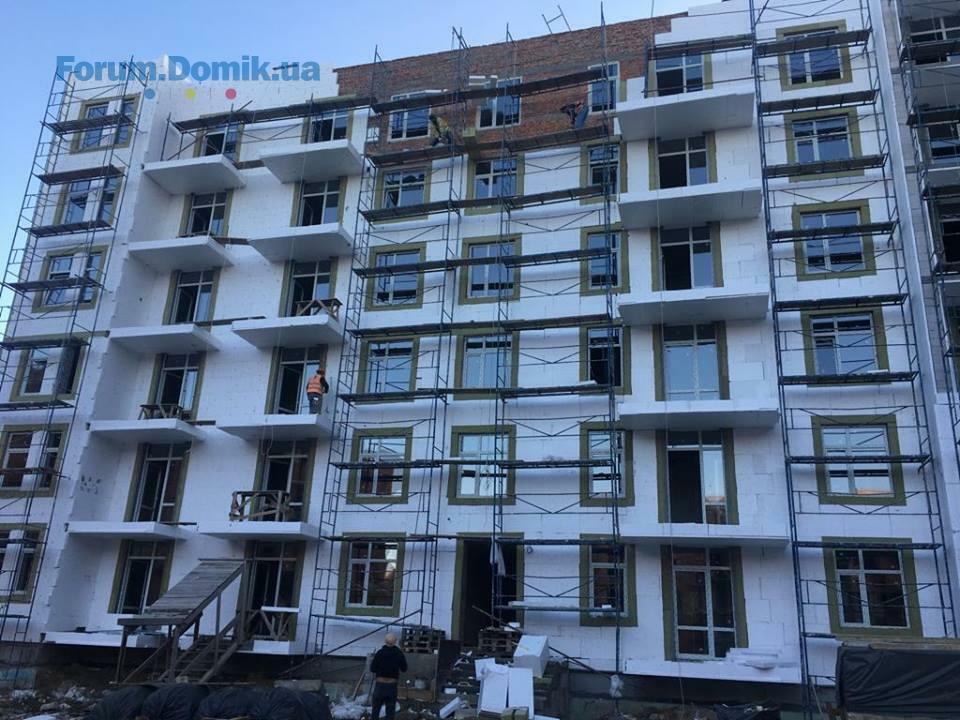

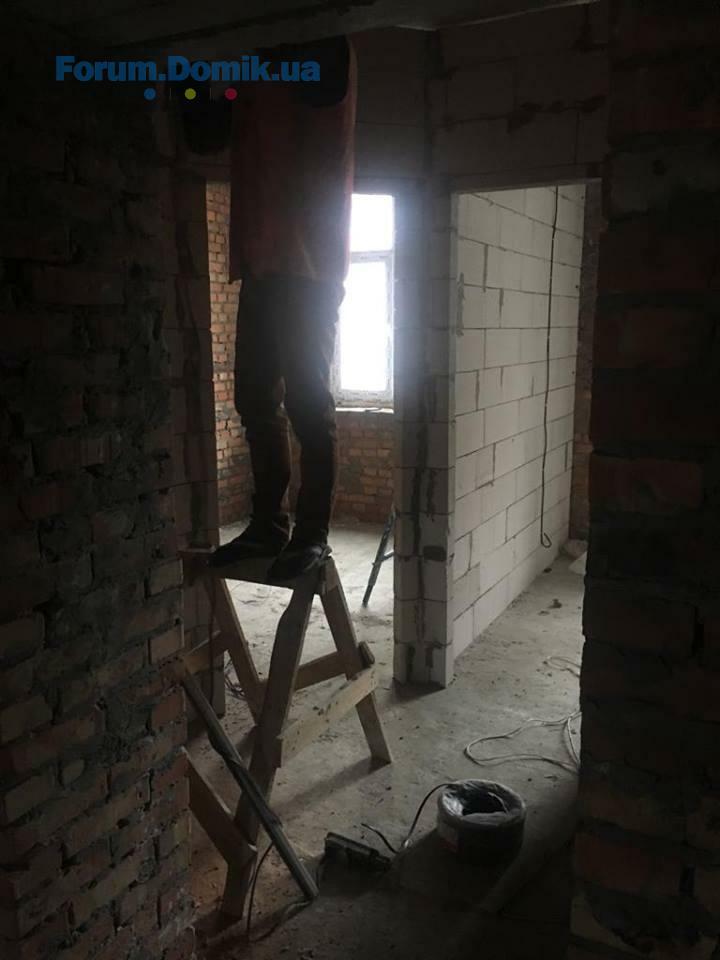

Состояние 16 дома на 30.09.
Dimension17
D
Гість
3
01 жовтня 2018
01 жовт 2018 12:40
Доброго дня! Розглядаю покупку квартири в будинку 103/12 по переуступці. Всюди різна інформація з приводу термінів здачі будинку. Хтось може підказати орієнтовні терміни? Також питання до інвесторів цього будинку: які є складності, чи вирішені проблеми з документацією? Як взагалі просувається будівництво?
Dimension17
D
Гість
3
01 жовтня 2018
01 жовт 2018 13:01
Доброго дня всім. Розглядаю покупку квартири в будинку 103/12 по переуступці. Турбує той факт, що довгий час цей будинок не згадував у звітах від забудовника. Питання до інвесторів: чи варто зв'язуватись взагалі з 103/12?
Novis
N
Користувач
24
10 травня 2018
02 жовт 2018 00:57
ну що там з водою???
чи можливе встановлення насосної станції в підвалі для підняття тиску- такий варіант розглядали?
чи можливе встановлення насосної станції в підвалі для підняття тиску- такий варіант розглядали?
volav
v
Користувач
37
01 серпня 2018
02 жовт 2018 06:01
Цитата "mariyka-":В 13-му будинку почали ставити вікна.
Да, все как и обещали
volav
v
Користувач
37
01 серпня 2018
02 жовт 2018 06:03
Цитата "Novis":ну що там з водою???
чи можливе встановлення насосної станції в підвалі для підняття тиску- такий варіант розглядали?
Воду запустили пока в тестовом режиме. Для прогона, для очистки труб. Насосная станция незачем
BD Holding
BH
Представник
1 193
27 березня 2017
02 жовт 2018 08:08
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- підготовчі роботи до встановлення балконних огорож;
- виконується виготовлення віконних відливів.
2 секція
- тривають роботи зі штукатурки, завершено роботи на 4 поверсі,та розпочато на 5;
- виконано роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- завершено роботи із поклейки рубероїду на покрівлі
- виконуються підготовчі роботи до влаштування стяжки;
- виконуються підготовчі роботи до влаштування сантехніки.
3 секція
- розпочато роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору);
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
103/12
2 секція
- тривають роботи із влаштування димарів.
103/13
1 секція
- цього тижня планується монтаж вікон;
- цього тижня планується розпочати влаштування покрівлі.
2 секція
- триває монтаж вікон.
103/14
- продовжується монтаж вікон.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін – 3-4 поверсі завершено, тривають роботи на 5. Цього тижня штукатурку планується завершити. З наступного тижня ці роботи виконуватимуться на 1 секції.
4 черга
Будинок 16
- продовжується мурування стін 3 поверху.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- підготовчі роботи до встановлення балконних огорож;
- виконується виготовлення віконних відливів.
2 секція
- тривають роботи зі штукатурки, завершено роботи на 4 поверсі,та розпочато на 5;
- виконано роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- завершено роботи із поклейки рубероїду на покрівлі
- виконуються підготовчі роботи до влаштування стяжки;
- виконуються підготовчі роботи до влаштування сантехніки.
3 секція
- розпочато роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору);
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
103/12
2 секція
- тривають роботи із влаштування димарів.
103/13
1 секція
- цього тижня планується монтаж вікон;
- цього тижня планується розпочати влаштування покрівлі.
2 секція
- триває монтаж вікон.
103/14
- продовжується монтаж вікон.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін – 3-4 поверсі завершено, тривають роботи на 5. Цього тижня штукатурку планується завершити. З наступного тижня ці роботи виконуватимуться на 1 секції.
4 черга
Будинок 16
- продовжується мурування стін 3 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
02 жовт 2018 08:12
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- підготовчі роботи до встановлення балконних огорож;
- виконується виготовлення віконних відливів.
2 секція
- тривають роботи зі штукатурки, завершено роботи на 4 поверсі,та розпочато на 5;
- виконано роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- завершено роботи із поклейки рубероїду на покрівлі
- виконуються підготовчі роботи до влаштування стяжки;
- виконуються підготовчі роботи до влаштування сантехніки.
3 секція
- розпочато роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору);
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
103/12
2 секція
- тривають роботи із влаштування димарів.
103/13
1 секція
- цього тижня планується монтаж вікон;
- цього тижня планується розпочати влаштування покрівлі.
2 секція
- триває монтаж вікон.
103/14
- продовжується монтаж вікон.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін – 3-4 поверсі завершено, тривають роботи на 5. Цього тижня штукатурку планується завершити. З наступного тижня ці роботи виконуватимуться на 1 секції.
1 секція
- продовжуються внутрішні роботи у МЗК;
- підготовчі роботи до встановлення балконних огорож;
- виконується виготовлення віконних відливів.
2 секція
- тривають роботи зі штукатурки, завершено роботи на 4 поверсі,та розпочато на 5;
- виконано роботи із влаштування 2 вхідної групи;
- триває монтаж накривок на парапети;
- завершено роботи із поклейки рубероїду на покрівлі
- виконуються підготовчі роботи до влаштування стяжки;
- виконуються підготовчі роботи до влаштування сантехніки.
3 секція
- розпочато роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору);
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
103/12
2 секція
- тривають роботи із влаштування димарів.
103/13
1 секція
- цього тижня планується монтаж вікон;
- цього тижня планується розпочати влаштування покрівлі.
2 секція
- триває монтаж вікон.
103/14
- продовжується монтаж вікон.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху.
2 секція
- виконується штукатурка стін – 3-4 поверсі завершено, тривають роботи на 5. Цього тижня штукатурку планується завершити. З наступного тижня ці роботи виконуватимуться на 1 секції.
BD Holding
BH
Представник
1 193
27 березня 2017
02 жовт 2018 08:16
Будинок 16
- продовжується мурування стін 3 поверху.
- продовжується мурування стін 3 поверху.
tatti.k
Новачок
17
29 серпня 2018
02 жовт 2018 08:56
Цитата "Dimension17":Доброго дня всім. Розглядаю покупку квартири в будинку 103/12 по переуступці. Турбує той факт, що довгий час цей будинок не згадував у звітах від забудовника. Питання до інвесторів: чи варто зв'язуватись взагалі з 103/12?
Да, было затишье по 103/12. За последние пару месяцев хорошо продвинулись по этому дому. Дальше должны активнее строить
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1106.023 809
- ЖК Great | РіЕЛ, IB Alliance | Київ, Дніпровська набережна06.02741
- ЖК Паркове місто | KAN Development, UDP | Київ, вул. Вишгородська, 4505.02511
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5405.02498
- ЖК Вудсторія | буд 1,5,6 | ДБК-Житлобуд, Perfect Group | Київ, вул. Поліська, 405.02578
- Сітіхауси PROMisto | PROdevelopment | Бровари, с.Перемога, вул. Хмельницького, 305.025
- ЖК | Київ, вул. Краківська 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2704.02485
- ЖК Райдужний | Київ, вул. Кибальчича, 2 | Київміськбуд03.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Чи варто зараз купувати нерухомість?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Як можна прочистити або покращити вентиляцію в квартирі?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Підлога на кухні - ламінат або плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
