ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Забудовник | BD Holding |
| Здача ЖК | 2016 - 2022 р. |
| Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
BD Holding
BH
Представник
1 193
27 березня 2017
02 лип 2018 17:10
Плідного початку робочого тижня!

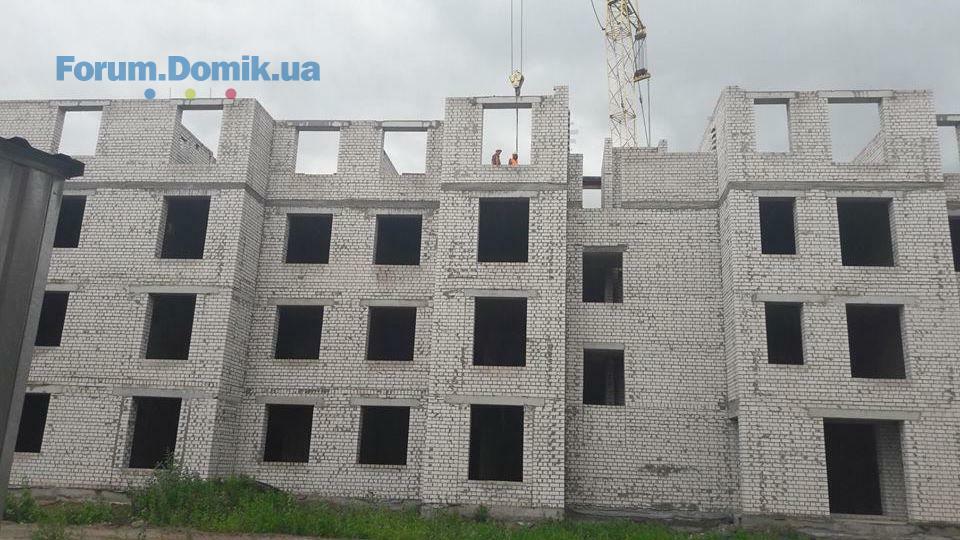

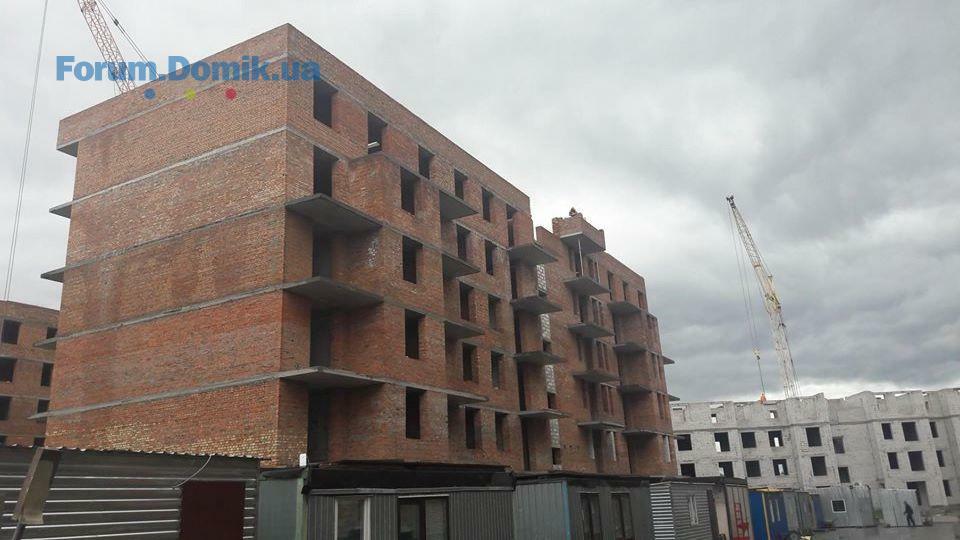

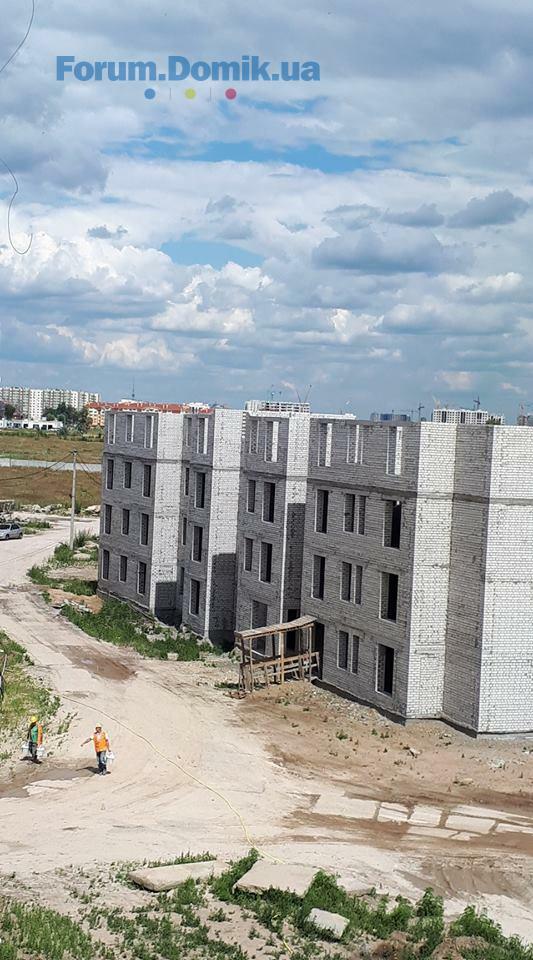

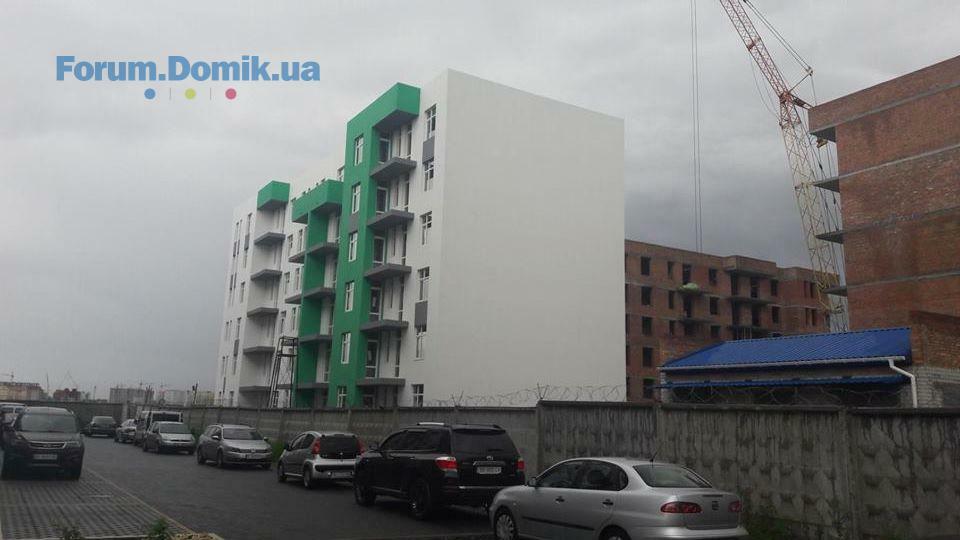

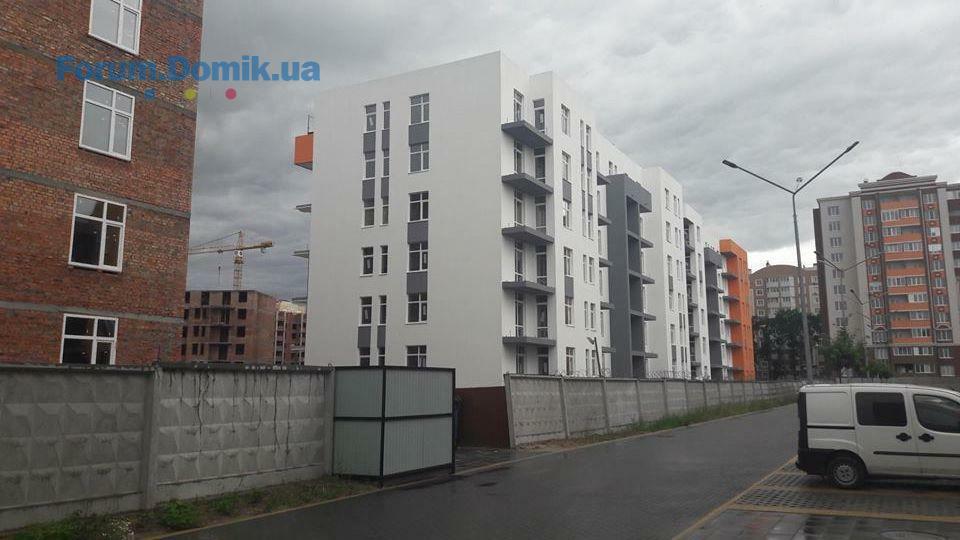

Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція

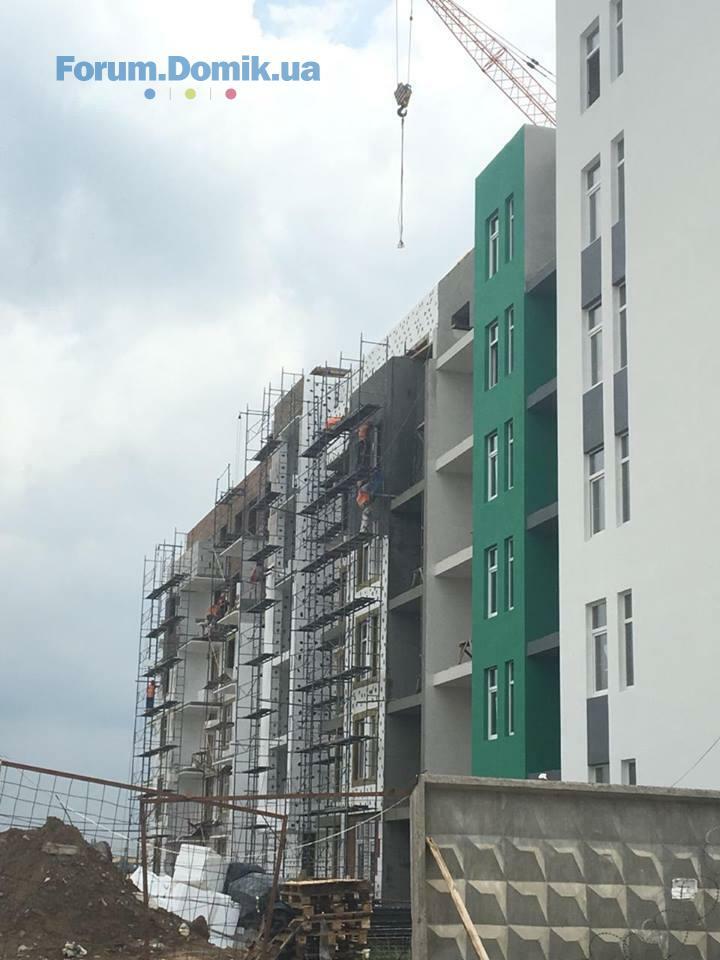

- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція

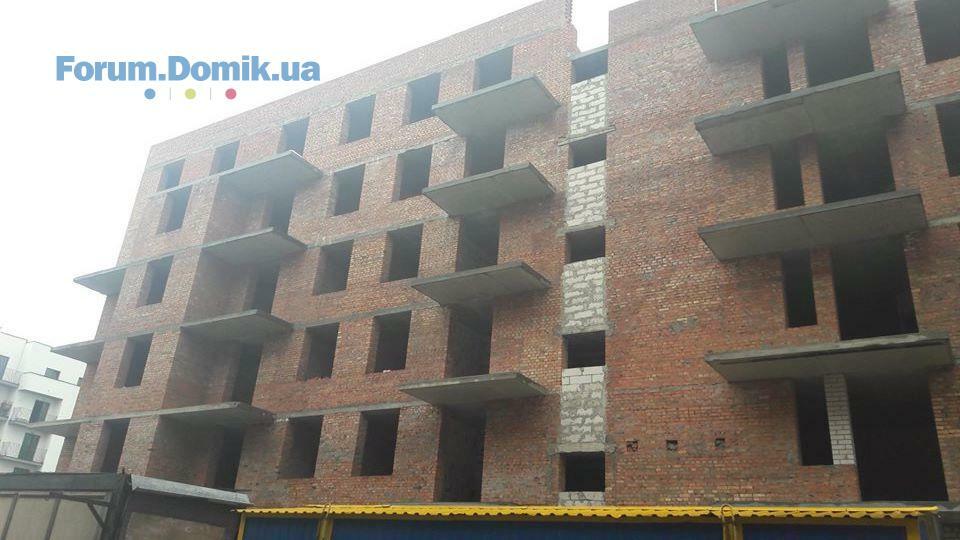

- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція

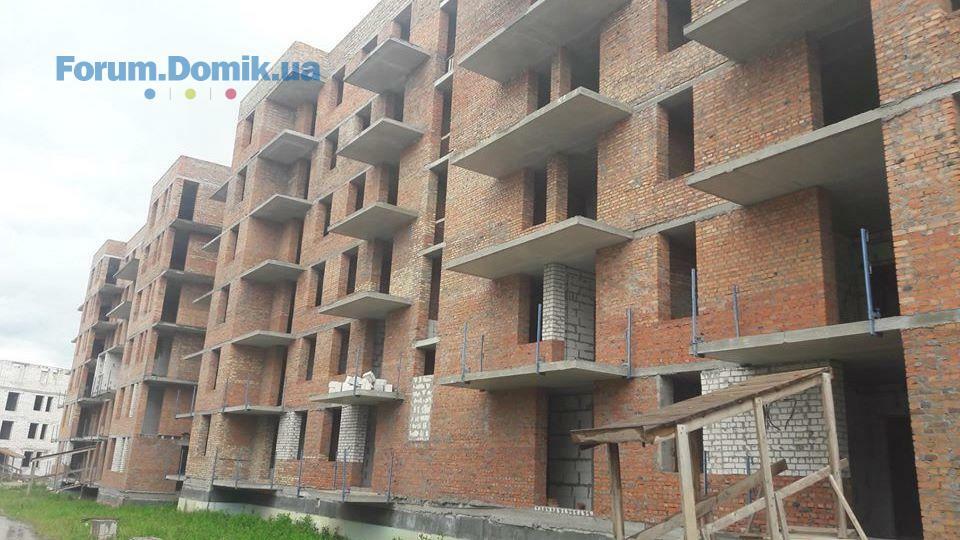

- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;

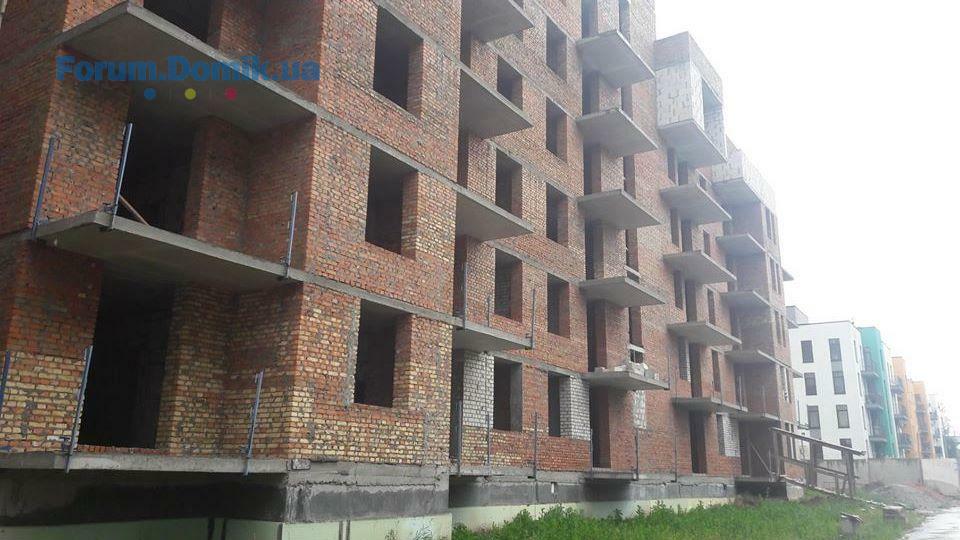

- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
4 черга
Будинок 16

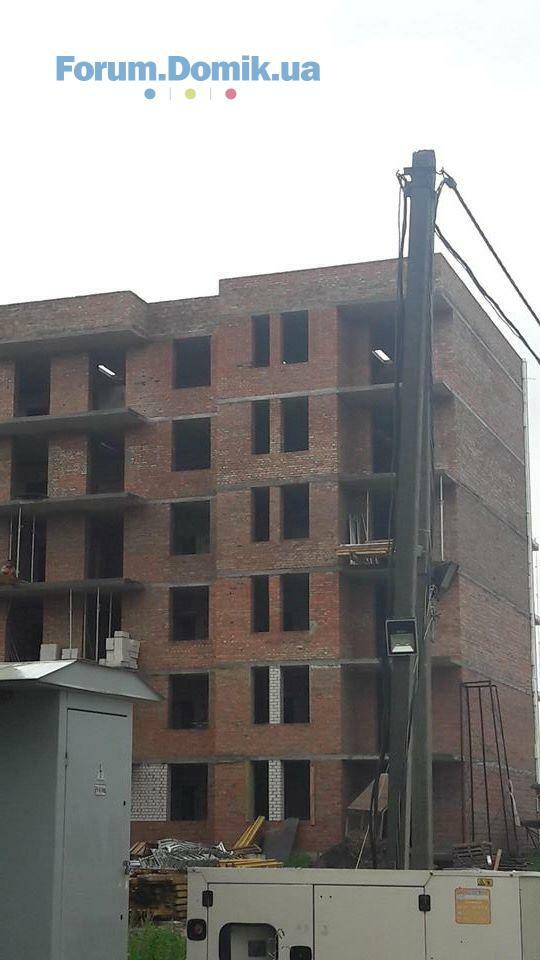

- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція
- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;
- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
BD Holding
BH
Представник
1 193
27 березня 2017
02 лип 2018 17:13
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція
- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;
- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція
- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;
- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
BD Holding
BH
Представник
1 193
27 березня 2017
02 лип 2018 17:16
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга

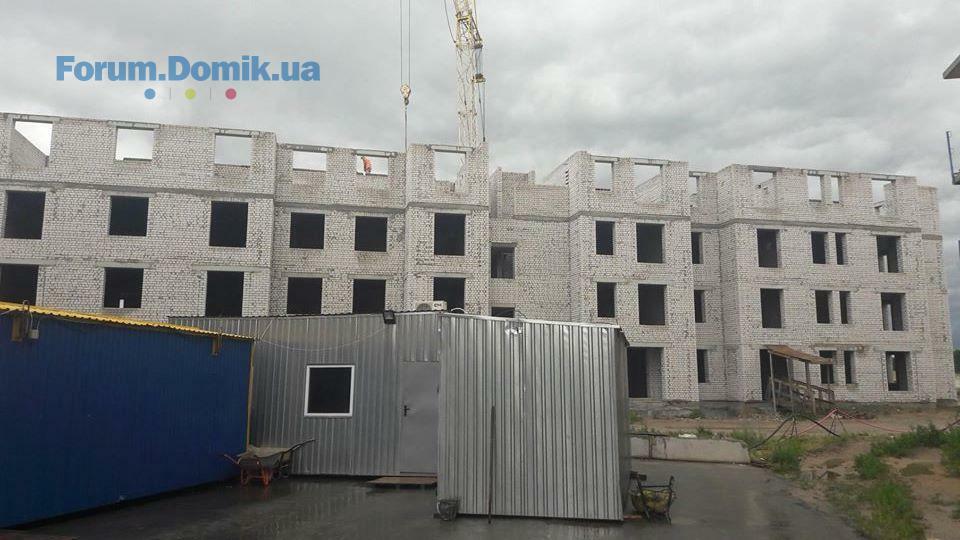

Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17

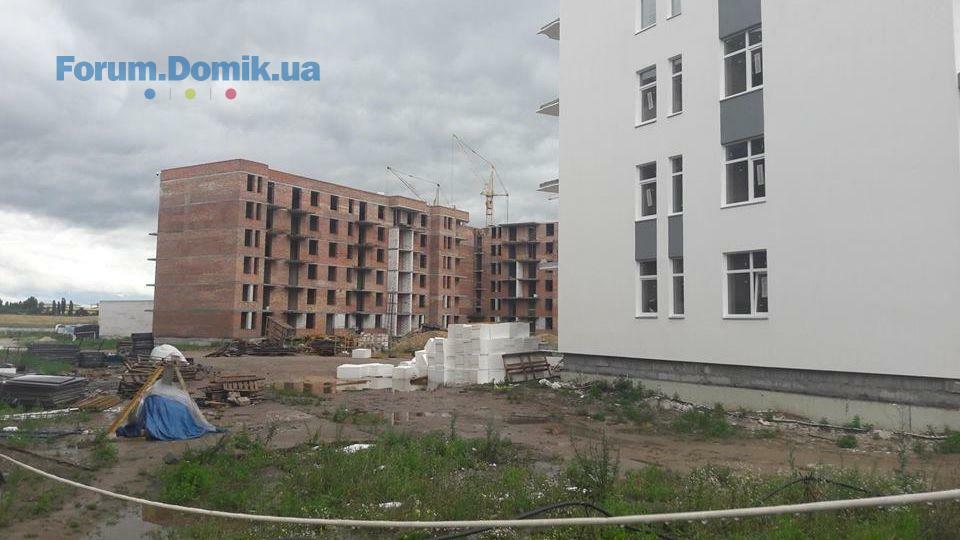

Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
mariyka-
m
Новачок
14
13 червня 2018
02 лип 2018 18:46
Питання до БД Холдінгу - А план на місяць коли опублікуєте?
misto-x
Користувач
95
21 березня 2018
02 лип 2018 18:52
Цитата "BD_Holding":Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція
- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;
- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
Мелкими шажками но движется. Хотелось бы уже быстрее.
BD Holding
BH
Представник
1 193
27 березня 2017
03 лип 2018 07:27
Цитата "mariyka-":Питання до БД Холдінгу - А план на місяць коли опублікуєте?
Доброго дня.
Підсумок виконаних робіт за минулий місяць та план робіт на поточний, зазвичай, публікуємо до 7-10 числа. Очікуйте.
Atkachenko
A
Новачок
13
03 травня 2018
03 лип 2018 08:14
Цитата "BD_Holding":
Доброго дня.
Підсумок виконаних робіт за минулий місяць та план робіт на поточний, зазвичай, публікуємо до 7-10 числа. Очікуйте.
спасибо, ожидаем
Truemanua
T
Гість
5
03 липня 2018
03 лип 2018 08:35
Всем добрый день,
Рассматриваю возможность покупки квартиры в "Европейке".
Были с женой в самом комплексе, в принципе все понравилось.
Хотелось бы спросить у жителей, как прожили зиму в доме?
Какие плюсы/минусы жилья в "Европейке"?
Как обстоят дела с пробками?
Сколько платите за коммунальные и как обстоят дела с интернетом?
Согласно Youcontrol у "Европейки" было более 30 судов и это несколько смущает. Понятно, что все будет проверятся юристом, но все же. Как в итоге закончилась ситуация с псевдоактивистами? Вижу что у некоторых домов есть проблемы с получениям деклараций.
Заранее спасибо за ответы!
Рассматриваю возможность покупки квартиры в "Европейке".
Были с женой в самом комплексе, в принципе все понравилось.
Хотелось бы спросить у жителей, как прожили зиму в доме?
Какие плюсы/минусы жилья в "Европейке"?
Как обстоят дела с пробками?
Сколько платите за коммунальные и как обстоят дела с интернетом?
Согласно Youcontrol у "Европейки" было более 30 судов и это несколько смущает. Понятно, что все будет проверятся юристом, но все же. Как в итоге закончилась ситуация с псевдоактивистами? Вижу что у некоторых домов есть проблемы с получениям деклараций.
Заранее спасибо за ответы!
AnastasiiaG
A
Перехожий
1
03 липня 2018
03 лип 2018 09:46
Цитата "BD_Holding":Доброго дня.
Минулого року група активістів шляхом тиску та шантажу домоглася від Департаменту ДАБІ у Київській області скасування містобудівних умов та обмежень забудови земельних ділянок щодо будівництва багатоквартирних житлових будинків за адресою вул. Соборна 103/11, вул. Соборна 103/12, вул. У зв’язку із вищезазначеним, Департамент ДАБІ був змушений скасувати реєстрацію декларацій про початок виконання будівельних робіт щодо вищезазначених будинків.
Підставою для скасування стало те, що, начебто, підчас видачі вищезазначених містобудівних умов та обмежень були допущенні порушення містобудівного законодавства. На жаль, щодо такого типу справ відсутня судова практика, тому псевдоактивісти використовують такі методи впливу на забудовників для досягнення своїх корисливих цілей та створення негативного іміджу будівельних компаній.
Ми вже неодноразово успішно захищали свої законні права в суді і сформували відповідну позитивну практику.
Запевняємо, що докладаємо всіх зусиль, щоб виконати свої зобов‘язання перед інвесторами. Будівельні роботи продовдуються за планом та графіком.
По всім іншим будинкам 3 черги декларації діючі.
Доброго дня!
А як справи в 4 черги? Чи по всіх будинках є документи? Особливо цікавить 103/19
mamay482
m
Новачок
10
11 лютого 2017
03 лип 2018 10:00
Цитата "BD_Holding":
Доброго дня.
Підсумок виконаних робіт за минулий місяць та план робіт на поточний, зазвичай, публікуємо до 7-10 числа. Очікуйте.
У випадку, якщо буд. №12 не входитиме у плани і на цей місяць, планую звертатись до суду, це вже виходить за всі рамки, пів-року ніяких робіт абсолютно
Язик
Я
Користувач
64
13 липня 2017
03 лип 2018 10:59
Якщо забудовник не будую 103/13, мовчати не збираюсь. І закликаю інвесторів до радикальних дій.
Ви мабудь представник забудовника, постійно його вихваляєте!!!!
Коли інвестувала кошти, мені менеджери обіцяли здачу третьої черги на кінець 2017 року.
Мене не хвтлює ні перша ні друга черга, мене хвилює моя інвестиція у третю чергу!!! Я готова звернутись до суду на БД Холдінг та на ЖК "Европейка", у разі не виконання договірних умов.
Аби мене заспокоїти, покажіть результат будівельних робіт на будинку 103/13

Ви мабудь представник забудовника, постійно його вихваляєте!!!!
Коли інвестувала кошти, мені менеджери обіцяли здачу третьої черги на кінець 2017 року.
Мене не хвтлює ні перша ні друга черга, мене хвилює моя інвестиція у третю чергу!!! Я готова звернутись до суду на БД Холдінг та на ЖК "Европейка", у разі не виконання договірних умов.
Аби мене заспокоїти, покажіть результат будівельних робіт на будинку 103/13

SergeyNik
S
Користувач
77
23 лютого 2018
03 лип 2018 11:53
Цитата "Maximbrat":первая очередь или уже кто делает ремонты вторая очередь, подскажите пожалуйста нужно ли ставить редуктор давления на воду? кто то ставил?
Я не ставил, не нужен он
ОлексійКулеба
О
Користувач
75
02 березня 2018
03 лип 2018 12:05
Цитата "BD_Holding":Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 70 %;
- тривають внутрішні роботи – штукатурка стін 4 поверху завершено, цього тижня планується виконання цих робіт на 5 поверсі.
- монтаж віконних відливів;
-На завершальному етапі виконання вхідної групи
2 секція
- на завершальному етапі роботи із влаштування покрівлі.
Тривають роботи із влаштування вхідних груп – 1 на завершальному етапі, 2 – виконано 60 %.
3 секція
- Завершенро роботи із виконання перегородок на 6 поверсі.
Розпочато монтаж вікон, виконано 50 % 1-го поверху. Цього тижня ці роботи триватимуть.
Тривають роботи із влаштування вхідної групи.
103/14
Тривають роботи із влаштування парапетів, виконано 40 %.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 70 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, цього тижня ці роботи продовжуватимуться;
- влаштування димоходів, виконано 2 поверхи, цього тижня планується завершити роботи на даній секції будинку.
2 секція
- роботи із влаштування електромереж тривають, цього тижня планується завершити на 3 поверсі, на 4 – триватимуть та розпочати на 5 поверсі;
- тривають роботи із влаштування перегородок на 6 поверсі, цього тижня планується завершити.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Розпочато роботи із перекриття 4 поверху. Цього тижня роботи триватимуть.
Я підтримую вас і вірю, що все буде
Voron_
V
Новачок
6
27 червня 2018
03 лип 2018 12:18
Хорошее цветовое решение фасадов
Maximbrat
M
Гість
5
08 лютого 2018
03 лип 2018 14:02
Цитата "SergeyNik":
Я не ставил, не нужен он
спасибо
BD Holding
BH
Представник
1 193
27 березня 2017
05 лип 2018 14:09
Традиційно, на початку місяця підбиваємо підсумки виконаних робіт за попередній місяць та ділимося планами на поточний.

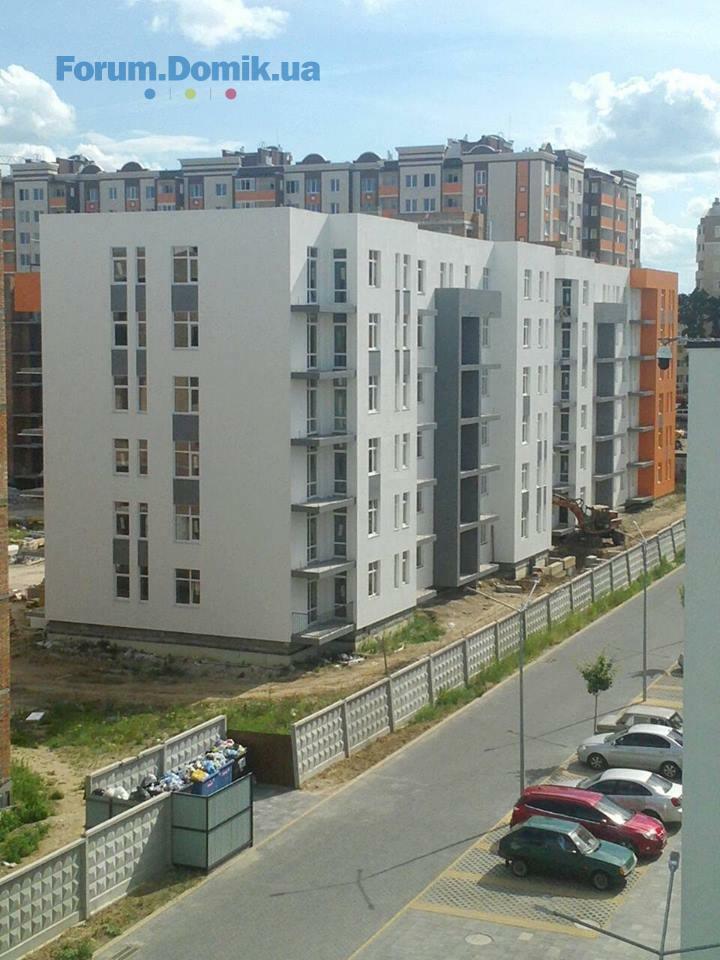

Упродовж червня на 3 черзі забудови житлової програми «Європейка» було виконано:
103/11
Секція 1
• Влаштування перегородок
• Монтаж вікон
Секція 2
• Монтаж внутрішніх електромереж 5 – 6 поверх
• Влаштування покрівлі
Секція 3
• Поклейка пінопласту та його армування
• Штукатувка стін 3 – 4 поверх
103/13
Секція 1
• Монтаж внутрішніх електромереж 1 – 2 поверх
103/14
• Виготовлення парапету
103/15
Секція 1
• Нанесення фактури та фарбування
• Монтаж внутрішніх електромереж 2 – 3 поверх
• Монтаж вент блоків
• Монтаж вентиляційних шахт газових котлів
Секція 2
• Поклейка пінопласту та його армування
• Нанесення фактури та покраска
• Виготовлення парапету
• Монтаж вентиляційних шахт газових котлів 1 – 3 поверх
• Влаштування гідроізоляції балконів
• Влаштування перегородок
• Монтаж вікон
4 черга
103/16
• Будівництво 2 поверху.
103/17
• Розпочато перекриття 4 поверху.
План робіт на липень:
103/11
Секція 1
• Влаштування фасаду
• Влаштування вікон
• Влаштування електро мереж 1 – 3 поверхи
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
• Монтаж підвіконних відливів
• Влаштування вхідних груп
• Штукатурка стін
• Влаштування покрівлі
• Монтаж сантехніки
Секція 2
• Влаштування вікон
• Монтаж підвіконних відливів
• Штукатурка стін
• Монтаж сантехніки
Секція 3
• Влаштування фасаду
103/14
• Виготовлення парапету
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
103/15
Секція 1
• Влаштування електро мереж 4 – 6 пов.
• Влаштування вхідних груп
• Влаштування покрівлі
Секція 2
• Влаштування фасаду
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 4 – 6 поверхи
4 черга
103/16
• Перекриття 2 поверху
• Будівництво 3 поверху
103/17
• Перекриття 4 поверху
• Виконати кладку стін 5 поверху
Упродовж червня на 3 черзі забудови житлової програми «Європейка» було виконано:
103/11
Секція 1
• Влаштування перегородок
• Монтаж вікон
Секція 2
• Монтаж внутрішніх електромереж 5 – 6 поверх
• Влаштування покрівлі
Секція 3
• Поклейка пінопласту та його армування
• Штукатувка стін 3 – 4 поверх
103/13
Секція 1
• Монтаж внутрішніх електромереж 1 – 2 поверх
103/14
• Виготовлення парапету
103/15
Секція 1
• Нанесення фактури та фарбування
• Монтаж внутрішніх електромереж 2 – 3 поверх
• Монтаж вент блоків
• Монтаж вентиляційних шахт газових котлів
Секція 2
• Поклейка пінопласту та його армування
• Нанесення фактури та покраска
• Виготовлення парапету
• Монтаж вентиляційних шахт газових котлів 1 – 3 поверх
• Влаштування гідроізоляції балконів
• Влаштування перегородок
• Монтаж вікон
4 черга
103/16
• Будівництво 2 поверху.
103/17
• Розпочато перекриття 4 поверху.
План робіт на липень:
103/11
Секція 1
• Влаштування фасаду
• Влаштування вікон
• Влаштування електро мереж 1 – 3 поверхи
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
• Монтаж підвіконних відливів
• Влаштування вхідних груп
• Штукатурка стін
• Влаштування покрівлі
• Монтаж сантехніки
Секція 2
• Влаштування вікон
• Монтаж підвіконних відливів
• Штукатурка стін
• Монтаж сантехніки
Секція 3
• Влаштування фасаду
103/14
• Виготовлення парапету
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
103/15
Секція 1
• Влаштування електро мереж 4 – 6 пов.
• Влаштування вхідних груп
• Влаштування покрівлі
Секція 2
• Влаштування фасаду
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 4 – 6 поверхи
4 черга
103/16
• Перекриття 2 поверху
• Будівництво 3 поверху
103/17
• Перекриття 4 поверху
• Виконати кладку стін 5 поверху
Sa_Bogdan
S
Новачок
6
04 червня 2018
05 лип 2018 22:00
Цитата "AnastasiiaG":
Доброго дня!
А як справи в 4 черги? Чи по всіх будинках є документи? Особливо цікавить 103/19
Странно...
"скасування містобудівних умов та обмежень забудови земельних ділянок щодо будівництва багатоквартирних житлових будинків за адресою вул. Соборна 103/11, вул. Соборна 103/12, вул. У зв’язку із вищезазначеним, Департамент ДАБІ був змушений скасувати реєстрацію декларацій про початок виконання будівельних робіт щодо вищезазначених будинків."
Ново всех планах 103/11 строится-идут работы. А 103/12 - несколько месяцев по "0"...
Sa_Bogdan
S
Новачок
6
04 червня 2018
05 лип 2018 22:02
Цитата "mamay482":
У випадку, якщо буд. №12 не входитиме у плани і на цей місяць, планую звертатись до суду, це вже виходить за всі рамки, пів-року ніяких робіт абсолютно
Абсолютно поддерживаю. Мне, как инвестору 103/12, поже не понятно - ПОЧЕМУ никакого движения по дому 103/12?!.
Писал на почту БД месяц или два назад - ответа НОЛЬ!!!
Sa_Bogdan
S
Новачок
6
04 червня 2018
05 лип 2018 22:18
Цитата "Retail":Жодної згадки про12 будинок, спочатку говорили завершать одні роботи та перейдуть, потім інші, потім нічого не говорять і нічого не роблять. Шановний забудовник - в якому
році почнуться роботи по будинку 12???
как указано на некоторых ветках форума: 103/11 и 103/12 аннулированы декларации. Но 103/11 в отчетах о проделанной работе - Светится.
103/12 - несколько месяцев "0" работы...
Строят 4-ю очередь - привлекают новых инвестроров.
"старые" уже не интересны...
Nikitra
N
Користувач
23
02 березня 2018
06 лип 2018 07:25
План хороший, с учетом всего остального.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК | Київ, пр. Відрадний, 2 | Житлоінвестбуд-УКБ03.1110 311
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна02.1128
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у02.11539
- ЖК Святобор | City One Development, Інвест-Будресурс | Київ, вул. Львівська, 1502.111 501
- ЖК Sofia Royal | Martynov Real Estate | Софіївська Борщагівка, вул. Сковороди01.112
- ЖК Софія Резиденс | Martynov Real Estate | Софіївська Борщагівка, вул. Яблунева, 1501.11128
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 330.1086
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 229.1095
- ЖК Патріотика | Киів, вул. Бориса Гмирі, вул. Колекторна29.1018 715
- ЖК Молодість | Molodist | Ірпінь, вул. Соборна, 2к28.1033
- Чи варто зараз купувати нерухомість?03.115 210
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
