ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Забудовник | BD Holding |
| Здача ЖК | 2016 - 2022 р. |
| Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
DDemian
Постійний користувач
237
02 листопада 2016
06 трав 2018 08:21
Цитата "Ann103-11":
13 с торца тоже начали стеклить. С видной части ))))
якщо це так, то це ДУЖЕ ГАРНА новина))) Навіть якщо це і бутафорія, всеодно гріє душу)
Апельсина
Користувач
65
01 листопада 2017
06 трав 2018 14:45
покажіть фото 103/13))
DDemian
Постійний користувач
237
02 листопада 2016
06 трав 2018 16:35
Цитата "Апельсина":покажіть фото 103/13))
я думаю завтра обов"язково викладуть у щотижневому звіті. Чекаємо разом

Krasti
K
Користувач
36
05 грудня 2013
07 трав 2018 06:21
Весело в Киев через два года добираться будет, если уже сейчас это сделать не реально. Кстати, а домики в ЖК прикольные, возле них не хватает бабок с плакатами "Жилье у моря, недорого", и ветер с окружающих полей располагает.
Bukabu
B
Користувач
50
13 квітня 2018
07 трав 2018 06:56
Цитата "Ann103-11":
13 с торца тоже начали стеклить. С видной части ))))

SergeyNik
S
Користувач
77
23 лютого 2018
07 трав 2018 08:09
Цитата "Krasti":Весело в Киев через два года добираться будет, если уже сейчас это сделать не реально. Кстати, а домики в ЖК прикольные, возле них не хватает бабок с плакатами "Жилье у моря, недорого", и ветер с окружающих полей располагает.

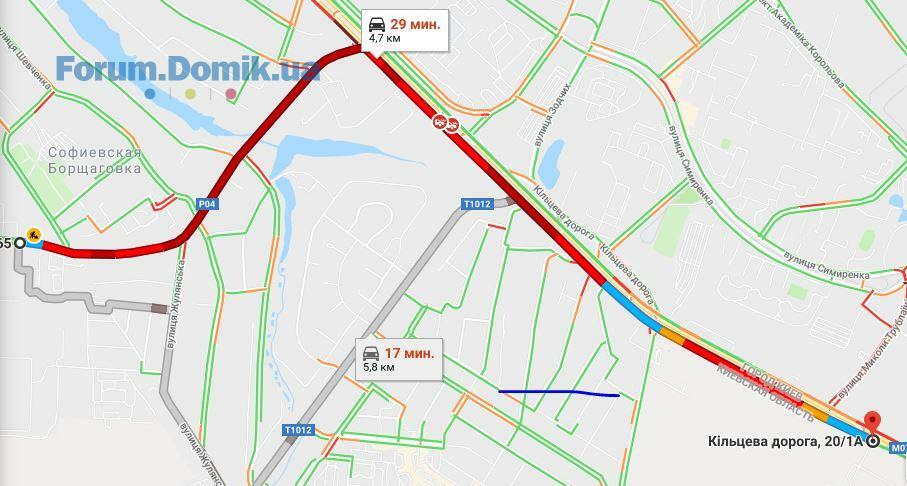

Потому покупку нужно совершать осознанно и самостоятельно оценивать все риски.
Я перед покупкой в Европейке понимал ситуацию с дорогами и пробками и был ко всему этому готов. Т.к трехполосную трассу ожидать в этом пригороде нет смысла
Ballboa
B
Користувач
94
22 квітня 2018
07 трав 2018 11:42
Вот я спросил информацию по 18 дому. Обращение было к представителю застройщика. Так я хотел бы прочитать тут ответ. То что 18 дом Вы не строите вообще уже и так понятно. Так подскажите, когда Вы планируете проводить там работы??? Доходчивый вопрос требует такого же ответа.
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 18:48
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17

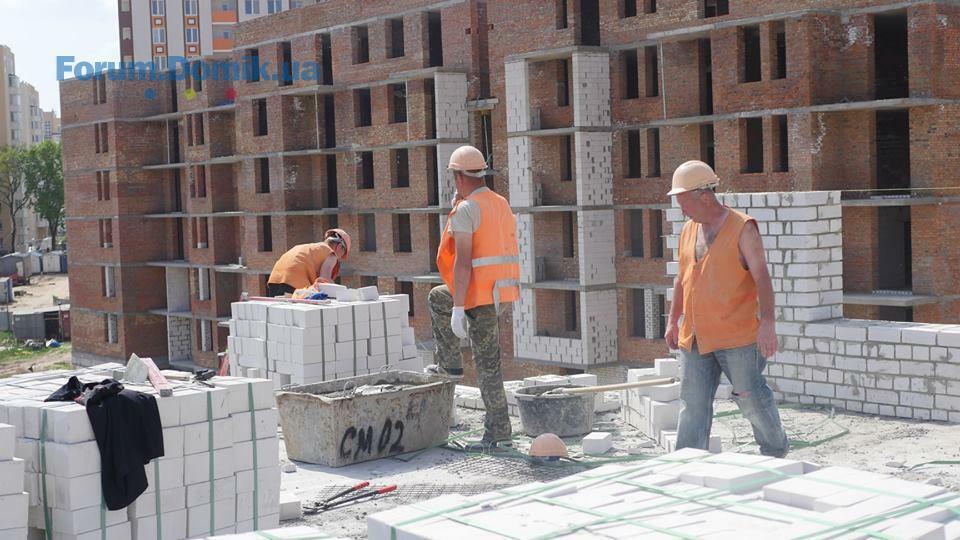

Тривають роботи із цегляної кладки стін 4 поверху
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17
Тривають роботи із цегляної кладки стін 4 поверху
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 18:55
Уже традиційно на початку місяця підбиваємо підсумки виконаних робіт за попередній місяць та ділимося планами на поточний.
🏘️Звіт за квітень 3 черга
103/11
Влаштування перегородок та монтаж вентблоків завершено за виключенням одного поверху
Влаштування шиделів (вентиляційної шахти газових котлів) завершено за виключенням 5 поверхів однієї секціі

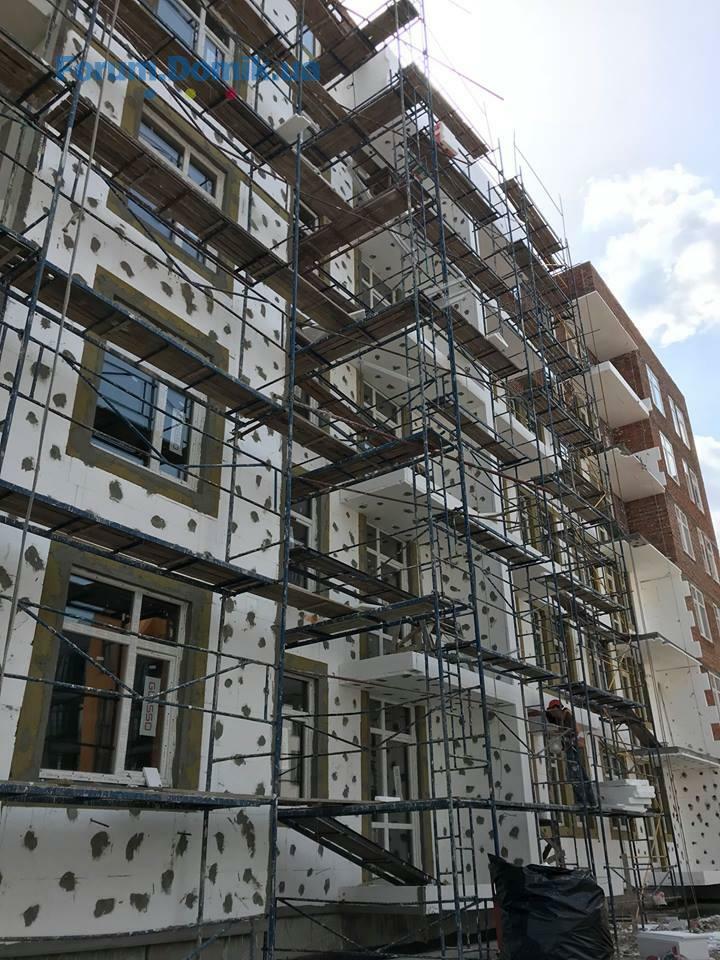

Оздоблення та утеплення фасадів

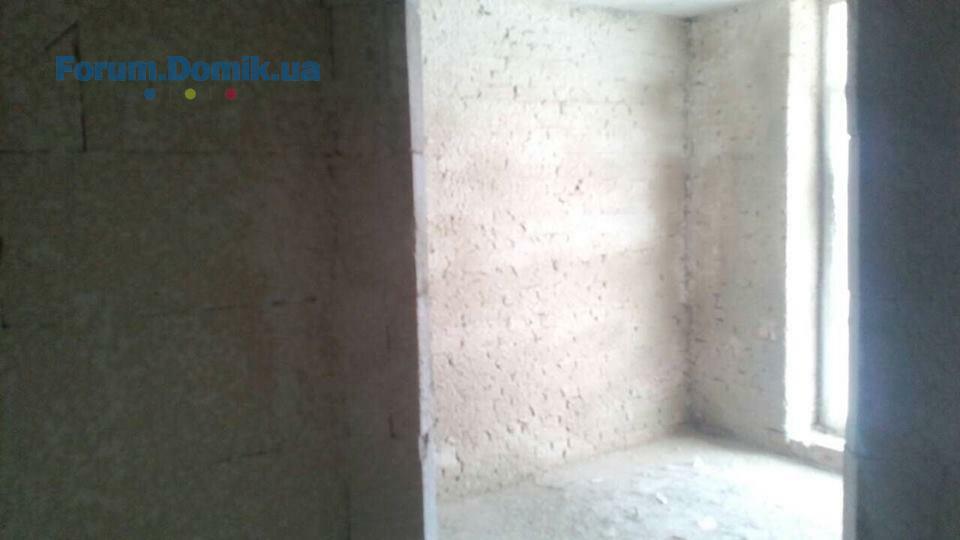

Влаштування вікон (корпус 1 завершено, 2 корпус -250 м2)
Влаштування відливів на вікнах 15 шт
Електромонтажні роботи (корпус 1 завершено, корпус 2 завершено 2 поверх)
Гідроізоляція балконів (виконано 3,5 балкони)
103/13
Електромонтажні роботи (корпус 1 звиконано 70% двох поверхів, )
103/14

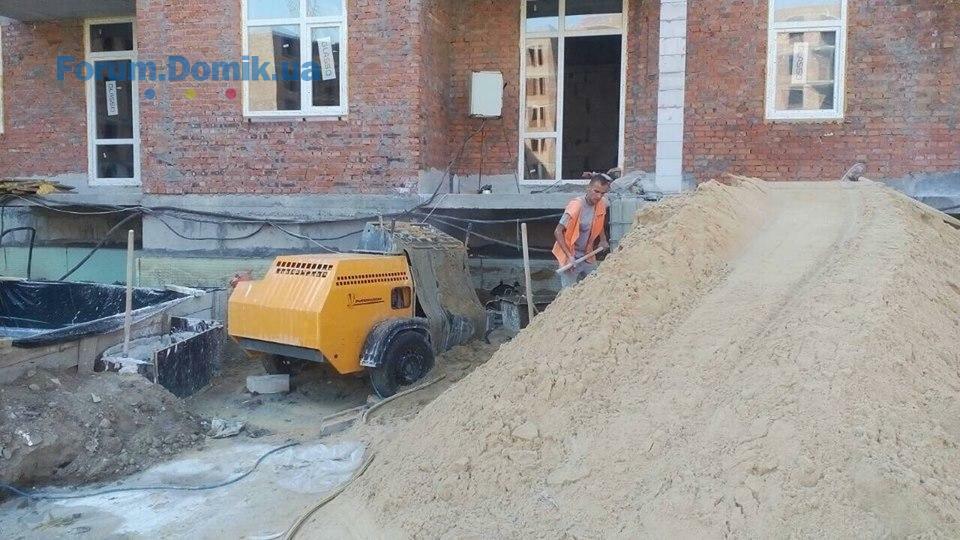

Влаштування перегородок 4 пов
Армування плити перекриття 6-го пов виконано
103/15
Влаштування парапетів виконано 1 корпус 50% 2 корпус 80%
Влаштування перегородок 1,2 корпус завершено 4 пов
монтаж вентблоків завершено 5 пов
Влаштування вентиляційної шахти газових котлів
Влаштування переходів, драбин, люків та пожежних решіток

🏘️Звіт за квітень 4 черга

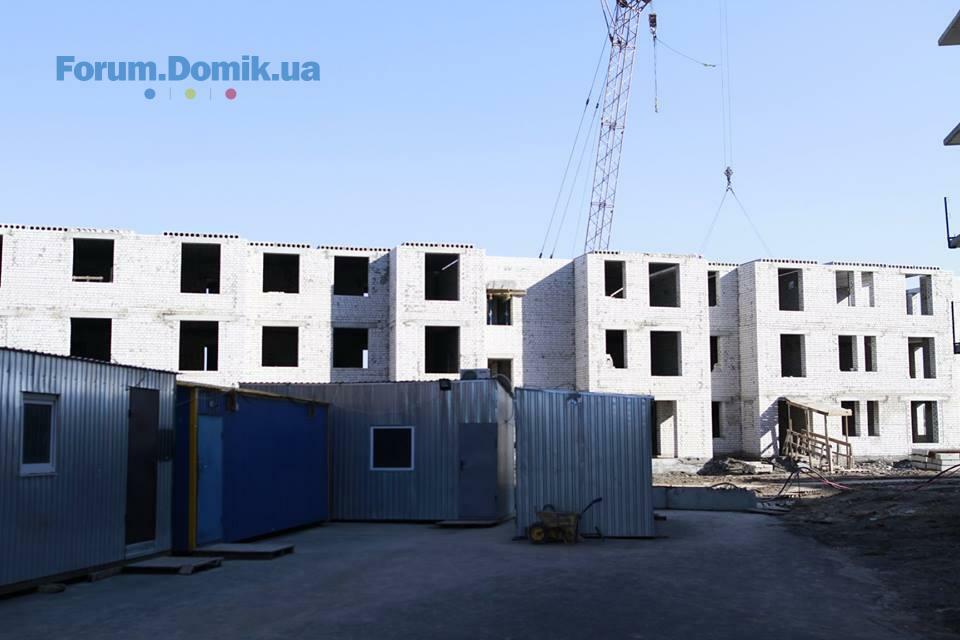

Будинок 17 Завершили перекриття 3 поверху, розпочато будівництво 4 поверху
Будинок 16 (секція Д) Будівництво 1-го поверху
🏗️План на травень 3 черга
103/11
1 секція
Влаштування вхідних груп
Штукатурка стін
Влаштування покрівлі
Монтаж підвіконних відливів
2 секція
Влаштування вхідних груп

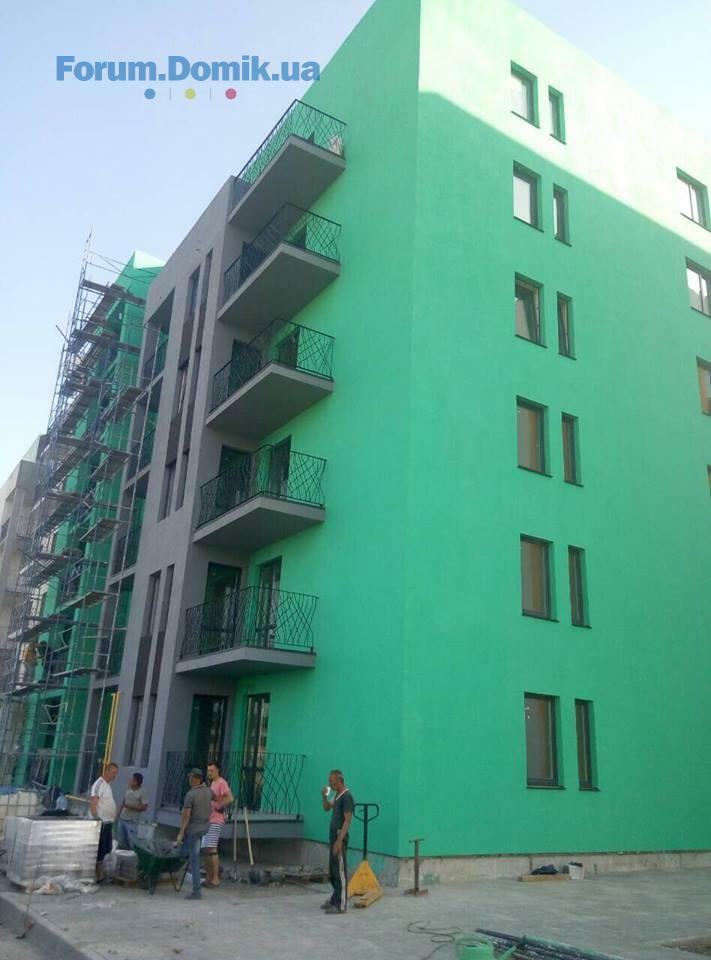

Влаштування фасаду
Влаштування електромереж 5-6 пов
Монтаж підвіконних відливів
3 секція
Влаштування вхідних груп
Влаштування електромереж 1-2 пов
Влаштування вентиляційної шахти газових котлів 1 - 6 пов.
103/13
Влаштування електромереж 2 cекція 1 – 3 пов.
Влаштування вікон
103/14
Виготовлення парапету
Бетонування плити перекриття 6 пов.
103/15
1 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
2 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
🏗️План на травень 4 черга
Будинок 17 (закінчення 4 поверху з перекриттям, 5 поверх влаштування стін)
Будинок 16 (секція Д) Перекриття 1-го поверху та Будівництво 2-го поверху
🏘️Звіт за квітень 3 черга
103/11
Влаштування перегородок та монтаж вентблоків завершено за виключенням одного поверху
Влаштування шиделів (вентиляційної шахти газових котлів) завершено за виключенням 5 поверхів однієї секціі
Оздоблення та утеплення фасадів

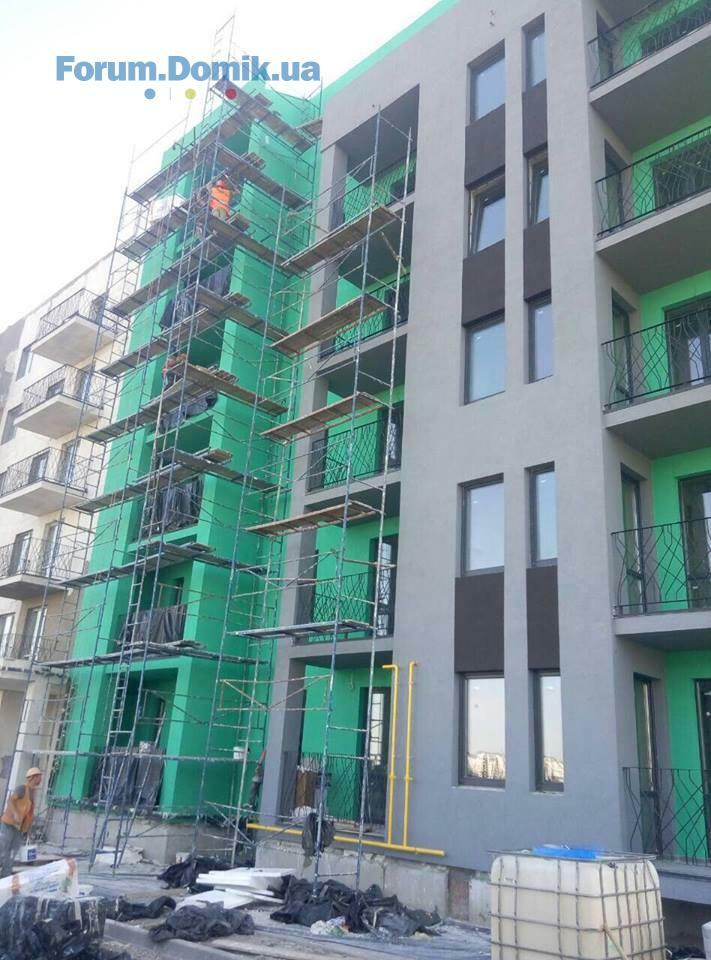

Влаштування вікон (корпус 1 завершено, 2 корпус -250 м2)
Влаштування відливів на вікнах 15 шт
Електромонтажні роботи (корпус 1 завершено, корпус 2 завершено 2 поверх)
Гідроізоляція балконів (виконано 3,5 балкони)
103/13
Електромонтажні роботи (корпус 1 звиконано 70% двох поверхів, )
103/14
Влаштування перегородок 4 пов
Армування плити перекриття 6-го пов виконано
103/15
Влаштування парапетів виконано 1 корпус 50% 2 корпус 80%
Влаштування перегородок 1,2 корпус завершено 4 пов
монтаж вентблоків завершено 5 пов
Влаштування вентиляційної шахти газових котлів
Влаштування переходів, драбин, люків та пожежних решіток
🏘️Звіт за квітень 4 черга
Будинок 17 Завершили перекриття 3 поверху, розпочато будівництво 4 поверху
Будинок 16 (секція Д) Будівництво 1-го поверху
🏗️План на травень 3 черга
103/11
1 секція
Влаштування вхідних груп
Штукатурка стін
Влаштування покрівлі
Монтаж підвіконних відливів
2 секція
Влаштування вхідних груп
Влаштування фасаду
Влаштування електромереж 5-6 пов
Монтаж підвіконних відливів
3 секція
Влаштування вхідних груп
Влаштування електромереж 1-2 пов
Влаштування вентиляційної шахти газових котлів 1 - 6 пов.
103/13
Влаштування електромереж 2 cекція 1 – 3 пов.
Влаштування вікон
103/14
Виготовлення парапету
Бетонування плити перекриття 6 пов.
103/15
1 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
2 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
🏗️План на травень 4 черга
Будинок 17 (закінчення 4 поверху з перекриттям, 5 поверх влаштування стін)
Будинок 16 (секція Д) Перекриття 1-го поверху та Будівництво 2-го поверху
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 19:02
Також ділимося з вами результатами роботи на будівельному майданчику за минулий тиждень.
3 черга
103/11
1секція

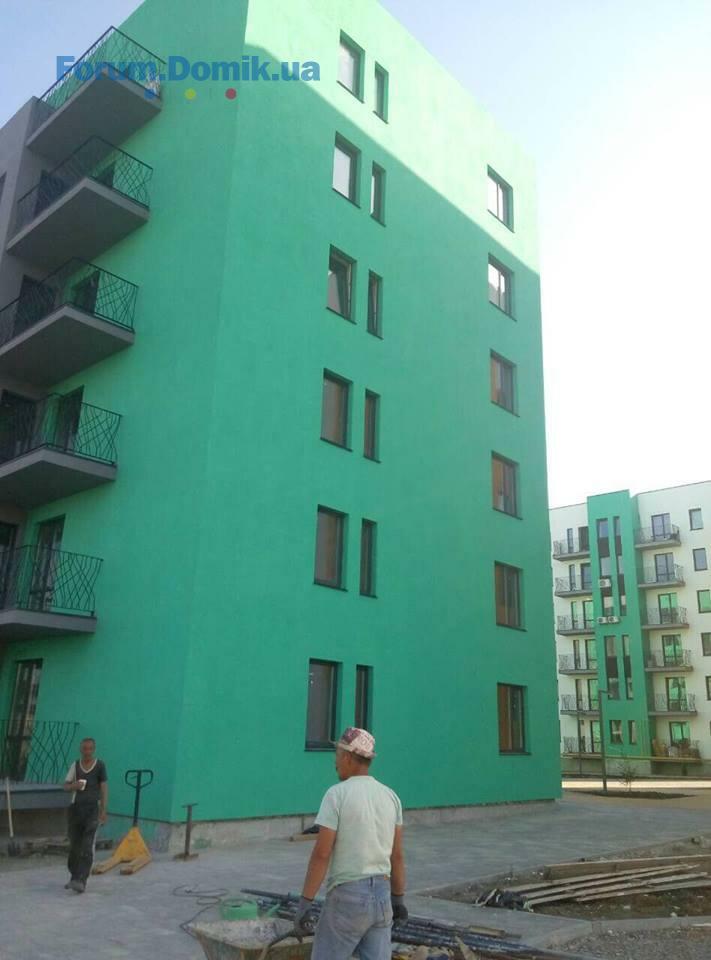

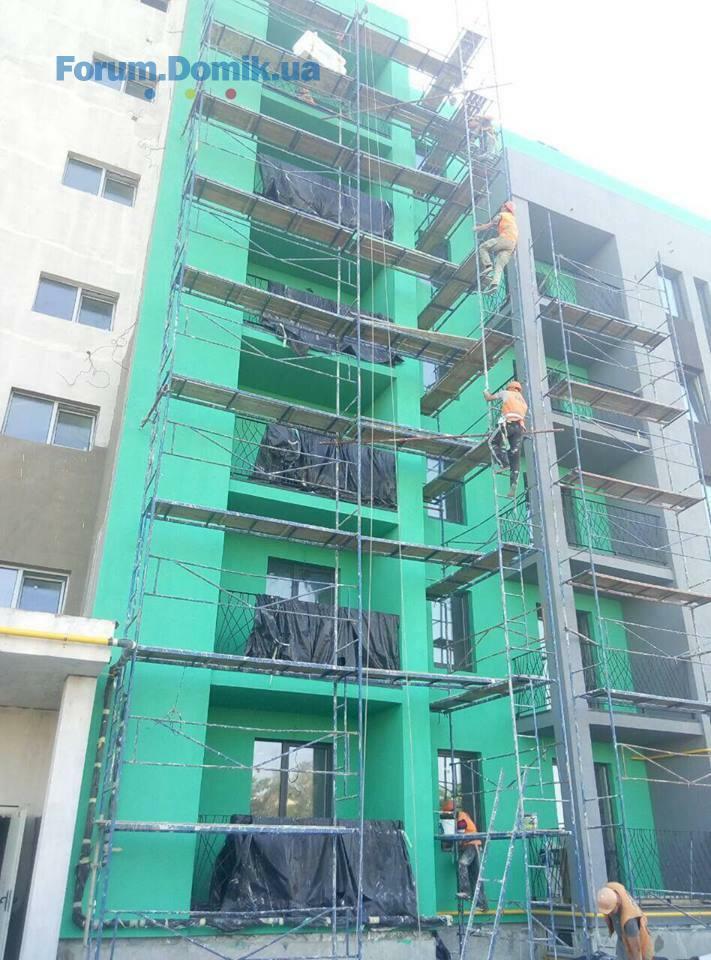

Упродовж тижня продовжуються роботи із нанесення фактури та покраски фасаду, поклейки та армування фасаду. Ці роботи иконано на 60%;

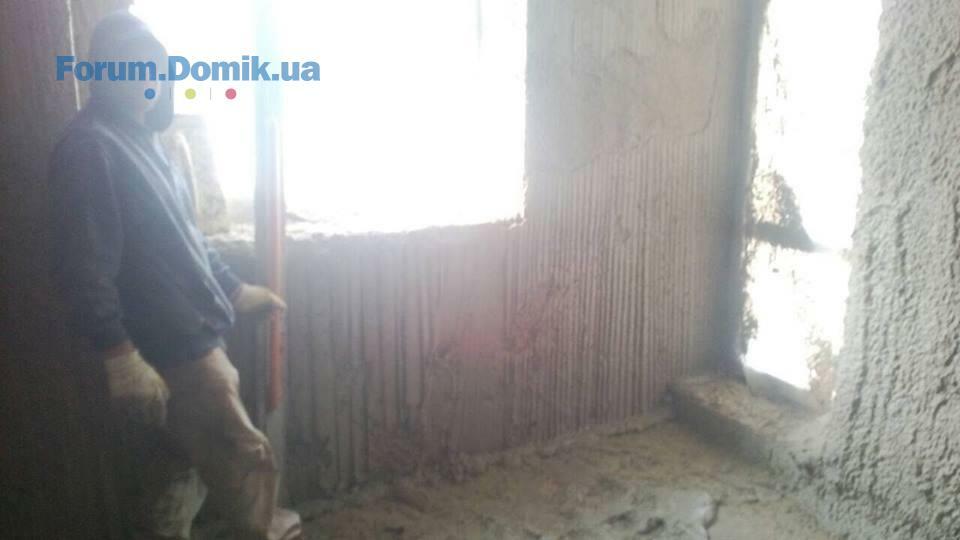

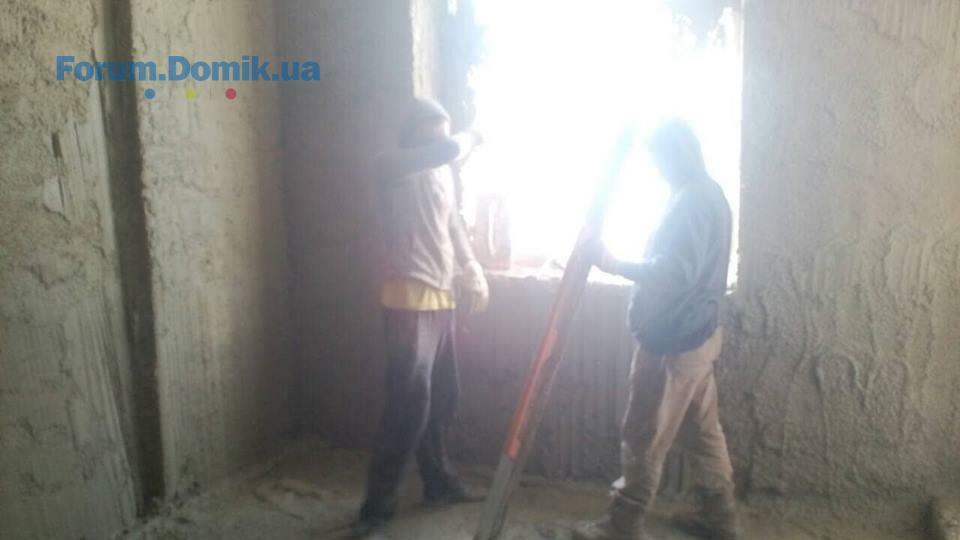

Розпочато внутрішні роботи – штукатурка стін 1 поверху;
Монтаж віконних відливів;
Влаштування закладних деталей на балконах;
2секція
-монтаж вікон триває - виконано на 40 %;
-влаштування електромереж 2 – 4 пов.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 пов.
103/13
Монтаж внутрішніх електромереж 2 - 3 пов;
Розпочато монтаж вікон 2 секція.
103/14

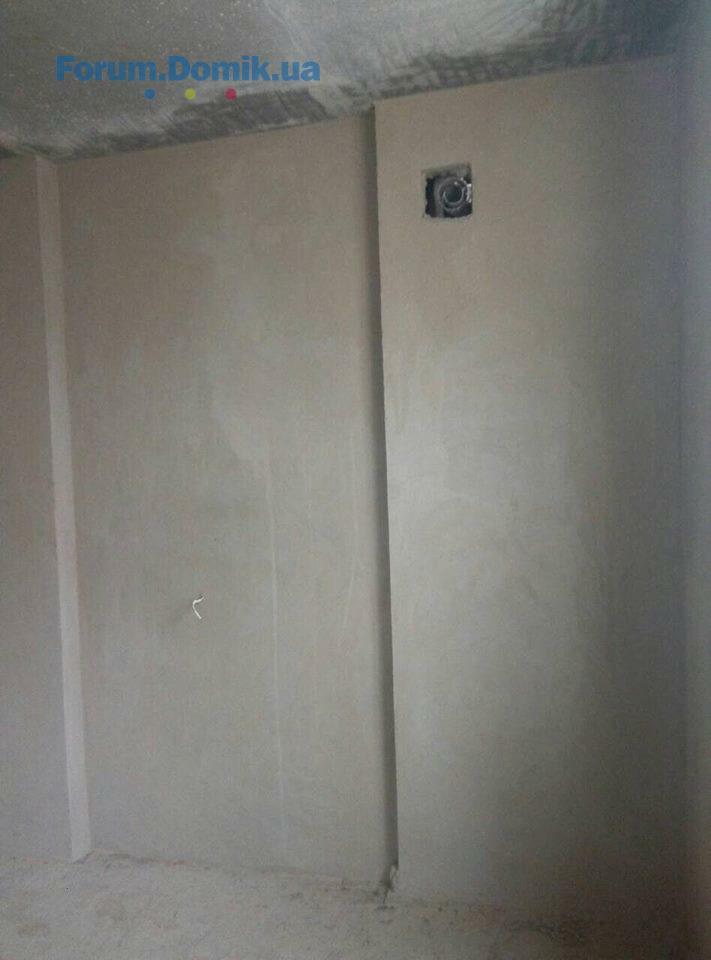

-влаштування перегородок 4 пов. продовжуються;
-армування плити перекриття 6 пов завершено, мають розпочатися роботи із бетонування.
103/15
1 секція
Виготовлення парапету виконано на 50 %.
2 секція
Виготовлення парапету виконано на 75 %;
Розпочато монтаж вікон;
Монтаж вент каналів 3-5 пов.
4 черга
Будинок 17
Тривають роботи із цегляної кладки стін 4 поверху
3 черга
103/11
1секція
Упродовж тижня продовжуються роботи із нанесення фактури та покраски фасаду, поклейки та армування фасаду. Ці роботи иконано на 60%;
Розпочато внутрішні роботи – штукатурка стін 1 поверху;
Монтаж віконних відливів;
Влаштування закладних деталей на балконах;
2секція
-монтаж вікон триває - виконано на 40 %;
-влаштування електромереж 2 – 4 пов.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 пов.
103/13
Монтаж внутрішніх електромереж 2 - 3 пов;
Розпочато монтаж вікон 2 секція.
103/14
-влаштування перегородок 4 пов. продовжуються;
-армування плити перекриття 6 пов завершено, мають розпочатися роботи із бетонування.
103/15
1 секція
Виготовлення парапету виконано на 50 %.
2 секція
Виготовлення парапету виконано на 75 %;
Розпочато монтаж вікон;
Монтаж вент каналів 3-5 пов.
4 черга
Будинок 17
Тривають роботи із цегляної кладки стін 4 поверху
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 19:06
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1секція
Упродовж тижня продовжуються роботи із нанесення фактури та покраски фасаду, поклейки та армування фасаду. Ці роботи иконано на 60%;
Розпочато внутрішні роботи – штукатурка стін 1 поверху;
Монтаж віконних відливів;
Влаштування закладних деталей на балконах;
2секція
-монтаж вікон триває - виконано на 40 %;
-влаштування електромереж 2 – 4 пов.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 пов.
103/13
Монтаж внутрішніх електромереж 2 - 3 пов;
Розпочато монтаж вікон 2 секція.
103/14
-влаштування перегородок 4 пов. продовжуються;
-армування плити перекриття 6 пов завершено, мають розпочатися роботи із бетонування.
103/15
1 секція
Виготовлення парапету виконано на 50 %.
2 секція
Виготовлення парапету виконано на 75 %;
Розпочато монтаж вікон;
Монтаж вент каналів 3-5 пов.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1секція
Упродовж тижня продовжуються роботи із нанесення фактури та покраски фасаду, поклейки та армування фасаду. Ці роботи иконано на 60%;
Розпочато внутрішні роботи – штукатурка стін 1 поверху;
Монтаж віконних відливів;
Влаштування закладних деталей на балконах;
2секція
-монтаж вікон триває - виконано на 40 %;
-влаштування електромереж 2 – 4 пов.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 пов.
103/13
Монтаж внутрішніх електромереж 2 - 3 пов;
Розпочато монтаж вікон 2 секція.
103/14
-влаштування перегородок 4 пов. продовжуються;
-армування плити перекриття 6 пов завершено, мають розпочатися роботи із бетонування.
103/15
1 секція
Виготовлення парапету виконано на 50 %.
2 секція
Виготовлення парапету виконано на 75 %;
Розпочато монтаж вікон;
Монтаж вент каналів 3-5 пов.
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 19:12
Доброго дня. Стосовно планів продовження будівництва будинків 18 та 19 слідкуйте в майбутніх публікаціях.
BD Holding
BH
Представник
1 193
27 березня 2017
07 трав 2018 19:18
Доброго дня, друзі.
На другій черзі забудови житлової програми Європейка активними темпави відбуваються роботи із благоустрою - укладання фем, автомтичний полив, влаштування дороги; відбуваються фасадні роботи на будинках 103/8 та 103/9.
На другій черзі забудови житлової програми Європейка активними темпави відбуваються роботи із благоустрою - укладання фем, автомтичний полив, влаштування дороги; відбуваються фасадні роботи на будинках 103/8 та 103/9.
Bukabu
B
Користувач
50
13 квітня 2018
08 трав 2018 03:59
Цитата "BD_Holding":Доброго дня, друзі.
На другій черзі забудови житлової програми Європейка активними темпави відбуваються роботи із благоустрою - укладання фем, автомтичний полив, влаштування дороги; відбуваються фасадні роботи на будинках 103/8 та 103/9.
Классно, ярко, так держать
Bukabu
B
Користувач
50
13 квітня 2018
08 трав 2018 04:00
Поддерживаю Вас во всех планах и стараниях. Мы очень ждем наши дома
Bukabu
B
Користувач
50
13 квітня 2018
08 трав 2018 04:01
Молодцы, так держать и далее!
Borman-a
B
Користувач
54
10 січня 2018
08 трав 2018 04:12
Bd_holding,А как с газом дела в 103/9?
SergeyNik
S
Користувач
77
23 лютого 2018
08 трав 2018 06:29
Наша Европейка
SergeyNik
S
Користувач
77
23 лютого 2018
08 трав 2018 06:43
Цитата "BD_Holding":Доброго дня, друзі.
На другій черзі забудови житлової програми Європейка активними темпави відбуваються роботи із благоустрою - укладання фем, автомтичний полив, влаштування дороги; відбуваються фасадні роботи на будинках 103/8 та 103/9.
Преображаемся)
Лунат
Л
Гість
5
23 квітня 2018
08 трав 2018 07:18
Цитата "SergeyNik":Наша Европейка
Очень найс. Это 1 или 2 очередь?
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Садовий | Хотянівка, вул. Садова20.114
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а20.113 106
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Київ, вул. Мілютенка, вул. Шолом-Алейхема19.112 030
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2719.11468
- ЖК S1 Позняки | Standart One | Київ, вул. Срібнокільська (м. Позняки)19.111
- ЖК Central Park | Централ парк | KAN Development | ул. Ивана Кудри, 719.11413
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б19.11119
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська18.112 048
- Киев, ул. Нововокзальная, 69-7517.115
- ЖК Edelweiss House | Edelburg Development | Киів, вул. Звіринецька, 70-а15.11538
- Чи варто зараз купувати нерухомість?20.114 759
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога19.1129
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
