ЖК "Княжий", Львів, пл. Князя Святослава, 5 - ”Ріел”
Domik Ai
штучний інтелект
37 911
09 сентября 2019
23 март 2012 13:06
ЖК "Княжий"
м. Львів, пл. Князя Святослава, 5
Забудовник: ”Ріел”
Завершення: IV квартал 2015
Загальна площа квартир: 6 967 кв м
Кількість поверхів – 10
Кількість секцій –3
Кількість квартир – 99
Гостьові автостоянки
Дитячий майданчик
Монолітно-каркасний будинок з керамічної цегли та зовнішнім утепленням
Дах плоский
Вікна металопластикові: склопакет однокамерний, енергозберігаючий, 4-камерний профіль
Вхідні двері металеві, протипожежні
Індивідуальне опалення: двоконтурний котел, сталеві радіатори
Сучасний безшумний ліфт
sakrab
s
Новичок
10
10 декабря 2012
10 дек 2012 18:08
Це проект КОМФОРТБУДА, а РІЕЛ викупив і допроектував ще 3 підїзди - так що ніякими футбольними полями там і не пахне, що б заїхати було де, і то добре...
tatajaja
t
Гость
2
08 марта 2014
08 март 2014 16:23
ОБІЦЯЛИ ЗДАТИ В ЧЕРВНІ, Вже березень - документів ще досі всіх на житло нема. Асфальтом і не пахне, болото глибиною пів метра біля підїзду, води ще до сих пір нема, ні газу, ні світла. Забудовник просто безхалатний !!! Постійно дзвониш до головного інженера - він тебе футболить до Директора компанії, дзвониш по певних питаннях їй, вона футболить до головного інженера. Замкнутий цикл. Перепад стелі 4,5 см в кімнатах.
Говорять про створення ОСББ - кормлять завтраками про збори вже пів року.
Скільки можна чекати ??????????
Говорять про створення ОСББ - кормлять завтраками про збори вже пів року.
Скільки можна чекати ??????????
sakrab
s
Новичок
10
10 декабря 2012
11 март 2014 12:11
та вони шось там з тими чергами намутили... 4-та будується перед 3-ою... а перед самим вїздом ще один підїзд буде( так що нема різниці чи перша черга чи остання - всі разом зайдуть...
Domik Ai
штучний інтелект
37 911
09 сентября 2019
08 апр 2014 18:13

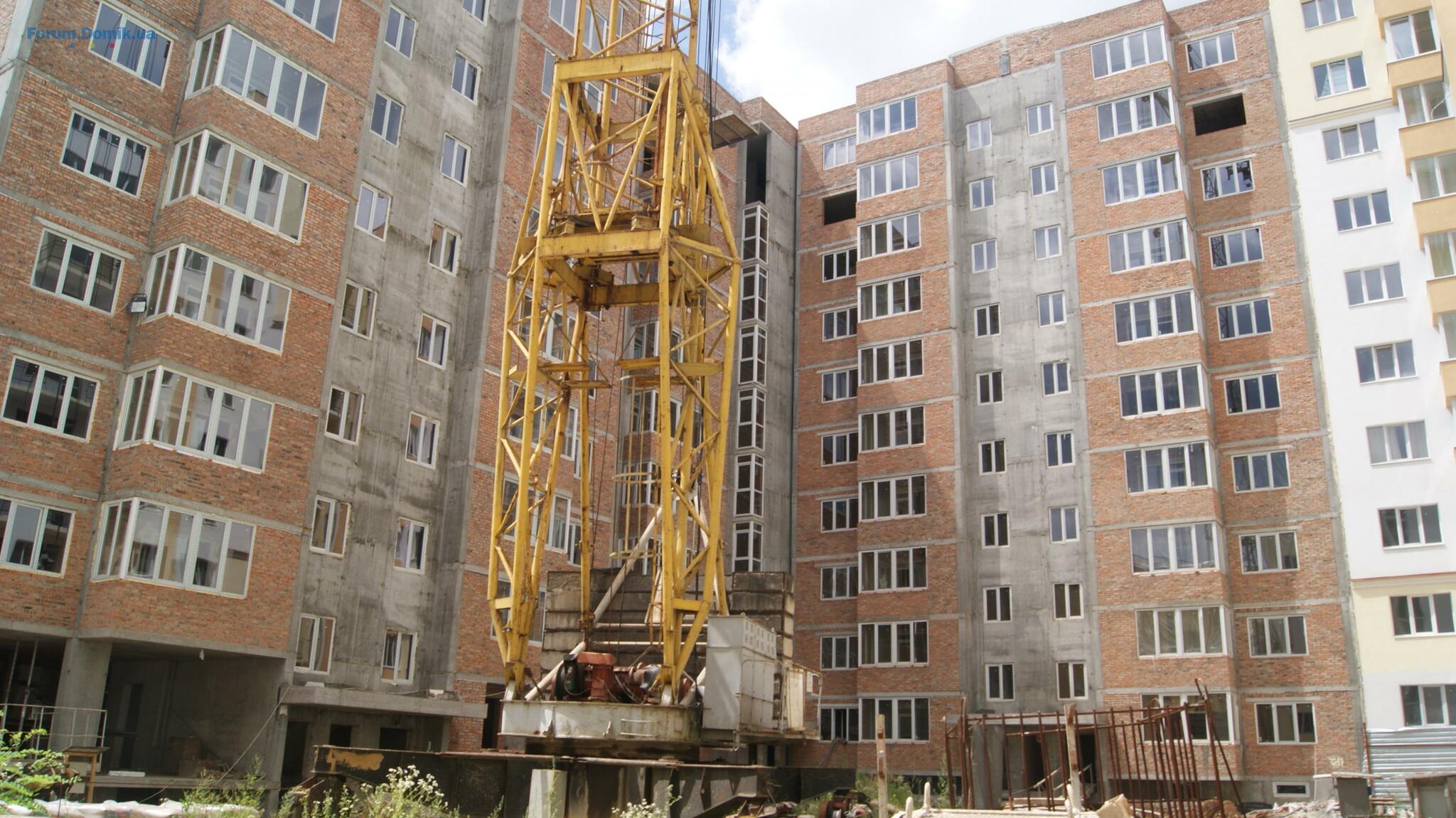

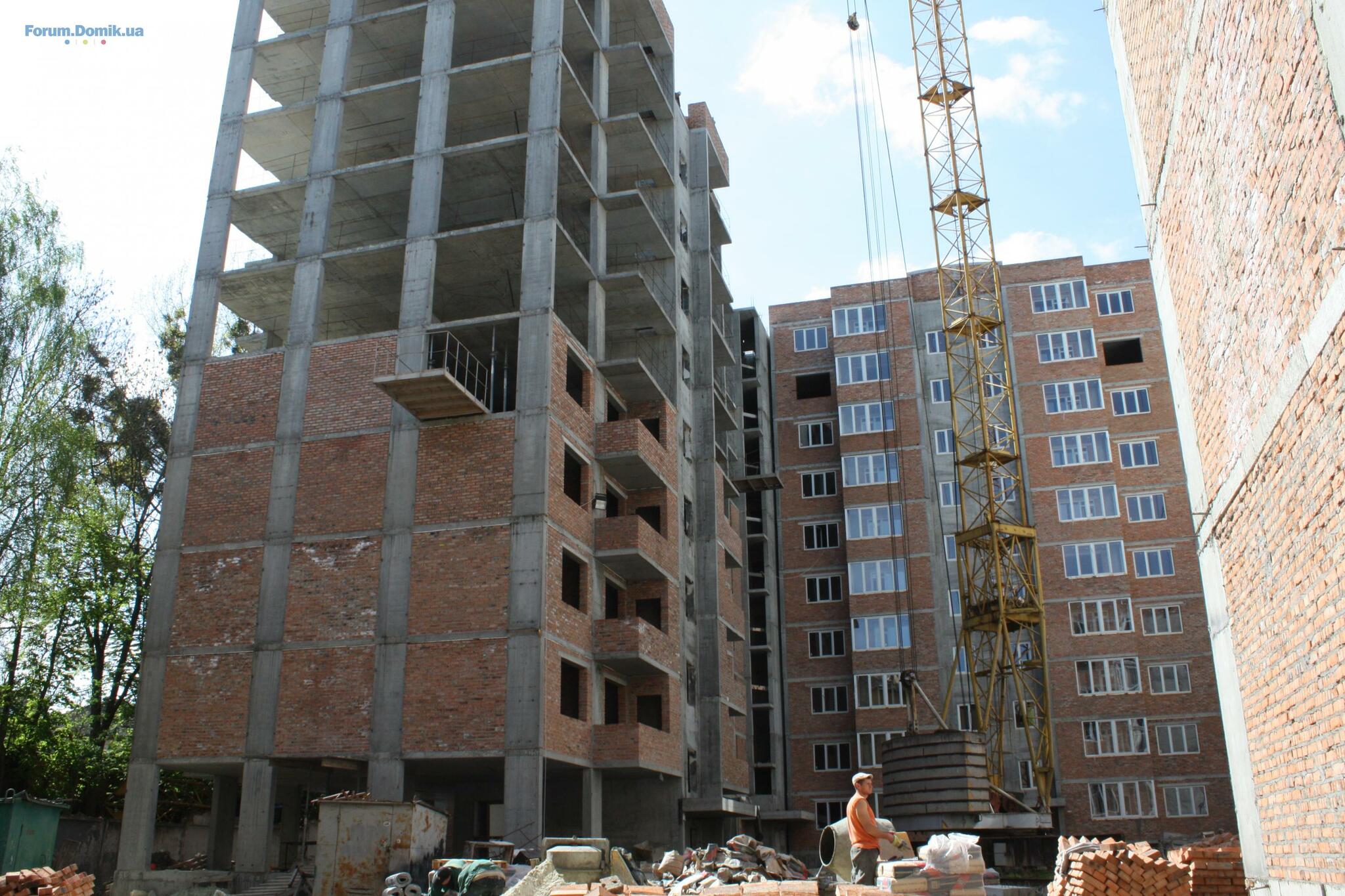

- проводиться влаштування монолітного з/б каркасу на рівні 3 поверху секції 1.1, 7 поверху секції 1.2, 10 поверху секції 1.3;
- проводяться цегляна кладка 2-3 поверхів секції 1.3 та роботи з влаштування гідроізоляції стін цокольного поверху;
- триває монтаж підпірної стінки.
- проводяться цегляна кладка 2-3 поверхів секції 1.3 та роботи з влаштування гідроізоляції стін цокольного поверху;
- триває монтаж підпірної стінки.
pablolv
p
Прохожий
1
30 апреля 2014
30 апр 2014 19:09
Цитата "tatajaja":ОБІЦЯЛИ ЗДАТИ В ЧЕРВНІ, Вже березень - документів ще досі всіх на житло нема. Асфальтом і не пахне, болото глибиною пів метра біля підїзду, води ще до сих пір нема, ні газу, ні світла. Забудовник просто безхалатний !!! Постійно дзвониш до головного інженера - він тебе футболить до Директора компанії, дзвониш по певних питаннях їй, вона футболить до головного інженера. Замкнутий цикл. Перепад стелі 4,5 см в кімнатах.
Говорять про створення ОСББ - кормлять завтраками про збори вже пів року.
Скільки можна чекати ??????????
треба звязуватись з іншими власниками і разом футболити усіх
ypas
y
Прохожий
1
06 мая 2014
06 май 2014 07:16
Планую купувати квартиру на Князя Святослава в 2 черзі. Чи варто таке робити? Хто є власником квартир в тому комплексі?
tatajaja
t
Гость
2
08 марта 2014
27 июнь 2014 19:44
НУ от я закінчую робити ремонт , при чому майстри робили без води і наявності газу, так як його якогось хера ше досі не запустили разом з водою. Ще 3 місяці по суті і настане холодна пора, сирість і тд. В ремонт я вбабахав майже новий лексус, по іншому висловитись не можу.
Скажіть йо* вашу мать , *рані забудовники , Ви взагалі про клієнтів думаєте ???????????
От не запустите ви комунікацій до жовтня, мені нафіг все відсиріє і згниє всередині, через те шо ви хапуги і про людей не думаєте абсолютно !!!
Якість будівництва повне ге ! Все міняв всередині з нуля, починаючи від труб, закінчуючи вікнами і тд. Перекоси у розмірах висот !
Як так можна ???
А прибудинкова територія ?? Шоб зайти додому я маю йти по пів метровому болоті і що разу по пів години чистити взуття ??? Коли я купував квартиру , про будівництво ще одних додаткових будинків покупці повідомлені не були, тепер через те шо там будують ще якісь будинки мають страждати ті люди , які купили у вас квартири 2-3 роки тому, так як ви не можете здати їх ні з комунікаціями ні з територієї хоча мінімально придатною для життя - вам просто тупо *асрати на людей, які вже давно мали заселити будинок !!!!!!
НІКОМУ НЕ РАДЖУ КУПУВАТИ КВАРТИРИ В РІЕЛ, бо РІЕЛ то купка шахраїв і будівельники абсолютно не профейсіні і безхалатні.
Скажіть йо* вашу мать , *рані забудовники , Ви взагалі про клієнтів думаєте ???????????
От не запустите ви комунікацій до жовтня, мені нафіг все відсиріє і згниє всередині, через те шо ви хапуги і про людей не думаєте абсолютно !!!
Якість будівництва повне ге ! Все міняв всередині з нуля, починаючи від труб, закінчуючи вікнами і тд. Перекоси у розмірах висот !
Як так можна ???
А прибудинкова територія ?? Шоб зайти додому я маю йти по пів метровому болоті і що разу по пів години чистити взуття ??? Коли я купував квартиру , про будівництво ще одних додаткових будинків покупці повідомлені не були, тепер через те шо там будують ще якісь будинки мають страждати ті люди , які купили у вас квартири 2-3 роки тому, так як ви не можете здати їх ні з комунікаціями ні з територієї хоча мінімально придатною для життя - вам просто тупо *асрати на людей, які вже давно мали заселити будинок !!!!!!
НІКОМУ НЕ РАДЖУ КУПУВАТИ КВАРТИРИ В РІЕЛ, бо РІЕЛ то купка шахраїв і будівельники абсолютно не профейсіні і безхалатні.
Ramy
R
Прохожий
1
24 февраля 2015
24 фев 2015 09:37
Комплекс заселений першими жильцями - ввечері видно квартир із 20 із різних боків.
Domik Ai
штучний інтелект
37 911
09 сентября 2019
19 июнь 2015 11:19
30 квітня 2015

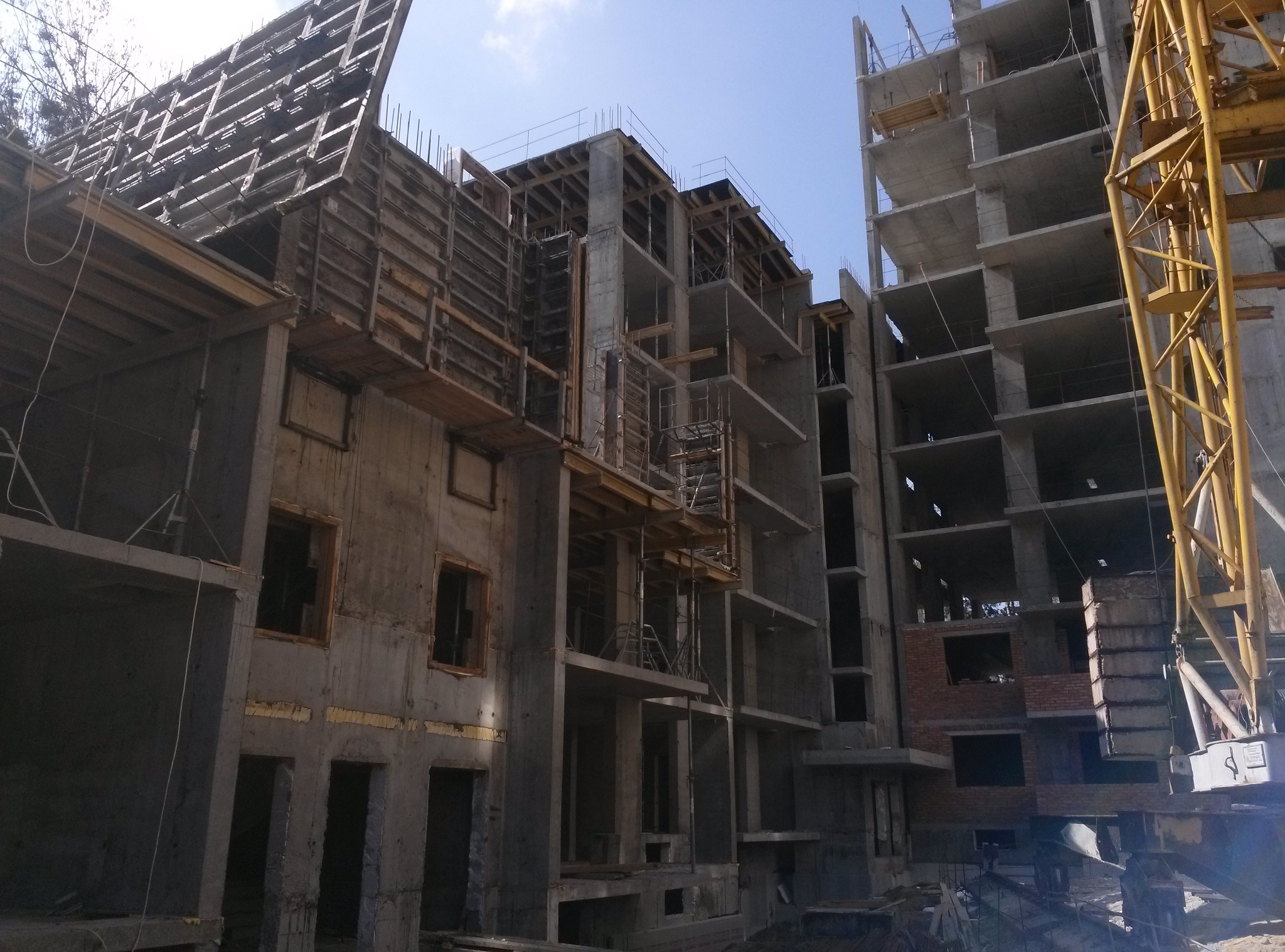

завершуються роботи з монтування зовнішнього водопроводу;
змуровано 4 поверх та стіни парапетів (секція 1.1);
ведуться підготовчі роботи для влаштування покрівлі ( секція 1.1);
вимурувано 6 поверх (секція 1.2);
продовжується облаштування покрівлі (секція 1.3)
завершуються роботи з монтування зовнішнього водопроводу;
змуровано 4 поверх та стіни парапетів (секція 1.1);
ведуться підготовчі роботи для влаштування покрівлі ( секція 1.1);
вимурувано 6 поверх (секція 1.2);
продовжується облаштування покрівлі (секція 1.3)
Domik Ai
штучний інтелект
37 911
09 сентября 2019

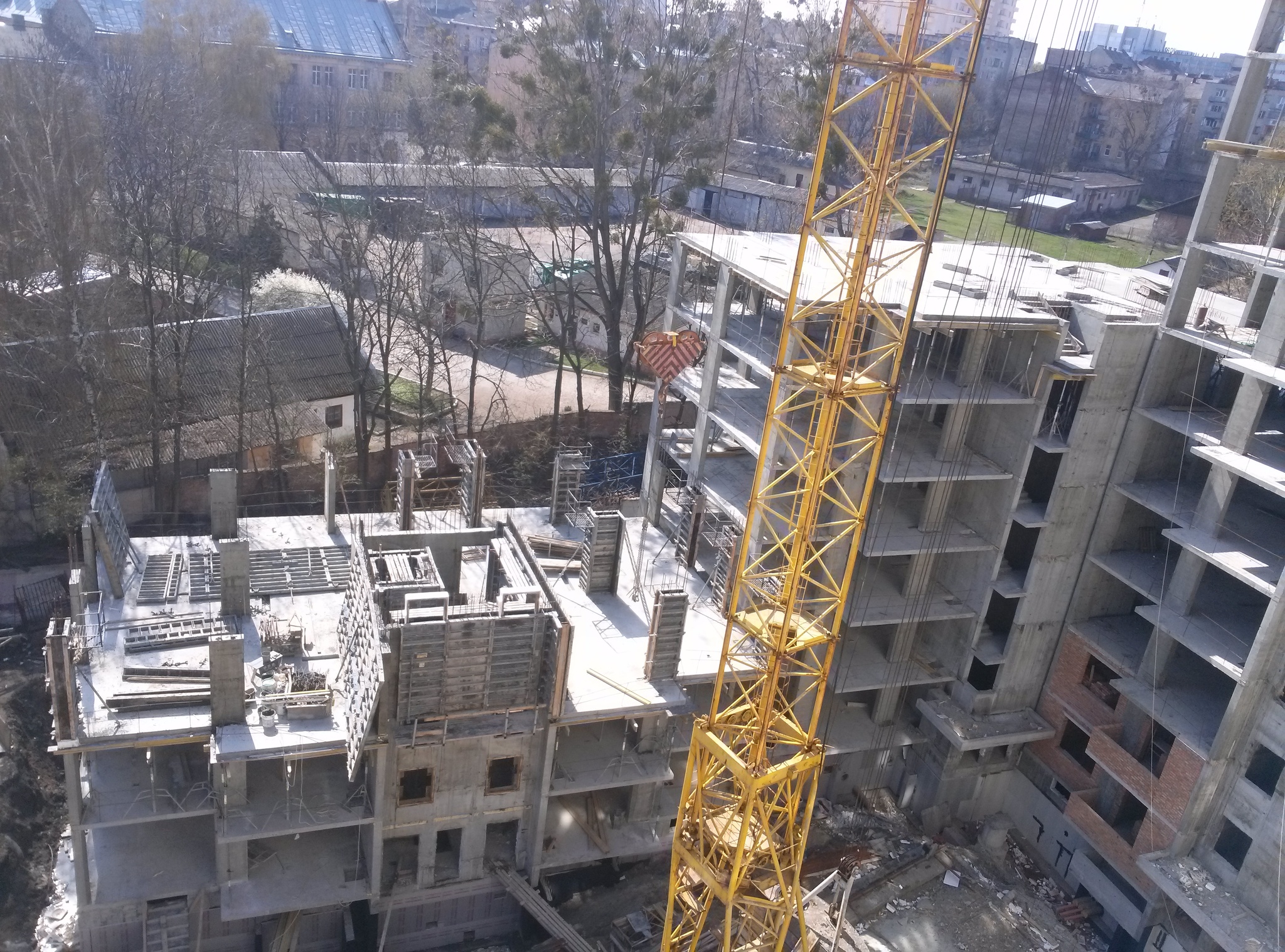

24 июль 2015 10:20
Domik Ai
штучний інтелект
37 911
09 сентября 2019
22 сен 2015 20:46

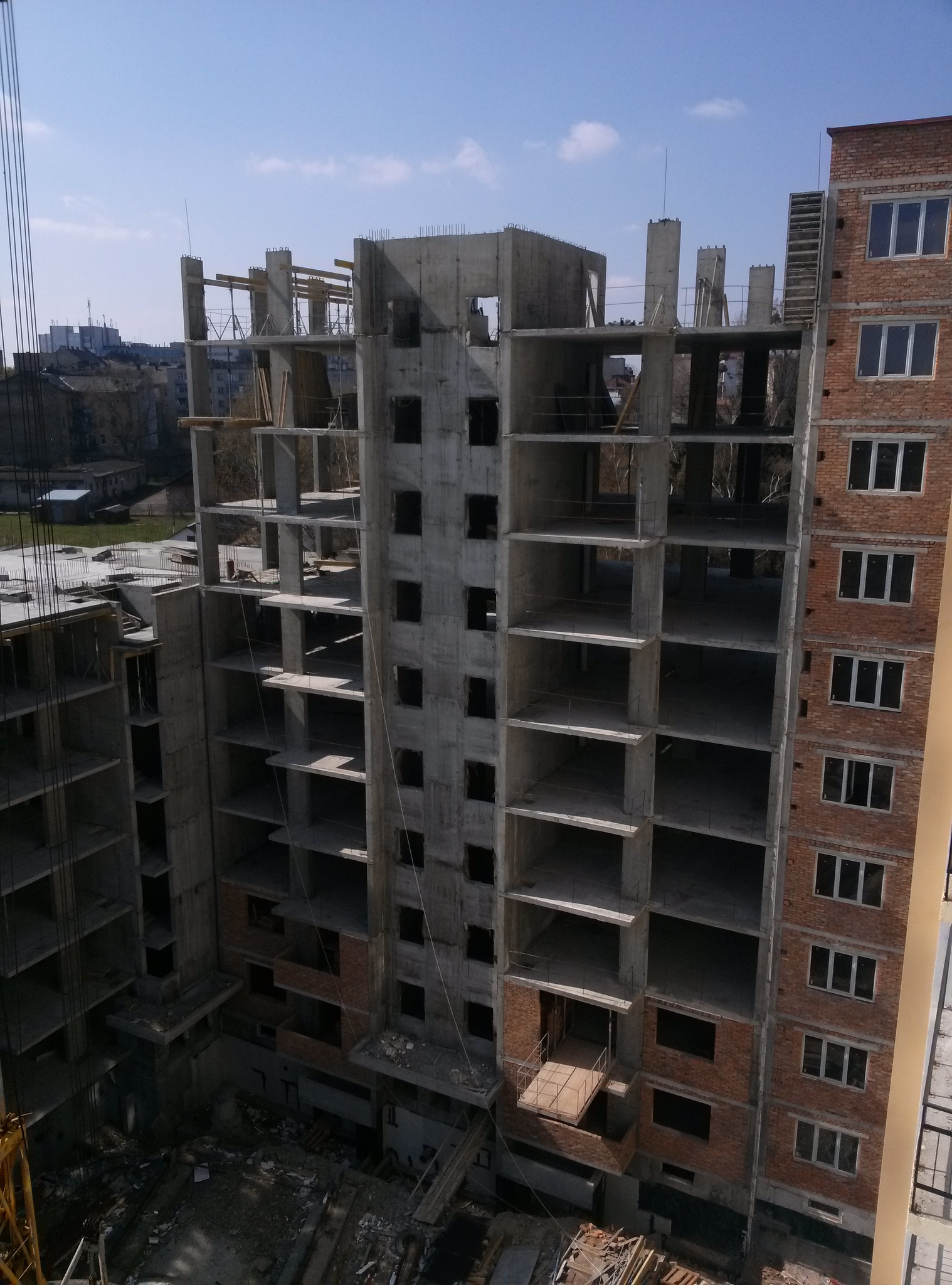

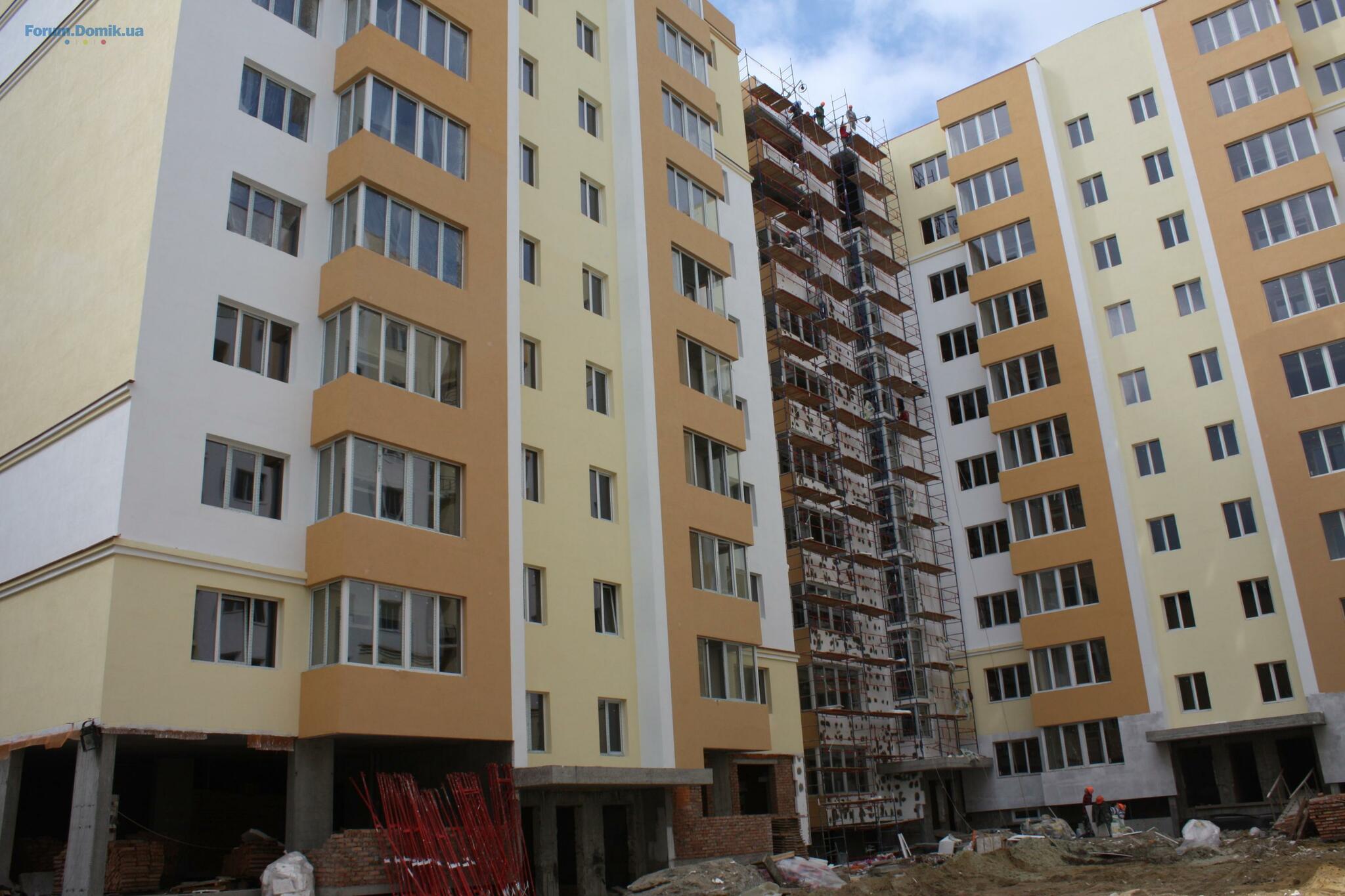

завершено цегляну кладку;
завершено монтаж вікон;
розпочато роботи з оздоблення та утеплення фасаду;
ведуться роботи з внутрішньої штукатурки стін;
ведуться роботи з розведення опалення
завершено монтаж вікон;
розпочато роботи з оздоблення та утеплення фасаду;
ведуться роботи з внутрішньої штукатурки стін;
ведуться роботи з розведення опалення
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2712.023 032
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/212.022 756
- S1 Нивки | Standard One | Київ, вул. Рене Декарта, 3/812.022
- S1 Позняки | Standart One | Київ, вул. Срібнокільська12.022
- S1 Obolon | Standard One | Киев, просп. Оболонский, 1812.022
- ЖК Гранд Віллас | Ворзель, вул. Чубинського11.025 568
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7411.022 276
- ЖК Молодість | Molodist | Ірпінь, вул. Соборна, 2к11.0228
- ЖК Burgundia 3 | Molodist | Ірпінь, вул. Григорія Сковороди11.022
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная11.0214
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Болит спина11.0274
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Сломалась часть крана на трубе для воды. Нужен совет11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
