ЖК Rybalsky | Рибальський | SAGA, Perfect Group | Київ, вул. Набережно-Рибальська 3,9
Застройщик | SAGA Development, Perfect Group, Riverside Development |
Сдача ЖК | 2019 - 2024 г. |
Планировки | от 51 771 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 87.
7/8% | ||
17/20% | ||
26/30% | ||
20/23% | ||
17/20% |
atripolskyy
a
Новичок
8
18 февраля 2020
06 май 2020 12:11
Красивый будет ЖК, место супер. Только не понятно почему низкая этажность??? Тут вообще планировали небоскребы строить до ЖК Рыбальский
SAGA Development
SD
Старожил
807
02 апреля 2018
12 май 2020 07:13
Цитата "atripolskyy":Красивый будет ЖК, место супер. Только не понятно почему низкая этажность??? Тут вообще планировали небоскребы строить до ЖК Рыбальский
Дякуємо за ваш відгук🙂 Житловий район Rybalsky логічно продовжує забудову старого Подолу, саме тому квартали невисокі.
vasilich6107
v
Новичок
14
08 октября 2017
15 май 2020 08:14
Цитата "atripolskyy » 06.05.2020 14:11":Красивый будет ЖК, место супер. Только не понятно почему низкая этажность??? Тут вообще планировали небоскребы строить до ЖК Рыбальский
Хорошо хоть один застройщик на Киев сделал более менее приличный ЖК без ухода в "человейники".
Еще один такого плана https://saga-development.com.ua/projects/new-podol
Првада сроки сосирен ту мач(
zepkin
z
Новичок
11
20 февраля 2020
20 май 2020 10:24
Подскажите, первый дом уже сдан?
_Slava_
_
Новичок
15
03 июля 2018
21 май 2020 07:50
3 і 9 будинки здані (хоча в обох досі ведуться роботи), в деяких секціях вже живуть люди (зі слів ВП 35 квартир живуть, в 200+ йдуть ремонти).
5 мав бути зданий в 4 кв 19, але... Обіцяють до кінця вересня житлові секції... Оскільки вже анонсували 21 навчальний рік і набір, то максимум за рік мають добудувати, інакше буде взагалі зашквар.
11 обіцяють кінець 21.
5 мав бути зданий в 4 кв 19, але... Обіцяють до кінця вересня житлові секції... Оскільки вже анонсували 21 навчальний рік і набір, то максимум за рік мають добудувати, інакше буде взагалі зашквар.
11 обіцяють кінець 21.
DJ Alex

Постоянный пользователь
232
20 ноября 2013
24 май 2020 12:42
Какой интернет провайдер в 9м доме?
Что посоветуете?
Что посоветуете?
Aerostrojka
A
Пользователь
35
03 января 2020
26 май 2020 16:47
Dynamo_Chempion
D
Гость
3
18 июня 2020
18 июнь 2020 06:15
Добрый день господа,
Нашёл объявления о продаже квартиры в данном ЖК.
Подскажите, как обстоят дела с 3м и 9тым домом? Инвесторы уже получили право собственности?
Подключены ли все коммуникации и заселился ли уже кто-то в в 3ти / 9тый дом?
Стоит ли покупать в данном ЖК квартиру и есть ли какие-то проблемы/риски?
Спасибо 😉
Нашёл объявления о продаже квартиры в данном ЖК.
Подскажите, как обстоят дела с 3м и 9тым домом? Инвесторы уже получили право собственности?
Подключены ли все коммуникации и заселился ли уже кто-то в в 3ти / 9тый дом?
Стоит ли покупать в данном ЖК квартиру и есть ли какие-то проблемы/риски?
Спасибо 😉
SAGA Development
SD
Старожил
807
02 апреля 2018
30 июнь 2020 08:31
Цитата "Dynamo_Chempion":Добрый день господа,
Нашёл объявления о продаже квартиры в данном ЖК.
Подскажите, как обстоят дела с 3м и 9тым домом? Инвесторы уже получили право собственности?
Подключены ли все коммуникации и заселился ли уже кто-то в в 3ти / 9тый дом?
Стоит ли покупать в данном ЖК квартиру и есть ли какие-то проблемы/риски?
Спасибо 😉
Вітаємо! Дякуємо за вибір нашого житлового комплексу! Секції 1,5,6 будинку №3, секції 2,3,4 будинку №9 і паркінг пройшли перевірку ДАБІ та 3 вересня 2019 року вже отримали відповідний сертифікат. Усі інвестори вже отримали омріяні ключі від своїх осель, більшість з них вже заселились, а інші — завершують ремонт у квартирах. Також інвестори вже отримують право власності.
Zaychik
Z
Постоянный пользователь
305
17 ноября 2015
30 июнь 2020 12:02
А остальные секции домов 3 и 9 когда будут готовы. Я уже со счета сбился, какой это перенос...Цитата "SAGA Development":
Вітаємо! Дякуємо за вибір нашого житлового комплексу! Секції 1,5,6 будинку №3, секції 2,3,4 будинку №9 і паркінг пройшли перевірку ДАБІ та 3 вересня 2019 року вже отримали відповідний сертифікат. Усі інвестори вже отримали омріяні ключі від своїх осель, більшість з них вже заселились, а інші — завершують ремонт у квартирах. Також інвестори вже отримують право власності.
SAGA Development
SD
Старожил
807
02 апреля 2018
03 июль 2020 08:39
Оновлюємо статус робіт з будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 98%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 96%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення.
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
4 секція (Центр дитячого розвитку)
Виконуються кладкові роботи.
Паркінг
Ведуться роботи з влаштування внутрішніх мереж.
Будинок 9
1 секція
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 45%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (98%), розпочато укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 35%.
3 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (87%), триває укладання плитки на підлогу (95%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи виконано на 96%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 35%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.

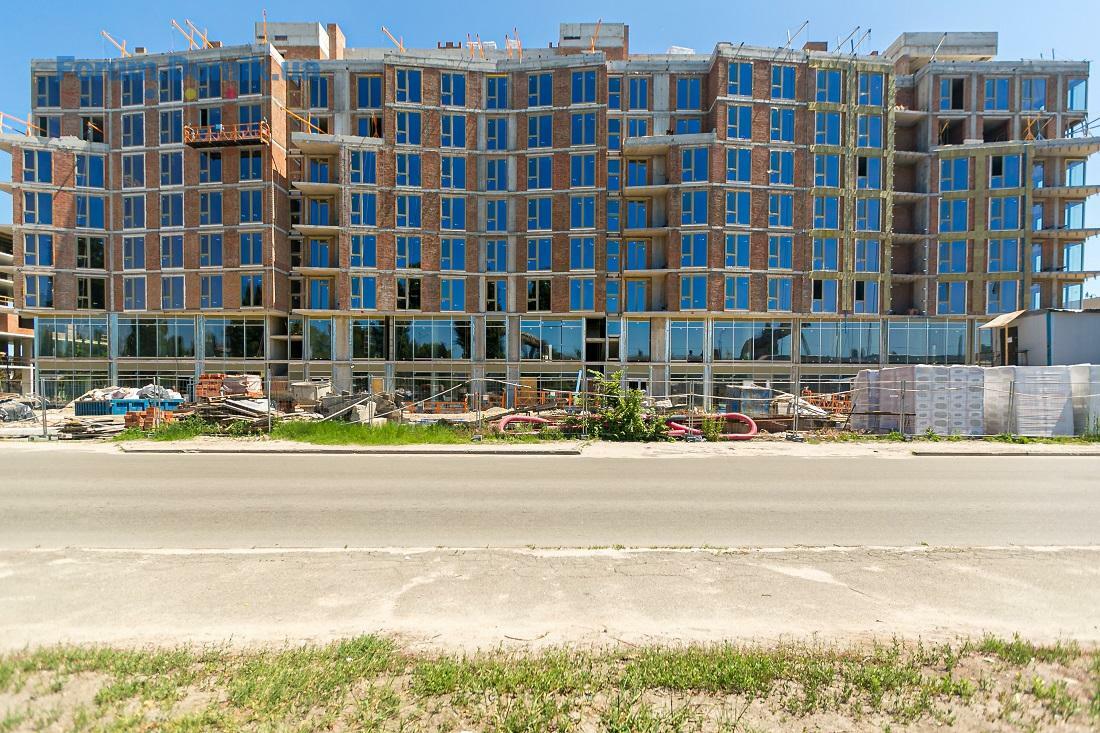

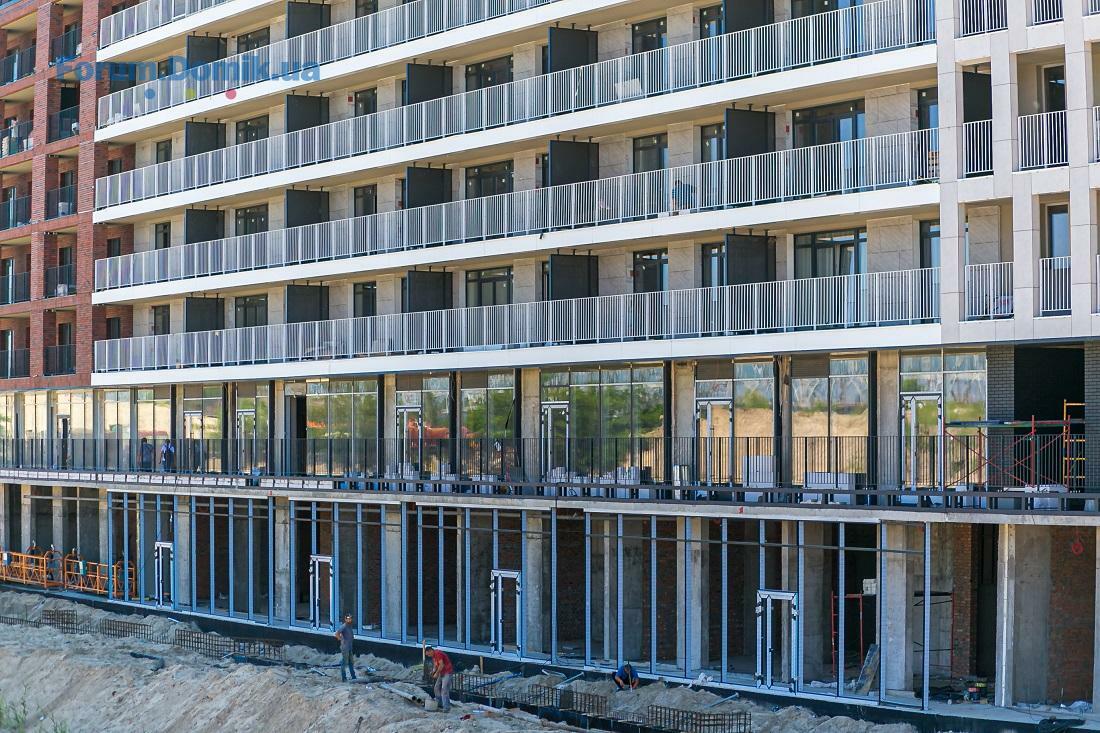

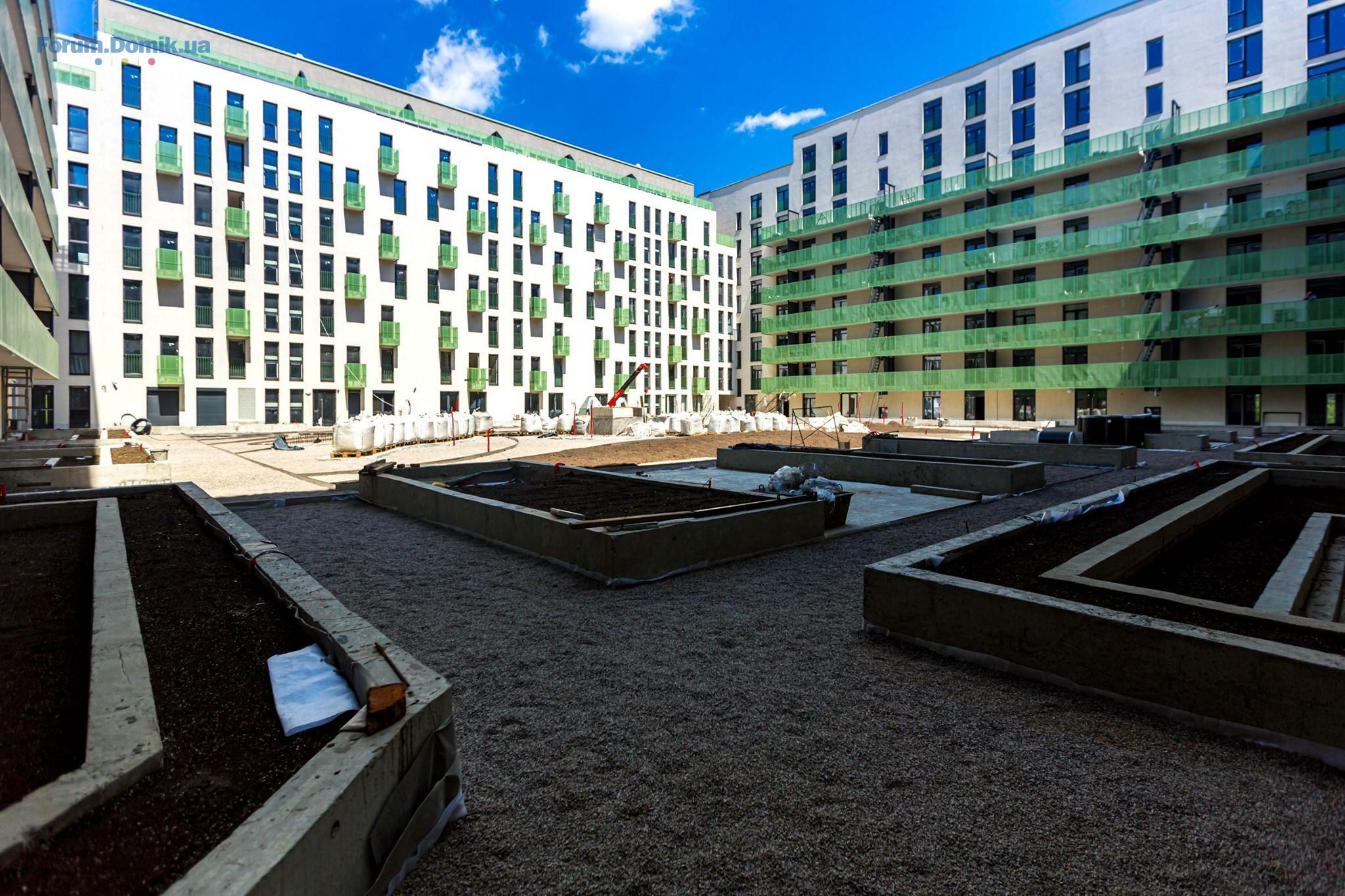

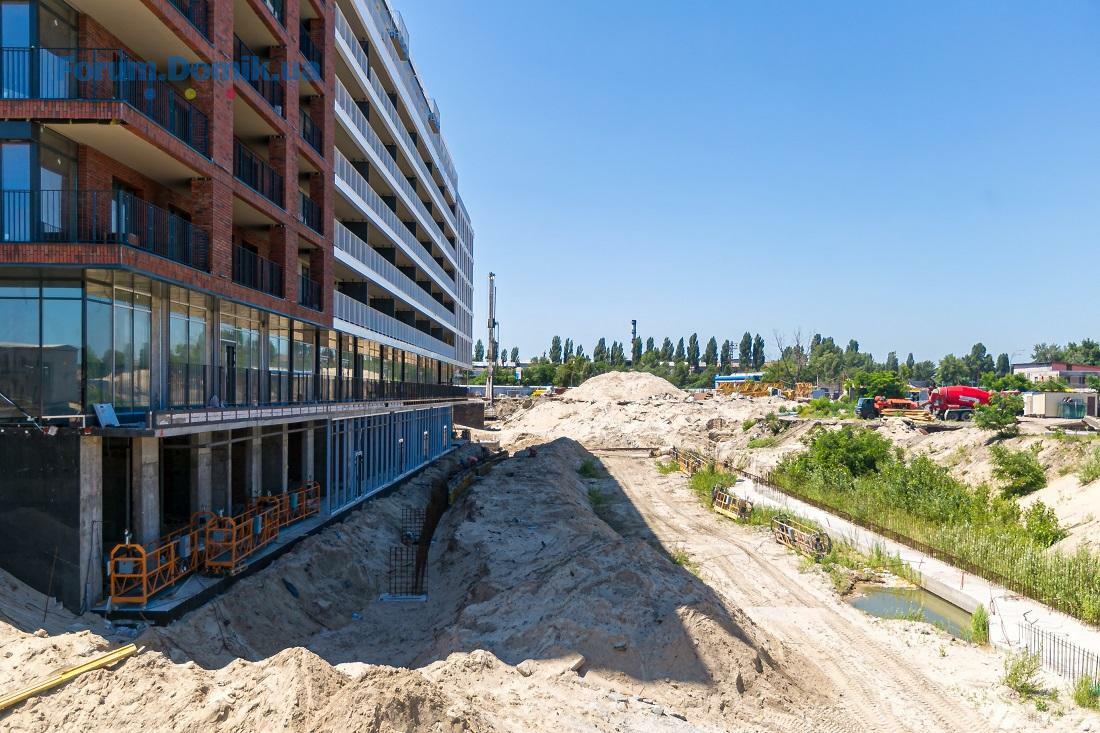

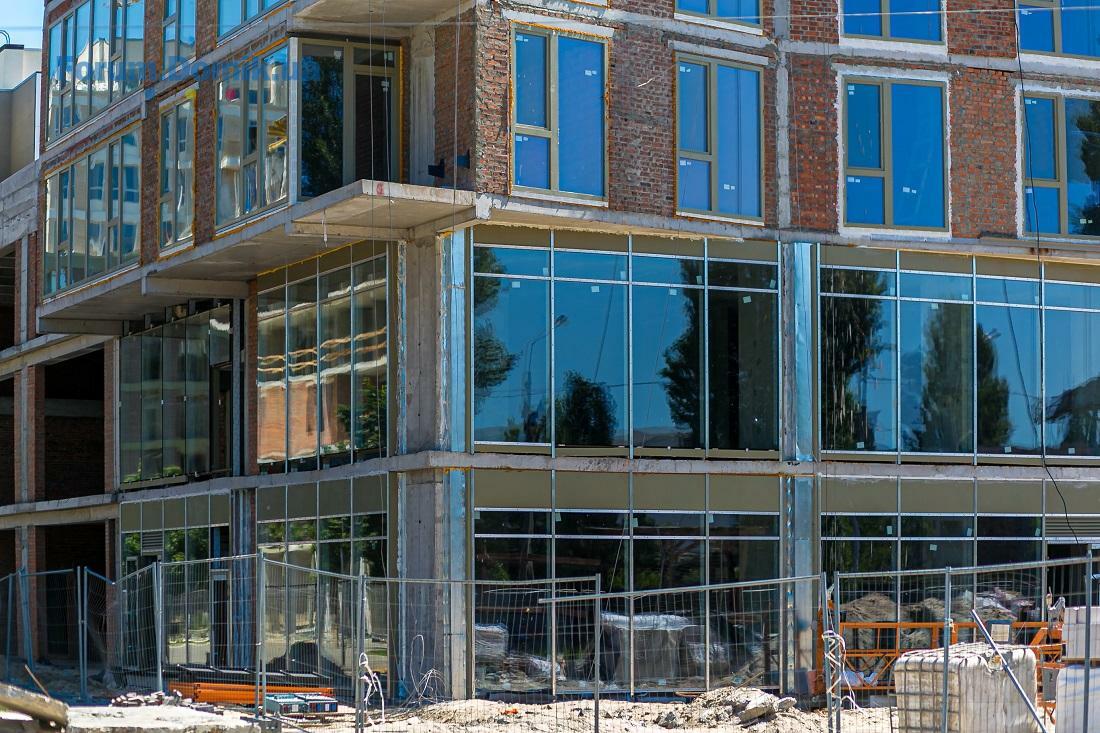

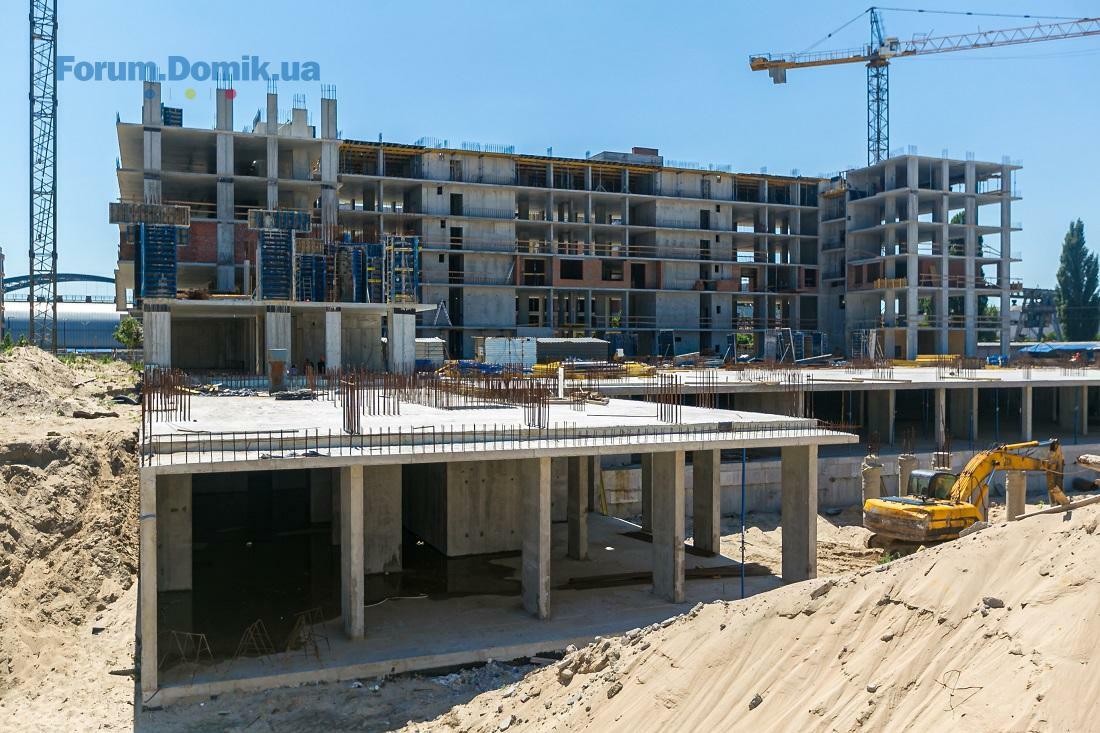

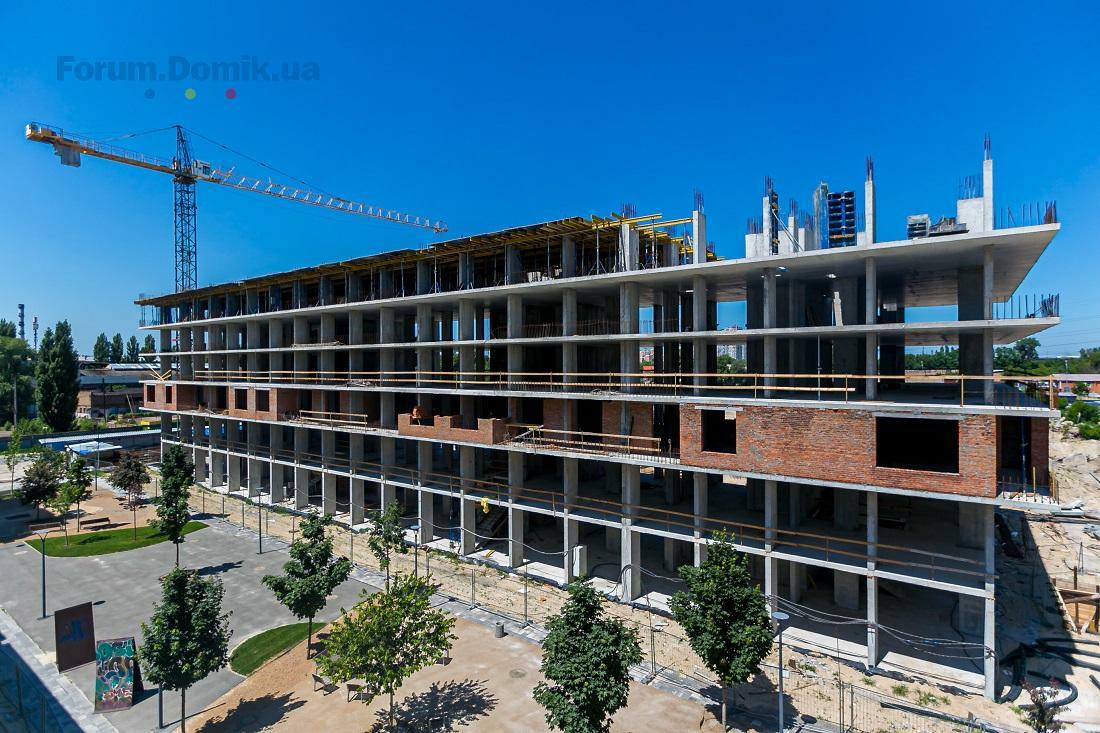

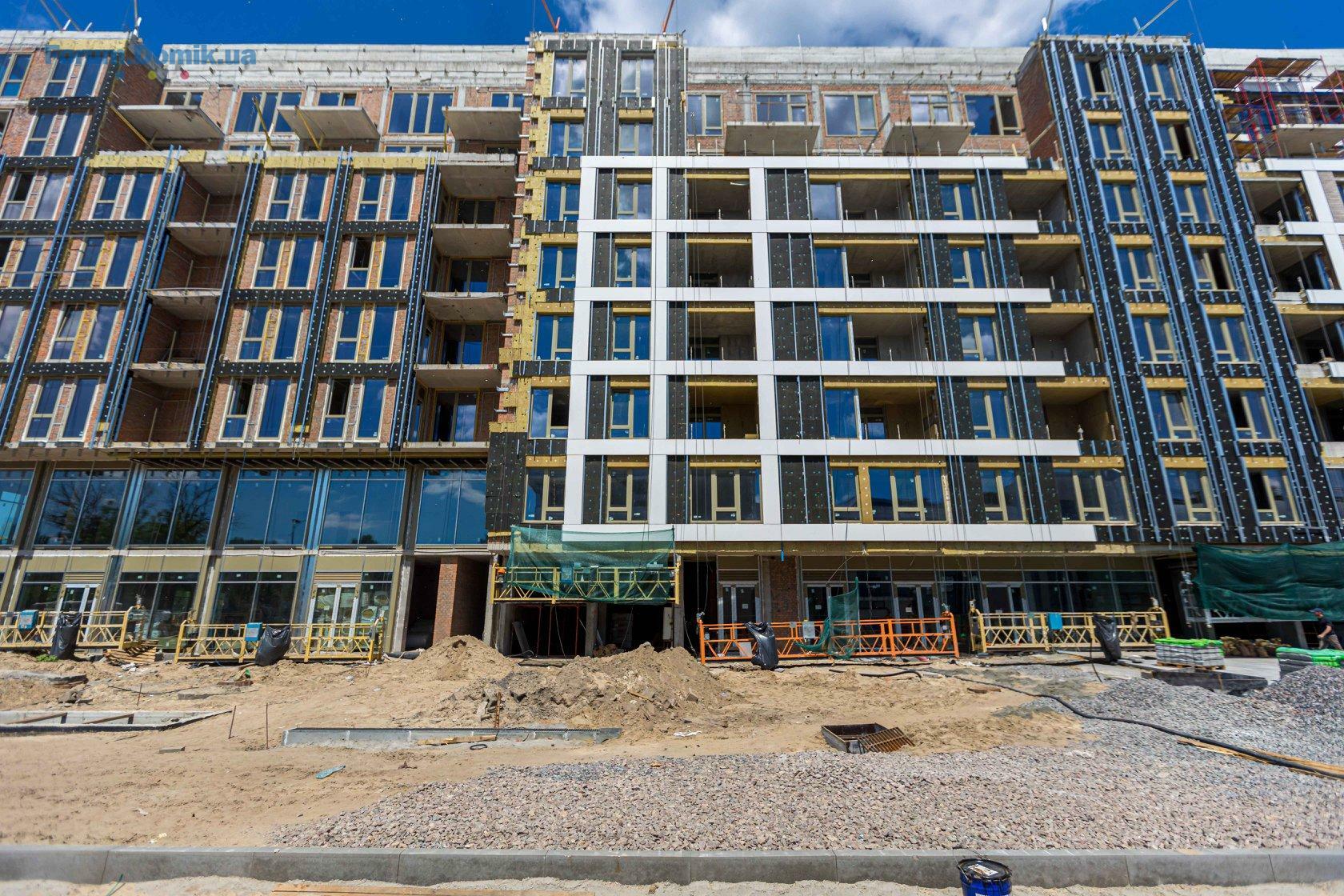

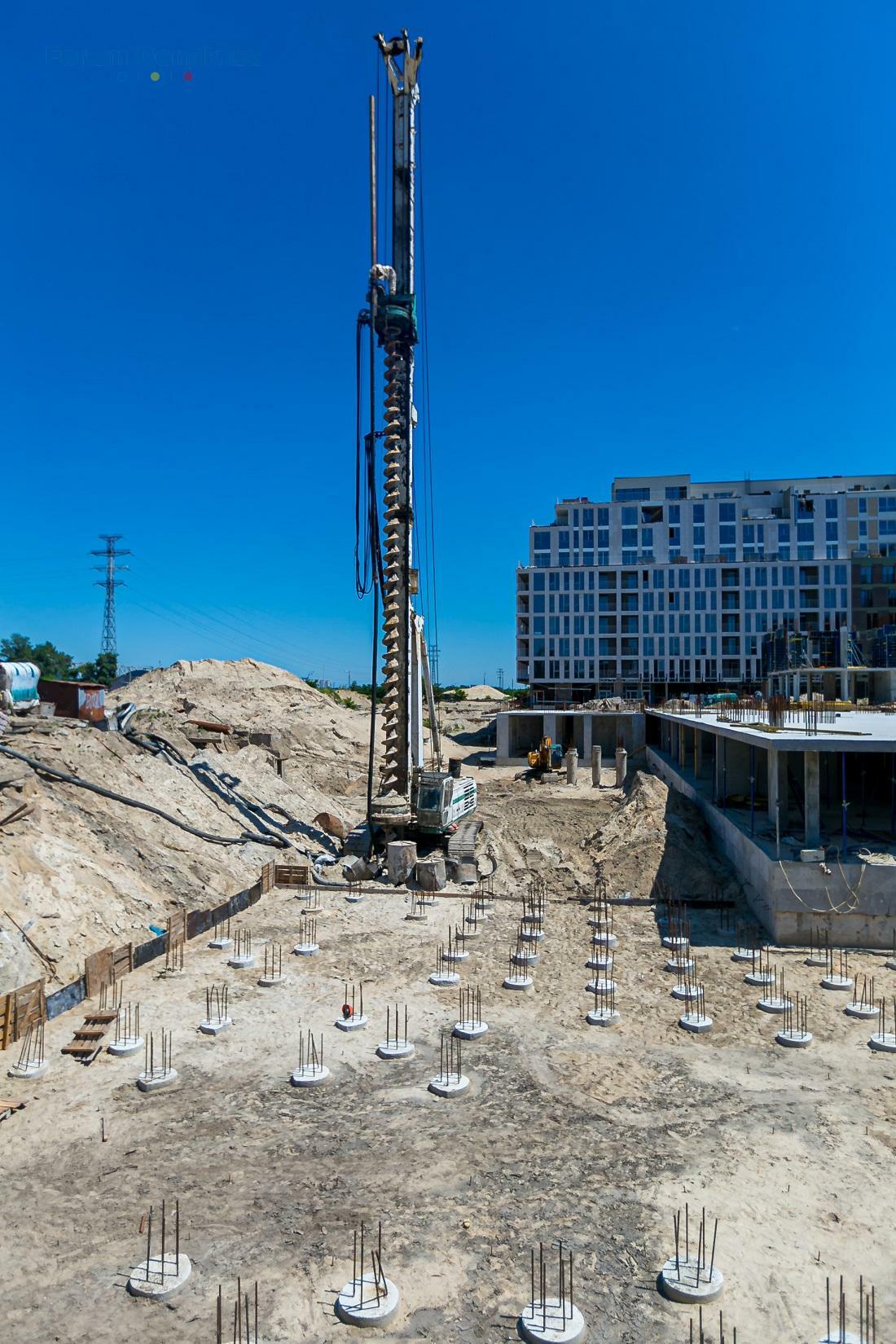

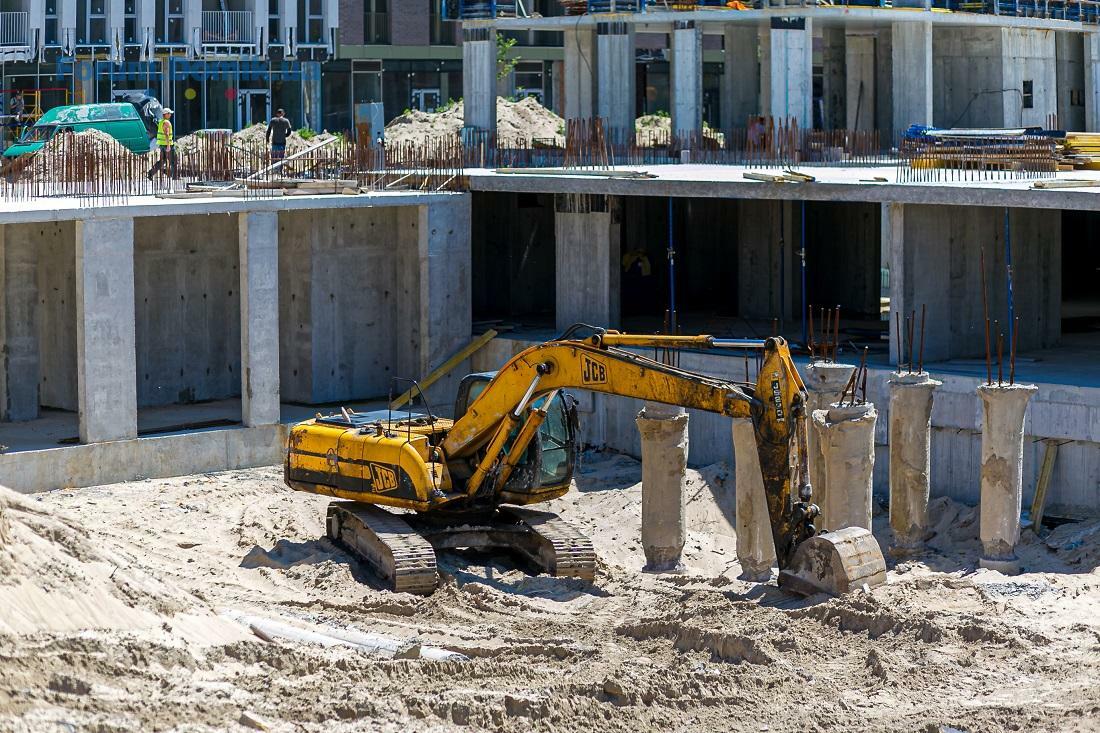

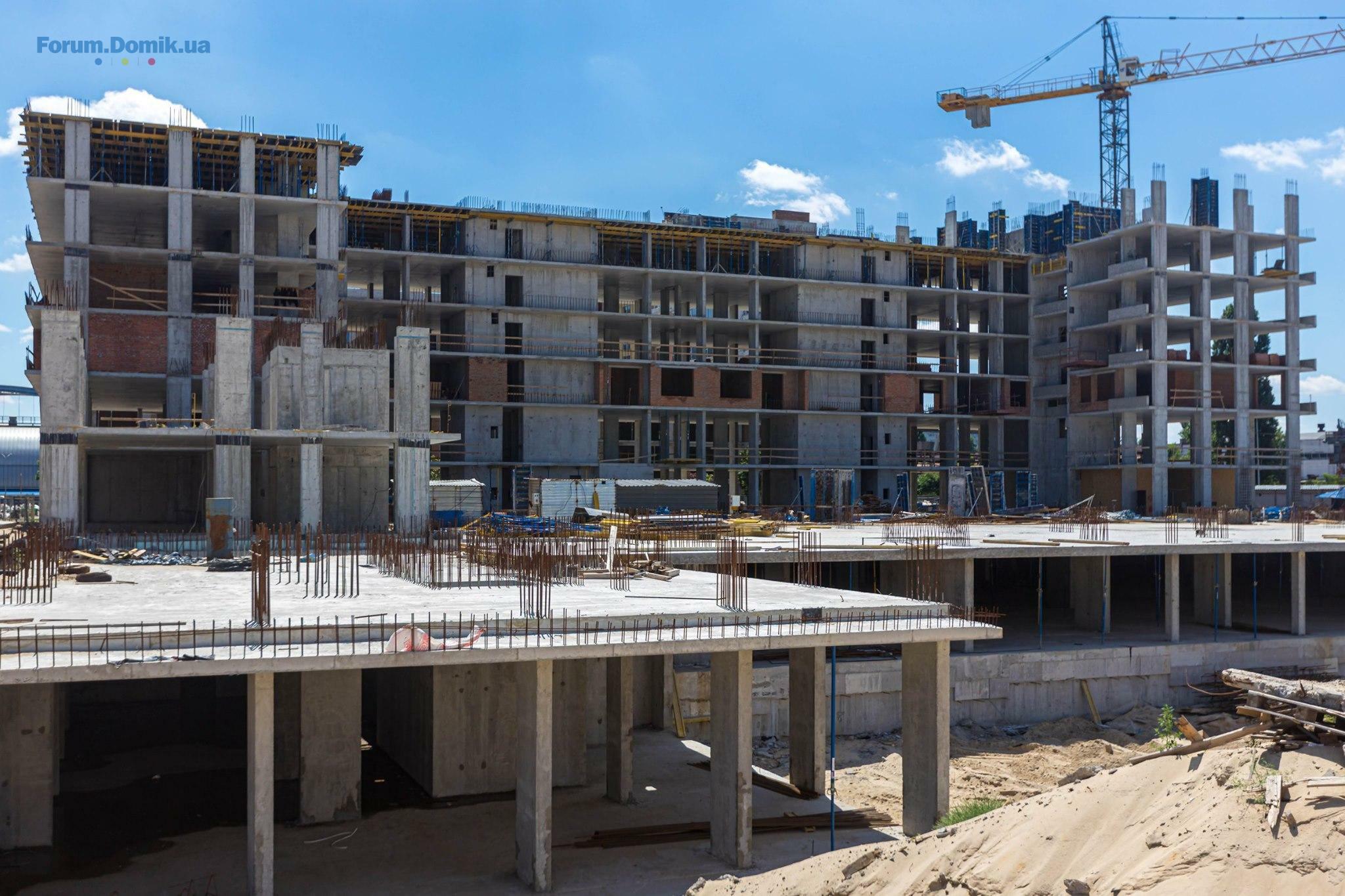

Нижче прикріплюємо фото із будівельного майданчика:
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 98%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 96%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення.
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
4 секція (Центр дитячого розвитку)
Виконуються кладкові роботи.
Паркінг
Ведуться роботи з влаштування внутрішніх мереж.
Будинок 9
1 секція
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 45%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (98%), розпочато укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 35%.
3 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (87%), триває укладання плитки на підлогу (95%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи виконано на 96%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 35%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Нижче прикріплюємо фото із будівельного майданчика:
SAGA Development
SD
Старожил
807
02 апреля 2018
03 июль 2020 08:42
Цитата "Zaychik":А остальные секции домов 3 и 9 когда будут готовы. Я уже со счета сбился, какой это перенос...
Уточнили інформацію по вашому питанню і хочемо повідомити, що будинки №3 та №9 повністю введені в експлуатацію

Domik-Inform

forum bot
11 481
03 апреля 2017
13 июль 2020 20:28
SAGA Development
SD
Старожил
807
02 апреля 2018
28 июль 2020 08:22
Пропонуємо до вашої уваги звіт із будівельного майданчику житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 98%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 96%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Завершено роботи з укладання дренажної мембрани та засипка її щебенем. Проводяться роботи з влаштування геопластики та монтаж розподільних елементів, формування клумб. Завершено роботи з влаштування фундаментів терас і майданчиків. Основний комплекс робіт з благоустроєм виконано на 45%.
Будинок 5
1 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення.
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
4 секція (Центр дитячого розвитку)
Виконуються кладкові роботи.
Паркінг
Ведуться роботи з влаштування внутрішніх мереж.
Будинок 9
1 секція
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 55%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (98%), розпочато укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 40%.
3 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (87%), триває укладання плитки на підлогу (95%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи виконано на 96%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Переглядайте нові фото
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 98%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (98%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 96%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Завершено роботи з укладання дренажної мембрани та засипка її щебенем. Проводяться роботи з влаштування геопластики та монтаж розподільних елементів, формування клумб. Завершено роботи з влаштування фундаментів терас і майданчиків. Основний комплекс робіт з благоустроєм виконано на 45%.
Будинок 5
1 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення.
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду.
4 секція (Центр дитячого розвитку)
Виконуються кладкові роботи.
Паркінг
Ведуться роботи з влаштування внутрішніх мереж.
Будинок 9
1 секція
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 55%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (98%), розпочато укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 40%.
3 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (87%), триває укладання плитки на підлогу (95%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи виконано на 96%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Переглядайте нові фото
SlavKoBizz
S
Гость
2
20 августа 2020
20 авг 2020 08:18
Хто вже проживає в даному ЖК.
Підскажіть будь ласка, чи немає постійно неприємного запаху зі сторони Дніпра??
Проїжджав там вчора (19.08) ввечері - запах такий, що не можна було вікно відчинити в авто.
Підскажіть будь ласка, чи немає постійно неприємного запаху зі сторони Дніпра??
Проїжджав там вчора (19.08) ввечері - запах такий, що не можна було вікно відчинити в авто.
ValentinaO
V
Гость
2
01 августа 2012
20 авг 2020 21:58
Присматриваюсь к домам, которые на первой линии от Днепра. Вид хороший будет. Вот только шоссе прямо под домом - может быть жесть из-за этого, когда окна открыть будет невозможно
Domik-Inform

forum bot
11 481
03 апреля 2017
05 сен 2020 03:22
В RYBALSKY официально стартовали продажи квартир в доме № 7
Почти в каждой квартире дома №7 ЖК RYBALSKY есть балкон или терраса. Они расположены выступами и своим внешним видом напоминают волны Днепра. В отделке фасада используются натуральные текстуры и сдержанные оттенки. Всего в доме запланировано 269 квартир. Стоимость квадратного метра от 33 373 грн. Ввод в эксплуатацию планируется в третьем квартал 2023 года.

Почти в каждой квартире дома №7 ЖК RYBALSKY есть балкон или терраса. Они расположены выступами и своим внешним видом напоминают волны Днепра. В отделке фасада используются натуральные текстуры и сдержанные оттенки. Всего в доме запланировано 269 квартир. Стоимость квадратного метра от 33 373 грн. Ввод в эксплуатацию планируется в третьем квартал 2023 года.

SAGA Development
SD
Старожил
807
02 апреля 2018
14 сен 2020 14:37
Цитата "ValentinaO » 20.08.2020 23:58":Присматриваюсь к домам, которые на первой линии от Днепра. Вид хороший будет. Вот только шоссе прямо под домом - может быть жесть из-за этого, когда окна открыть будет невозможно
Вітаємо! Дякуємо вам за довіру

Алена Геннадиевна
АГ
Новичок
10
30 сентября 2011
16 сен 2020 08:36
Цитата "SlavKoBizz » 20.08.2020 10:18":Хто вже проживає в даному ЖК.
Підскажіть будь ласка, чи немає постійно неприємного запаху зі сторони Дніпра??
Проїжджав там вчора (19.08) ввечері - запах такий, що не можна було вікно відчинити в авто.
Вчера была на набережной - ужаснулась. Днепр цветет и воняет очень. тут же по делаем заехала на Рыбальский. Боковой выход на днепр - стояла на балконе - принюхивалась. Запаха не чувствовалось. Вывод: на набережной, на дороге запах чувствуется, до домов не дотягивает.
Nakone
N
Гость
3
22 сентября 2020
22 сен 2020 12:02
Добрый день, инвесторы и отдел продаж. Рассматриваю квартиру с видом на канал на первой линии, подальше от Днепра.
Как Я правильно понял, что аллея там где канал, будет ресторанная, то есть движнячная, наверняка будет орать музыка с кафешек и ресторанов.
Ваши комментарии ценятся. Пожалуйста прокомментируйте или выскажите ваше мнение.
Как Я правильно понял, что аллея там где канал, будет ресторанная, то есть движнячная, наверняка будет орать музыка с кафешек и ресторанов.
Ваши комментарии ценятся. Пожалуйста прокомментируйте или выскажите ваше мнение.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- Где купить кваритру в новострое?15.077
- ЖК Озерний Гай | ІнтерГал-Буд | Гатне, вул. Свободи, 115.074 054
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 815.07822
- ЖК Злагода | Київміськбуд, Укрбуд | Київ, вул. Архітектора Вербицького, 115.072 799
- ЖК Q10 IRPIN | Відважних | Ірпінь, вул. Університетська, 1-С/1, 1-P15.071
- ЖК Sanville Park | Санвиль Групп | Святопетрівське, вул. Богдана Хмельницького, 25а15.0721
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а14.07153
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13814.07408
- ЖК Фаворит Premium | Молодість | Ірпінь вул. 8-го Березня, 2314.072
- ЖК Burgundia 3 | Молодість | Ірпінь, вул. Григорія Сковороди14.072
- Чи варто зараз купувати нерухомість?14.074 565
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- ЖК Велика Британія | РІЕЛ | Львів, вул. Шевченка, 1707.0750
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко SEVEN | біля Львову в Солонці11.023
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продам строительный инструмент16.041

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
