ЖК "Идилика" (Idilika), Буча, ул. Ивана Кожедуба, 8а

Находятся в 8 км. к северо-западу от Киева. Ирпень - население 45 000 жителей.
Коцюбинское - входит в состав Ирпеня, расположен вплотную к Киеву.

Відповісти

Ваше общее впечатление об Объекте и Компании:

Ужас
1
17%

Показать голоса
Плохо
1
17%

Показать голоса
Нормально
0
Голосов нет

Показать голоса
Хорошо
2
33%

Показать голоса
Отлично
2
33%

Показать голоса

Всего голосов : 6
Повідомлень: 3
Реєстрація: 16.07.2019
Репутація: 0
Как-то давно ничего не слышно? Как продвигается строительство?
На початок сторінки
Iнформацiйний бот
Iнформацiйний бот
Повідомлень: 8597
Реєстрація: 03.04.2017
Репутація: 11
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0

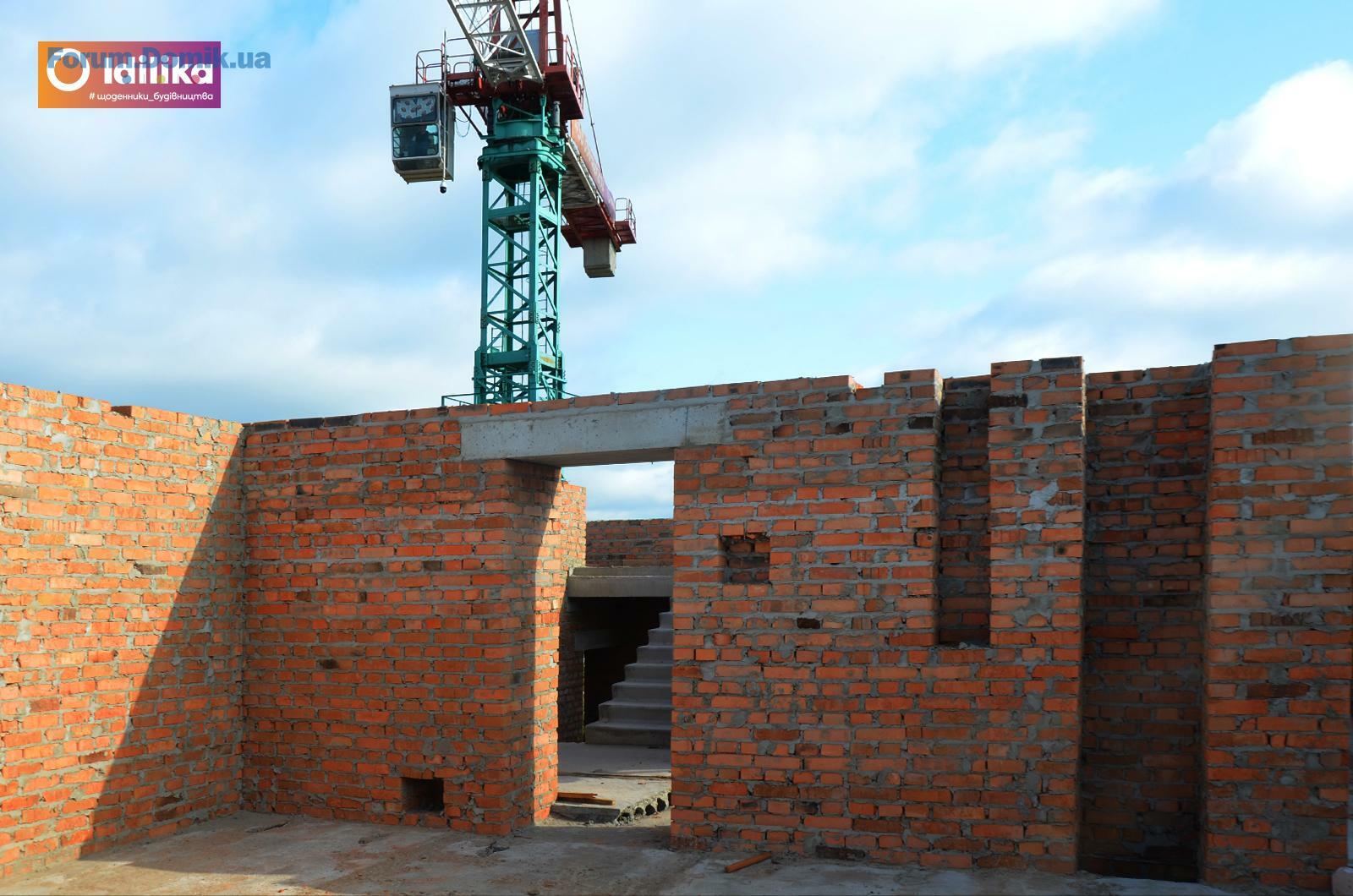

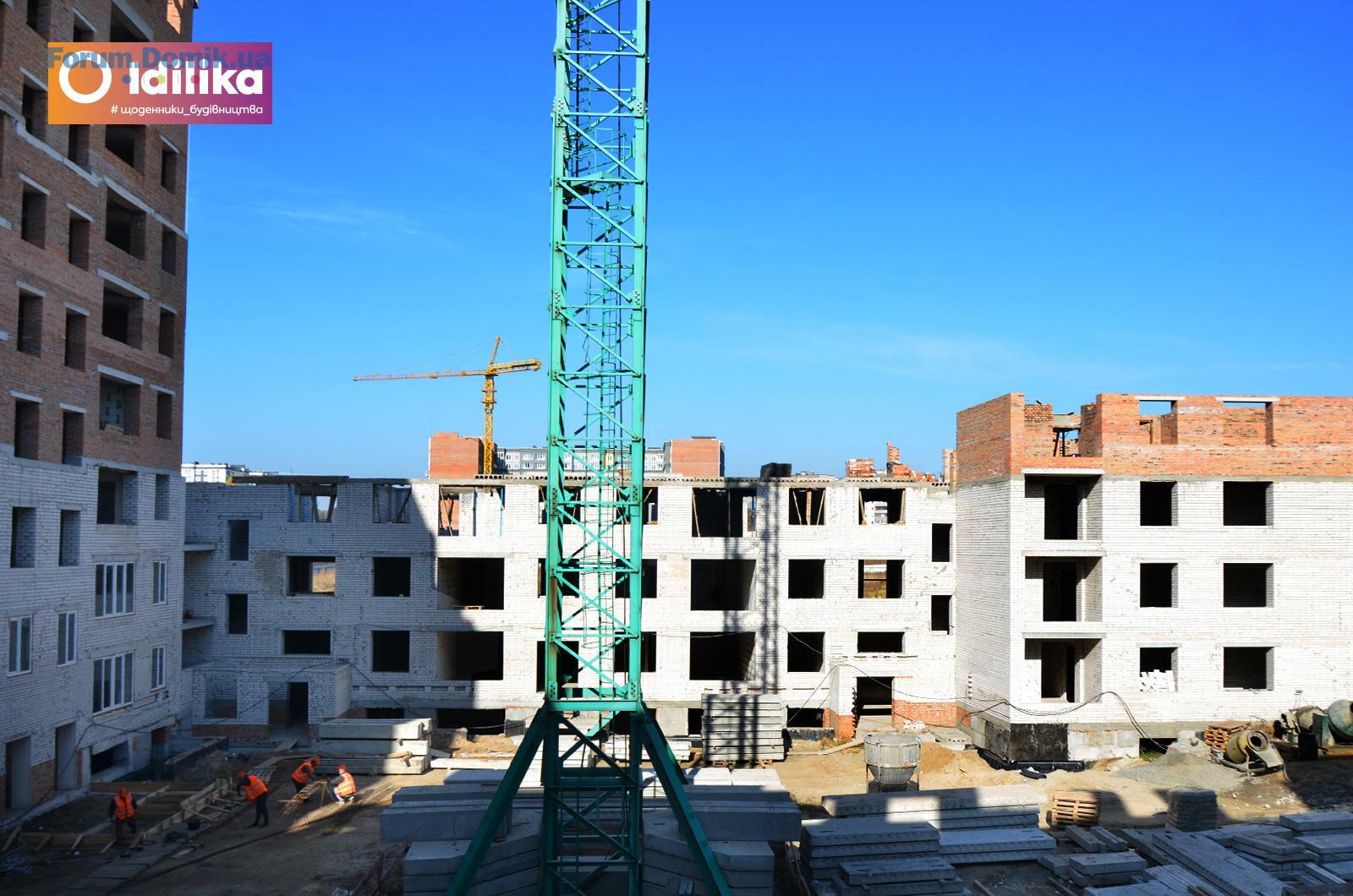

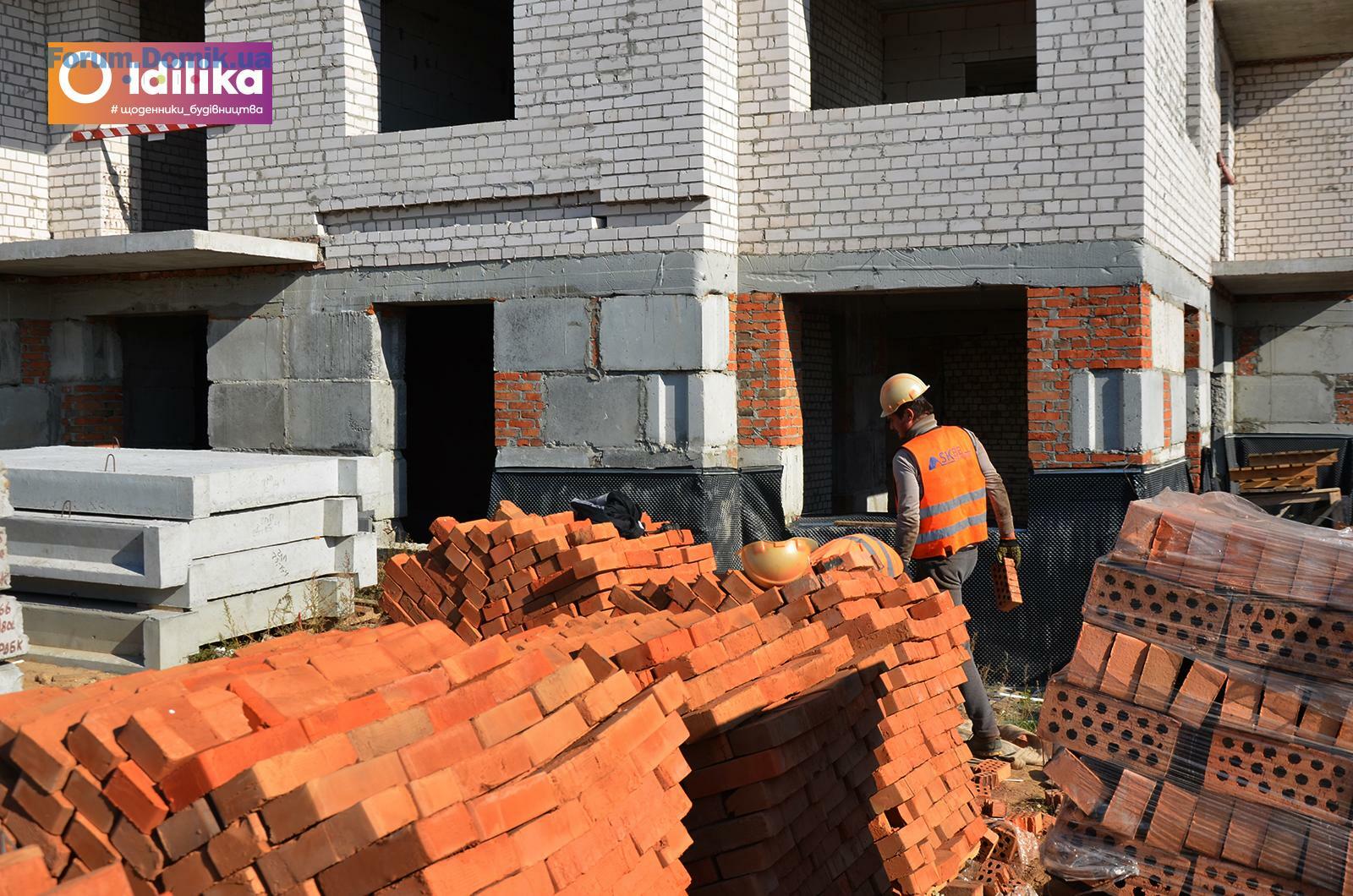

Фотозвіт з будівництва ЖК Idilika станом на 19.09.19

У секції №1 (1,2,3 під’їзд)

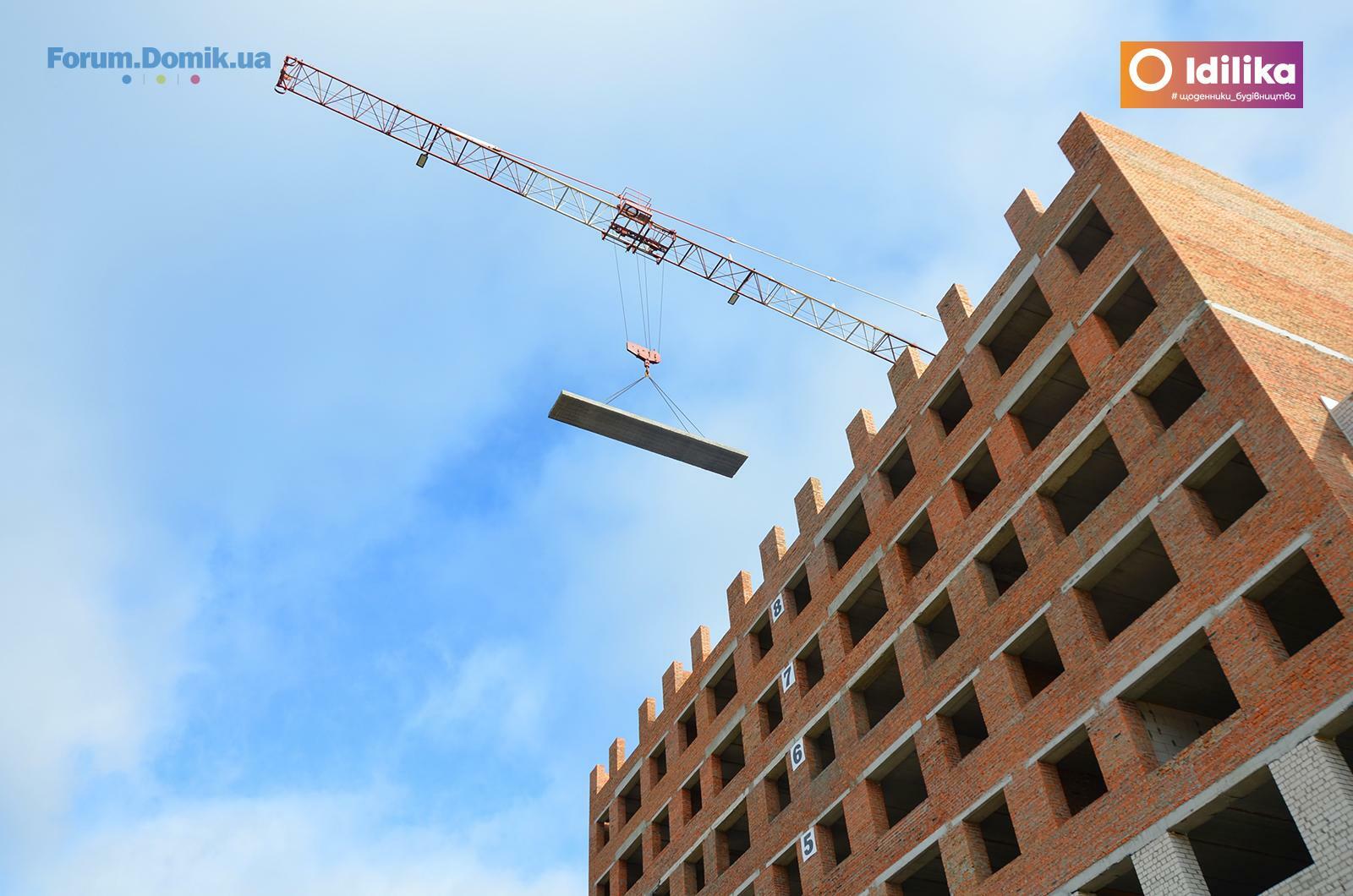

- розпочато цегляну кладку 6 поверху
- ведуться роботи з накладення плит перекриття на 6 поверсі
- ведеться монтаж міжквартирних перегородок на 3 поверсі

У секції №2 (4,5 під’їзд)
- завершено цегляну кладку 9 поверху
- йде підготовка до залиття армопоясу

У секції №3 (6,7,8 під’їзд)
- йдуть роботи зі встановлення міжквартирних перегородок на 2 поверсі
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0
Доброго дня, Юджин!
Будівництво просувається успішно. Будівельники працюють кожного дня. Інформацію про динаміку зведення ЖК Ви можете дізнаватись із наших фотозвітів, які ми щомісяця публікуємо на форумі.
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0

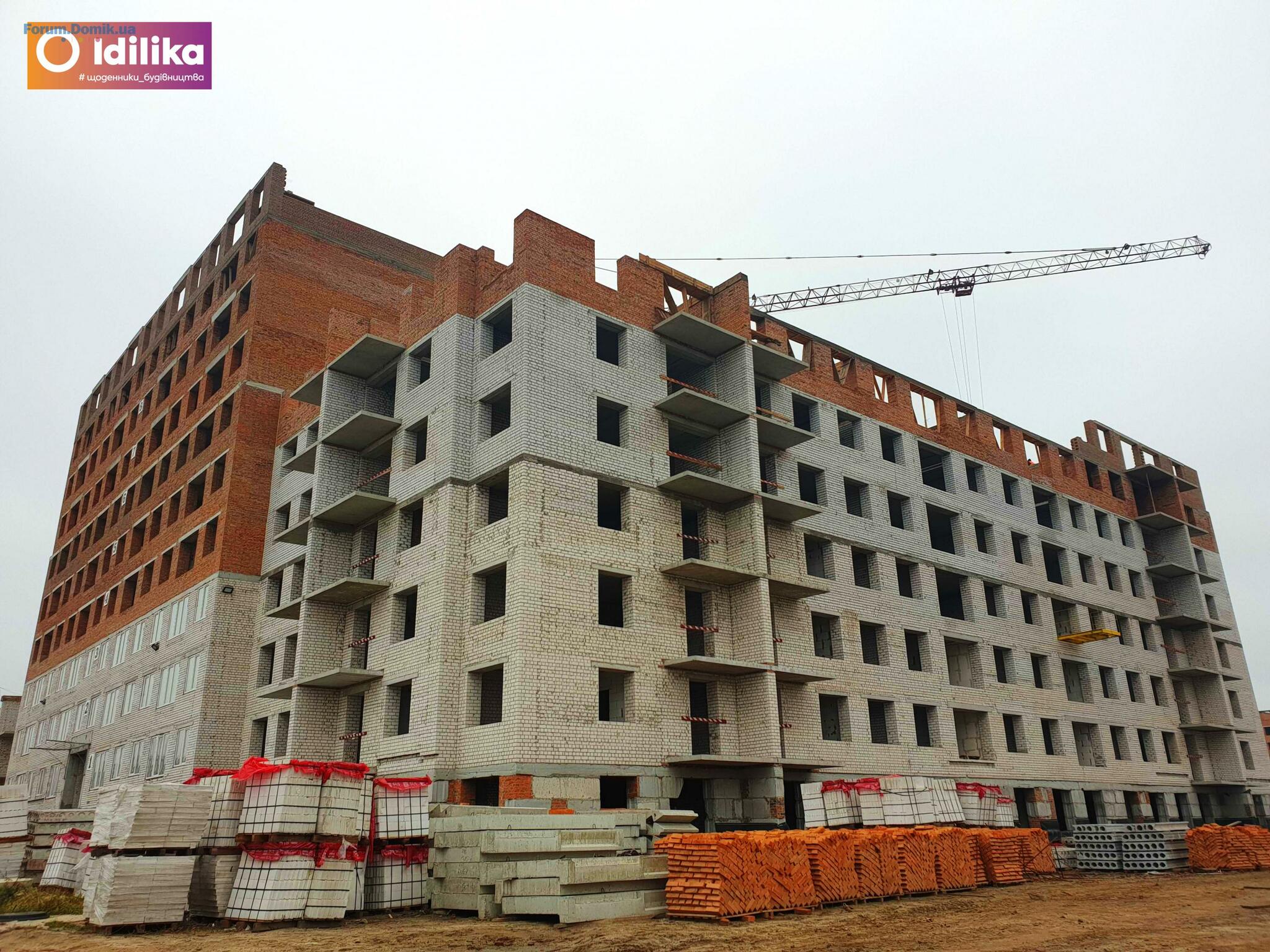

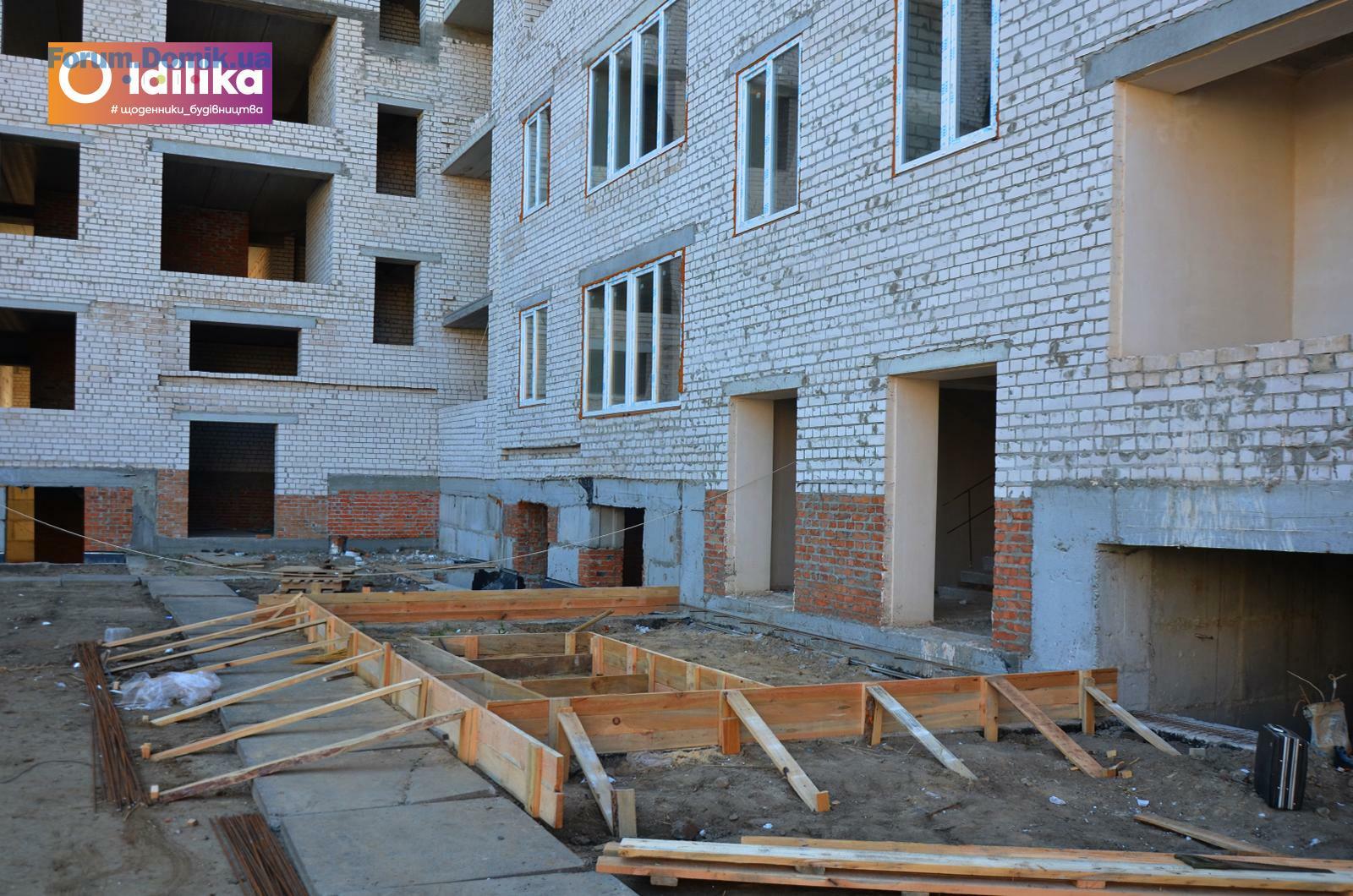

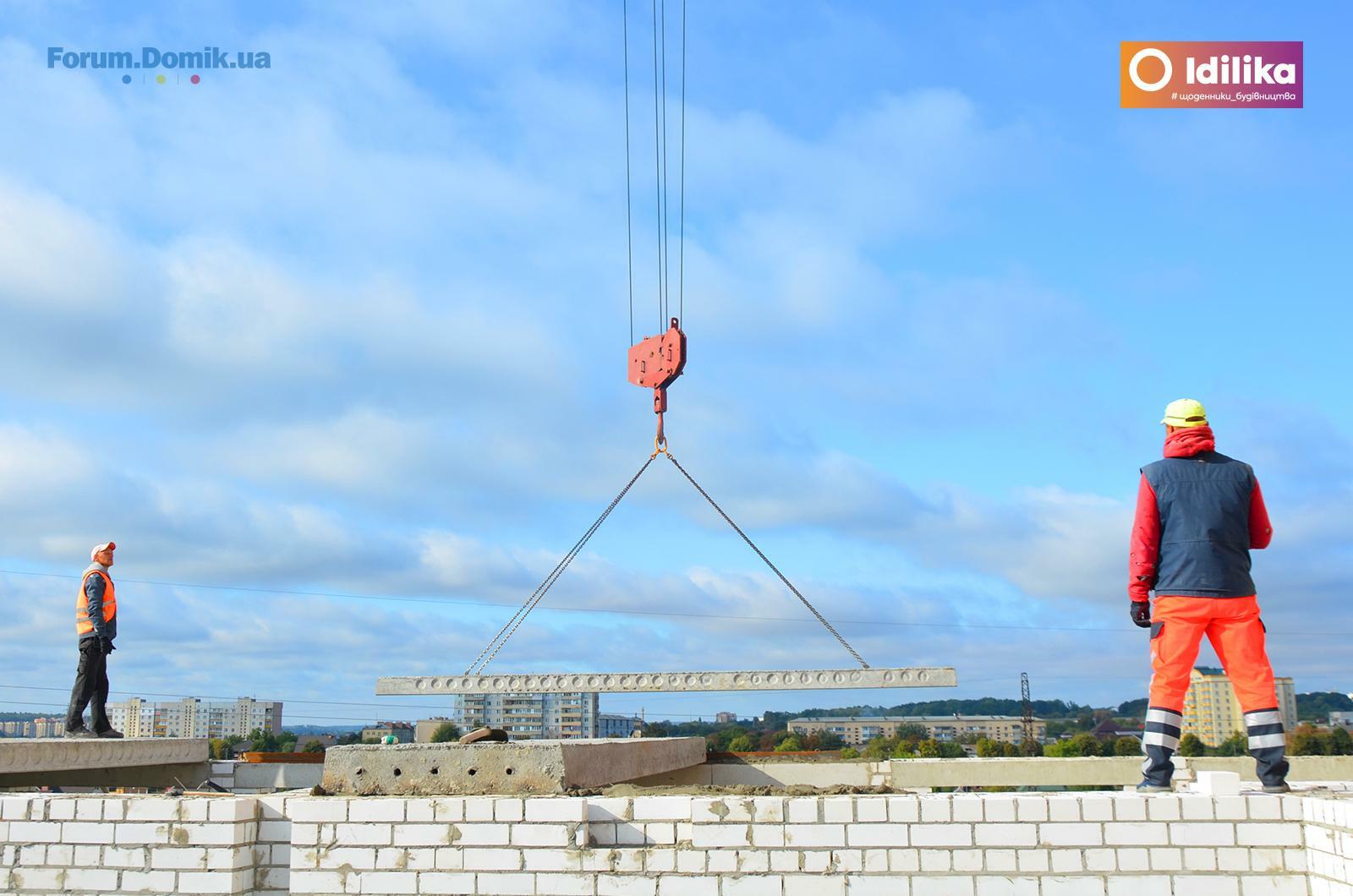

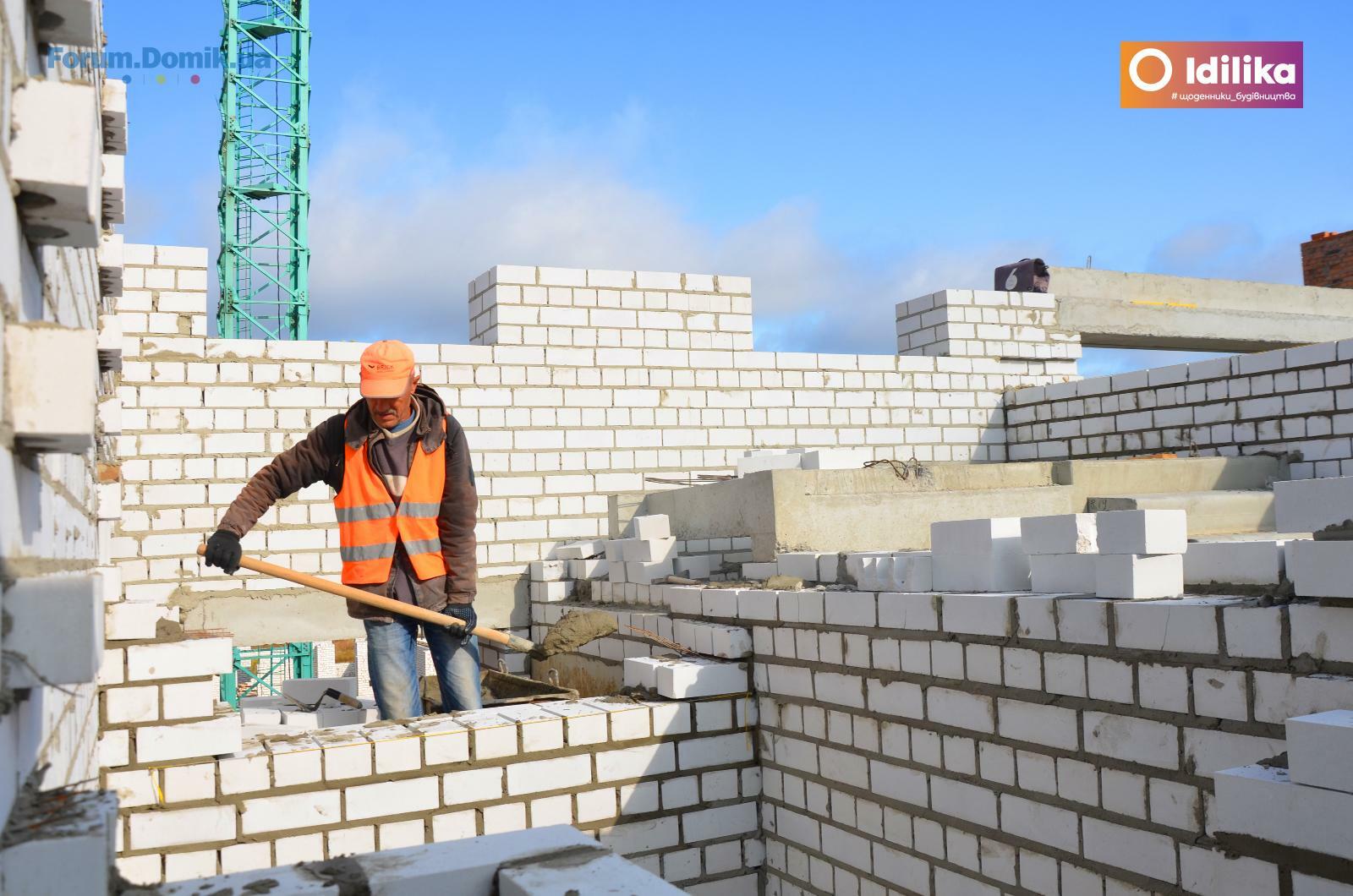

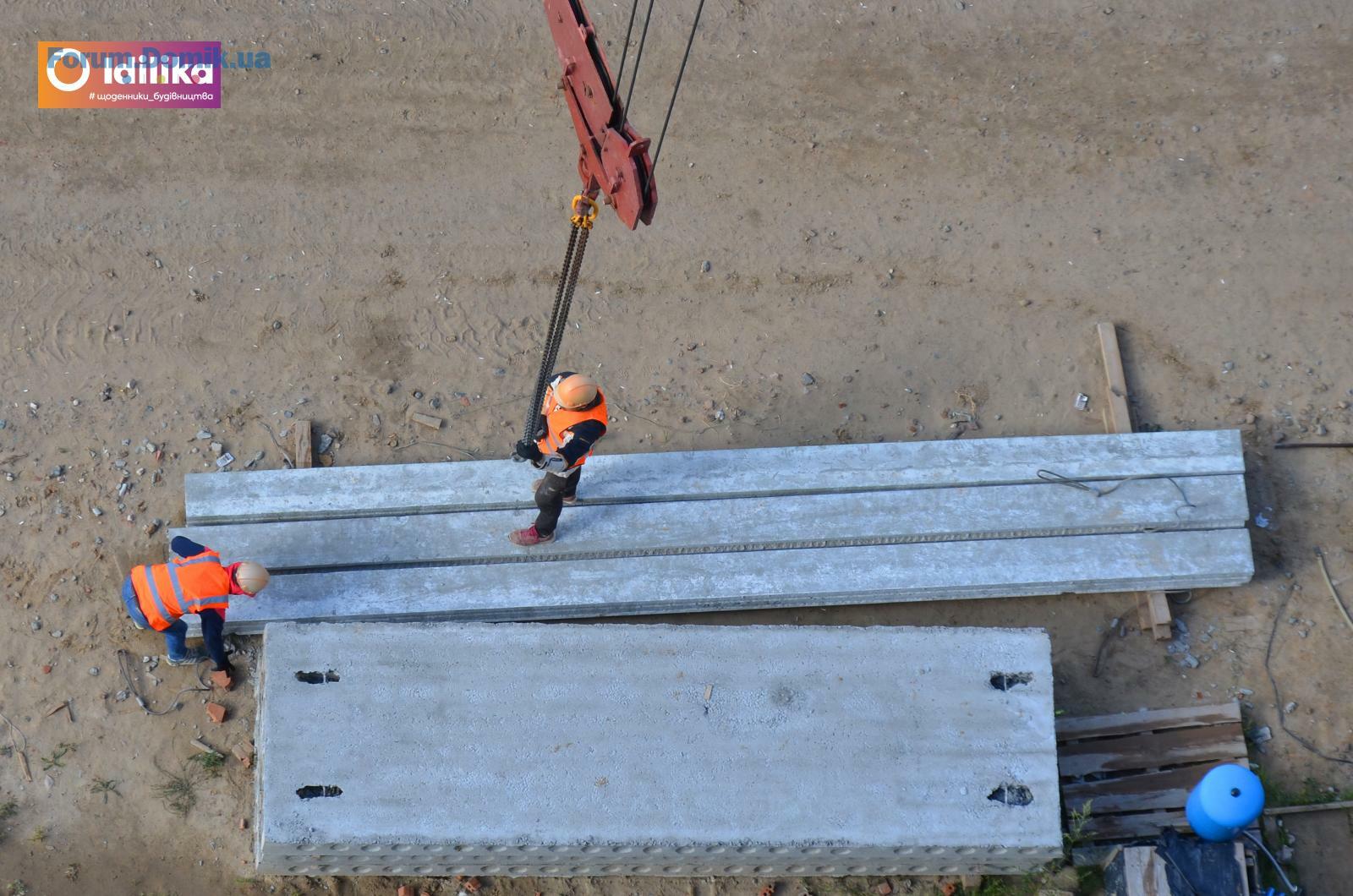

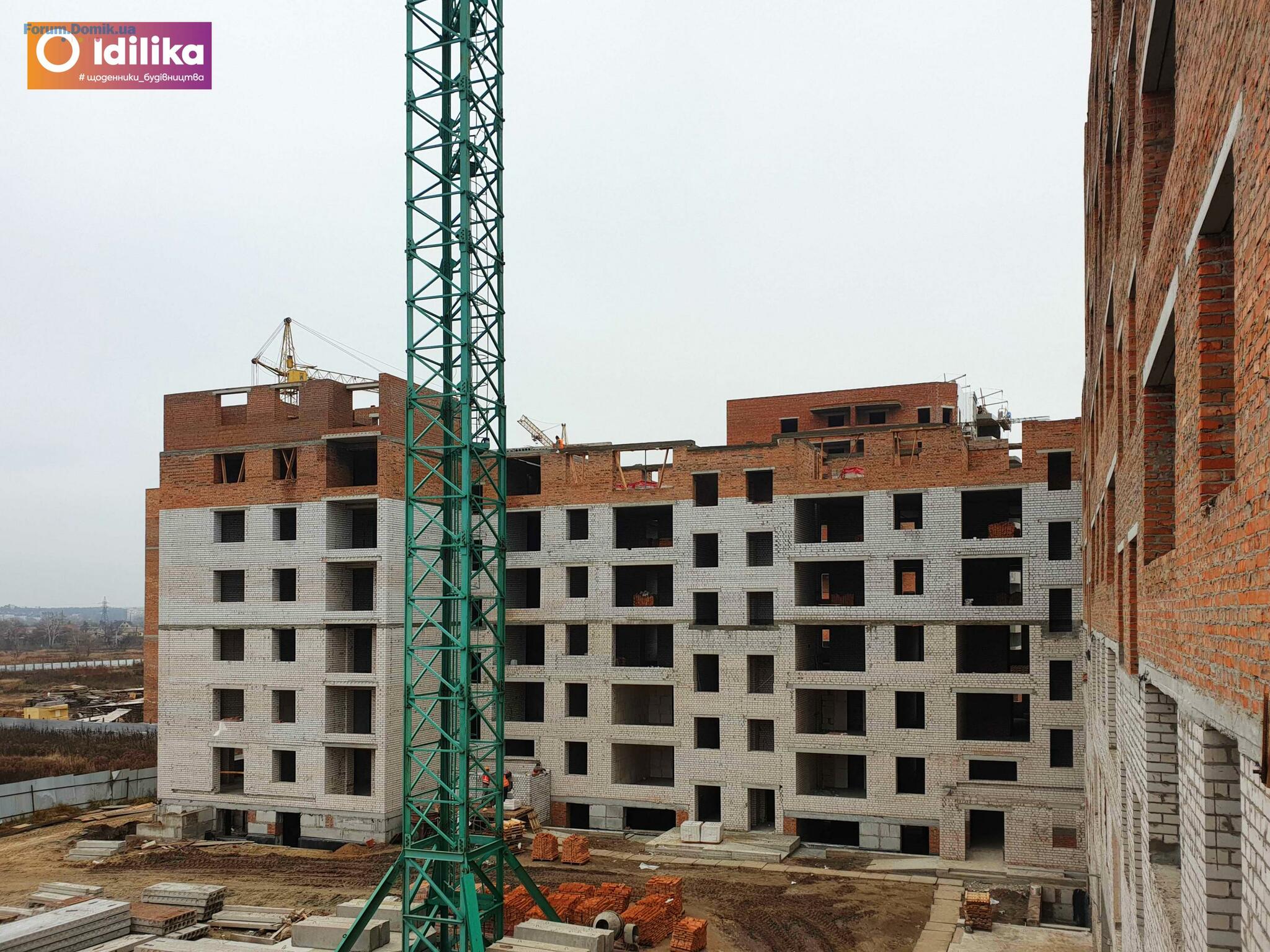

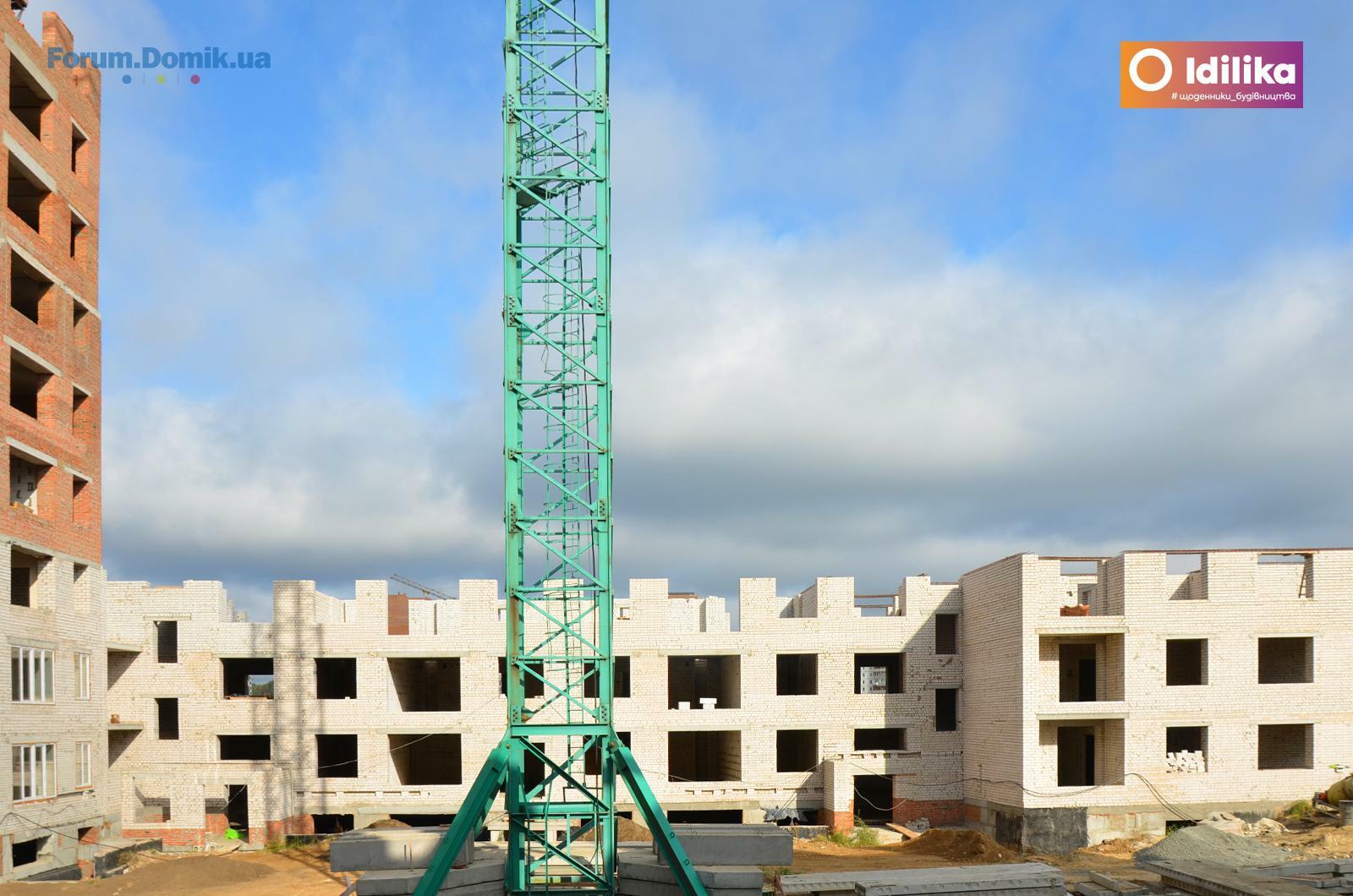

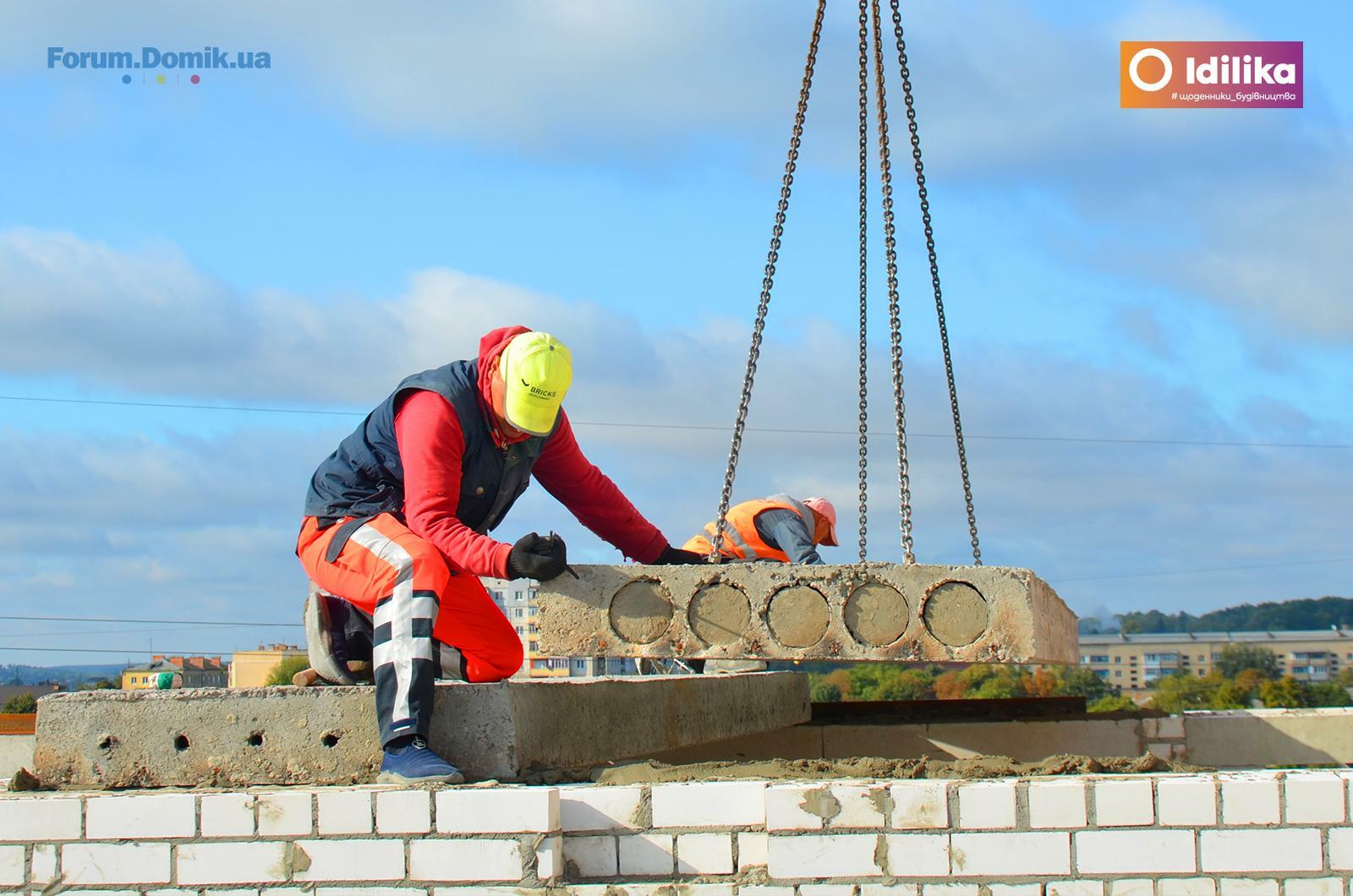

Фотозвіт з будівництва ЖК Idilika станом на 17.10.19

У секції №1 (1,2,3 під’їзд)
- завершується цегляна кладка 6 поверху
- розпочато монтаж армопоясу 6 поверху

У секції №2 (4,5 під’їзд)
- завершено цегляну кладку 9 поверху
- йде заливка армопоясу 9 поверху
- ведеться монтаж міжкімнатних перегородок на 4 і 5 поверхах
- йде заливка вхідних груп

У секції №3 (6,7,8 під’їзд)
- триває заливка армопоясу 3 поверху
- йде цегляна кладка 4 поверху
- ведеться монтаж міжквартирних і міжкімнатних перегородок 2 поверху
На початок сторінки
Iнформацiйний бот
Iнформацiйний бот
Повідомлень: 8597
Реєстрація: 03.04.2017
Репутація: 11
На початок сторінки
Повідомлень: 4
Реєстрація: 31.10.2019
Репутація: 0
Добрый вечер. Стройка идет хорошо. Заявленая сдача дома І картал 2020 года, хотя реально понимаю что сдача задержится. Скажите, пожалуйста, меня как инвестора интересует, на сколько может задержатся сдача дома и какие реальные прогнозы по этому вопросу?
На початок сторінки
Повідомлень: 20
Реєстрація: 09.09.2018
Репутація: 0
Коробка ще не готова. Реальні строки це перший квартал 2021
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0
Доброго дня!

Наразі строки здачі відповідно до договору 1-2 квартал (крайній місяць червень) 2020 року не змінювались. Роботи активно ведуться, погода нам сприяє :smile: ! Тому рухаємось так і надалі — «з повними силами та оптимістичними настроями» :yes: .

Дякуємо.
На початок сторінки
Повідомлень: 5
Реєстрація: 27.07.2018
Репутація: 0
Alleks123 писал(а):Добрый вечер. Стройка идет хорошо. Заявленая сдача дома І картал 2020 года, хотя реально понимаю что сдача задержится. Скажите, пожалуйста, меня как инвестора интересует, на сколько может задержатся сдача дома и какие реальные прогнозы по этому вопросу?

Ага...я також майже кожних вихідних прогулююсь біля будівництва і спостерігаю як там трудяться. Респект. Зміни є кожного тижня. Чи встигнуть...?! Я також задавався цим питанням?! ...ну наразі бачу що 2 секцію коробку вже майже закінчили (10 поверх), ця секція що зі сторони Сонячної оселі вже 7 поверх почали...3 секція хіба пасе задніх (ну на то вона напевне і третя). Ну якщо рахувати 1 міс на поверх по всім секція (це приблизно наразі так росте) то получається на кінець березеня (5місяців) в першій секціі коробку завершать, 2 секція ще до нового року завершать, а 3 секція буде десь 8-9 поверх. За зиму якраз можна коробки нагнати...а вже вікна, фасад і благоустрій напевне будуть робити коли потепліє (воно напевне й правильно, щоб не переробляти)...це березень квітень. Будемо надіятись так як написано в договорі 2 квартал дадуть ключі і запустять на ремонт. За літо думаю всеодно щось будуть доробляти, дотирати...не без того. Думаю в кого квартира вже були в новостроях знає про що я говорю. Тому я бачу свою квартиру так, влітку (липень серпень) я почну ремонт...до жовтня я його закінчу і благополучно заїду! Тепер тримаю кулачки. :up: :smile:
На початок сторінки
Повідомлень: 4
Реєстрація: 31.10.2019
Репутація: 0
Ну вы опитимист, я вот тоже так думаю, что может летом, к сентябрю закончат. Будем наядеятся на лутшее. Главное мыслить позитивно.
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0

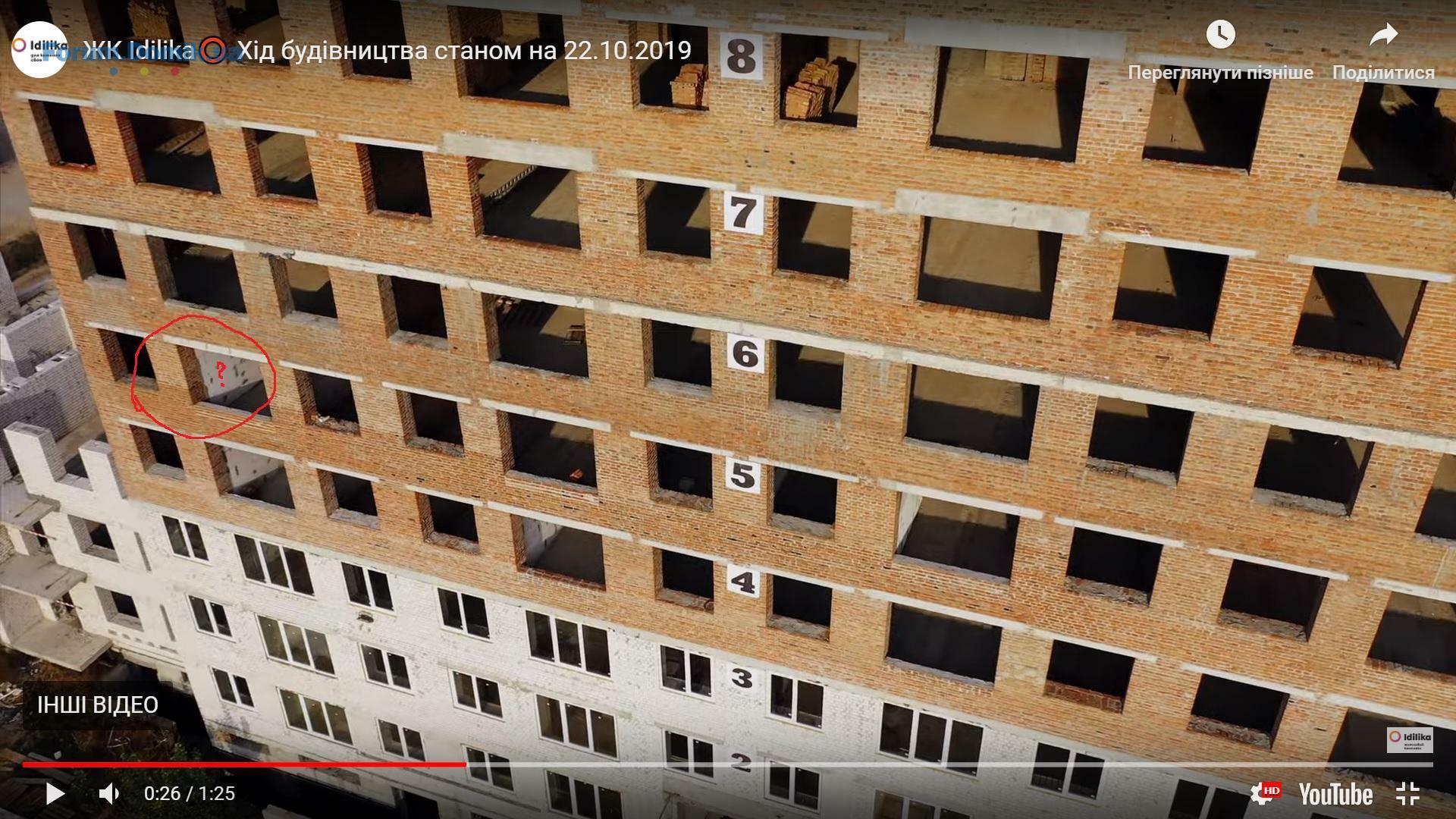

Відеозвіт ЖК Idilika станом за жовтень місяць :smile: Приємного перегляду!

phpBB [video]
На початок сторінки
Iнформацiйний бот
Iнформацiйний бот
Повідомлень: 8597
Реєстрація: 03.04.2017
Репутація: 11
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0

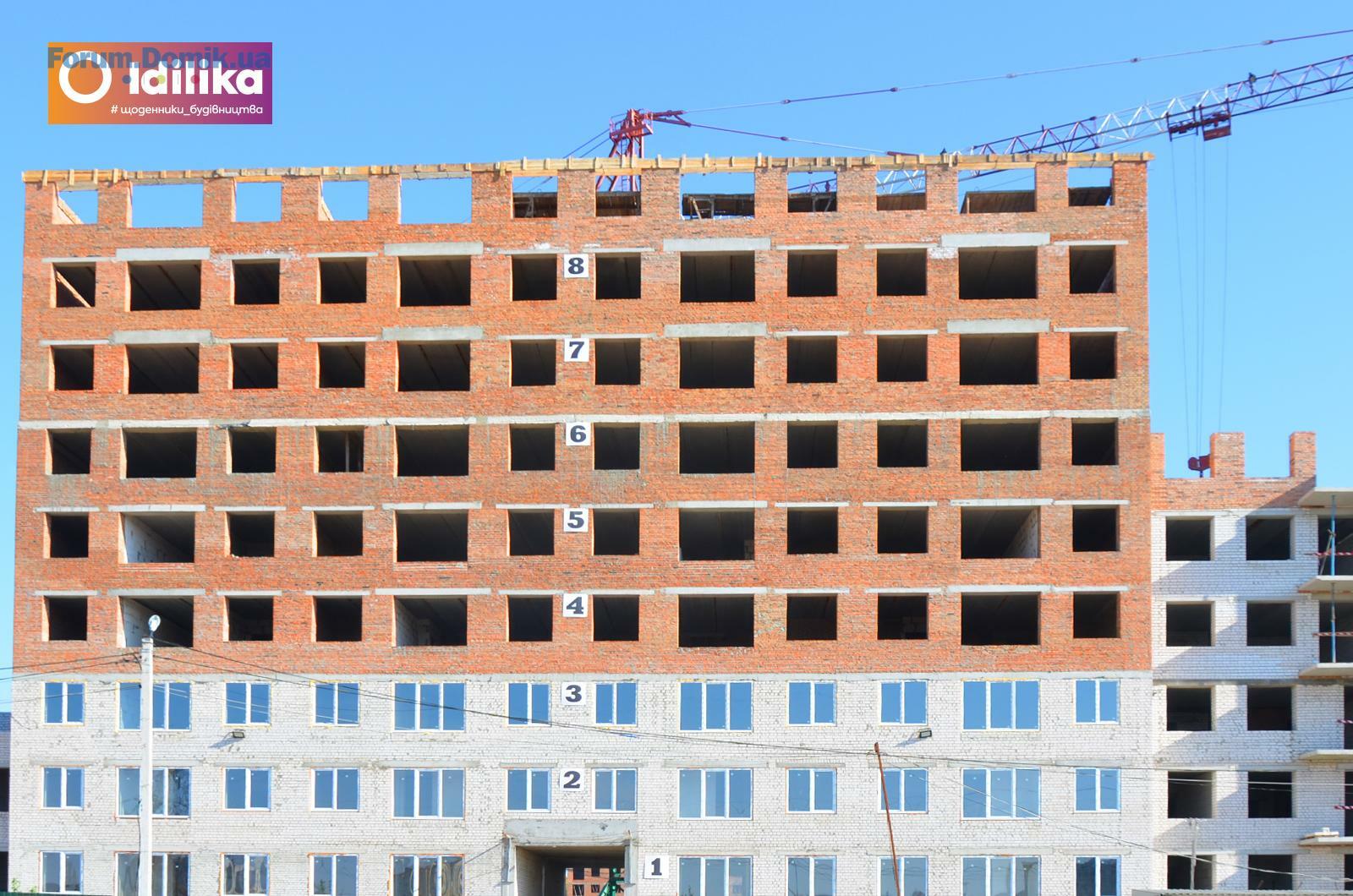

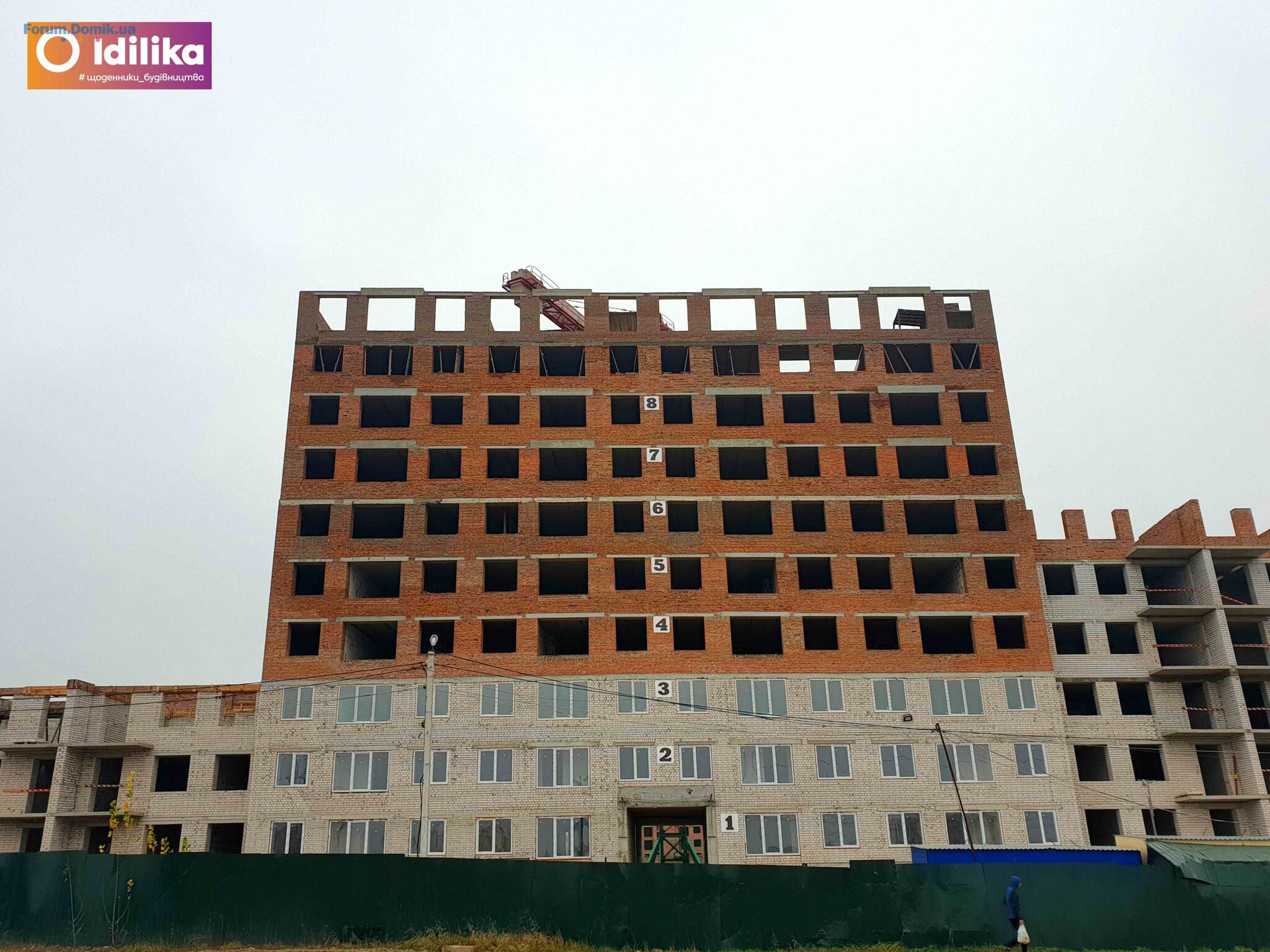

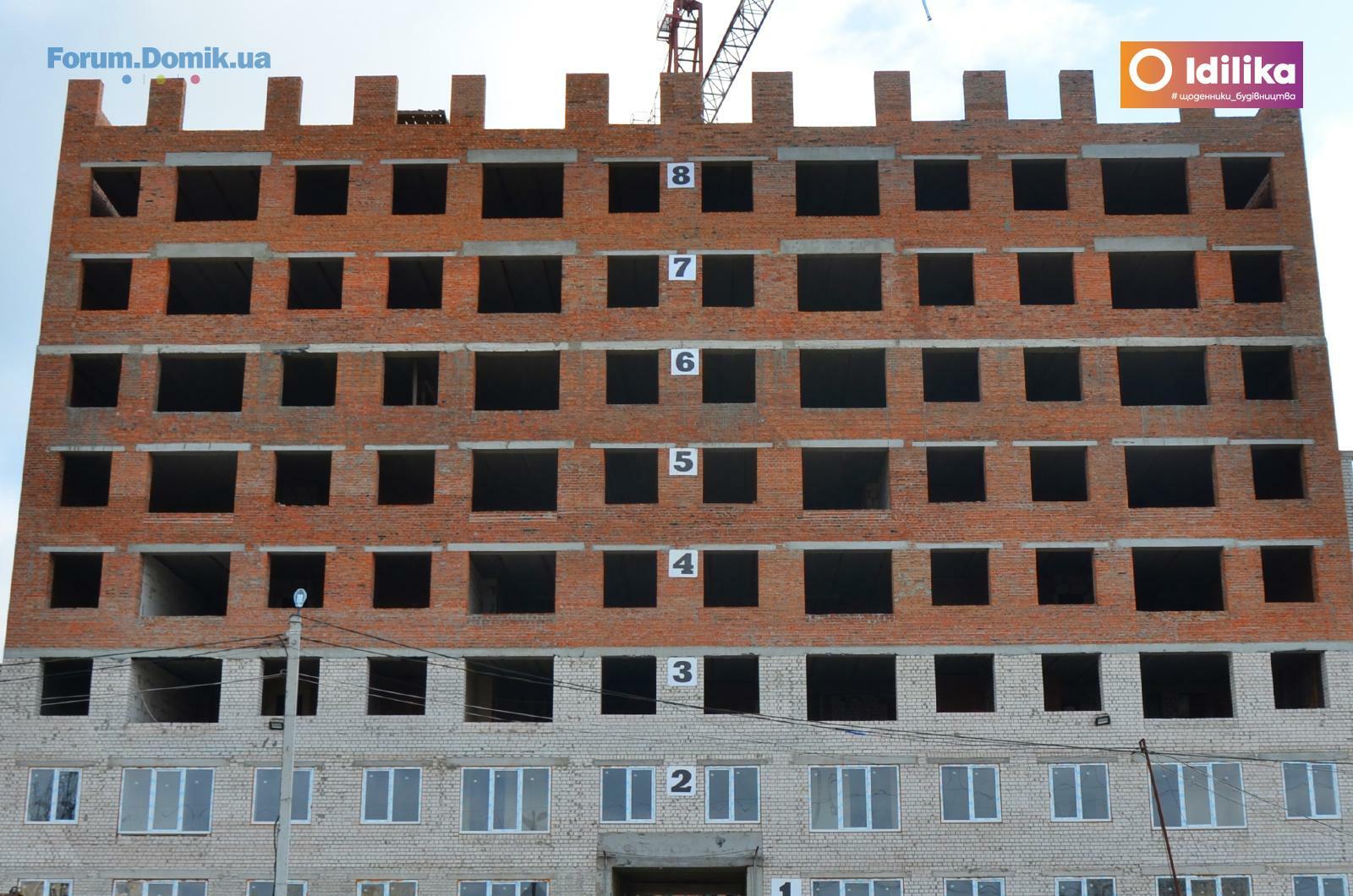

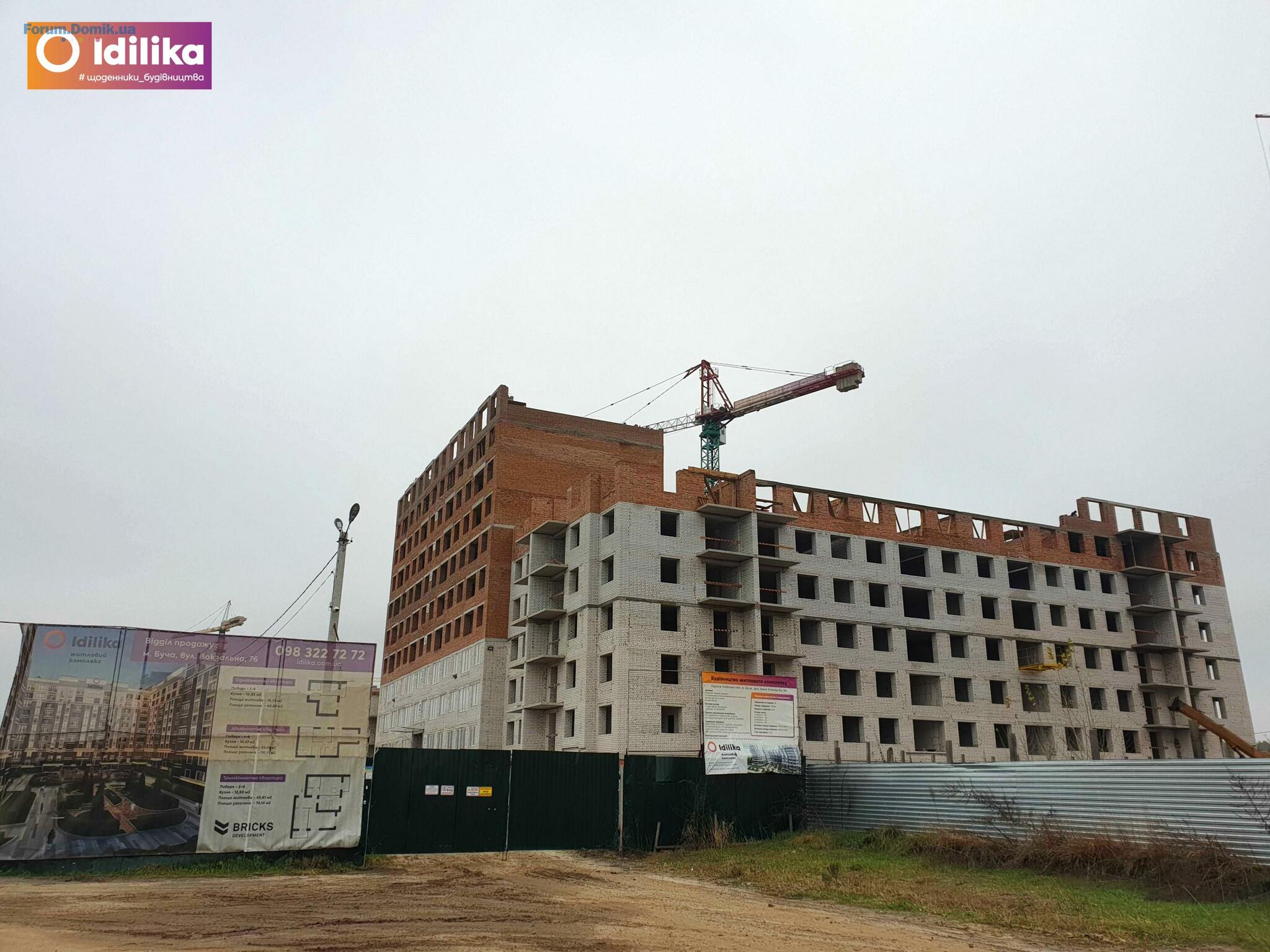

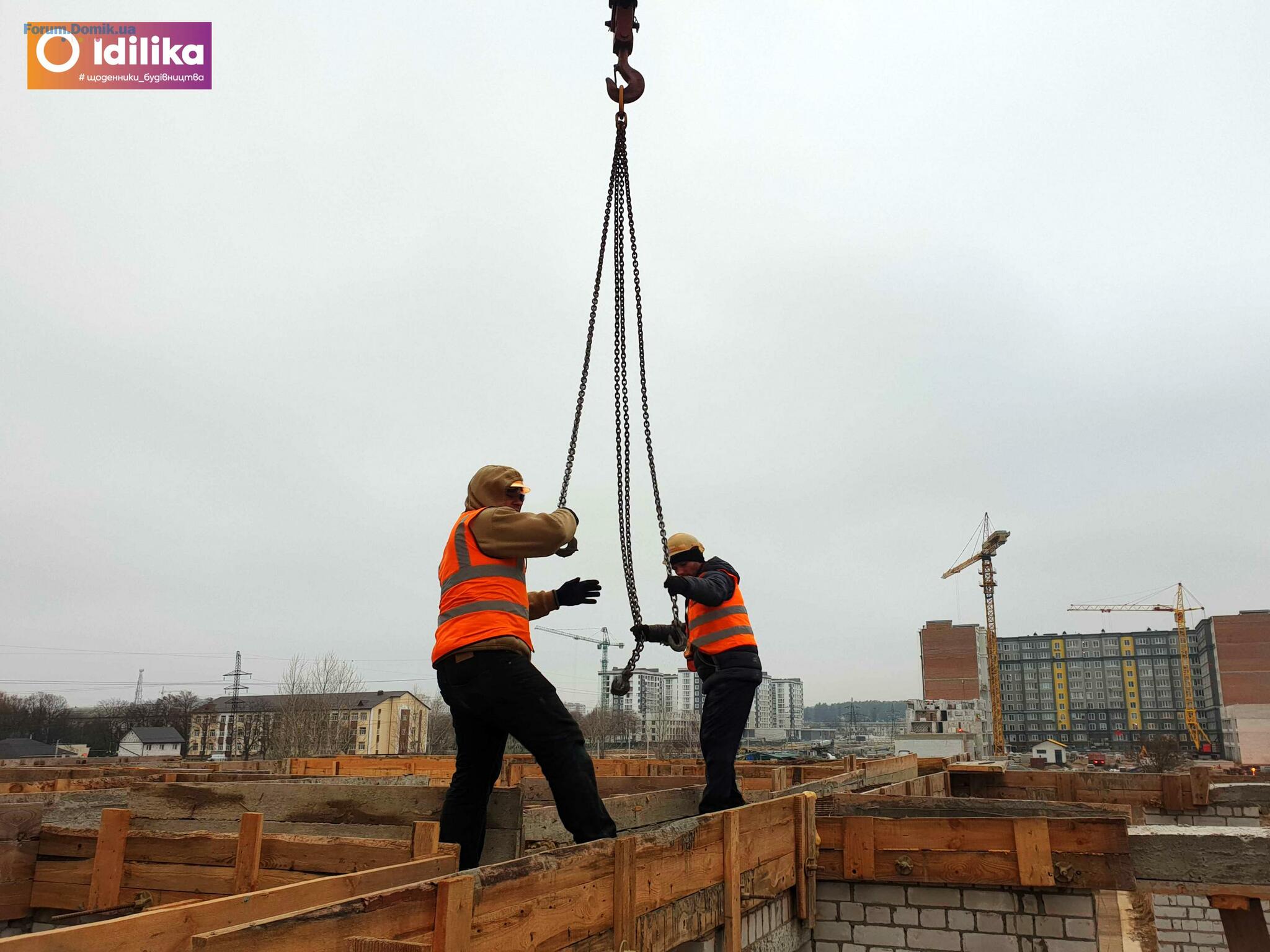

Фотозвіт з будівництва ЖК Idilika станом на 18.11.19

У секції №1 (1,2,3 під’їзд)
- ​Завершується заливка монолітного армопоясу 6 поверху
- Розпочато цегляну кладку 7 поверху

У секції №2 (4,5 під’їзд)​
- Йде цегляна кладка 10 поверху

У секції №3 (6,7,8 під’їзд)​
- Завершується заливка монолітного армопоясу 3 поверху
- Цегляна кладка 4 поверху виконана на 70%
- Ведеться кладка міжкімнатних та міжквартирних перегородок на 2 поверсі
На початок сторінки
Повідомлень: 18
Реєстрація: 08.07.2018
Репутація: 0
Добрый день, почему третяя скция, строиться хуже чем все остальные?
На початок сторінки
Повідомлень: 18
Реєстрація: 08.07.2018
Репутація: 0
Вы второй месяц пишите одно и тоже и нет продвижения
На початок сторінки
Повідомлень: 56
Реєстрація: 09.02.2018
Репутація: 0
Sokol1983, доброго дня!

На третій секції роботи не припинялись впродовж двох місяців, за цей час проведене залиття армованого поясу, де саме сьогодні виконають фінішні роботи! Це досить трудомісткий і тривалий вид робіт, який візуально важко помітити (оскільки будинок збільшується лише на 40 см бетонного поясу). Паралельно із залиттям армопоясу було завершено цегляну кладку 4 поверху. В понеділок 25 листопада на секцію 3 буде встановлено додатковий автокран і розпочне роботу додаткова бригада мулярів. Запевняємо, що після цього візуально секція буде рости швидше. Секції зводяться послідовно, тому перша і друга секції наразі улаштовані більше.

Sokol1983, запрошуємо завітати до нас для надання оцінки виконаних робіт наочно. Можливо у Вас виникнуть додаткові запитання. Ми з радістю надамо на них відповідь!
На початок сторінки
Повідомлень: 18
Реєстрація: 08.07.2018
Репутація: 0
Спасибо, как-то заеду
На початок сторінки
Повідомлень: 14
Реєстрація: 19.11.2016
Репутація: 0
добрый день, вопрос к застройщику: подскажите пож-та, какая толщина даной перегородки между квартирами? это газоблок? спасибо
На початок сторінки
Iнформацiйний бот
Iнформацiйний бот
Повідомлень: 8597
Реєстрація: 03.04.2017
Репутація: 11
На початок сторінки
Відповісти
Попередня сторінкаНаступна сторінка

ЖК "Идилика" (Idilika), Буча, ул. Ивана Кожедуба, 8а

Вернуться в Ирпень, Буча, Ворзель, Гостомель, Коцюбинское



dsf


цена: от 26 658 грн./м2
тел: (044) 228 38 98

цена: от 22 118 грн/м2
тел: (067) 814 97 30

цена: 21 593 грн./м2
тел: (044) 495 34 55

цена: от застройщика
тел: (044) 495 44 44

цена: от 17 003 грн/м2
тел: (044) 379 46 97

цена: от 21 534 грн./м2
тел: (044) 379 46 97

цена: от 33 000 грн./м2
тел: (044) 333 60 77

цена: от 24 457 грн./м2
тел: (044) 299 49 77
