Жилой комплекс "ГарденСкай" (GardenSky)
Васильков, ул. Декабристов, 40
Застройщик: ООО "Юность Инвест"
Вернуться к началу
щойно зареєструвався
Ответов: 1
Профиль
Репутация:    0
Проинформируйте пожалуйста о планировках 2-к квартир, стоимости м2, и условиях приобретения. Возможна ли покупка в рассрочку?
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
Добрый день! Площадь 2-х комнатной квартиры - 57,3 м2. При условии 100 % оплаты - стоимость за 1 м2 - 9999 грн. Рассрочка возможна до 31 декабря 2018 г. Первый взнос - 30% от общей стоимости.
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
Новини будівельного майданчика ЖК «Гарден Скай» на 5 лютого:
На сьогоднішній день ми готові відзвітувати про проведення в першій секції будинку надзвичайно важливого етапу будівництва - заливки фундаменту. Саме він створює всі важливі передумови для міцності і стійкості будинку. І саме від того, наскільки якісно він виконаний, буде залежати експлуатаційний ресурс всього ЖК. Після завершення цього етапу плануються підготовчі роботи зі зведення стін і установки міжповерхових перекриттів.
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0

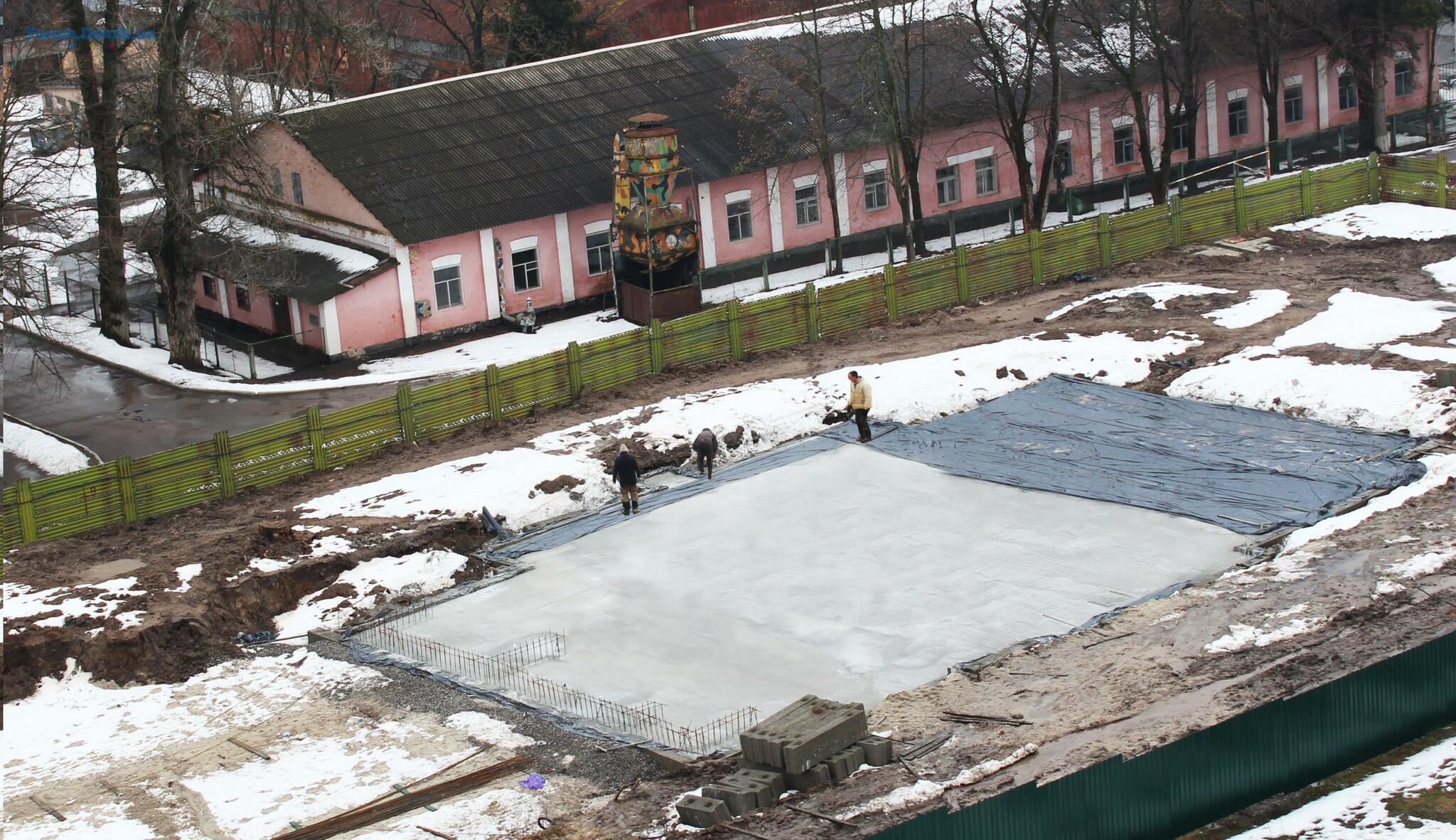

Новость на 22.03.18
Секция № 1.
После бетонной подготовки выполнено:

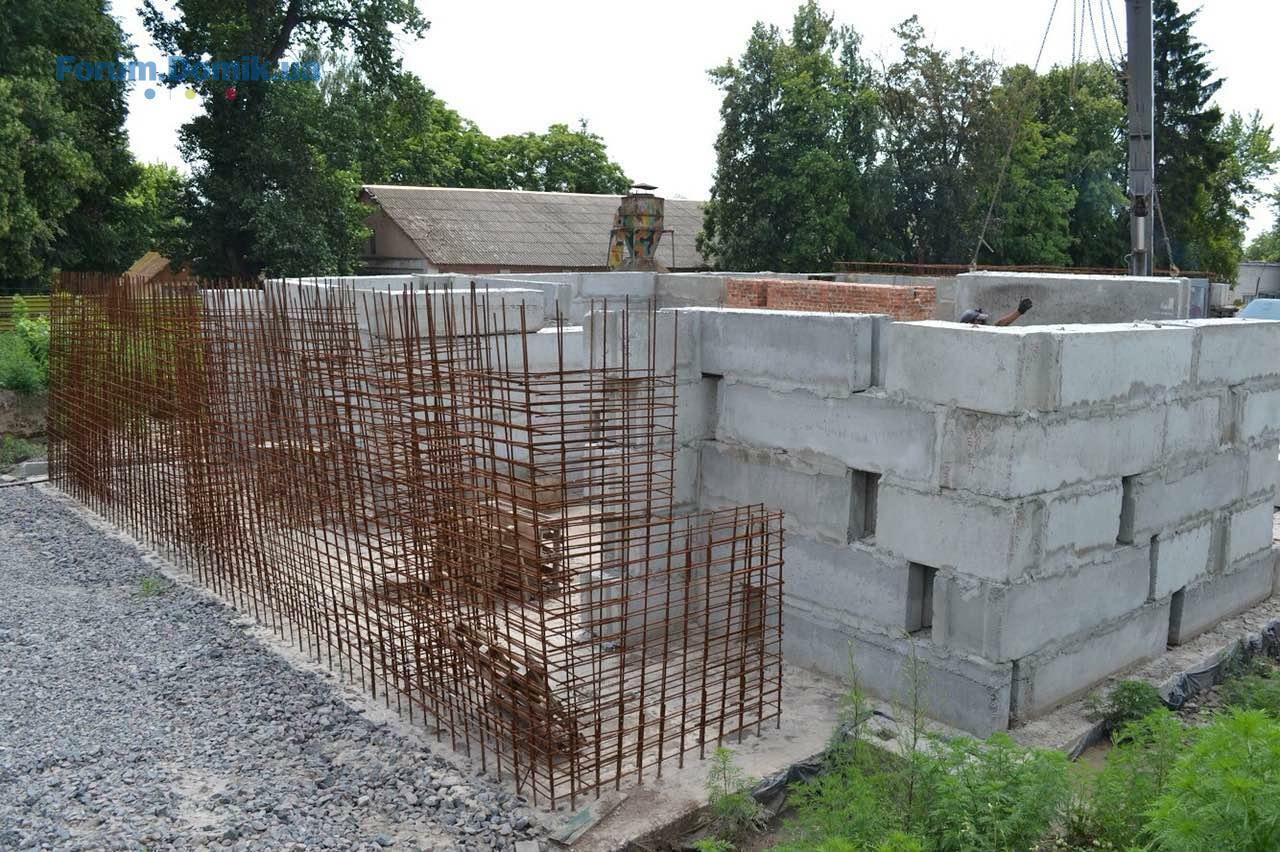

✅ завязано 2 уровня арматуры в 100% объеме, которая выполняет функцию
каркаса фундаментной плиты;
✅ получены позитивные заключения лаборатории, конструкторов и главного
архитектора о соблюдении технологии норм строительства согласно проекта.
Тем самым утвержден важный для всей конструкции этап – заливка фундаментной плиты.

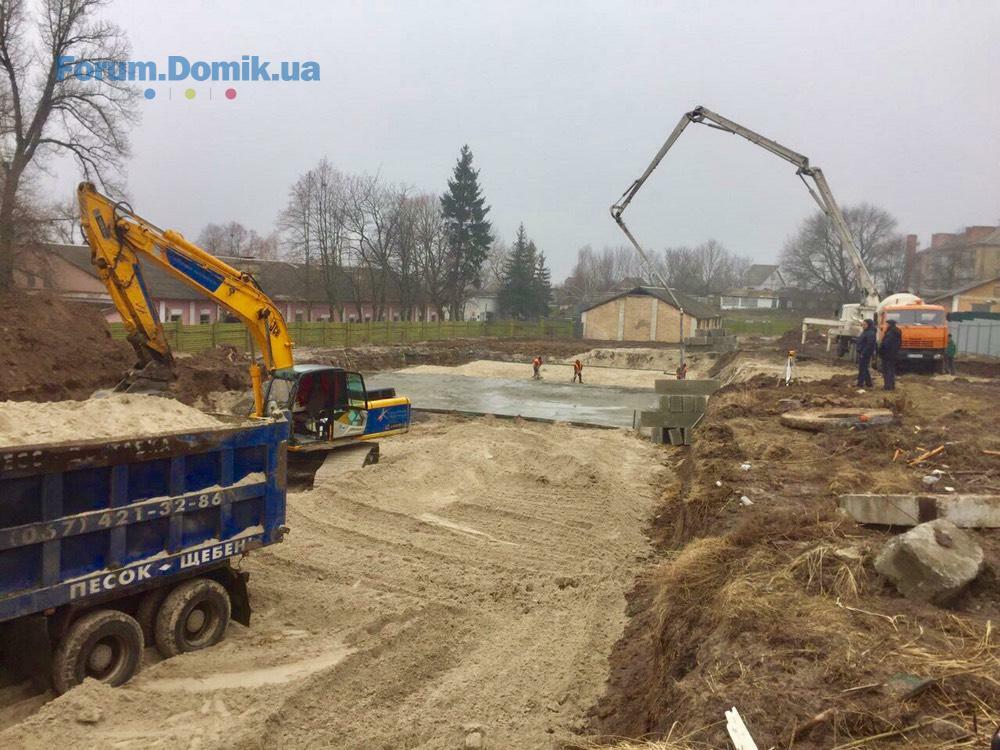

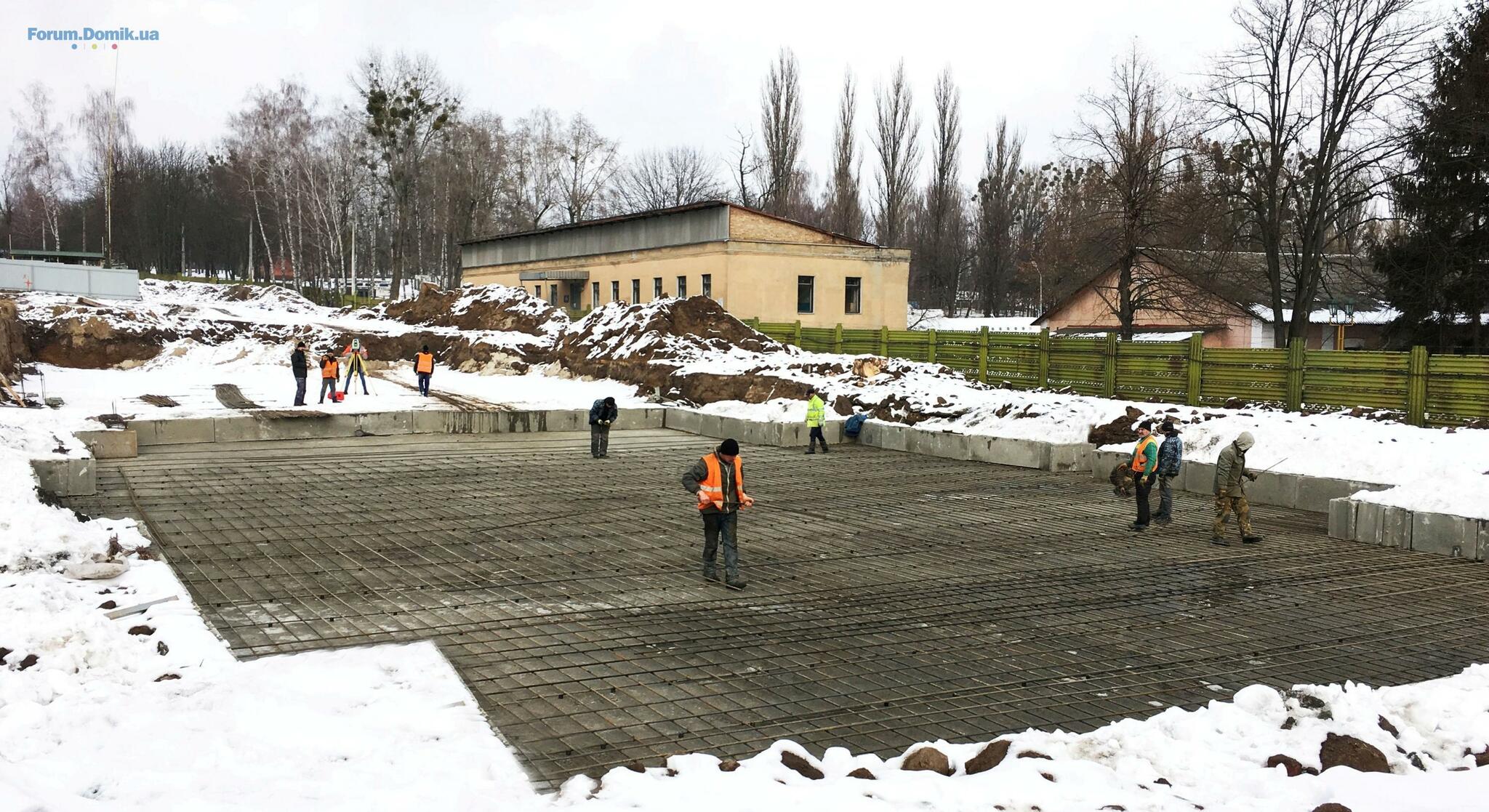

13.03.2018 – принято 260 м3 бетона, утвержденной марки.

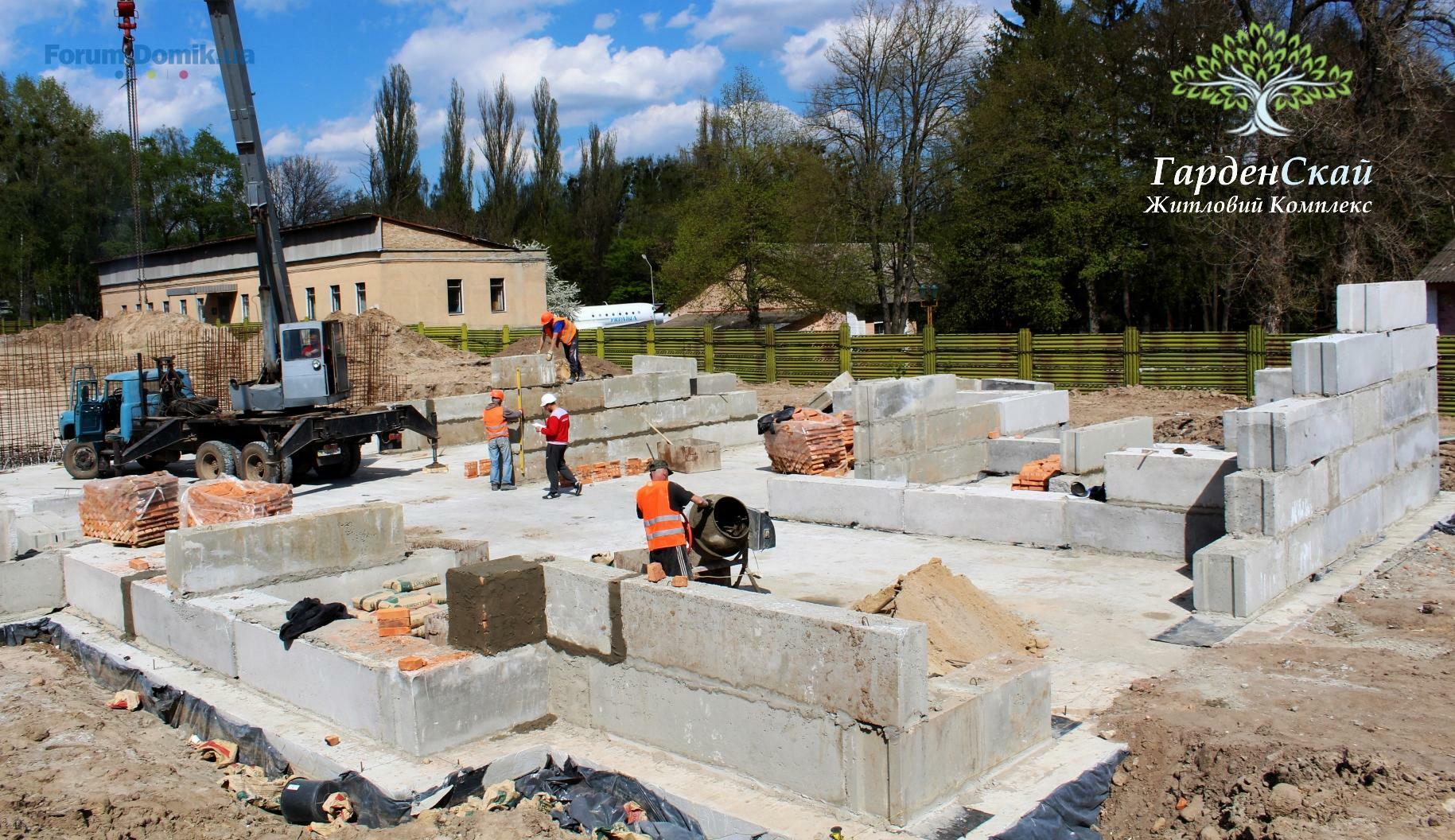

Заливка фундаментной плиты по секции № 1 выполнена в 100% объеме.

26.03.18 – конструкция достигает нормативной плотности и готова к нагрузке.

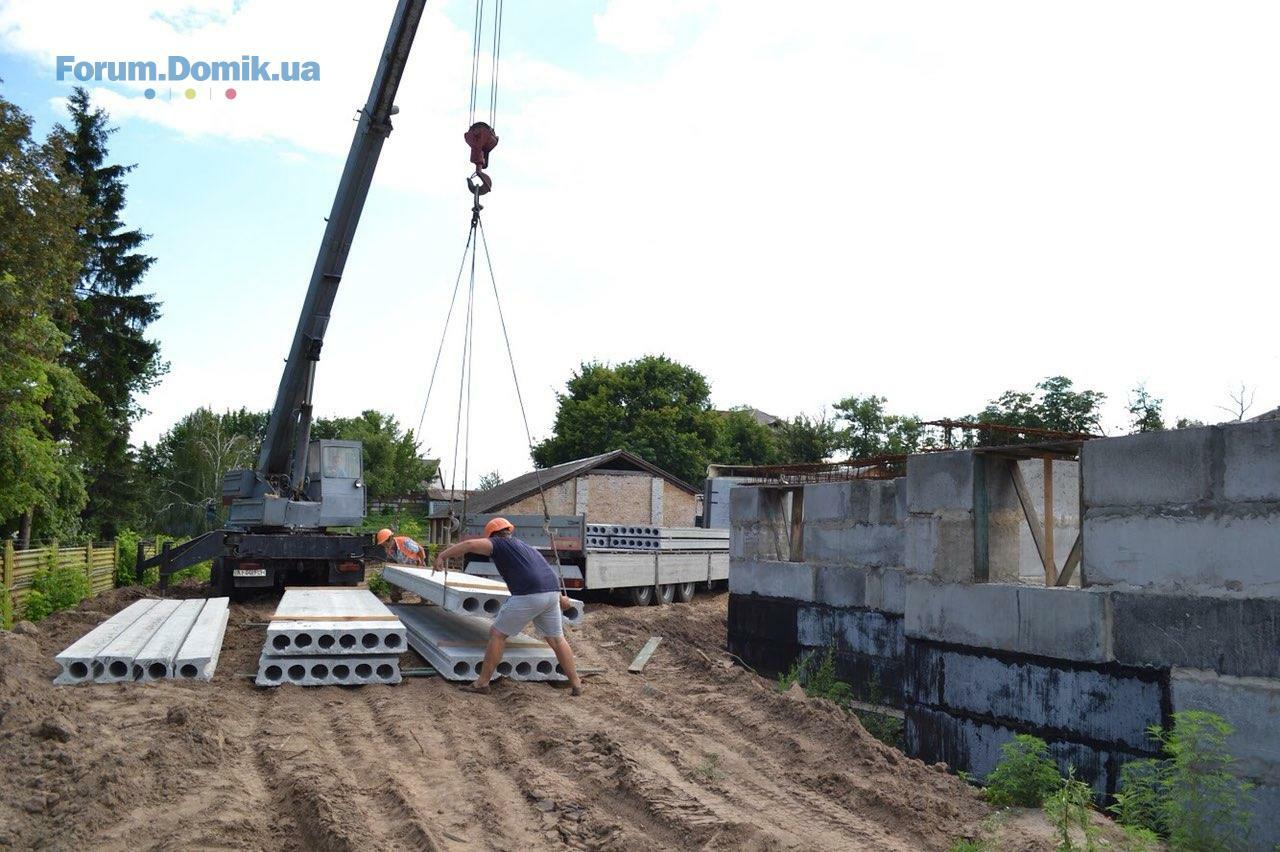

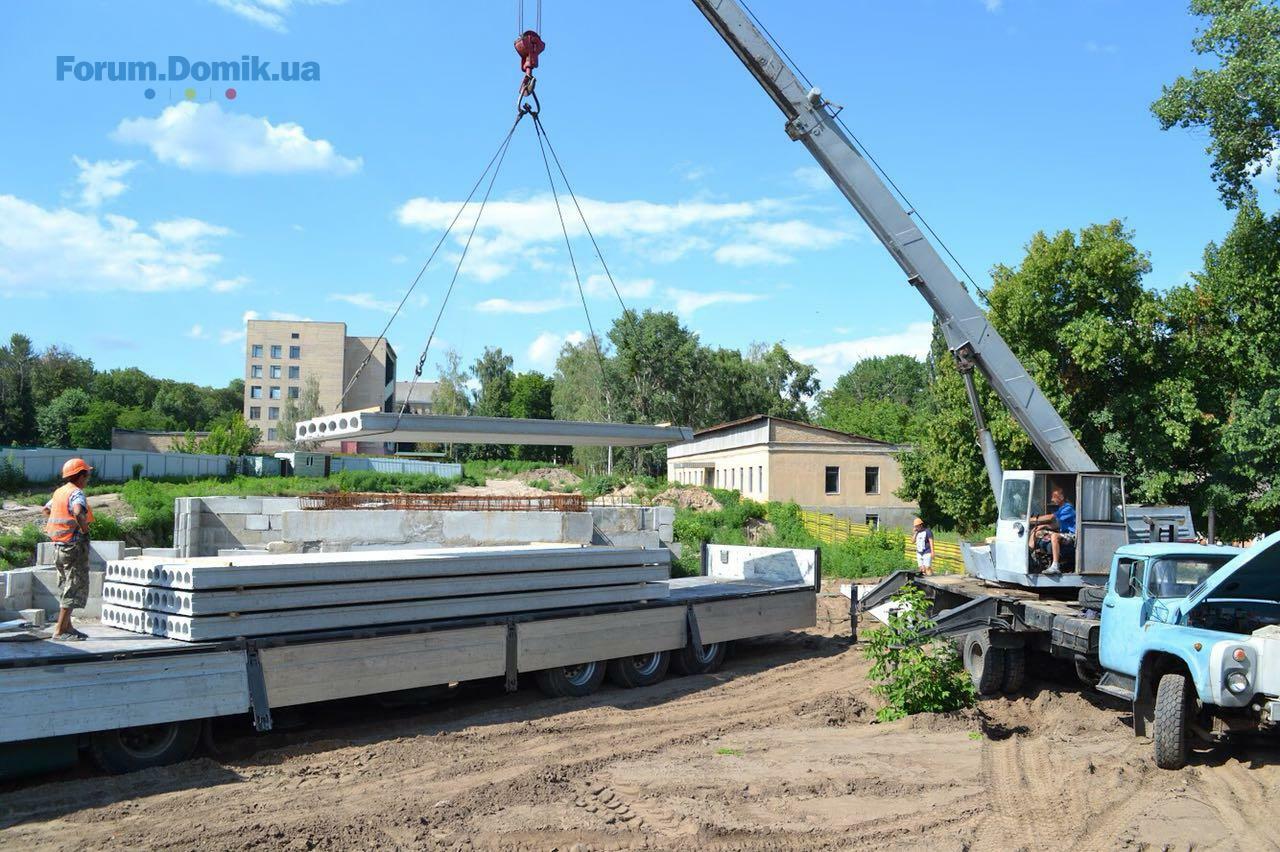

На тендерной основе определен поставщик ФБС-блоков; утверждена дата поставки.

Секция № 2.
✅ выполнена подсыпка песка в 100% объеме до отметок;
✅ достигнута нормативная плотность.
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
На 27 апреля на строительной площадке выполнены следующие работы:

Секция 1:
✅Завязан вертикальный монолитный участок в районе деформационного шва между секциями №1 и №2;

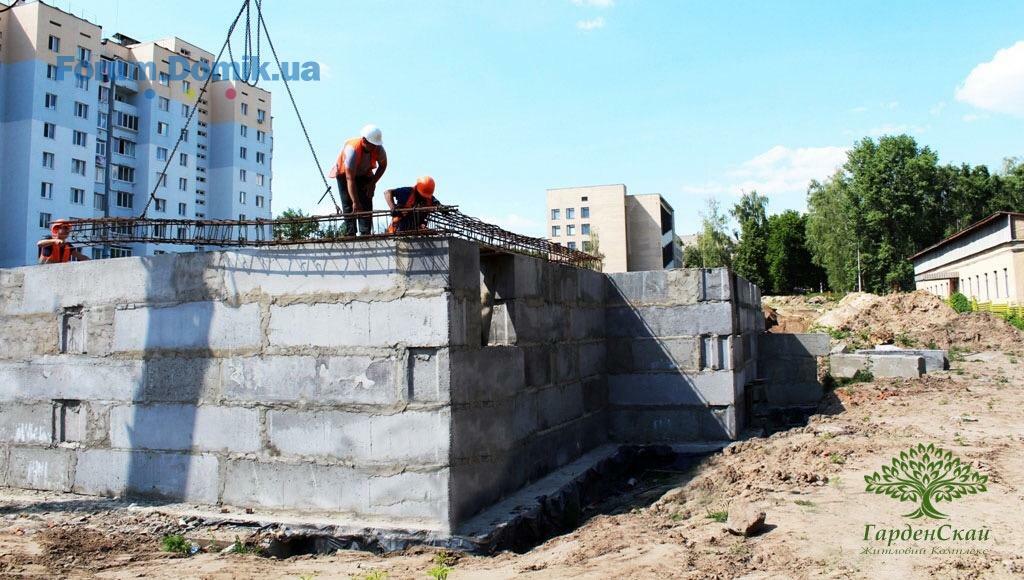

✅Приступили к монтажу цокольного этажа из ФБС блоков, на отметке –3,000 м;

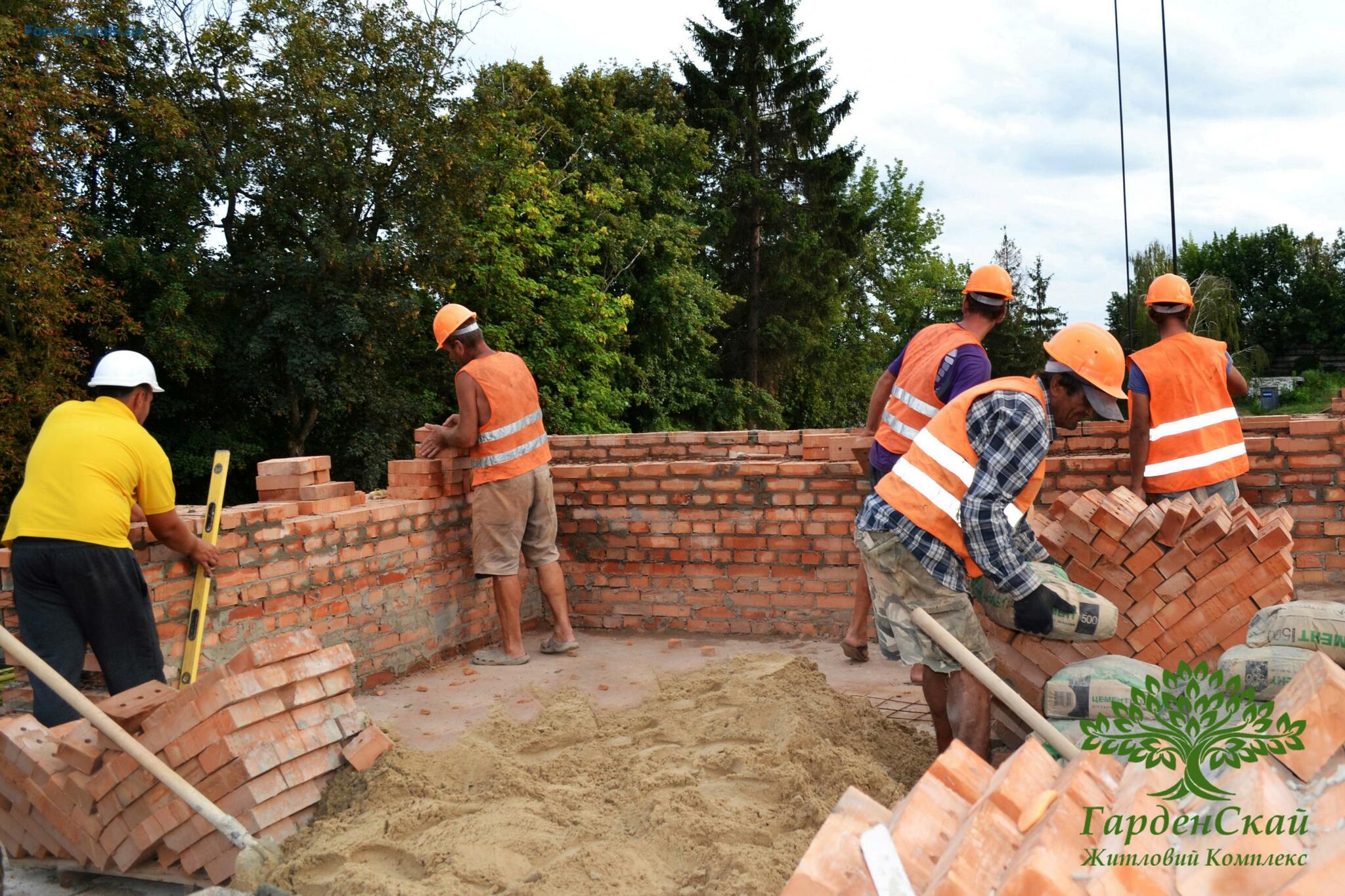

✅Приступили к кирпичной кладке вентиляционных каналов, отметка –3,000 м;
✅Приступили к выполнению перегородок из кирпича, отметка –3,000 м.
✅Поэтапно выполняется гидроизоляция подвальной части, с обратной засыпкой грунта.
Планируется:
📝Полная гидроизоляция цокольного этажа с обратной засыпкой грунта;
📝Монтаж плит перекрытия на отметке 0,000 м;

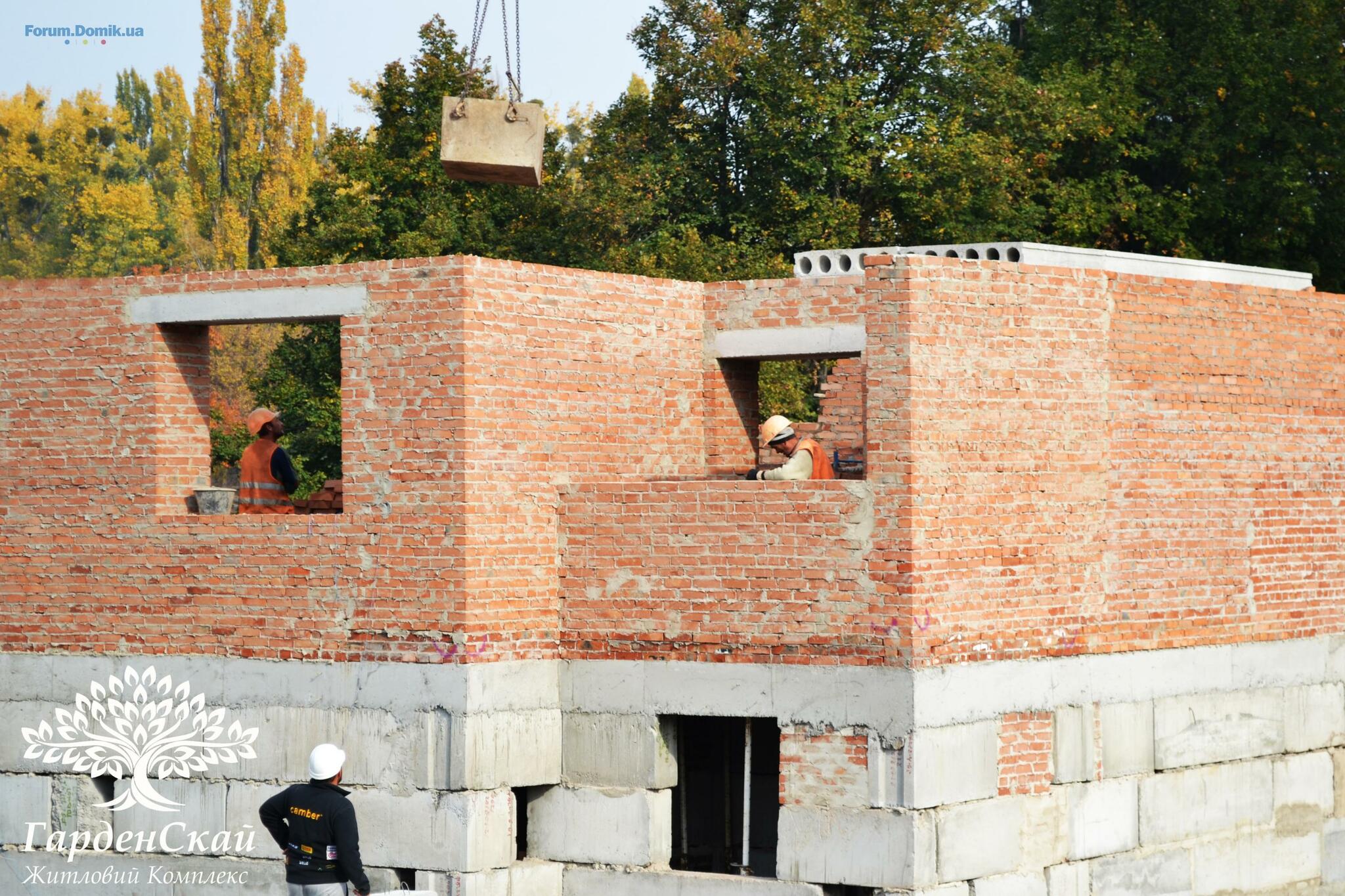

📝Кирпичная кладка до отметки +3,000 м.

Секция 2:
✅Проводятся завершающие работы перед заливкой бетона под бетонную подготовку до геодезических отметок.
✅Ожидаются результаты лабораторных исследований по участку С№2 плотности и влажности подсыпки фундамента.
Планируется:
📝Заливка бетонной подготовки;
📝Вязка арматуры.
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
Раді поділитися свіжими новинами з будівельного майданчику👷🏻‍♂️ ЖК «Гарден Скай»🌳


📌 1 секція

✅ Завершуємо монтаж ФБС блоків від відмітки -3.000 до -0.300, переходимо до облаштування монолітного поясу;

✅ Монтаж каркасів монолітного поясу на відмітці -0.300;

✅ Установка опалубки монолітного поясу на відмітці -0.300 та монолітній ділянці між 1 та 2 секціями;

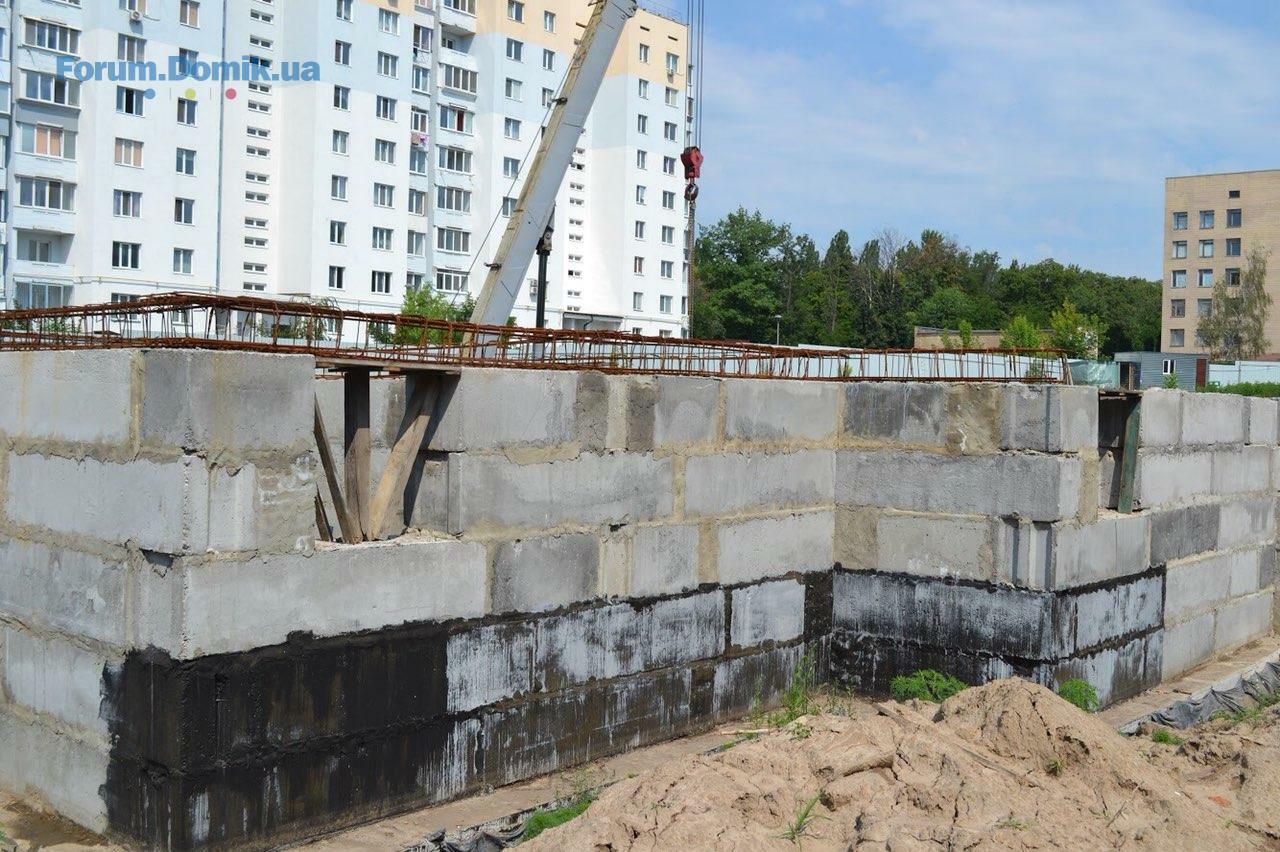

✅ Облаштування гідроізоляції підвальної частини від відмітки -3.000 із зворотньою засипкою грунту;


📌 2 секція

✅ Виконане повне ущільнення грунту, отримані позитивні результати лабораторних досліджень, щодо вологості та щільності підсипки;

✅ Виставлена опалубка бетонної підготовки;


📌3 секція
✅ Виконуються земляні роботи;


✅ Паралельно проводится зачистка майданчика 2- ої черги та поступове ґрунтове вирівнення всієі ділянки забудови житлового комплексу;
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
1 секція:
✅ Завершено монтаж ФБС блоків цокольного поверху на відмітці -3,000;
✅Завершуємо гідроізоляцію цокольного поверху зі зворотньою засипкою грунту та ділянках вирівнювання ландшафту -3,000;

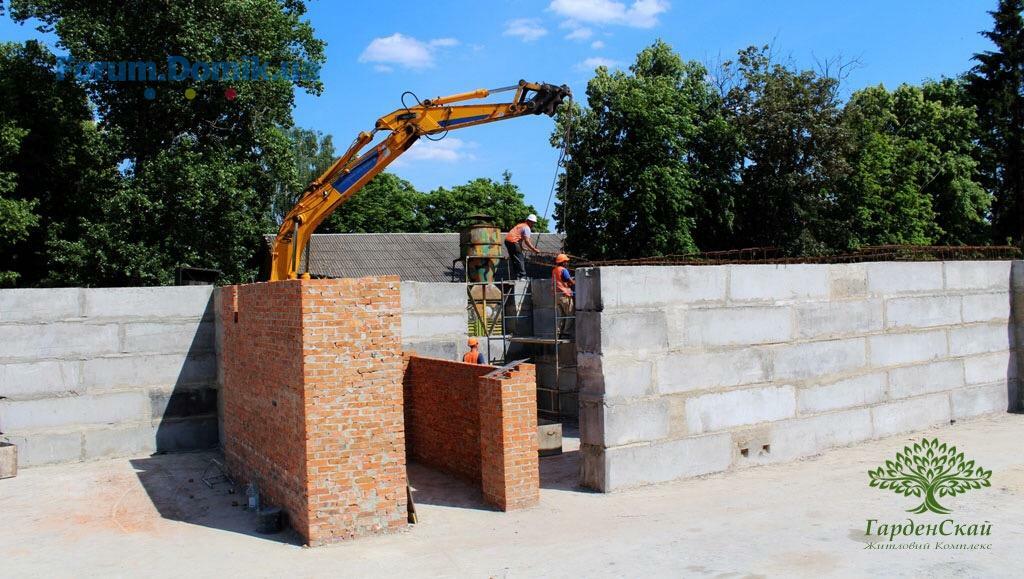

✅Завершено монтаж каркасів монолітного поясу -0,300;
✅Продовжуємо заливання монолітного поясу та монолітної ділянки між секцією 1 та секцією 2 - 0,300;

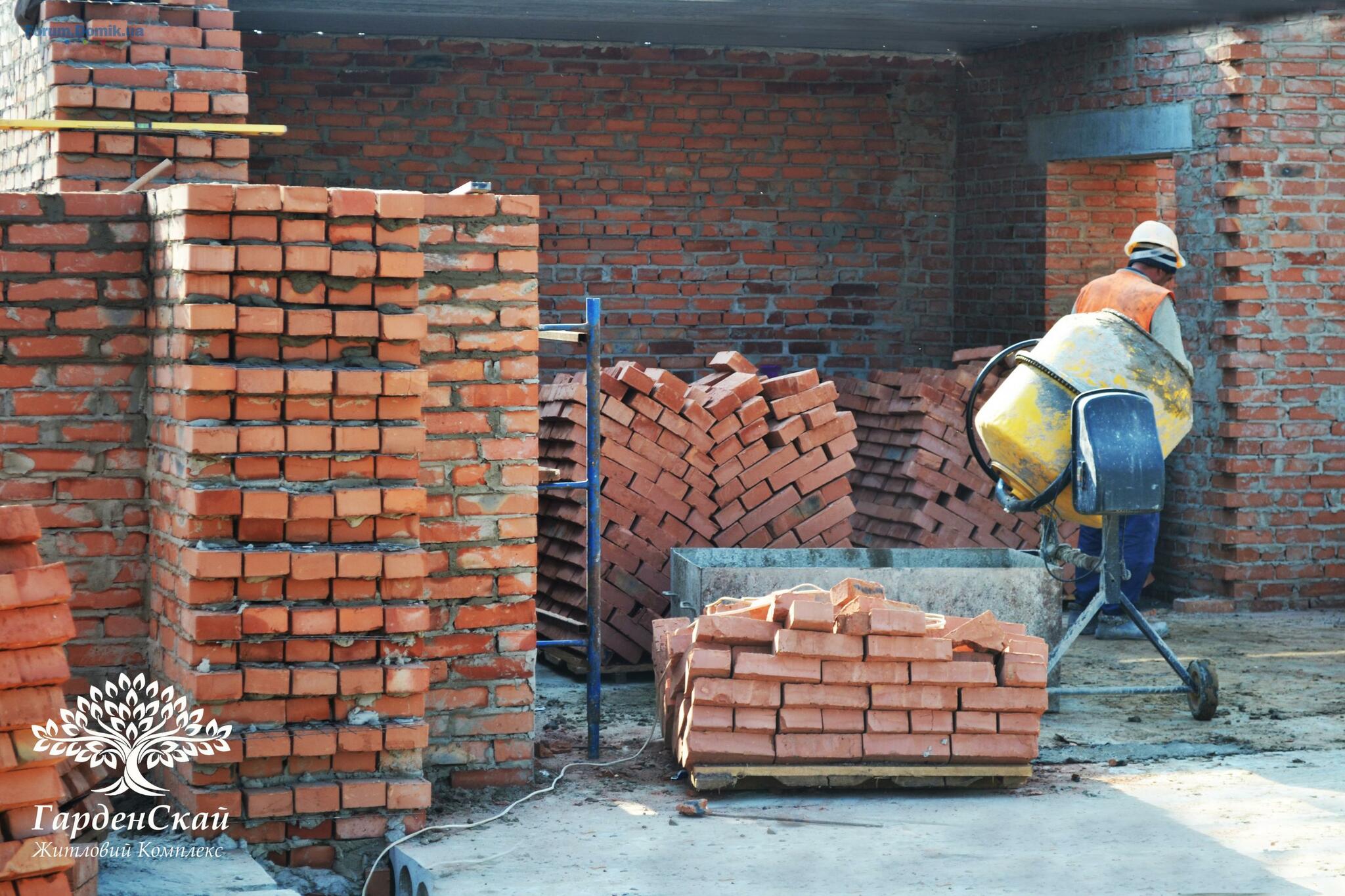

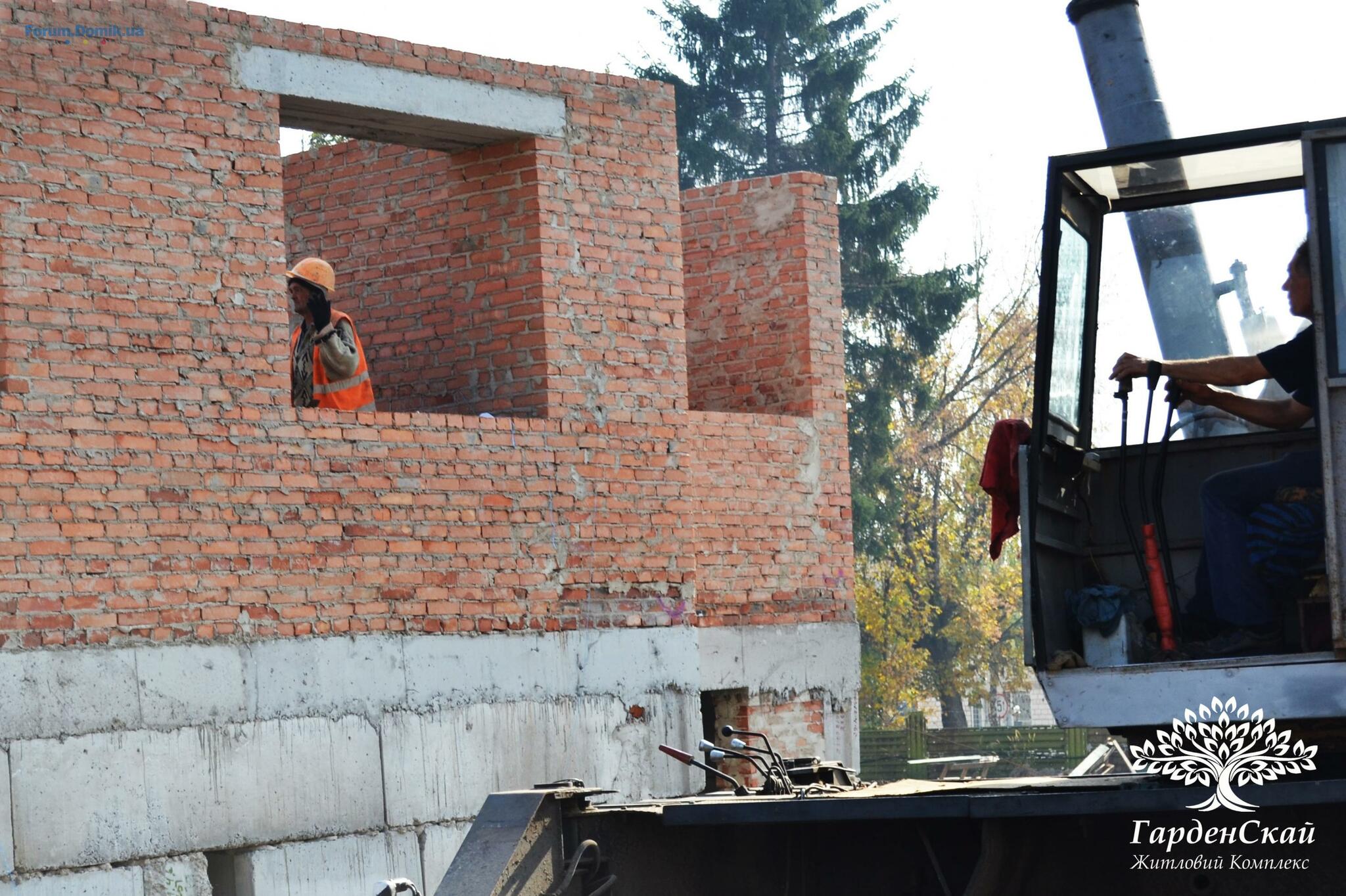

✅Приступаємо до монтажу плит перекриття та цегляної кладки на відмітці 0,000.
2 секція:
✅Приступаємо до виконання бетонної підготовки.
3 секція:
✅Земляні роботи виконані в допустимому обсязі із збереженням технологічних проїздів та виконанням БМР на секціях 1 та 2;
✅Продовжується переміщення грунтового покриву для вирівнювання ландшафту благоустрою до відміток
Вернуться к началу
відділ продажів проекту
Ответов: 7
Профиль
Репутация:    0
1 секція:
✅ Завершено монтаж ФБС блоків цокольного поверху на відмітці -3,000;
✅Завершуємо гідроізоляцію цокольного поверху зі зворотньою засипкою грунту та ділянках вирівнювання ландшафту -3,000;
✅Завершено монтаж каркасів монолітного поясу -0,300;
✅Продовжуємо заливання монолітного поясу та монолітної ділянки між секцією 1 та секцією 2 - 0,300;

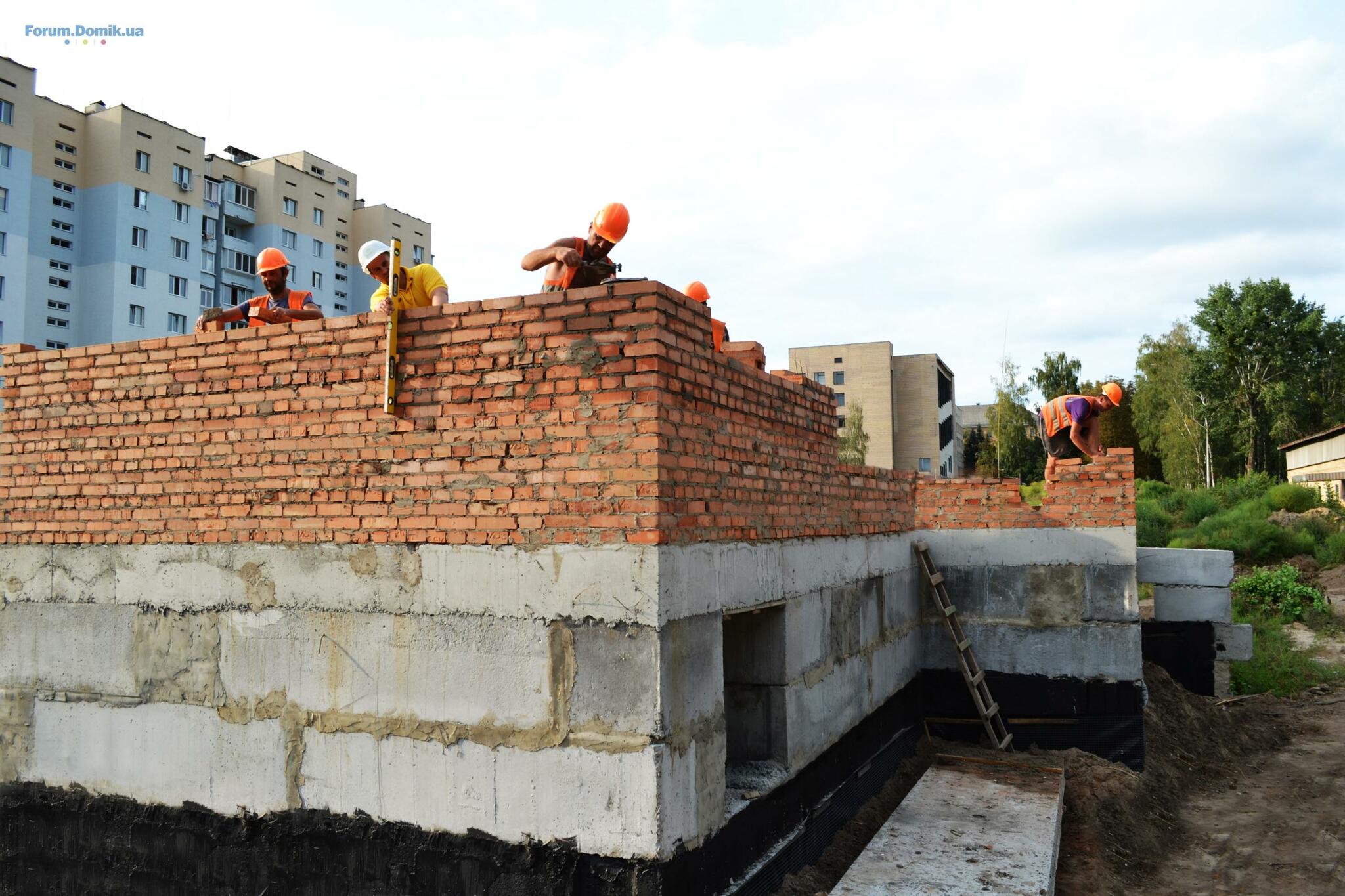

✅Приступаємо до монтажу плит перекриття та цегляної кладки на відмітці 0,000.
2 секція:
✅Приступаємо до виконання бетонної підготовки.
3 секція:
✅Земляні роботи виконані в допустимому обсязі із збереженням технологічних проїздів та виконанням БМР на секціях 1 та 2;
✅Продовжується переміщення грунтового покриву для вирівнювання ландшафту благоустрою до відміток
Вернуться к началу
Ответить

Вернуться в Новостройки Киевской области



dsf
