ЖК Start Life | Старт Лайф | Prof Group | Вышгород, ул. Шолуденко, 20
Застройщик | ProfGroup |
Сдача ЖК | 2021 г. |
Планировки |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 14.
3/21% | ||
1/7% | ||
4/29% | ||
2/14% | ||
4/29% |
Prof Group

Представитель
308
16 октября 2016
23 дек 2019 15:09
Новости строительства ЖК "Старт Лайф" 23.12.2019
Секция №2 (1 квартал 2019 года):
Парадное №1

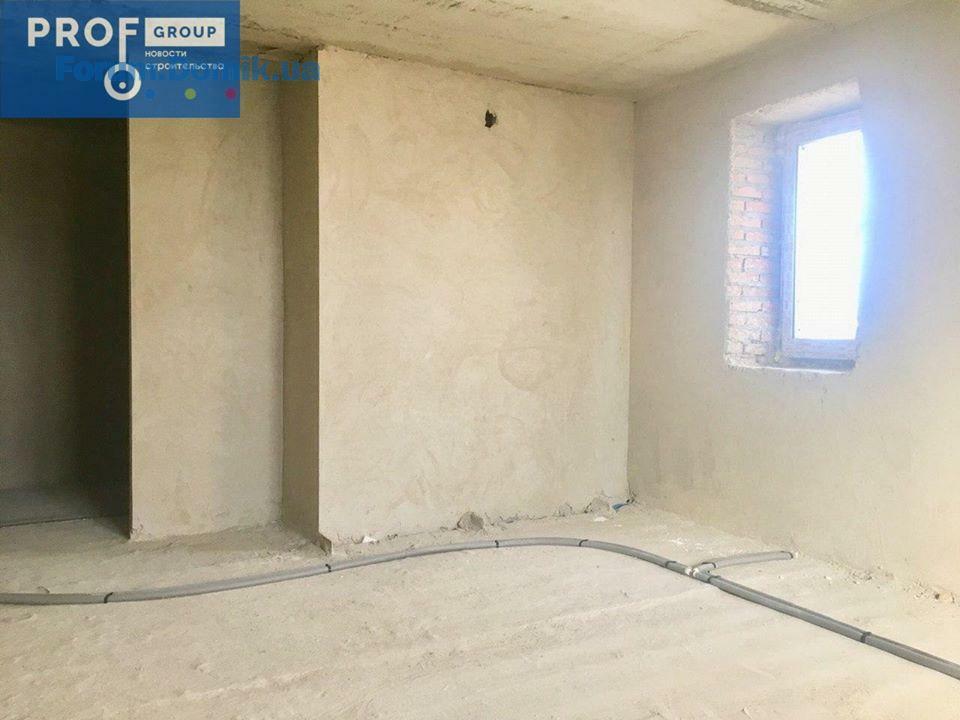

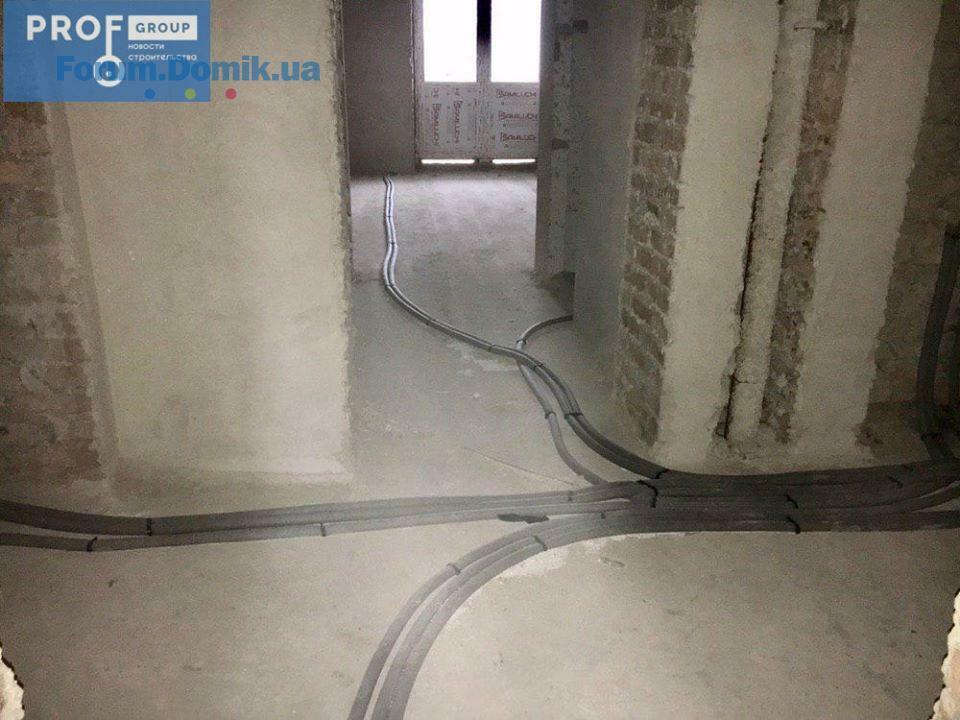

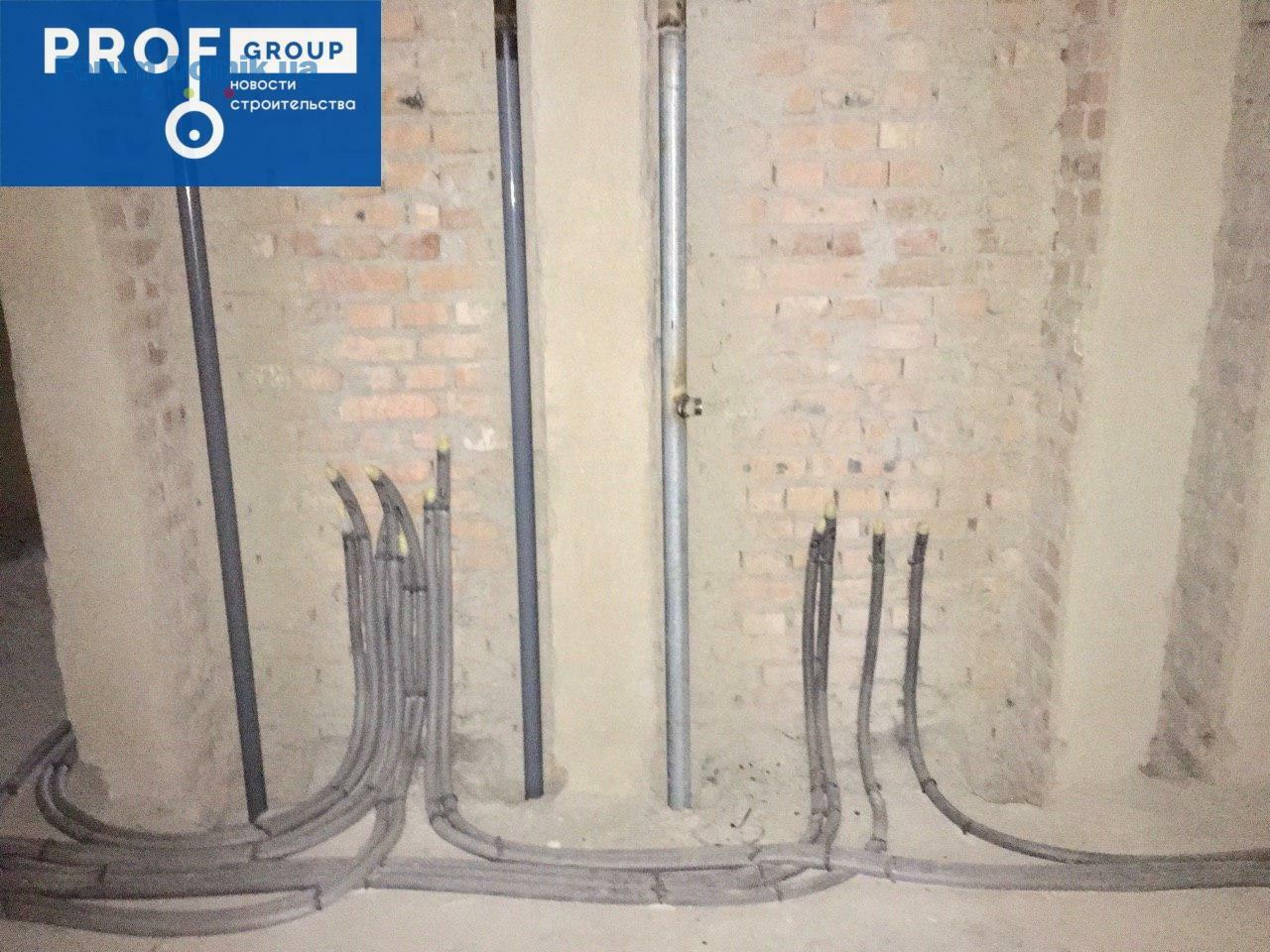

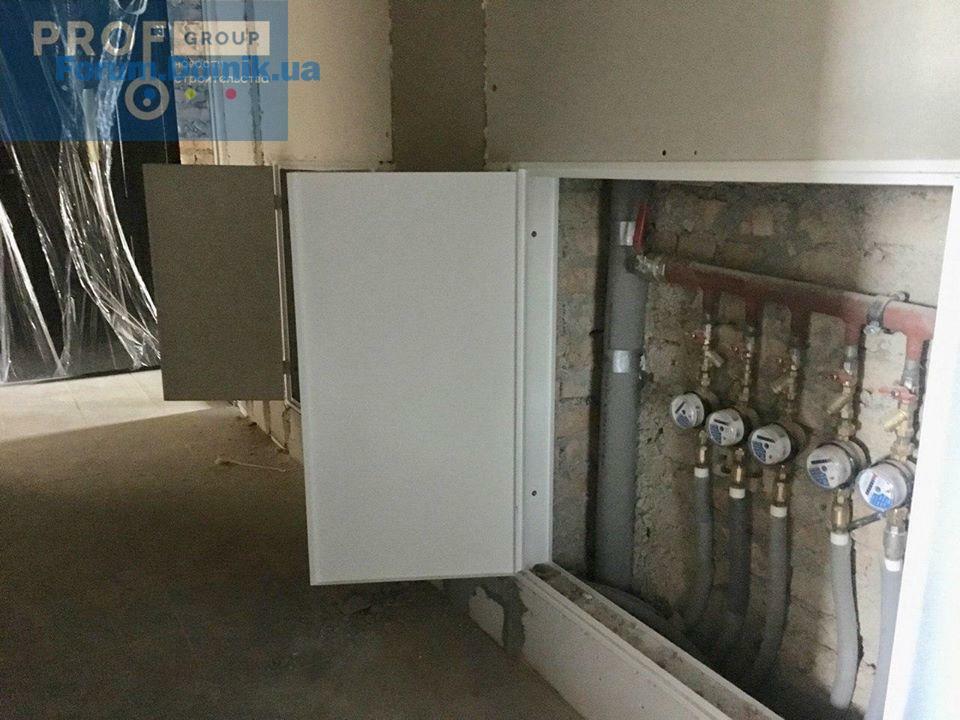

- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1

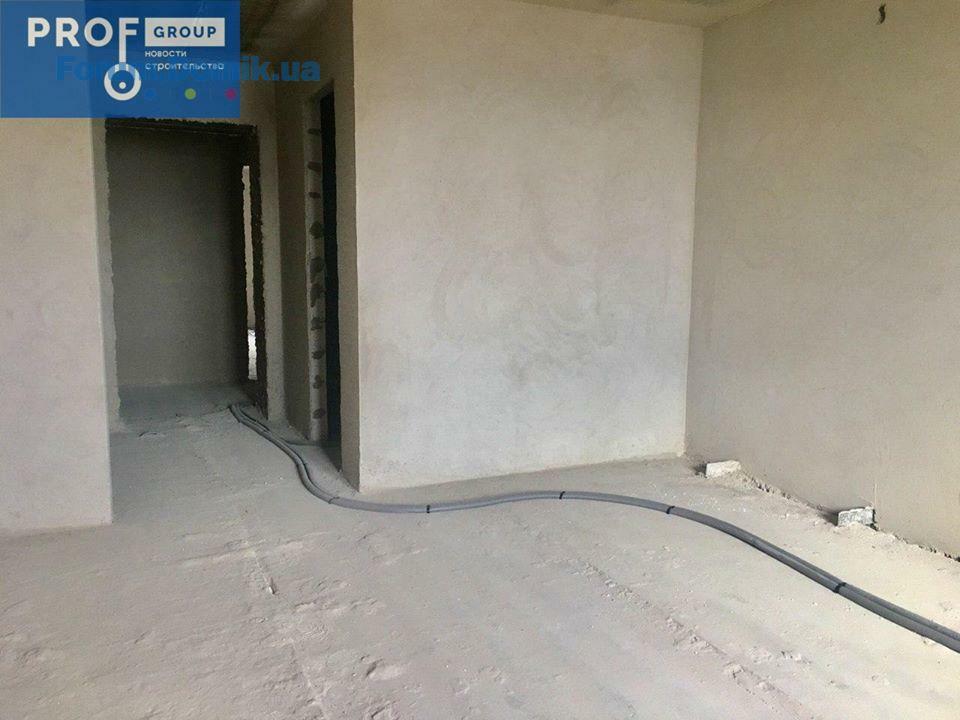

-завершены работы по штукатурке стен поквартирно.
Парадное №2
- завершены работы по утеплению фасада дома.
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно.
Парадное №2
- завершены работы по утеплению фасада дома.
Prof Group

Представитель
308
16 октября 2016
21 янв 2020 09:24
Новости строительства ЖК "Старт Лайф" 20.01.2020
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно.
Парадное №2
- завершены работы по утеплению фасада дома.
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно.
Парадное №2
- завершены работы по утеплению фасада дома.
Prof Group

Представитель
308
16 октября 2016
27 янв 2020 15:34
Новости строительства ЖК "Старт Лайф" 27.01.2020
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно.
- ведутся работы по монтажу входных групп;
Парадное №2
- завершены работы по утеплению фасада дома.
- ведутся работы по монтажу входных групп;
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно.
- ведутся работы по монтажу входных групп;
Парадное №2
- завершены работы по утеплению фасада дома.
- ведутся работы по монтажу входных групп;
Prof Group

Представитель
308
16 октября 2016
03 фев 2020 13:38
Новости строительства ЖК "Старт Лайф" 03.02.2020
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1

- ведутся работы по монтажу входных групп;
Парадное №2
- ведутся работы по монтажу входных групп;
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу системы отопления поквартирно;
Парадное №2
- ведутся работы по разводке сантехники (монтаж стояков канализации, водоснабжения и отопления).
Секция №1 (4 квартал 2019 года):
Парадное №1
- ведутся работы по монтажу входных групп;
Парадное №2
- ведутся работы по монтажу входных групп;
Prof Group

Представитель
308
16 октября 2016
10 фев 2020 15:08
Новости строительства ЖК "Старт Лайф" 10.02.2020
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- завершены работы по монтажу системы отопления поквартирно;
Парадное №2
- завершены работы по монтажу системы отопления поквартирно;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу входных групп;
Парадное №2
- продолжаются работы по монтажу входных групп;
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- завершены работы по монтажу системы отопления поквартирно;
Парадное №2
- завершены работы по монтажу системы отопления поквартирно;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу входных групп;
Парадное №2
- продолжаются работы по монтажу входных групп;
Prof Group

Представитель
308
16 октября 2016
17 фев 2020 15:21
Новости строительства ЖК "Старт Лайф" 17.02.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;

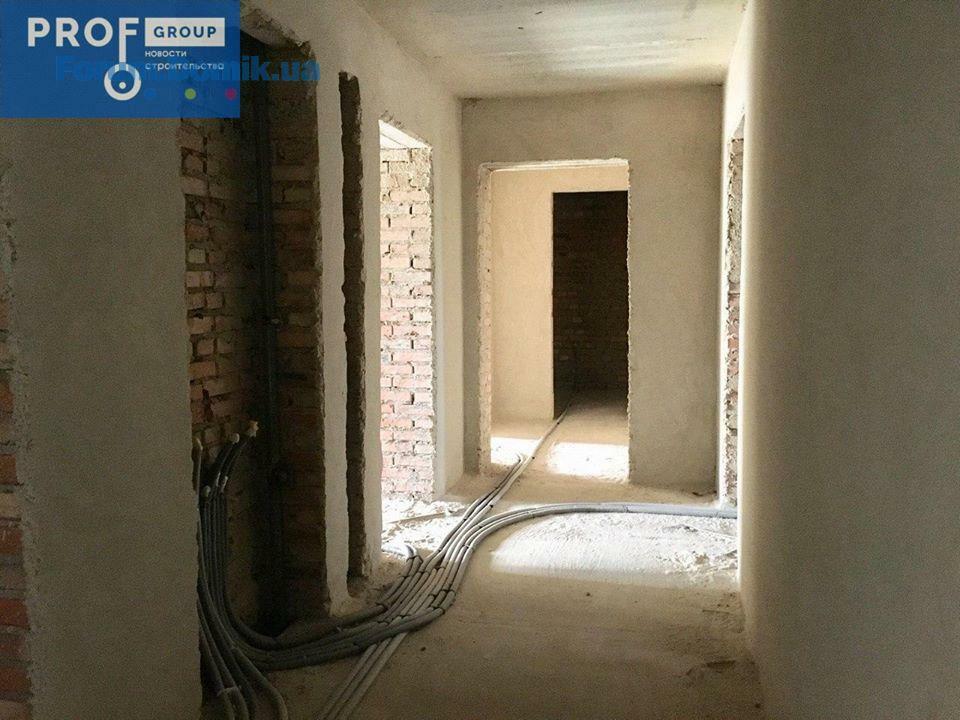

- ведутся работы по монтажу электрики до квартир;
🏗Парадное №2
- ведутся работы по монтажу стяжки 10-11 этажи;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1

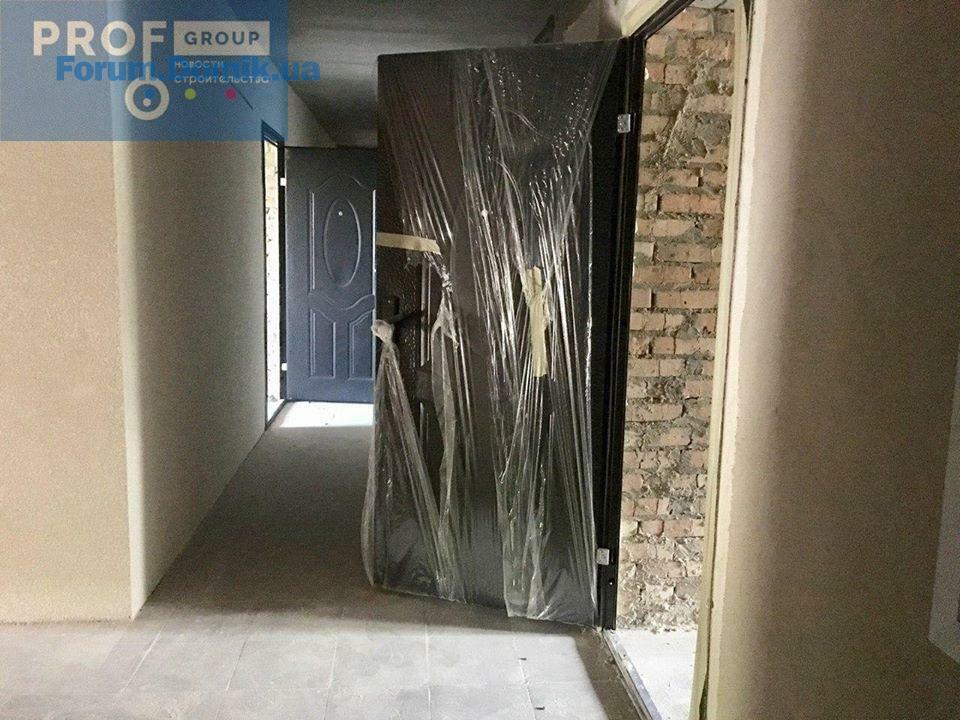

- продолжаются работы по монтажу входных групп;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- ведутся работы по монтажу электрики до квартир;
🏗Парадное №2
- ведутся работы по монтажу стяжки 10-11 этажи;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
Prof Group

Представитель
308
16 октября 2016
24 фев 2020 14:51
Новости строительства ЖК "Старт Лайф" 24.02.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
🏗Парадное №2
- завершены работы по монтажу стяжки 11-7 этажи;
- ведутся работы по монтажу стяжки на 6 этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
🏗Парадное №2
- завершены работы по монтажу стяжки 11-7 этажи;
- ведутся работы по монтажу стяжки на 6 этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
Prof Group

Представитель
308
16 октября 2016
03 март 2020 08:19
Новости строительства ЖК "Старт Лайф" 02.03.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
🏗Парадное №2
- завершены работы по монтажу стяжки 6-3 этажи;
- ведутся работы по монтажу стяжки на 2 этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- продолжаются работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
🏗Парадное №2
- завершены работы по монтажу стяжки 6-3 этажи;
- ведутся работы по монтажу стяжки на 2 этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- продолжаются работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- подготовительные работы по монтажу профнастила на балконах;
Prof Group

Представитель
308
16 октября 2016
10 март 2020 11:50
Новости строительства ЖК "Старт Лайф" 10.03.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- ведутся работы по утеплению фасада (цоколь+первый этаж)
🏗Парадное №2
- завершены работы по монтажу стяжки 6-3 этажи;
- завершены работы по монтажу стяжки на 2 этаже;
- завершены работы по монтажу стяжки на 1этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- ведутся работы по утеплению фасада (цоколь+первый этаж).
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- ведутся работы по утеплению фасада (цоколь+первый этаж)
🏗Парадное №2
- завершены работы по монтажу стяжки 6-3 этажи;
- завершены работы по монтажу стяжки на 2 этаже;
- завершены работы по монтажу стяжки на 1этаже;
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- ведутся работы по утеплению фасада (цоколь+первый этаж).
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
Prof Group

Представитель
308
16 октября 2016
16 март 2020 14:16
Новости строительства ЖК "Старт Лайф" 16.03.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;

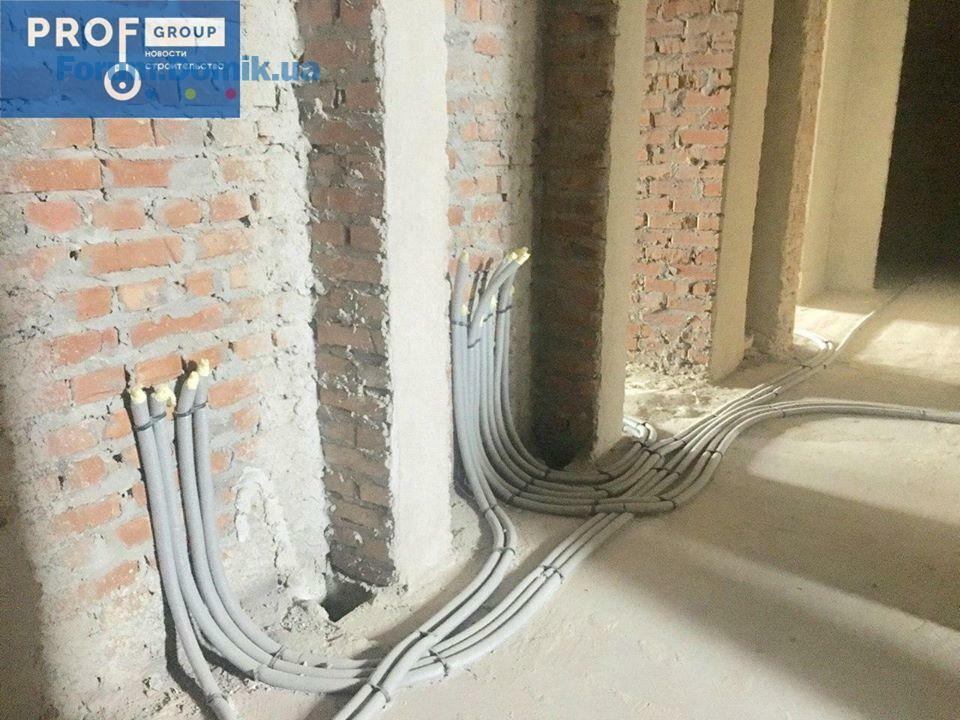

- продолжаются работы по монтажу электрики до квартир;
- продолжаются работы по утеплению фасада (цоколь+первый этаж)

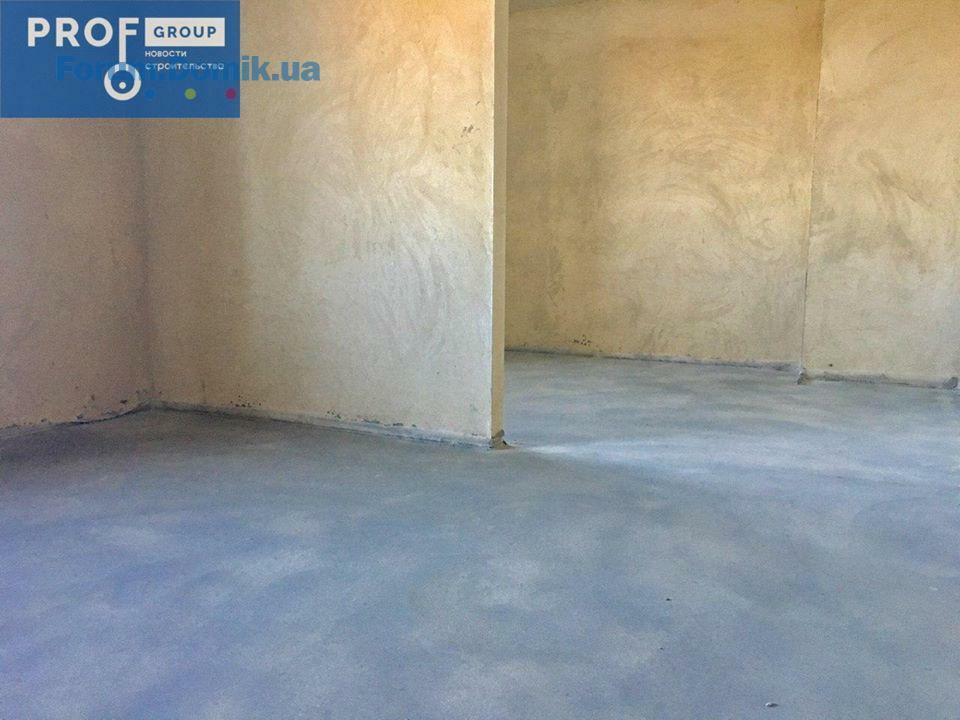

- ведутся работы по монтажу стяжки 10-11 этажа;
🏗Парадное №2
- завершены работы по монтажу стяжки
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
- начато работы по монтажу входных дверей;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- продолжаются работы по утеплению фасада (цоколь+первый этаж)
- ведутся работы по монтажу стяжки 10-11 этажа;
🏗Парадное №2
- завершены работы по монтажу стяжки
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
- начато работы по монтажу входных дверей;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу профнастила на балконах;
Prof Group

Представитель
308
16 октября 2016
24 март 2020 14:16
Новости строительства ЖК "Старт Лайф" 23.03.2020
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- завершены работы по утеплению фасада (цоколь+первый этаж)
- ведутся работы по монтажу стяжки 7-го этажа;
🏗Парадное №2
- завершены работы по монтажу стяжки
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- завершены работы по утеплению фасада (цоколь+первый этаж);
- завершены работы по монтажу входных дверей;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- завершены работы по монтажу профнастила на балконах;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- завершены работы по монтажу профнастила на балконах;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
Секция №2 (1 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- завершены работы по утеплению фасада (цоколь+первый этаж)
- ведутся работы по монтажу стяжки 7-го этажа;
🏗Парадное №2
- завершены работы по монтажу стяжки
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- завершены работы по утеплению фасада (цоколь+первый этаж);
- завершены работы по монтажу входных дверей;
Секция №1 (4 квартал 2019 года):
🏗Парадное №1
- продолжаются работы по монтажу входных групп;
- завершены работы по монтажу профнастила на балконах;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
🏗Парадное №2
- продолжаются работы по монтажу входных групп;
- завершены работы по монтажу профнастила на балконах;
- ведутся работы по утеплению фасада (цоколь+первый этаж);
olena_tannerman
o
Пользователь
21
04 декабря 2017
27 март 2020 14:15
Здравствуйте. Я инвестор. Почему нас не пригласили на собрание инвесторов?
Kvercus
K
Гость
4
20 июня 2019
02 апр 2020 19:13
А коли було зібрання та по яким питанням?
Prof Group

Представитель
308
16 октября 2016
18 май 2020 14:48
Новости строительства ЖК "Старт Лайф" 18.05.2020
👉Секция №2:
🏗Парадное №1
- завершены работы по установке входных дверей поквартирно 1-10 этажи
- завершены работы по кладке плитки в местах общего пользования 9-10 этаж,
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;

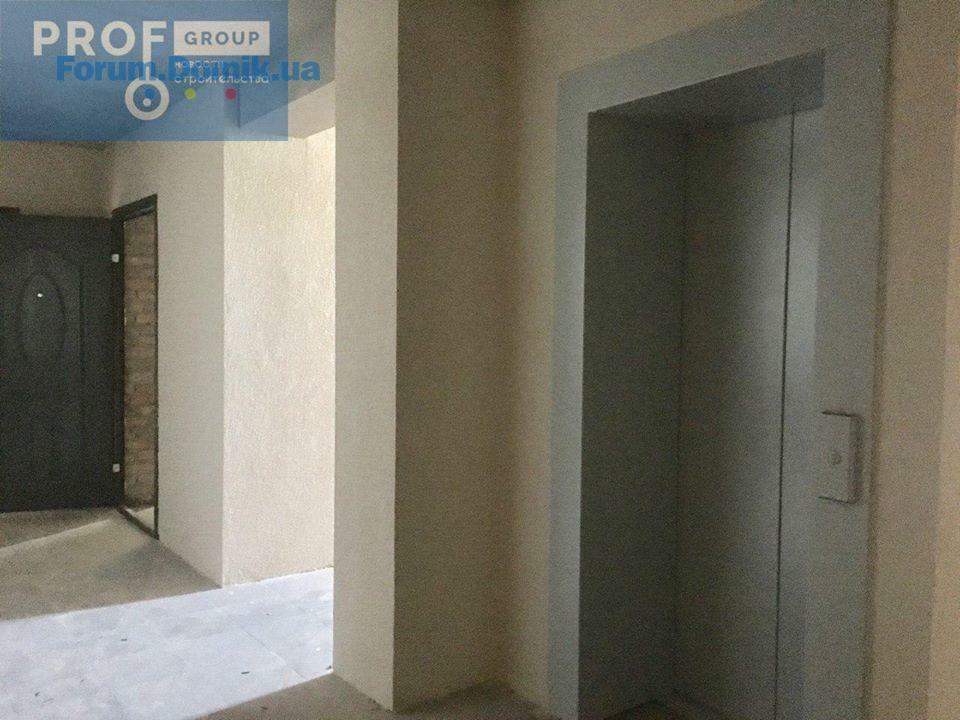

- продолжаются работы в лифтовой шахте.
- ведутся работы по кладке плитки в местах общего пользования 5-8 этаж
- продолжаются подготовительные работы по декоративной штукатурке в местах общего пользования.
🏗Парадное №2
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются работы в лифтовой шахте.
- продолжаются работы по декоративной штукатурке в местах общего пользования
👉Секция №1:
🏗Парадное №1
- завершены работы по монтажу входных групп(центральная часть);
🏗Парадное №2
- завершены работы по монтажу входных групп(центральная часть);
👉Секция №2:
🏗Парадное №1
- завершены работы по установке входных дверей поквартирно 1-10 этажи
- завершены работы по кладке плитки в местах общего пользования 9-10 этаж,
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- продолжаются работы в лифтовой шахте.
- ведутся работы по кладке плитки в местах общего пользования 5-8 этаж
- продолжаются подготовительные работы по декоративной штукатурке в местах общего пользования.
🏗Парадное №2
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются работы в лифтовой шахте.
- продолжаются работы по декоративной штукатурке в местах общего пользования
👉Секция №1:
🏗Парадное №1
- завершены работы по монтажу входных групп(центральная часть);
🏗Парадное №2
- завершены работы по монтажу входных групп(центральная часть);
Prof Group

Представитель
308
16 октября 2016
01 июнь 2020 12:37
Новости строительства ЖК "Старт Лайф" 01.06.2020
👉Секция №2:
🏗Парадное №1
- ведутся работы по кладке плитки в местах общего пользования 3-2го этажа,
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- продолжаются работы в лифтовой шахте.

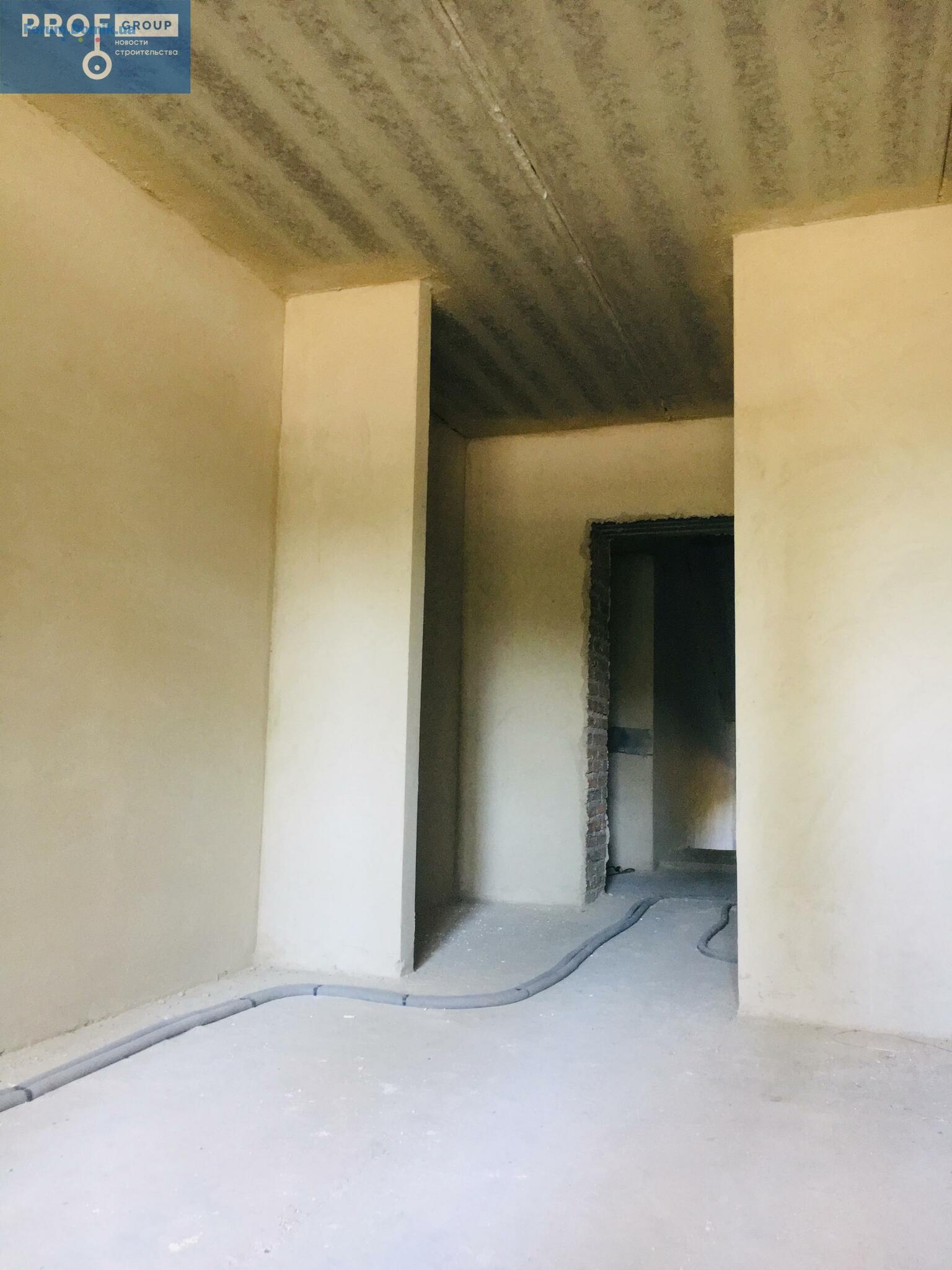

- продолжаются подготовительные работы по декоративной штукатурке в местах общего пользования.
🏗Парадное №2
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются работы в лифтовой шахте.
- продолжаются работы по декоративной штукатурке в местах общего пользования
👉Секция №1:
🏗Парадное №1
- завершены работы по монтажу входных групп(центральная часть);
- ведутся работы по штукатурке цокольного этажа.
🏗Парадное №2
- ведутся работы по штукатурке цокольного этажа.
- завершены работы по монтажу входных групп(центральная часть);
👉Секция №2:
🏗Парадное №1
- ведутся работы по кладке плитки в местах общего пользования 3-2го этажа,
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электрики до квартир;
- продолжаются работы в лифтовой шахте.
- продолжаются подготовительные работы по декоративной штукатурке в местах общего пользования.
🏗Парадное №2
- продолжаются работы по монтажу стояков канализации и водоснабжения;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются работы в лифтовой шахте.
- продолжаются работы по декоративной штукатурке в местах общего пользования
👉Секция №1:
🏗Парадное №1
- завершены работы по монтажу входных групп(центральная часть);
- ведутся работы по штукатурке цокольного этажа.
🏗Парадное №2
- ведутся работы по штукатурке цокольного этажа.
- завершены работы по монтажу входных групп(центральная часть);
Prof Group

Представитель
308
16 октября 2016
20 июль 2020 11:54

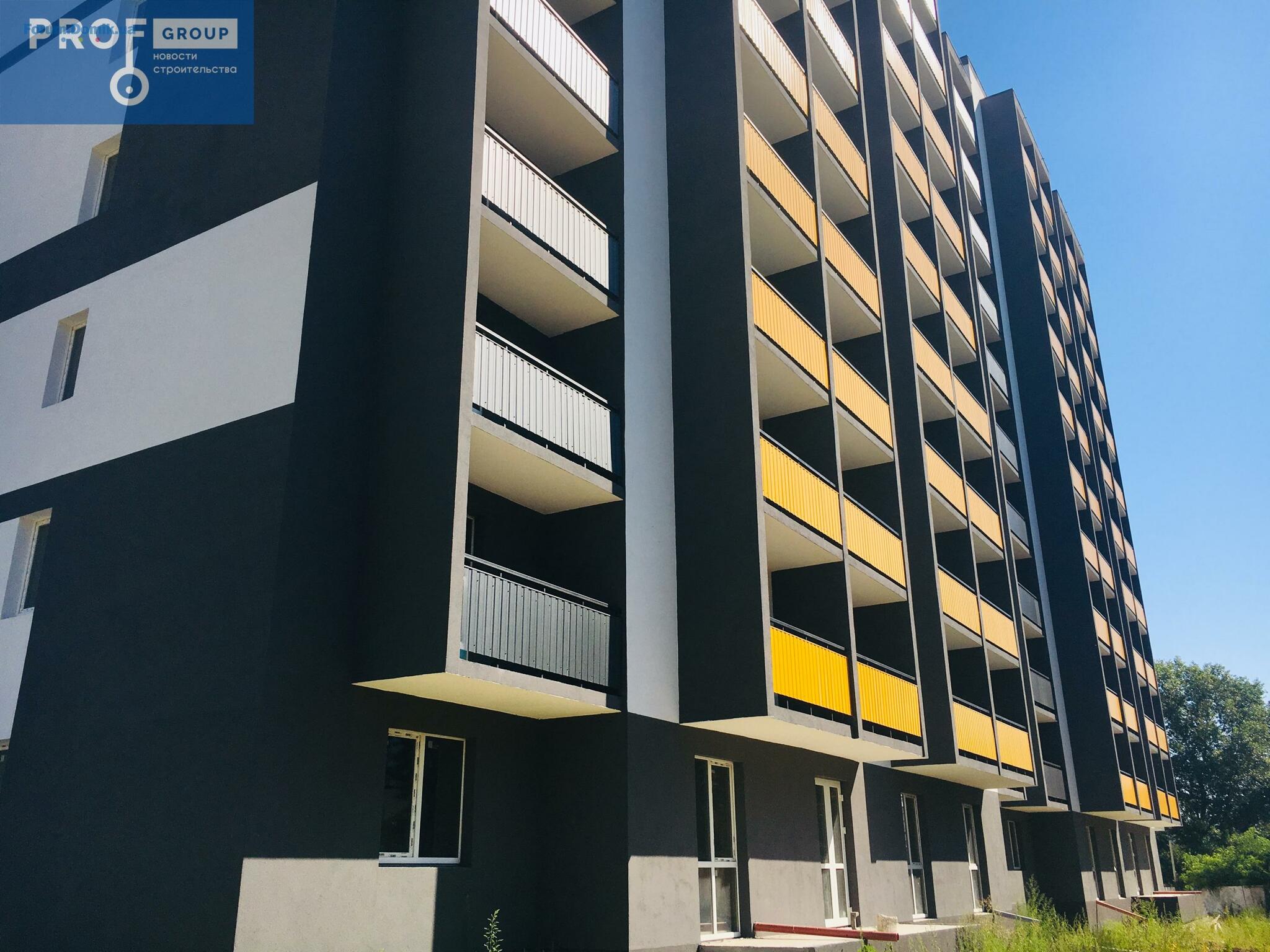

Новости строительства ЖК "Старт Лайф" 20.07.2020
Секция №2:
Парадное №1
- ведутся работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершаются работы по декоративной штукатурке в местах общего пользования;
- завершаются работы по монтажу электрики в цокольном этаже;
Парадное №2
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- завершаются работы по монтажу электрики в цокольном этаже;
- завершены роботы по установке сантехнических ящиков.
Секция №1:
Парадное №1
- завершены работы по штукатурке цокольного этажа.
- продолжаются работы в лифтовых шахтах.
Парадное №2
- завершены работы по штукатурке цокольного этажа.
- ведутся работы по монтажу стояков водоснабжения;
- ведутся работы электроситей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
Секция №2:
Парадное №1
- ведутся работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершаются работы по декоративной штукатурке в местах общего пользования;
- завершаются работы по монтажу электрики в цокольном этаже;
Парадное №2
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- завершаются работы по монтажу электрики в цокольном этаже;
- завершены роботы по установке сантехнических ящиков.
Секция №1:
Парадное №1

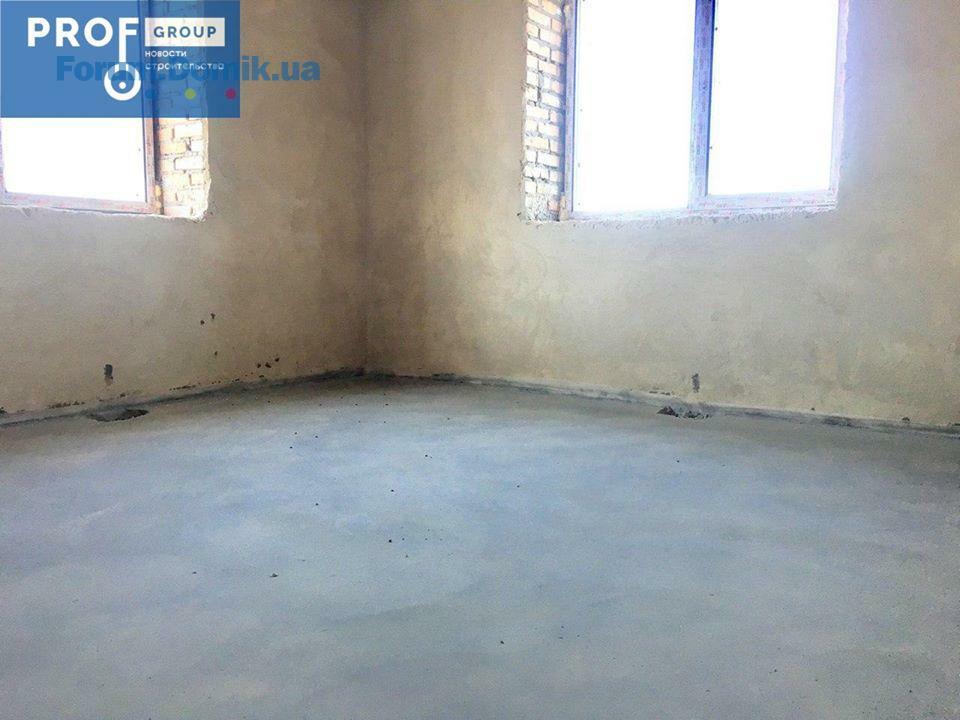

- завершены работы по штукатурке цокольного этажа.
- продолжаются работы в лифтовых шахтах.
Парадное №2
- завершены работы по штукатурке цокольного этажа.
- ведутся работы по монтажу стояков водоснабжения;
- ведутся работы электроситей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
Prof Group

Представитель
308
16 октября 2016
04 авг 2020 14:42

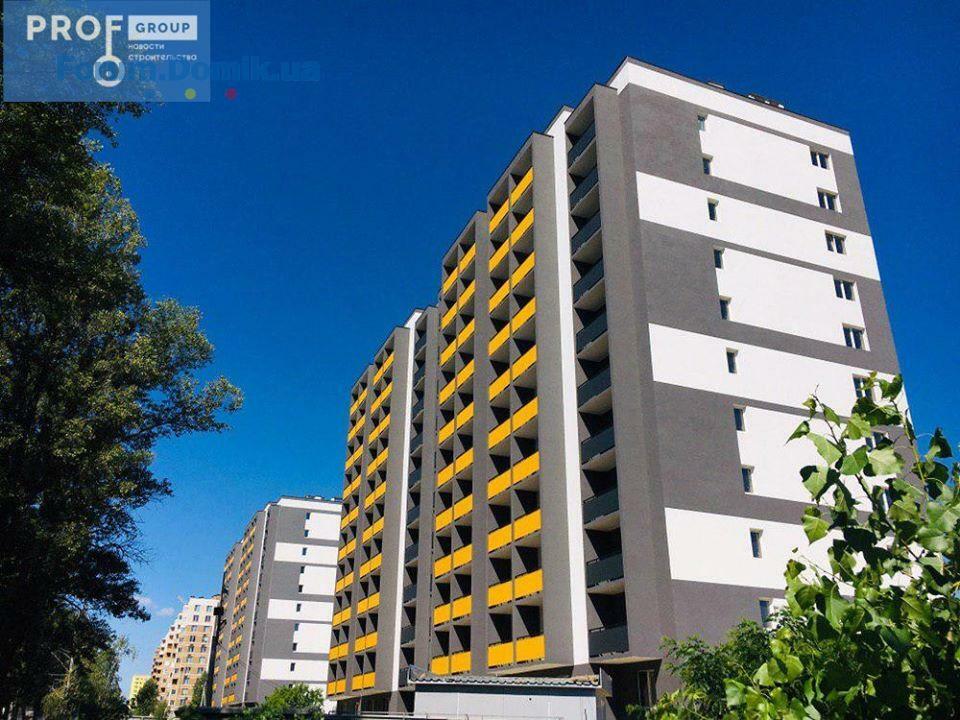

Новости строительства ЖК "Старт Лайф" 03.08.2020
🔥Секция №2:🔥
🔻Парадное №1🔻
- завершаются работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
🔻Парадное №2🔻
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершаются работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
________________________________________________________________🔥Секция №1:🔥
🔻Парадное №1🔻
- продолжаются работы в лифтовых шахтах.
🔻Парадное №2🔻
- продолжаются работы по монтажу стояков водоснабжения;
- продолжаются работы электроситей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
🔥Секция №2:🔥
🔻Парадное №1🔻
- завершаются работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
🔻Парадное №2🔻
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершаются работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
________________________________________________________________🔥Секция №1:🔥
🔻Парадное №1🔻
- продолжаются работы в лифтовых шахтах.
🔻Парадное №2🔻
- продолжаются работы по монтажу стояков водоснабжения;
- продолжаются работы электроситей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
Prof Group

Представитель
308
16 октября 2016
18 авг 2020 07:27

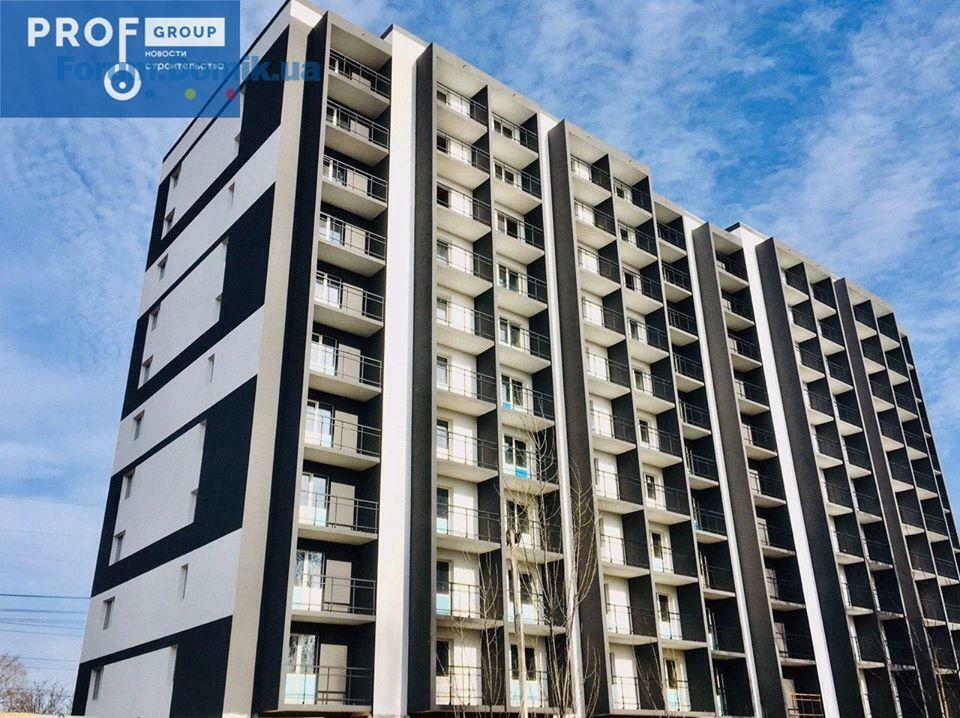

Новости строительства ЖК "Старт Лайф" 17.08.2020
👷Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения.
- ведутся работы по обустройству плинтуса из керамической плитки в местах общего пользования.

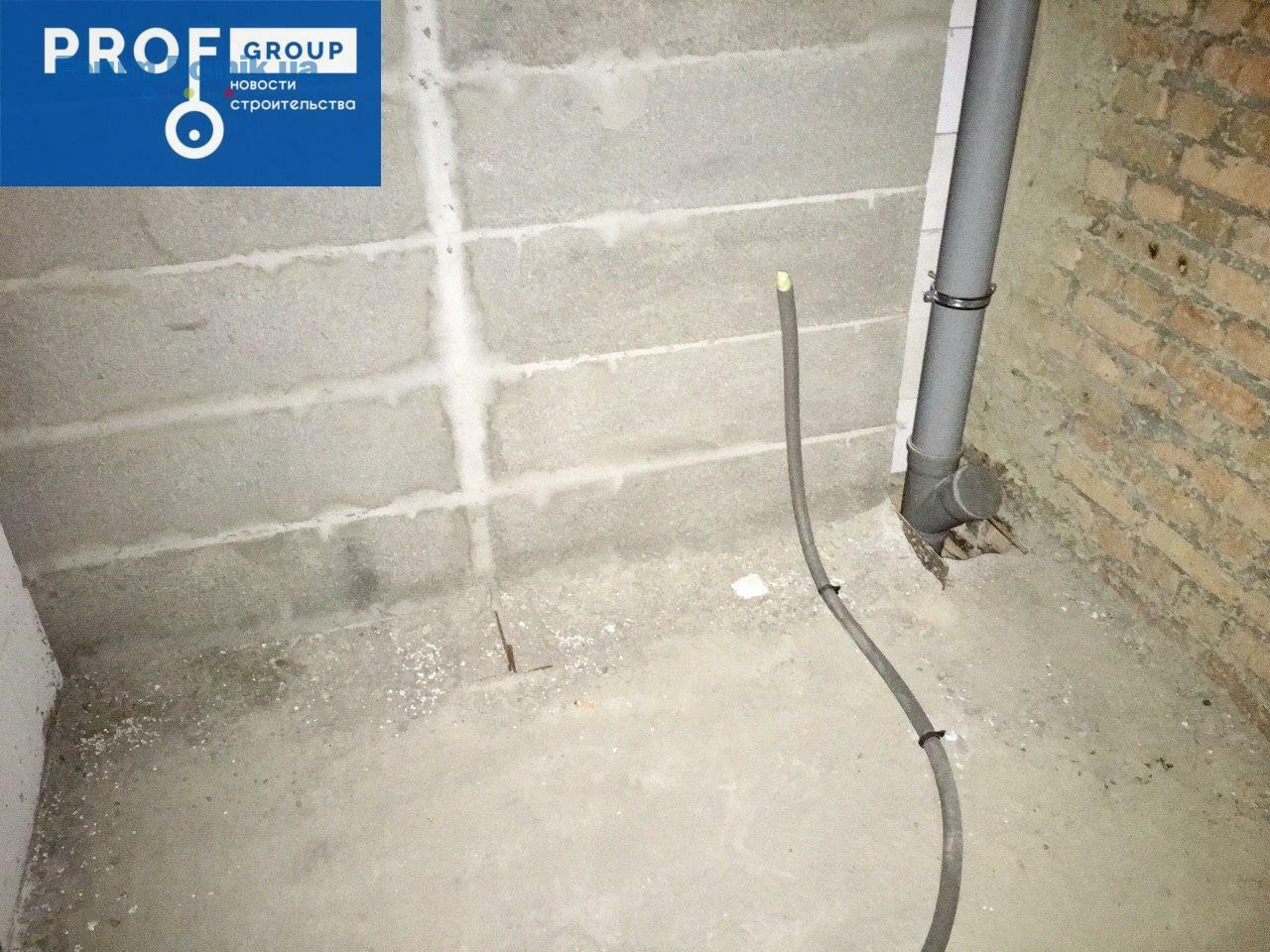

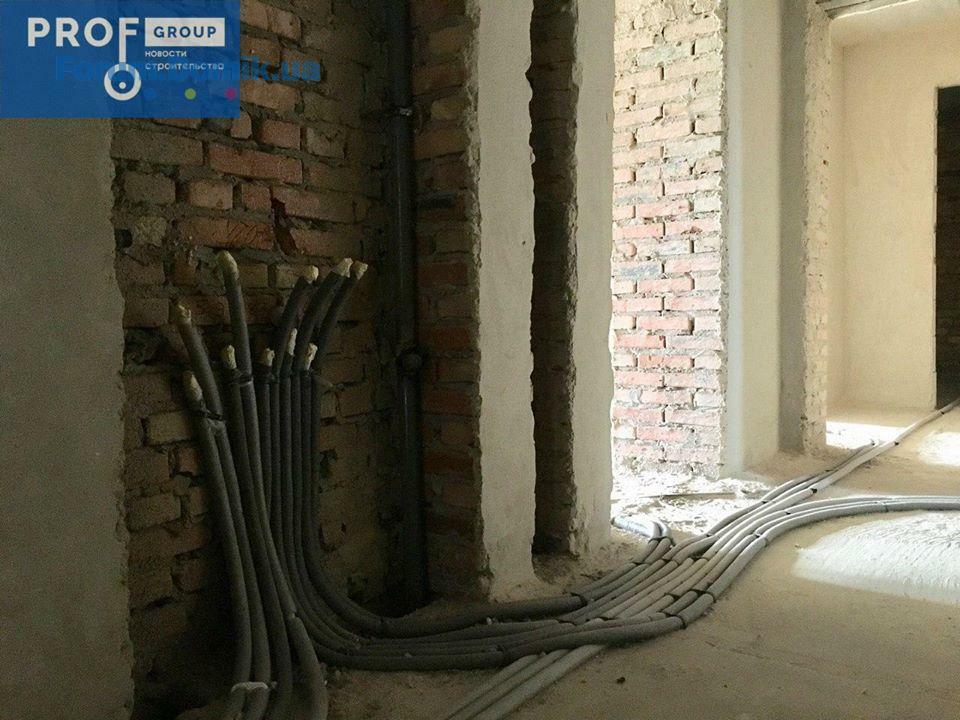

- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);

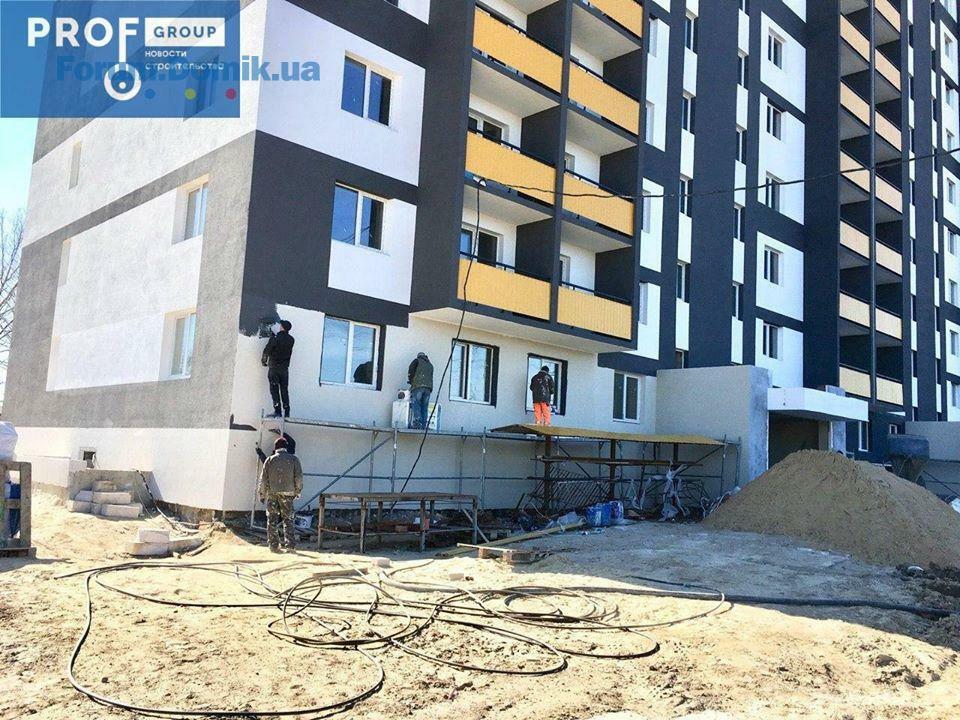

- завершены работы по декоративной штукатурке в местах общего пользования;

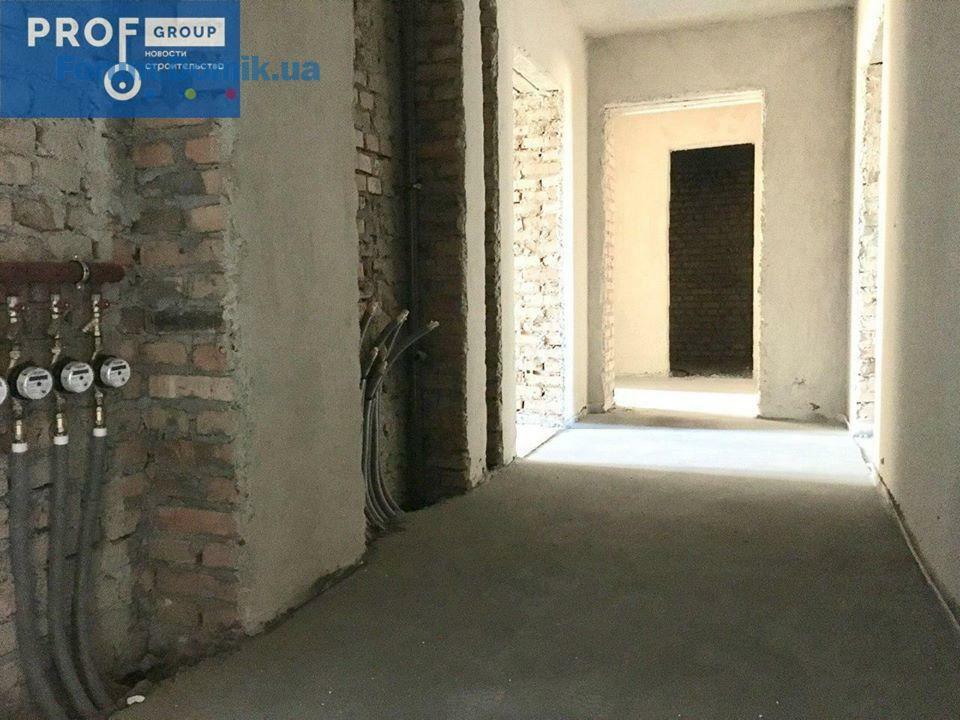

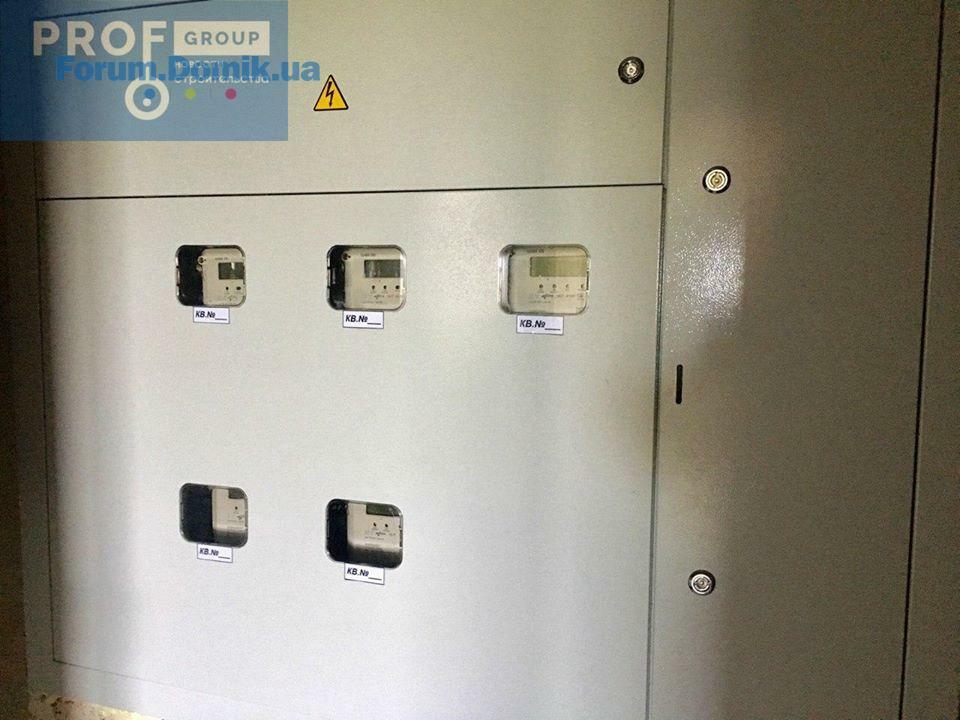

- завершены работы по монтажу электрики в цокольном этаже;
Парадное №2
- ведутся наружные работы по подключению водоснабжения.
- ведутся работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;

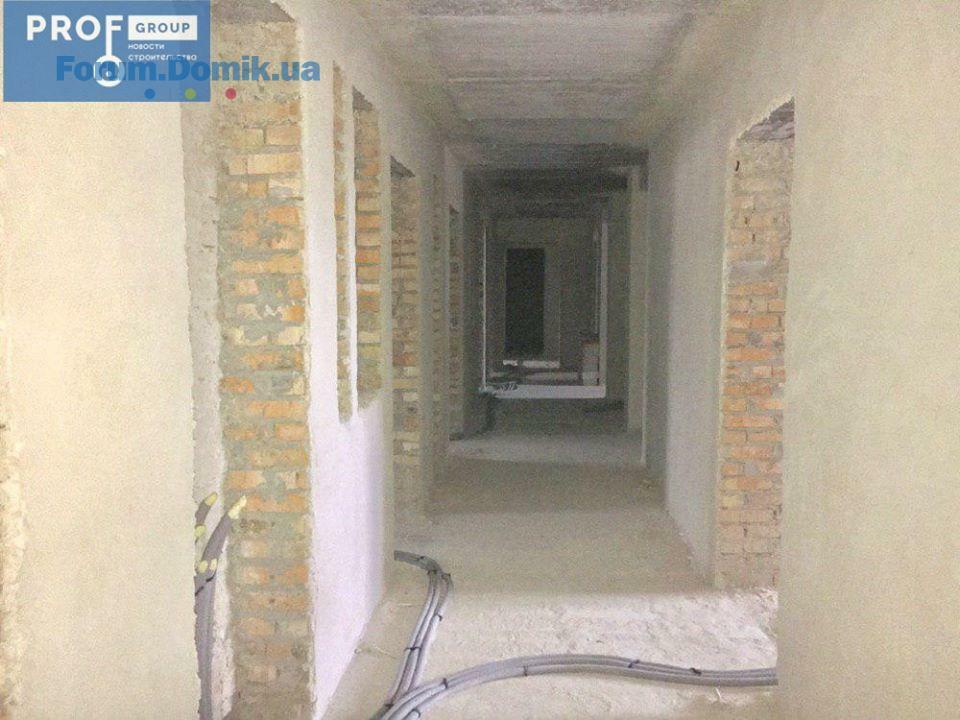

👷Секция №1:
Парадное №1

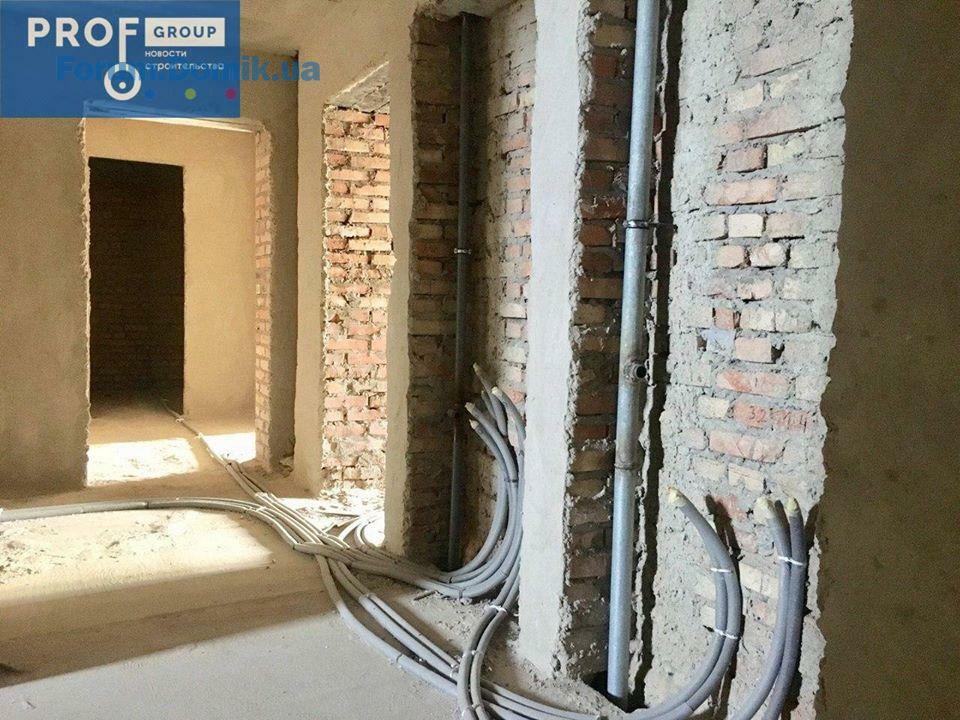

- ведутся работы электросетей в местах общего пользования и поквартирно.

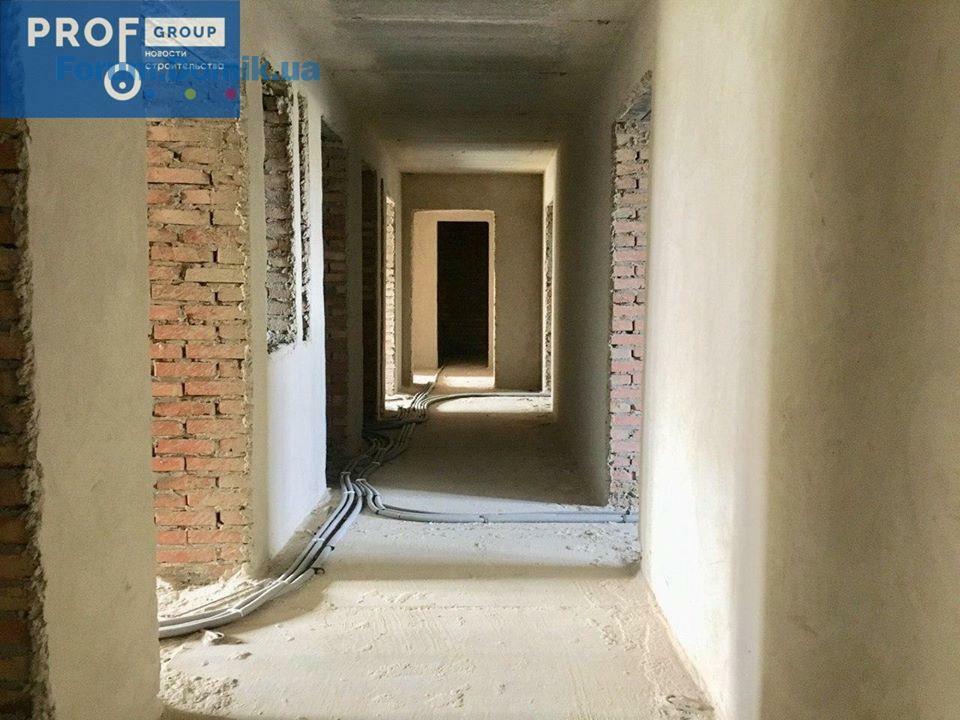

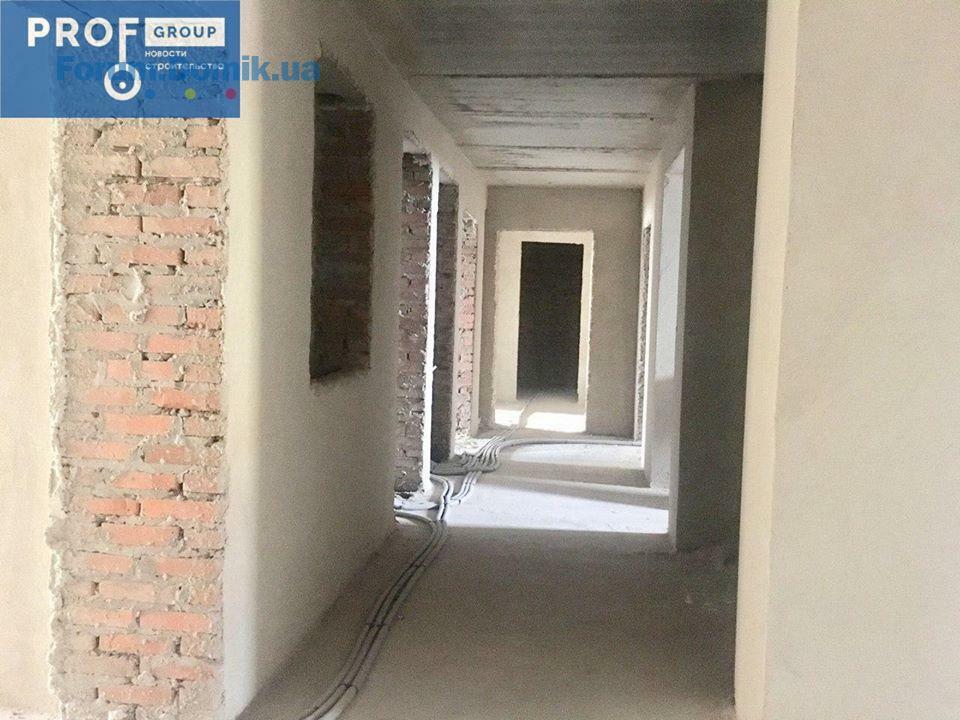

- продолжаются работы в лифтовых шахтах.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.

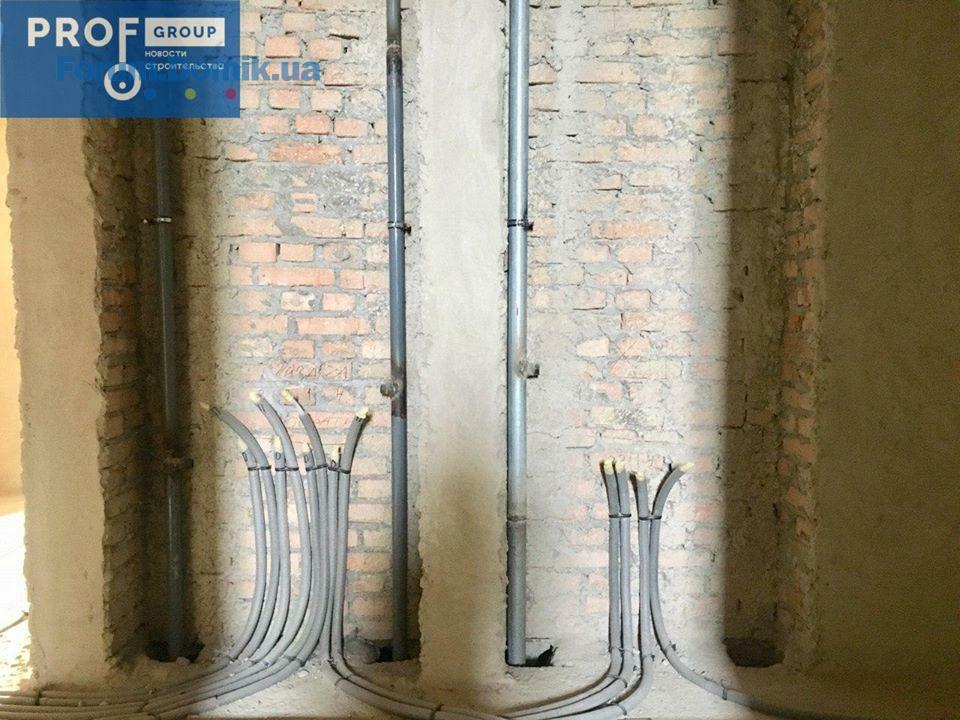

- продолжаются работы электросетей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
С уважением, команда #ProfGroup!
работы в лифтовых шахтах.
👷Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения.
- ведутся работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
Парадное №2
- ведутся наружные работы по подключению водоснабжения.
- ведутся работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
👷Секция №1:
Парадное №1
- ведутся работы электросетей в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
С уважением, команда #ProfGroup!
работы в лифтовых шахтах.
Prof Group

Представитель
308
16 октября 2016
01 сен 2020 13:21

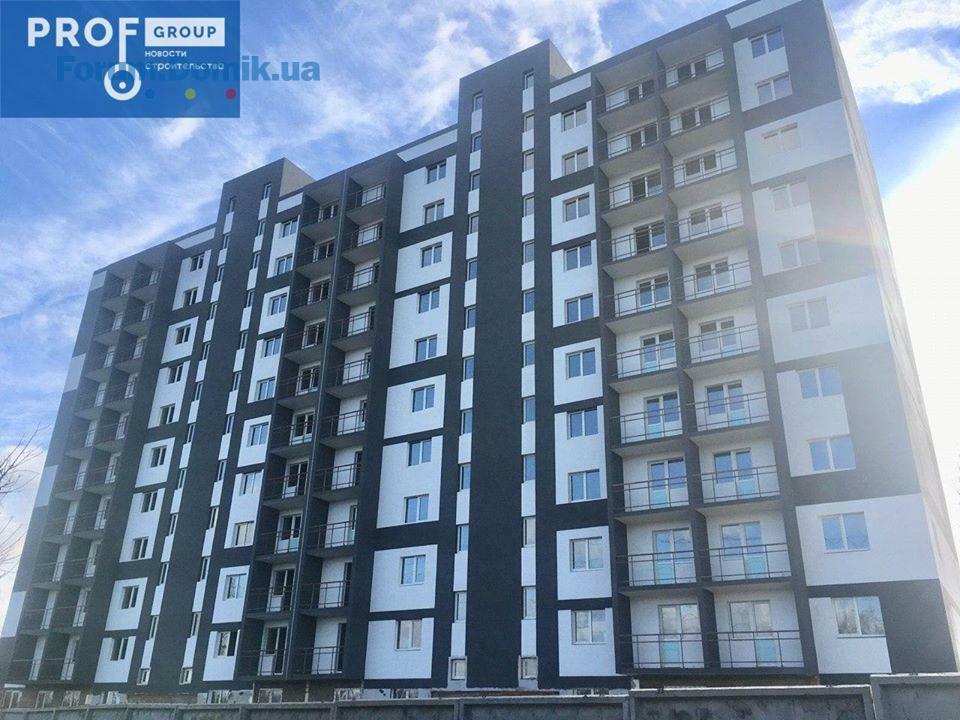

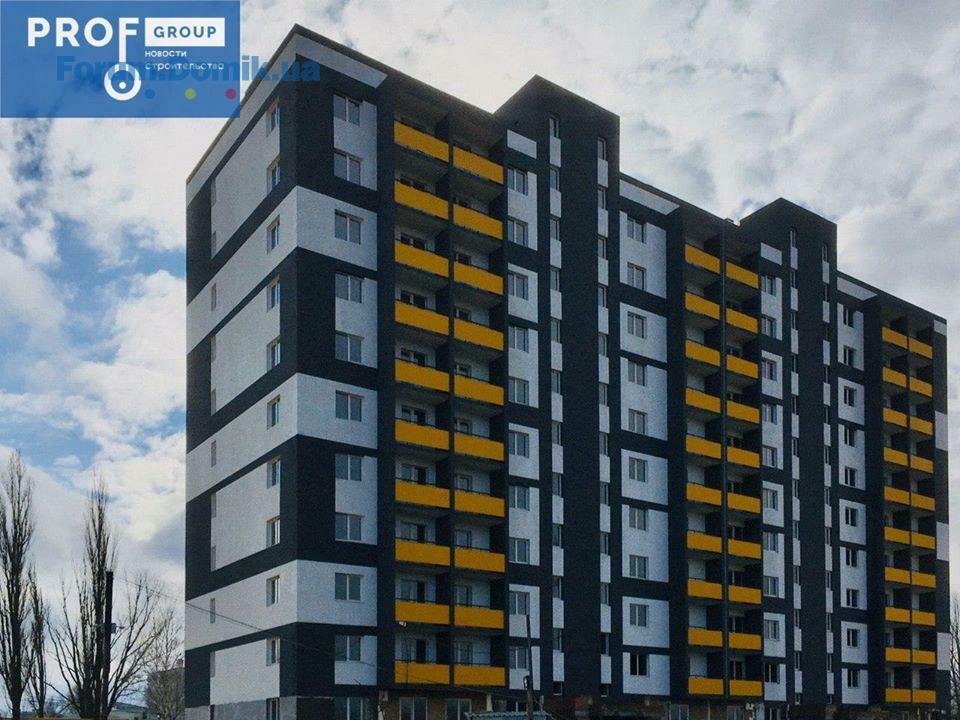

Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 01.09.2020
Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения.

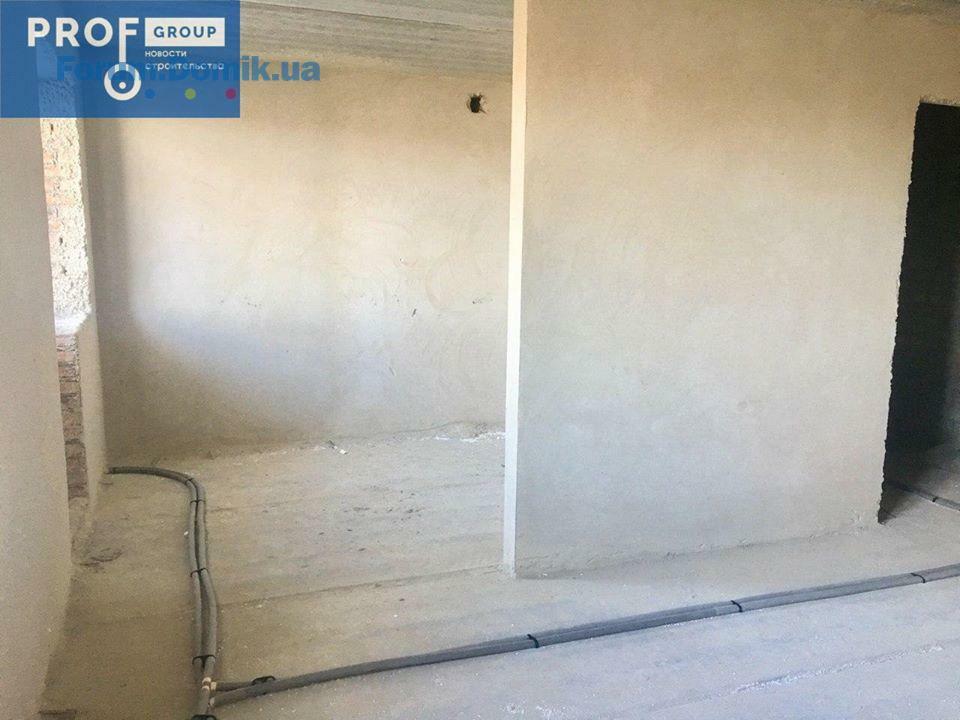

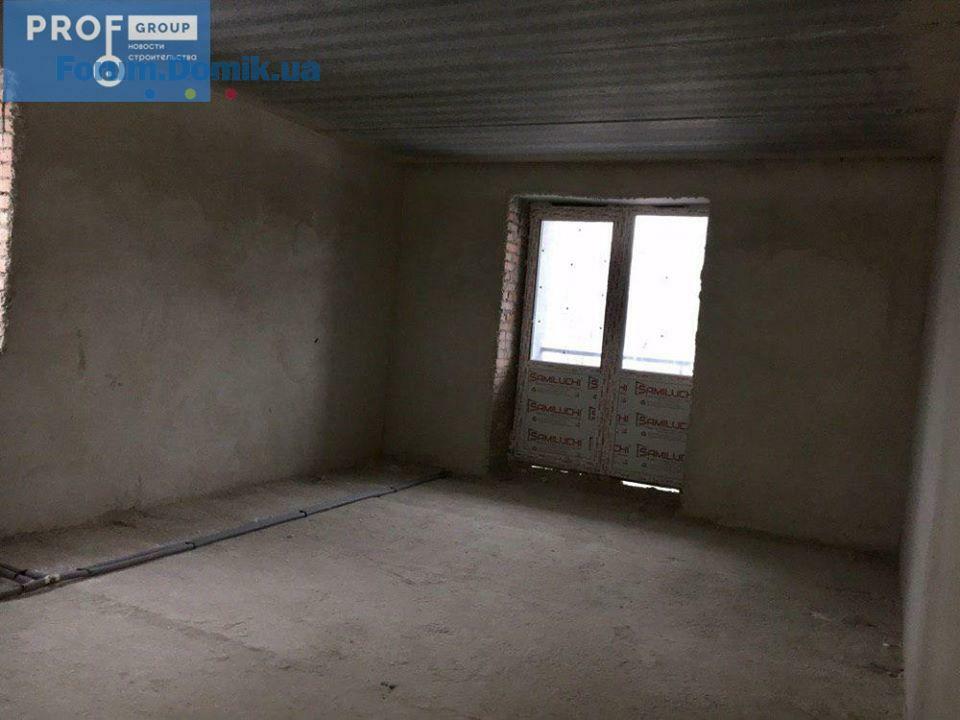

- завершены работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
Парадное №2
- ведутся наружные работы по подключению водоснабжения.
- завершены работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
Секция №1:
Парадное №1
- ведутся работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения.
- завершены работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
Парадное №2
- ведутся наружные работы по подключению водоснабжения.
- завершены работы по обустройству плинтуса из керамической плитки в местах общего пользования.
- завершены работы по монтажу стояков канализации и водоснабжения (цоколь);
- завершены работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу электрики в цокольном этаже;
Секция №1:
Парадное №1
- ведутся работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах.
Prof Group

Представитель
308
16 октября 2016
15 сен 2020 15:09
Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 15.09.2020
Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения;

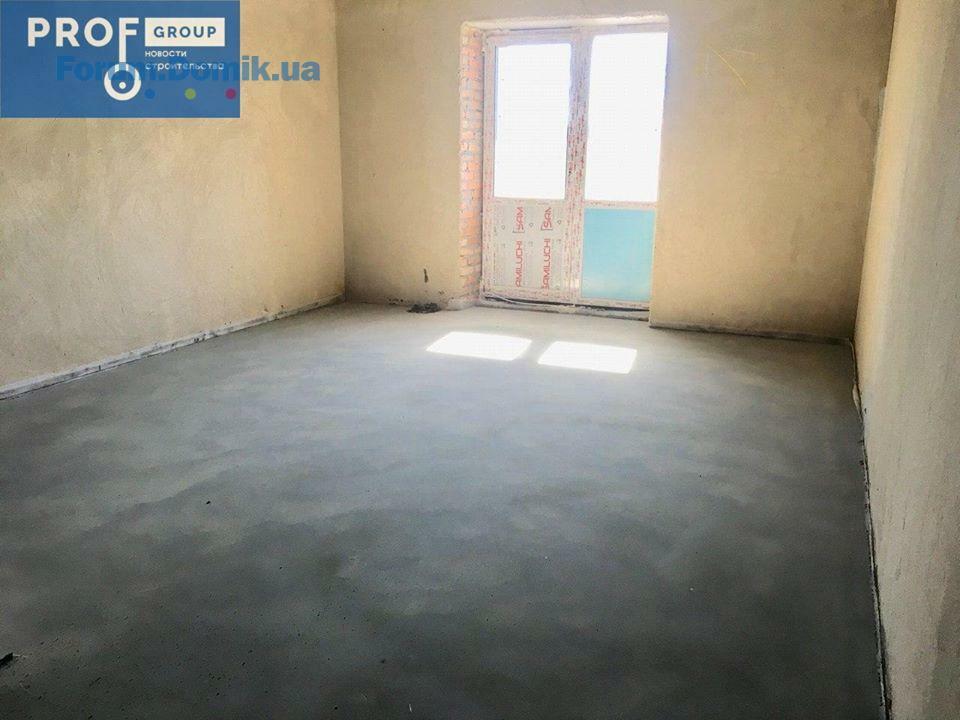

- ведутся работы по укладке кафеля в цокольном этаже;
- ведутся работы по подключению газовой магистрали;
- ведутся работы по подключению водоснабжения;
- ведутся работы по благоустройству (подсыпание грунта)
Парадное №2
- ведутся наружные работы по подключению водоснабжения
- ведутся работы по укладке кафеля в цокольном этаже;
- ведутся работы по подключению газовой магистрали;
- ведутся работы по подключению водоснабжения;
- ведутся работы по благоустройству (подсыпание грунта)
Секция №1:
Парадное №1
- ведутся подготовительные работы по декоративной штукатурке;
- ведутся работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки на 10-9-8 этажах;
Секция №2:
Парадное №1
- ведутся наружные работы по подключению водоснабжения;
- ведутся работы по укладке кафеля в цокольном этаже;
- ведутся работы по подключению газовой магистрали;
- ведутся работы по подключению водоснабжения;
- ведутся работы по благоустройству (подсыпание грунта)
Парадное №2
- ведутся наружные работы по подключению водоснабжения
- ведутся работы по укладке кафеля в цокольном этаже;
- ведутся работы по подключению газовой магистрали;
- ведутся работы по подключению водоснабжения;
- ведутся работы по благоустройству (подсыпание грунта)
Секция №1:
Парадное №1
- ведутся подготовительные работы по декоративной штукатурке;
- ведутся работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки на 10-9-8 этажах;

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а06.073 083
- ЖК Gravity Park | Гравити Парк | Креатор-Буд | просп. Победы, 13906.0783
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7406.072 270
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1105.073 768
- ЖК PetrovSky | Prof Group | Новые Петровцы, ул. 1 Мая05.0713
- Отзывы о застройщике Киевгорстрой05.07183
- ЖК Scandia | Скандия | Бровары, ул. Богунская04.073 018
- ЖК UNIT Home | Юнит | KAN Development, UDP | ул. Семьи Хохловых, 804.07243
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна04.072
- Житловий комплекс The ONE | DIM | Київ, вул. Мечнікова, 7Б04.072
- Стоит ли сейчас покупать недвижимость?06.074 547
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина03.0771
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Продам видовую квартиру от одного из самых надёжного застройщика по г.Вышгород. ЖК "Зіркова Вежа".07.061
- Переуступлю квартиру ЖК Эврика07.061
- Сдам квартиры помесячно для отдыха около моря в Болгарии07.061
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
