ЖК "Павловский Квартал", Харьков, ул. Клочковская, 117 - "Жилстрой-2"

19 июнь 2015 11:23

Жилой комплекс "Павловский Квартал"
Харьков, ул. Клочковская, 117
Застройщик: "Жилстрой-2"
1-я секция: 3 квартал 2017
2-я секция: 4 квартал 2017

Первая очередь строительства: пятисекционный шумозащитный жилой дом переменной этажности 17-21 этажей со встроенными помещениями общественного значения, встроенно-пристроенными одноярусными надземным и подземным гаражами.
23 июнь 2015 15:47

22.06.2015 - в подвальном этаже полностью выполнено бетонирование наружных монолитных стен и вертикальных конструкций. Залита бетоном половина перекрытия между подвальным и 1-м этажом, ведутся работы по устройству второй части перекрытия. На 1-м этаже бетонируются колонны. На стройплощадке смонтирован башенный кран.
23 июнь 2015 15:48
01 июль 2015 15:20
26.06.2015

Компания «Жилстрой-2» продолжает строительство жилого комплекса бизнес-класса «Павловский квартал» по ул. Клочковской, 117 в Харькове.

Строители УНР-427 ОДО «Жилстрой-2» завершили бетонирование перекрытия над подвальным этажом первой секции жилого комплекса.

На 1-м этаже залита бетоном треть вертикальных конструкций. Выполняется монтаж опалубки первой половины перекрытия над 1-м этажом, которая будет забетонирована на следующей неделе.

Ввод в эксплуатацию 1-й секции запланирован на III квартал 2017 года.
01 июль 2015 15:20
01 июль 2015 15:29
01.07.2015 - на 1-м этаже бетонируются вертикальные конструкции, залита бетоном половина перекрытия над 1-м этажом. На стройплощадке смонтирован башенный кран.
17 июль 2015 15:30

Строители УНР-427 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 1-м этажом первой секции жилого комплекса.

На 2-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен. На следующей неделе начнутся работы по монтажу опалубки перекрытия над 2-м этажом.
17 июль 2015 15:30
30 июль 2015 13:54

Забетонировали вертикальные конструкции и завершили кладку наружных стен 2-го этажа. Выполнено армирование первой половины перекрытия над 2-м этажом.

На 3-м этаже в понедельник начнутся работы по устройству вертикальных конструкций, в середине недели каменщики приступят к кладке наружных стен.
30 июль 2015 13:54
06 авг 2015 21:51
Компания «Жилстрой-2» объявляет о начале реализации квартир во 2-й секции жилого комплекса «Павловский квартал» по ул. Клочковской, 117.

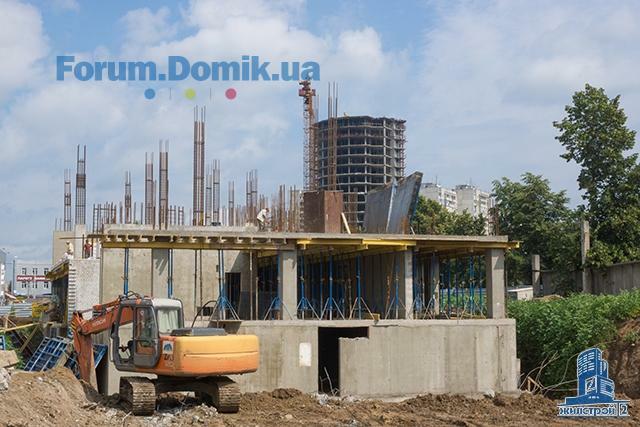

На строительной площадке 2-й секции жилого комплекса завершены земляные работы по разработке котлована, в конце недели начнется засыпка и укатывание щебня.

Всего во 2-й секции ЖК «Павловский квартал» будет 108 квартир:

1-комнатных квартир - 36 (площадь от 54,5 м²);
2-комнатных квартир - 36 (площадь от 74,95 м²);
3-комнатных квартир - 36 (площадь от 97,41 м²).

Ввод в эксплуатацию 1-й секции запланирован на IV квартал 2017 года.
13 авг 2015 21:48

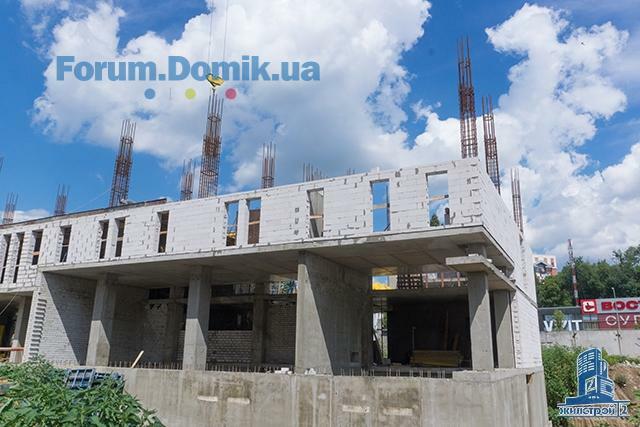

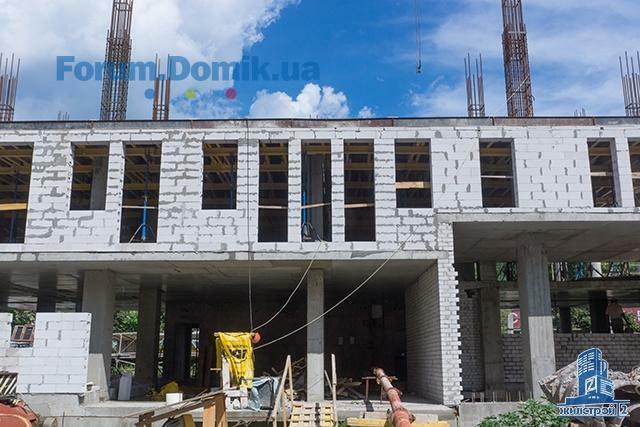

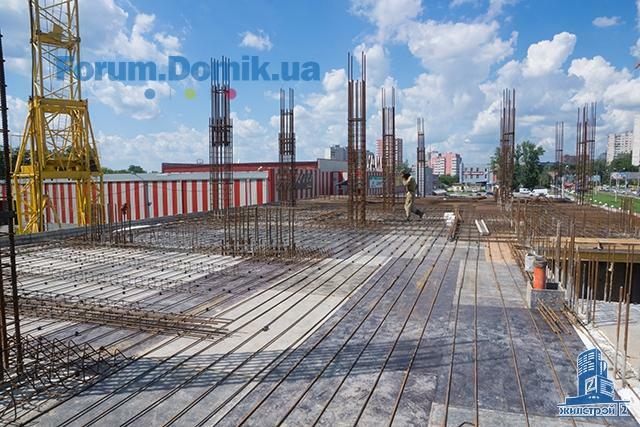

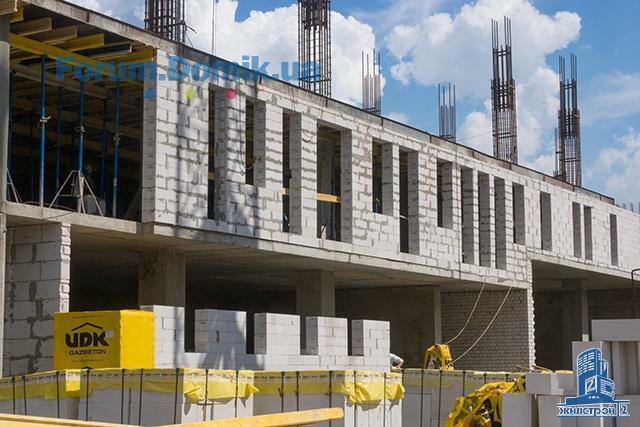

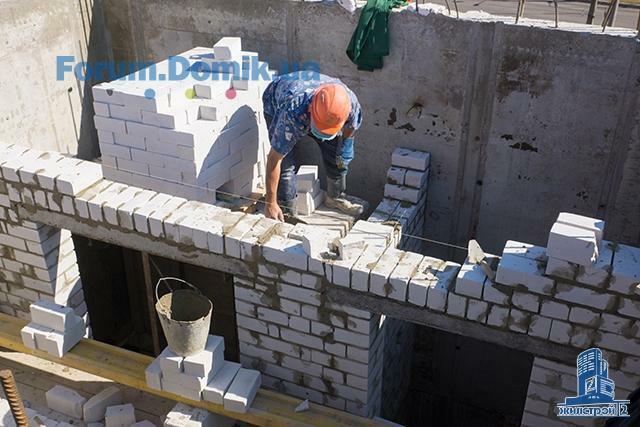

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завтра завершают бетонирование вертикальных конструкций на 3-м этаже, каменщики выполнили более 70% объема кладки наружных стен.

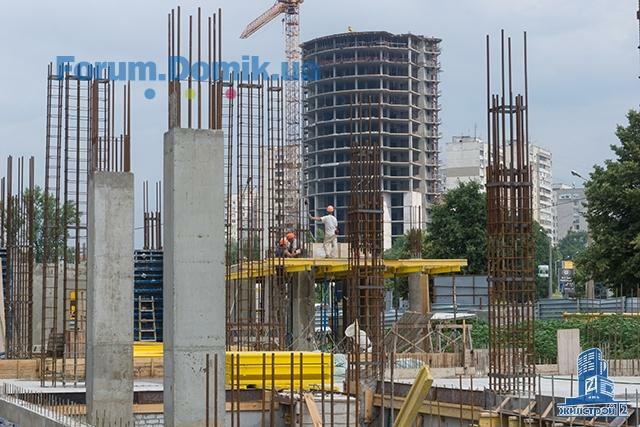

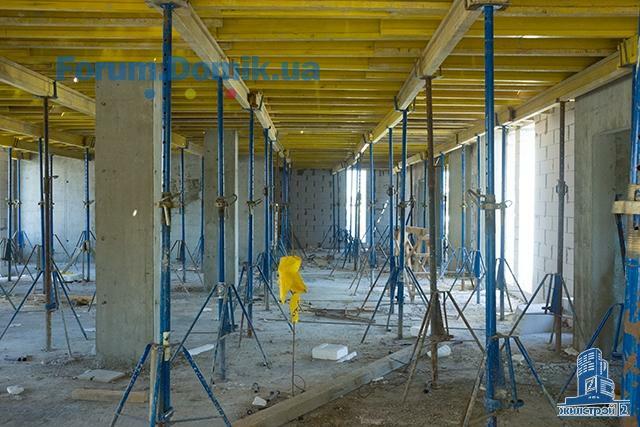

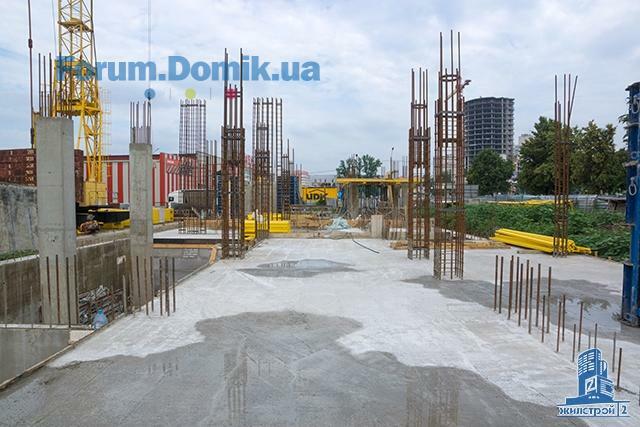

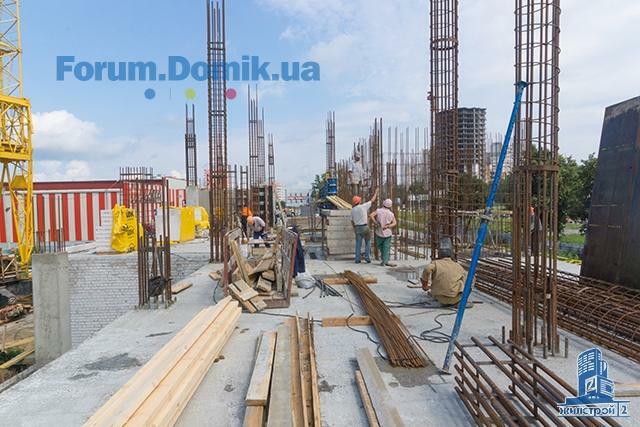

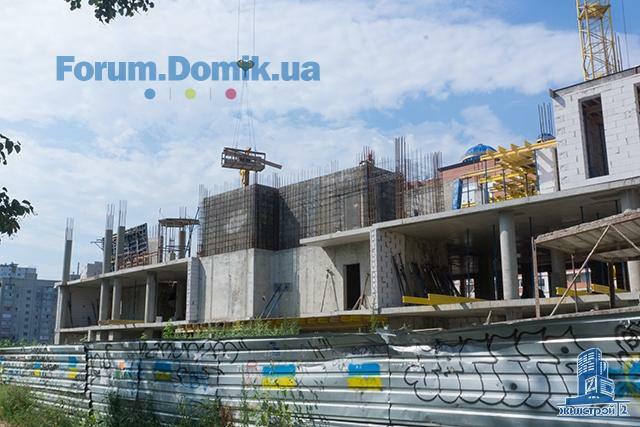

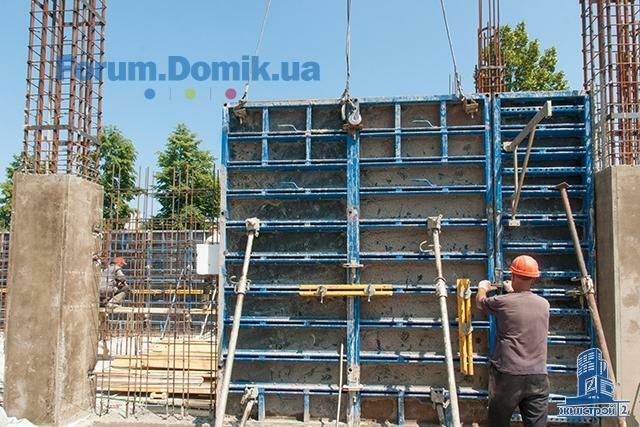

Смонтирована опалубка первой части перекрытия над 3-м этажом, производится ее армирование. Полностью работы по устройству перекрытия будут выполнены в конце следующей недели. В ближайшие дни начнется монтаж каркасов колонн на 4-м этаже.

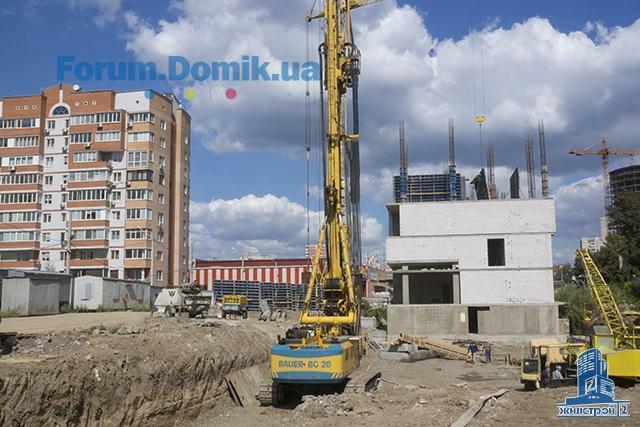

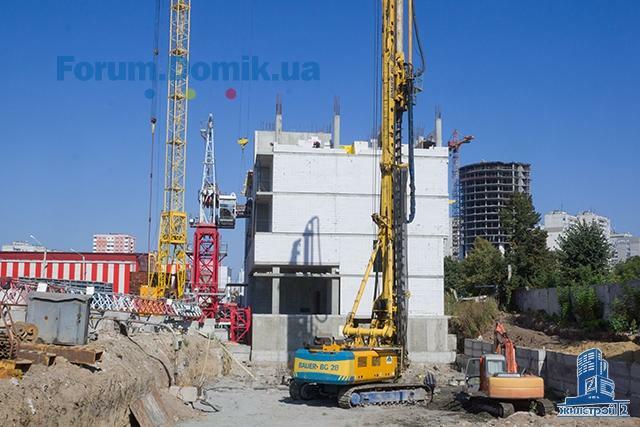

Во 2-й секции выполнены земляные работы по разработке котлована, готовится щебеночное основание под фундамент, после чего начнутся работы по устройству свайного поля из буроинъекционных свай.
13 авг 2015 21:48
31 авг 2015 21:21

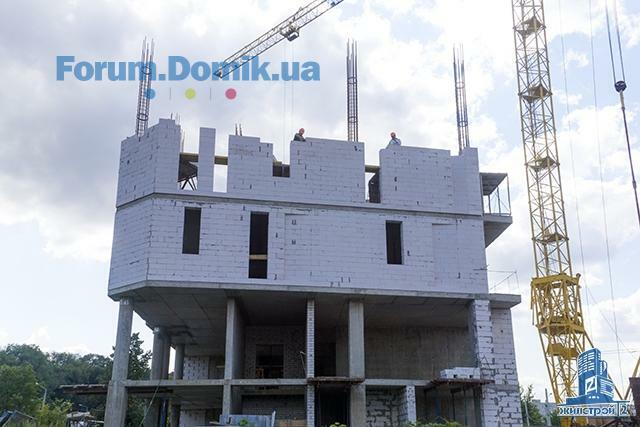

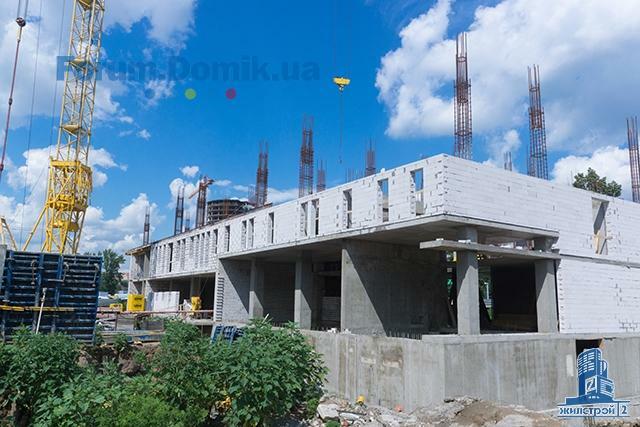

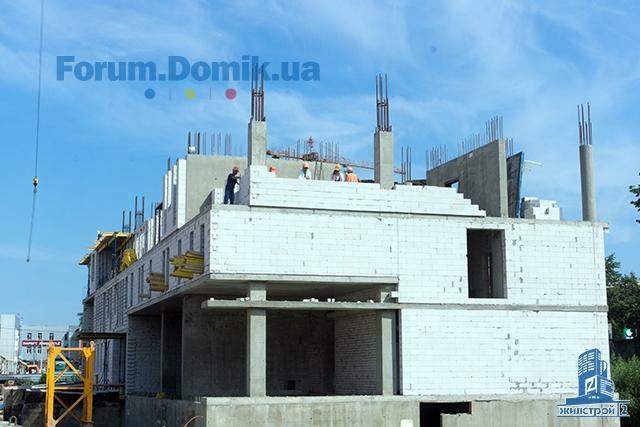

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 3-м этажом. На 4-м этаже залиты бетоном все колонны и две диафрагмы жесткости, ведется кладка наружных стен. В начале следующей неделе начнется монтаж опалубки первой половины перекрытия над 4-м этажом.

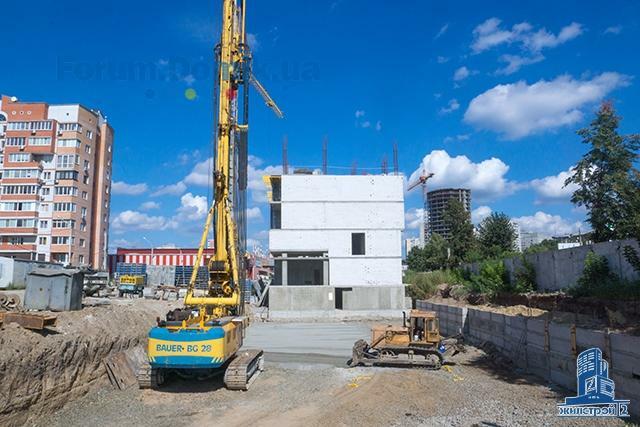

Во 2-й секции выполнено щебеночное основание под фундамент. После завершения испытаний свай начнутся работы по устройству свайного поля.
31 авг 2015 21:21
10 сен 2015 20:44

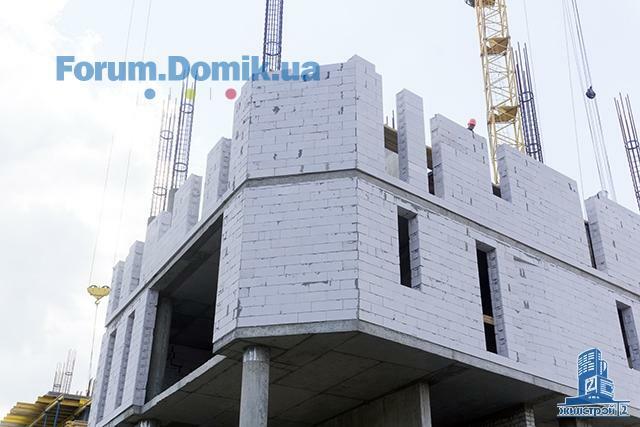

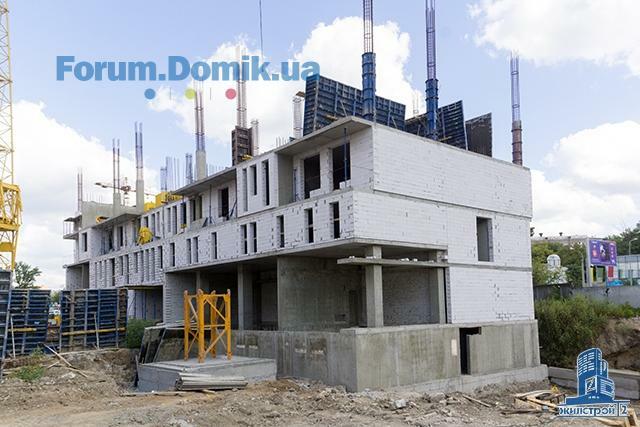

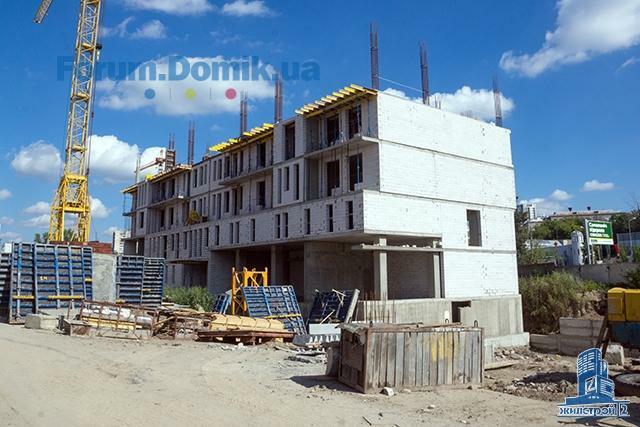

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершают работы по устройству перекрытия над 4-м этажом. На 5-м этаже забетонирована половина колонн, начата кладка наружных стен. Каменщики приступили к кладке внутренних перегородок на 3-м этаже.

Во 2-й секции производится отсыпка котлована гранотсевом. В пятницу планируется начать работы по устройству свайного поля.
10 сен 2015 20:44
24 сен 2015 19:37

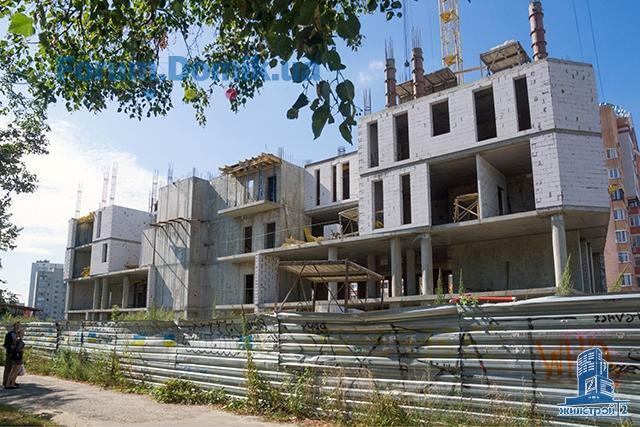

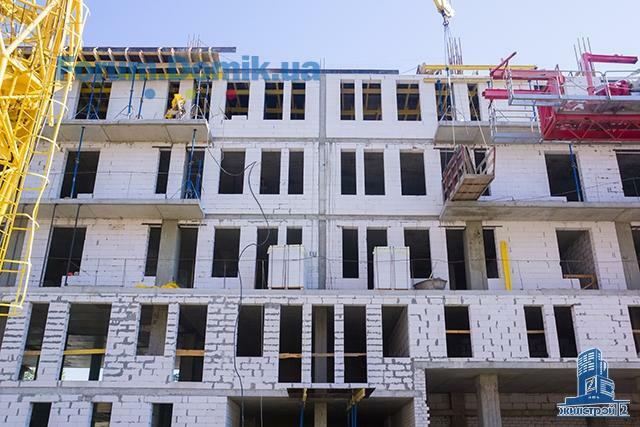

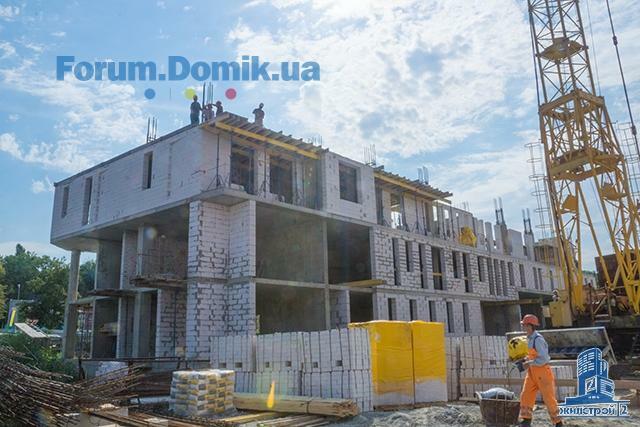

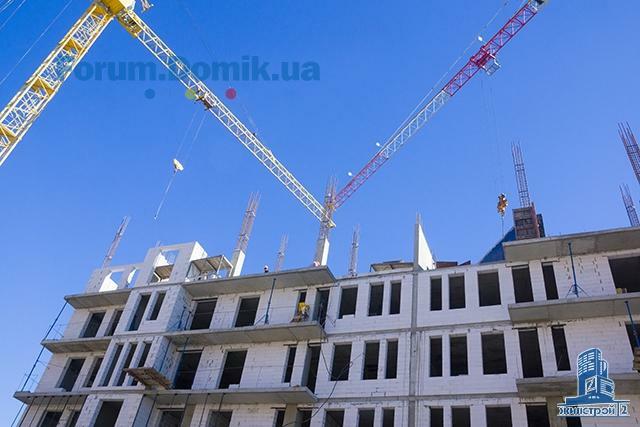

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» забетонировали вертикальные конструкции 5-го этажа, в конце недели каменщики завершают кладку наружных стен.

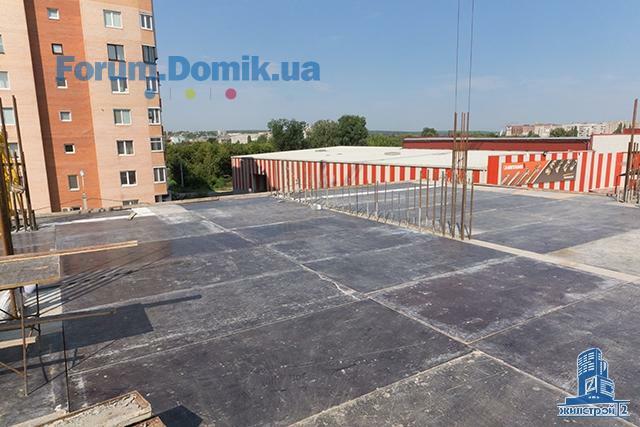

Ведутся работы по устройству перекрытия над 5-м этажом, в пятницу будут забетонированы две трети перекрытия.

Выполнена половина объема кладки внутренних перегородок на 3-м этаже.

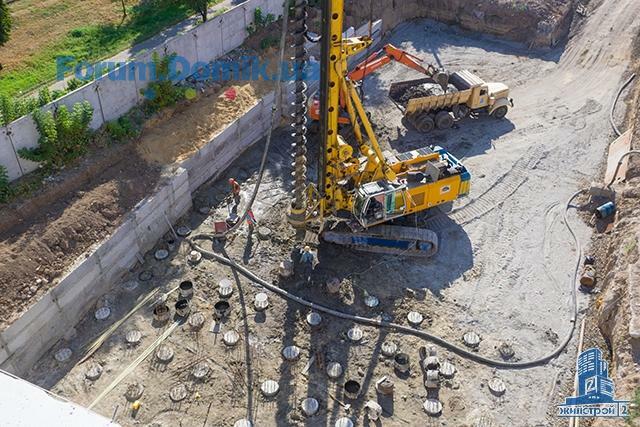

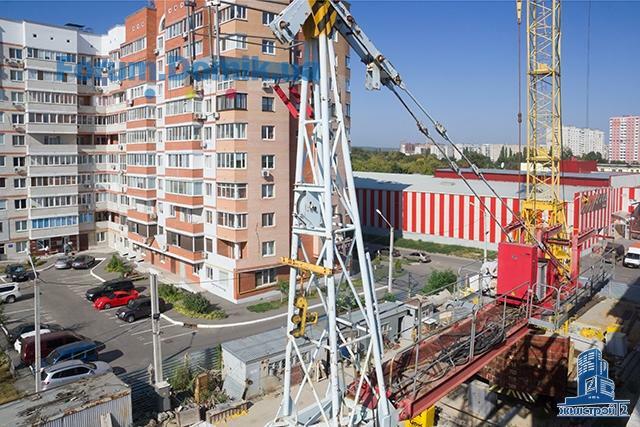

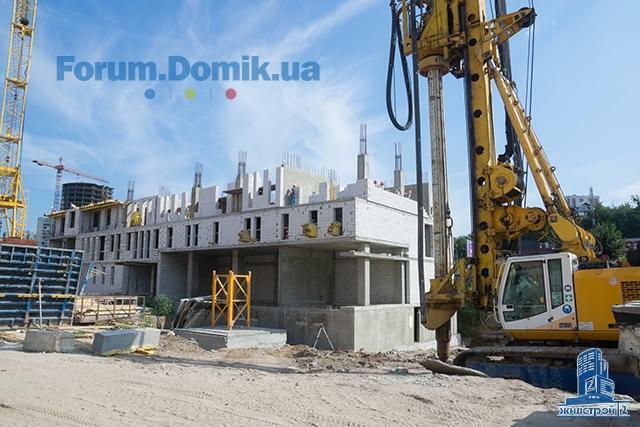

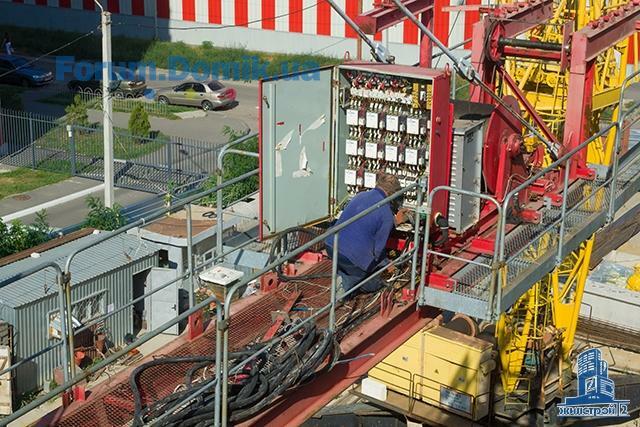

Во 2-й секции ведутся работы по устройству свайного поля. Монтируется второй башенный кран.
24 сен 2015 19:38

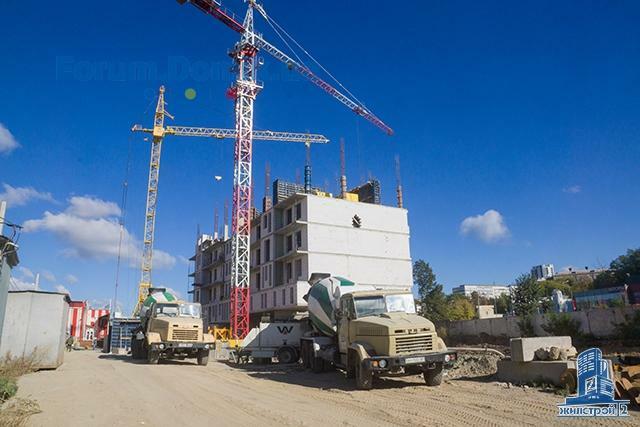

08 окт 2015 18:31

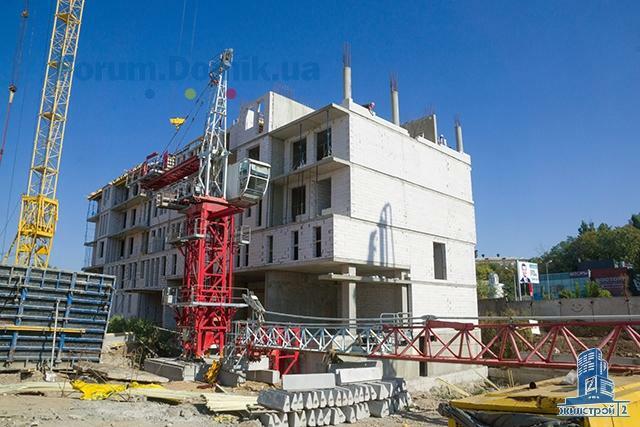

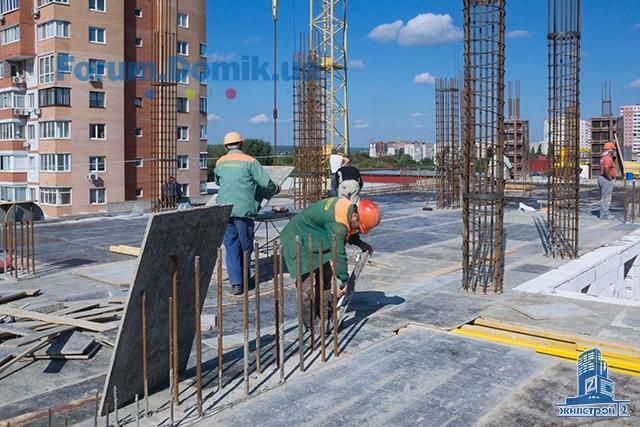

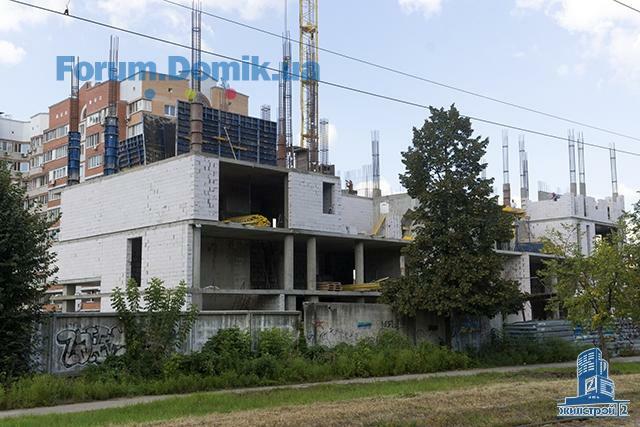

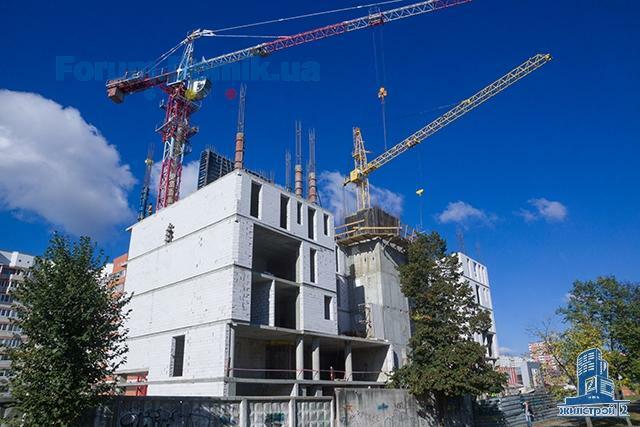

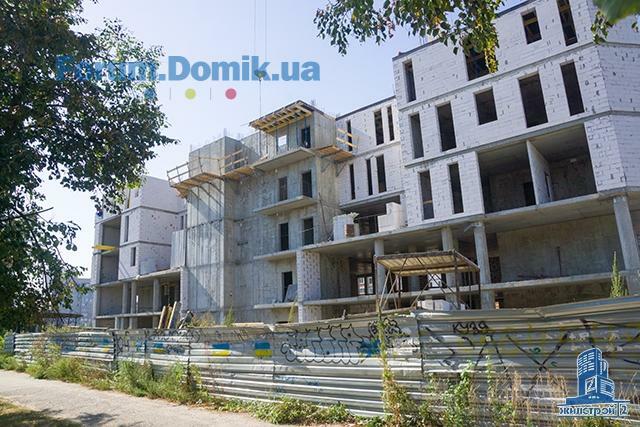

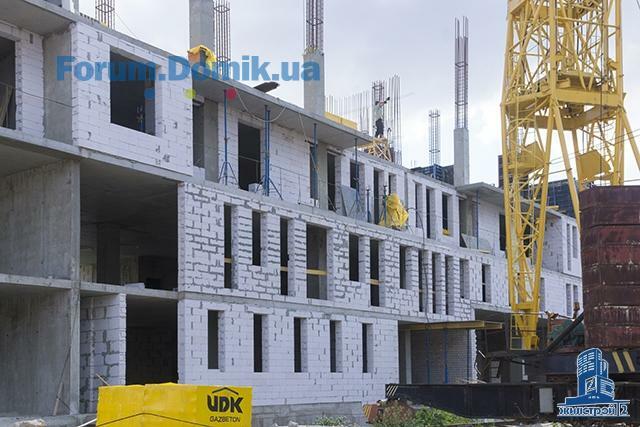

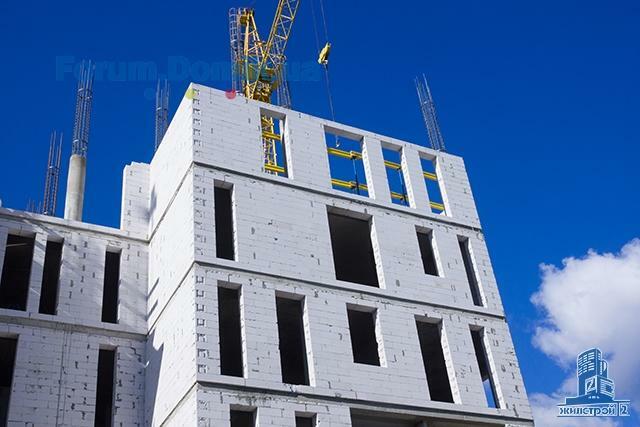

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершают бетонирование вертикальных конструкций 6-го этажа, каменщики выполняют кладку наружных стен.

Ведутся работы по устройству перекрытия над 6-м этажом, в понедельник планируется забетонировать две трети перекрытия.

Завершена кладки внутренних перегородок на 3-м этаже, каменщики приступили к работам на 4-м этаже.

Во 2-й секции завершено бурение свай, начинаются работы по устройству бетонного основания фундамента.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
