Жилой комплекс "Центральный"
Буча, Новое шоссе, 8
Дата окончания: 3 квартал 2014
ЖК «Центральний» - це три будинки, розташовані таким чином, щоб утворити затишний двір з ексклюзивно розробленим ландшафтним дизайном і сучасними дитячими майданчиками та спортивними тренажерами, а торговельно-офісна частина комплексу забезпечує інфраструктурою кожного мешканця.
Матеріали будівництва:
Будинки побудовані з червоної керамічної цегли та утеплені 100 мм мінеральною ватою, що забезпечує екологічність та високу теплоізоляцію. Фасади облаштовано декоративною штукатуркою «короїд». Фундамент, що є основою будинку – монолітний, а дах перекрито якісною металочерепицею. В кожен будинок заведено кабельне телебачення, Інтернет, можливість під’єднання до прямого київського телефонного номеру.
Мабуть саме це Ви враховуєте при виборі квартири. Тут важливо не помилитись і знайти те, що задовольнить якнайбільше критеріїв із Вашого списку ідеальної квартири. Ми пропонуємо дещо нове - новий рівень житла європейського рівня.
Це змінить Вашу уяву про можливості сучасних передових технологій в будівництві та архітектурі.
Domik Ai
штучний інтелект
38 289
09 сентября 2019
11 апр 2013 10:52
Средние цены в ЖК "Центральный":
1 комн. (от 37 кв.м.)- от 239000 грн.
2 комн. (от 56 кв.м.)- от 349000 грн.
Стоимость м2: от 6 460 грн
Страницы в интернете проект не имеет..
1 комн. (от 37 кв.м.)- от 239000 грн.
2 комн. (от 56 кв.м.)- от 349000 грн.
Стоимость м2: от 6 460 грн
Страницы в интернете проект не имеет..
Oxygen
O
Новичок
19
23 марта 2013
13 апр 2013 20:17
Цитата "Domik - Новострой":Жилой комплекс "Центральный"
Буча, Новое шоссе
Дата окончания: 3 квартал 2014
А кто застройщик? Какие им сданные объекты можно посмотреть?
RedFox
R
Гость
5
03 января 2013
18 апр 2013 15:08
Мне вообще хотя бы точный адрес интересно было бы знать!
Andrey-77
A
Прохожий
1
19 апреля 2013
19 апр 2013 07:46
Находиться ЖК Центральный будет по адресу ул. Новое шоссе 8.
Domik Ai
штучний інтелект
38 289
09 сентября 2019
17 июнь 2013 23:11
Из новостей проекта:
"Платите 100% стоимости квартиры - получайте 3% скидки"
"Платите 100% стоимости квартиры - получайте 3% скидки"
Domik Ai
штучний інтелект
38 289
09 сентября 2019
15 ноя 2013 13:03
Domik Ai
штучний інтелект
38 289
09 сентября 2019
20 апр 2014 10:10
18.04.2014

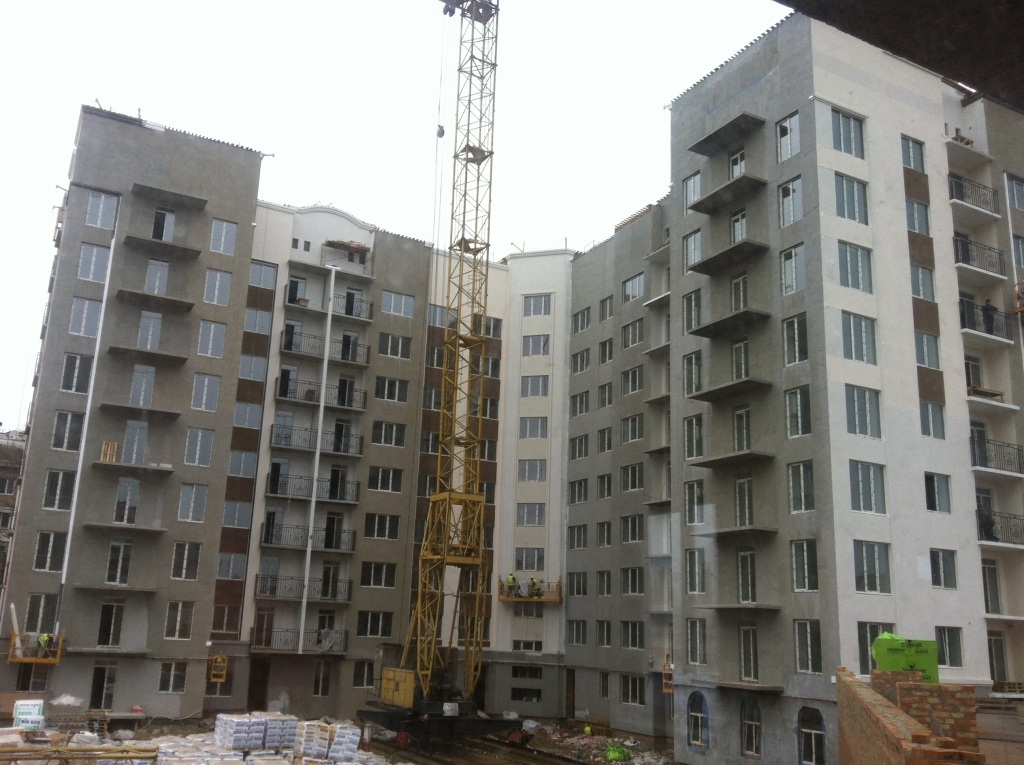

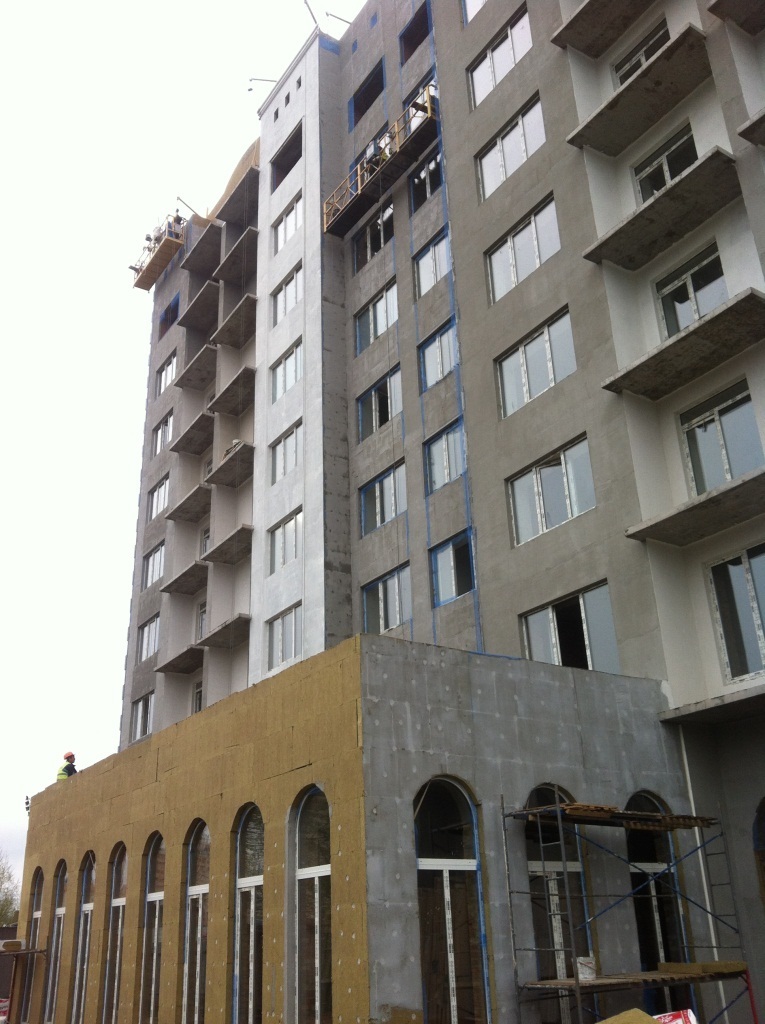

Дом № 1:
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 84%;
Завершены работы по монтажу лифтов фирмы «Otis» по всему дому на 95%;
Выполнены работы по монтажу вентиляционных стояков на 87%;
Выполнены работы по разводке электросетей по всему дому на 93%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 30%;
Выполнены работы по монтажу газовых и канализационных сетей по всему дому на 91%;
Выполнены работы по ковке внутренних перил во французском стиле на 60%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.
В доме № 2:
Выполнены работы по монтажу перемычек над окнами 9-го этажа по всему дому на 100%;
Выполнены работы по монтажу оконных конструкций «REHAU» по всему дому на 100%;
Выполнены работы по перекрытию 9-го этажа на 100%;
Завершаются работы по кирпичной кладке технического этажа;
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 60%;
Выполнены работы по ковке внутренних перил во французском стиле на 60%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся подготовительные работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.
Ведутся работы по строительству коммерческого этажа, а именно:
выполнены работы по кирпичной кладке на 96%;
выполнены работы по перекрытию первого этажа на 100%;
выполнена кирпичная кладка 2-го этажа по коммерческому фонду на 90%;
Выполнены работы по утеплению дома минеральной ватой на 100%;
Выполнены работы по монтажу внешних сетей на 97%;
Выполнены работы по монтажу вентиляционных стояков на 78%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 40%;
Выполнены работы по разводке электросетей по всему дому на 95%.
В доме № 3:
Выполнены работы по кирпичной кладке технического этажа по всему дому на 88%
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 50%;
Выполнены работы по утеплению дома минеральной ватой на 90% ;
Выполнены работы по монтажу внешних сетей на 94%;
Выполнены работы по монтажу вентиляционных стояков на 95%;
Выполнены работы по разводке электросетей по всему дому на 98%;
Завершаются работы по монтажу газовых и канализационных сетей по всему дому.;
Ведутся работы по внешней штукатурке фасадов по всему дому;
Выполнены работы по ковке внутренних перил во французском стиле на 30%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся подготовительные работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.

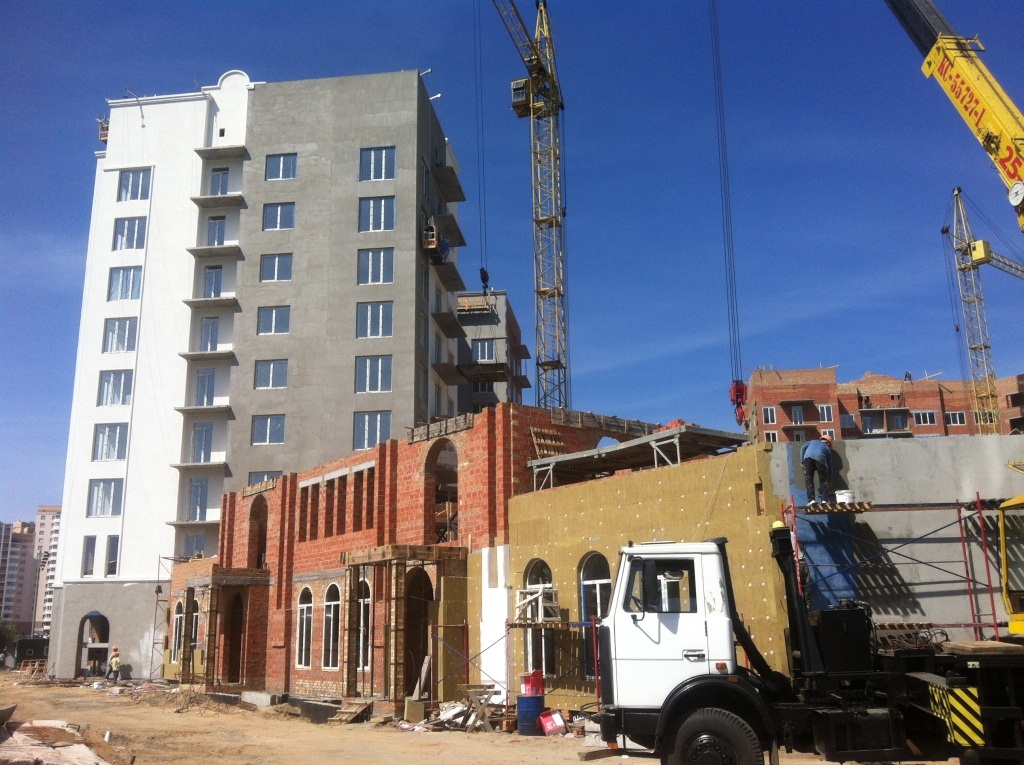

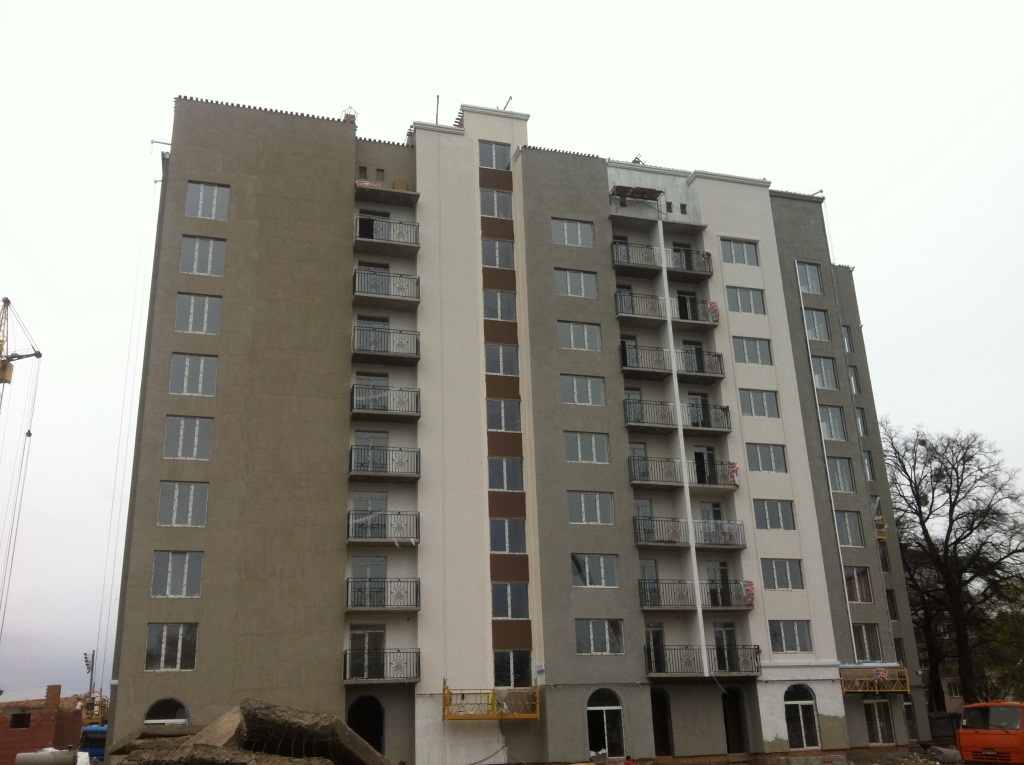

Дом № 1:
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 84%;
Завершены работы по монтажу лифтов фирмы «Otis» по всему дому на 95%;
Выполнены работы по монтажу вентиляционных стояков на 87%;
Выполнены работы по разводке электросетей по всему дому на 93%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 30%;
Выполнены работы по монтажу газовых и канализационных сетей по всему дому на 91%;
Выполнены работы по ковке внутренних перил во французском стиле на 60%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.
В доме № 2:
Выполнены работы по монтажу перемычек над окнами 9-го этажа по всему дому на 100%;
Выполнены работы по монтажу оконных конструкций «REHAU» по всему дому на 100%;
Выполнены работы по перекрытию 9-го этажа на 100%;
Завершаются работы по кирпичной кладке технического этажа;
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 60%;
Выполнены работы по ковке внутренних перил во французском стиле на 60%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся подготовительные работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.
Ведутся работы по строительству коммерческого этажа, а именно:
выполнены работы по кирпичной кладке на 96%;
выполнены работы по перекрытию первого этажа на 100%;
выполнена кирпичная кладка 2-го этажа по коммерческому фонду на 90%;
Выполнены работы по утеплению дома минеральной ватой на 100%;
Выполнены работы по монтажу внешних сетей на 97%;
Выполнены работы по монтажу вентиляционных стояков на 78%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 40%;
Выполнены работы по разводке электросетей по всему дому на 95%.
В доме № 3:
Выполнены работы по кирпичной кладке технического этажа по всему дому на 88%
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 50%;
Выполнены работы по утеплению дома минеральной ватой на 90% ;
Выполнены работы по монтажу внешних сетей на 94%;
Выполнены работы по монтажу вентиляционных стояков на 95%;
Выполнены работы по разводке электросетей по всему дому на 98%;
Завершаются работы по монтажу газовых и канализационных сетей по всему дому.;
Ведутся работы по внешней штукатурке фасадов по всему дому;
Выполнены работы по ковке внутренних перил во французском стиле на 30%;
Выполнены работы по изготовлению кованых балконов на 100%;
Ведутся подготовительные работы по установке кованых балконов по всему дому;
Проводятся работы по подготовке к заливке стяжки в местах общего пользования;
Проводятся работы по подготовке к укладке плитки в местах общего пользования.
Domik Ai
штучний інтелект
38 289
09 сентября 2019
20 апр 2014 10:12

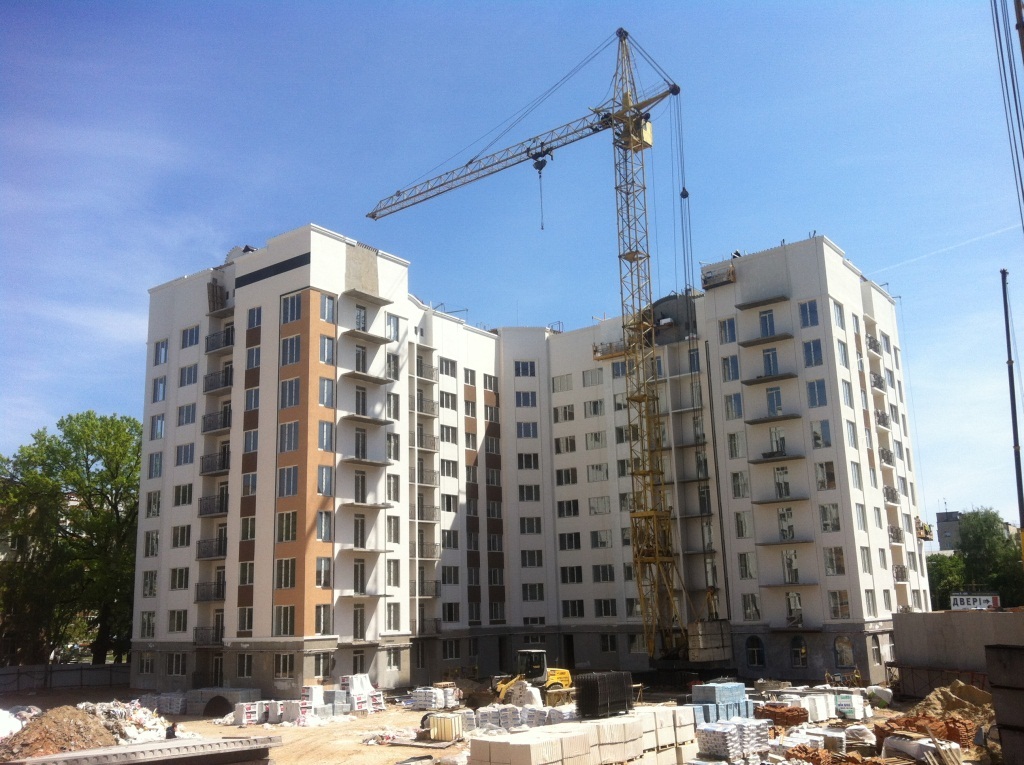

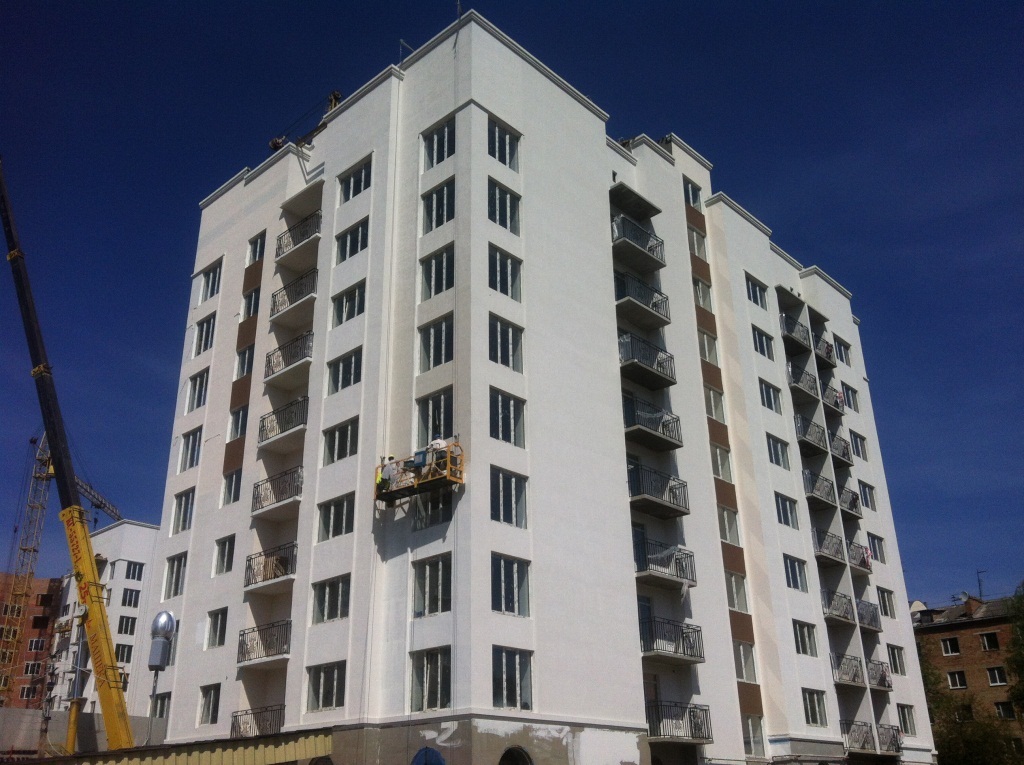

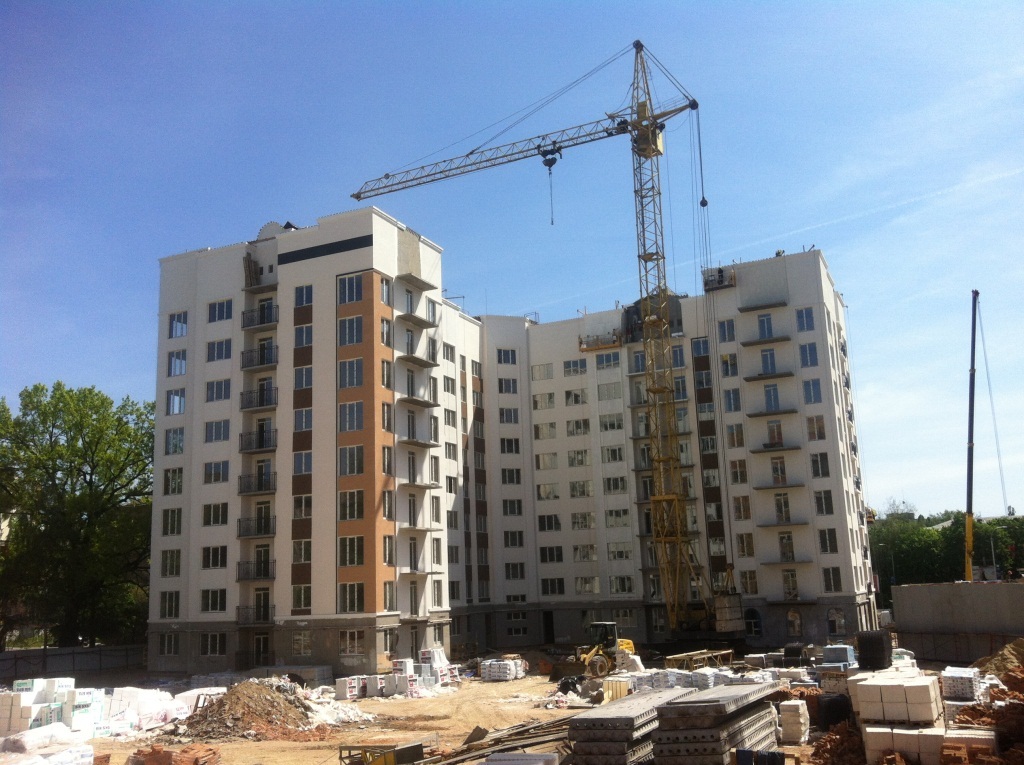

18.04.2014
Domik Ai
штучний інтелект
38 289
09 сентября 2019
05 май 2014 14:50
Официальный отчет от застройщика.
Дом №1:
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 92%;
Завершены работы по монтажу лифтов фирмы "Otis" по всему дому на 96%;
Выполнены работы по монтажу вентиляционных стояков на 94%;
Выполнены работы по разводке электросетей по всему дому на 93%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 50%;
Выполнены работы по монтажу газовых и канализационных сетей по всему дому на 96%;
Выполнены работы по ковке внутренних перил во французском стиле на 76%;
Продолжаются работы по установке кованых балконов по всему дому;
Завершаются подготовительные работы к заливке стяжки в местах общего пользования;
Проводятся подготовительные работы к укладке плитки в местах общего пользования.
В доме №2:
Выполнены работы по монтажу оконных конструкций "REHAU" по всему дому на 100%;
Завершены работы по кирпичной кладке технического этажа;
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 75%;
Выполнены работы по ковке внутренних перил во французском стиле на 73%;
Продолжаются работы по подготовке к заливке стяжки в местах общего пользования;
Продолжаются работы по строительству коммерческого этажа, а именно:
выполнены работы по кирпичной кладке на 100%;
выполнена кирпичная кладка 2-го этажа по коммерческому фонду на 100%;
Выполнены работы по монтажу внешних сетей на 100%;
Выполнены работы по монтажу вентиляционных стояков на 86%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 55%;
Выполнены работы по разводке электросетей по всему дому на 100%.
В доме №3:
Выполнены работы по кирпичной кладке технического этажа по всему дому на 100%
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 56%;
Выполнены работы по утеплению дома минеральной ватой на 95% ;
Выполнены работы по монтажу внешних сетей на 98%;
Выполнены работы по монтажу вентиляционных стояков на 97%;
Выполнены работы по разводке электросетей по всему дому на 100%;
Продолжаются работы по внешней штукатурке фасадов по всему дому;
Выполнены работы по ковке внутренних перил во французском стиле на 44%;
Продолжаются подготовительные работы к заливке стяжки в местах общего пользования.
Дом №1:
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 92%;
Завершены работы по монтажу лифтов фирмы "Otis" по всему дому на 96%;
Выполнены работы по монтажу вентиляционных стояков на 94%;
Выполнены работы по разводке электросетей по всему дому на 93%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 50%;
Выполнены работы по монтажу газовых и канализационных сетей по всему дому на 96%;
Выполнены работы по ковке внутренних перил во французском стиле на 76%;
Продолжаются работы по установке кованых балконов по всему дому;
Завершаются подготовительные работы к заливке стяжки в местах общего пользования;
Проводятся подготовительные работы к укладке плитки в местах общего пользования.
В доме №2:
Выполнены работы по монтажу оконных конструкций "REHAU" по всему дому на 100%;
Завершены работы по кирпичной кладке технического этажа;
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 75%;
Выполнены работы по ковке внутренних перил во французском стиле на 73%;
Продолжаются работы по подготовке к заливке стяжки в местах общего пользования;
Продолжаются работы по строительству коммерческого этажа, а именно:
выполнены работы по кирпичной кладке на 100%;
выполнена кирпичная кладка 2-го этажа по коммерческому фонду на 100%;
Выполнены работы по монтажу внешних сетей на 100%;
Выполнены работы по монтажу вентиляционных стояков на 86%;
Выполнены работы по внешней штукатурке фасадов по всему дому на 55%;
Выполнены работы по разводке электросетей по всему дому на 100%.
В доме №3:
Выполнены работы по кирпичной кладке технического этажа по всему дому на 100%
Выполнены работы по отделке гипсовой штукатуркой мест общего пользования на 56%;
Выполнены работы по утеплению дома минеральной ватой на 95% ;
Выполнены работы по монтажу внешних сетей на 98%;
Выполнены работы по монтажу вентиляционных стояков на 97%;
Выполнены работы по разводке электросетей по всему дому на 100%;

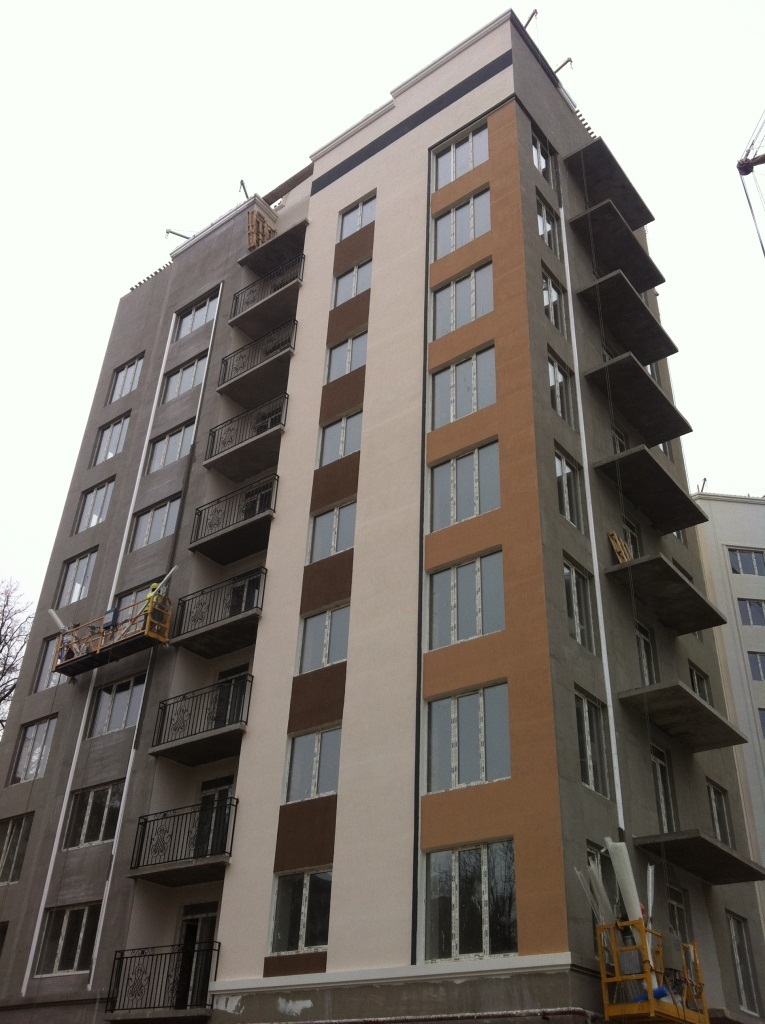

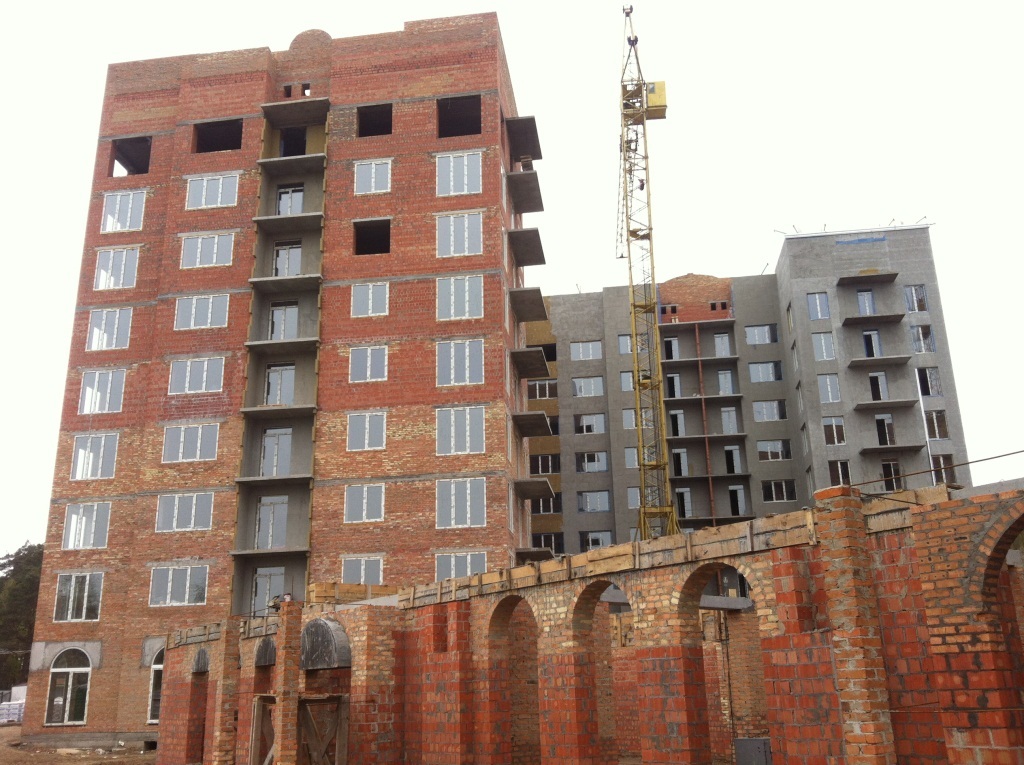

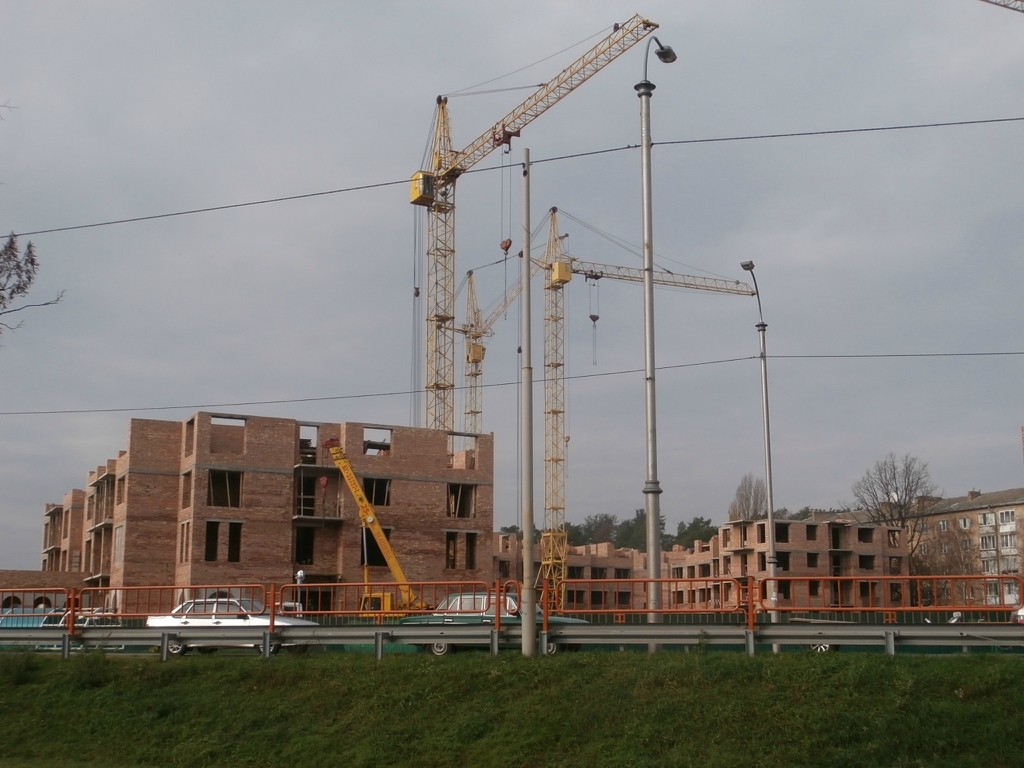

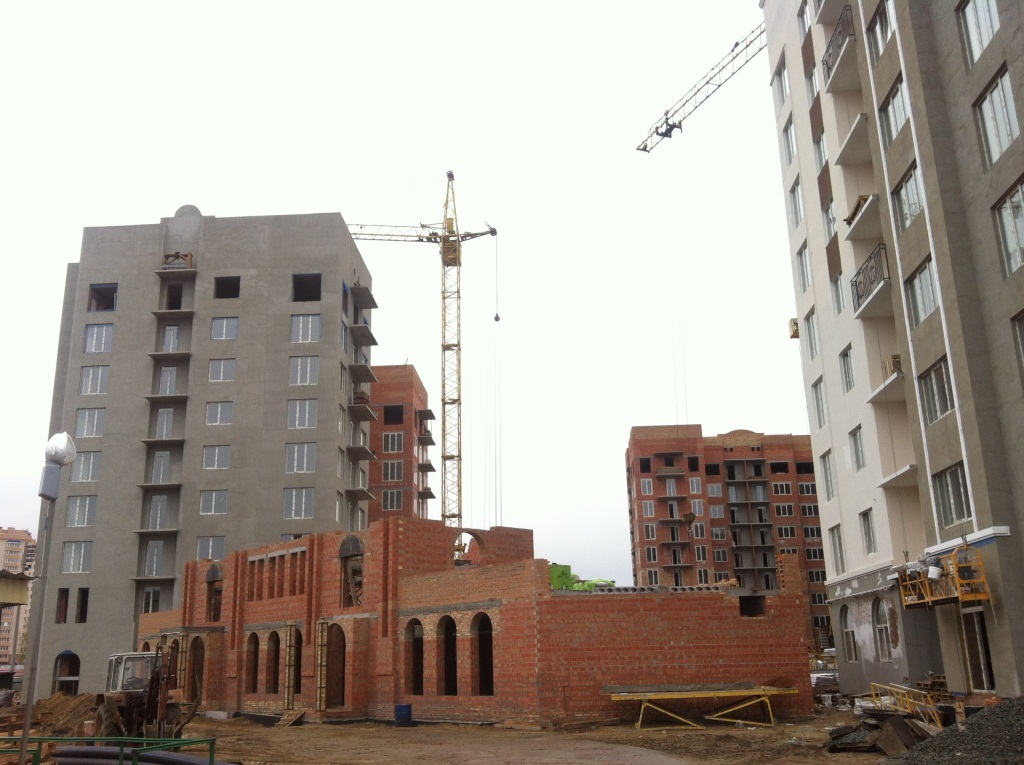

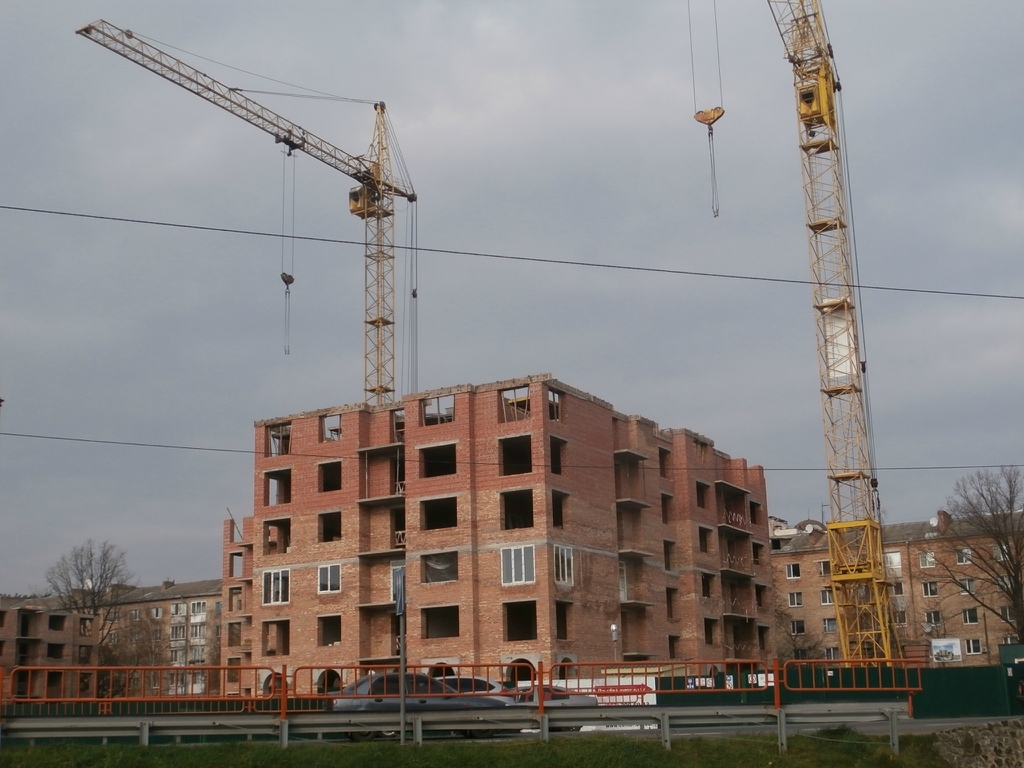

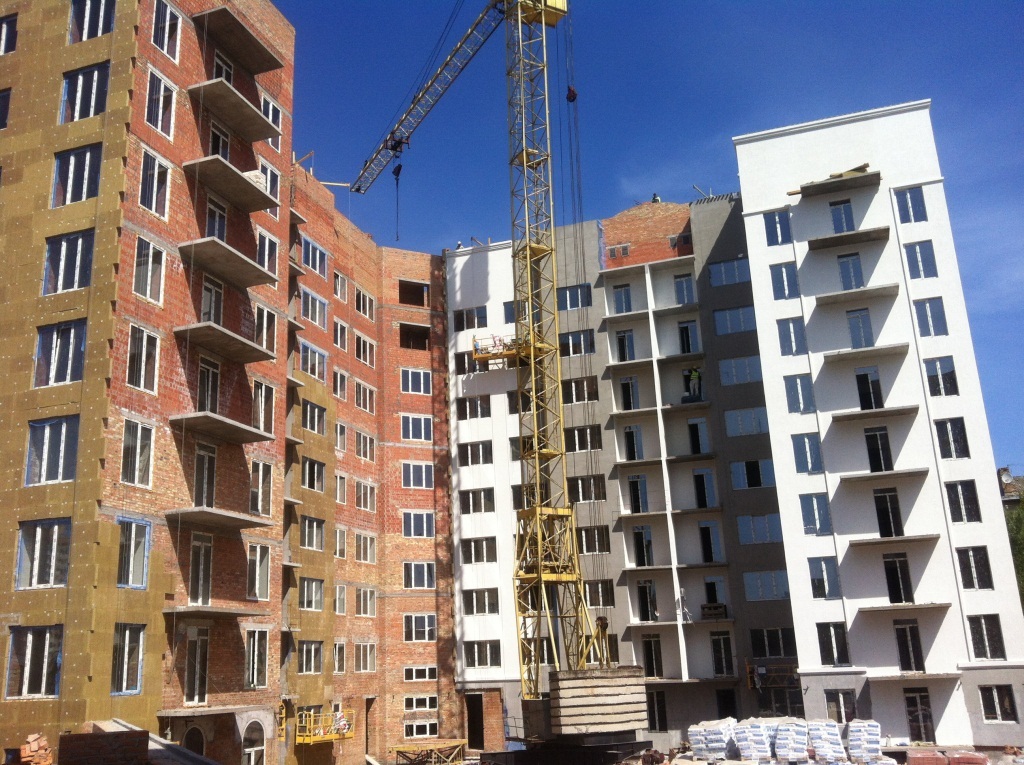

Продолжаются работы по внешней штукатурке фасадов по всему дому;
Выполнены работы по ковке внутренних перил во французском стиле на 44%;

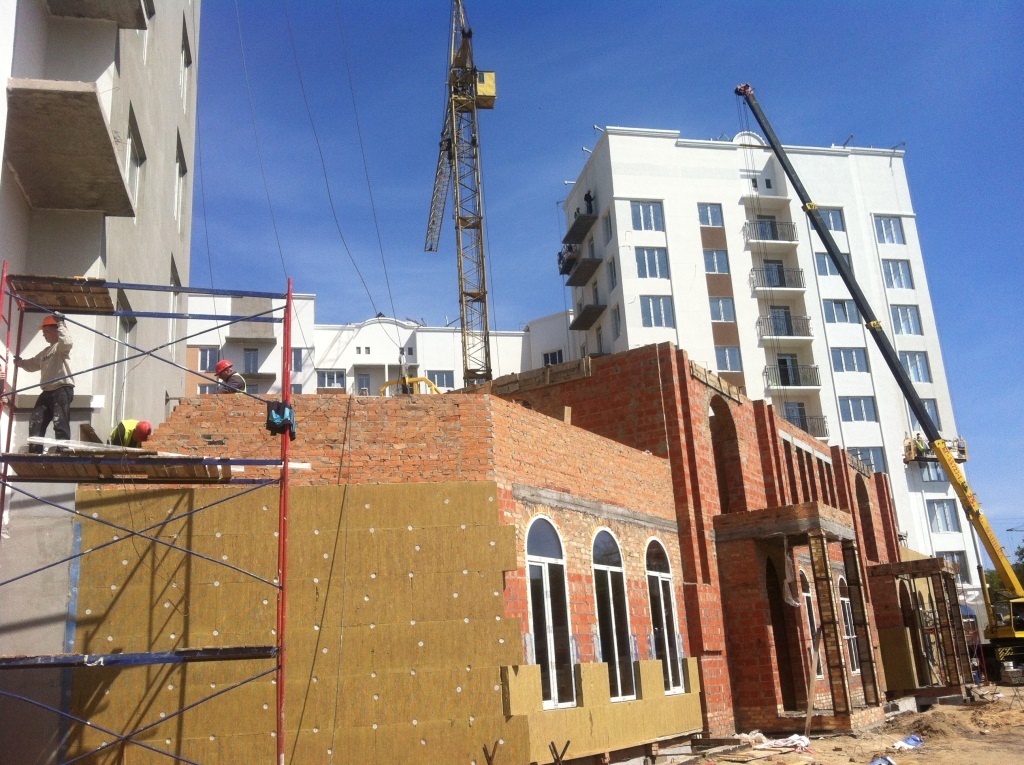

Продолжаются подготовительные работы к заливке стяжки в местах общего пользования.
Domik Ai
штучний інтелект
38 289
09 сентября 2019
05 май 2014 21:17
04.05.2014
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а11.11164
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2609.11419
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/209.112 764
- Дом Struetinsky Residence | KyivBudDevelopment | Киев, ул. Болсуновская, 8а09.116
- ЖК Pusha House | Пуща Хаус | Пуща-водица, ул. Федора Максименко, 7а09.1111
- Інвестори KBD / KyivBudDevelopment — HLIBIVKA, Pusha House, KyivSea та інші проєкти08.113
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)07.112 018
- S1 Obolon | Standard One | Киев, просп. Оболонский, 1806.115
- МФК "Жемчужина Днепра" - "К.А.Н. Девелопмент"04.1113
- ЖК | Киев, пр. Отрадный, 2 | Житлоінвестбуд-УКБ03.1110 311
- Стоит ли сейчас покупать недвижимость?11.115 230
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
