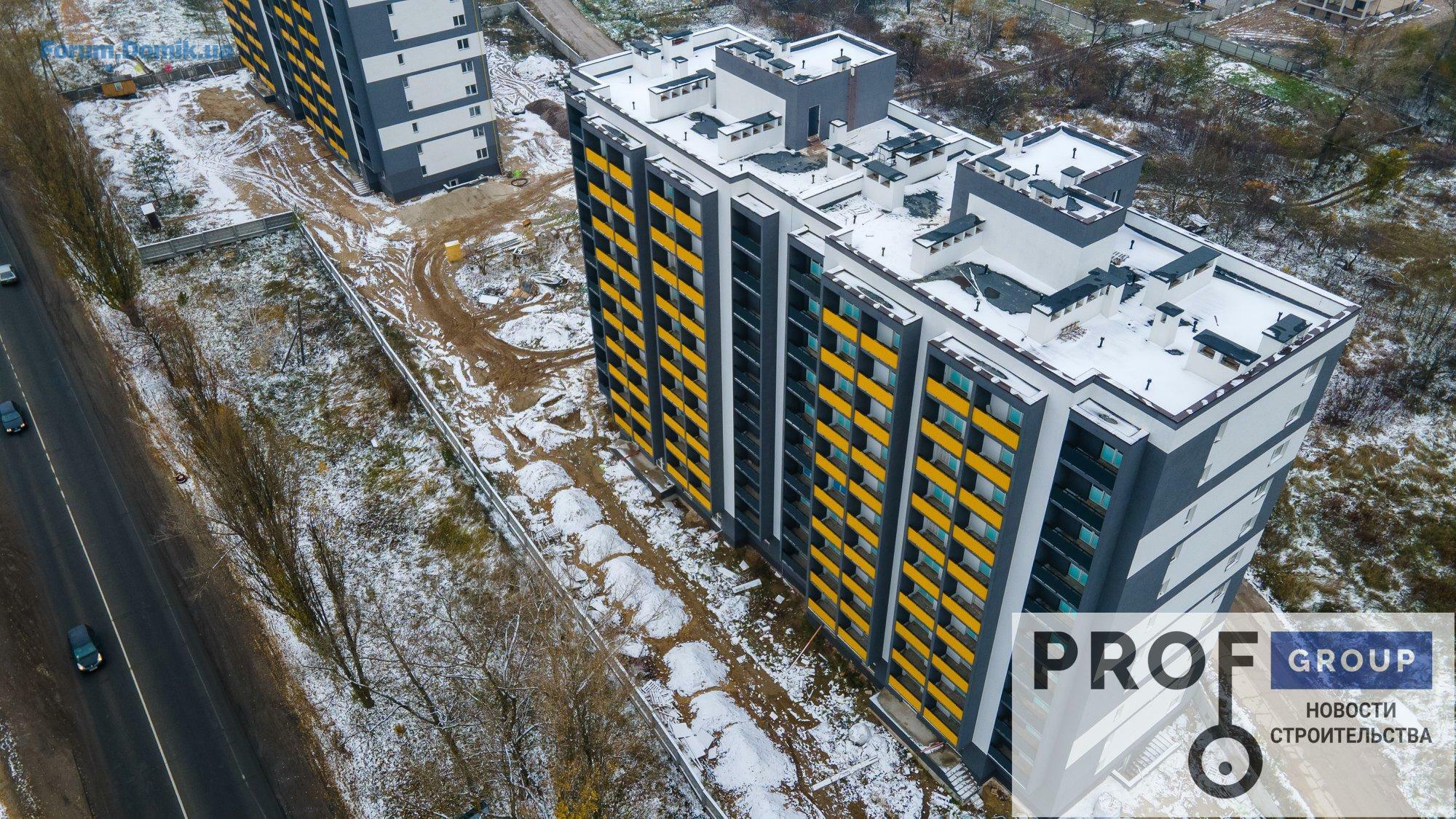

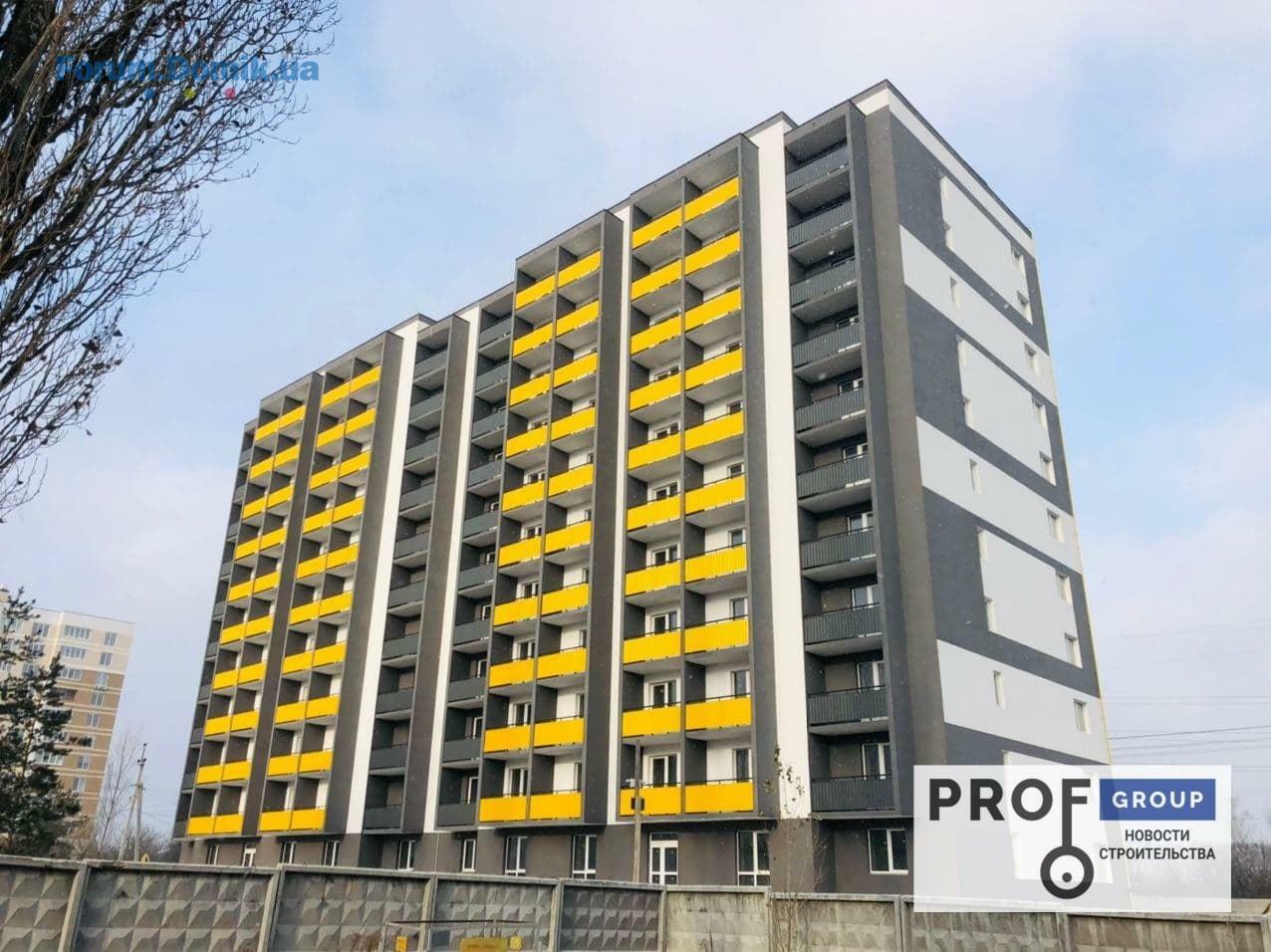

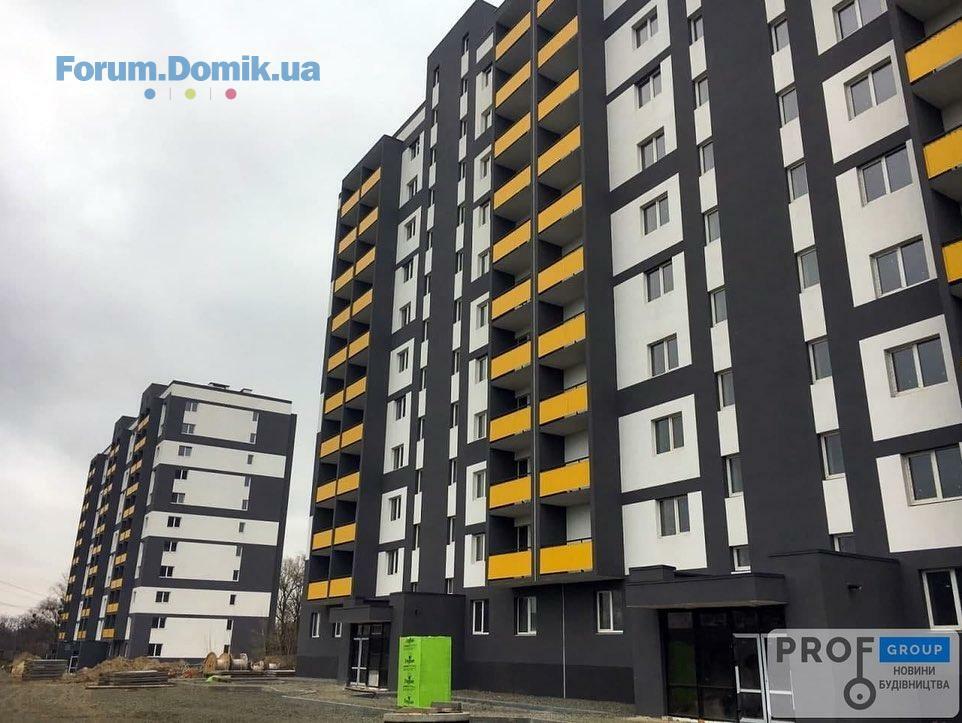

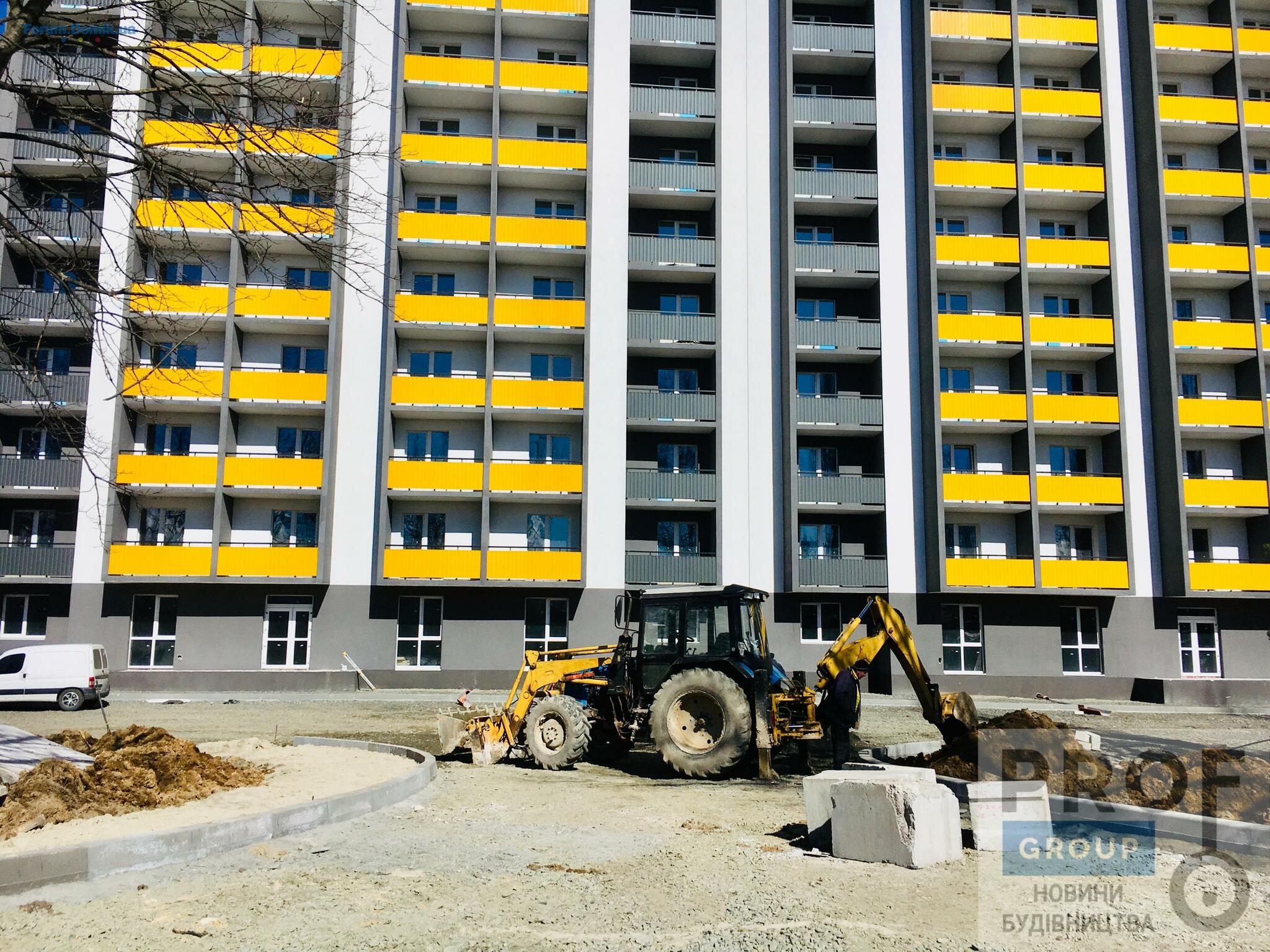

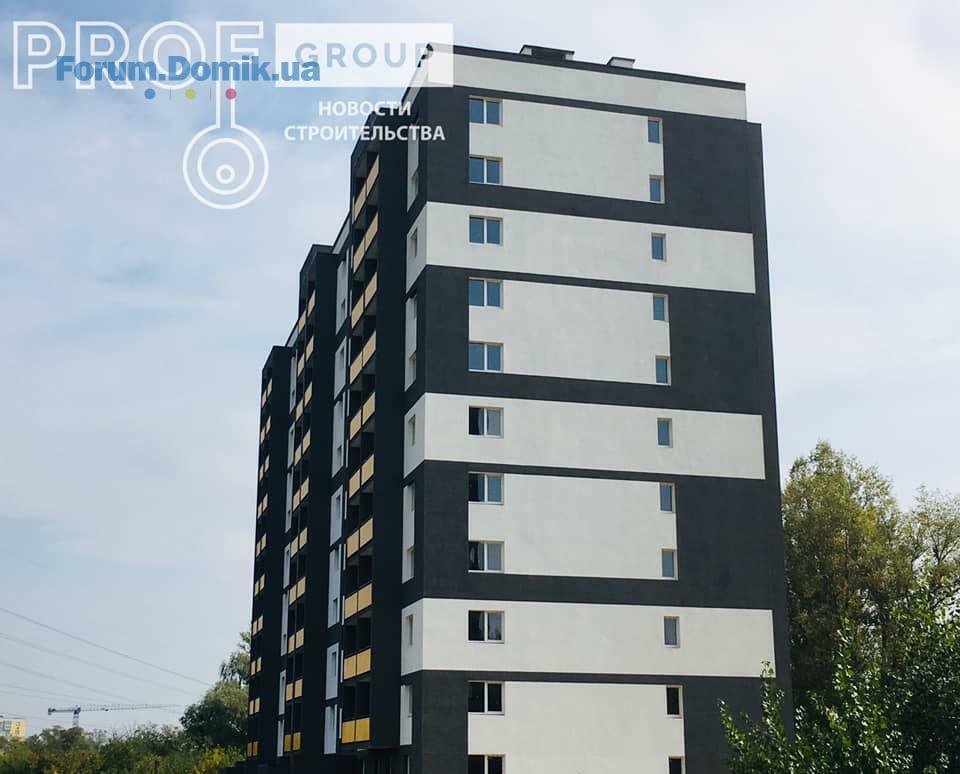

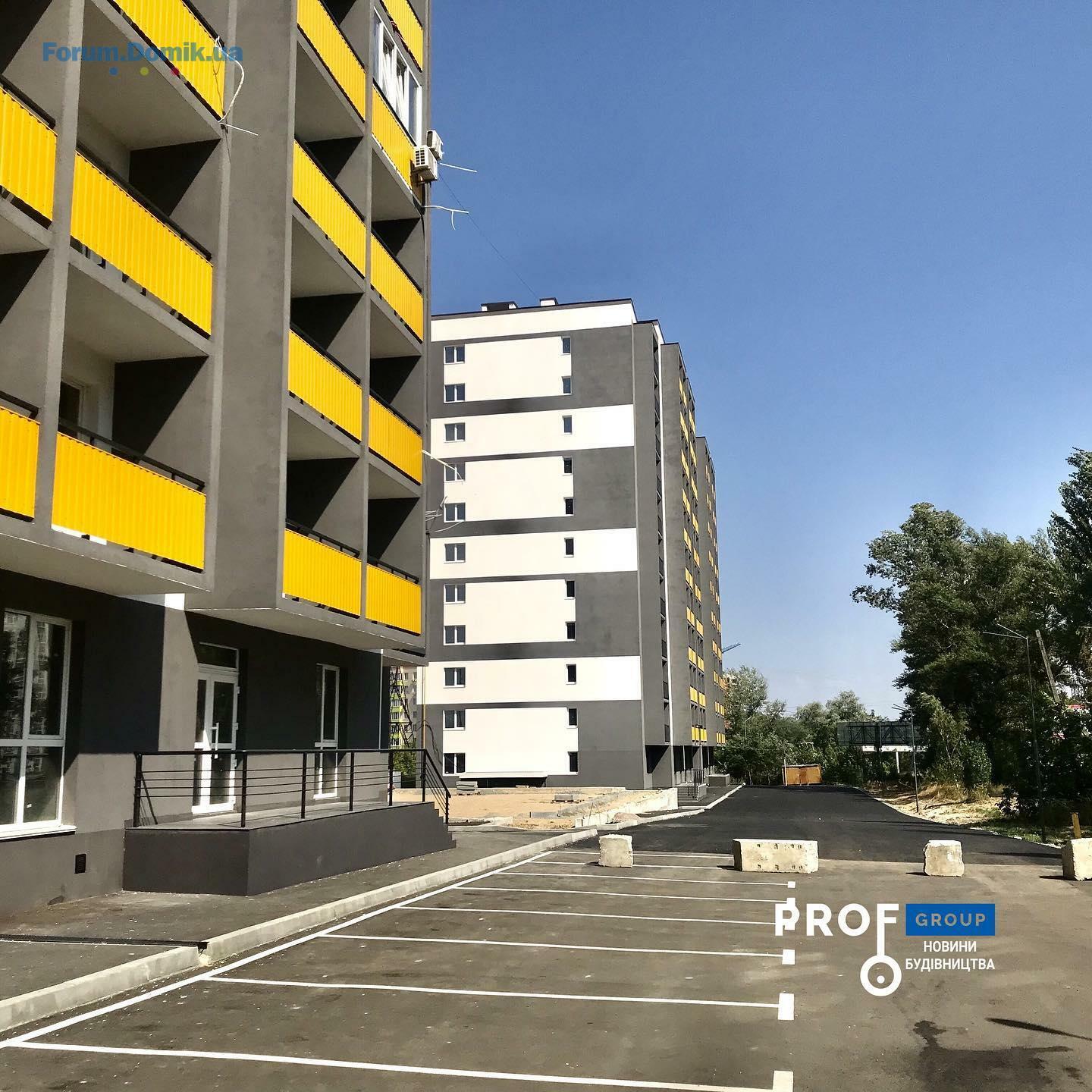

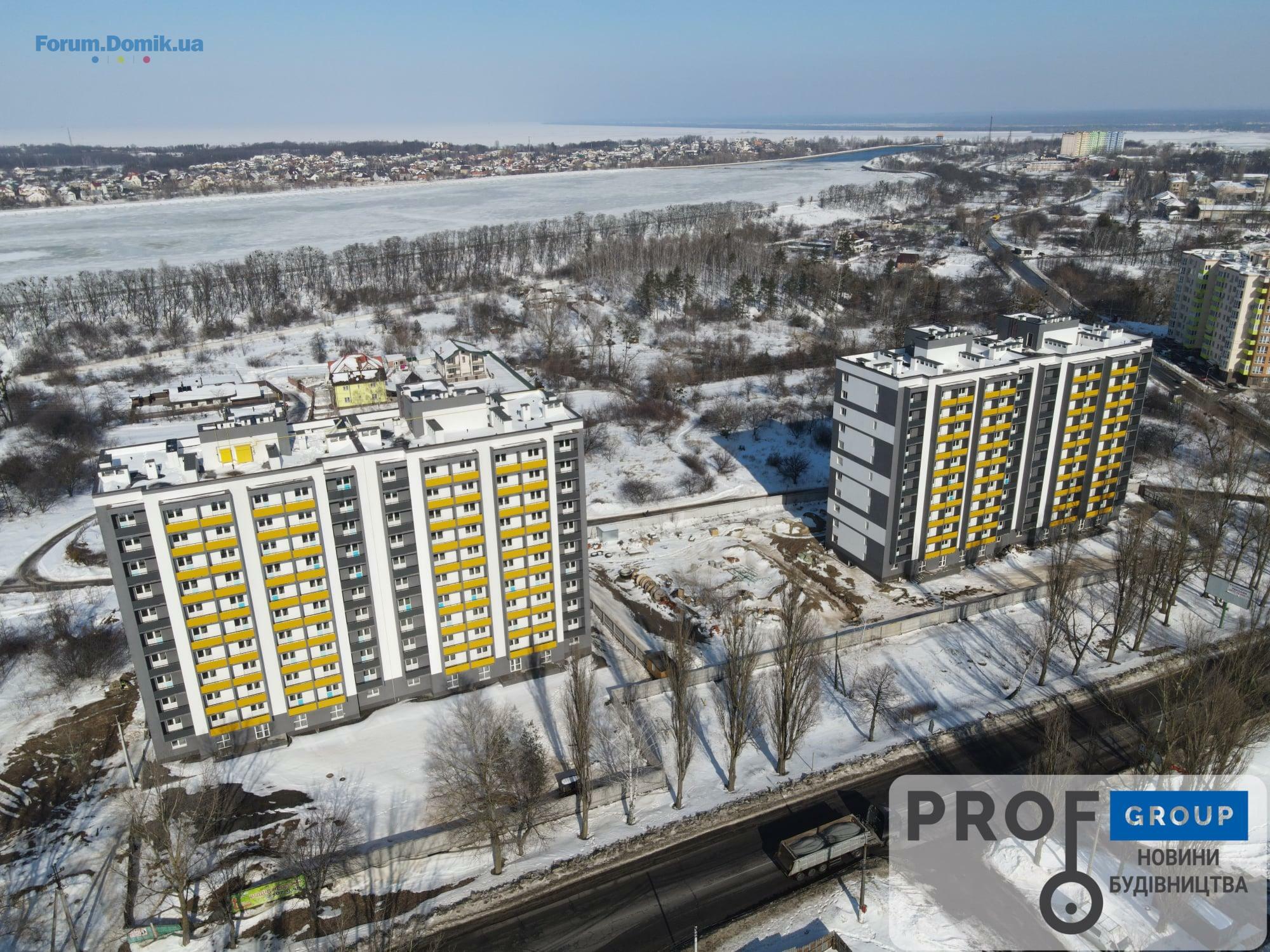

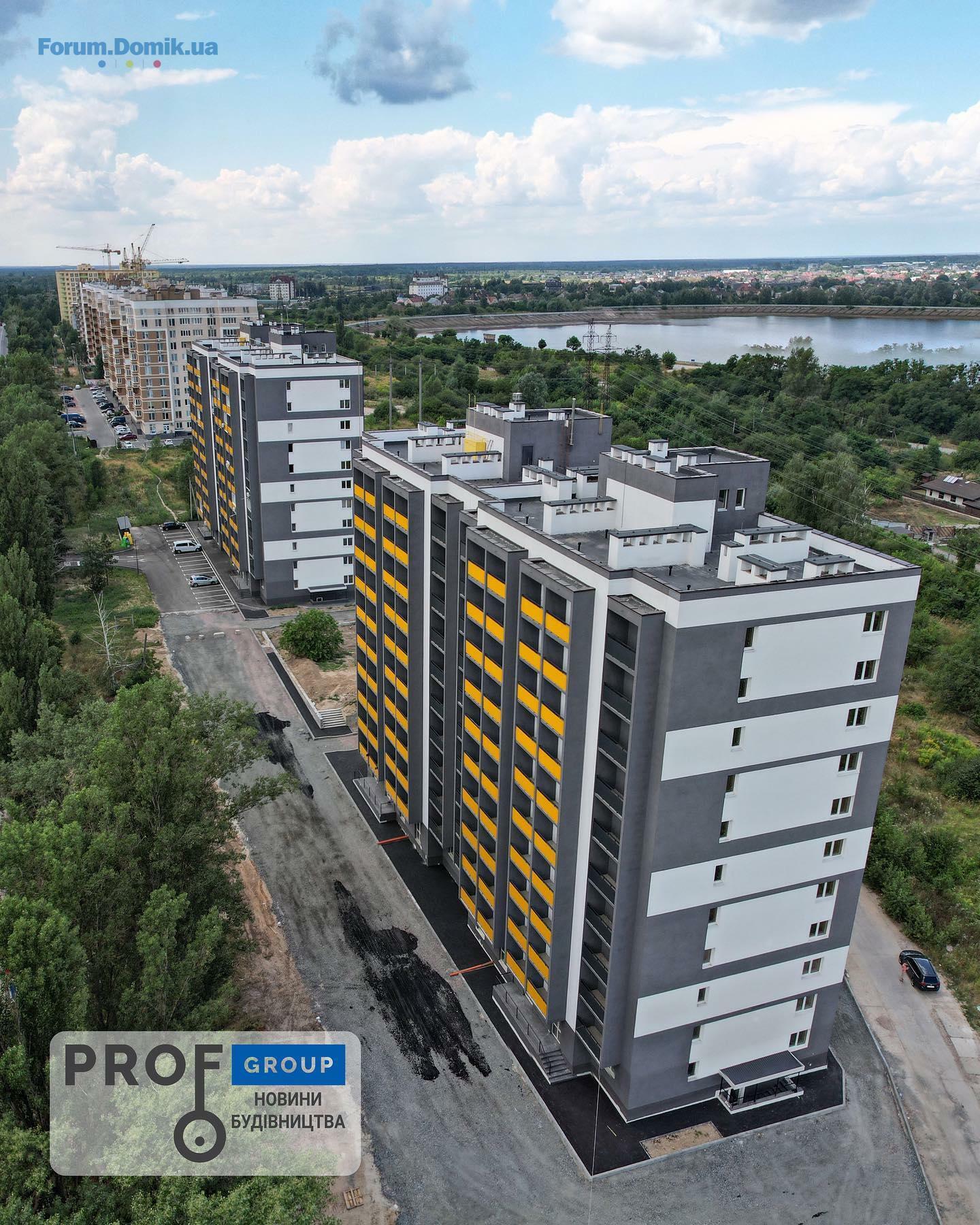

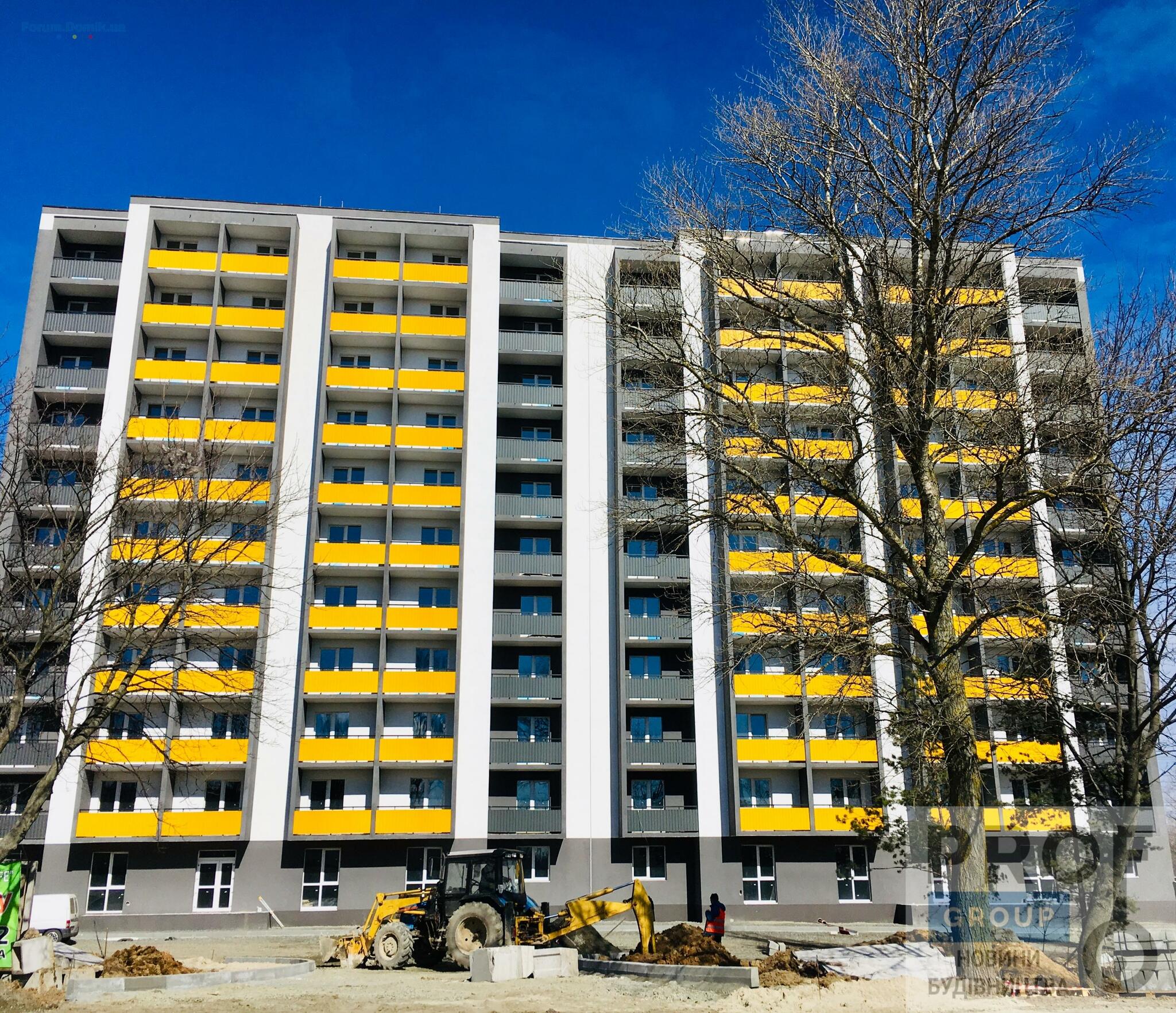

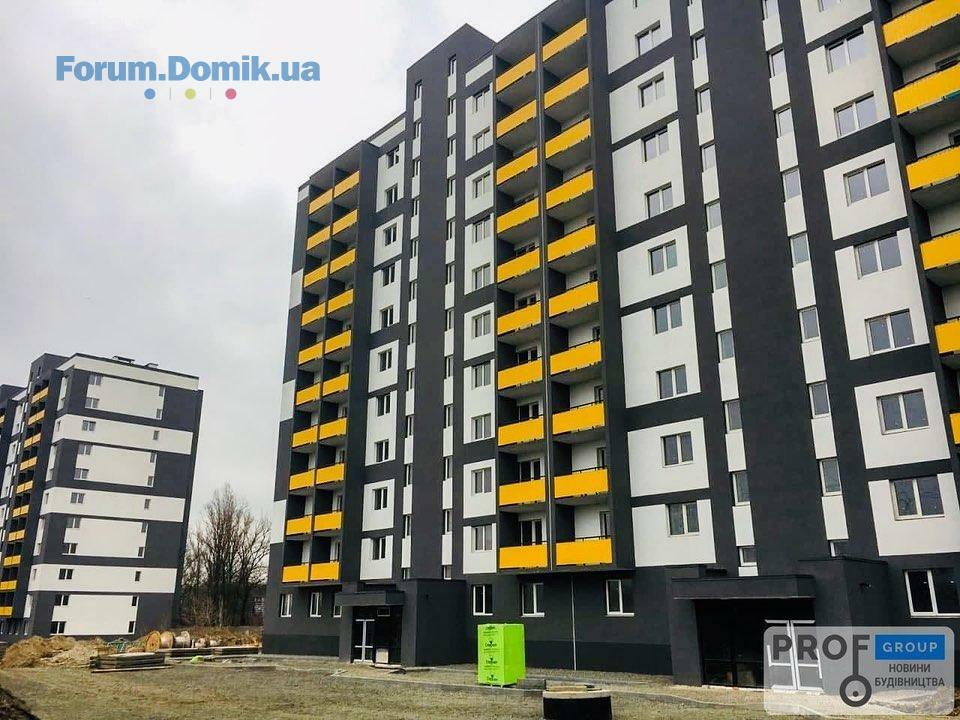

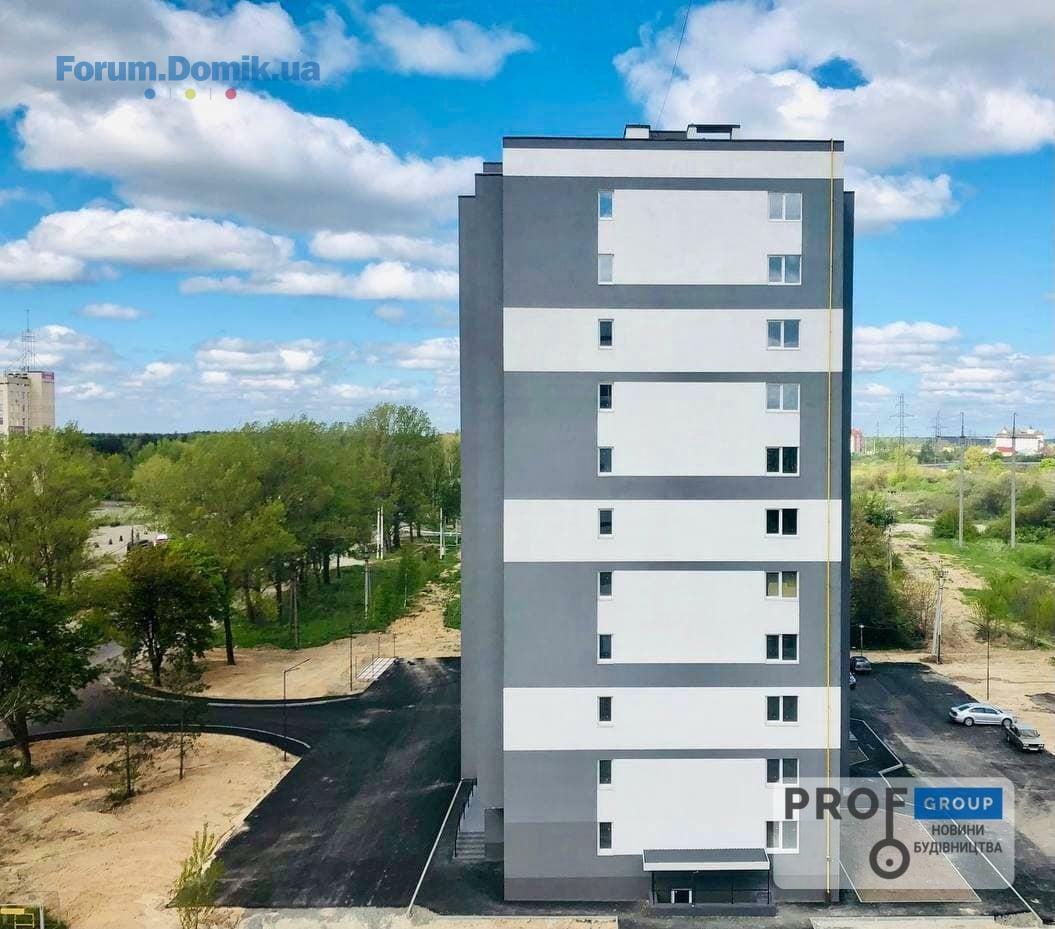

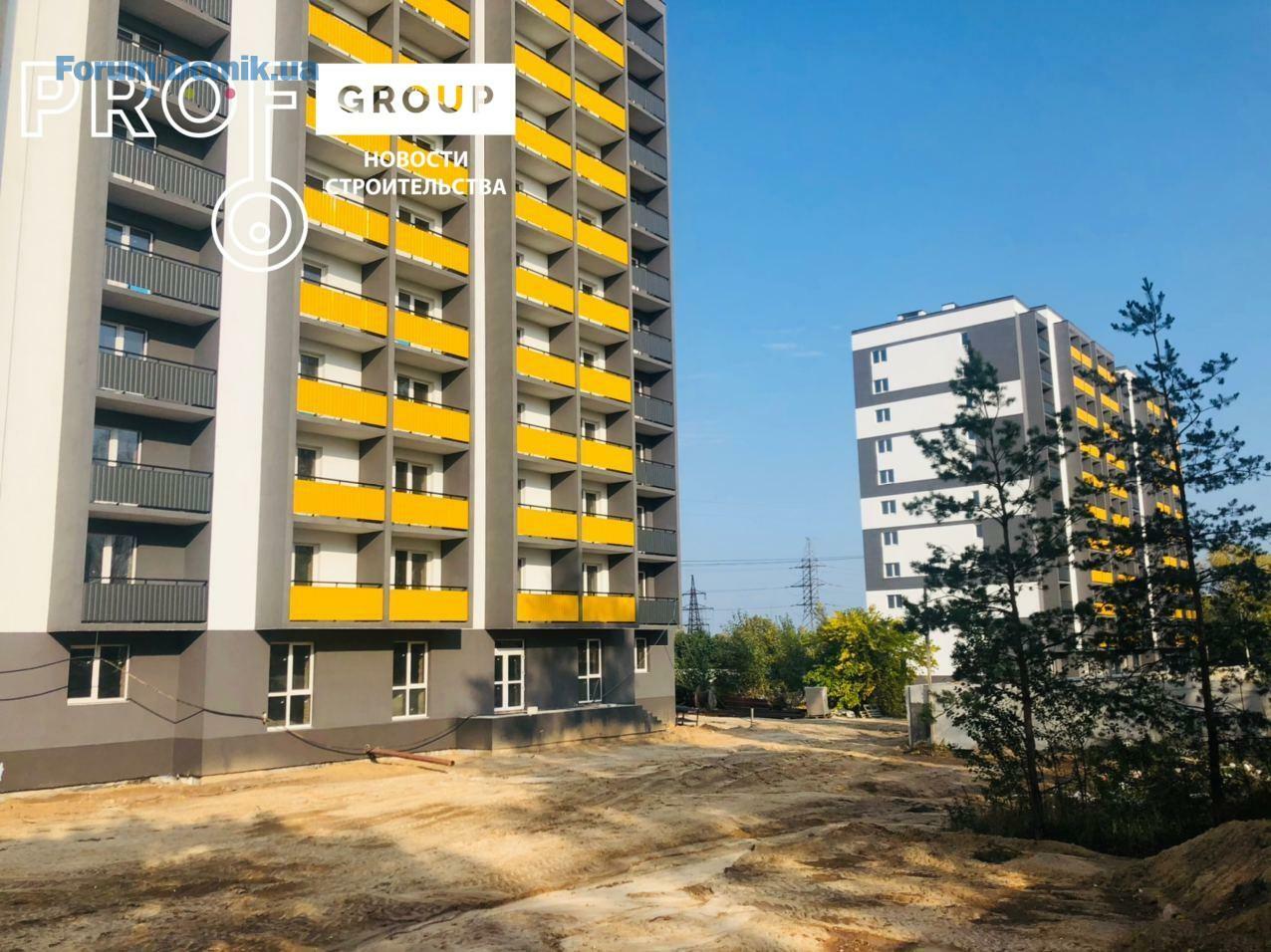

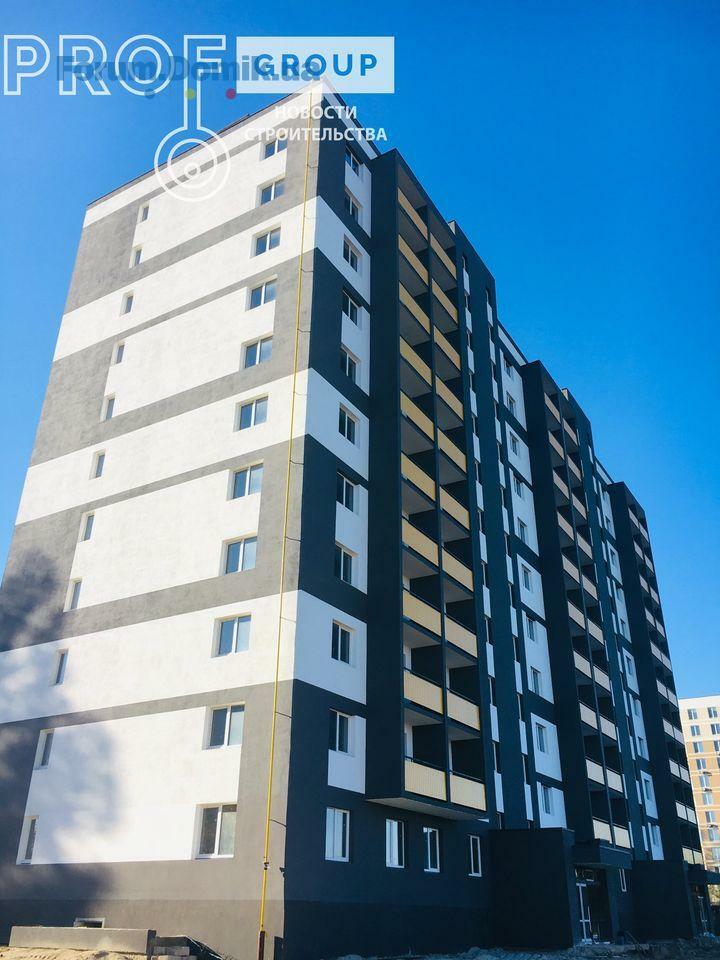

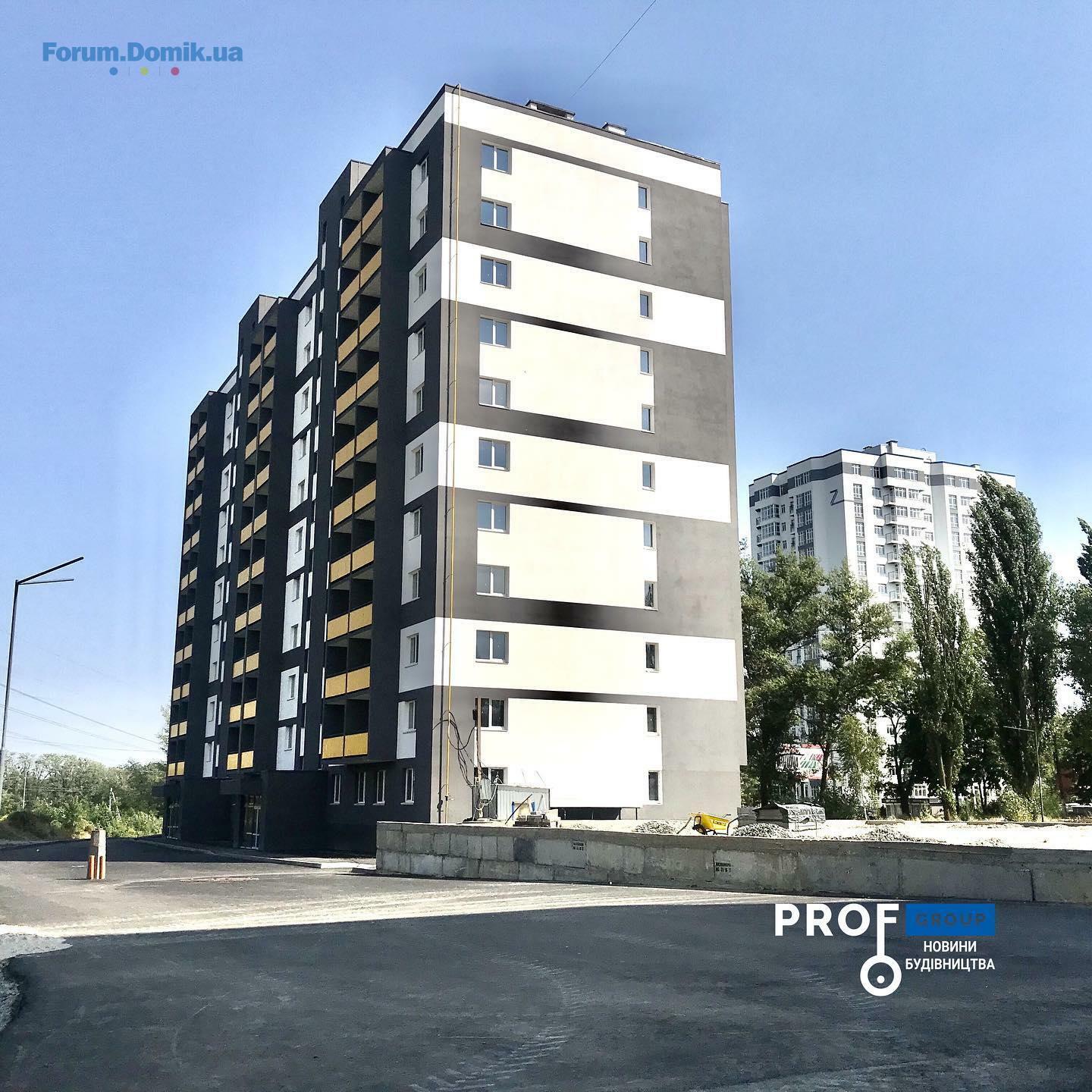

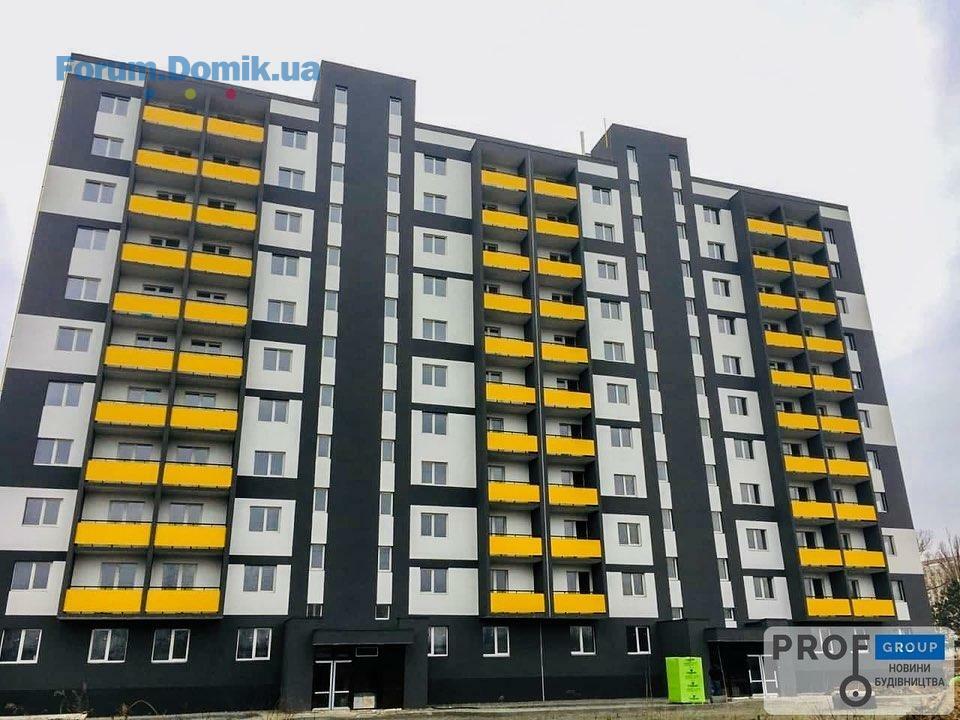

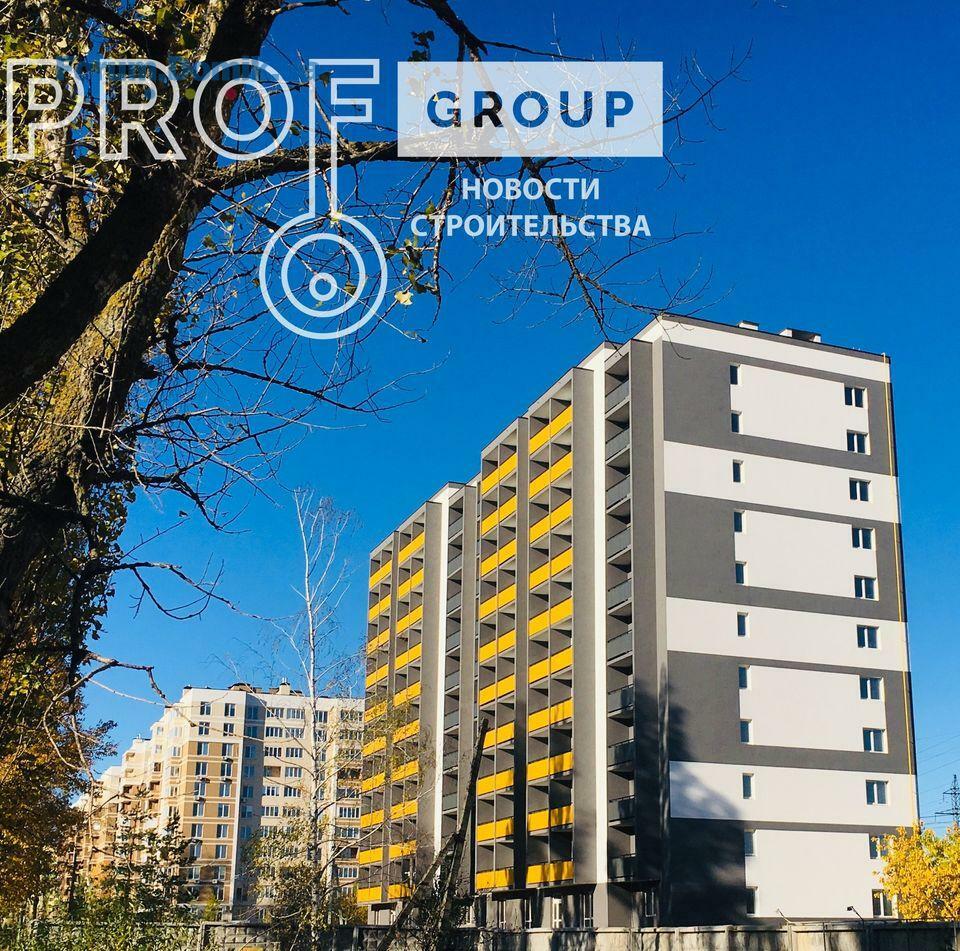

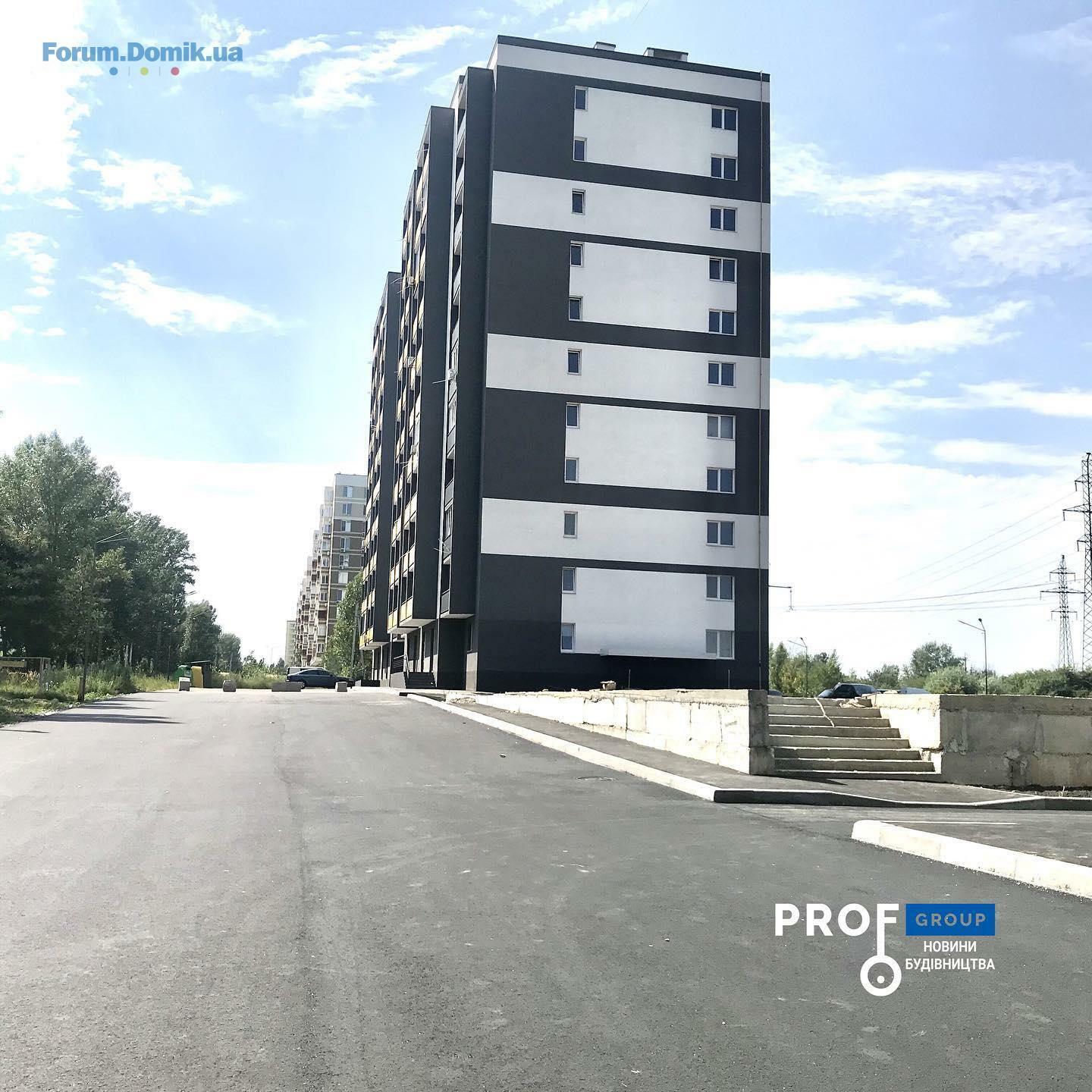

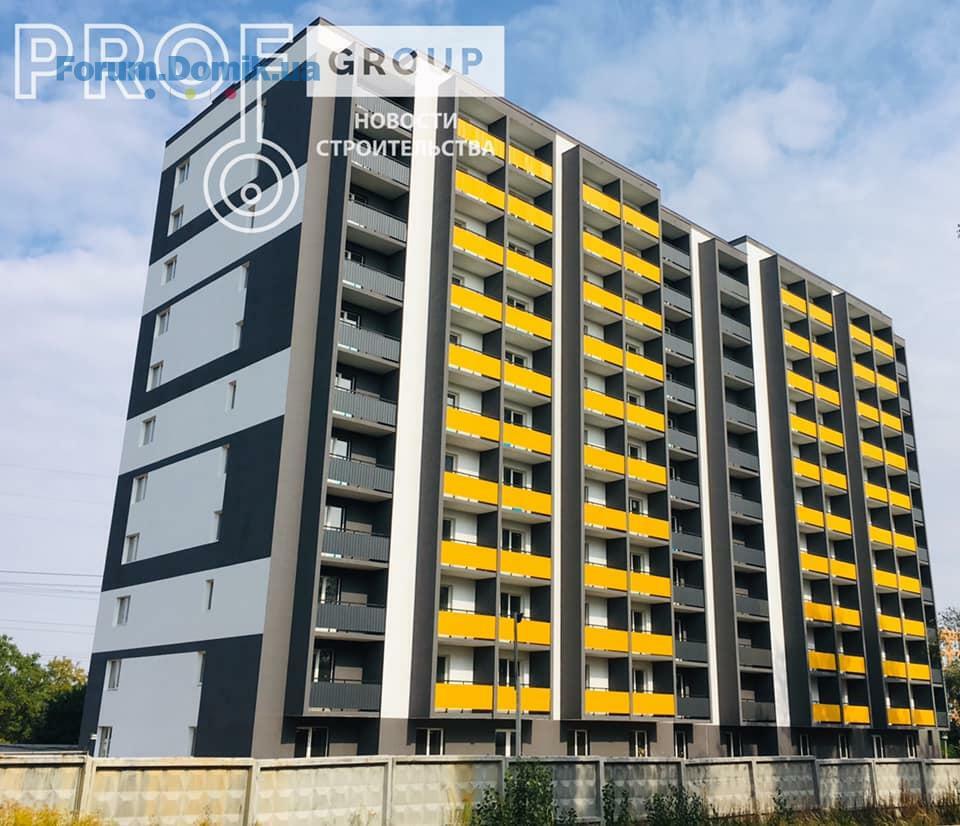

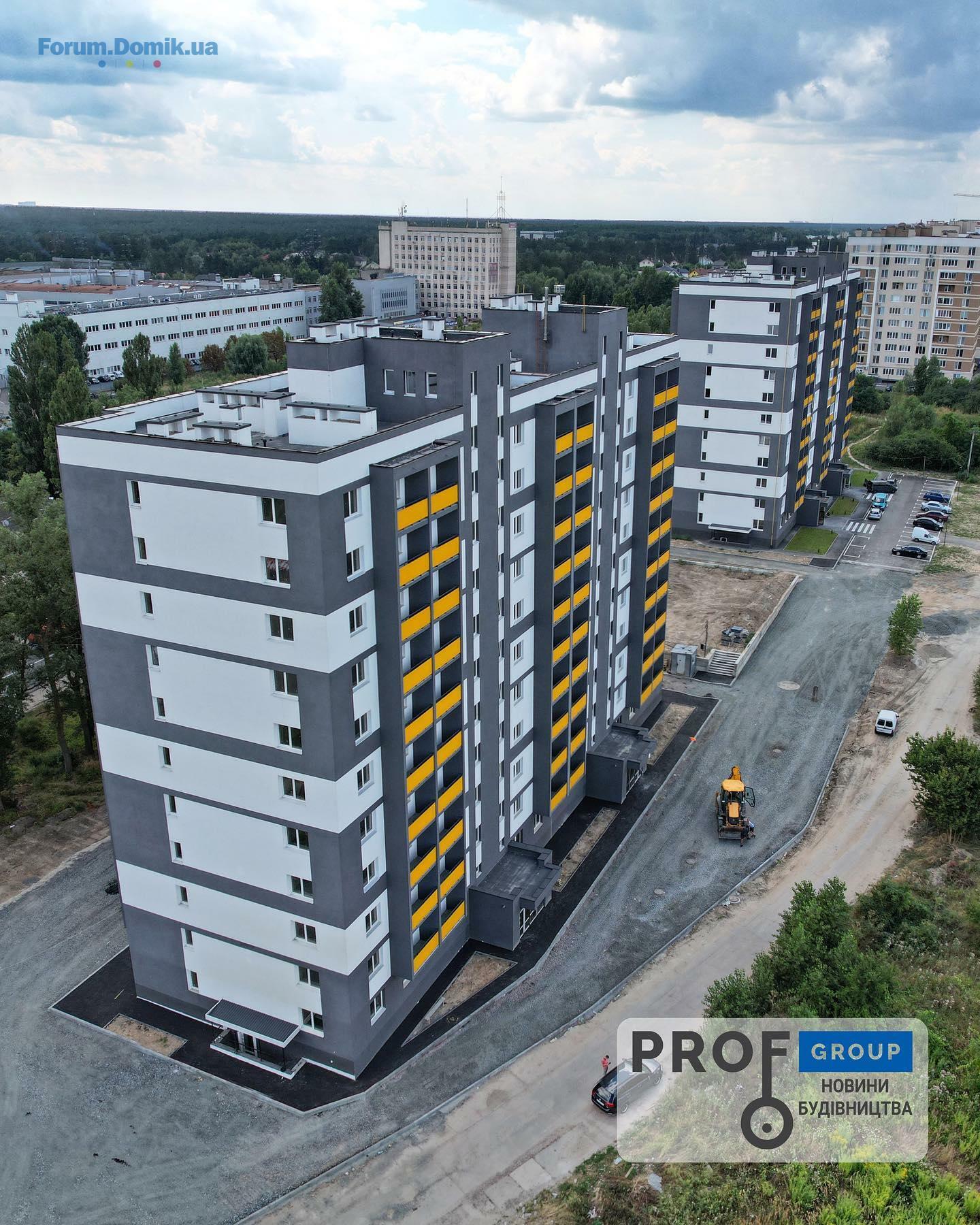

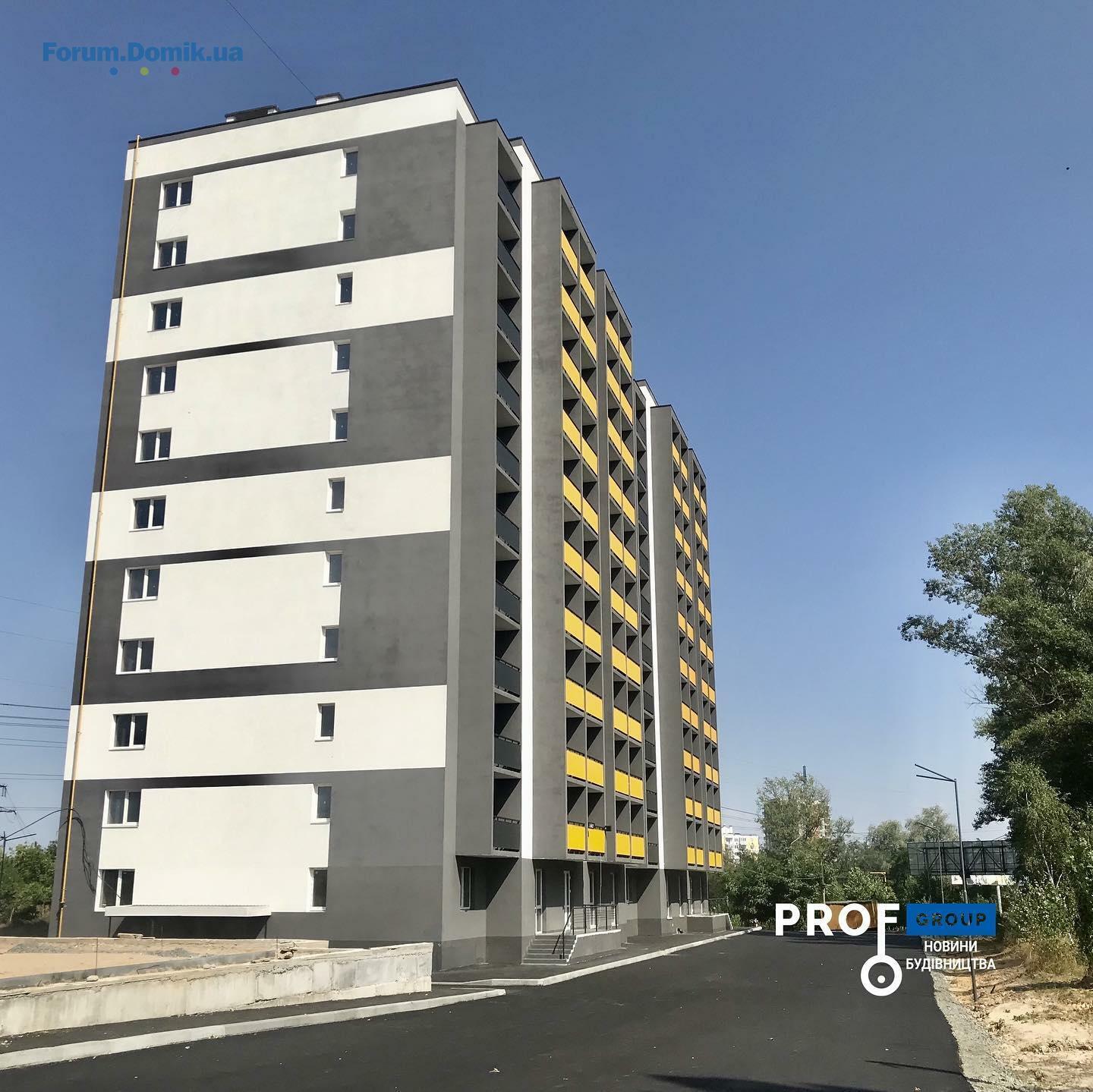

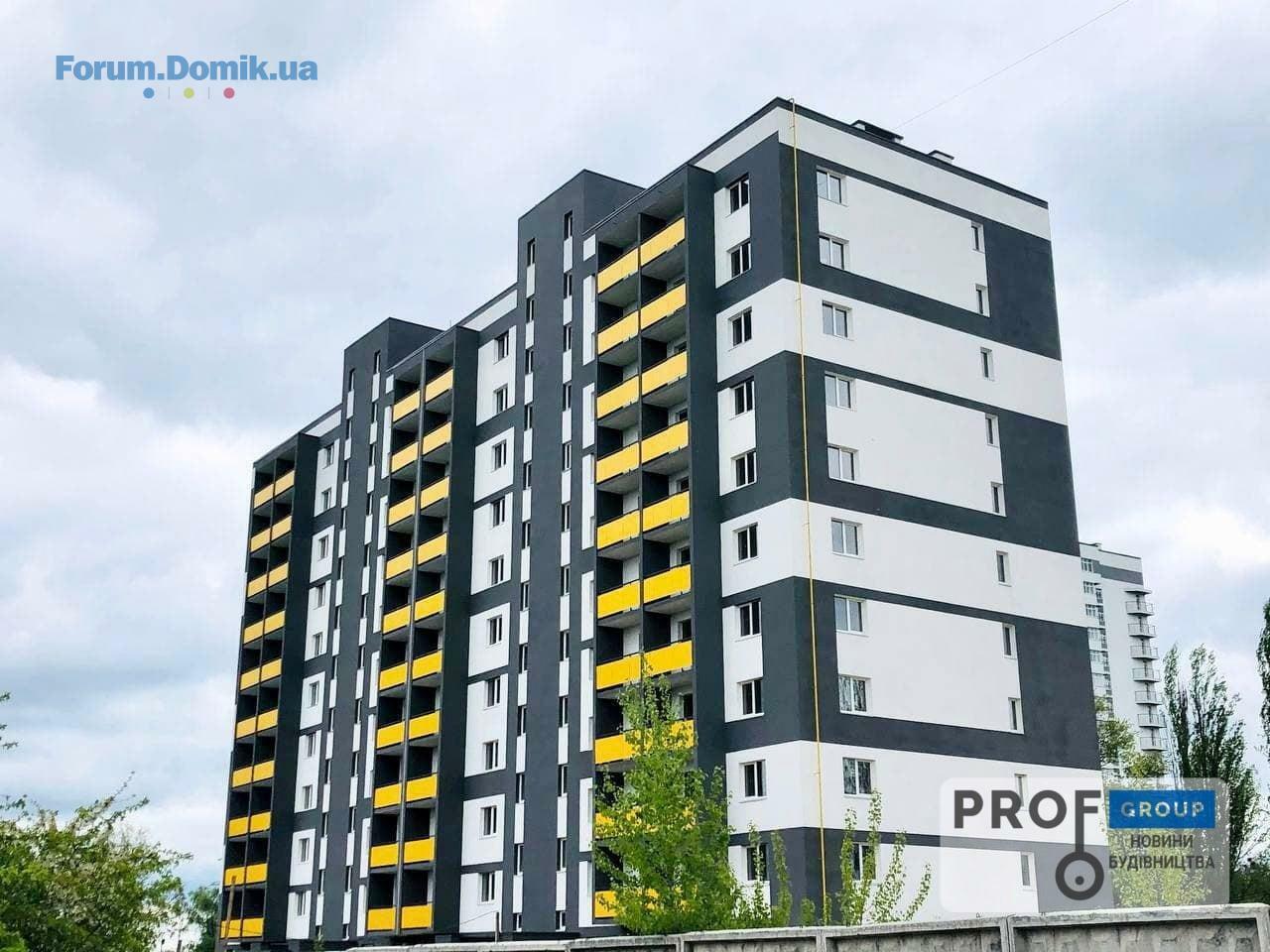

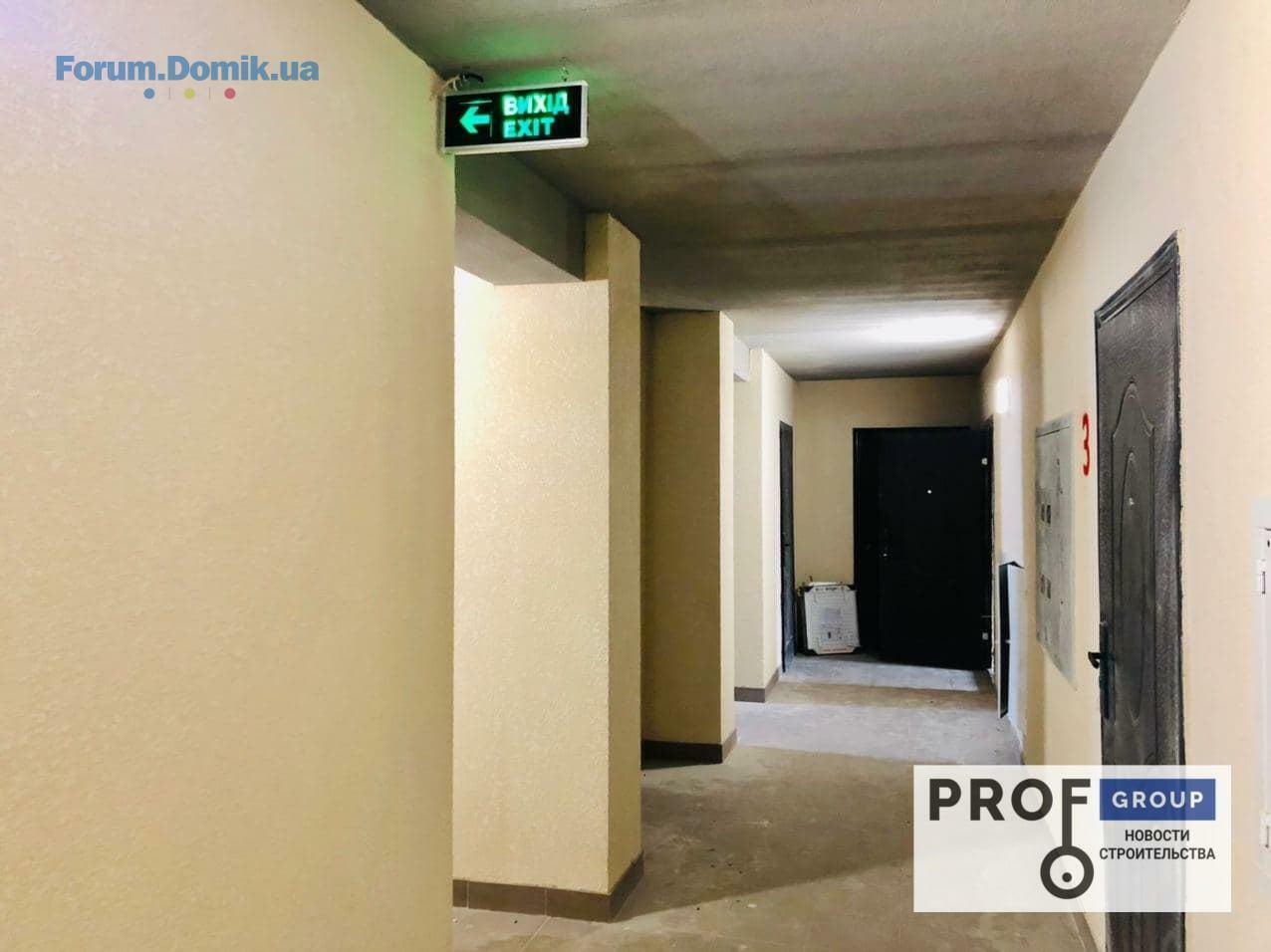

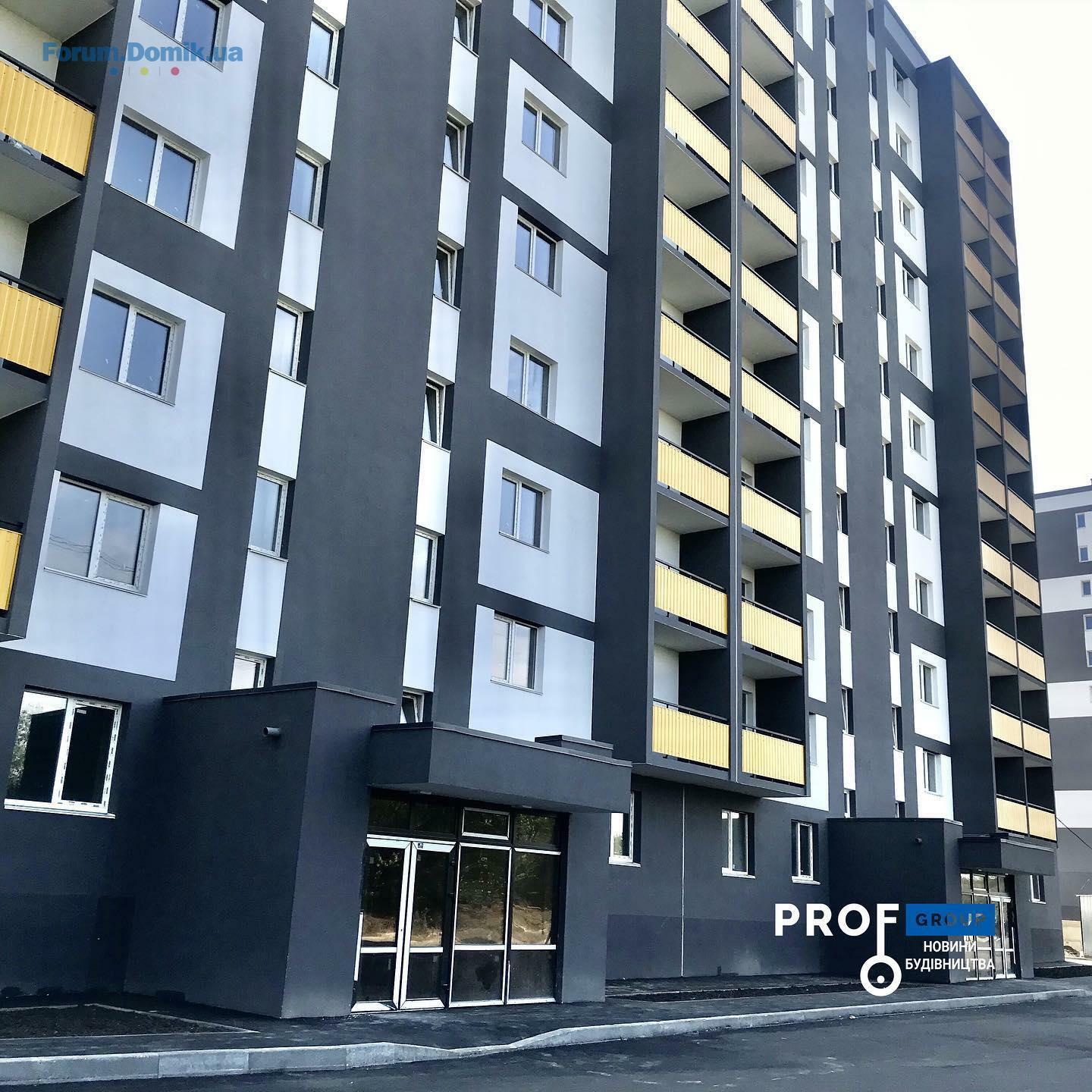

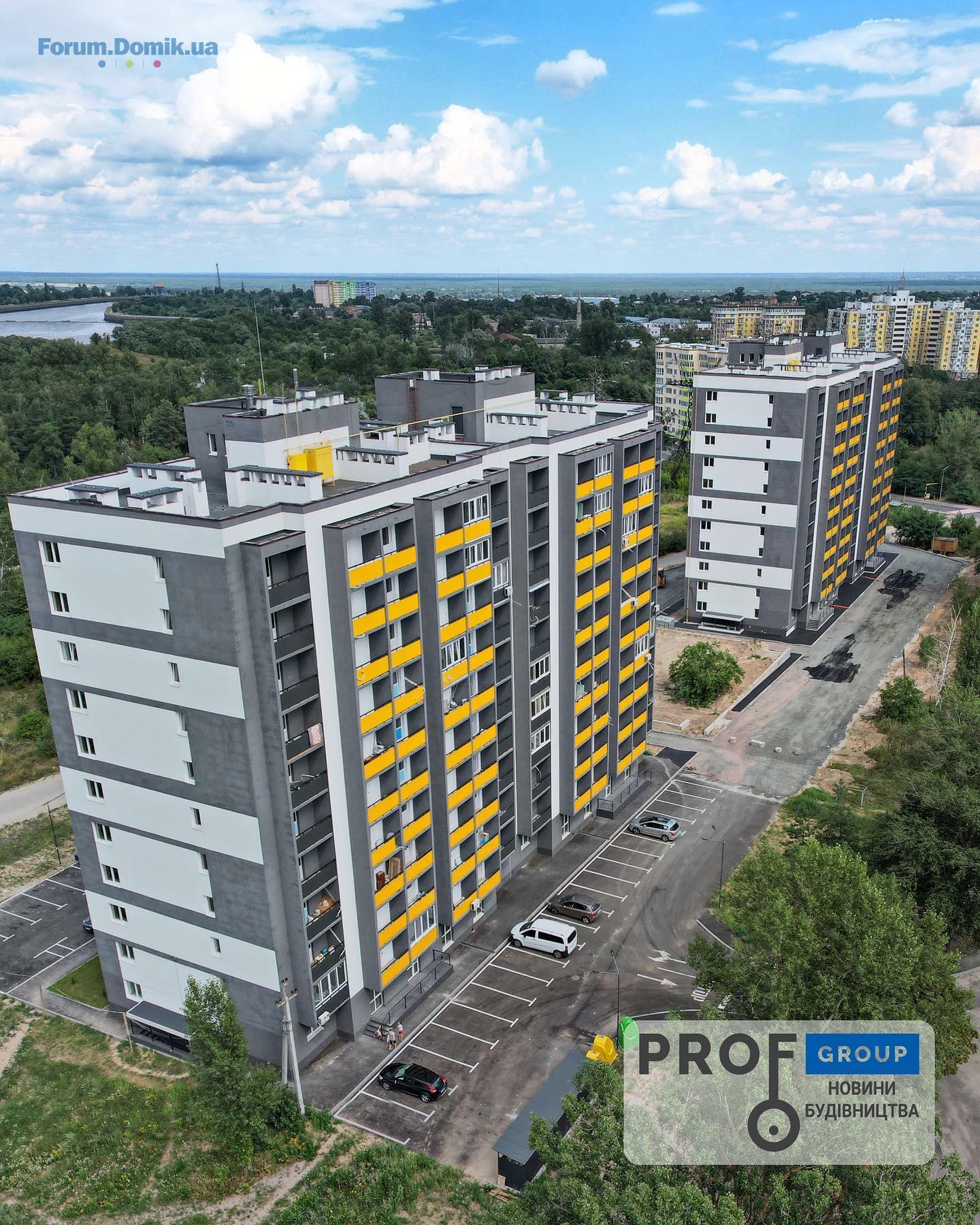

Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 29.09.2020
🏗 Секция №2:
👉Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
👉Парадное №2
- продолжаются наружные работы по подключению водоснабжения
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
🏗Секция №1:
👉Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
👉Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки на 6-м этаже;
🏗 Секция №2:
👉Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
👉Парадное №2
- продолжаются наружные работы по подключению водоснабжения
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
🏗Секция №1:
👉Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
👉Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки на 6-м этаже;
july_11
Постійний користувач
335
18 вересня 2013
20 жовт 2020 13:23
@Prof Group Может опубликуете актуальные фото с объекта? Каждый две недельки вроде выкладывали раньше.
july_11
Постійний користувач
335
18 вересня 2013
20 жовт 2020 15:21
Цитата "Prof Group » 29.09.2020 15:27":Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 29.09.2020
🏗 Секция №2:
👉Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
👉Парадное №2
- продолжаются наружные работы по подключению водоснабжения
- продолжаются работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
🏗Секция №1:
👉Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
👉Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы электросетей и сантехники в местах общего пользования;
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки на 6-м этаже;
3 недели нет новостей
Prof Group
Представник
305
16 жовтня 2016
28 жовт 2020 14:31

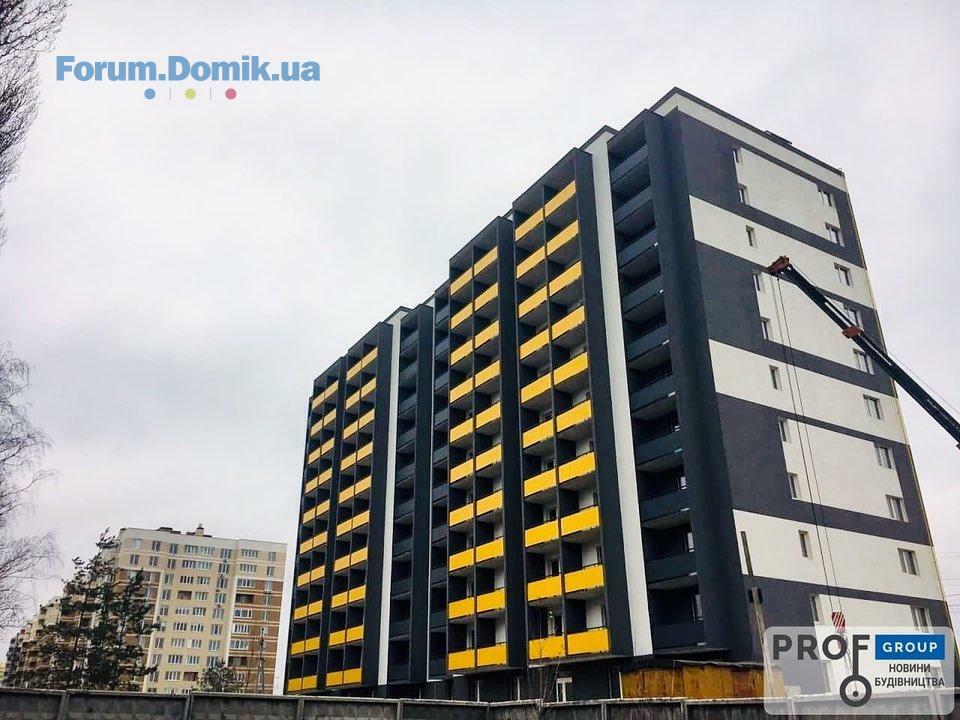

Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 27.10.2020
🏗️Секция №2:
👉Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- завершены работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- ведутся подготовительные работы по благоустройству территории.
- завершены работы по покраске лестничного марша.
👉Парадное №2
- продолжаются наружные работы по подключению водоснабжения
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
- ведутся подготовительные работы по благоустройству территории.
- ведутся работы по подключению газовой котельни.
- завершаются работы по покраске лестничного марша.
🏗️Секция №1:
👉Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки поквартирно на 4-9 этажах.
👉Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы в лифтовых шахтах;
- продолжаются работы по монтажу электросетей в местах общего пользования и поквартирно.
- завершены работы по монтажу входных дверей поквартирно.
🏗️Секция №2:
👉Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- завершены работы по укладке кафеля в цокольном этаже;
- продолжаются работы по подключению газовой магистрали;
- ведутся подготовительные работы по благоустройству территории.
- завершены работы по покраске лестничного марша.
👉Парадное №2
- продолжаются наружные работы по подключению водоснабжения
- продолжаются работы по подключению газовой магистрали;
- продолжаются работы по подключению водоснабжения;
- ведутся подготовительные работы по благоустройству территории.
- ведутся работы по подключению газовой котельни.
- завершаются работы по покраске лестничного марша.
🏗️Секция №1:
👉Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы электросетей и сантехник в местах общего пользования и поквартирно.
- продолжаются работы в лифтовых шахтах;
- ведутся работы по монтажу стяжки поквартирно на 4-9 этажах.
👉Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации.
- продолжаются работы в лифтовых шахтах;
- продолжаются работы по монтажу электросетей в местах общего пользования и поквартирно.
- завершены работы по монтажу входных дверей поквартирно.
ЖК «Start Life»
Користувач
76
31 серпня 2017
10 лист 2020 13:47

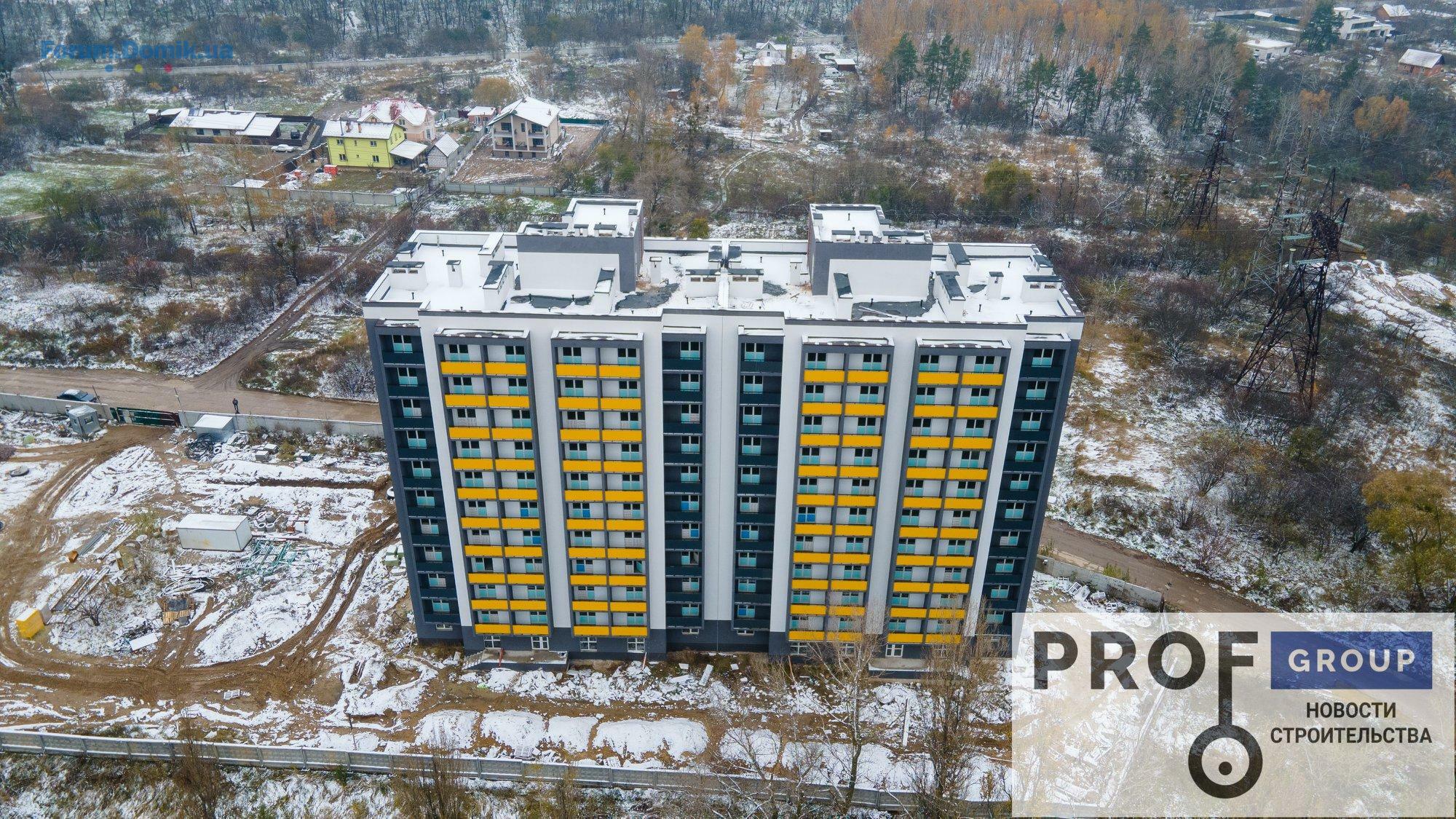

Новости строительства ЖК "Старт Лайф" ул. Шолуденко 20 от 10.11.2020 года
Секция №2:
Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются подготовительные работы по благоустройству территории;
- завершаются роботы по монтажу крышной газовой котельной;
- завершены работы по монтажу газовой магистрали (подключение к крышной котельной).
Парадное №2
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются подготовительные работы по благоустройству территории;
- завершаются работы по монтажу крышной газовой котельной;
- завершены работы по монтажу газовой магистрали (подключение к крышной котельной);
- ведутся работы по монтажу тепло магистрали (вертикальная разводка).
Секция №1:
Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы по монтажу электросетей и сантехники в местах общего пользования и поквартирно;
- продолжаются работы в лифтовых шахтах;
- завершены работы по монтажу стяжки поквартирно на 4-9 этажах;
- ведутся работы по монтажу стяжки поквартирно на 1-3 этажах;
- ведутся работы по монтажу входных дверей поквартирно.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации;
- продолжаются работы в лифтовых шахтах;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются подготовительные работы по декоративной штукатурке.
Секция №2:
Парадное №1
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются подготовительные работы по благоустройству территории;
- завершаются роботы по монтажу крышной газовой котельной;
- завершены работы по монтажу газовой магистрали (подключение к крышной котельной).
Парадное №2
- продолжаются наружные работы по подключению водоснабжения;
- продолжаются подготовительные работы по благоустройству территории;
- завершаются работы по монтажу крышной газовой котельной;
- завершены работы по монтажу газовой магистрали (подключение к крышной котельной);
- ведутся работы по монтажу тепло магистрали (вертикальная разводка).
Секция №1:
Парадное №1
- продолжаются подготовительные работы по декоративной штукатурке;
- продолжаются работы по монтажу электросетей и сантехники в местах общего пользования и поквартирно;
- продолжаются работы в лифтовых шахтах;
- завершены работы по монтажу стяжки поквартирно на 4-9 этажах;
- ведутся работы по монтажу стяжки поквартирно на 1-3 этажах;
- ведутся работы по монтажу входных дверей поквартирно.
Парадное №2
- продолжаются работы по монтажу стояков водоснабжения и канализации;
- продолжаются работы в лифтовых шахтах;
- продолжаются работы по монтажу электросетей в местах общего пользования;
- продолжаются подготовительные работы по декоративной штукатурке.
ЖК «Start Life»
Користувач
76
31 серпня 2017
24 лист 2020 14:40
Новини будівництва ЖК "Старт Лайф" ул.Шолуденко 20 від 24.11.2020г.
🏗Секція №2:
🏗парадне №1
- завершені зовнішні роботи по підключенню водопостачання;
- тривають підготовчі роботи з благоустрою території;
- завершені роботи по монтажу дахової газової котельні;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні).
🏗парадне №2
- завершені зовнішні роботи по підключенню водопостачання;
- тривають підготовчі роботи з благоустрою території;
- завершені роботи по монтажу дахової газової котельні;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні);
- ведуться роботи по монтажу тепло магістралі (вертикальна розводка);
- ведуться роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- ведуться роботи по монтажу тепло пункту.
🏗Секція №1:
🏗 парадне №1
- ведуться підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
- завершені роботи по монтажу стяжки поквартирно на 1-3 поверхах;
- завершені роботи по монтажу вхідних дверей поквартирно з 2-10 поверх.
🏗парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
🏗Секція №2:
🏗парадне №1
- завершені зовнішні роботи по підключенню водопостачання;
- тривають підготовчі роботи з благоустрою території;
- завершені роботи по монтажу дахової газової котельні;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні).
🏗парадне №2
- завершені зовнішні роботи по підключенню водопостачання;
- тривають підготовчі роботи з благоустрою території;
- завершені роботи по монтажу дахової газової котельні;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні);
- ведуться роботи по монтажу тепло магістралі (вертикальна розводка);
- ведуться роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- ведуться роботи по монтажу тепло пункту.
🏗Секція №1:
🏗 парадне №1
- ведуться підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
- завершені роботи по монтажу стяжки поквартирно на 1-3 поверхах;
- завершені роботи по монтажу вхідних дверей поквартирно з 2-10 поверх.
🏗парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
ЖК «Start Life»
Користувач
76
31 серпня 2017
08 груд 2020 12:41
Новини будівництва ЖК "Старт Лайф" ул.Шолуденко 20 від 08.12.2020г.
🏗Секція №2:
🏗 Парадне №1
- ведуться роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- тривають підготовчі роботи з благоустрою території;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні).
🏗 Парадне №2
- ведуться внутрішні роботи по підключенню насосної станції водопостачання;
- тривають підготовчі роботи з благоустрою території;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні);
- завершені роботи по монтажу тепло магістралі (вертикальна розводка);
- завершені роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- ведуться роботи по монтажу тепло пункту.
- ведуться роботи по монтажу радіаторів опалення поквартирно.
🏗Секція №1:
🏗 Парадне №1
- тривають підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
🏗 Парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
🚀 Підписуйтесь на новини соціальних мережах: 🚀
🏗Секція №2:
🏗 Парадне №1
- ведуться роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- тривають підготовчі роботи з благоустрою території;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні).
🏗 Парадне №2
- ведуться внутрішні роботи по підключенню насосної станції водопостачання;
- тривають підготовчі роботи з благоустрою території;
- ведуться роботи по монтажу газової магістралі (підключення до дахової котельні);
- завершені роботи по монтажу тепло магістралі (вертикальна розводка);
- завершені роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- ведуться роботи по монтажу тепло пункту.
- ведуться роботи по монтажу радіаторів опалення поквартирно.
🏗Секція №1:
🏗 Парадне №1
- тривають підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
🏗 Парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
🚀 Підписуйтесь на новини соціальних мережах: 🚀
ЖК «Start Life»
Користувач
76
31 серпня 2017
22 груд 2020 14:40
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 22.12.2020г.
Секція №2:
Парадне №1
- завершені роботи по монтажу радіаторів опалення поквартирно.
- завершені роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- тривають підготовчі роботи з благоустрою території;
- тривають роботи по монтажу газової магістралі (підключення до дахової котельні).
Парадне №2
- завершені внутрішні роботи по підключенню насосної станції водопостачання;
- розпочато підготовчі роботи із улаштування виїзду на вулицю Шолуденка;
- розпочато роботи із улаштування зливовідводу та підключення до магістралі;
- тривають підготовчі роботи з благоустрою території;
- тривають роботи по монтажу газової магістралі (підключення до дахової котельні);
- тривають роботи по монтажу тепло пункту.
- завершені роботи по монтажу радіаторів опалення поквартирно;
- розпочато роботи по демонтажу паркану;
- розпочато підготовчі роботи із улаштування каналізаційної насосної станції (КНС), та її підключення до центральної магістралі.
Секція №1:
Парадне №1
- тривають підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
Парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
Секція №2:
Парадне №1
- завершені роботи по монтажу радіаторів опалення поквартирно.
- завершені роботи із фарбування стін в цокольному поверсі, і установка вхідних дверей в комори;
- тривають підготовчі роботи з благоустрою території;
- тривають роботи по монтажу газової магістралі (підключення до дахової котельні).
Парадне №2
- завершені внутрішні роботи по підключенню насосної станції водопостачання;
- розпочато підготовчі роботи із улаштування виїзду на вулицю Шолуденка;
- розпочато роботи із улаштування зливовідводу та підключення до магістралі;
- тривають підготовчі роботи з благоустрою території;
- тривають роботи по монтажу газової магістралі (підключення до дахової котельні);
- тривають роботи по монтажу тепло пункту.
- завершені роботи по монтажу радіаторів опалення поквартирно;
- розпочато роботи по демонтажу паркану;
- розпочато підготовчі роботи із улаштування каналізаційної насосної станції (КНС), та її підключення до центральної магістралі.
Секція №1:
Парадне №1
- тривають підготовчі роботи по декоративній штукатурці;
- тривають роботи з монтажу електромереж та сантехніки в цокольному приміщенні;
- тривають роботи в ліфтових шахтах;
Парадне №2
- тривають роботи з монтажу стояків водопостачання і каналізації;
- тривають роботи в ліфтових шахтах;
- тривають роботи з монтажу електромереж в цокольному приміщенні;
- тривають підготовчі роботи по декоративній штукатурці.
ЖК «Start Life»
Користувач
76
31 серпня 2017
23 лют 2021 15:17
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 23.02.2021р.
Секція №2:
Підїзд №2
тривають роботи з монтажу та налаштуванню теплопункту;
завершені роботи із улаштування внутрішньої насосної станції;
Секція №1:
Підїзд №1
розпочато роботи із улаштування металевих дверей в місцях загального користування;
тривають роботи з монтажу електромереж у цокольному поверсі;
завершені роботи з монтажу сантехніки у цокольному поверсі;
тривають роботи з монтажу ліфтів;
Підїзд №2
розпочато роботи із улаштування металевих дверей в місцях загального користування;
завершені роботи з монтажу стояків каналізації у цокольному поверсі;
тривають роботи з монтажу ліфтів;
тривають роботи з монтажу електромереж у цокольному поверсі;
Секція №2:
Підїзд №2
тривають роботи з монтажу та налаштуванню теплопункту;
завершені роботи із улаштування внутрішньої насосної станції;
Секція №1:
Підїзд №1
розпочато роботи із улаштування металевих дверей в місцях загального користування;
тривають роботи з монтажу електромереж у цокольному поверсі;
завершені роботи з монтажу сантехніки у цокольному поверсі;
тривають роботи з монтажу ліфтів;
Підїзд №2
розпочато роботи із улаштування металевих дверей в місцях загального користування;
завершені роботи з монтажу стояків каналізації у цокольному поверсі;
тривають роботи з монтажу ліфтів;
тривають роботи з монтажу електромереж у цокольному поверсі;
ЖК «Start Life»
Користувач
76
31 серпня 2017
23 бер 2021 14:58
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 23.03.2021р.
Секція №2:
Підїзд №1 та №2
ведуться роботи із благоустрою території;
Секція №1:
Підїзд №1:
ведуться роботи з фарбування стін в ліфтових;
ведуться роботи із монтажу декоративної штукатурки в місцях загального користування;
Підїзд №2
ведуться роботи із монтажу плитки в місцях загального користування;
ведуться роботи із монтажу декоративної штукатурки в місцях загального користування;
продовжуються роботи з фарбування стін в ліфтових.
Секція №2:
Підїзд №1 та №2
ведуться роботи із благоустрою території;
Секція №1:
Підїзд №1:
ведуться роботи з фарбування стін в ліфтових;
ведуться роботи із монтажу декоративної штукатурки в місцях загального користування;
Підїзд №2
ведуться роботи із монтажу плитки в місцях загального користування;
ведуться роботи із монтажу декоративної штукатурки в місцях загального користування;
продовжуються роботи з фарбування стін в ліфтових.
ЖК «Start Life»
Користувач
76
31 серпня 2017
12 трав 2021 13:47
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 12.05.2021р.
🏗СЕКЦІЯ №2:
✅Під’їзд №1 та №2
🔘 ведуться роботи з благоустрою прибудинкової території;
🏗СЕКЦІЯ №1:
✅Під’їзд №1:
🔘завершені роботи з монтажу каналізаційної насосної станції;
🔘завершені роботи з монтажу опалювальних приладів (радіатори опалення) поквартирно;
🔘тривають роботи по монтажу накриття вхідних груп цокольного поверху та оздоблення керамічної плитки вхідної групи;
✅Під’їзд №2
🔘завершені роботи з монтажу каналізаційної насосної станції;
🔘продовжуються роботи з оздоблення керамічною плиткою в місцях загального користування 10-9 поверх;
🔘ведуться роботи з оздоблення керамічною плиткою в місцях загального користування 4-го поверху;
🔘продовжуються роботи з монтажу дахової котельні та теплопункту.
🔘завершені роботи з монтажу опалювальних приладів (радіатори опалення) поквартирно;
🔘тривають роботи з монтажу накриття вхідних груп цокольного поверху та монтаж плитки вхідних груп;
🏗СЕКЦІЯ №2:
✅Під’їзд №1 та №2
🔘 ведуться роботи з благоустрою прибудинкової території;
🏗СЕКЦІЯ №1:
✅Під’їзд №1:
🔘завершені роботи з монтажу каналізаційної насосної станції;
🔘завершені роботи з монтажу опалювальних приладів (радіатори опалення) поквартирно;
🔘тривають роботи по монтажу накриття вхідних груп цокольного поверху та оздоблення керамічної плитки вхідної групи;
✅Під’їзд №2
🔘завершені роботи з монтажу каналізаційної насосної станції;
🔘продовжуються роботи з оздоблення керамічною плиткою в місцях загального користування 10-9 поверх;
🔘ведуться роботи з оздоблення керамічною плиткою в місцях загального користування 4-го поверху;
🔘продовжуються роботи з монтажу дахової котельні та теплопункту.
🔘завершені роботи з монтажу опалювальних приладів (радіатори опалення) поквартирно;
🔘тривають роботи з монтажу накриття вхідних груп цокольного поверху та монтаж плитки вхідних груп;
ЖК «Start Life»
Користувач
76
31 серпня 2017
25 трав 2021 13:59
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 25.05.2021р.
🏗СЕКЦІЯ №2:
✅Під’їзд №1 та №2
🔘 тривають роботи з благоустрою прибудинкової території;
🏗СЕКЦІЯ №1:
✅Під’їзд №1:
🔘тривають роботи по монтажу накриття вхідних груп цокольного поверху та оздоблення керамічної плитки вхідної групи;
✅Під’їзд №2
🔘розпочато роботи з монтажу блоків ФБС для дитячого майданчику;
🔘продовжуються роботи з оздоблення керамічною плиткою в місцях загального користування 1-2 поверхи;
🔘продовжуються роботи з монтажу дахової котельні та теплопункту.
🔘тривають роботи з монтажу накриття вхідних груп цокольного поверху та монтаж плитки вхідних груп;
🏗СЕКЦІЯ №2:
✅Під’їзд №1 та №2
🔘 тривають роботи з благоустрою прибудинкової території;
🏗СЕКЦІЯ №1:
✅Під’їзд №1:
🔘тривають роботи по монтажу накриття вхідних груп цокольного поверху та оздоблення керамічної плитки вхідної групи;
✅Під’їзд №2
🔘розпочато роботи з монтажу блоків ФБС для дитячого майданчику;
🔘продовжуються роботи з оздоблення керамічною плиткою в місцях загального користування 1-2 поверхи;
🔘продовжуються роботи з монтажу дахової котельні та теплопункту.
🔘тривають роботи з монтажу накриття вхідних груп цокольного поверху та монтаж плитки вхідних груп;
ЖК «Start Life»
Користувач
76
31 серпня 2017
03 серп 2021 12:24
🏢Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 03.08.2021р.
🔜СЕКЦІЯ №1:
🏗Під’їзд №1:
☑️ завершені роботи по оздобленню керамічною плиткою вхідної групи;
☑️ тривають роботи з благоустрою прибудинкової території;
☑️ завершені роботи з фарбування стін цокольного поверху;
☑️ завершені роботи по асфальтуванню відмосток;
☑️ розпочато роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
🏗Під’їзд №2
☑️ тривають роботи з благоустрою дитячого майданчику;
☑️ завершені роботи з фарбування стін цокольного поверху;;
☑️ тривають роботи з благоустрою прибудинкової території;
☑️тривають роботи по оздобленню керамічною плиткою вхідної групи;
☑️ завершені роботи по асфальтуванню відмосток;
☑️ розпочато роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
🔜СЕКЦІЯ №1:
🏗Під’їзд №1:
☑️ завершені роботи по оздобленню керамічною плиткою вхідної групи;
☑️ тривають роботи з благоустрою прибудинкової території;
☑️ завершені роботи з фарбування стін цокольного поверху;
☑️ завершені роботи по асфальтуванню відмосток;
☑️ розпочато роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
🏗Під’їзд №2
☑️ тривають роботи з благоустрою дитячого майданчику;
☑️ завершені роботи з фарбування стін цокольного поверху;;
☑️ тривають роботи з благоустрою прибудинкової території;
☑️тривають роботи по оздобленню керамічною плиткою вхідної групи;
☑️ завершені роботи по асфальтуванню відмосток;
☑️ розпочато роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
ЖК «Start Life»
Користувач
76
31 серпня 2017
25 серп 2021 13:49
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 17.08.2021р.
🔜СЕКЦІЯ №1:
🏗Під’їзд №1:
☑️тривають роботи з благоустрою прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою підлоги цокольного поверху; ☑️завершені роботи з асфальтування прибудинкової території;
🏗Під’їзд №2
☑️тривають роботи з благоустрою дитячого майданчику;
☑️тривають роботи з благоустрою прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою вхідної групи;
☑️завершені роботи з асфальтування прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
🔜СЕКЦІЯ №1:
🏗Під’їзд №1:
☑️тривають роботи з благоустрою прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою підлоги цокольного поверху; ☑️завершені роботи з асфальтування прибудинкової території;
🏗Під’їзд №2
☑️тривають роботи з благоустрою дитячого майданчику;
☑️тривають роботи з благоустрою прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою вхідної групи;
☑️завершені роботи з асфальтування прибудинкової території;
☑️завершені роботи по оздобленню керамічною плиткою підлоги цокольного поверху;
ЖК «Start Life»
Користувач
76
31 серпня 2017
14 вер 2021 13:35
Новини будівництва ЖК "Старт Лайф" вул.Шолуденко 20 від 14.09.2021р.
СЕКЦІЯ №1:
Під’їзд №1:
завершуються роботи з благоустрою прибудинкової території;
Під’їзд №2
завершуються роботи з благоустрою прибудинкової території;
СЕКЦІЯ №1:
Під’їзд №1:
завершуються роботи з благоустрою прибудинкової території;
Під’їзд №2
завершуються роботи з благоустрою прибудинкової території;
Domik System
Inform bot
37 480
09 вересня 2019
11 груд 2021 11:46
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
- ЖК Синергия Сити | Ирпень, ул. Достоевского, пер. Озерный12.05203
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а12.053 054
- Комплекс апартаментов CitiZen | Сити Зен | ул. Генерала Шаповала, 1-311.05191
- ЖК Family and Friends | 2 очередь | GEOS | ул. Новополевая, 211.05505
- ЖК Сырецкие Сады | ИнтерГал-Буд | ул. Маршала Гречко, 10б11.054 823
- ЖК Utlandia-2 | Ютландия | Tomin Family | Ирпень, ул. Украинская, 1б10.0582
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна10.05806
- ЖК Сенат | Senat | GEOS | Кольцевая дорога, 310.0550
- ЖК "Посольский", ул. Жамбыла Жабаева, 7д - "CityGroup"10.051 250
- ЖК Aria | Ария | GEOS | бул. Дружбы Народов, 13а10.05143
- Чи варто зараз купувати нерухомість?12.053 489
- Вторая приватизация квартиры.01.052
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири14.047
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Бассейн во дворе07.0517
- Дорожки на участке03.0523
- Петиція до Президента: штраф за порушення тиші у нічний час з боку квартирантів24.044
- Де ви замовляли послугу 3-д дизайну інтер'єру?24.042
- Оправдывает ли себя посудомоечная машина09.04158
- Отзывы о кондиционерах. Какой кондиционер лучше08.04275
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Болит спина27.0169
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Посоветуйте рабочих для ремонта квартиры15.04138
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Юридические услуги любой сложности12.052
- Предложения комплексного ремонта. "Ремонт под ключ"07.05200
- послуги06.051
- Своя машина или такси?26.04534
- Війна в Україні 2022 | Коли закінчиться війна?24.0415
- А что смотрим?24.04475
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
