Жилой комплекс "Морская симфония"
Одесса, Аркадия, Мореходный пер., 2/2



ЖК «Морская симфония» - уникальный комплекс в самом лучшем районе Одессы - в Аркадии.
В центре самых фешенебельных развлечений и всего в нескольких десятках метров от морской кромки. В самом престижном районе города и в достаточном отдалении от повседневной транспортной суеты.

Морская симфония» - это не просто дом - это семейно-оздоровительный комплекс,
где Вы сможете уделить особое внимание своему здоровью. Йодированный морской воздух, солнечные ванны, пешие прогулки и водные процедуры способствуют поддержанию здорового состояния организма и хорошему настроению.

В «Морской симфонии» предусмотрен подземный двухуровневый паркинг, оборудованный современными противопожарной и охранной сигнализациями. Бесшумные лифты поднимаются прямо из паркинга.


[youtube]http://www.youtube.com/watch?v=ZIy_O_LYa54[/youtube]
Вернуться к началу
довгожитель форуму
Ответов: 3755
Профиль
Репутация:    59
Вот молодцы одесские застройщики и риэлторы. Сколько не смотрю одесские новострои, редко когда продает сама строительная компания. Все риэлторы. И правильно. Строитель должен строить, а риэлтор продавать. И заметте, клиент риэлтору не платит - платит застройщик!
В Киеве же все с точностью до наоборот. Застройщик создает отдел продаж, садит туда своего коррупционера, который продает ликвид через своих риэлторов, но уже с 5% накруткой для клиента.
Вернуться к началу
щойно зареєструвався
Ответов: 1
Профиль
Репутация:    -1
какие новости по продолжение строительства в этом году? кто знает? в прошлом пытались сделать подъездную дорогу со стороны склона, два дня поработал трактор и на этом все попытки закончились! по самим домам изменений 0 как и в предыдущие годы! строителей там и не видно! сдача дома должна была быть в декабре 2007 года!!! :blah: для тех, кто не в курсе!
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
По состоянию на 30.09.2015г.

Зона паркинга:

Работы по каркасу многоуровневого паркинга выполнены в полном объеме;
Монтаж металлических балок козырька входной группы (стилобатная часть).

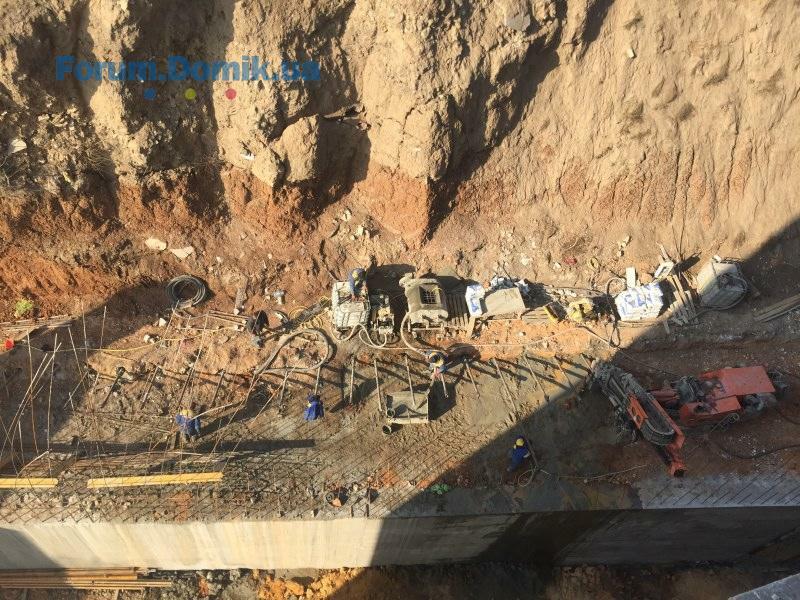

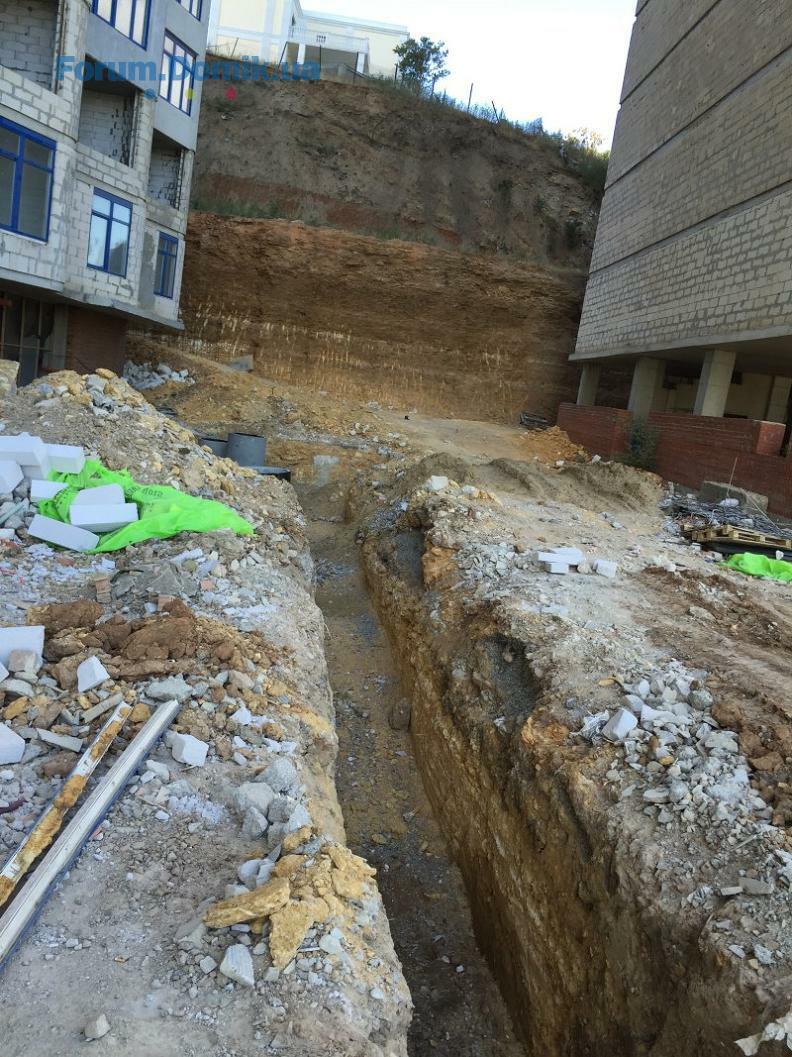

Подпорная стена:

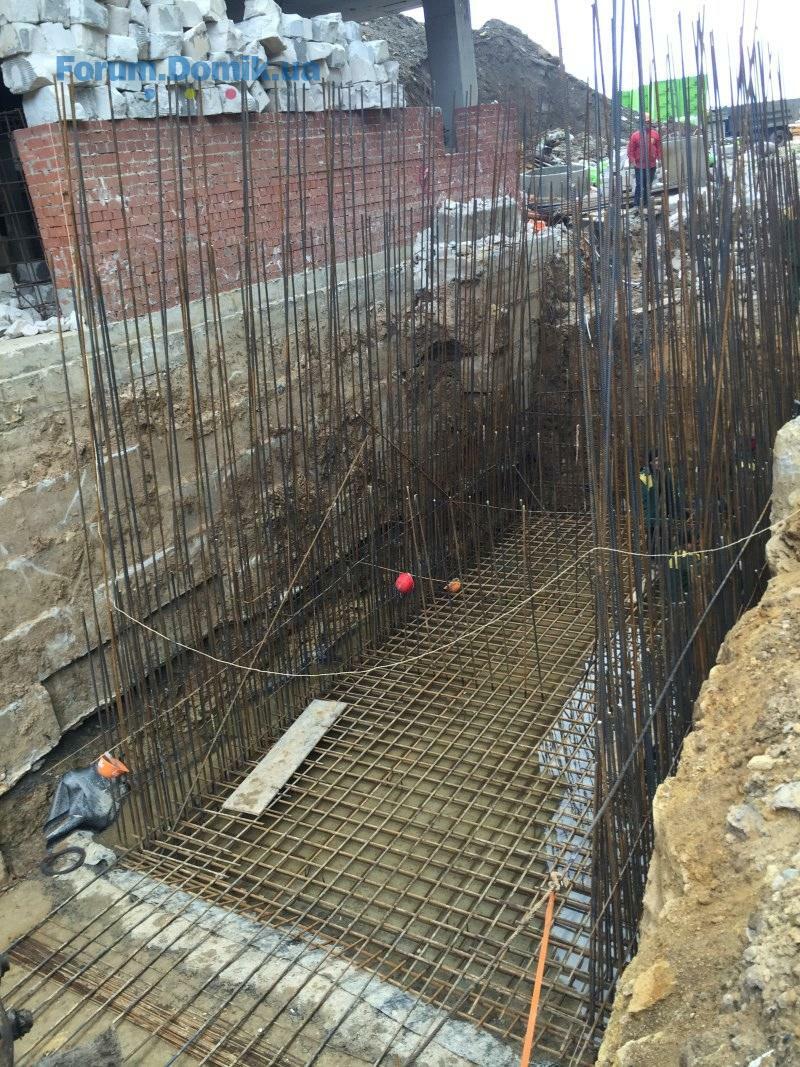

Ведутся работы по армированию и бетонированию подпорной стены ПС-3 за 20-ти этажным зданием;

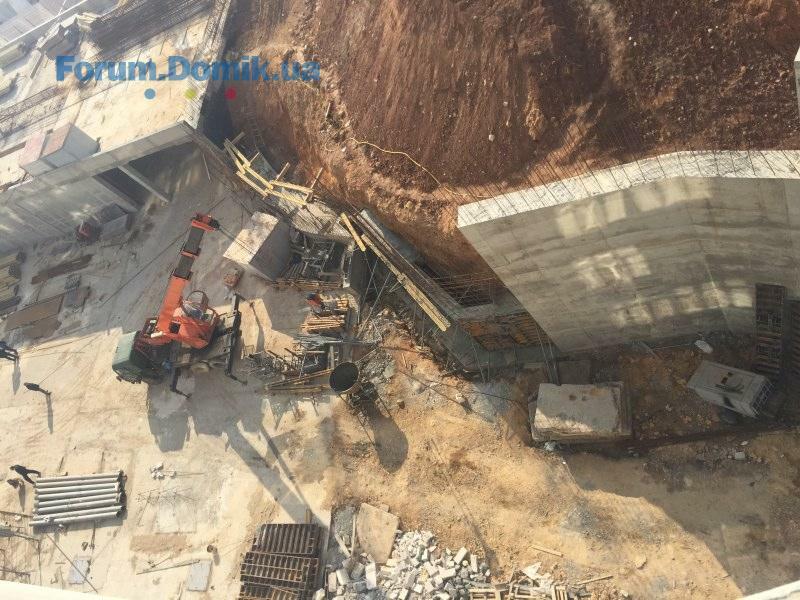

Земляные работы. Изготовление каркасов свай, бетонирование свай подпорной стены ПС-4.
20-эт. здание:

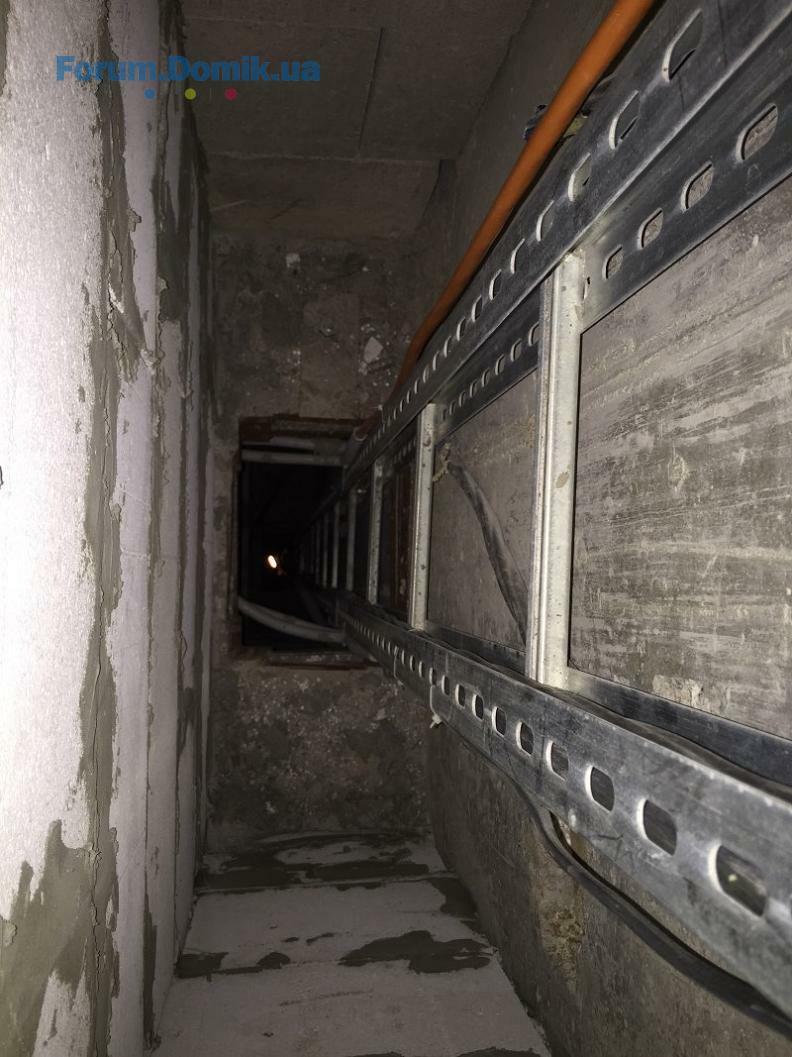

Продолжаются работы по монтажу внутренних инженерных сетей (отопление, водопровод, канализация, пожарные трубопроводы, вентиляционные шахты):

- Монтаж горизонтальной разводки отопления;

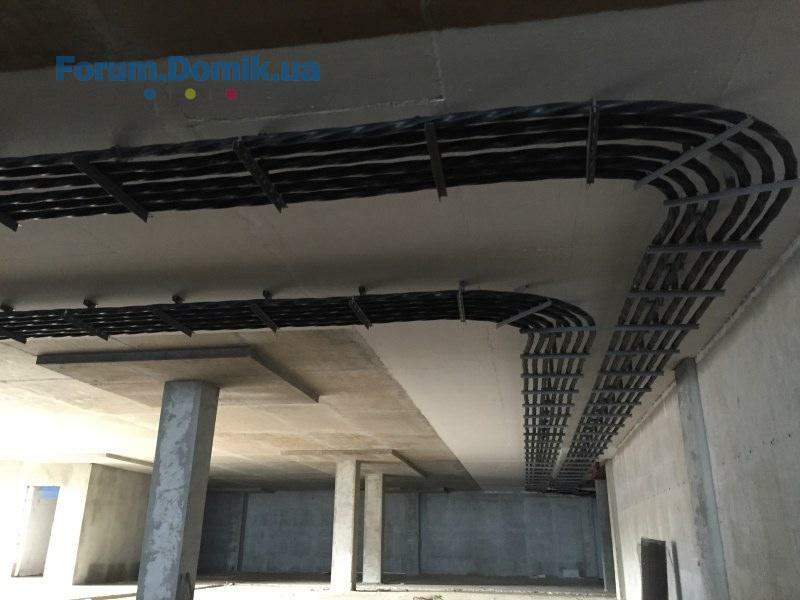

- Монтаж кабелей по стоякам (щитовая – кровля);
- Монтаж электрической разводки освещения общественных зон и вводы в апартаменты;
- Кладка ниш под электрические этажные щиты;

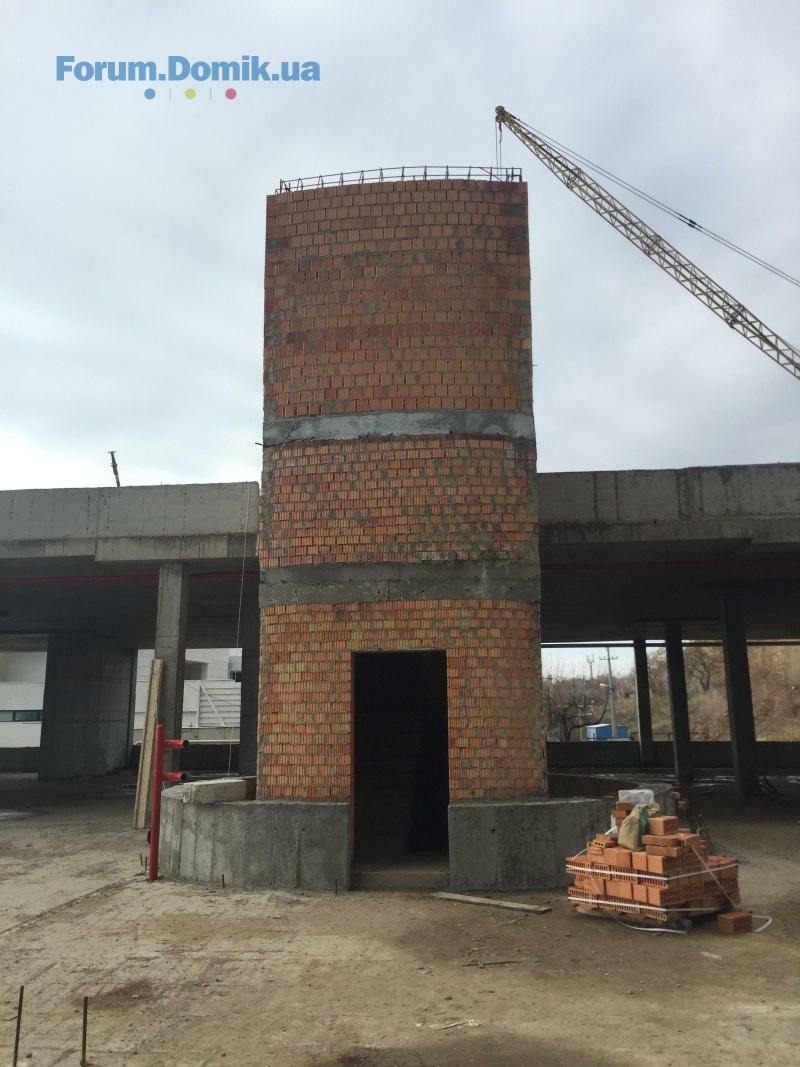

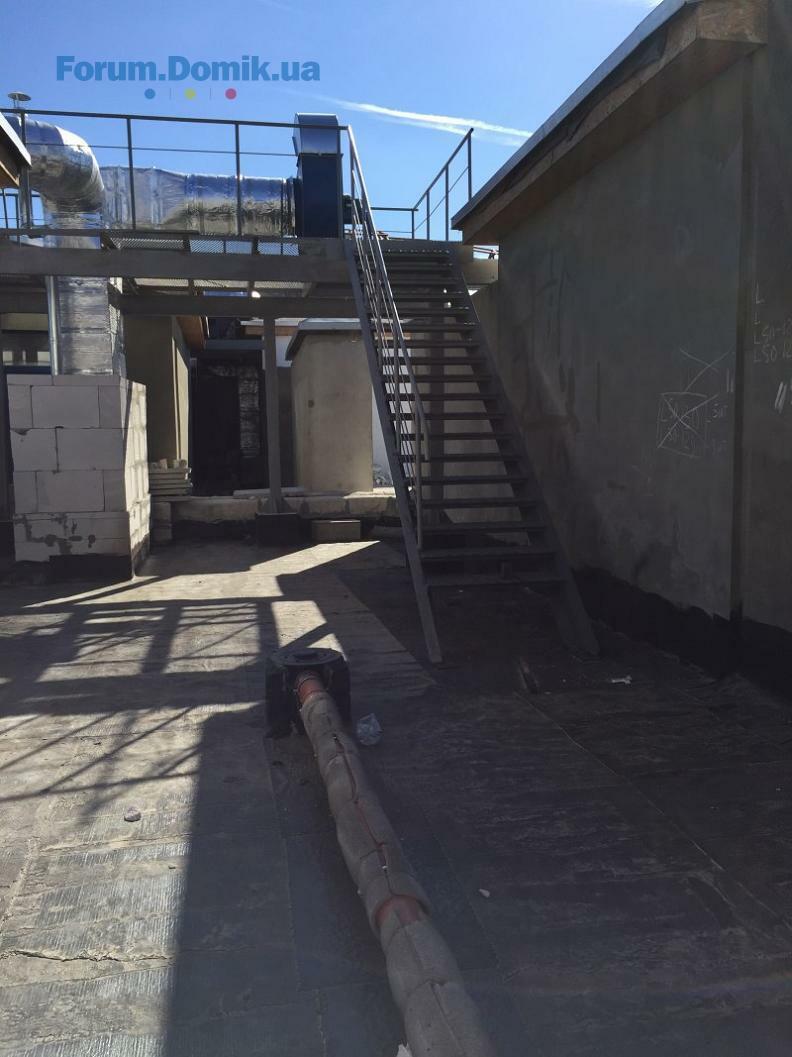

- Отделочные работы в помещениях газовой котельной;
- Забутовка наружных стен;

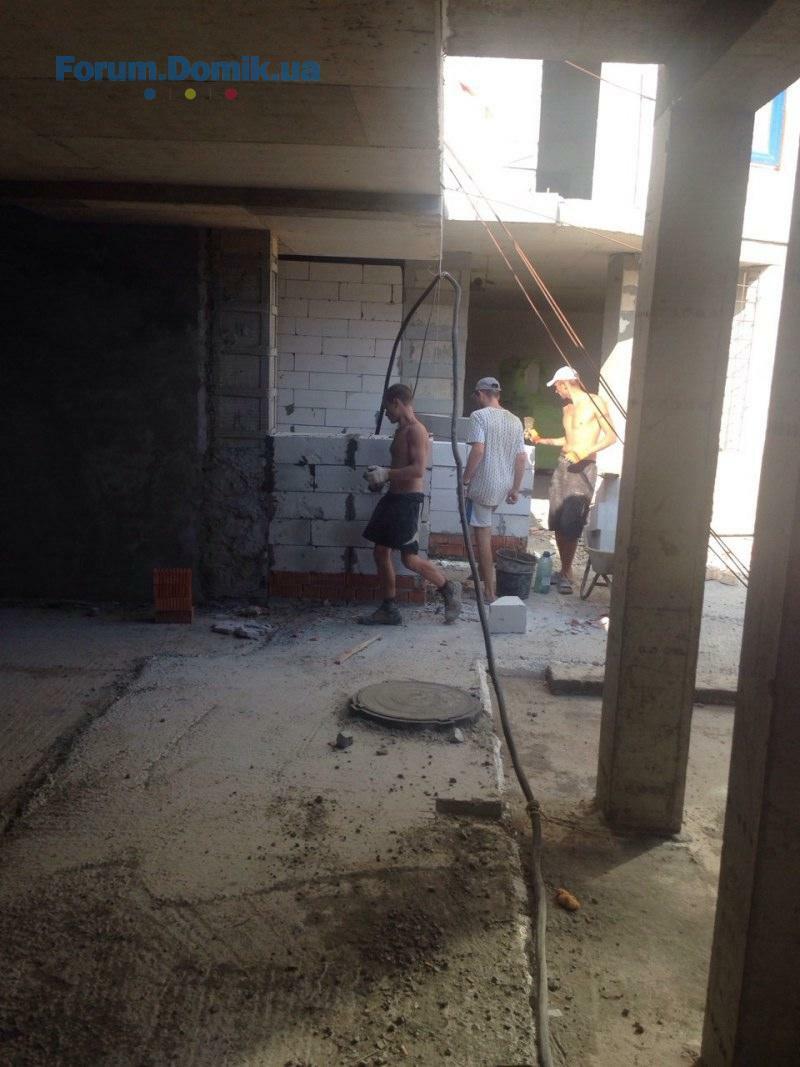

- Кладка стен коридоров на отм. - 3.3, кладка стен выходов на кровлю;

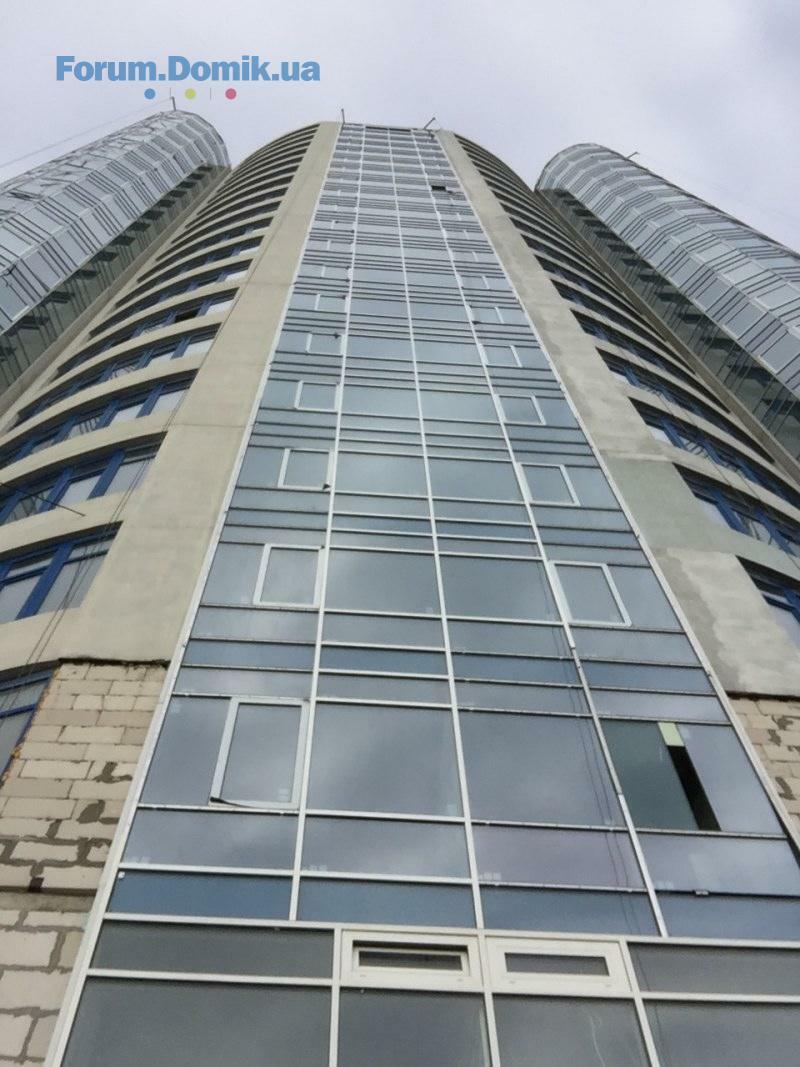

- Чистка металлопластиковых оконных рам. Установлен образец стеклопакета для алюминиевых конструкций (согласован);

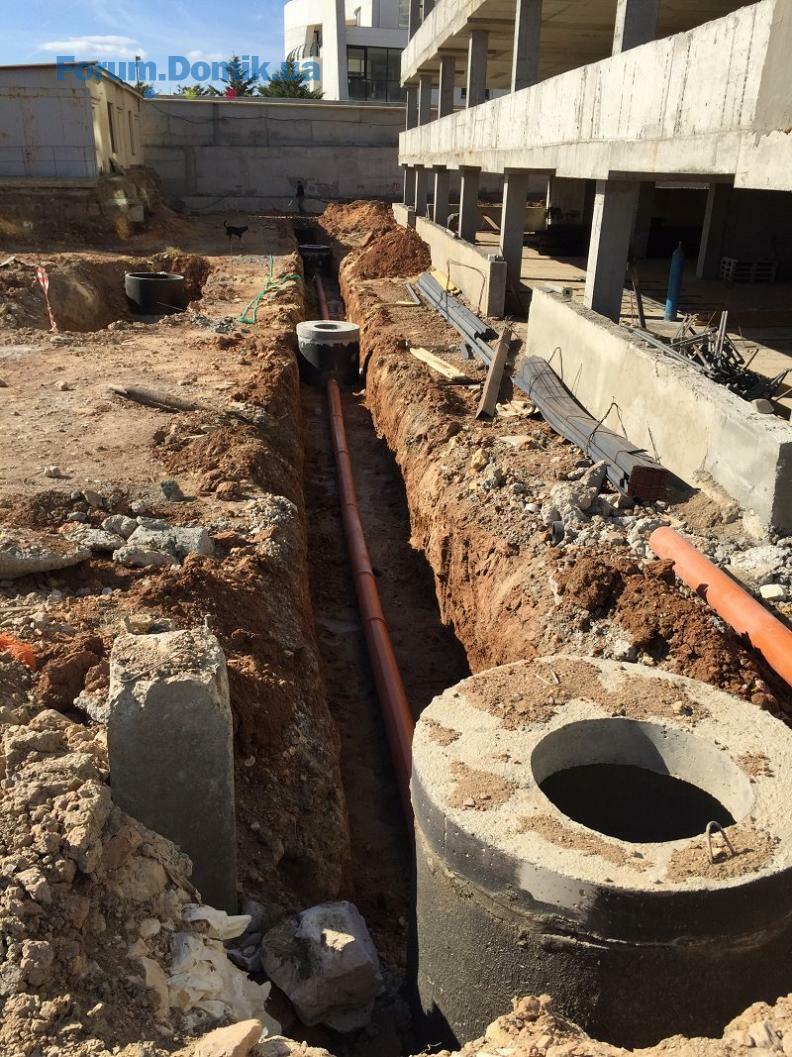

- Работы по устройству внутриплощадочных сетей (прокладка труб водопровода диаметром 225).

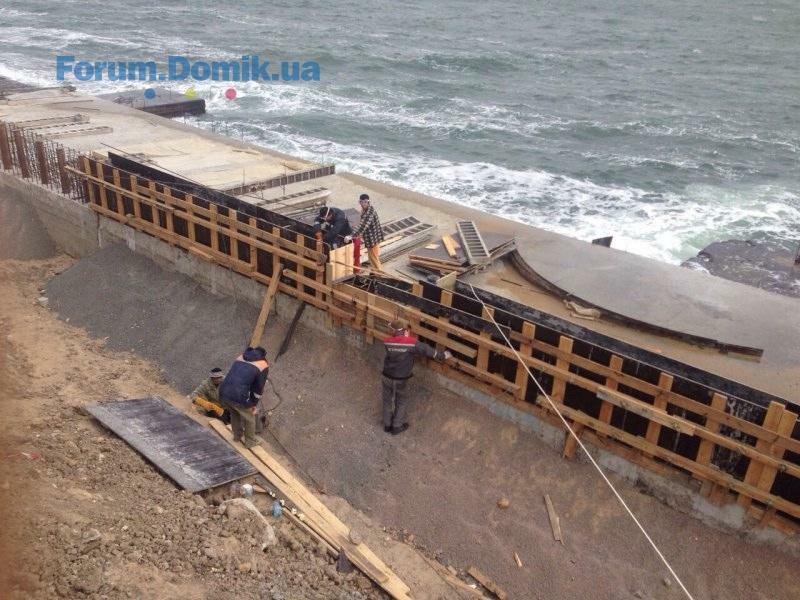

Работы по набережной:

Монтаж опалубки ступеней набережной;

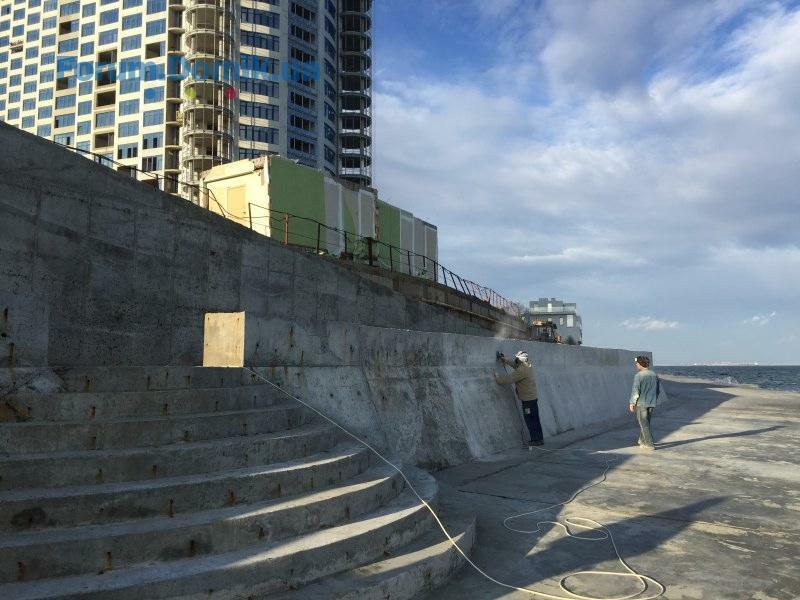

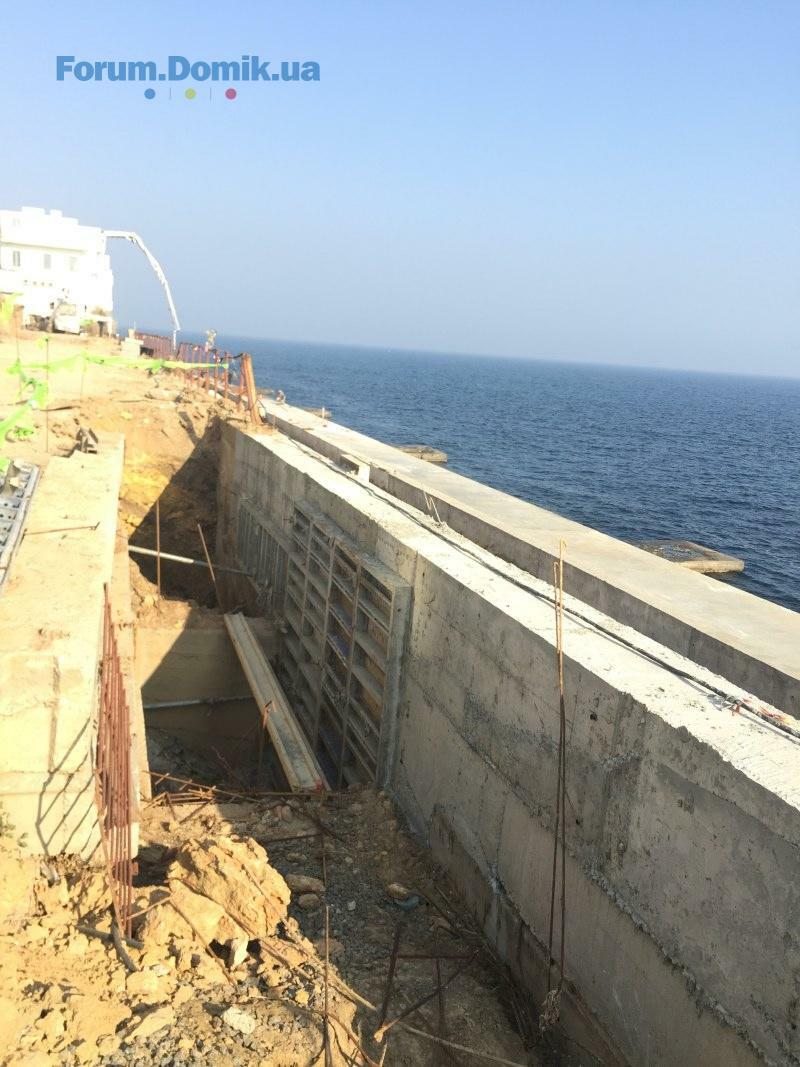

Армирование волноотбойной стенки и нижней зоны набережной;
Устройство песчаной подушки дренажного лотка.
Ведутся работы по вертикальной планировке благоустройства территории.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270

Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
По состоянию на 08.10.2015г.

Зона паркинга:
Работы по каркасу многоуровневого паркинга выполнены в полном объеме;
Монтаж металлических балок козырька входной группы (стилобатная часть).
Подпорная стена:

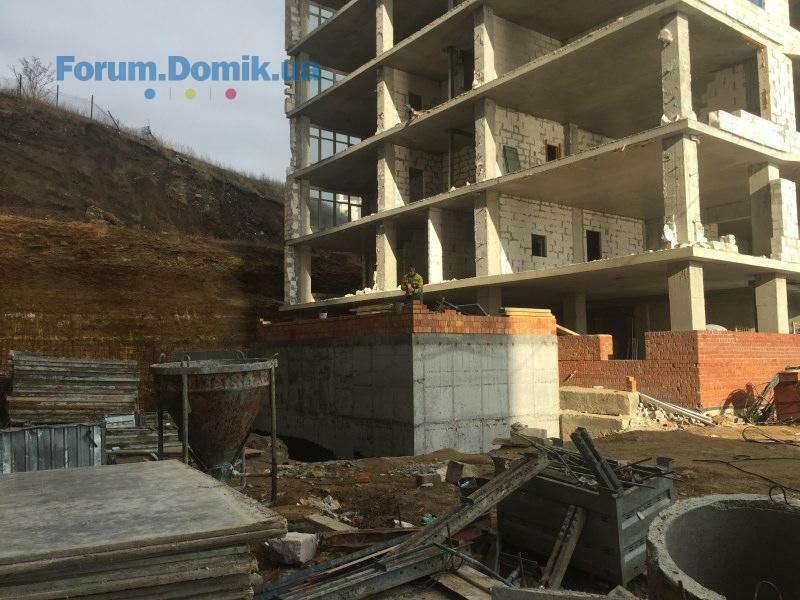

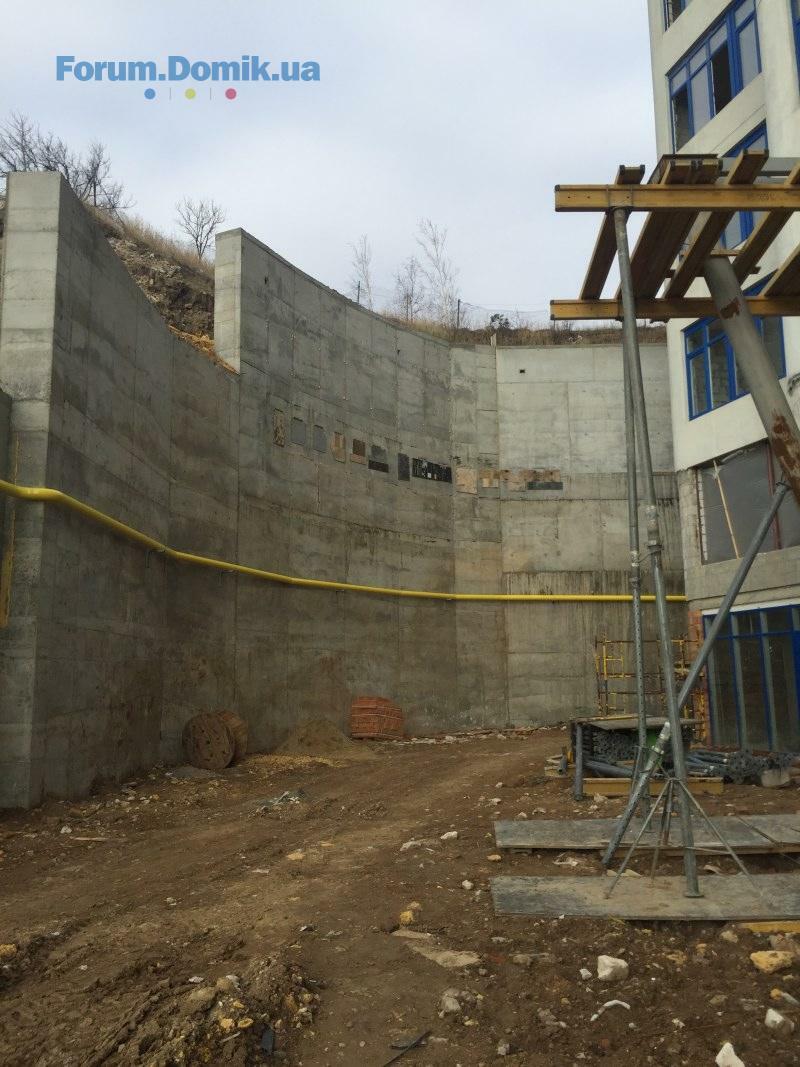

Ведутся работы по укреплению склона за 20-ти этажным зданием: устройство свай, армирование и бетонирование подпорных стен.
20-эт. здание:

Продолжаются работы по монтажу внутренних инженерных сетей (отопление, водопровод, канализация, пожарные трубопроводы, вентиляционные шахты):
- Монтаж горизонтальной разводки отопления;
- Монтаж радиаторов в апартаментах;
- Монтаж кабелей по стоякам (щитовая – кровля);
- Монтаж электрической разводки освещения общественных зон и вводы в апартаменты;
- Кладка ниш под электрические этажные щиты;
- Отделочные работы в помещениях газовой котельной;
- Забутовка наружных стен;
- Кладка стен коридоров на отм. -3.3, кладка стен выходов на кровлю;
- Чистка металлопластиковых оконных рам. Установлен образец стеклопакета для алюминиевых конструкций (согласован);
- Работы по устройству внутриплощадочных сетей (прокладка труб водопровода диаметром 225).

Работы по набережной:
Монтаж опалубки и армирование волноотбойной стенки;
Бетонирование плиты набережной.

Ведутся работы по вертикальной планировке благоустройства территории.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
4.11.2015г.

Зона паркинга:

Работы по каркасу многоуровневого паркинга выполнены в полном объеме;
Работы по внутренней отделке в зонах прохода инженерных сетей;
Монтаж внутренних инженерных сетей.
Подпорная стена:

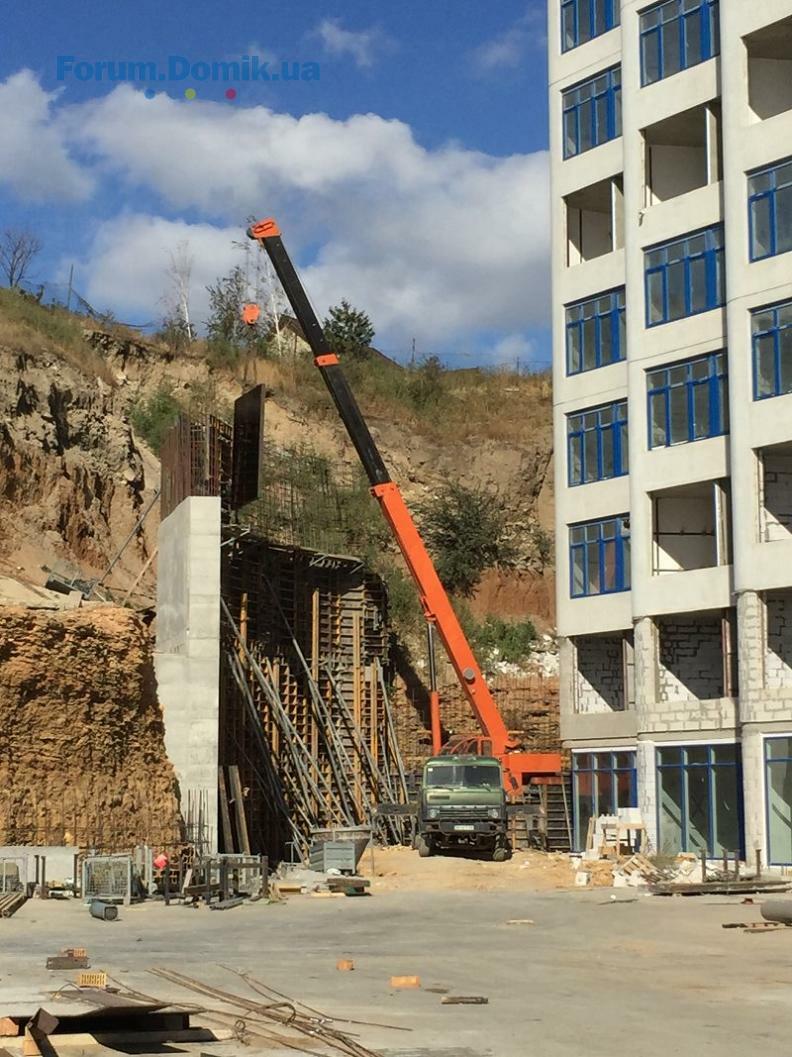

Ведутся работы по укреплению склона за 20-ти этажным зданием: устройство свай, анкеров, армирование и бетонирование подпорных стен.
20-эт. здание:

Продолжаются работы по монтажу внутренних инженерных сетей (отопление, водопровод, канализация, пожарные трубопроводы, вентиляционные шахты):

- Монтаж горизонтальной разводки отопления;
- Монтаж радиаторов в апартаментах;
- Монтаж кабелей по стоякам (щитовая – кровля);
- Монтаж электрической разводки освещения общественных зон и вводы в апартаменты;
- Кладка ниш под электрические этажные щиты;
- Монтаж систем дымоудаления;
- Забутовка наружных стен;
- Кладка стен коридоров на отм. -3.3, кладка стен выходов на кровлю;
- Завершены отделочные работы в помещениях газовой котельной;

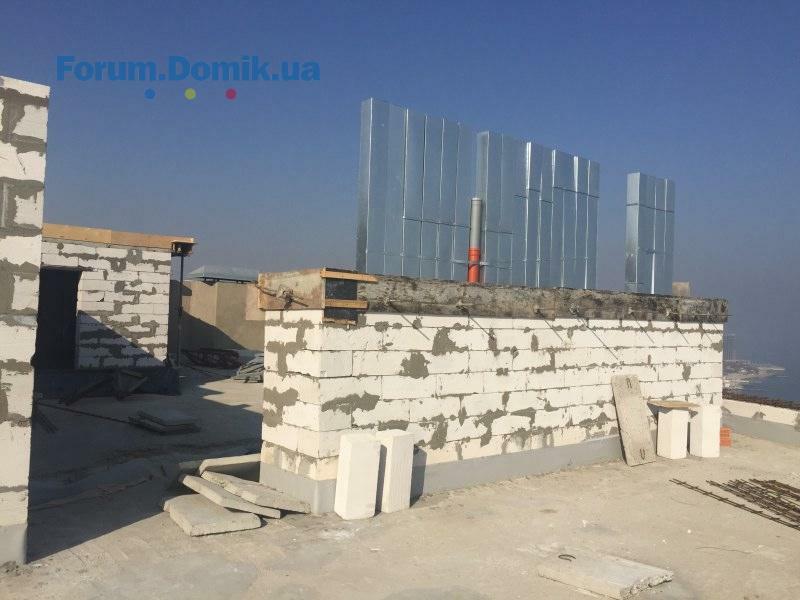

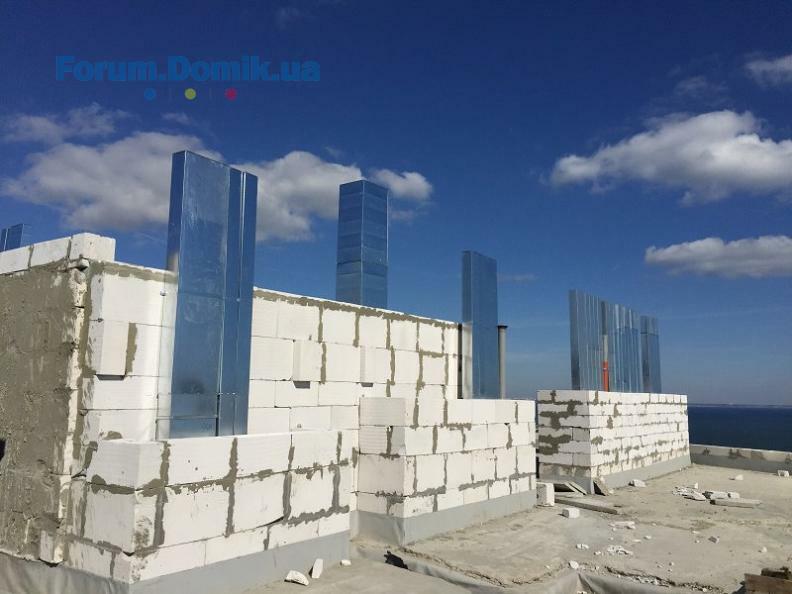

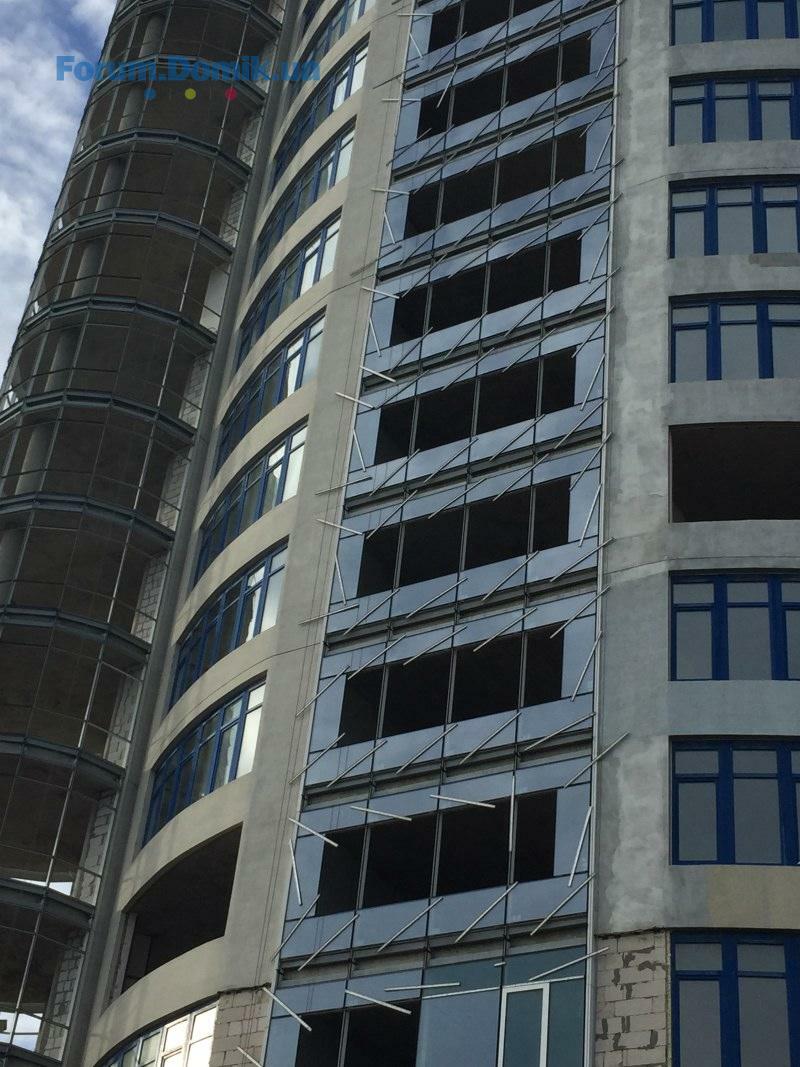

- Ведутся работы по замене стеклопакетов на энергосберегающие на аллюминиевых фасадных системах;
- Работы по устройству внутриплощадочных сетей (прокладка труб водопровода).
Работы по набережной:

Монтаж опалубки и армирование волноотбойной стенки;
Бетонирование плиты набережной.
Ведутся работы по вертикальной планировке благоустройства территории.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
По состоянию на 02.12.2015.

Зона паркинга:
Работы по каркасу многоуровневого паркинга выполнены в полном объеме;
Работы по внутренней отделке в зонах прохода инженерных сетей;
Монтаж внутренних инженерных сетей.
Подпорная стена:

Подходят к завершению работы по укреплению склона за 20-ти этажным зданием: устройство свай, анкеров, армирование и бетонирование подпорных стен.
20-эт. здание:

Завершаются работы по монтажу внутренних инженерных сетей (отопление, водопровод, канализация, пожарные трубопроводы, вентиляционные шахты):
* Монтаж горизонтальной разводки отопления;
* Монтаж радиаторов в апартаментах;
* Монтаж кабелей по стоякам (щитовая - кровля);
* Монтаж электрической разводки освещения общественных зон и вводы в апартаменты;
* Кладка ниш под электрические этажные щиты;
* Монтаж систем дымоудаления;
* Кладка стен коридоров на отм. -3.3, кладка стен выходов на кровлю.

Ведутся работы по замене стеклопакетов на энергосберегающие на алюминиевых фасадных системах;
Завершаются работы по устройству внутриплощадочных сетей (прокладка труб водопровода и канализации);

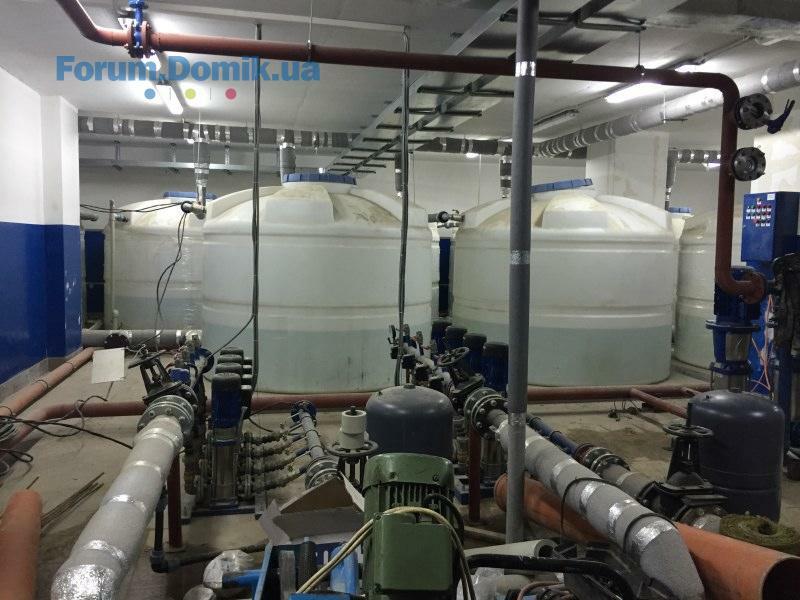

Ведутся работы по строительству канализационной насосной станции.
Работы по набережной:

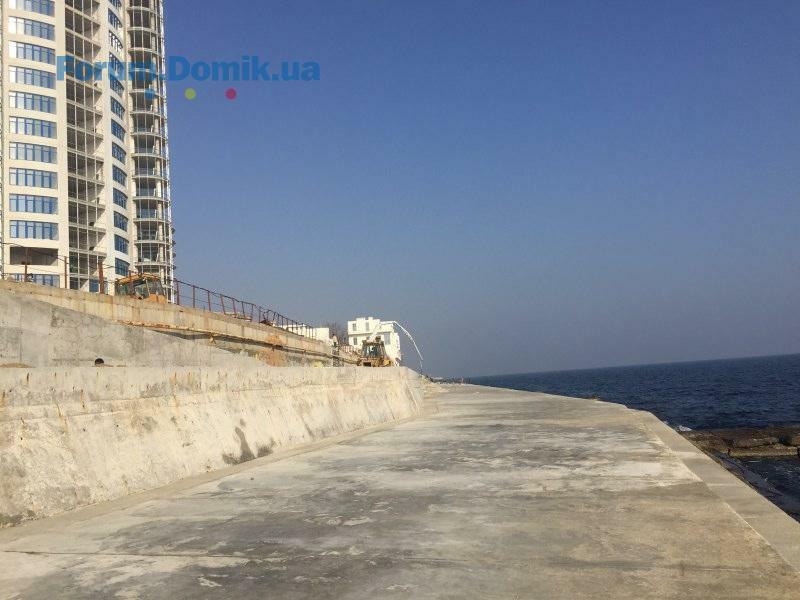

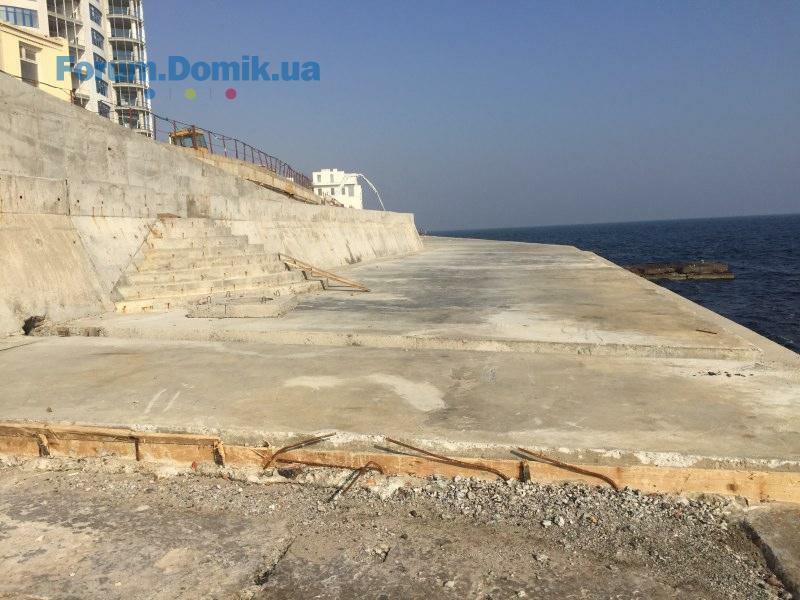

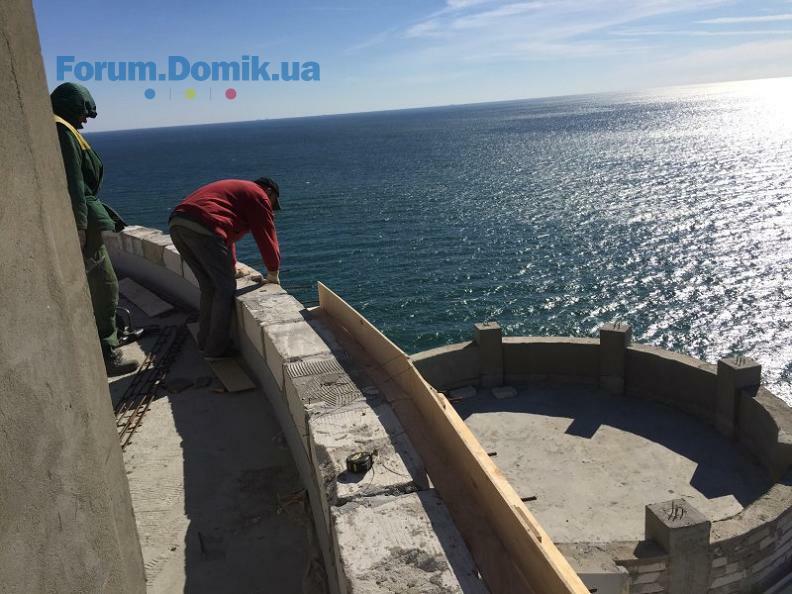

Завершены работы по монтажу опалубки и армированию волноотбойной стенки;

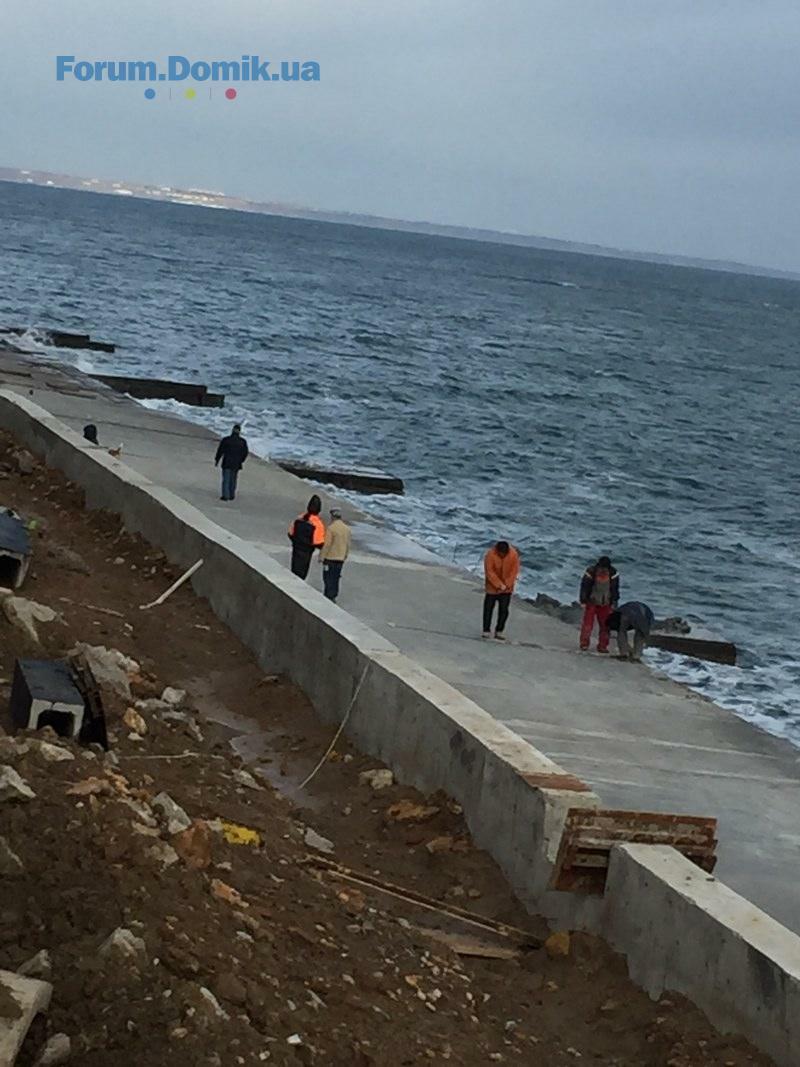

Ведутся работы по водоотведению и обустройству верхней зоны набережной;
Шлифование бетонных конструкций волноотбойной стенки набережной.
Работы по вертикальной планировке благоустройства территории.

Ведутся работы по прокладке высоковольтного кабеля от питающей подстанции.

Ведутся мероприятия по организации работ по монтажу труб напорной канализации в Аркадии.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 35183
Профиль
Репутация:    270
