Клубный дом "Greenwood", ул. Кисловодская, 100

Деснянский р-н

Обсуждения жилых комплексов на левом берегу Киева.
Отзывы о застройщиках, форумы жильцов.

Відповісти

Ваше общее впечатление об Объекте и Компании:

Ужас
0
Голосов нет

Плохо
0
Голосов нет

Нормально
0
Голосов нет

Хорошо
0
Голосов нет

Отлично
1
100%

Cytotec

Всего голосов : 1
Спостерігач новобудов Адміністрація Domik.ua
Спостерігач новобудов Адміністрація Domik.ua
Повідомлень: 35683
Реєстрація: 16.12.2011
Репутація: 274
Отзывы о жилом комплексе

Архив акций и новости "Greenwood":
Начало продаж квартир в клубном доме комфорт-класса «Greenwood»

Клубный дом "Greenwood"
Киев, ул. Кисловодская, 100
Застройщик: "Грейс Девелопмент"
Дата окончания: 4 квартал 2018

Клубный дом — это малоэтажное здание построенное по индивидуальному проекту. Автономное отопление и централизованное кондиционирование. Предусмотрены детские площадки с мягкими покрытием, зона барбекю. В непосредственной близости от здания находится лесной массив.
Вернуться к началу
Представник проекту
Повідомлень: 4
Реєстрація: 29.05.2018
Репутація: 0

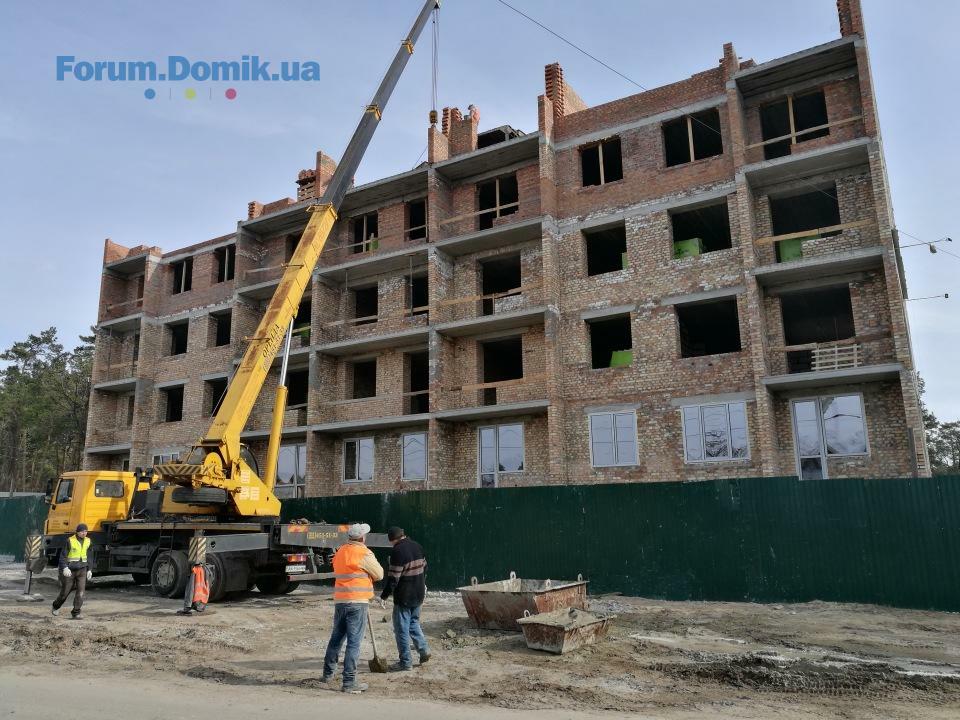

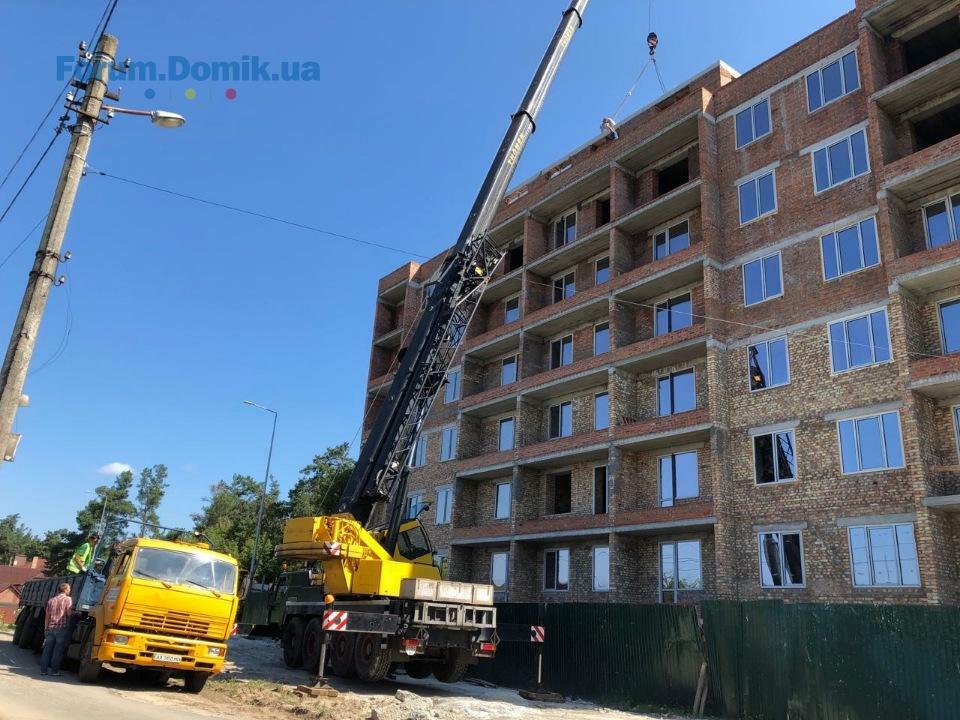

Ход строительства КД "Greenwood" на 07.06.2018 г.

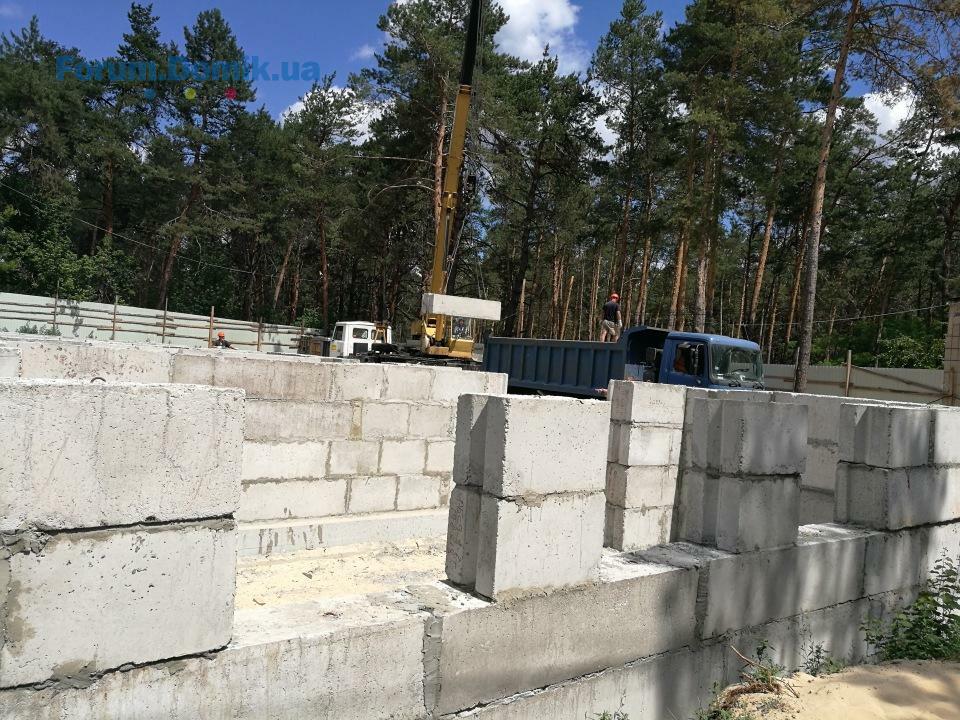

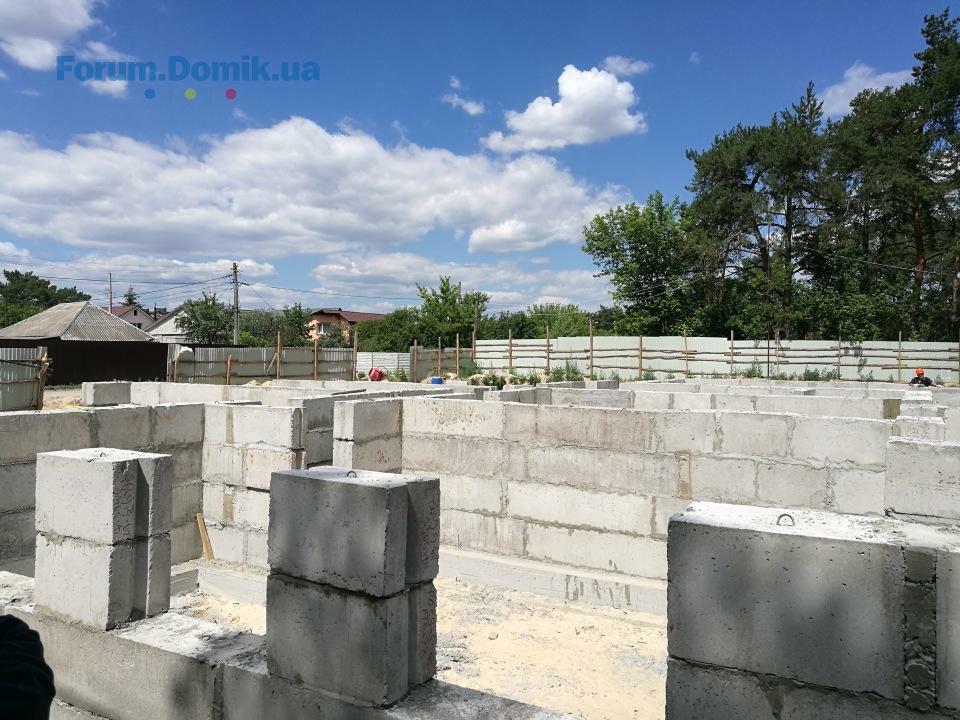

Фундамент готов на 100%, ведутся работы по цокольному этажу ( нежилые помещения).
Вернуться к началу
Iнформацiйний бот
Iнформацiйний бот
Повідомлень: 7056
Реєстрація: 03.04.2017
Репутація: 9
Начало продаж квартир в клубном доме комфорт-класса «Greenwood»

Новостройка расположена среди живописного леса Киевщины в 5-ти минутах езды от станции метро «Лесная». Дом возводят по кирпичной технологии с дополнительным утеплением стен минеральной ватой. Фасады дома окрасят в бежево-коричневой гамме. Ключевой особенностью этого проекта будет энергоэффективность дома. Запроектировано 4 этажа и мансарда на 36 квартир (17 000 грн/м²). В доме установят лифт с грузоподъемностью 450 кг (6 пассажиров), производство фирмы «OTIS».
Вернуться к началу
Представник проекту
Повідомлень: 4
Реєстрація: 29.05.2018
Репутація: 0

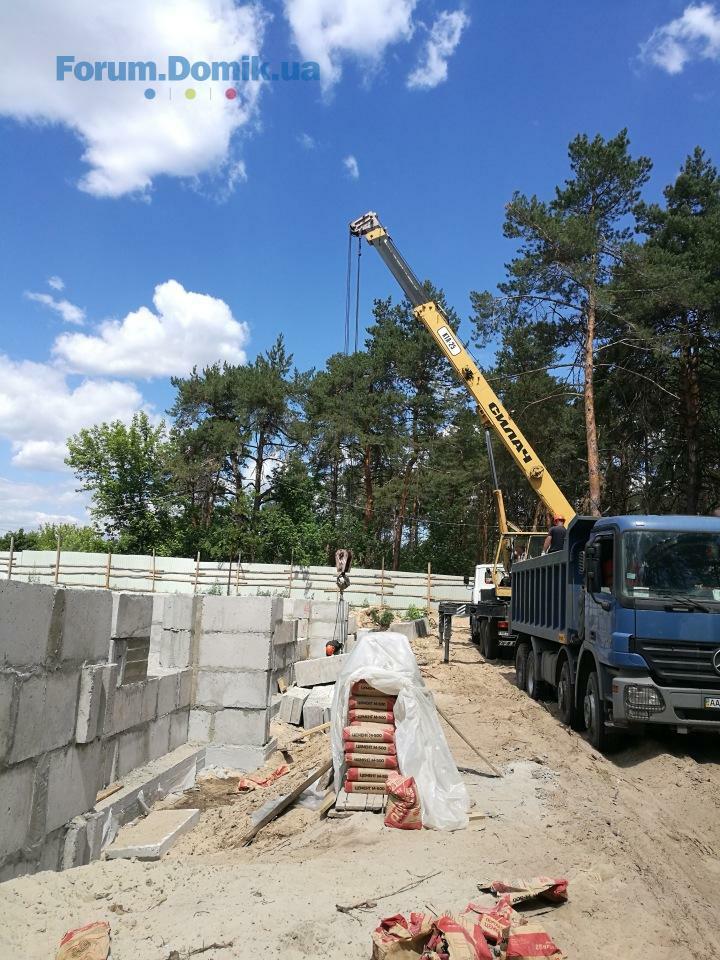

Ход строительства ЖК "Greenwood" на 19.06.18г.

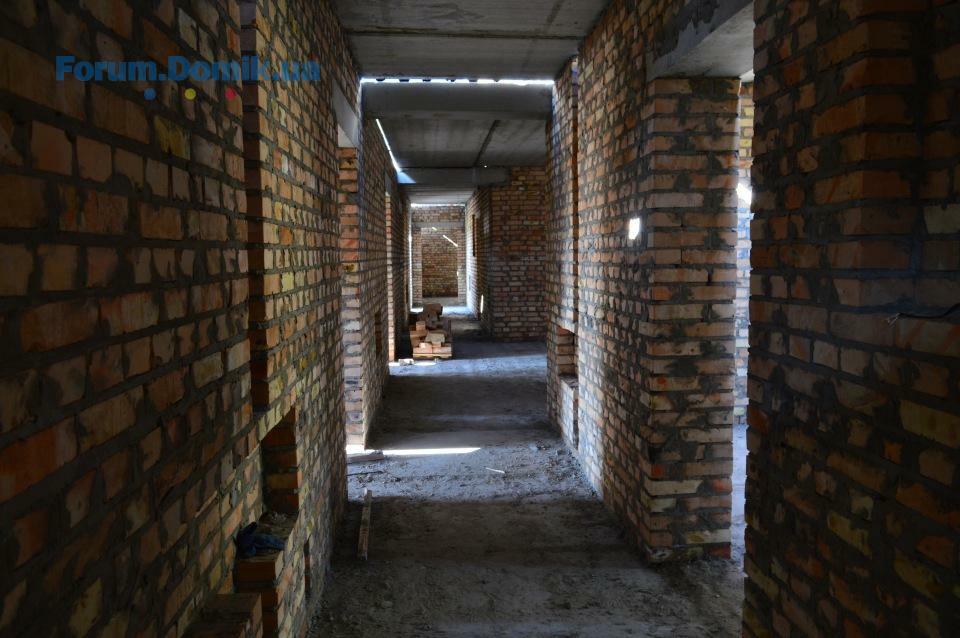

-Цокольный этаж готов на 100%, выполнена внутрення кладка стен.
-Приступили к гидроизоляции и поясу между цоколем и жилым этажом.
-Завезены все необходимые и качественные материалы для работы с 1ым жилым этажом.

С Уважением,отдел продаж КД "Greenwood"
Вернуться к началу
Представник проекту
Повідомлень: 4
Реєстрація: 29.05.2018
Репутація: 0

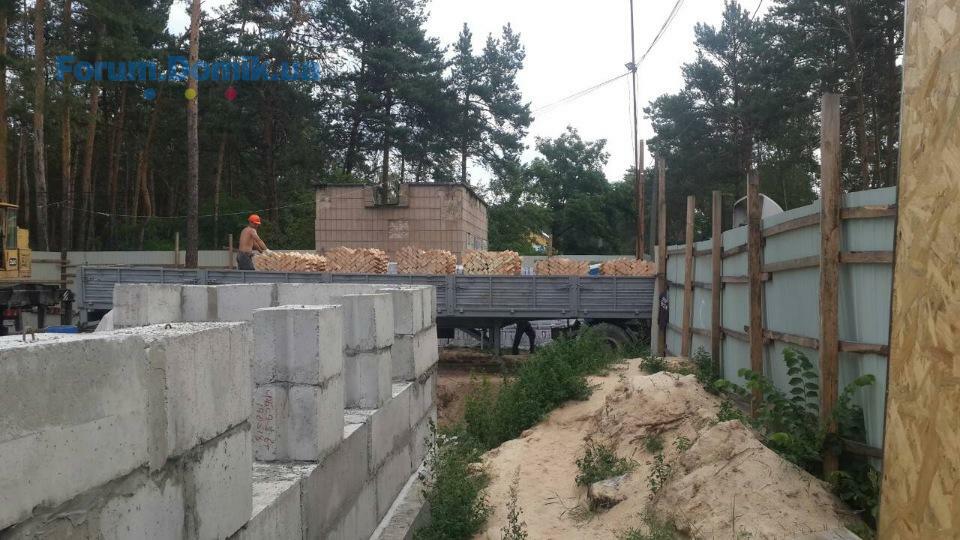

Ход строительства ЖК "Greenwood" на 04.07.18г.

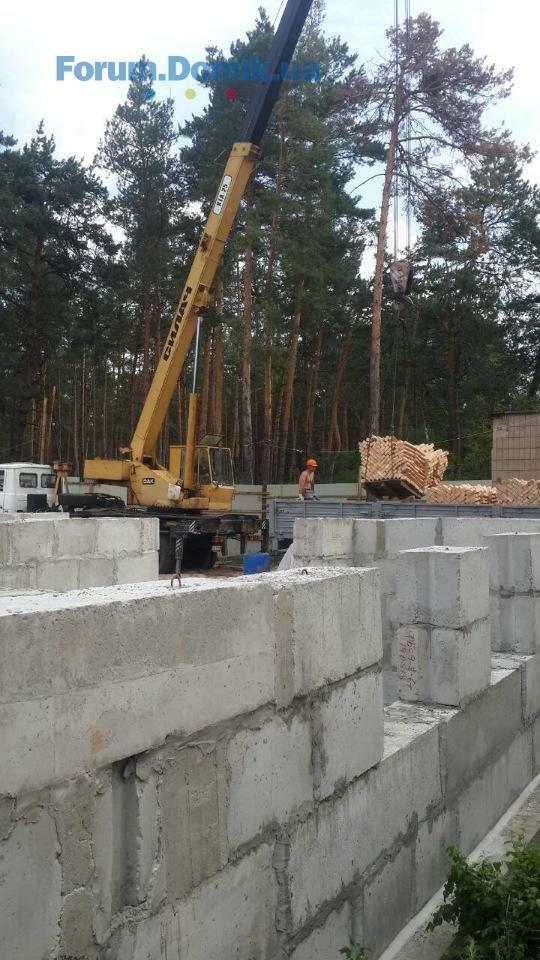

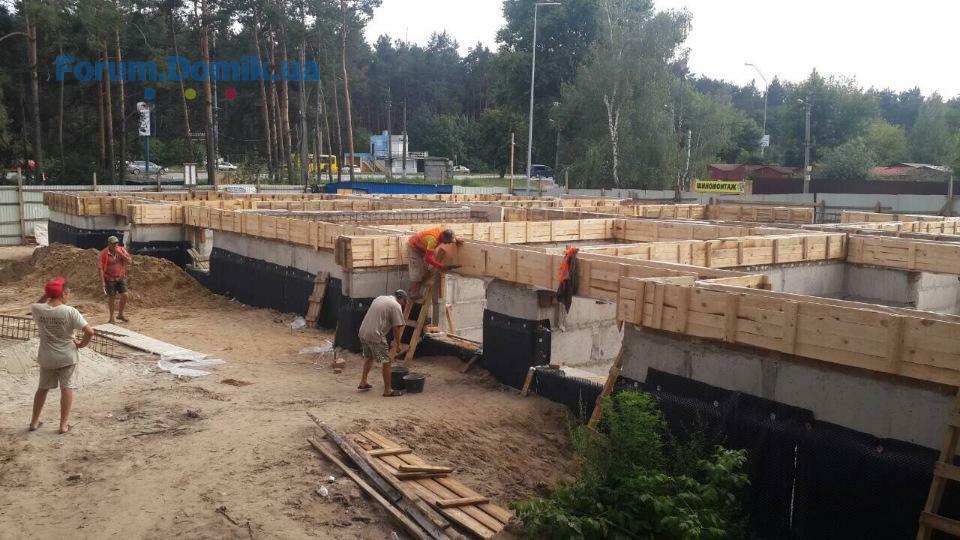

- Монтаж опалубки монолитного пояса
- Армирование монолитного пояса

С Уважением,отдел продаж КД "Greenwood"
Вернуться к началу
Повідомлень: 3
Реєстрація: 23.08.2018
Репутація: 0
Был я там, хотел даже зайти в отдел продаж, однако ... Стройка расположена возле самого броварского шоссе - постоянный сильный шум, окна в квартирах открыть ночью не получится. Инфраструктуры рядом нет, если неожиданно нагрянут гости то ... гоните их )). Если гости предварительно предупредят - просите их привезти с собой что-нить иначе сбегать в магазин не получится, рядом таких нет. Скучное село для пенсионеров. Это моё мнение.
Вернуться к началу
Повідомлень: 3
Реєстрація: 23.08.2018
Репутація: 0
КІНЦЕВИЙ БЕНЕФІЦІАРНИЙ ВЛАСНИК (КОНТРОЛЕР) ЗАСНОВНИКА ЮРИДИЧНОЇ ОСОБИ (КОМПАНІЯ "ДЖІ КОЛОНІ ЛЛС" (G COLONY LLC) - САЙДМУРАТОВ БАХТИЯР (ДАТА НАРОДЖЕННЯ 10/02/1961, СПОЛУЧЕНІ ШТАТИ АМЕРИКИ, 10538, НЬЮ ЙОРК, 20 ХАРРИСОН ДРАЙВ ЛАРЧМОНТ)
Никакой информации ни в англоязычных сайтах ни в русскоязычных об G COLONY LLC нет. Такая компания отсутствует. Адрес, где она типа зарегистрирована, - это обычный частный жилой домик в тихом районе Нью Йорка.
Смотрите не вляпайтесь в очередного мошенника.
Вернуться к началу
Повідомлень: 3
Реєстрація: 23.08.2018
Репутація: 0
По адресу регистрации компании ГРЕЙС Девелопмент - м. Київ, проспект Науки, будинок 42/1, корпус 10, Офіс 17 зарегистрировано еще 95 компаний. Физически - это жилая пятиэтажка. Т.е. адрес фиктивный. Если нужно будет найти застройщика - не получится. Надо знать его реальный адрес. По адресу Кисловодская 100 находится только отдел продаж. На имя директора Чепа Александр Сергеевич зарегистрирована еще одна похожая фирма "БР Девелопмент", которая ныне не действует, у неё нет регистрации плательщика налогов. Да и сама ГРЕЙС Девелопмент зарегистрирована как плательщик налогов только 01.08.2018. И еще не известно имеет ли она право что-либо продавать и заключать договора. Это все вызывает определенные сомнения и опасения.
Способ продажи через заключение предварительного договора, законодательно не утвержден, хотя и не запрещен. Такой способ имеет ряд конкретных рисков: двойной - тройной перепродажи одной и той же квартиры и существенных изменений условий при заключении окончательного договора. Кроме того нет возможности контроля за нецелевым расходом инвестиций.
В общем - конкретная лотерея.
Попробуйте убедить меня, что я не прав.
Вернуться к началу
Представник проекту
Повідомлень: 4
Реєстрація: 29.05.2018
Репутація: 0

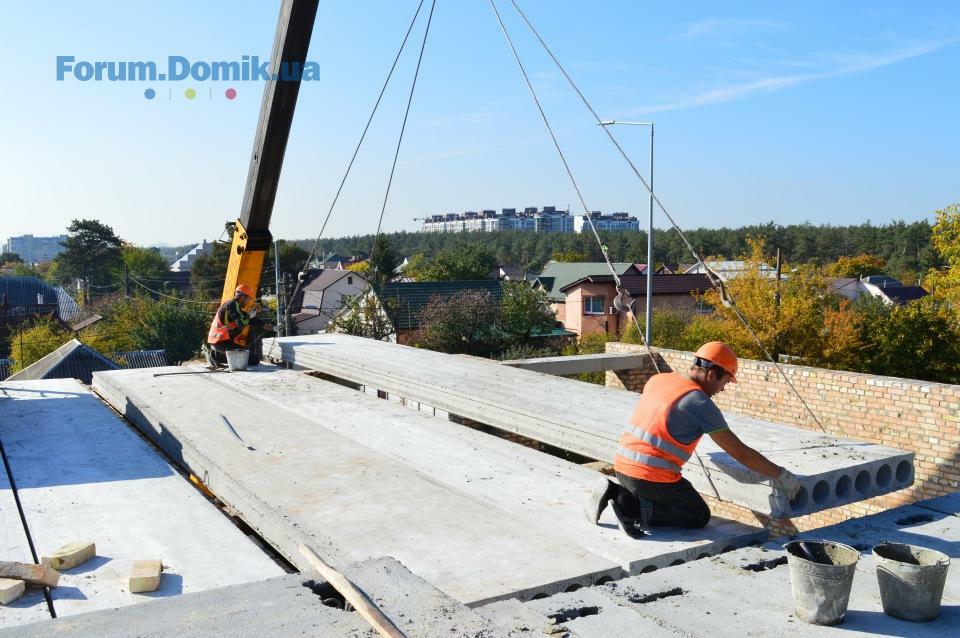

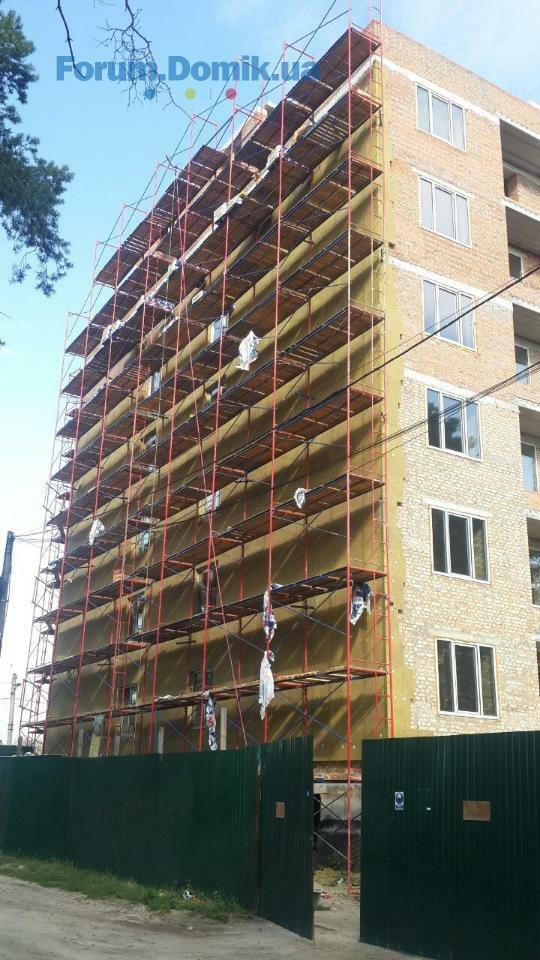

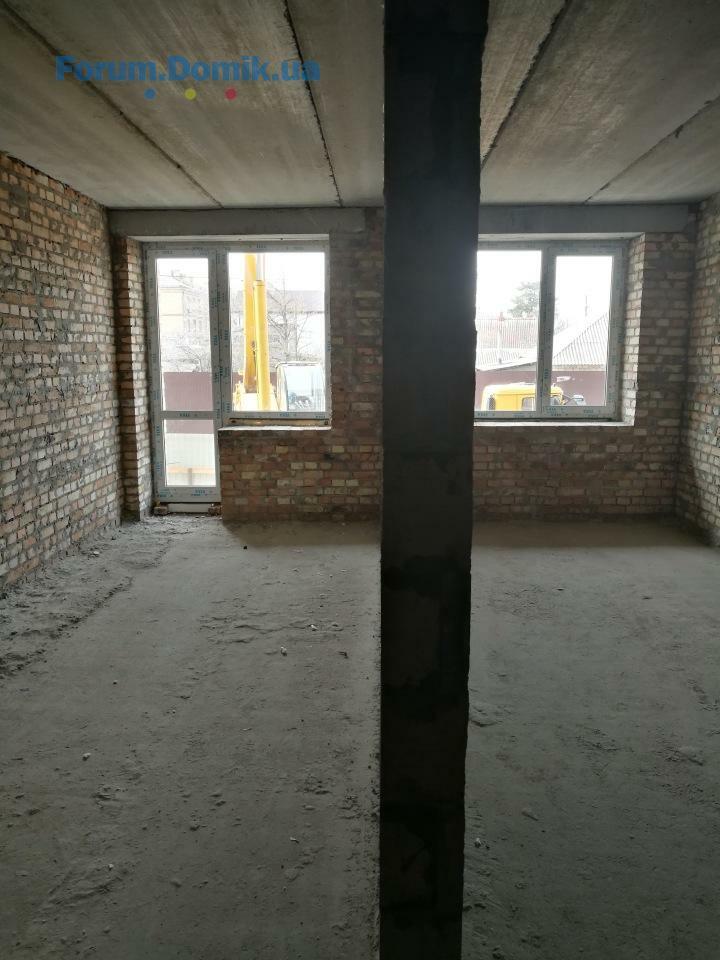

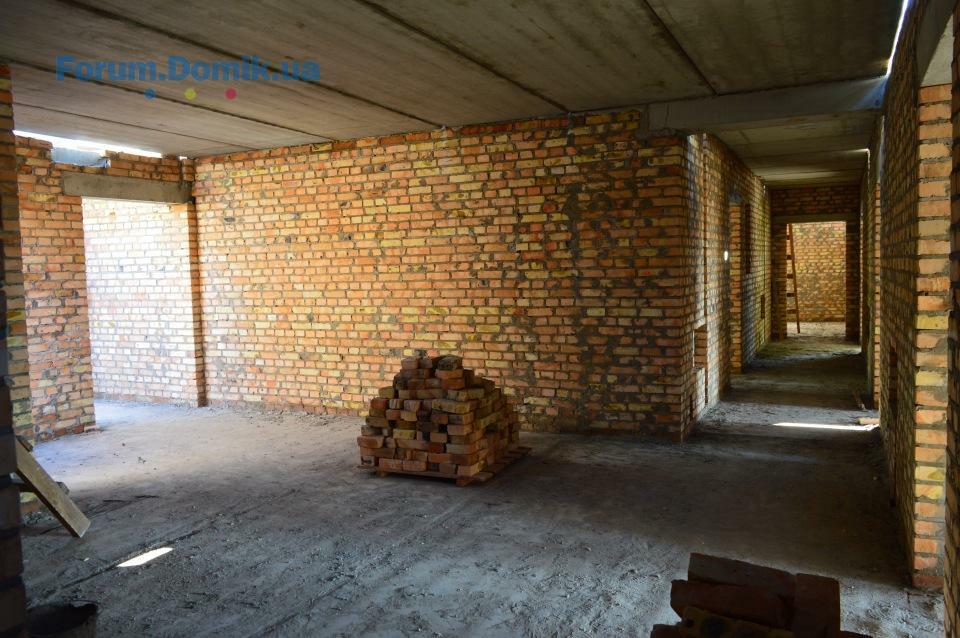

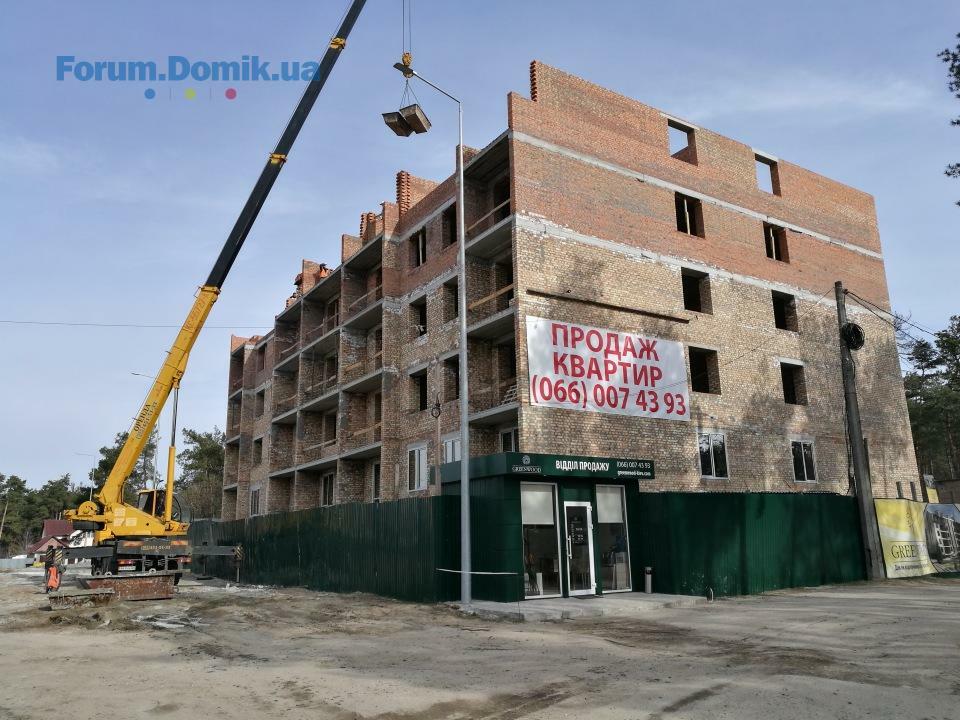

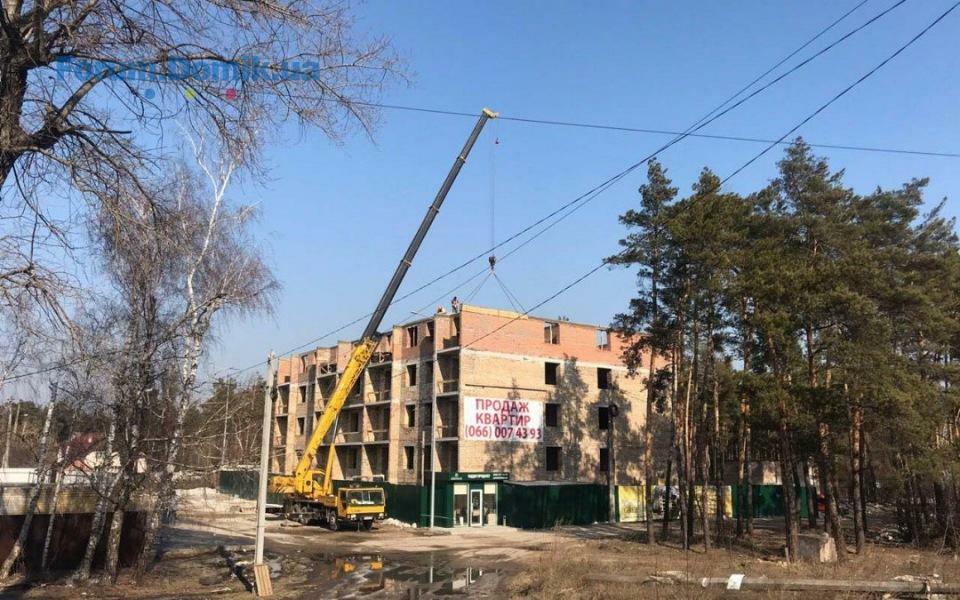

Ход строительства КД "Greenwood" на 19.10.2018 г.
Выполнены работы:

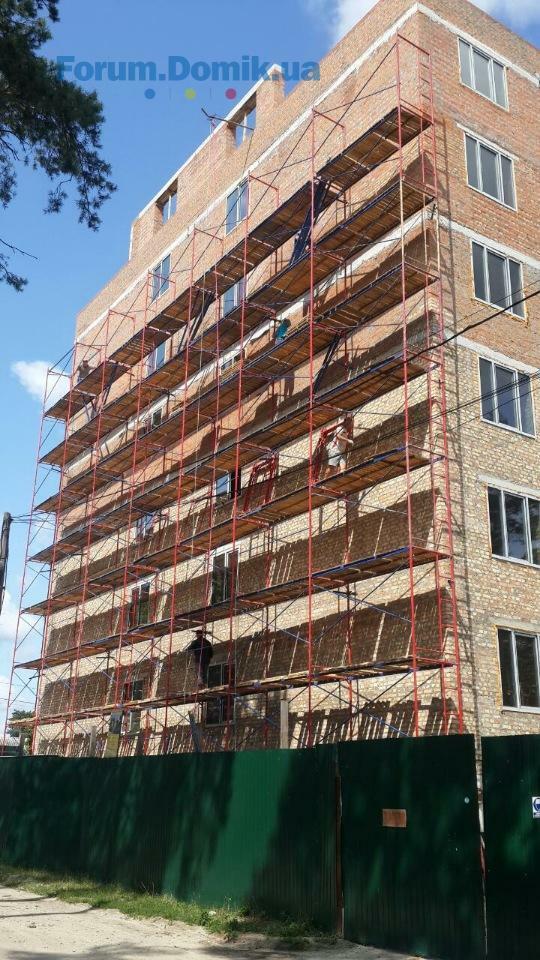

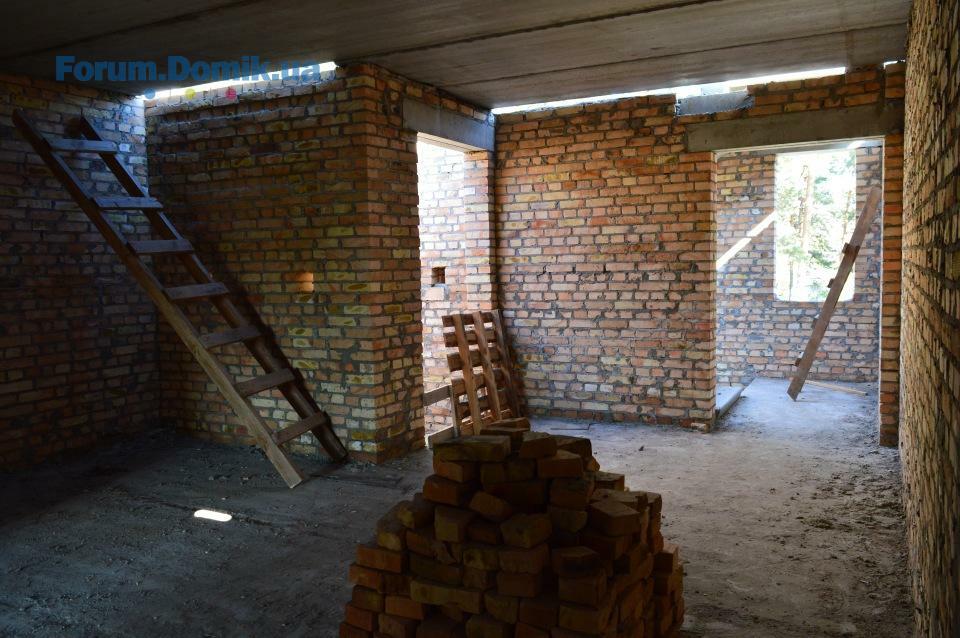

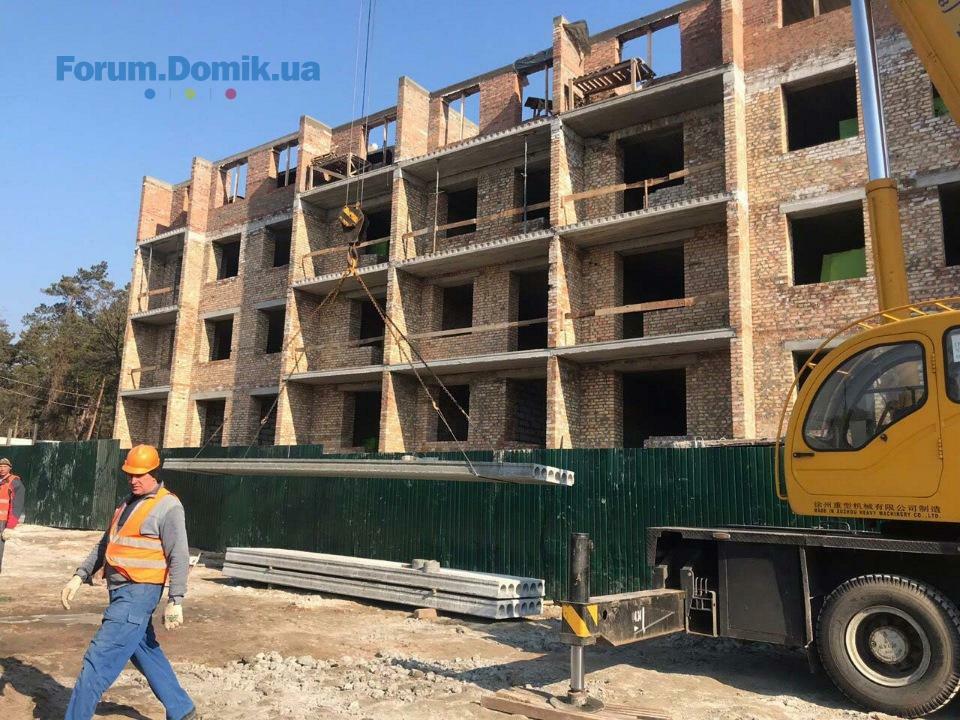

— завершена кладка капитальных и межквартирных стен 2-го этажа (по факту 3го этажа)
— произведен монтаж плит перекрытия 2-го этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3-й этаж
— завершены работы по монтажу оконных и дверных перемычек 2го этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%

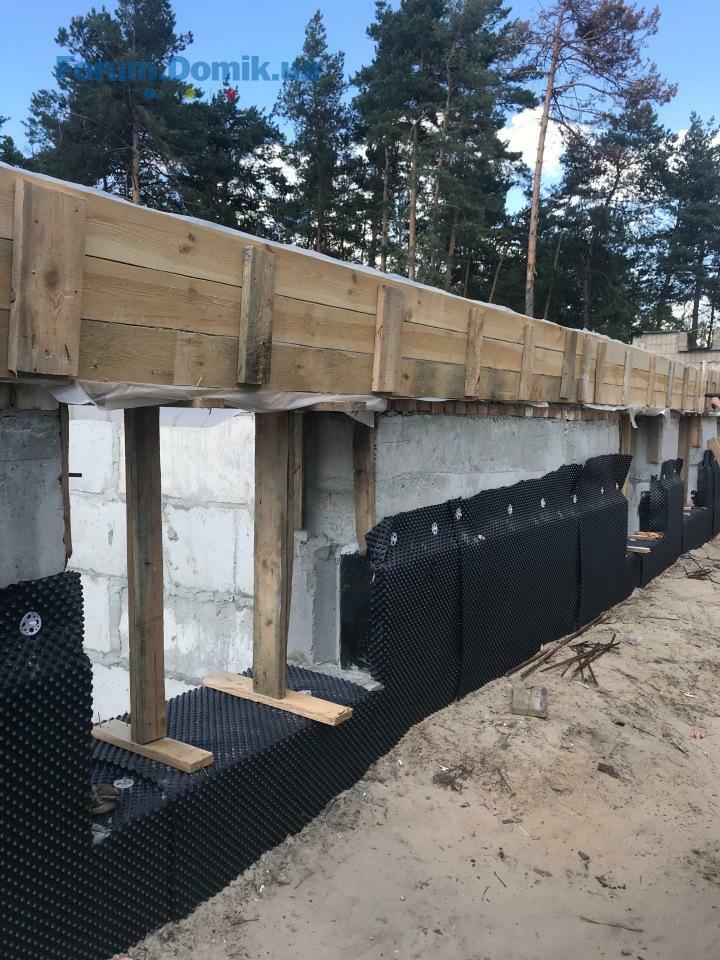

— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%

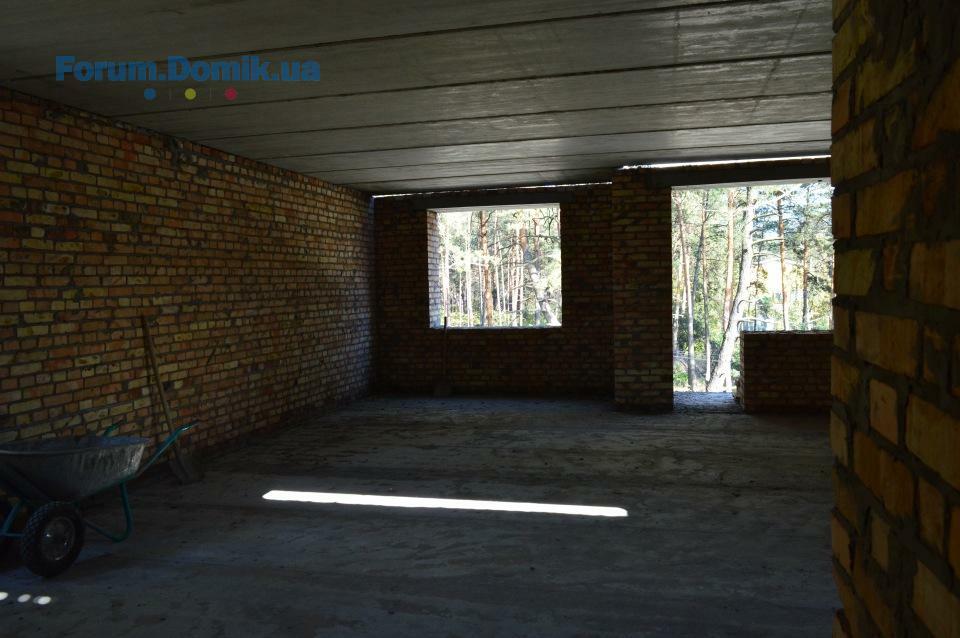

— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%
Вернуться к началу
Повідомлень: 3
Реєстрація: 19.01.2019
Репутація: 0

Фотоотчет КД "Greenwood" за 26.02.2019г.

Выполнены работы:

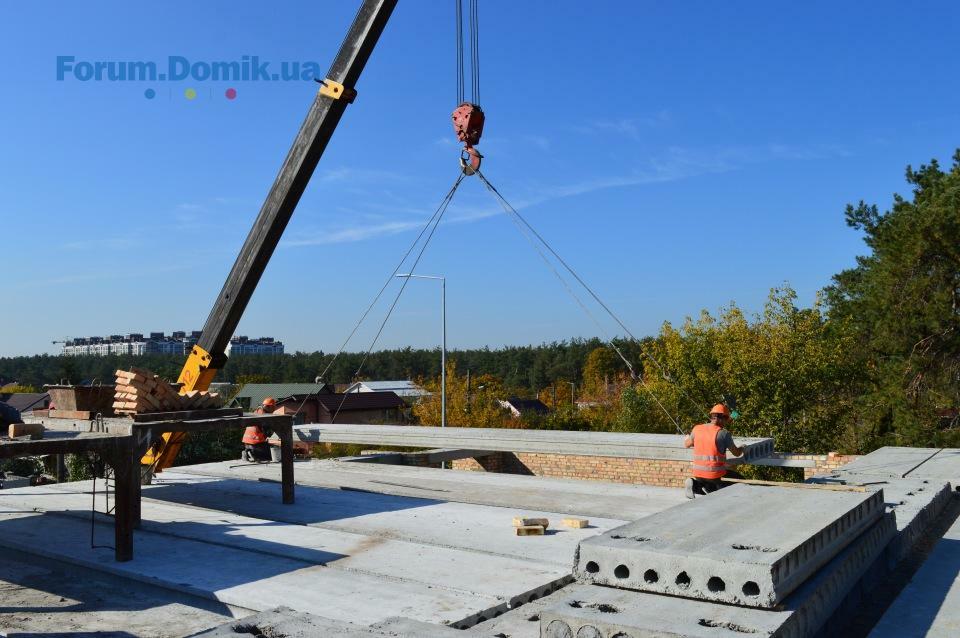

— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа

Выполнены предыдущие работы :

Получены Технические Условия на подключение водоснабжения и канализации
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%.
Вернуться к началу
Повідомлень: 3
Реєстрація: 19.01.2019
Репутація: 0

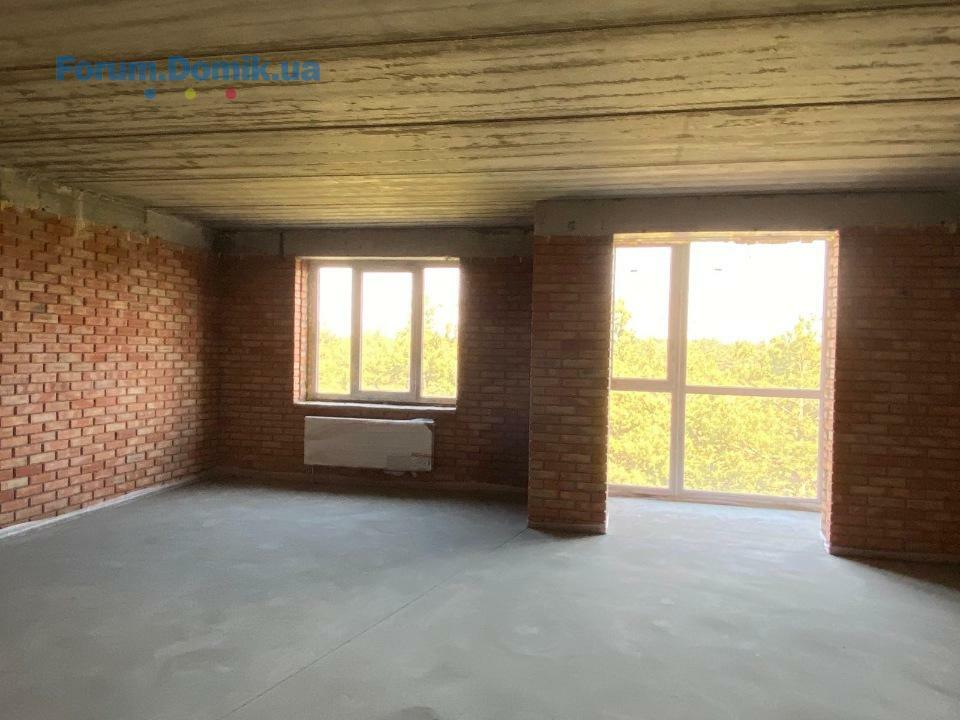

Фотоотчет КД "Greenwood" на 25.03.2019г.

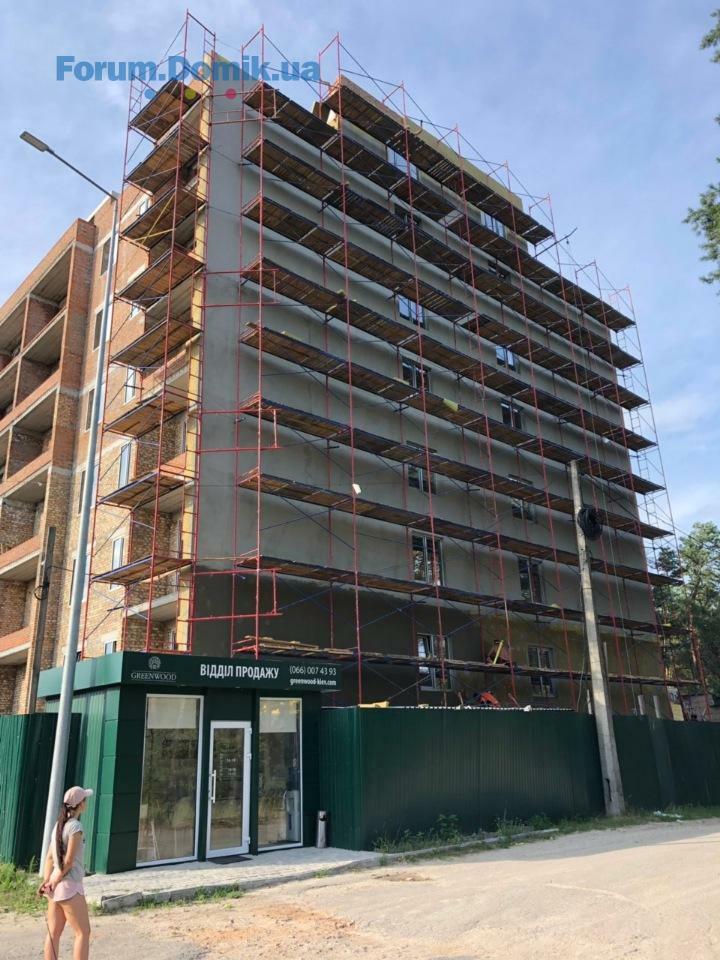

Выполнены работы:

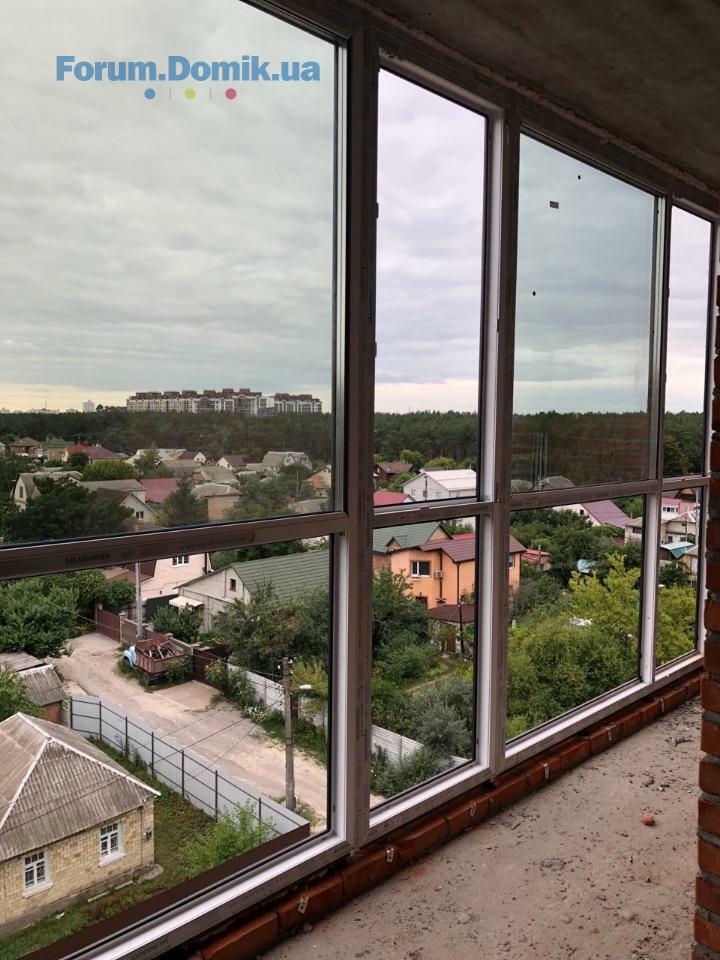

— выполнены работы по монтажу окон 1-ого жилого этажа.
— произведен монтаж лестничных маршей 5-ого и 6-ого этажа.
— завершили монтаж плит перекрытия 5 этажа
— подготовка к бетонированию армированного пояса 5 этажа.
— производится кладка межкомнатных стен 2 жилого этажа.
— производится кладка капитальных и межквартирных стен 5 жилого этажа.Выполнено на 85%.
— подготовка к монтажу плит перекрытия 5 жилого этажа.
— производятся работы по монтажу оконных и дверных перемычек 5-ого этажа.
Раннее выполненные работы:
— демонтаж опалубки 4 жилого этажа (по факту 5 этажа).
-Получены Технические Условия на подключение водоснабжения и канализации.
— выполнены работы под основание перегородок технических помещений.
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%.
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%.
— произведена кладка капитальных и межквартирных стен 4-го жилого этажа (по факту 5 этажа). Выполнены на 100%.
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа).
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж.
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 85%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%
Вернуться к началу
Повідомлень: 3
Реєстрація: 19.01.2019
Репутація: 0

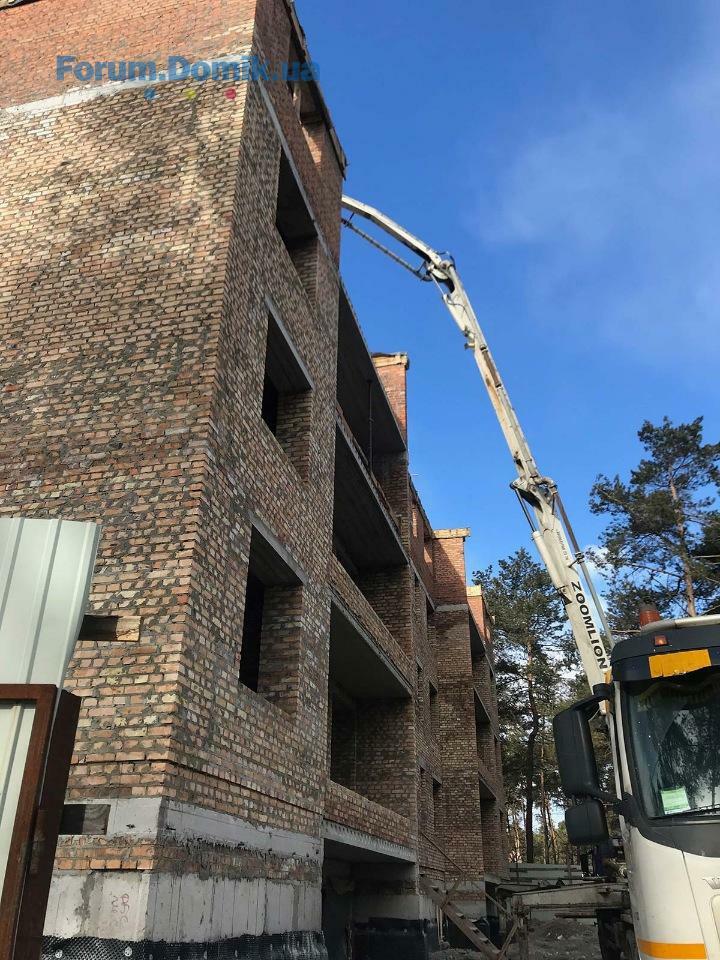

Ход строительства КД "Greenwood" на 25.04.19г.

Выполнены работы:

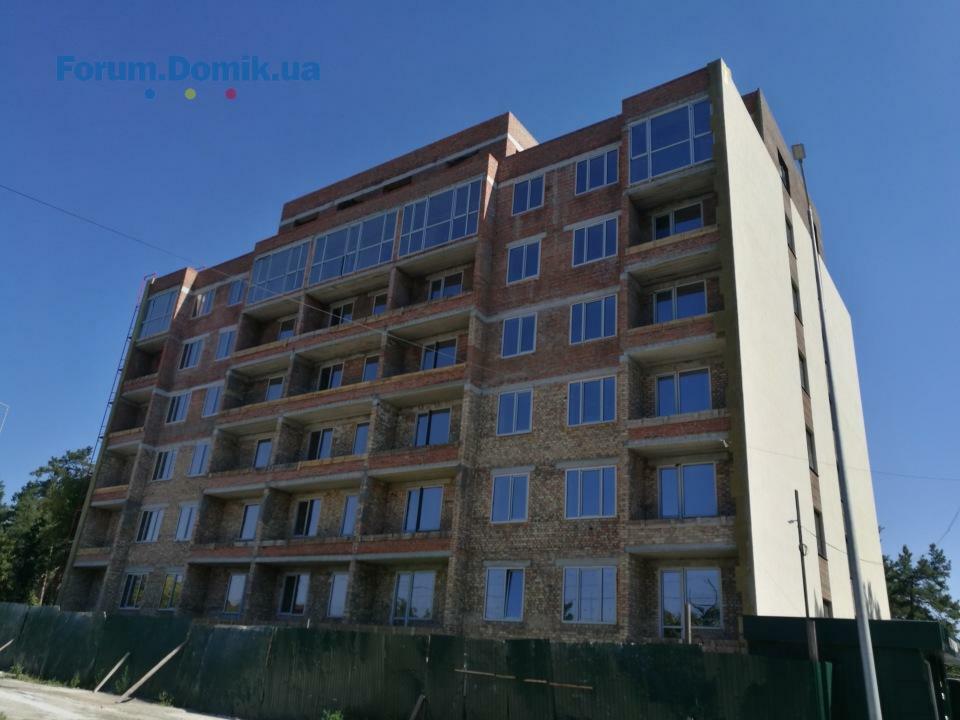

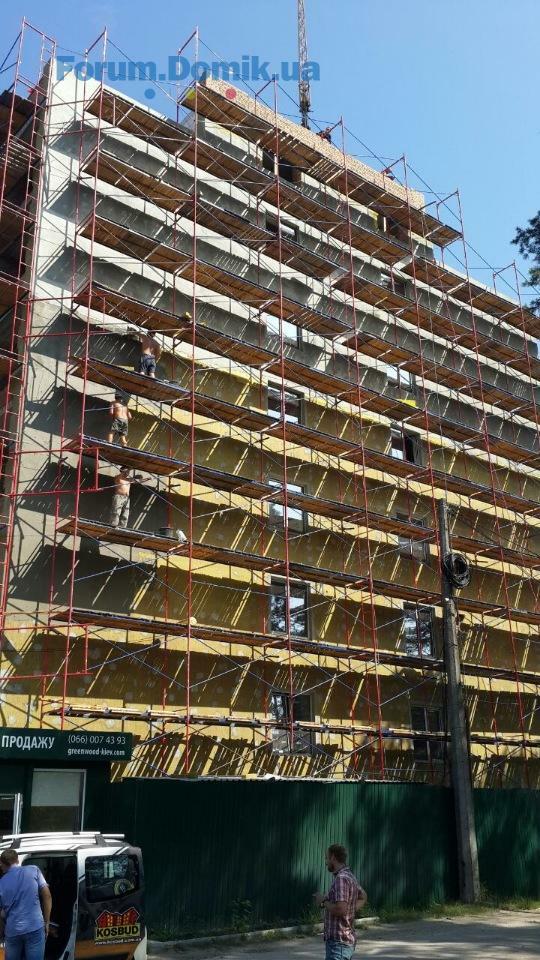

— Выполнен монтаж плит перекрытия 5 жилого этажа
— Выполнена кладка капитальных и межквартирных стен 5 жилого этажа
— Производится кладка капитальных и межквартирных стен 6 жилого этажа. Выполнено на 70%
— Подписан договор с компанией Schindler на поставку и установку лифтового оборудования
— выполнены работы по монтажу окон 1 жилого этажа
— произведен монтаж лестничных маршей 5 и 6 этажей
— производится кладка межкомнатных стен 2 жилого этажа
— производятся работы по монтажу оконных и дверных перемычек 5 этажа
— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа
Получены Технические Условия на подключение водоснабжения и канализации
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%
Вернуться к началу
Відповісти

Вернуться в Отзывы о новостройках Киева на левом берегу

dsf

цена: от 22 780 грн./м2
тел: (044) 499 35 62

цена: от 22 000 грн./м2
тел: (044) 338 17 17

цена: от 19 900 грн./м2
тел: (044) 224 45 02

цена: от застройщика
тел: (044) 390 93 84

цена: от 36 818 грн./м2
тел: (044) 379 46 97

цена: от 41 940 грн./м2
тел: (044) 333 40 33

цена: от 17 008 грн./м2
тел: (044) 379 46 97

цена: от 22 400 грн./м2
тел: (044) 333 42 33
