ЖК "Сонячна Оселя", Буча, вул, І. Кожедуба, 8-б

Находятся в 8 км. к северо-западу от Киева. Ирпень - население 45 000 жителей.
Коцюбинское - входит в состав Ирпеня, расположен вплотную к Киеву.

Ваше общее впечатление об Объекте и Компании:

Ужас
2
13%
Плохо
0
Голосов нет
Нормально
5
33%
Хорошо
6
40%
Отлично
2
13%

Всего голосов : 15
новий користувач
Ответов: 4
Профиль
Репутация:    0
Может быть есть здесь специалисты, относительно недалеко от стройки идёт высоковольтная линия электрики. Никто не знает на каком расстоянии безопасно для здоровъя длительно находится возле такого типа линий?
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
Find My Place писал(а):Может быть есть здесь специалисты, относительно недалеко от стройки идёт высоковольтная линия электрики. Никто не знает на каком расстоянии безопасно для здоровъя длительно находится возле такого типа линий?

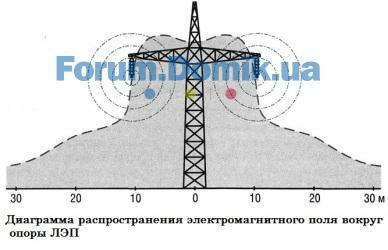

СанПин 2974-84:
Для вновь проектируемых ВЛ, а также зданий и сооружений допускается принимать границы санитарно-защитных зон вдоль трассы ВЛ с горизонтальным расположением проводов и без средств снижения напряженности электрического поля по обе стороны от нее на следующих расстояниях от проекции на землю крайних фазных проводов в направлении, перпендикулярном к ВЛ напряжением:
20 м 330 кВ; 40 м 750 кВ;
30 м 500 кВ; 55 м 1150 кВ. Так что в нормы мы вписываемся. Самая ближняя часть дома №1 по Кожедуба находится дальше чем 55 метров.
Вернуться к началу
новий користувач
Ответов: 4
Профиль
Репутация:    0
DmitroL писал(а):Самая ближняя часть дома №1 по Кожедуба находится дальше чем 55 метров.


Спасибо!
Вернуться к началу
відділ продажів проекту
Ответов: 28
Профиль
Репутация:    0
Вітаємо всіх покупців :hi:

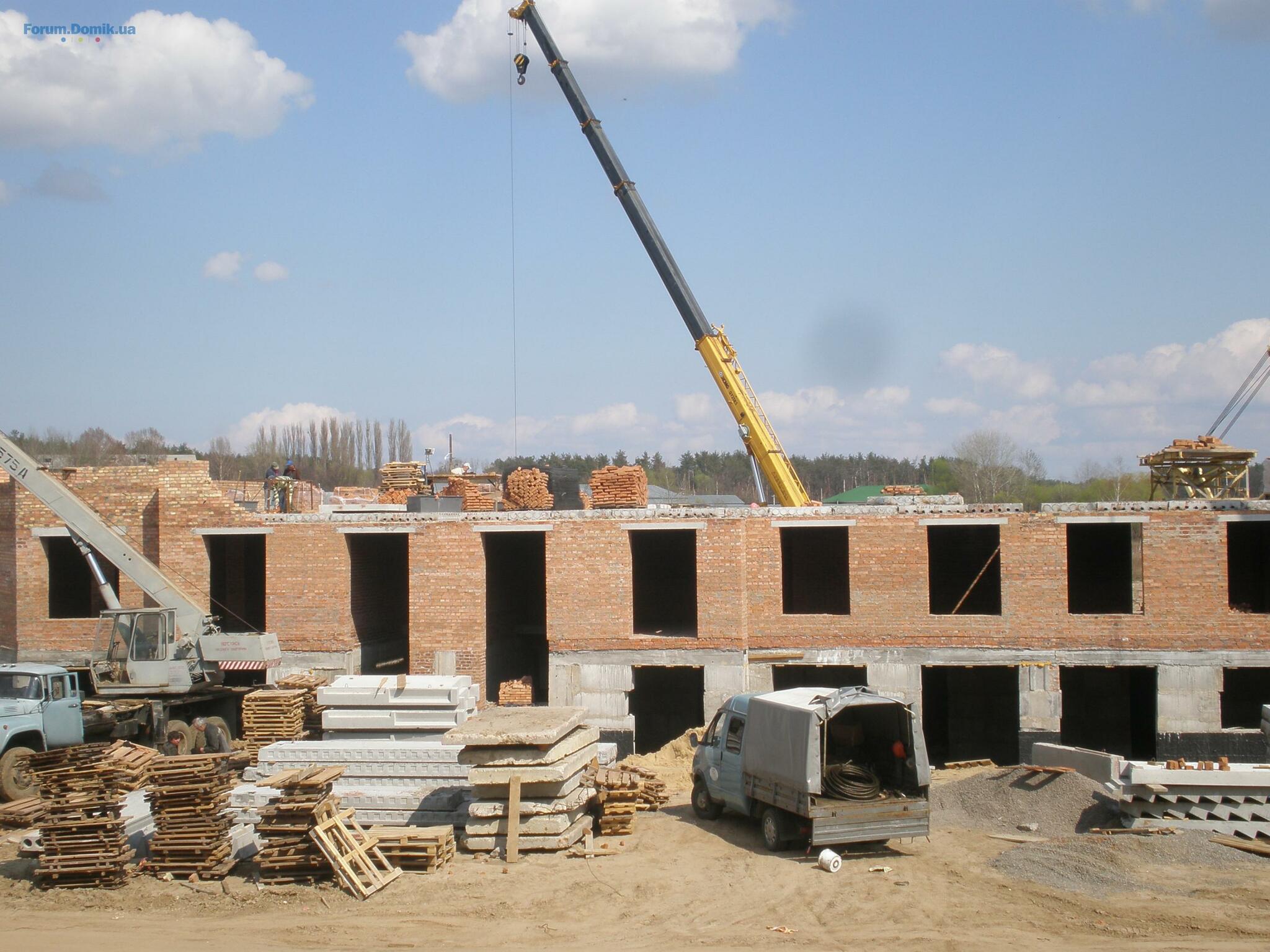

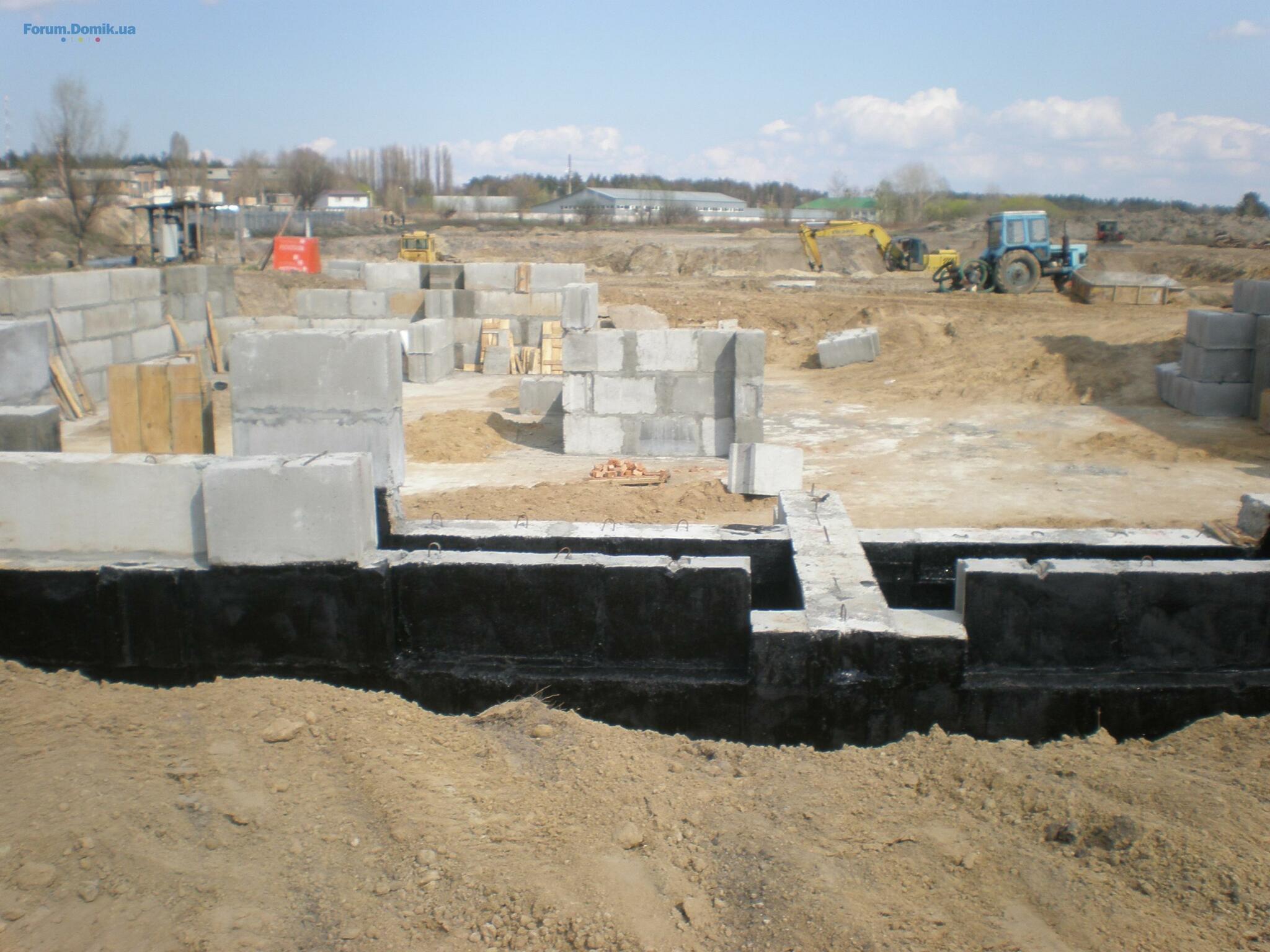

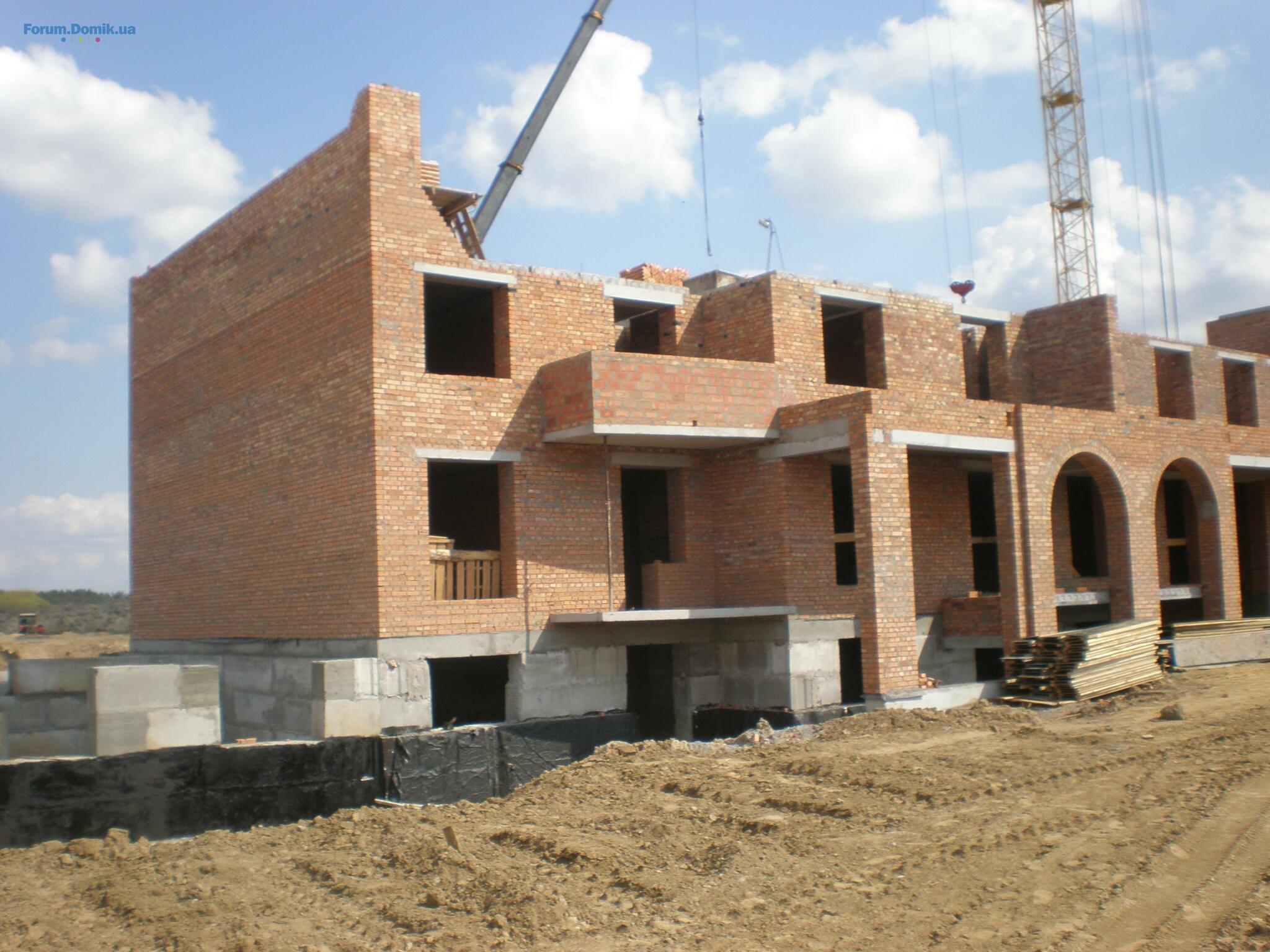

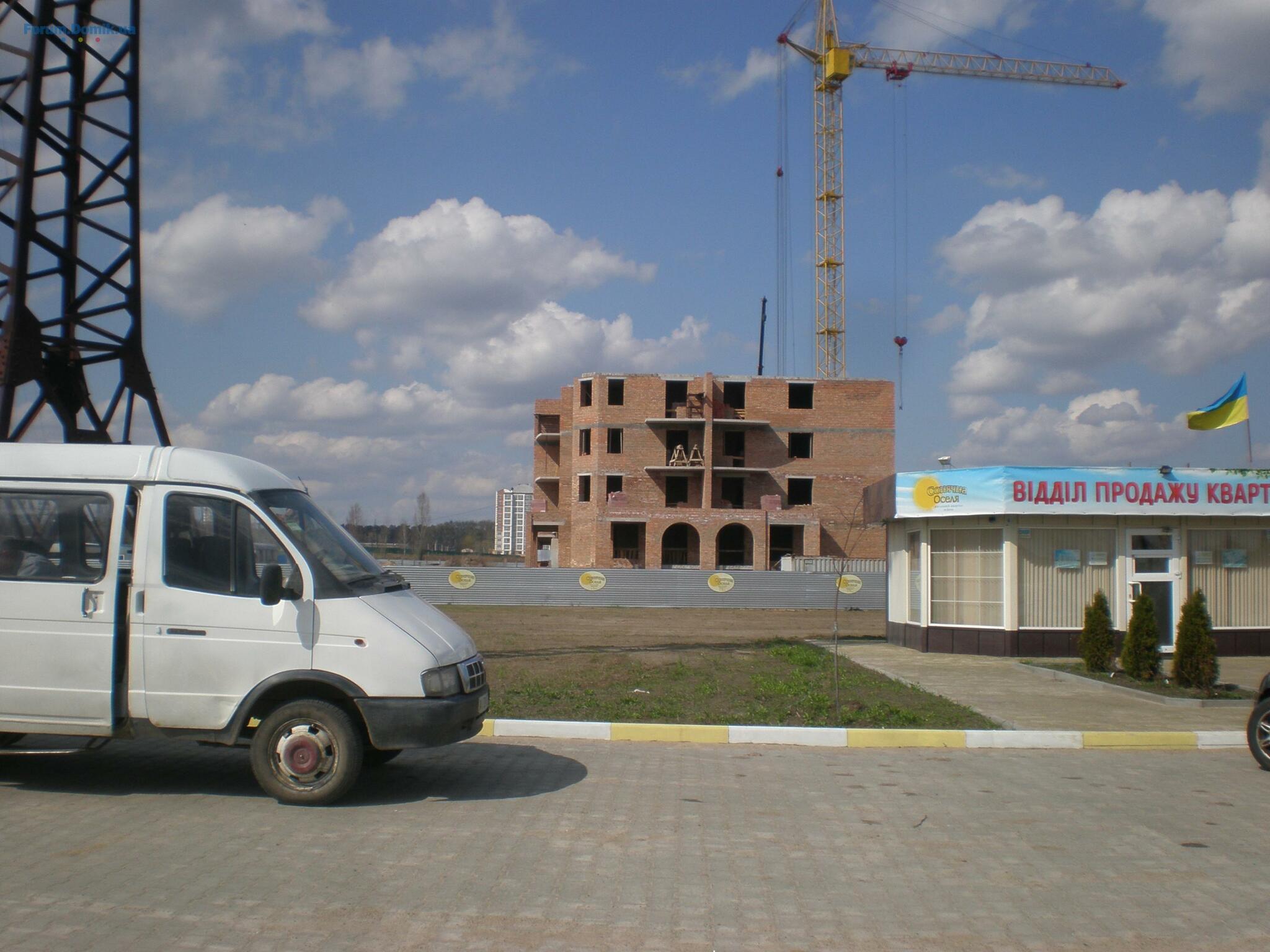

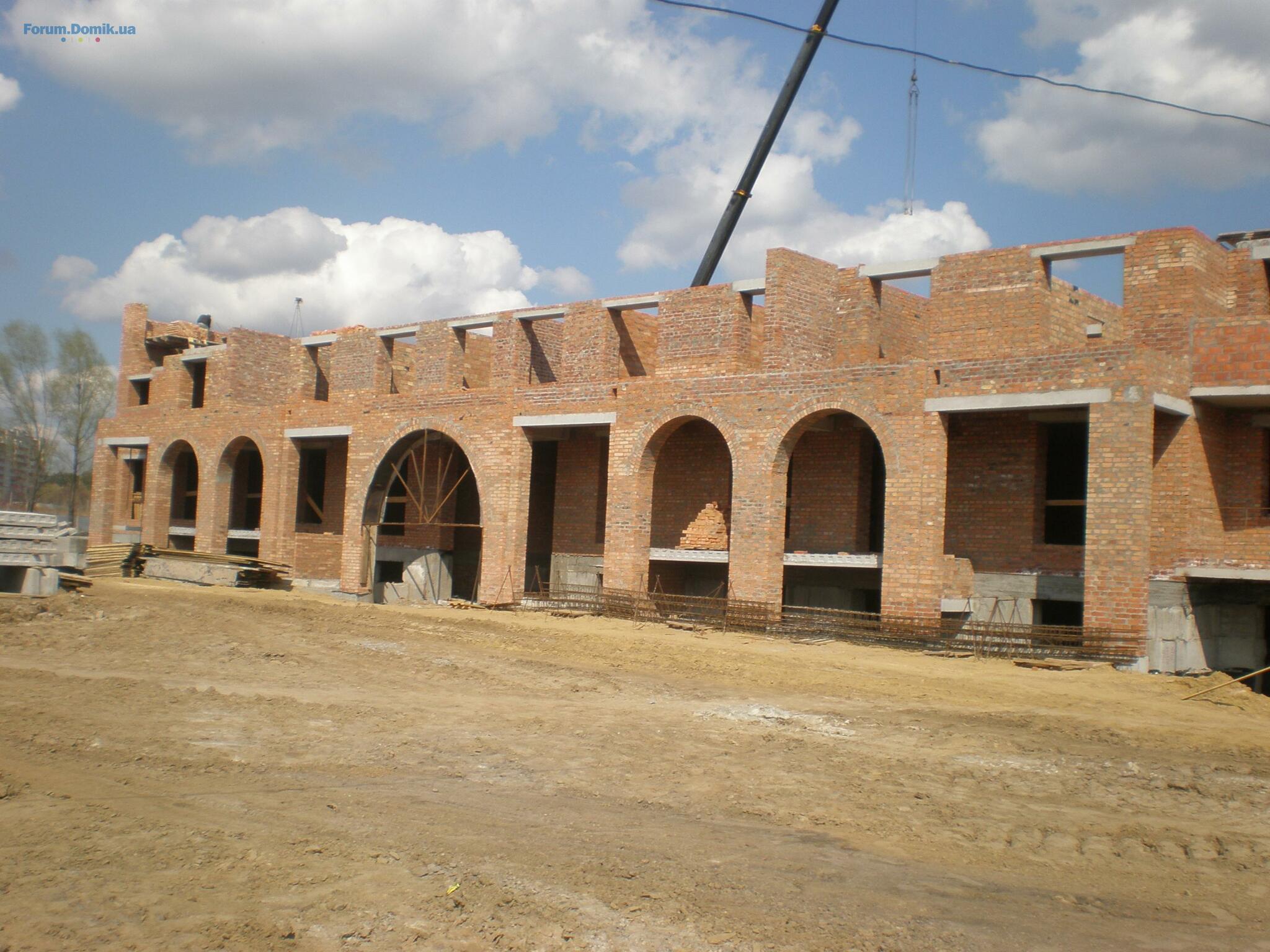

Станом на 04 квітня 2017. Зроблені та заплановані до виконання наступні роботи .

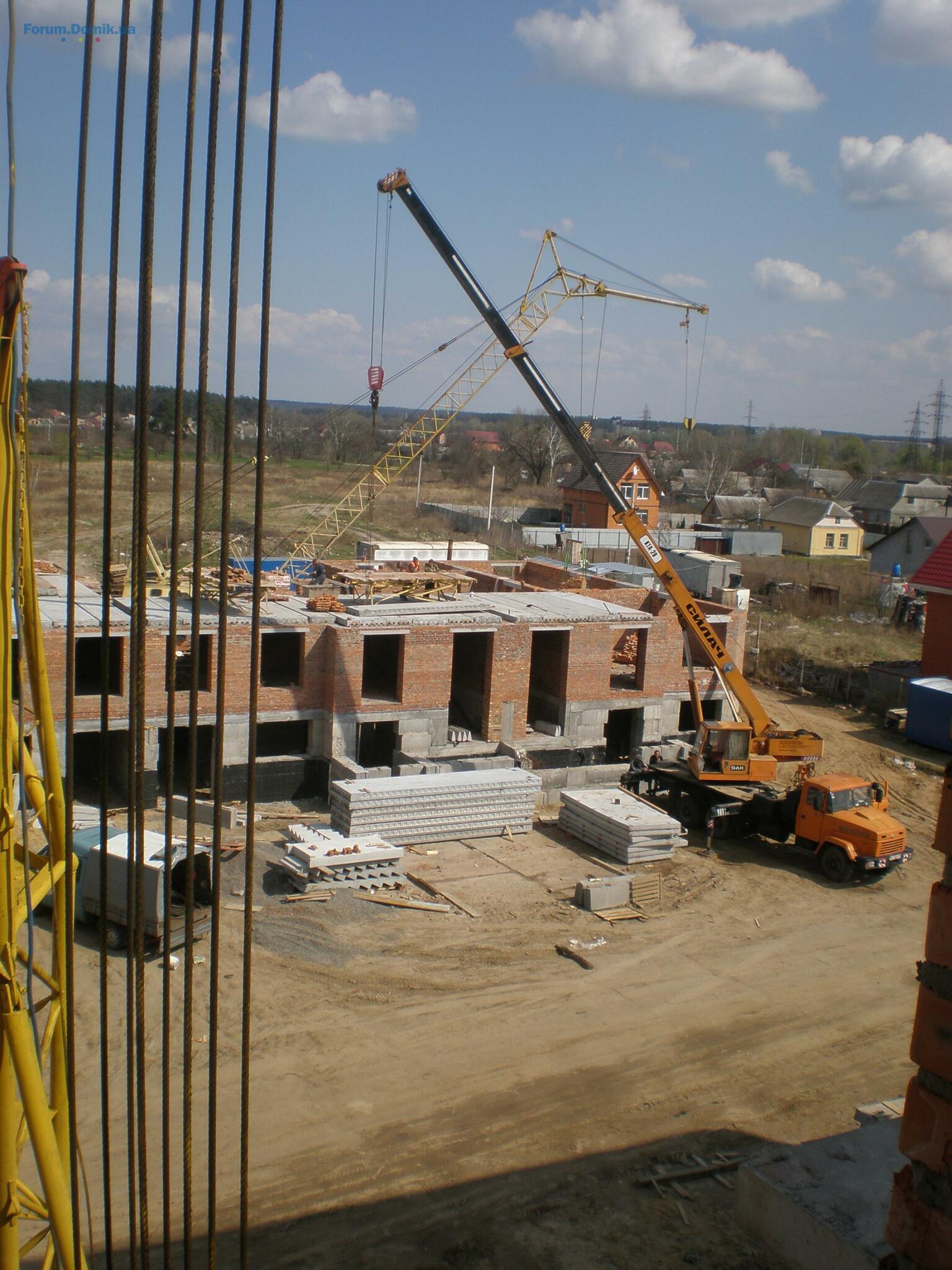

1. Будинок №1 по вул. І.Кожедуба - Завезений та змонтований баштовий кран.
2. Будинок №2 по вул. І.Кожедуба - Завершено будівництво 2 поверху. Перекривається плитами 2 поверх. Розпочато будівництво 3 поверху.

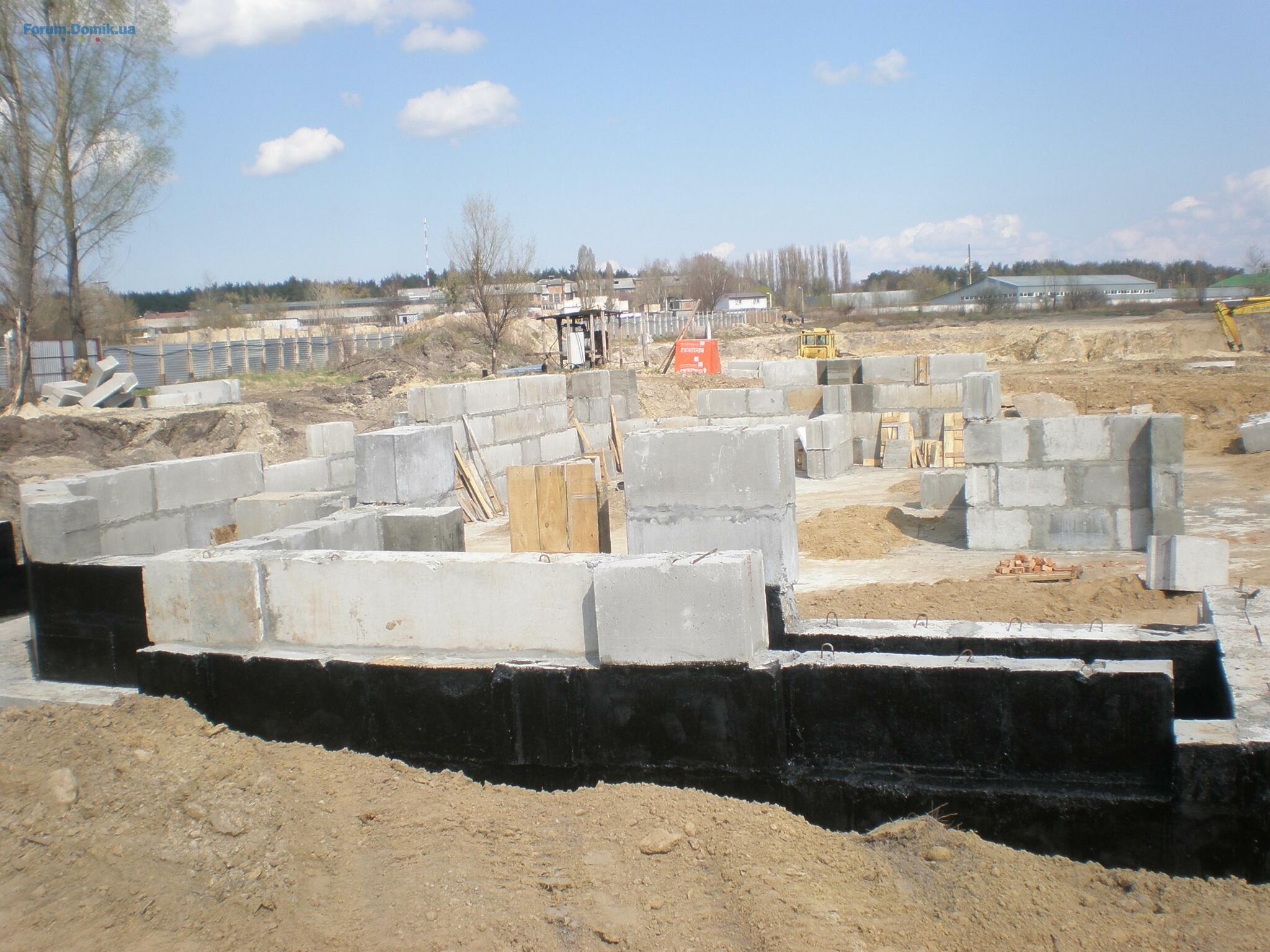

3. Будинок №3 по вул. І.Кожедуба - Завершена заливка фундаментної плити. Розпочато будівництво цокольного поверху.
4. Будинок по вул. А.Горської - 1 секція : Завершена цегляна кладка 1 поверху. Розпочато перекриття плитами.
- 2 секція : Завершена цегляна кладка 1 поверху. Завершено перекриття 1 поверху. Розпочато будівництво 2 поверху.
5. Будинок по вул. М. Мозгового - Ведуться підготовчі роботи під фундаментну плиту будинку. :yes:
Фото-звіти будуть публікуватись кожні 2 тижні. На початку та в середині місяця.
Дякуємо . :thanks:
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
Огромное спасибо отделу послепродажного обслуживания за фотоотчет, который пришел на почту. Все таки 41 фотография это нечто. Я будто бы на экскурсии внутри стройки побывал. :)
Вернуться к началу
користувач форуму
Ответов: 44
Профиль
Репутация:    1

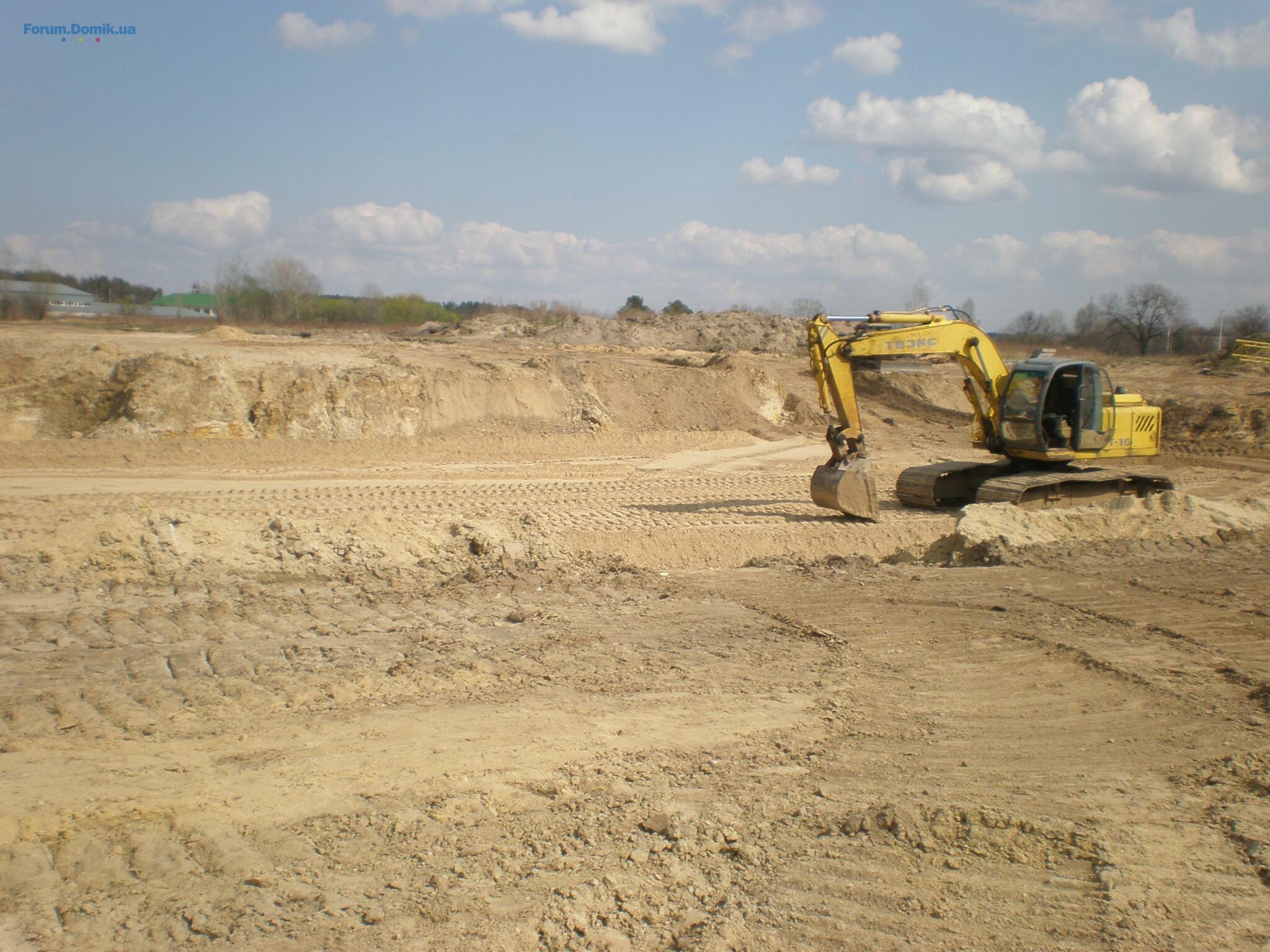

А мне, в последнее время, как то неинтересно получать от них отчеты...увы, скучно смотреть на этот котлован по 5му 😕
Вернуться к началу
користувач форуму
Ответов: 44
Профиль
Репутация:    1

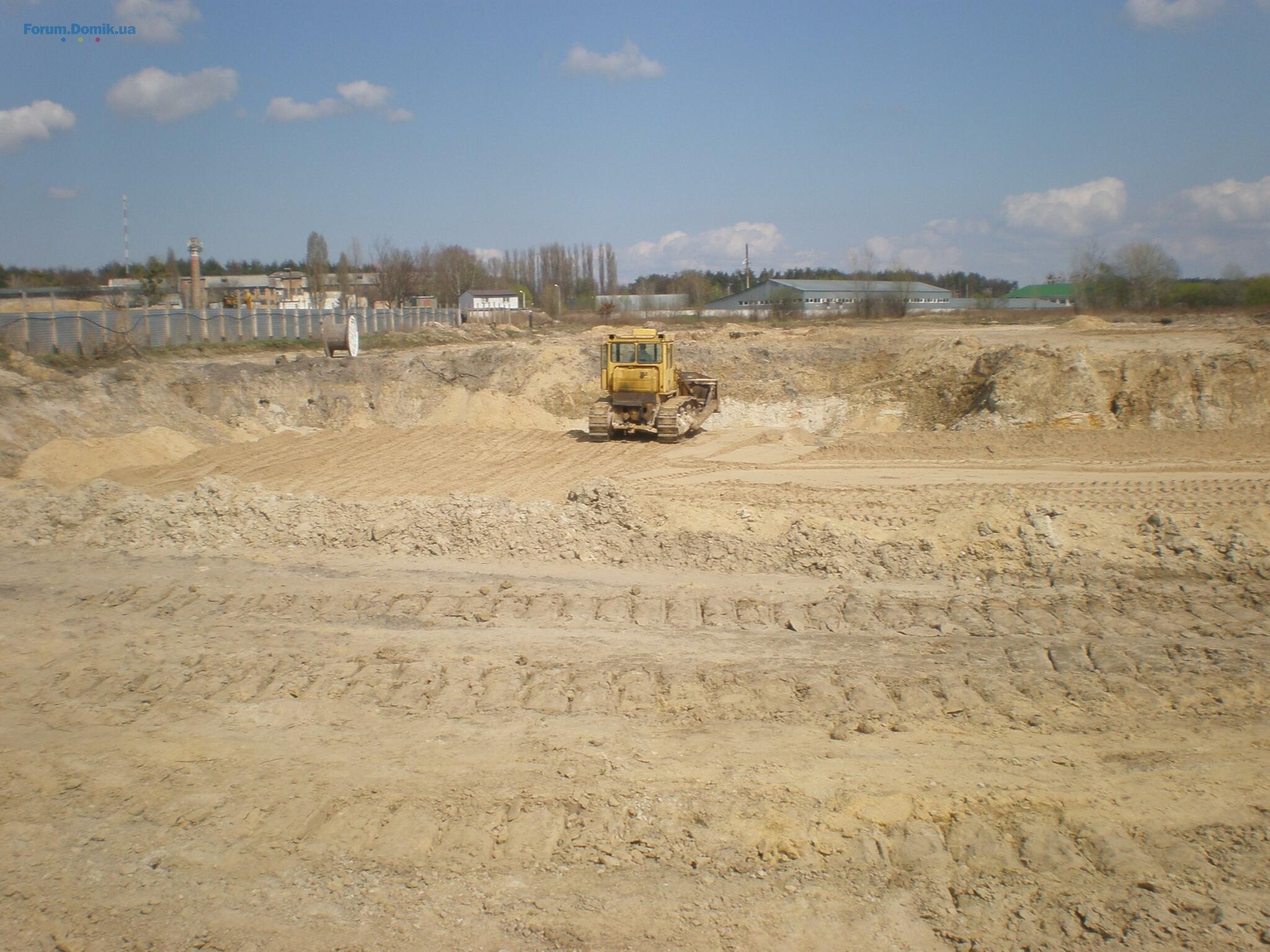

Котлован, который посыпали песком и все.
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
Maryna2016 писал(а):А мне, в последнее время, как то неинтересно получать от них отчеты...увы, скучно смотреть на этот котлован по 5му 😕

Увы это так. Своя рубаха ближе к телу. Вроде бы создается видимость работы, но воз и ныне там. Если бы хотя бы по периметру завозили фундаментные блоки и др. строй материалы, то хоть душа бы теплилась надеждой, что скоро начнут. А так, создается впечатление, что в 5-от котловане тренируются студенты ПТУ на экскаваторе разравнивать песок ;)))...
Вернуться к началу
щойно зареєструвався
Ответов: 3
Профиль
Репутация:    0
Всем привет. Планирую вложиться в строительство "Сонячна оселя" по ул. Мозгового. Читаю ваш форум и понимаю, что движения по стройке нет.
Вернуться к началу
відділ продажів проекту
Ответов: 28
Профиль
Репутация:    0
Доброго дня теперішнім та майбутнім покупцям. :hi: Будівельні роботи по будинку №5 по М.Мозгового ведуться згідно затвердженого будівельного проекту та графіку. Сам графік будівельних робіт буде опублікований на форумі 11.04.2017., та надісланий на електронку покупців.
Всі питання можливо задати за телефонами післяпродажного відділу. :thanks:
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
mirabel9147 писал(а):Всем привет. Планирую вложиться в строительство "Сонячна оселя" по ул. Мозгового. Читаю ваш форум и понимаю, что движения по стройке нет.

Движение есть и довольно интенсивное. Просто большинство пользователей форума купили квартире в 5 доме. А он строится в самую последнюю очередь. Поэтому может сложиться впечатление, что движения по стройке нет.
Вернуться к началу
новий користувач
Ответов: 18
Профиль
Репутация:    0
Де обіцяний графік? Чи це тільки обіцянки?
Вернуться к началу
новий користувач
Ответов: 8
Профиль
Репутация:    0
nikestyle писал(а):Де обіцяний графік? Чи це тільки обіцянки?

Це точно згоден з вами.Тiльки обiцянки...
Вернуться к началу
щойно зареєструвався
Ответов: 3
Профиль
Репутация:    0
Ждем график как вы и обещали !
Вернуться к началу
відділ продажів проекту
Ответов: 28
Профиль
Репутация:    0
Доброго дня всім покупцям Ж.К. "Сонячна Оселя". :hi: Публікуємо проект квартального графіку з будівництва багатоквартирного житлового будинку по вул М.Мозгового. Сам документ знаходиться на підписанні у правлінні ПрАТ "Меліоратор". Вибачте за затримку з публікацієй. :thanks:
(Квартальний)Графiк буд. Сонячна Оселя. будинок вул. Миколи Мозвого 7.xls
проект квартального графіку
(33.5 Кб) Скачиваний: 127
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
Ж.К.Сонячна Оселя писал(а):Доброго дня всім покупцям Ж.К. "Сонячна Оселя". :hi: Публікуємо проект квартального графіку з будівництва багатоквартирного житлового будинку по вул М.Мозгового. Сам документ знаходиться на підписанні у правлінні ПрАТ "Меліоратор". Вибачте за затримку з публікацієй. :thanks:

Тобто, якщо я правильно зрозумів, оскільки це лише не затверджений (не підписаний) проект, то до наших звернень і критики, не те що реального графіку, але й віртуального проекту не існувало???!!! Так виходить, чи ні? Дивна ситуація...
Вернуться к началу
новий користувач
Ответов: 8
Профиль
Репутация:    0
DmitroL писал(а):

Тобто, якщо я правильно зрозумів, оскільки це лише не затверджений (не підписаний) проект, то до наших звернень і критики, не те що реального графіку, але й віртуального проекту не існувало???!!! Так виходить, чи ні? Дивна ситуація...[/qТакого графіка я ніколи небачив.Щоб щебеневу основу робили 15-ть днів :faceoff: ,і встановлювати опалубку під подбетонку 15-ть днів(це робиться за пів дня).Вони будуть лить подбетонку цілих 15-ть :???: днів інтересна технологія і потім 15-ть днів армувать і 15-ть днів заливать це ПІ.....Ц. :pray: На моїй практиці це все робиться приблизно 5-10днів від встановленя опалубки під побдетонку до заливки фунд.плити.
Вернуться к началу
новий користувач
Ответов: 18
Профиль
Репутация:    0
Графік зроблений по"заявкам"форумчан. Мабуть справа все ж таки у фінансуванні...
Вернуться к началу
новий користувач
Ответов: 7
Профиль
Репутация:    0
8-) на счет финансирования- сомневаюсь что в этом дело, :no: ведь инвесторы за свой дом Мозгового заплатили или платят, а строят то другие дома, в которых возможно меньше инвесторов вложились.......
Вернуться к началу
користувач форуму
Ответов: 84
Профиль
Репутация:    2
Главное несоответствие в том, что график начинается с середины января, а подписывается почему то сейчас, в апреле. Из чего возникает вывод, что он липовый, поскольку он должен был быть утвержден и подписан до 15 января. Как то так.
Вернуться к началу
