01 окт 2019 14:22
Думаю Объект будет сдан после отопительного сезона, в 21 году в апреле!
Чтоб не топить махины , и чтоб не платить вообще падевое участие!
01 окт 2019 18:26
Там ещё тьма квартир не распродана (особенно «видовых» на отстойник ЖК), никакой весной 2020-го и не «пахнет». Конец 2020-го — как раз более-менее реалистичный вариант.
Локация отвратительная, вот и всё. Сколько с инвесторами ни смотрели — ни одни в итоге туда не вложились (даже когда ещё были в продаже реально видовые квартиры). Смотрели, уходили и брали Виктори В, Ярославов Град, кто-то даже понижал планку до Элизиум, но не Манхэттен...
01 окт 2019 19:00
О весне 20 никто и не говорит. Речь о 4 квартале 2020. С локацией - каждому своё. Никто никого не заставляет брать тут квартиры. Квартиры с видом на проспект разобрали ещё на старте продаж.
08 окт 2019 13:11
А кто знает , почему пропали кладовки из продажи?
08 окт 2019 13:48
Вразумительного ответа никто дать в отделе продаж не может
19 окт 2019 20:28
Цитата "kaffelnikov":
А кто знает , почему пропали кладовки из продажи?

Их продает заказчик строительства "Мелвикс".
20 окт 2019 04:36
Откуда инф-я и как можно связаться с ними?
20 окт 2019 07:06
Цитата "kaffelnikov":
А кто знает , почему пропали кладовки из продажи?

Может их уже распродали
01 ноя 2019 13:40
На данный момент стройка продолжается или на паузе?
03 ноя 2019 05:21
Все со стройкой нормально, продолжается, рабочие на стройке говорят об окончании строительства в конце 3 квартала 2020
03 ноя 2019 13:12
Цитата "kaffelnikov":
А кто знает , почему пропали кладовки из продажи?

сейлы "Манхеттена" говорят, что продажи кладовок начнутся перед сдачей объекта, связано с переоформлением кладовок с КГС на другое юр.лицо.

Цитата "Aruzhanskiy":
Все со стройкой нормально, продолжается, рабочие на стройке говорят об окончании строительства в конце 3 квартала 2020
т.е. если в этот раз чудо случится, документы на право собственности можем получить к зиме? или уже весной 2021?
03 ноя 2019 15:36
Цитата "Bergbewonner":

сейлы "Манхеттена" говорят, что продажи кладовок начнутся перед сдачей объекта, связано с переоформлением кладовок с КГС на другое юр.лицо.

т.е. если в этот раз чудо случится, документы на право собственности можем получить к зиме? или уже весной 2021?

В мечтах, 2 и 3 третий дом строить и строить еще
05 ноя 2019 20:09

13 ноя 2019 12:03
Шановні учасники форуму, продовжуються роботи на об’єкті.

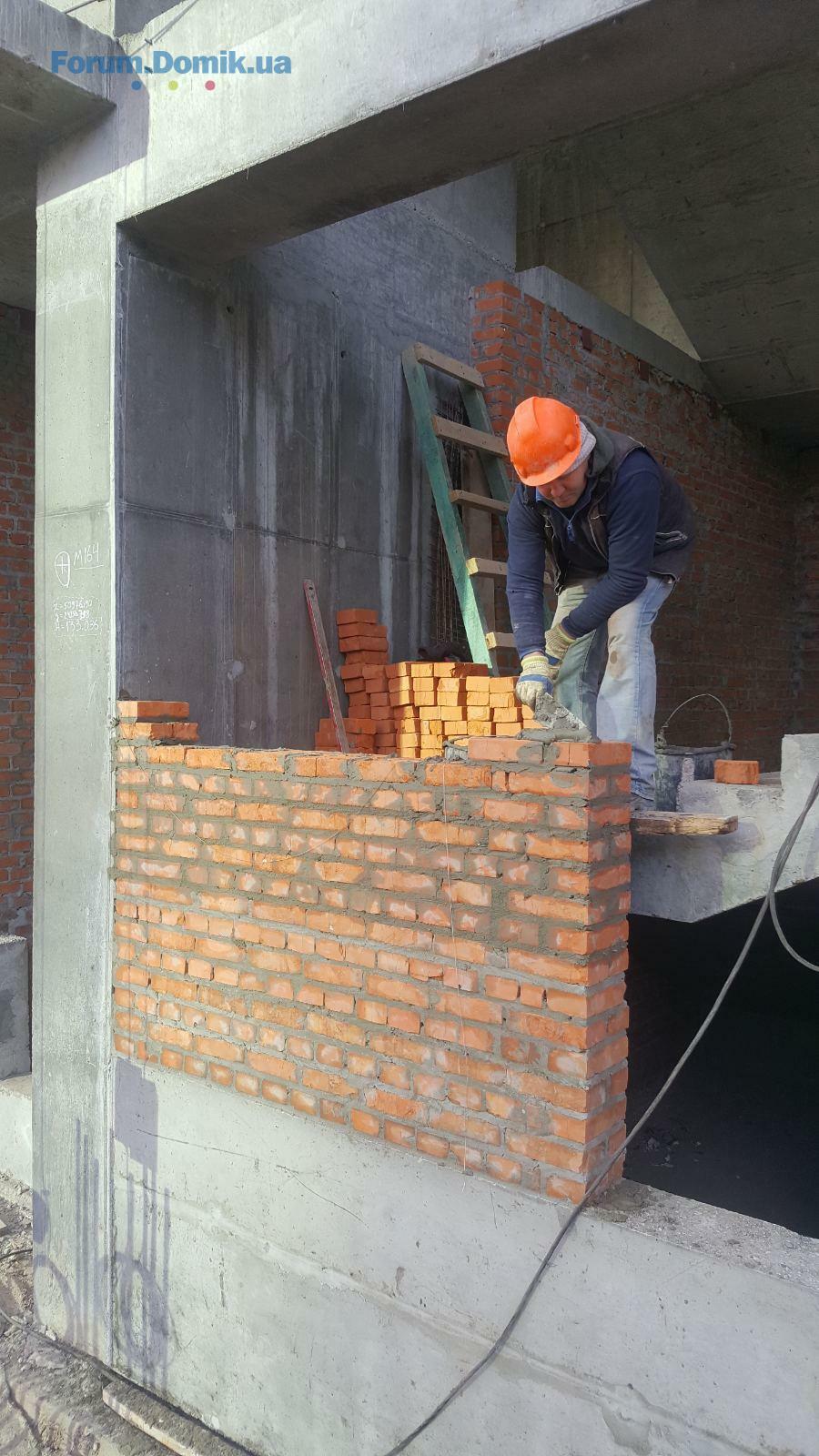

У будинку №1 облаштовують цегляну кладку на рівні 1-го поверху.
Проходить монтаж радіаторів з 22 по 27 поверхи;
- монтаж вентиляторів - 37-38 поверхи;
- прокладка кабелів - 8-10 поверхи;
- пожежна герметизація стояків - 30-35 поверхи;
- влаштування фасаду;
- облаштування штукатурки;
- замонолічування технологічних отворів.

У будинку №2 проходить:
- облаштування цегляної кладки на рівні 38-39 поверхів;
- влаштування цегляної кладки на рівні 40-го поверху;
- монтаж металопластикових вікон на 26-му пов.;
- монтаж стояків К1 - 1-й пов.;
- монтаж повітропроводів на 38 пов.;
- монтаж горизонтальних лотків - 27-й пов.;
- монтаж стояків з 30 по 35-й поверхи;
- влаштування штукатурки 26-й пов.;
- утеплення лоджій;
- замонолічування технологічних отворів 36-й пов.;
- влаштування цегляної кладки - 1-й пов.

У будинку №3 проходить:
- влаштування цегляної кладки - з 32 по 36 пов.;
- монтаж системи К2 - 1-5 пов.;
- монтаж повітропроводів 21-й пов.;
- монтаж горизонтальних лотків з 6 по 9-й пов.;
- монтаж водопроводних стояків з 30 по 35 пов.;
- замонолічування технологічних отворів 30-33 пов.

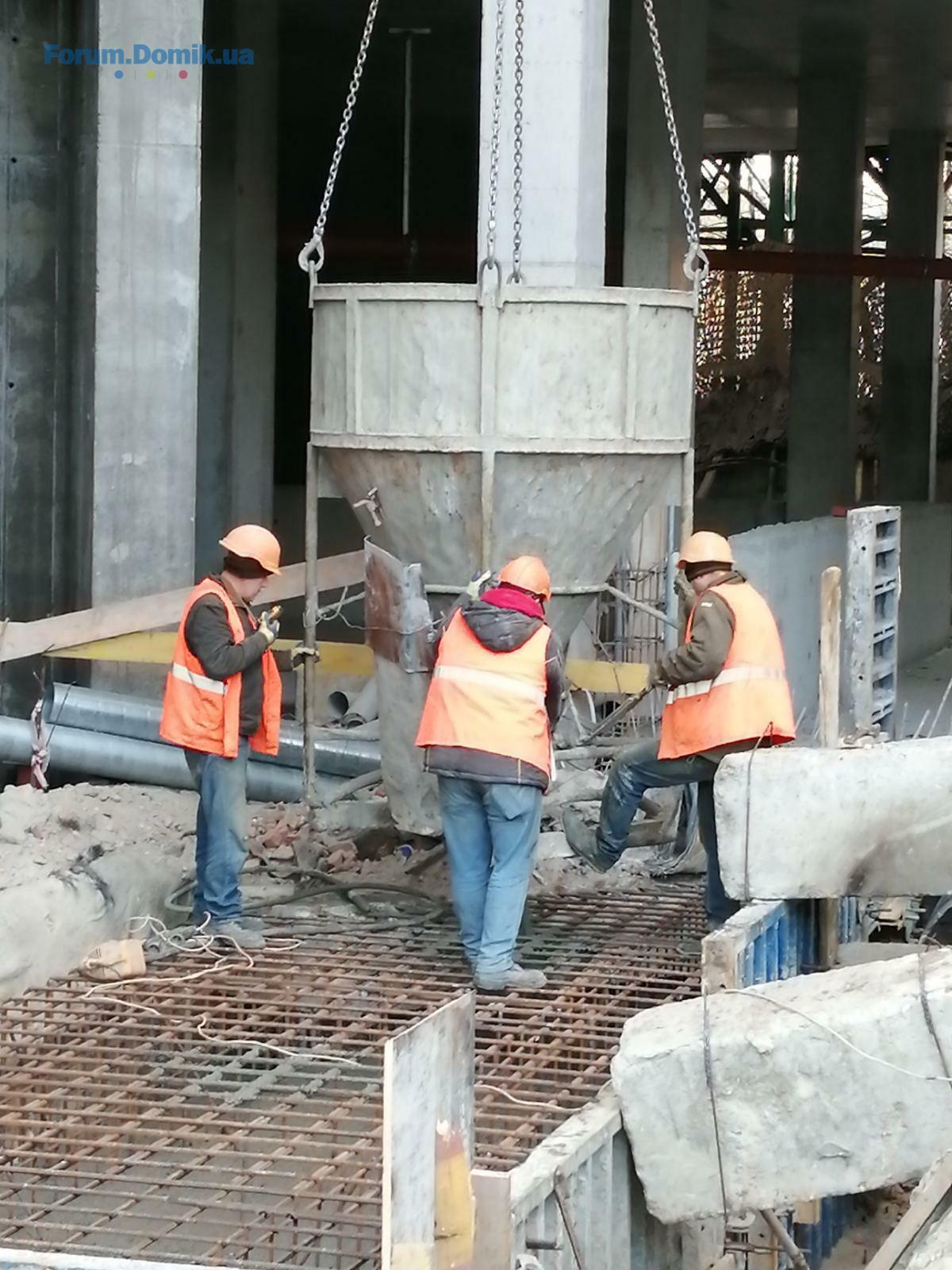

У стилобатній частині, блок №2.2.-2.3 проходить влаштування монолітних конструкцій.
21 ноя 2019 07:15
Примерно месяц назад по радио была интересная передача о строительном рынке Киева, был приглашен юрист, специализирующийся на сфере недвижимости. Основная тема передачи была как понимаете - ситуация вокруг Укрбуда и как такое вообще произошло. Но что особо интересно - обсудили признаки, которые могут приводить к подобным плачевным ситуациям. Например - закрытость процесса финансирования строительства связанная с использованием серых схем и офшоризации бизнеса, или постоянное беспричинное затягивание сроков сдачи на года. К сожалению последнее время КГС этим стал болеть очень сильно, что не может не печалить. Поэтому был назван кандидатом на схлопывание.

Я понимаю что это субъективное мнение участников программы и тем более не хочу раскачивать как говориться. Но КГС - не доводите инвесторов до белого каления, если к вам пропадет доверие и ваша же репутация будет ниже плинтуса - денег никто вам не принесет! А вы даже нормально диалог не можете выстроить с инвесторами, просто игнорите неудобные вопросы.

Поймите, никто не хочет на пол десятилетия замораживать свои деньги и постоянно снимать лапшу по поводу сроков сдачи!
18 дек 2019 21:24
Приветствую всех инвесторов! Чтото никакакой активности нет последнее время! Кто что может сказать, как там стройка, какова интенсивность, готовность, есть угроза срыва сроков и т.д.
19 дек 2019 06:32
Цитата:
есть угроза срыва сроков

:smile:
Ну что Вы?! Как такой застройщик может переносить сроки... Разве что на пару лет. А так все в срок.
19 дек 2019 13:43
Шановні учасники форуму, продовжуються роботи на об’єкті.
У будинку №1 проходить:
- прокладка силових кабелів з 1-го по 37-й поверхи;
- горизонтальна прокладка кабелів - 8, 9, 27-й поверхи;
- влаштування блискавкозахисту на 38-му пов.;
- влаштування цегляної кладки - 1 пов.

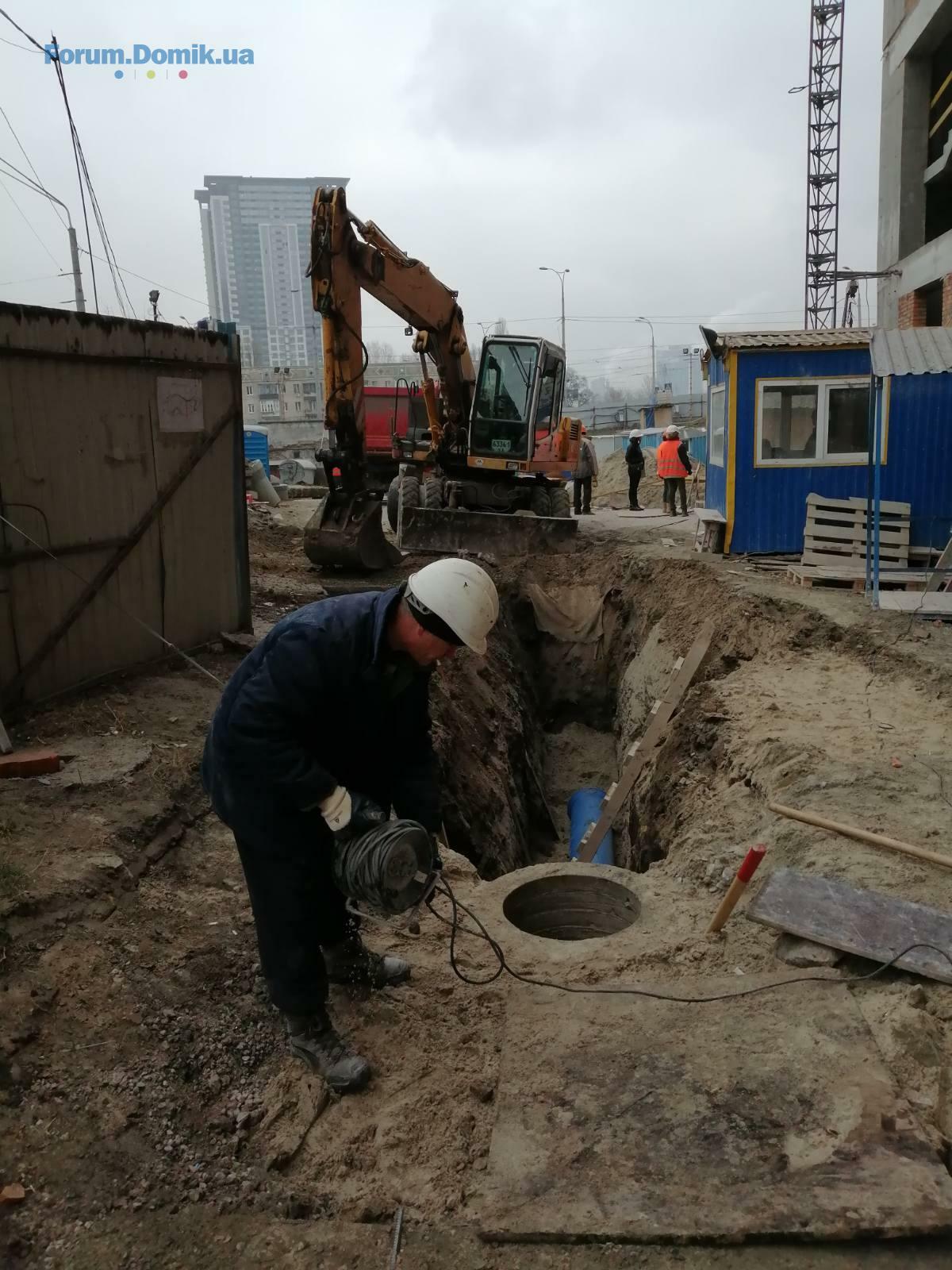

- замонолічування отворів в інженерних проходах;
- монтаж вентиляторів на 21,37,38,39,40 поверхах;
- влаштування вентильованих фасадів та СПОК на 36 пов.;
- влаштування гребінок 1,2,3 поверхи.

У будинку №2 проходить:
влаштування цегляної кладки -1, 38, 39 поверхи;
влаштування вентиляції - 40-й поверх;
монтаж труб К1, К2 - 1-й поверх;
монтаж металопластикових конструкцій - 26, 27 пов.;
монтаж алюмінієвих вікон;
влаштування та дозакладка 5-го пов. цегляною кладкою;
замонолічування отворів в інженерних проходках - 36, 39 пов.;
влаштування кабельросту - 39, 40 пов.;
монтаж ліфтового обладнання (грузовий).

У будинку №3 проходить:
влаштування цегляної кладки - 1, 2, 39 пов.;
прокладка горизонтальних труб К4 - 21-25 пов.;
влаштування коробів вентиляції - 39-й пов.;
монтаж балконних блоків 14, 15 пов.;
замонолічування отворів в інженерних проходках - 1,2,3,14,26 пов.

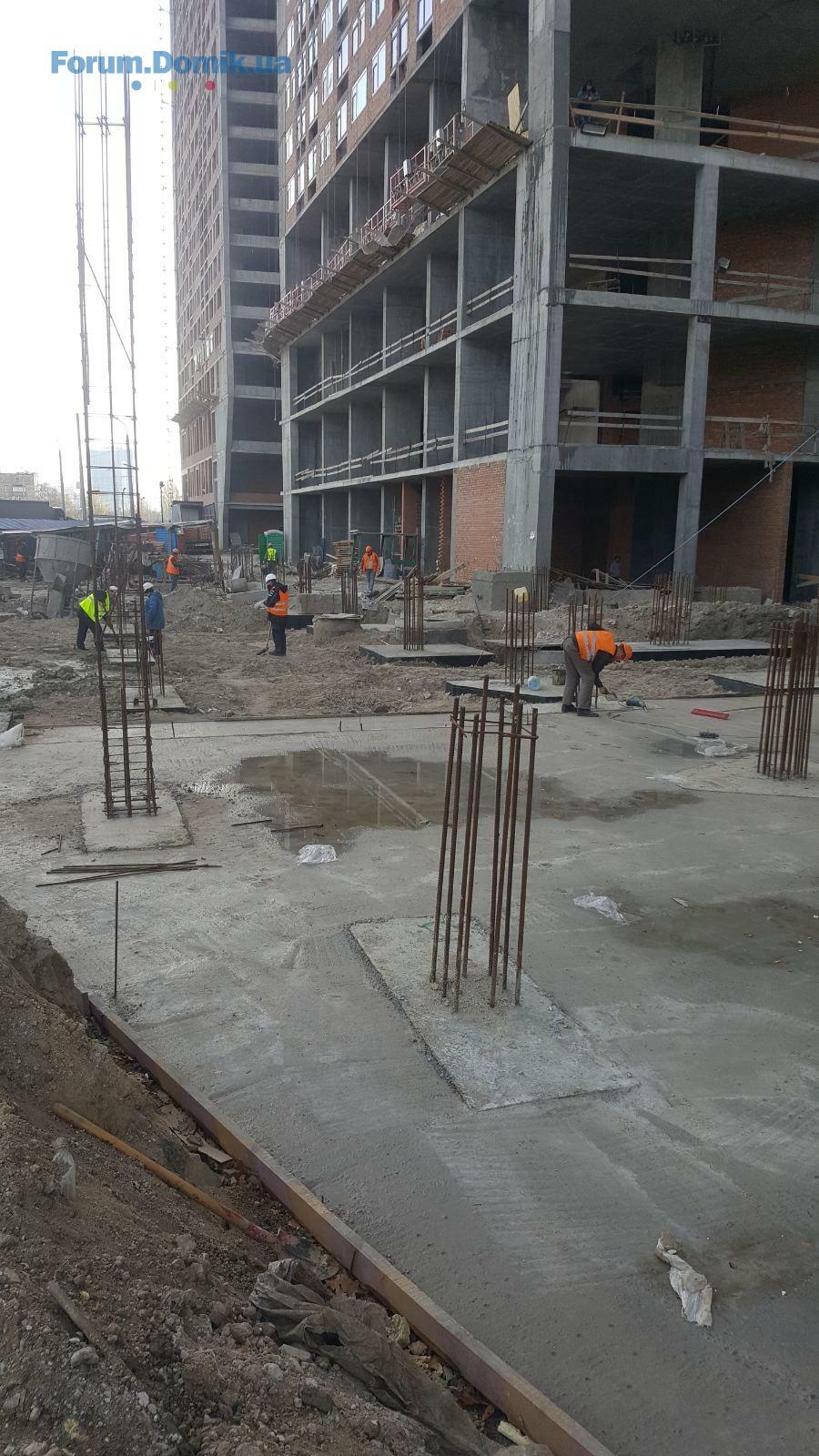

Стилобат, блок 2.3
Засипка ґрунтом заїзного пандуса.

Стилобат, блок 2.2

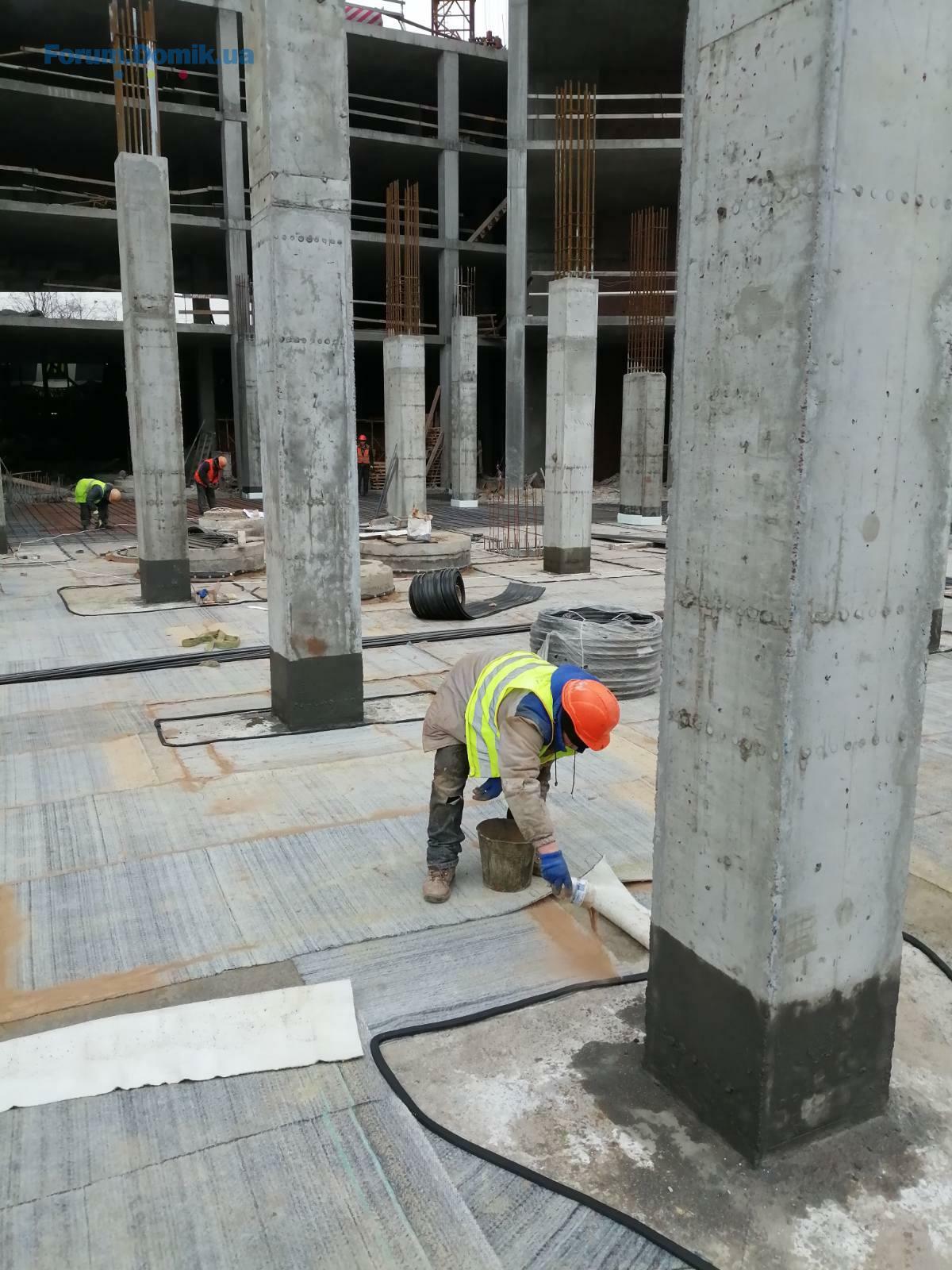

Влаштування гідроізоляції.

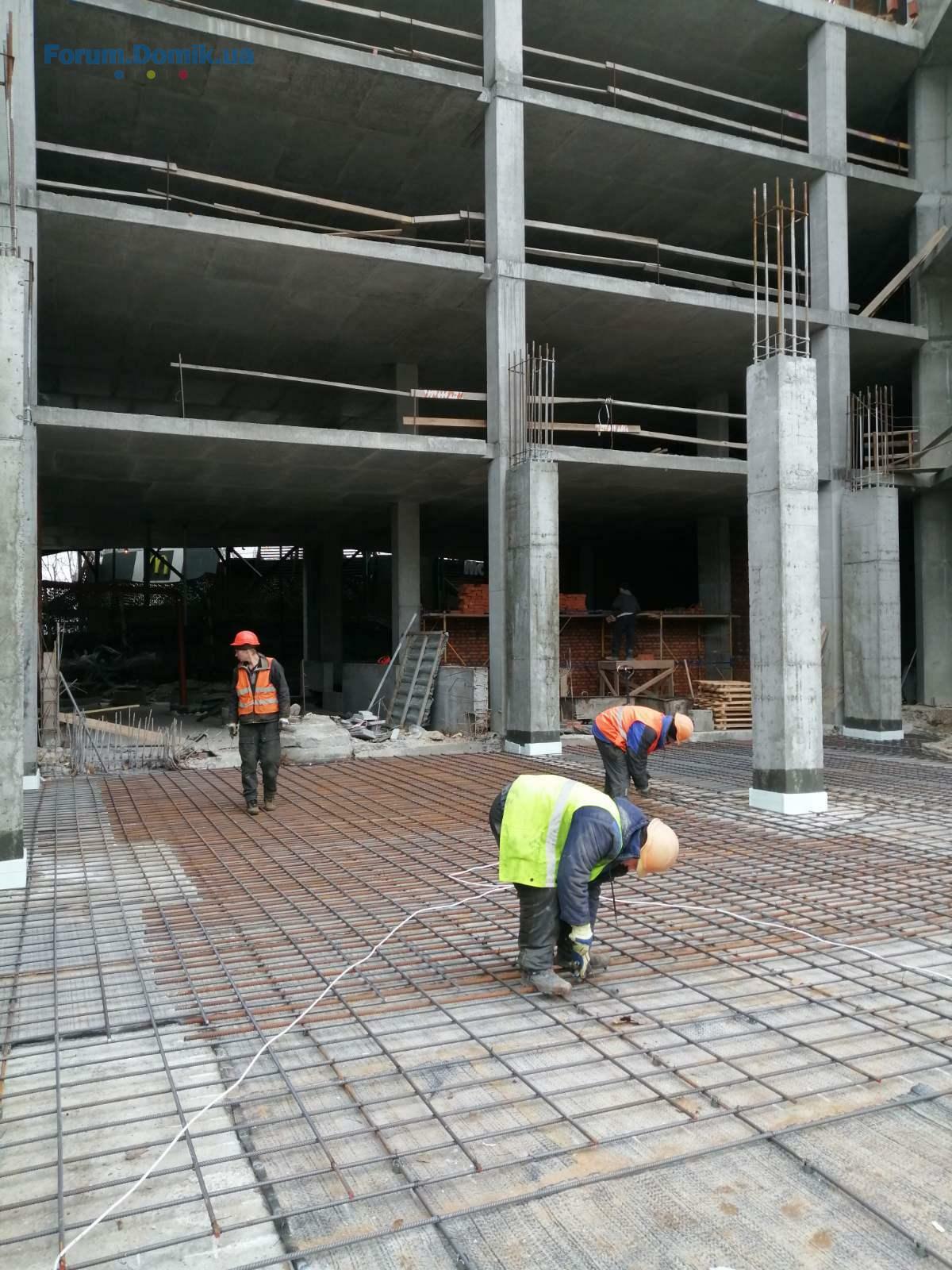

Армування силової плити.

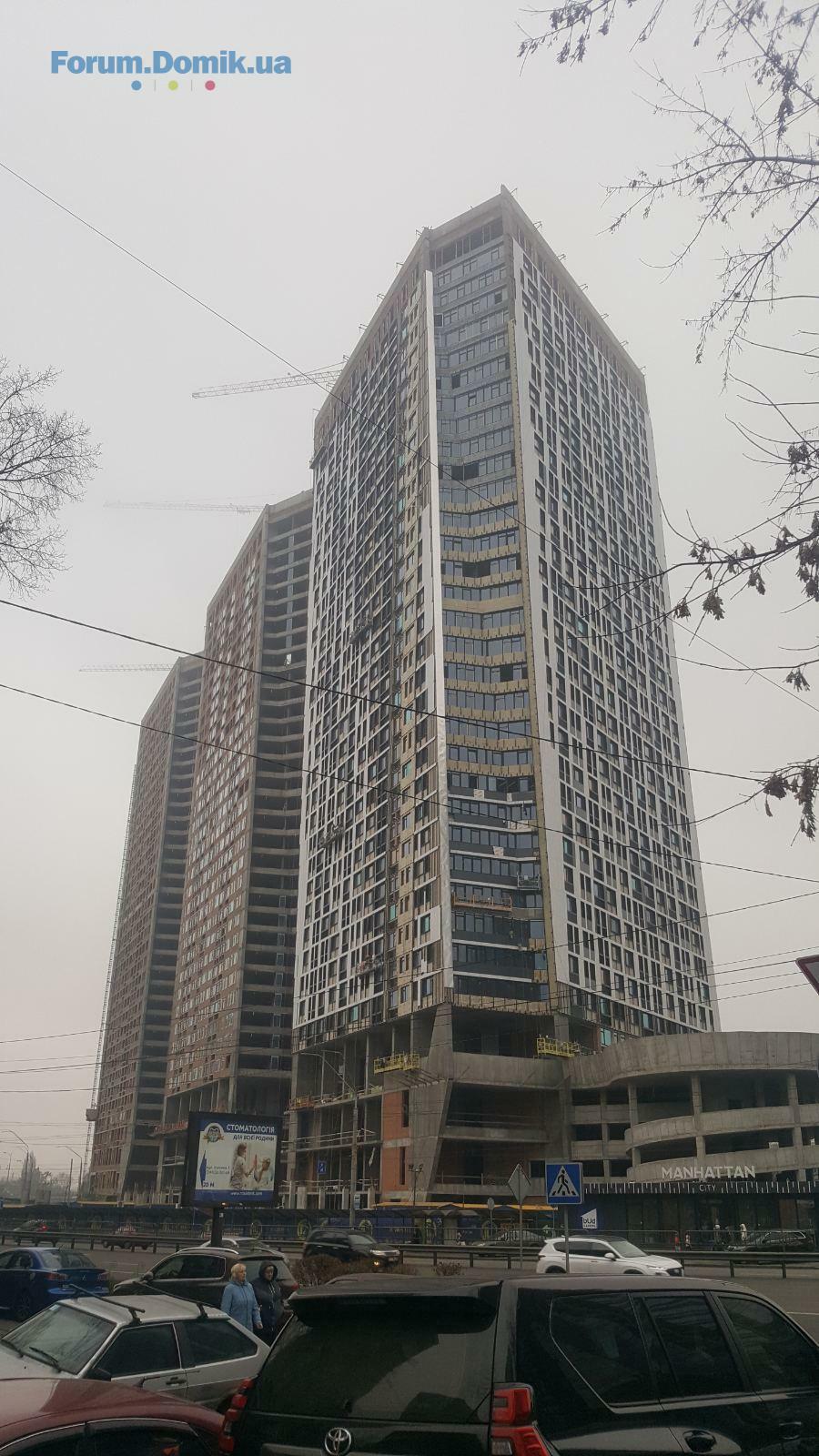

08 янв 2020 10:59
Комплекс будет очень красивый. Рад что его построят.

Гигант конечно. Но реально симпатичный и приятно смотреть уже сейчас на фасад где есть плитка и окна разного цвета.
09 янв 2020 06:42
Приятно было бы смотреть, если бы его достроили в срок, который назывался при покупке квартиры...
А так срок переносится на неопределенный срок. Уверен что застройщик не построит в "новый срок" сдачи.
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
1. . .1921. . .26
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
