Дом №2 им. Ярослава Мудрого (10 этажей):
- дом введен в эксплуатацию. Инвесторы могут принимать квартиры.
Дом №4 им. Святослава Великого (10 этажей):

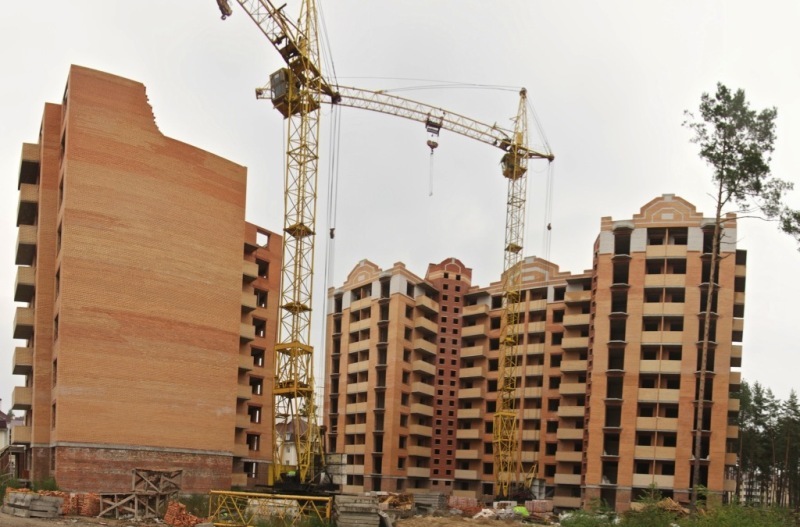

- ведутся работы по строительству 9-го этажа;
- выполнены все внутренние кирпичные перегородки, пазогребневая плита выложена до 8-го этажа включительно.
Дом №5 им. Ярослава Мудрого (10 этажей):
- завершены все работы по перекрытию крыши.
- дом введен в эксплуатацию. Инвесторы могут принимать квартиры.
Дом №4 им. Святослава Великого (10 этажей):
- ведутся работы по строительству 9-го этажа;
- выполнены все внутренние кирпичные перегородки, пазогребневая плита выложена до 8-го этажа включительно.
Дом №5 им. Ярослава Мудрого (10 этажей):
- завершены все работы по перекрытию крыши.
Domik System
Inform bot
37 480
09 сентября 2019
16 сен 2013 14:35

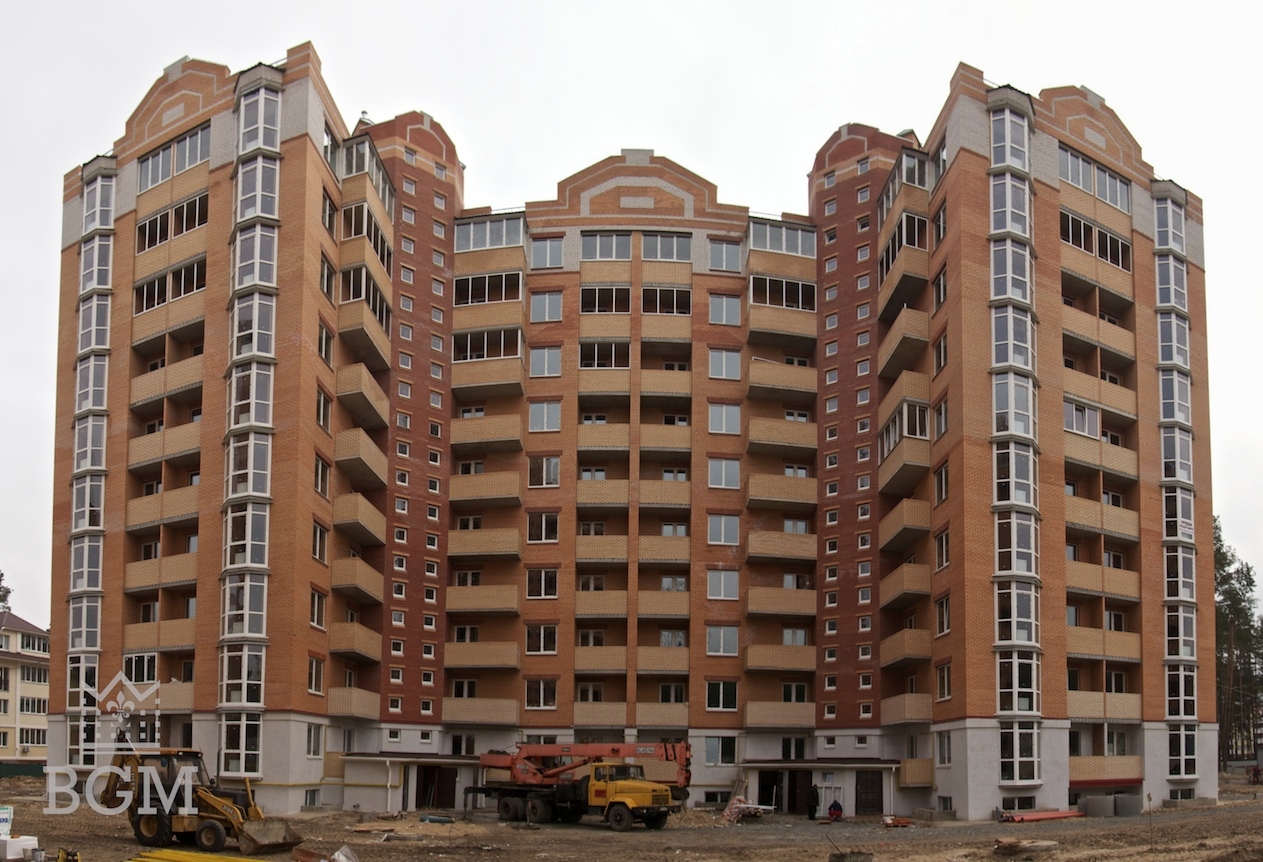

Ход строительства 15.09.2013
Domik System
Inform bot
37 480
09 сентября 2019
26 сен 2013 19:00
140 детей в Ирпене пойдут в новый детсад – первый в городе за последние 20 лет.
Новый детский сад «Фортеця», рассчитанный на 140 мест, был открыт в г. Ирпень Киевской области компанией- застройщиком «BGM» («БилдГрупМенеджмент»). Это первый построенный детсад на территории Ирпенского региона за последние 20 лет.
[youtube]//www.youtube.com/watch?v=huJInDfmJdo[/youtube]
Новый детский сад «Фортеця», рассчитанный на 140 мест, был открыт в г. Ирпень Киевской области компанией- застройщиком «BGM» («БилдГрупМенеджмент»). Это первый построенный детсад на территории Ирпенского региона за последние 20 лет.
[youtube]//www.youtube.com/watch?v=huJInDfmJdo[/youtube]
Domik System
Inform bot
37 480
09 сентября 2019
02 окт 2013 17:18

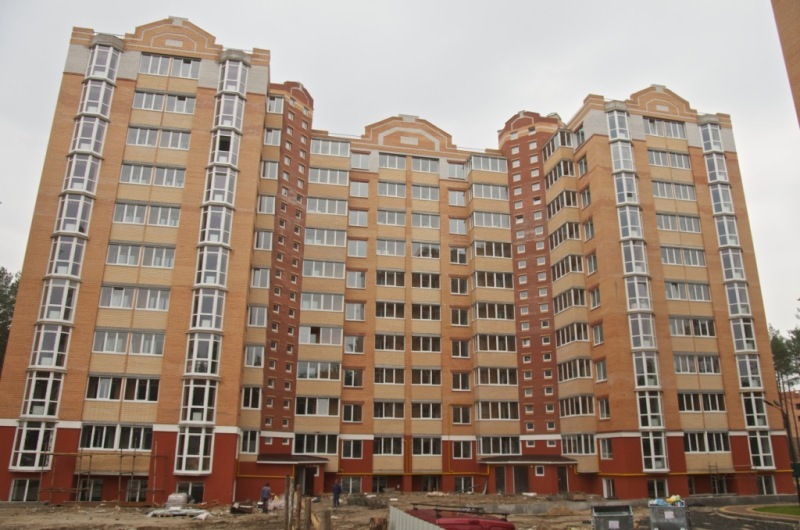

На 1.10.2013 объекты жилого назначения «Киевский» находятся на следующей стадии строительства:
Дом № 4 им. Святослава Великого (10 этажей):
- выполнены работы по кирпичной кладке наружных стен 9-го этажа на 100%;
- выполнены все внутренние кирпичные перегородки на 8-ми этажах на 100%, на 9-м на 85%;
- пазогребневая плита выложена до 9-го этажа включительно на 100%.
Дом №5 им. Ярослава Мудрого (10 этажей):
- выполнены парапеты на 100%;
- выполнены сантехнические работы;
- проводится монтаж внутренних труб дымоходов, готовность около 60%.
Дом № 4 им. Святослава Великого (10 этажей):
- выполнены работы по кирпичной кладке наружных стен 9-го этажа на 100%;
- выполнены все внутренние кирпичные перегородки на 8-ми этажах на 100%, на 9-м на 85%;
- пазогребневая плита выложена до 9-го этажа включительно на 100%.
Дом №5 им. Ярослава Мудрого (10 этажей):
- выполнены парапеты на 100%;
- выполнены сантехнические работы;
- проводится монтаж внутренних труб дымоходов, готовность около 60%.
Domik System
Inform bot
37 480
09 сентября 2019
01 ноя 2013 18:21

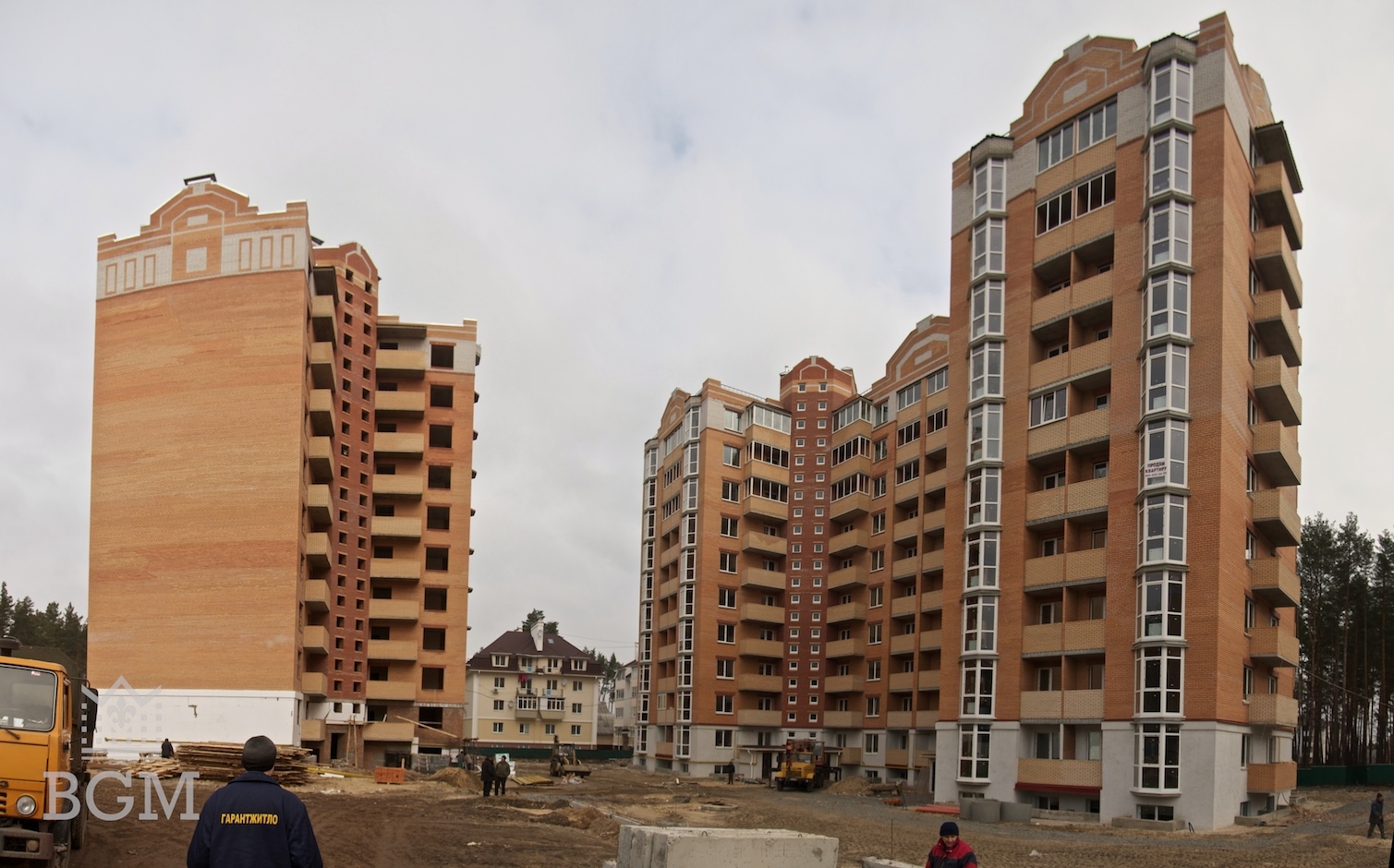

Дом № 4 им. Святослава Великого (10 этажей):
- ведутся работы по устройству кровли и кладка фронтонов;

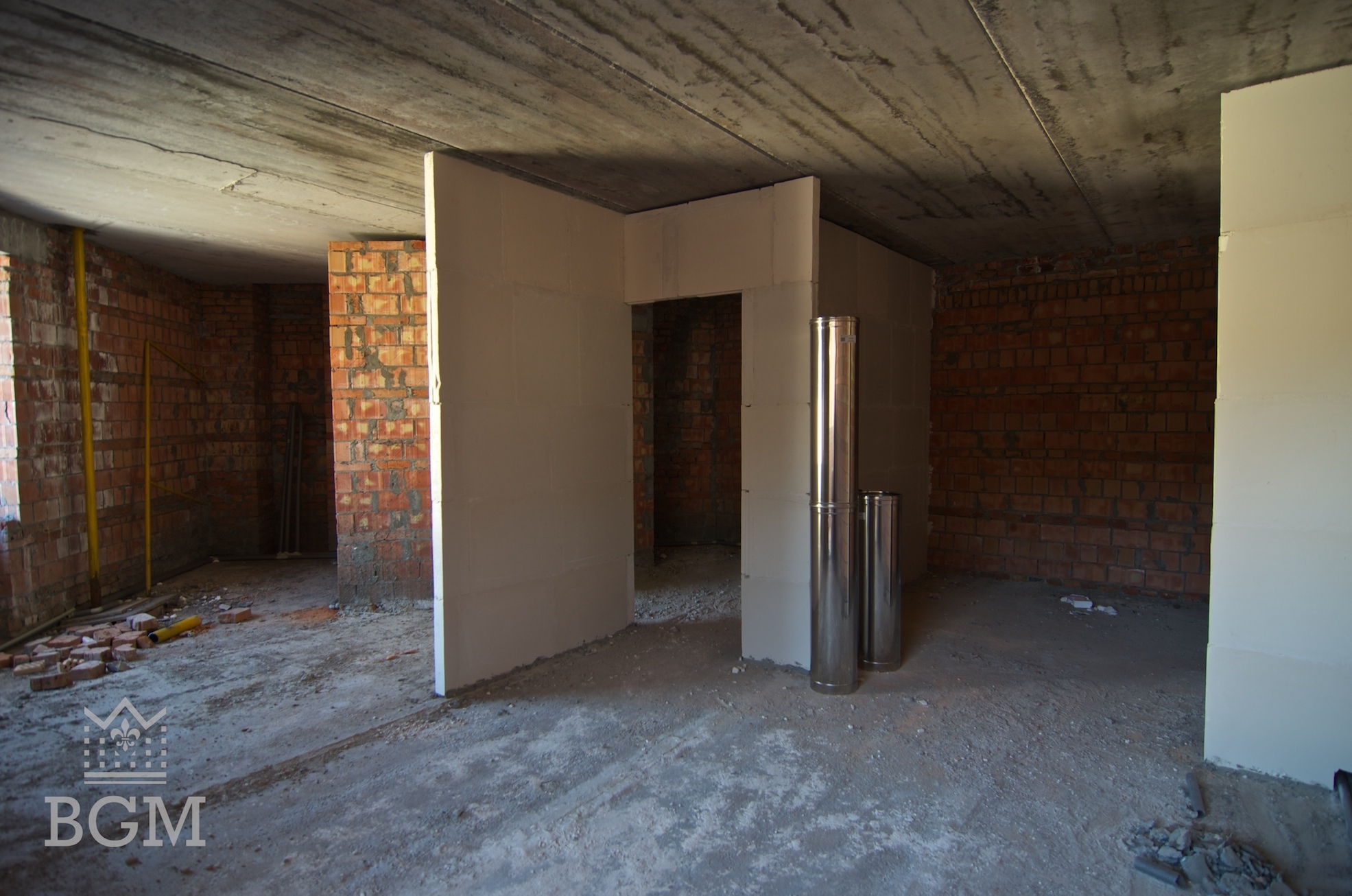

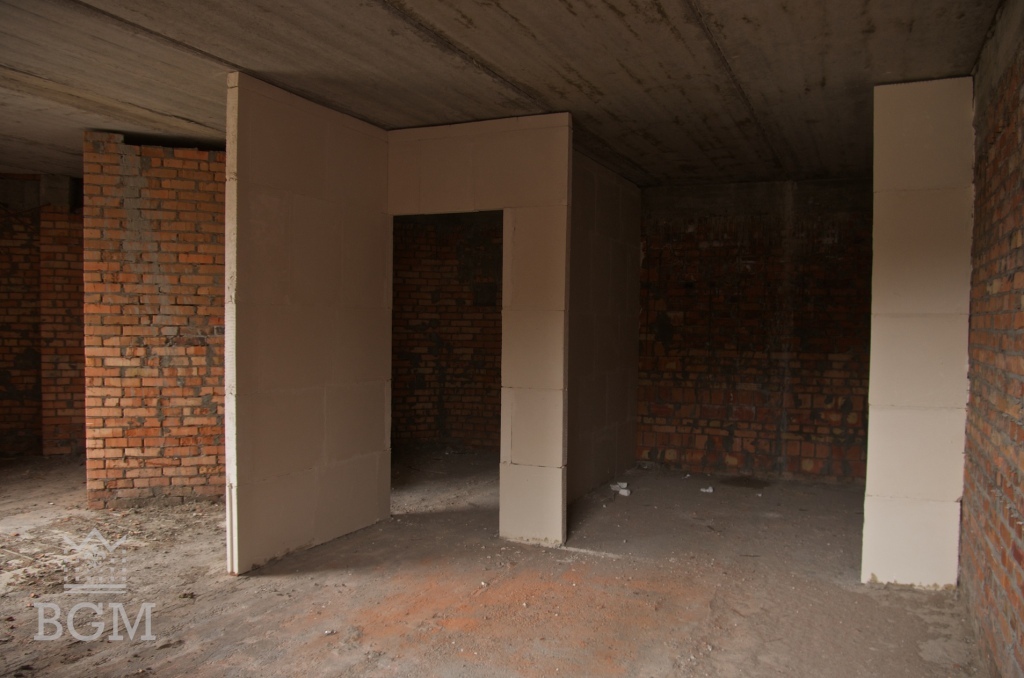

- выполнены все внутренние кирпичные перегородки на 100%, пазогребневая плита выложена на 90%.
Дом №5 им. Ярослава Мудрого (10 этажей):
- проводятся работы по оштукатуриванию мест общего пользования (выполнено на 10-4 этажах);
- остекление выполнено на 15%;
- выполнены ограждения межлестничной клетки в 1-й секции;
- выполнен монтаж сетей электроснабжения на 90%.
- ведутся работы по устройству кровли и кладка фронтонов;
- выполнены все внутренние кирпичные перегородки на 100%, пазогребневая плита выложена на 90%.
Дом №5 им. Ярослава Мудрого (10 этажей):
- проводятся работы по оштукатуриванию мест общего пользования (выполнено на 10-4 этажах);
- остекление выполнено на 15%;
- выполнены ограждения межлестничной клетки в 1-й секции;
- выполнен монтаж сетей электроснабжения на 90%.
Domik System
Inform bot
37 480
09 сентября 2019
02 дек 2013 18:44

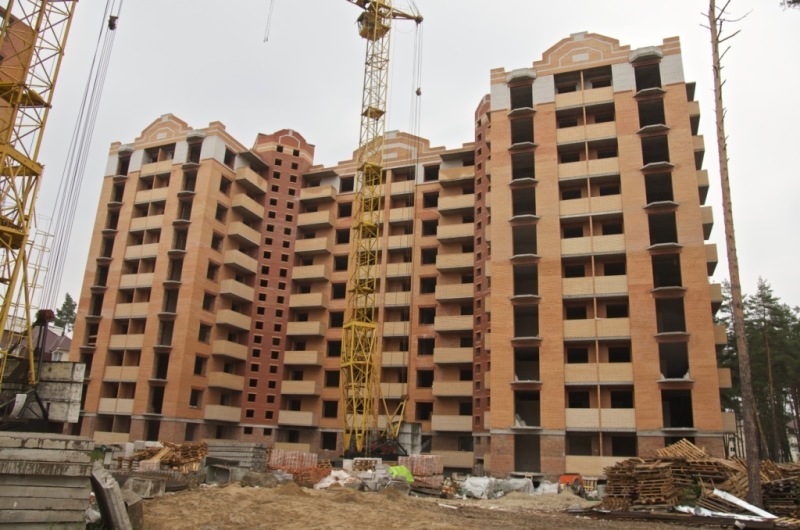

Дом № 4 им. Святослава Великого (10 этажей):
- ведутся работы по устройству кровли: выполнена стяжка под рубероид;
- выполнена ливневая канализация;

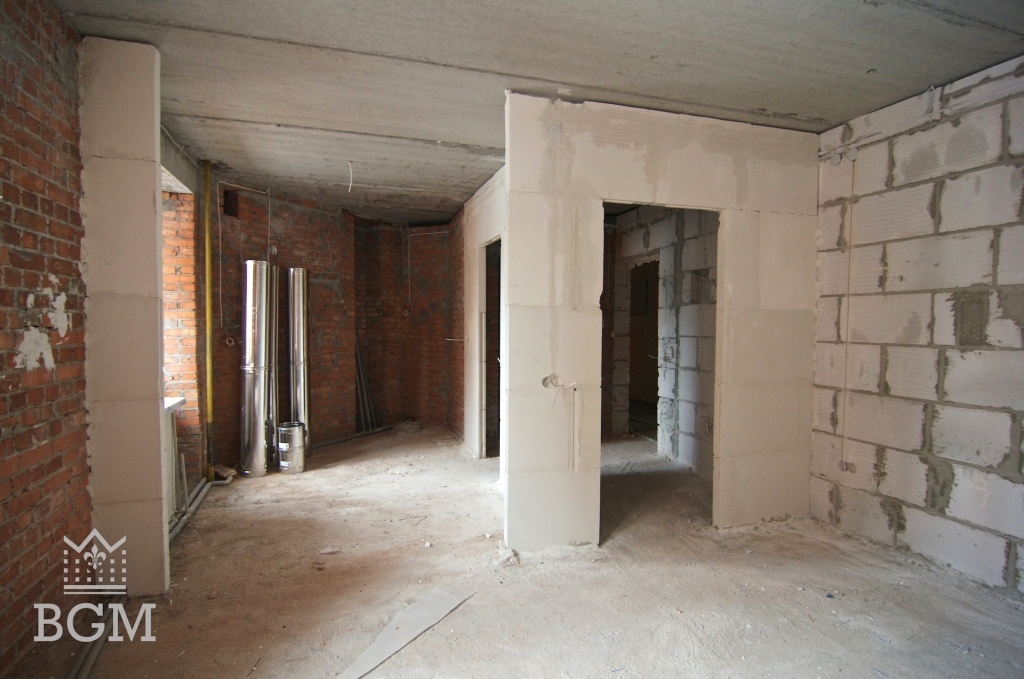

- завершена кладка всех внутренних кирпичных перегородок на 100%, пазогребневая плита выложена на 1-7 м этажах.
Дом №5 им. Ярослава Мудрого (10 этажей):

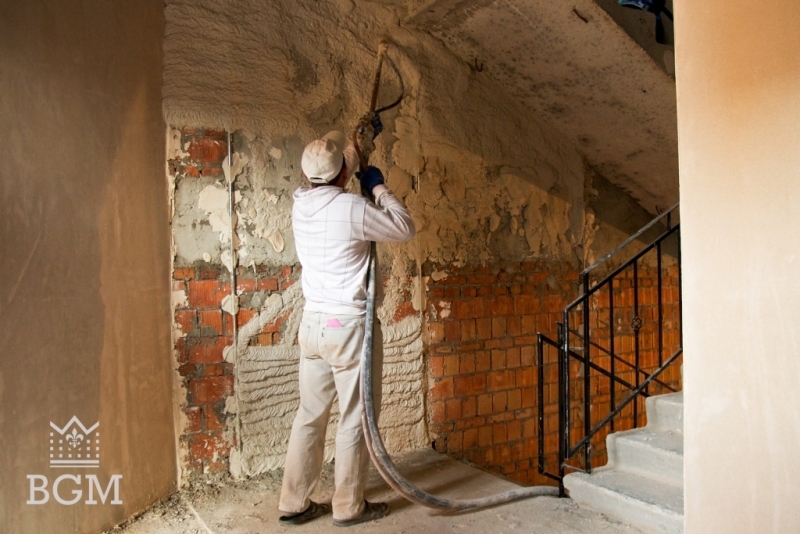

- проводятся работы по оштукатуриванию мест общего пользования;
- продолжаются работы по остеклению дома;
- завершены работы по установке входных дверей;
- завершен монтаж сетей электроснабжения.
- ведутся работы по устройству кровли: выполнена стяжка под рубероид;
- выполнена ливневая канализация;
- завершена кладка всех внутренних кирпичных перегородок на 100%, пазогребневая плита выложена на 1-7 м этажах.
Дом №5 им. Ярослава Мудрого (10 этажей):
- проводятся работы по оштукатуриванию мест общего пользования;
- продолжаются работы по остеклению дома;
- завершены работы по установке входных дверей;
- завершен монтаж сетей электроснабжения.
Domik System
Inform bot
37 480
09 сентября 2019
06 янв 2014 11:26

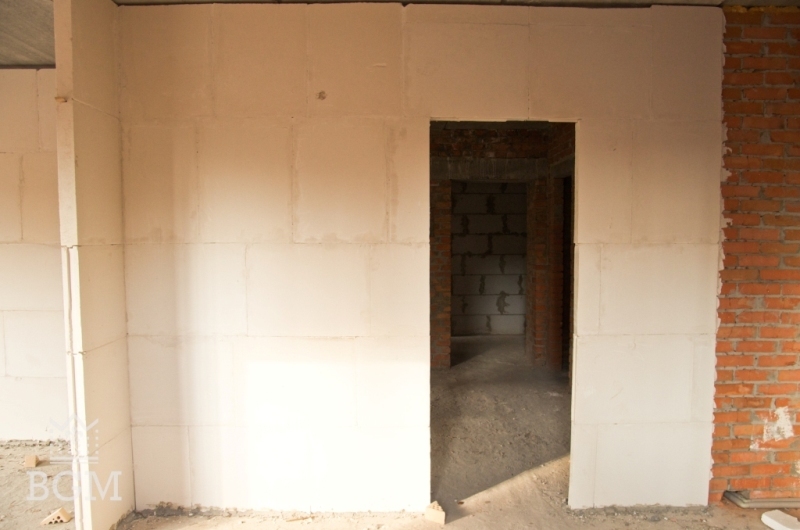

Сроки по вводу дома и выдаче ключей по улице Карла Маркса, 2/1, дом № 5 смещены. Консервация всех объектов до 15-го января.
На 2.01.2014 объекты жилого назначения «Киевский» находятся на следующей стадии строительства:
Дом № 4 им. Святослава Великого (10 этажей):

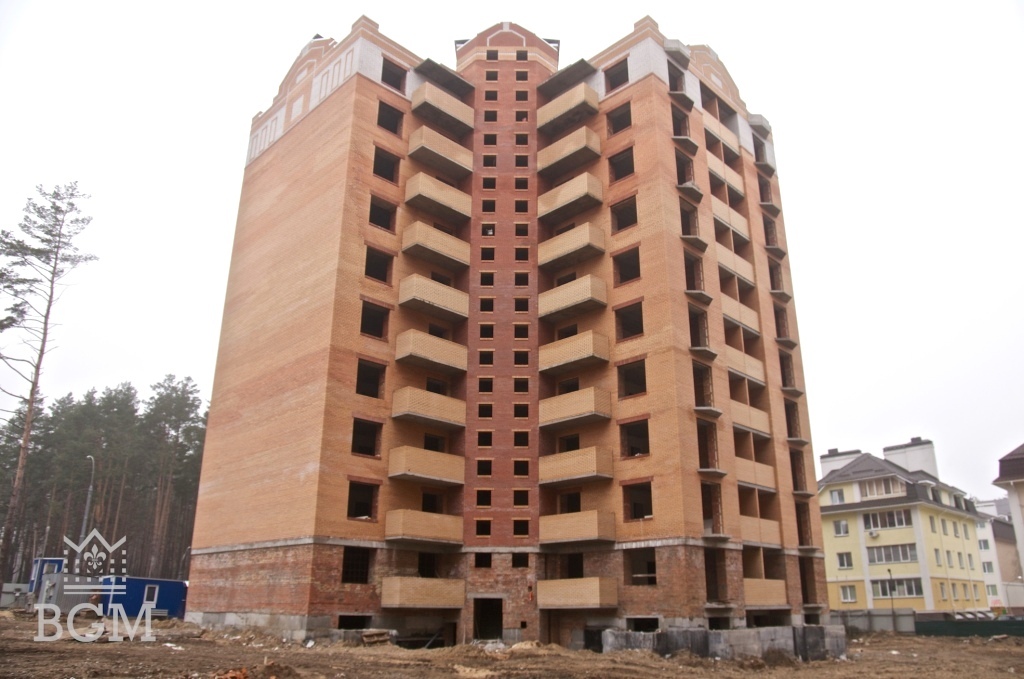

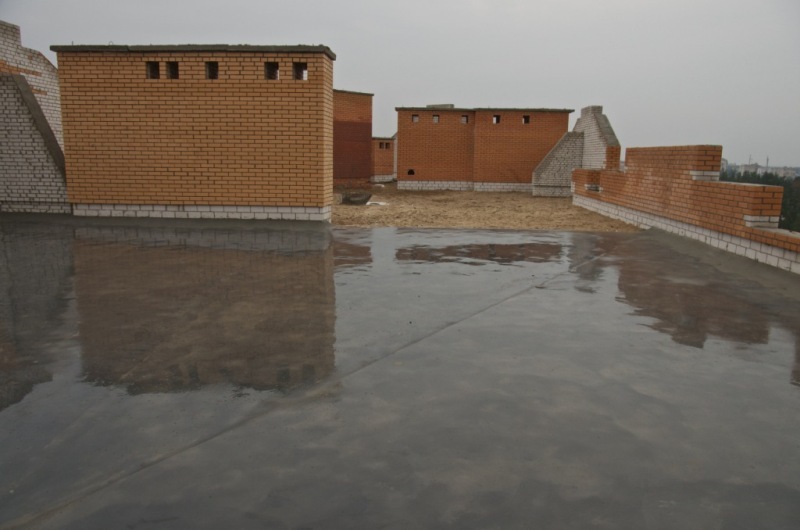

- завершены кровельные работы;
- проводится монтаж гипсовой пазогребневой плиты на верхних этажах дома.
Дом №5 им. Ярослава Мудрого (10 этажей):
- завершено остекление оконных блоков квартир (кроме балконов);
- выполнены штукатурные работы мест общего пользования в двух секциях с 1-го по 10-й этаж;
- на 10-м этаже выполнена штукатурка в квартирах;
- во всех квартирах дома выполнено оштукатуривание мест под радиаторами;
- выполнены дымоходы, разведены газовые стояки;

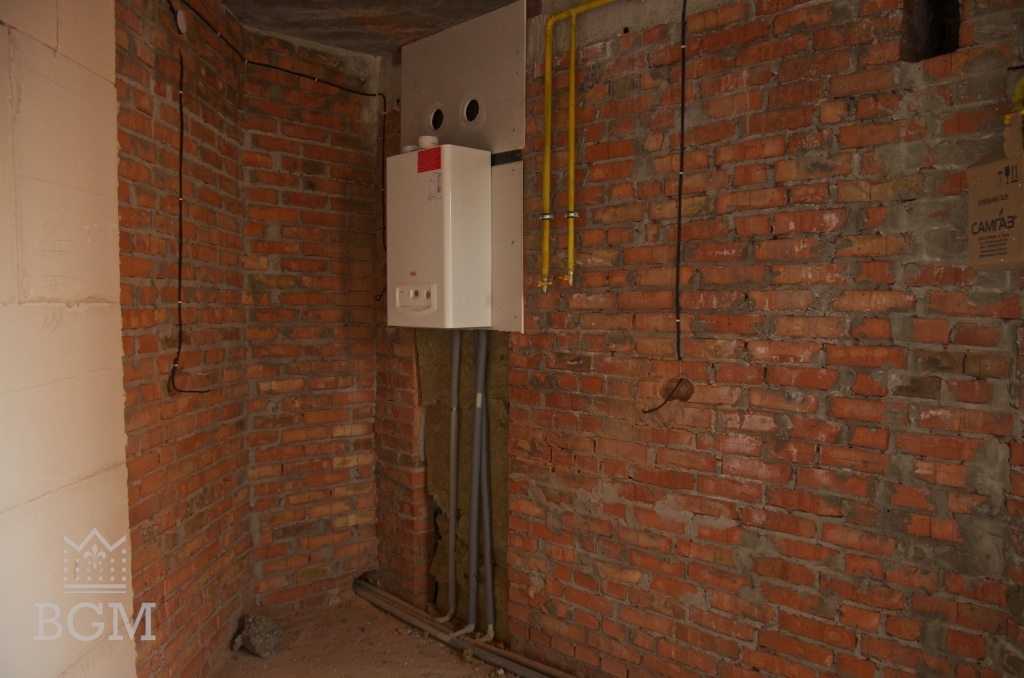

- частично выполнены работы по -водо и газоснабжению.
На 2.01.2014 объекты жилого назначения «Киевский» находятся на следующей стадии строительства:
Дом № 4 им. Святослава Великого (10 этажей):
- завершены кровельные работы;
- проводится монтаж гипсовой пазогребневой плиты на верхних этажах дома.
Дом №5 им. Ярослава Мудрого (10 этажей):
- завершено остекление оконных блоков квартир (кроме балконов);
- выполнены штукатурные работы мест общего пользования в двух секциях с 1-го по 10-й этаж;
- на 10-м этаже выполнена штукатурка в квартирах;
- во всех квартирах дома выполнено оштукатуривание мест под радиаторами;
- выполнены дымоходы, разведены газовые стояки;
- частично выполнены работы по -водо и газоснабжению.
buchahka
b
Гость
3
27 января 2014
13 фев 2014 10:16
Добрый день!подскажите какие сейчас цены на квартиры, если инвестировать, и условия покупки, заранее благодарю
Domik System
Inform bot
37 480
09 сентября 2019
14 фев 2014 15:18
Компания BGM получила много обращений от инвесторов, выплачивающих рассрочку за приобретенные квартиры с просьбой оплатить остаток задолженности за квартиру по курсу НБУ (7,99)+1%- как это было до февраля 2014.
Компания рассмотрела такую возможность и готова подписать Дополнительные Соглашения к договору при условии досрочного погашения остатка стоимости квартиры.
//bgm.kiev.ua/obyavlenie-o-pogashenii-ra ssrochki.html
Domik System
Inform bot
37 480
09 сентября 2019
17 фев 2014 16:16
.
Domik System
Inform bot
37 480
09 сентября 2019
18 фев 2014 12:02
10 квартир по акционной стоимости 850 у.е. за кв.м. в строящемся доме ЖК «Киевский»
(2 очередь)
По курсу НБУ+1%. Взнос – 50% от стоимости договора.
Период действия акции: с 17.02 по 10.03. 2014

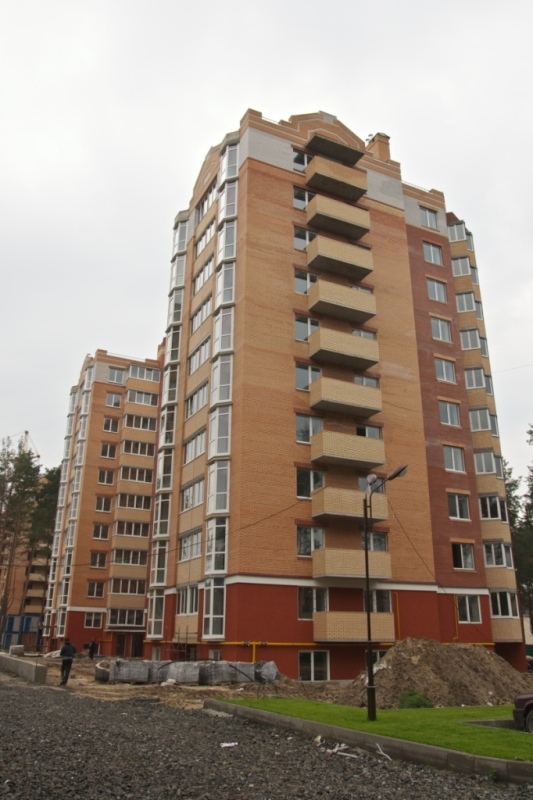

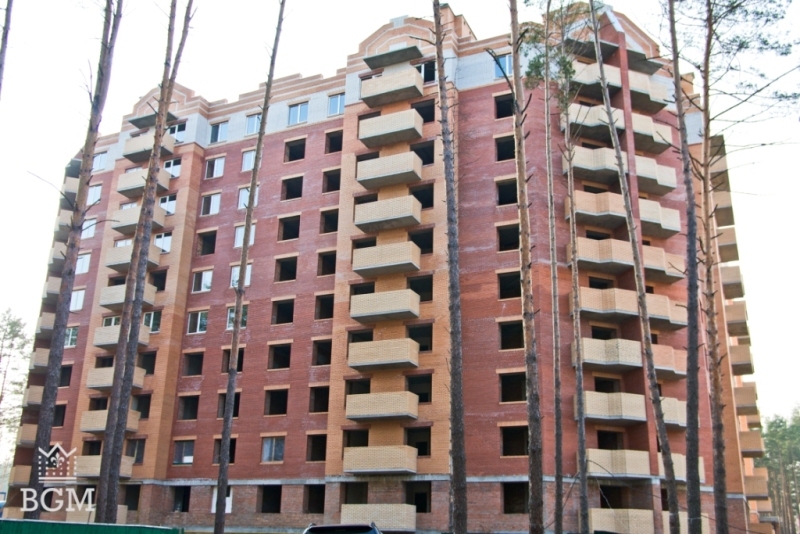

Три дома ЖК «Киевский» улице карла Маркса 2-Л уже введены в эксплуатацию.
Во всех дома ЖК «Киевский» есть коммуникации: автономная система отопления, электричество, холодная вода, канализация.
Окончание всего проекта запланировано на 2015 год.
(2 очередь)
По курсу НБУ+1%. Взнос – 50% от стоимости договора.
Период действия акции: с 17.02 по 10.03. 2014
Три дома ЖК «Киевский» улице карла Маркса 2-Л уже введены в эксплуатацию.
Во всех дома ЖК «Киевский» есть коммуникации: автономная система отопления, электричество, холодная вода, канализация.
Окончание всего проекта запланировано на 2015 год.
Domik System
Inform bot
37 480
09 сентября 2019
03 март 2014 16:40
Сроки по выдаче ключей по улице Карла Маркса, 2/1, дом № 5 смещены на март.

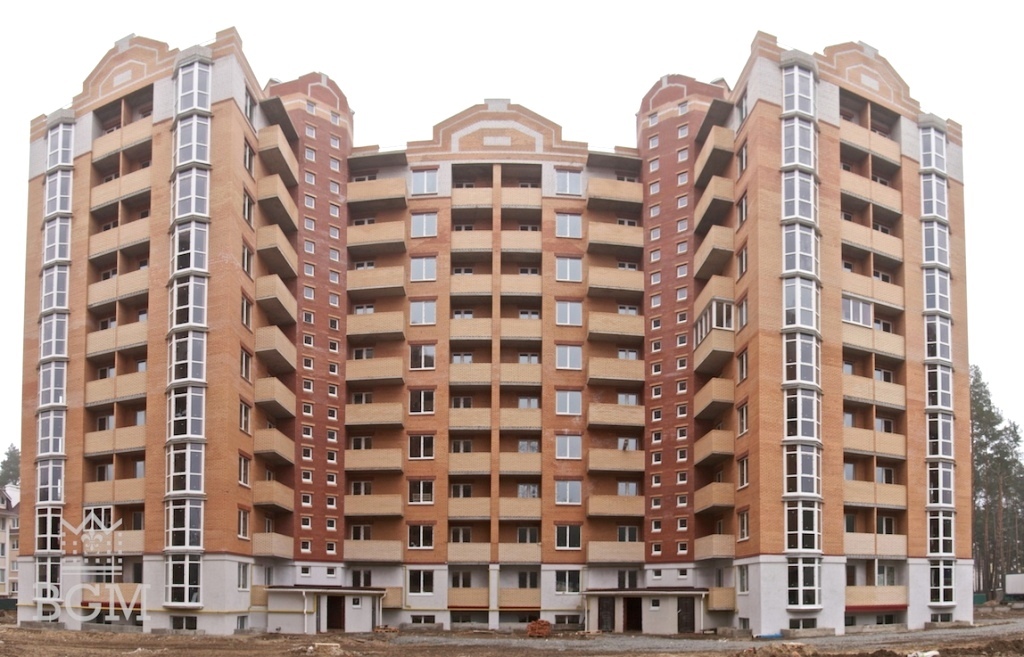

На 1.03.2014 объекты жилого назначения «Киевский» находятся на следующей стадии строительства:

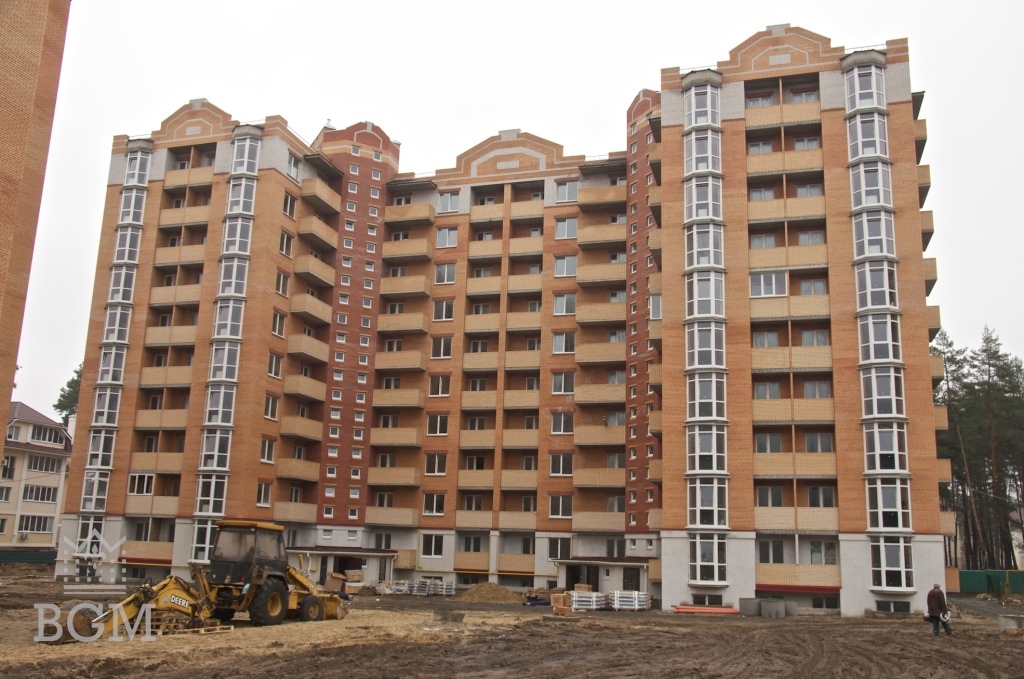

Дом № 4 им. Святослава Великого (10 этажей):
- Выполнен монтаж пазогребневой плиты во всех квартирах на 100%;
- Проводятся работы по обвязке газопровода;
- Накрываются балконы козырьками;
- На 50% выполнено утепление цокольного этажа.
Дом №5 им. Ярослава Мудрого (10 этажей):
- Получена декларация ГАСК о вводе объекта жилого назначения в эксплуатацию;
- Выполнены обмеры жилых и нежилых помещений, готовы поэтажные планы;
- Проводятся работы по остеклению лоджий и балконов. До 20.03 запланировано завершение работ;
- Опломбированы все счетчики;
- Проводится оштукатуривание квартир на 9-м и 7-м этаже в подъезде № 1 и на 9-м этаже № 2. Работает 3 бригады штукатуров;
- Сантехнические работы выполнены на 100%;
- Проводится монтаж грузопассажирских лифтов (1000 кг) в подъездах № 1 и № 2. Задекларированный подрядчиком срок сдачи лифтов – 45 дней;
- Ведутся работы по благоустройству придомовой территории.
На 1.03.2014 объекты жилого назначения «Киевский» находятся на следующей стадии строительства:
Дом № 4 им. Святослава Великого (10 этажей):
- Выполнен монтаж пазогребневой плиты во всех квартирах на 100%;
- Проводятся работы по обвязке газопровода;
- Накрываются балконы козырьками;
- На 50% выполнено утепление цокольного этажа.
Дом №5 им. Ярослава Мудрого (10 этажей):
- Получена декларация ГАСК о вводе объекта жилого назначения в эксплуатацию;
- Выполнены обмеры жилых и нежилых помещений, готовы поэтажные планы;
- Проводятся работы по остеклению лоджий и балконов. До 20.03 запланировано завершение работ;
- Опломбированы все счетчики;
- Проводится оштукатуривание квартир на 9-м и 7-м этаже в подъезде № 1 и на 9-м этаже № 2. Работает 3 бригады штукатуров;
- Сантехнические работы выполнены на 100%;
- Проводится монтаж грузопассажирских лифтов (1000 кг) в подъездах № 1 и № 2. Задекларированный подрядчиком срок сдачи лифтов – 45 дней;
- Ведутся работы по благоустройству придомовой территории.
Domik System
Inform bot
37 480
09 сентября 2019
03 март 2014 16:42
.
Domik System
Inform bot
37 480
09 сентября 2019
03 март 2014 16:51

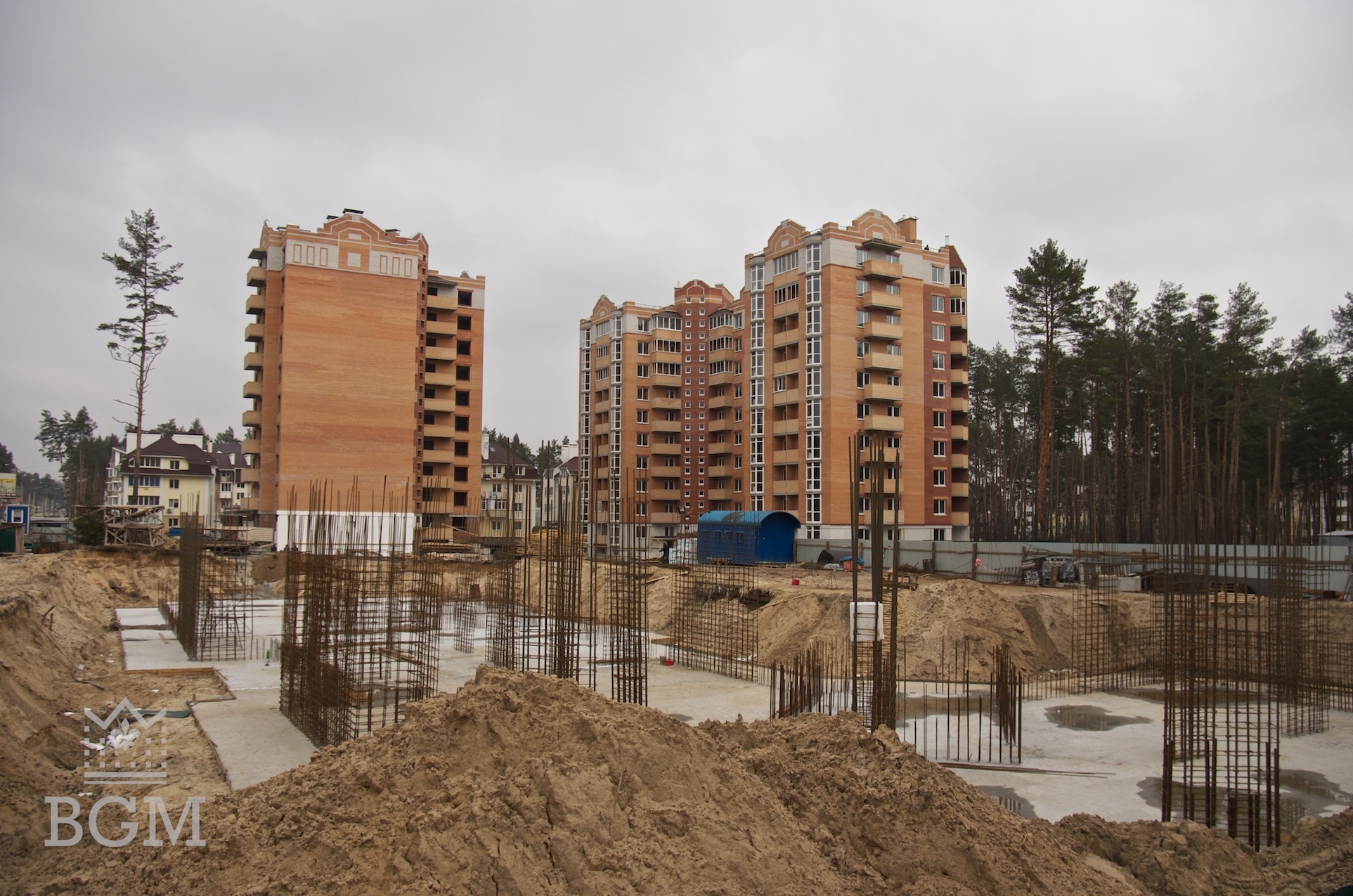

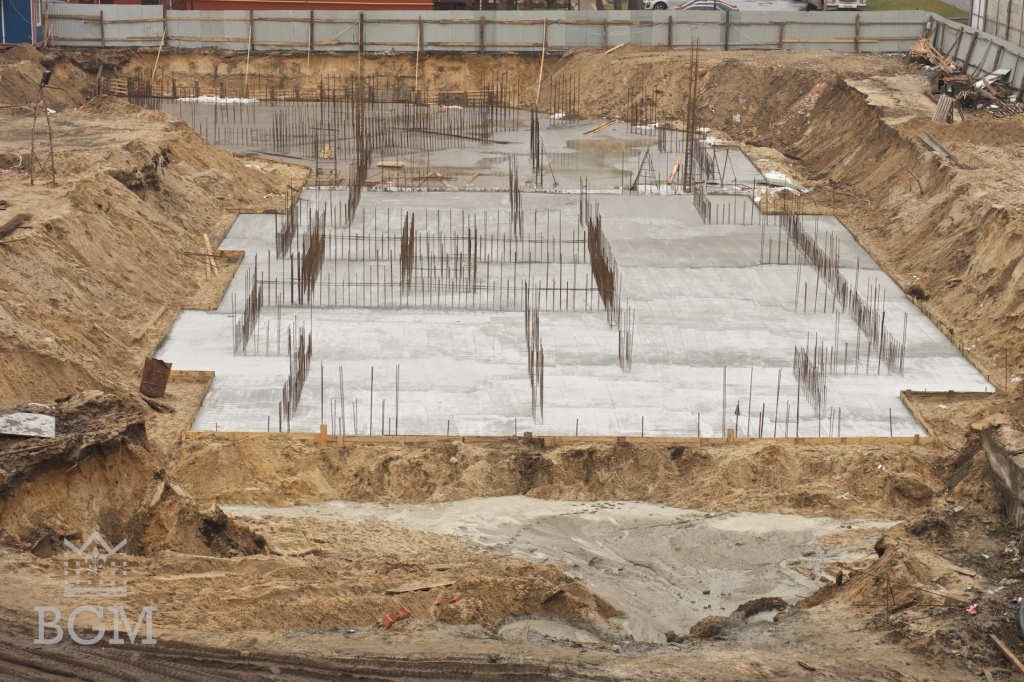

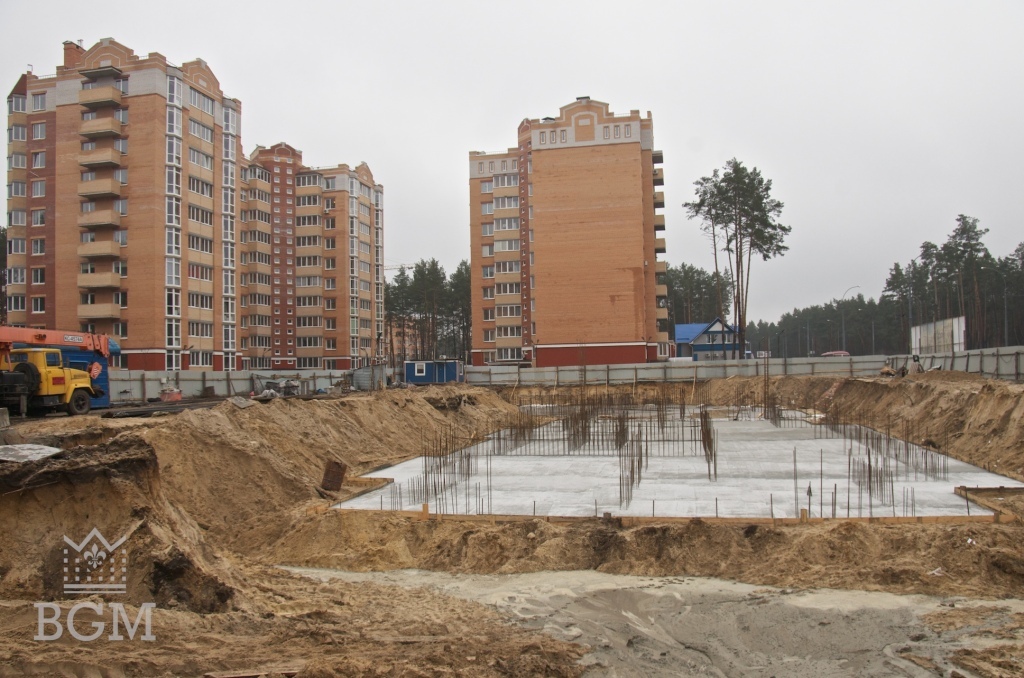

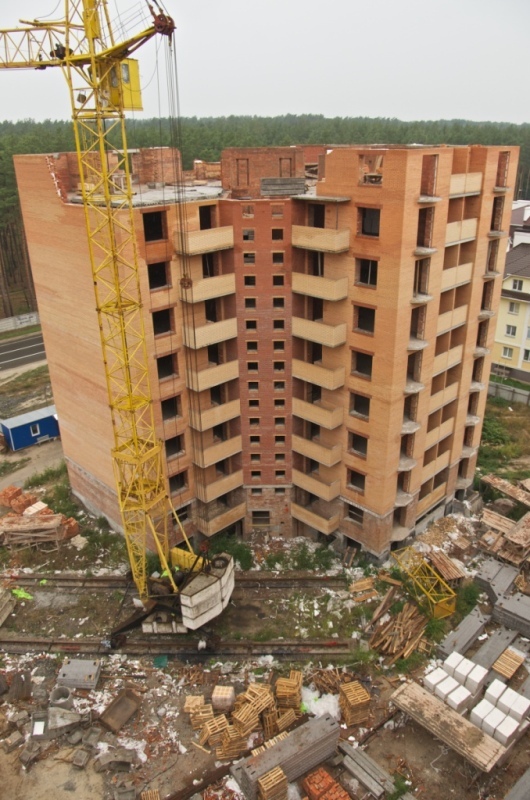

Строительный холдинг «БГМ» начинает возведение II-й очереди жилого комплекса «Киевский», который будет представлен тремя жилыми домами и рядом объектов социально-бытовой инфраструктуры.

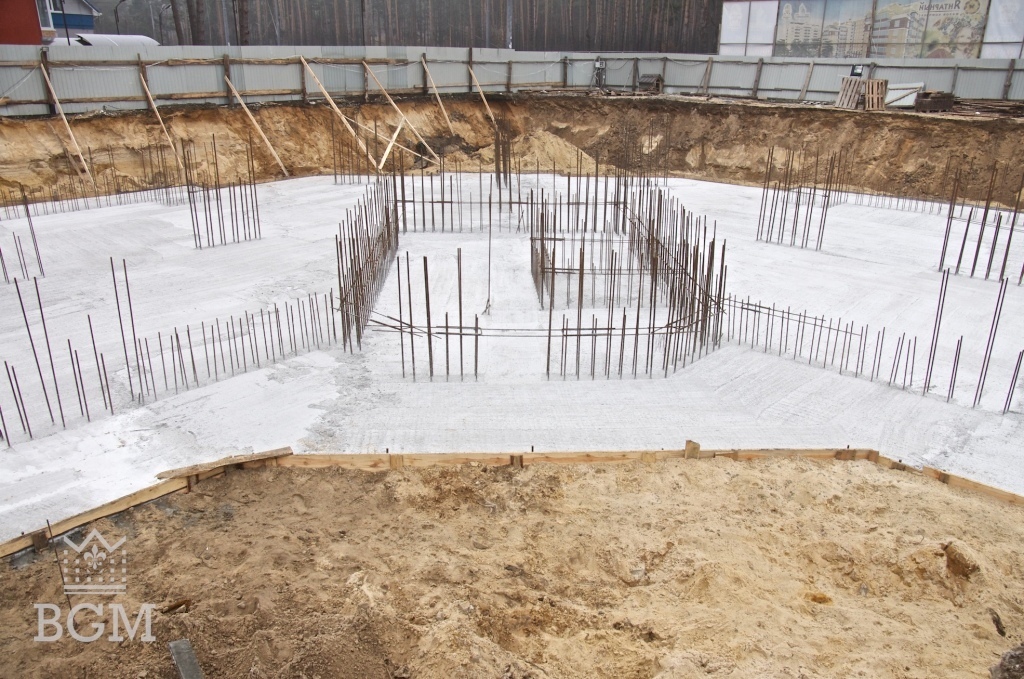

На данный момент проводятся работы по подготовке участка для выполнения строительных работ по дому №1. Новый жилой объект расположится на улице Карла Маркса, 2-Л по соседству с первой очередью киевского ансамбля, в окружении естественных хвойных насаждений. Рядом пролегла новая дорога общей протяженностью 7 км, ведущая в Киев к метро «Академгородок». Столица настолько близко, что ее будет видно из квартир верхних этажей.
Согласно полученной Декларации о начале выполнения строительных работ, дом будет насчитывать 14 этажей со 116 квартирами общей площадью 7 844,4 м². Покупателям предлагается 4 трехкомнатных, 52 двухкомнатных и 60 однокомнатных квартир. В случае, когда инвестор желает получить метраж больший, нежели предусматривают стандартные планировочные решения, компания «БГМ» предоставляет возможность объединения нескольких квартир в одну.
Ввод дома в эксплуатацию запланирован на I квартал 2016 года.
На данный момент проводятся работы по подготовке участка для выполнения строительных работ по дому №1. Новый жилой объект расположится на улице Карла Маркса, 2-Л по соседству с первой очередью киевского ансамбля, в окружении естественных хвойных насаждений. Рядом пролегла новая дорога общей протяженностью 7 км, ведущая в Киев к метро «Академгородок». Столица настолько близко, что ее будет видно из квартир верхних этажей.
Согласно полученной Декларации о начале выполнения строительных работ, дом будет насчитывать 14 этажей со 116 квартирами общей площадью 7 844,4 м². Покупателям предлагается 4 трехкомнатных, 52 двухкомнатных и 60 однокомнатных квартир. В случае, когда инвестор желает получить метраж больший, нежели предусматривают стандартные планировочные решения, компания «БГМ» предоставляет возможность объединения нескольких квартир в одну.
Ввод дома в эксплуатацию запланирован на I квартал 2016 года.
Domik System
Inform bot
37 480
09 сентября 2019
03 март 2014 16:54
//bgm.kiev.ua/kvartira-po-fiksirovannoy- tsene-7999-grn-za-kv-m-2.html
Цены теперь не привязаны к доллару.
7999 грн. за кв. м. фиксировано на весь период рассрочки. Действует беспроцентная рассрочка до 3-х лет.
Акция распространяется на квартиры в ЖК «Суворов», «Киевский-II».
Цены теперь не привязаны к доллару.
7999 грн. за кв. м. фиксировано на весь период рассрочки. Действует беспроцентная рассрочка до 3-х лет.
Акция распространяется на квартиры в ЖК «Суворов», «Киевский-II».
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2014 16:35

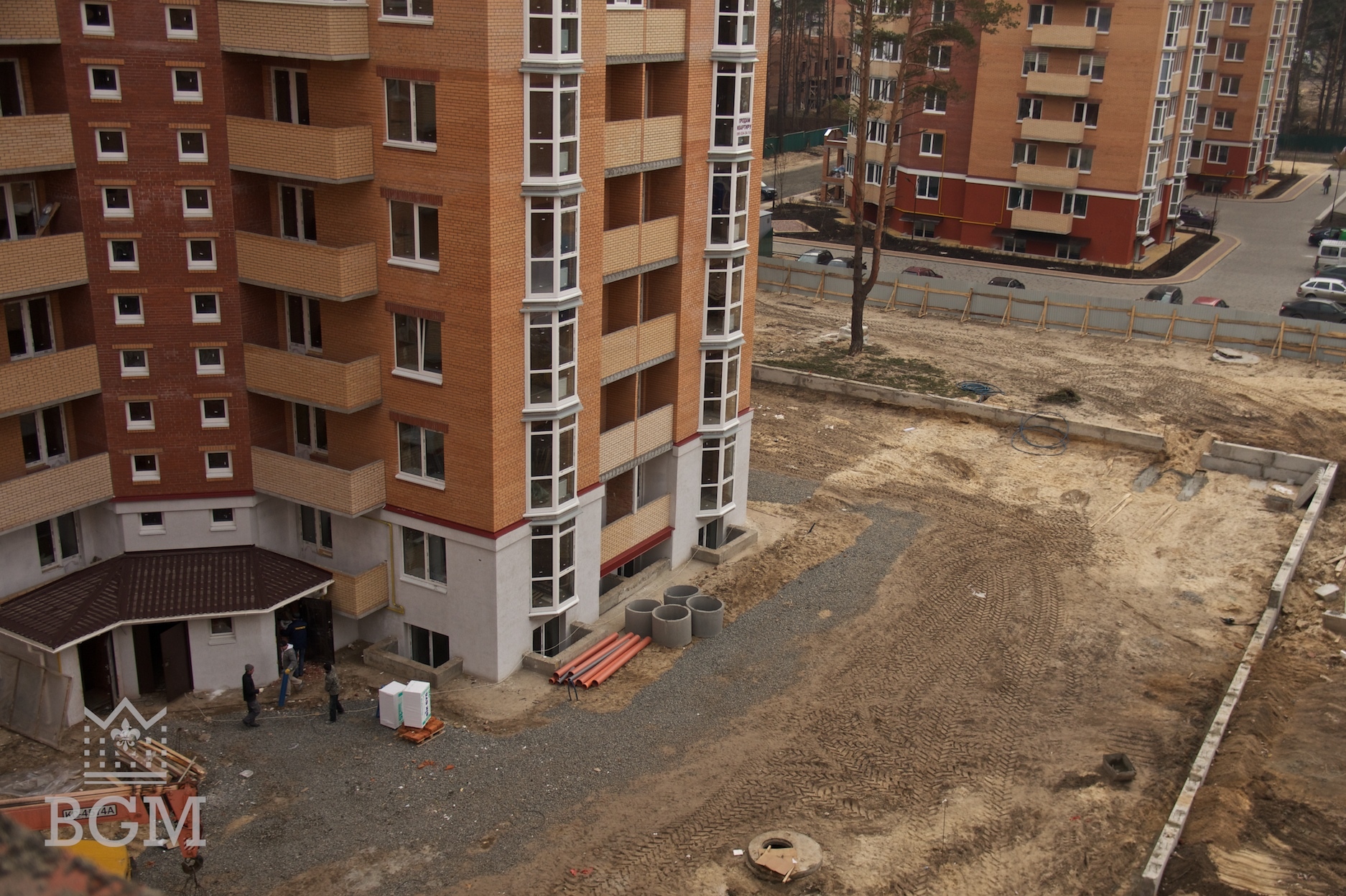

В ближайшее время строительный холдинг «БГМ» планирует начать передавать своим инвесторам ключи от квартир, которые расположены в доме № 5 жилого комплекса «Киевский». Месяцем раньше, в середине января была получена декларация о готовности объекта жилого назначения к эксплуатации. А также были проведены обмеры всех внутридомных помещений и теперь готовятся технические паспорта на квартиры.
- «Мы, насколько это возможно, форсируем внутренние процессы по подготовке документации для Регистрационной службы и дальнейшей передачи прав собственности на квартиры. А также подаем пакеты документов местным эксплуатирующим организациям, таким как «ИрпеньВодоканал», «РЭС», «ОблГаз» — комментирует директор «БГМ» Инна Валентиновна Бречко.
В доме уже есть электричество, а на территории ЖК установлена и функционирует подстанция мощностью 1 МВт. На днях были проведены работы по опломбированию счетчиков и запуск системы автономного отопления в каждой квартире. Пока дом прогревается, параллельно бригады монтируют лифты.
- «Если оценить объем оставшихся работ, планируем вложиться по срокам до конца марта-начало апреля. Остались малярные работы в квартирах (сегодня в доме работает 4 бригады), стяжка и остекление балконов, которое начнется с верхнего этажа. В таком же порядке будет проводится осмотр квартир и выдача ключей» – подытожил начальник строительства жилого комплекса «Киевский».
- «Мы, насколько это возможно, форсируем внутренние процессы по подготовке документации для Регистрационной службы и дальнейшей передачи прав собственности на квартиры. А также подаем пакеты документов местным эксплуатирующим организациям, таким как «ИрпеньВодоканал», «РЭС», «ОблГаз» — комментирует директор «БГМ» Инна Валентиновна Бречко.
В доме уже есть электричество, а на территории ЖК установлена и функционирует подстанция мощностью 1 МВт. На днях были проведены работы по опломбированию счетчиков и запуск системы автономного отопления в каждой квартире. Пока дом прогревается, параллельно бригады монтируют лифты.
- «Если оценить объем оставшихся работ, планируем вложиться по срокам до конца марта-начало апреля. Остались малярные работы в квартирах (сегодня в доме работает 4 бригады), стяжка и остекление балконов, которое начнется с верхнего этажа. В таком же порядке будет проводится осмотр квартир и выдача ключей» – подытожил начальник строительства жилого комплекса «Киевский».
Domik System
Inform bot
37 480
09 сентября 2019
17 март 2014 15:53
.
Domik System
Inform bot
37 480
09 сентября 2019
21 март 2014 14:42

В рамках благоустройства ЖК «Киевский», на днях провели работы по установке нового игрового комплекса. Возрастная группа рассчитана на детей от 6 месяцев и до 10 лет.
Это первая детская площадка в жилом комплексе «Киевский», их количество будет увеличиваться с каждым введенным в эксплуатацию домом. Следующая появится между домами № 4 и № 5.
Это первая детская площадка в жилом комплексе «Киевский», их количество будет увеличиваться с каждым введенным в эксплуатацию домом. Следующая появится между домами № 4 и № 5.
Domik System
Inform bot
37 480
09 сентября 2019
26 март 2014 14:21
Акция:
Цена 7999 фиксируется на весь период рассрочки;
Первый взнос – от 30% стоимости квартиры;
Предложение действует до конца 2014 года;
Акция распространяется на квартиры в ЖК «Суворов» и ЖК «Киевский-II»
Цена 7999 фиксируется на весь период рассрочки;
Первый взнос – от 30% стоимости квартиры;
Предложение действует до конца 2014 года;
Акция распространяется на квартиры в ЖК «Суворов» и ЖК «Киевский-II»
Domik System
Inform bot
37 480
09 сентября 2019
03 апр 2014 15:58
Сроки по выдаче ключей по улице Карла Маркса, 2/1, дом № 5 смещены на апрель.
Дом № 4 им. Святослава Великого (10 этажей):
- Выполнены работы по обвязке газопровода;

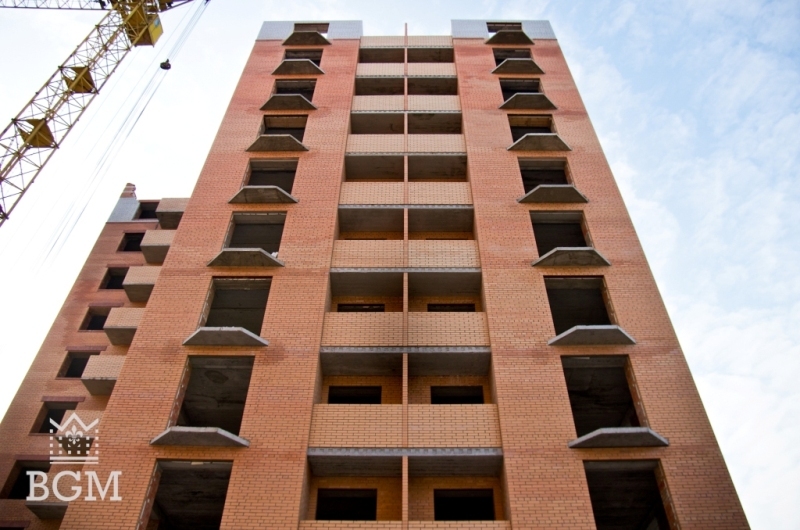

- Накрыты балконы козырьками;
- Выполнено утепление цокольного этажа;
- Ведутся электромонтажные работы.

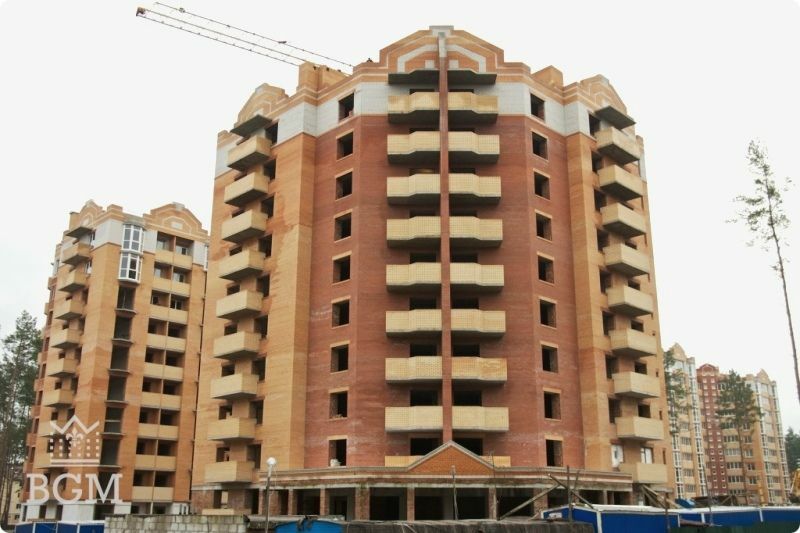

Дом №5 им. Ярослава Мудрого (10 этажей):
- Завершены работы по остеклению лоджий и балконов;
- Проводится параллельно в подъездах № 1 и № 2 оштукатуривание квартир на 3 и 2 этажах;
- На 9 и 10 этажах выполняется стяжка в квартирах и местах общего пользования;
- Проводится монтаж грузопассажирских лифтов (1000 кг) в подъездах № 1 и № 2. Задекларированный подрядчиком срок сдачи лифтов – 45 дней;

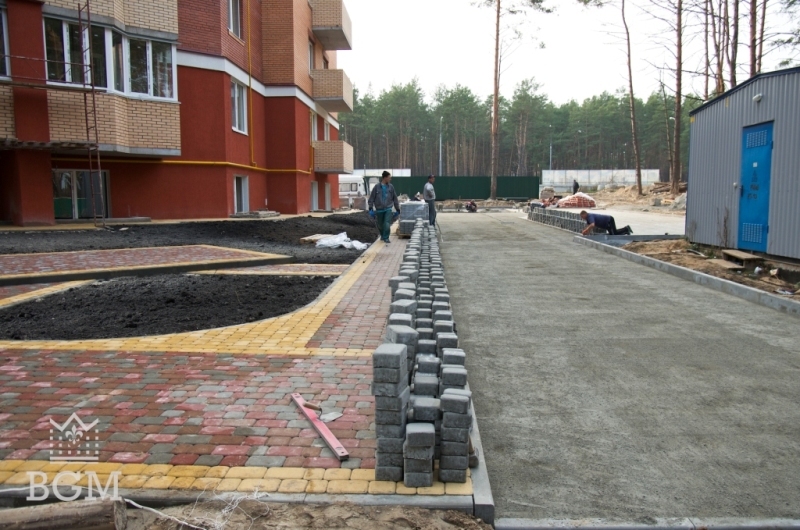

- Ведутся работы по благоустройству придомовой территории.

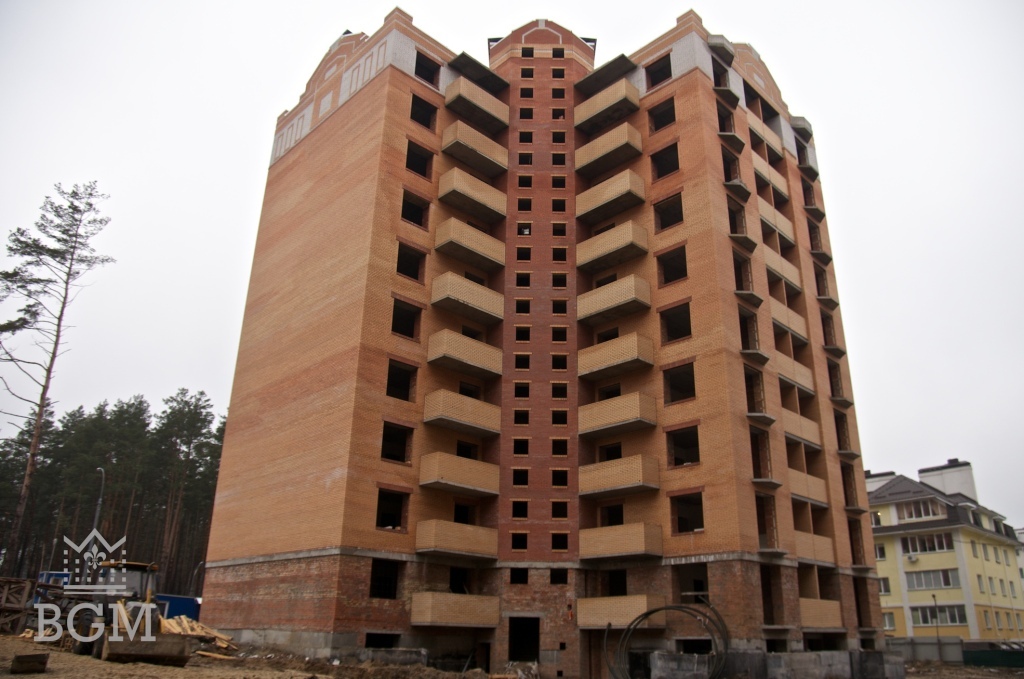

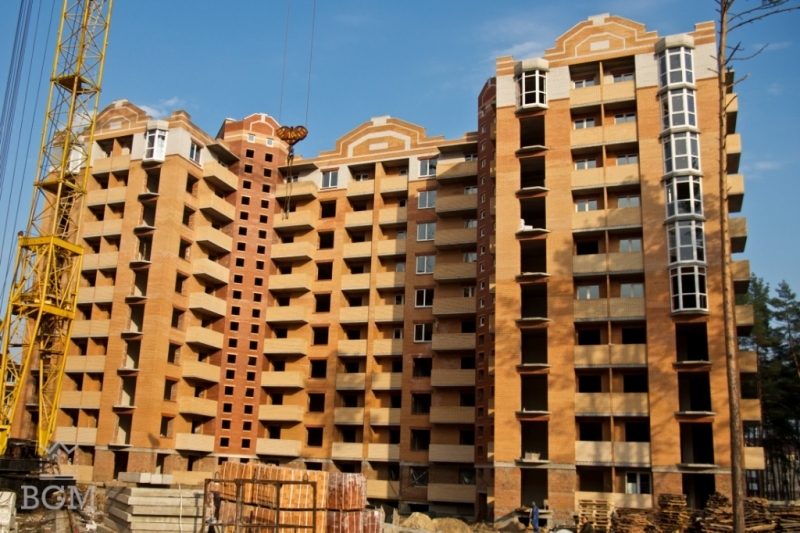

Дом № 4 им. Святослава Великого (10 этажей):
- Выполнены работы по обвязке газопровода;
- Накрыты балконы козырьками;
- Выполнено утепление цокольного этажа;
- Ведутся электромонтажные работы.
Дом №5 им. Ярослава Мудрого (10 этажей):
- Завершены работы по остеклению лоджий и балконов;
- Проводится параллельно в подъездах № 1 и № 2 оштукатуривание квартир на 3 и 2 этажах;
- На 9 и 10 этажах выполняется стяжка в квартирах и местах общего пользования;
- Проводится монтаж грузопассажирских лифтов (1000 кг) в подъездах № 1 и № 2. Задекларированный подрядчиком срок сдачи лифтов – 45 дней;
- Ведутся работы по благоустройству придомовой территории.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная19.04749
- Бровары, ул. Петлюры, 28 | Атлант19.0496
- ЖК Арт Парк | Art Park | УСК | ул. Бориспольская, 67а19.04465
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4319.04432
- ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 2219.04482
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая18.041 899
- Если вы инвестор проблемного строительства. Что делать?18.0442
- Комплекс апартаментов CitiZen | Сити Зен | ул. Генерала Шаповала, 1-318.04173
- ЖК Terracotta | Терракот | Perfect Group | пр. Николая Бажана18.04819
- ЖК Lucky Land | Лаки Ленд | DIM Group | ул. Берковецкая, 618.04111
- Стоит ли сейчас покупать недвижимость?19.043 411
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири14.047
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Погорельцев Эдуард Валентинович - недобросовестный арендатор11.124
- Оправдывает ли себя посудомоечная машина09.04158
- Отзывы о кондиционерах. Какой кондиционер лучше08.04275
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Де ви замовляли послугу 3-д дизайну інтер'єру?11.021
- Болит спина27.0169
- Какая ткань подойдёт для пуфиков и мягких сидений для табуретов12.1218
- Шукаю фільтр та мішок багаторазовий для пилу.03.111
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях18.1085
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Одесса, микрорайон на Лузановке - "Консоль"24.095
- Посоветуйте рабочих для ремонта квартиры15.04138
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Своя машина или такси?17.03533
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
- Рекомендую всім своїм знайомим Андроцентр!24.023
- Куди краще звернутися за імплантацією зуба в Києві?24.024
- Спасение от комаров, советы11.0237
- Установка и обслуживание бойлеров, ремонт, чистка16.0110
- Строительные работы25.121
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
