Цитата "USK Office":
20.06.2018

Благоустройство двора 1 очереди
Остекление 3 очереди

Все ждала и ждала новые фото! Спасибо!надеемся, что до конца июля все остеклят
20 июнь 2018 19:41
Цитата "USK Office":
20.06.2018

Благоустройство двора 1 очереди
Остекление 3 очереди

Окна закуплено и доставлено уже на всю 3 очередь? А то что-то в квартирах окна не лежат
21 июнь 2018 04:58
А що зроблено по 2 черзі,і що планується?
21 июнь 2018 06:46
Цитата "Скоро будет дом":

Окна закуплено и доставлено уже на всю 3 очередь? А то что-то в квартирах окна не лежат


Добрый день. Окна закуплены на весь дом. По мере выпуска окон на производственной линии их завозят на объект и сразу монтируют.
22 июнь 2018 08:11
Цитата "Скоро будет дом":

Окна закуплено и доставлено уже на всю 3 очередь? А то что-то в квартирах окна не лежат

Так может они в другом месте хранятся?
23 июнь 2018 06:40
Здравствуйте, хотелось бы услышать о работах по 2 очереди, как много сделано и заказаны ли двери!?
23 июнь 2018 13:50
(3 черга, 4 поверх, кв.51). Будемо знайомі;)
26 июнь 2018 19:52
Ув.застройщик просьба написать какие внутренние работы выполнены по 2 очереди и какие работы остались.А также сообщите не меняется ли срок сдачи объекта.Хотелось бы услышать реальную информацию.
27 июнь 2018 06:04
Цитата "USK Office":


Ув.застройщик просьба написать какие внутренние работы выполнены по 2 очереди и какие работы остались.А также сообщите не меняется ли срок сдачи объекта.Хотелось бы услышать реальную информацию.
01 июль 2018 10:40
Цитата "Inv12":

Ув.застройщик просьба написать какие внутренние работы выполнены по 2 очереди и какие работы остались.А также сообщите не меняется ли срок сдачи объекта.Хотелось бы услышать реальную информацию.


Такое ощущение, что Застройщик игнорирует вопросы касательно 2 очереди. Всем здесь сидящим (инвесторам 3 очереди и потенциальным инвесторам). Очень интересна судьба 2 очереди. Ведь от этого зависит и движение работ по 3 очереди и последующих.

Просим Застройщика ответить на выше поставленные вопросы,а также уточнить: начаты ли фасадные работы по 3 очереди и как продвигается остекление?
01 июль 2018 15:55
Сегодня были на объекте. По третьей очереди - остеклены торцевые стороны дома и лицевая сторона одной секции. Больше ничего не застеклено.
02 июль 2018 03:33
Уск Ещё вопрос к 1 и 2 очереди у вас также окна VIKNALEND?
02 июль 2018 08:34
Сводка работ по состоянию на 29.06.2018

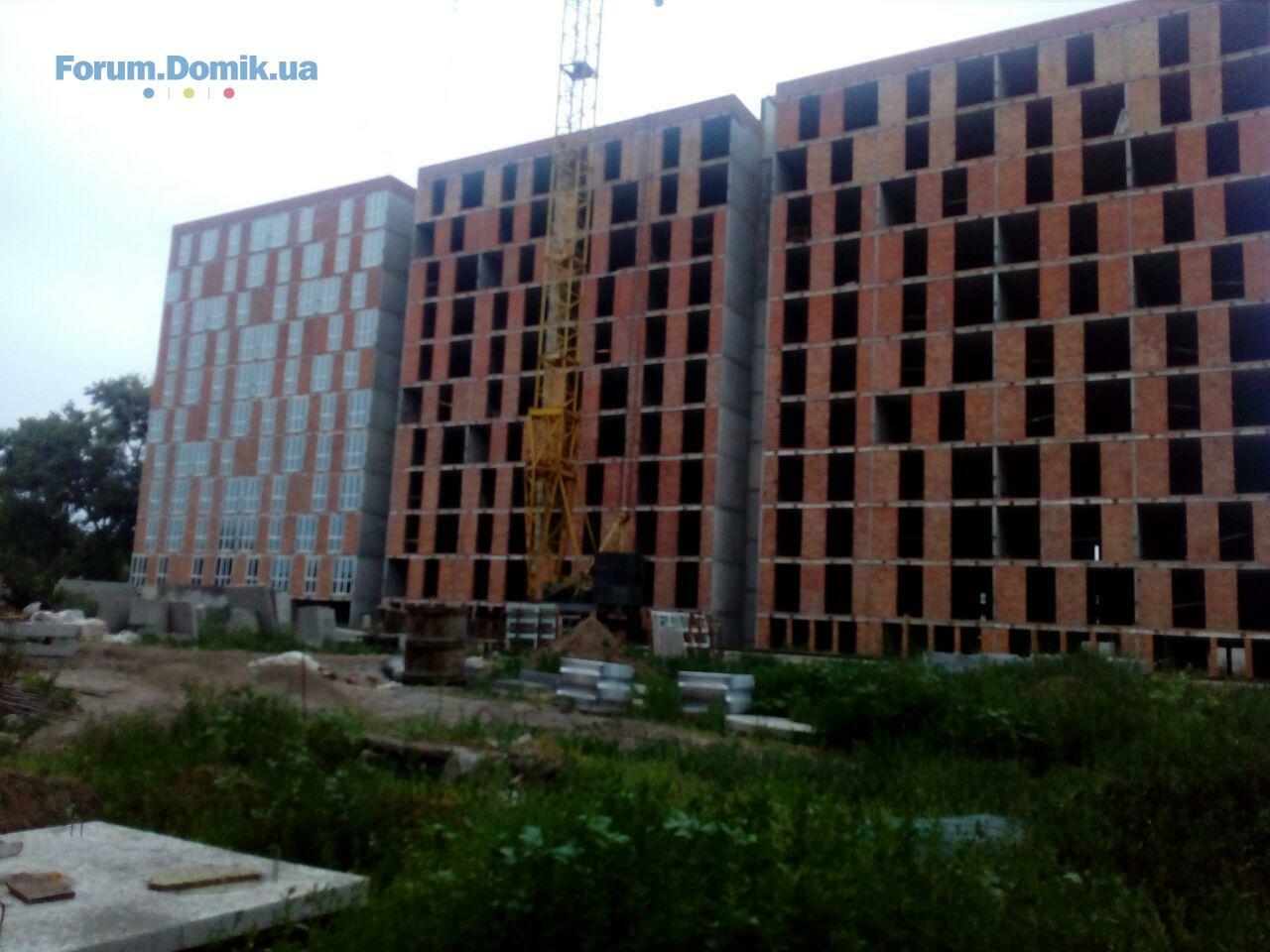

1 очередь:

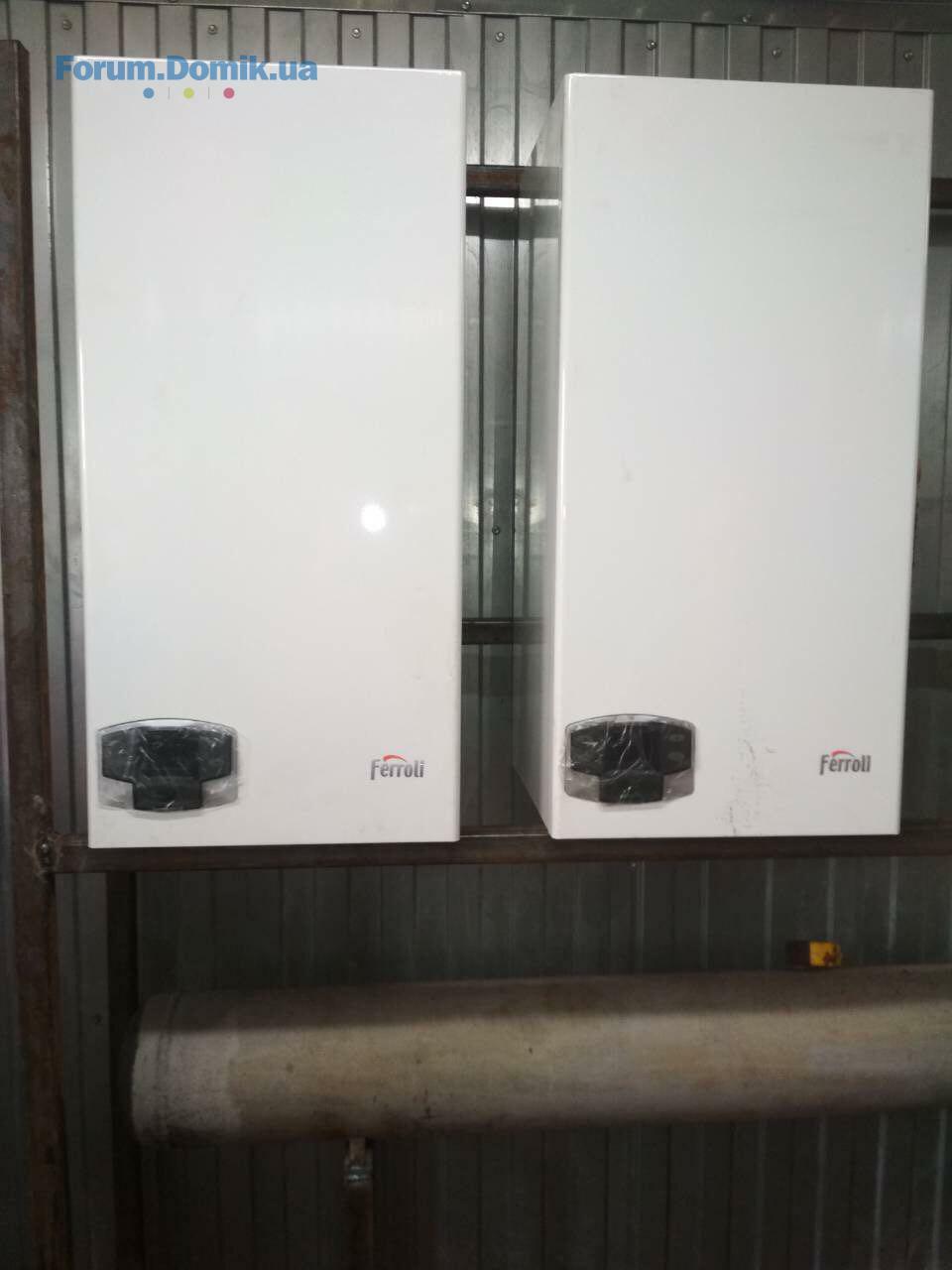

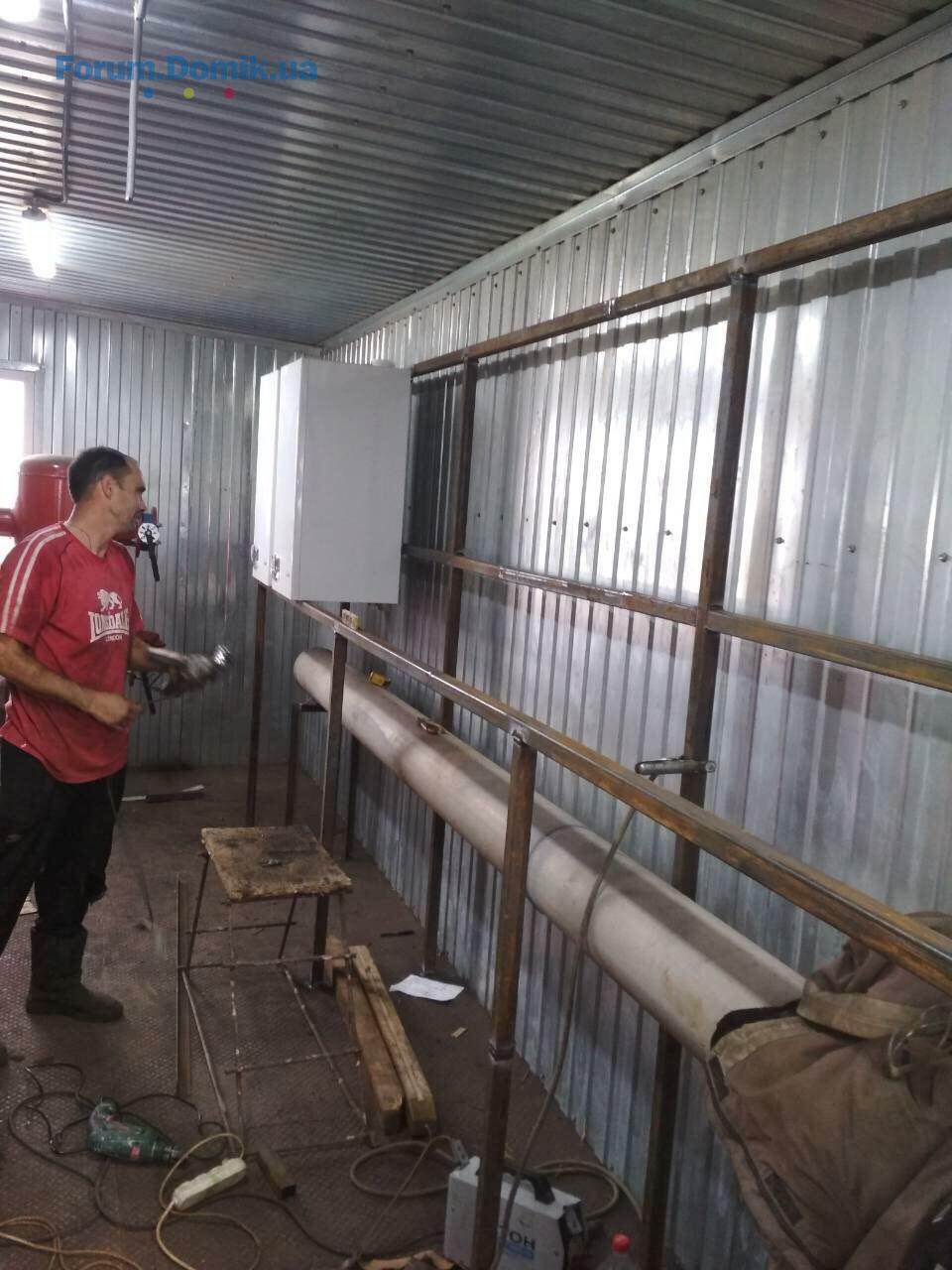

- монтаж оборудования в котельной. Окончание до 15 сентября.

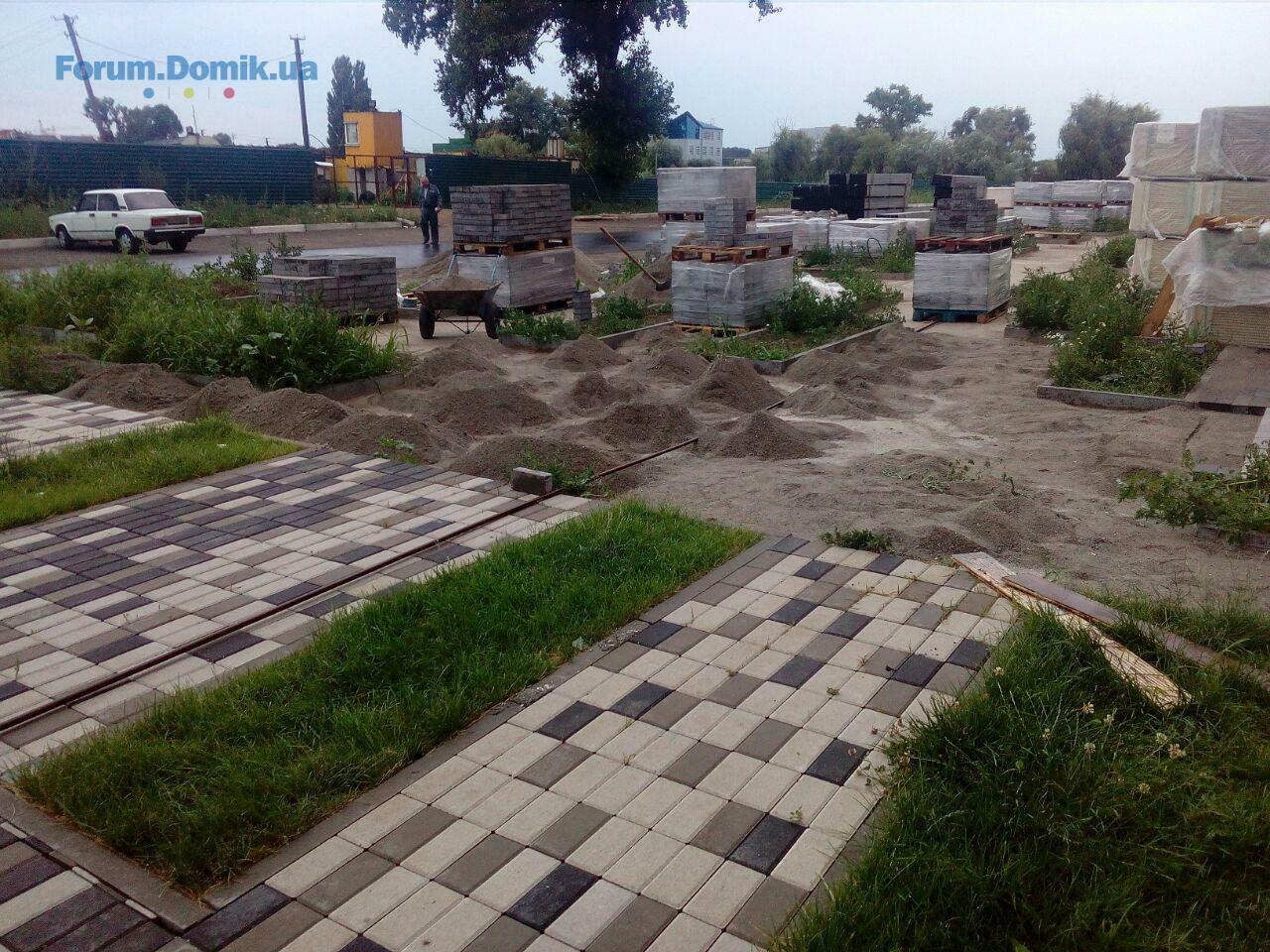

- благоустройство дворовой части придомовой территории под детскую площадку

2 очередь:
- окончена обвязка инженерии и ее испытание;
- запущена вода на квартиры под давлением;
- начат монтаж каркасов на перегородки по квартирам;
- подготовка помещения электросчитовой под установку электрощитов на дом;

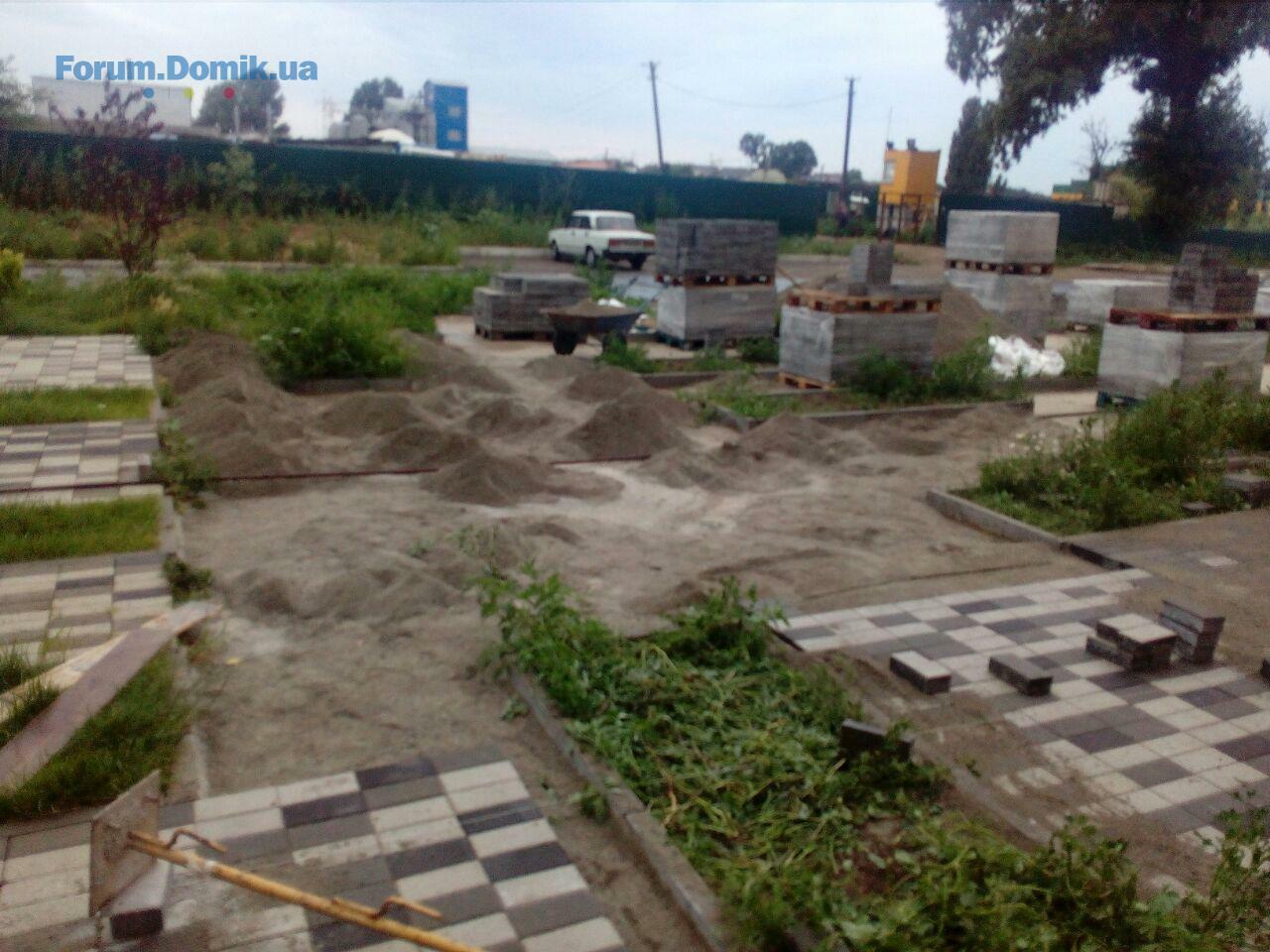

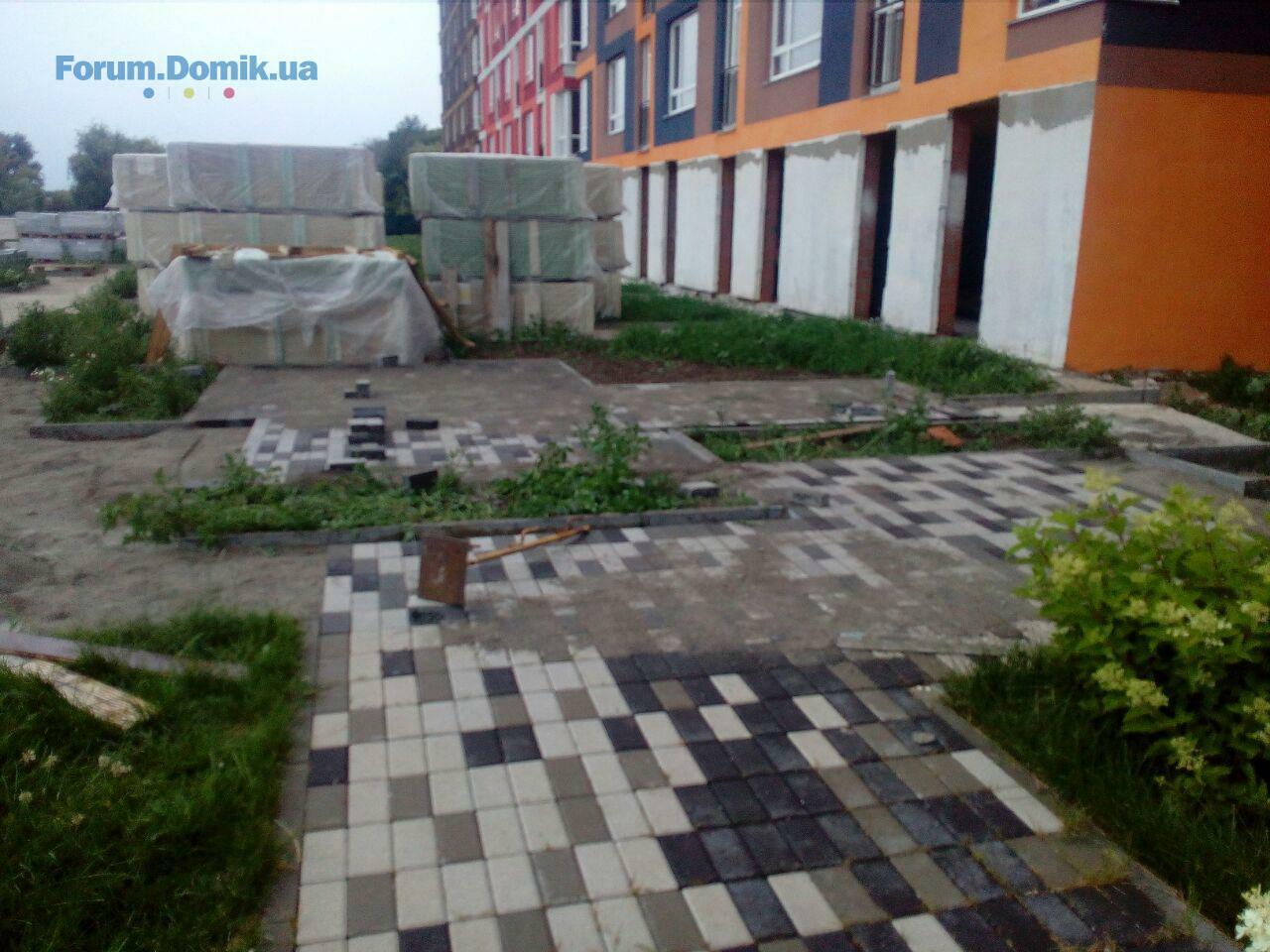

- благоустройство бульварной части придомовой территории.

3 очередь;

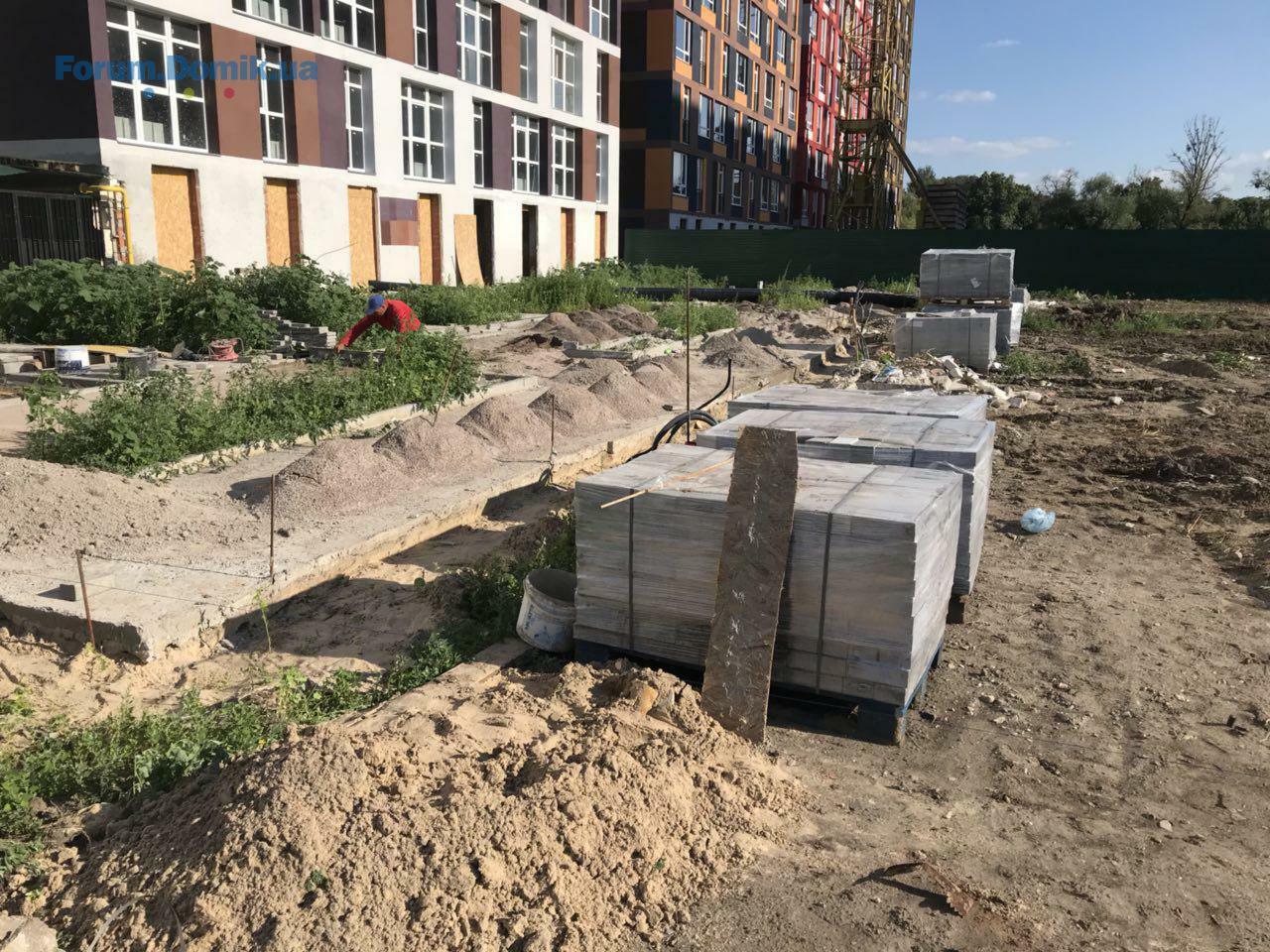

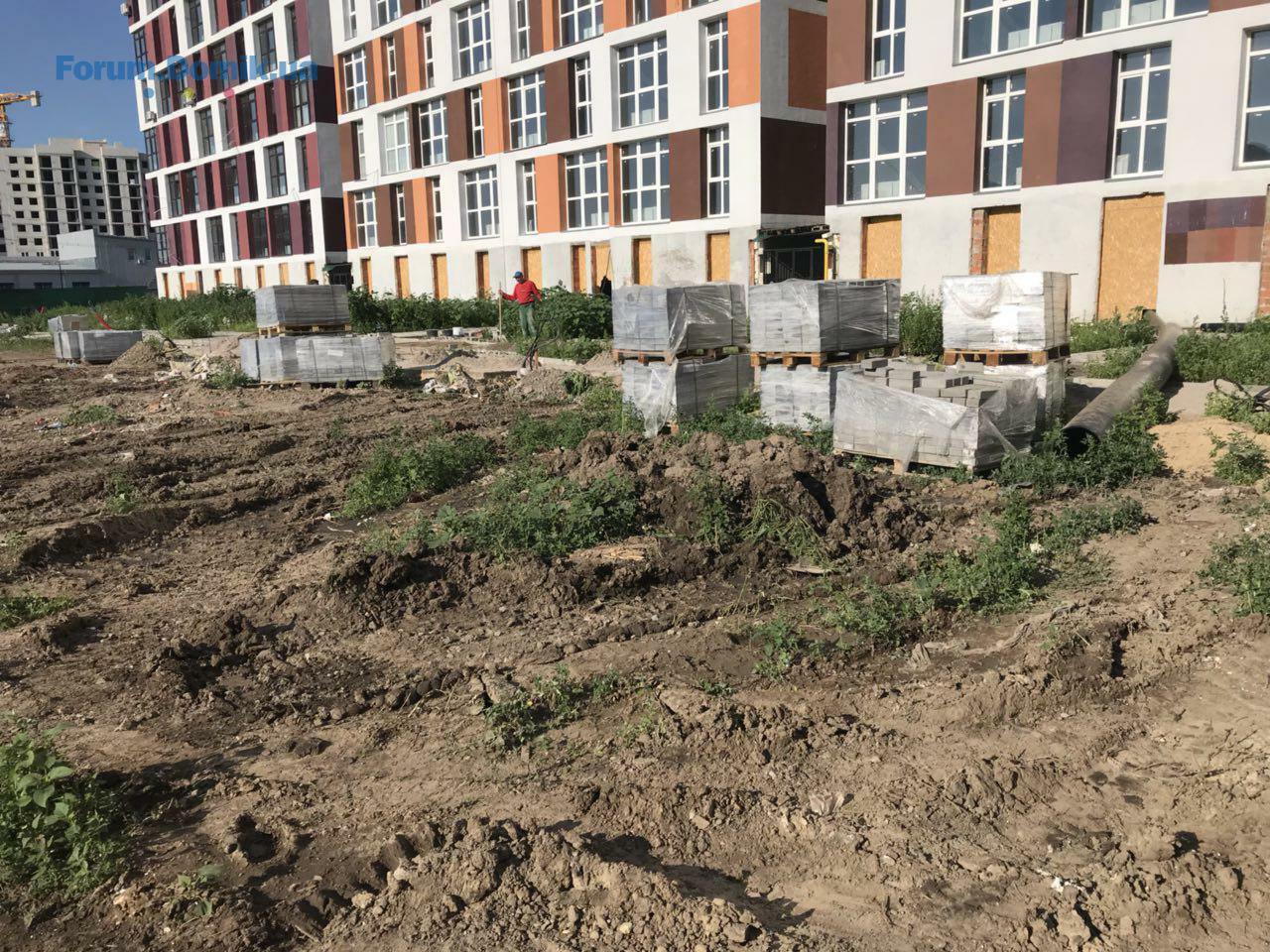

- остекление 30%. Ориентировочное окончание работ 28 сентября.
- подготовительные работы под утепление фасадов. Ориентировочное окончание утепления 15 октября.
02 июль 2018 08:54
Добрый день!
Скажите пожалуйста, а когда планируется котельня второй очереди?
И когда по планам сможем заходить на ремонты?
02 июль 2018 10:12
Цитата "USK Office":
Сводка работ по состоянию на 29.06.2018

- подготовительные работы под утепление фасадов. Ориентировочное окончание утепления 15 октября.


Застройщик, а когда же будет завершено окрашивание фасада? В дождь и снег?
02 июль 2018 14:43
Цитата "Скоро будет дом":


Застройщик, а когда же будет завершено окрашивание фасада? В дождь и снег?


В этом году я думаю весь дом не покрасят, так как во второй очереди ближе к зиме красили половины двух секций, то пришлось одну секцию перекрашивать в этом году. А среднюю секцию до ума так и не довели.
03 июль 2018 20:04
Цитата "Скоро будет дом":


Застройщик, а когда же будет завершено окрашивание фасада? В дождь и снег?


Фасадные работы по окраске не могут выполняться при обильных осадках и отрицательной дневной температуре. Если до похолодания часть фасада 3 очереди не будет окрашена, ее завершат с весны.
04 июль 2018 16:41
Люди, придумали какой выход с сушкой белья?
04 июль 2018 17:02
Цитата "Ник для форумa":
Люди, придумали какой выход с сушкой белья?

Ми будемо купувати пральну машину із функцією сушки.
04 июль 2018 18:57
Цитата "USK Office":


Анализируя прогнозы,хотелось бы получить реальные сроки на сегоднешний день.Судя по ответу наши сроки еще сдвигаются.Просим застройщика ответить.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .267269. . .285
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
