08 июнь 2018 13:09
Цитата "Inv12":

Хотелось бы услышать от застройщика на сколько процентов выполнено внутренних работ по 2 очереди.
Когда планируете устанавливать двери,радиаторы.А так же просьба подтвердить срок сдачи объекта.

Застройщик, прокомментируйте, пожалуйста.
10 июнь 2018 10:44
Цитата "nik_forum_":

Застройщик, прокомментируйте, пожалуйста.

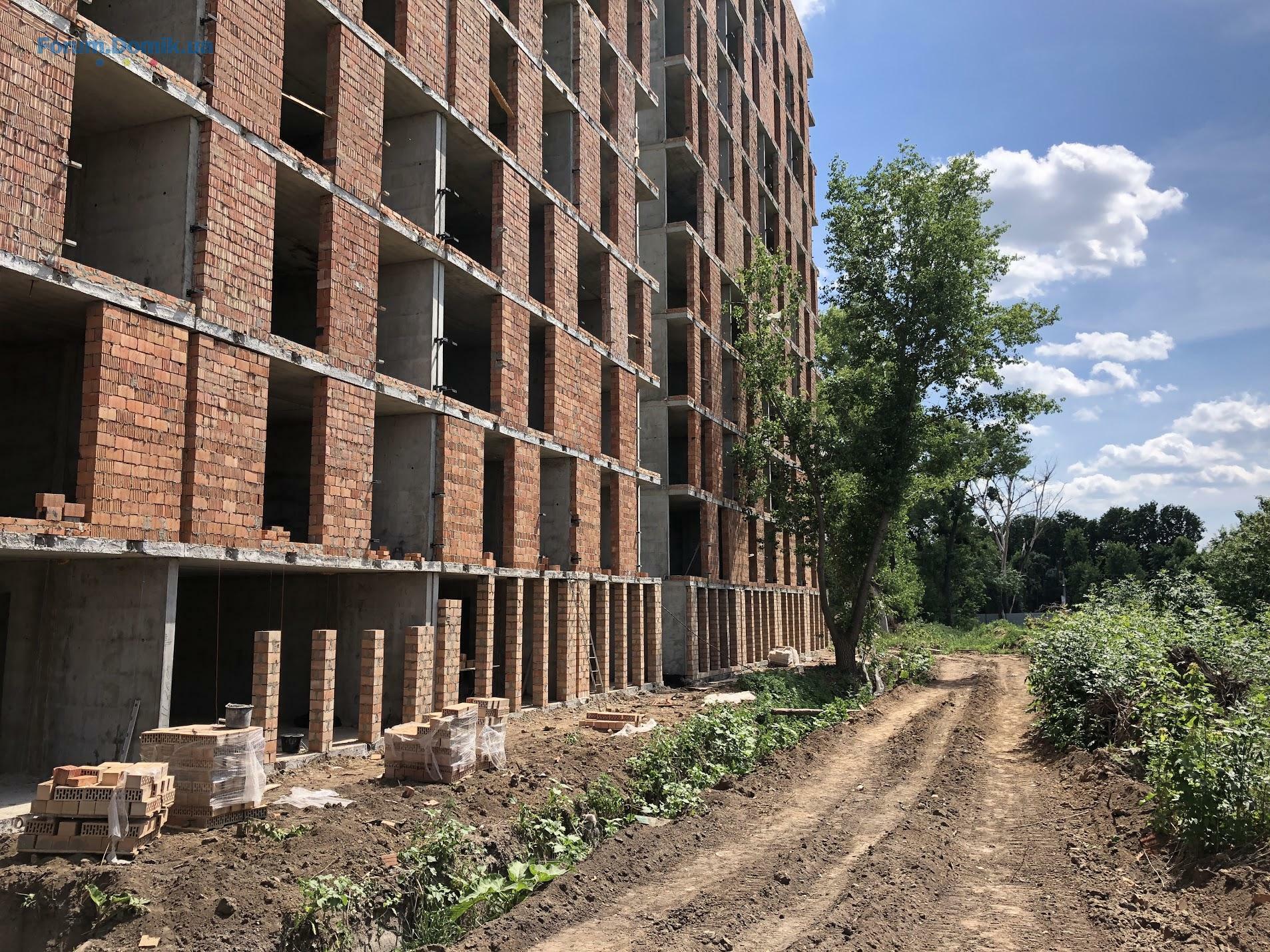

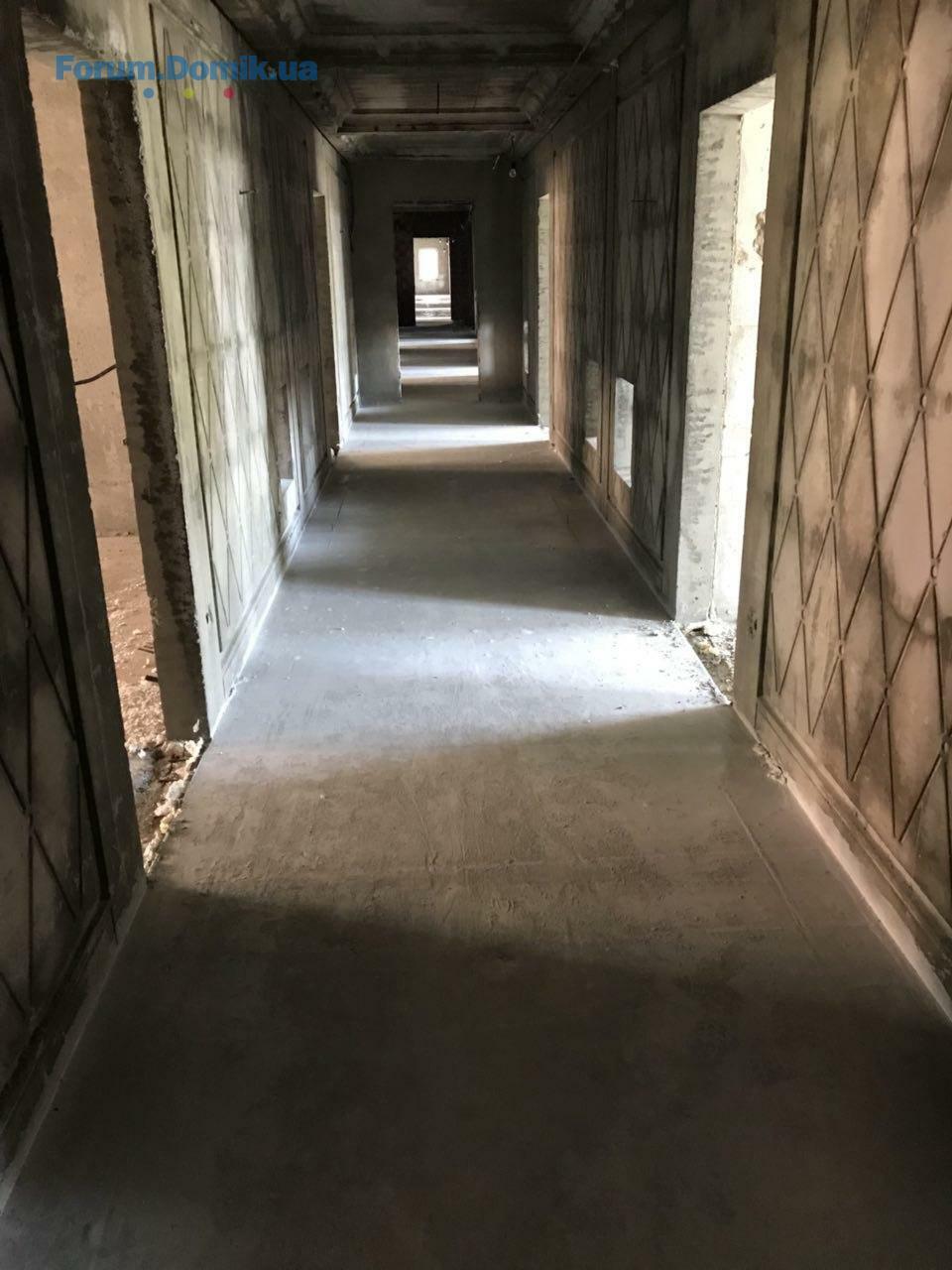

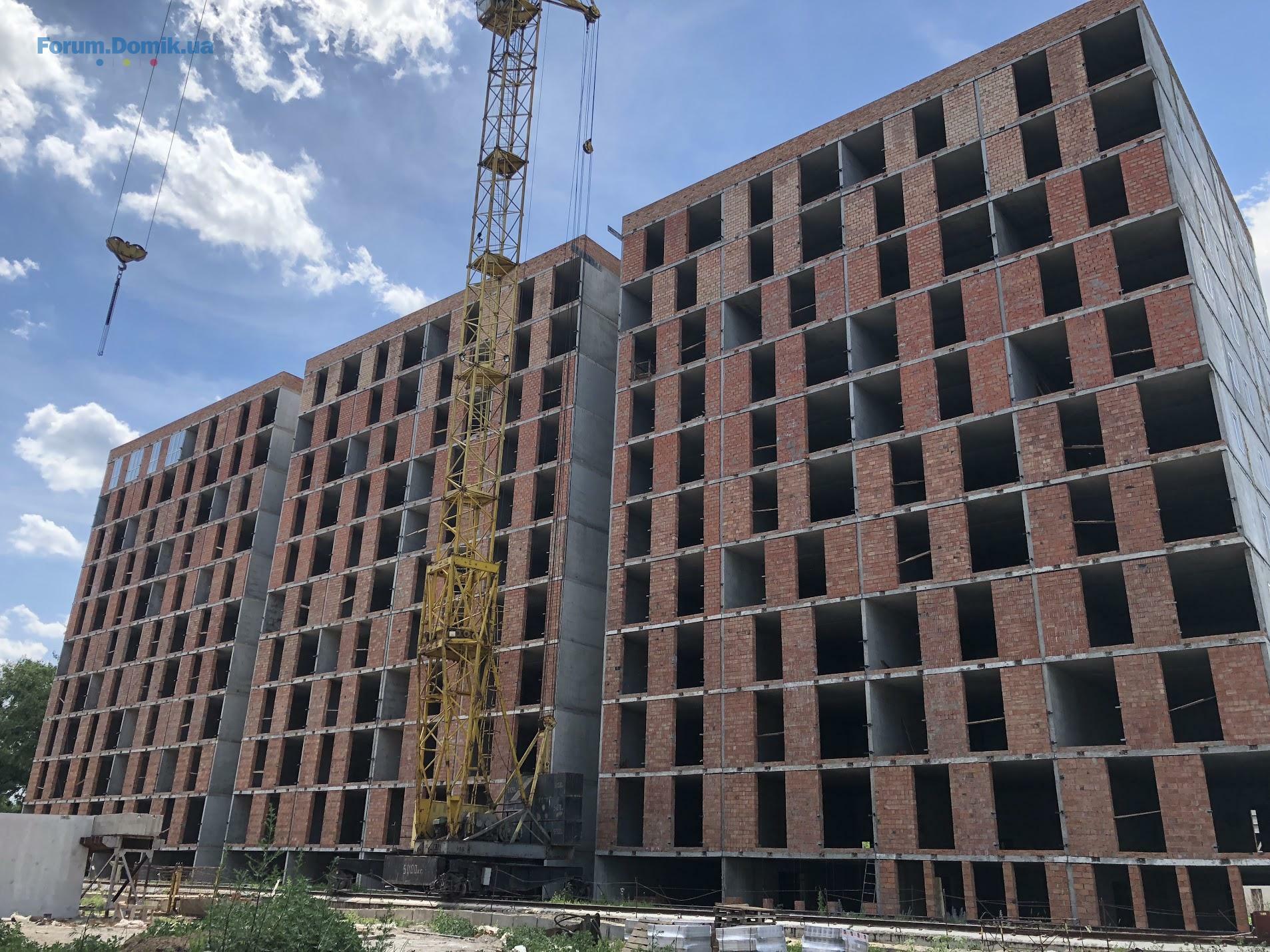

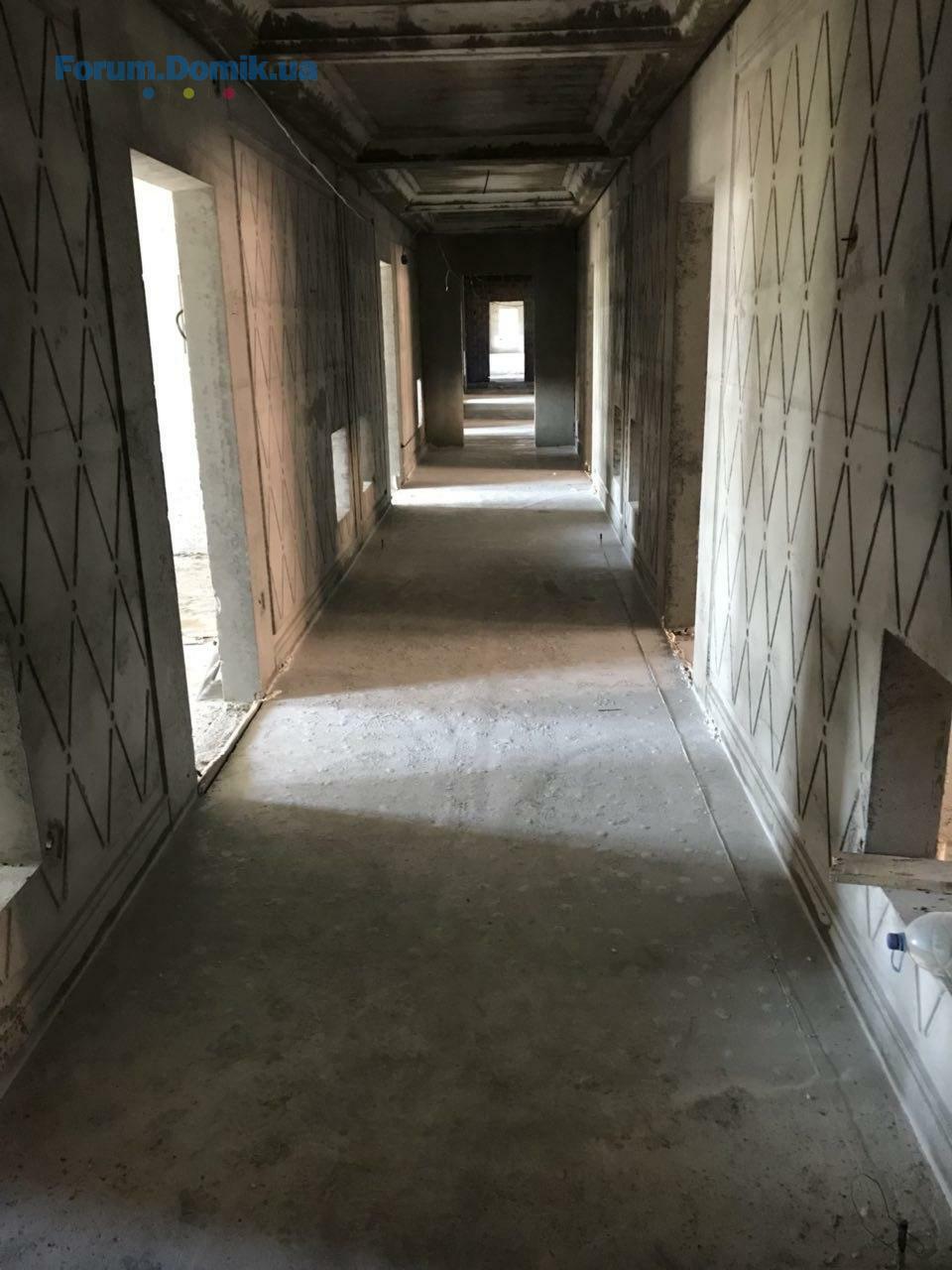

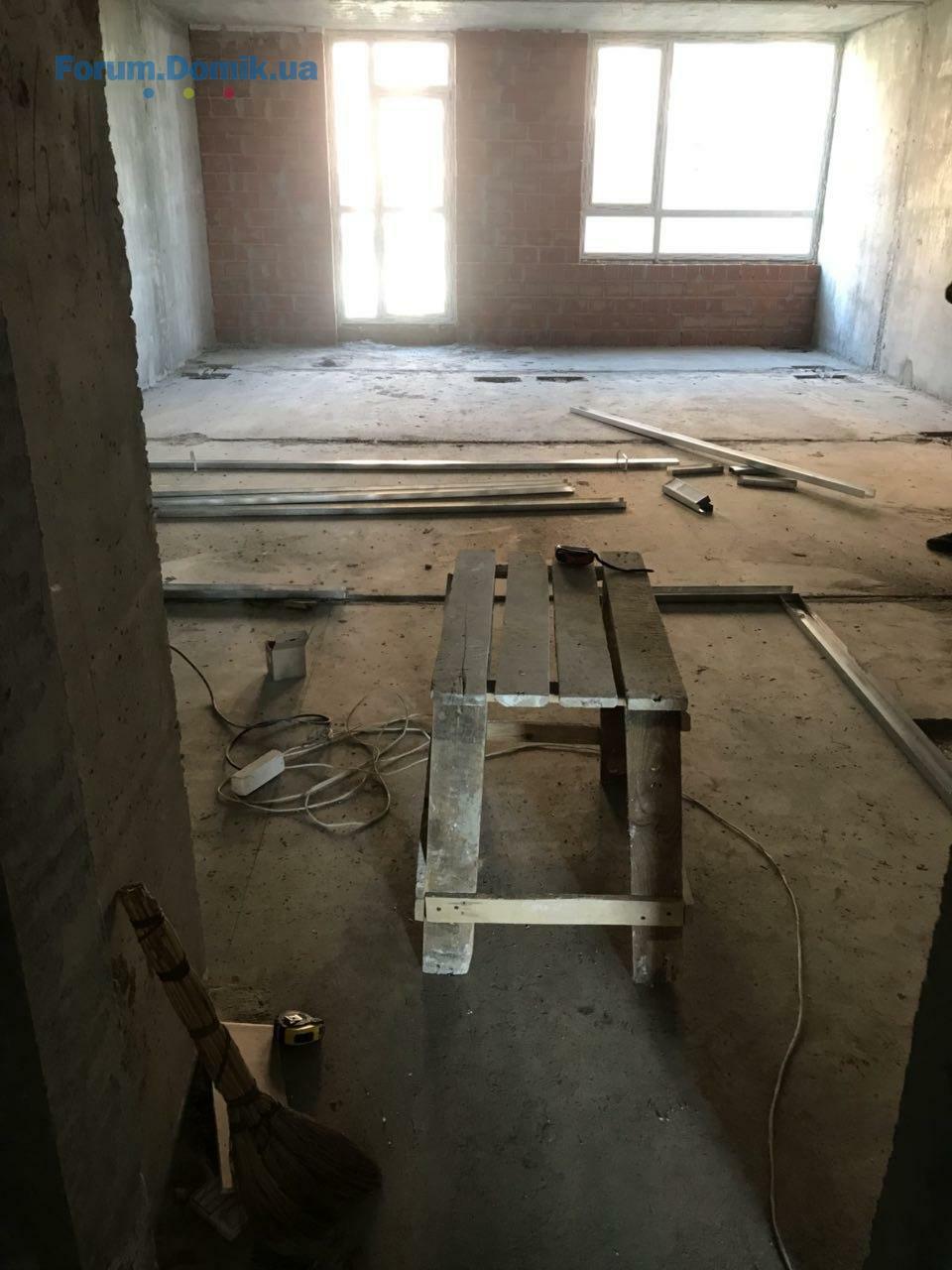

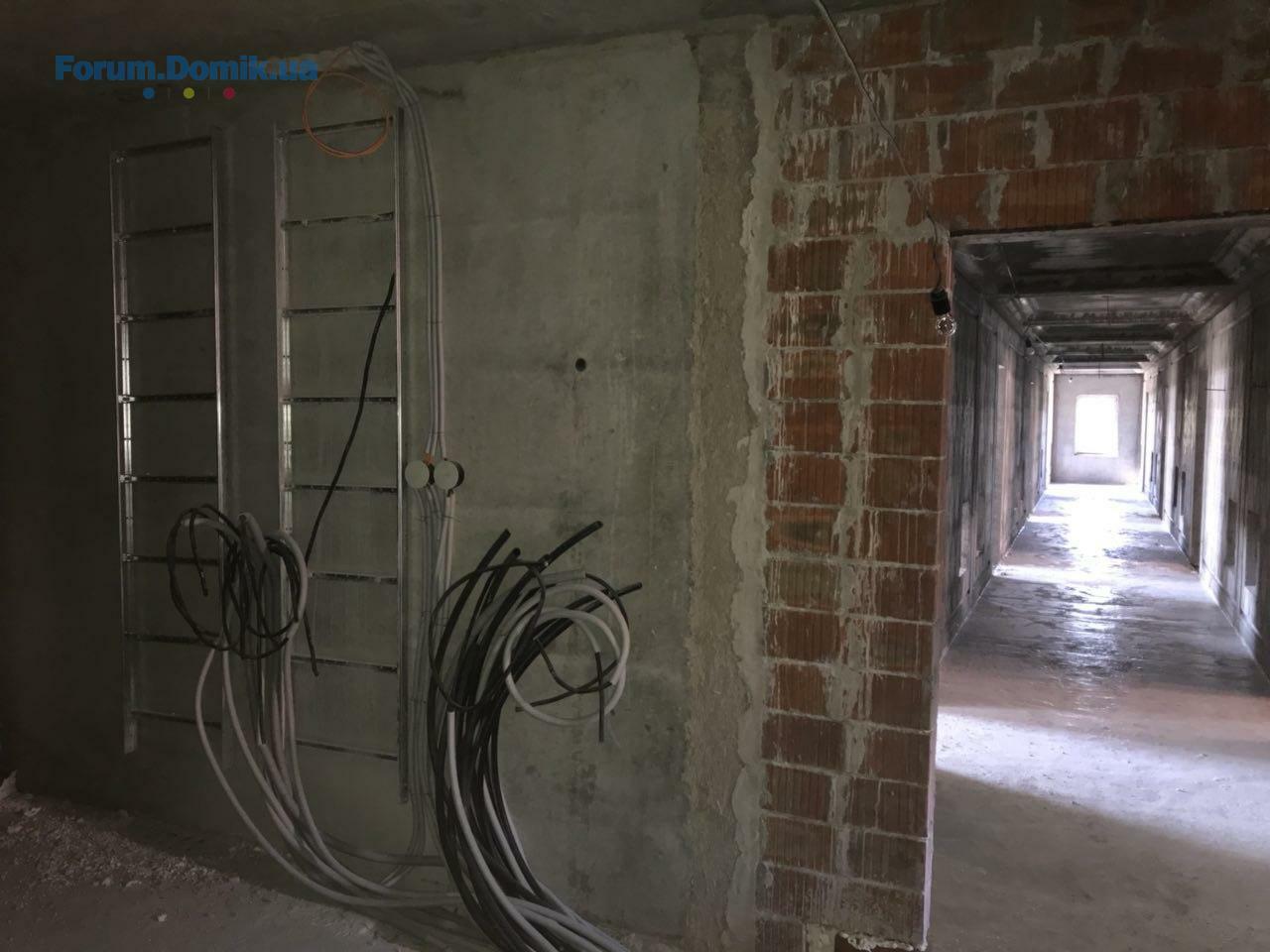

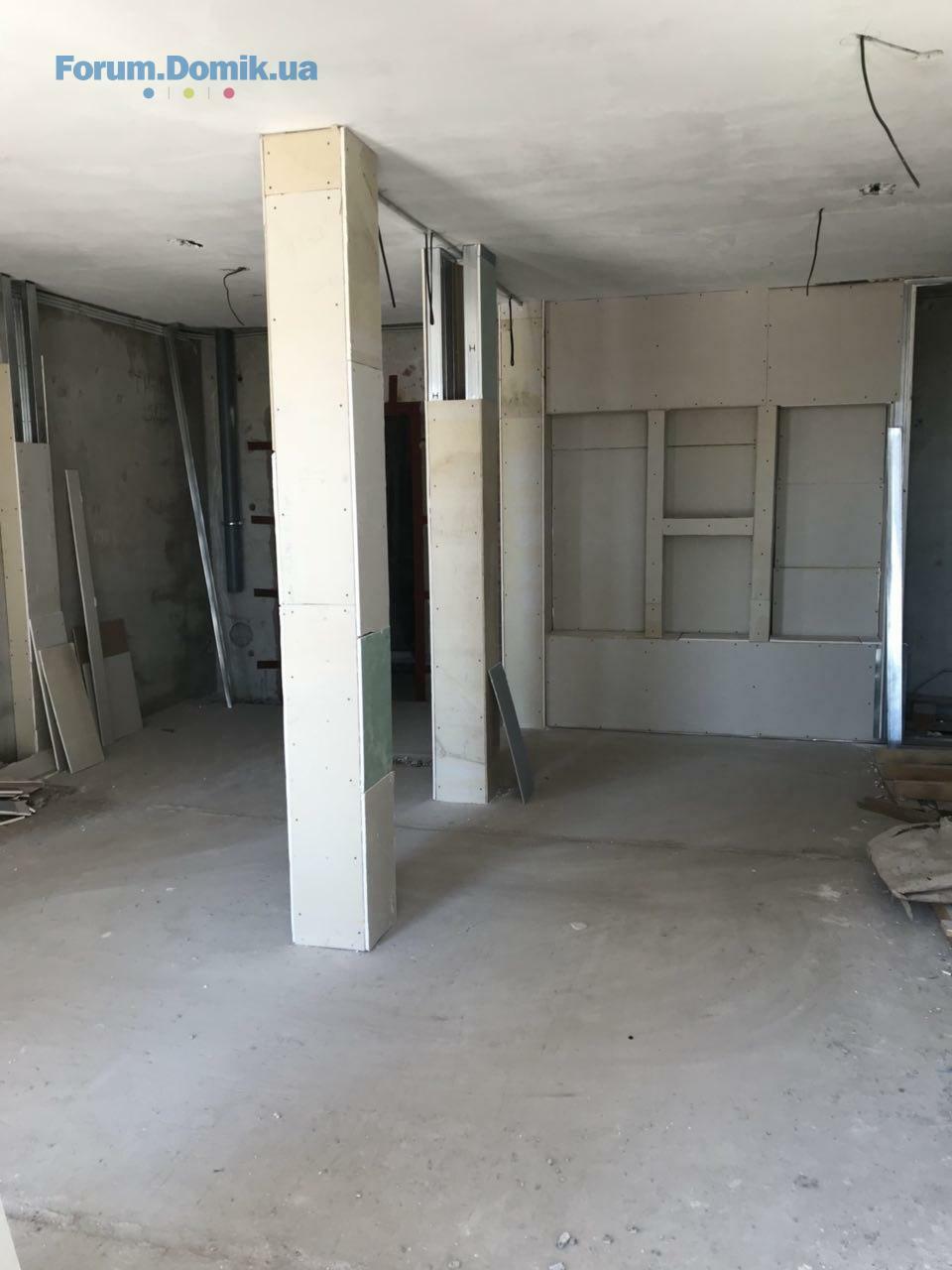

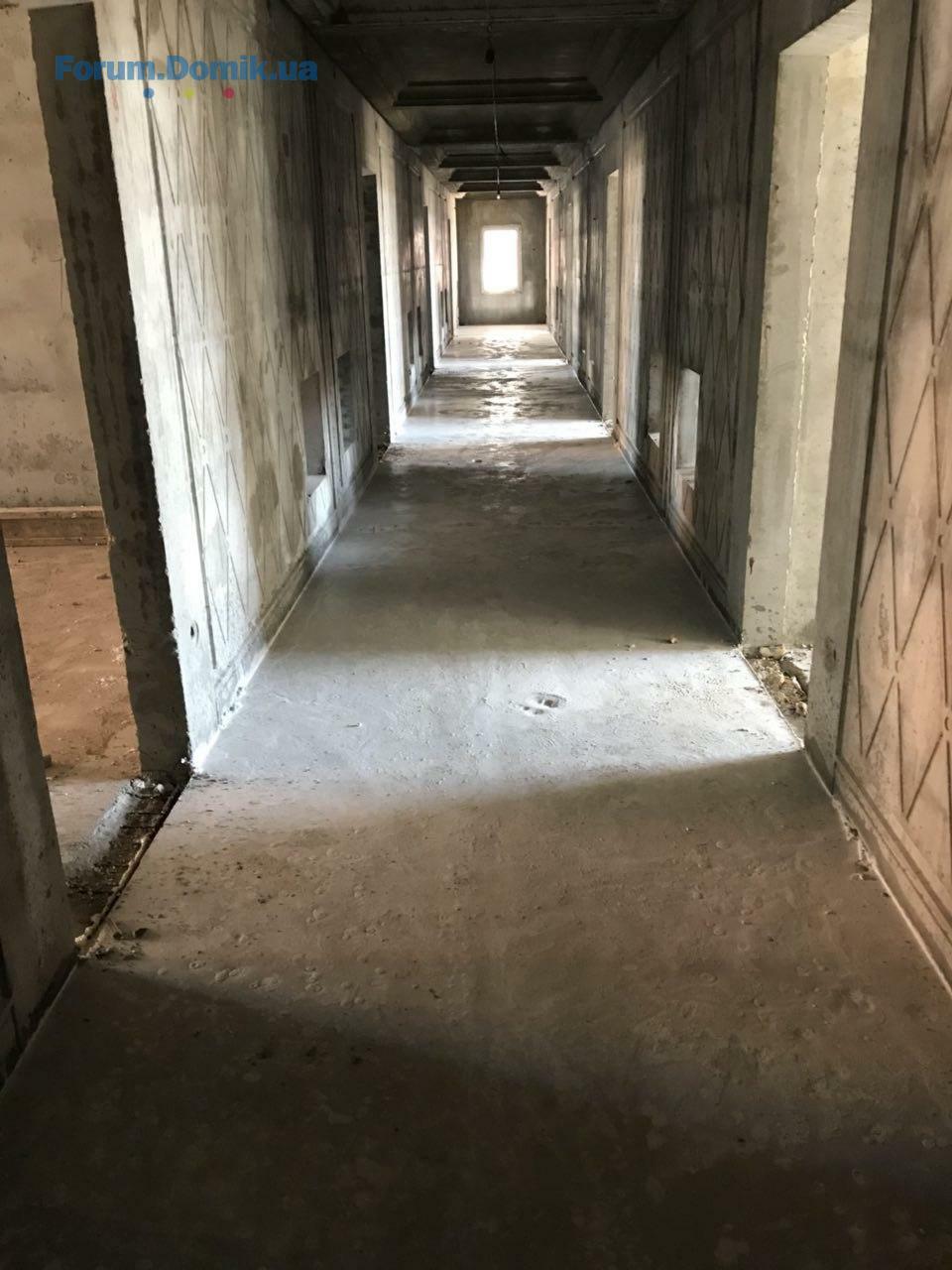

Добрый день. По 2 очереди выполнена разводка электрики силовых линий до квартир на 90%. Стяжка до 3 этажа. Начаты работы по монтажу каркасов под перегородки по квартирам. Оканчиваются подготовительные работы под отделку холла дома. Обвязка (закольцовка) всей инженерии дома выполнена на 80%.
10 июнь 2018 10:51
Цитата "USK Office":

Добрый день. По 2 очереди выполнена разводка электрики силовых линий до квартир на 90%. Стяжка до 3 этажа. Начаты работы по монтажу каркасов под перегородки по квартирам. Оканчиваются подготовительные работы под отделку холла дома. Обвязка (закольцовка) всей инженерии дома выполнена на 80%.

А какая ситуация с 3й очередью?
По первой очереди - что с насосной станцией и котельной?
10 июнь 2018 13:01
Цитата "AIexS":

А какая ситуация с 3й очередью?
По первой очереди - что с насосной станцией и котельной?

По 1 очереди окончен монтаж насосной подстанции для 1-2 очереди. Выполнена 3-дневная выкачка воды из скважины для взятия образцов на лабораторию. В ближайшее дни будет произведено переключение скважины на подачу воды на квартиры.
Котельная будет доукомплектована и запущена ближе к отопительному сезону.

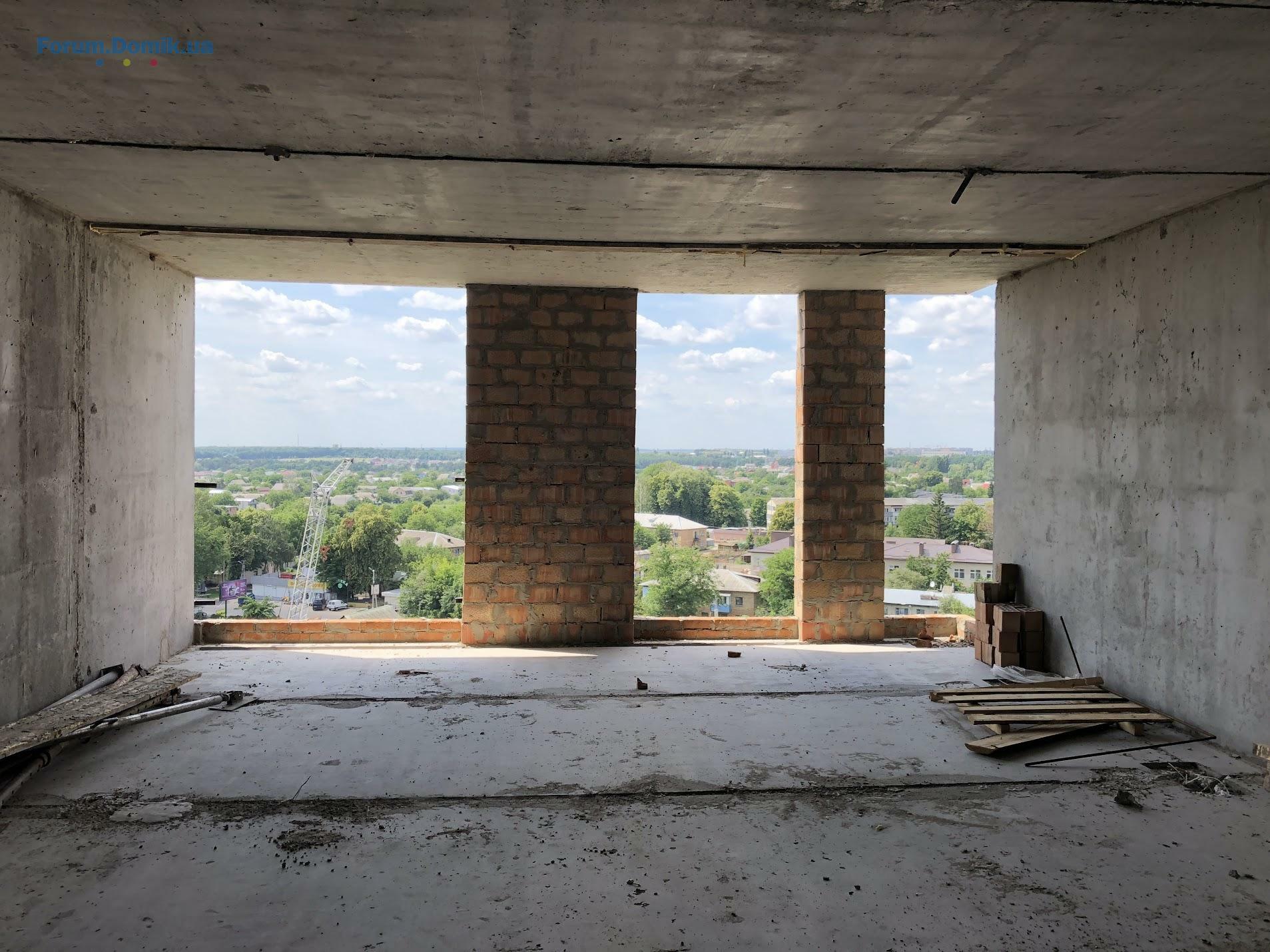

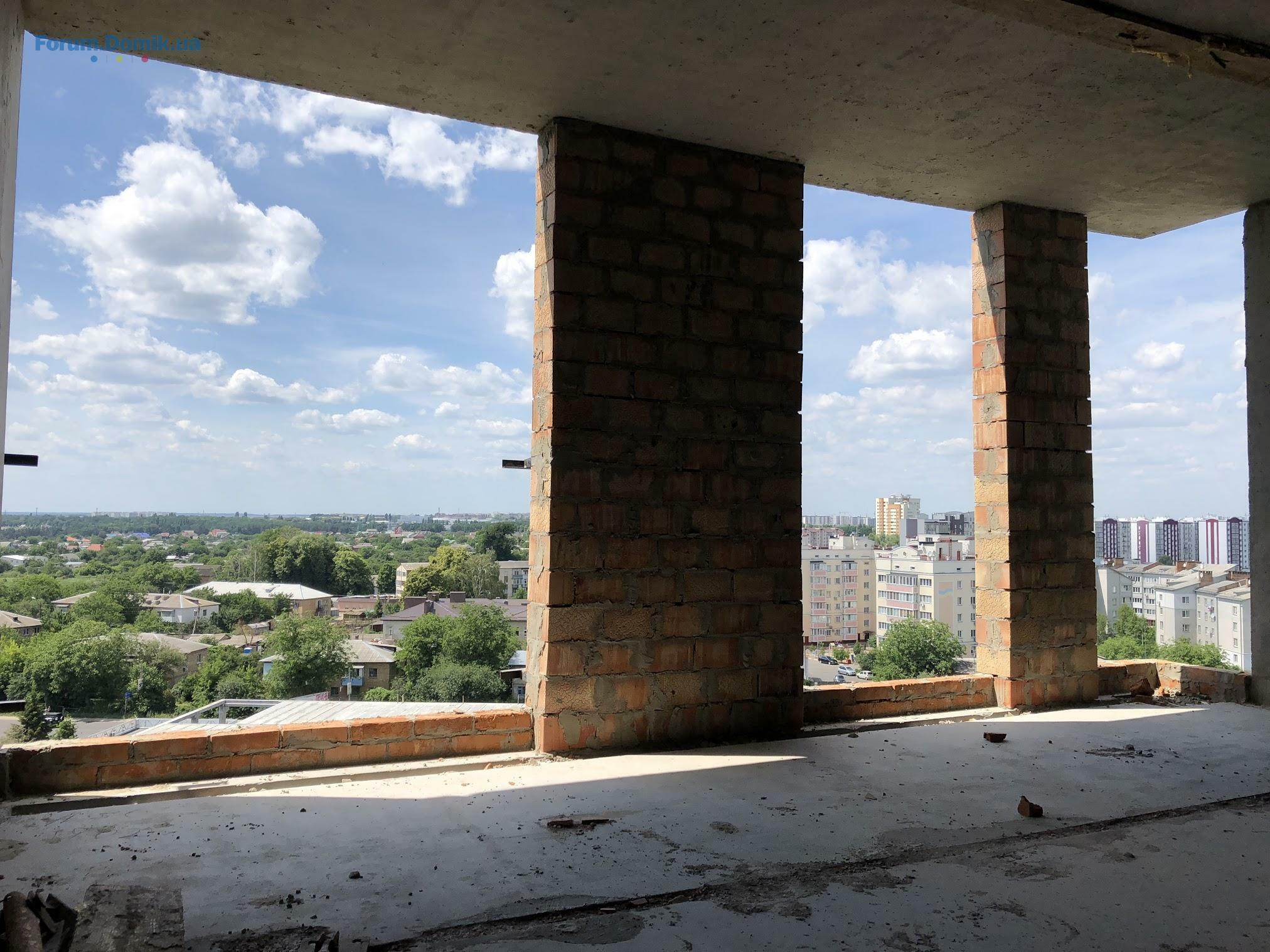

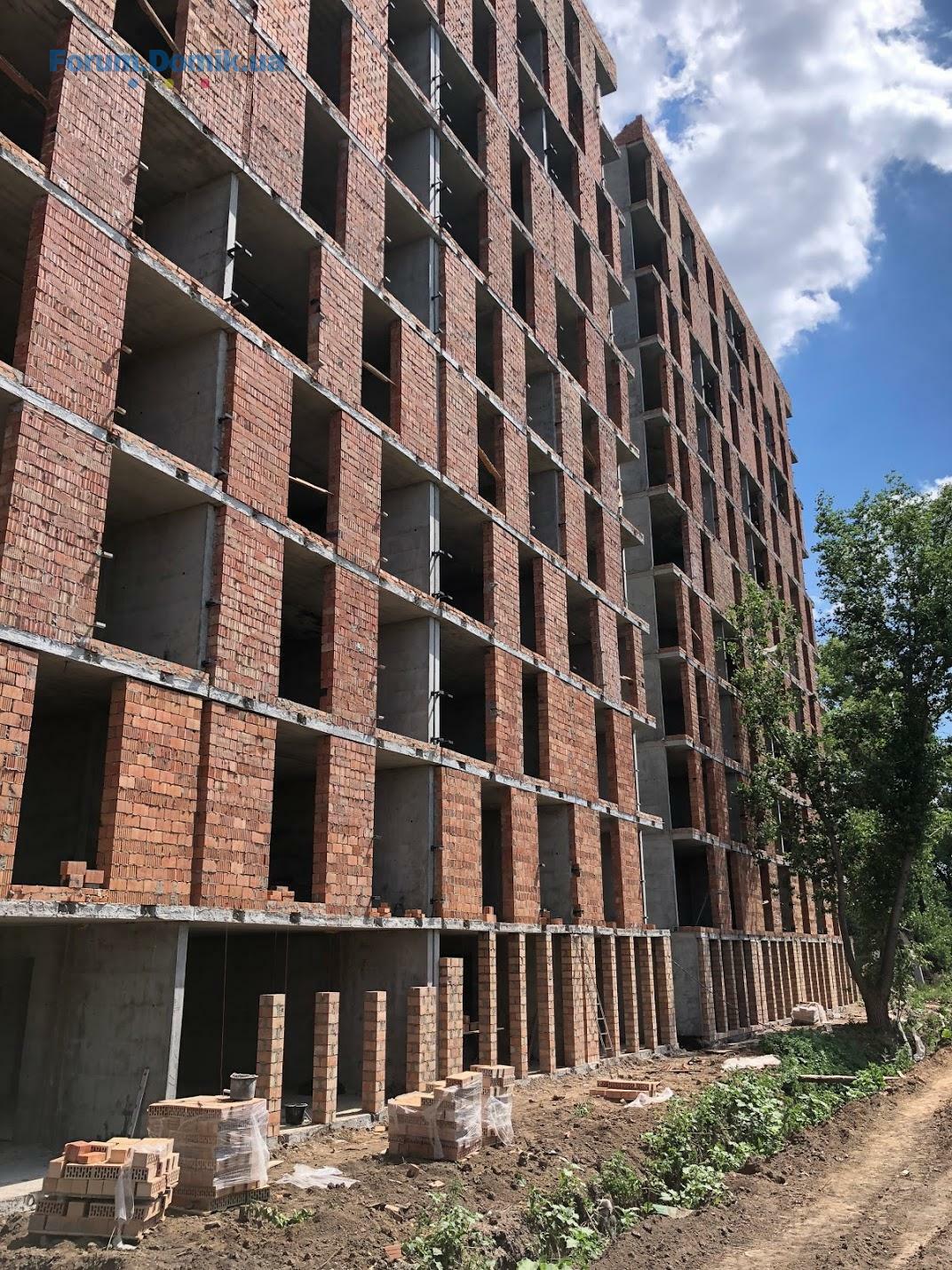

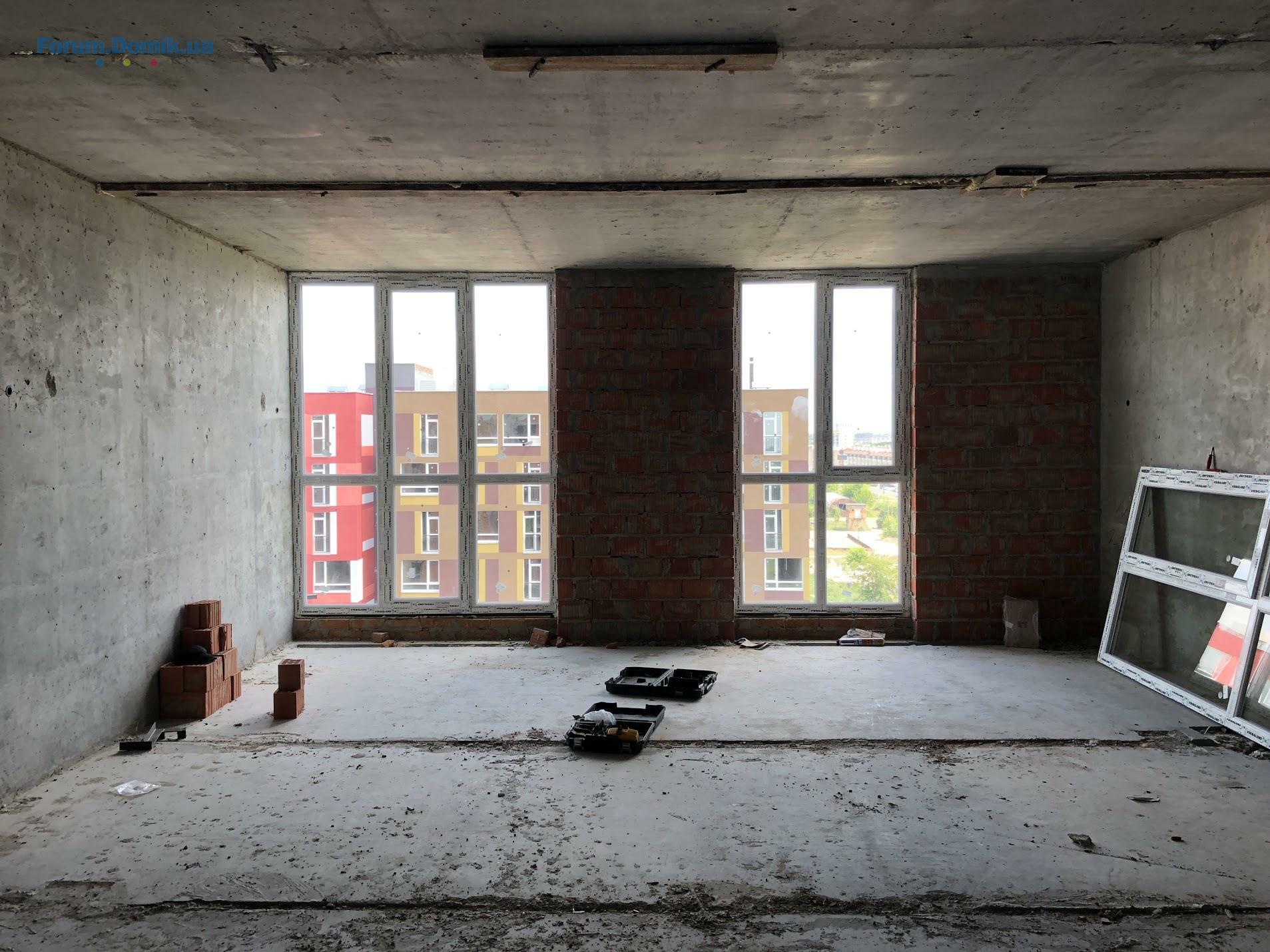

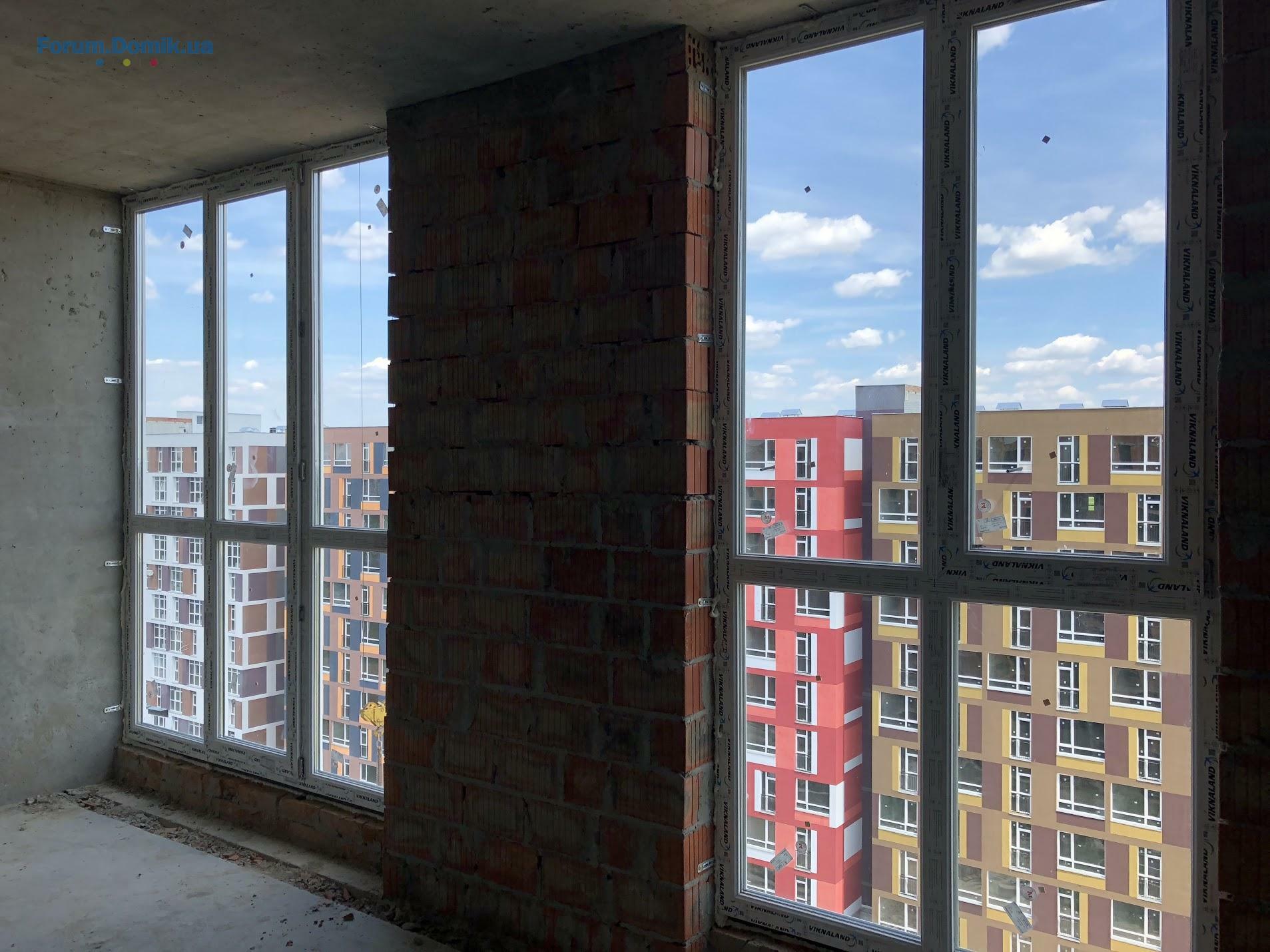

По 3 очереди окончено остекление торцов дома и подготавливаются оконные проемы фасадных сторон дома для начала остекления. С этой неделе начинают стеклить фасадные части дома.
10 июнь 2018 14:31
По 2 очереди выполнена разводка электрики силовых линий до квартир на 90%.

Спасибо за ответ.Но все-таки хотелось бы услышать про сроки установки дверей и радиаторов. Что даст возможность инвесторам планировать ремонт.Надеемся поставщики уже есть.
10 июнь 2018 16:18
По 1 очереди окончен монтаж насосной подстанции для 1-2 очереди. Выполнена 3-дневная выкачка воды из скважины для взятия образцов на лабораторию. В ближайшее дни будет произведено переключение скважины на подачу воды на квартиры.
Котельная будет доукомплектована и запущена ближе к отопительному сезону

Подскажите пожалуйста застройщик, какая глубина скважины на данный момент? Какая лаборатория проводит исследования? И сколько мусорных баков расчитано на дом, будут ли баки для сортировки мусора? Когда, учитывая задержки по здаче домов?
10 июнь 2018 21:17
Цитата "USK Office":

По 3 очереди окончено остекление торцов дома и подготавливаются оконные проемы фасадных сторон дома для начала остекления. С этой неделе начинают стеклить фасадные части дома.

За какое время произойдет остекление фасадных сторон 3-й очереди?
После остекления, какие работы будут?
11 июнь 2018 21:29
Цитата "Gale":
По 2 очереди выполнена разводка электрики силовых линий до квартир на 90%.

Спасибо за ответ.Но все-таки хотелось бы услышать про сроки установки дверей и радиаторов. Что даст возможность инвесторам планировать ремонт.Надеемся поставщики уже есть.

Добрый вечер.

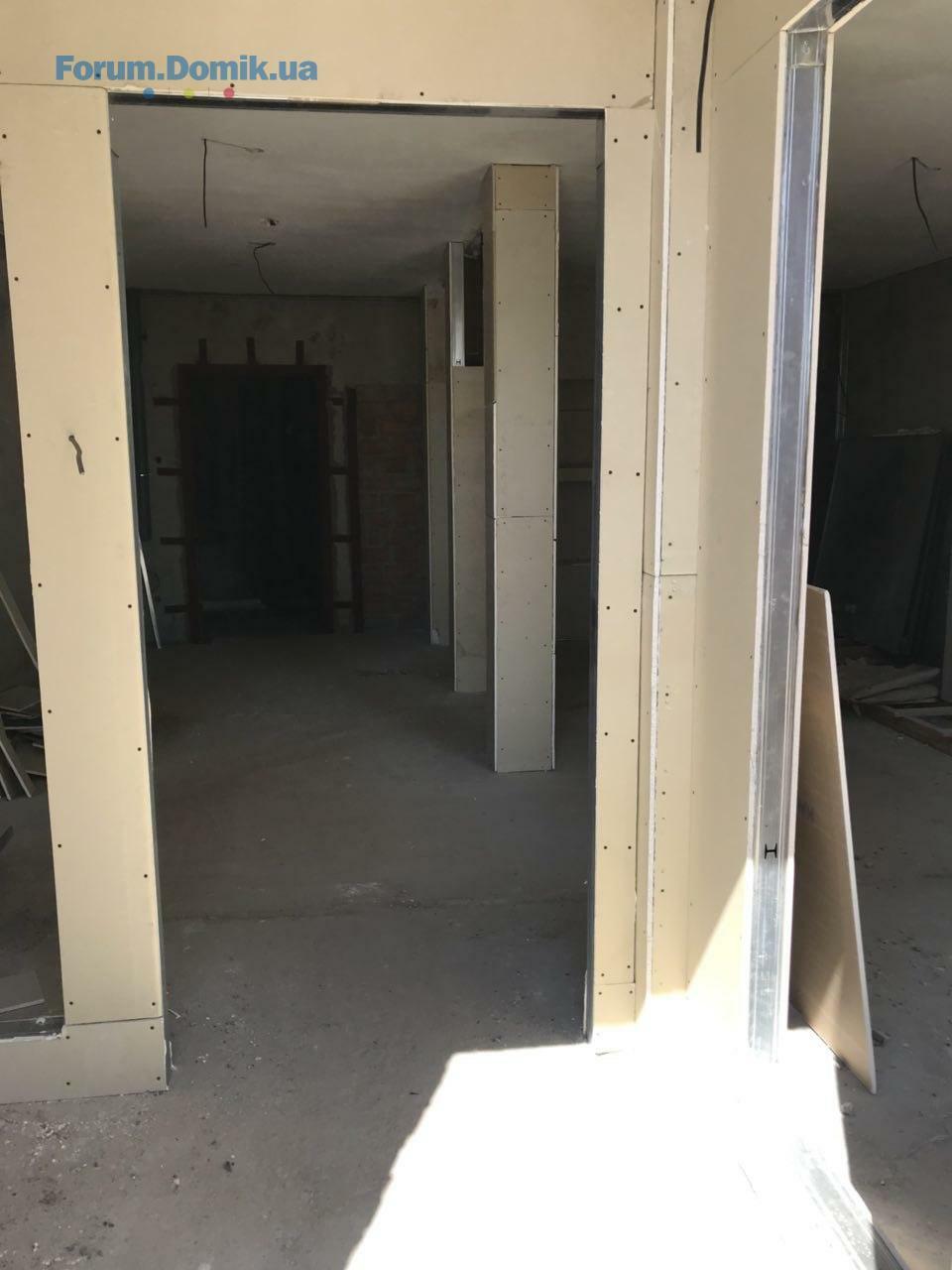

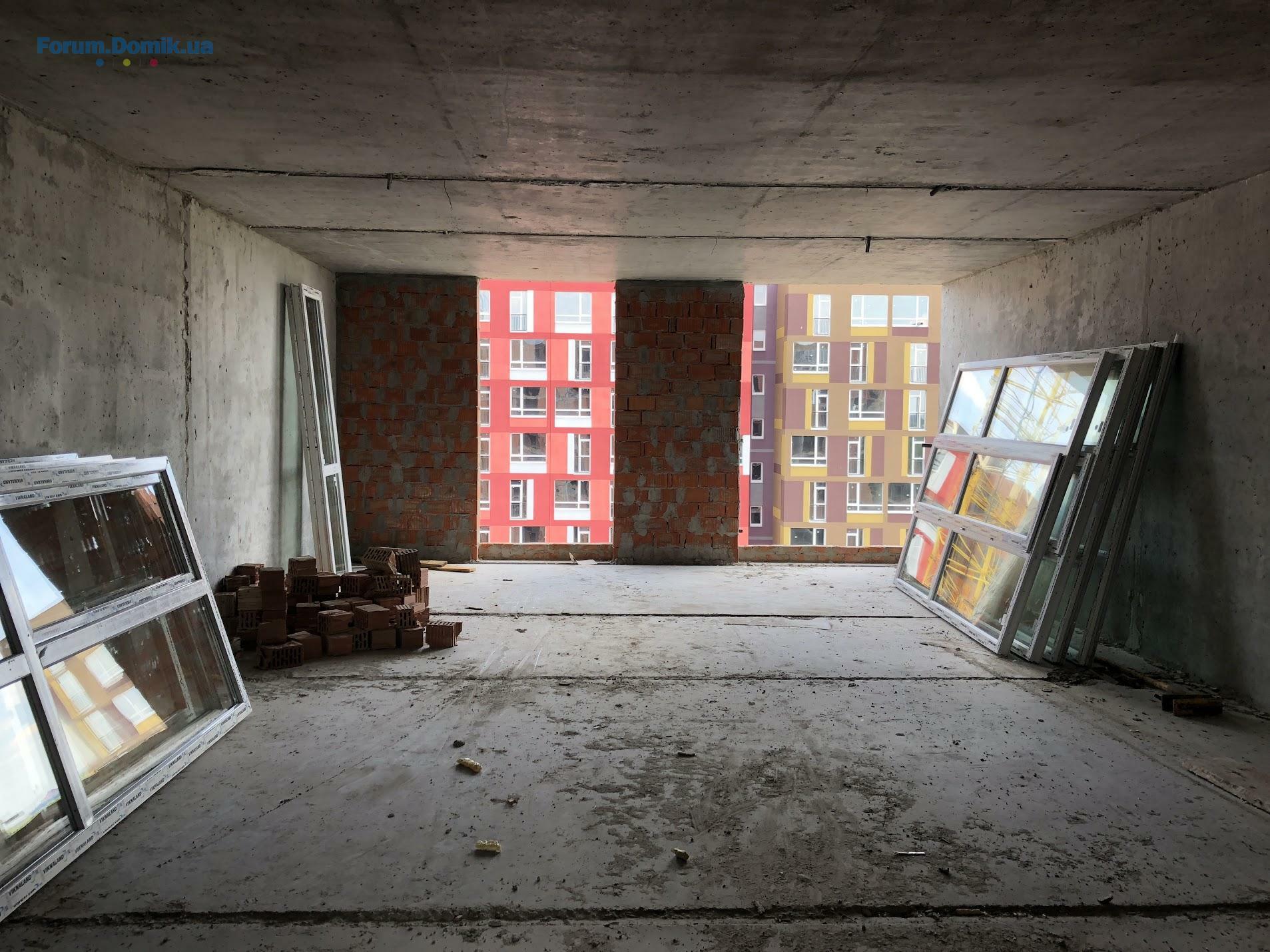

Первую партию дверей будет поставлено в августе для запуска к ремонтам квартир 1 секции которая ближе к 1 очереди. Первая партия радиаторов уже поставлена и находится на объекте.
11 июнь 2018 21:43
Цитата "Sv Lana":
По 1 очереди окончен монтаж насосной подстанции для 1-2 очереди. Выполнена 3-дневная выкачка воды из скважины для взятия образцов на лабораторию. В ближайшее дни будет произведено переключение скважины на подачу воды на квартиры.
Котельная будет доукомплектована и запущена ближе к отопительному сезону

Подскажите пожалуйста застройщик, какая глубина скважины на данный момент? Какая лаборатория проводит исследования? И сколько мусорных баков расчитано на дом, будут ли баки для сортировки мусора? Когда, учитывая задержки по здаче домов?

Добрый вечер.
Глубина скважины 150м. Анализ воды из частной лаборатории сегодня предоставлялся инвесторам и все могли убедиться в том , что вода фактически соответствует нормативным показателям. Если вы желаете заполучить дополнительный независимый анализ воды, в будущем вы в праве это сделать самостоятельно, взяв пробу у себя из под крана. Документы по скважине с печатями, вам смогут предоставить после ввода дома в эксплуатацию и присвоения почтового адреса, без которого данные документы нет возможности оформить.

Относительно мусорных баков. На 1 дом их должно быть около 5 шт. Баки будут доставляться по мере заселения дома. Баки для сортировки мусора могут предоставлять только организации которые предоставляют услуги по вывозу данного мусора. На данный момент, такая организация данной опции не имеет и мы надеемся, что в ближайшее время такие баки появятся, глядя на недавно принятую законодательную базу и подготовку под нее необходимой инфраструктуры по переработке мусора.
11 июнь 2018 21:50
Цитата "Ханзо":

За какое время произойдет остекление фасадных сторон 3-й очереди?
После остекления, какие работы будут?

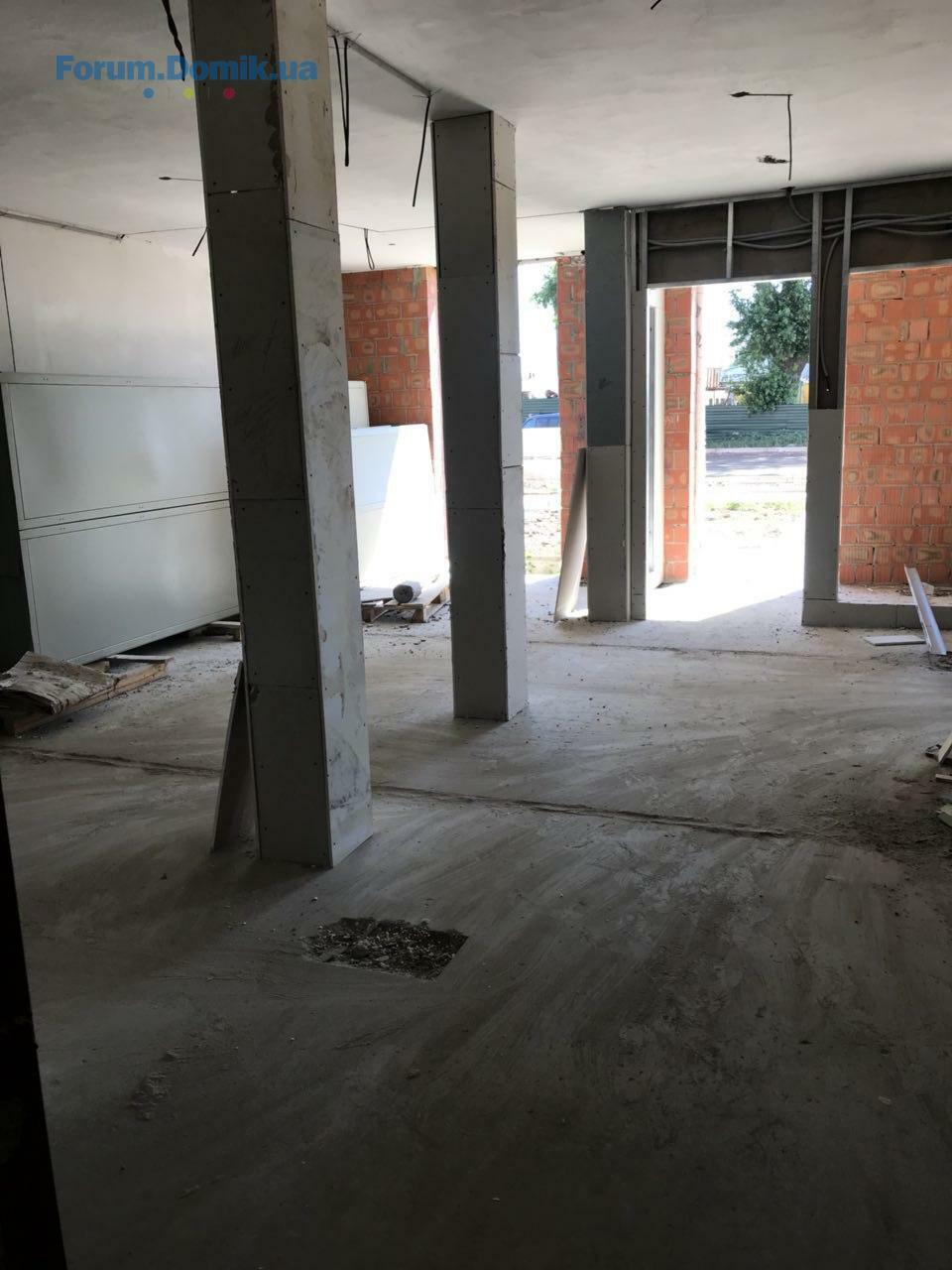

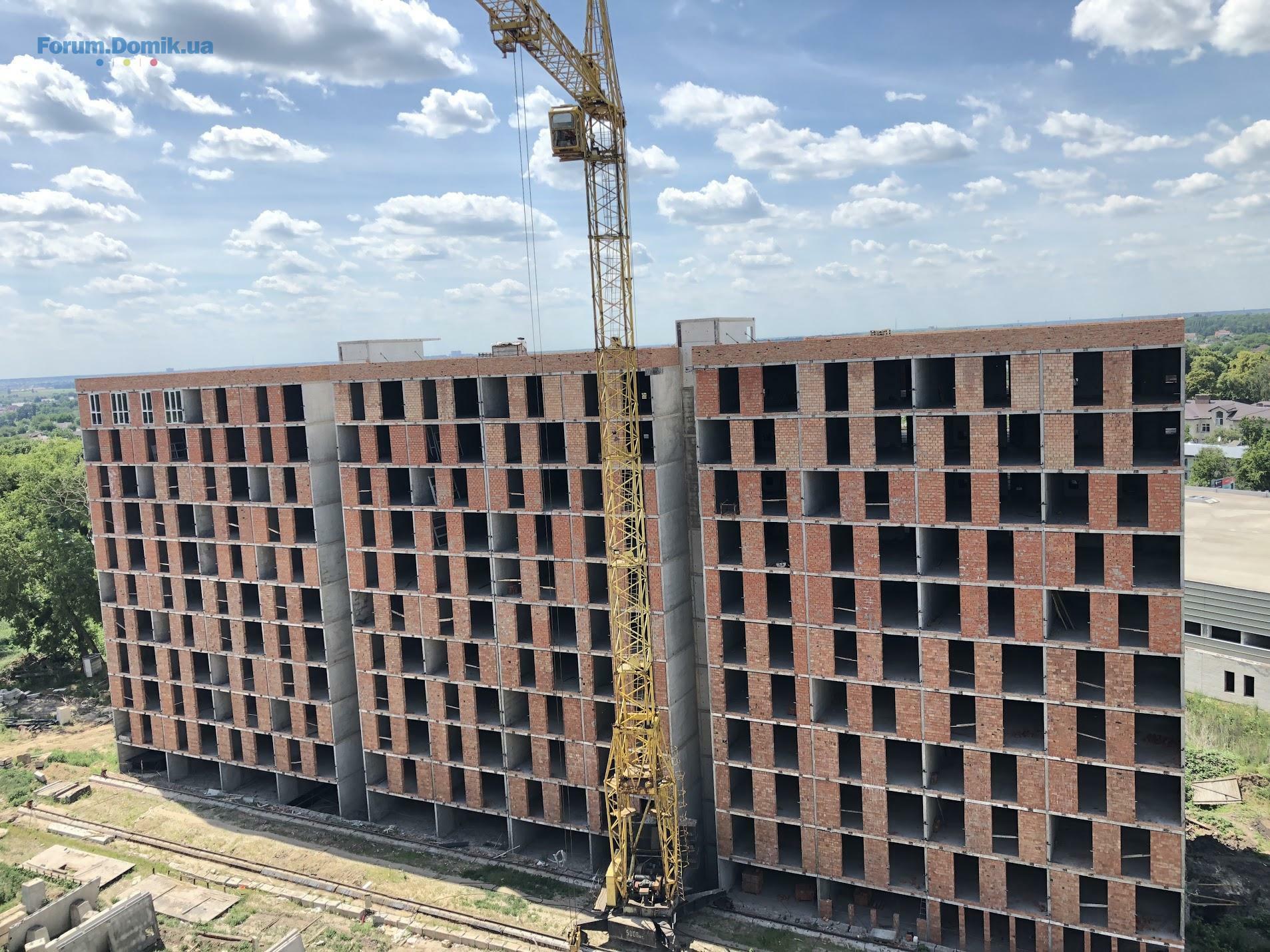

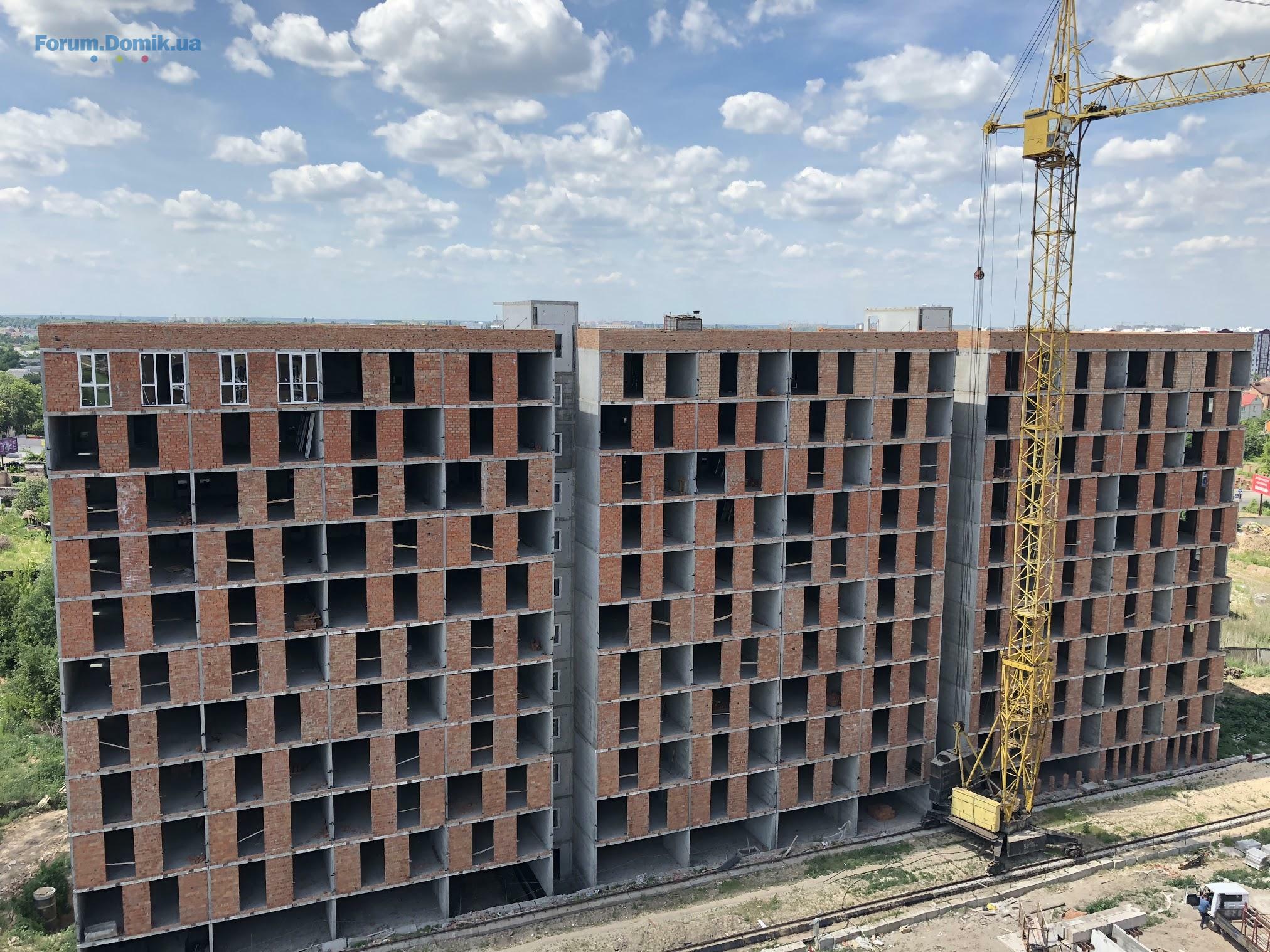

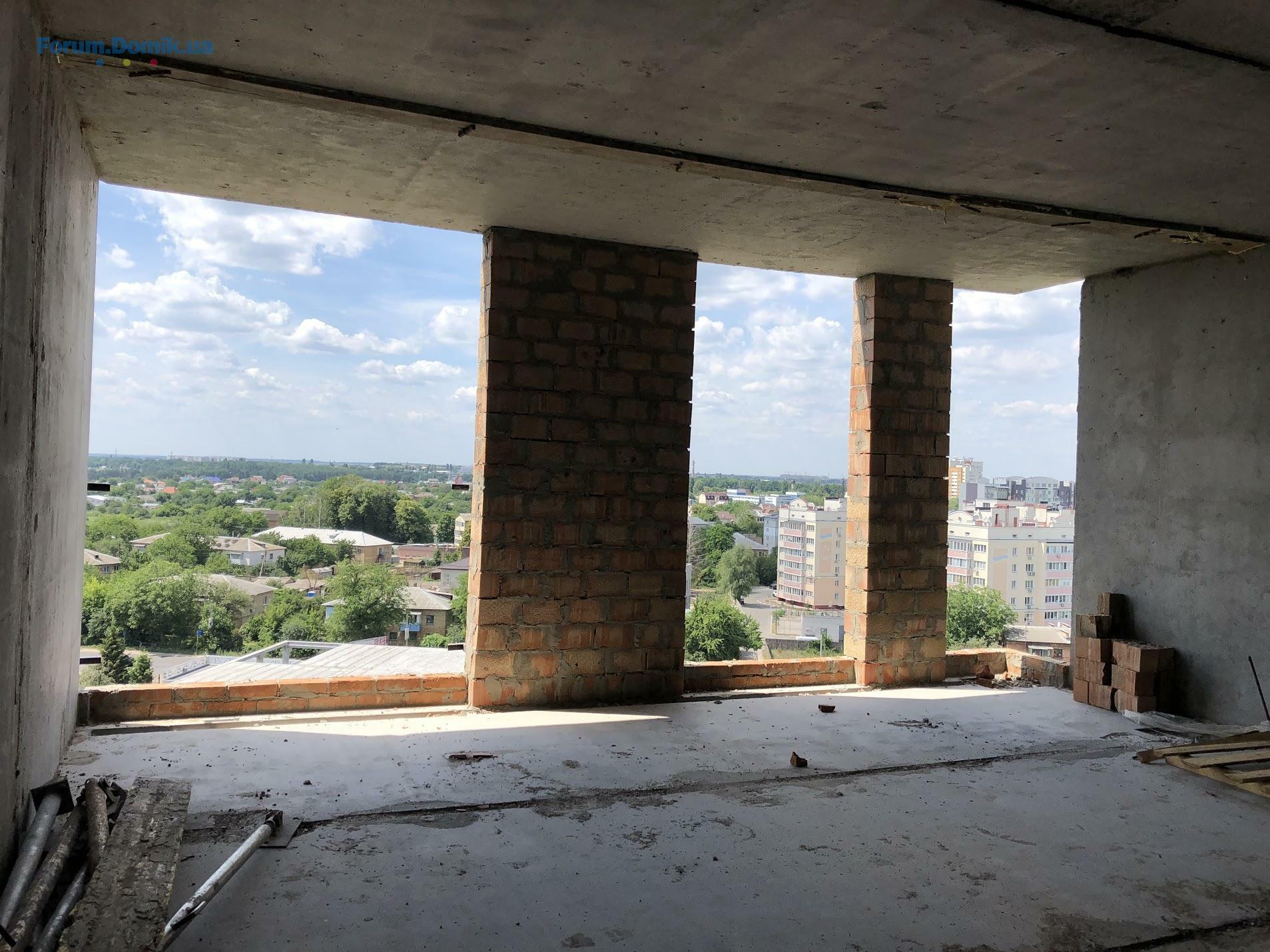

Добрый вечер. Остекление 3 очереди будет осуществляться 2 месяца до конца июля и параллельно с этим в 20 числах июня фасадчики приступают к утеплению фасада.

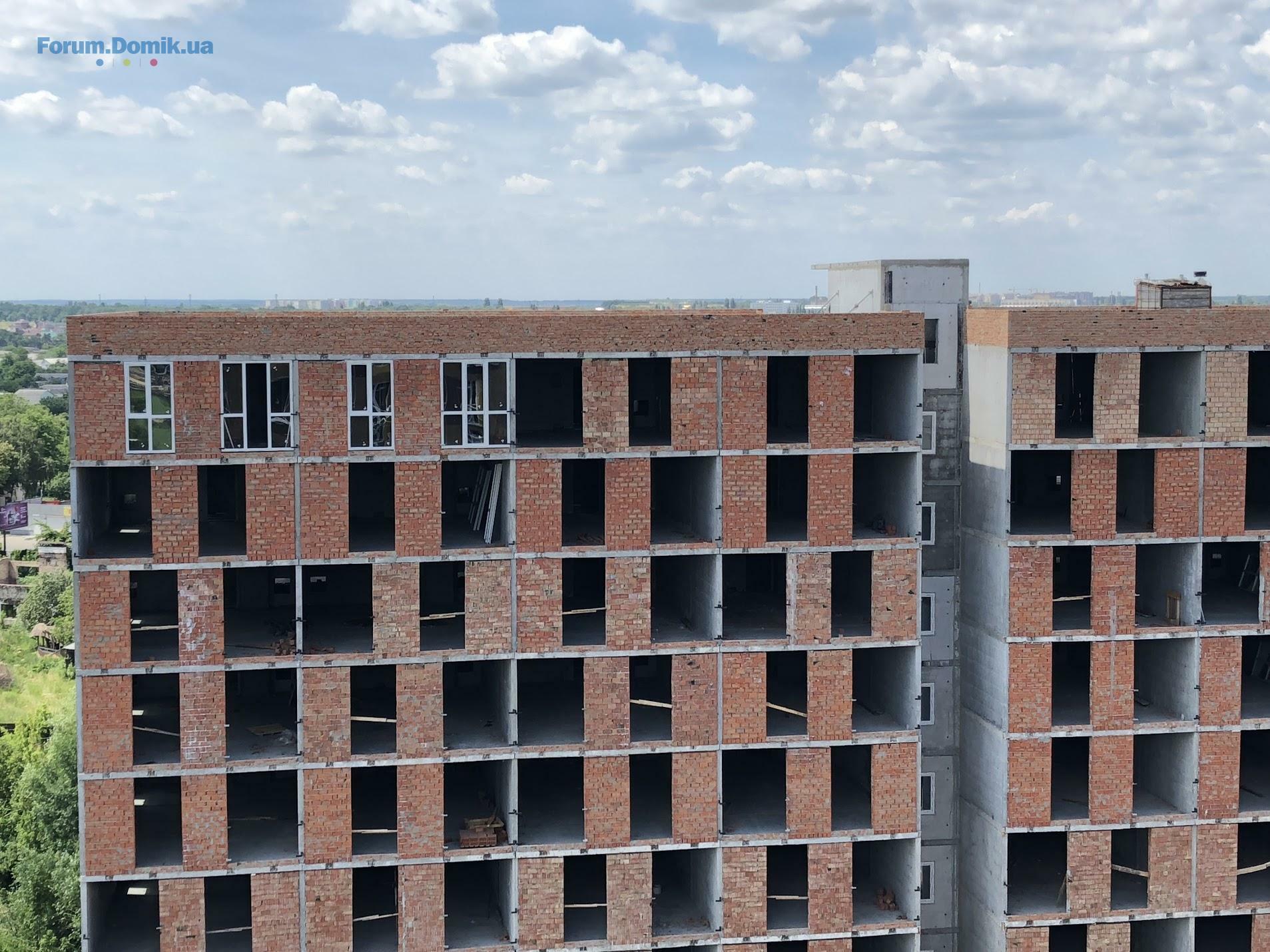

Сегодня начаты работы по остеклению фасадной части дома.
12 июнь 2018 05:04
Цитата "USK Office":

Добрый вечер. Остекление 3 очереди будет осуществляться 2 месяца до конца июля и параллельно с этим в 20 числах июня фасадчики приступают к утеплению фасада.

Сегодня начаты работы по остеклению фасадной части дома.

Спасибо за фото и информацию
12 июнь 2018 05:44
Цитата "USK Office":

Добрый вечер. Остекление 3 очереди будет осуществляться 2 месяца до конца июля и параллельно с этим в 20 числах июня фасадчики приступают к утеплению фасада.

Сегодня начаты работы по остеклению фасадной части дома.

Дякую за фото, дуже приємно, що робота йде.
Але насторожує той факт, що відстань від стелі до віконної рами, яка відкривається занадто мала. Не буде можливості звукоізолювати стелю, тільки натяжна стеля і усе.
12 июнь 2018 05:56
Доброго дня! А коли буде друга поставка дверей і запуск інвесторів другої секції на ремонт.
12 июнь 2018 07:34
Цитата "Juliya1989":

Дякую за фото, дуже приємно, що робота йде.
Але насторожує той факт, що відстань від стелі до віконної рами, яка відкривається занадто мала. Не буде можливості звукоізолювати стелю, тільки натяжна стеля і усе.

Это фишка застройщика. У нас во второй очереди тоже самое. Продумывает, как бы с улицы вид был, а там в квартире парьтесь как хотите))))
12 июнь 2018 09:24
Застройщик, скажите пожалуйста, а отопление во второй очереди планируется в этом году?
Важно при планировании ремонта просто.
Спасибо!

И еще. Если дом не сдан в эксплуатацию, смогу ли я при полной оплате получить право собственности на квартиру?
12 июнь 2018 09:37
Цитата "Inv12":

Это фишка застройщика. У нас во второй очереди тоже самое. Продумывает, как бы с улицы вид был, а там в квартире парьтесь как хотите))))

Цитата "Evgeniy93":
Доброго дня! А коли буде друга поставка дверей і запуск інвесторів другої секції на ремонт.

Извините, может я не в курсе.
Первую секцию второй очереди уже запустили на ремонт?
12 июнь 2018 09:44
Цитата "Serg_mich ":

И еще. Если дом не сдан в эксплуатацию, смогу ли я при полной оплате получить право собственности на квартиру?

на квартиру?[/quote]
Я не Застройщик, но я юрист. И отвечу на вопрос.
Без введения дома в эксплуатацию и соответственно присвоения ему почтового адреса, вы не сможете получить право собственности.
Пока дом не введён в эксплуатацию это не жилой дом по сути, а стройка многоквартирного дома. А на стройку права собственности не получишь.
12 июнь 2018 09:47
Цитата "Скоро будет дом":

Извините, может я не в курсе.
Первую секцию второй очереди уже запустили на ремонт?

Нет. Ждем двери. Хоть застройщик обещал допустить всех на ремонт на начало августа.
12 июнь 2018 09:57
Цитата "Скоро будет дом":

на квартиру?

Я не Застройщик, но я юрист. И отвечу на вопрос.
Без введения дома в эксплуатацию и соответственно присвоения ему почтового адреса, вы не сможете получить право собственности.
Пока дом не введён в эксплуатацию это не жилой дом по сути, а стройка многоквартирного дома. А на стройку права собственности не получишь.[/quote]

Ну, тогда до ввода в эксплуатацию, нет смысла раньше срока выплачивать)))
12 июнь 2018 10:24
Цитата "Serg_mich ":
до ввода эксплуатацию, нет смысла раньше срока выплачивать)))

А по второй и первой секции остались только двери?
А третья секция будет позже первой и второй сдаваться?
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
