15 июль 2017 13:40
Цитата "lilichka 28":

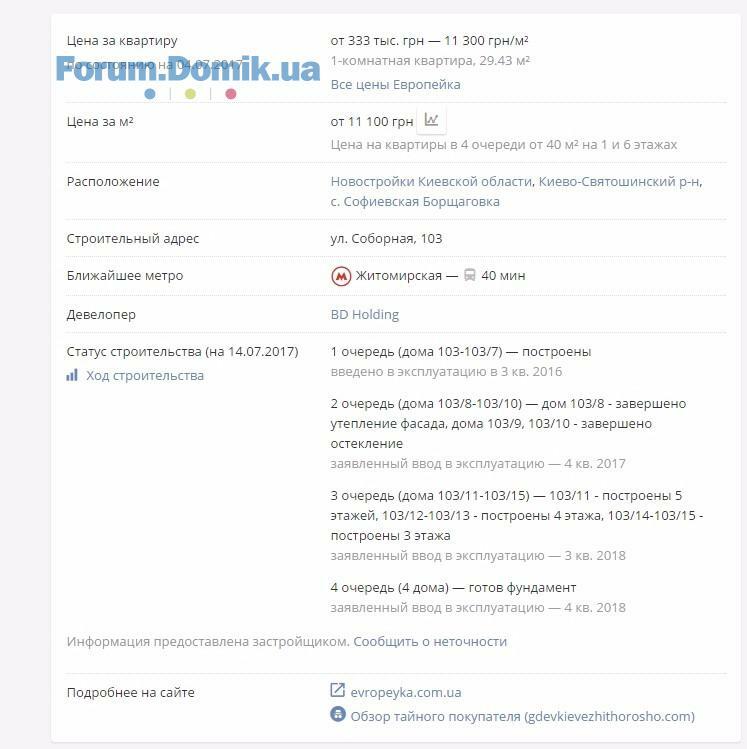

Статус строительства (на 14.07.2017)
Ход строительства

1 очередь (дома 103-103/7) — построены
введено в эксплуатацию в 3 кв. 2016
2 очередь (дома 103/8-103/10) — дом 103/8 - завершено утепление фасада, дома 103/9, 103/10 - завершено остекление
заявленный ввод в эксплуатацию — 4 кв. 2017
3 очередь (дома 103/11-103/15) — 103/11 - построены 5 этажей, 103/12-103/13 - построены 4 этажа, 103/14-103/15 - построены 3 этажа
заявленный ввод в эксплуатацию — 3 кв. 2018
4 очередь (4 дома) — готов фундамент
заявленный ввод в эксплуатацию — 4 кв. 2018 Это получается на целый год перенесли сроки?

Сегодня были в ОП по этому вопросу, сказали опечатка, ключи 3 очереди апрель 2018
15 июль 2017 15:25
Перший раз в цьому форумі пишу, але читаю давно.
Питання квартира для моєї мами на Европейці, бо по грошам цей ЖК найбільш нам підходить.

Живемо на Петропавлівці і маємо багато різної інформації, яка останнім часом напрягає дуже.

1, На Петропавлівці є 4 ЖК де можна інвестувати ( насправді ЖК компаніх БДХ більше, але там або дорожче, або все збудовано). Але Єхо парк и Пражский 2 заморожено ( поЄхо парк - програні судові справи, Пражський 2 - є припис ДАБІ на знос (сусід має там родича і начебто припис був підписаний ще на початку липня і наступної неділі буде оприлюднений, а отже десь ще за неділю ніяких нотаріальних дій не зробити...хоча до них ще далеко). Аметист - ні те, ні се...бо збудований на дорозі ( ні двору, ні зупинки, ні парковки...нічого)... Тобто Софіївка краще та більш підходить!!!
2, Якщо інфа з приписами та судами брехня...то чому на будмайданчиках немає будівельників?! Чому черги по здачі домів відкладаються?!
3, Дядюк відійшовй від справ, в ФБ є лист який йому написали і він його виклав...мовляв гудбай май лав гудбав та дякуємо. За що дякують?))))) Не знаю, може і крутий адвокат, але слухала його виступи, читала пости....фуфло якесь. Але питання: замість Дядюка буде або є новий адвокат. А якщо він буде краще?! Що робити будемо тоді?! Мені якось грошей жалко вкладених і хочеться квартиру отримати((
4, Якщо сільрада Софіївки не дає адреси навіть на другу чергу...що буде далі? що чекає Європейку найближчим часом?
5, Якщо стільки проблемних об`єктів, а чи вистачить грошей БДХ на улагодження усіх проблем?! чи не наступить криза раніше чим ми отримаємо квартири? бо вже черги здачі переносять
6, Може ЖК Мюллер більше підходить? бо там немає активістів і не чутно проблем з документами. Якщо так, то мабудь можливо перекласти гроші з Європейки на Мюллер?

Дуже вибачаюсь за такий шквал питань, але гроші жалко.
Буду дуже вдячна за пораду! Що робити? 8-() 8-() 8-()
15 июль 2017 15:42
Сегодня была на стройке.
3-я очередь - строители кладут кирпичную кладку, работа идёт.
15 июль 2017 17:01
Якщо це опечатка, нехай на сайті виправляють
15 июль 2017 18:55
Цитата "lilichka 28":
Статус строительства (на 14.07.2017)
Ход строительства

1 очередь (дома 103-103/7) — построены
введено в эксплуатацию в 3 кв. 2016
2 очередь (дома 103/8-103/10) — дом 103/8 - завершено утепление фасада, дома 103/9, 103/10 - завершено остекление
заявленный ввод в эксплуатацию — 4 кв. 2017
3 очередь (дома 103/11-103/15) — 103/11 - построены 5 этажей, 103/12-103/13 - построены 4 этажа, 103/14-103/15 - построены 3 этажа
заявленный ввод в эксплуатацию — 3 кв. 2018
4 очередь (4 дома) — готов фундамент
заявленный ввод в эксплуатацию — 4 кв. 2018 Это получается на целый год перенесли сроки?


На сайте европейки ничего подобного нет. Судя по Вашей инфо ,я так понимаю, что ввод в експлуатацию второй очереди может растянуться до конца 2017 года (т.к. 4й квартал) и потом еще + 120 дней. D-/ <:(
16 июль 2017 06:43
Цитата "meduzka":
Сегодня была на стройке.
3-я очередь - строители кладут кирпичную кладку, работа идёт.


Спасибо, meduzka. Самый ценный пост за 15 июля.

Кстати, а ведь количество квартир предлагаемых для продажи на OLX в Европейке не увеличилось по сравнению с июнем, маем месяцем.

Как предлагалось 6 квартир, так и предлагаются.
Конечно был скачок до 15 квартир после письма Дядюка, но потом объявления сняли.

Это говорит о том, что люди не испугались и поверили!
16 июль 2017 11:20
Цитата "Hedgina":


Спасибо, meduzka. Самый ценный пост за 15 июля.

Кстати, а ведь количество квартир предлагаемых для продажи на OLX в Европейке не увеличилось по сравнению с июнем, маем месяцем.

Как предлагалось 6 квартир, так и предлагаются.
Головне, щоб забудовник не злякався і оформив документи належним чином
Конечно был скачок до 15 квартир после письма Дядюка, но потом объявления сняли.

Это говорит о том, что люди не испугались и поверили!
16 июль 2017 12:33
Вчера тоже была на стройке, на третей очереди строители есть меня интересовал 11 дом на нем по всех секциях достраивают 6 этаж и готовятся к перекрытию. Работают краны и шуршат человек 20-30. Как камень с плечей надеемся что все утрясется. Менеджер сказала что вторая очередь на следующей неделе будет получать почтовые адреса. По сравнению с прошлым визитом (2недели назад) прогрес есть, по номерам домов не разбираюсь кроме 11 но уже построены по 4-5 этажей осталось совсем немного и это не может не тешить))))
16 июль 2017 13:27
Цитата "Nika_2016":


Где Вы нашли такую информацию? На сайте европейки ничего подобного нет. Судя по Вашей инфо ,я так понимаю, что ввод в експлуатацию второй очереди может растянуться до конца 2017 года (т.к. 4й квартал) и потом еще + 120 дней. D-/ <:(



Декларации о вводе в эксплуатацию второй очереди получены 30.05.2017 от этого момента +120 дней. Крайняя точка согласно договора это конец сентября. И откуда вообще данная информация о заявленных сроках ввода?
16 июль 2017 14:29
Цитата "KirillUltras":



Декларации о вводе в эксплуатацию второй очереди получены 30.05.2017 от этого момента +120 дней. Крайняя точка согласно договора это конец сентября. И откуда вообще данная информация о заявленных сроках ввода?



Это я как раз и хотела узнать (см.сообщение выше) откуда у человека инфо о вводе в эксплуатацию второй очереди в 4м квартале 2017 года. Но ответ ещё не получила
16 июль 2017 14:39
"Язик" пишет "Головне, щоб забудовник не злякався і оформив документи належним чином"

1.BD взялся за застройку по сути футбольного поля. Проект грандиозный и великолепный.Он не испугался? Нет.
2.В договоре предусмотрел перенос сроков сдачи.
Значит прогнозировал разные неувязки.
3.Судится. Значит не боится проиграть.
4.Продолжает стройку. Значит верит в свою правоту.
16 июль 2017 17:05
Цитата "Hedgina":
"Язик" пишет "Головне, щоб забудовник не злякався і оформив документи належним чином"

1.BD взялся за застройку по сути футбольного поля. Проект грандиозный и великолепный.Он не испугался? Нет.
2.В договоре предусмотрел перенос сроков сдачи.
Значит прогнозировал разные неувязки.
3.Судится. Значит не боится проиграть.
4.Продолжает стройку. Значит верит в свою правоту.


В принципе, пункт 2, 3, и 4 можно применить в к любому застройщику. Вон господин В. тоже предусмотрел в договоре перенос, судится со всеми и продолжает стройки. Хотя и первый пункт тоже, проекты него космические
17 июль 2017 09:22
Где Вы нашли такую информацию? На сайте европейки ничего подобного нет. Судя по Вашей инфо ,я так понимаю, что ввод в експлуатацию второй очереди может растянуться до конца 2017 года (т.к. 4й квартал) и потом еще + 120 дней. D-/ <:( на сайте конечно нашла

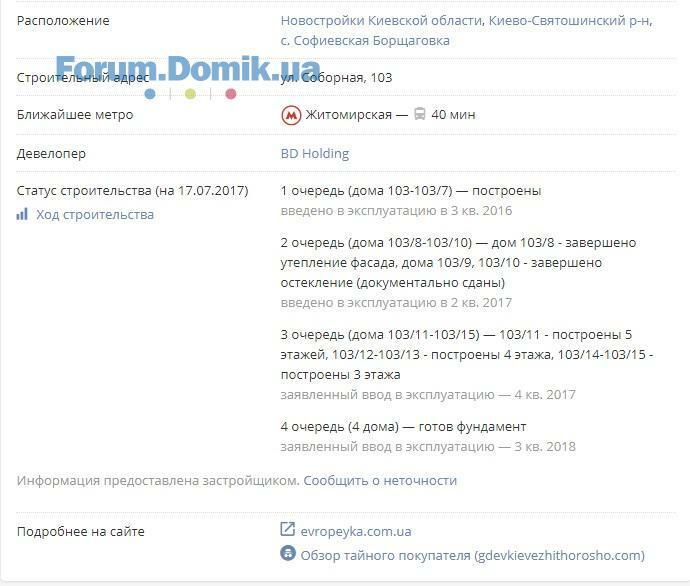

17 июль 2017 10:11
Цитата "lilichka 28":
Где Вы нашли такую информацию? На сайте европейки ничего подобного нет. Судя по Вашей инфо ,я так понимаю, что ввод в експлуатацию второй очереди может растянуться до конца 2017 года (т.к. 4й квартал) и потом еще + 120 дней. D-/ <:( на сайте конечно нашла



Спасибо
17 июль 2017 14:16
[quote="lilichka 28"]Где Вы нашли такую информацию? На сайте европейки ничего подобного нет. Судя по Вашей инфо ,я так понимаю, что ввод в експлуатацию второй очереди может растянуться до конца 2017 года (т.к. 4й квартал) и потом еще + 120 дней. D-/ <:( на сайте конечно нашла[/quote

На том сайте что вы нашли уже исправили. Банальная опечатка, и опять панииикаааа😊
17 июль 2017 14:25
Цитата "Gautama":


В принципе, пункт 2, 3, и 4 можно применить в к любому застройщику. Вон господин В. тоже предусмотрел в договоре перенос, судится со всеми и продолжает стройки. Хотя и первый пункт тоже, проекты него космические

У Европейки строительство ведется на деньги инвесторов. Заплатили - построили, заплатили - построили. А там наверное по-другому.
17 июль 2017 14:36
Цитата "nata_gera":


Да, сейчас другая информация на сайте, более отвечающая действительности.
17 июль 2017 14:54
Цитата "KirillUltras":


Да, сейчас другая информация на сайте, более отвечающая действительности.

Да, сейчас уже другая более обнадеживающая информация.Это радует
17 июль 2017 17:43
Цитата "KirillUltras":


Да, сейчас другая информация на сайте, более отвечающая действительности.




Эта информация очень сильно радует!!! Спасибо
18 июль 2017 04:12
Сроки сдачи 3й и 4й очереди действительно сместили.

3я очередь - Апрель 2018
4я очередь - Октябрь 2018
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .426428. . .580
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
