Подать объявление

ЖК "Einstein Concept House" (Эйнштейн), ул. Златоустовская, 24а - "KDD"

ЗастройщикSAGA Development
Сдача ЖК2019 г.
Планировки
Карточка Домик
ЖК сдан
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 7.
0/0%
4/57%
2/29%
0/0%
1/14%
1. . .7810
13 ноя 2018 10:31
З радістю хочемо представити вам фотозвіт із будівельного майданчика EINSTEIN Concept House.

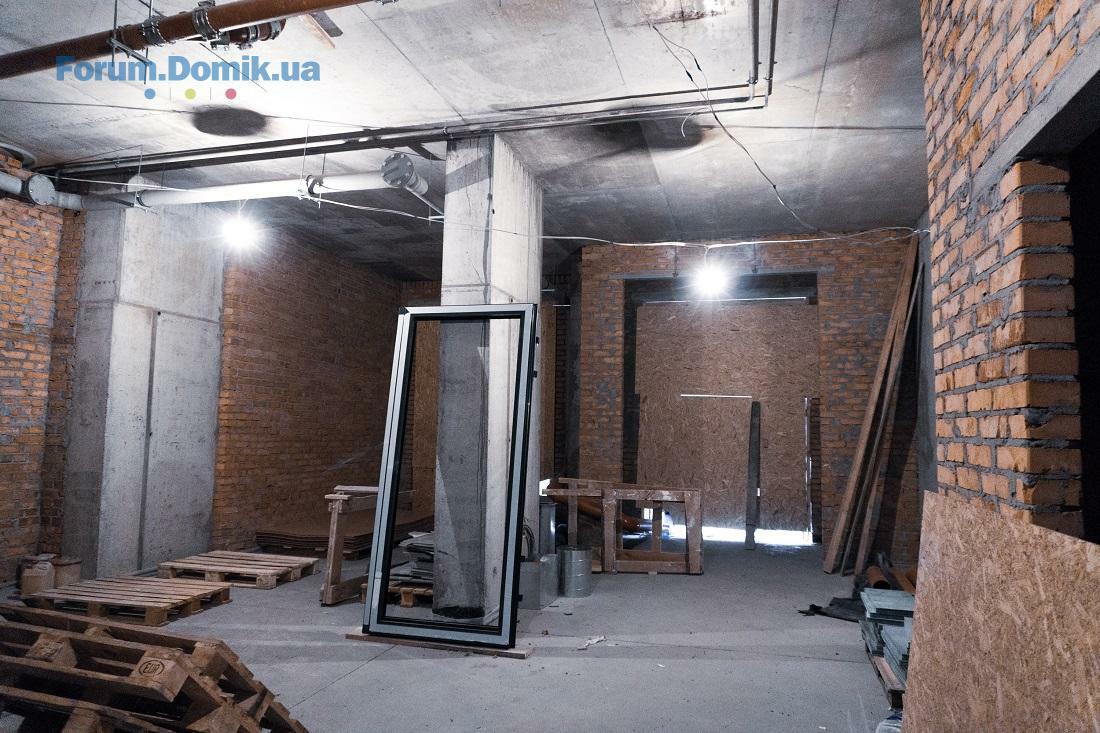

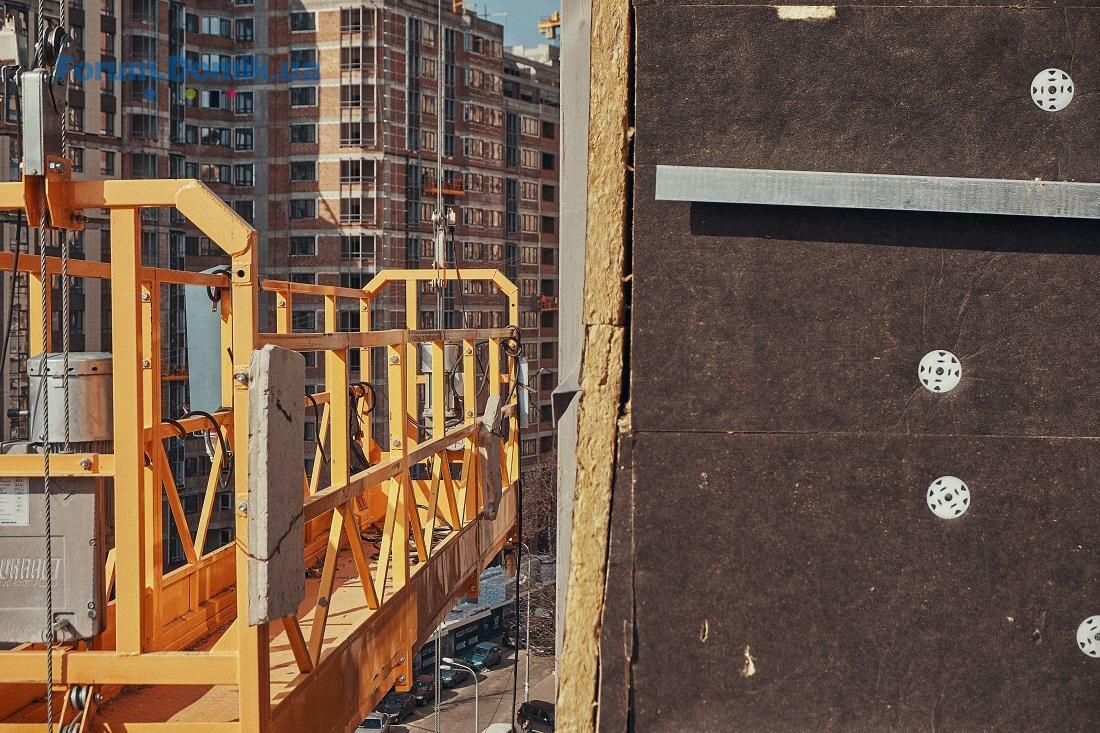

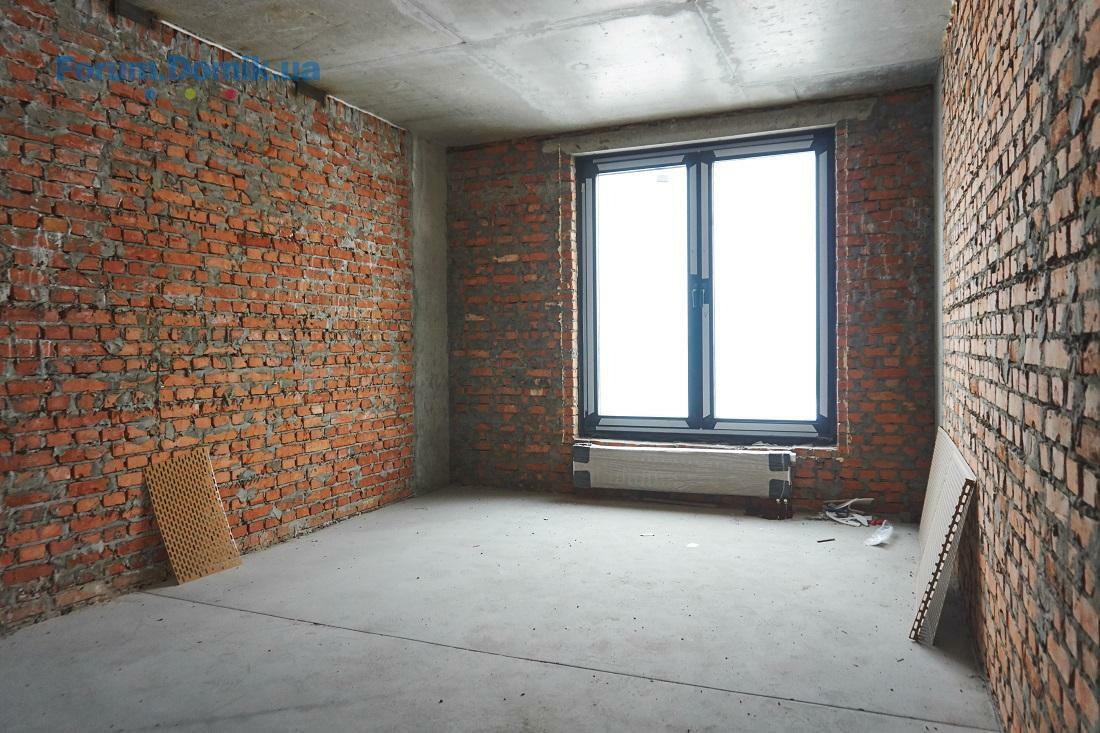

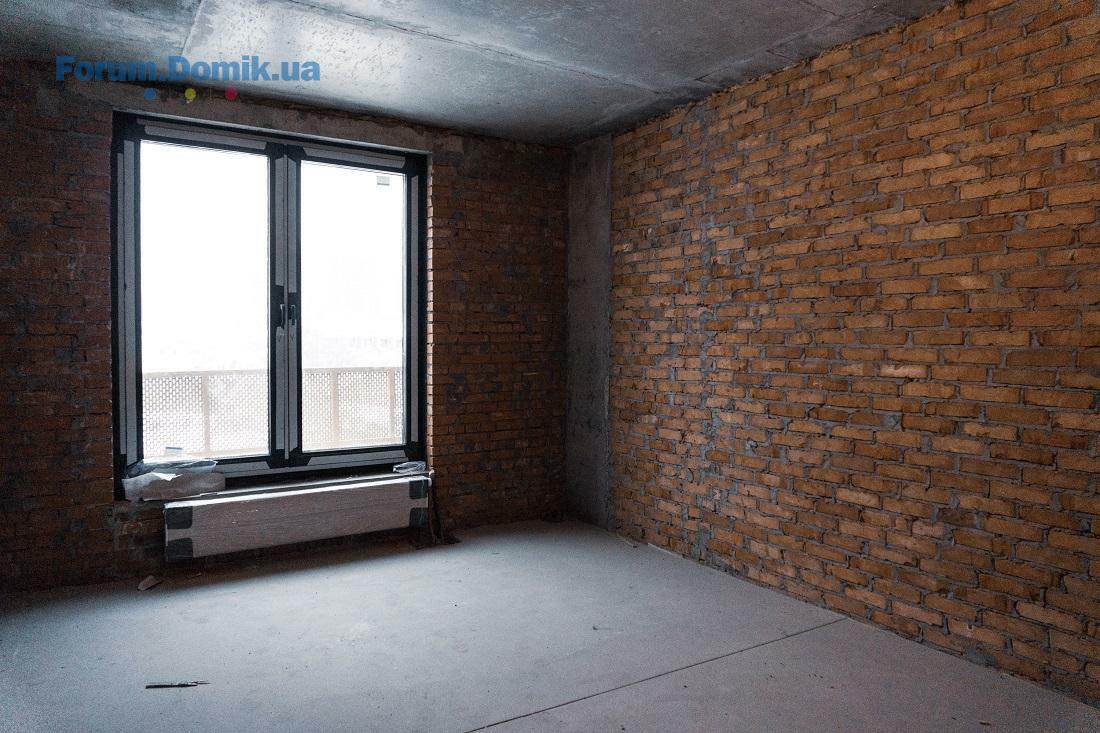

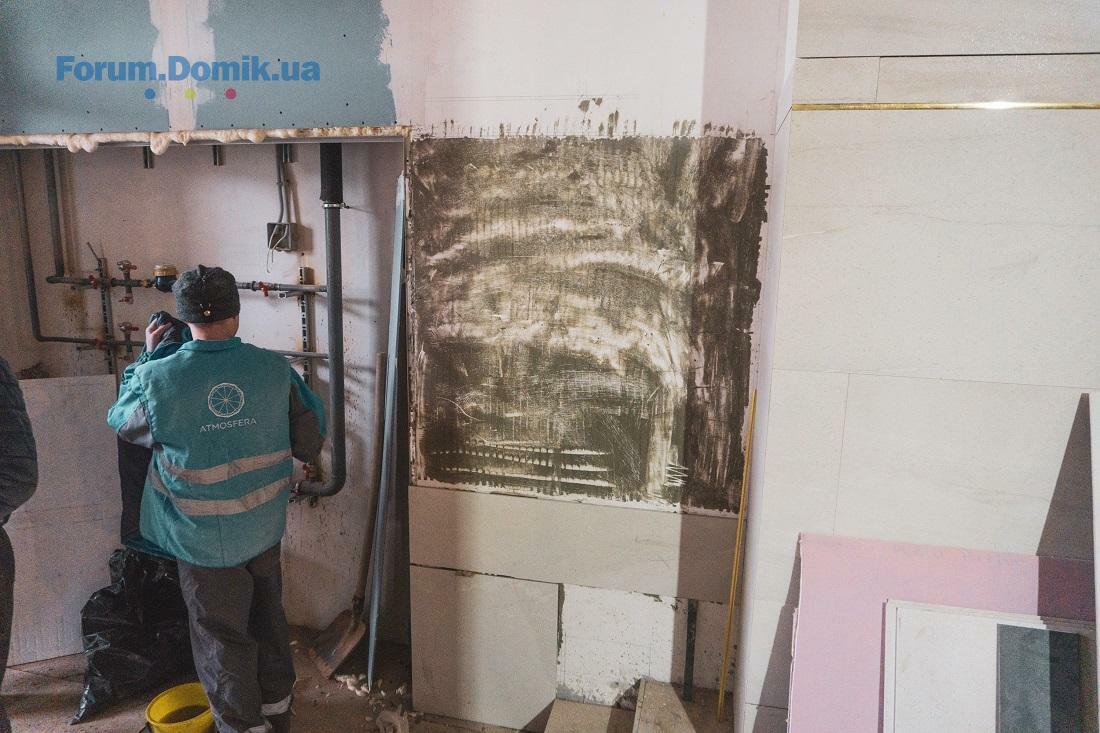

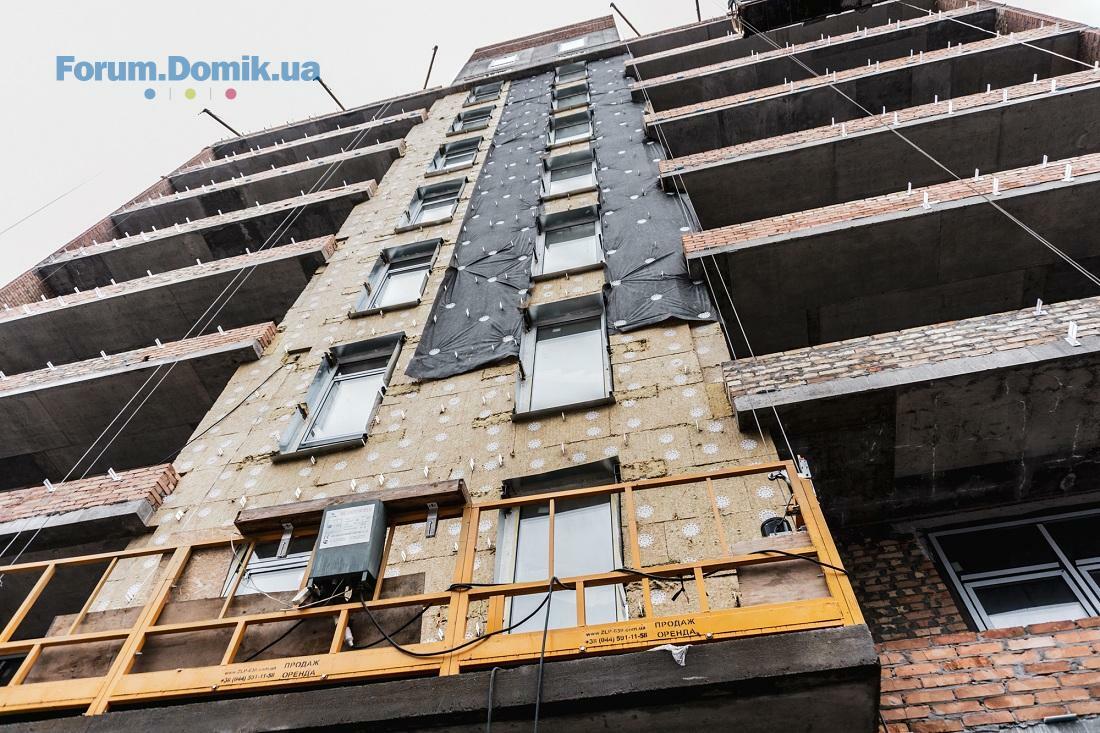

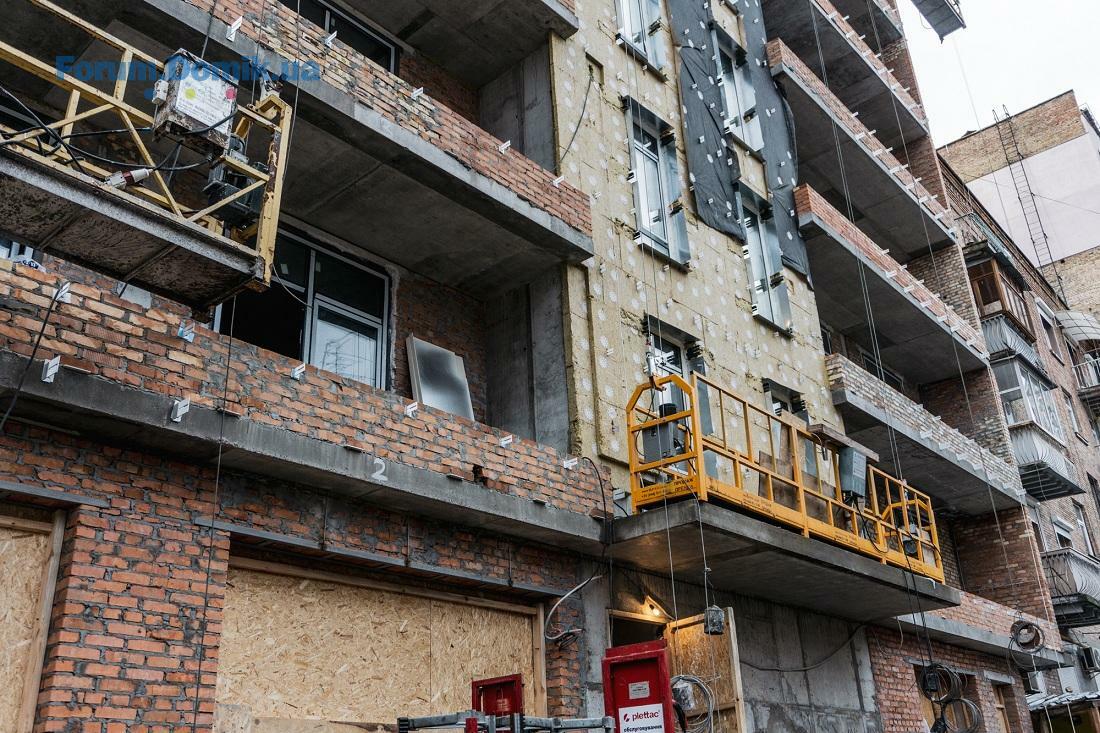

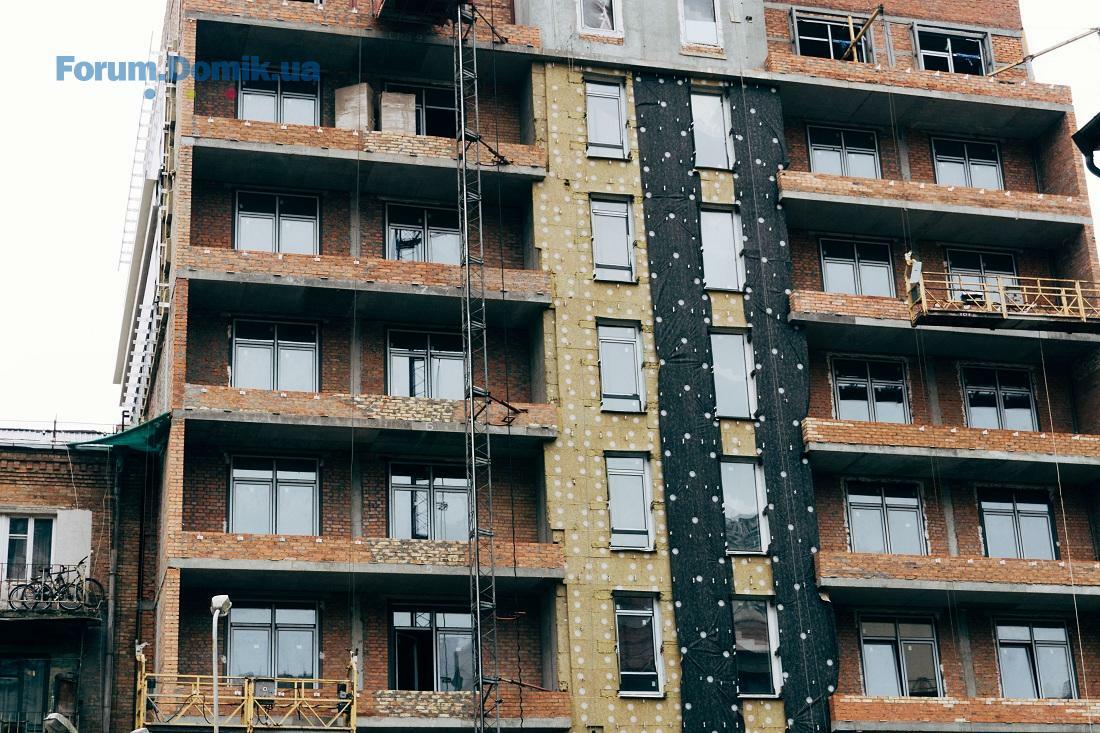

Завершено монтаж вікон на 9-му поверсі. Триває утеплення фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.

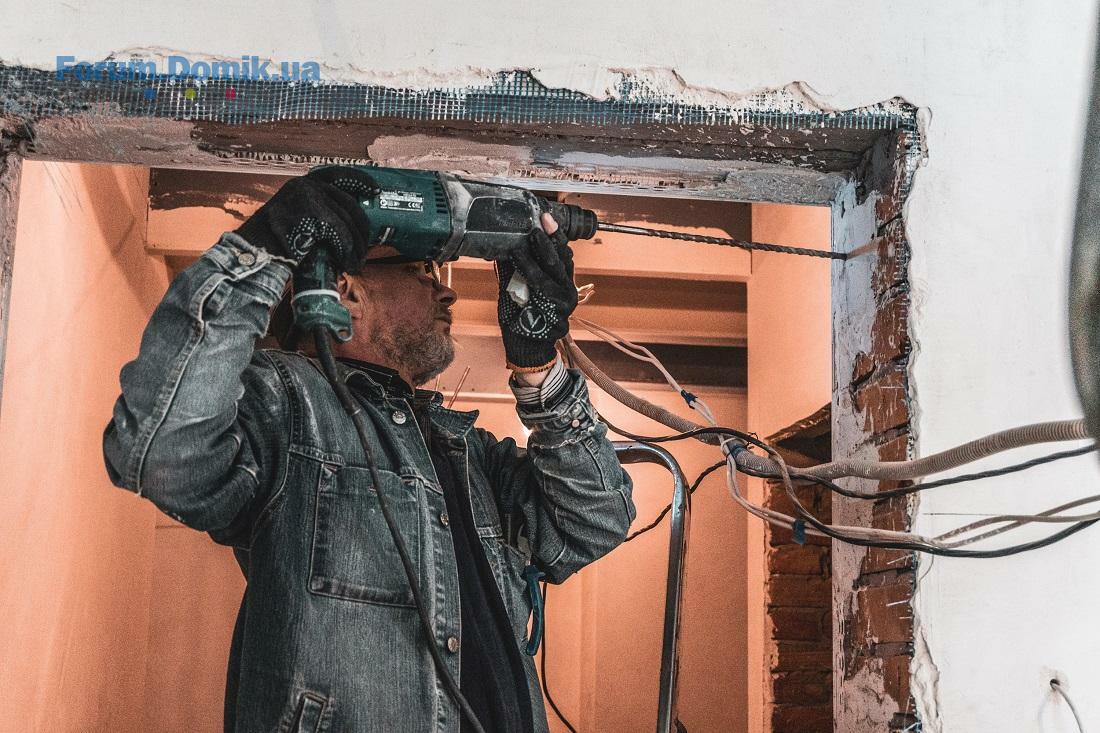

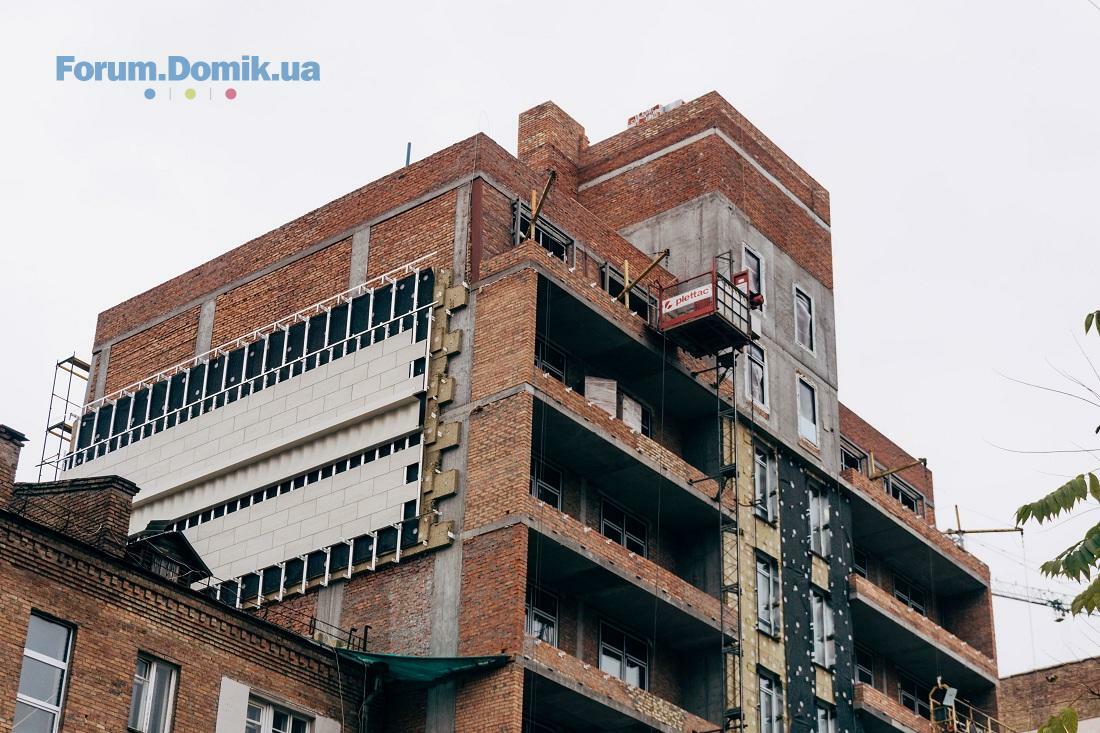

Завершено прокладання внутрішніх електромереж на 9 поверсі. Розпочато монтаж насосної станції.

Загальнобудівельні роботи 100%
Цегляна кладка - 100%

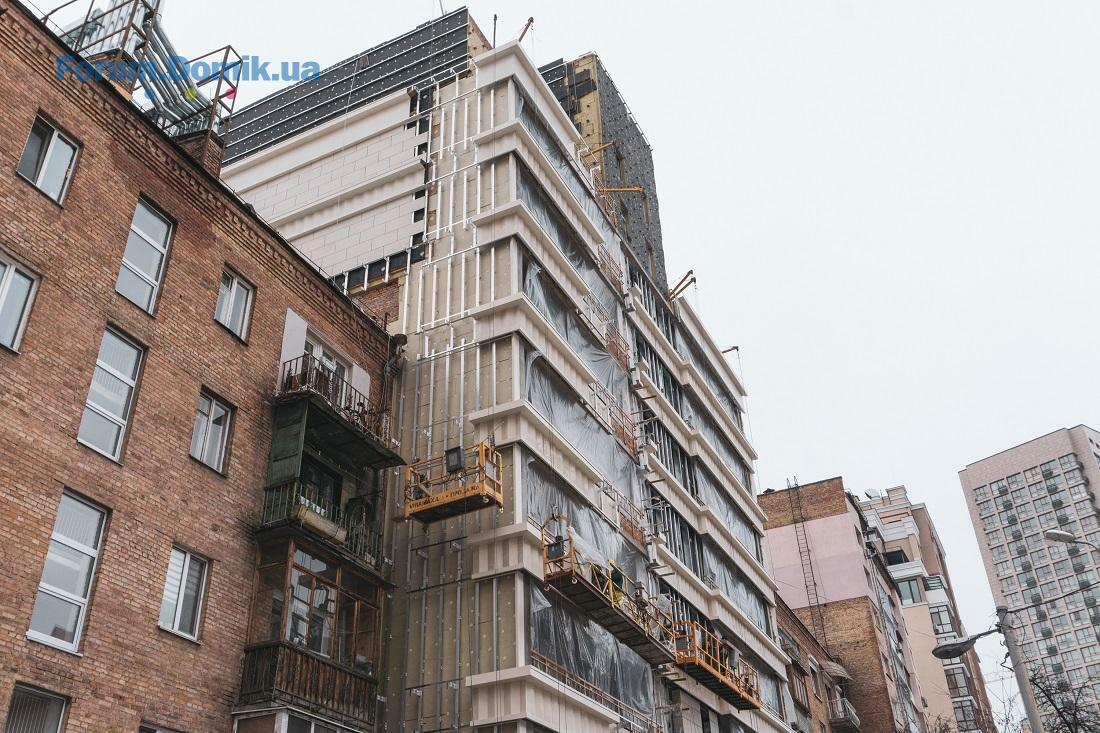

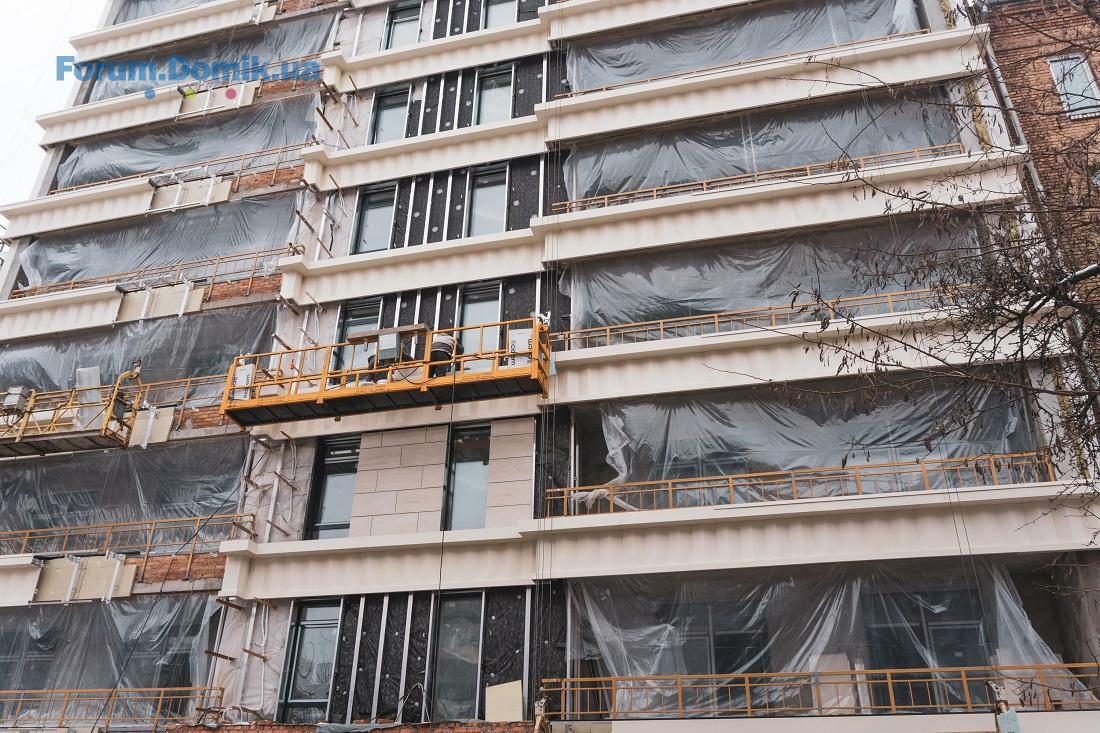

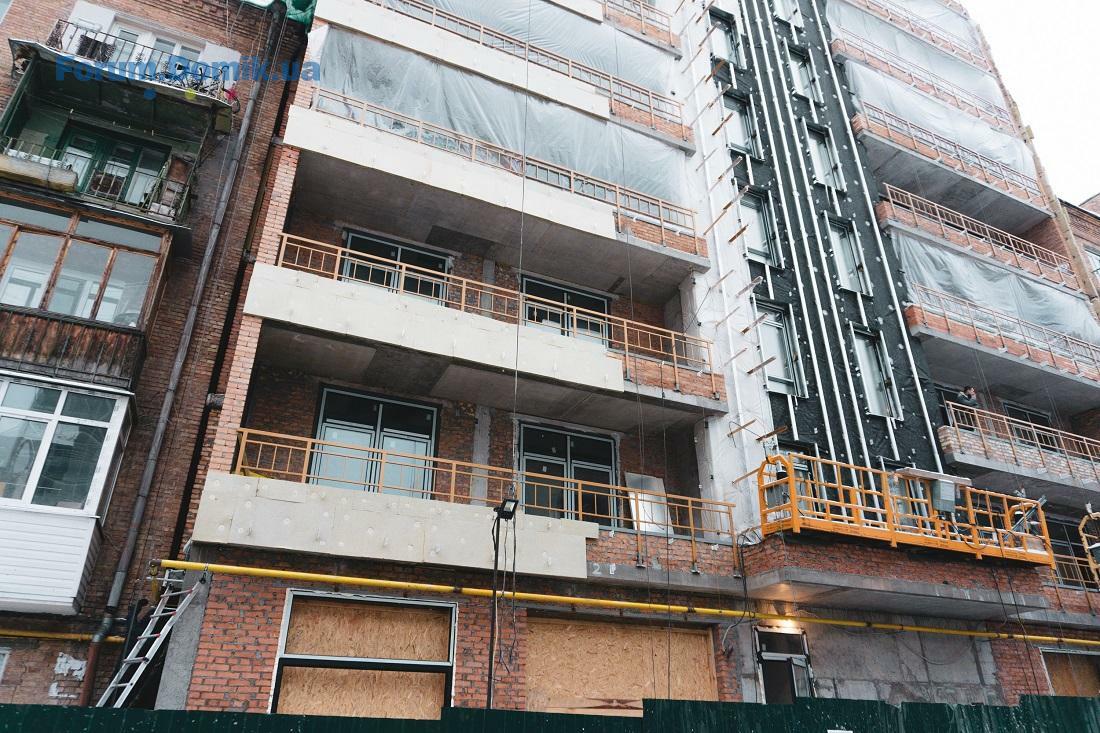

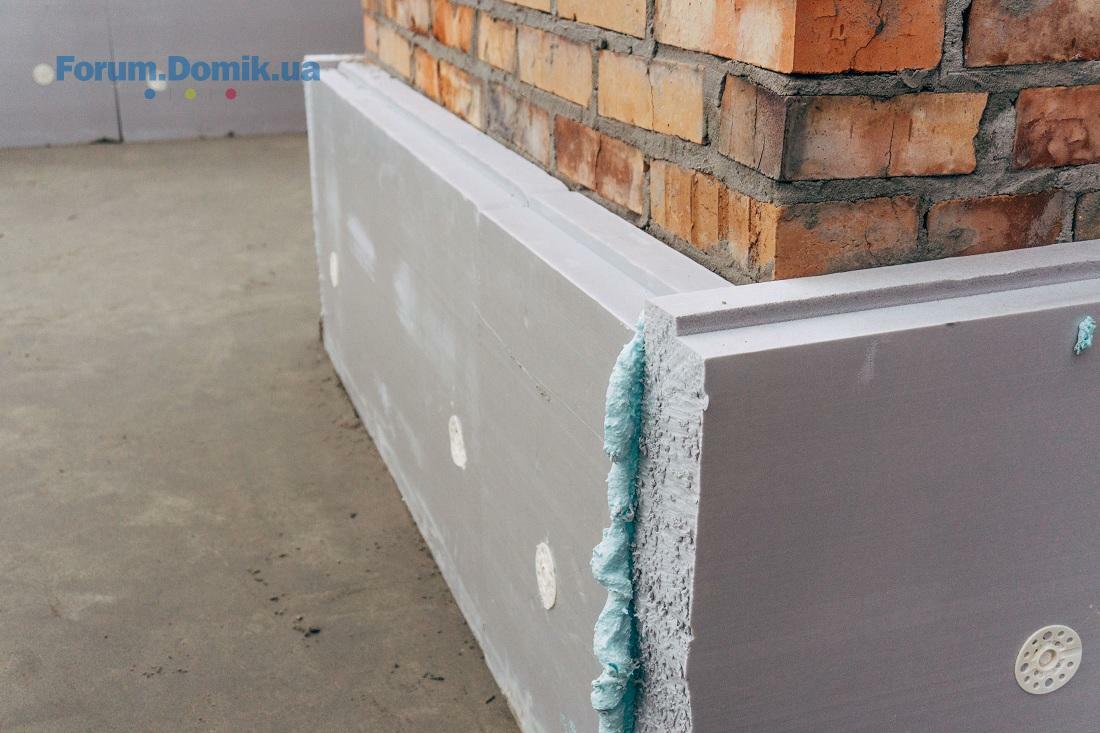

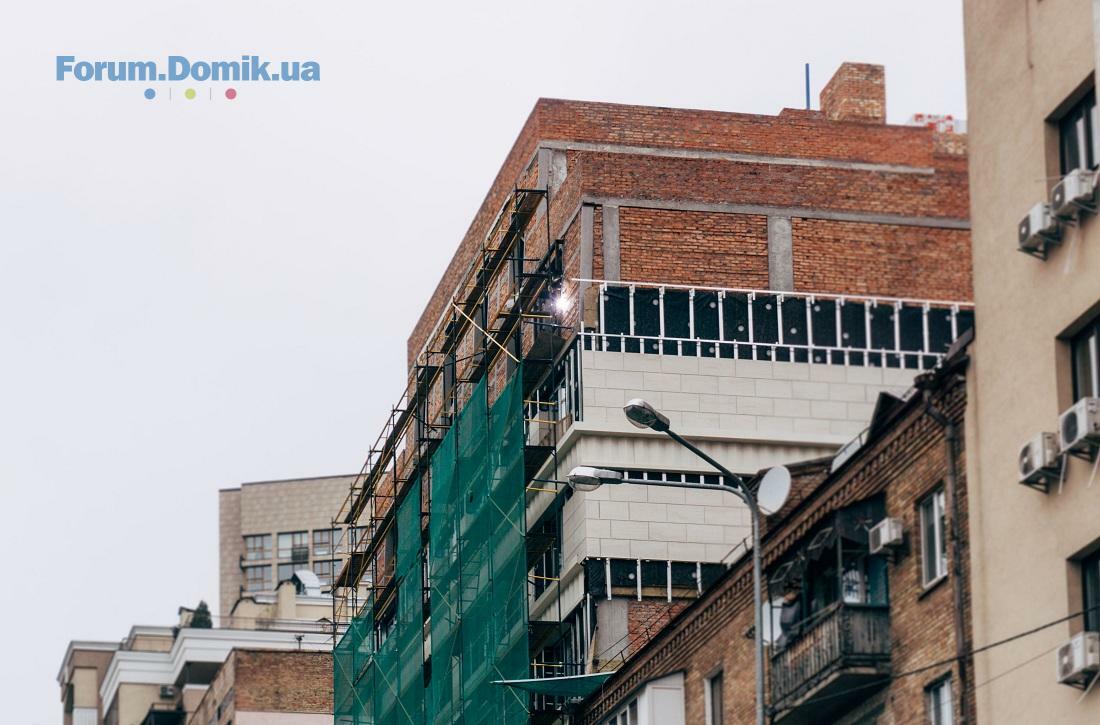

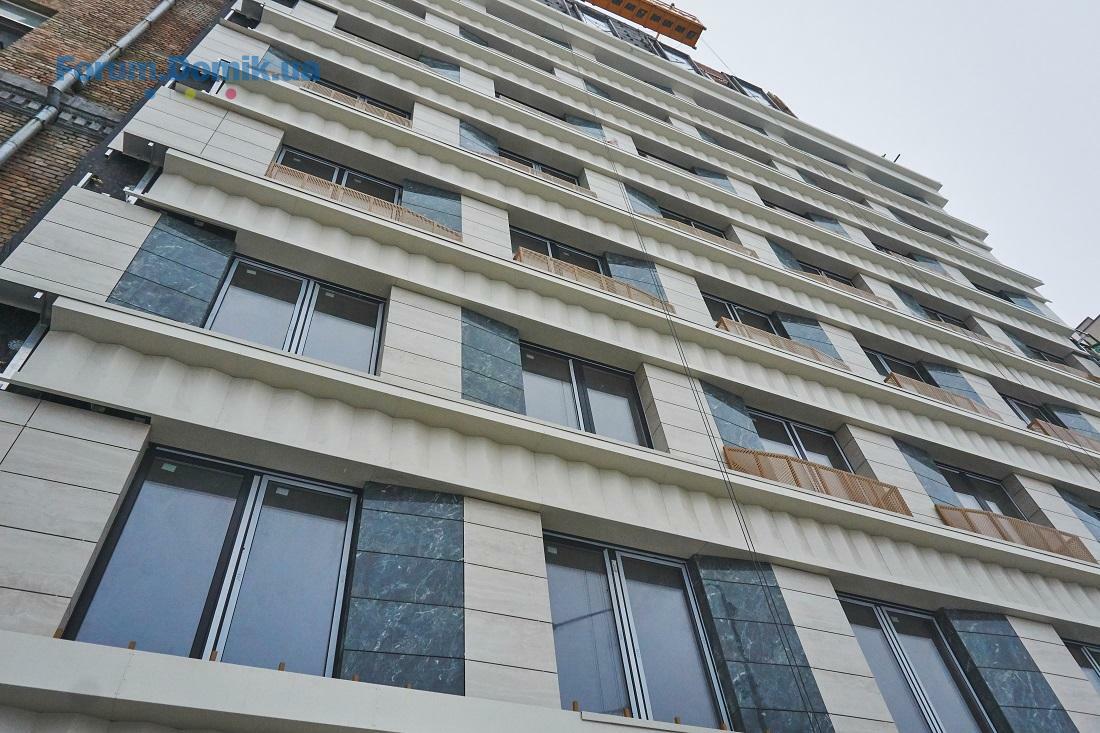

Фасад - 61%
Вікна - 73%
Фасад - 50%

Мережі - 47%

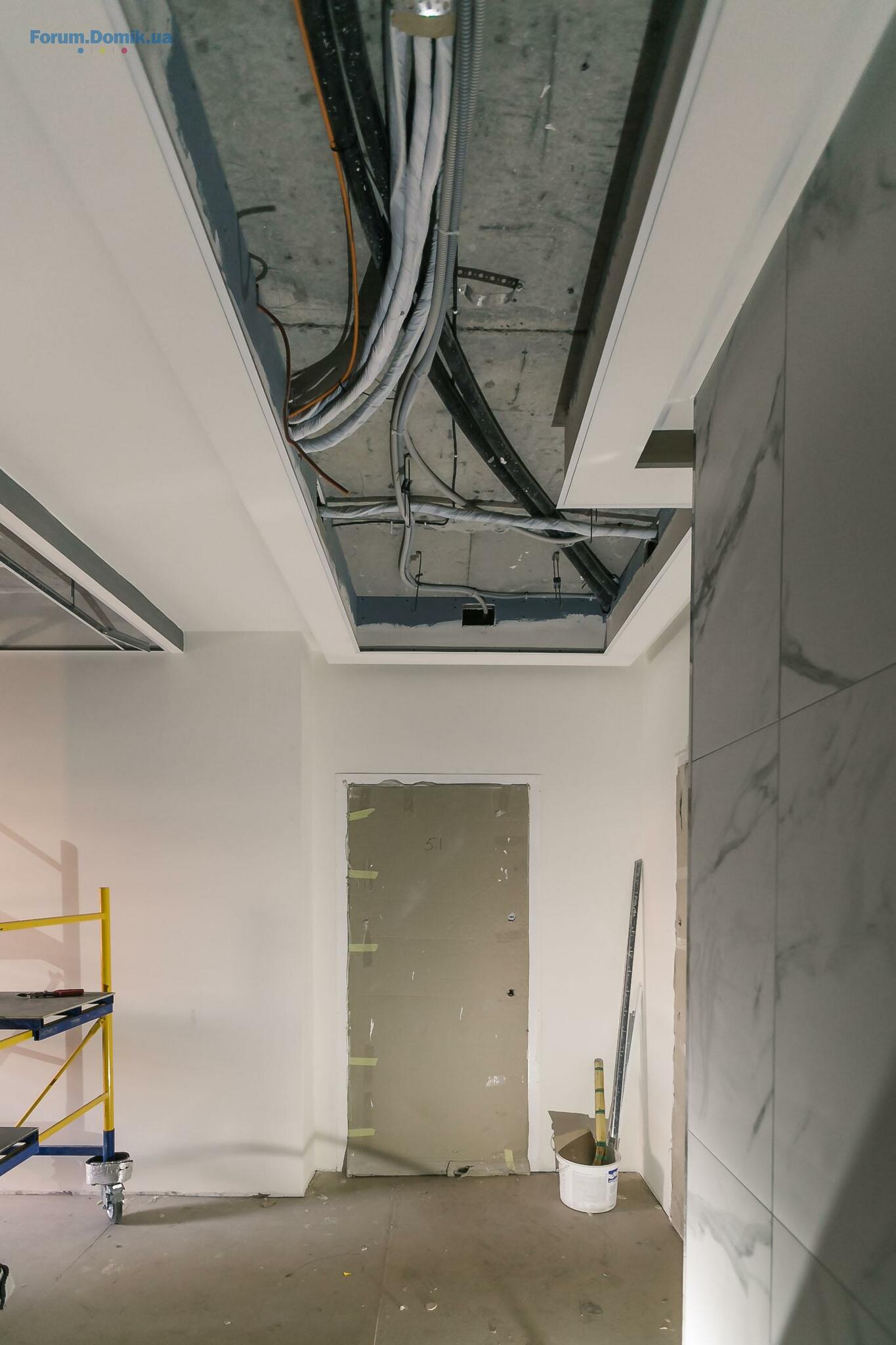

Внутрішні - 54%
Зовнішні - 41%

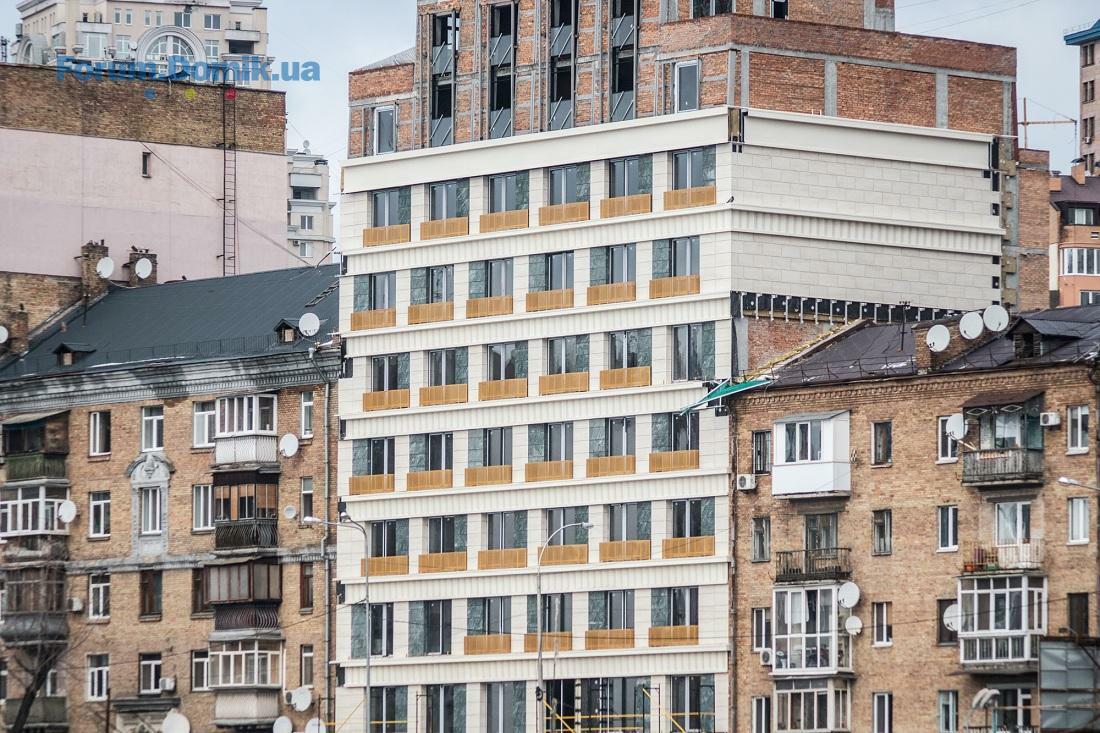

Нові фото переглядайте нижче.
19 ноя 2018 09:02
Saga, какие новости относительно завершения строительства? Уже 2 года домишку в 9,5 этажей не можете построить :no: Тот же фасад мучаете год, не можете сделать. Проект интересный, но абсолюто не вижу прогресса :faceoff:
13 дек 2018 10:04
Дайджест будівництва в EINSTEIN Concept House

Завершено монтаж вікон на 9-му поверсі. Тривають роботи по монтажу (утепленню) фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.

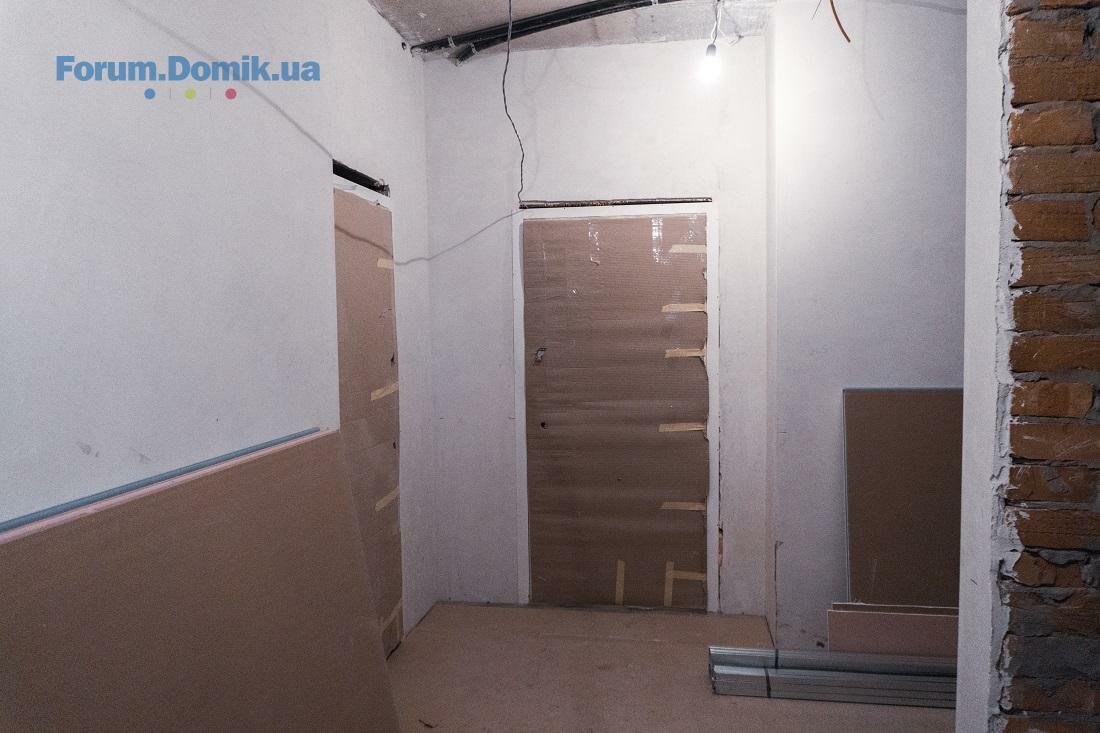

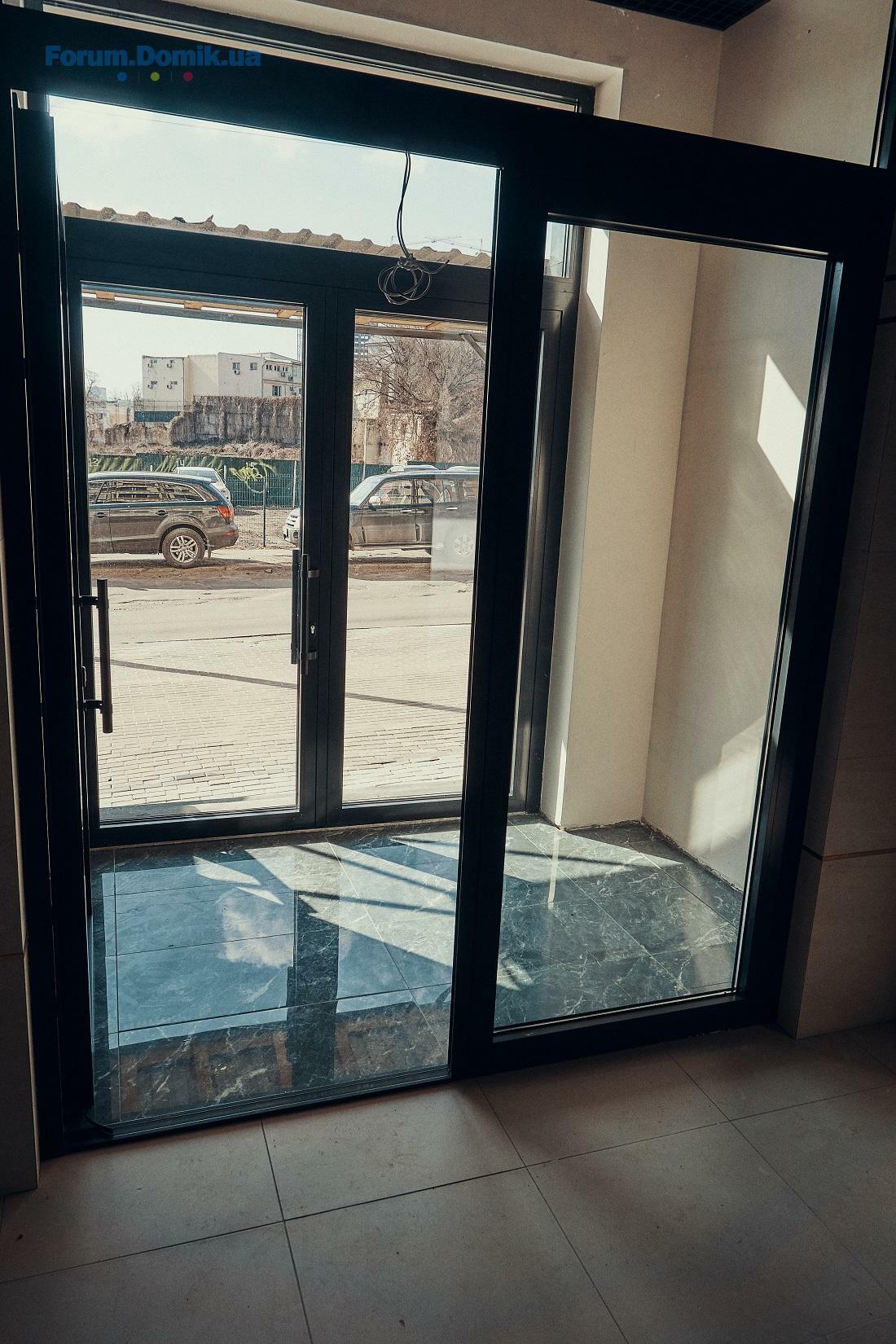

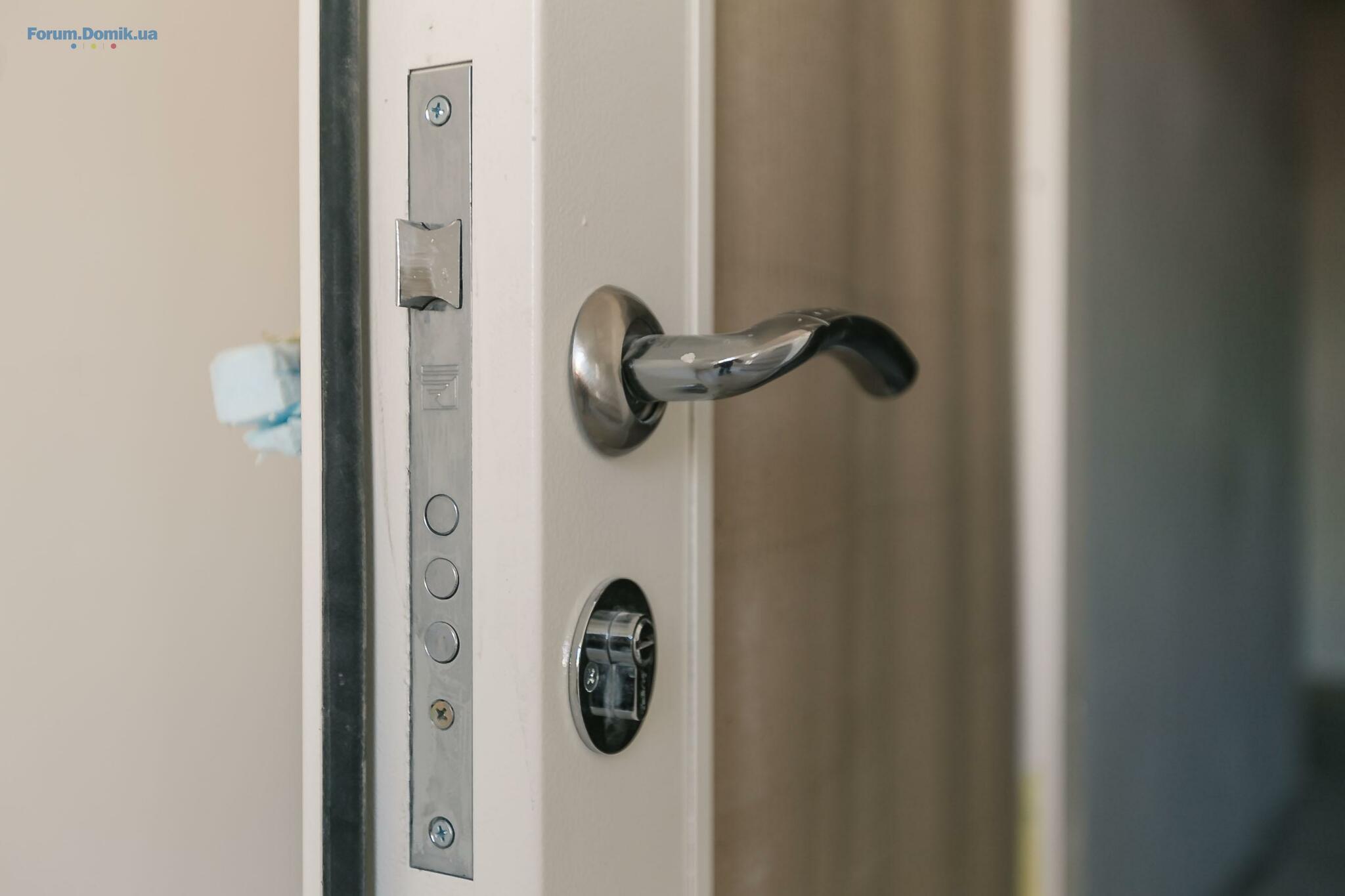

Завершено прокладання внутрішніх електромереж на 9 поверсі. Виконано монтаж насосної станції. Завершено монтаж квартирних дверей. Встановлюються радіатори опалення.

Нові фото з будівельного майданчика.
13 дек 2018 21:30
САГА надайте будь ласка інформацію чому по Брістолю вже більше місяця нема фотозвітів?Чи нема чого показувати???
17 дек 2018 12:15
Цитата "оксана123456":
САГА надайте будь ласка інформацію чому по Брістолю вже більше місяця нема фотозвітів?Чи нема чого показувати???

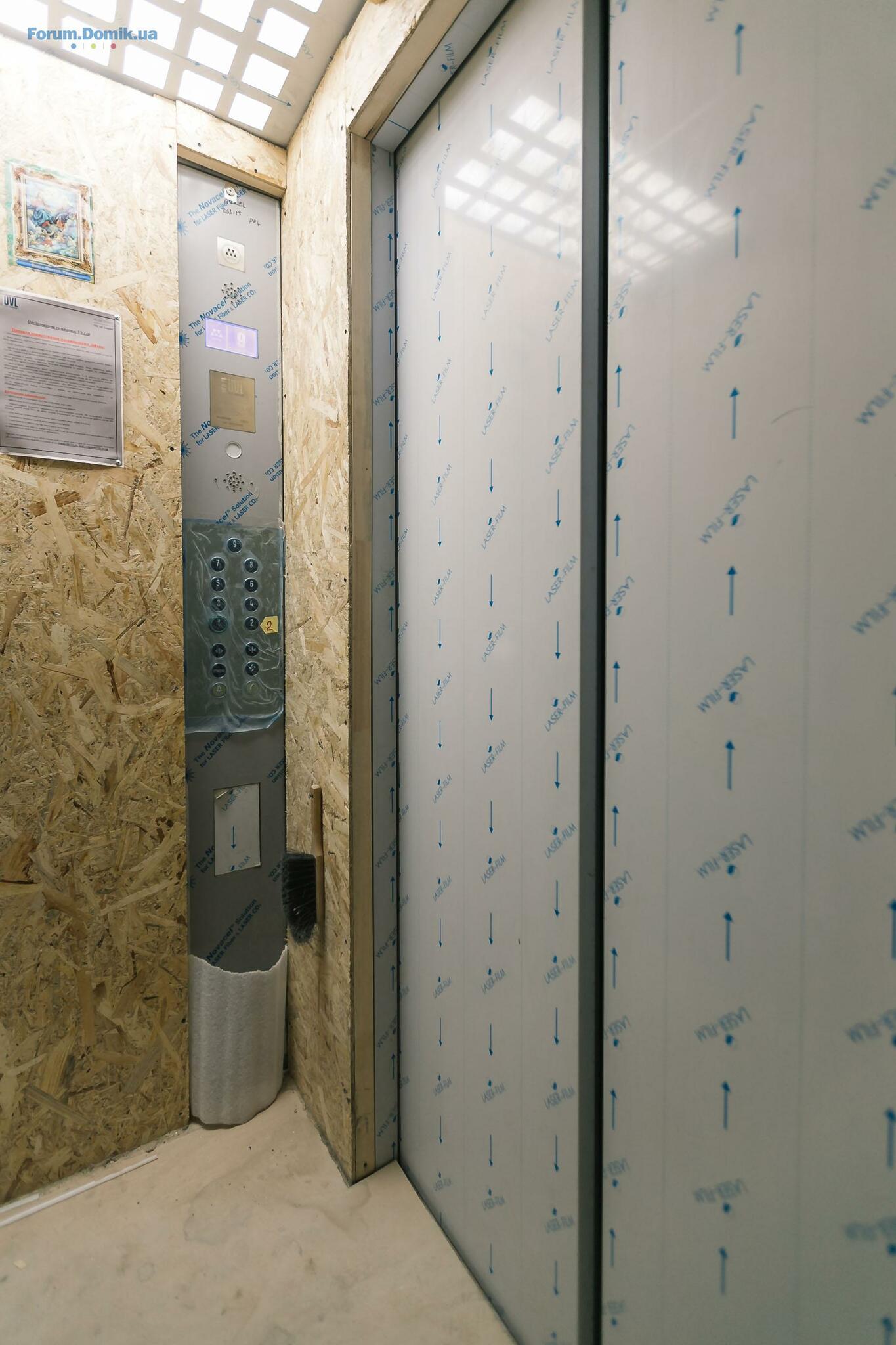

Доброго дня! На будмайданчик Bristol Comfort House вже завезли радіатори та наразі займаються їхнім встановленням. Також розпочався монтаж дверей холодних переходів та укладання плитки в місцях загального користування. Окрім цього, монтаж індивідуального теплового пункту закінчився, а тому приступили до монтажу насосної станції.
Більш детальну інформацію щодо ходу будівництва опублікуємо разом із фото найближчим часом.
14 янв 2019 11:15
Новини з будівництва розумного будинку EINSTEIN Concept House.

Завершено монтаж вікон на 9-му поверсі. Тривають роботи по монтажу (утепленню) фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.

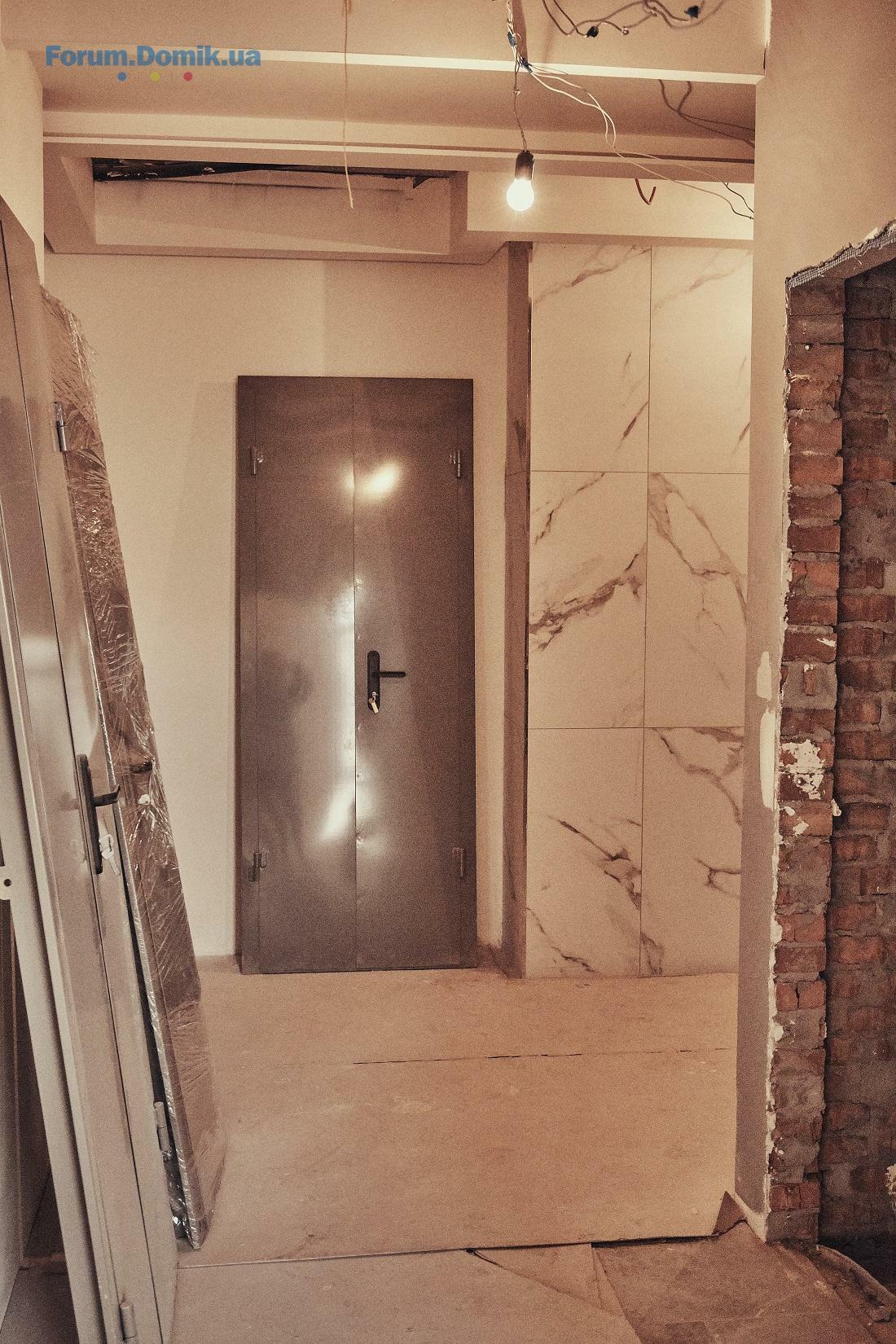

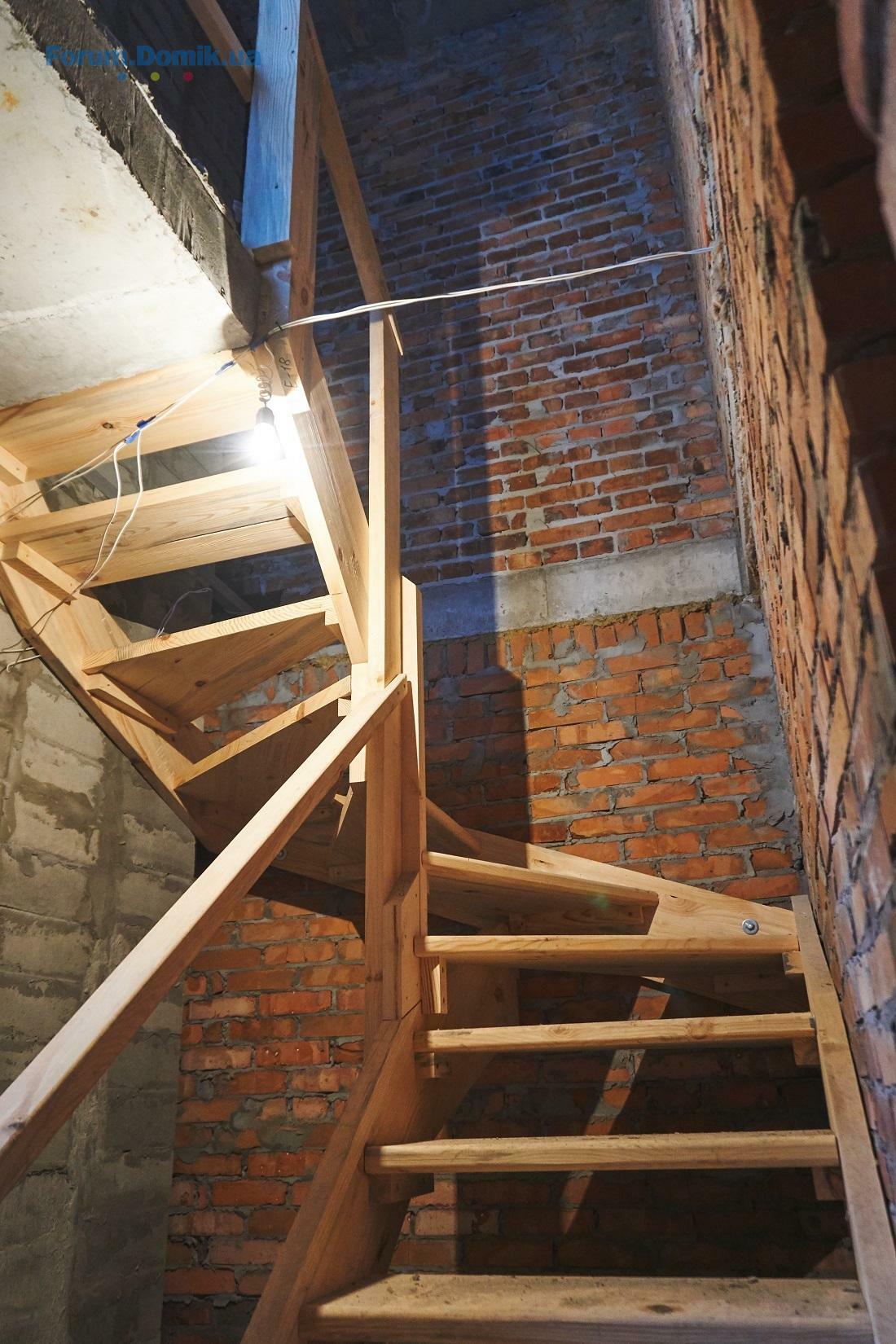

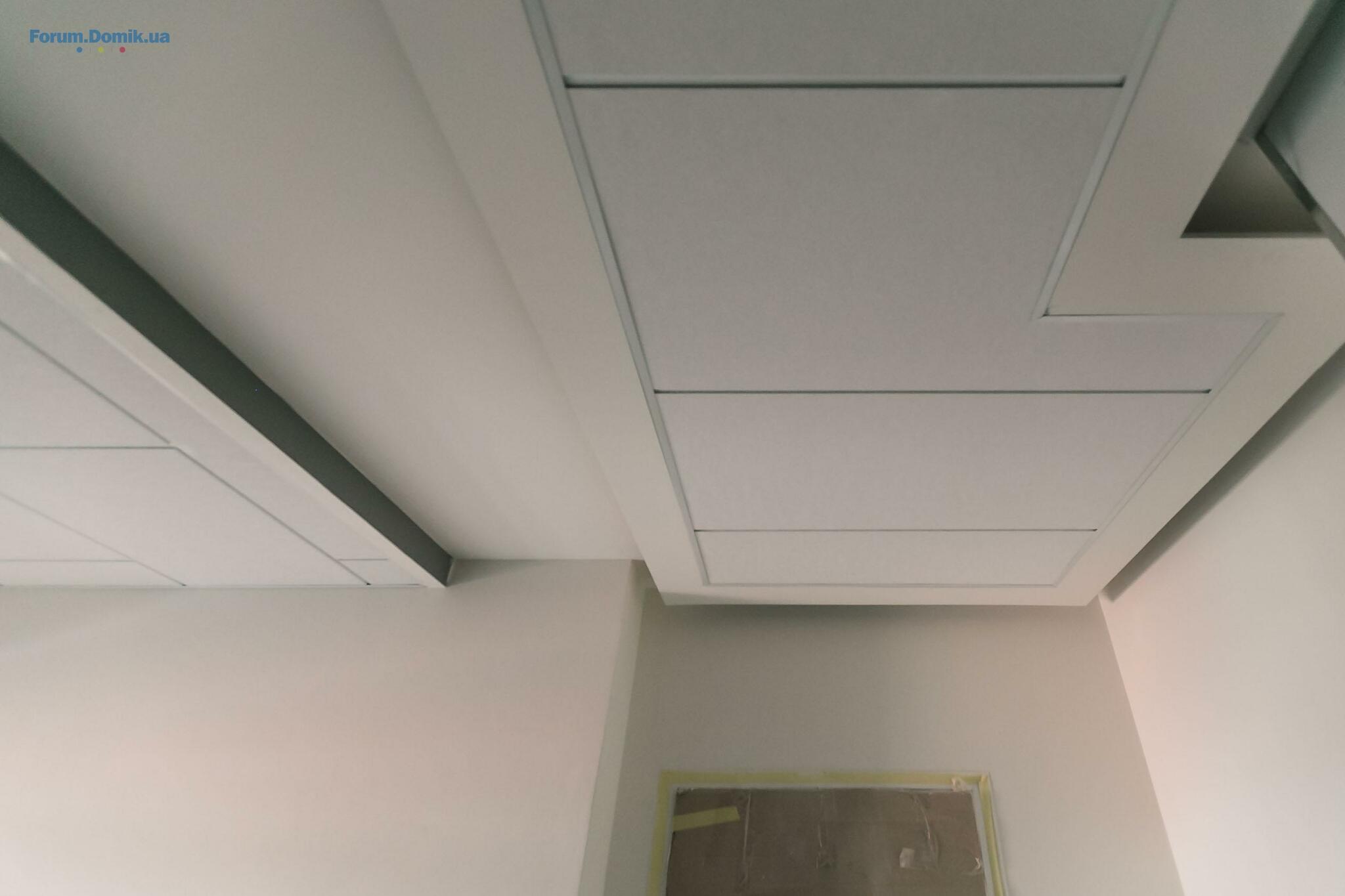

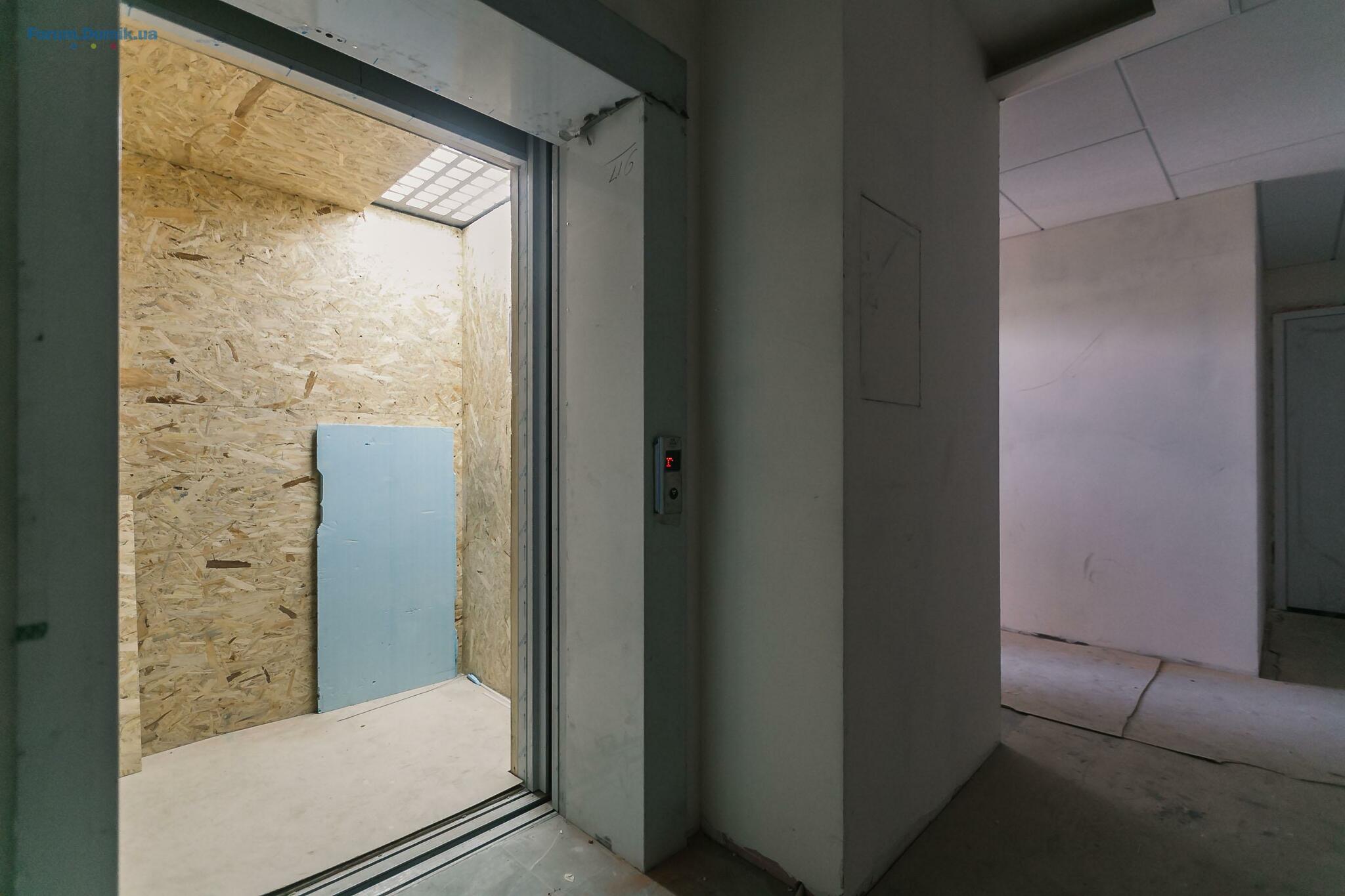

Завершено прокладання внутрішніх електромереж на 9 поверсі. Виконано монтаж насосної станції. Завершено монтаж квартирних дверей. Встановлюються радіатори опалення. Тривають роботи з влаштування плитки у місцях загального користування та на сходах. Розпочато монтаж гіпсової стелі в місцях загального користування.

Фотозвіт прикріплюємо нижче.
15 янв 2019 22:06
Программа ипотечного кредитования в ЖК EINSTEIN Concept House

Совместно с банком «Глобус». Кредит можно оформить на срок до 20-ти лет.
01 фев 2019 11:46
Повідомляємо актуальний статус будівництва в EINSTEIN Concept House.

Завершено монтаж вікон на 9-му поверсі. Тривають роботи по монтажу (утепленню) фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.
Завершено прокладання внутрішніх електромереж на 9 поверсі. Виконано монтаж насосної станції. Завершено монтаж квартирних дверей. Встановлюються радіатори опалення - роботи виконано на 80%. Тривають роботи з влаштування плитки у місцях загального користування (роботи виконано на 90%) та на сходах (готовність - 35%). Триває монтаж гіпсової стелі в місцях загального користування (готовність - 60%).

Нові фото прикріплюємо нижче.
15 фев 2019 08:45

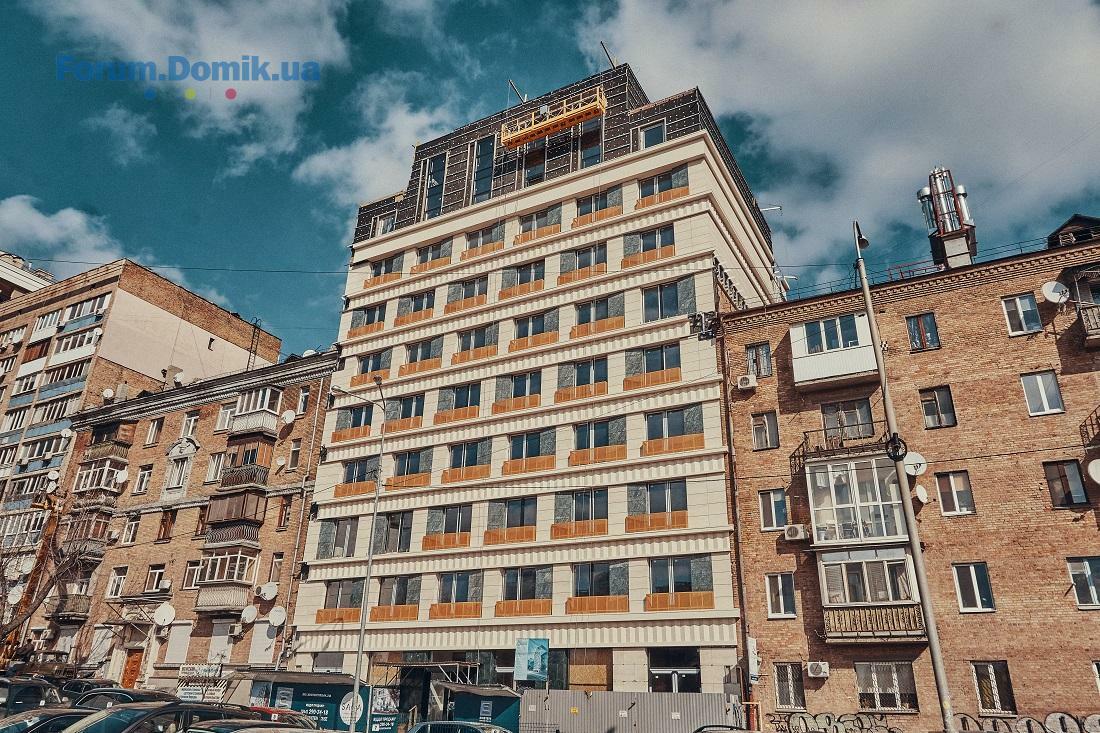

Дайджест будівництва та нові фото житлового комплексу EINSTEIN Concept House.

Завершено монтаж вікон на 9-му поверсі. Тривають роботи по монтажу (утепленню) фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.

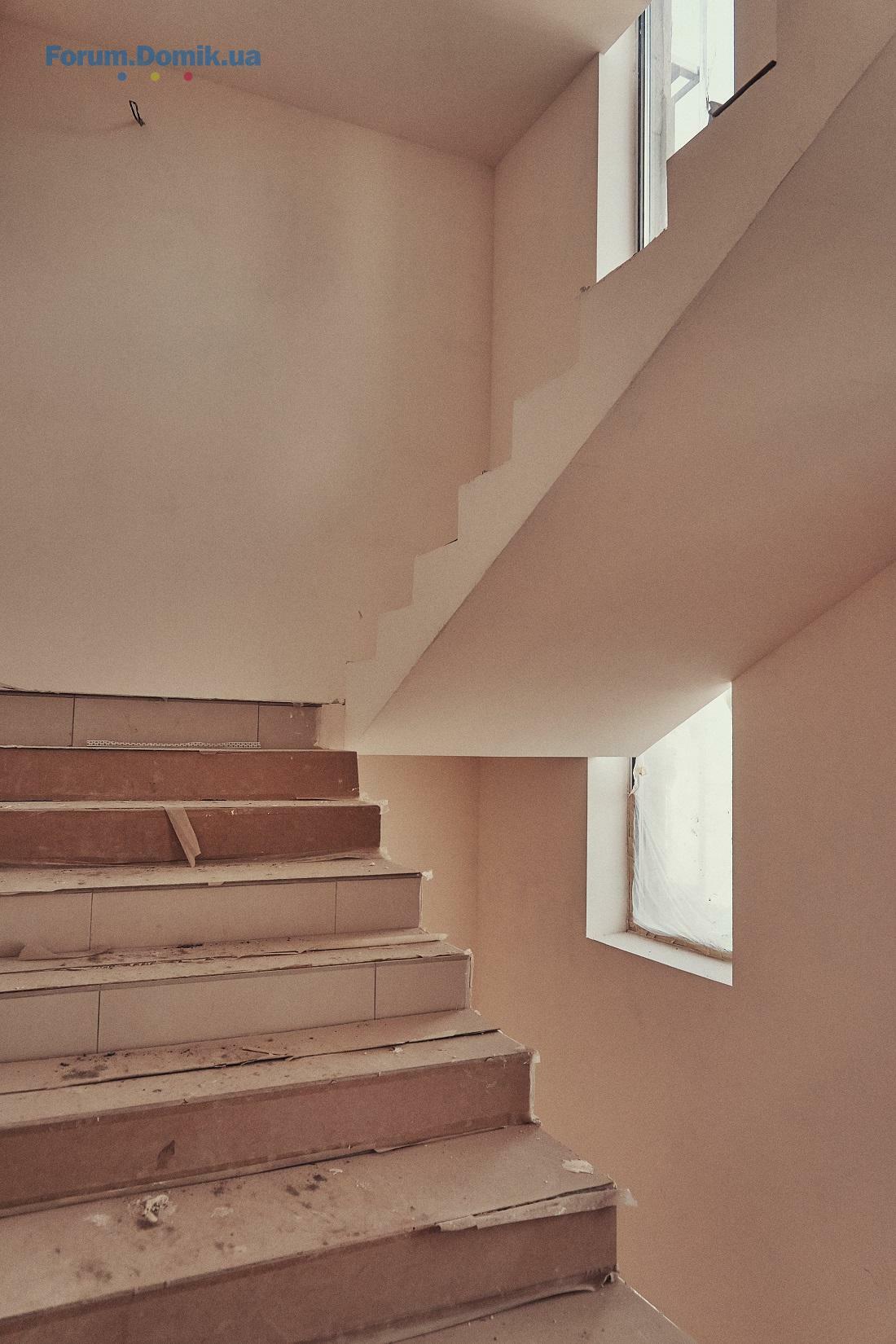

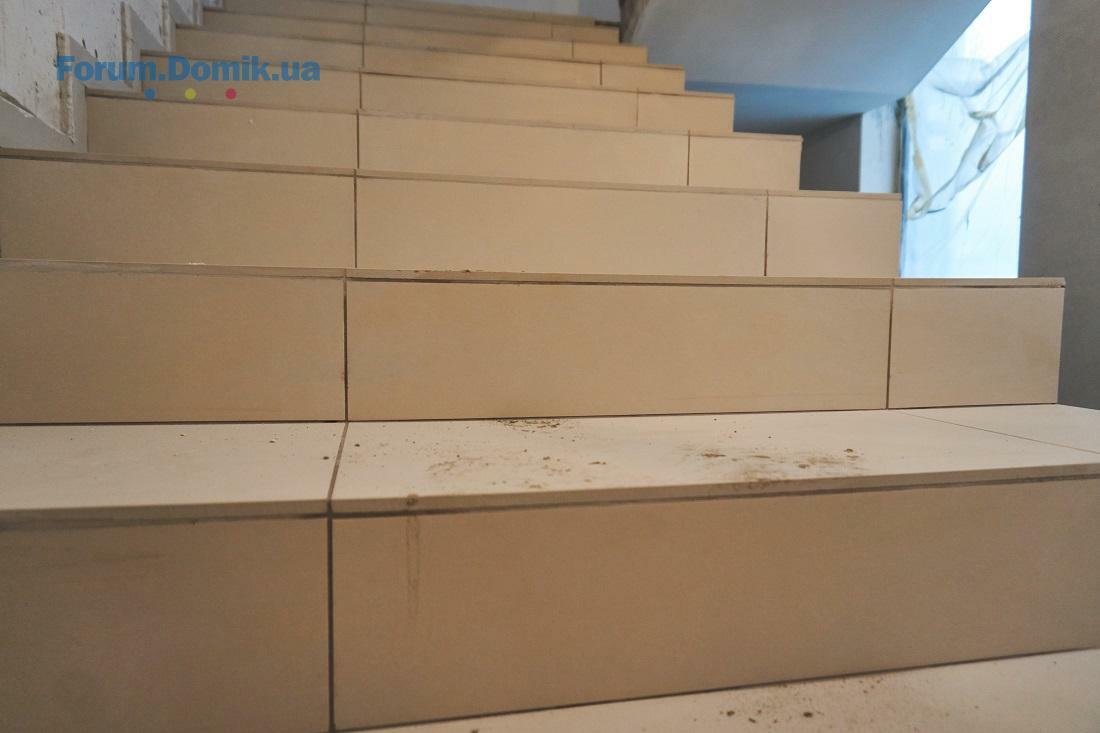

Завершено прокладання внутрішніх електромереж на 9 поверсі. Виконано монтаж насосної станції. Завершено монтаж квартирних дверей. Встановлюються радіатори опалення - роботи виконано на 80%. Тривають роботи з влаштування плитки у місцях загального користування (роботи виконано на 91%) та на сходах (готовність - 95%). Триває монтаж гіпсової стелі в місцях загального користування (готовність - 62%).
15 март 2019 08:48
Весняні новини із будівельного майданчику EINSTEIN Concept House.

Завершено монтаж вікон на 9-му поверсі. Тривають роботи з монтажу (утеплення) фасаду. Завершено роботи з улаштування цегляних внутрішніх перегородок цокольних і мансардних поверхів.

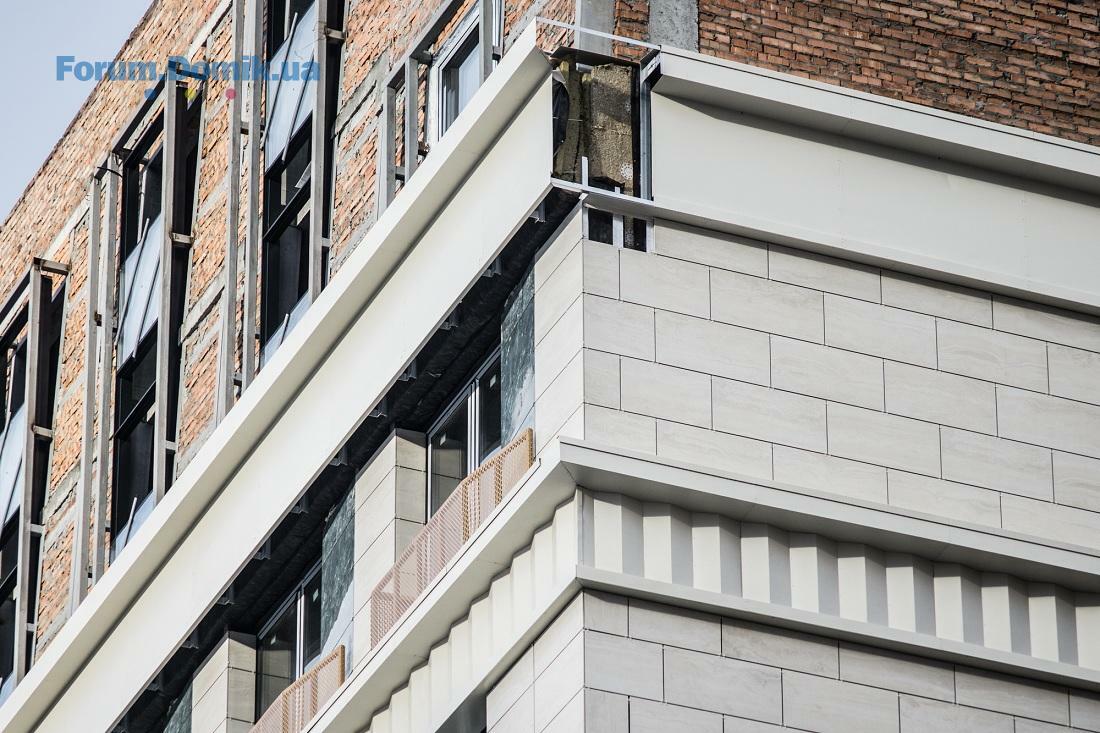

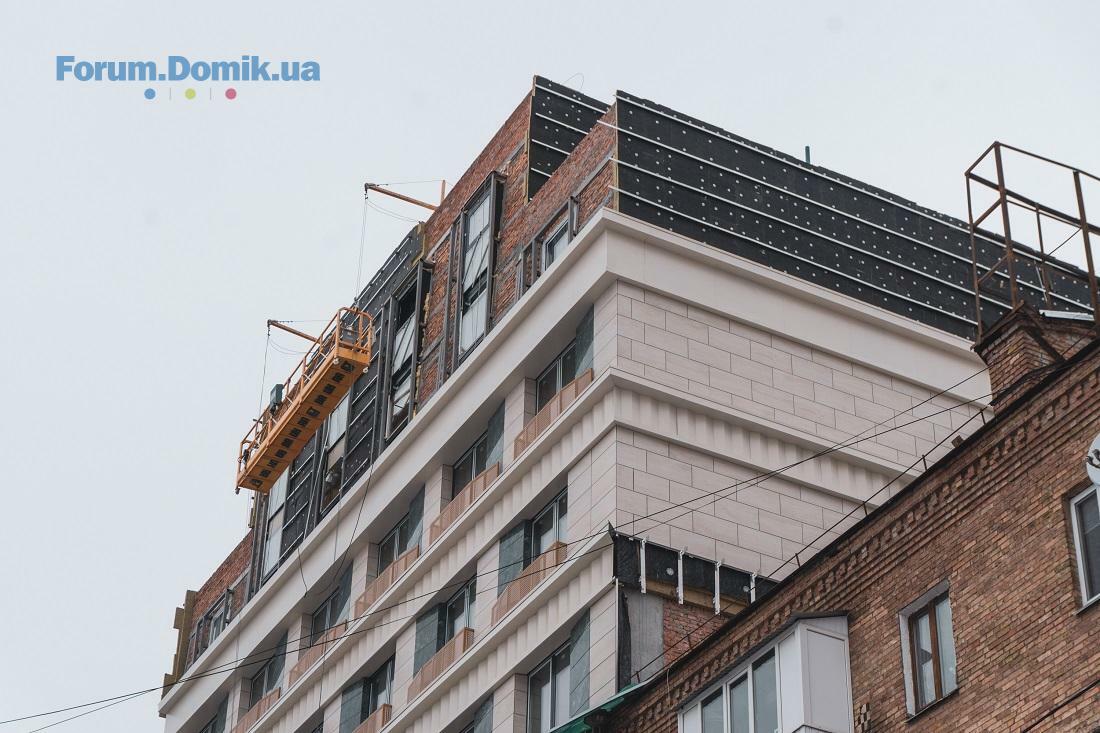

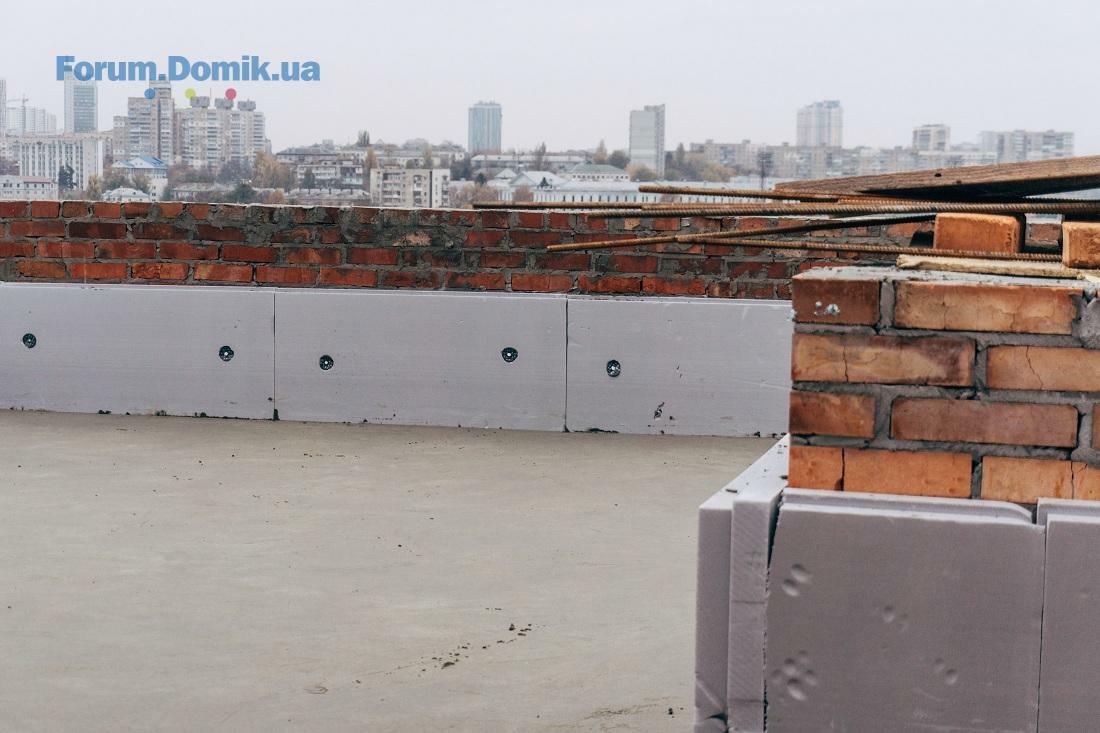

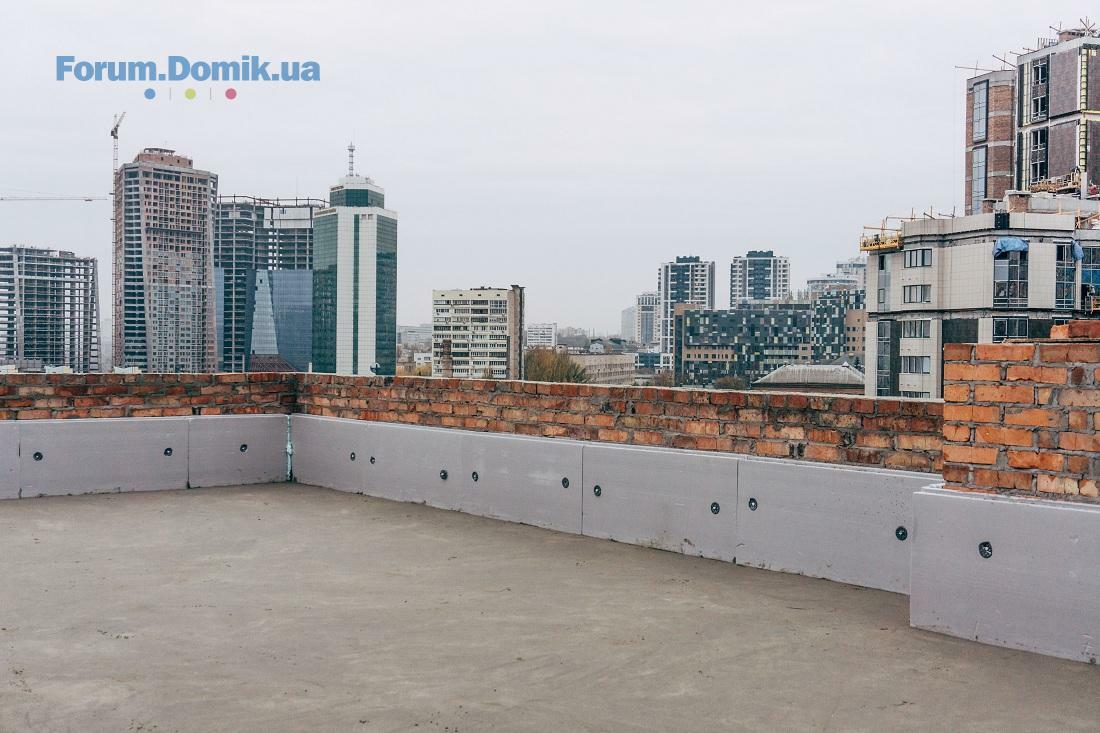

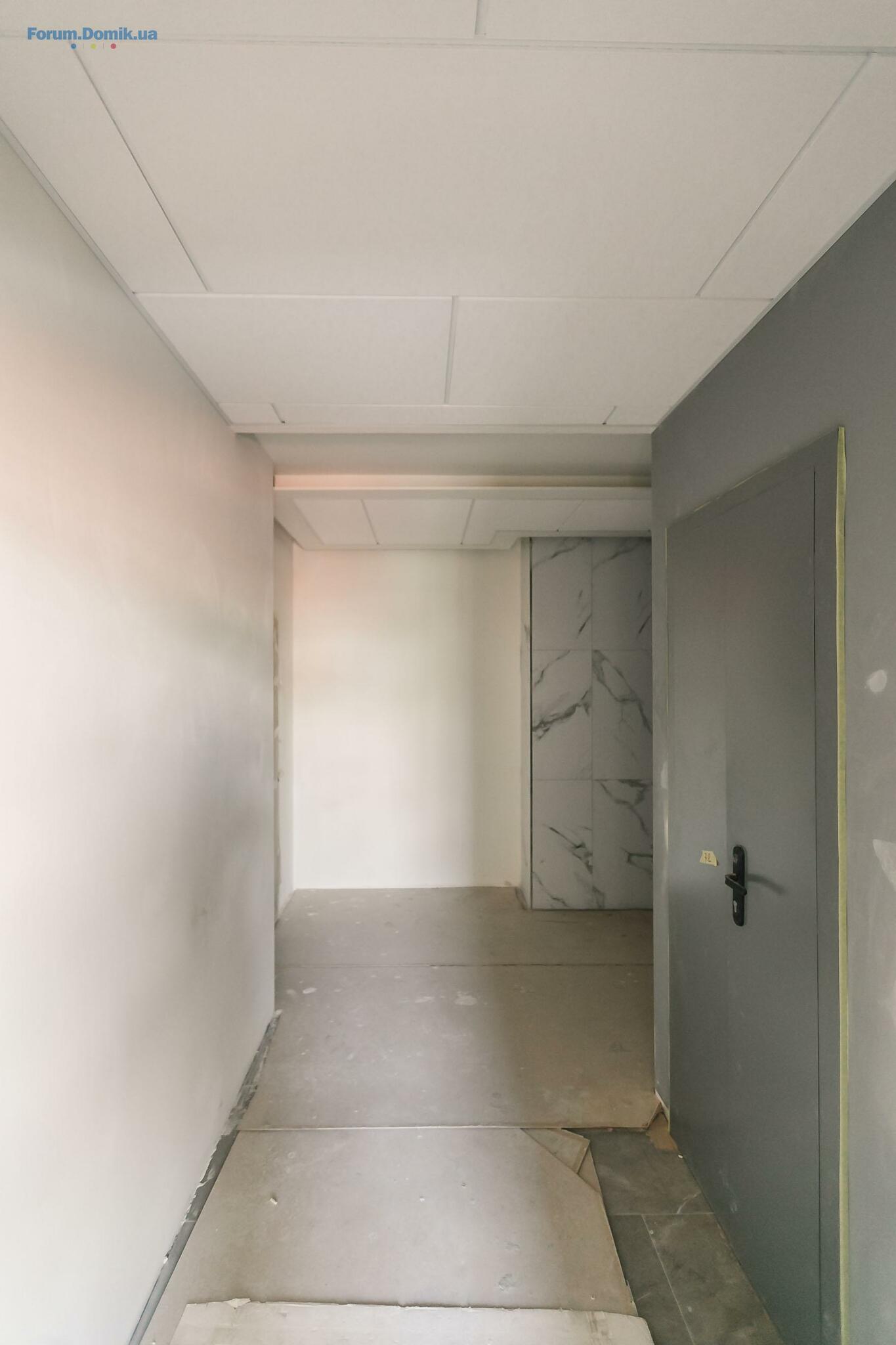

Завершено прокладання внутрішніх електромереж на 9 поверсі. Виконано монтаж насосної станції. Завершено монтаж квартирних дверей. Встановлюються радіатори опалення - роботи виконано на 93%. Триває укладання плитки у місцях загального користування - готовність 95%, фінішне шпаклювання - 80%. Влаштування фальцевої покрівлі - 50%. Завершено монтаж гіпсової стелі в місцях загального користування.

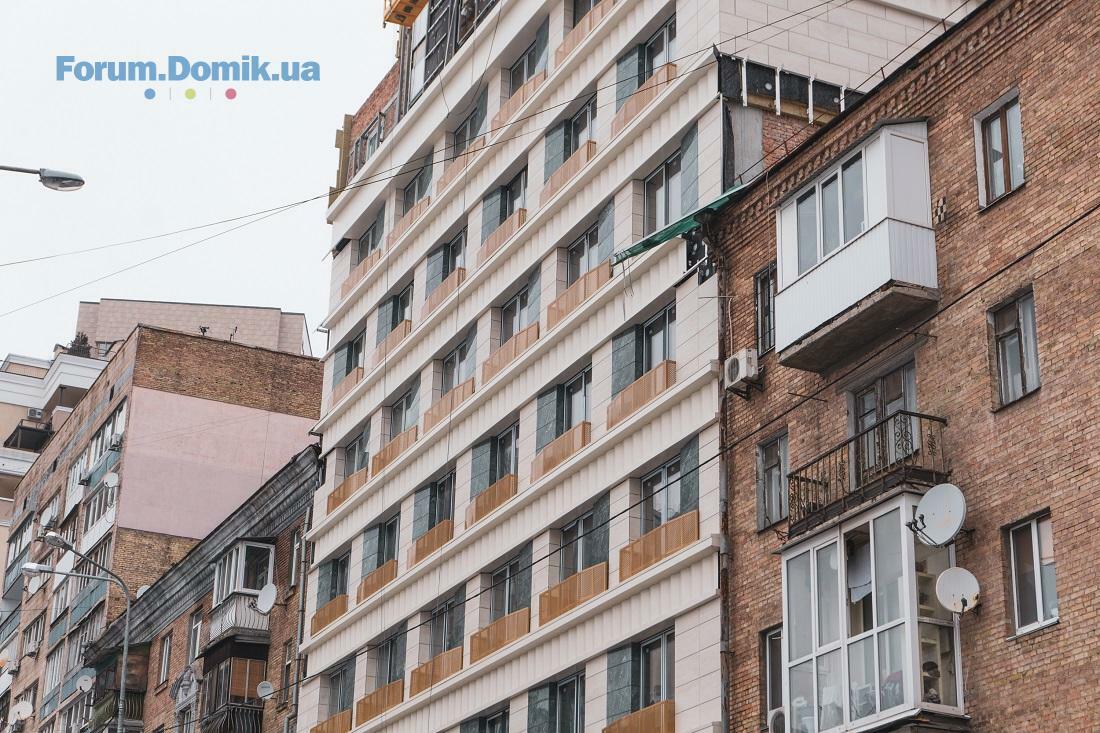

Фасад - 73%

Також ми підготували нові фото.
15 март 2019 10:18
Чому Ви не надаєте по Брістолю інформації при причину відмови видачі сертифіката?
16 март 2019 14:29
Сага, насколько же режут глаз эти незаконные уродливые курятники-самострои на домах справа и слева.
САГА, неужели у вас настолько беззубые юристы что не могут законом заставить это демонтировать? Вам приятно на это смотреть? А вашим покупателям приятно видеть эти колхоз-балконы? Разве для вас и для вашего руководства не вопрос самоуважения обеспечить своему творению нормальное окружение? Ваше руководство (Андрей) создает себе имидж благородного и прогрессивного, направленного на архитектуру и урбанизм. И на деле что-то не видно доказательств.
18 март 2019 08:07
Який там "архітектура і урбанізм"?Вони просто добудувати не можуть.Наприклад Брістоль-один будинок з однієї секції вже рік тому повинен був бути зданий.От і весь урбанізм....
09 апр 2019 08:38
Цитата "jokes":
Сага, насколько же режут глаз эти незаконные уродливые курятники-самострои на домах справа и слева.
САГА, неужели у вас настолько беззубые юристы что не могут законом заставить это демонтировать? Вам приятно на это смотреть? А вашим покупателям приятно видеть эти колхоз-балконы? Разве для вас и для вашего руководства не вопрос самоуважения обеспечить своему творению нормальное окружение? Ваше руководство (Андрей) создает себе имидж благородного и прогрессивного, направленного на архитектуру и урбанизм. И на деле что-то не видно доказательств.

Вітаємо! Ми прагнемо поширювати в Україні європейську практику збереження зовнішнього вигляду фасадів, захищаючи їх від несанкціонованого скління балконів у наших житлових комплексах. Для цього ми маємо правові підстави.
Дійсно, існує правова процедура, за якою можна ініціювати демонтаж незаконних конструкцій на фасадах будинків. Однак позов про відновлення початкового зовнішнього вигляду будинку може подати балансоутримувач, керуюча компанія або ж забудовник, якщо фасад є об’єктом його авторського права.
09 апр 2019 08:52
Цитата "оксана123456":
Який там "архітектура і урбанізм"?Вони просто добудувати не можуть.Наприклад Брістоль-один будинок з однієї секції вже рік тому повинен був бути зданий.От і весь урбанізм....

Доброго дня! Будівництво Einstein Concept House виконується згідно з графіком, тим більше будівельні роботи майже на фінальній стадії. У цьому ви можете переконатися із наших звітів.
09 апр 2019 09:06
На первой странице написано сдача 1 кв 2019, уже точно просрочили)) Соглачсно какого графика идет стройка?)
12 апр 2019 08:07
Цитата "SAGA Development":

Доброго дня! Будівництво Einstein Concept House виконується згідно з графіком, тим більше будівельні роботи майже на фінальній стадії. У цьому ви можете переконатися із наших звітів.

Сага, не брешіть. Ви мали здати будинок ще в першому кварталі 2018 року. У Вас по всім комплексам затримка більше року.
23 апр 2019 08:32
Цитата "U.M.":

Сага, не брешіть. Ви мали здати будинок ще в першому кварталі 2018 року. У Вас по всім комплексам затримка більше року.
Цитата "Zaychik":
На первой странице написано сдача 1 кв 2019, уже точно просрочили)) Соглачсно какого графика идет стройка?)

Вітаємо! Готовність будинку наразі достатня для введення в експлуатацію. Ми завершуємо збір документів, необхідних для отримання сертифікату та розраховуємо найближчим часом його отримати. Роботи на майданчику також на фінальній стадії.
06 май 2019 09:06
Повідомляємо вам новини з будівництва житлового комплексу EINSTEIN Concept House

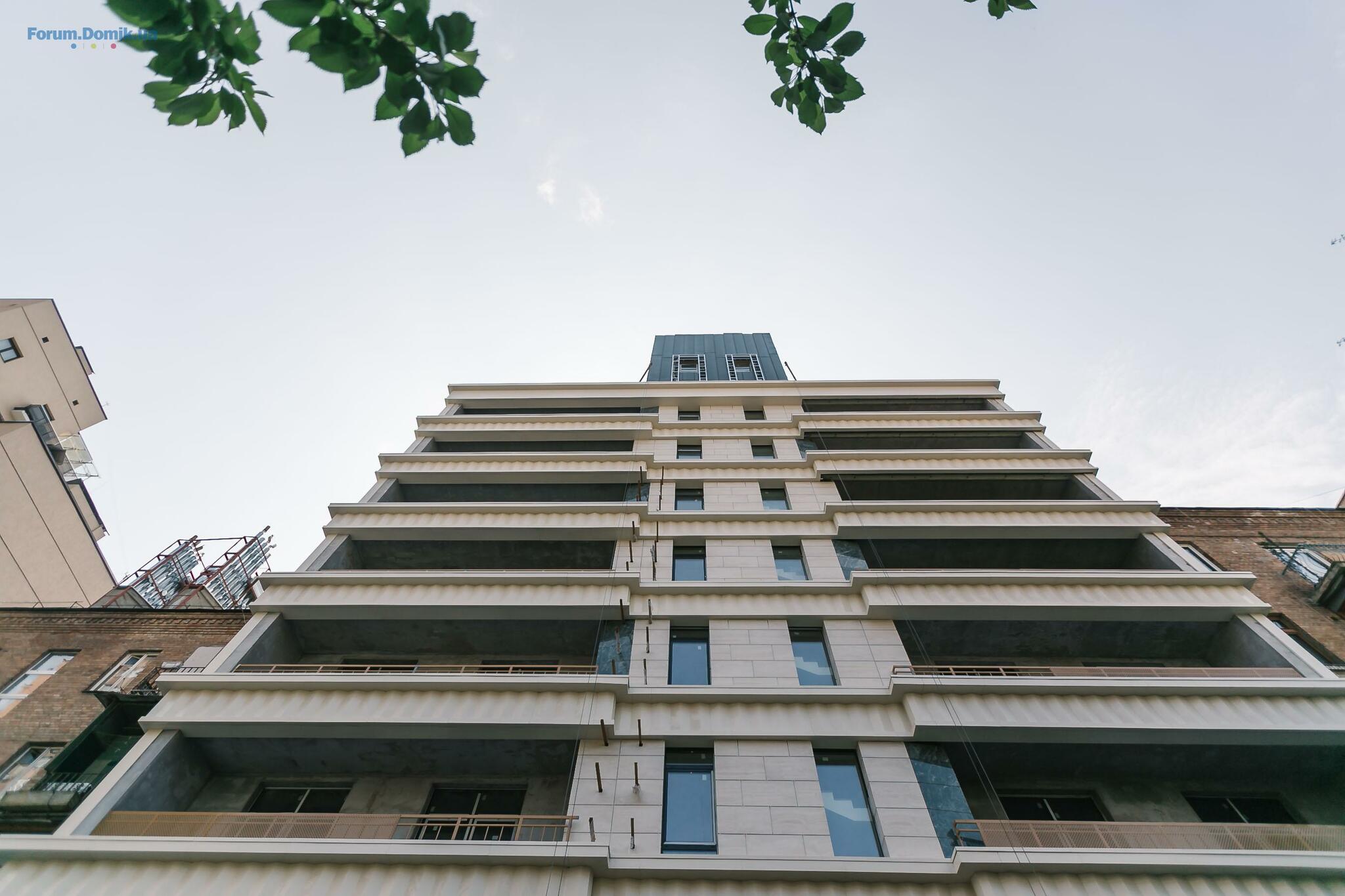

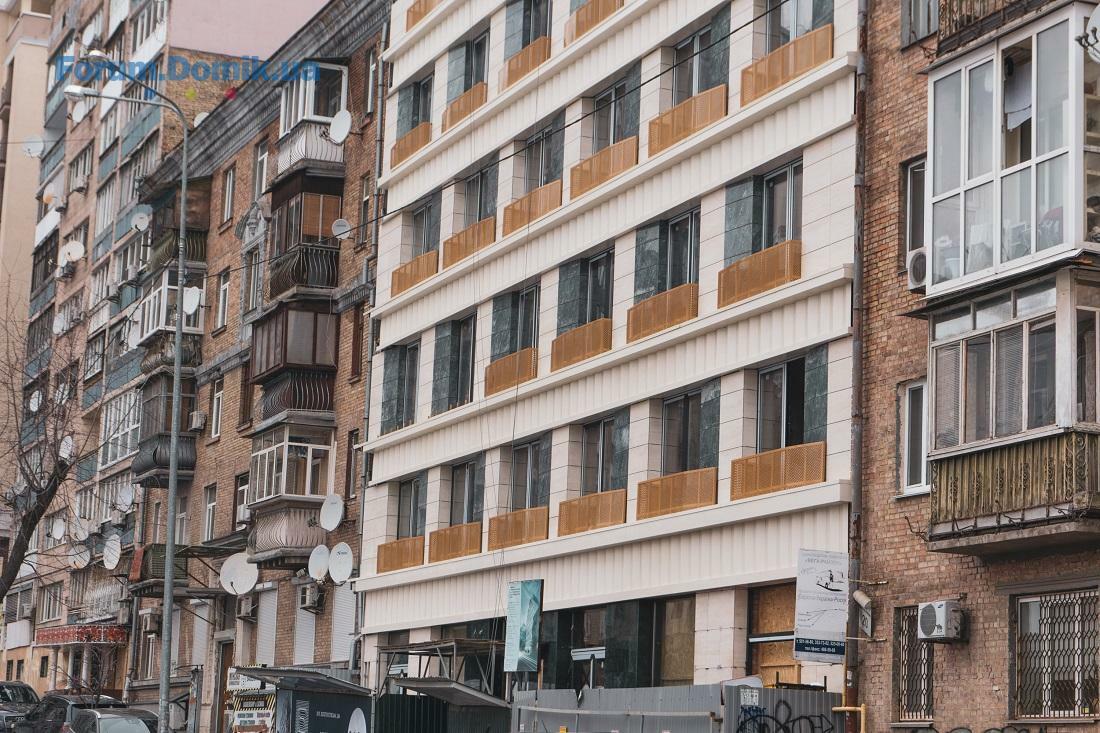

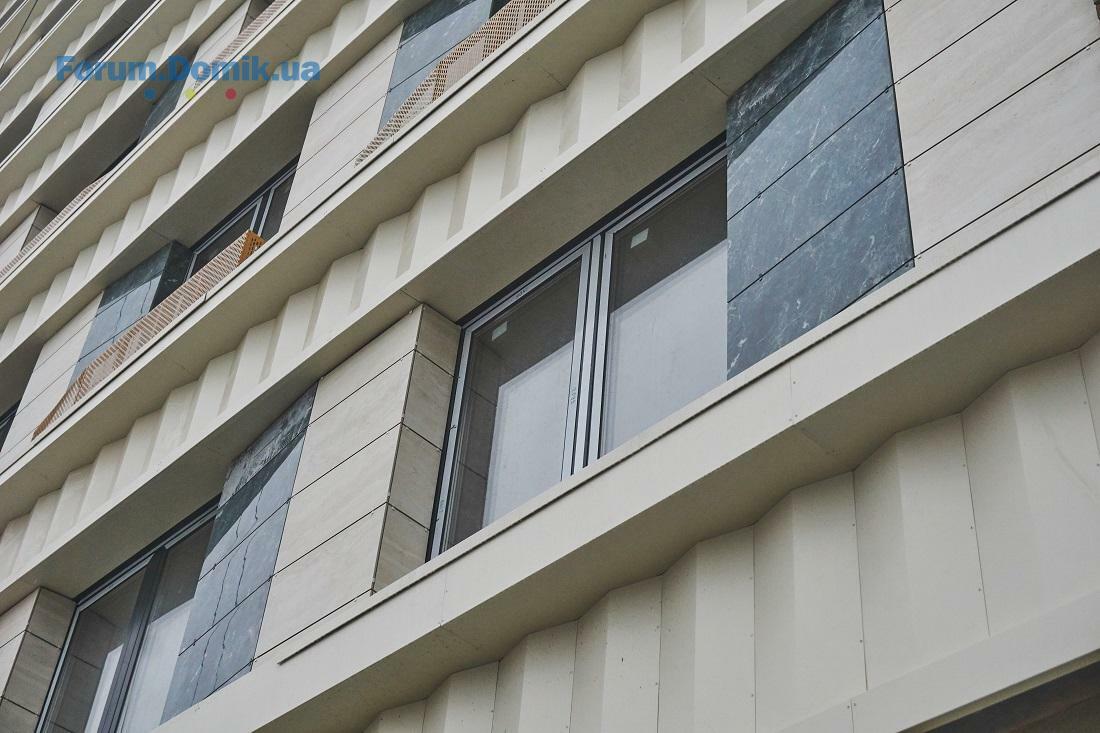

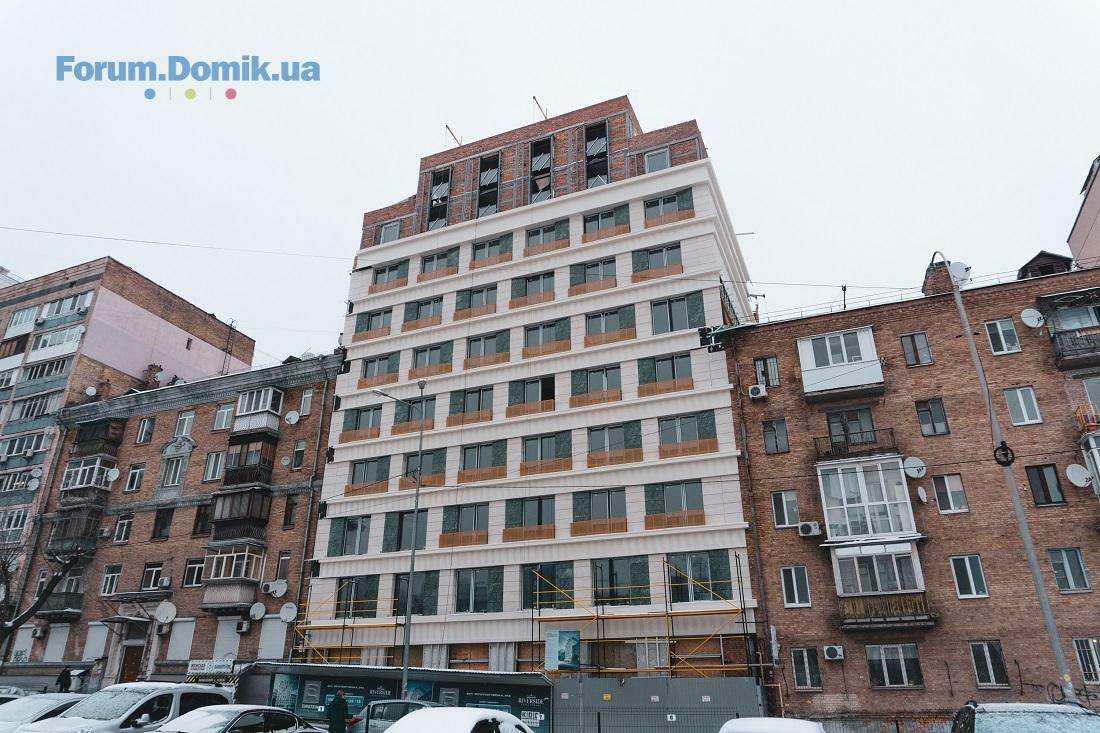

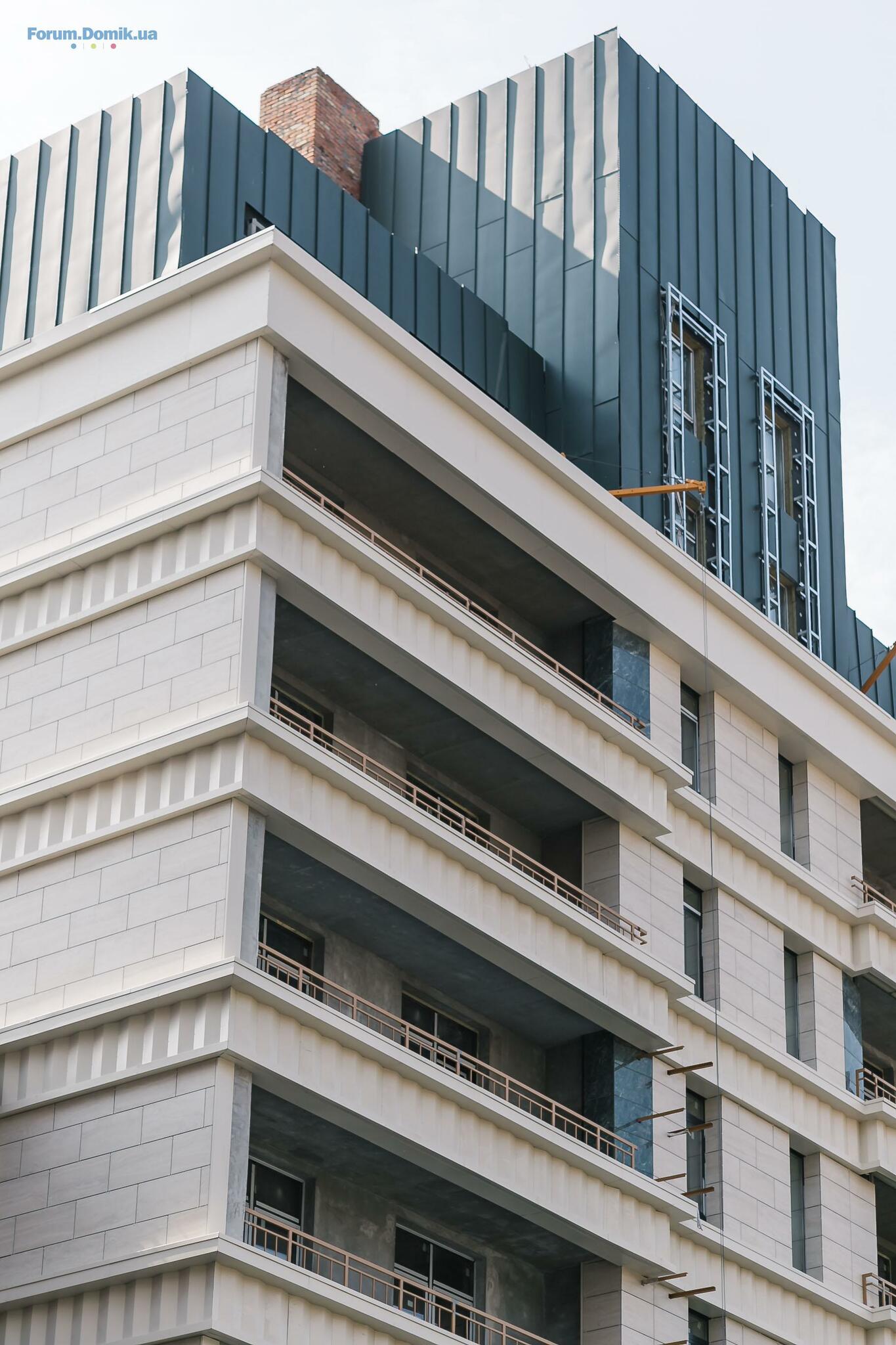

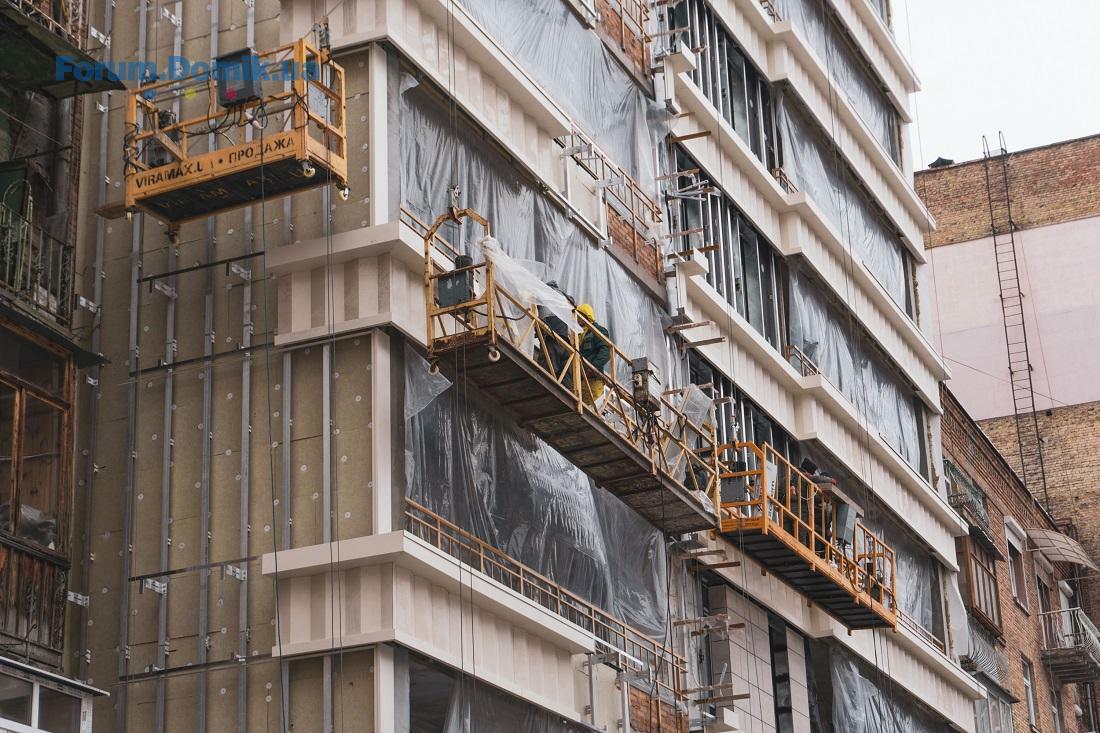

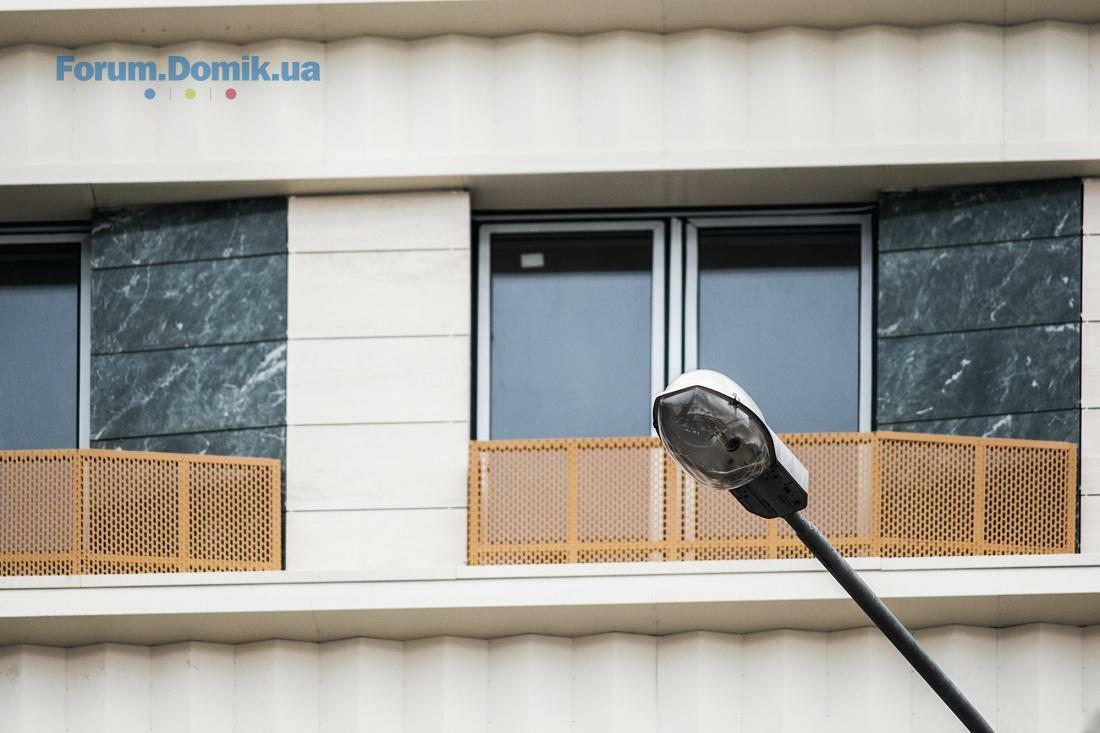

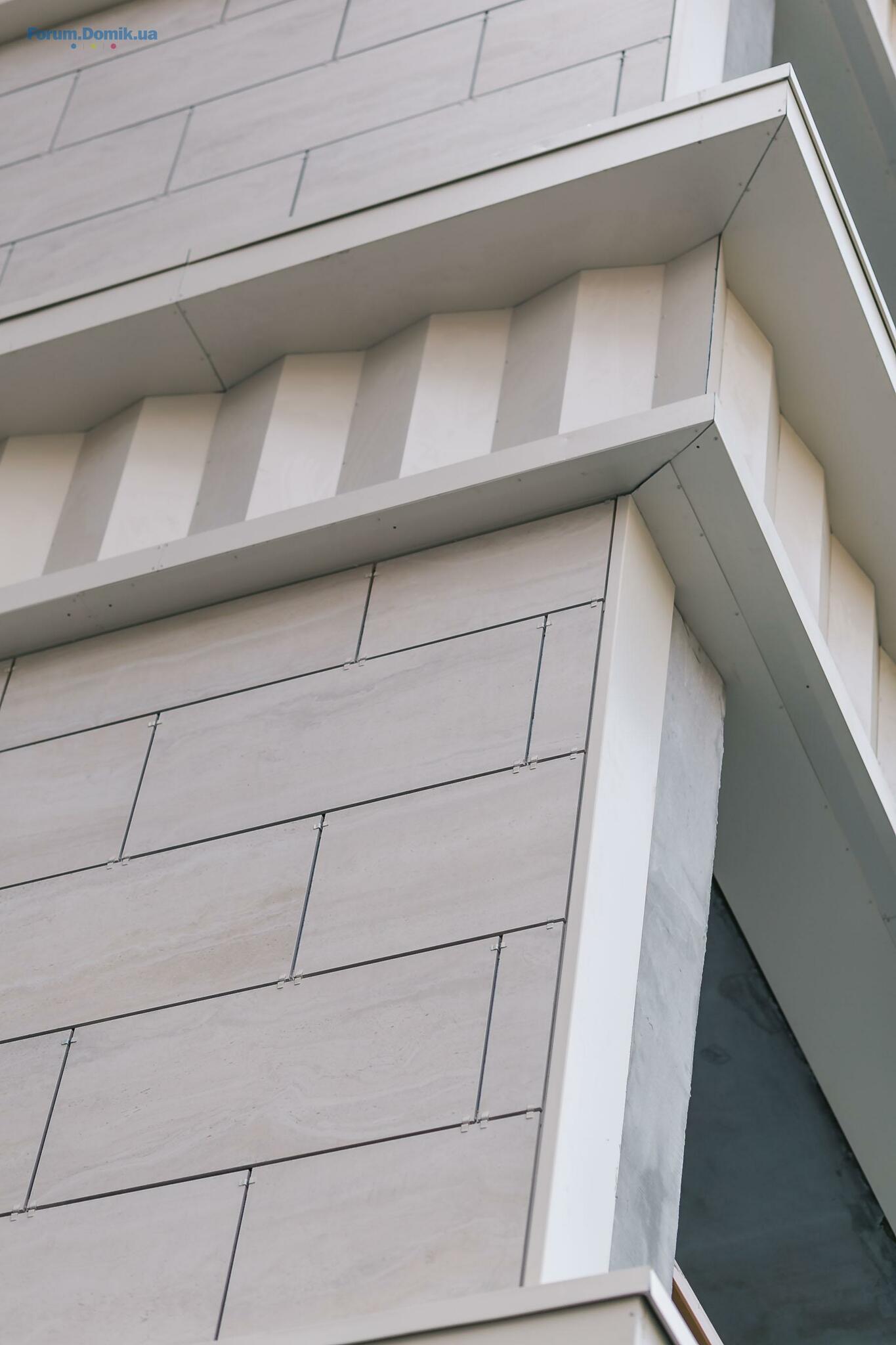

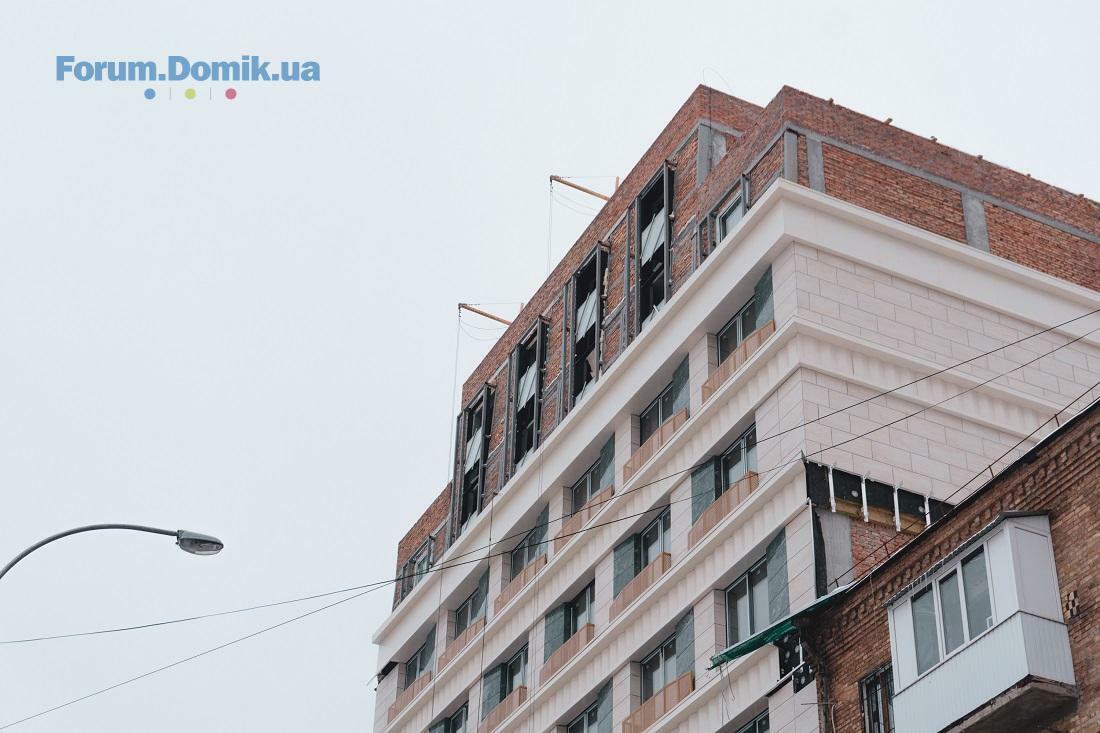

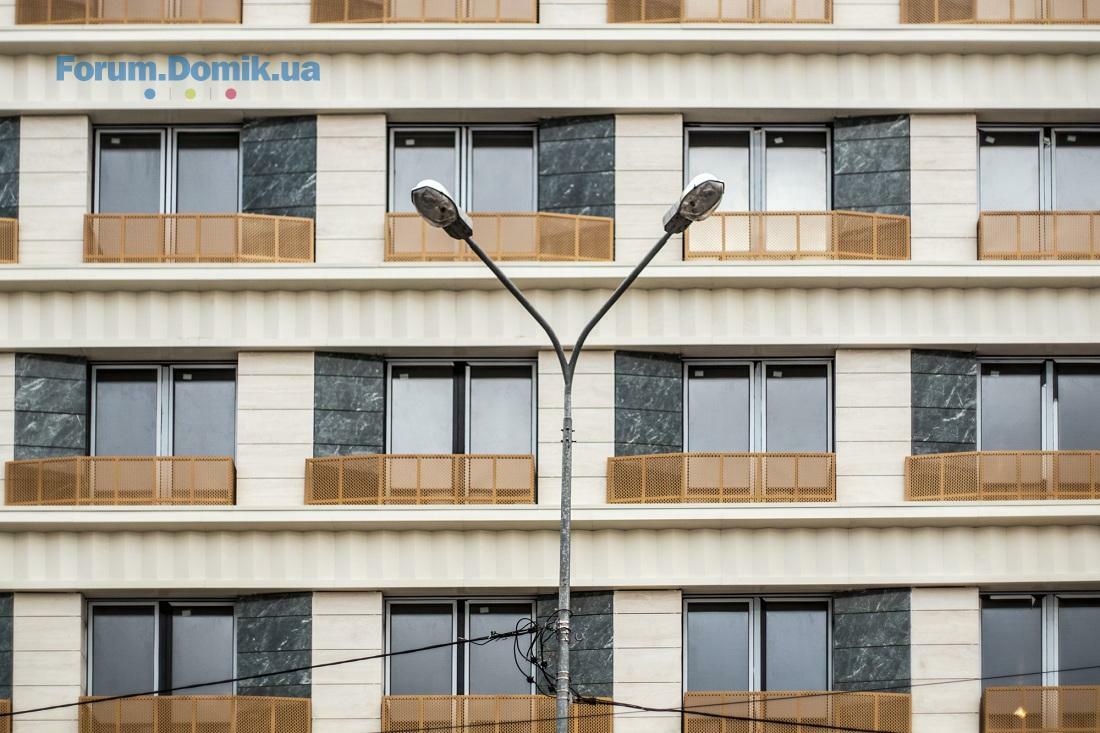

Тривають роботи з оздоблення фасаду - готовність 85%.

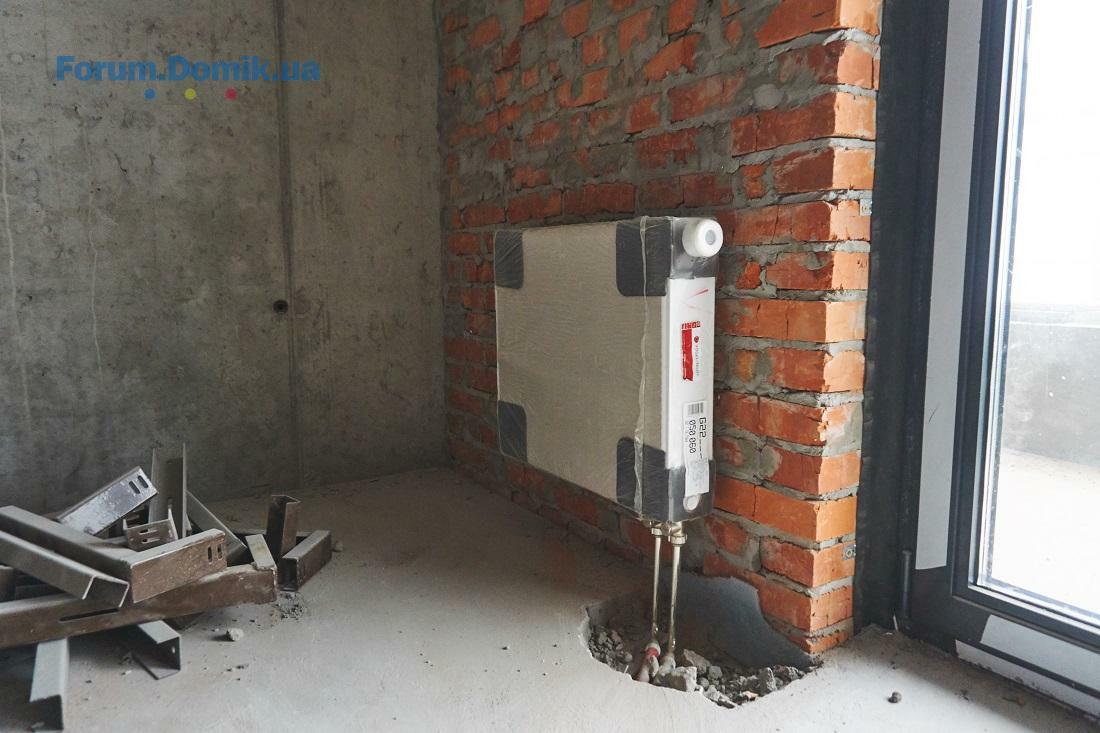

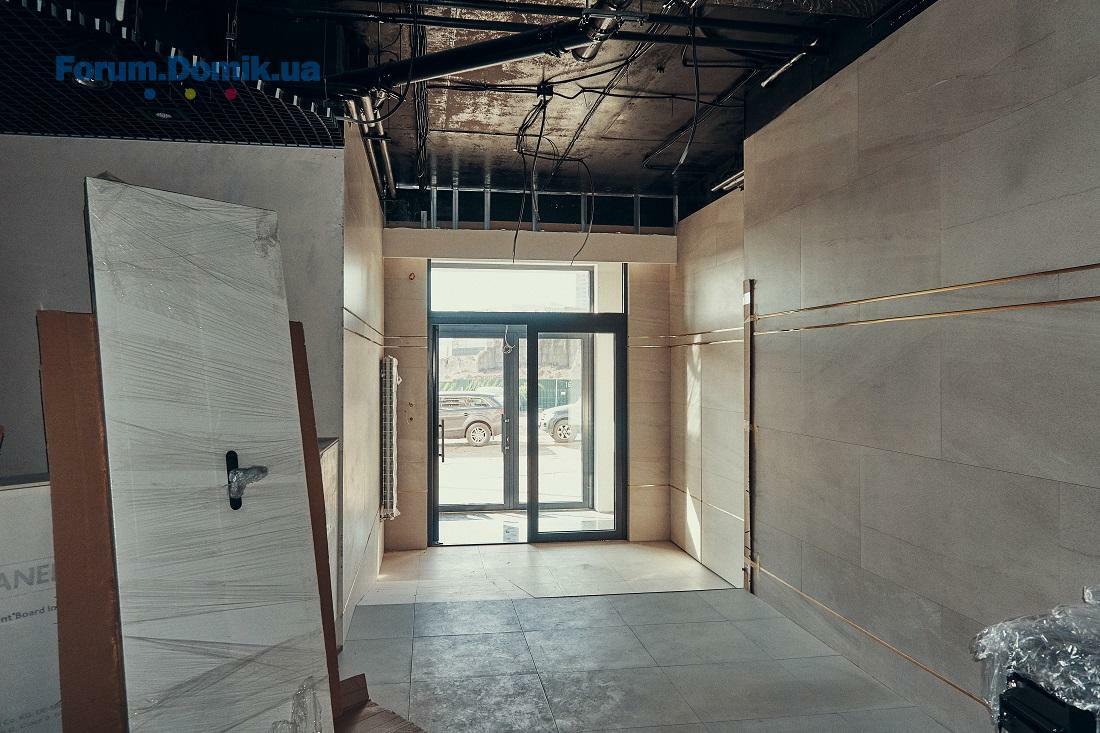

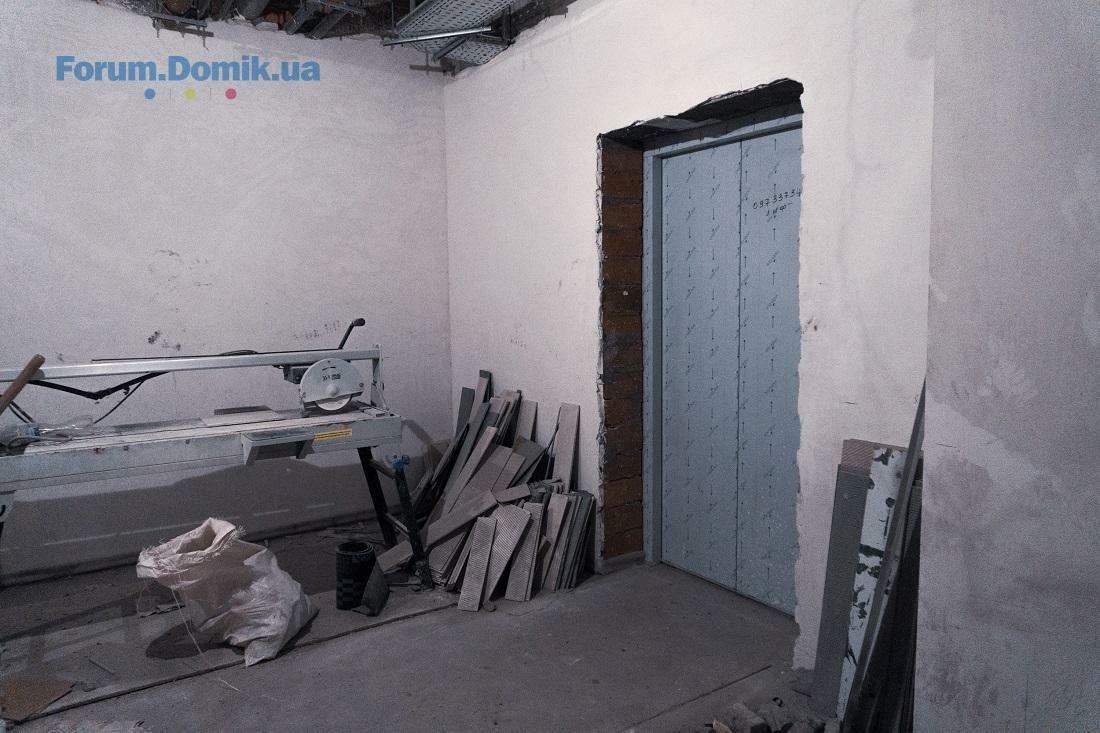

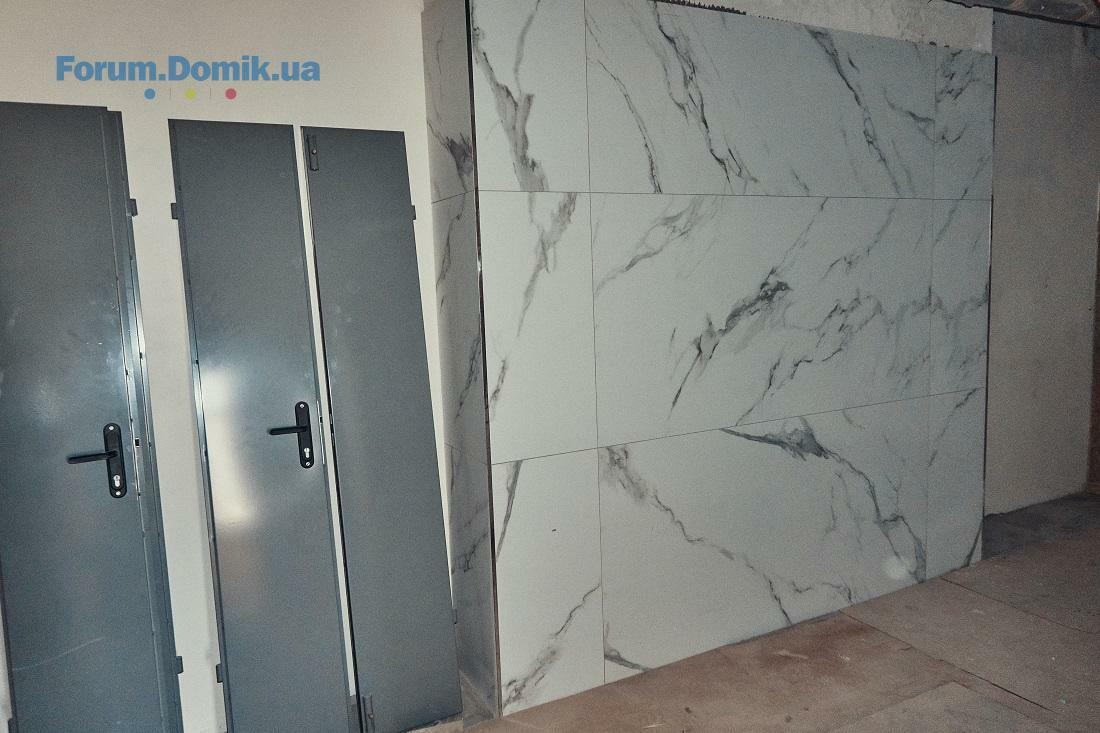

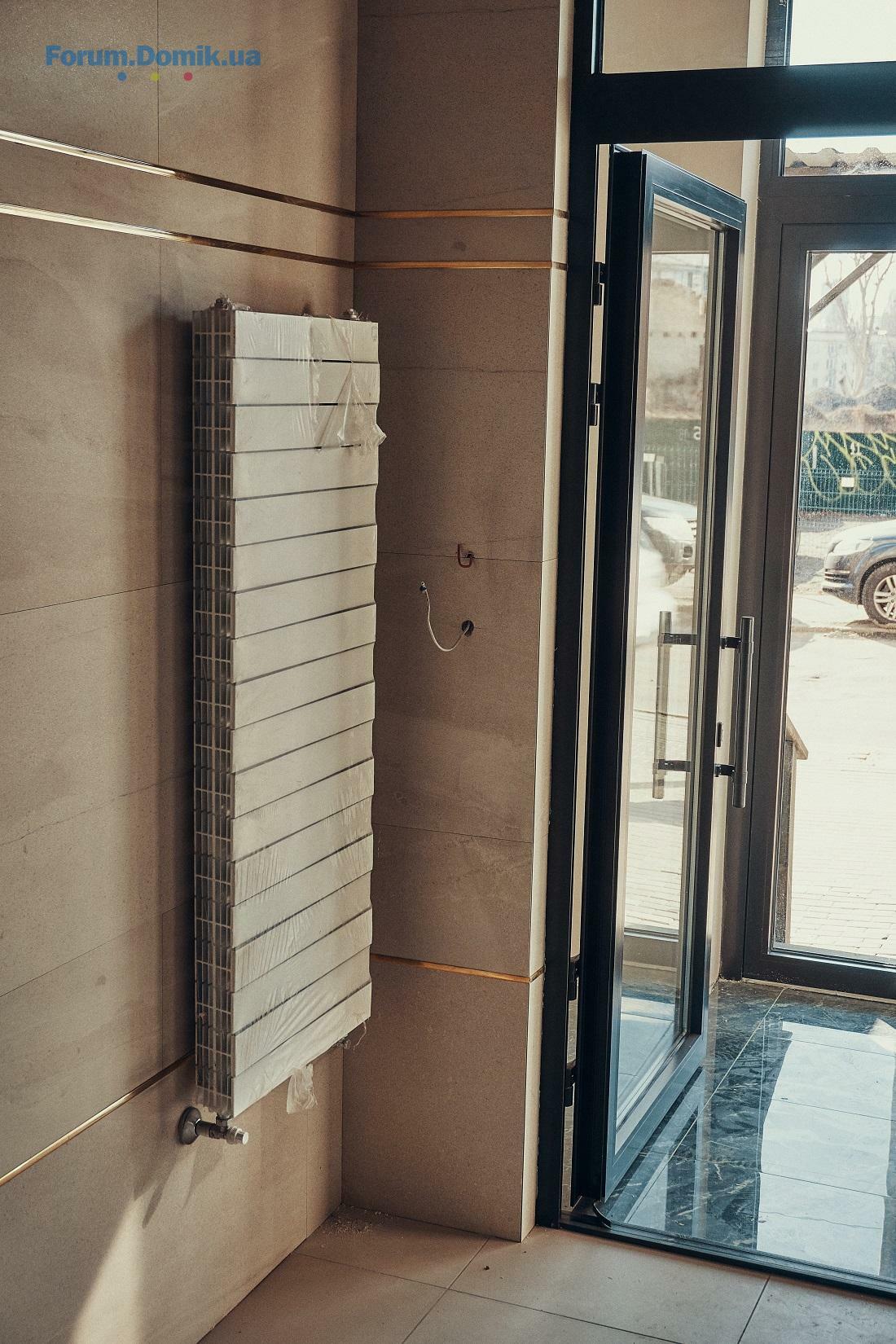

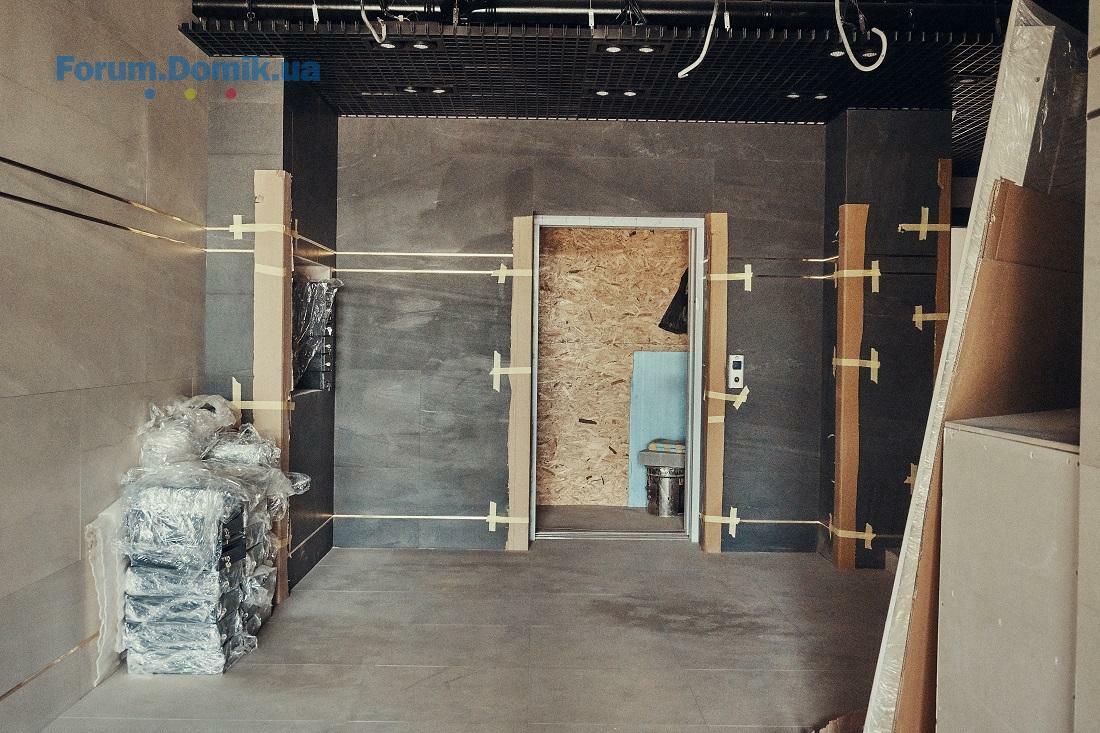

Встановлюються радіатори опалення - роботи виконано на 97%. В місцях загального користування завершено укладання плитки, монтаж гіпсової стелі та фінішне шпаклювання.

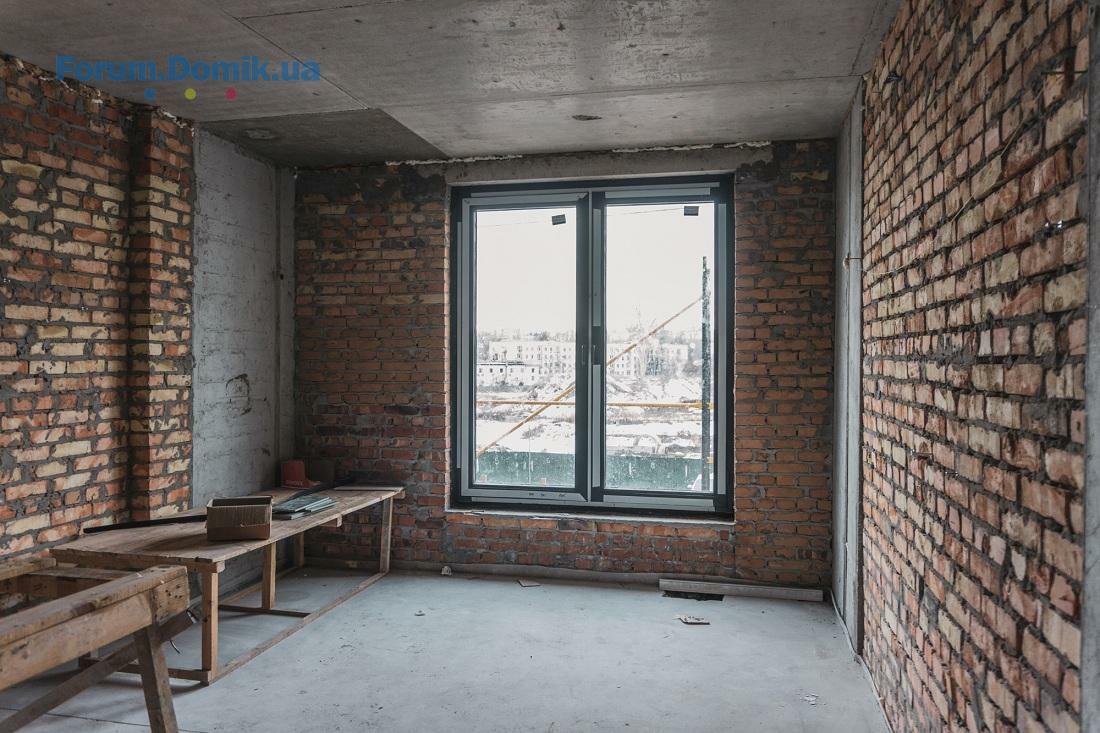

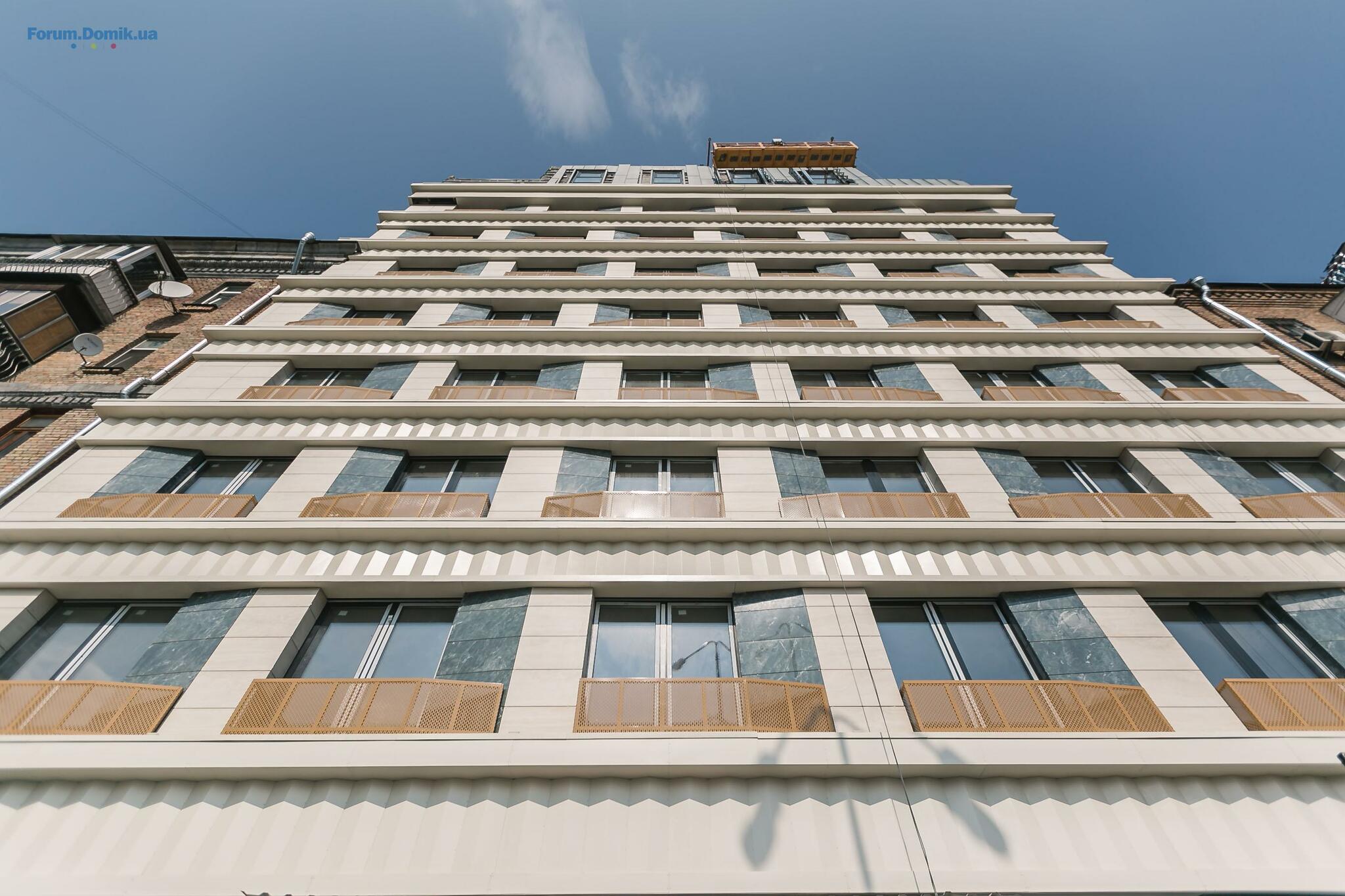

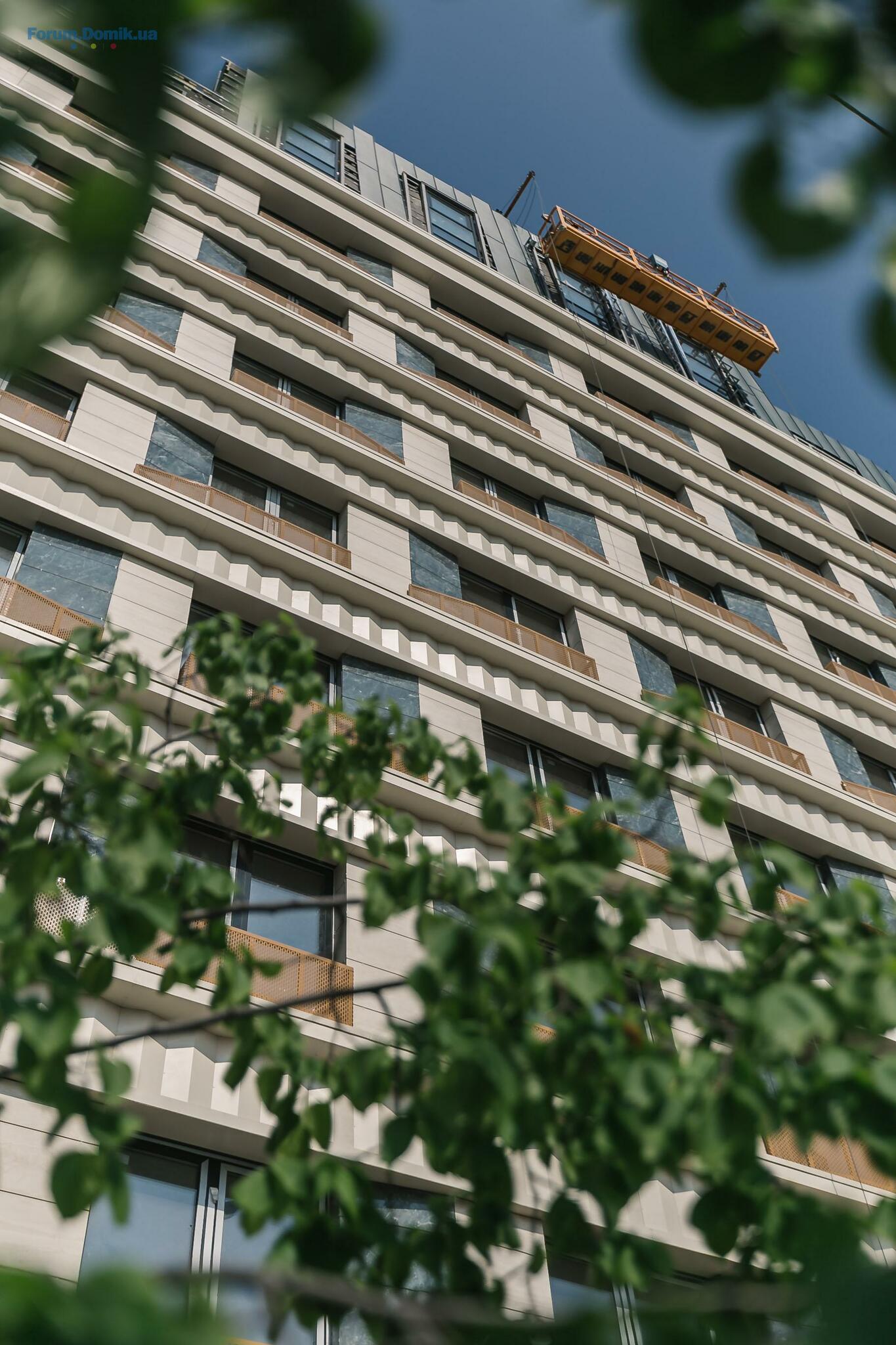

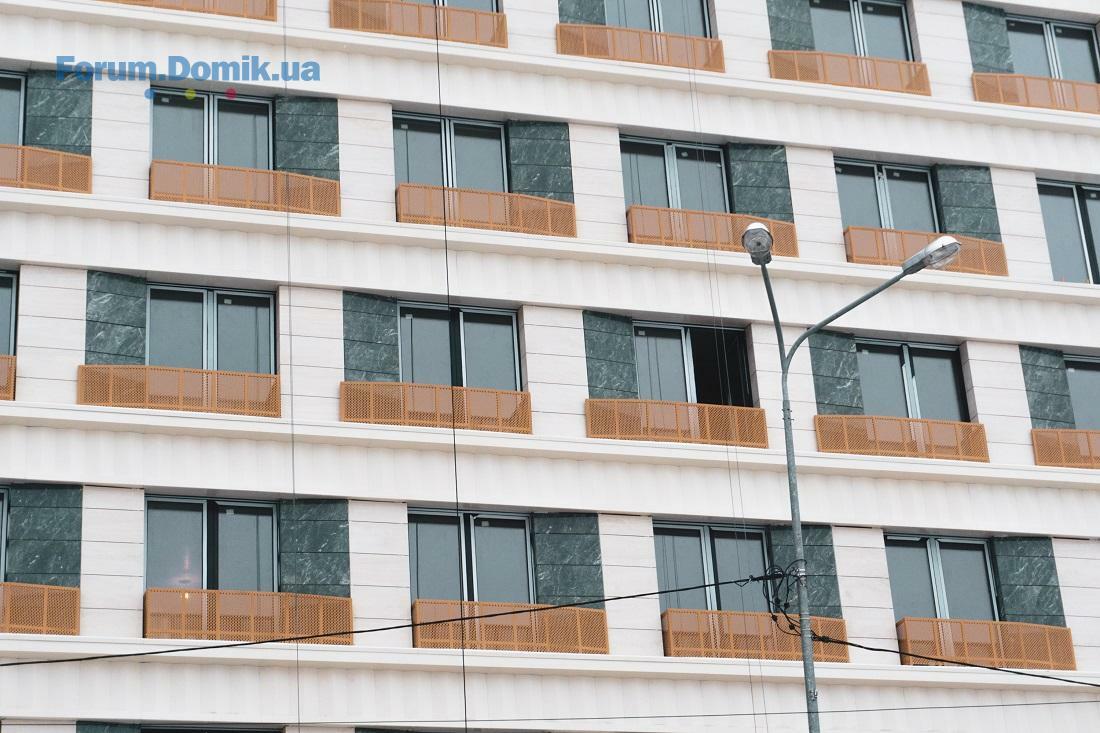

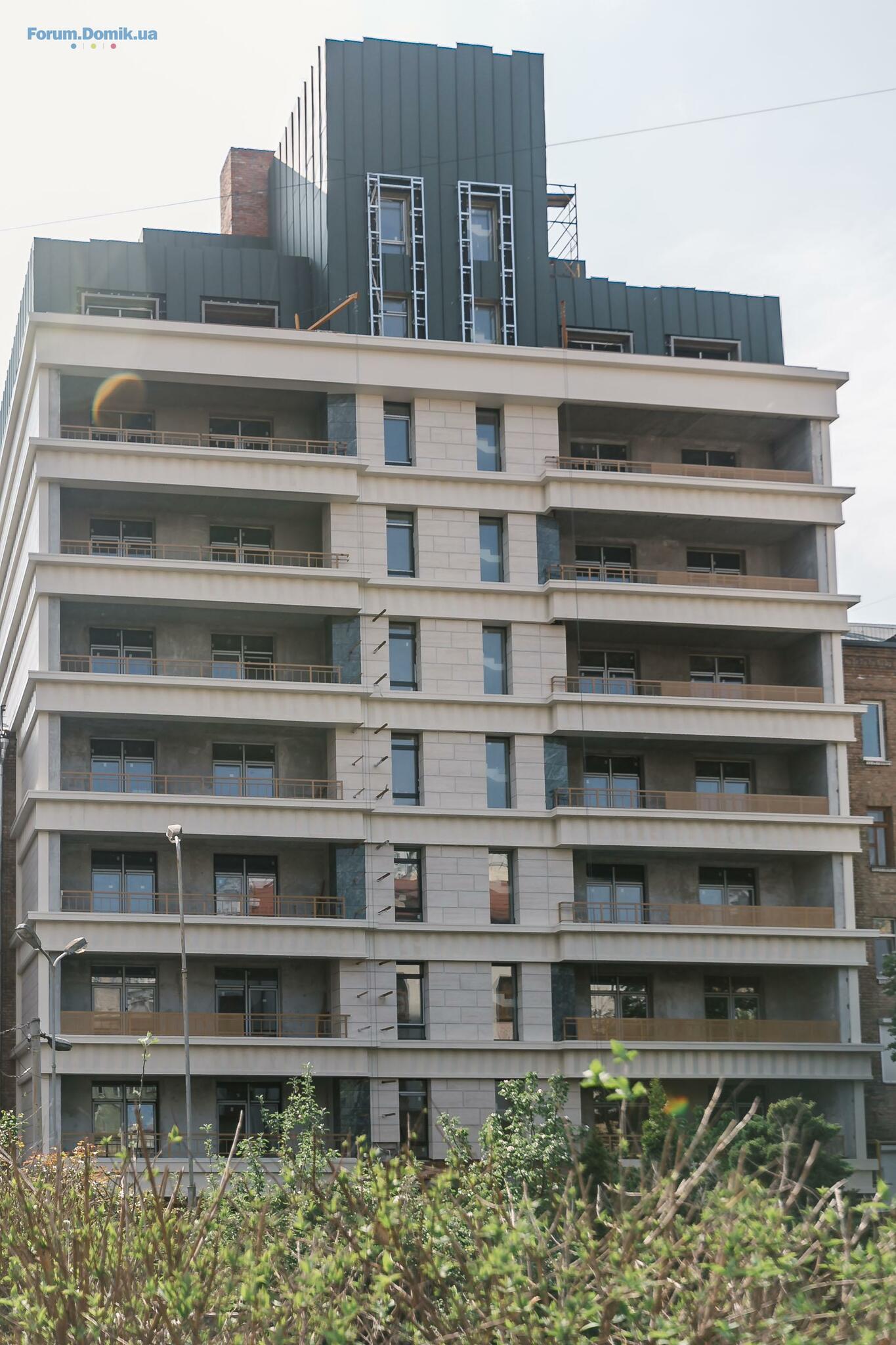

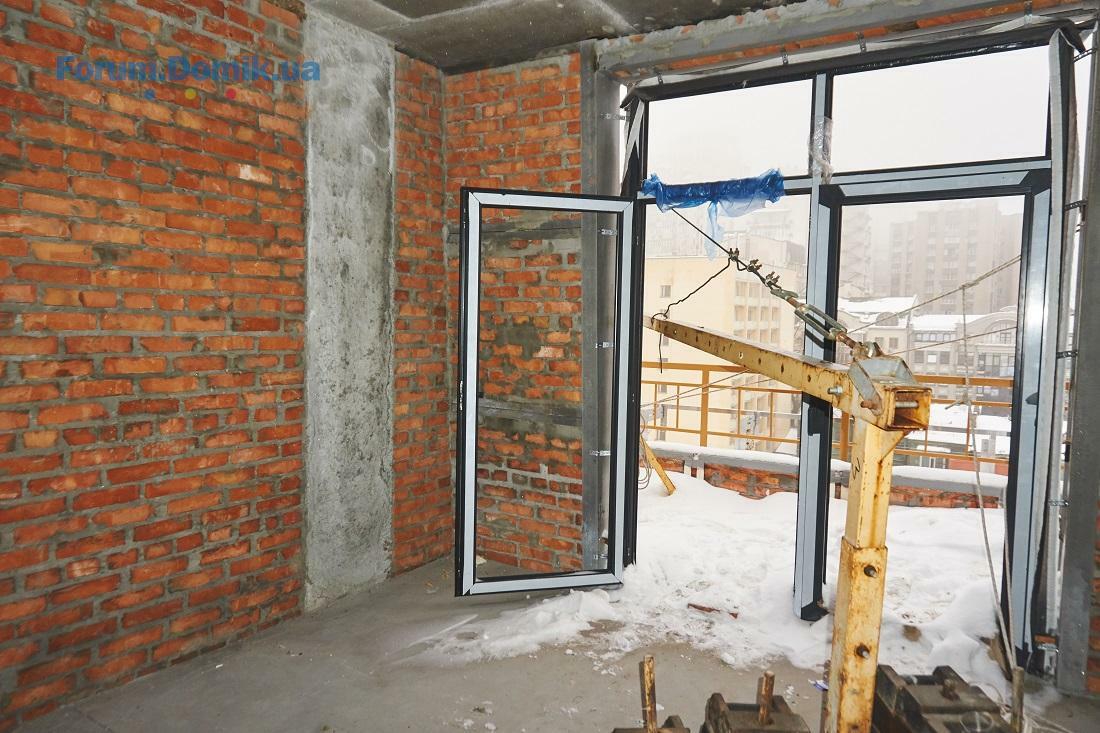

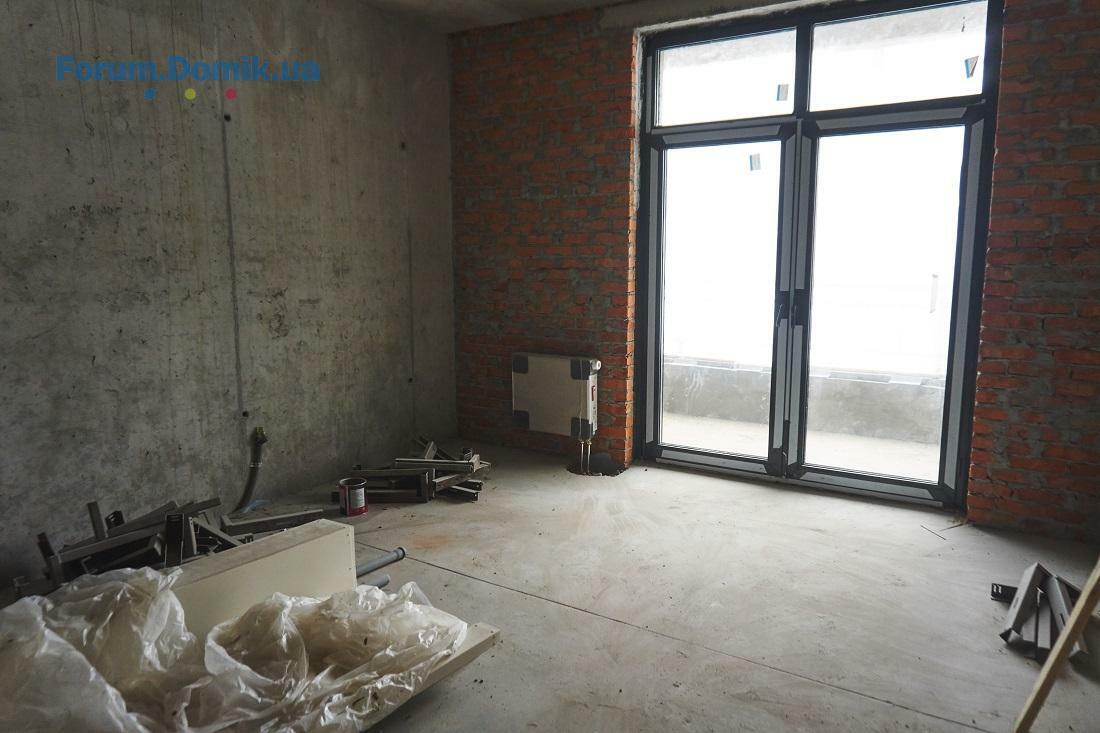

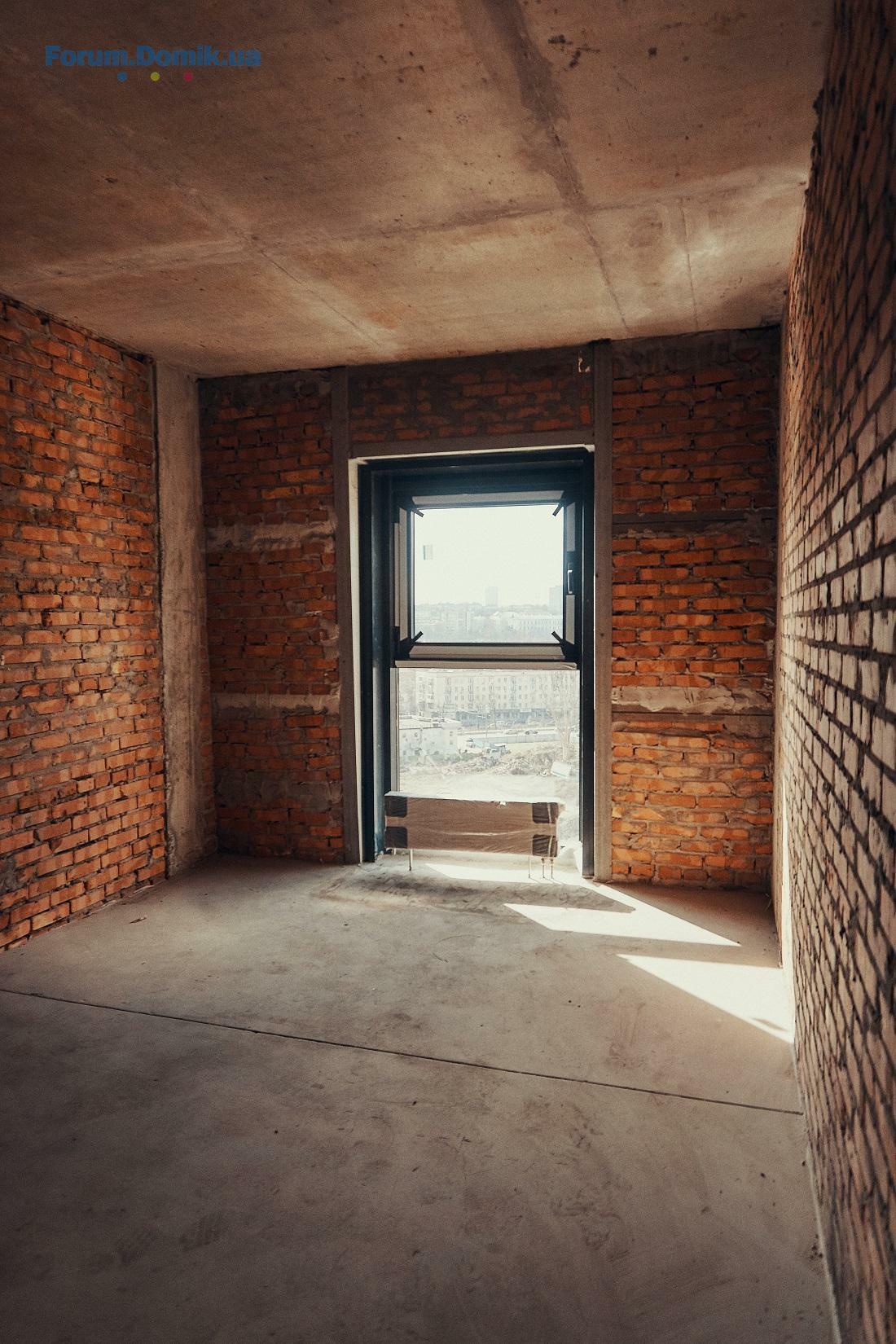

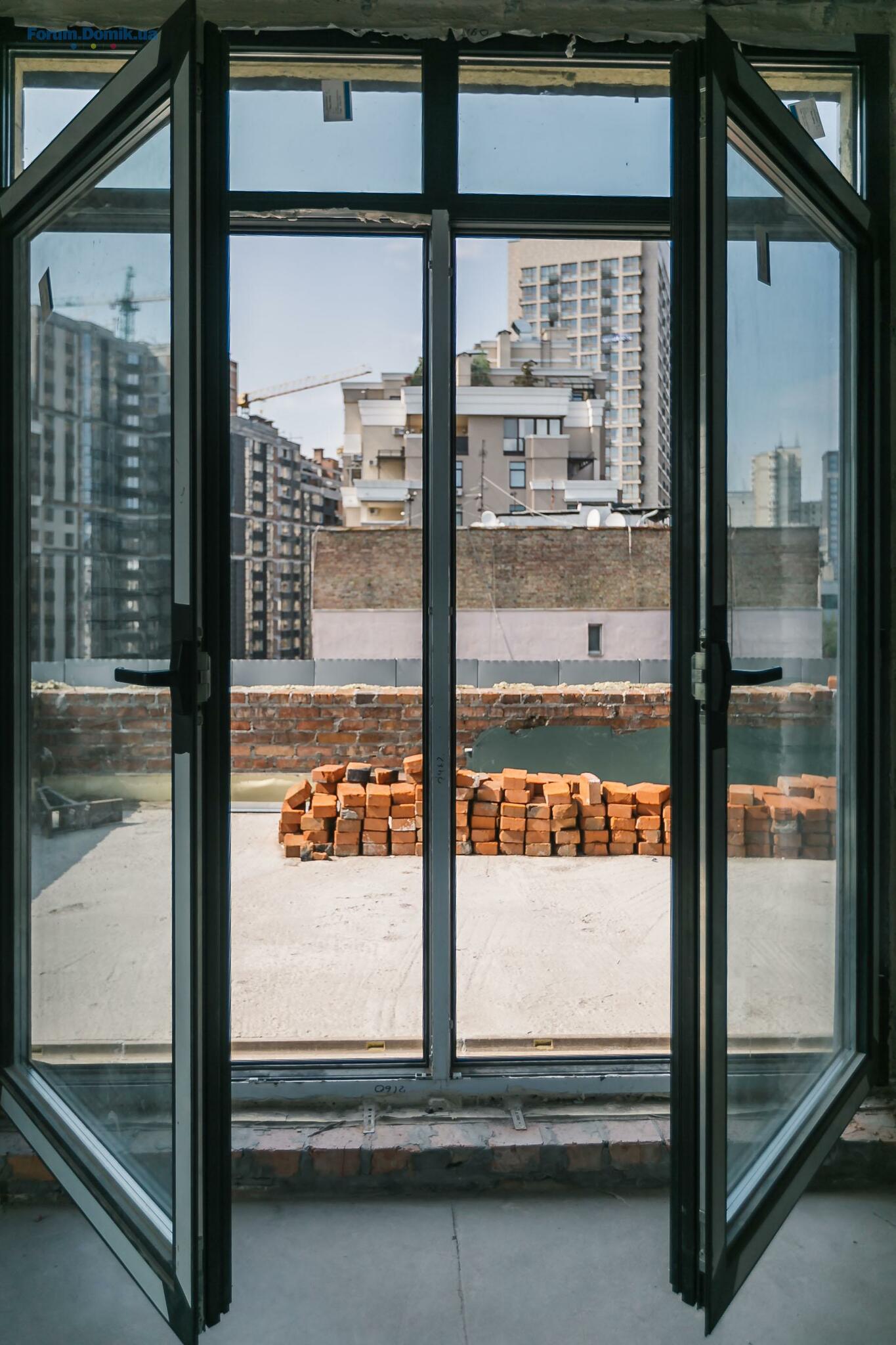

Малярні роботи виконано на 90%. Влаштування фальцевої покрівлі - 75%. Триває монтаж вікон.

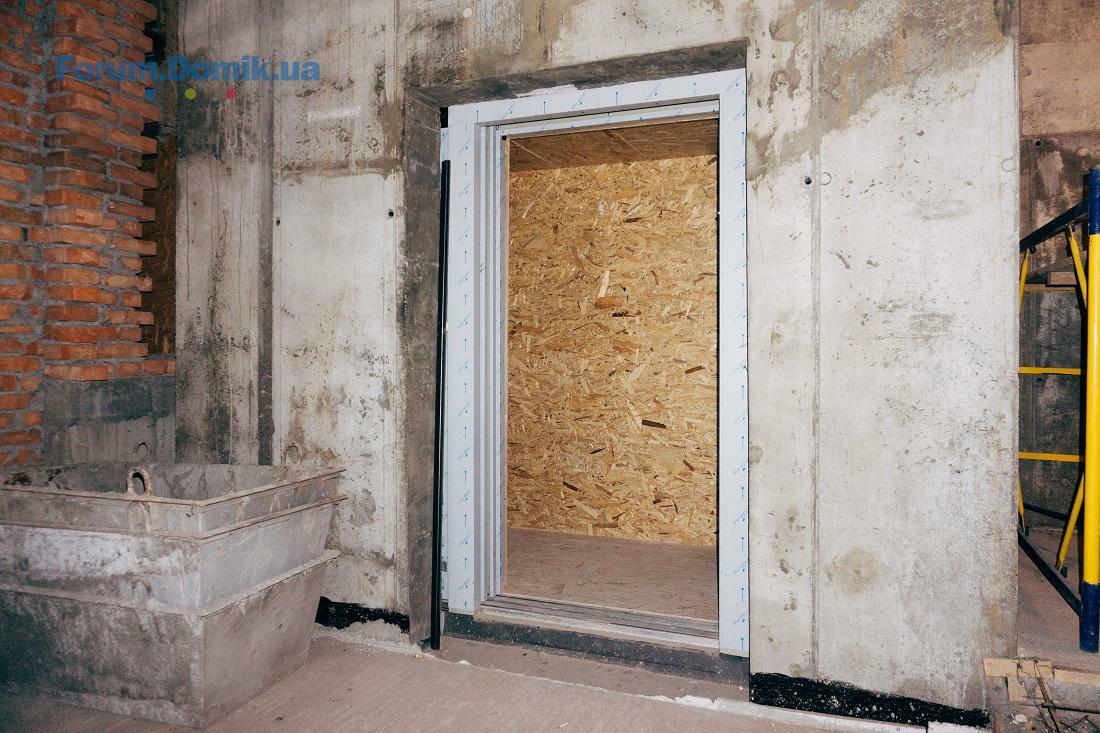

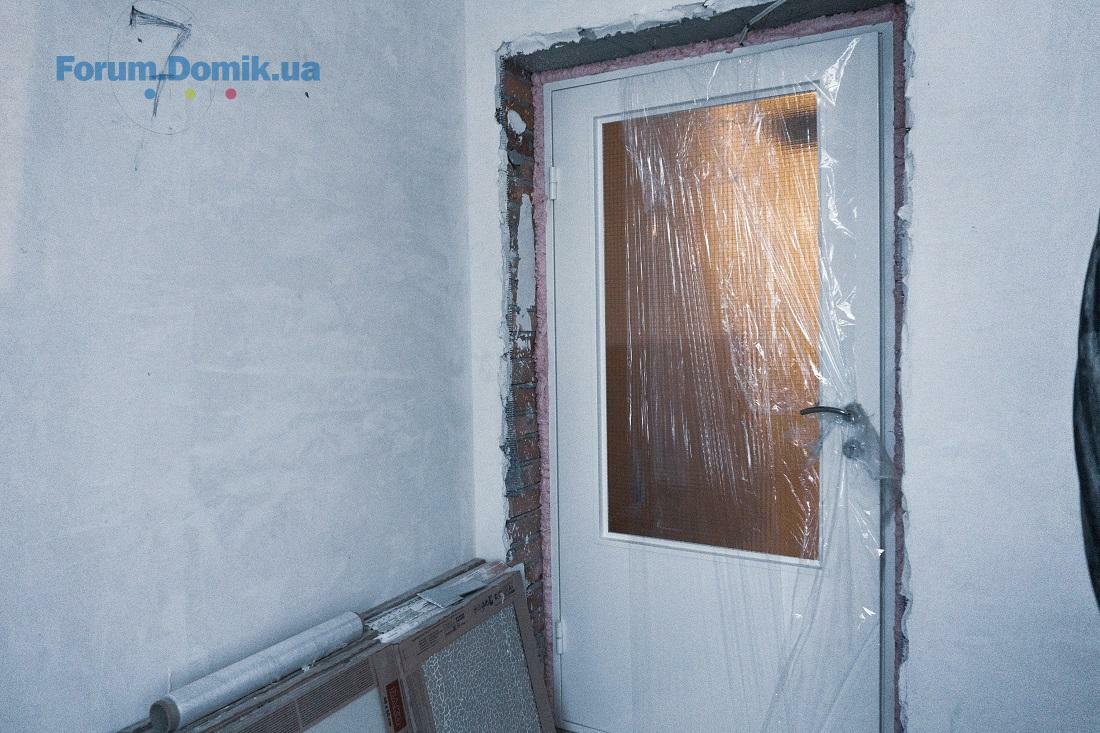

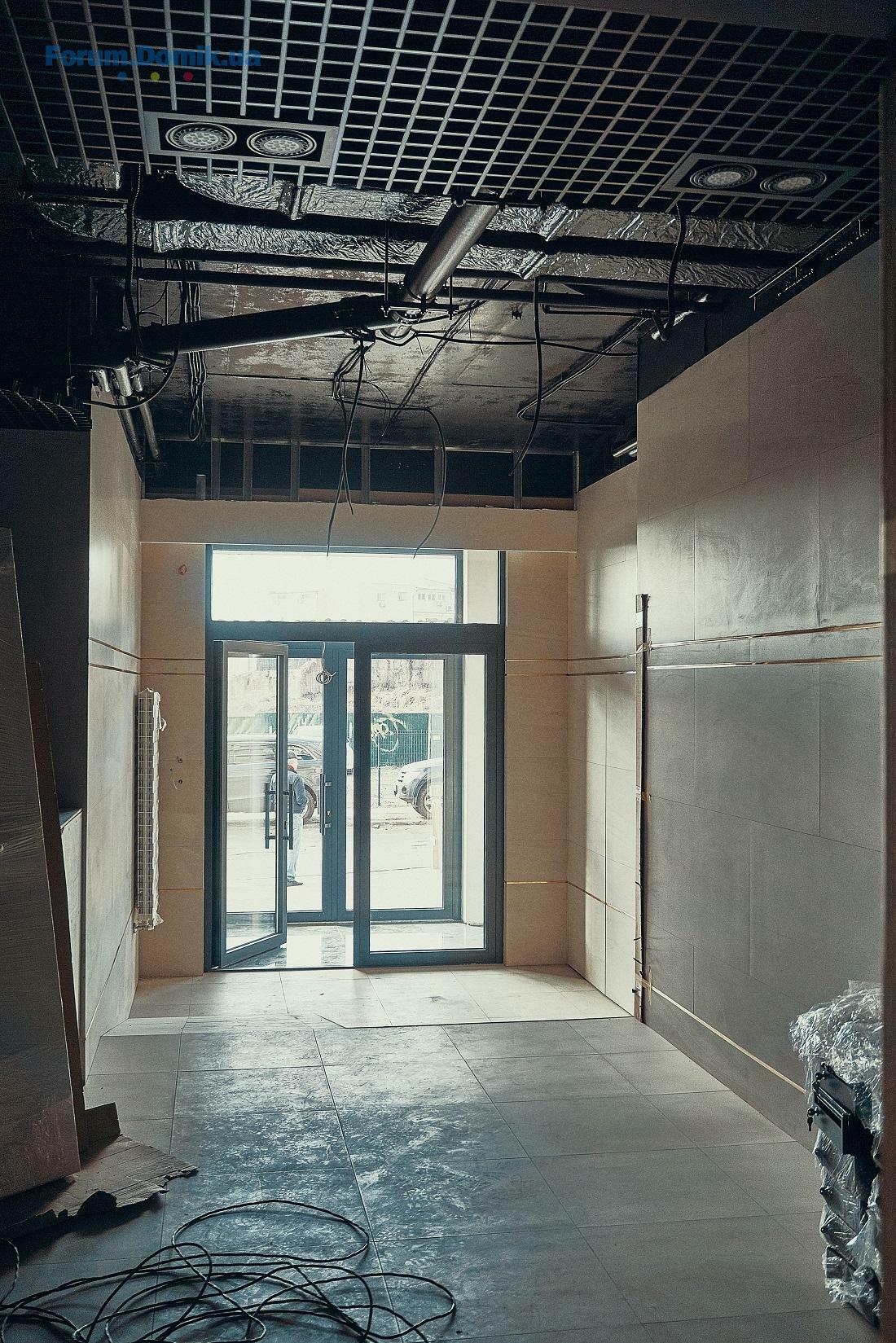

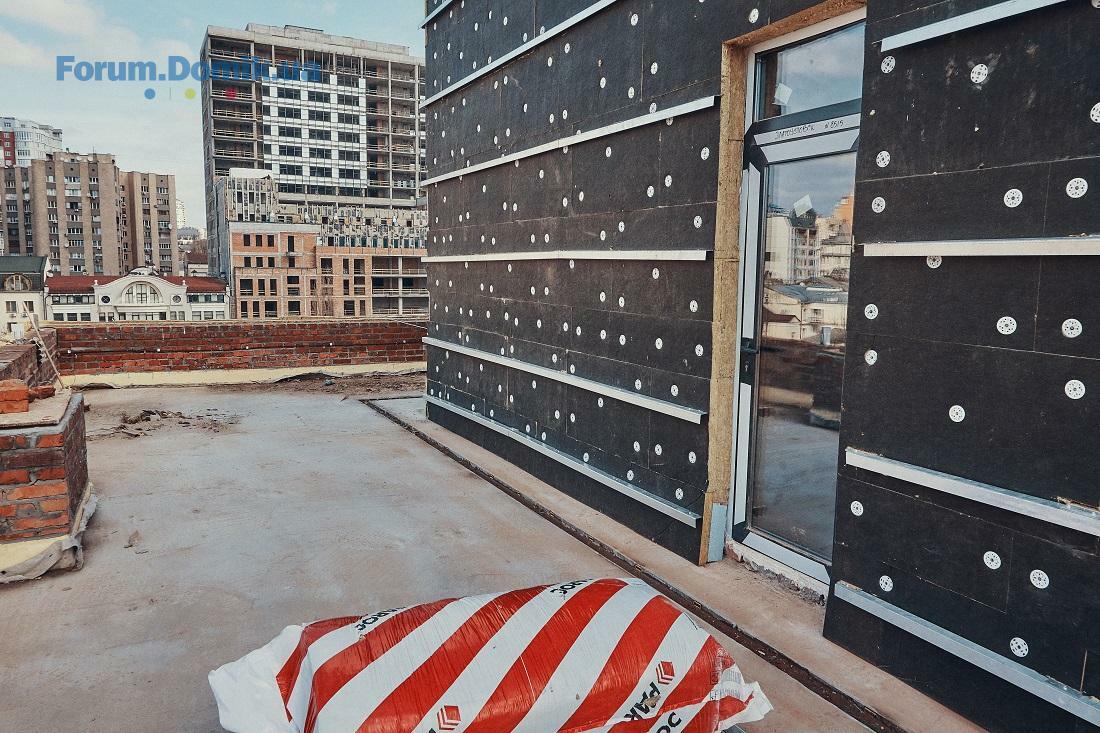

Нові фото з будівельного майданчика.
