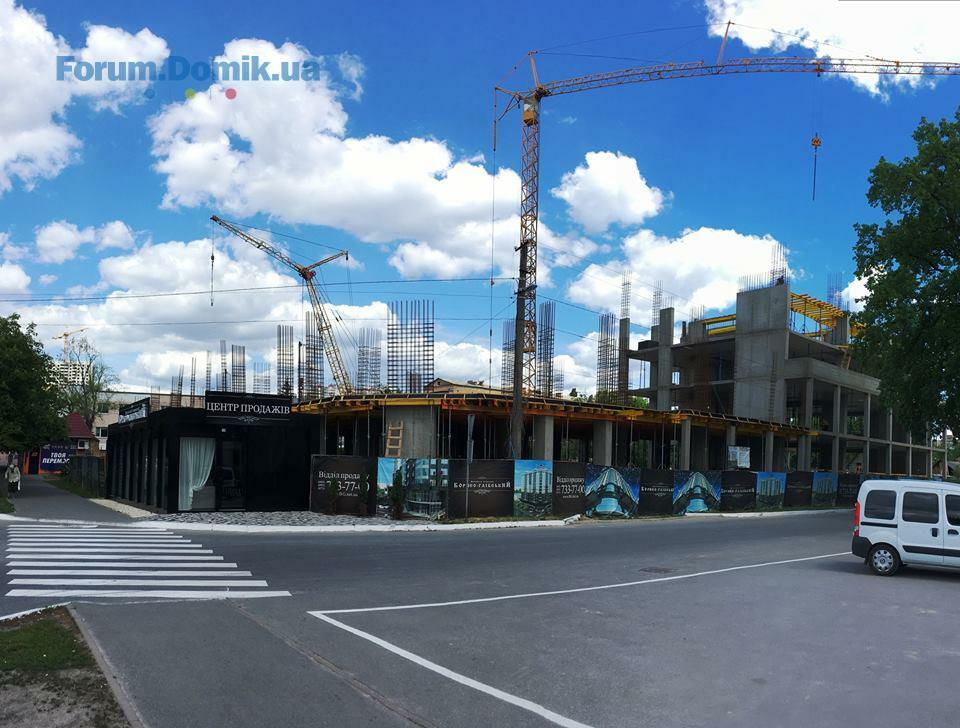

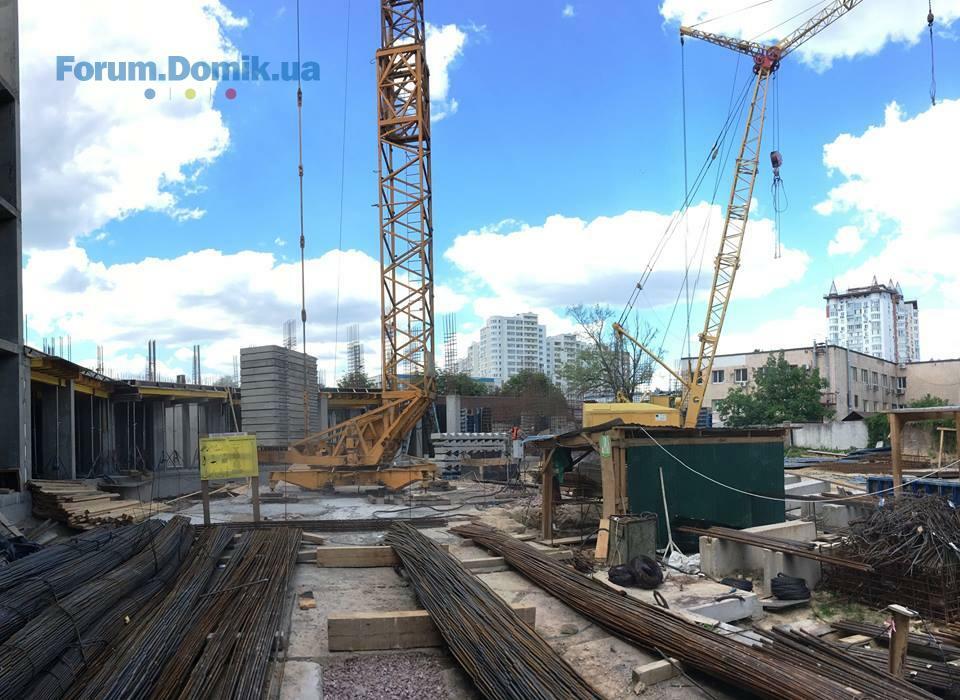

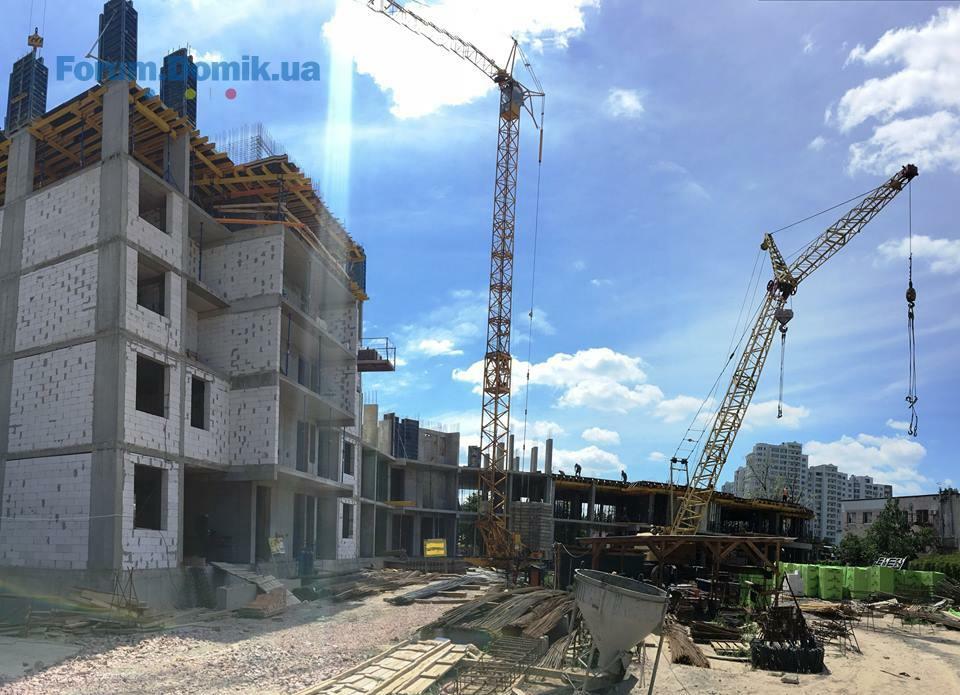

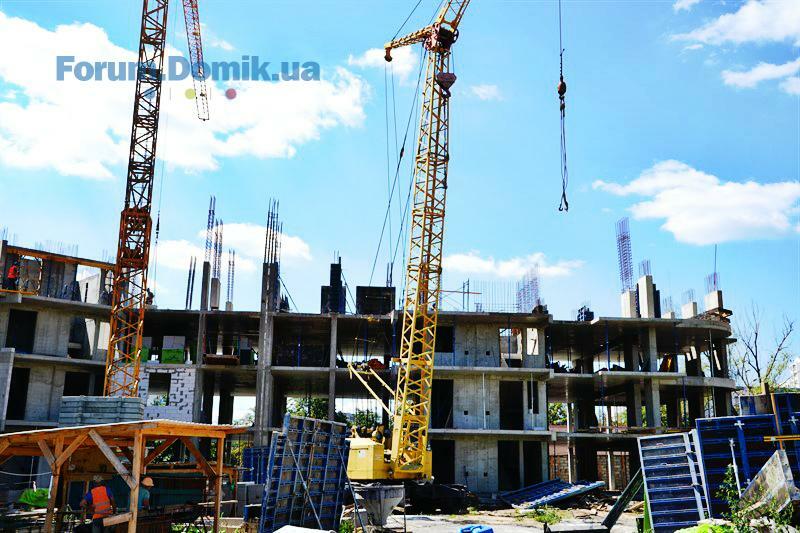

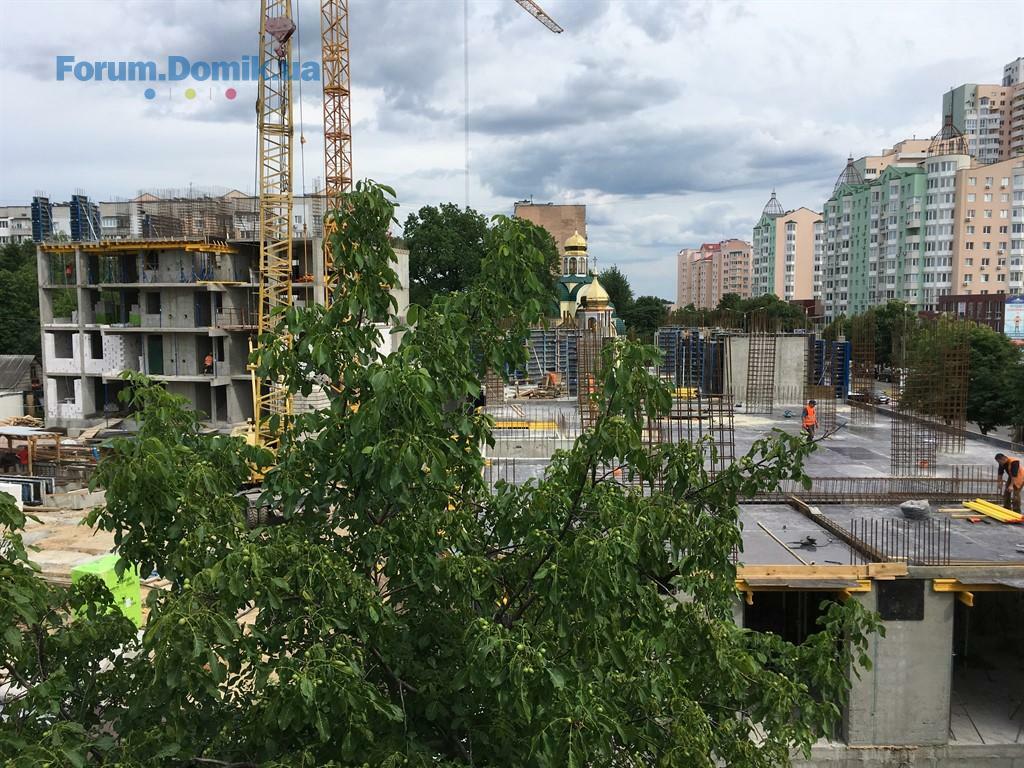

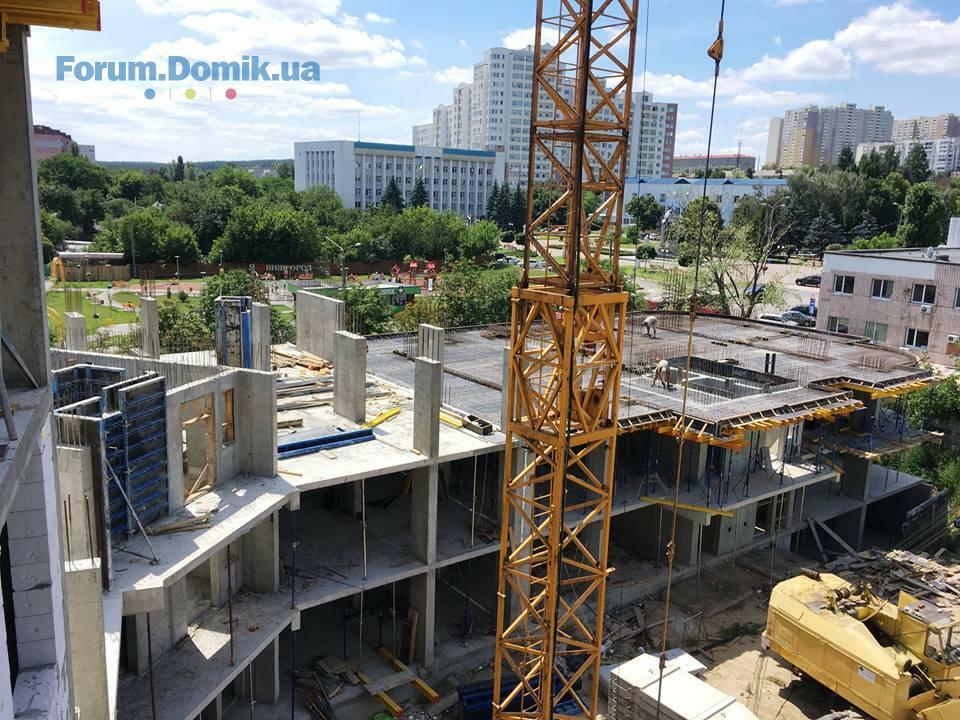

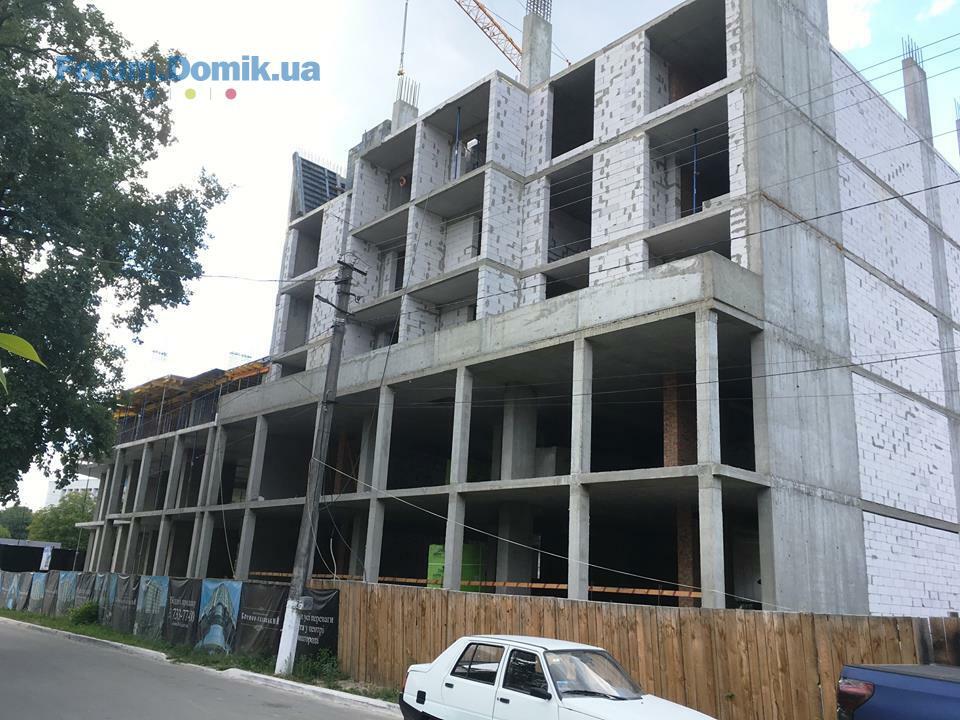

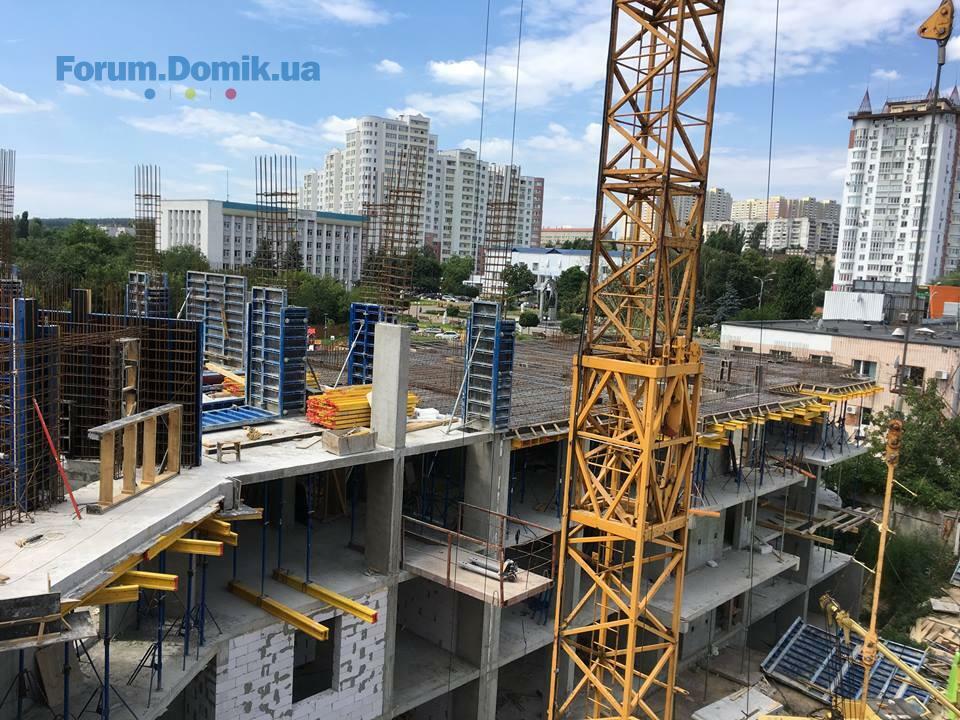

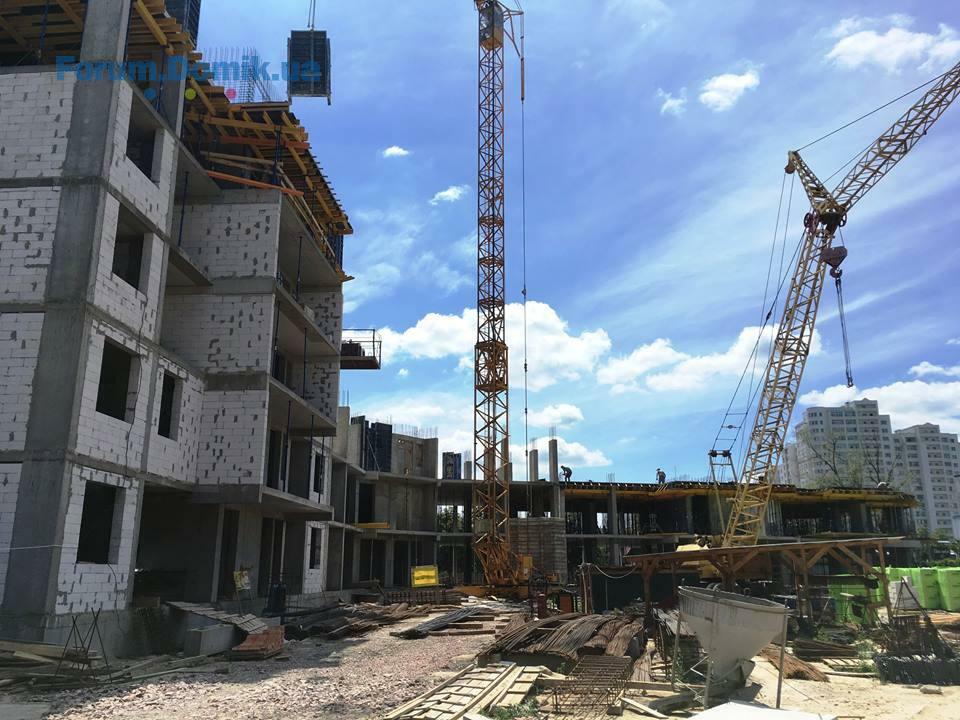

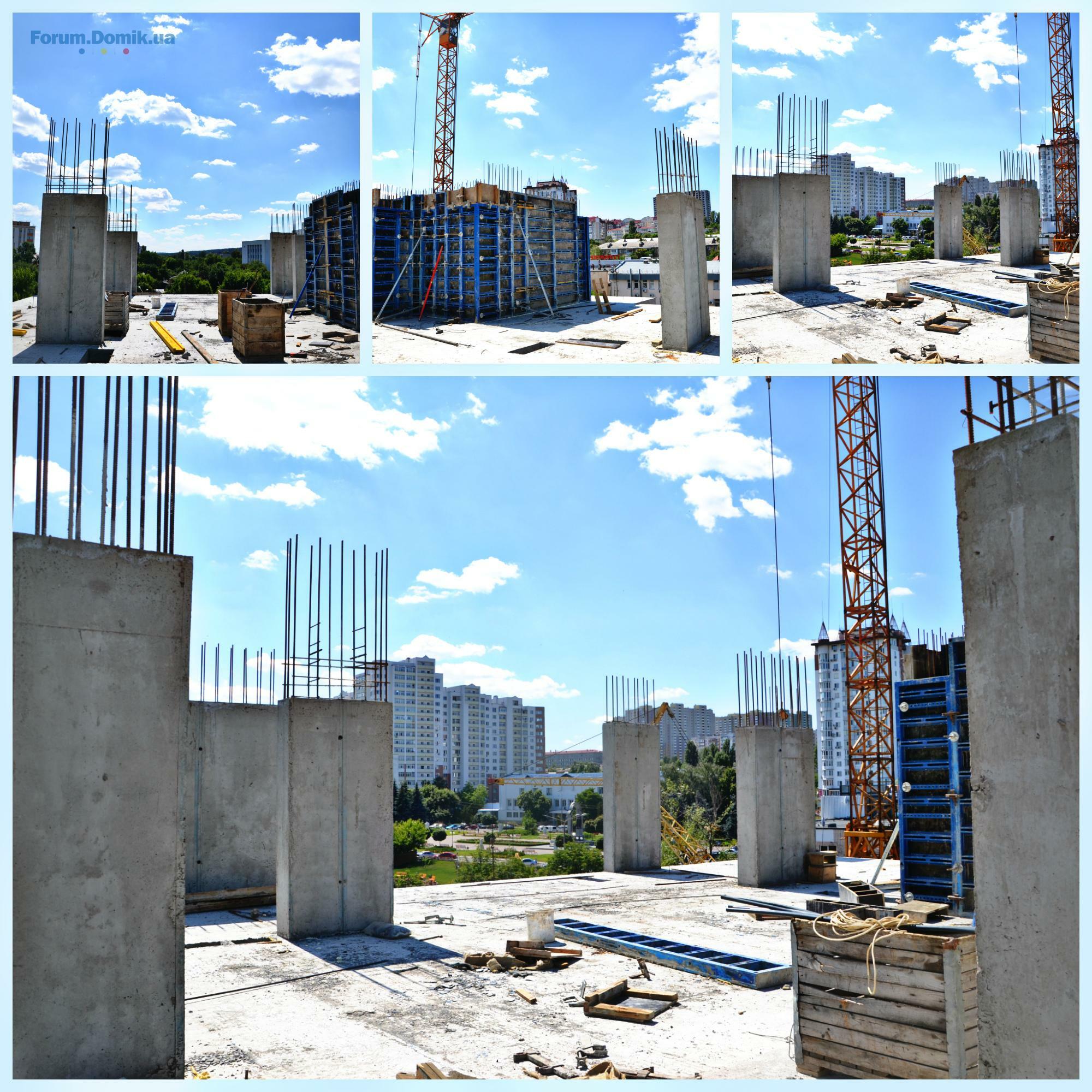

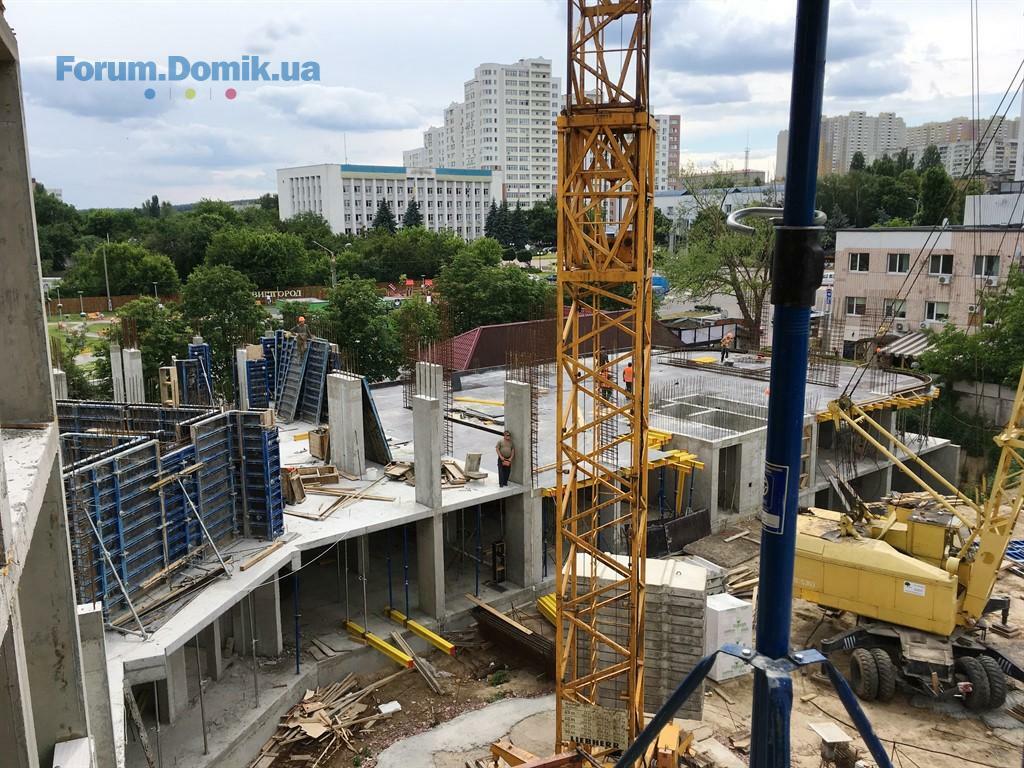

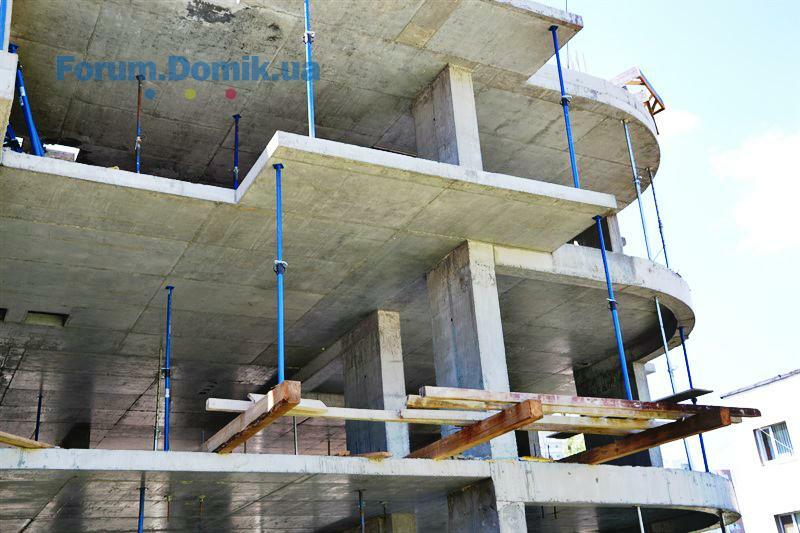

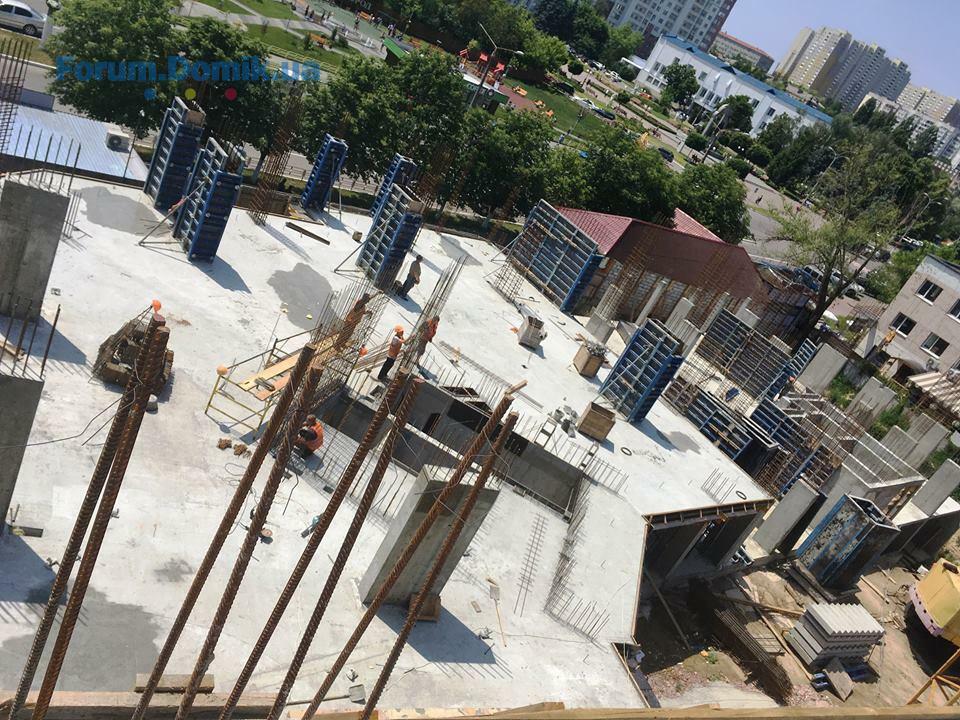

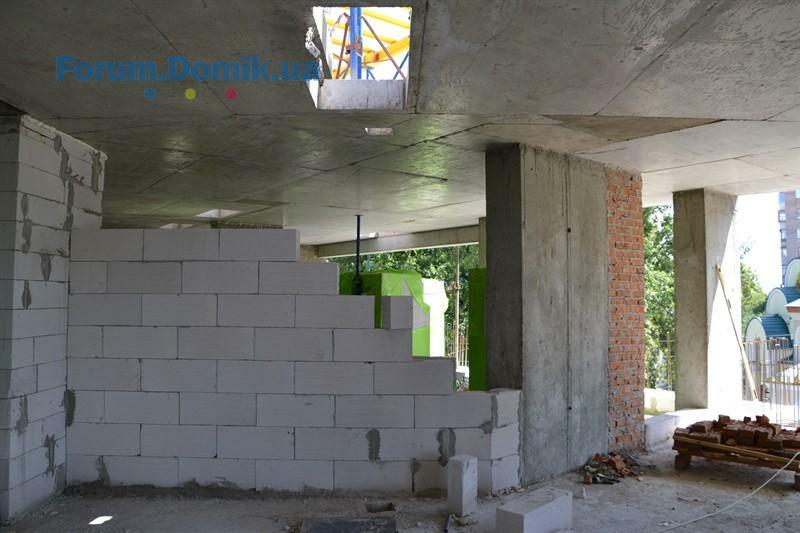

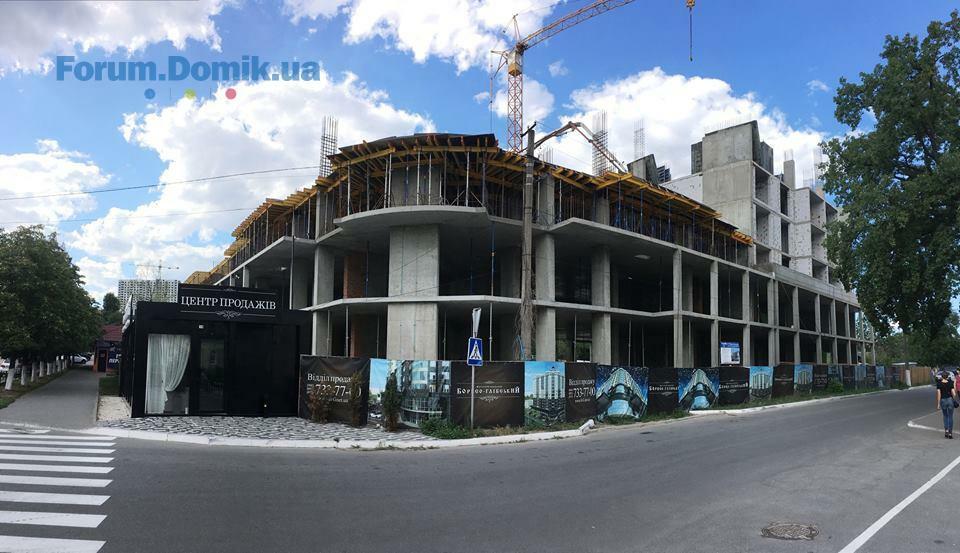

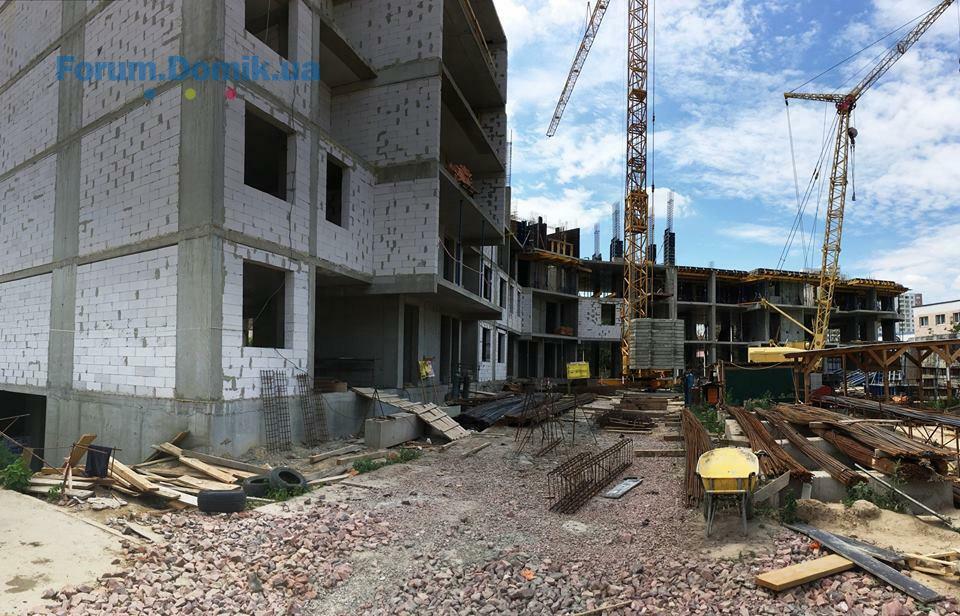

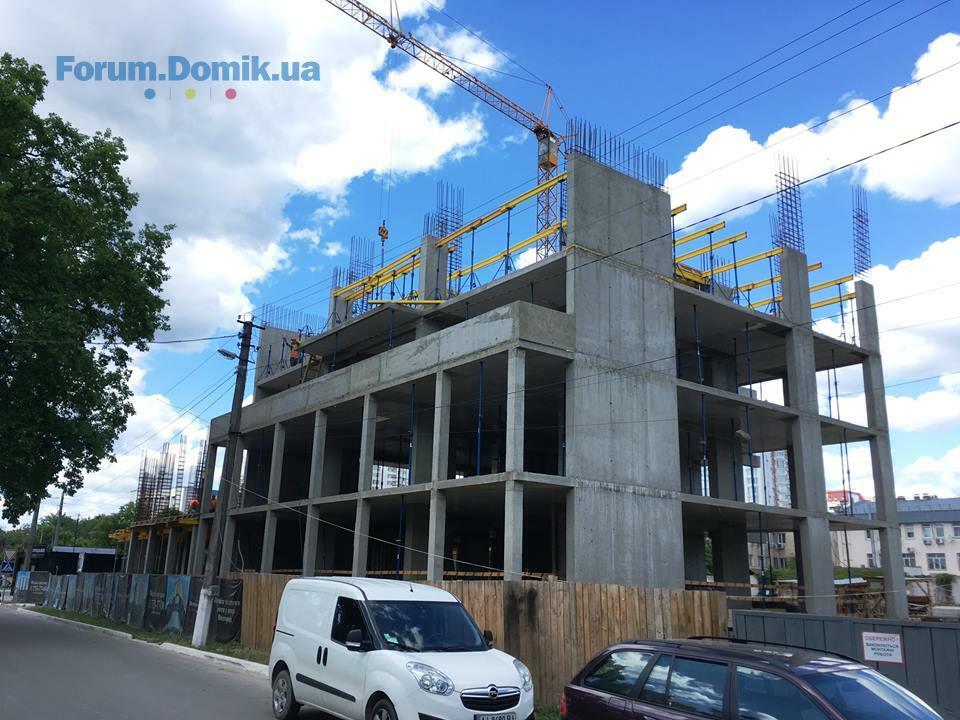

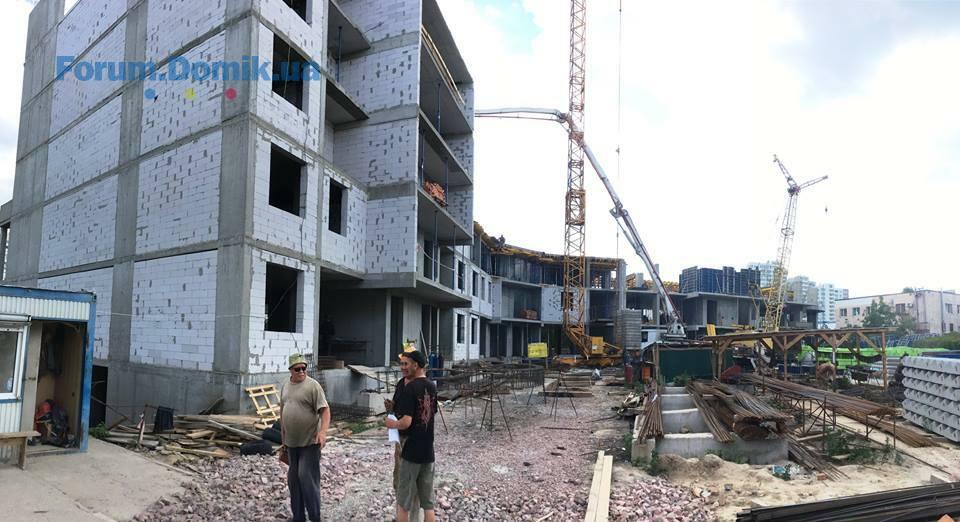

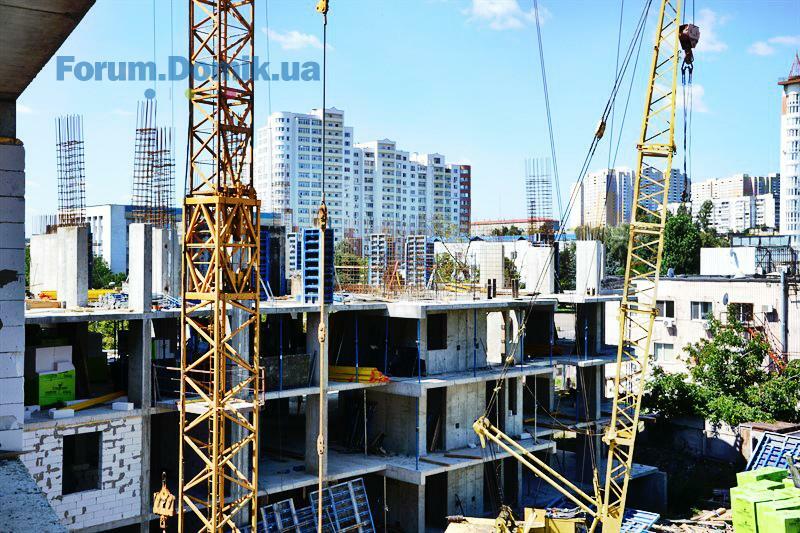

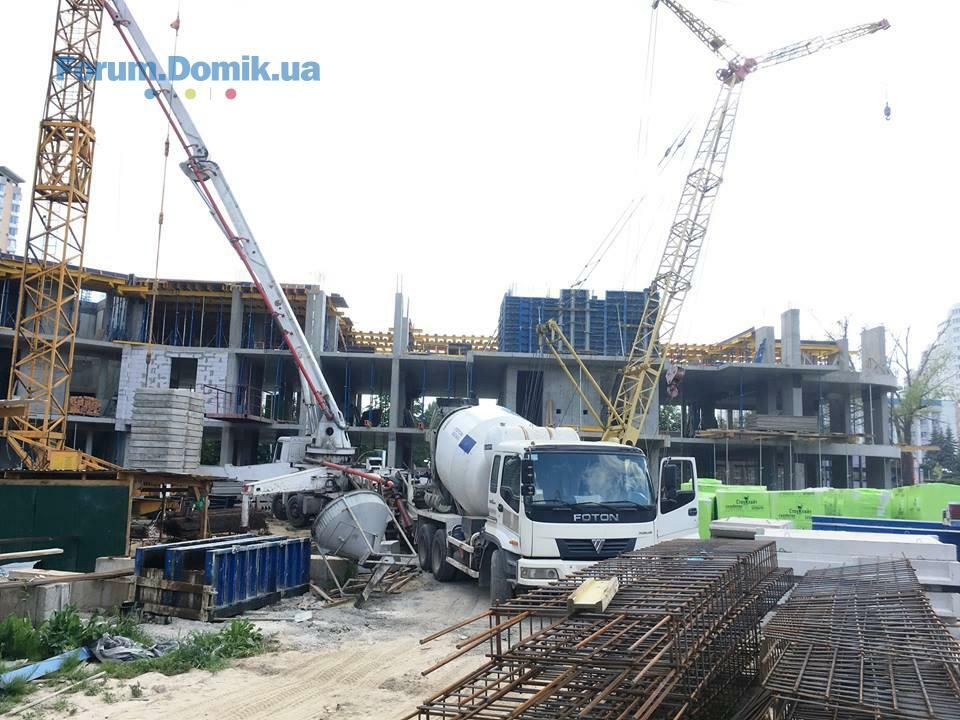

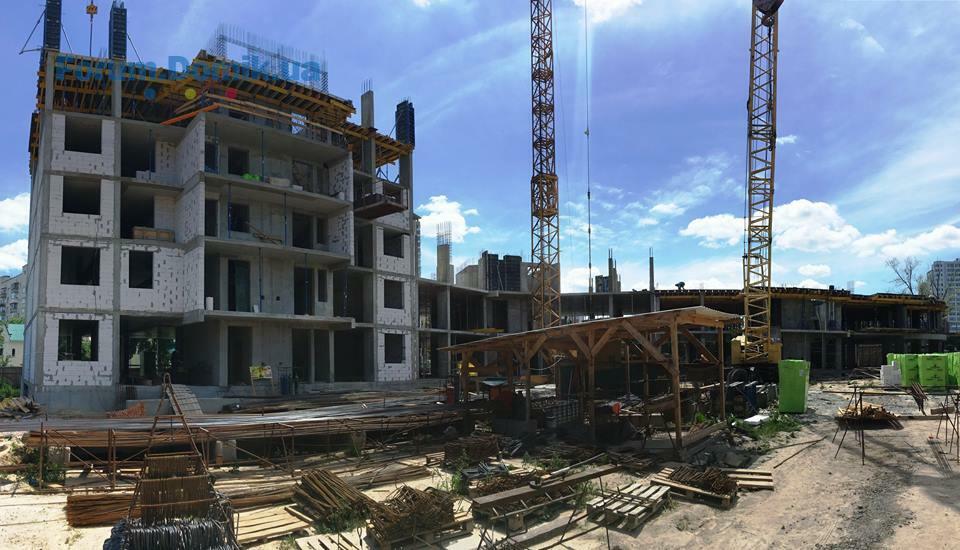

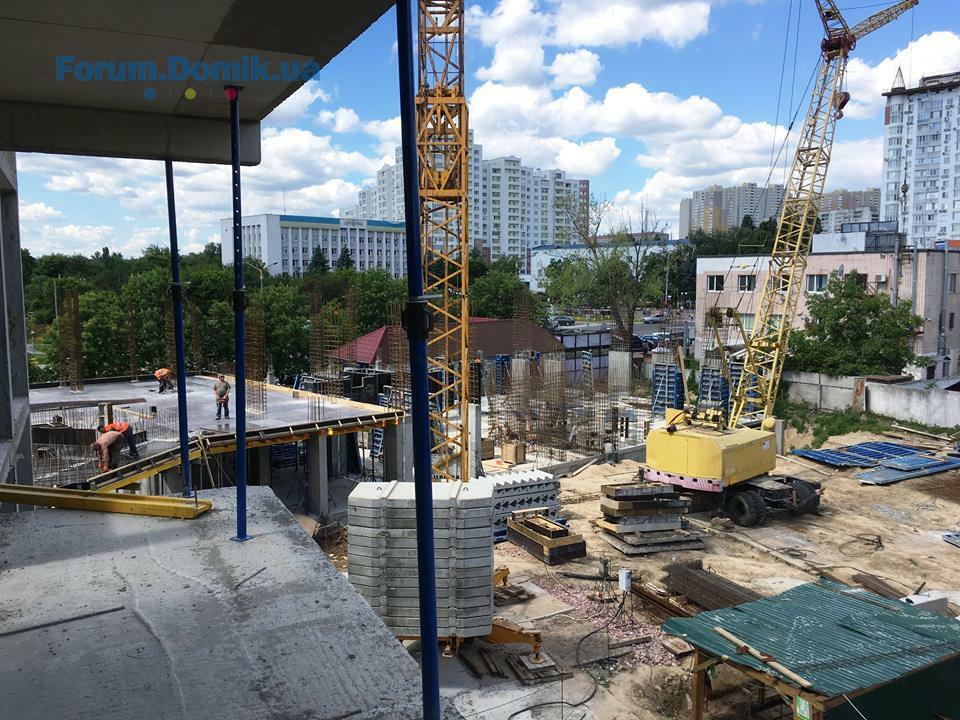

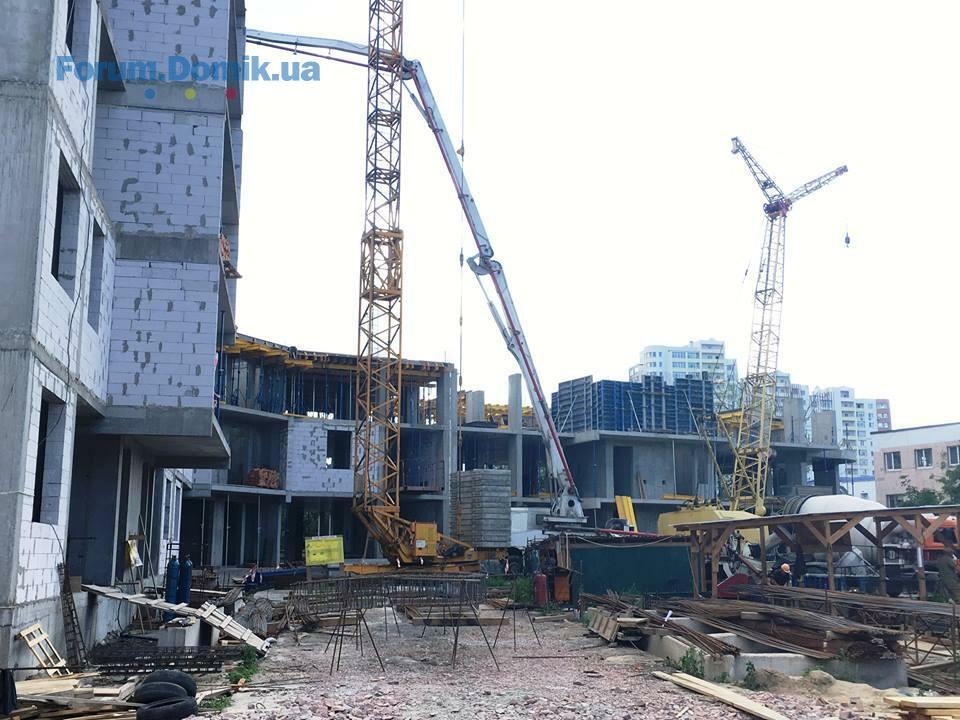

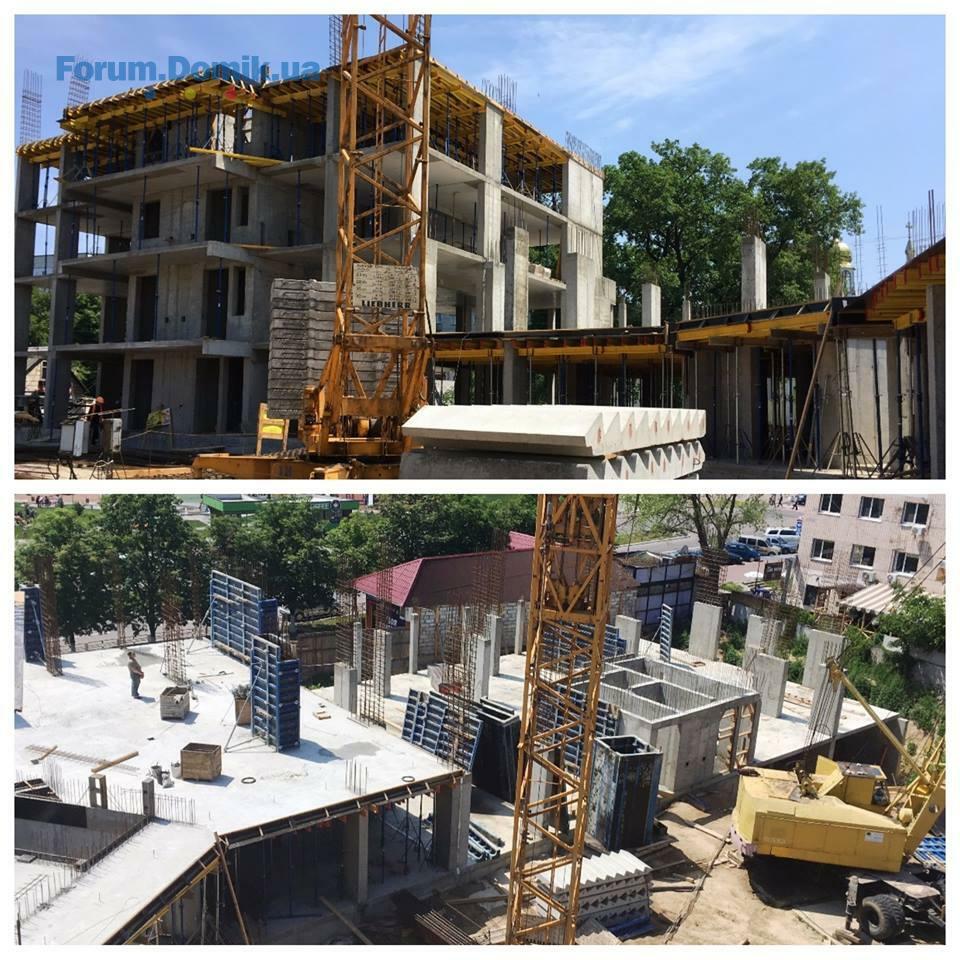

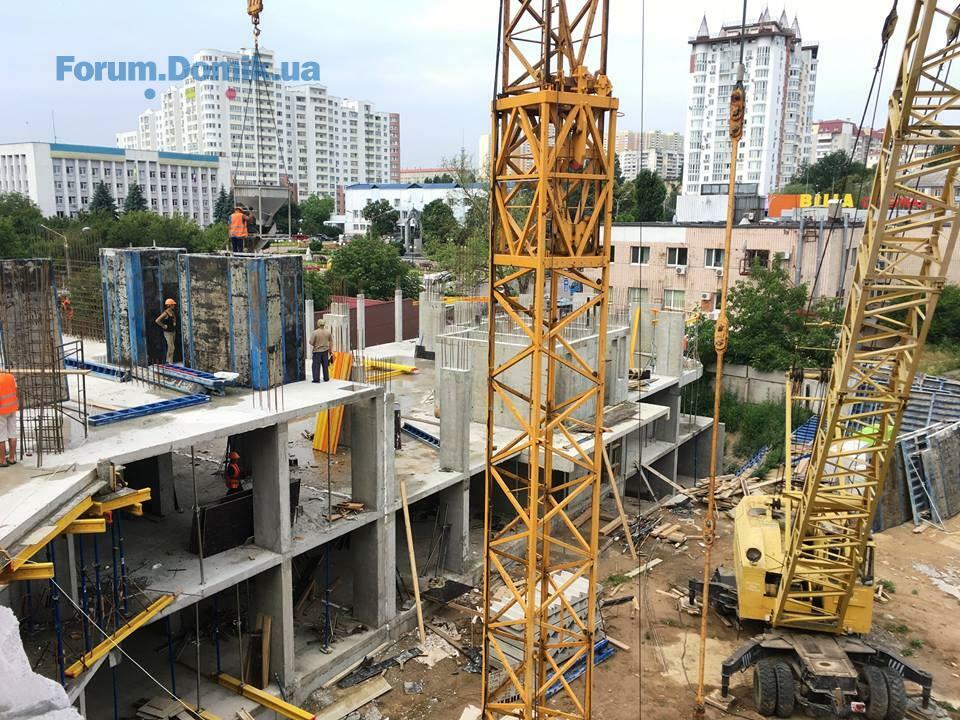

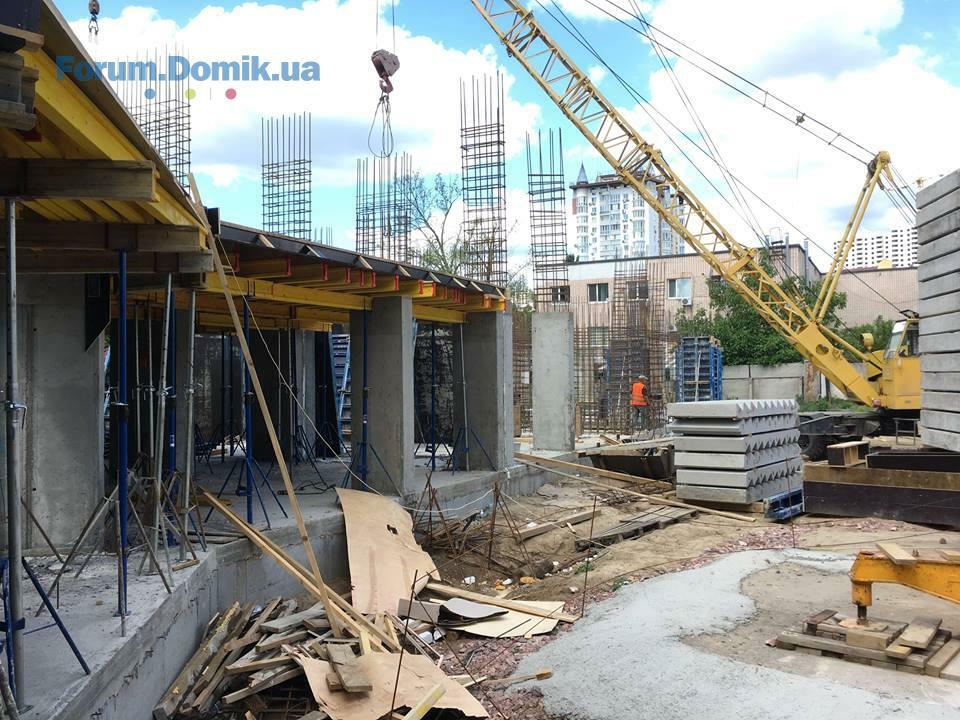

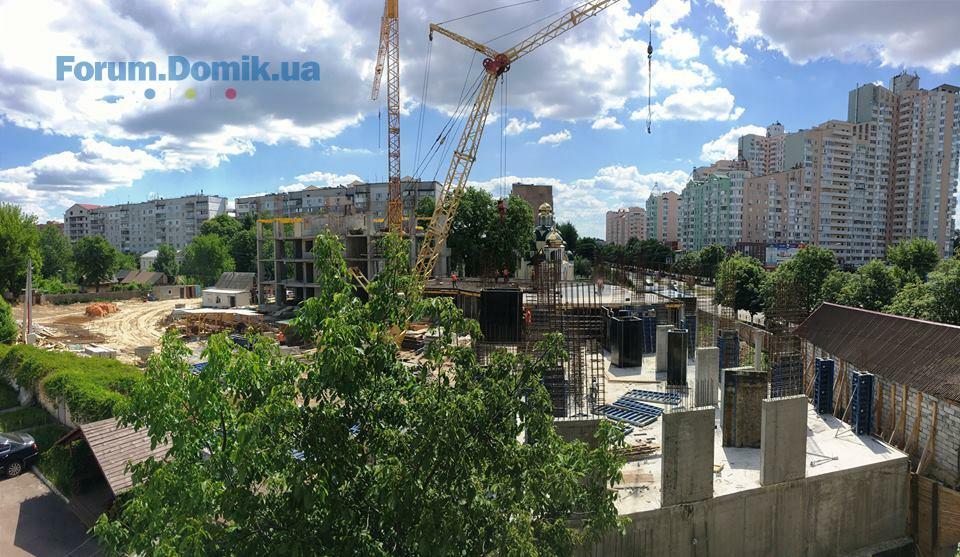

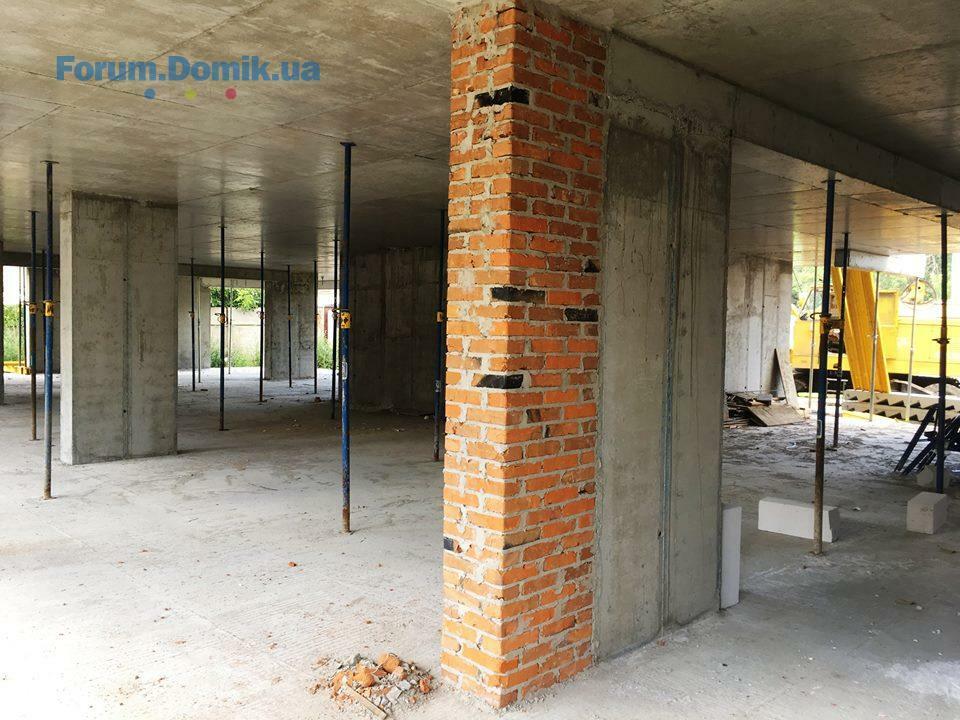

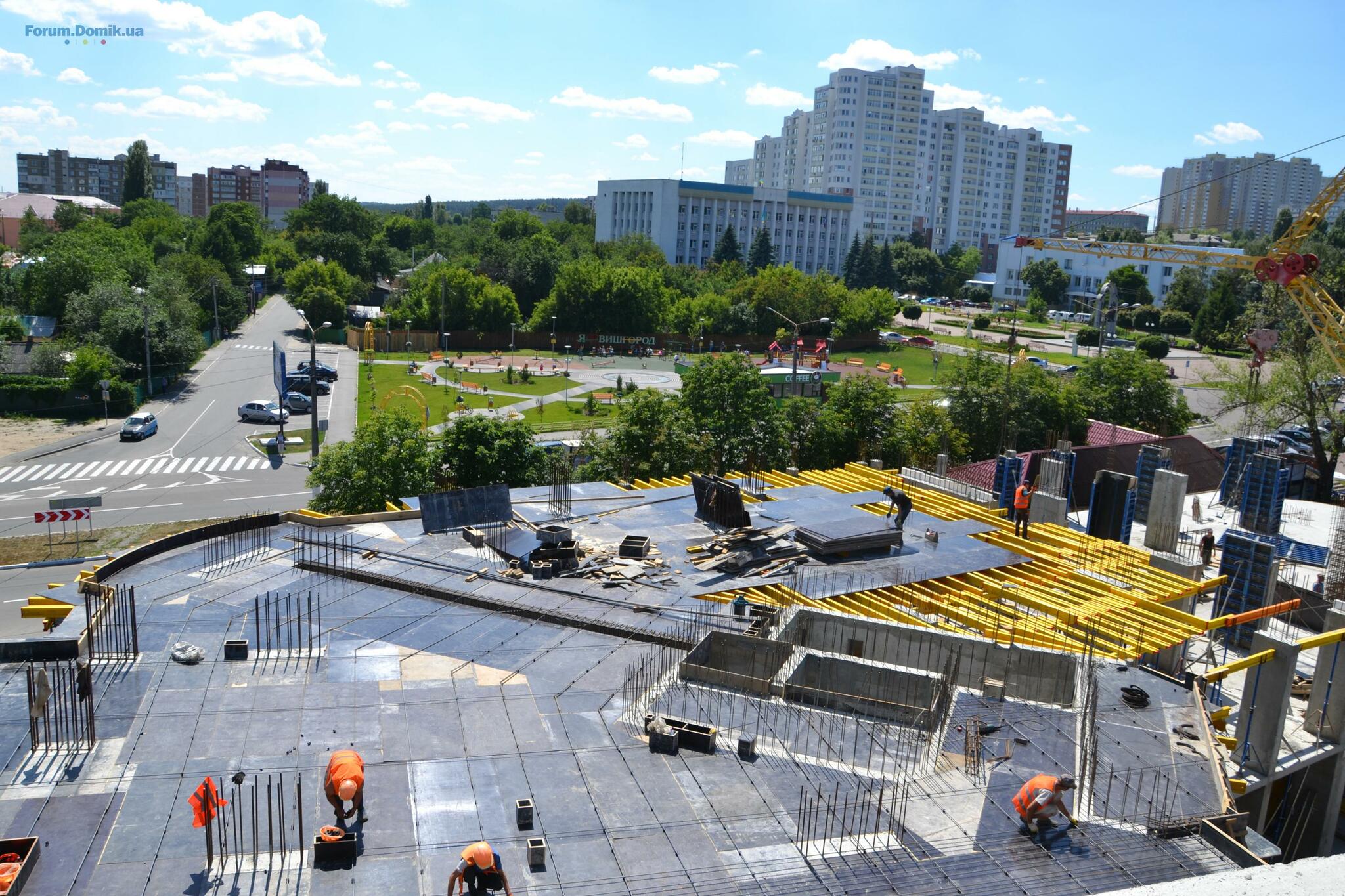

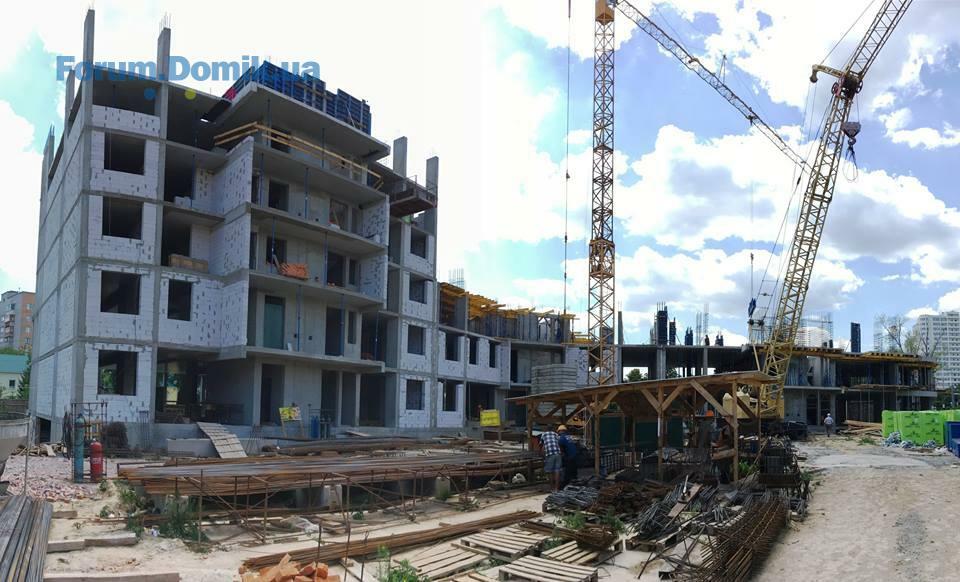

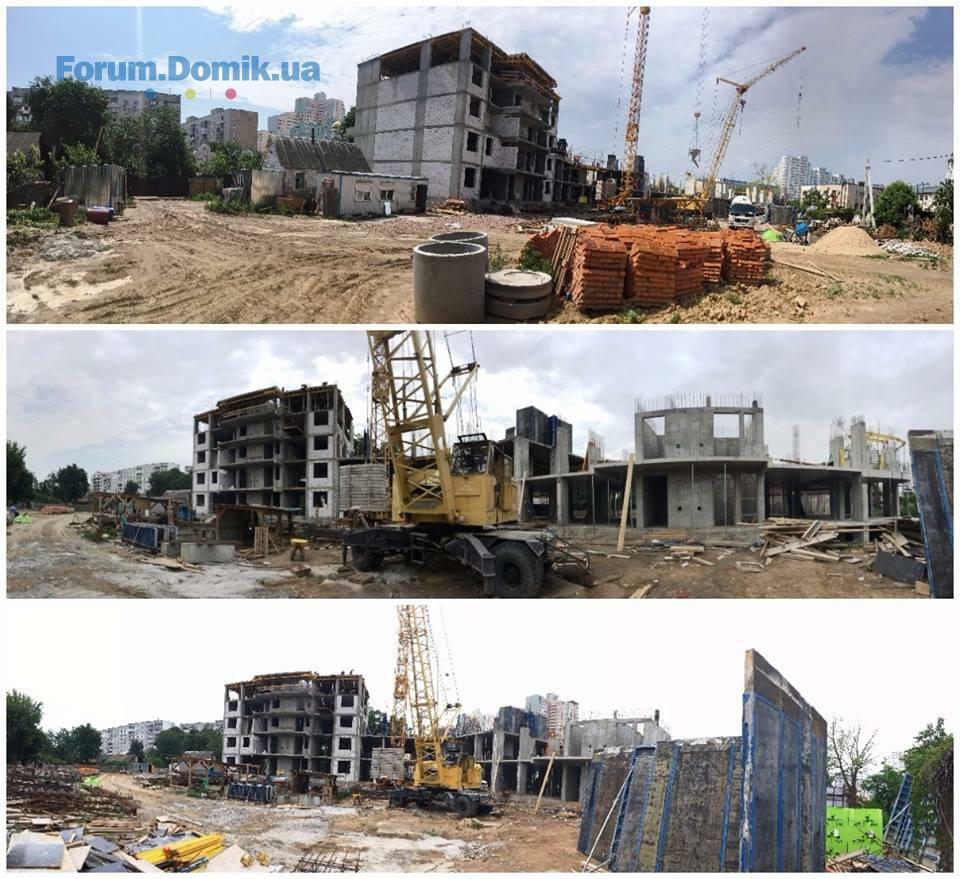

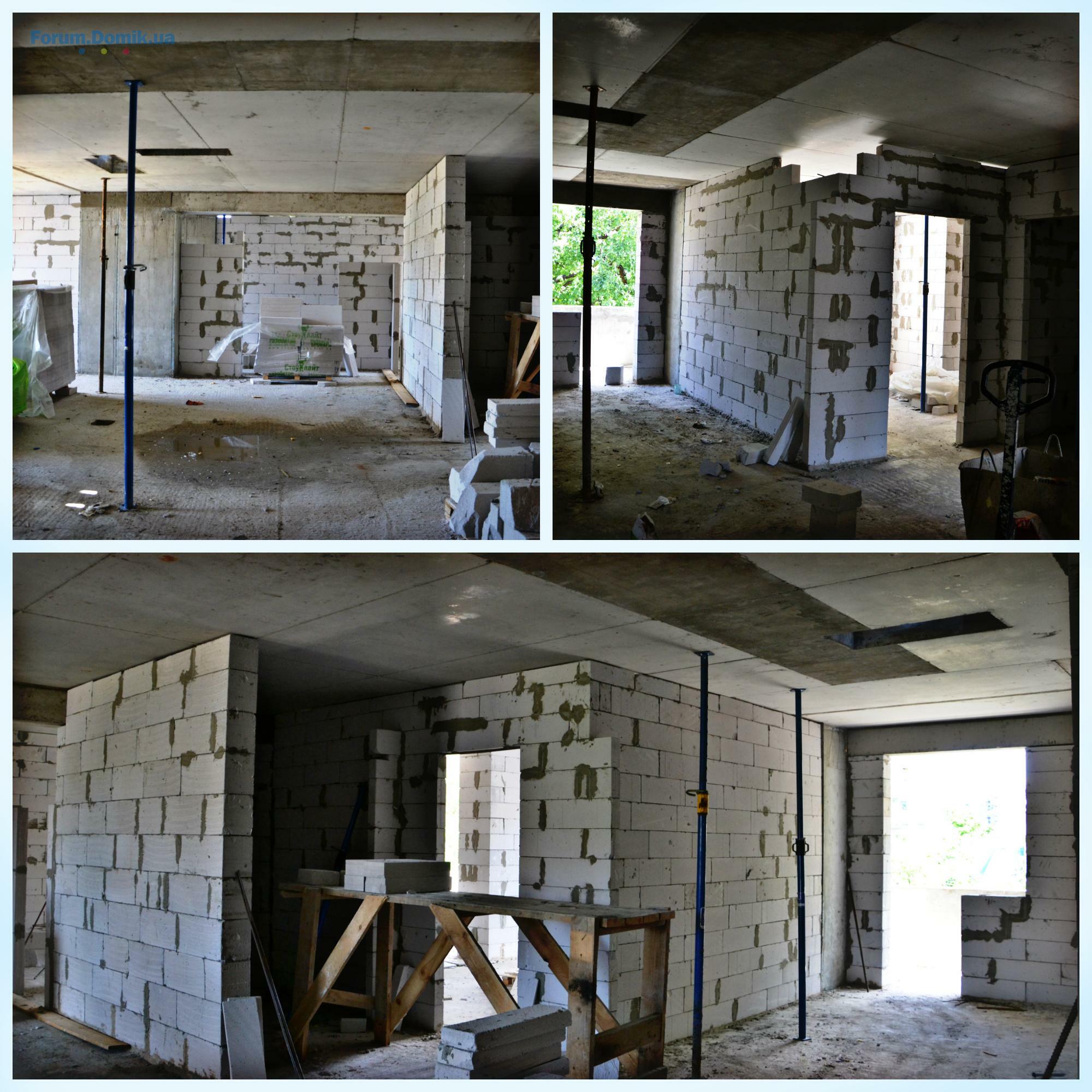

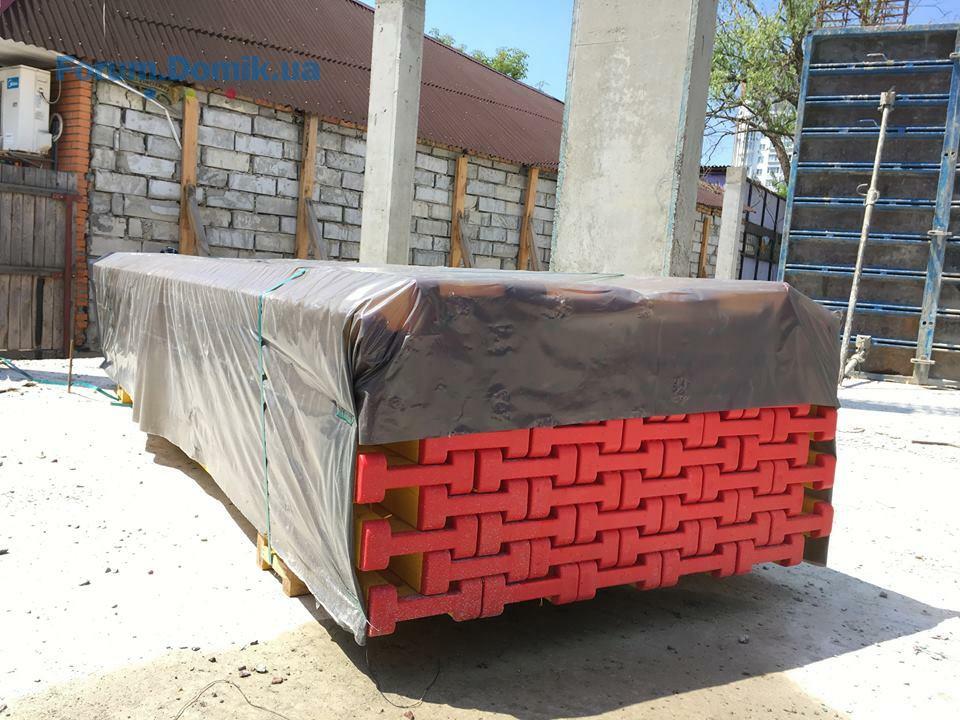

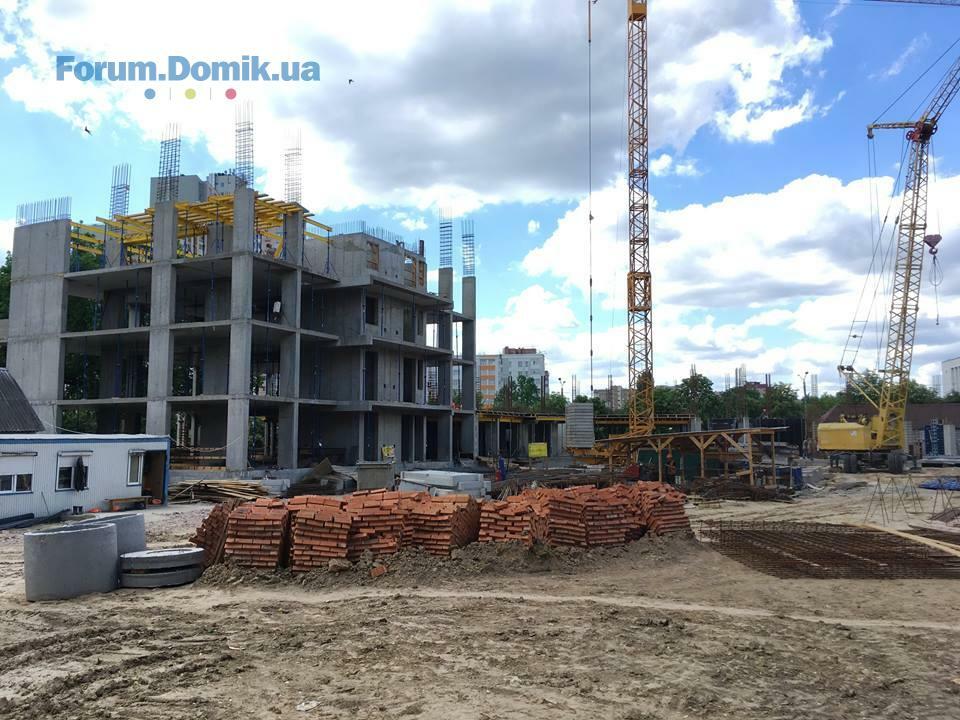

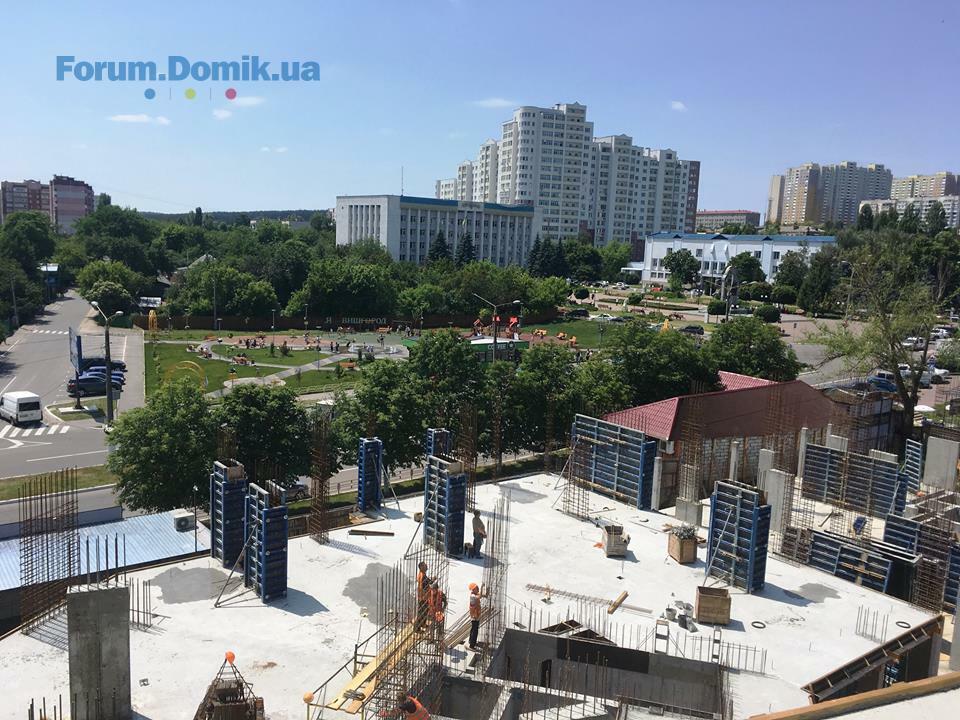

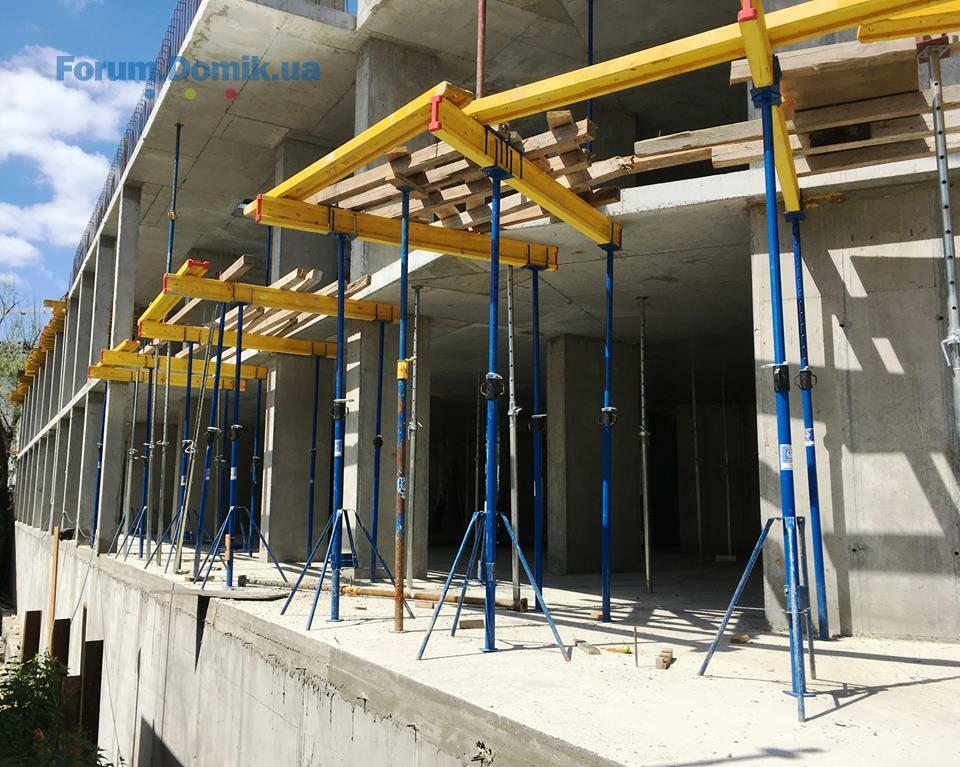

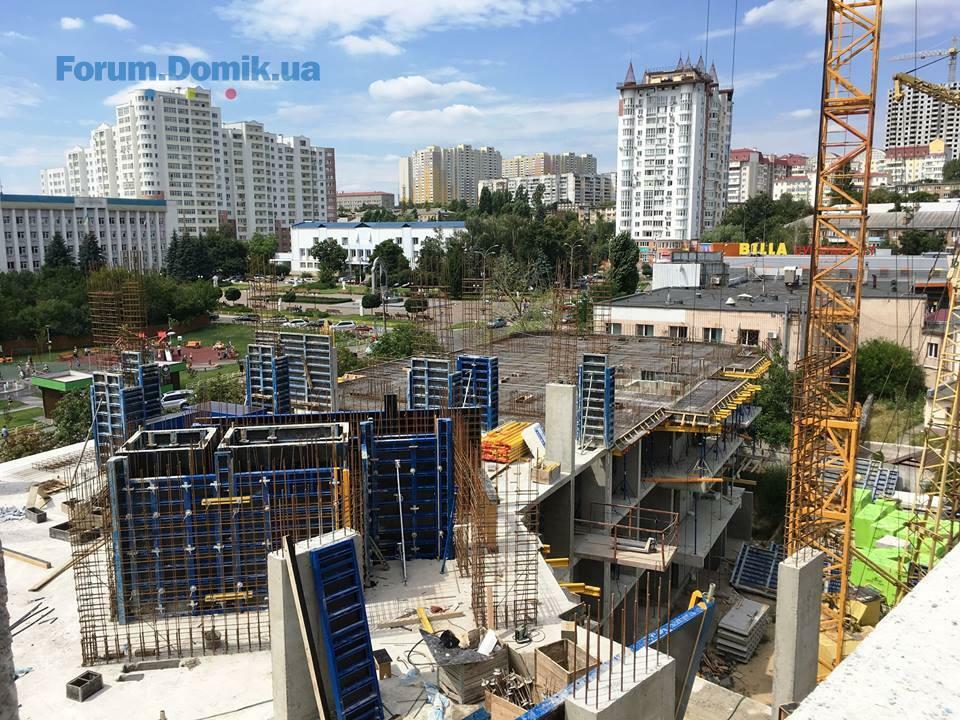

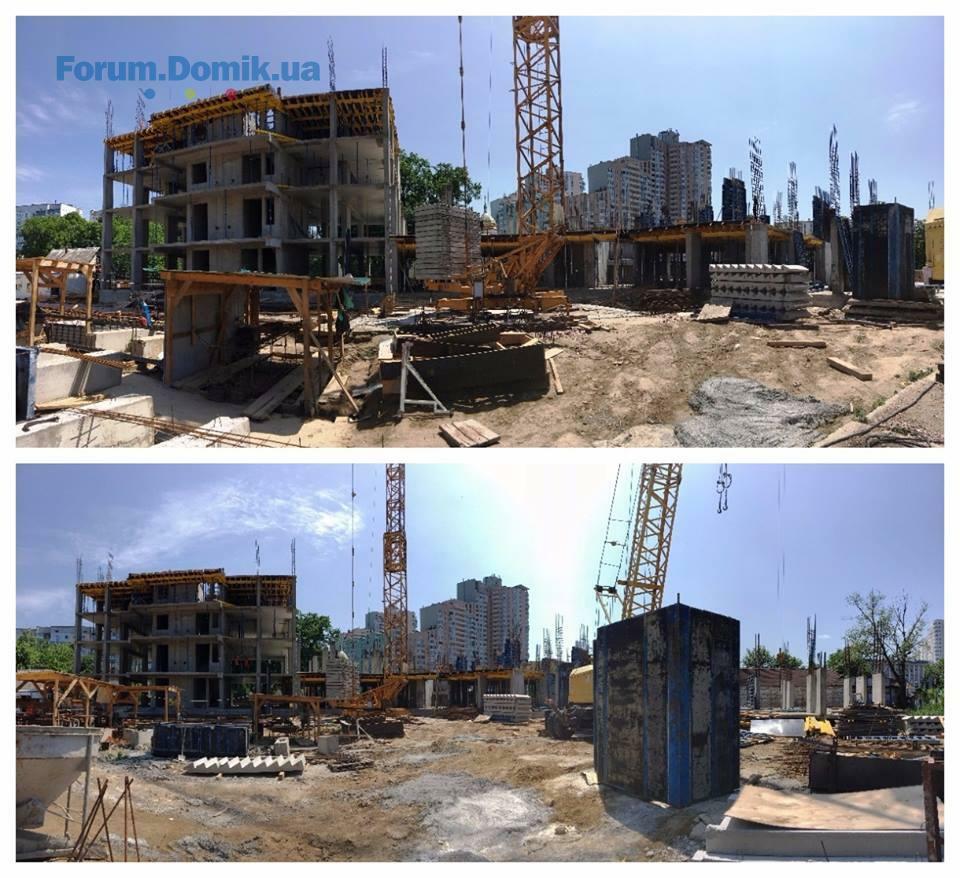

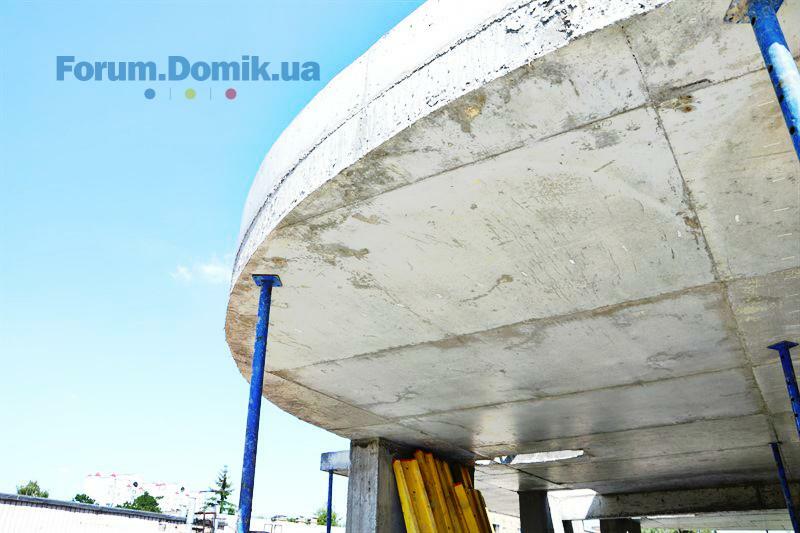

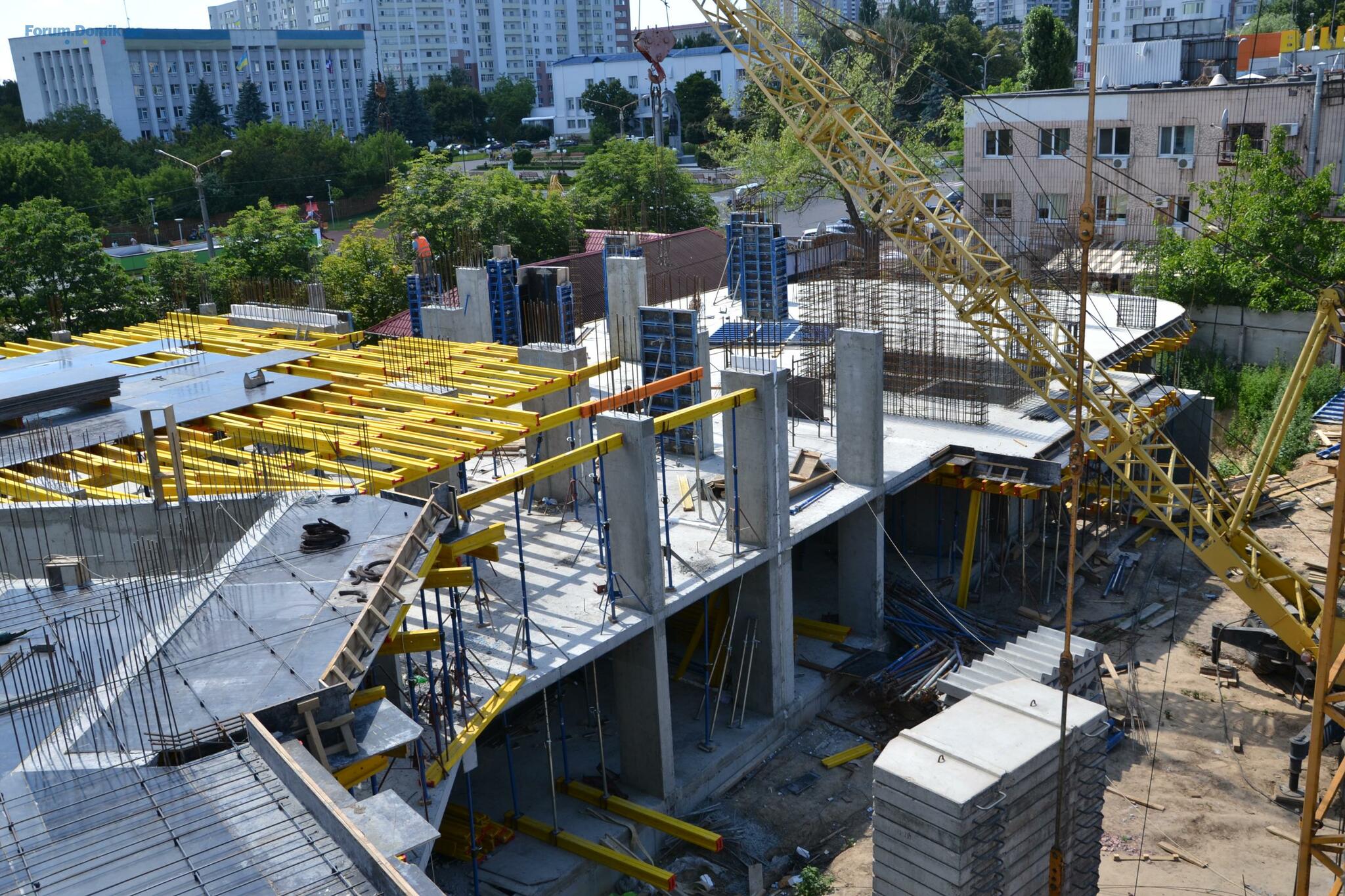

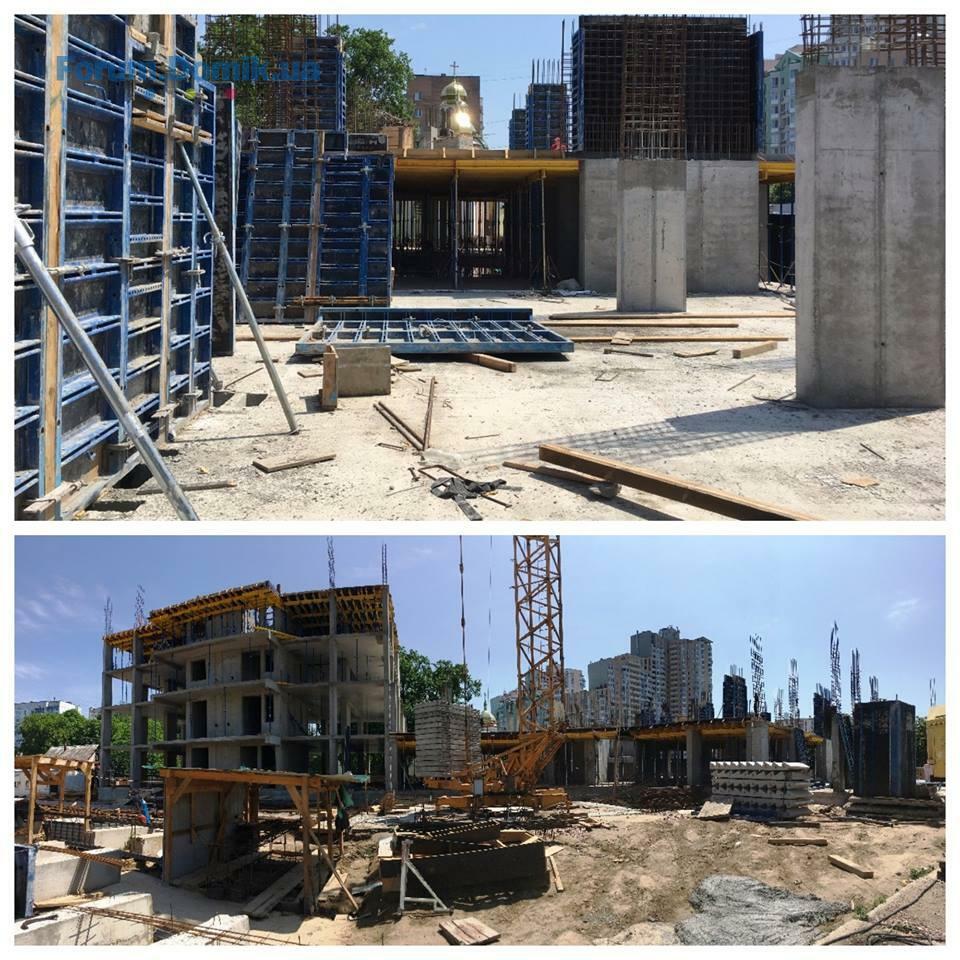

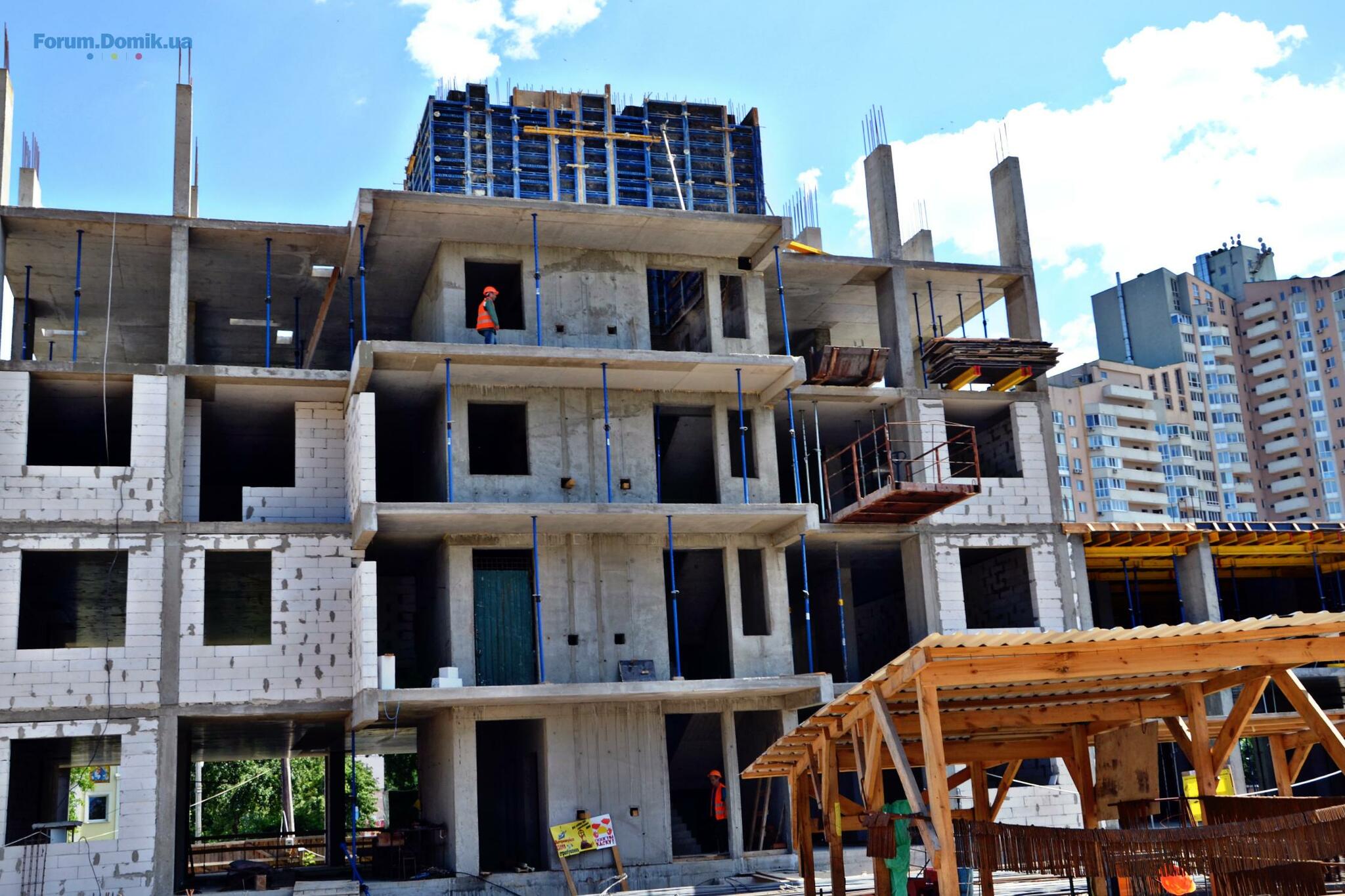

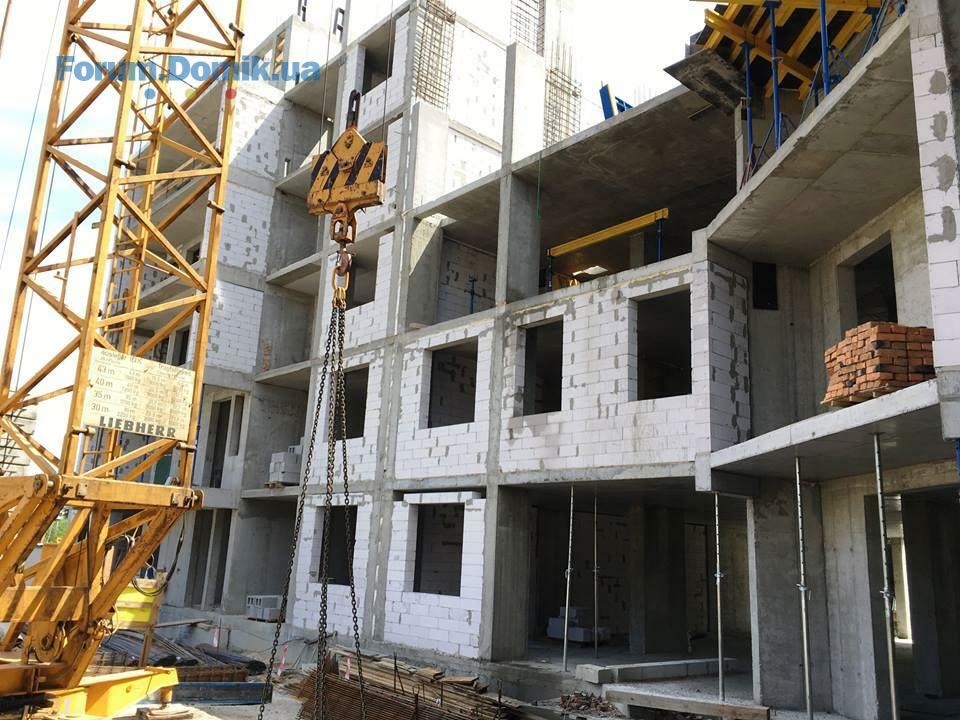

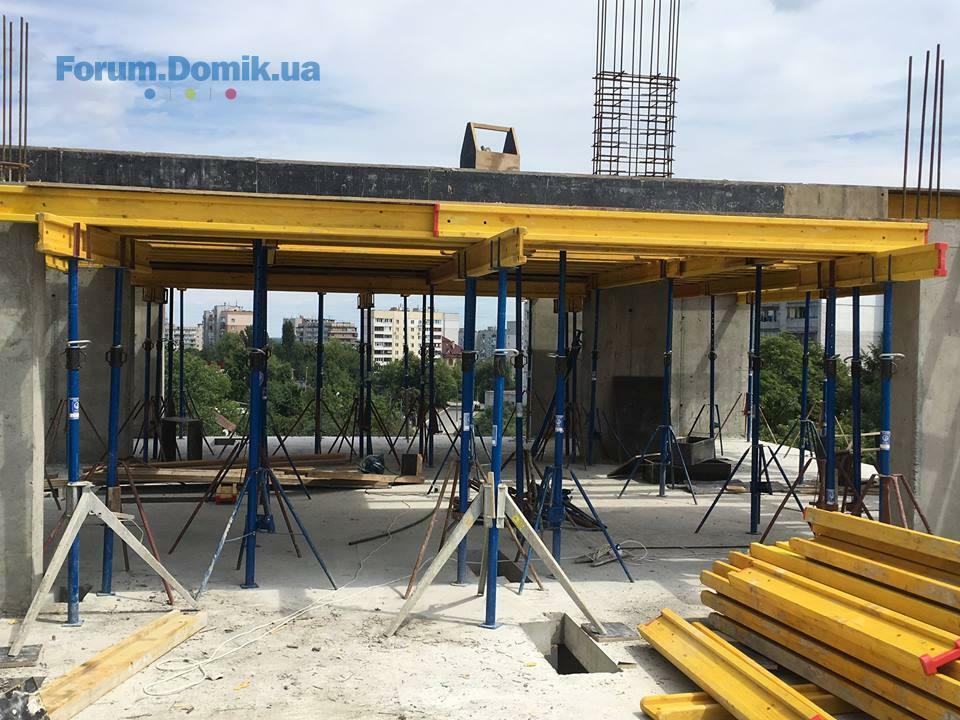

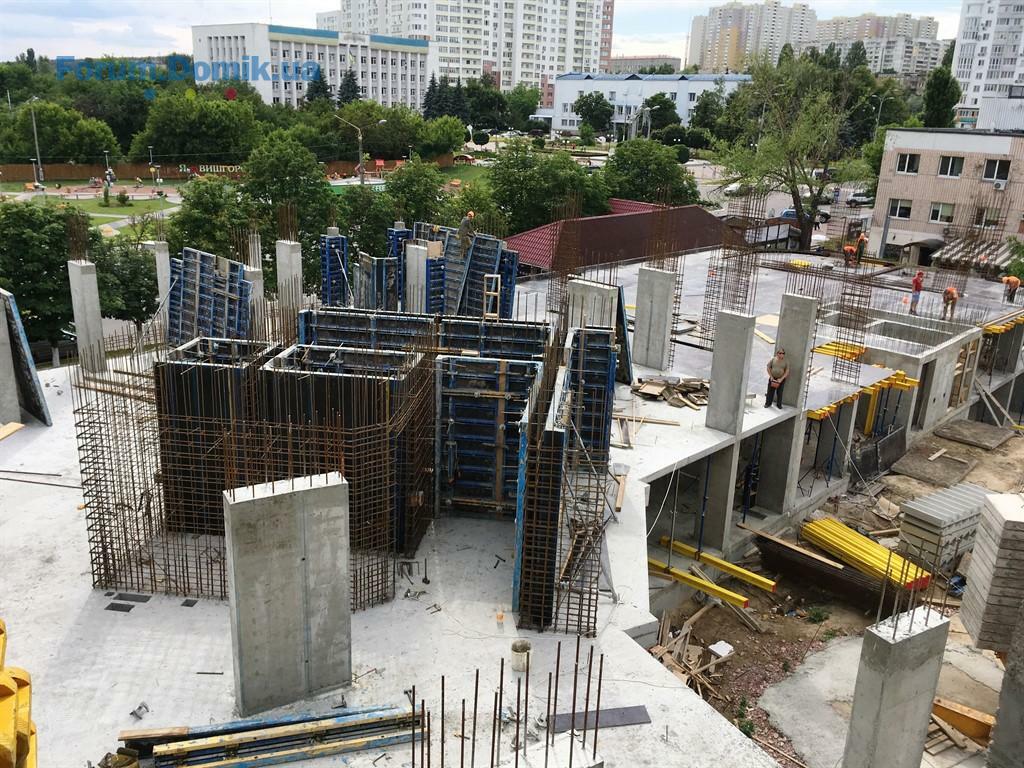

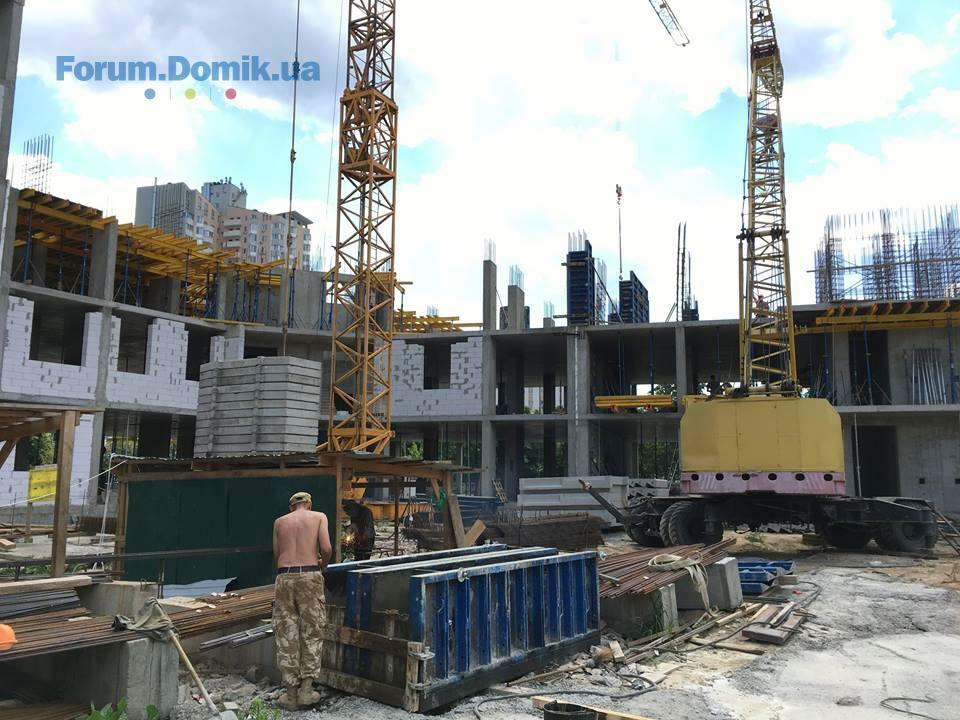

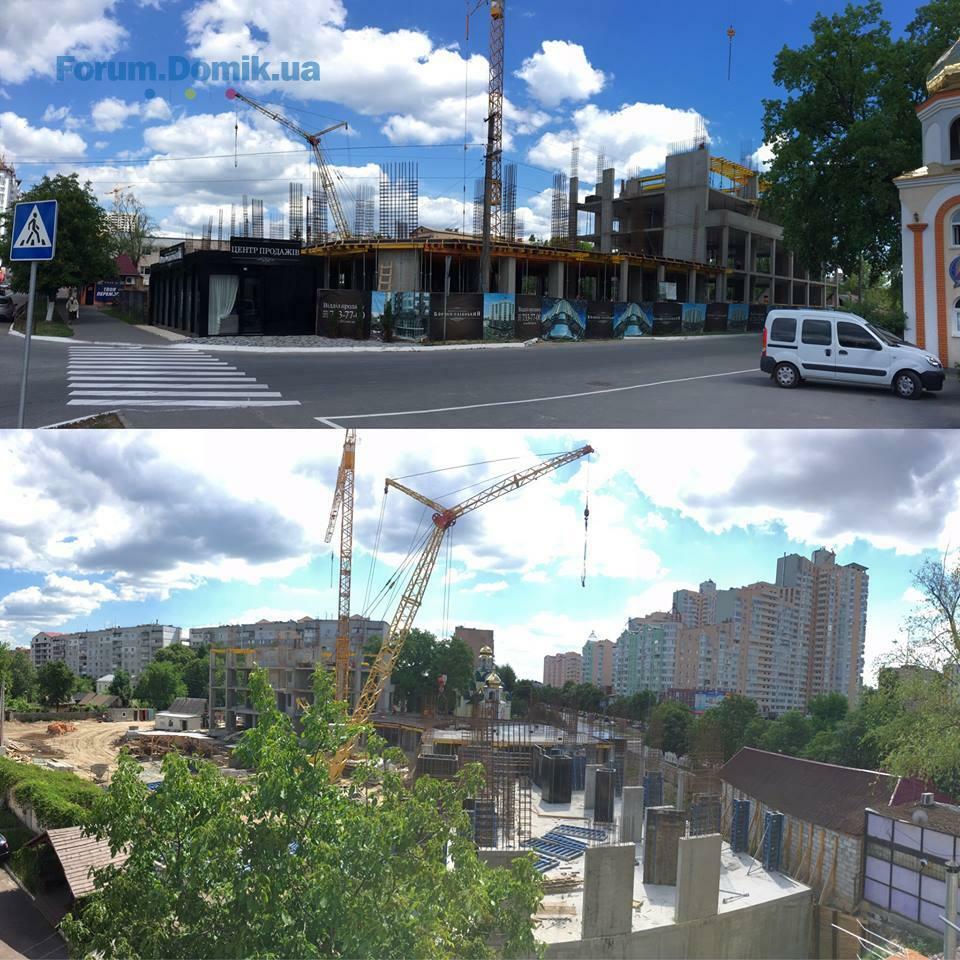

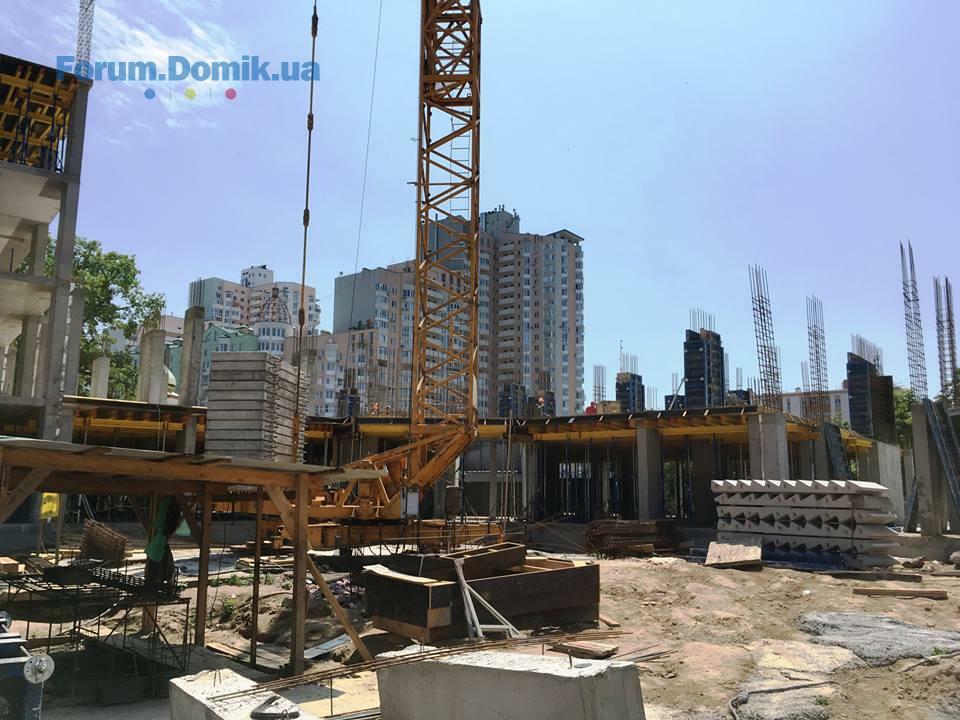

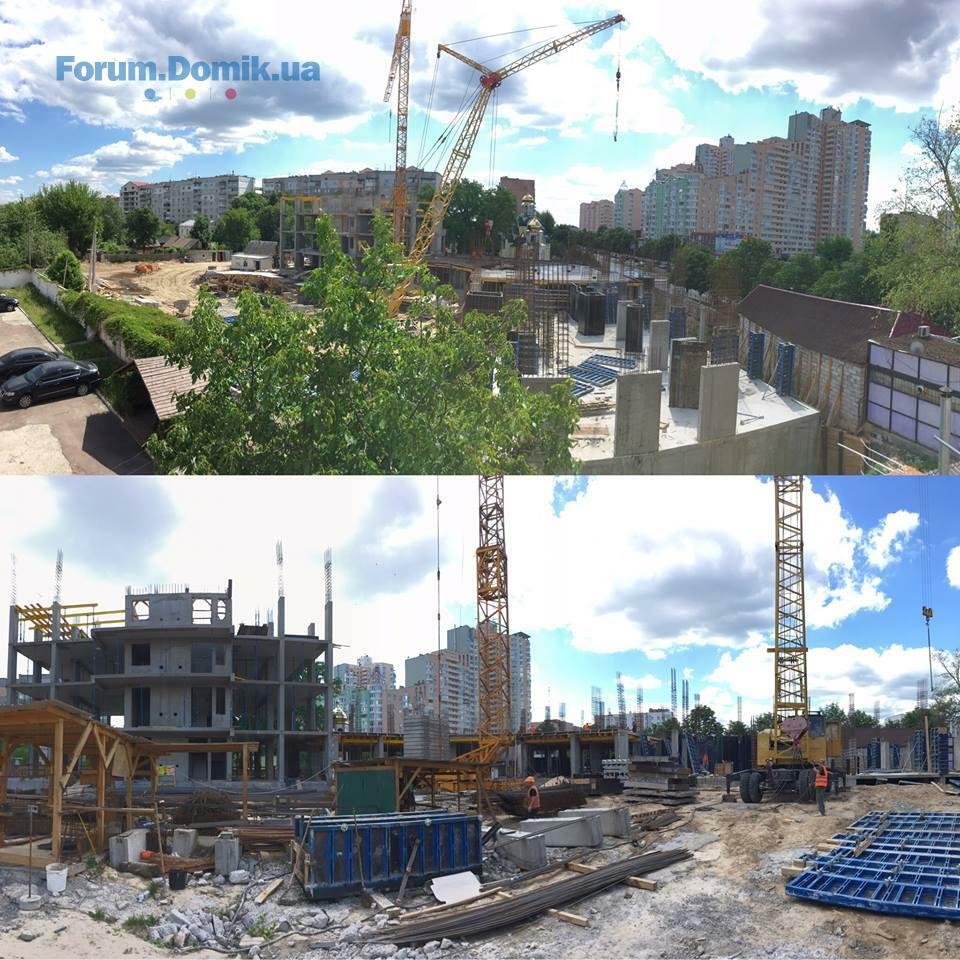

Ход строительства ЖК "Борисо-Глебский" на 29.05.2017

Секция 1:
- Завершение заливки колон и пилонов 1-го этажа;
- Ведется монтаж каркаса и опалубки лифтовой шахты 1-го этажа.

Секция 2:
- Завершён монтаж опалубки каркаса плиты перекрытия 1-го этажа;

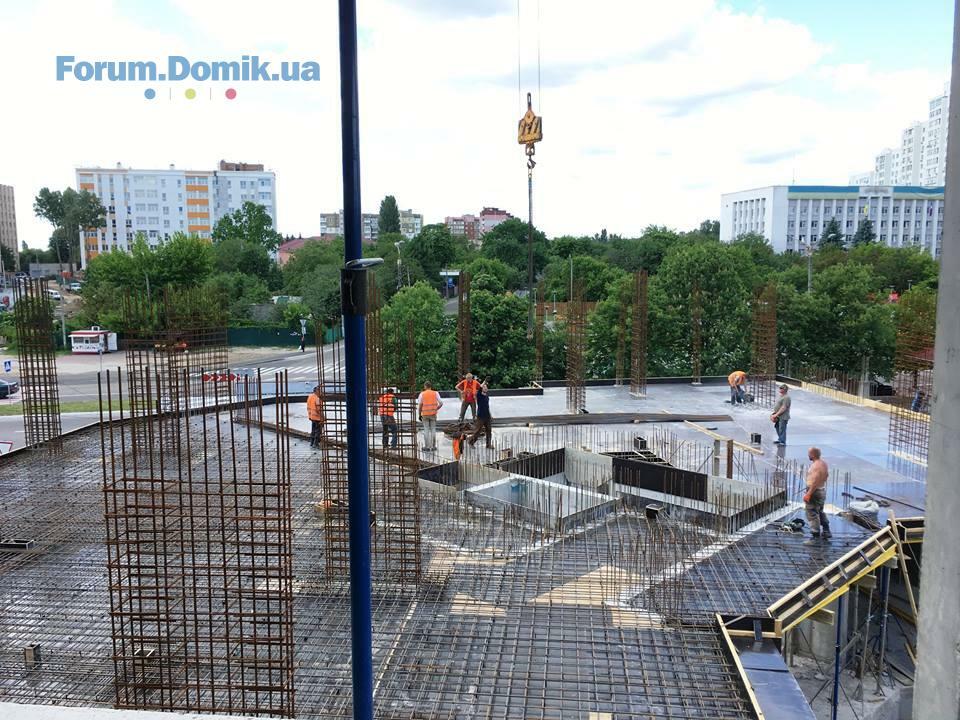

- Начаты подготовительные работы по гидроизоляции цокольного этажа;
- Смонтированы каркасы пилонов и колон 2-го этажа.

Секция 3:
- Завершения заливки лифтовой шахты 4-го этажа;
- Начат монтаж опалубки плиты перекрытия 4-го этажа;
- Залит парапет балкона 3-го этажа.

29 май 2017 14:48

30 май 2017 08:38
Вопрос Застройщику и ОП.

Разъясните, если не сложно, принято или нет решение по изменению фасада здания?
Если принято то как дом будет выглядеть?
Все таки это центр города, и не хотелось бы видеть страшный фасад как например в "СВЕЧКЕ".
06 июнь 2017 07:30
Вопрос Застройщику и ОП.

Разъясните, если не сложно, принято или нет решение по изменению фасада здания?
Если принято то как дом будет выглядеть?
Все таки это центр города, и не хотелось бы видеть страшный фасад как например в "СВЕЧКЕ".
06 июнь 2017 08:51
Большая просьба к Застройщику и ОП.
Просьба провести разъяснительные работы с Вашими строителями, что стройка находится в центре города и рядом есть жилые дома в которых живут люди и особенно маленькие дети, так что не нужно бегать с голой задницей по участку как это делают ваши строители почти каждый день, ведь дети тоже смотрят в окно и такая картина я считаю не очень полезна для их ней психики
07 июнь 2017 12:46

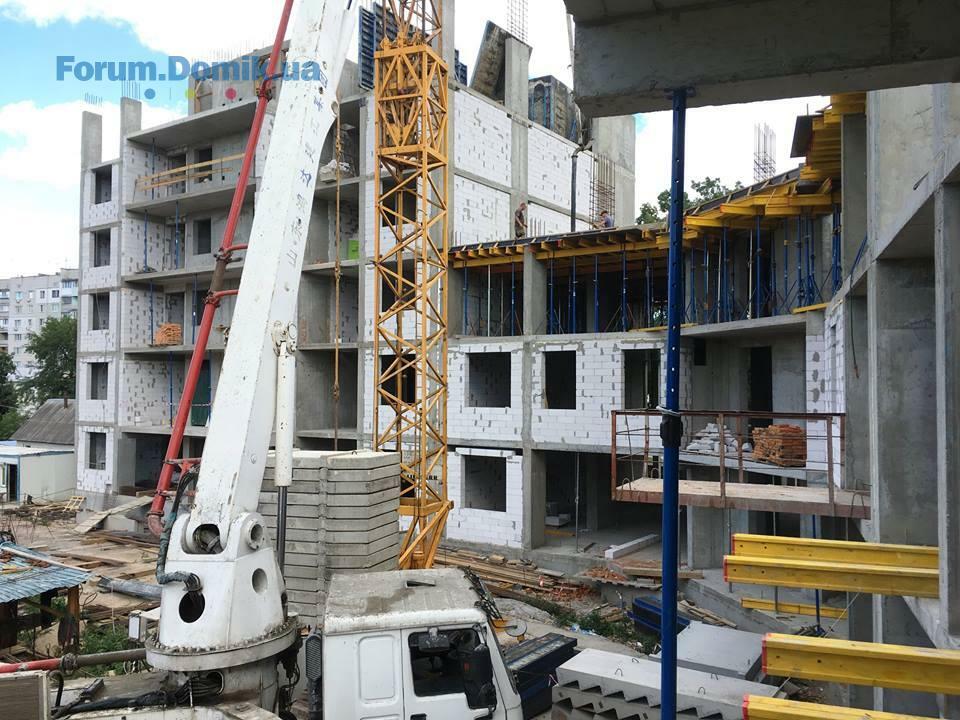

Ход строительства ЖК"Борисо-Глебский" на 06.06.2017:
Секция 1:
- Залиты вертикальные пилоны и лифтовая шахта;
- Монтаж горизонтальной опалубки перекрытия 1-го этажа.
Секция 2:
- Залита плита перекрытия 1-го этажа;
- Смонтированы и залиты пилоны 2-го этажа;
- Продолжаются работы по монтажу пилонов и лифтовой шахты 2-го этажа.
Секция 3:
- Залита плита перекрытия 4-го этажа;
- Начинается монтаж каркасов и опалубки пилонов и колон 5-го этажа.
08 июнь 2017 05:57
то что вы постите фотки молодцы, но надо и на другие посты реагтровать,
08 июнь 2017 06:43
Здравствуйте!
Приносим извинения за сложившуюся ситуацию, данная Вами информация была доложена отделом продаж - Руководству. Будут приняты меры.
08 июнь 2017 08:35
спасибо за реакцию и ответ
12 июнь 2017 15:45

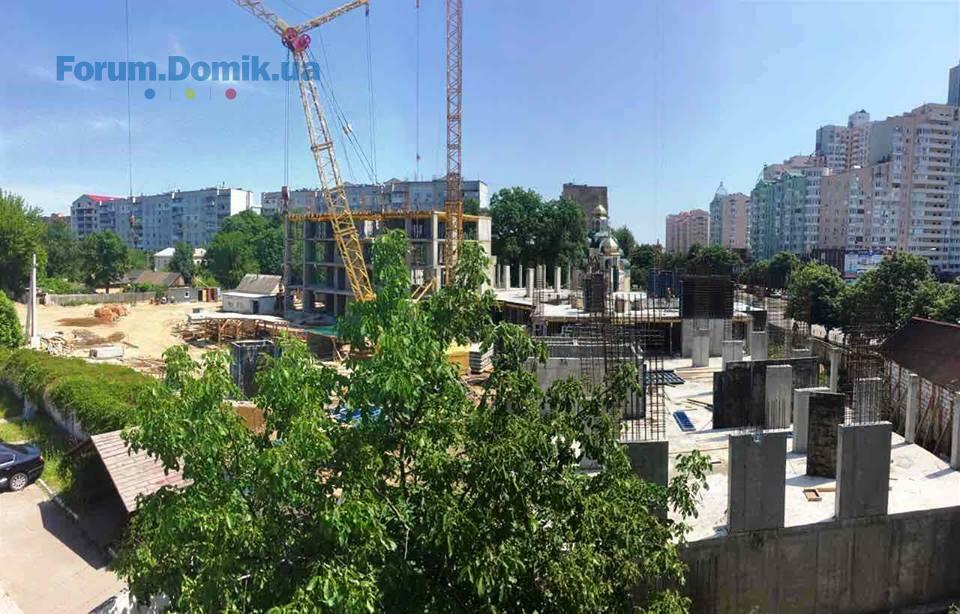

Ход строительства ЖК"Борисо-Глебский" на 12.06.2017:

Секция №1 (сдача 3 кв. 2018г.)

-завершен монтаж опалубки плиты перекрытия 1-го этажа.

Секция №2 (сдача 3кв. 2018г.)

-завершен монтаж и залитие лифтовой шахта и колон 2-го этажа.

Секция №3

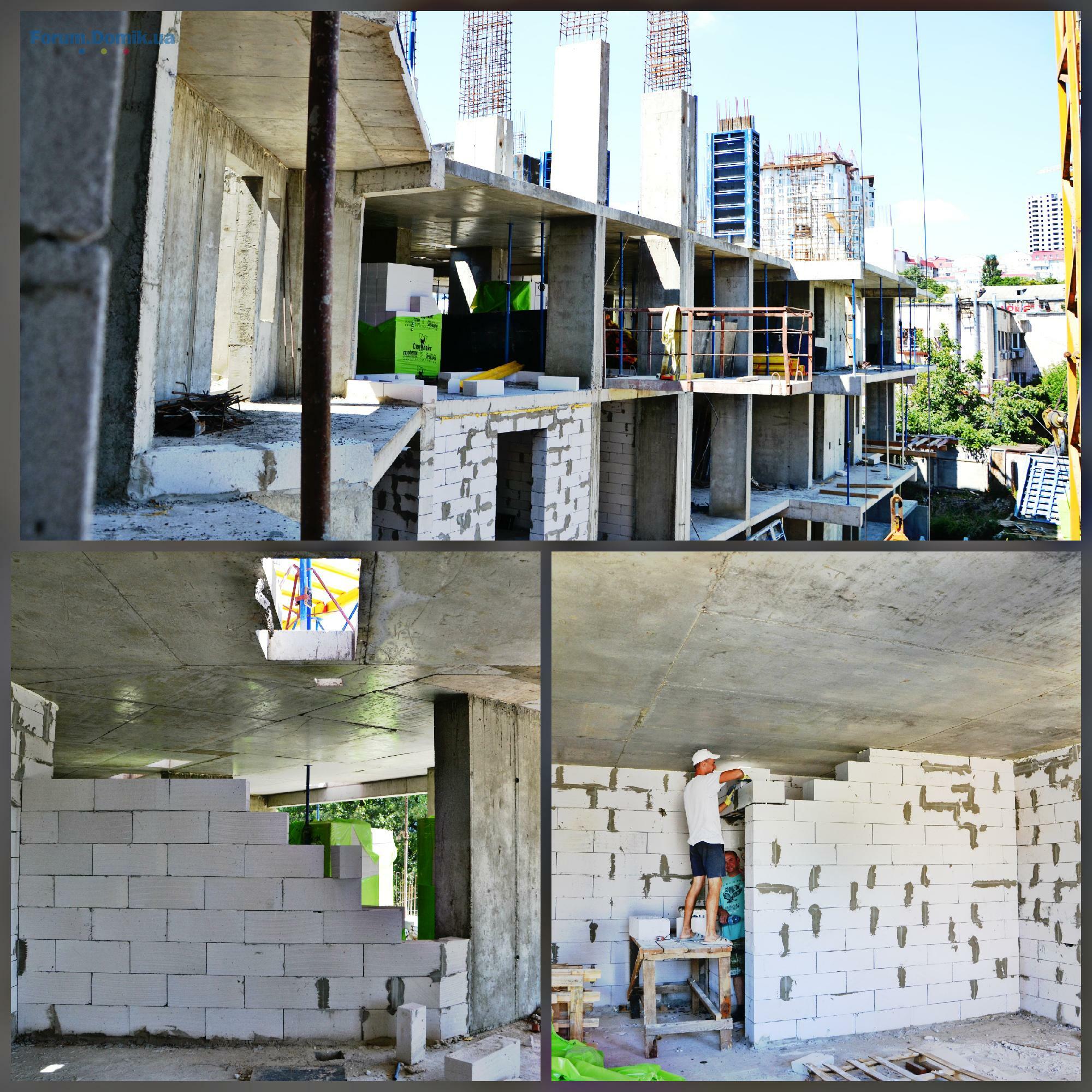

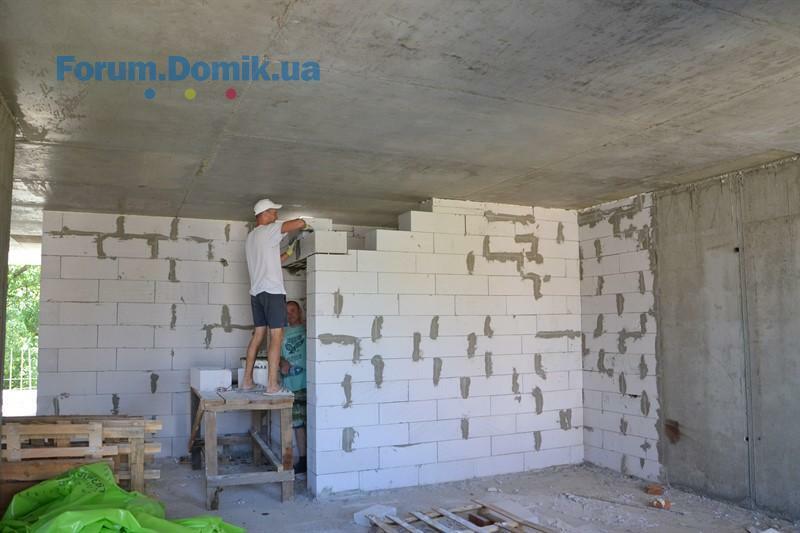

-завершается монтаж наружной стены с газоблоком 2 этаж;

-ведется монтаж наружных и внутренних межквартирных стен 3-го этажа.
19 июнь 2017 14:26

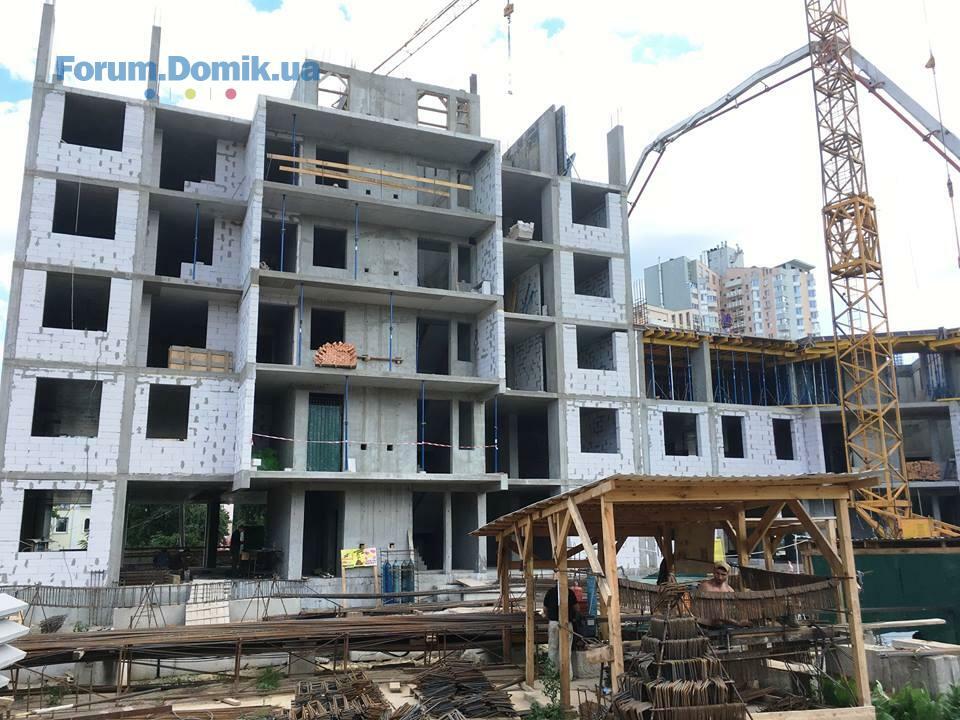

Ход строительства ЖК «Борисо-Глебский» на 19.06.2017г.

Секция № 1
- Ведутся работы по армированию лифтового блока;

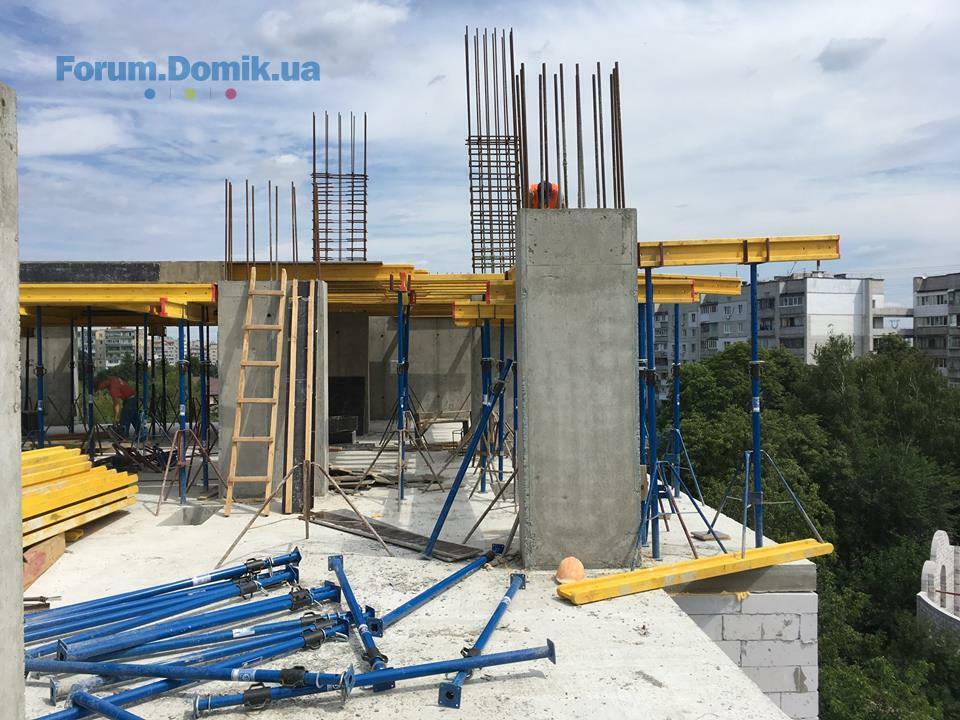

- Бетонируется вертикальная конструкция 2-го этажа (колоны и пилоны).

Секция № 2

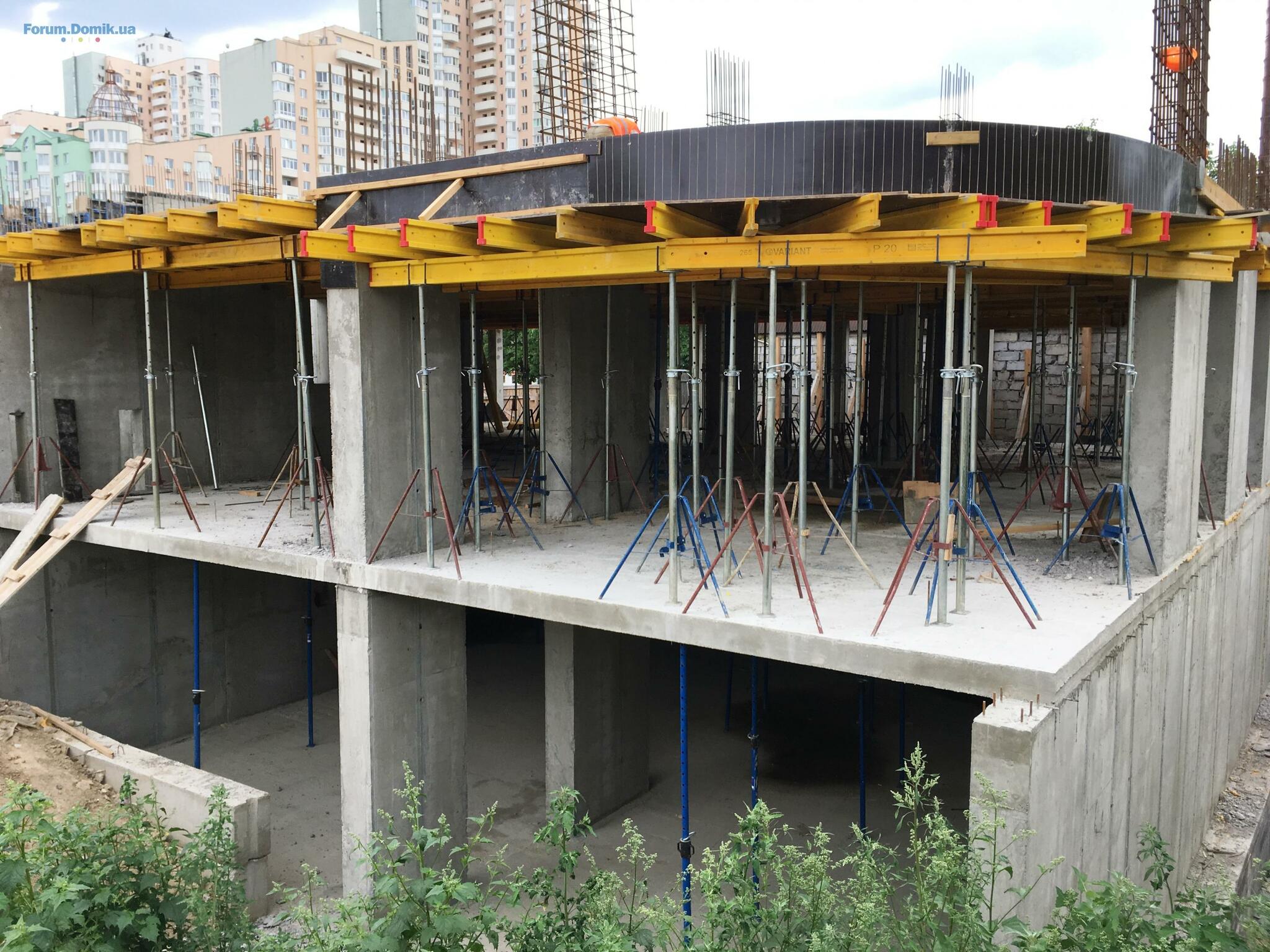

- Монтируется горизонтальная опалубка 2-го этажа;
- Ведутся работы по армированию плиты перекрытия 2-го этажа.

Секция № 3
- Завершены работы по вертикальной опалубки (колоны, пилоны, стены) 5-го этажа;
- Завершены работы по лифтовому блоку 5-го этажа;
- Ведутся подготовительные работы по монтированию горизонтальной опалубки перекрытия 5-го этажа;
- Ведутся газоблочные работы по 3-му этажу.
26 июнь 2017 11:36

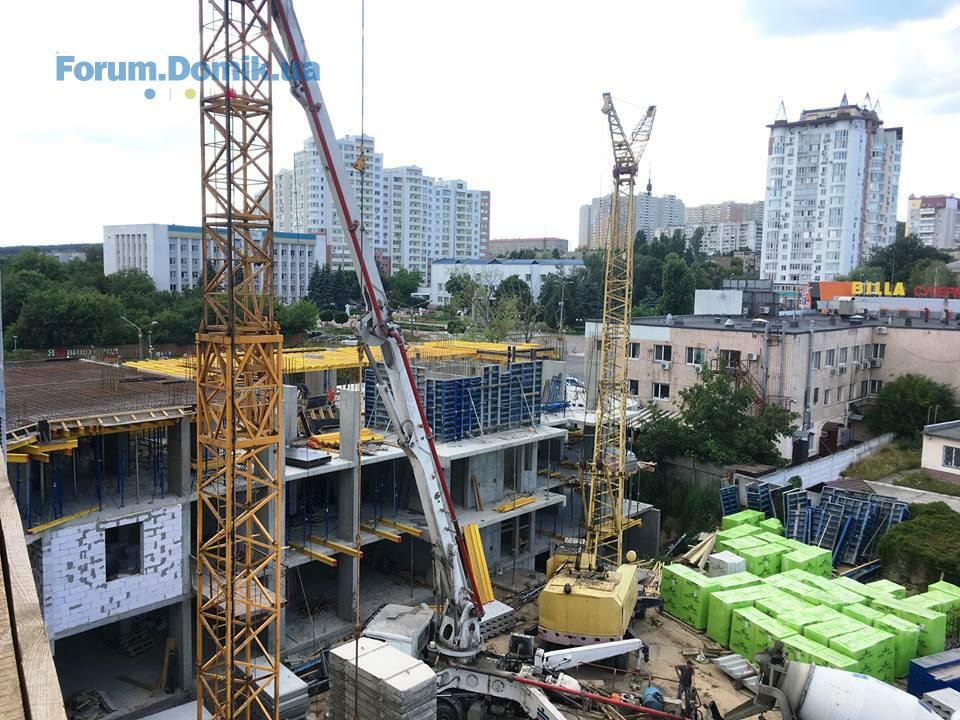

Ход строительства ЖК «Борисо-Глебский» на 26.06.2017г.
СЕКЦИЯ 1
- завершены вертикальные конструкции 2-го этажа;
- ведутся подготовительные работы по перекрытию 2-го этажа

СЕКЦИЯ 2
- завершены работы по плите перекрытия 2-го этажа;
- ведутся работы по заливке пилонов под 3-й этаж;
- ведутся работы по армированию лифтового блока

СЕКЦИЯ 3
- завершены армированные работы плиты перекрытия 5-го этажа;
- ведутся внутренние работы по монтажу межкомнатных перегородок – 3 этаж завершен, на 4 этаже ведутся работы.
03 июль 2017 16:03

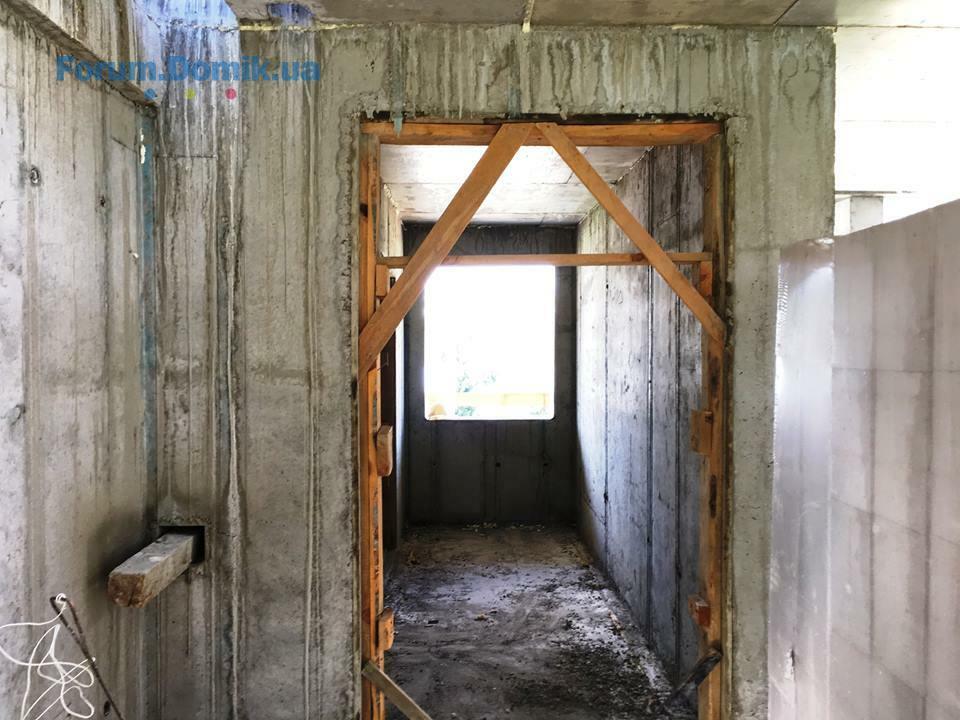

Ход строительства ЖК «Борисо-Глебский» на 03.07.2017
Секция 1
-завершены работы по бетонированию колон и пилон 2-го этажа, а также лифтового блока 2-го этажа;
-ведуться работы по монтажу плиты перекрытия 2-го этажа.
Секция 2
-завершены работы по бетонированию колон и пилон 3-го этажа, также готов лифтовой блок;
-ведуться подготовительные работы по установке горизонтальной опалубки 3-го этажа.
Секция 3
-завершены работы по бетонированию плиты перекрытия 5-го этажа;
-ведуться работы по армированию и бетонированию пилонов и лифтового блока 6 этажа;
-завершены газоблочные работы по 4-му этажу.
10 июль 2017 12:57

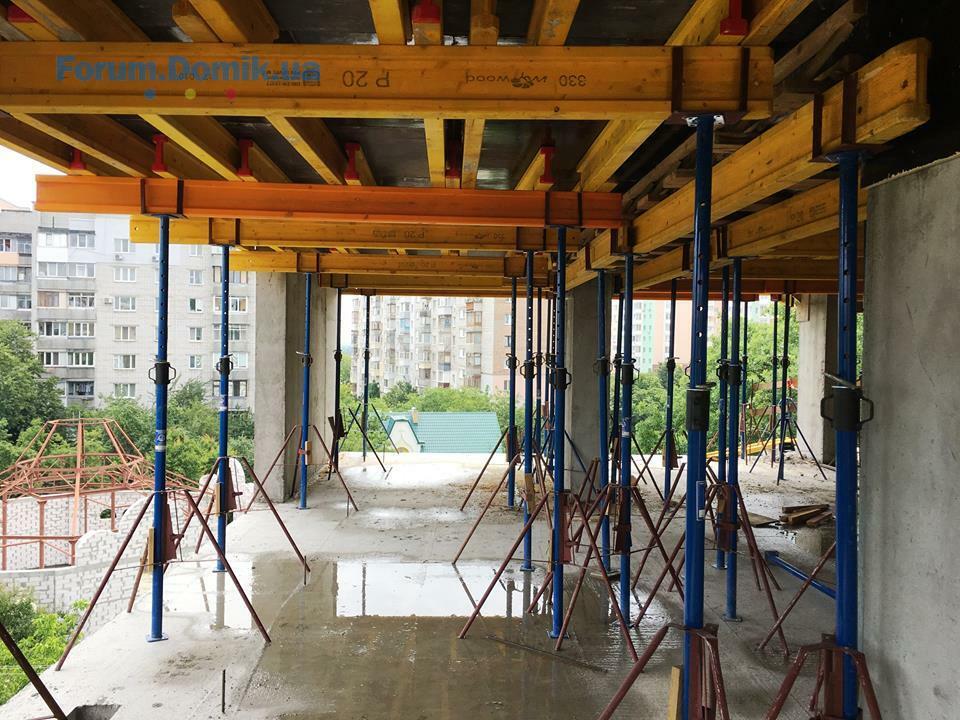

Ход строительства ЖК «Борисо-Глебский» на 10.07.2017г:
Секция 1
- завершены работы по плите перекрытия 2-го этажа;
- ведутся работы по бетонированию пилон 3-го этажа.
Секция 2
- ведутся работы по армированию плиты перекрытия 3-го этажа;

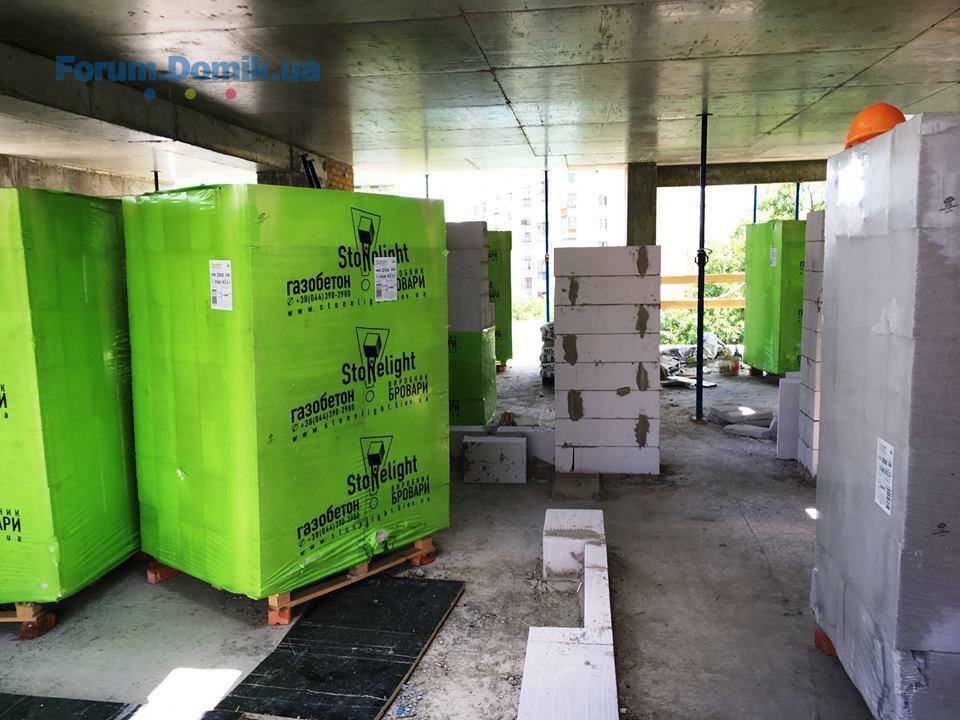

- ведутся газоблочные работы 1 и 2-го этажа, а также монтаж вентканалов;
- закуплена опалубка лифтового блока.
Секция 3
- завершены работы по бетонированию пилон, лифтового блока 6 этажа;
- ведутся подготовительные работы по плите перекрытия 6 этажа;
- ведутся газоблочные работы по 5-му этажу;
- ведутся работы по монтажу вентканалов 5-го этажа.
17 июль 2017 15:16

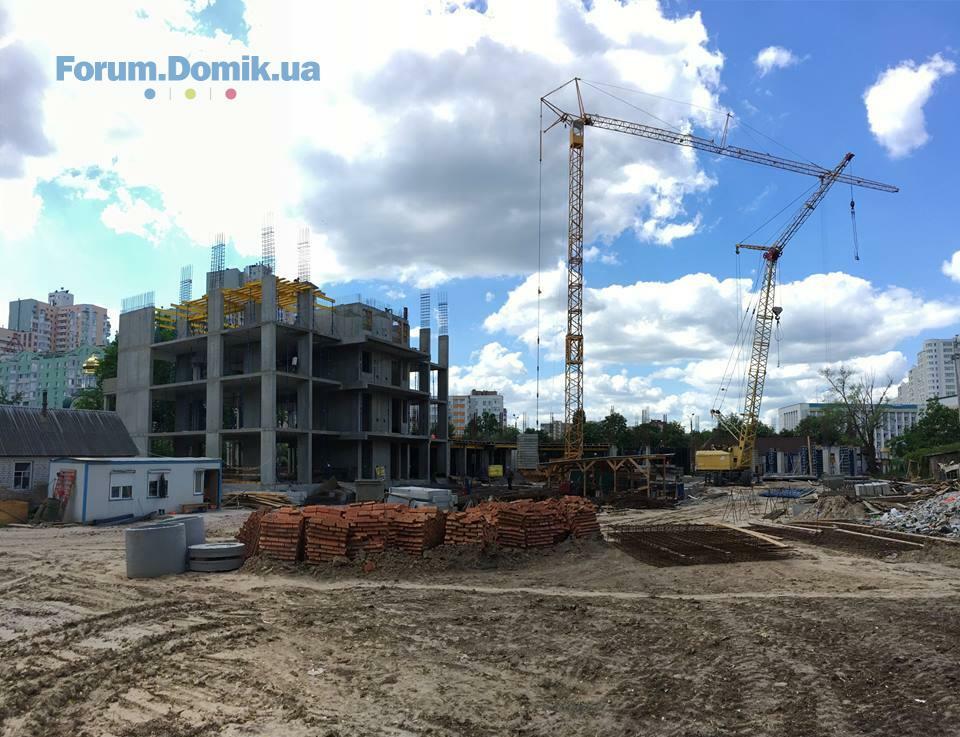

Ход строительства ЖК"Борисо-Глебский" на 17.07.2017

Секция 1 (сдача 3 кв.2018 г.):

- завершены работы по бетонированию пилонов и лифтового блока 3 этажа;
- ведутся работы по монтажу горизонтальной опалубки плиты перекрытия 3 этажа.
Секция 2 (сдача 3 кв.2018 г.):
- завершены работы по бетонированию плиты перекрытия 3 этажа;
- ведутся работы по армированию и бетонированию пилонов 4 этажа.
Секция 3 (сдача 3 кв.2018 г.):
- завершены работы по монтажу газоблока 5 этажа;
- завершены работы по монтажу вентканала 5 этажа.
24 июль 2017 11:56
Ход строительства ЖК "Борисо-Глебский" на 24.07.2017

Секция 1 (сдача 3кв.2018г.):
- завершены работы по бетонированию плиты перекрытия 3 этажа;
- ведутся работы по монтажу вентканалов 1-3 этажей;
- ведутся работы по армированию пилонов и лифтового блока 4 этажа.

Секция 2 (сдача 3кв.2018г.):
- завершены работы по бетонированию пилонов и лифтового блока 4 этажа;
- ведутся работы по монтажу вентканалов 1-3 этажей;
- ведутся работы газоблочные работы с 1 по 3 этаж.

Секция 3 (сдача 3кв.2018г.):
- завершены работы по бетонированию пилонов лифтового блока 6 этажа;
- ведутся подготовительные работы по армированию плиты перекрытия 6 этажа;
- ведутся работы по монтажу вентканалов 1-5 этажей.
28 июль 2017 20:46
Дорогие потенциальные покупатели, я инвестор жк столичный квартал который находится в г. Ирпень на ул. Ново-оскольская 10в, вам застройщик расказует какой он хороший, но с города Ирпень он не просто так сбежал, наш мер Карплюк спросил с месяца про оплату пайовых взносов и доведения дома до ума ,но он жалуется что нет денег, поэтому в ирпене ему строить не разрешают! В настоящее время в нашем доме отсутствует постоянное электричество отсутствует электро подстанция , наш дом не сдан на баланс облэнерго уже 3 года , это после того как построили коробку, придомовой территории у нас почти нет, нам рассказывали красивые истории с зелёным лесом ,но по факту у нас водвори гаражи , +застройщик в лице месяца всю землю продал. Ни какого прямого контакта с лицом которое в декларации нет и никто нашим домом кроме нас не занимается . Поэтому мой совет обходите их стороной, вам будут рассказывать что это конкуренты но поверьте это не так зайдите на наш форум столичный квартал ирпень !
29 июль 2017 08:24
Уважаемый пользователь Столичный квартал г.Ирпень !
Данный комплекс ЖК"Борисо-Глебский" перешел во владение другого застройщика, который не имеет никакого отношения к застройщикам г. Ирпень. Мы искренне соболезнуем сложившейся у Вас ситуации!
29 июль 2017 14:38
Вы все так говорите , а люди страдают !
31 июль 2017 13:05
Ход строительства ЖК «Борисо-Глебский» на 31.07.2017

Секция 1 ( сдача 3кв. 2018г.)
- завершены работы по монтажу вентканалов 1-3 этажей;
- ведутся работы по бетонированию пилонов и лифтового блока 4-го этажа.

Секция 2 (сдача 3кв.2018г.)
- ведутся подготовительные работы по плите перекрытия 4-го этажа;
- завершены работы по монтажу вентканалов 1-3 этажа;
- ведутся газоблочные работы 1-3 этажа.

Секция 3 (сдача 3кв.2018г.)
- завершены работы по бетонированию плиты перекрытия 6-го этажа;
- ведутся работы по монтажу наборных вентканалов 1-5 этажей;
- ведутся газоблочные работы по 6-му этажу.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .1921. . .28
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
