Харьков, ул. Гвардейцев Широнинцев, 29а - "Мегаинвестстрой"

Отзывы о застройщиках в Харькове, мониторинг строительства.
Новобудови Харкова. Відгуки про забудовників, моніторинг будівництва.

Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Харьков, ул. Гвардейцев Широнинцев, 29а.jpg


Харьков, ул. Гвардейцев Широнинцев, 29а
Застройщик: "Мегаинвестстрой"
Дата окончания: 4 квартал 2016


Жилой комплекс располагается на Салтовке в районе станции метро «Академика Павлова». Объект представляет собой 9-ти этажный трехподъездный кирпичный жилой дом с автономным отоплением в каждой квартире (установка газового котла для отопления и горячей воды). Дом с наружным утеплителем стен. Планировка квартир свободная (периметр — несущие стены, внутриквартирные перегородки – не несущие), высота потолков 3 м.ЖК расположен в районе с развитой инфраструктурой: хорошая транспортная развязка, близость торговых комплексов, наличие в непосредственной близости школ и детских садов.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

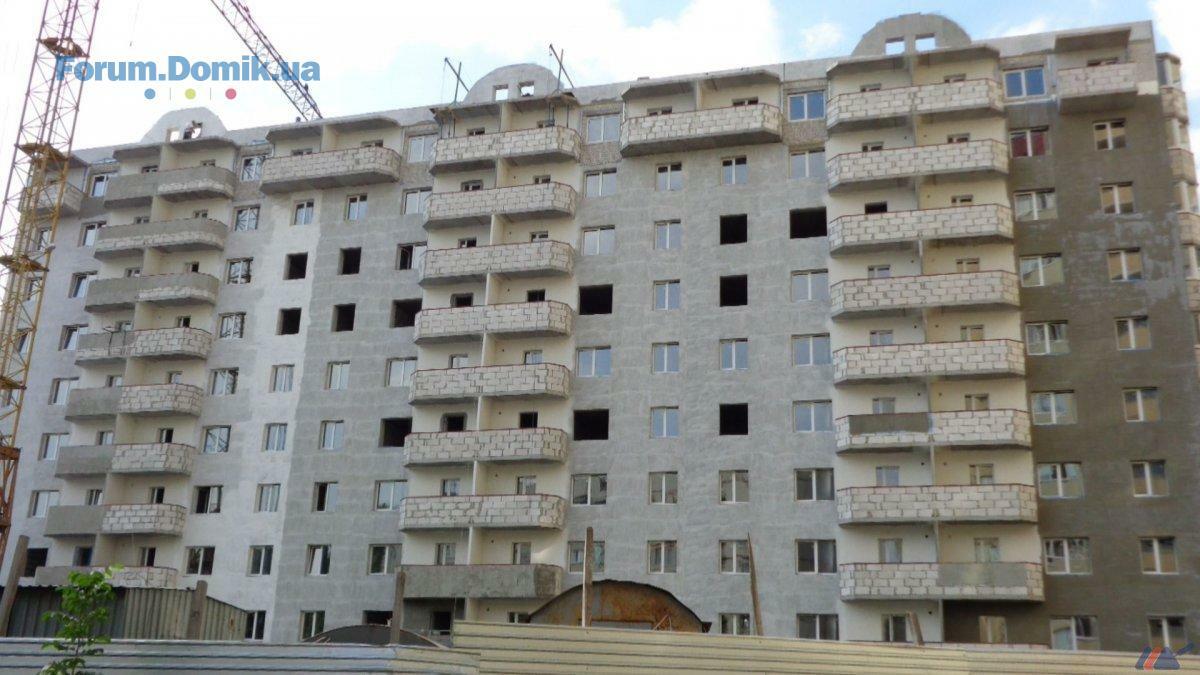

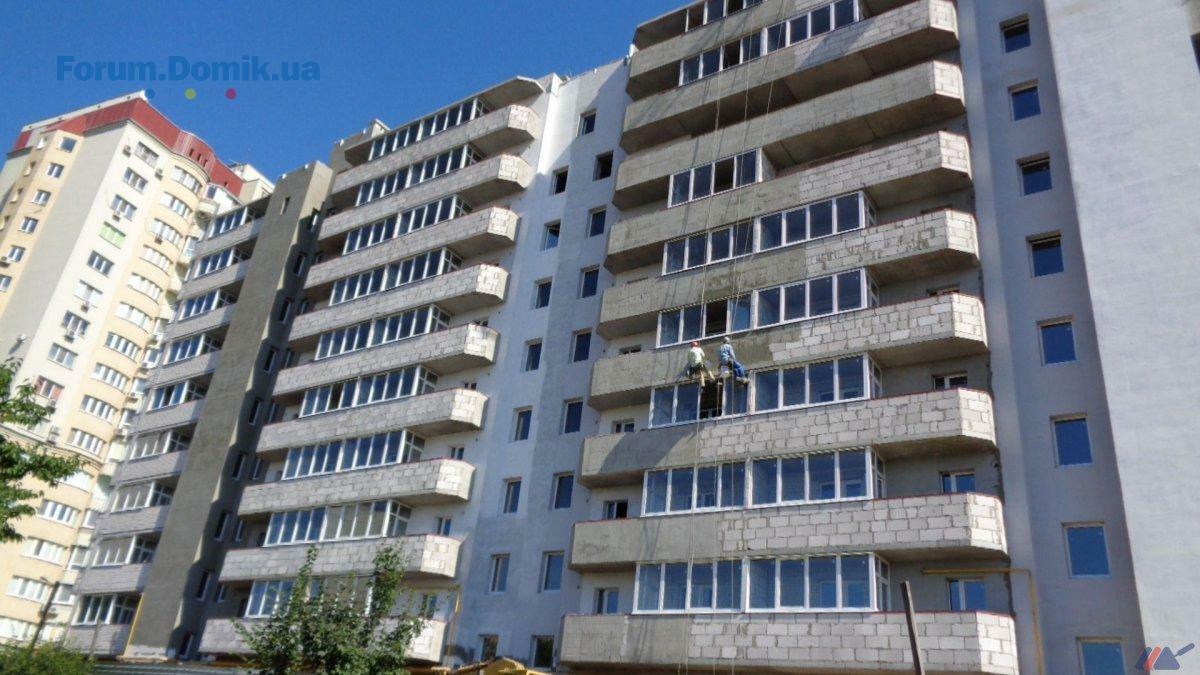

В данный момент в доме выполнено перекрытие десятого (технического) этажа, ведется наружное утепление стен и установка металлопластиковых окон.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Вторая очередь
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Третья очередь.

Продолжаются активные действия по строительству нового дома.

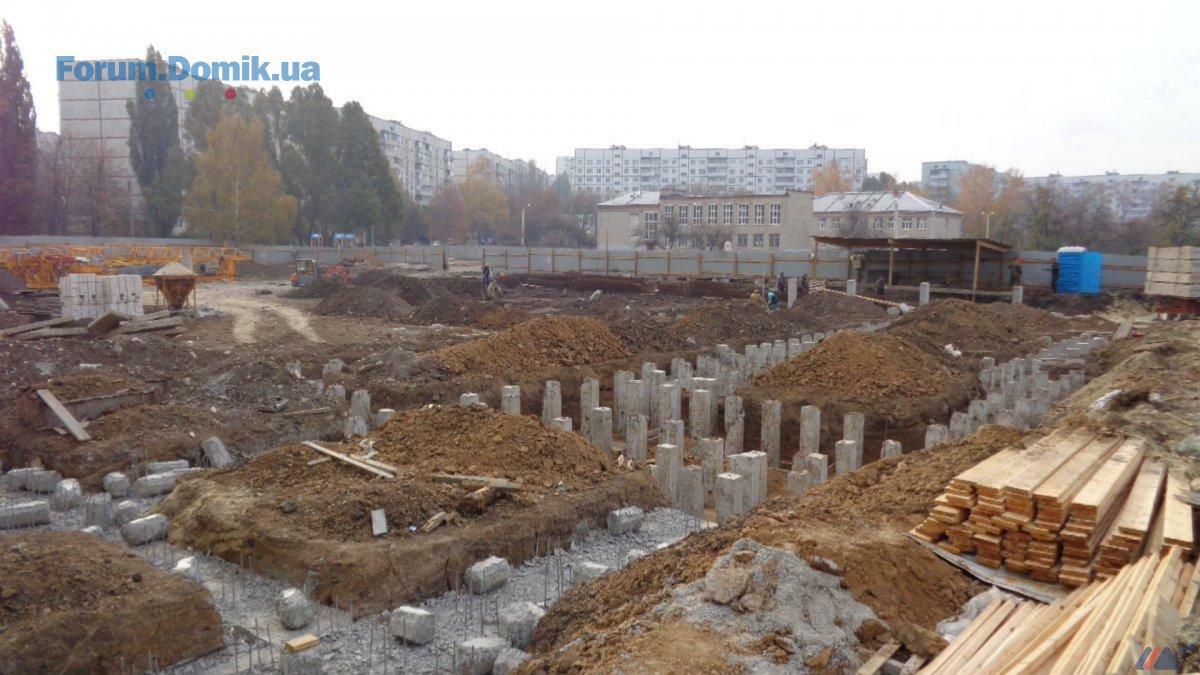

Уже освоен котлован и начаты работы по вдавливанию свай.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Гвардейцев Широнинцев, 29а
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Закончены работы по утеплению фасадной части здания со стороны ул. Бобруйской.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Гв. Широнинцев (2 очередь).

На данный момент завершены работы по утеплению фасадной части здания и продолжаются работы по оштукатуриванию балконов.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
2 очередь. Продолжаются работы по устройству кровли.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
3 очередь). Продолжаются работы по устройству свайного поля.

На сегодняшний день выполнено уже 30% работ, это значит, что из 643 задавлено более 200 свай. Как известно, окончание работ по устройству свайного поля запланировано на первую декаду октября.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Гв. Широнинцев 29-А (вторая очередь).
Начаты работы по демонтажу башенного крана.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

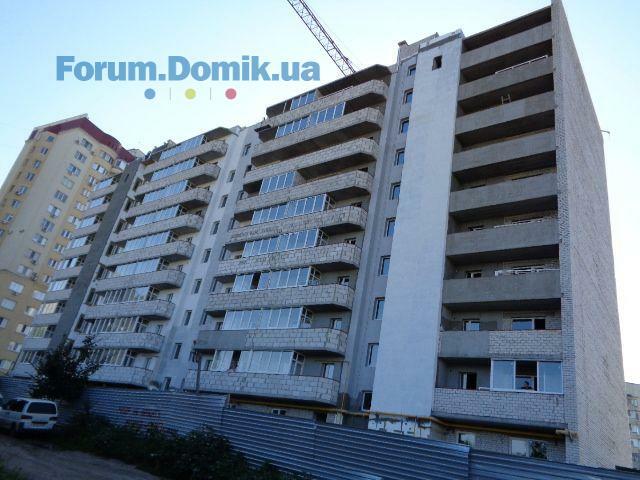

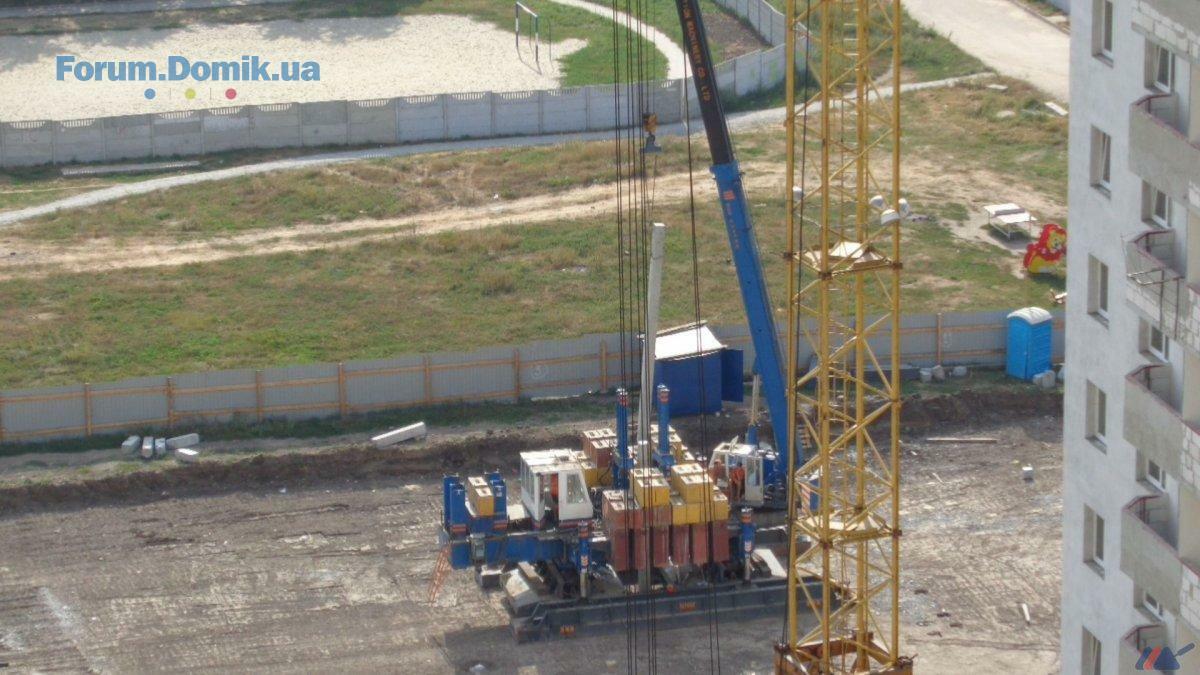

На сегодняшний день уже забито 500 свай. Также, на площадке появился новый башенный кран.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Завершается кладка первого слоя рубероида во всех 3-х секциях. До конца осени планируется выложить еще 2 слоя.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
Оштукатуривание мест общего пользования.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

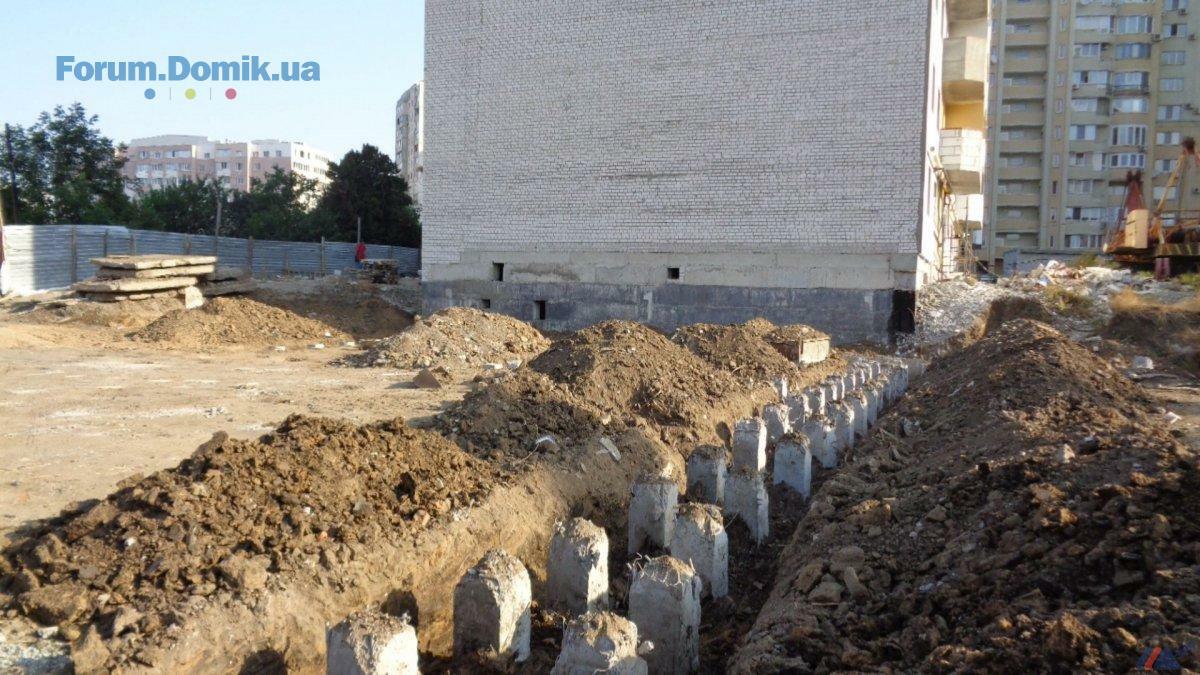

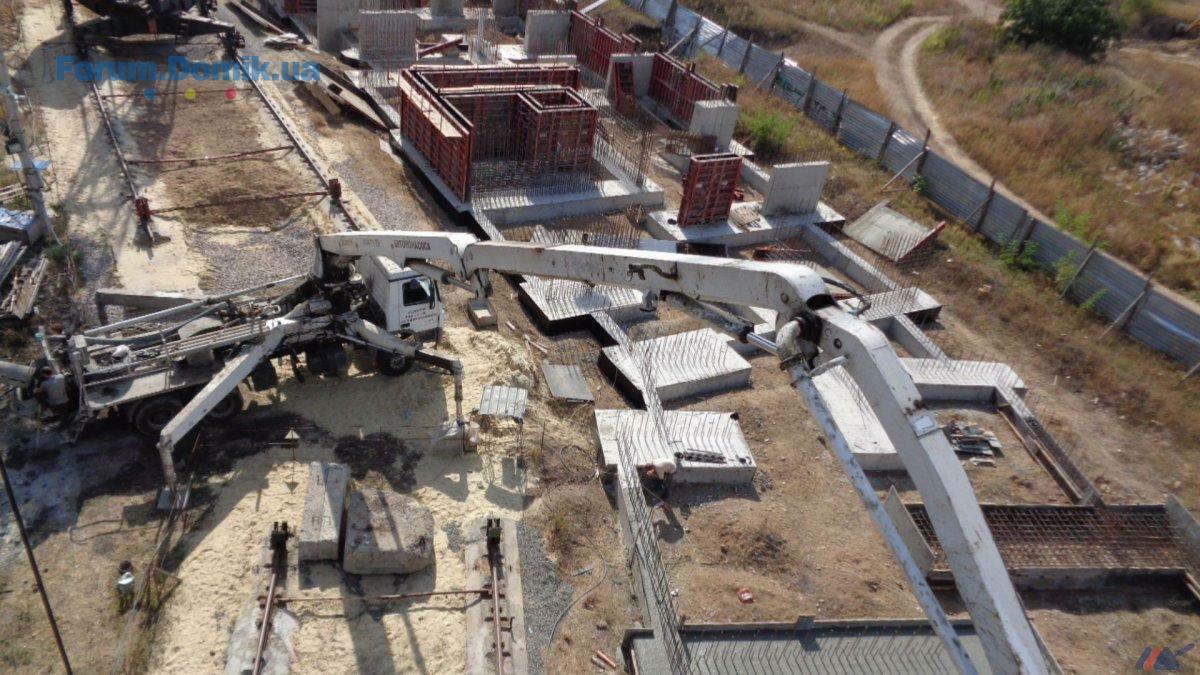

На стройплощадке нового дома производятся работы по заливке ростверка на 5 секции.
Установка вертикальных конструкций цокольного этажа в 3 секции выполнена на 100%.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

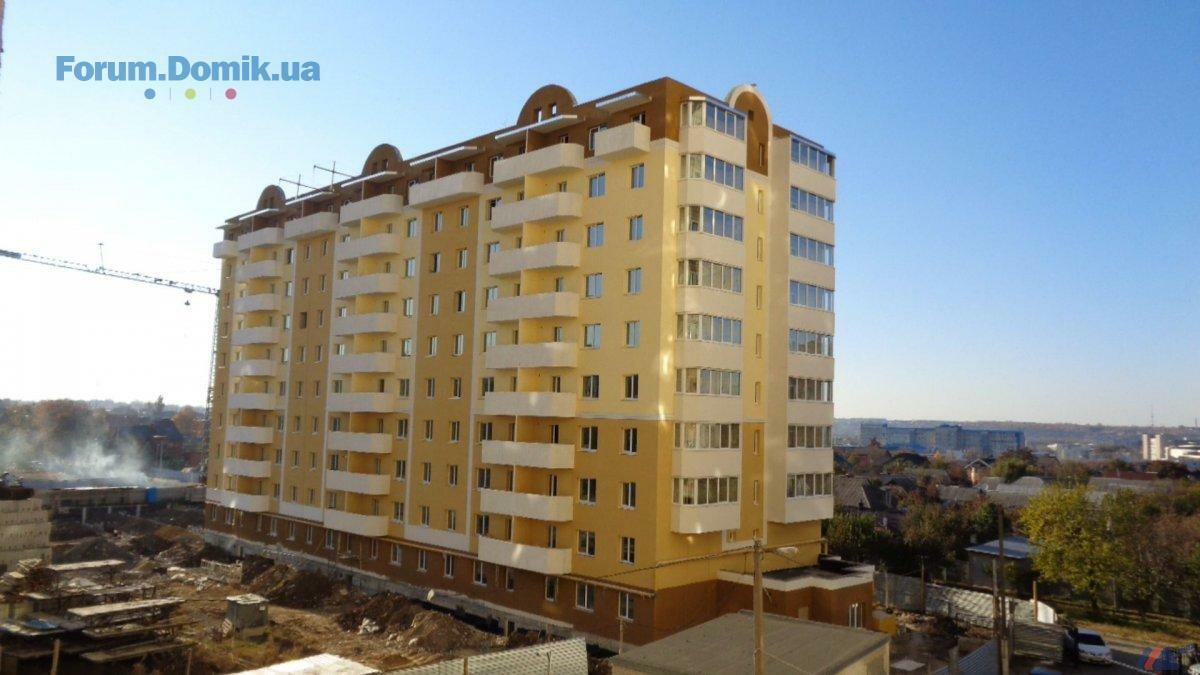

«Мегаинвестстрой» сообщает о начале завершающего этапа по покраске фасадной части здания со стороны двора.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

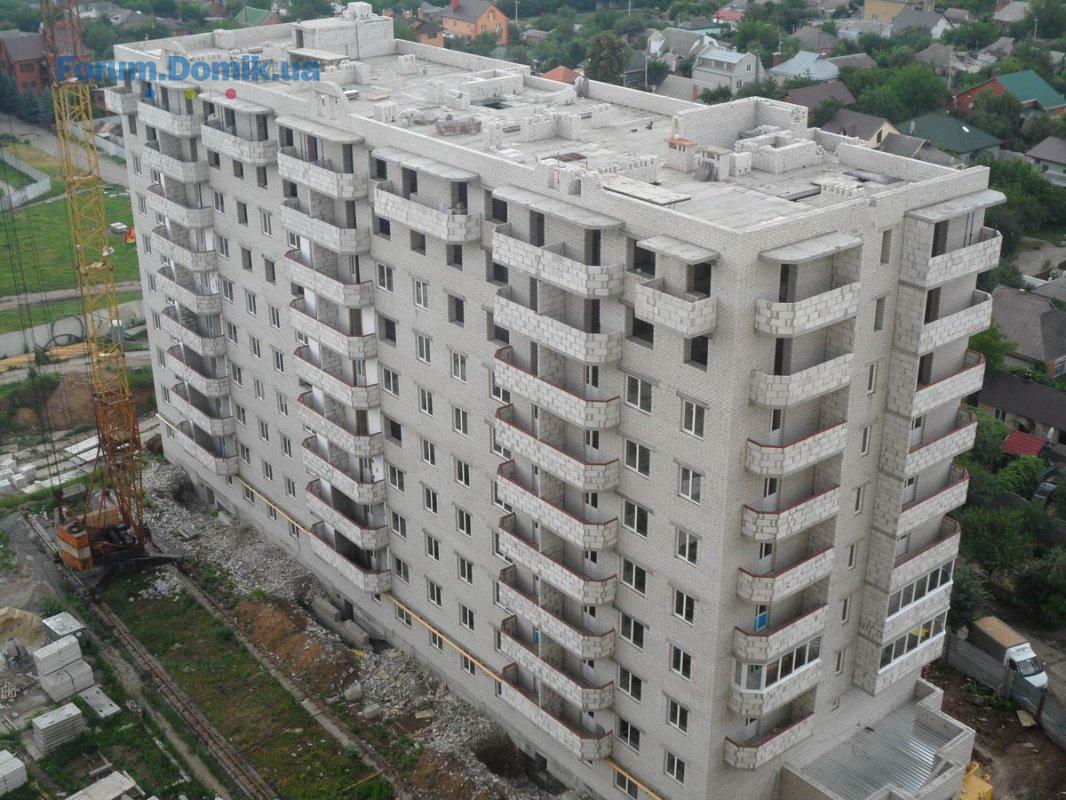

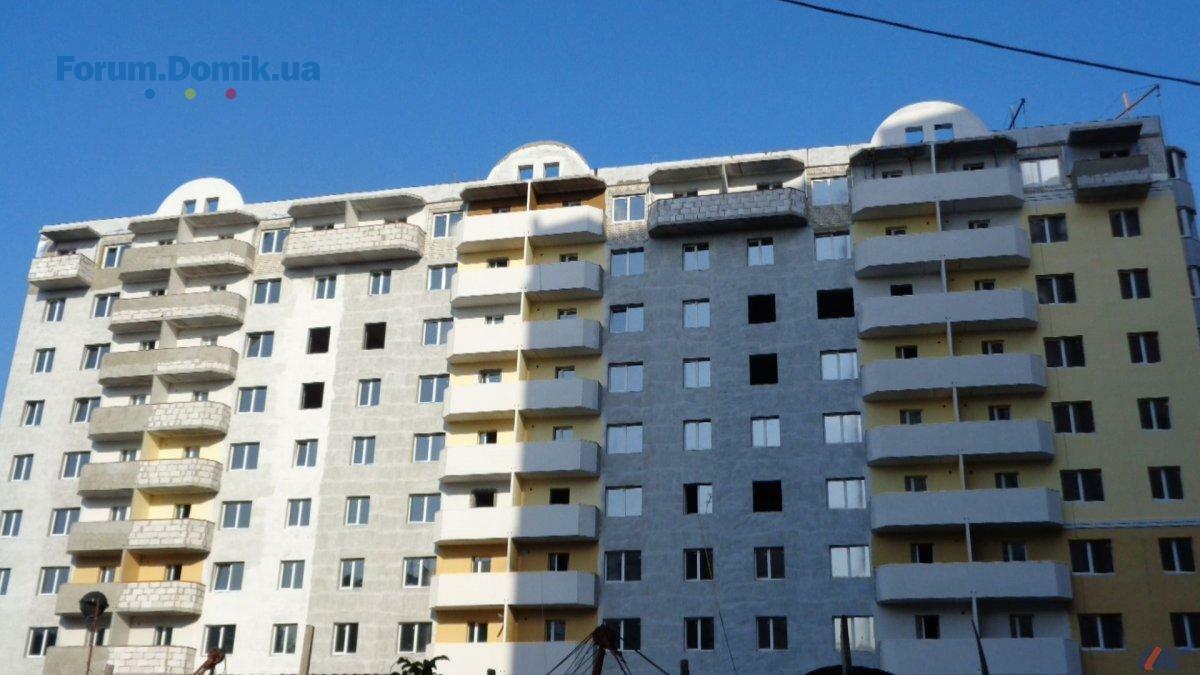

На данный момент закончена отделка и покраска фасада со стороны ул. Бобруйской.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

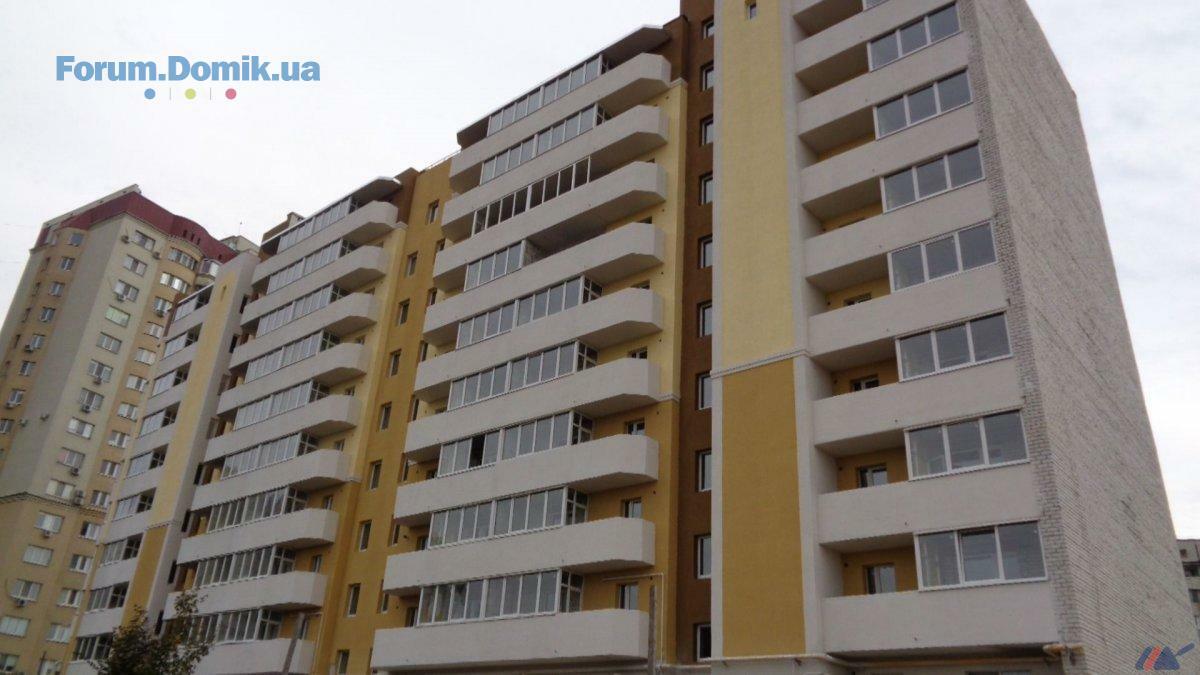

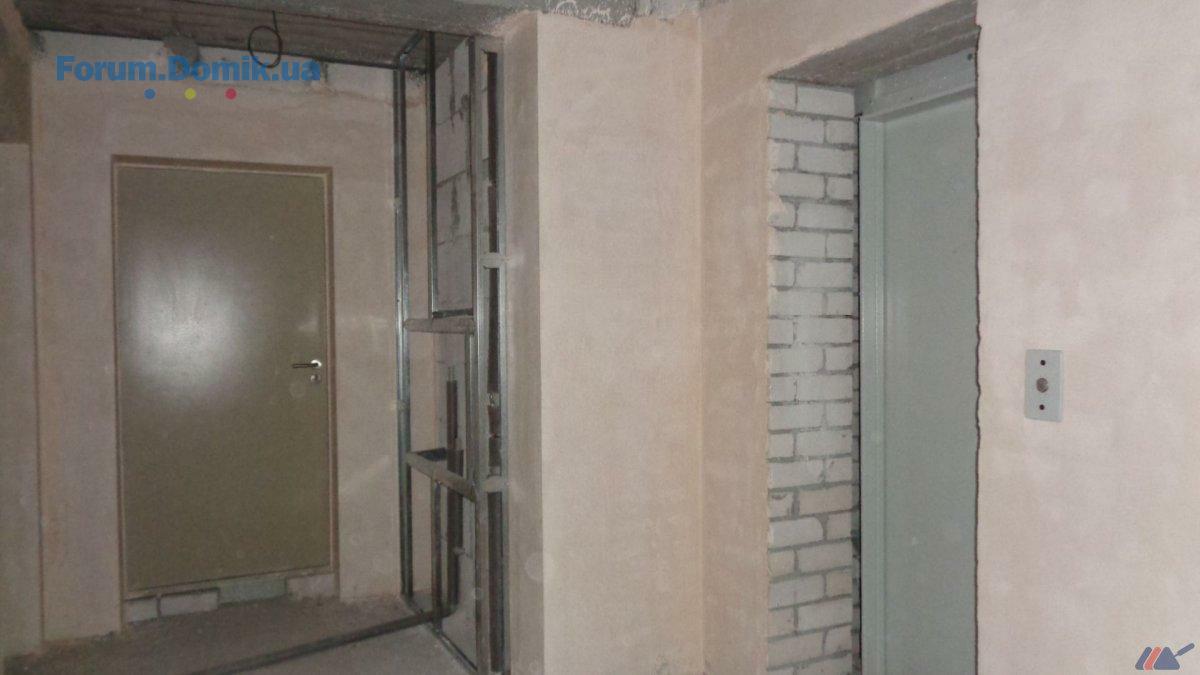

Гв.Широнинцев (2 очередь) - продолжаются вестись отделочные работы мест общего пользования.

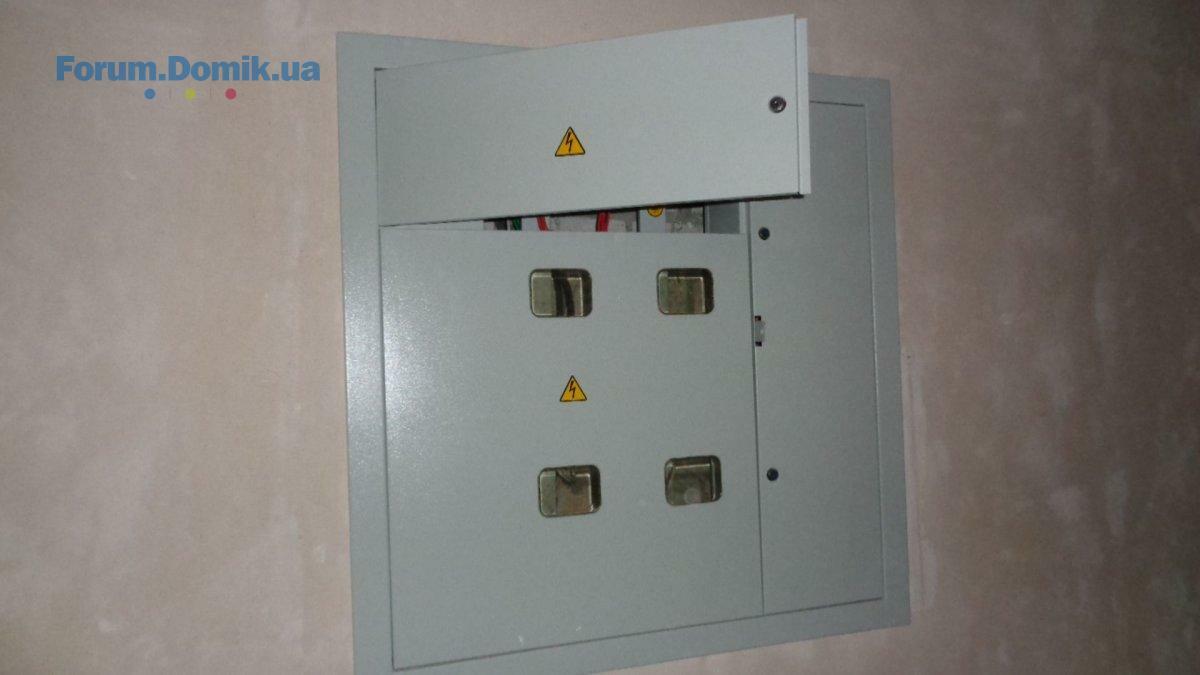

Уже установлены этажные щиты для электросчетчиков. Начаты работы по установке каркасов подвесных потолков для мест общего пользования.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270

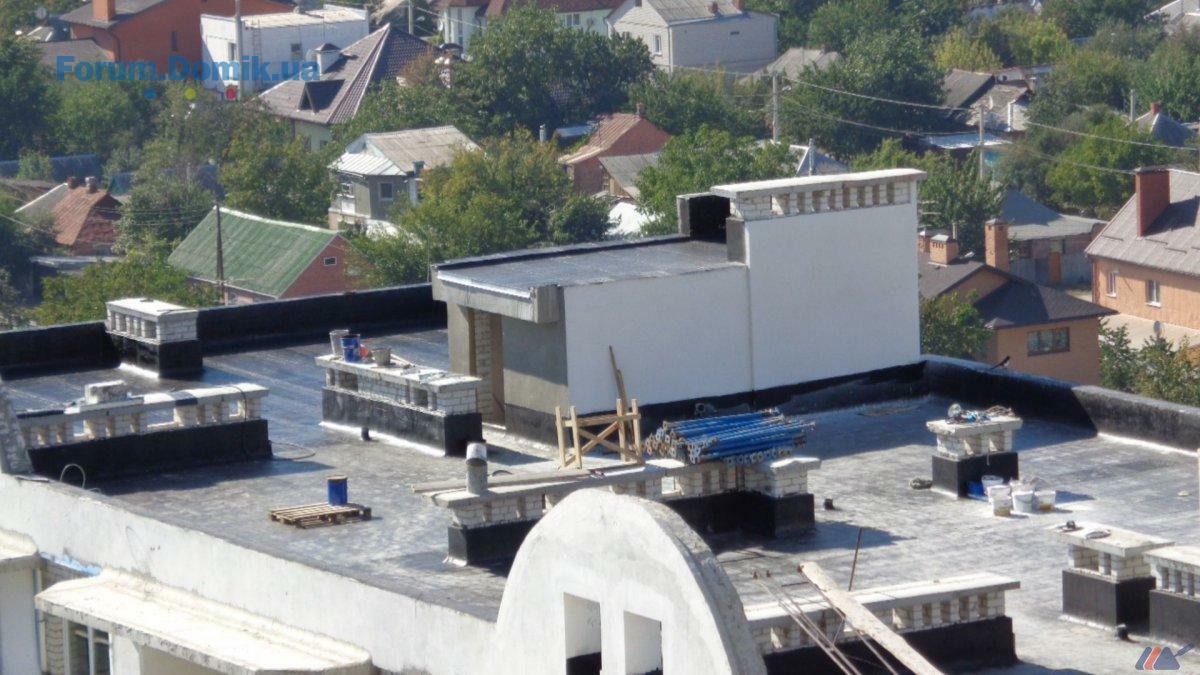

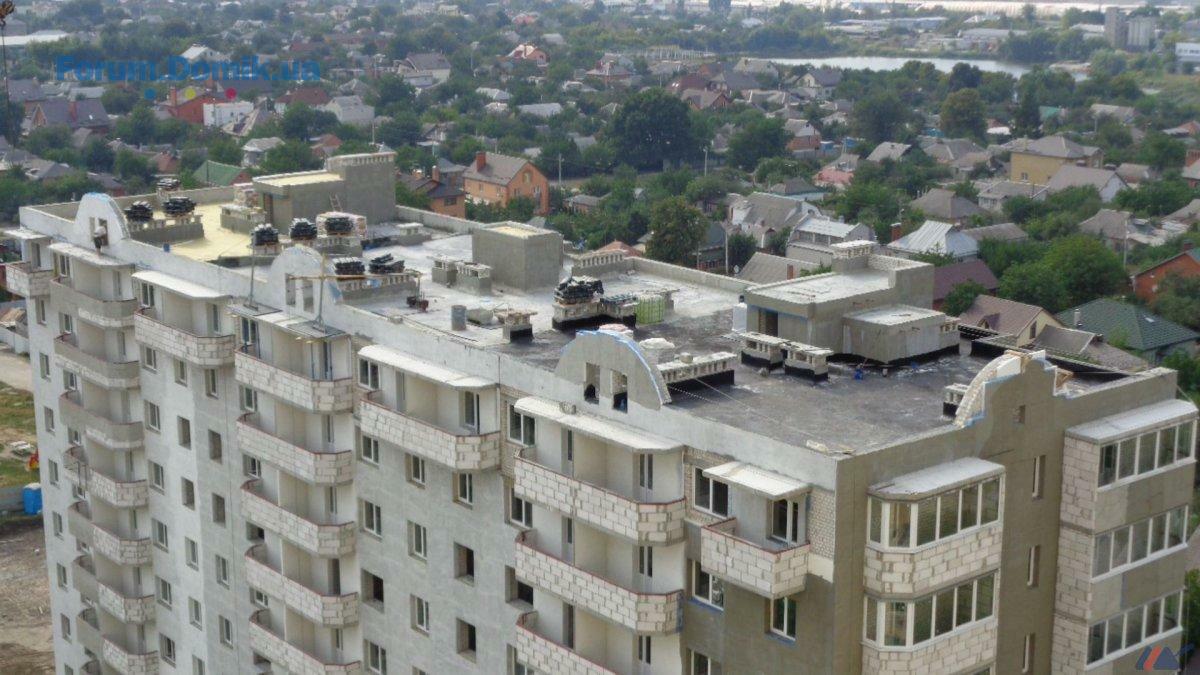

Завершены работы по укладке третьего, завершающего слоя рубероида. Полное окончание всех работ на крыше нового дома по ул. Широнинцев (2 очереди).
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
3 очередь

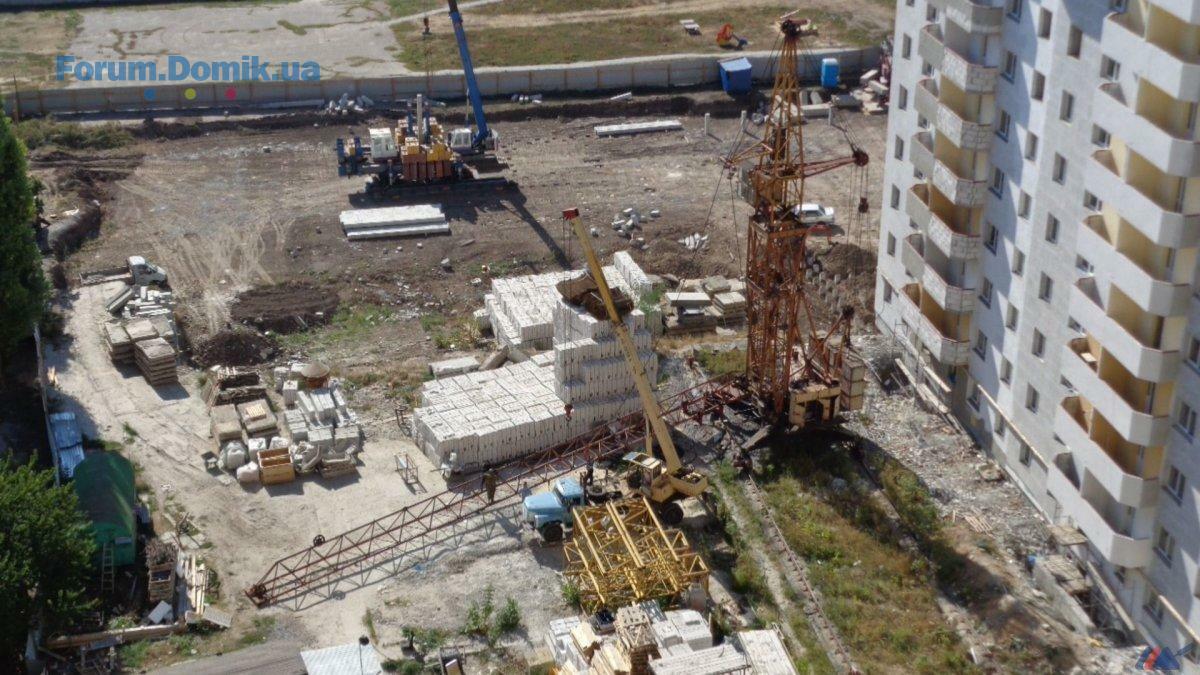

На сегодняшний день, на 100% завершены работы на свайном поле (забивные сваи). Так же продолжается монтаж нового башенного крана.
Вернуться к началу
Спостерігач новобудов Адміністрація Domik.ua
Ответов: 35243
Профиль
Репутация:    270
ул. Гв. Широнинцев 29-а (вторая очередь).

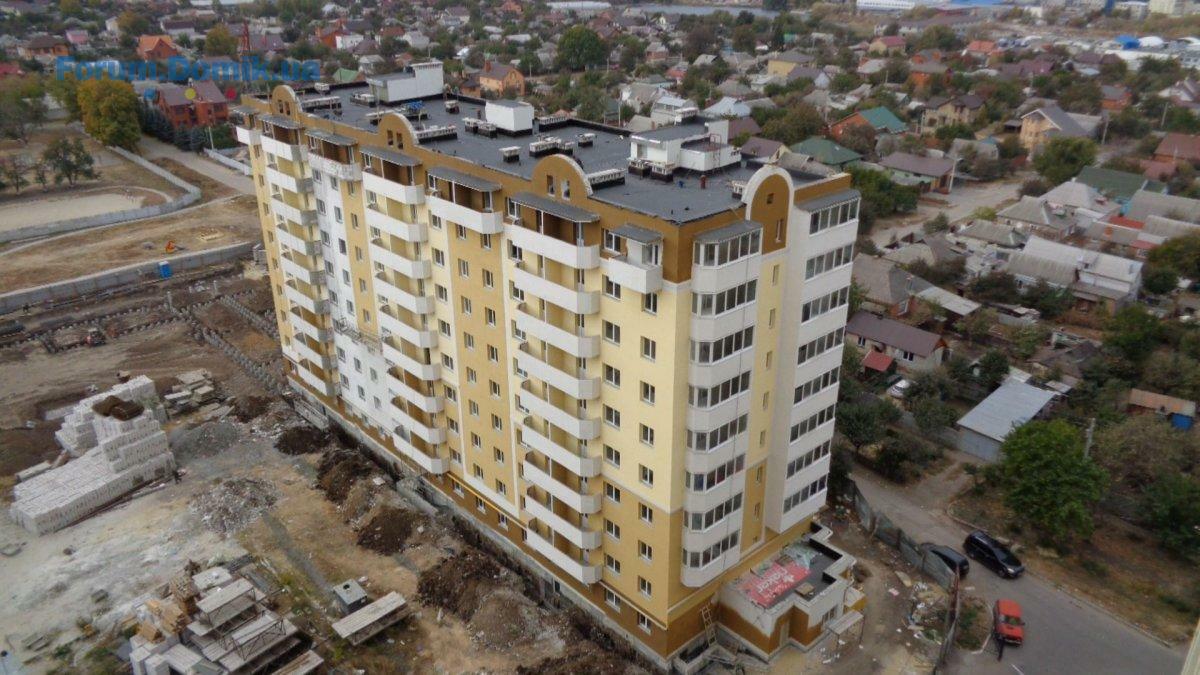

На сегодняшний день покраска фасада здания со стороны двора выполнена на 100%.
Вернуться к началу
След.

Вернуться в Новостройки Харькова



dsf
