30 май 2018 15:22
Цитата "alex941":
Какой то май получился не продуктивным в плане этажности((



11 этажей на 1 секции, как и раньше 3 этажа в месяц...с учетом возведения перегородок внутри и остекления вродь не плохо....
30 май 2018 15:34
Цитата "Klymenko ":
За неделю вторая секция никуда не продвинулась. 😨 с чем связано такое замедление? Первую секцию гонят вверх, а про вторую и думать забыли.

Дом один, так что без 2 секции не сдадут))
30 май 2018 16:17
1.04 во 2 секции готово было 2 этажа. Сейчас-8 этажей. 3 этажа в месяц. Нормальный темп. Технологически у них разница в 2 этажа между первой и второй секциями. Значение не имеет никакого какую секцию раньше закончат. В эксплуатацию сдавать буду вместе....
30 май 2018 16:34
За апрель на 1 сделали 4 этажа, хотелось, чтобы держали такой темп)))
30 май 2018 18:16
Разницы особой нет закончат монолит в октябре или ноябре. Фасад однозначно ночнут делать только в следующем году при плюсовой температуре,хорошо если в марте. Так что 3 или 4 этажа в месяц не особо и важно. В первой секции на конец апреля был перекрыт кажется 7 этаж,а сейчас 11. Получается 4 этажа.
30 май 2018 18:37
Уверен что фасад сделают в 18 году))
30 май 2018 19:52
Фасад делается после окончания всех общестроительных работ. Фасад-3 месяца делают в среднем при плюсовой температуре. Если даже включить ноябрь,октябрь и сентябрь,то за июнь,июль,август должны сделать монолит,крышу,окна и все стены. А это,судя по второй секции 13 этажей. Плюс отставания в кладке блоков и установки окон не меньше 3 этажей. Ещё крыша. Не реально. До конца октября,если ускорят темпы,то реально закончить общестрой. Фасад не позволит уже делать температура. Вот если бы дома начали строить ранней весной 2017, тогда-да. И может сдали бы раньше срока,как на Армянской.
30 май 2018 20:12
Я не спорю,но если начнут делать фасад по теплу, тоесть в конце марта-апрель +3 месяца, то это 3 квартал. Думаю что нужно перестать фантазировать-), и надеяться что все будет вовремя...
30 май 2018 20:42
А почему фасад нужно делать "по теплу"?
30 май 2018 20:55
Цитата "Tsulitis":
А почему фасад нужно делать "по теплу"?

Мокрый процесс. А вода при замерзании расширяется.
30 май 2018 21:00
Цитата "alex941":

Мокрый процесс. А вода при замерзании расширяется.



Ясно....спасибо
31 май 2018 20:05
А почему вдруг 3 квартал? Сдача дома до 30 июня 2019 года. Так что реально сделать фасад за март,апрель,май,июнь. Все остальные работы:стяжки,коммуникации,благоустройство территории делаются параллельно. Никто начинать фасад в зиму не будет! Минеральная вата – негорючий материал, но гигроскопичность у нее очень высокая. Намокший утеплитель теряет половину своих основных качеств. Влияние механических факторов на любой материал зимой тоже возрастает – ветер, осадки. Вату нельзя не закрыть штукатуркой и бросить зимовать! А штукатурить можно при температуре от +8 градусов,иначе она не будет сохнуть и потом нахрен отпадет. Спешка хороша только при ловле блох. И тут вы совершенно правы,не надо фантазировать,сдача будет по плану. До конца июня должны все успеть.
31 май 2018 20:25
Говоря про фасад до НГ, я подразумеваю что технически это возможно, так как, можно лить больше 4 этажей в месяц, и поцепить на каждую стену по 2 люльки, работать без выходных и тд...но к сожалению наши разговоры на форуме ни как не ускорят и не замедлят то что происходит на площадке, хотелось бы понимать какие планы у Ковальской... Но май показал, лично мне, что ни кто ни куда не спешит..
01 июнь 2018 05:22
Даже если закончить монолит до сентября,то ещё есть окна и кладка,никак не получается три месяца стабильной плюсовой температуры. А потом в этом нет никакого смысла,т.к. благоустройство территории будут делать весной. Вот они и не спешат. У них задача до холодов закончить общестрой.
02 июнь 2018 08:16
плиз, скиньте фото
02 июнь 2018 08:18
Доброе утро ,а кто то уже заказывал перепланировку у Ковальской? Какая процедура и требования к чертежам?
02 июнь 2018 09:03

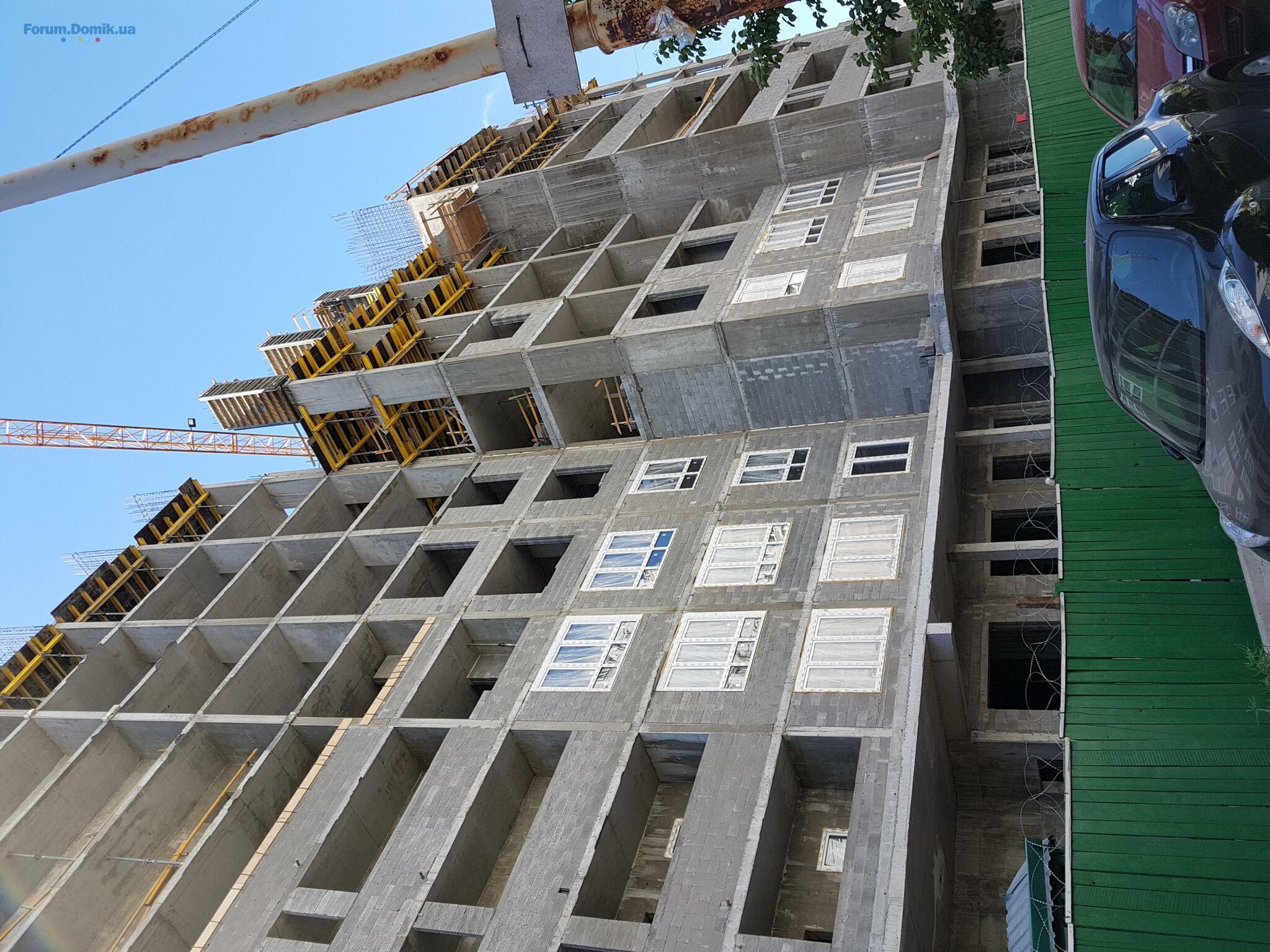

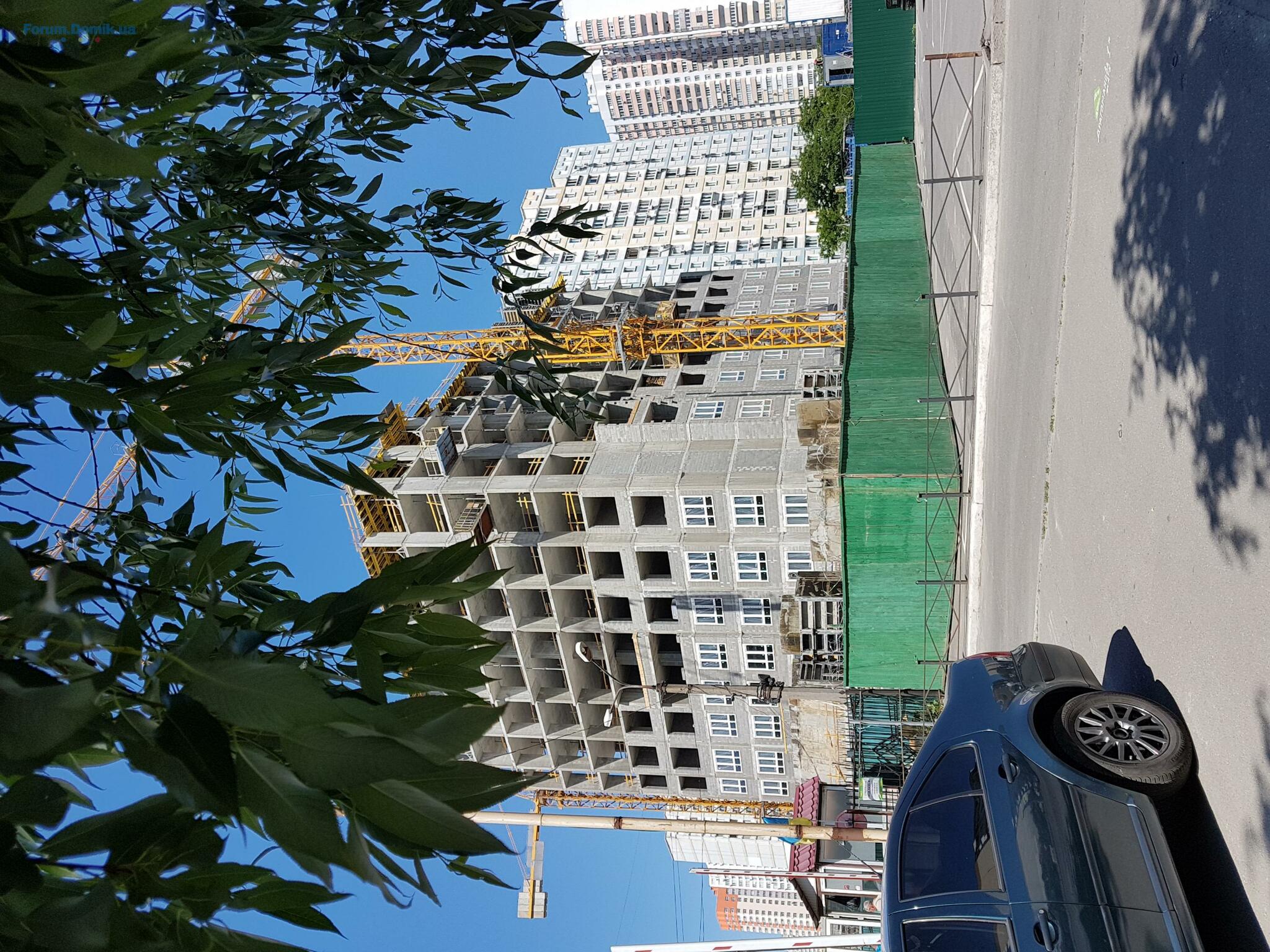

Фотки делали вчера
02 июнь 2018 18:51
СПАСИБО
04 июнь 2018 05:10
Помогите определиться со сроком аренды, если все хорошо и сдадут 2 кв 2019, когда все это может произойти:
Обмеры бти
Получение адреса
Акт приема-передачи квартиры
Подписание договора с ЖЭКом
Ремонт...
Планирую максимально быстро заселиться в телескоп))
04 июнь 2018 06:01
Цитата "alex941":
Помогите определиться со сроком аренды, если все хорошо и сдадут 2 кв 2019, когда все это может произойти:
Обмеры бти
Получение адреса
Акт приема-передачи квартиры
Подписание договора с ЖЭКом
Ремонт...
Планирую максимально быстро заселиться в телескоп))

дай бог, к отопительному сезону вселимся :)
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .2830. . .103
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
