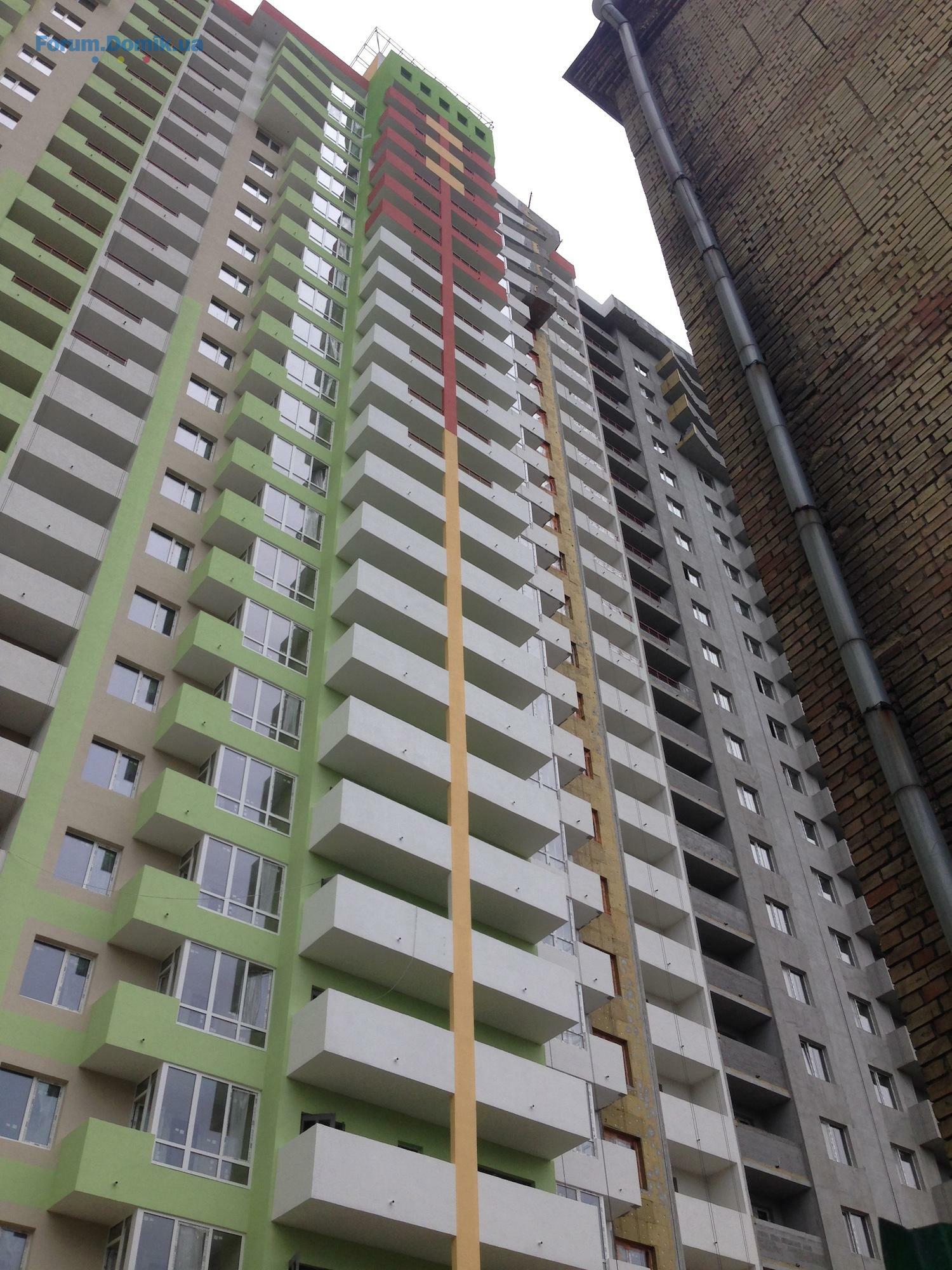

Сегодня работы идут, но не сильно активно. Многие уехали на праздники.
По 7-8 секций снаружи работ не видно. В седьмой до сих пор не сделали козырек.
В 6 секции с одной стороны катается люлька, занимаются доделкой фасадных работ вокруг окон. Не докрасили ни с одной стороны, ни с другой. Внутри на 22 сделана стяжка (даже в с/узлах), частично проложены коммуникации, стоит щиток. Лифт работает, но не всегда в две стороны.
в 5 секции, штукатурят, шпаклюют. Со стороны парка я что-то не увидел застекленных балконов.
в 4 секции шпаклюют, утепляют, ставят окна.
3 секция - утепляют
1-2 секция - продолжаются монолитные работы на крыше, а также не ложат стены.

Внутри, работают на цокольных этажах снаружи. Около 8 секции проводят какие-то монолитные работы на входе в подвал. Сантехнику не ставили еще ни в одной секции.

На огороженном пустыре поставили будку охраны и провели электричество.

Панелька:
Добавились какие-то перекрытия и еще балкон над первой секции. Я думал, что там уже финиш!!! Если меня не подводит память, до частично застеклили еще один этаж. На балконах лежат какие-то оранжевые трубы.

Видео:
Отрадный 4 https://youtu.be/90HoKBOp_lo
Отрадный 4а https://youtu.be/tUiYavnhZ0Q
Микитская Слобода https://youtu.be/XX7GceFsOSo

30 май 2015 17:13
Цитата "Сапожник":
Сегодня работы идут,но не сильно активно. Многие уехали на праздники.
По 7-8 секций снаружи работ не видно. В седьмой до сих пор не сделали козырек.
В 6 секции с одной стороны катается люлька, занимаются доделкой фасадных работ вокруг окон. Не докрасили ни с одной стороны, ни с другой. Внутри на 22 сделана стяжка (даже в с/узлах), частично проложены коммуникации, стоит щиток. Лифт работает, но не всегда в две стороны.
в 5 секции, штукатурят, шпаклюют. Со стороны парка я что-то не увидел застекленных балконов.
в 4 секции шпаклюют, утепляют, ставят окна.
3 секция - утепляют
1-2 секция - продолжаются монолитные работы на крыше, а также не ложат стены.

Внутри, работают на цокольных этажах снаружи. Около 8 секции проводят какие-то монолитные работы на входе в подвал. Сантехнику не ставили еще ни в одной секции.

На огороженном пустыре поставили будку охраны и провели электричество.

Панелька:
Добавились какие-то перекрытия и еще балкон над первой секции. Я думал, что там уже финиш!!! Если меня не подводит память, до частично застеклили еще один этаж. На балконах лежат какие-то оранжевые трубы.
Видео:
Отрадный 4 https://youtu.be/90HoKBOp_lo
Отрадный 4а https://youtu.be/tUiYavnhZ0Q
Микитская Слобода https://youtu.be/XX7GceFsOSo

Спасибо за труд!
30 май 2015 20:54
Цитата "Сапожник":


Панелька:
Продвижений по плитам нет. Кто-то писал, что завод ЖБК не работает по какой-то причине, поэтому и простой. Хотя во дворе видел несколько плит. Поставили перила на балконах тех.этажей и на крыше. Зачем они нужны на крыше, мне никогда непонятно было.

Здравствуйте. Здесь //forum.domik.ua/otradny-4-zhitlonvestbu d-ukb-t23030-6940.html 24.05.2015 18:39 вы писали что - завод ЖБК не работает по какой-то причине -
У вас есть информация об этой причине и как сейчас идут дела по изготовлению плит? У нас общий подрядчик, как я понял.
Спасибо.
31 май 2015 04:26
Цитата "ЧувачОк":

Здравствуйте. Здесь //forum.domik.ua/otradny-4-zhitlonvestbu d-ukb-t23030-6940.html 24.05.2015 18:39 вы писали что - завод ЖБК не работает по какой-то причине -
У вас есть информация об этой причине и как сейчас идут дела по изготовлению плит? У нас общий подрядчик, как я понял.
Спасибо.

Нет. Я даже не знаю насколько эта информация достоверна. Она всплывала в ветке панельки (Отрадный 4а) и, по-моему несколько раз. Спросите у них. Они, как люди заинтересованные, могут знать.
