Микрорайон "Благодатный", Ирпень, ул. Суворова, Лермонтова - "BGM"
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 18.
7/39% | ||
4/22% | ||
4/22% | ||
0/0% | ||
3/17% |
Domik System
Inform bot
37 480
09 сентября 2019
11 янв 2016 15:26
Domik System
Inform bot
37 480
09 сентября 2019
18 янв 2016 20:09
Началась продажа квартир во второй секции дома «Панорамный-2». На выбор покупателей представлены однокомнатные квартиры 44,5 м2 и двухкомнатные квартиры от 59.3 до 63,6 м2 в комплектациях «эконом» и «стандарт». Минимальная стоимость квадратного метра на старте продаж – от 7500 гривен.
Domik System
Inform bot
37 480
09 сентября 2019
22 янв 2016 20:47
На 20.01.2016 :
Объекты жилого назначения по улице
Лермонтова, 2-Д, Е, Є, Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секция 1.
— Лифт смонтирован;
— Ведется установка лифтовых дверей;
— Электромонтажные работы ведутся на 6-м этаже. С 25 января начнутся работы на 7-м этаже;
— Всего выполнены электромонтажные работы доштукатурного комплекса в 21 квартире.
Секция 2.
— Лифт смонтирован;
— Ведется установка лифтовых дверей;
— Электромонтажные работы ведутся на 11-м этаже;
— Выполнены электромонтажные работы доштукатурного комплекса в 38 квартирах.
Секция 3.
— Лифт смонтирован;
— Электромонтажные работы стартуют с 1 февраля.
• Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
— секция И: Вертикал 10-го этажа;
остекление – цоколь, 1,2,3 этажи.
— секция Ф: Вертикал 10-го этажа.
— Кирпичная кладка наружных стен и монтаж внутренних межквартирных/межкомнатных перестенков выполнена частично на 1,2,3 этажах.
• Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Вертикал подвального помещения.
• Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— секция № 1: Ведутся работы по перекрытию 1-го этажа;
— секция № 2: Выполняются вертикальные элементы 1-го этажа.
• Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор» находится на следующей стадии строительства:
— Залита бетонная подготовка 1-й секции.
Объекты жилого назначения по улице
Лермонтова, 2-Д, Е, Є, Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секция 1.
— Лифт смонтирован;
— Ведется установка лифтовых дверей;
— Электромонтажные работы ведутся на 6-м этаже. С 25 января начнутся работы на 7-м этаже;
— Всего выполнены электромонтажные работы доштукатурного комплекса в 21 квартире.
Секция 2.
— Лифт смонтирован;
— Ведется установка лифтовых дверей;
— Электромонтажные работы ведутся на 11-м этаже;
— Выполнены электромонтажные работы доштукатурного комплекса в 38 квартирах.
Секция 3.
— Лифт смонтирован;
— Электромонтажные работы стартуют с 1 февраля.
• Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
— секция И: Вертикал 10-го этажа;
остекление – цоколь, 1,2,3 этажи.
— секция Ф: Вертикал 10-го этажа.
— Кирпичная кладка наружных стен и монтаж внутренних межквартирных/межкомнатных перестенков выполнена частично на 1,2,3 этажах.
• Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Вертикал подвального помещения.
• Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— секция № 1: Ведутся работы по перекрытию 1-го этажа;
— секция № 2: Выполняются вертикальные элементы 1-го этажа.
• Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор» находится на следующей стадии строительства:
— Залита бетонная подготовка 1-й секции.
Domik System
Inform bot
37 480
09 сентября 2019
02 фев 2016 19:27
Domik System
Inform bot
37 480
09 сентября 2019
04 фев 2016 20:17
• На 31.01.2016 объекты жилого назначения по улице
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
— Выполнены работы доштукатурного комплекса в 93 квартирах;

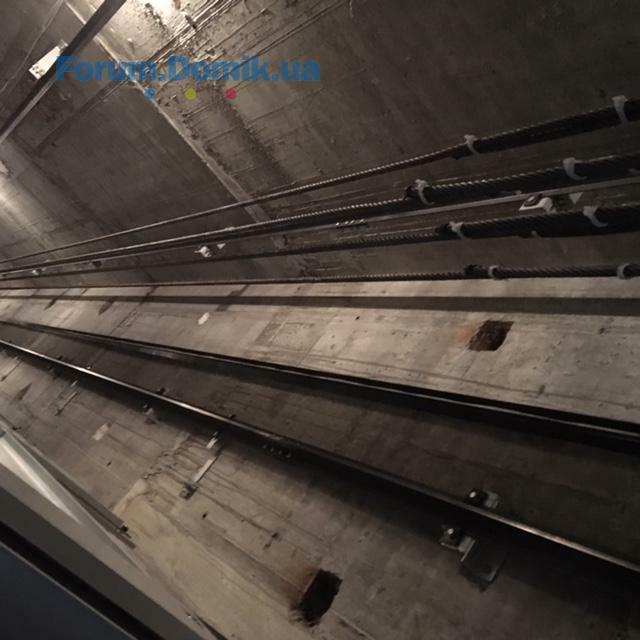

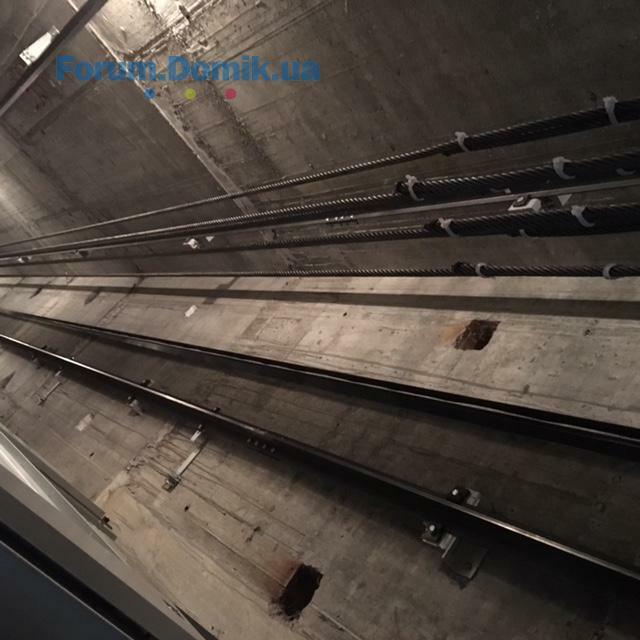

— В секции №1 проводится тестирование лифта;
— В жилой части 1-го этажа завершено остекление;
— Выполнены замеры балконов и лоджий 2-5 этаж, остекление начинается со 2-го этажа;
— В секции № 3 с 10 февраля стартуют электромонтажные работы доштукатурного комплекса.
• Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
— секция И:
Плита перекрытия 9-го этажа;
Выполнена забутовка цоколя, 1,2,3-го этажей (4 и 5 в работе);
Внутренние межквартирные/межкомнатные перегородки выполнены до 4-го этажа.
— секция Ф:
Вертикал 10-го этажа.
Выполнена забутовка цоколя и 1-го этажа (2-3 в работе)
Внутренние межквартирные/межкомнатные перегородки выполнены до 2-го этажа.
• Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Подготовка к перекрытию цокольного этажа.
• Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— секция № 1: Ведутся работы по перекрытию 2-го этажа;
— секция № 2: Выполняются вертикальные элементы 2-го этажа.
• Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор» находится на следующей стадии строительства:
— Секция №1:
— Залита бетонная подготовка 1-й секции;
— Ведется подготовка к армированию фундаментной плиты.
— Секция №2:
— 3 февраля начинаются работы по разработке котлована.
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
— Выполнены работы доштукатурного комплекса в 93 квартирах;
— В секции №1 проводится тестирование лифта;
— В жилой части 1-го этажа завершено остекление;
— Выполнены замеры балконов и лоджий 2-5 этаж, остекление начинается со 2-го этажа;
— В секции № 3 с 10 февраля стартуют электромонтажные работы доштукатурного комплекса.
• Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
— секция И:
Плита перекрытия 9-го этажа;
Выполнена забутовка цоколя, 1,2,3-го этажей (4 и 5 в работе);
Внутренние межквартирные/межкомнатные перегородки выполнены до 4-го этажа.
— секция Ф:
Вертикал 10-го этажа.
Выполнена забутовка цоколя и 1-го этажа (2-3 в работе)
Внутренние межквартирные/межкомнатные перегородки выполнены до 2-го этажа.
• Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Подготовка к перекрытию цокольного этажа.
• Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— секция № 1: Ведутся работы по перекрытию 2-го этажа;
— секция № 2: Выполняются вертикальные элементы 2-го этажа.
• Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор» находится на следующей стадии строительства:
— Секция №1:
— Залита бетонная подготовка 1-й секции;
— Ведется подготовка к армированию фундаментной плиты.
— Секция №2:
— 3 февраля начинаются работы по разработке котлована.
Domik System
Inform bot
37 480
09 сентября 2019
08 фев 2016 20:45
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 19:56
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит»:
Секции № 1,2,3:
— Выполняется остекление балконов и лоджий на 6-м этаже;
— Накрыты на период выполнения строительных работ вентиляционные каналы:
— Устанавливаются поручни на лестничных маршах.
Объект по улице Суворова, 1-И, Ф:
— секция И:
Выполняются работы по перекрытию 11-го этажа;
Выполнена забутовка 1,2,3,4,5,6-го этажей на 100%;
Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
— секция Ф:
Вертикал 12-го этажа
Выполнена забутовка цоколя и 1,2,3,4 -го этажей (5-й в работе);
Внутренние межквартирные/межкомнатные перегородки выполнены до 5-го этажа
Объект по улице Суворова, 2-Д – дом «Панорамный-2»:
Секция №1: Вертикал 2-го этажа;
Секция №2: На строительном участке ведутся земляные работы.
Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный»:
Секция № 1: Вертикал 5-го этажа;
Секция № 2: Выполняются вертикальные элементы 4-го этажа
Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор:
Секция №1 и №2:
— Выполняются вертикальные элементы цокольного этажа
Секции № 1,2,3:
— Выполняется остекление балконов и лоджий на 6-м этаже;
— Накрыты на период выполнения строительных работ вентиляционные каналы:
— Устанавливаются поручни на лестничных маршах.
Объект по улице Суворова, 1-И, Ф:
— секция И:
Выполняются работы по перекрытию 11-го этажа;
Выполнена забутовка 1,2,3,4,5,6-го этажей на 100%;
Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
— секция Ф:
Вертикал 12-го этажа
Выполнена забутовка цоколя и 1,2,3,4 -го этажей (5-й в работе);
Внутренние межквартирные/межкомнатные перегородки выполнены до 5-го этажа
Объект по улице Суворова, 2-Д – дом «Панорамный-2»:
Секция №1: Вертикал 2-го этажа;
Секция №2: На строительном участке ведутся земляные работы.
Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный»:
Секция № 1: Вертикал 5-го этажа;
Секция № 2: Выполняются вертикальные элементы 4-го этажа
Объект по улице Лермонтова, 2-Р,С,Т – дом «Княжий двор:
Секция №1 и №2:
— Выполняются вертикальные элементы цокольного этажа
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 19:59

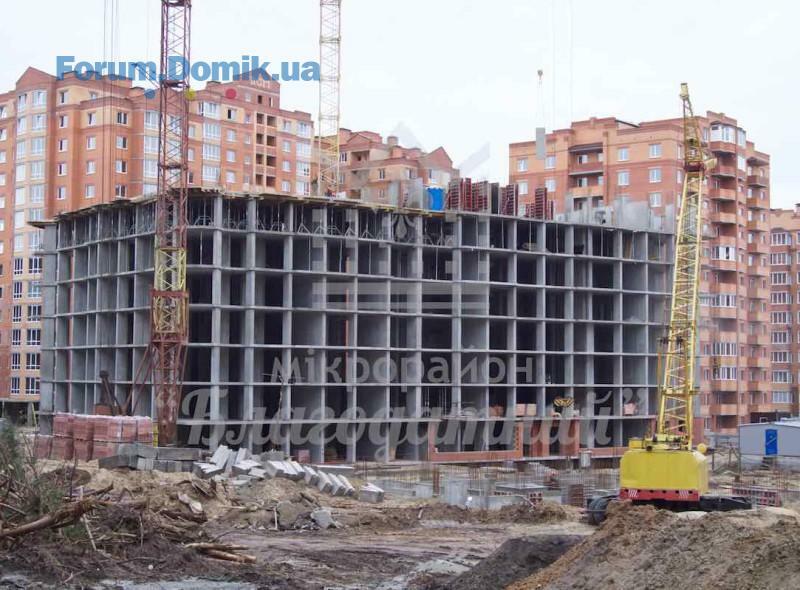

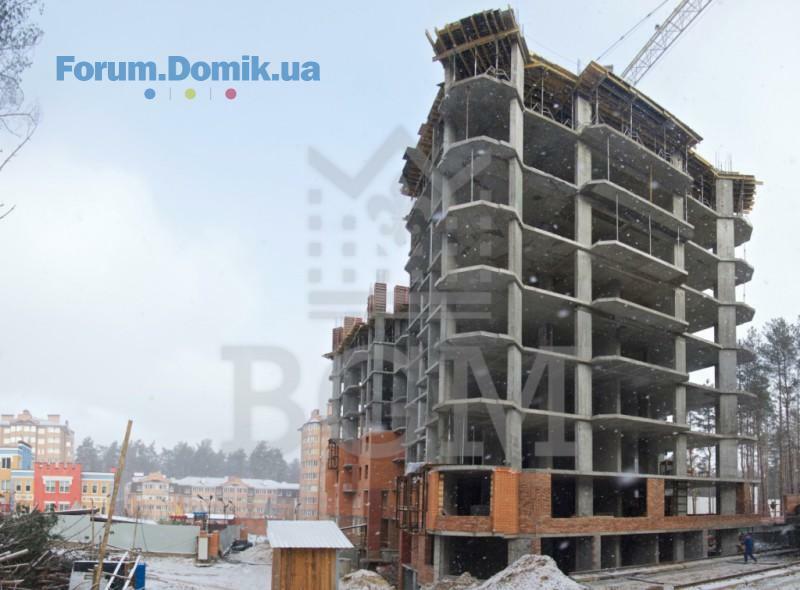

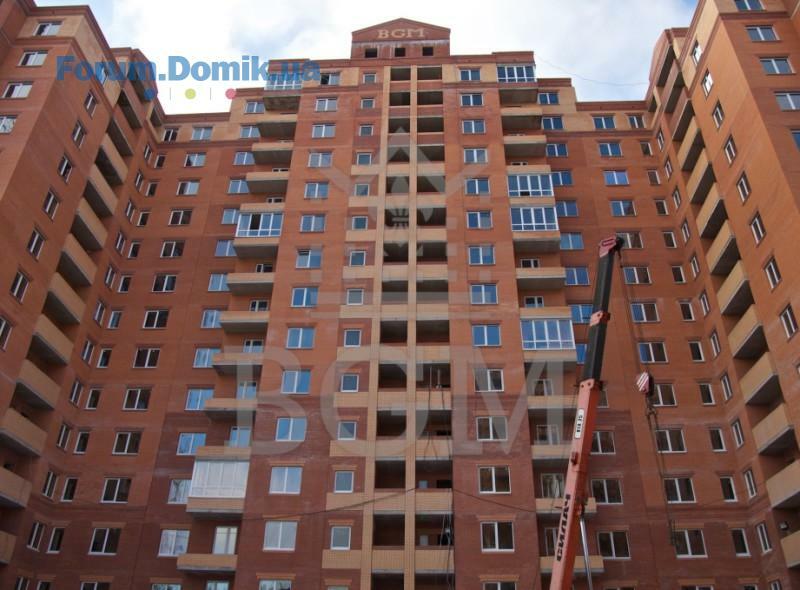

"Алфавит"
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 19:59

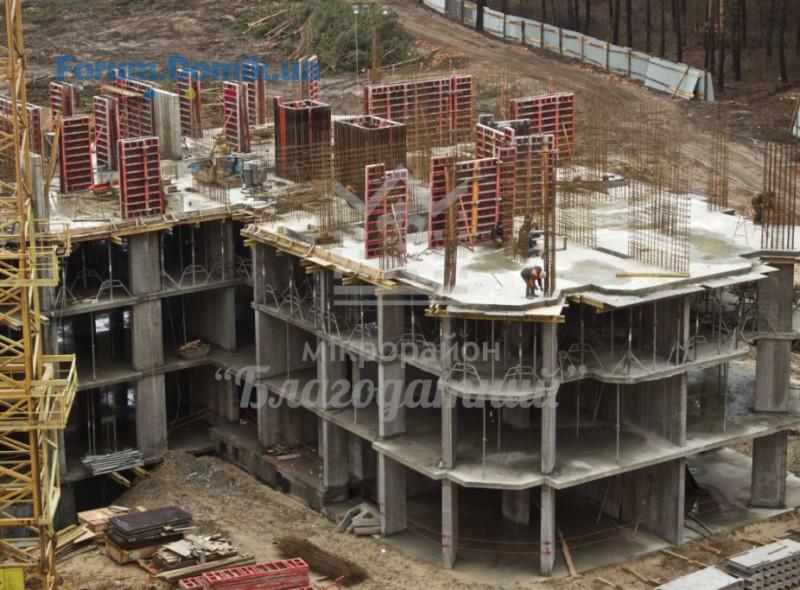

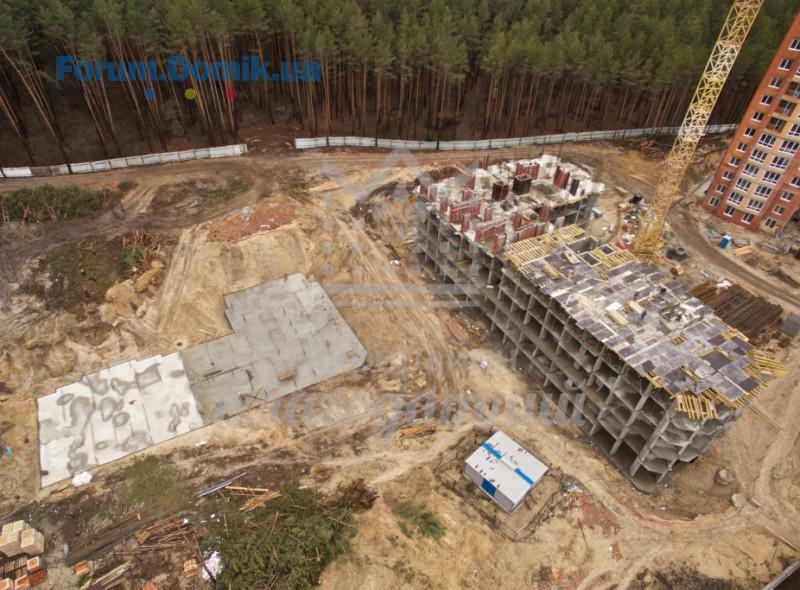

"Панорамный-2"
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 20:00

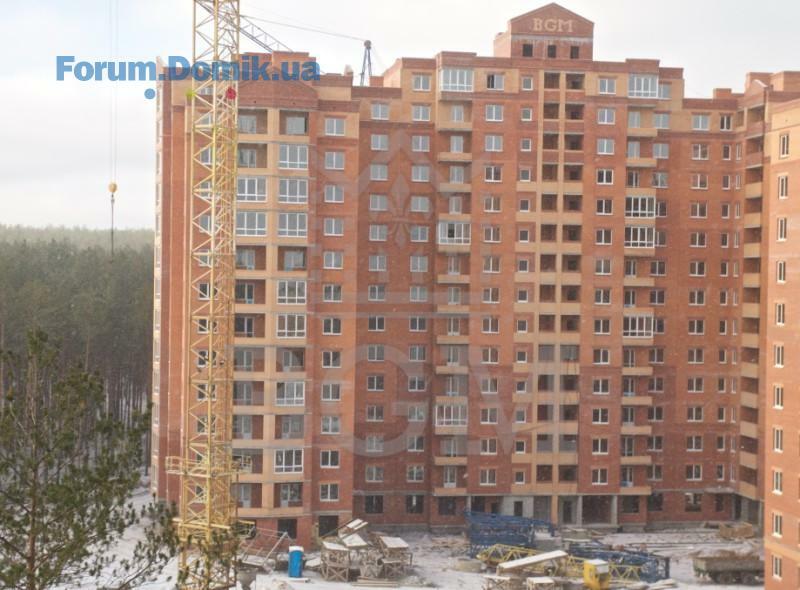

"Панорамный"
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 20:01

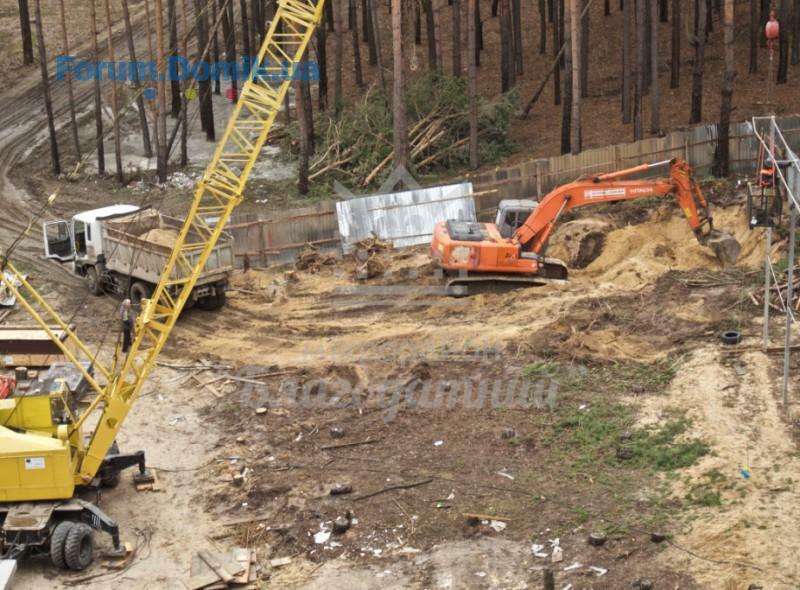

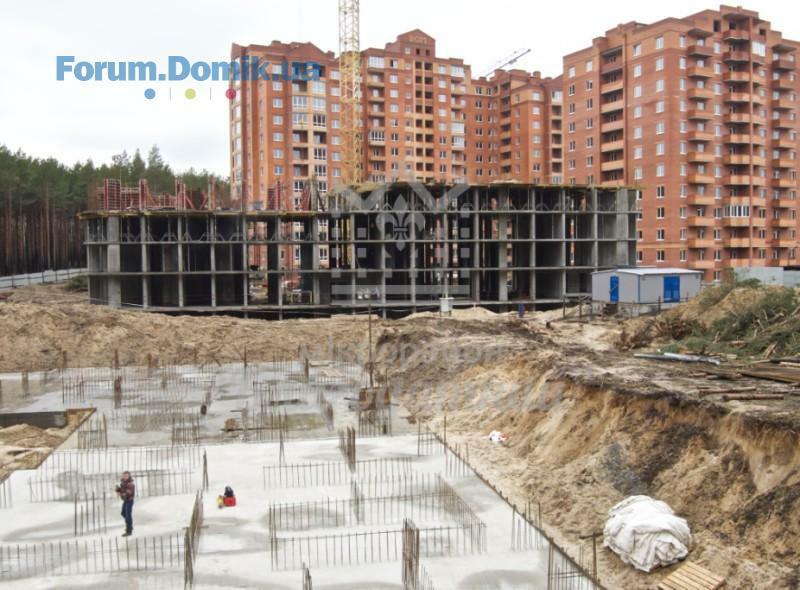

"Княжий двор"
Domik System
Inform bot
37 480
09 сентября 2019
04 март 2016 20:01

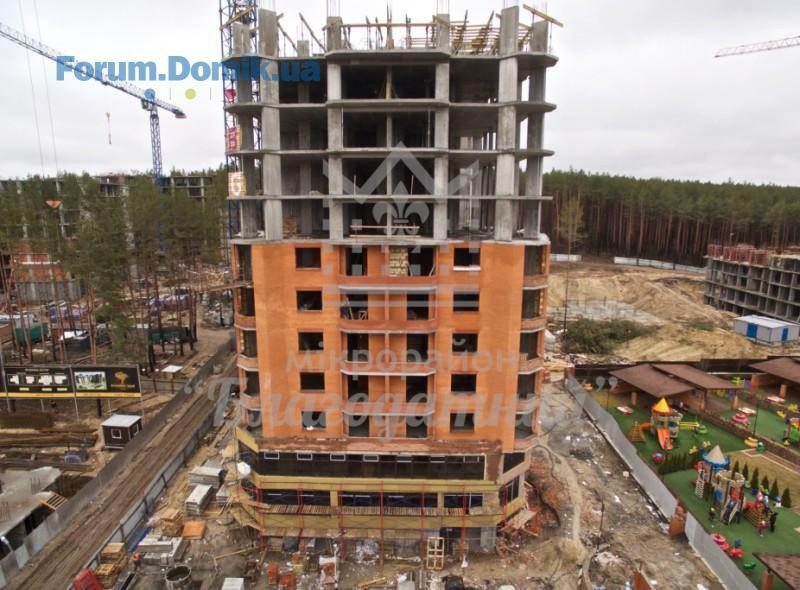

"Южный"
Domik System
Inform bot
37 480
09 сентября 2019
17 март 2016 20:44
Domik System
Inform bot
37 480
09 сентября 2019
18 март 2016 19:07
На 15.03.2016 объекты жилого назначения по улице
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секции № 1,2,3:
— До конца марта будет завершено остекление балконов и лоджий в квартирах;
— Ведутся работы по пристройке (будет расположена по бокам секций и с торца дома);
— Продолжается установка поручней на лестничных маршах;
— Завершено строительство просторных помещений для консьержей (здесь же предусмотрен санузел);
— Ведется монтаж шахты дымоудаления;
— Завозится оборудование для котельной.
Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
секция И:
— Выполняются вертикал 12-го этажа;
— Выполненяется забутовка 7-го этажа;
— Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
секция Ф:
— Вертикал 13-го этажа
— Выполнена забутовка цоколя и 1,2,3,4,5,6 -го этажей (7-й в работе);
— Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Секция №1: Вертикал 2-го этажа;
— Секция №2: Выполняется монтаж фундаментной плиты.
Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— Секция № 1: Вертикал 6-го этажа;
— Секция № 2: Выполняются вертикальные элементы 5-го этажа.
Объект по улице Лермонтова, 2-Р,С,Т,Х,Ц,Ч – дом «Княжий двор» находится на следующей стадии строительства:
— Секция №1, №2: Выполняется устройство монолитной фундаментной подушки.
— Секция №3: Выполняются земельные работы по котловану.
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секции № 1,2,3:
— До конца марта будет завершено остекление балконов и лоджий в квартирах;
— Ведутся работы по пристройке (будет расположена по бокам секций и с торца дома);
— Продолжается установка поручней на лестничных маршах;
— Завершено строительство просторных помещений для консьержей (здесь же предусмотрен санузел);
— Ведется монтаж шахты дымоудаления;
— Завозится оборудование для котельной.
Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
секция И:
— Выполняются вертикал 12-го этажа;
— Выполненяется забутовка 7-го этажа;
— Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
секция Ф:
— Вертикал 13-го этажа
— Выполнена забутовка цоколя и 1,2,3,4,5,6 -го этажей (7-й в работе);
— Внутренние межквартирные/межкомнатные перегородки выполнены до 7-го этажа.
Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
— Секция №1: Вертикал 2-го этажа;
— Секция №2: Выполняется монтаж фундаментной плиты.
Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
— Секция № 1: Вертикал 6-го этажа;
— Секция № 2: Выполняются вертикальные элементы 5-го этажа.
Объект по улице Лермонтова, 2-Р,С,Т,Х,Ц,Ч – дом «Княжий двор» находится на следующей стадии строительства:

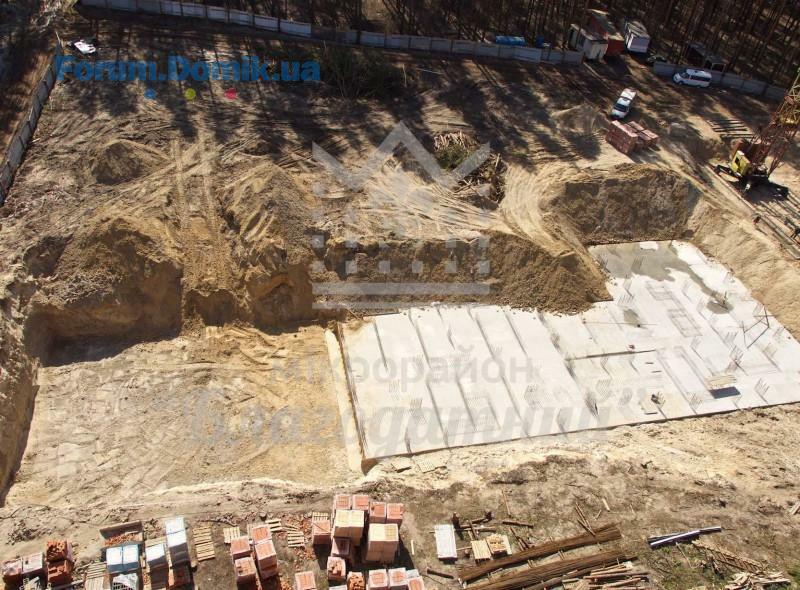

— Секция №1, №2: Выполняется устройство монолитной фундаментной подушки.

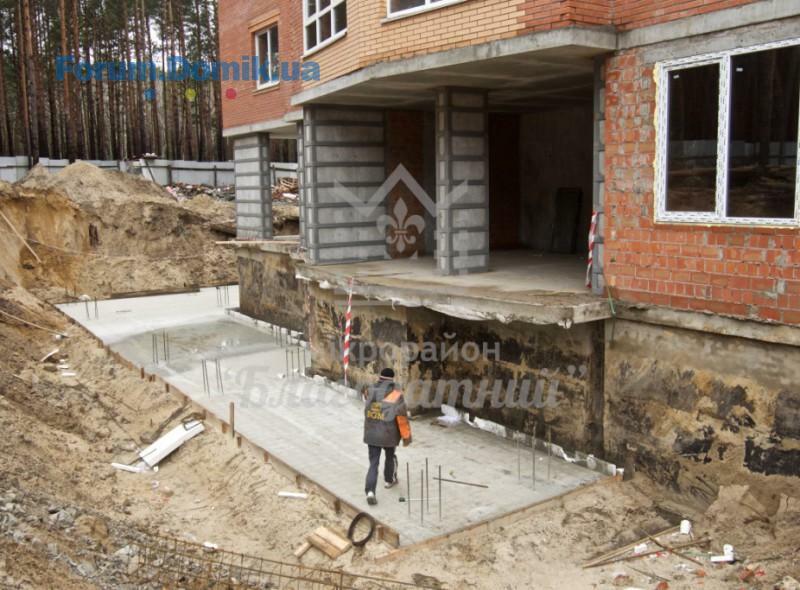

— Секция №3: Выполняются земельные работы по котловану.
Domik System
Inform bot
37 480
09 сентября 2019
01 апр 2016 21:50
Domik System
Inform bot
37 480
09 сентября 2019
05 апр 2016 18:46
На 01.04.2016 объекты жилого назначения по улице
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секции № 1,2,3:

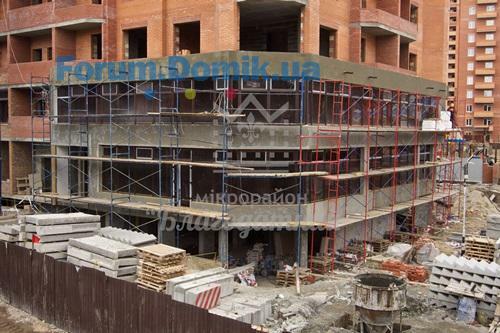

Завершена строительная часть по пристройке в секции Ж;
Завершено остекление балконов и лоджий квартир;
В доме работают бригады штукатуров на 3,4,5 –этажах (все секции);
Выполняется подготовка к выполнению комплекса сантехнических работ.
Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
Cекция И,Ф:

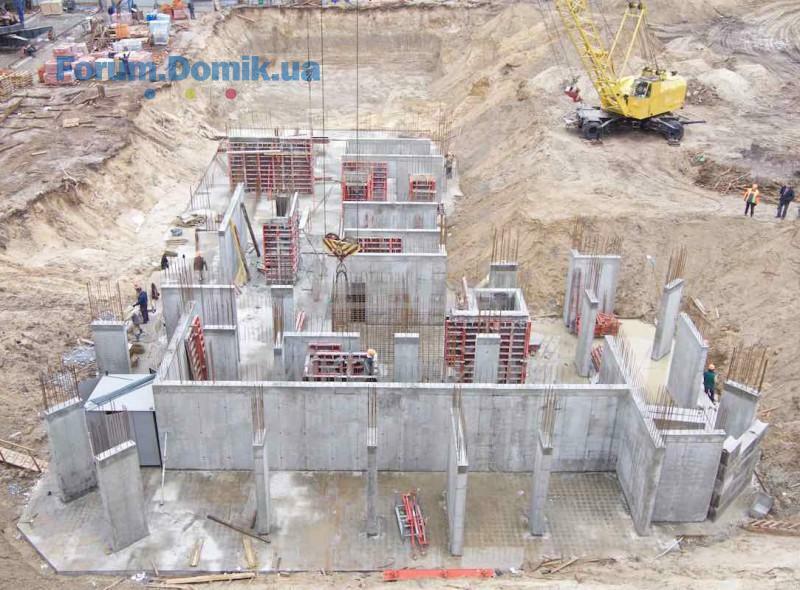

Выполняется вертикал 14-го этажа;
Выполнена забутовка 7-го этажа, 8-й в работе;
Внутренние межквартирные/межкомнатные перегородки выполнены до 8-го этажа.
Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
Секция №1: Вертикал 2-го этажа;

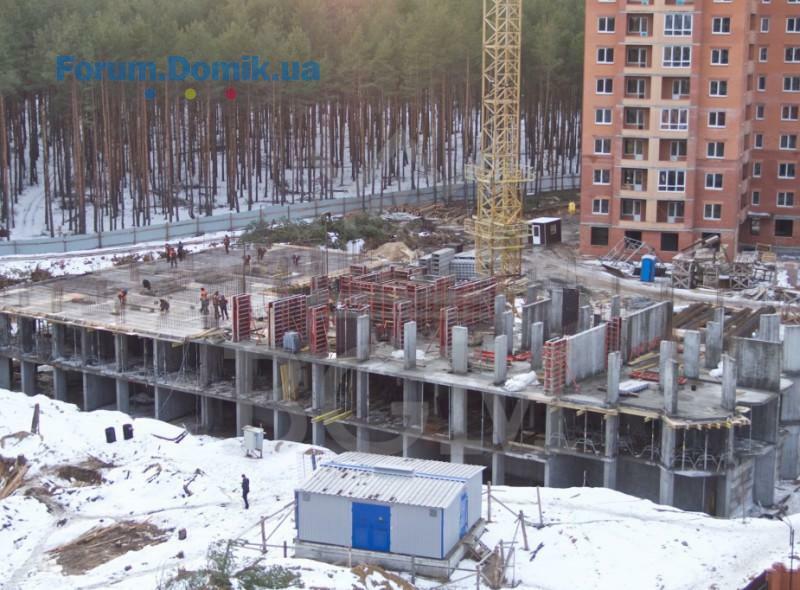

Секция №2: Выполняется монтаж фундаментной плиты.
Монтаж башенного крана.

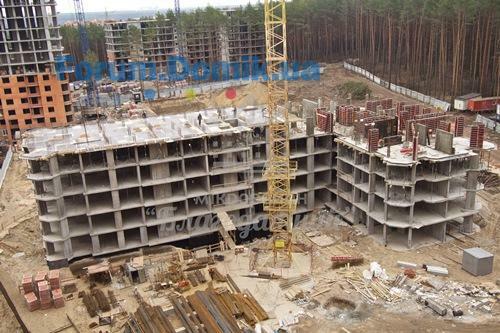

Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
Cекция № 1: Вертикал 7-го этажа;
Каменщики приступили к забутовке 1-го этажа.
секция № 2: Выполняются вертикальные элементы 6-го этажа.
Объект по улице Лермонтова, 2-Р,С,Т,Х,Ц,Ч – дом «Княжий двор» находится на следующей стадии строительства:

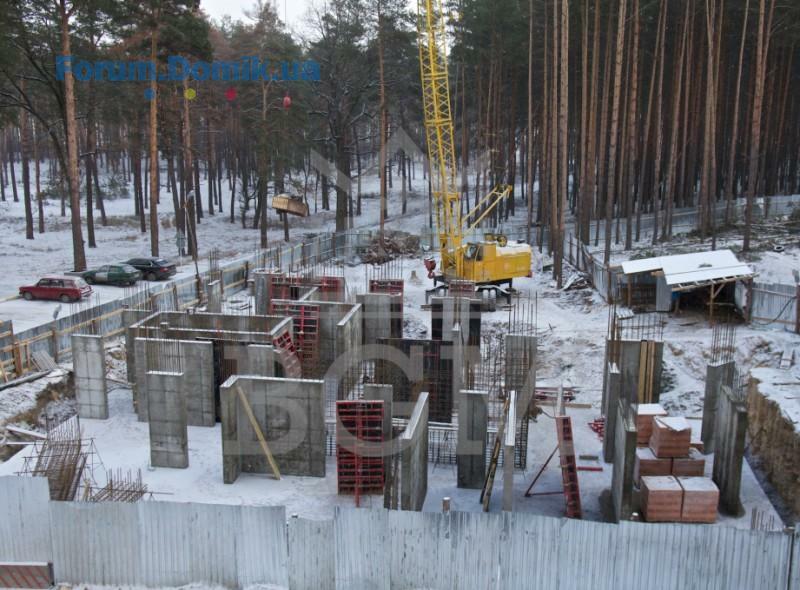

Секция №1, №2: Выполняется устройство монолитной фундаментной подушки.
Секция №3: Выполняются земельные работы по котловану.
Лермонтова, 2-Д,Е,Є,Ж – дом «Алфавит» находятся на следующей стадии строительства:
Секции № 1,2,3:
Завершена строительная часть по пристройке в секции Ж;
Завершено остекление балконов и лоджий квартир;
В доме работают бригады штукатуров на 3,4,5 –этажах (все секции);
Выполняется подготовка к выполнению комплекса сантехнических работ.
Объект по улице Суворова, 1-И, Ф находится на следующей стадии строительства:
Cекция И,Ф:
Выполняется вертикал 14-го этажа;
Выполнена забутовка 7-го этажа, 8-й в работе;
Внутренние межквартирные/межкомнатные перегородки выполнены до 8-го этажа.
Объект по улице Суворова, 2-Д – дом «Панорамный-2» находится на следующей стадии строительства:
Секция №1: Вертикал 2-го этажа;
Секция №2: Выполняется монтаж фундаментной плиты.
Монтаж башенного крана.
Объекты по улице Лермонтова, 2-Л,М и К,З – дом «Южный» находятся на следующей стадии строительства:
Cекция № 1: Вертикал 7-го этажа;
Каменщики приступили к забутовке 1-го этажа.
секция № 2: Выполняются вертикальные элементы 6-го этажа.
Объект по улице Лермонтова, 2-Р,С,Т,Х,Ц,Ч – дом «Княжий двор» находится на следующей стадии строительства:
Секция №1, №2: Выполняется устройство монолитной фундаментной подушки.
Секция №3: Выполняются земельные работы по котловану.
Domik System
Inform bot
37 480
09 сентября 2019
09 апр 2016 18:24

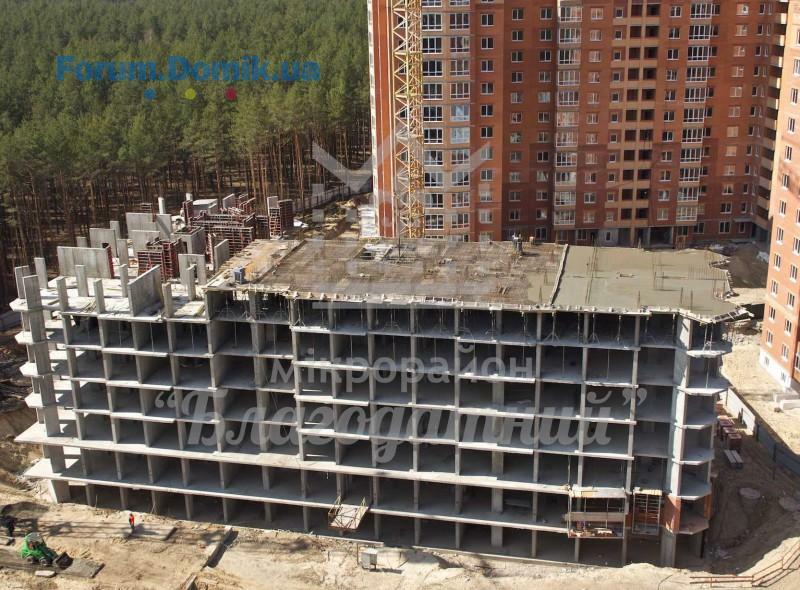

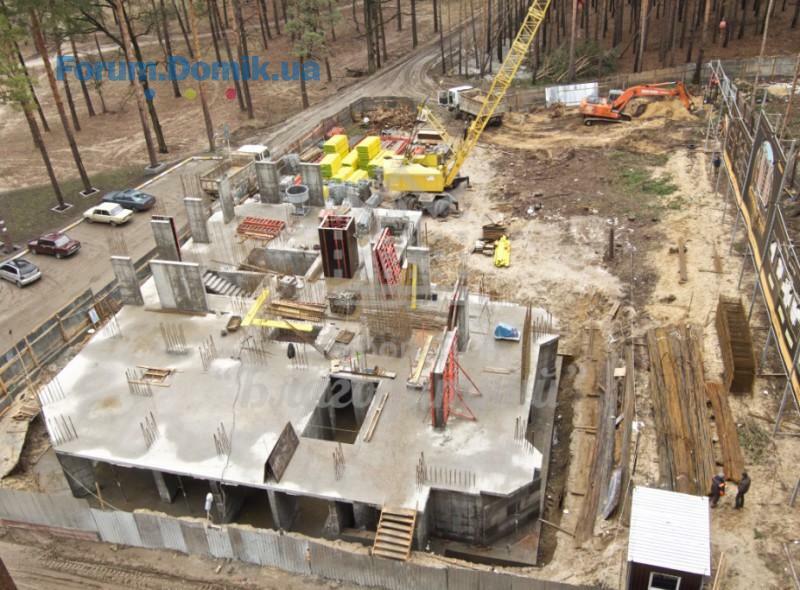

Компания BGM сообщает, что нарастила объемы строительства и введет в эксплуатацию объекты, строящиеся в микрорайоне «Благодатный», ранее намеченных сроков.
Планировали ввести в эксплуатацию дом «Княжий двор» 1и 2 секции во II квартале 2018, теперь планируют — в VI квартале 2017 года, 3 и 4 секции этого дома должны были вводиться в IV квартале 2018, но обещают сделаеть это на полгода раньше.
Дом «Южный» 1-я секция, обещали ввести в эксплуатацию в IV квартале 2016 года, и сдадут ее согласно заявленному сроку. Но 2-я секция будет введена на 6 месяцев раньше — во II квартале 2017 года.
Дом «Панорамный», был заявлен к введению в эксплуатацию в IV квартале 2016, но введут в эксплуатацию в III квартале 2016 года.
Планировали ввести в эксплуатацию дом «Княжий двор» 1и 2 секции во II квартале 2018, теперь планируют — в VI квартале 2017 года, 3 и 4 секции этого дома должны были вводиться в IV квартале 2018, но обещают сделаеть это на полгода раньше.
Дом «Южный» 1-я секция, обещали ввести в эксплуатацию в IV квартале 2016 года, и сдадут ее согласно заявленному сроку. Но 2-я секция будет введена на 6 месяцев раньше — во II квартале 2017 года.
Дом «Панорамный», был заявлен к введению в эксплуатацию в IV квартале 2016, но введут в эксплуатацию в III квартале 2016 года.
perum
p
Пользователь
24
25 марта 2016
14 апр 2016 09:13
Только что закончилось стихийное собрание инвесторов Алфавита с участием застройщика. Инициативная группа высказала свои пожелания и замечания. Было решено повторно провести собрание 21/04 в 11:00, но не всем составом, а со стороны инвесторов будет 3-5 человек, которые проконтролируют степень выполнения застройщиком этих замечаний, посмотрят документацию и посетят строительство.
perum
p
Пользователь
24
25 марта 2016
14 апр 2016 13:09
Дополнительная информация...
Есть новые фотографии хода строительства
Также застройщик сообщает, что
Уважаемые инвесторы!
По состоянию на 14.04.16 года объекты жилого назначения по ул. Лермонтова, 2-Д,Е,Є,Ж - дом "Алфавит" находится на

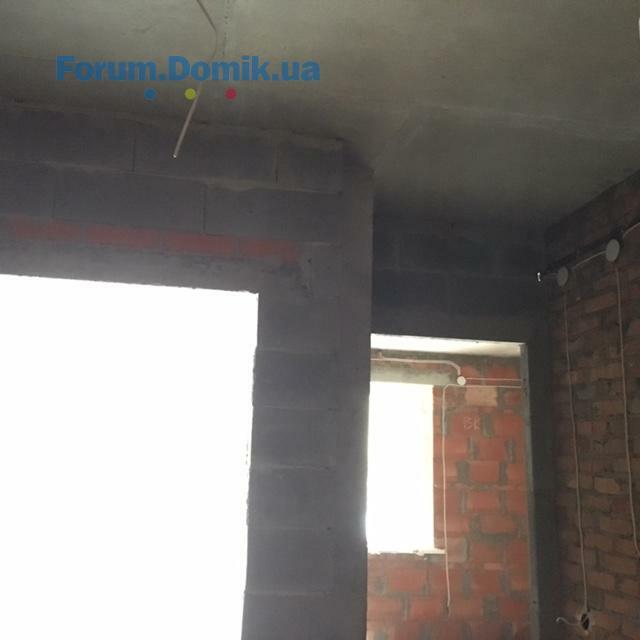

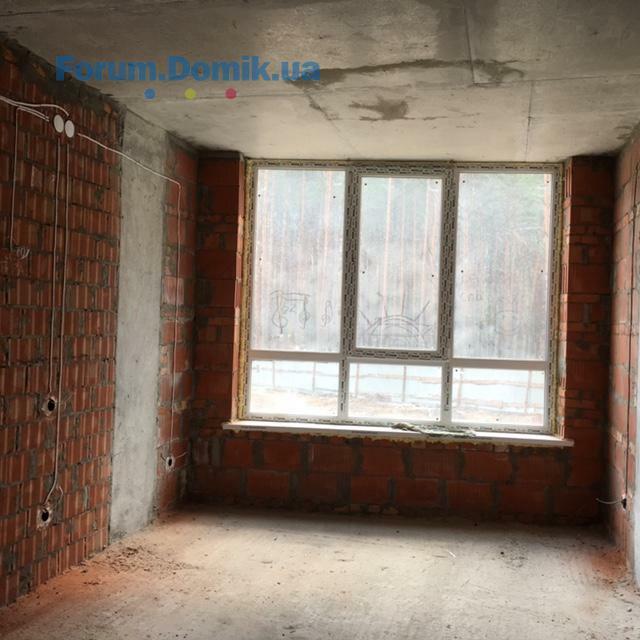

следующей стадии строительства:
Дом1(Ж)

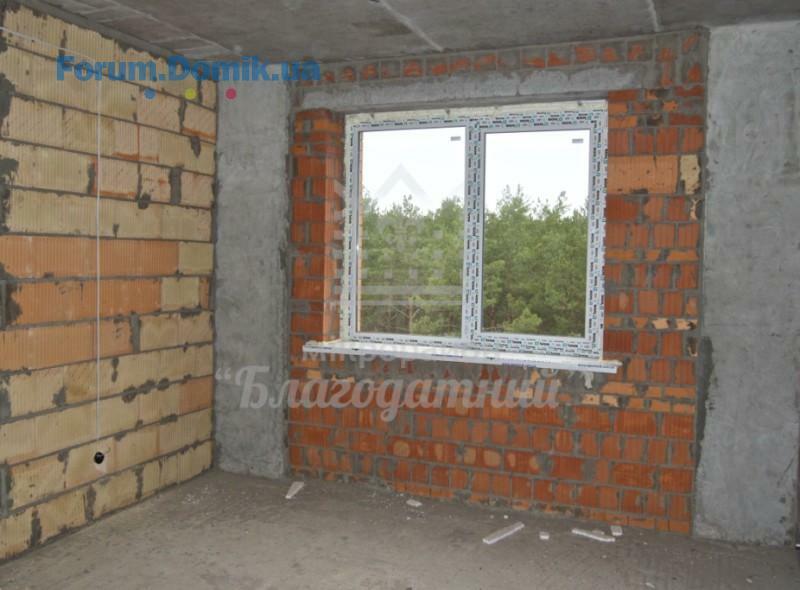

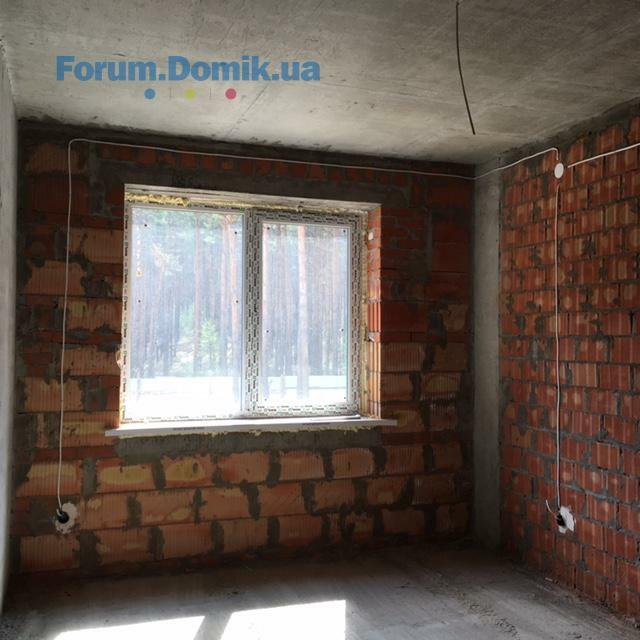

- Выполнены штукатурные работы на 4 этаже - 90%, на 5-м этаже - 70%. Окончание штукатурных работ планируется до 1.05.16.

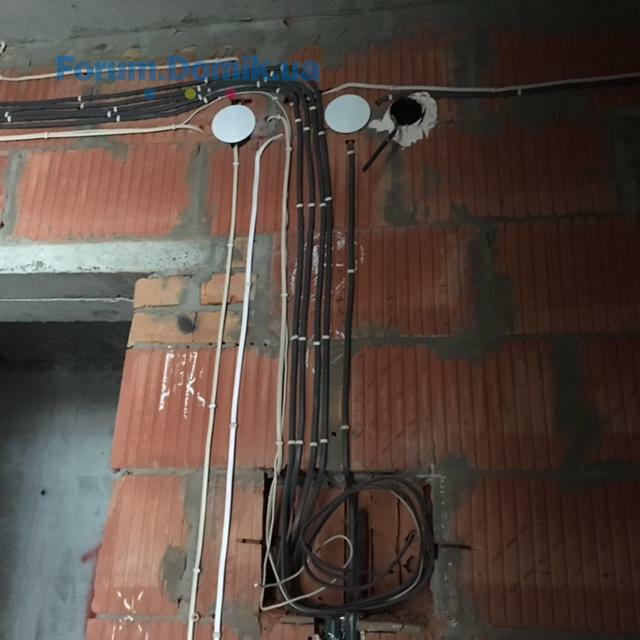

-Монтаж электрической разводки выполнен на 10-м этаже, бригады перешли на 11-й.
-Завершена строительная часть по пристройке к секции Ж.
Дом 2 (Є)
- Выполнены штукатурные работы с 3-го по 9-й этаж. Окончание штукатурных работ планируется 24.04.
-Выполняются работы по подвальному помещению в пристройке.
Дом 3 (Е)
-Выполнены штукатурные работы на 3 и 4 этажах. Ведутся на 5-м этаже. Окончание штукатурных работ планируется 01.05.
- Монтаж электрической разводки выполняется на 10-м этаже.
Обращаем внимание инвесторов, что электро разводка будет выполнена до окончания штукатурных работ. Кроме того, компания произвела оплату сантехнических материалов и в ближайшее время ожидается поставка их на объект. На данный момент 3 бригады штукатуров ведут активные работы.
Есть новые фотографии хода строительства
Также застройщик сообщает, что
Уважаемые инвесторы!
По состоянию на 14.04.16 года объекты жилого назначения по ул. Лермонтова, 2-Д,Е,Є,Ж - дом "Алфавит" находится на
следующей стадии строительства:
Дом1(Ж)
- Выполнены штукатурные работы на 4 этаже - 90%, на 5-м этаже - 70%. Окончание штукатурных работ планируется до 1.05.16.
-Монтаж электрической разводки выполнен на 10-м этаже, бригады перешли на 11-й.
-Завершена строительная часть по пристройке к секции Ж.
Дом 2 (Є)
- Выполнены штукатурные работы с 3-го по 9-й этаж. Окончание штукатурных работ планируется 24.04.
-Выполняются работы по подвальному помещению в пристройке.
Дом 3 (Е)
-Выполнены штукатурные работы на 3 и 4 этажах. Ведутся на 5-м этаже. Окончание штукатурных работ планируется 01.05.
- Монтаж электрической разводки выполняется на 10-м этаже.
Обращаем внимание инвесторов, что электро разводка будет выполнена до окончания штукатурных работ. Кроме того, компания произвела оплату сантехнических материалов и в ближайшее время ожидается поставка их на объект. На данный момент 3 бригады штукатуров ведут активные работы.
Domik System
Inform bot
37 480
09 сентября 2019
18 апр 2016 19:07
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а28.032 988
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная28.03725
- ЖК Урловский-2 | Киевгорстрой | ул. Сортировочная, Канальная, Клеманская28.032 028
- Дом №27, ЖК "Эврика"28.03341
- ЖК Абрикосовый | Киевгорстрой | ул. Абрикосовая, ул. Жулянская28.032 028
- ЖК FreeDOM | Фридом | Киевгорстрой, Укрбуд | пр-т Броварской, пр-т Освободителей28.031 339
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а26.032 927
- ЖК Шулявский | пер. Машиностроительный, 2625.03432
- ЖК Автограф | DIM Group | ул. Генерала Жмаченко, 2825.037 523
- ЖК Синергия Киев | ул. Ивана Кочерги, 17а25.0327
- Стоит ли сейчас покупать недвижимость?28.033 329
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири19.036
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Погорельцев Эдуард Валентинович - недобросовестный арендатор11.124
- Отзывы о кондиционерах. Какой кондиционер лучше28.03273
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Де ви замовляли послугу 3-д дизайну інтер'єру?11.021
- Болит спина27.0169
- Какая ткань подойдёт для пуфиков и мягких сидений для табуретов12.1218
- Шукаю фільтр та мішок багаторазовий для пилу.03.111
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях18.1085
- Как выбрать фильтр для воды. Отзывы о фильтрах для воды13.10403
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Одесса, микрорайон на Лузановке - "Консоль"24.095
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Напруга на контактах заземлення в подовжувачі11.122
- Своя машина или такси?17.03533
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
- Рекомендую всім своїм знайомим Андроцентр!24.023
- Куди краще звернутися за імплантацією зуба в Києві?24.024
- Спасение от комаров, советы11.0237
- Установка и обслуживание бойлеров, ремонт, чистка16.0110
- Строительные работы25.121
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
